洁净室吊顶龙骨系统根据洁净厂房的特点设计,具有加工简单,组装及拆卸方便,便于洁净室建成后的日常维护工作。吊顶系统模块化设计,可塑性大,即可工厂化生产,又可以现场裁切,加工施工污染大大减少 ,且系统强度高,可在上面行走,特别适用于高洁净区域,如电子,半导体,医药行业。

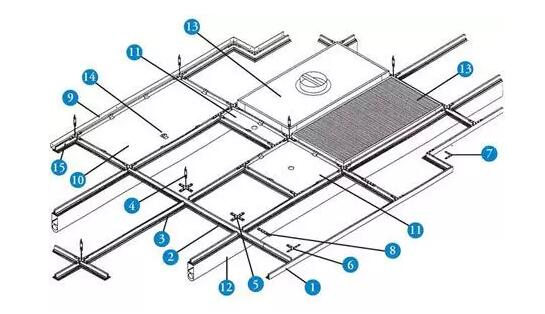

洁净室龙骨Tbar
2.接头:
1)连接件包括十字接头,T形接头, 转角接头,锌合金材料制作, 整个系统由螺纹紧固的连接成一个整体。
2)镀锌全丝吊杆, 带调整器可调整吊顶的高度, 通过夹子和螺母连接.
3)螺丝螺母均为镀锌材料
3.系统可扩充性:可方便的安装高效过滤器,FFU等。

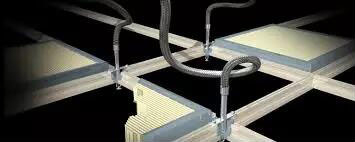

洁净室龙骨连接节点(洁净室吊顶示意图)
1.核对基准线—核对基准标高线—吊杆预制—放样吊杆安装—吊杆安装—吊顶龙骨预制—吊顶龙骨安装—吊顶龙骨水平调整—吊顶龙骨定位—十字补强片安装—测量畸零龙骨尺寸—界面收边—吊顶龙骨压盖安装—吊顶龙骨水平调整
2、核对基准线
a.认真熟悉图纸,根据相关资料确认施工区域和十字基准线位置。
b.用经纬仪和雷射水平仪核对天花基准线。
3、核对基准标高线
a.根据地面或高架地板确定天花的标高。
4、吊杆预制
a.根据层高,计算出各天花高度所需吊杆的长度,然后进行切割加工。
b.加工后符合要求的吊杆再与方型调节器等配件预组。
6、吊杆安装:放样吊杆安装完毕后,根据吊杆的位置开始大面积的吊杆安装,通过凸缘止滑螺母固定于气密吊顶龙骨上。
7、吊顶龙骨预制
龙骨预制时,保护膜不可撕除,内六角螺丝需紧固,预组面积适中即可。
8、吊顶龙骨安装
将预制好的吊顶龙骨整体吊装上吊杆预组好的T型螺丝上,方型调节器偏移十字接头中心150mm,将T型螺丝和凸缘止滑螺母锁紧。
9、吊顶龙骨水平调整
当龙骨施工一片区域后,要进行龙骨的水平调整,用雷射水平仪和接收器进行调整,水平差不得高于吊顶标高2mm,不得低于吊顶标高。
10、吊顶龙骨定位
当龙骨安装一定区域后,需进行临时定位,用重锤矫正吊顶的中心与十字基准线,偏差需在一毫米范围内。可选择柱子或土建钢构和墙为定位点。
