制药厂净化车间施工后洁净空调要检测什么

文章来源 制药厂净化车间施工 作者:四川华盛兴邦净化工程有限公司 时间:2020-04-03 17:50

1.无生产负荷的试验调整

1)洁净空调系统总送风量、回风量、新风量的测定和调整。

2)系统各风口(送风口、回风口、排风口)风量的测定和调整。

3)高效过滤器安装后的泄漏检测和调整。

4)洁净室内静压的测定和调整。

5)冷热源及空气处理设备水量的平衡调试。

6)自动调节系统的联动运转调试,主要包括:系统风量风压的调试(设定风机工作的频率等),室内温湿度的调试(调试冷冻水温度、流量、蒸汽的调节等)。

7)洁净室洁净度级别的测定。对大于等于级的洁净室,应增加在门开启状态下,指定的含尘浓度的测定。



2.带负荷的综合性能全面评定

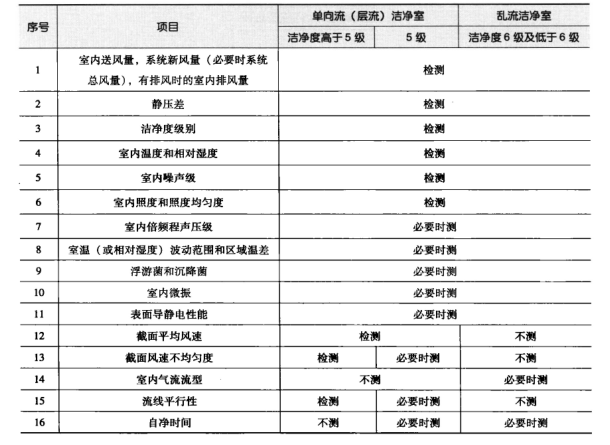

综合性能全面评定检测项目和顺序见1。对于医药、卫生及生物净化系统,应增加以下内容:

1)洁净室内浮游菌及沉降菌的测定。

2)生物洁净室的设备泄漏控制、防止污染扩散等特定项目的测定。
