开工日期:2019-11-30

华盛兴邦承接四川吉百兴食品有限公司中央厨房设计装修工程项目,该项目一期工程面积1000平方米,二期项目面积8000平方米。目前工程已经开始施工,四川吉百兴食品有限公司中央厨房主要生产:盒饭、膨化食品等

浏览
查看更多

工程进度

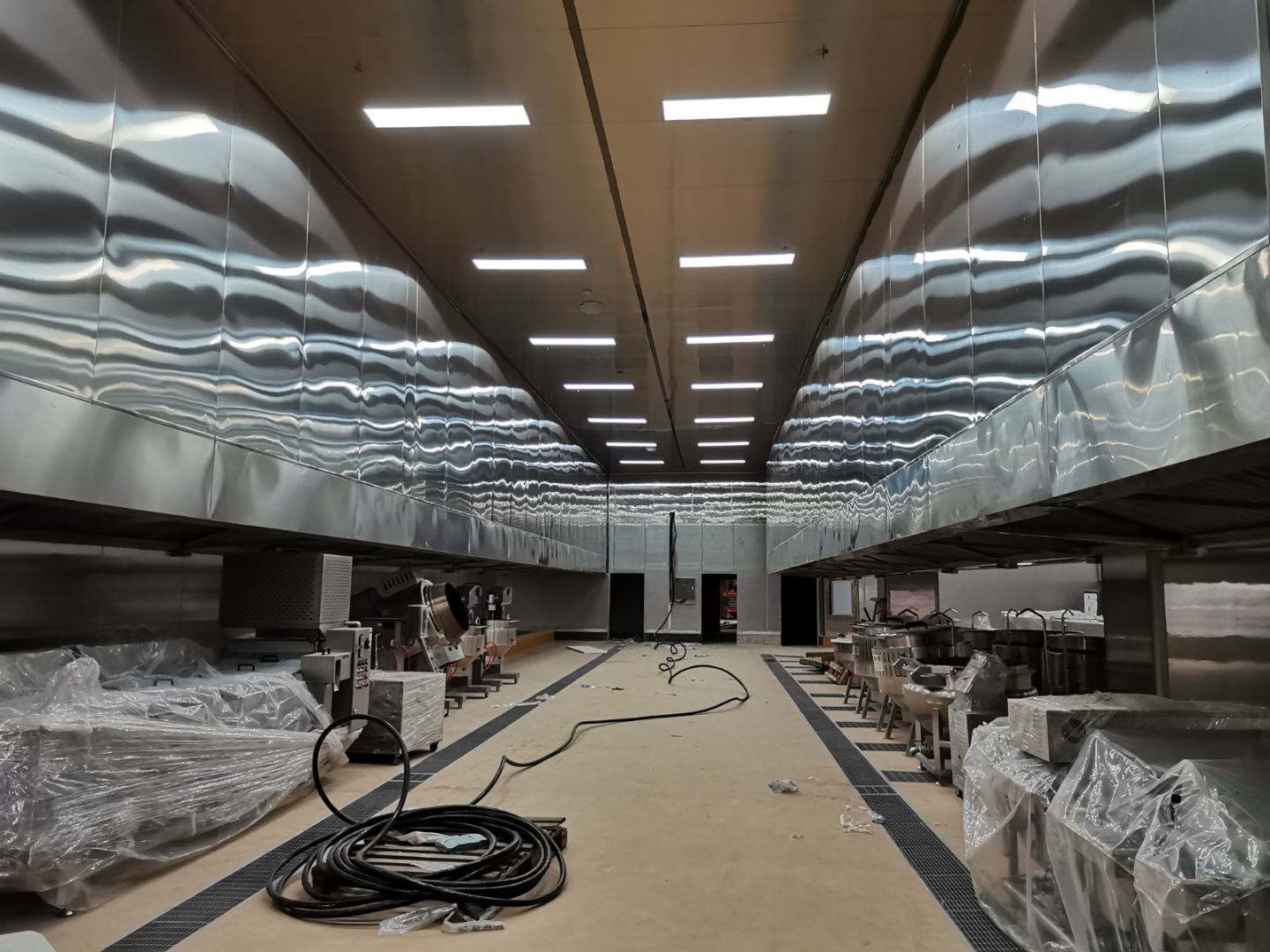

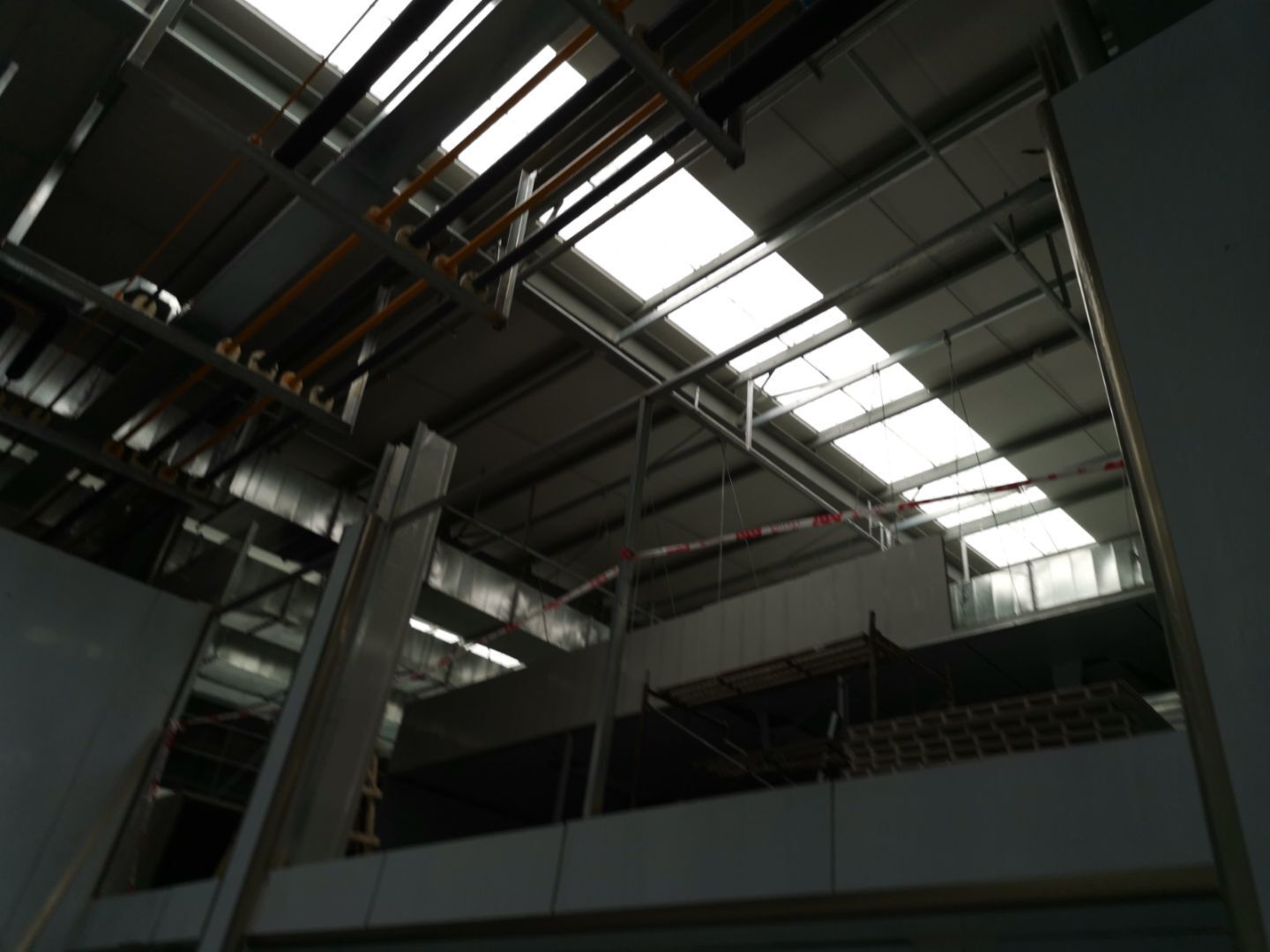

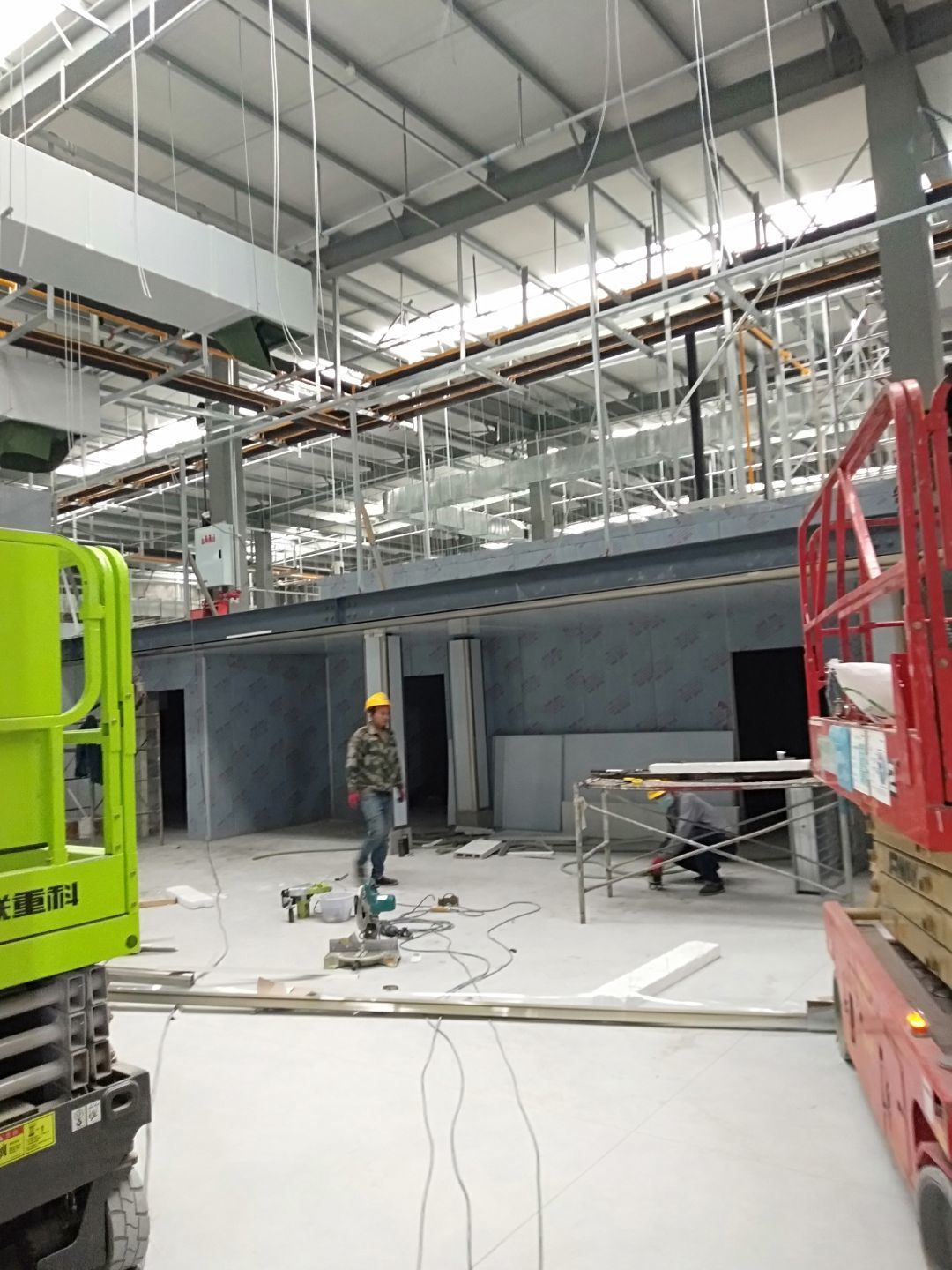

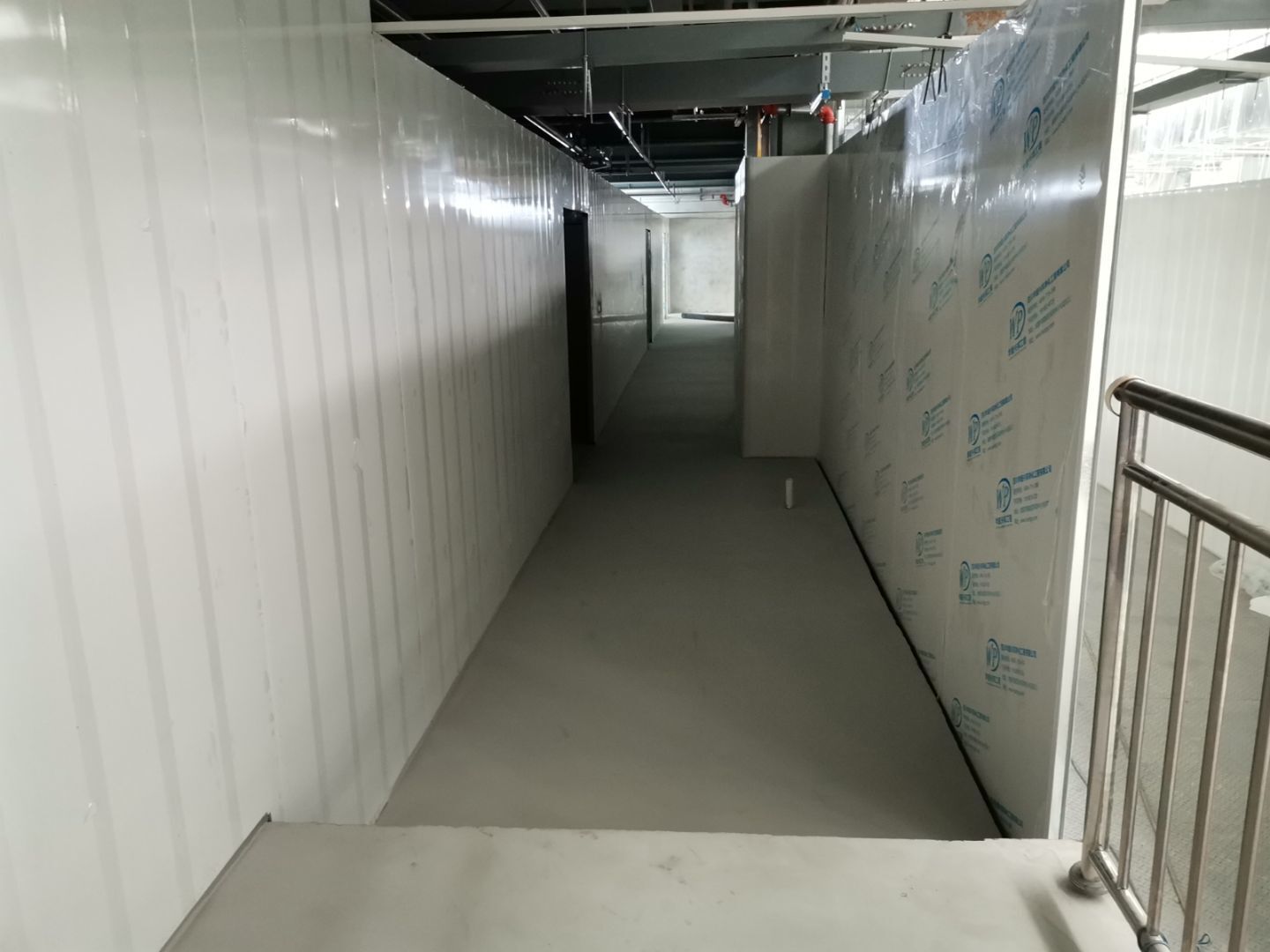

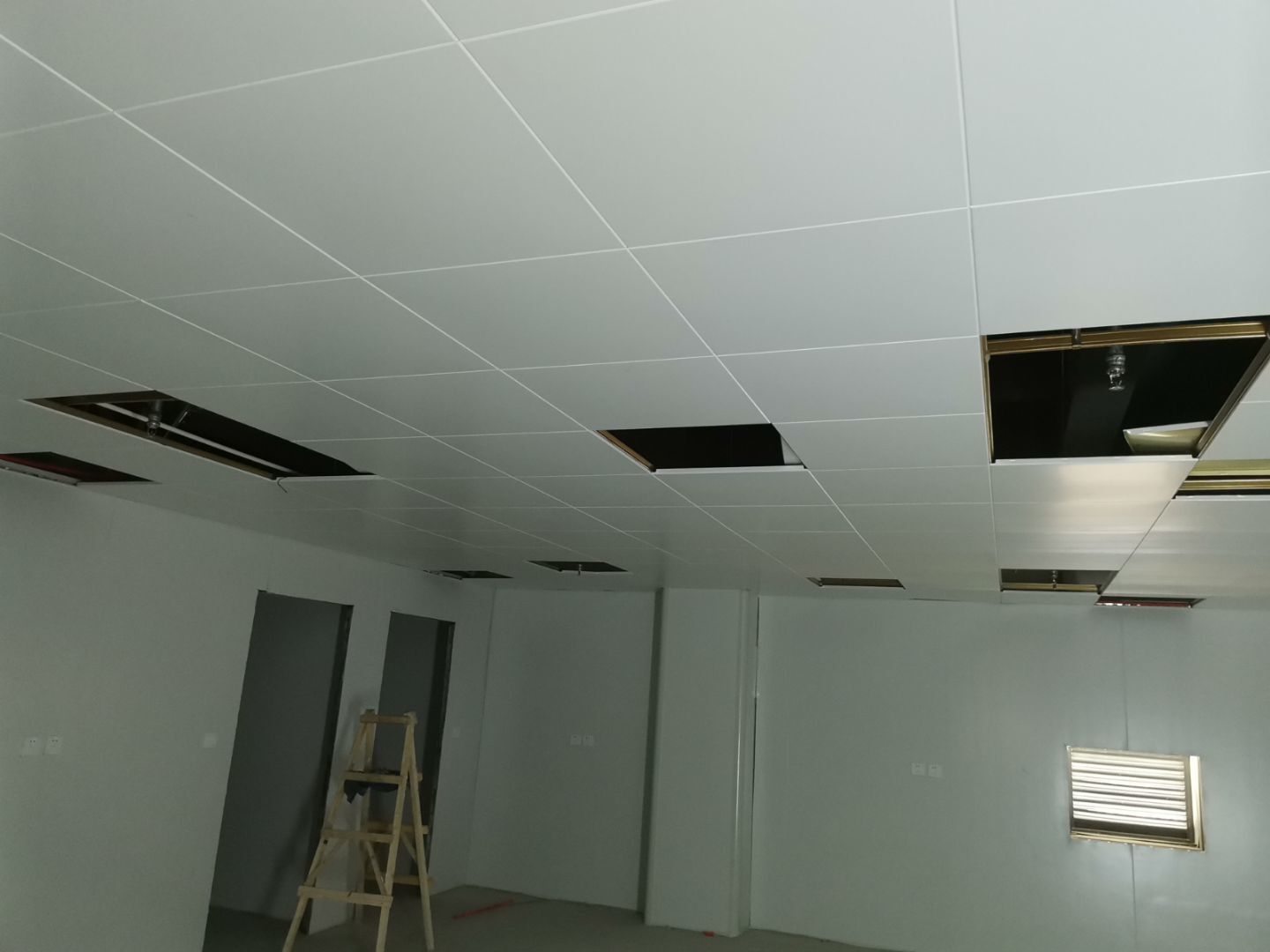

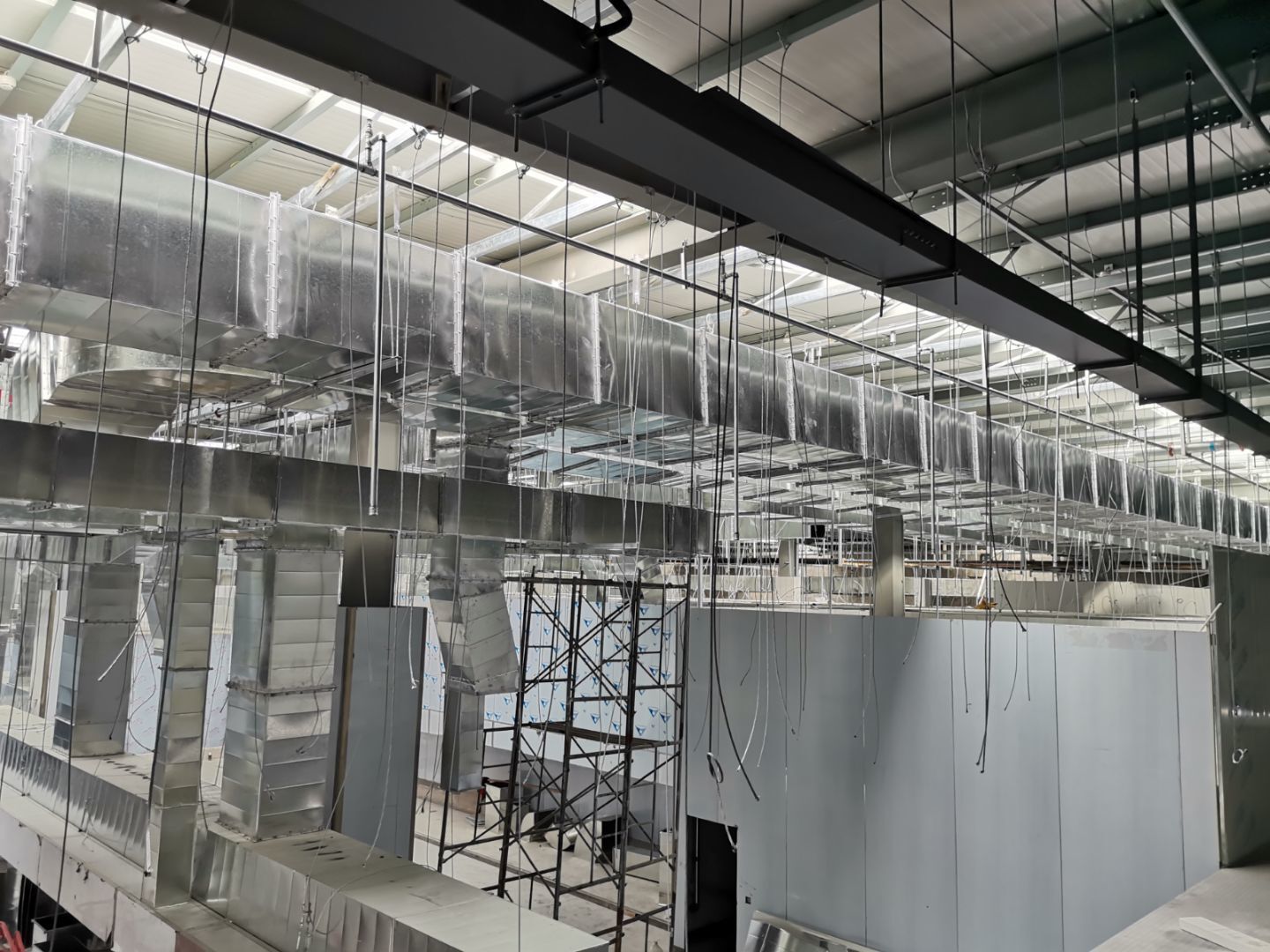

  • 2020-07-17 09:40:55

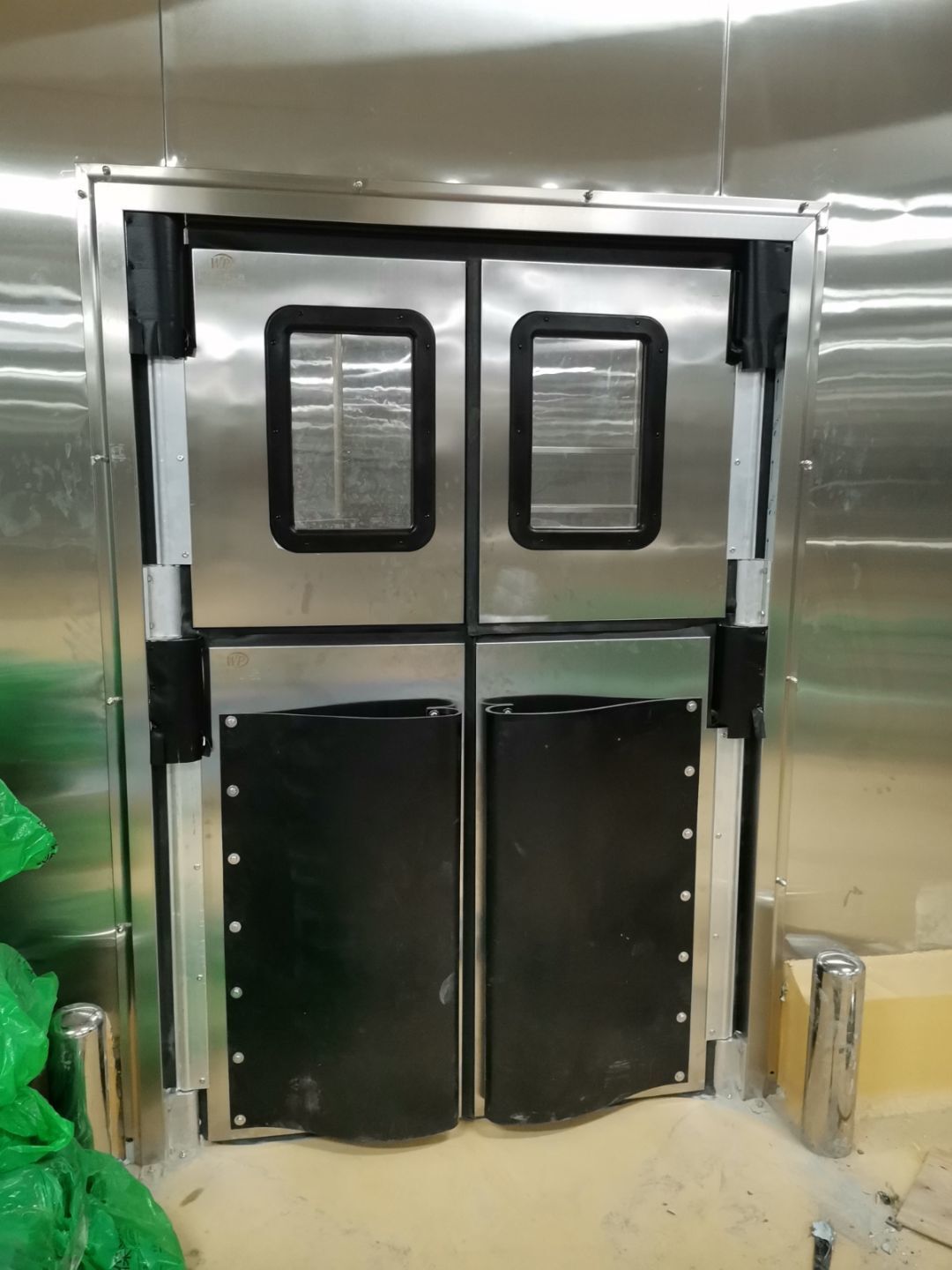

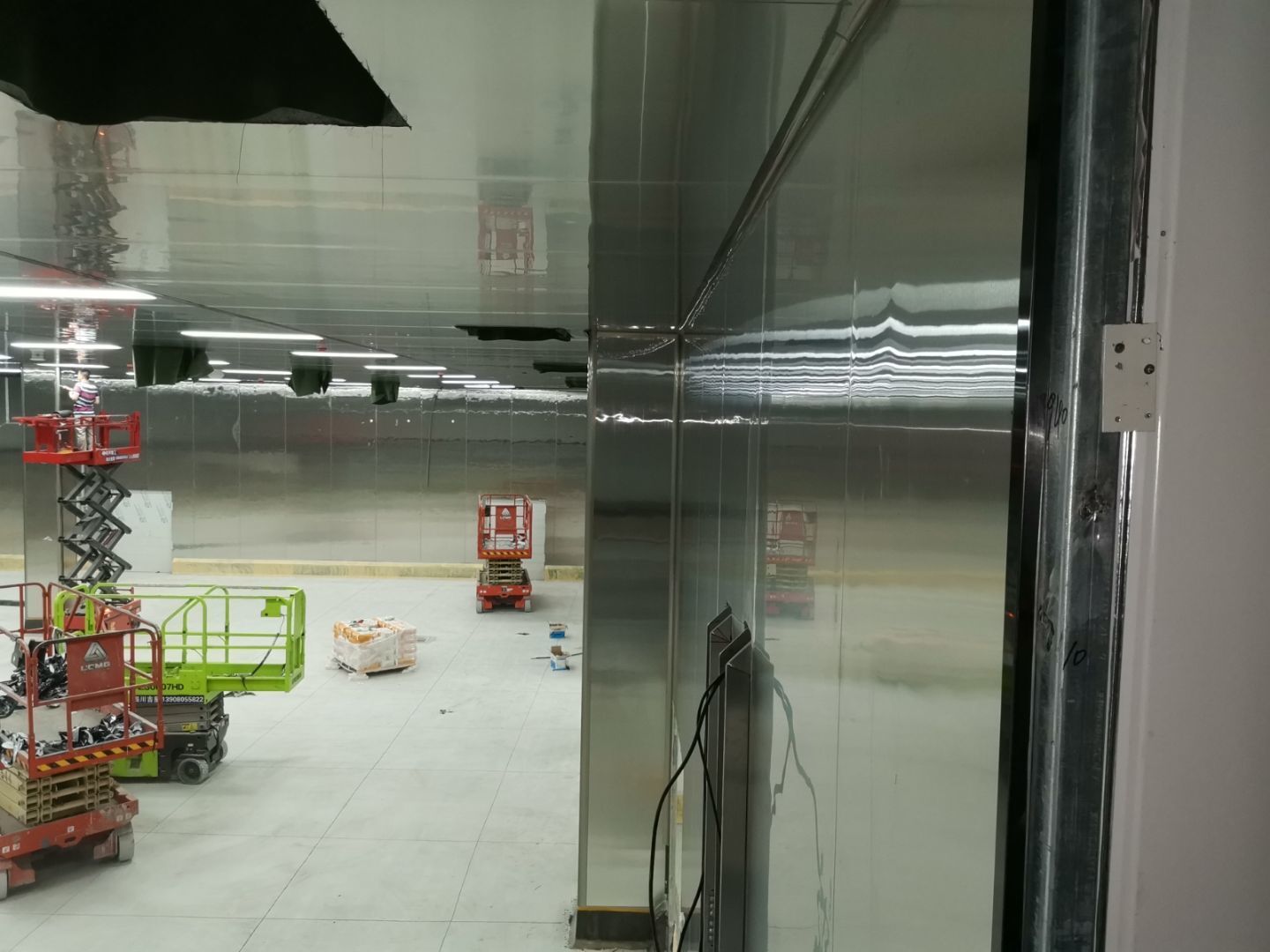

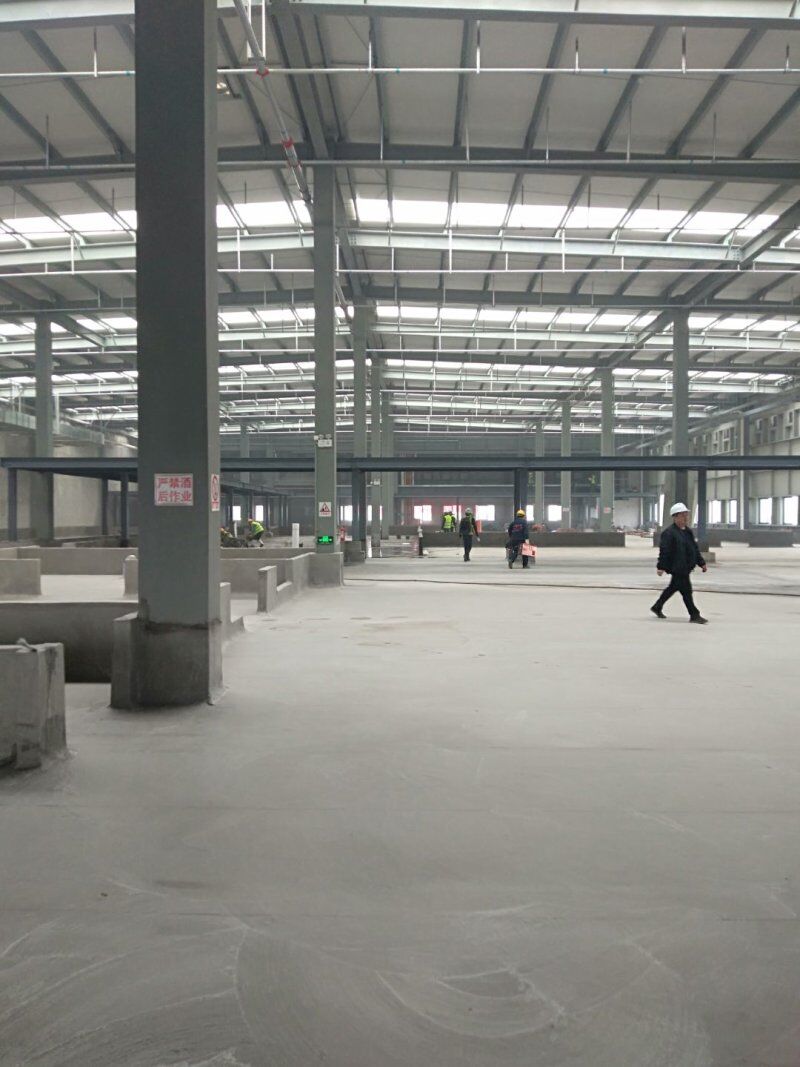

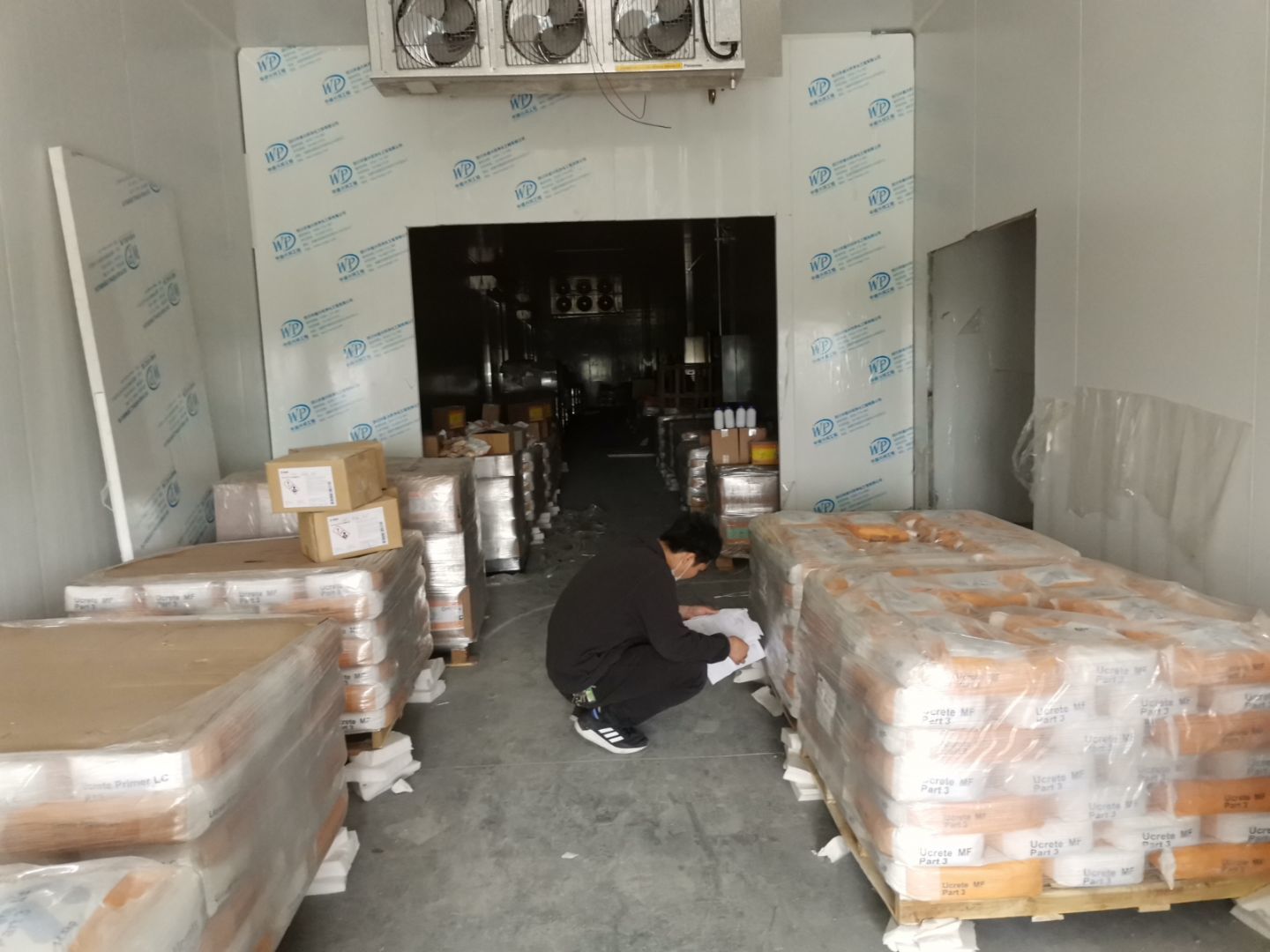

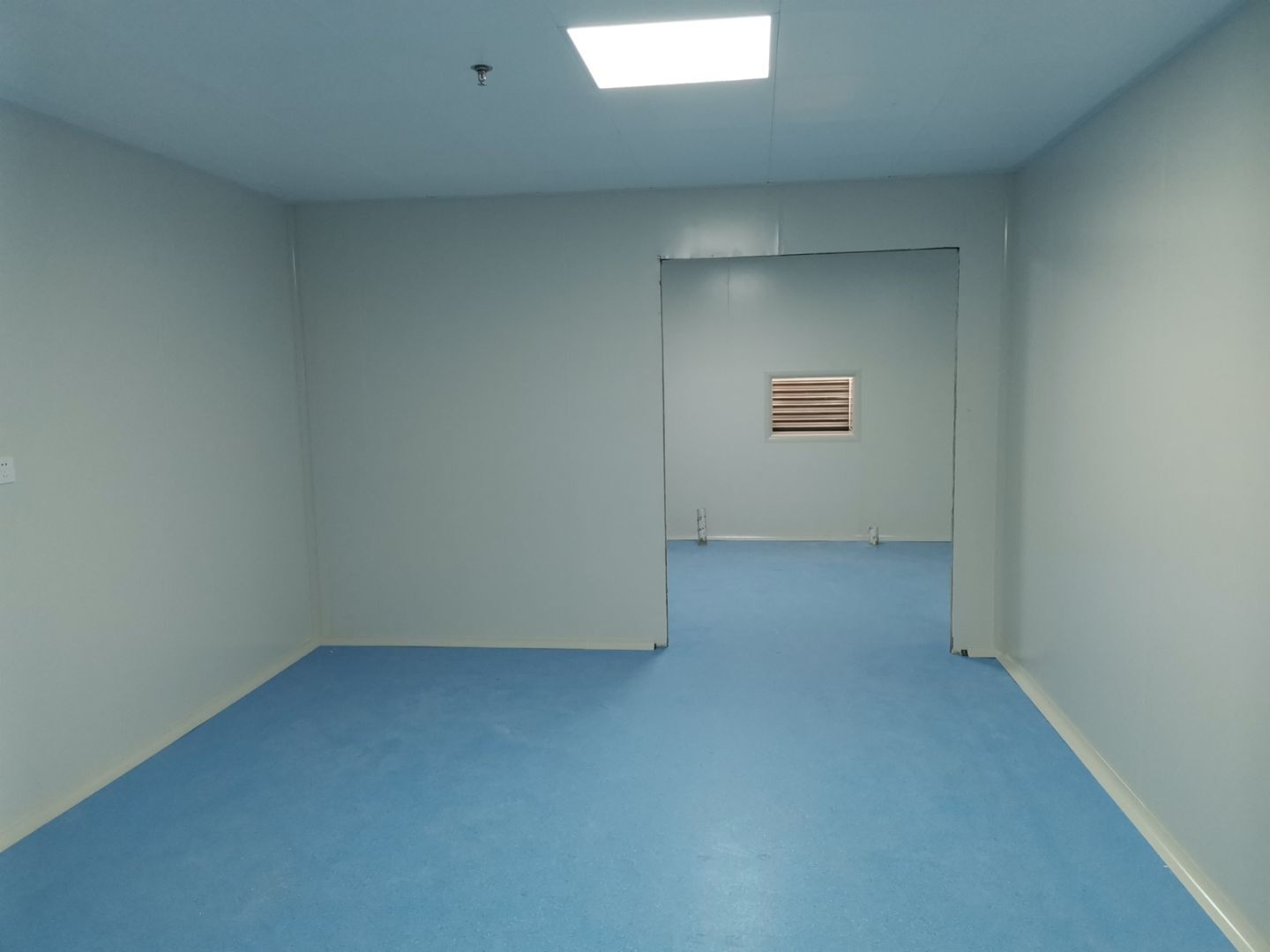

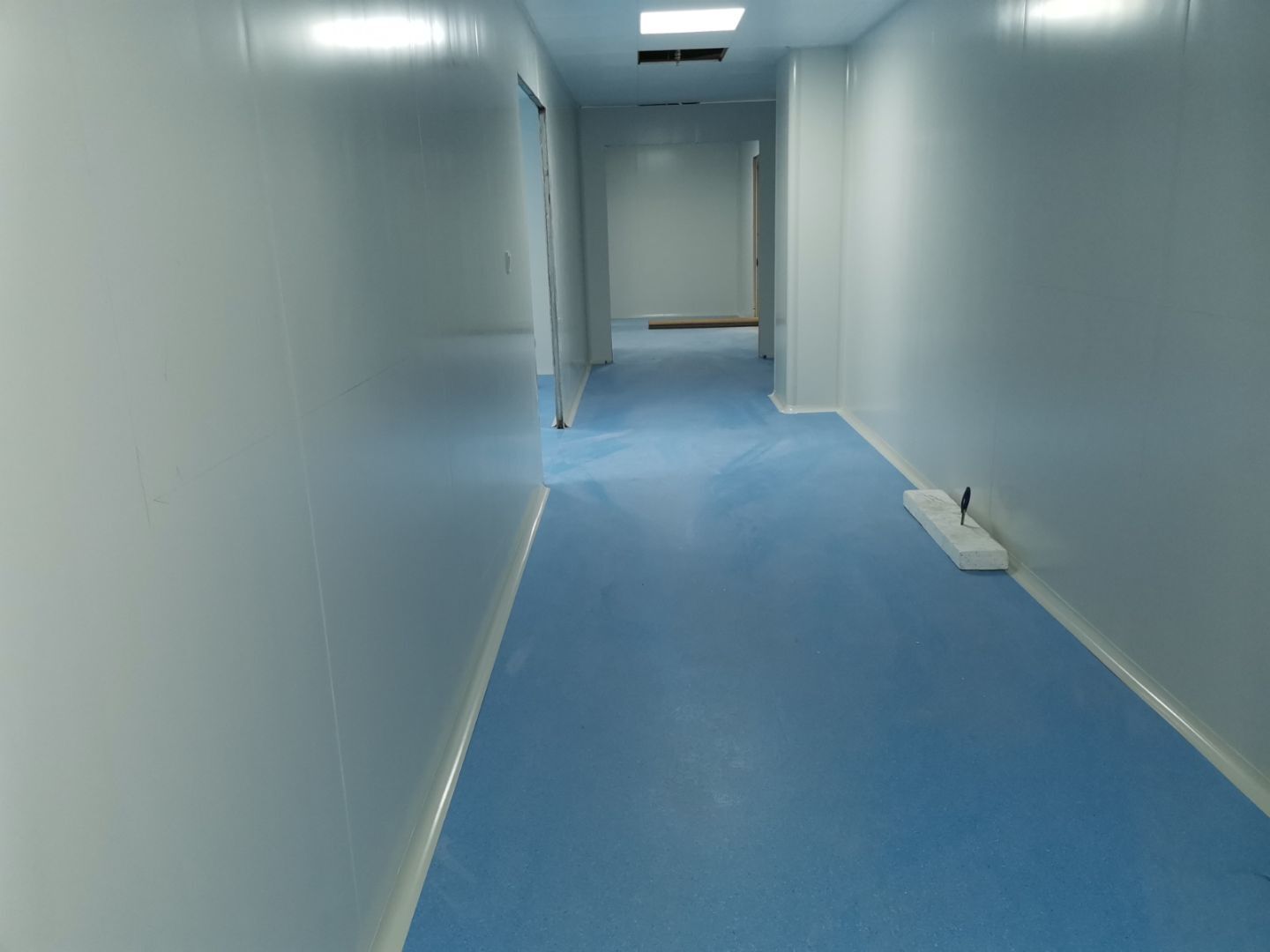

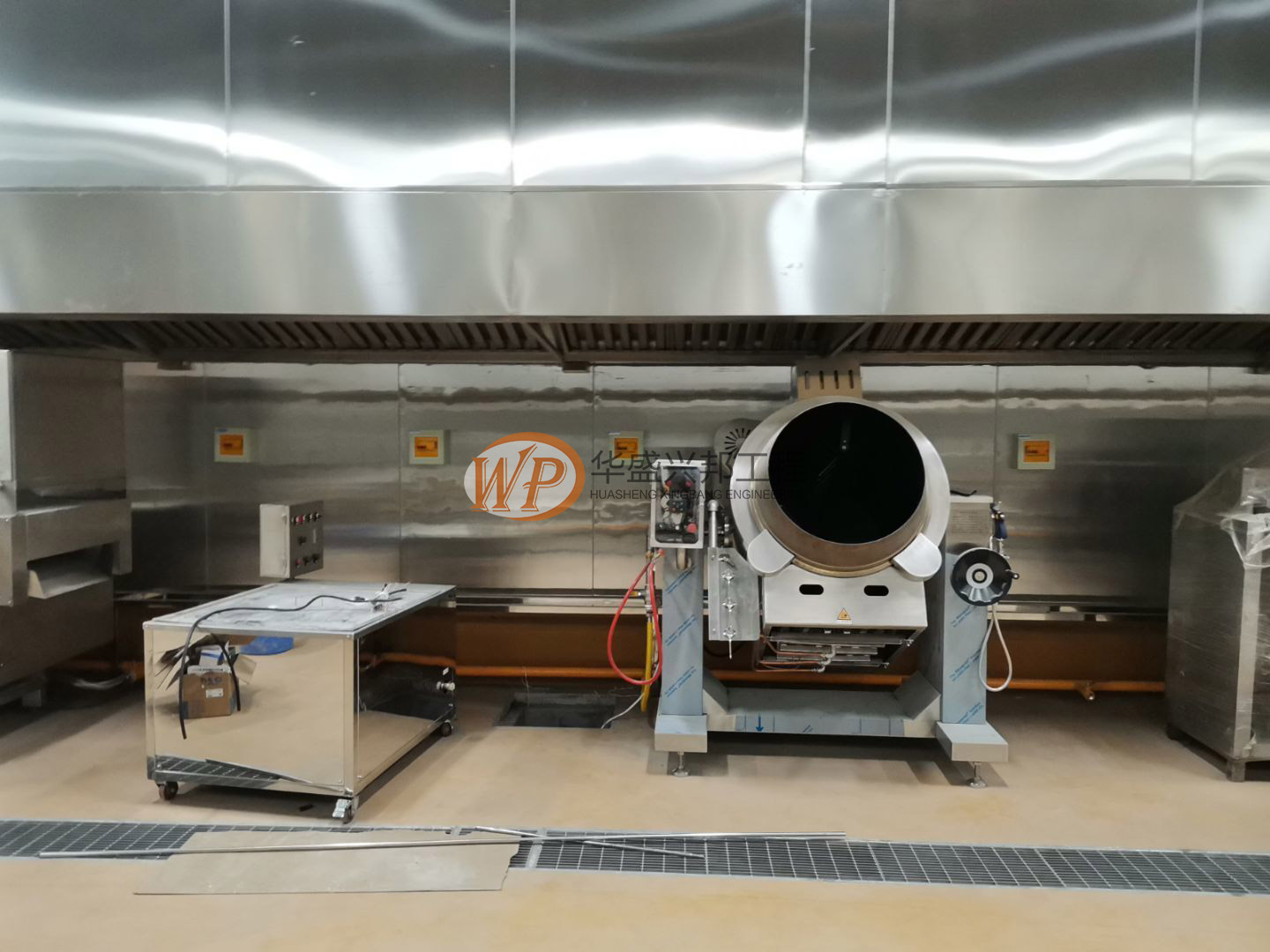

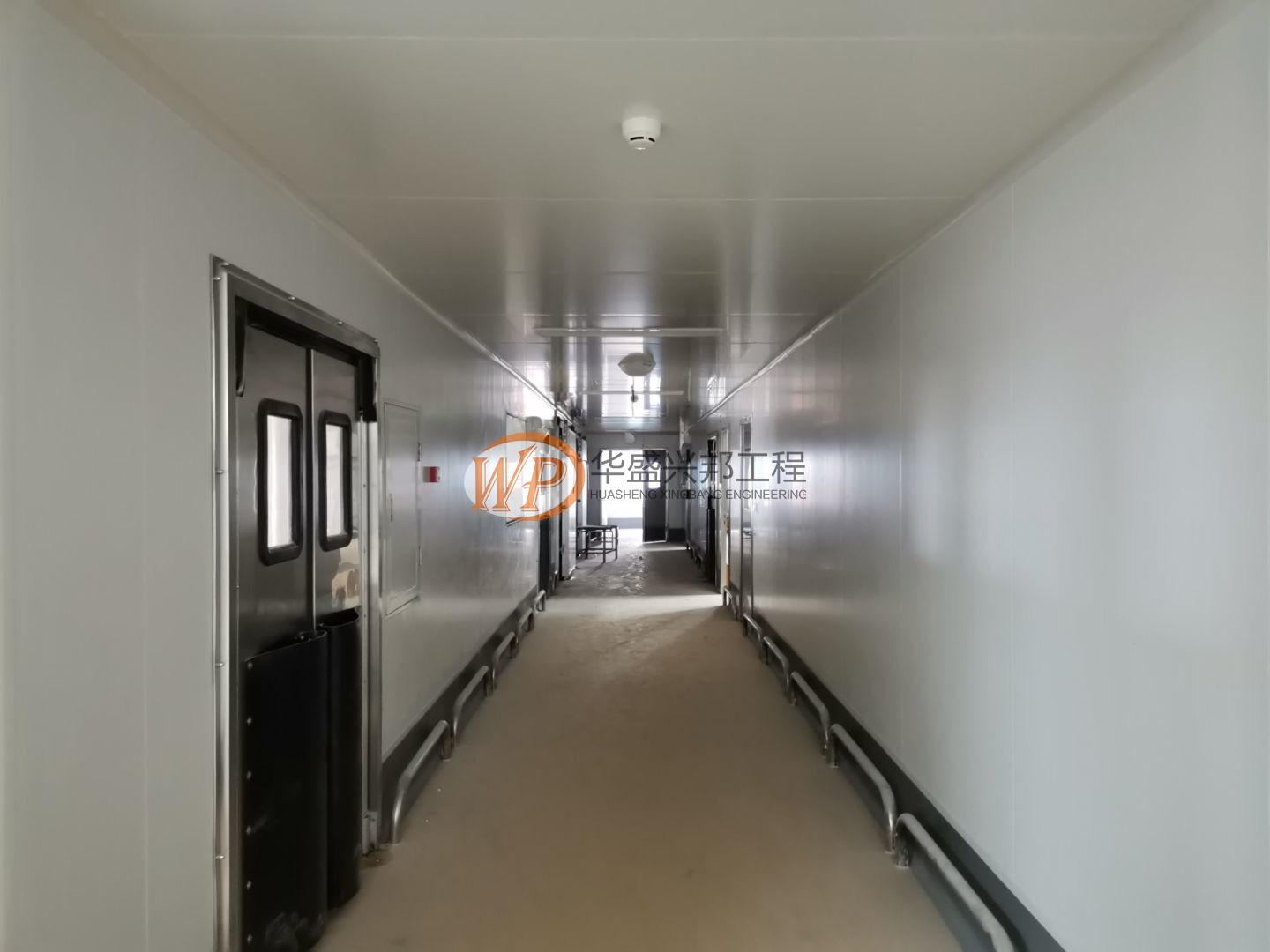

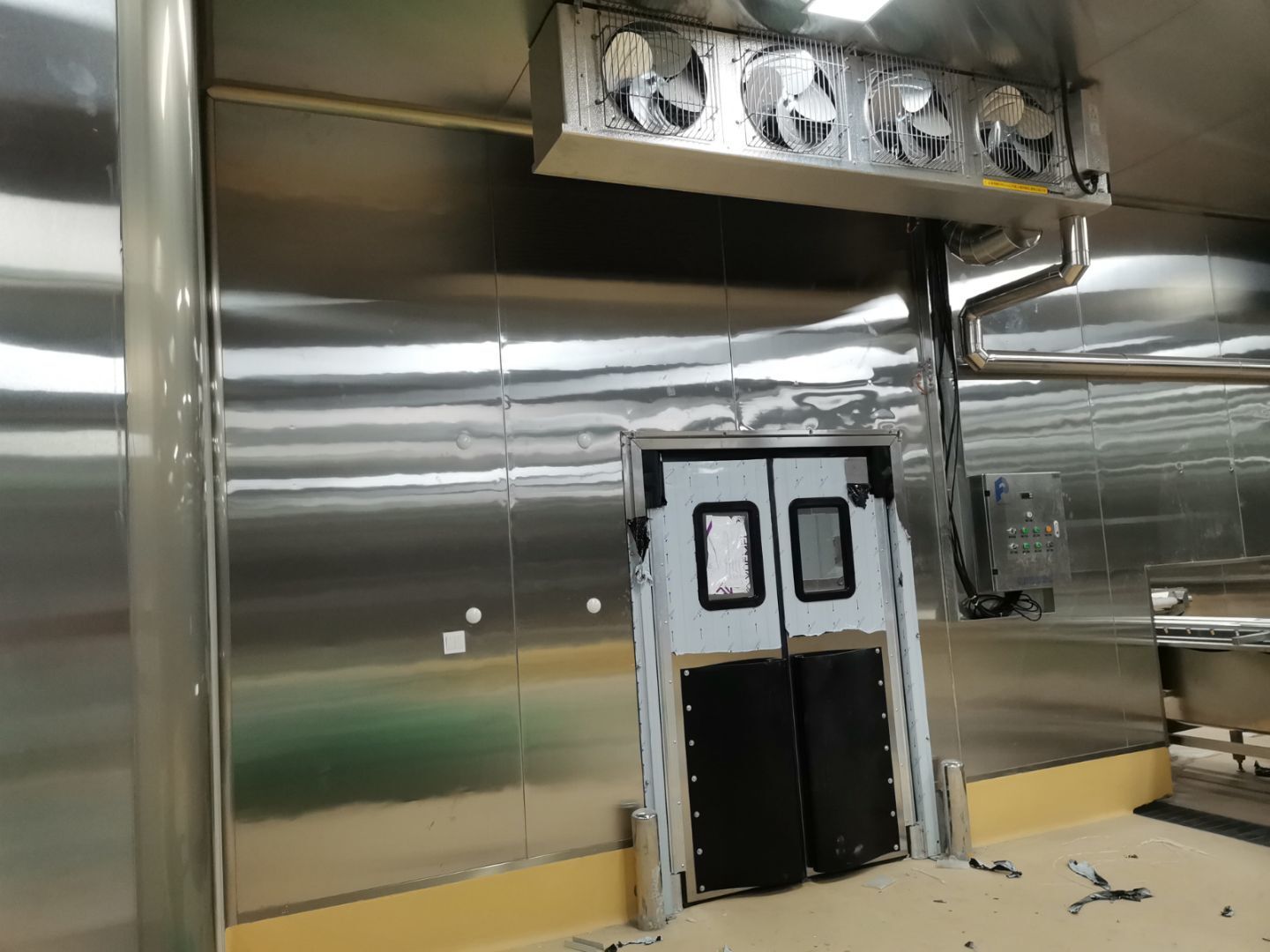

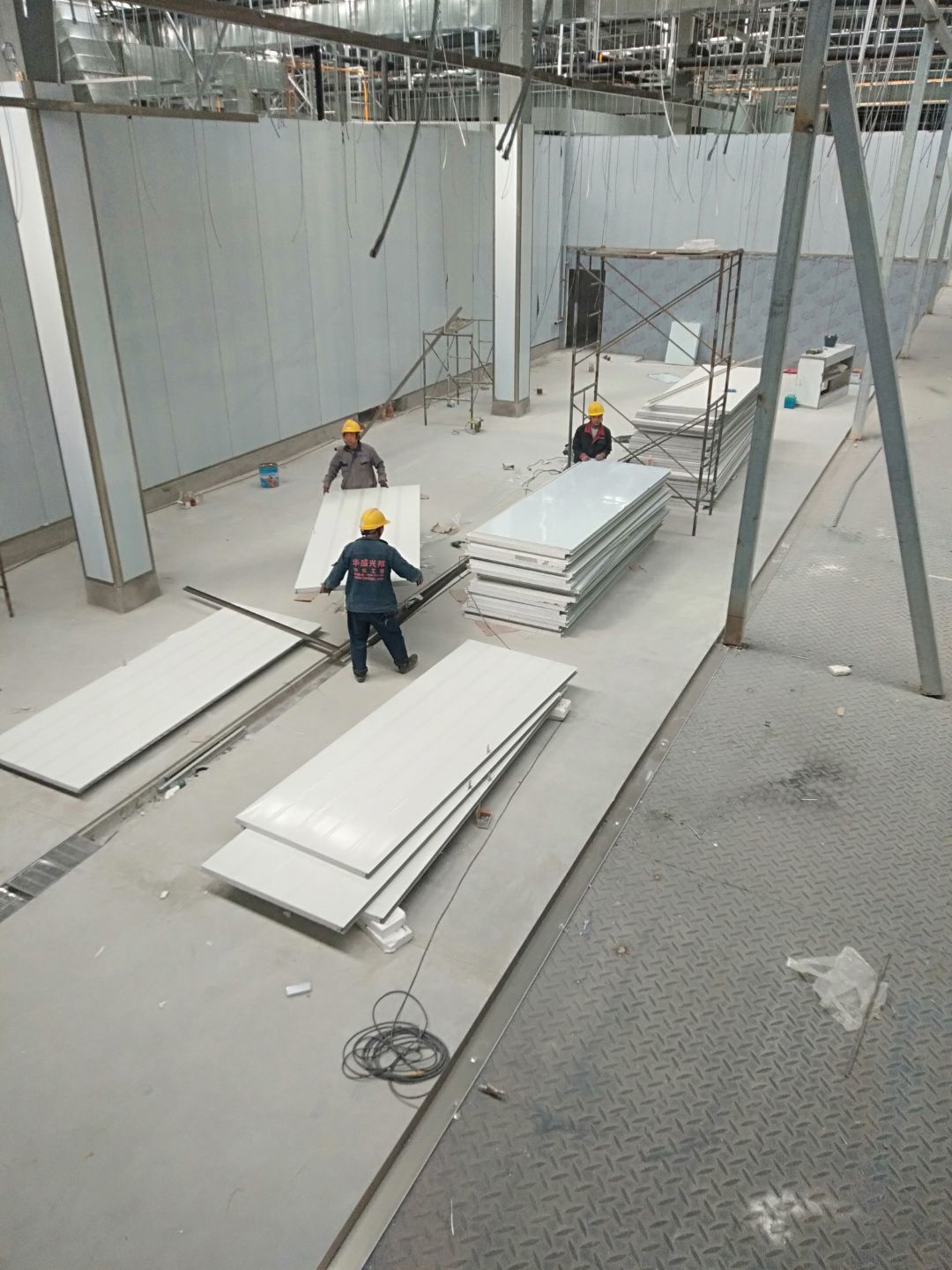

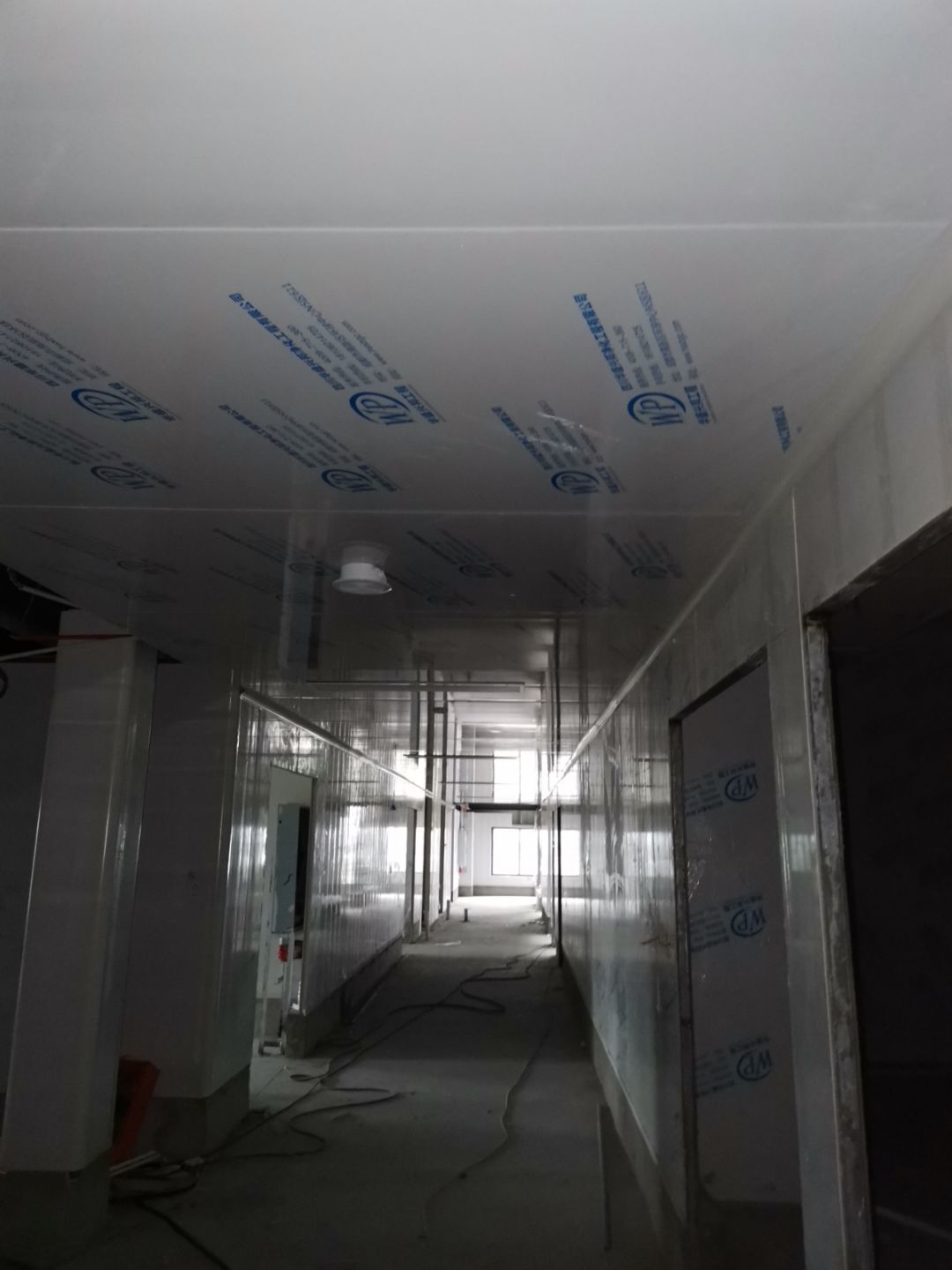

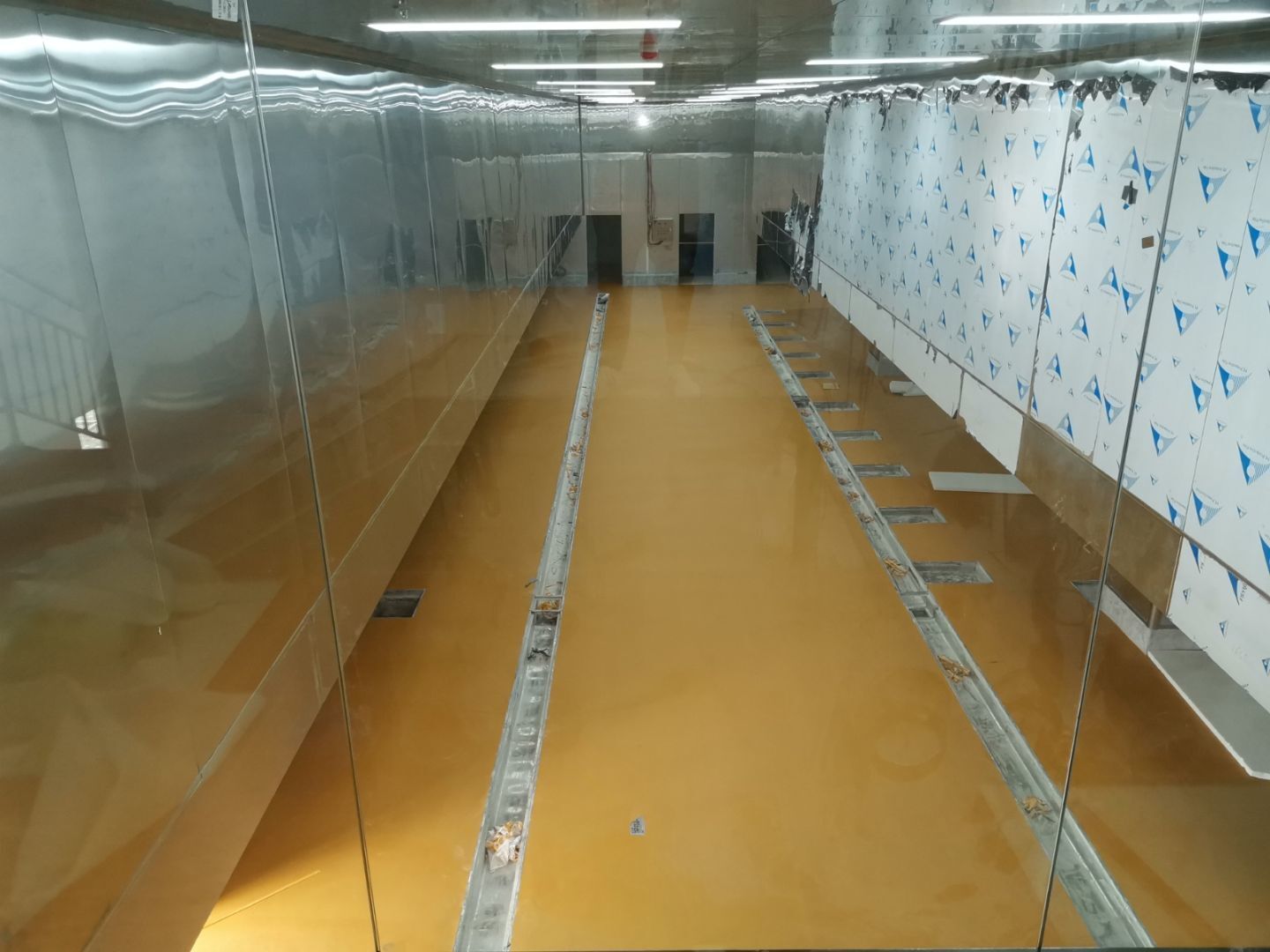

    四川吉百兴食品有限公司中央厨房装修接近尾声,现场开始收拾细节,搞卫生

  • 2020-06-05 10:33:12

  • 2020-05-20 11:38:13

  • 2020-05-13 11:08:46

  • 2020-05-07 11:12:38

  • 2020-04-24 10:45:39

  • 2020-04-23 10:35:08

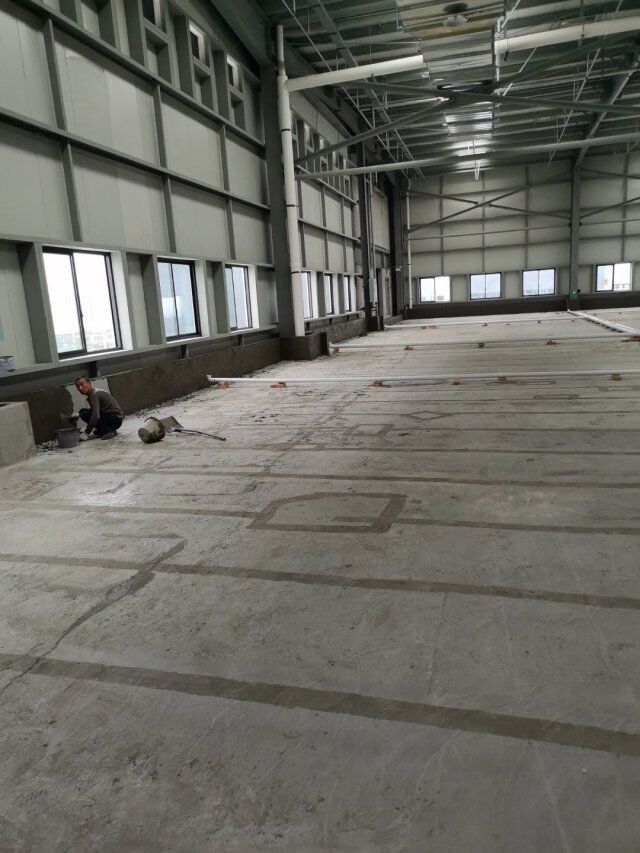

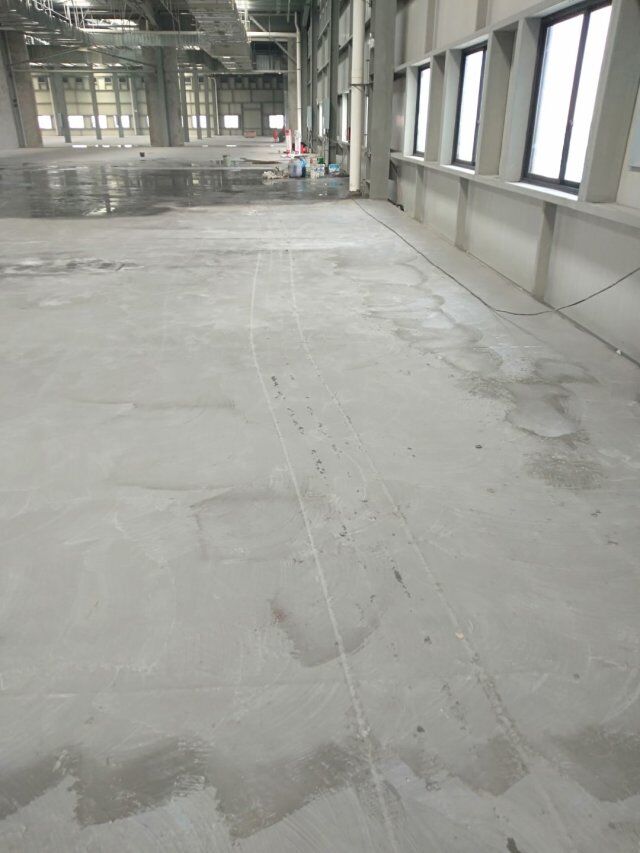

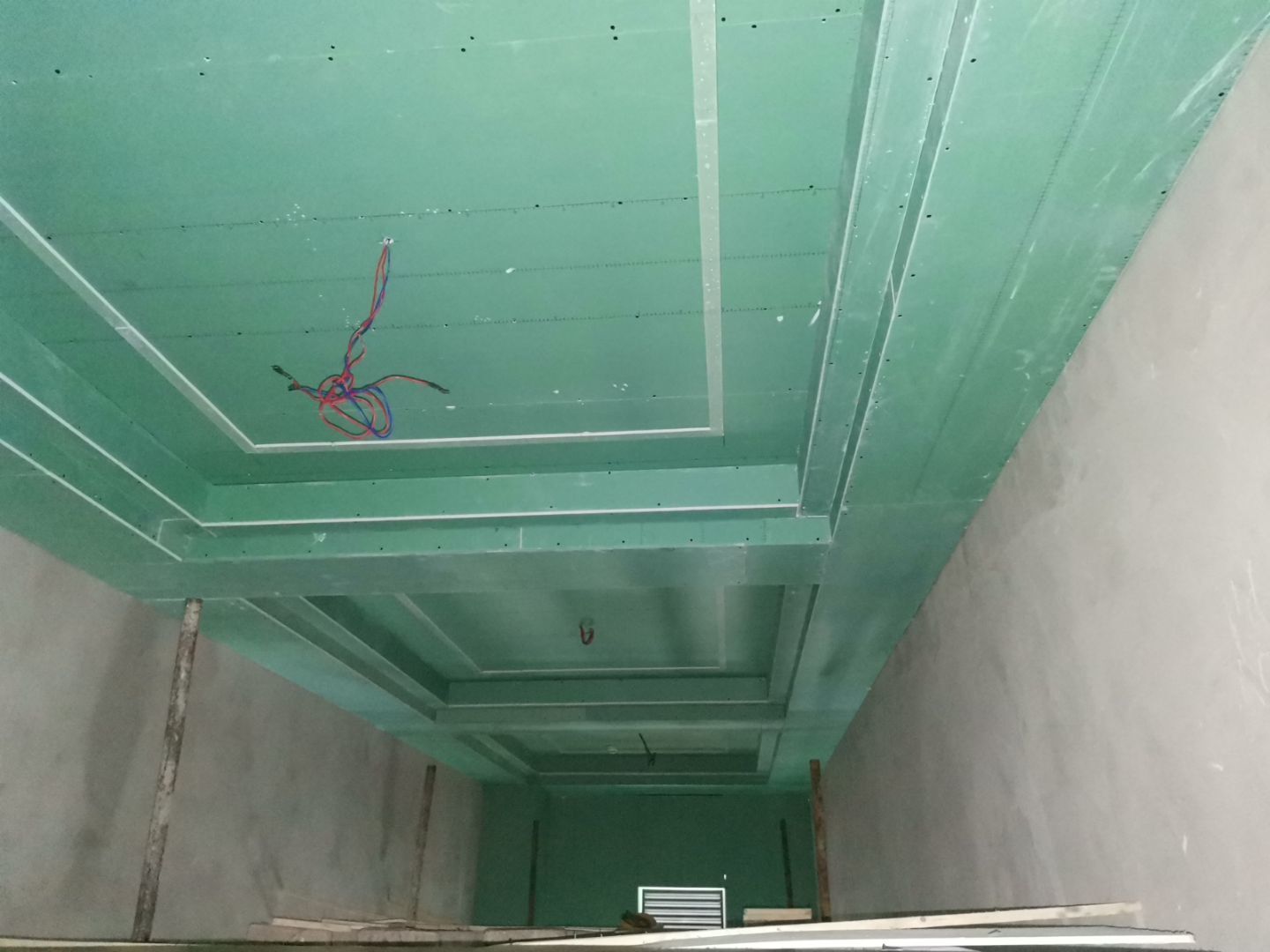

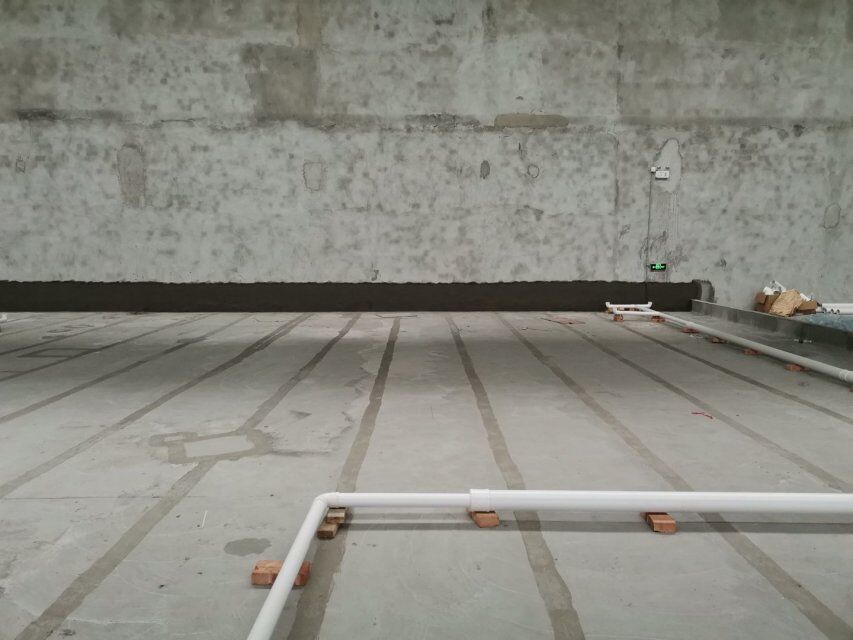

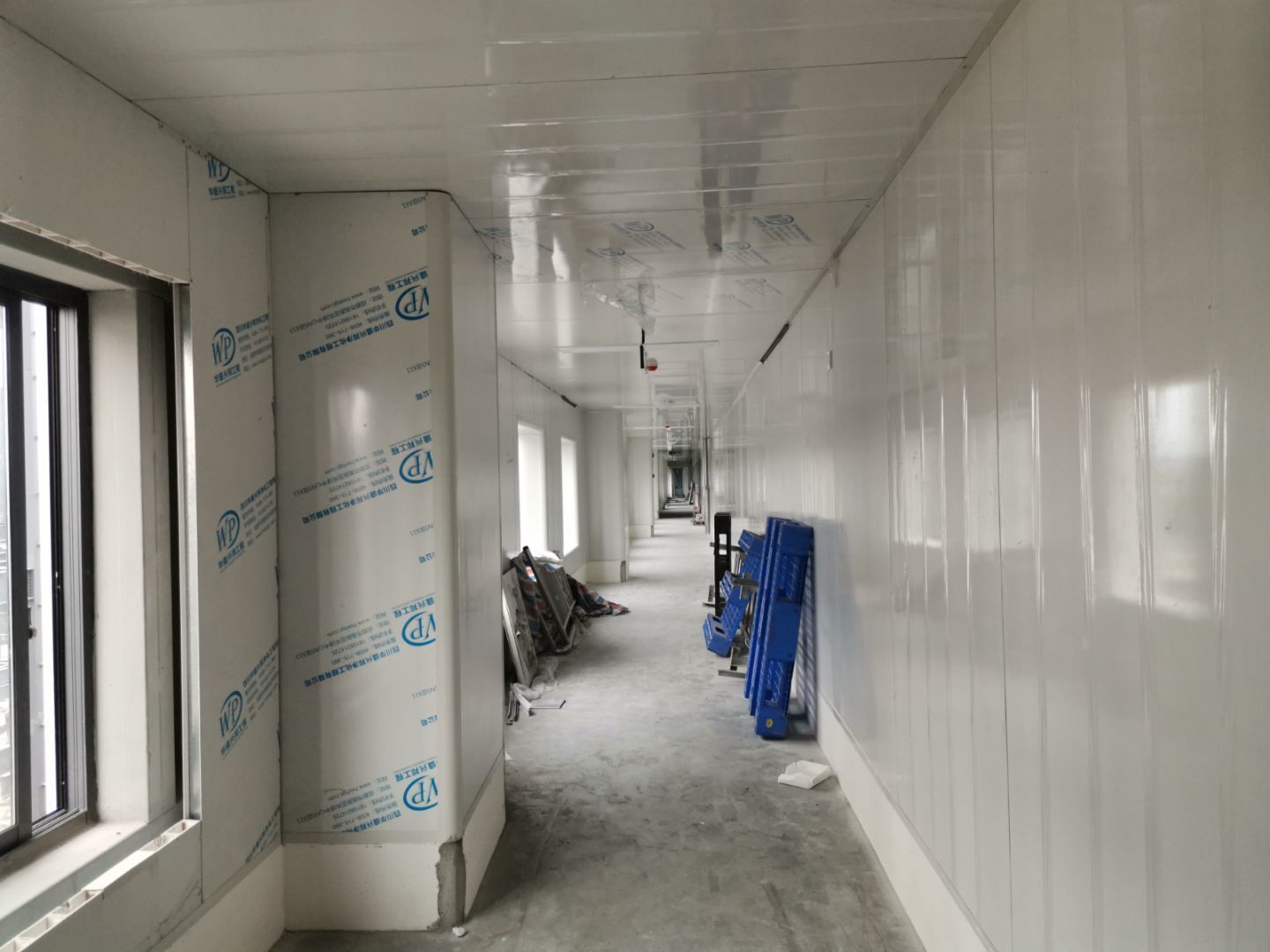

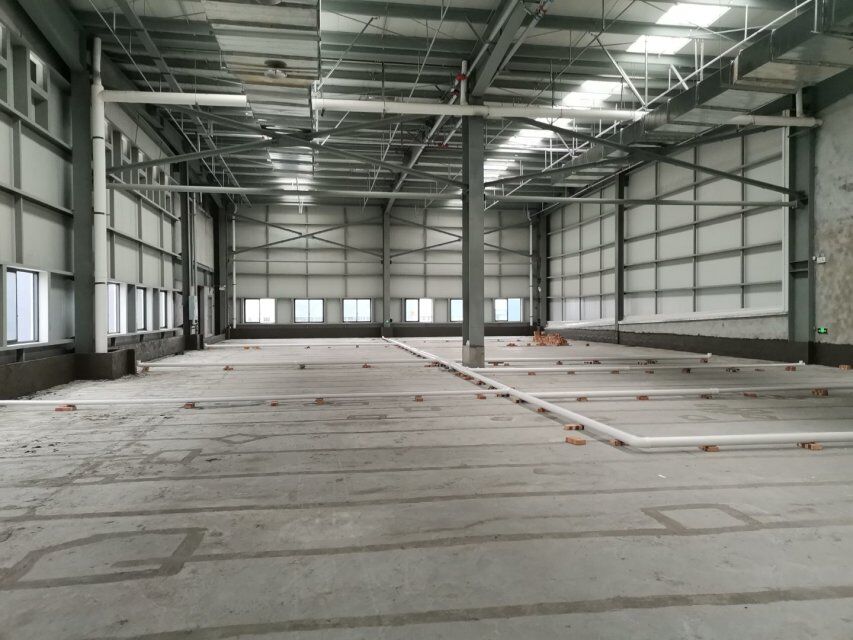

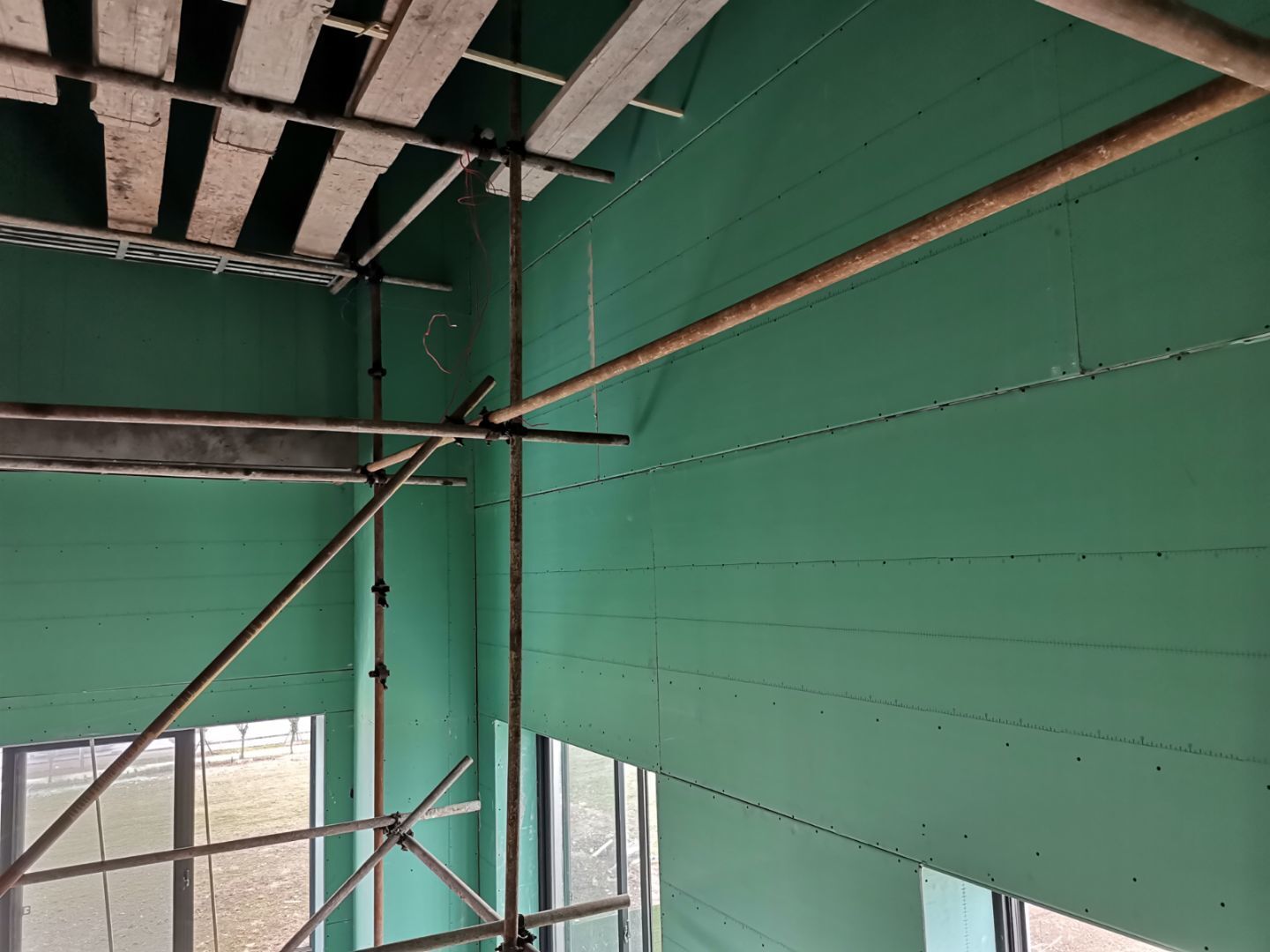

    一楼水电安装完成,二楼水电布线完成15%

  • 2020-04-21 10:19:29

    一楼水电安装完成,二楼水电布线完成15%

  • 2020-04-14 17:25:46

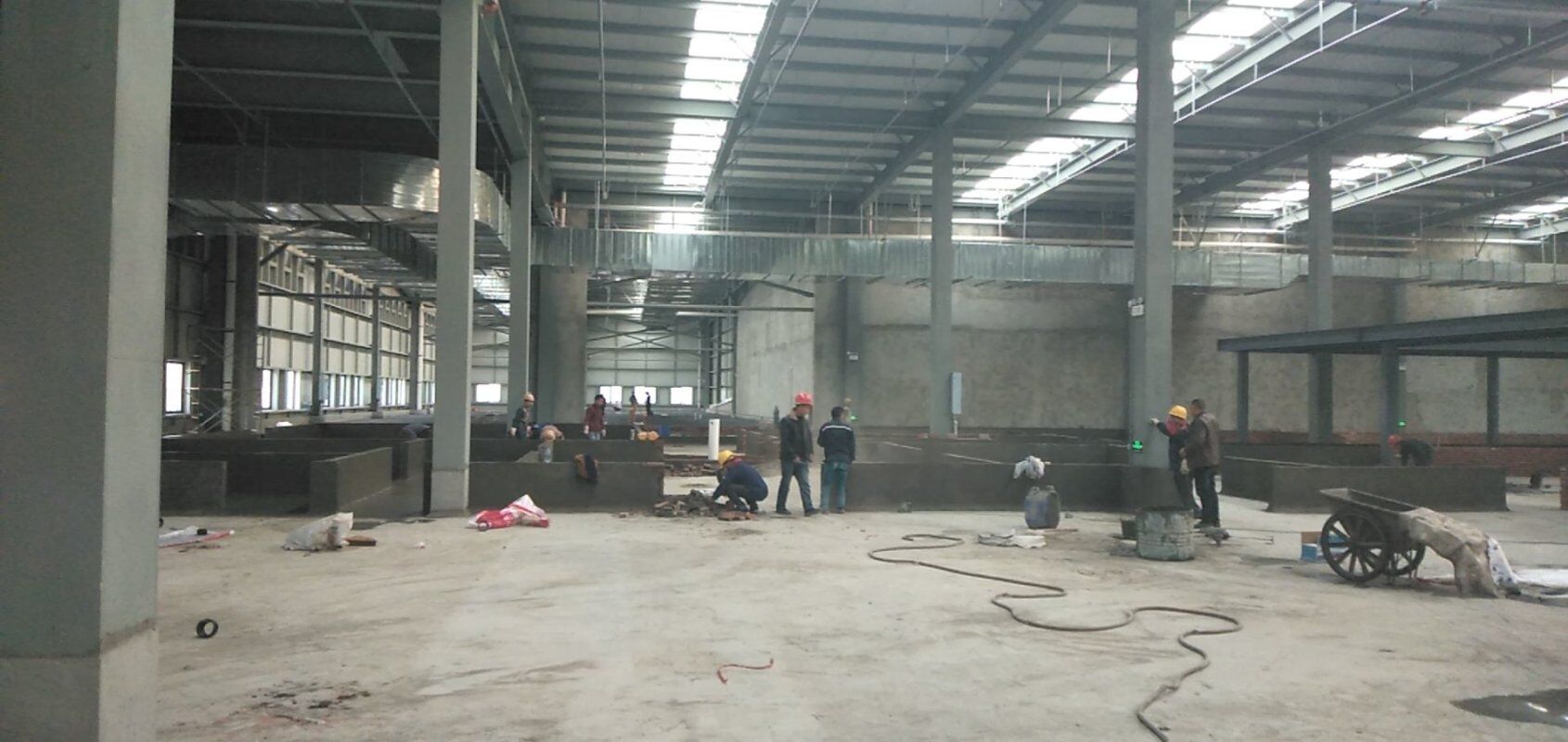

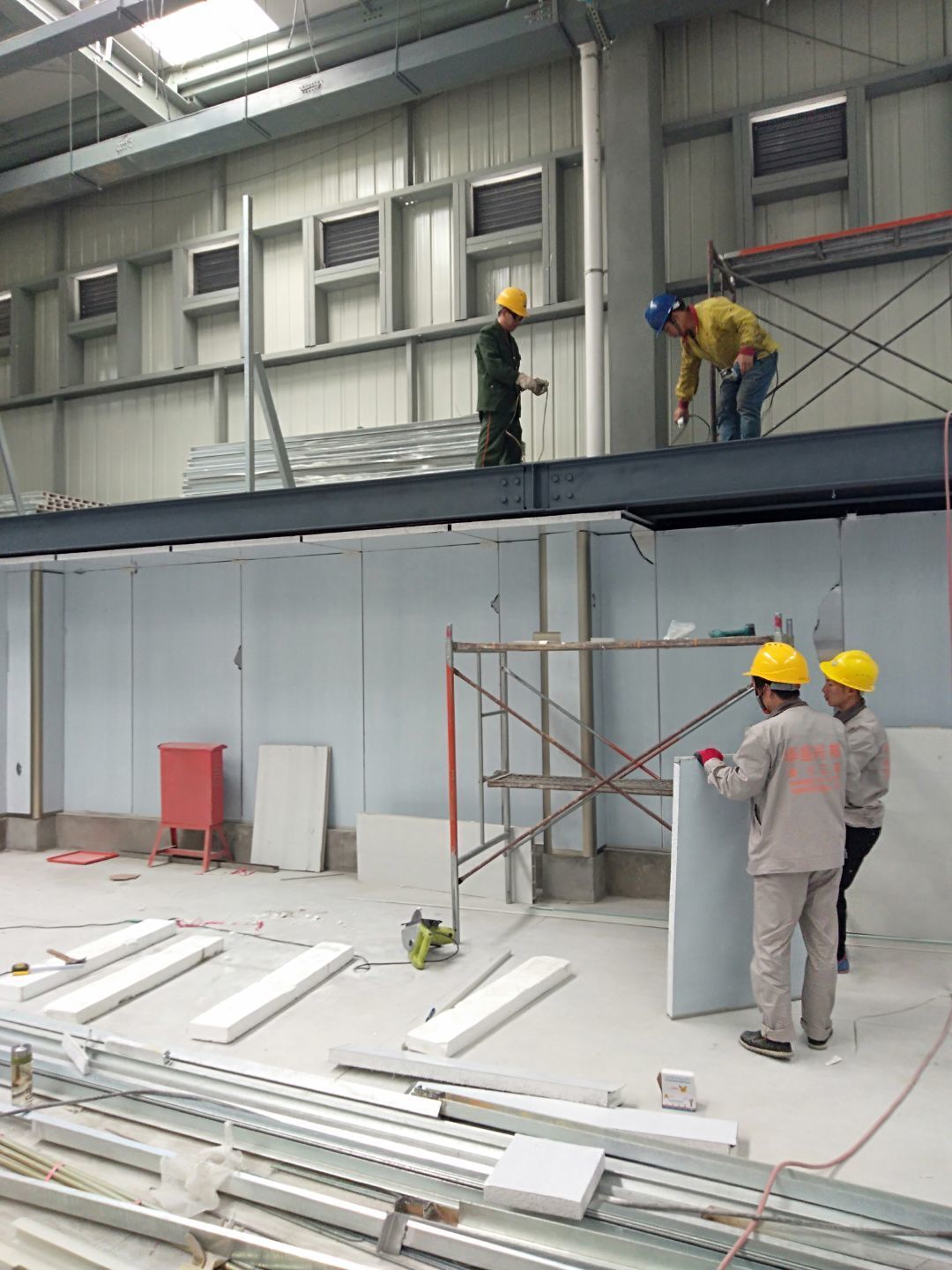

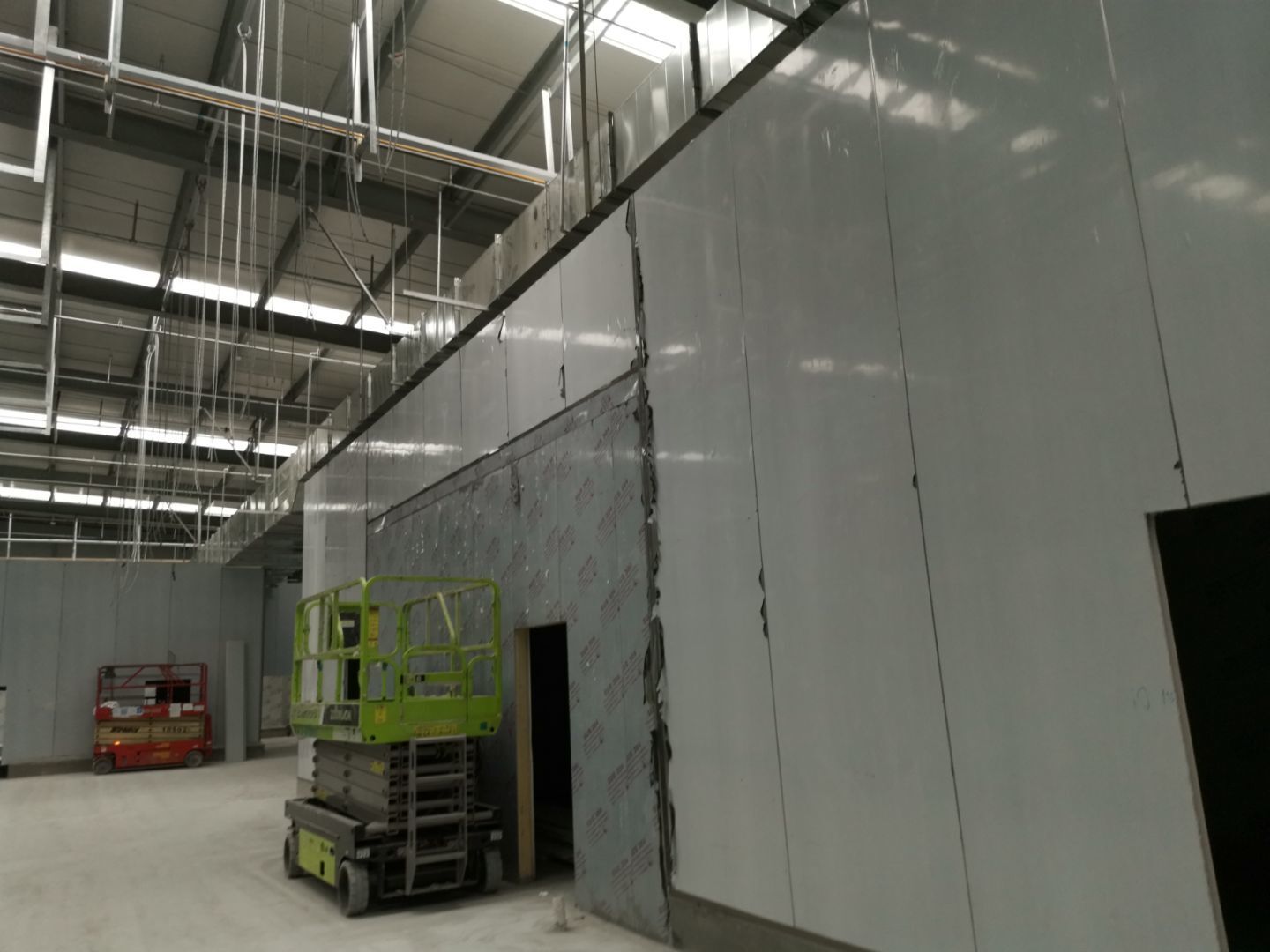

  • 2019-12-18 09:30:52

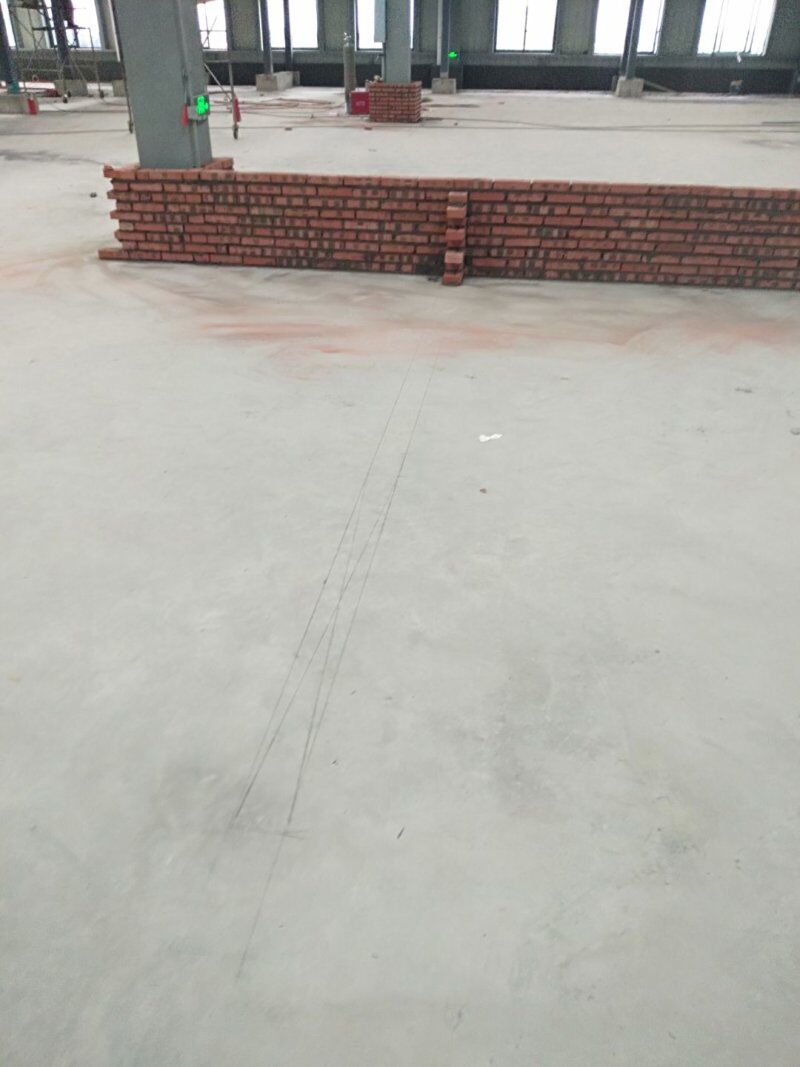

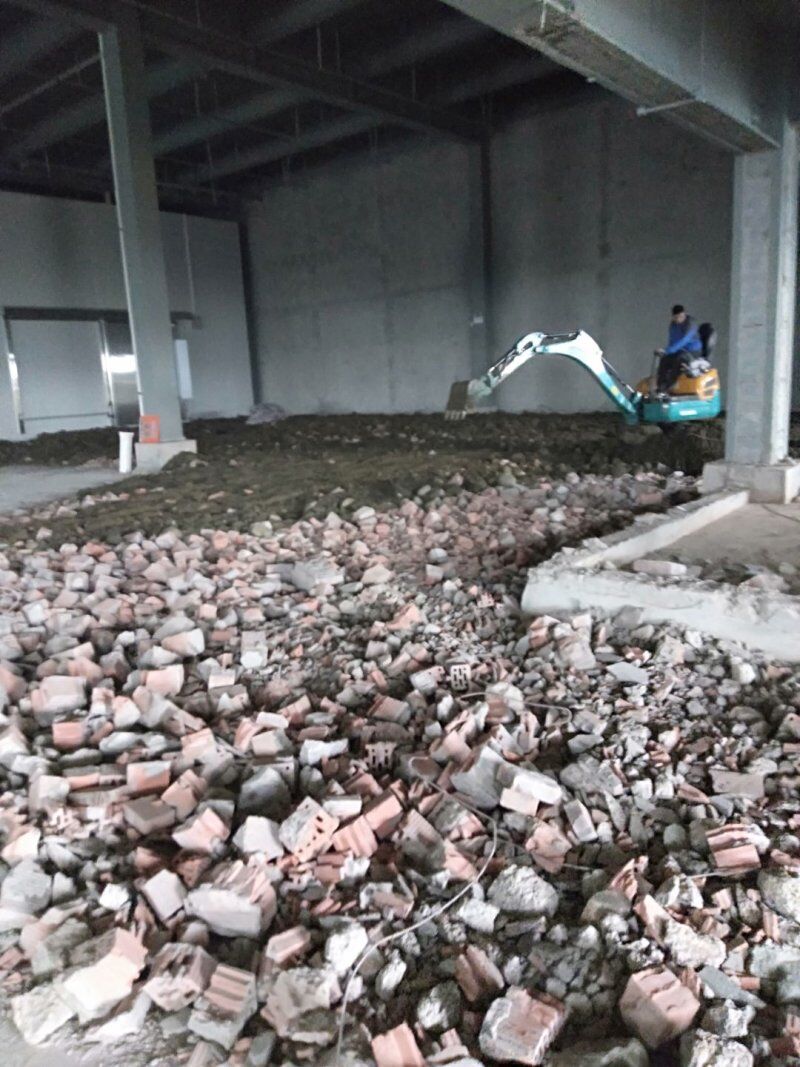

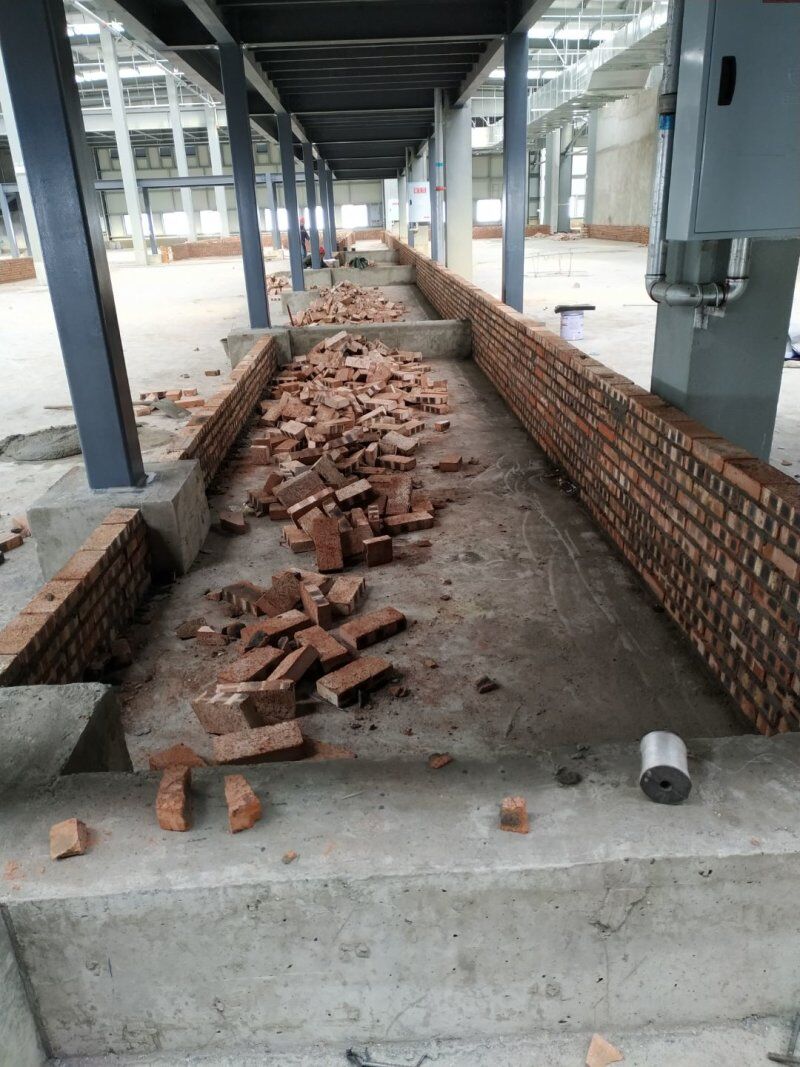

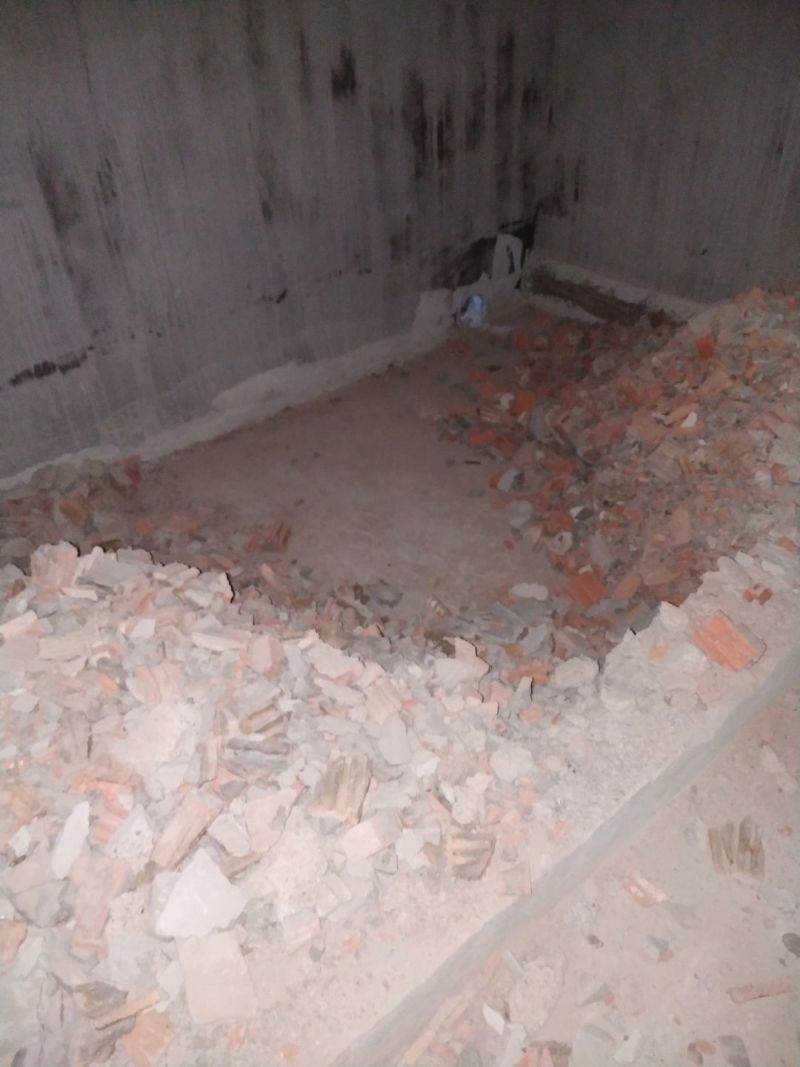

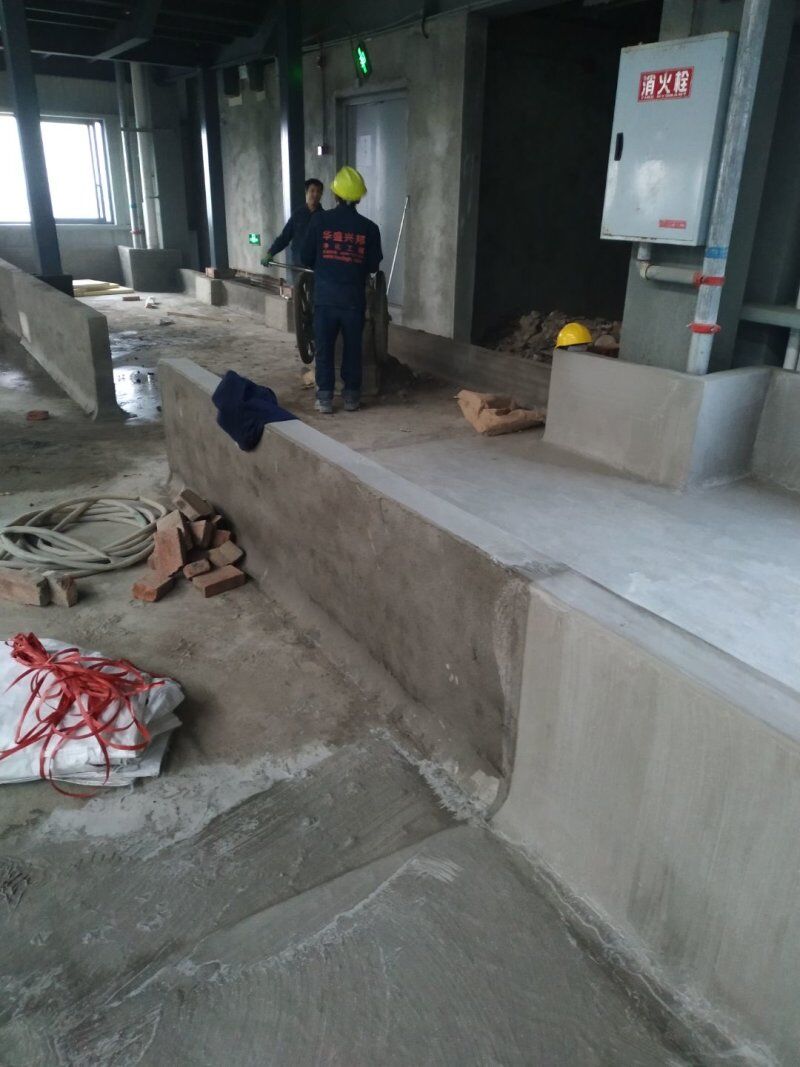

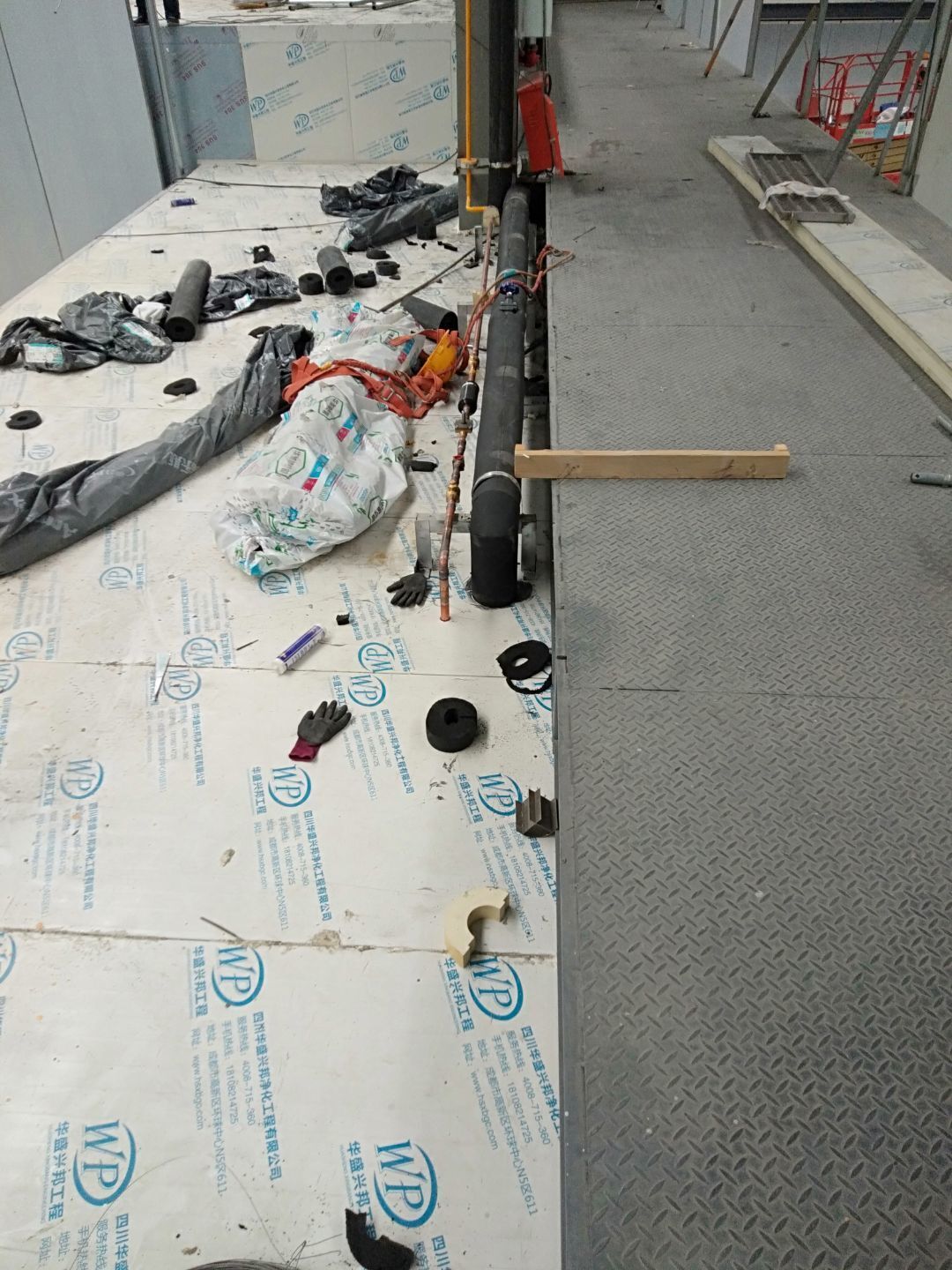

    1.一楼排水沟清理完成; 2.办公室砌砖抹灰完成,防水施工完成; 3.一楼夹层卫生间建渣清理; 4.电梯井前伸缩带护边角钢预制焊接安装; 5.主通道开始闭水实验; 6.电梯井前建渣平整完成。 7.一楼不锈钢排水沟焊接。

  • 2019-12-16 09:55:08

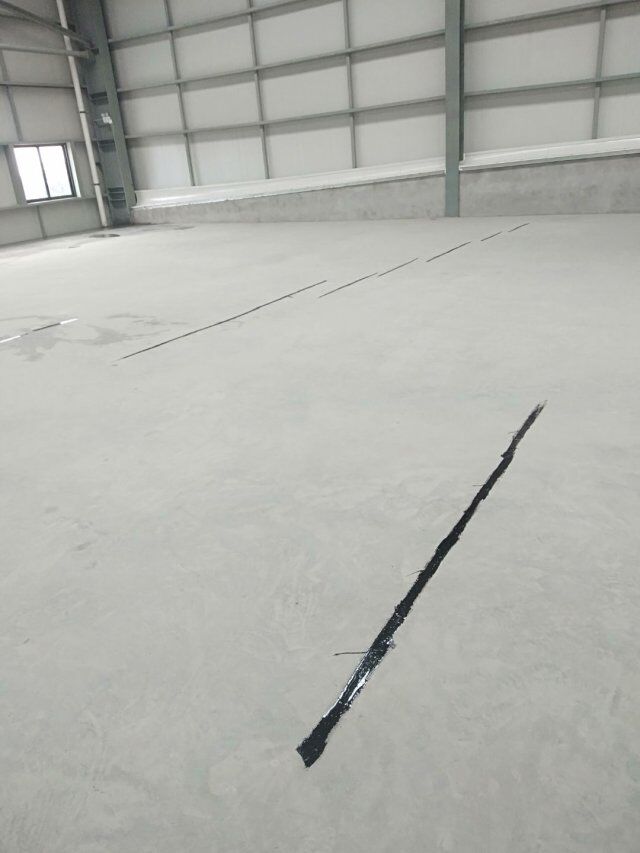

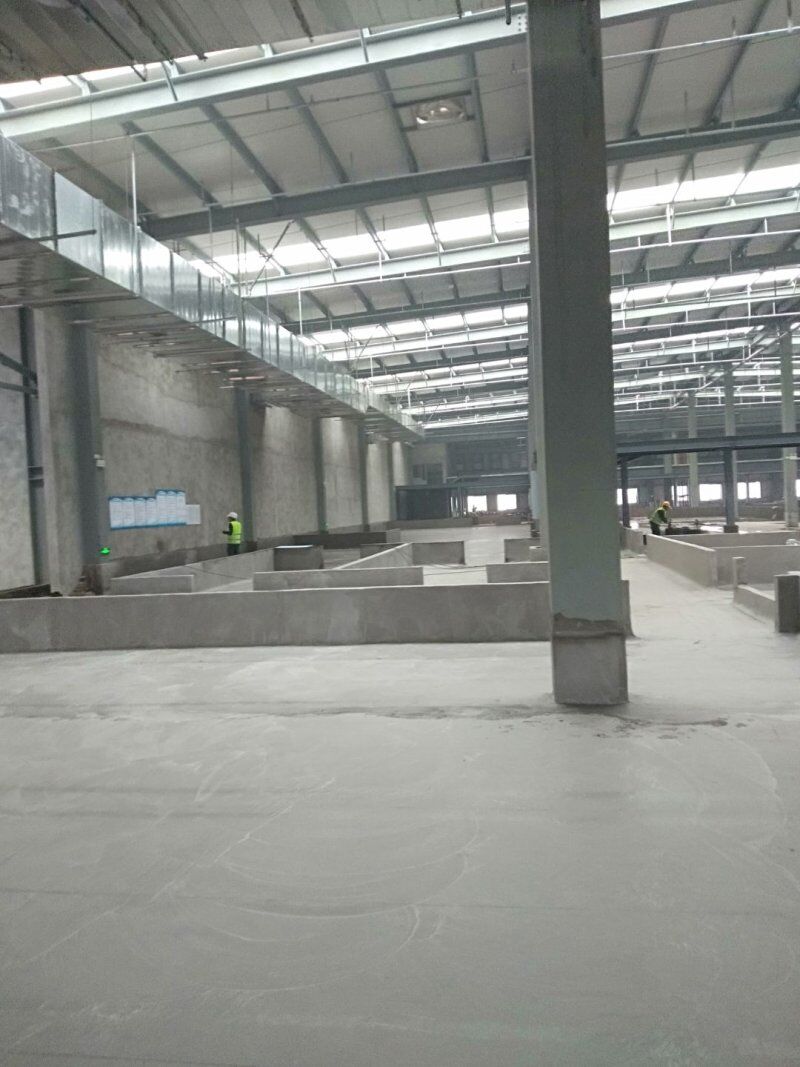

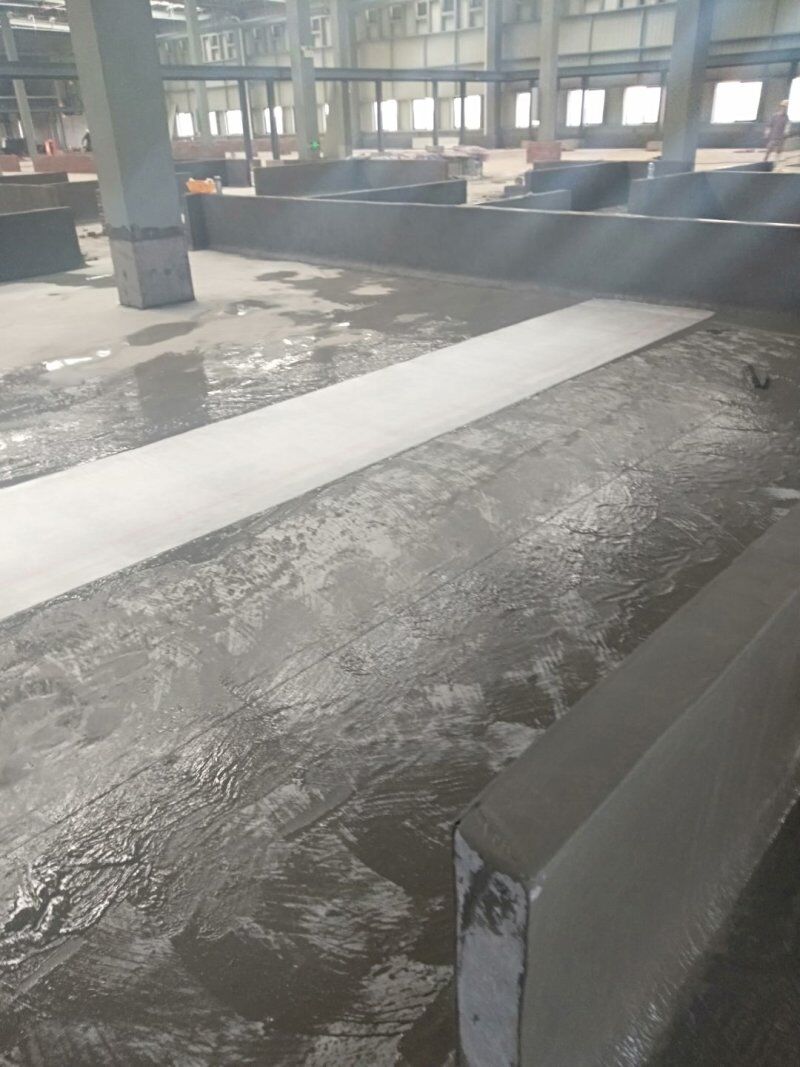

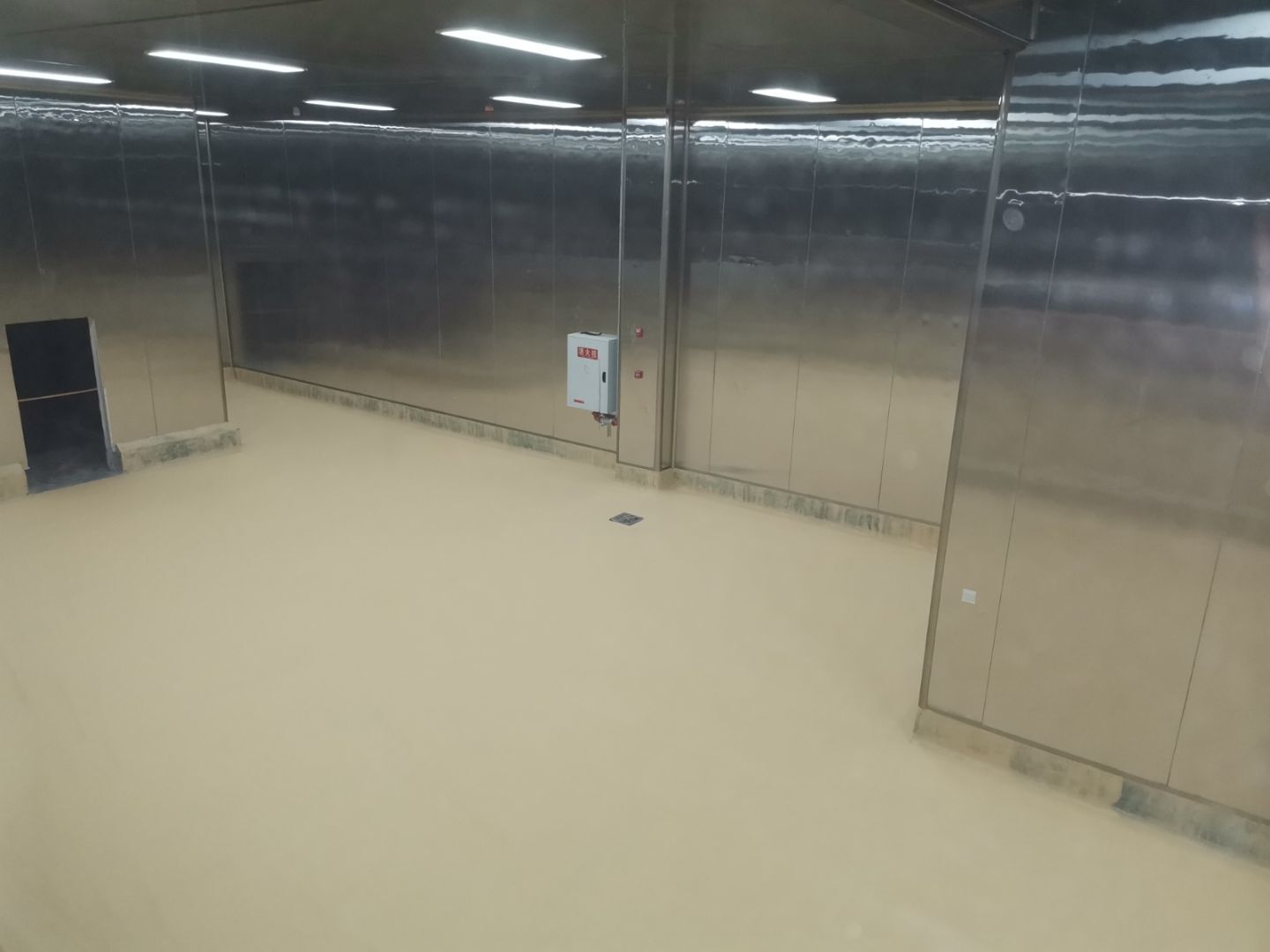

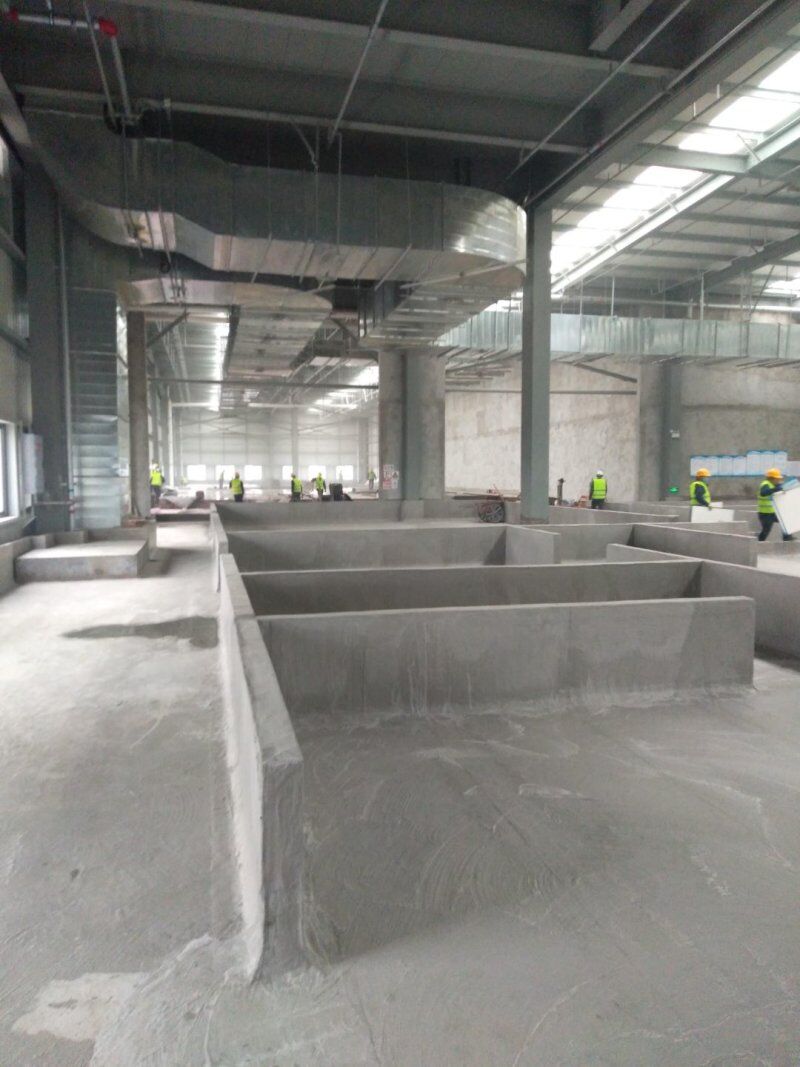

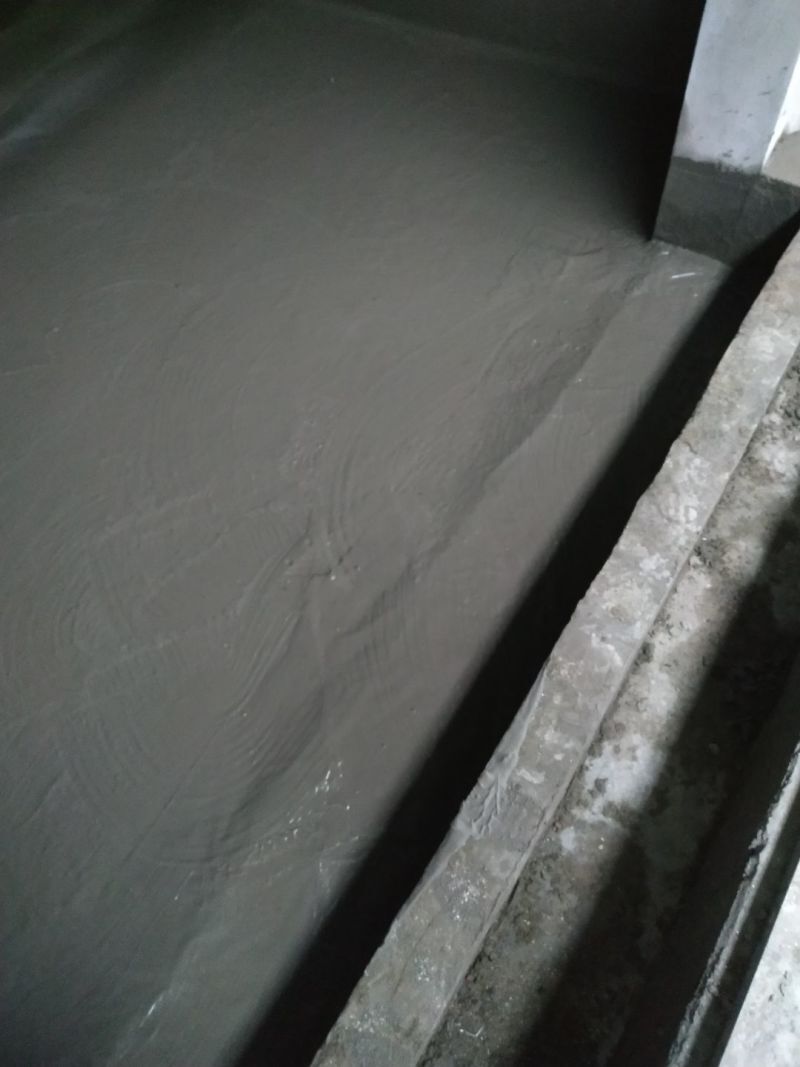

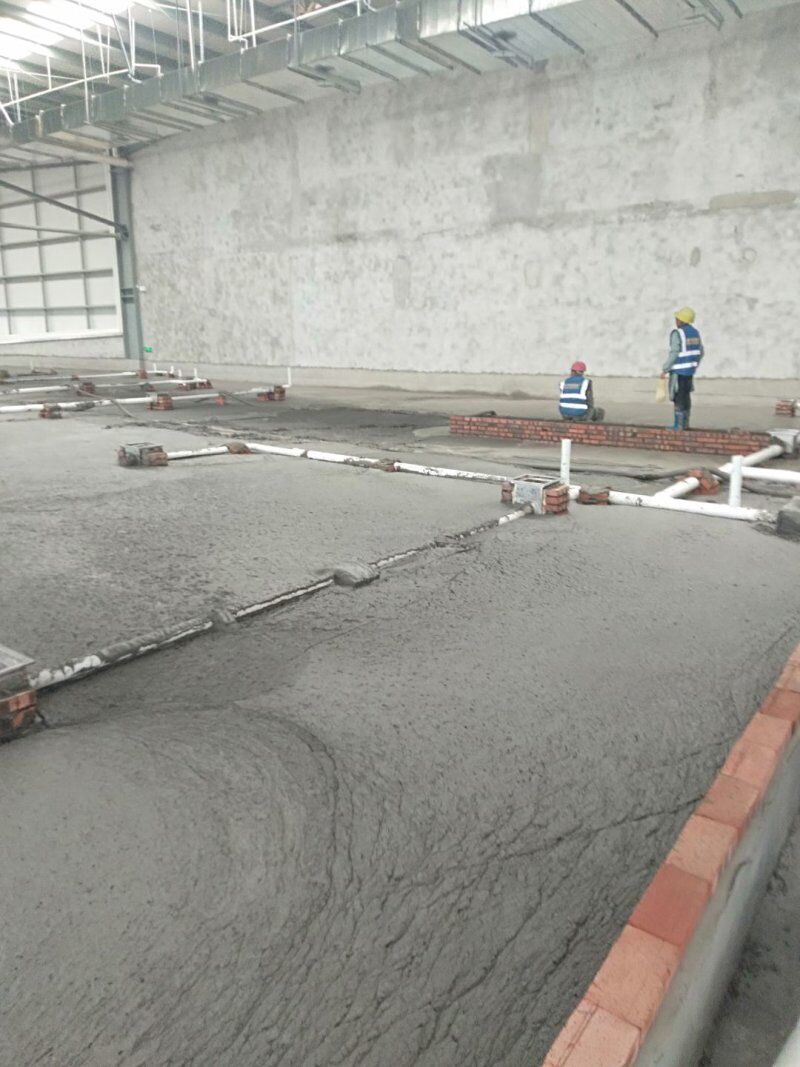

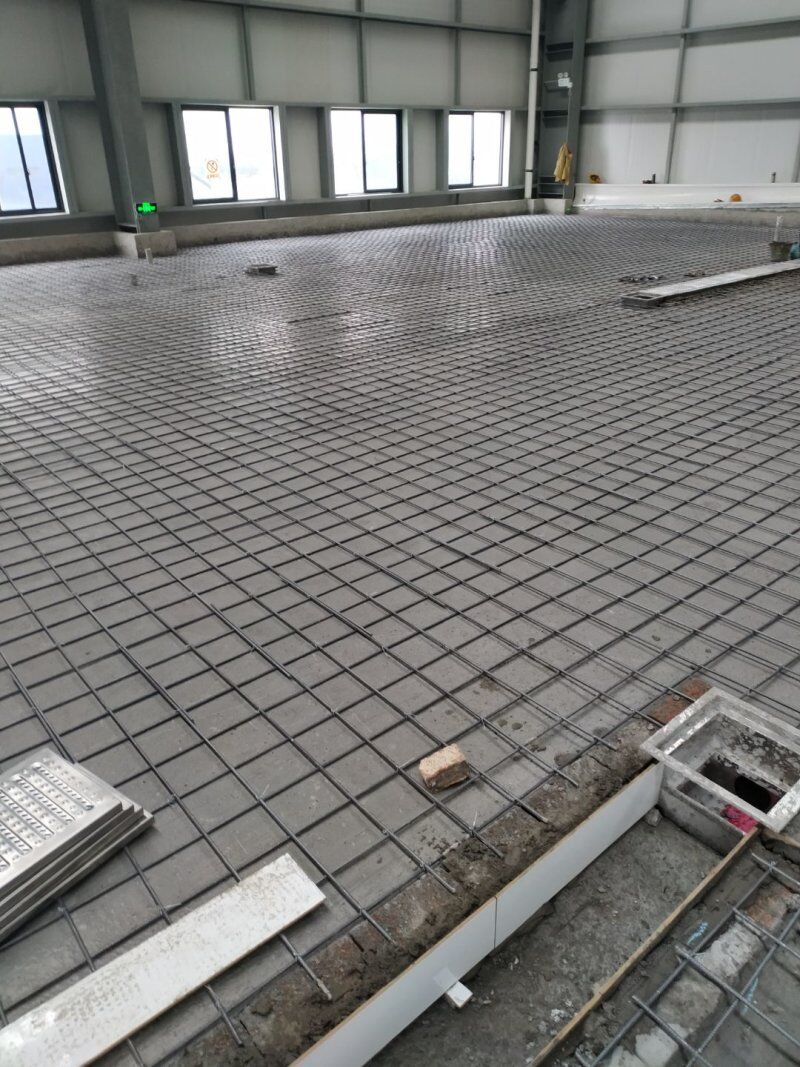

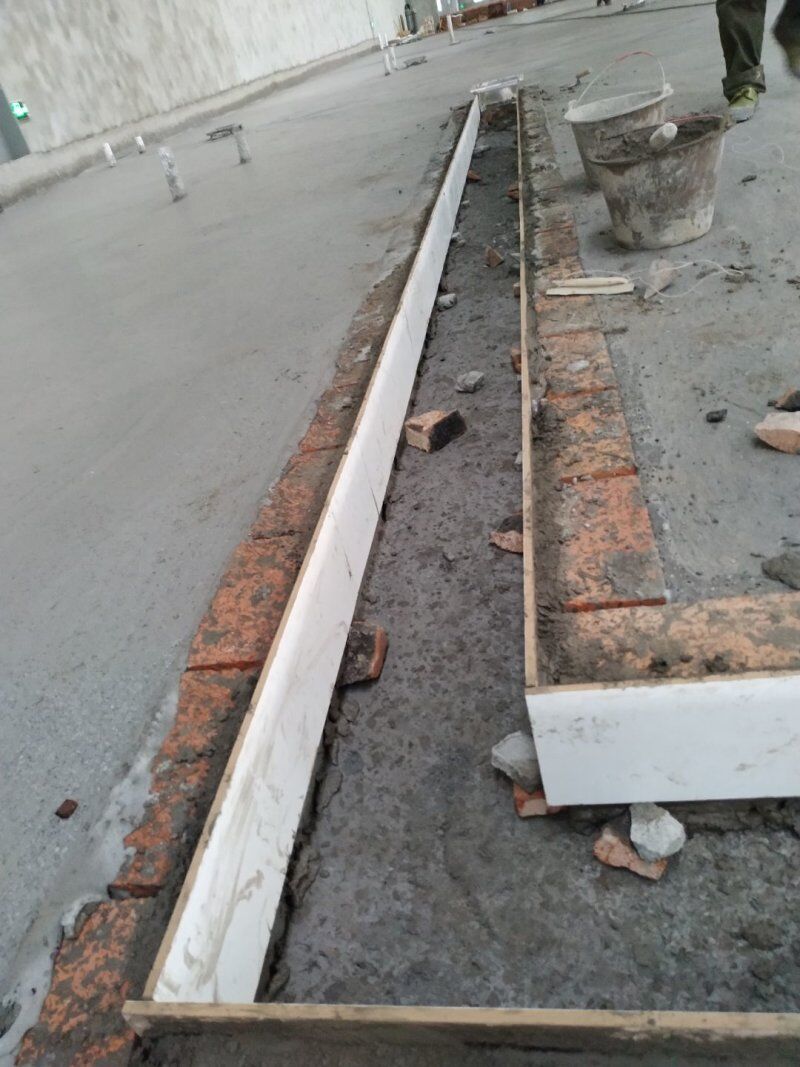

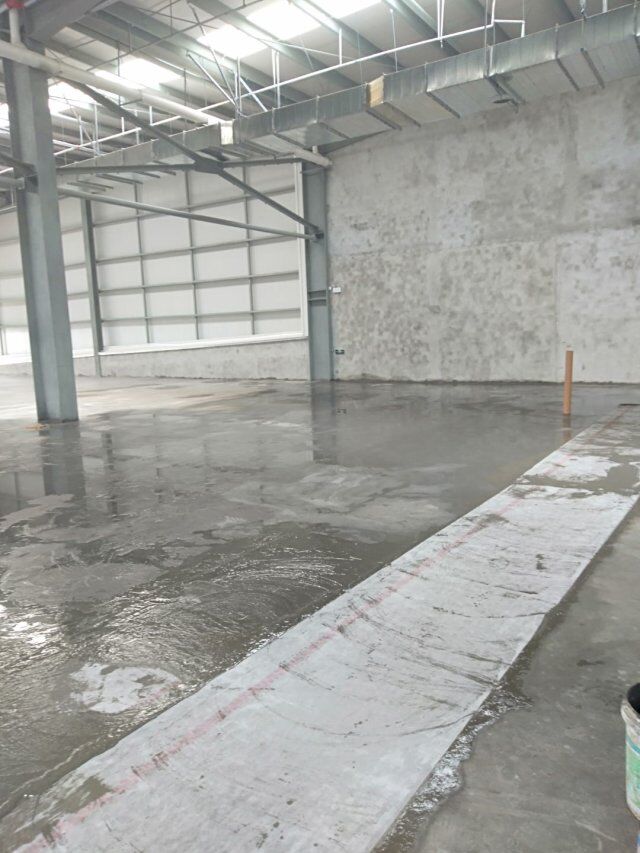

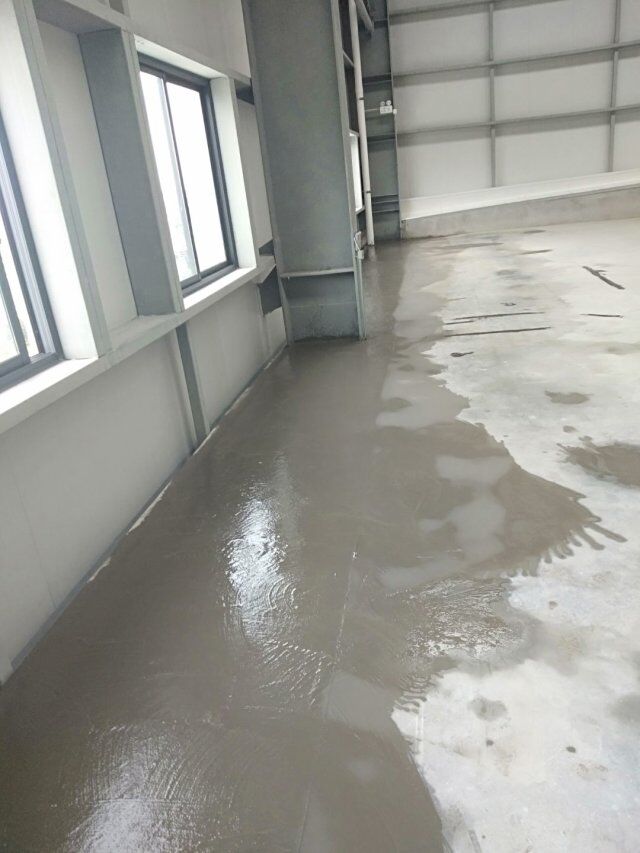

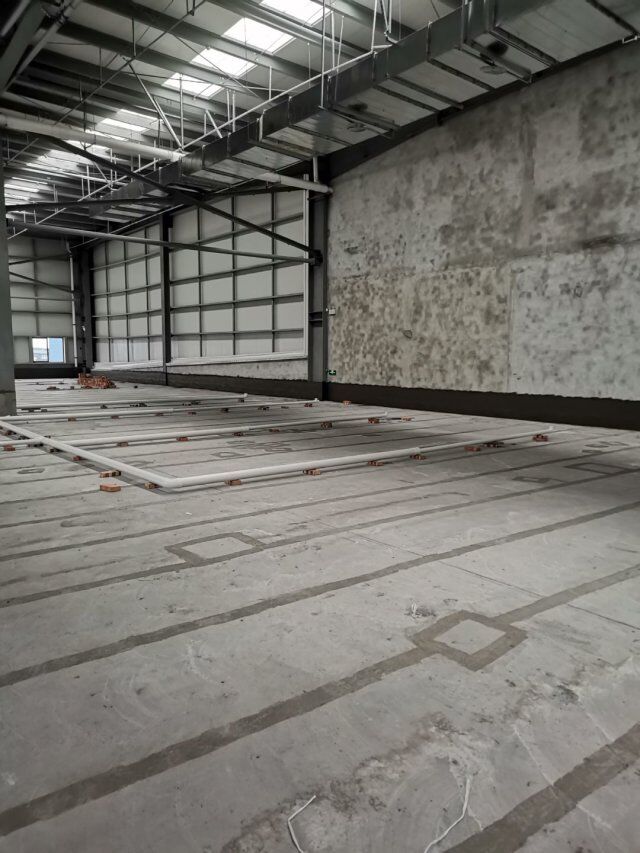

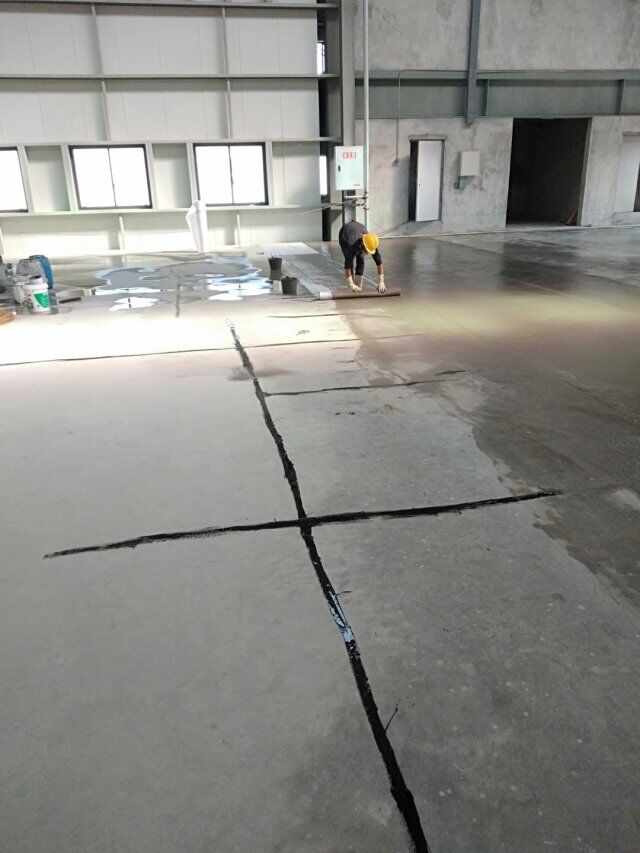

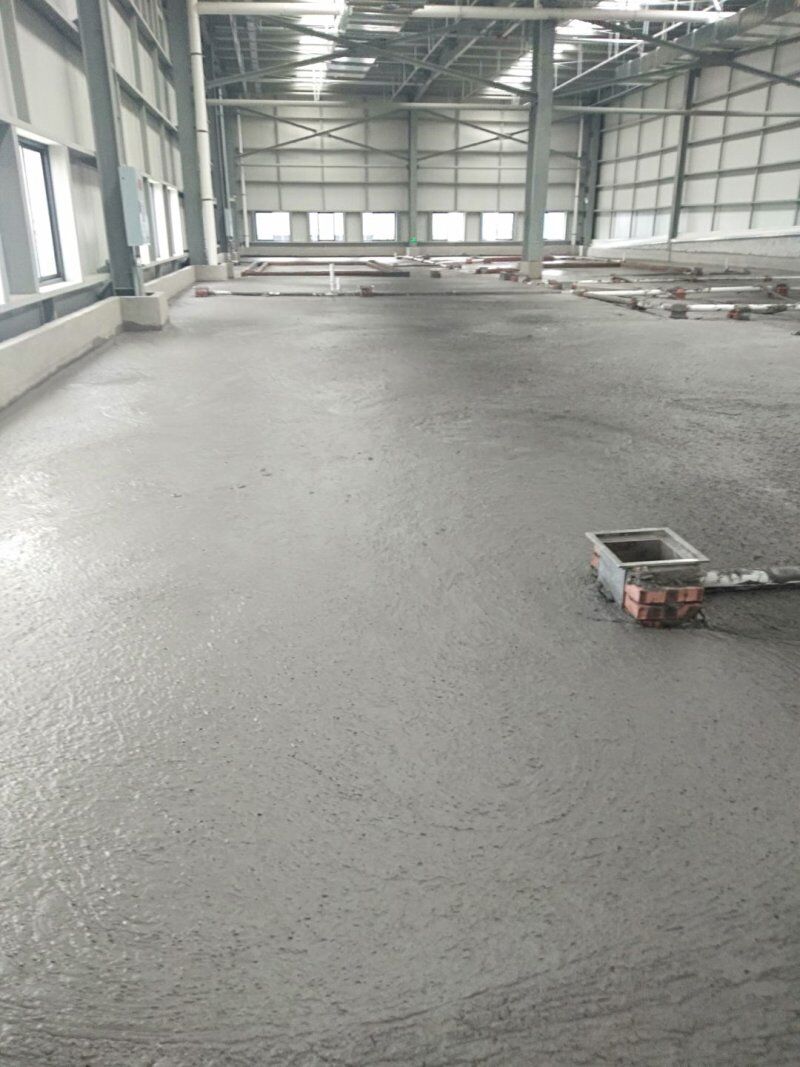

    地坪施工

  • 2019-12-12 09:40:26

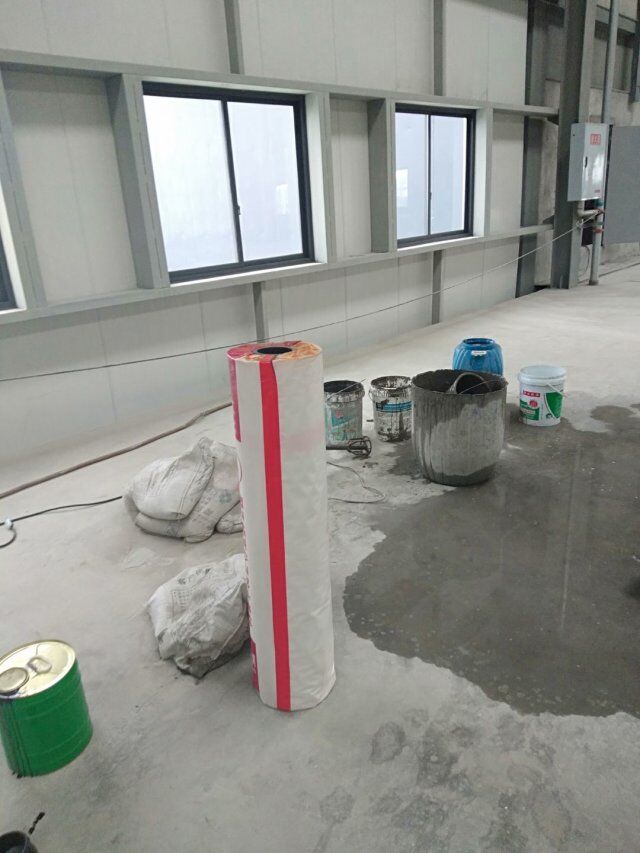

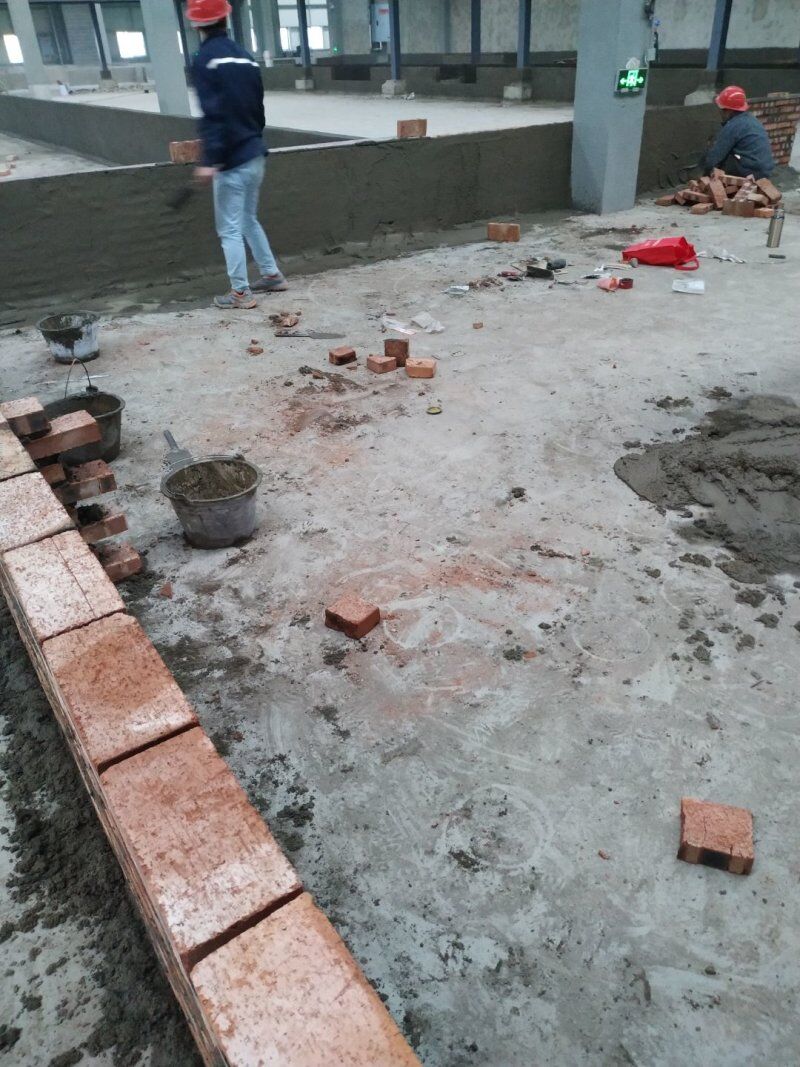

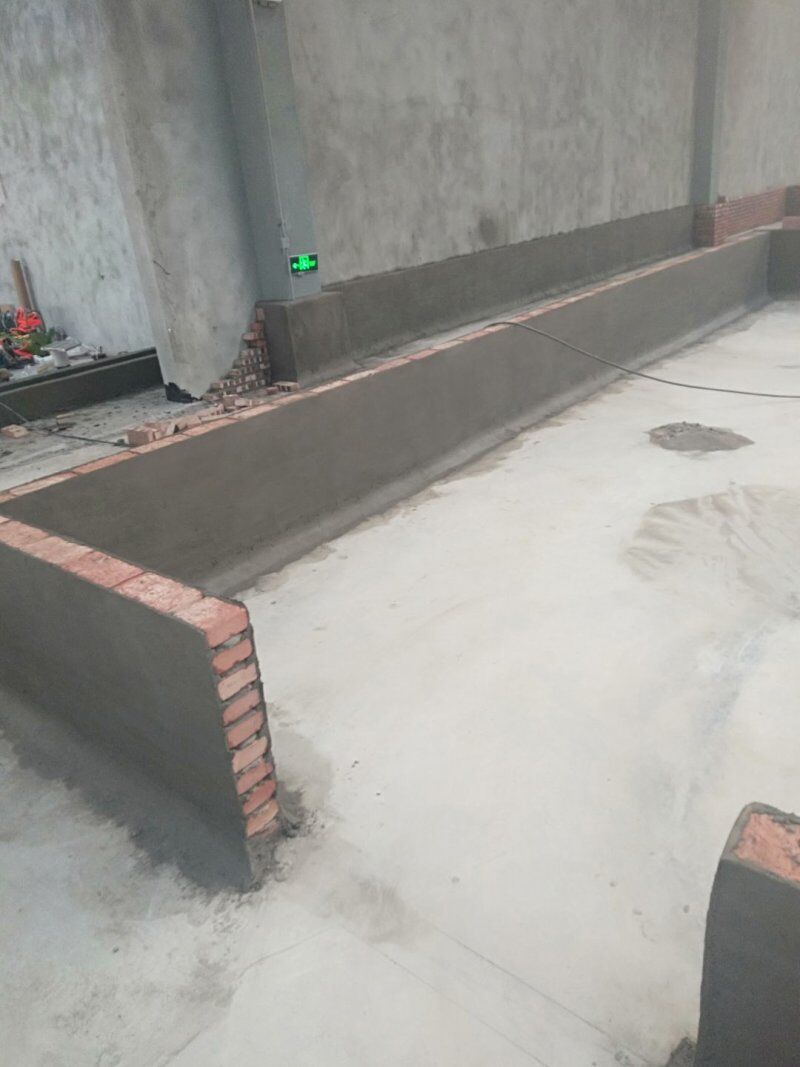

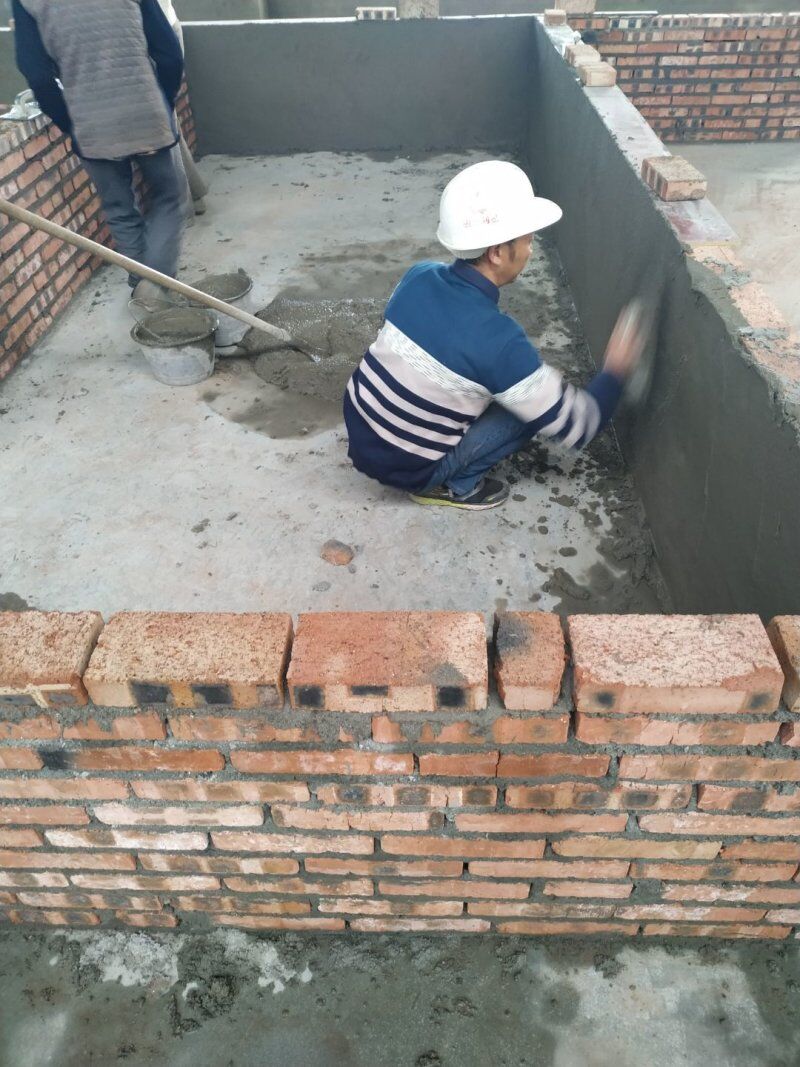

    1.过渡车间砌砖抹灰完成,伸缩缝切割完成,排水沟底部贴砖完成;2.挡水墙砌砖施工,抹灰。3.防水施工;4.一楼土方转运,场地平整完施工。

  • 2019-12-12 09:39:57

    1.过渡车间砌砖抹灰完成,伸缩缝切割完成,排水沟底部贴砖完成;2.挡水墙砌砖施工,抹灰。3.防水施工;4.一楼土方转运,场地平整完施工。

  • 2019-12-10 09:37:36

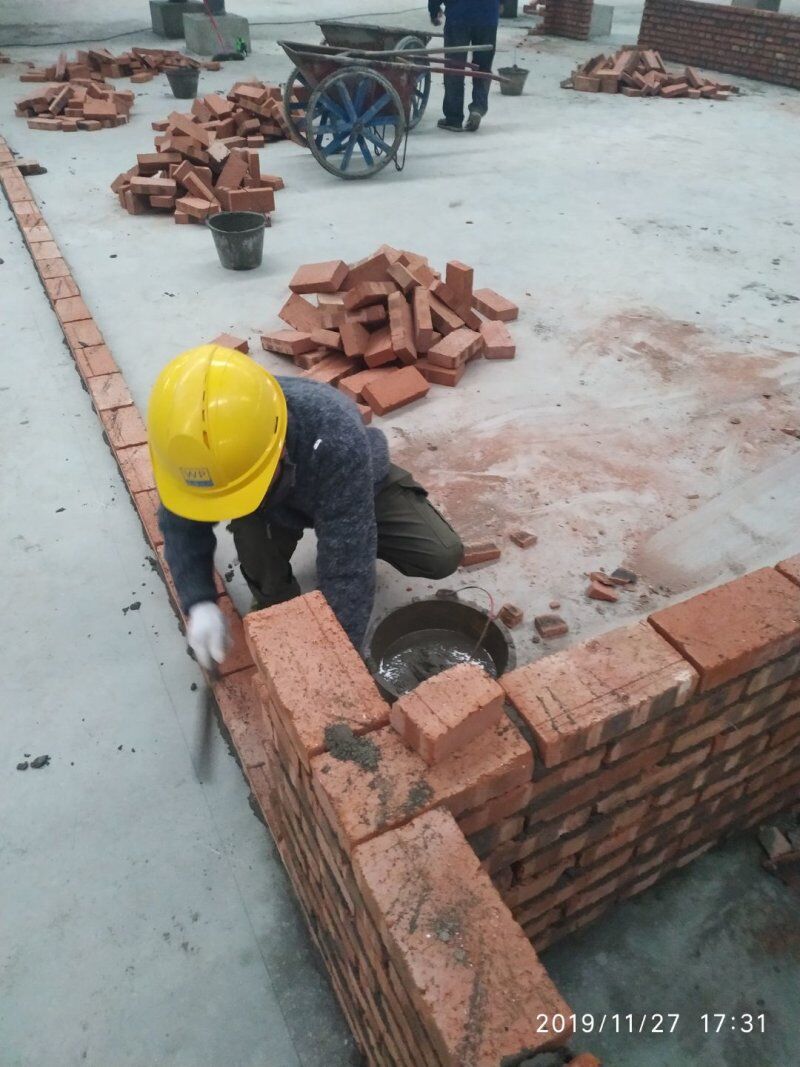

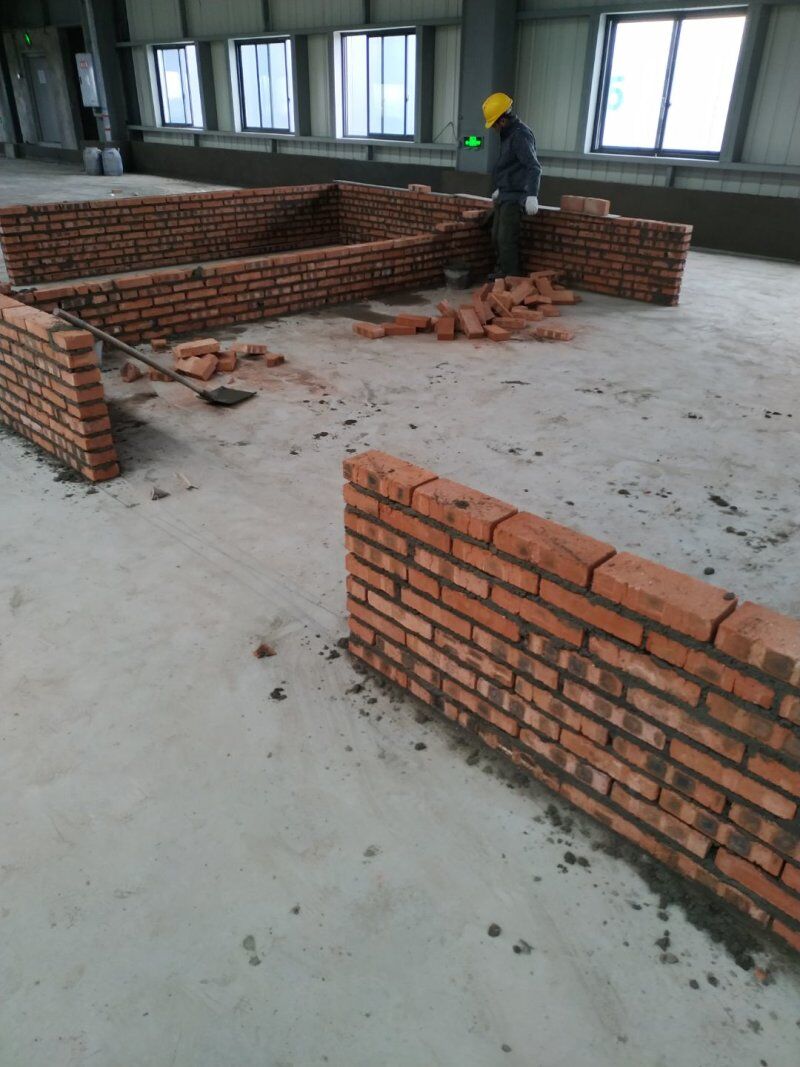

    过渡车间砌砖施工,挡水墙砌砖施工,挡水墙抹灰,防水施工开始,建渣装袋清运完成。

  • 2019-12-09 10:11:55

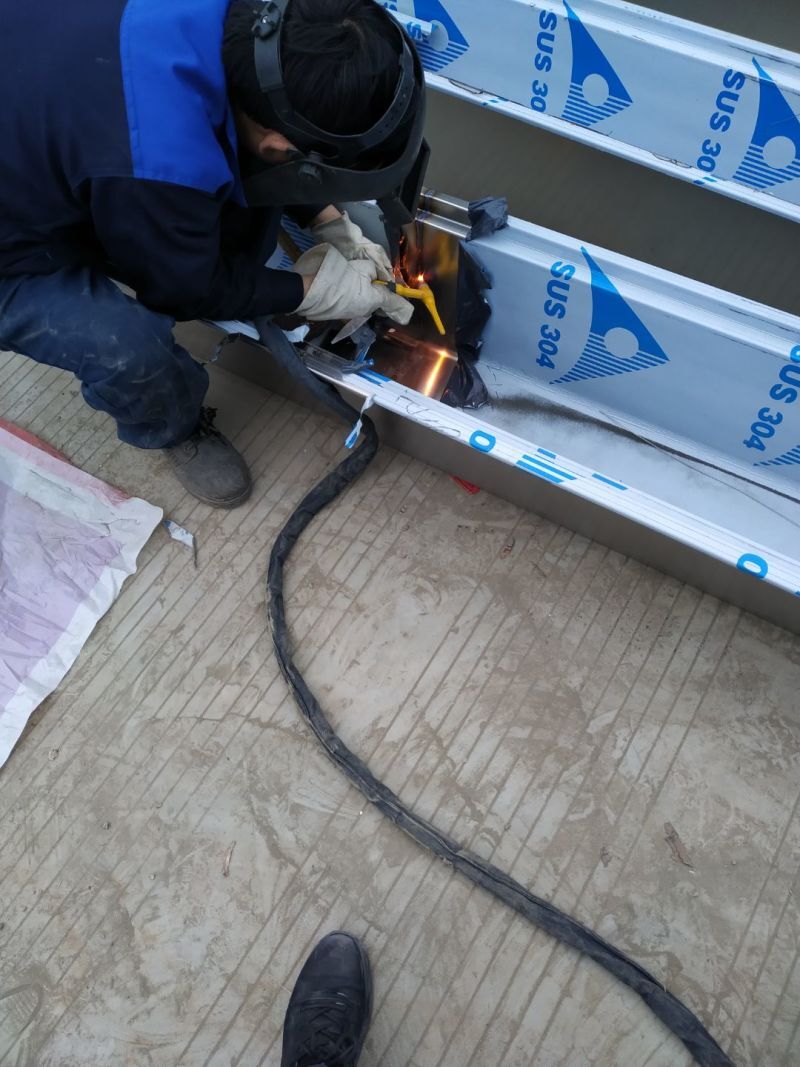

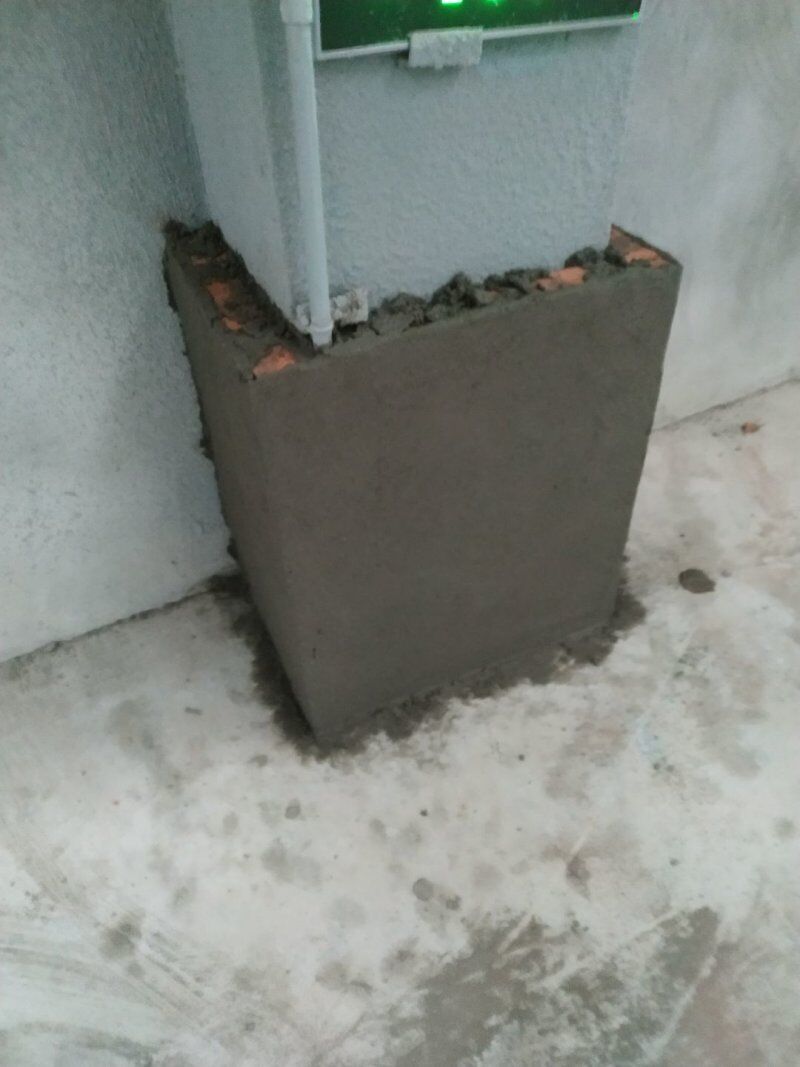

    钢筋垫高打点完成,排水沟收边条安装焊接,钢筋预制,挡水墙抹灰,电梯口护边安装焊接完成,伸缩缝处砌砖抹灰完成。

  • 2019-12-05 09:10:43

    车间施工现场,钢筋预制捆扎完成,挡水墙抹灰施工,排水沟贴砖完。

  • 2019-12-04 09:42:15

    挡水墙砌砖施工开始,排水沟贴砖完成25%,钢筋预制

  • 2019-12-02 09:59:46

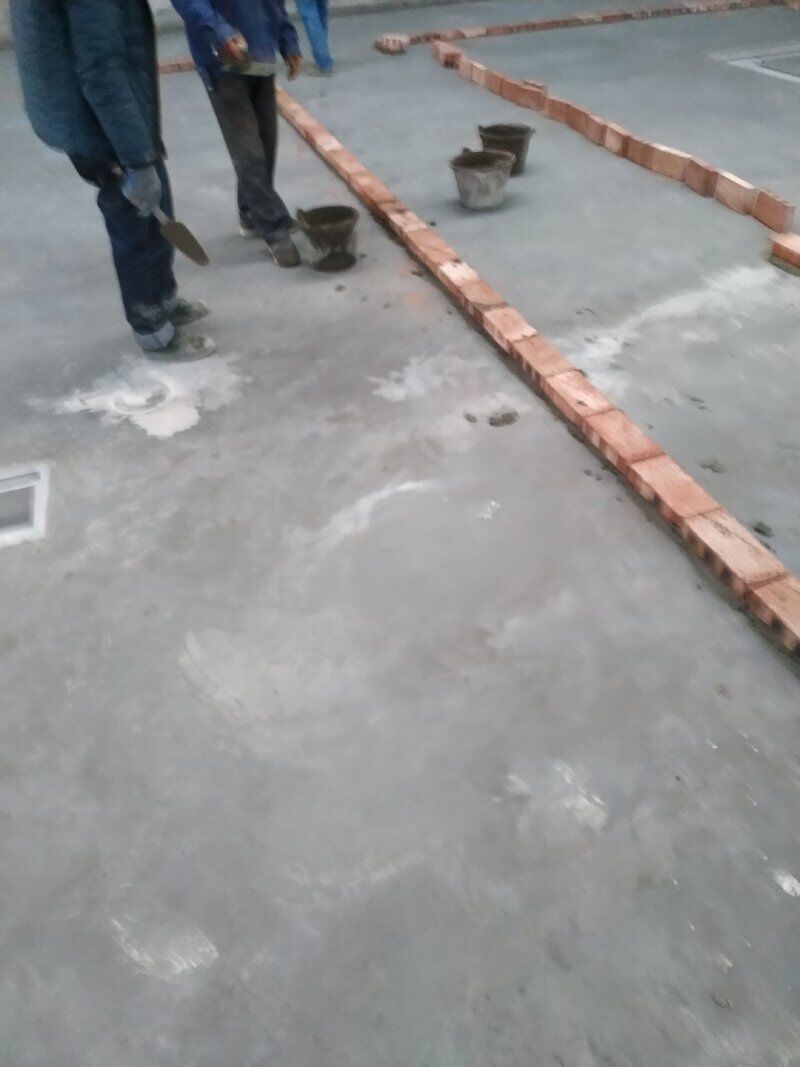

    车间挡水墙砌砖

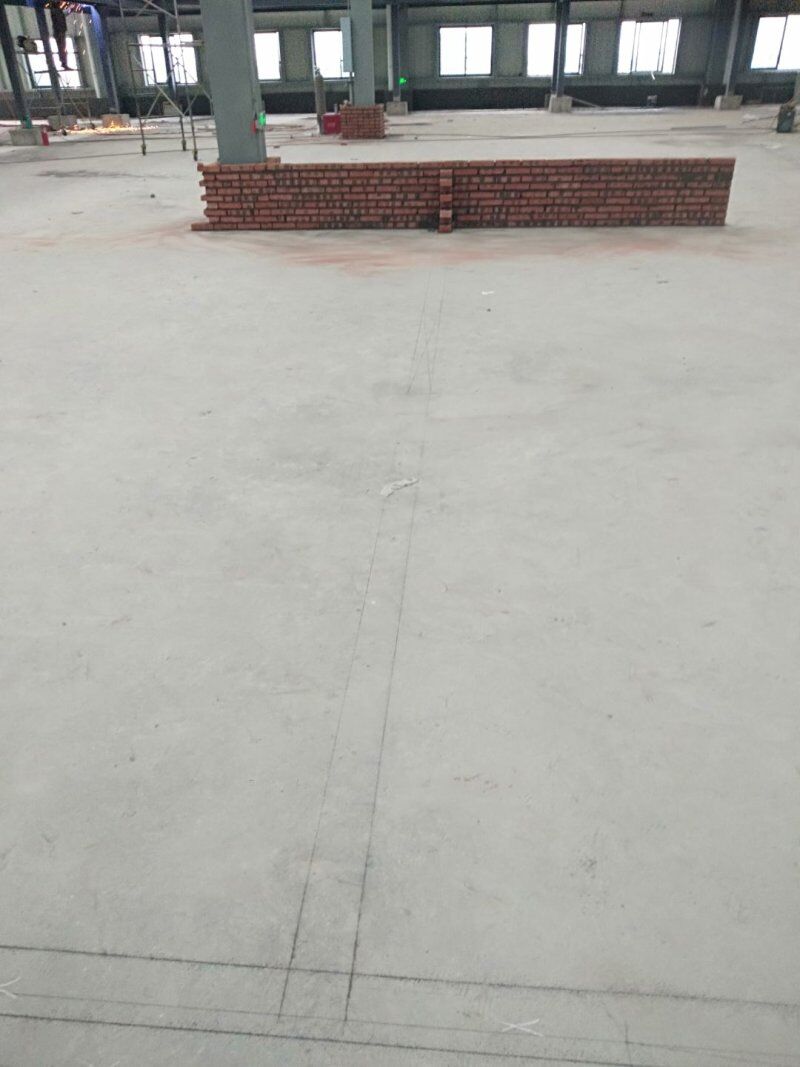

  • 2019-11-29 09:34:17

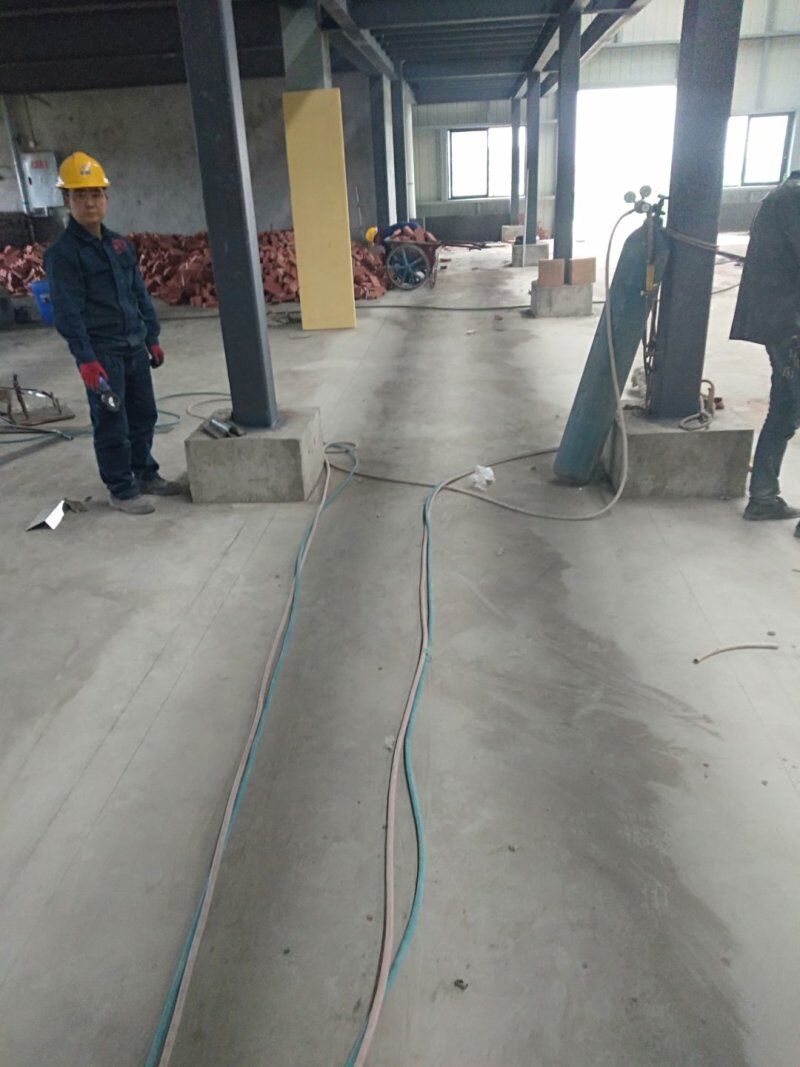

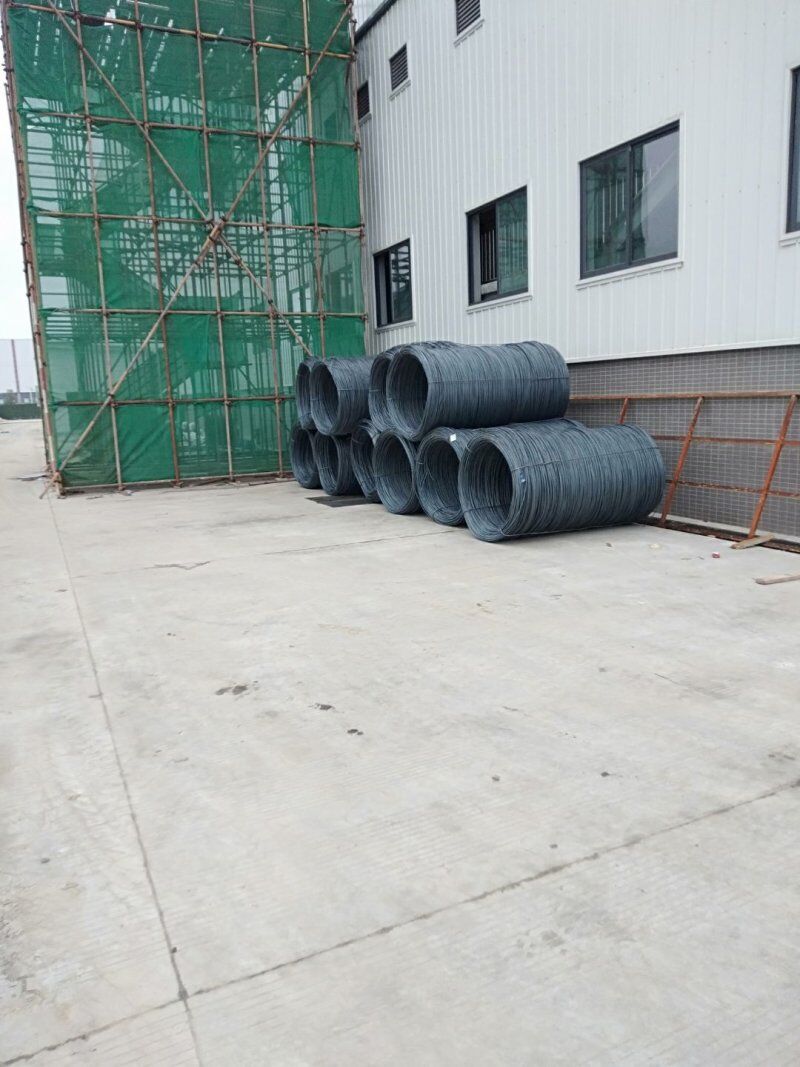

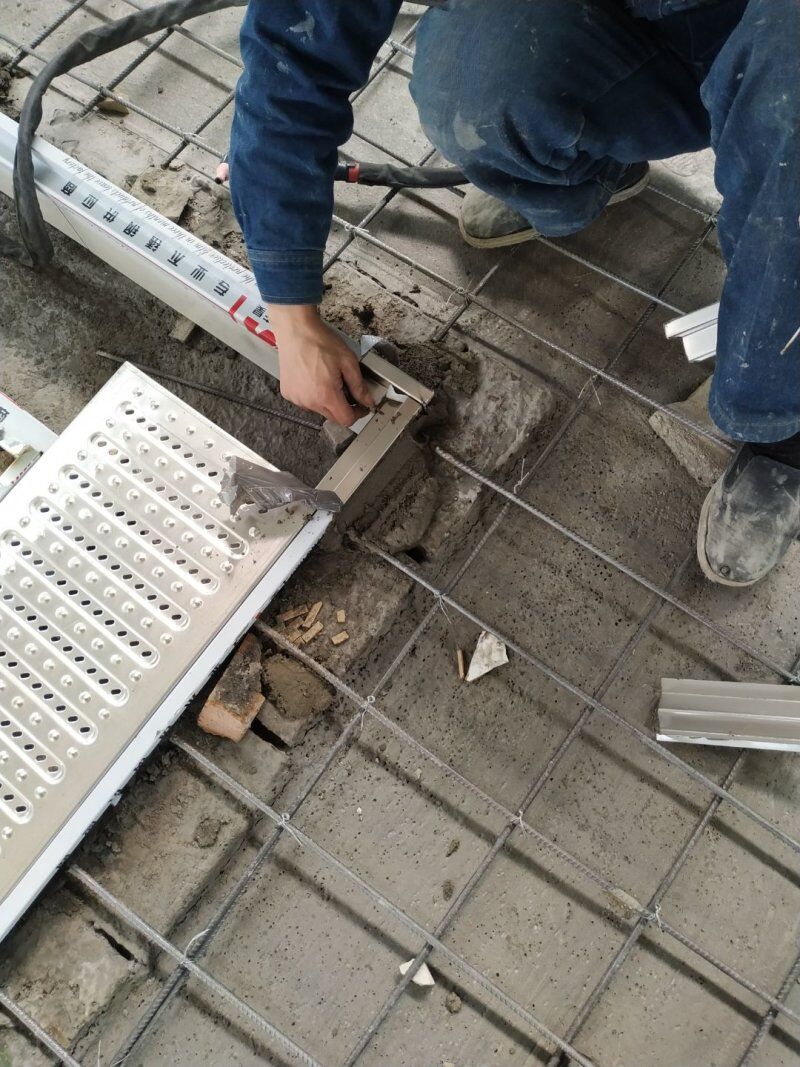

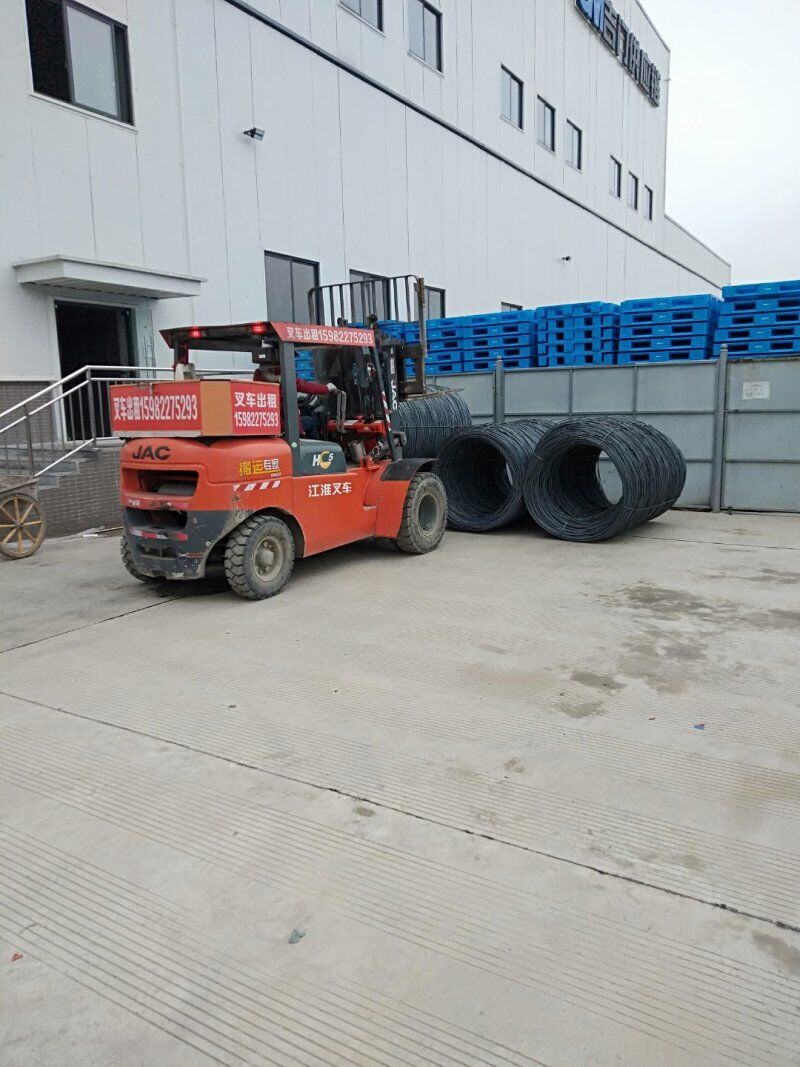

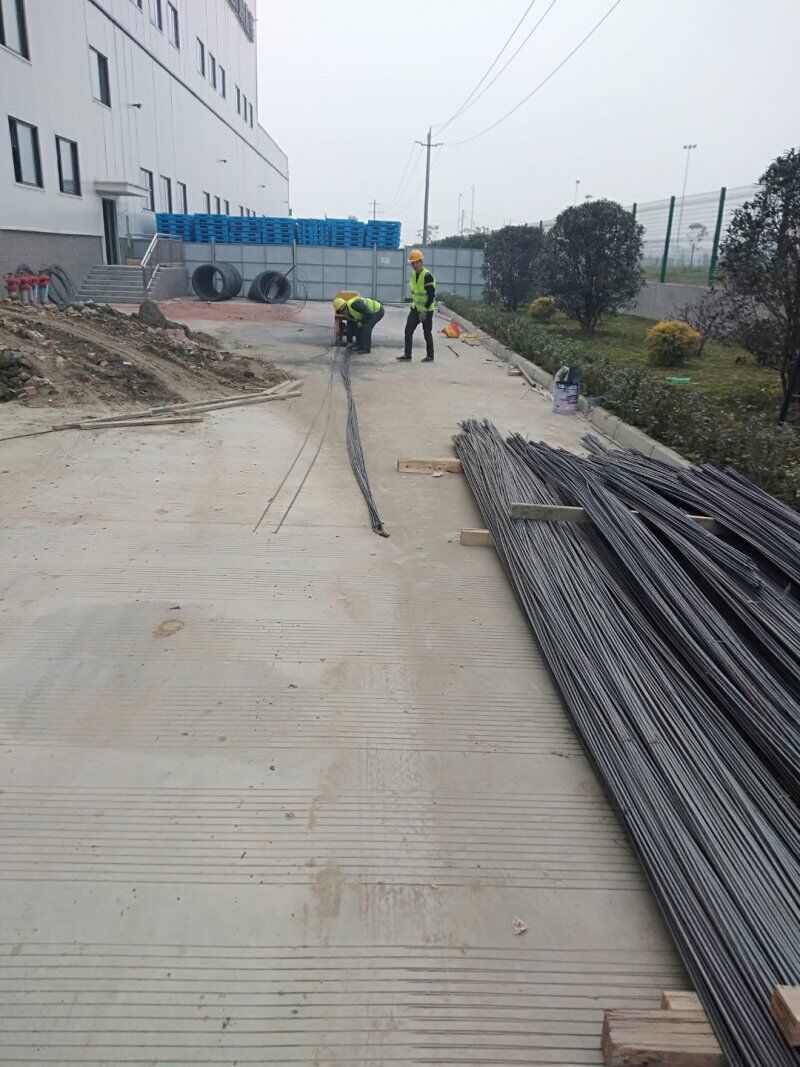

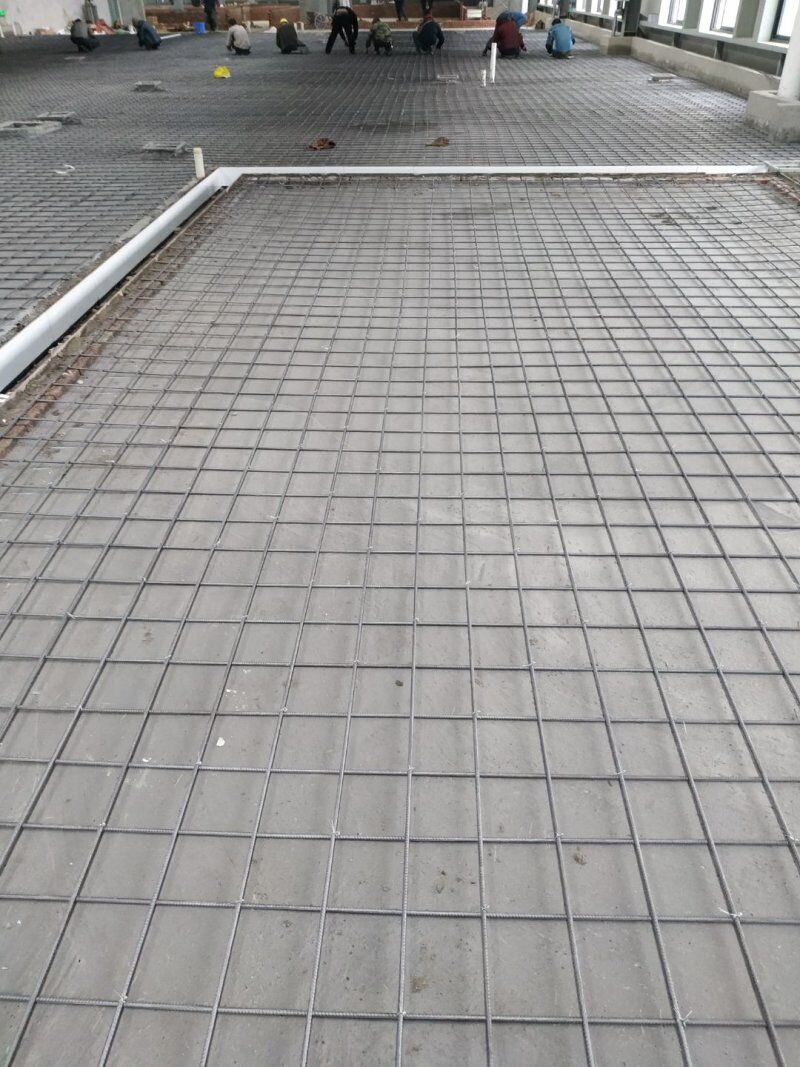

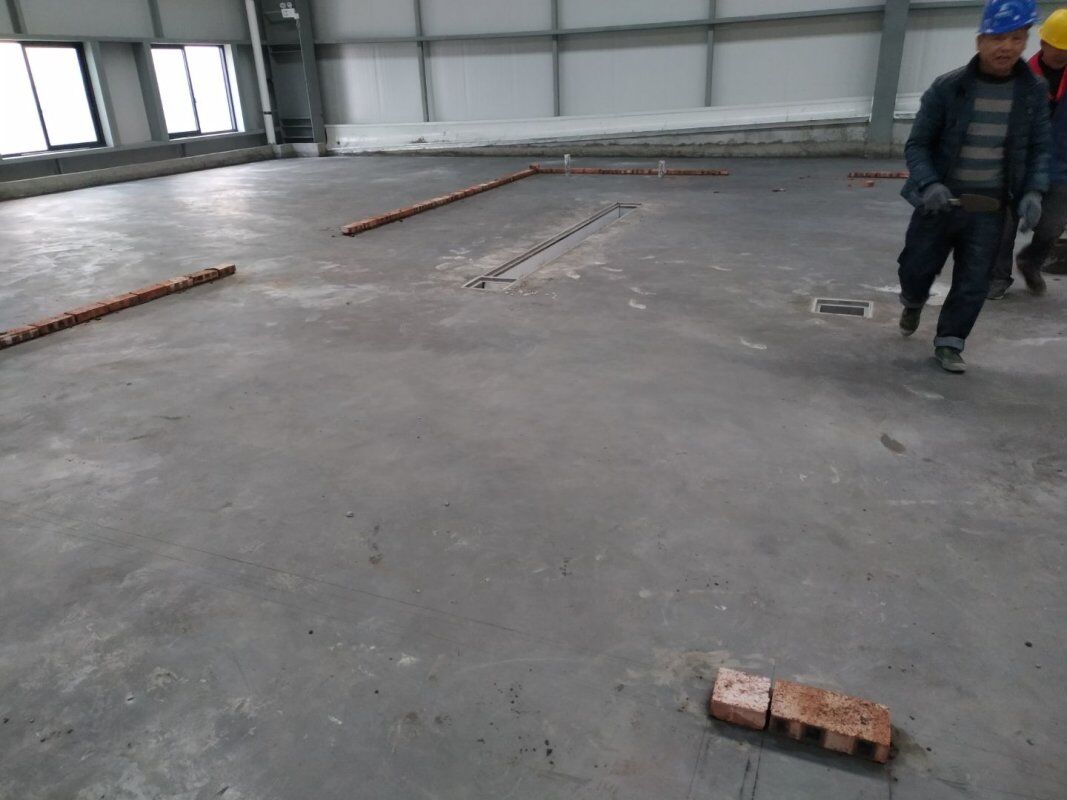

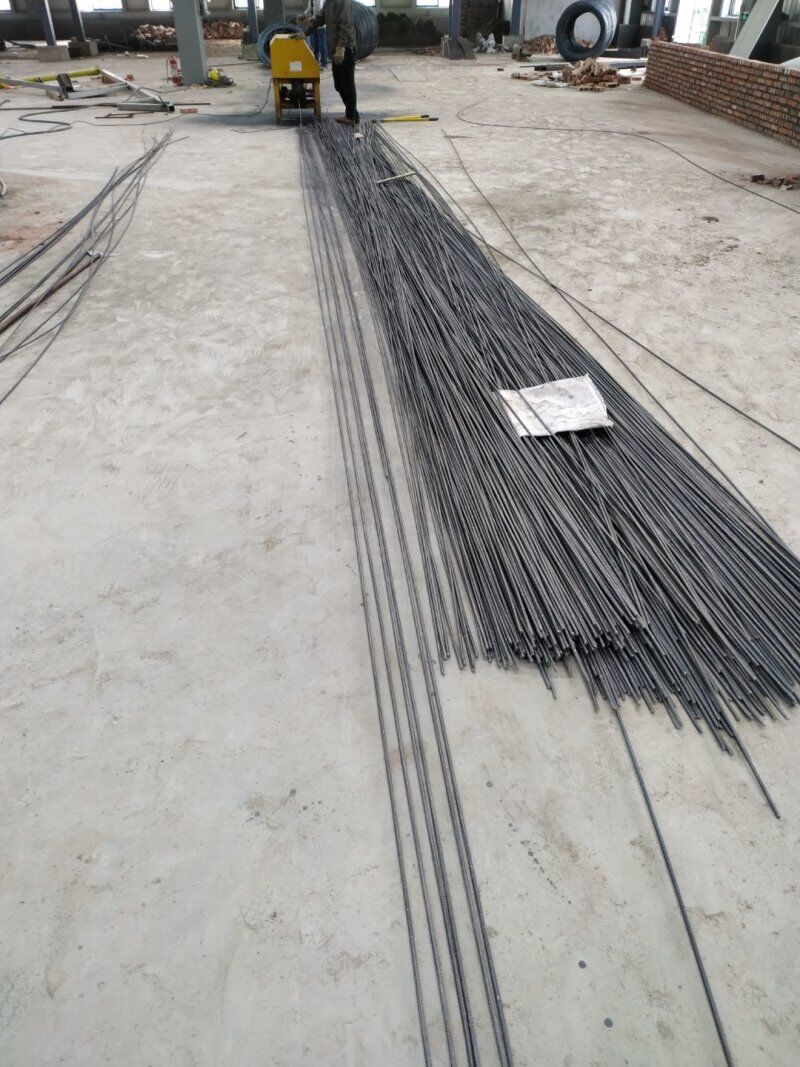

    地面地坪施工,钢筋材料到场搬运

  • 2019-11-28 09:39:13

    车间挡水墙砌砖施工,发泡混泥土开始施工

  • 2019-11-27 09:18:30

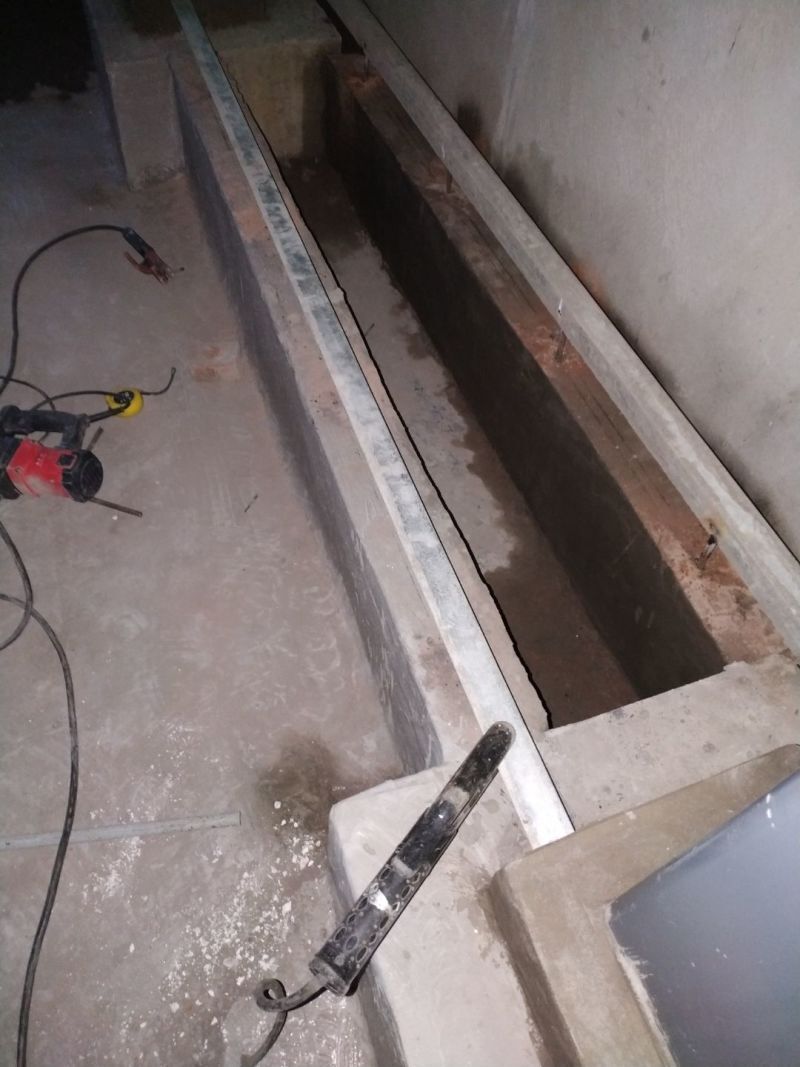

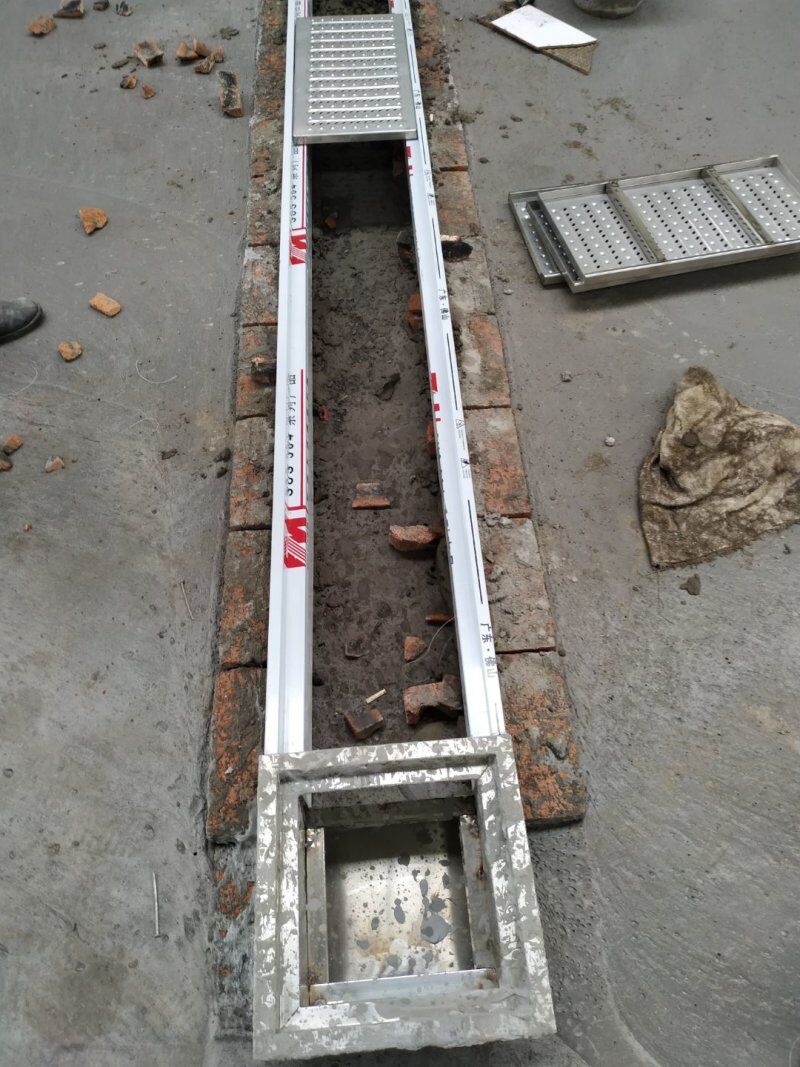

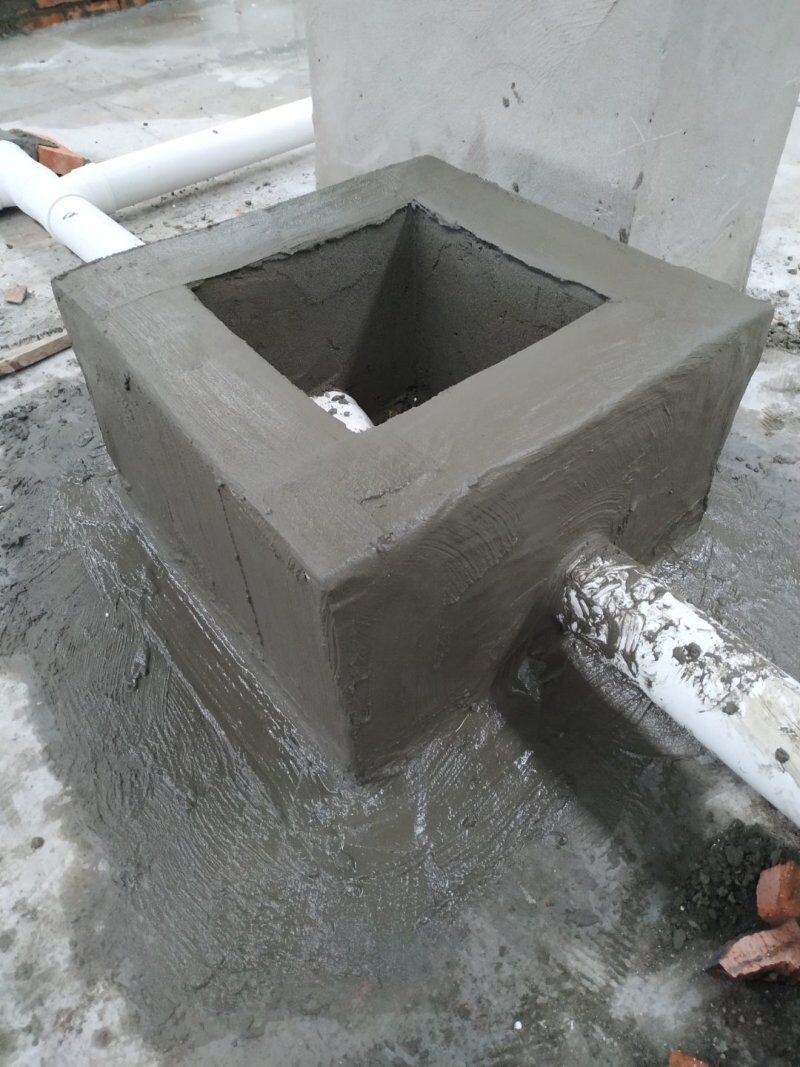

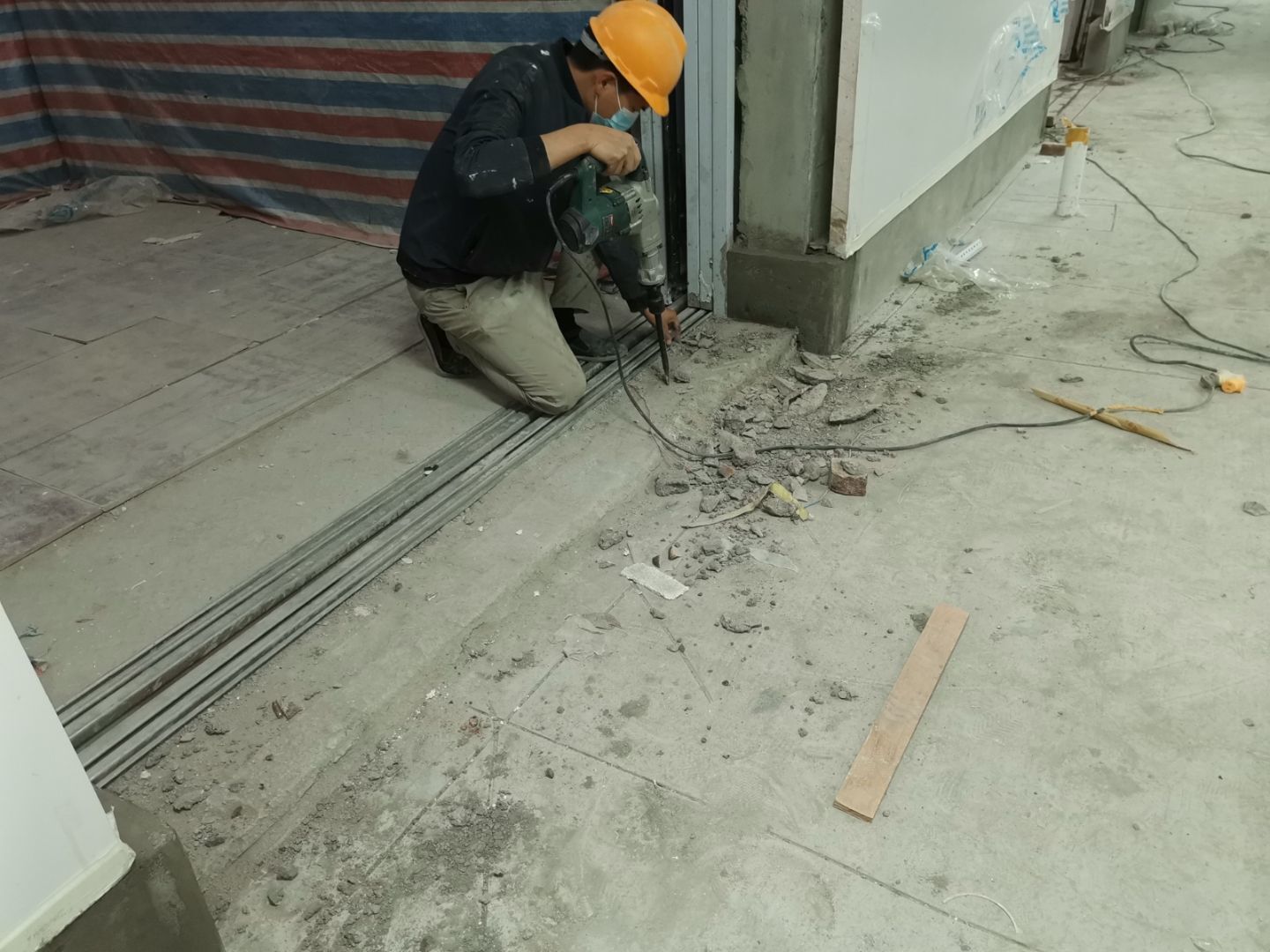

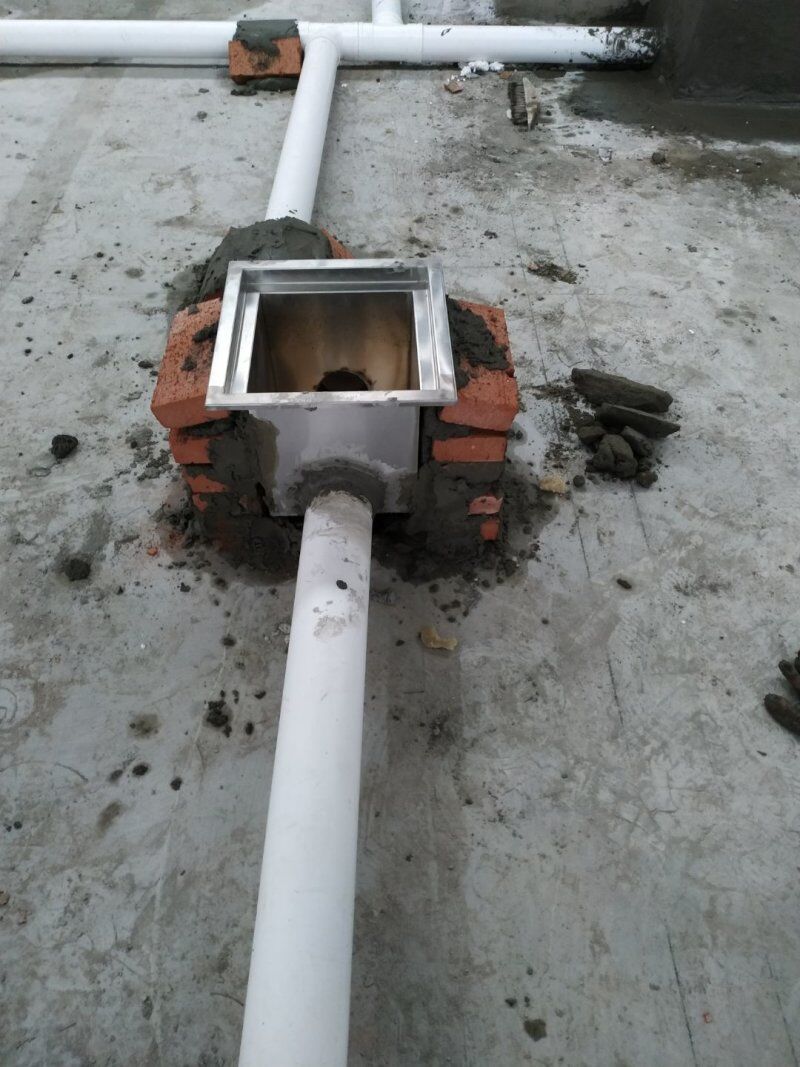

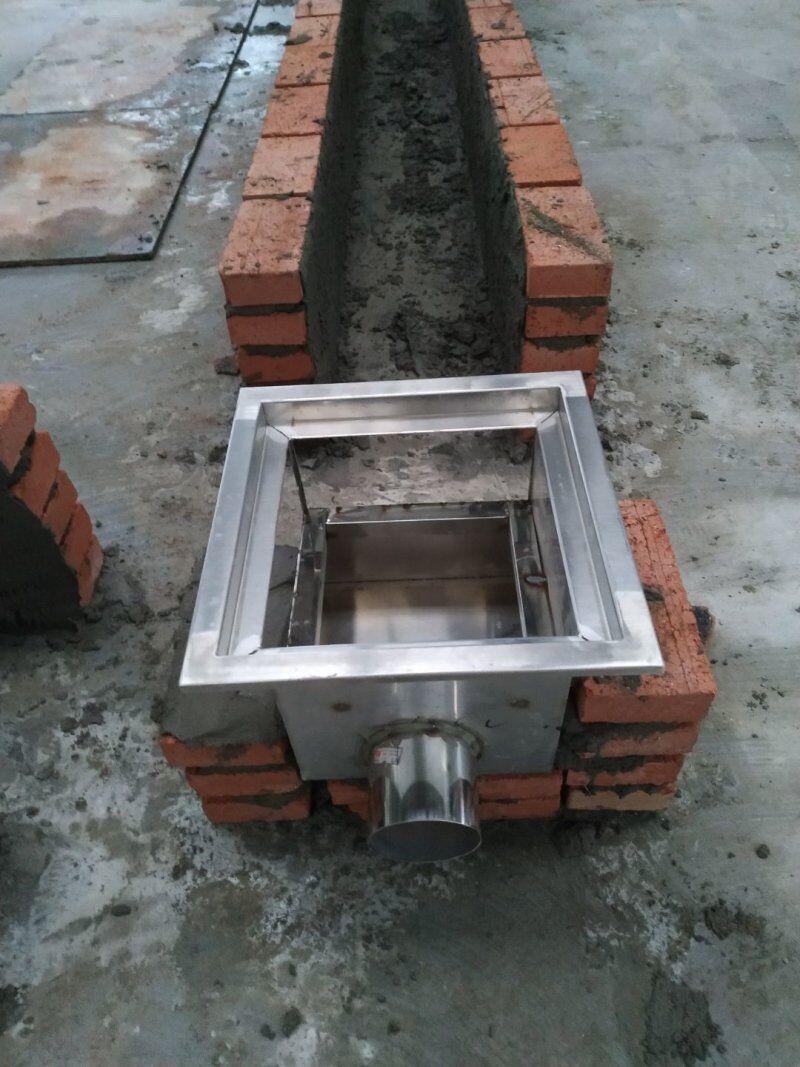

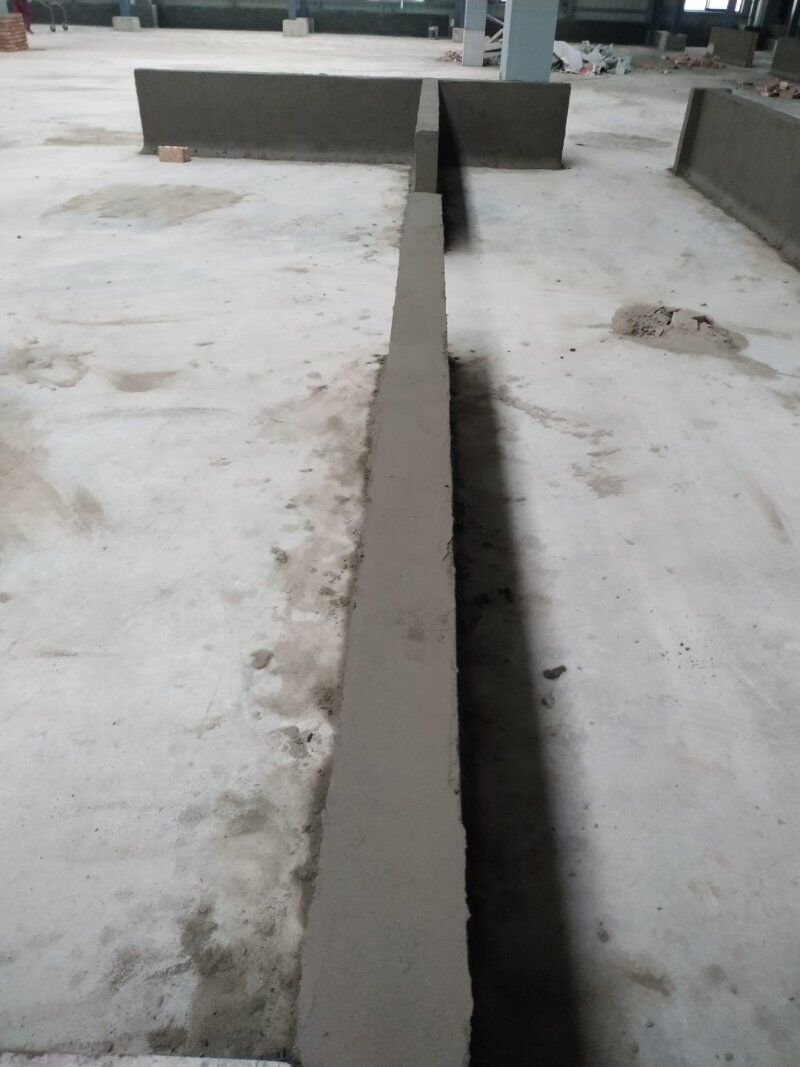

    排水沟施工,排水管道安装

  • 2019-11-26 09:28:48

    车间挡水墙砌砖

  • 2019-11-25 09:24:30

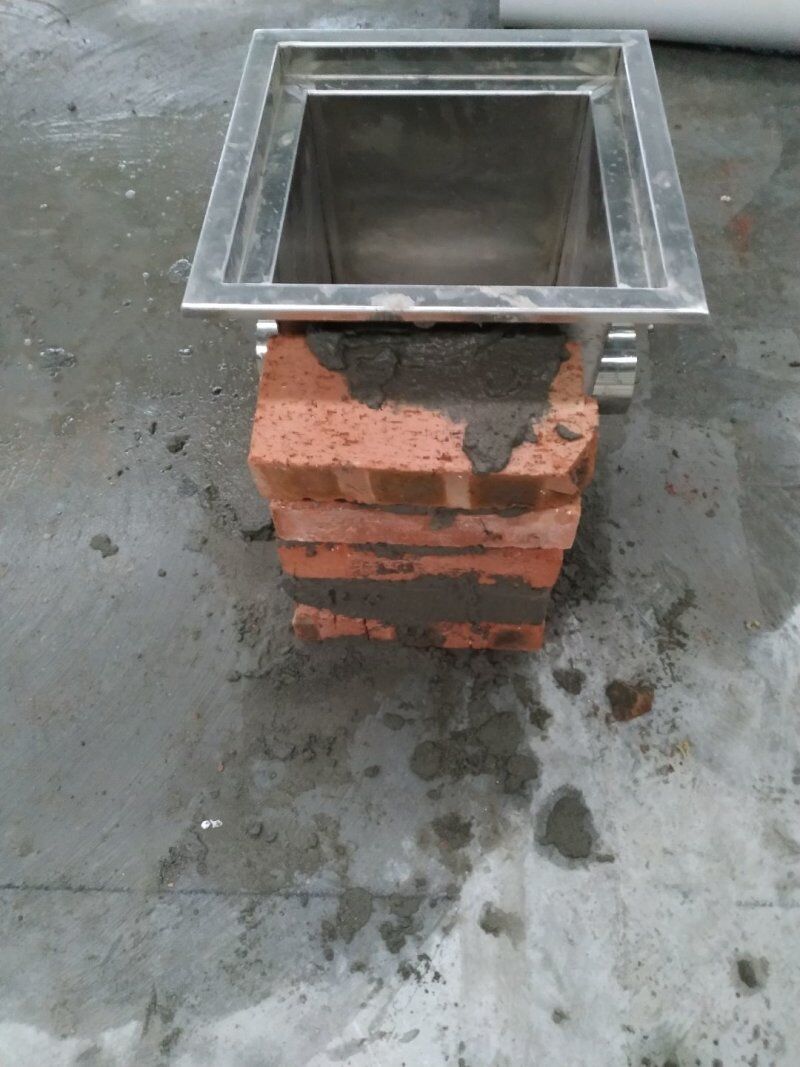

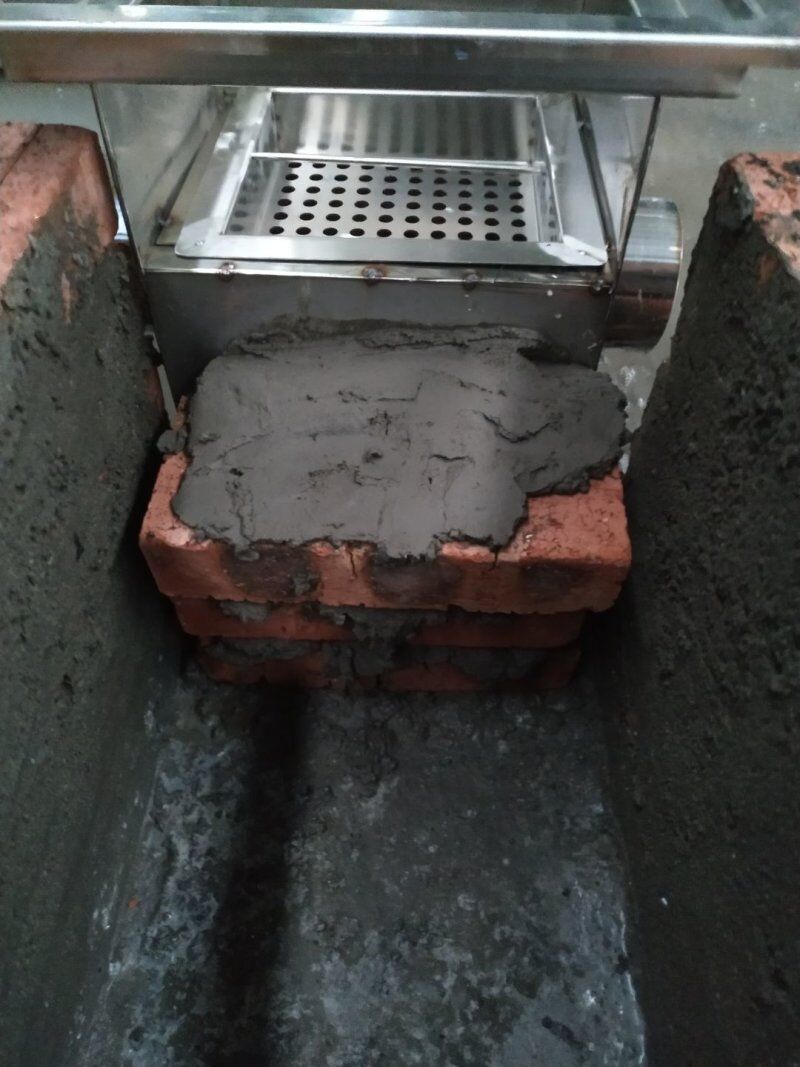

    车间不锈钢地漏安装,柱子包边糊砂

  • 2019-11-18 10:44:38

    车间挡水墙糊砂

  • 2019-11-01 14:04:25

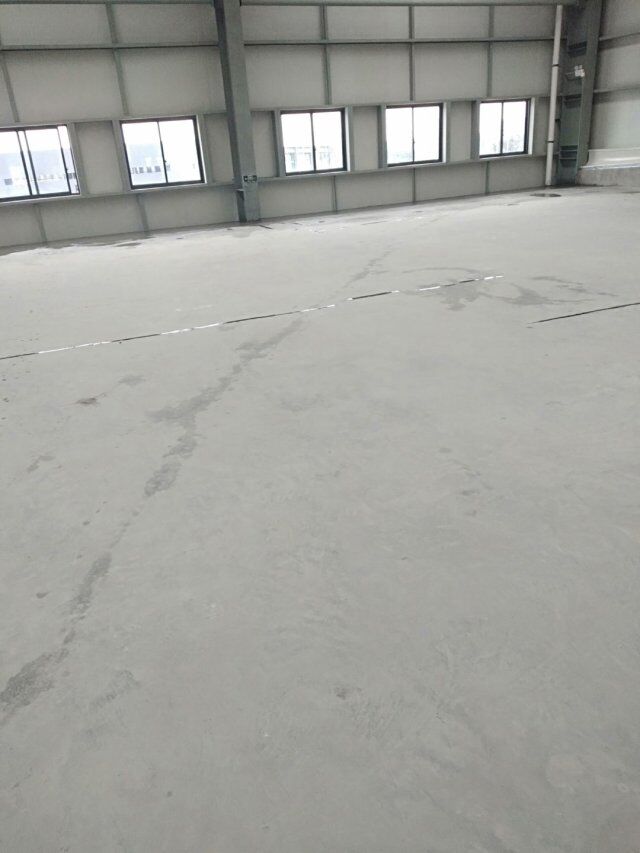

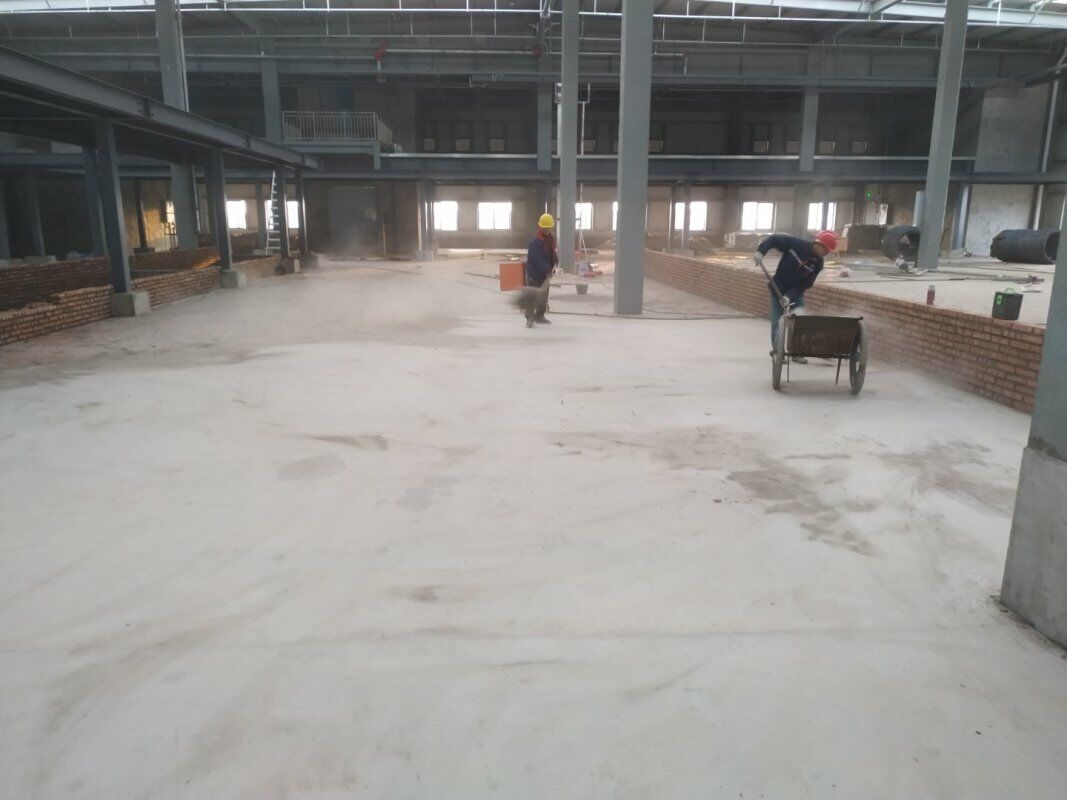

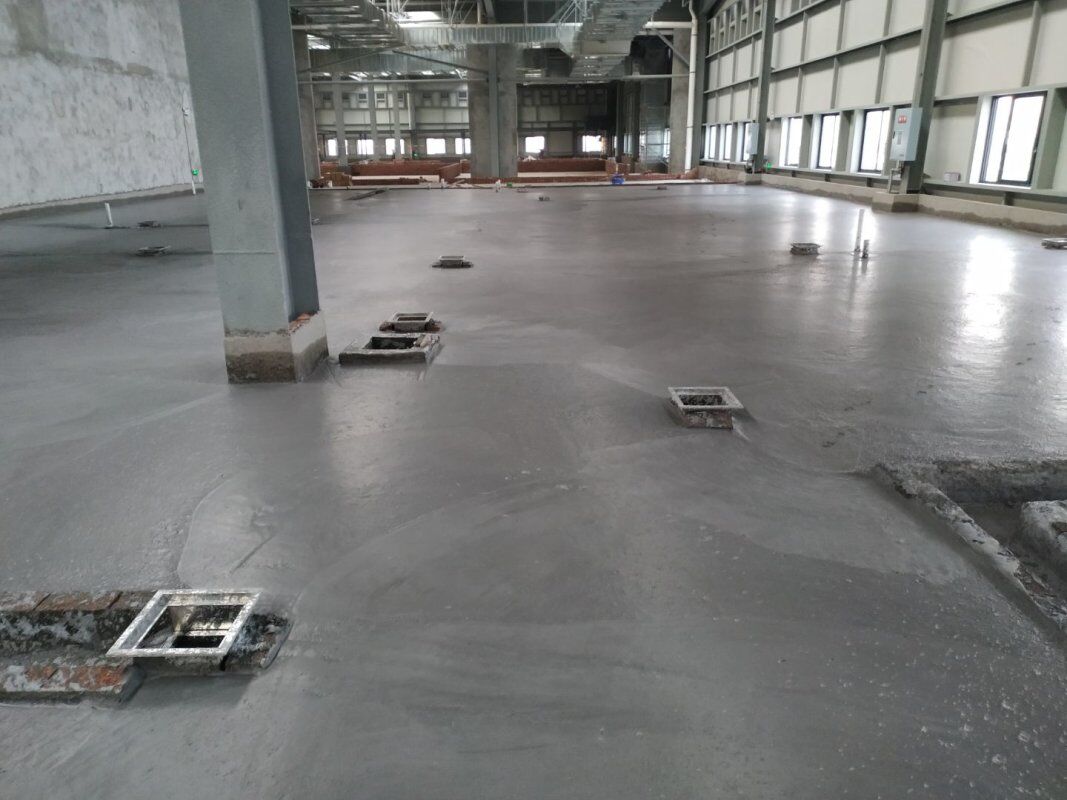

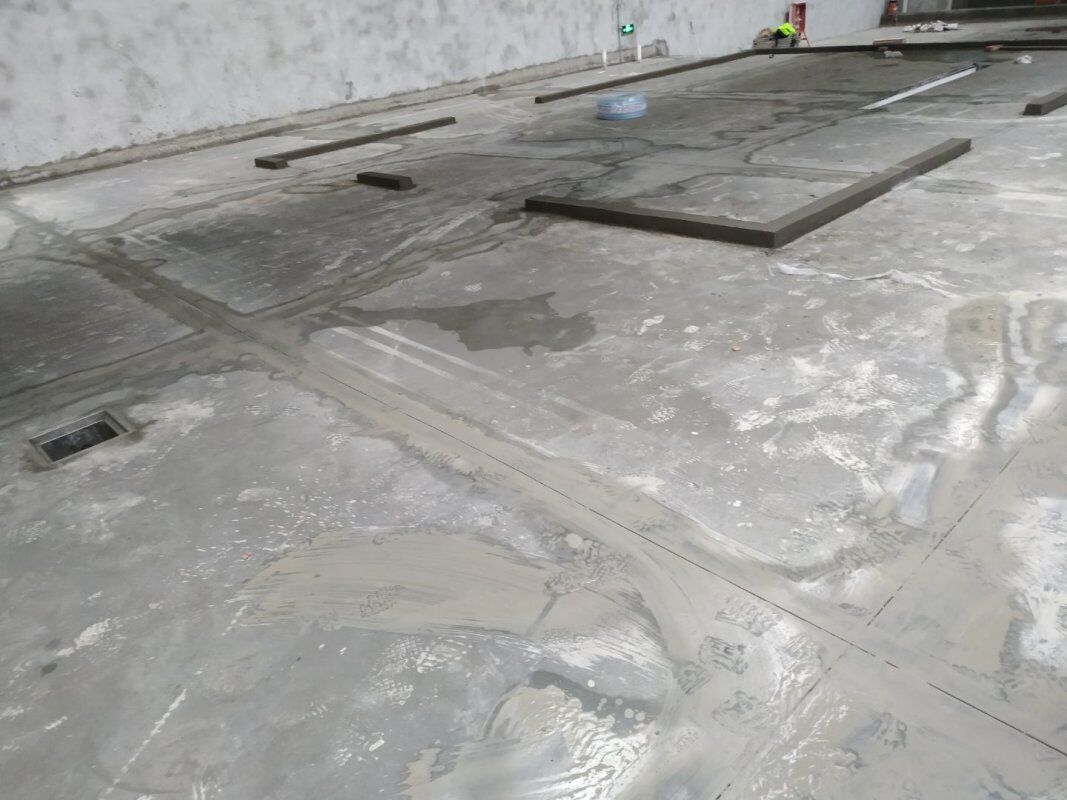

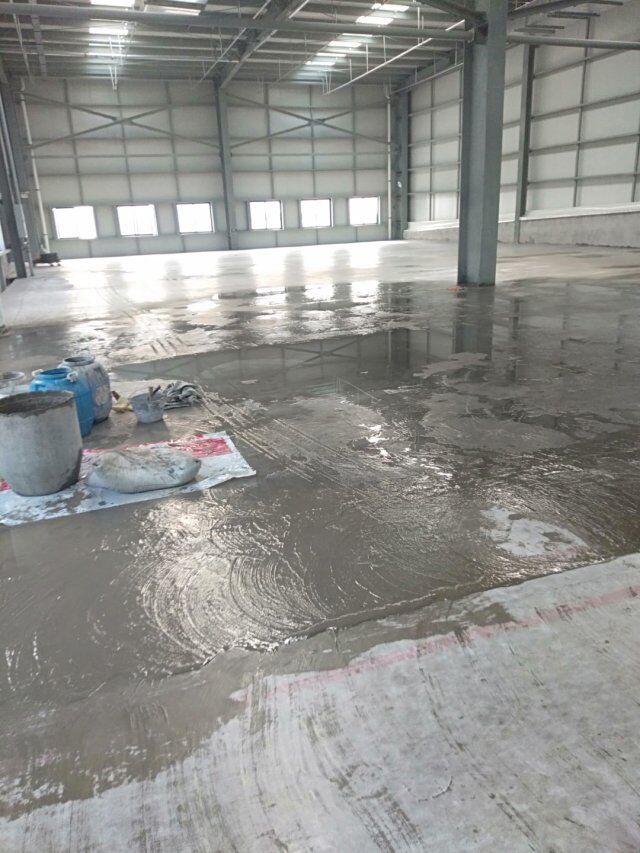

    地坪施工

  • 2019-11-01 14:03:55

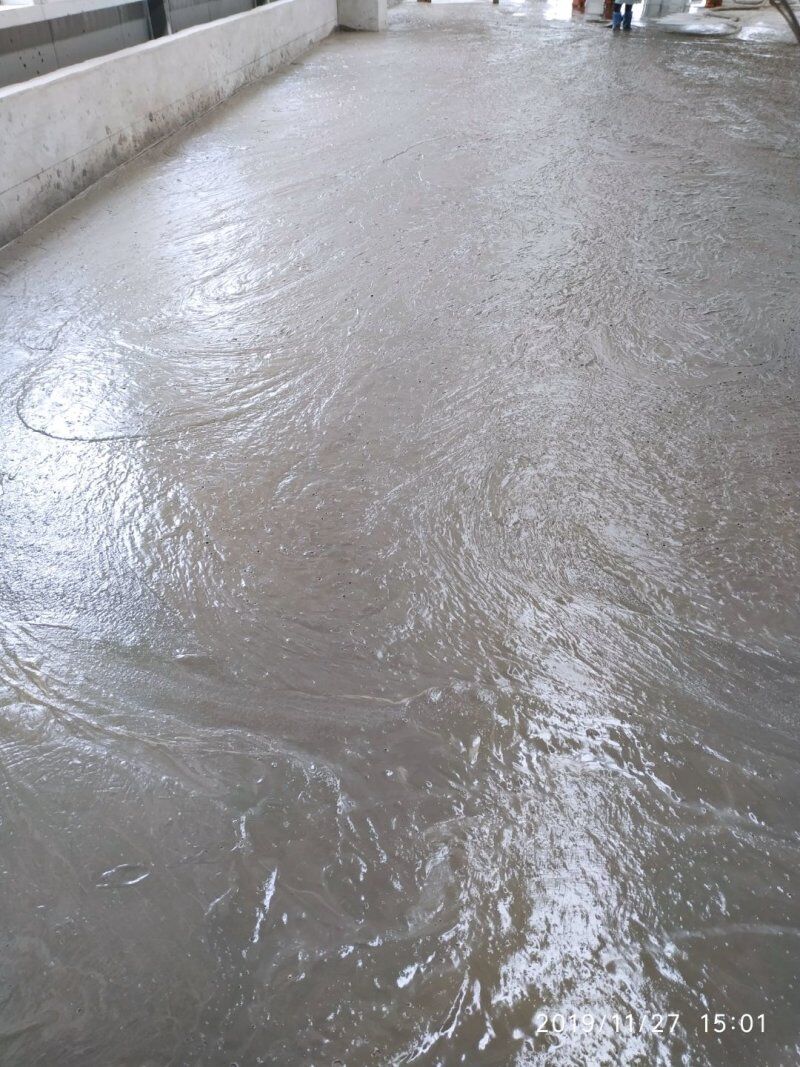

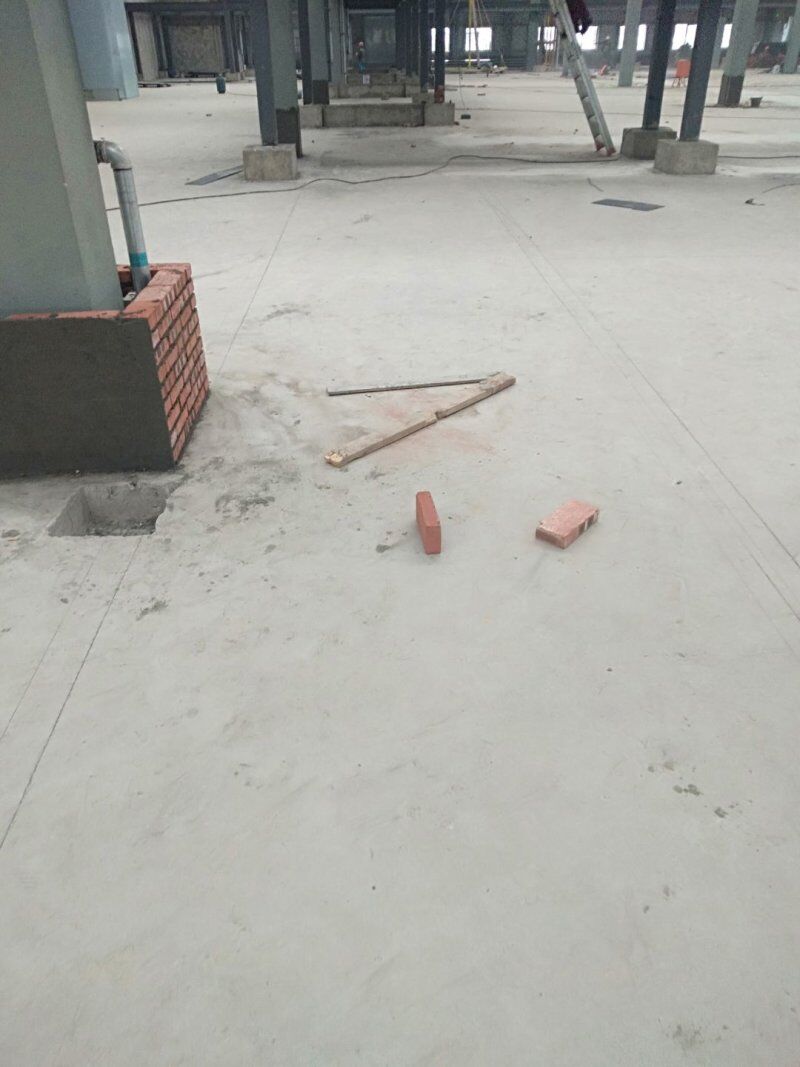

    四川吉百兴食品有限公司中央厨房施工现场,地坪洒水,放线
