开工日期:2020-07-20
车间装修面积3000㎡,主要生产调味料。四川省眉山市东坡区崇礼镇泡菜园区顺江大道25号厂房(栋)1层*号,经营范围:农学研究;食品生产;预包装食品销售(含冷冻冷藏食品);复合调味品制造;调味油、汁、酱、料制造等。

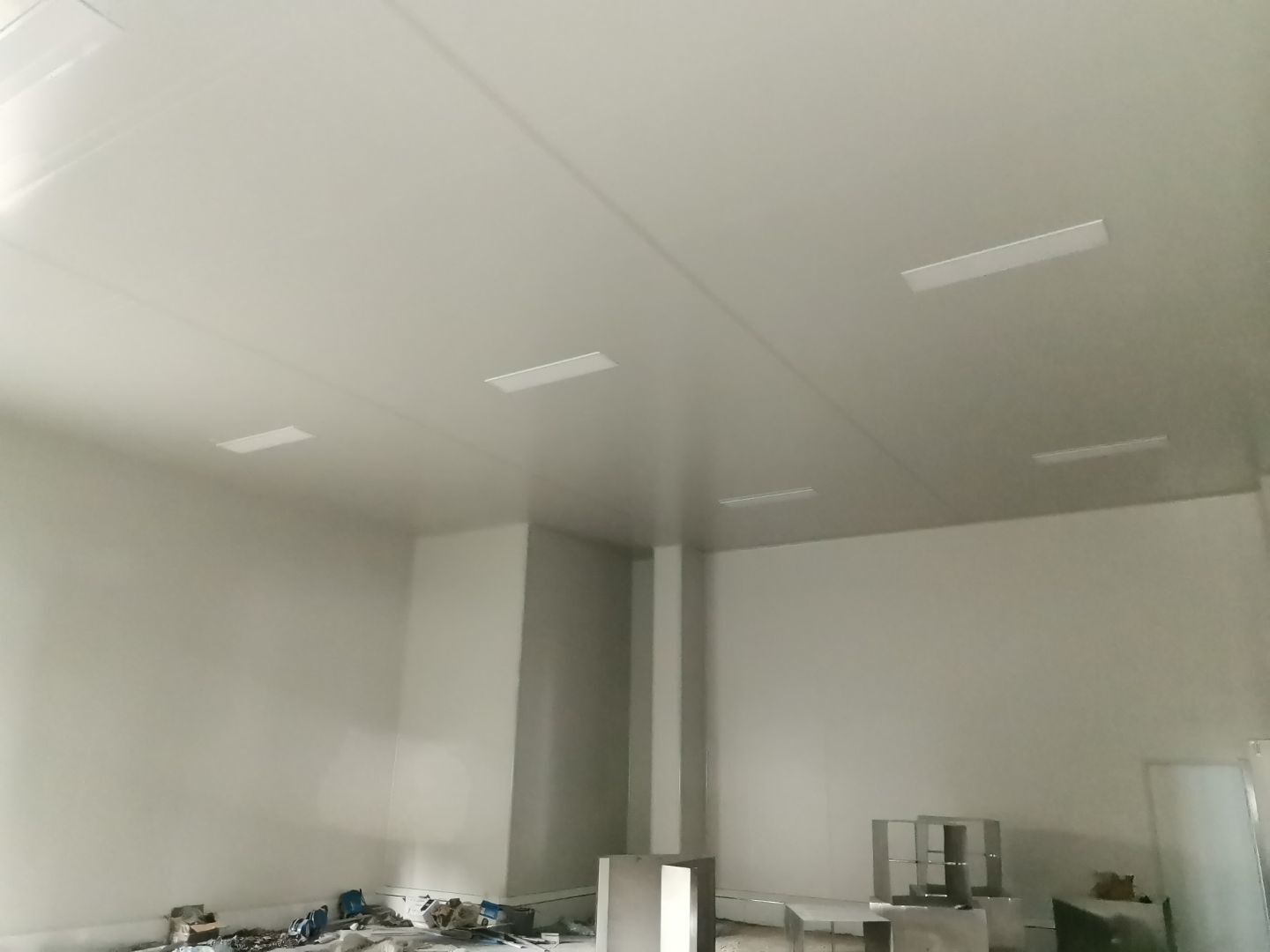

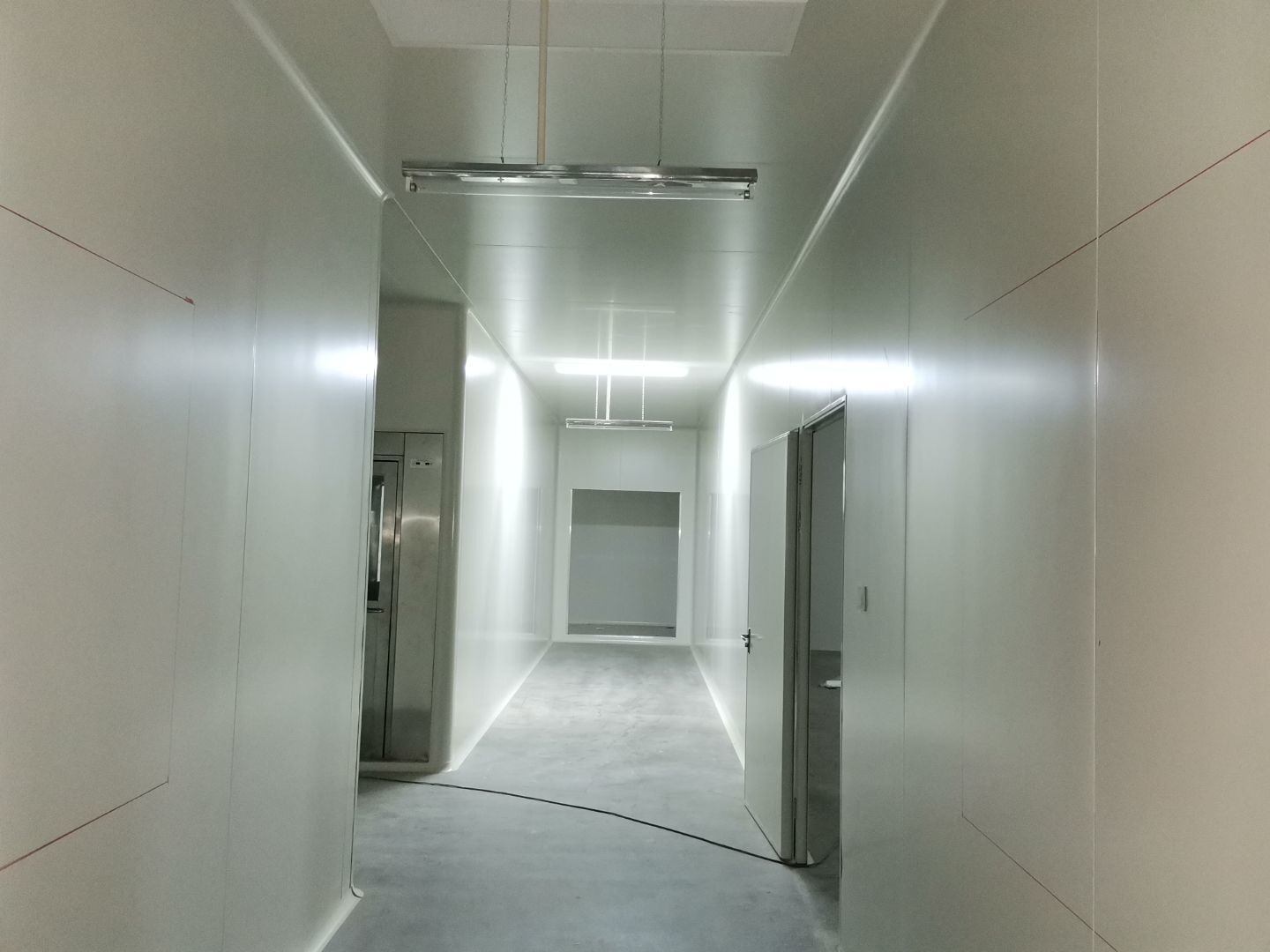

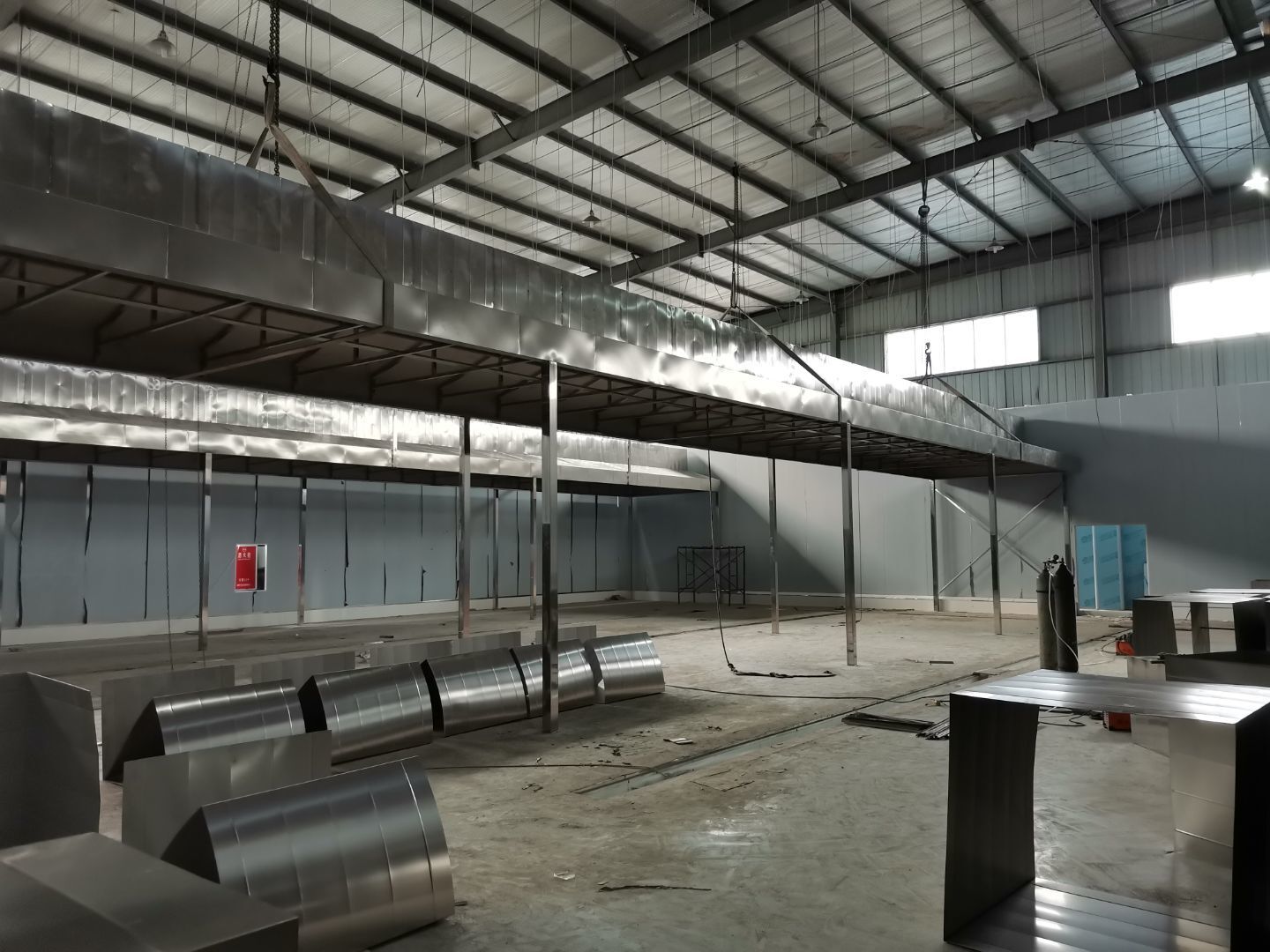

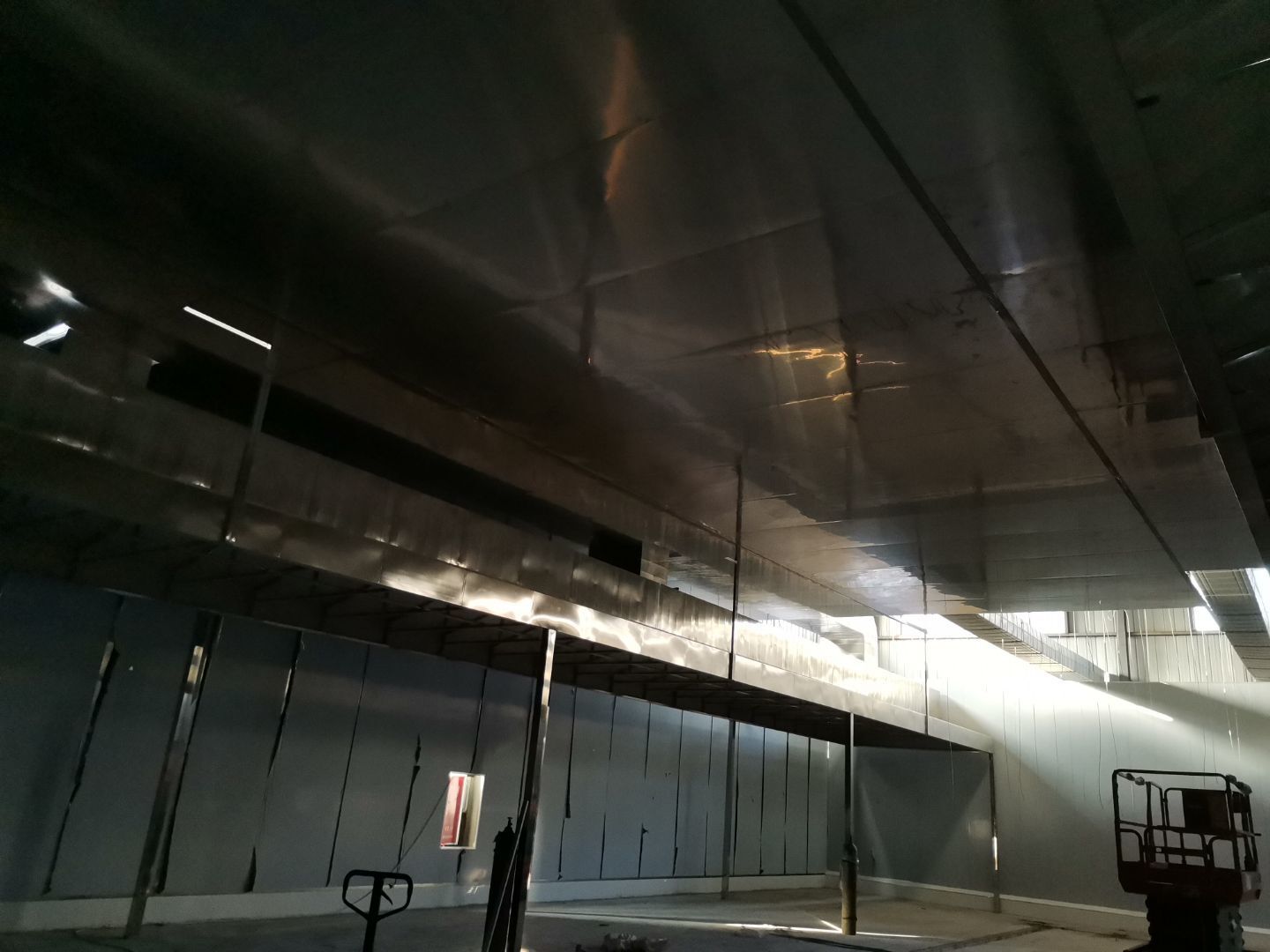

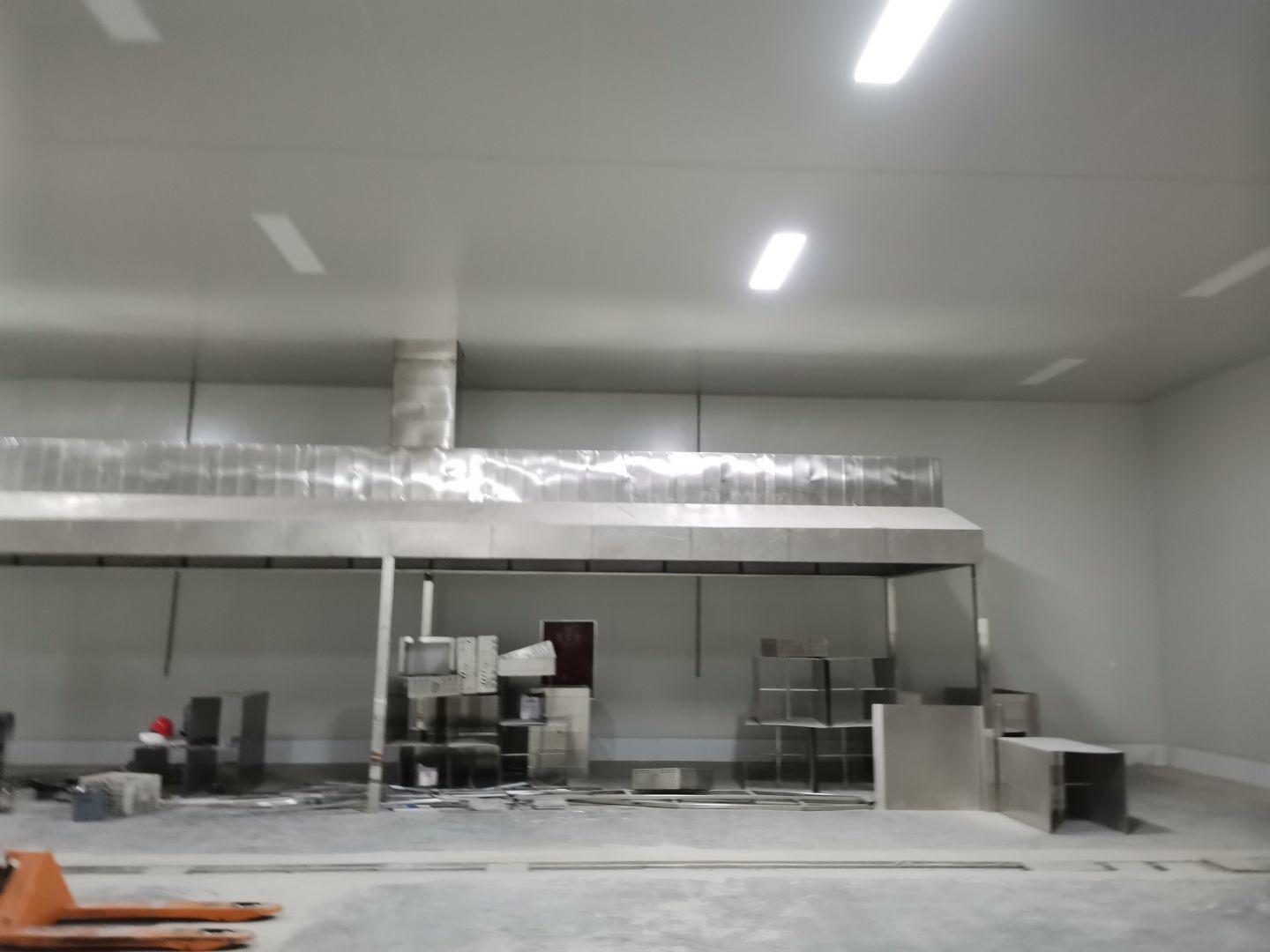

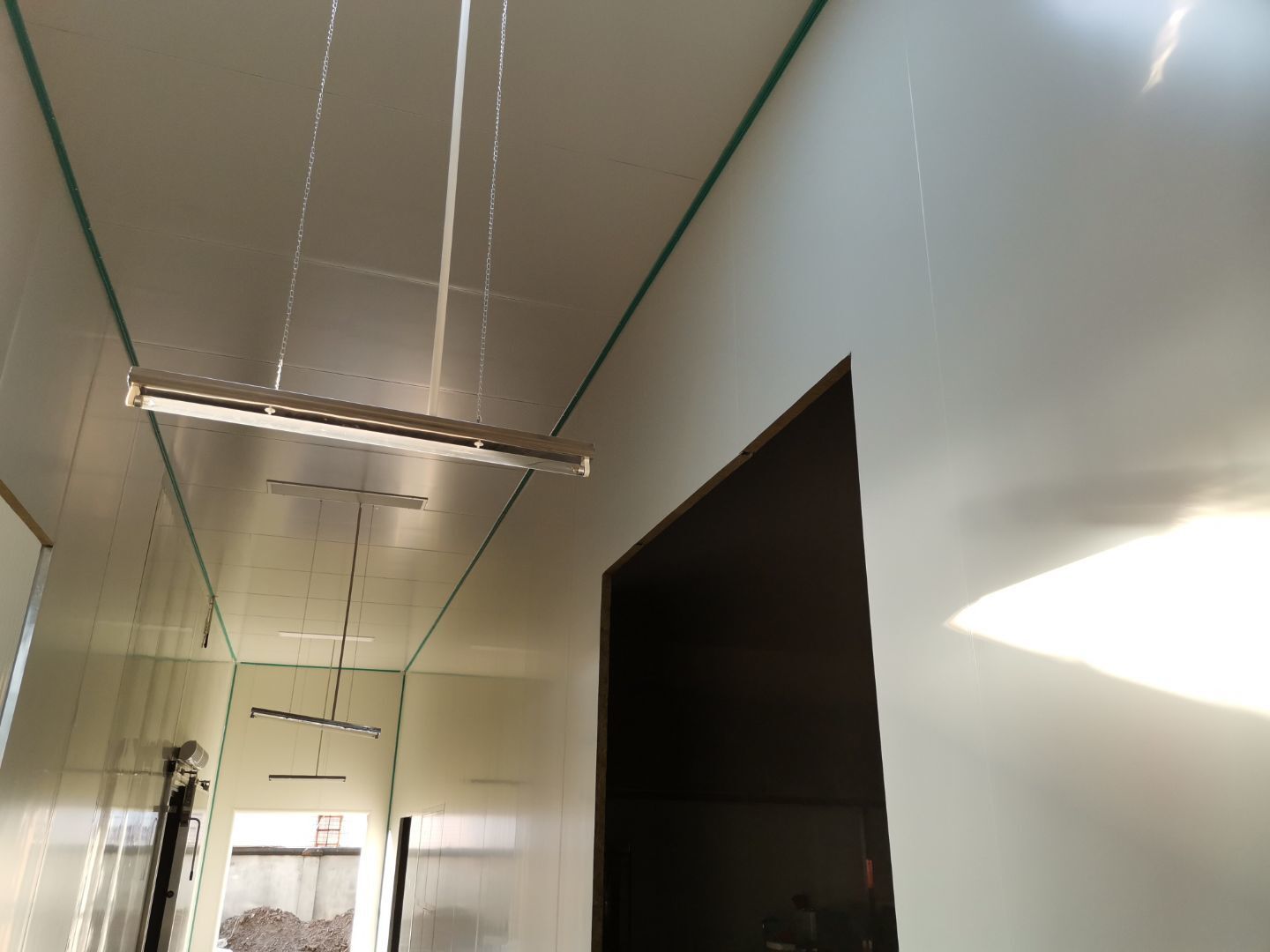

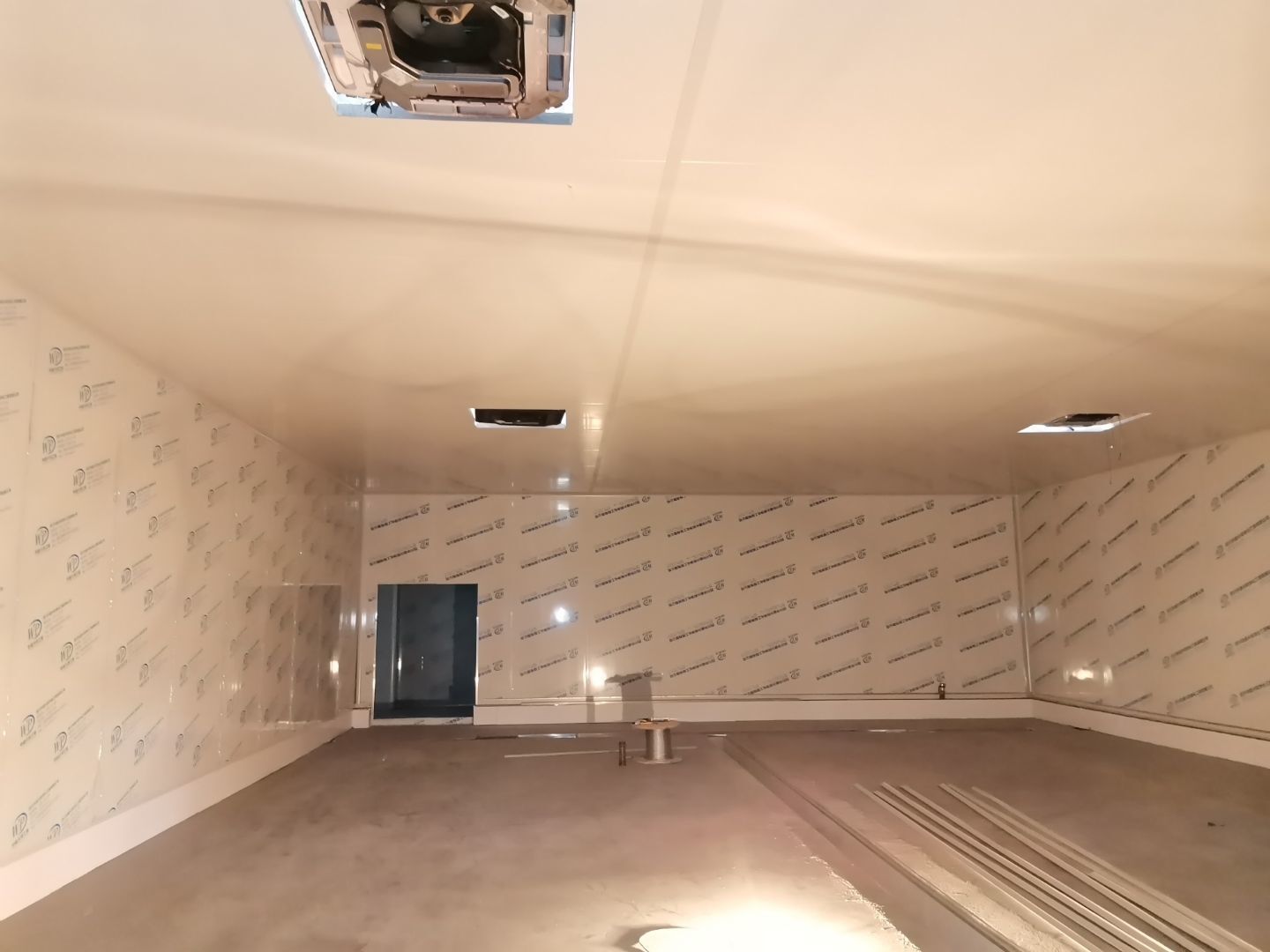

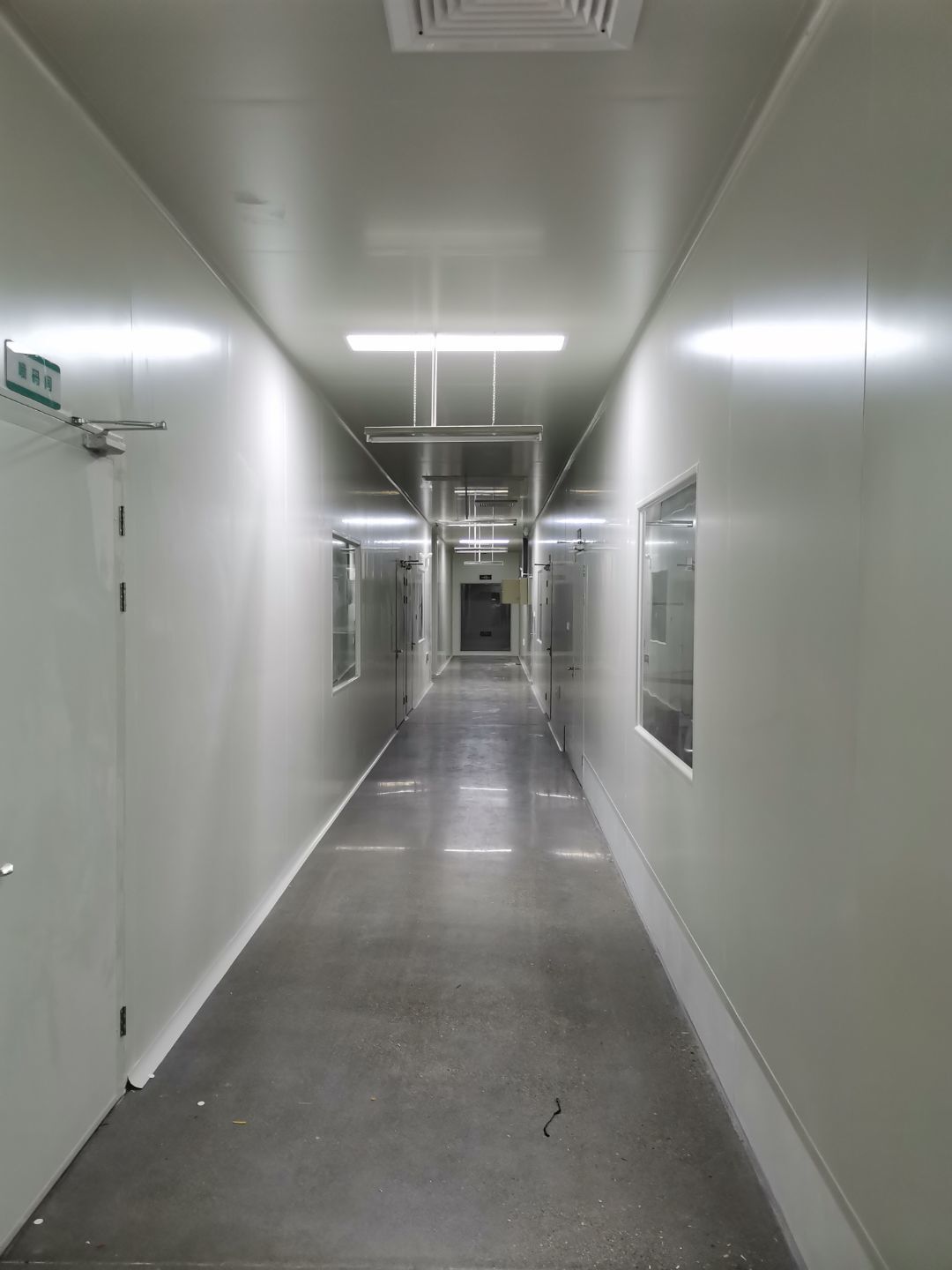

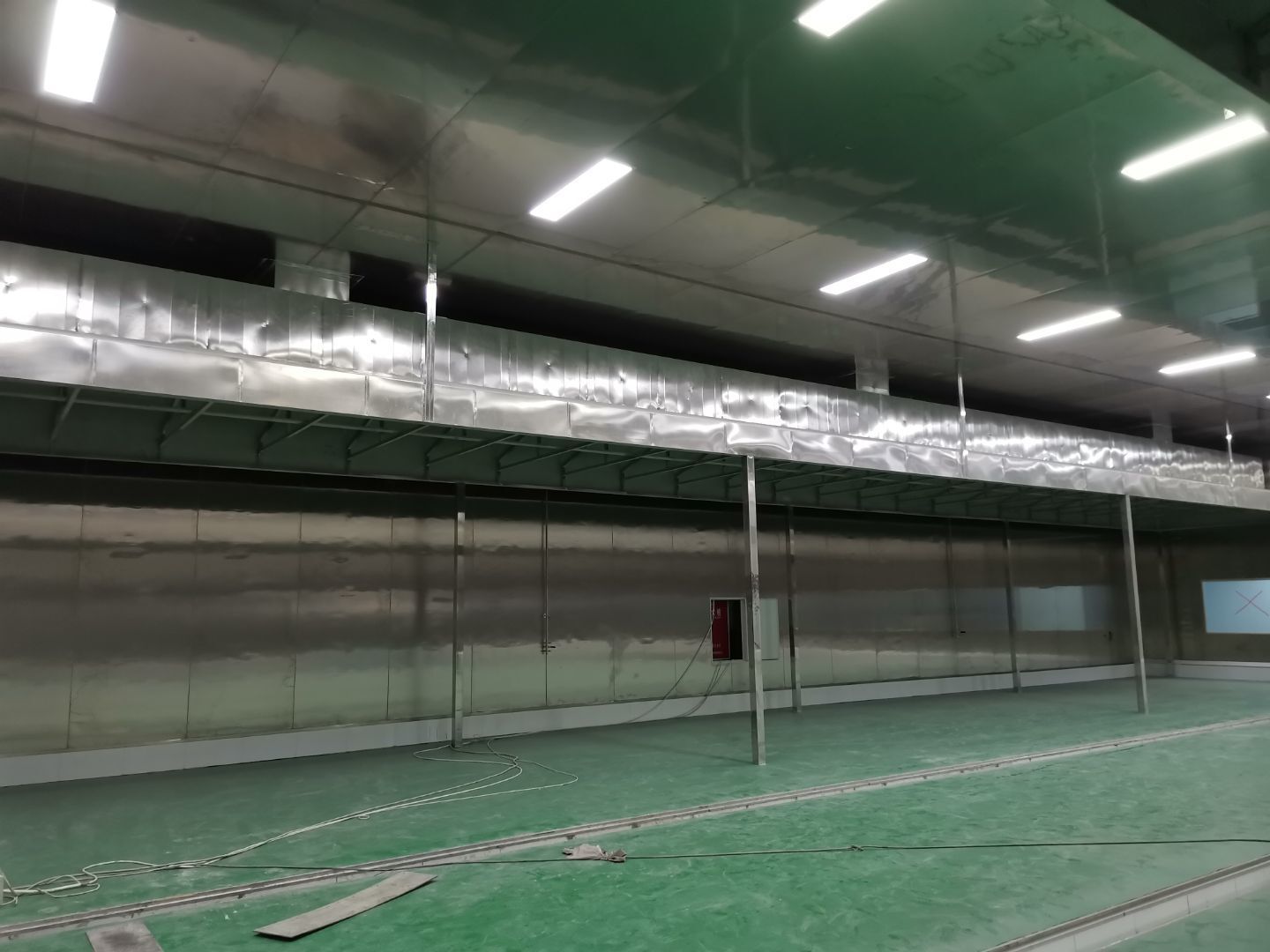

灯具安装,净化空调设备施工

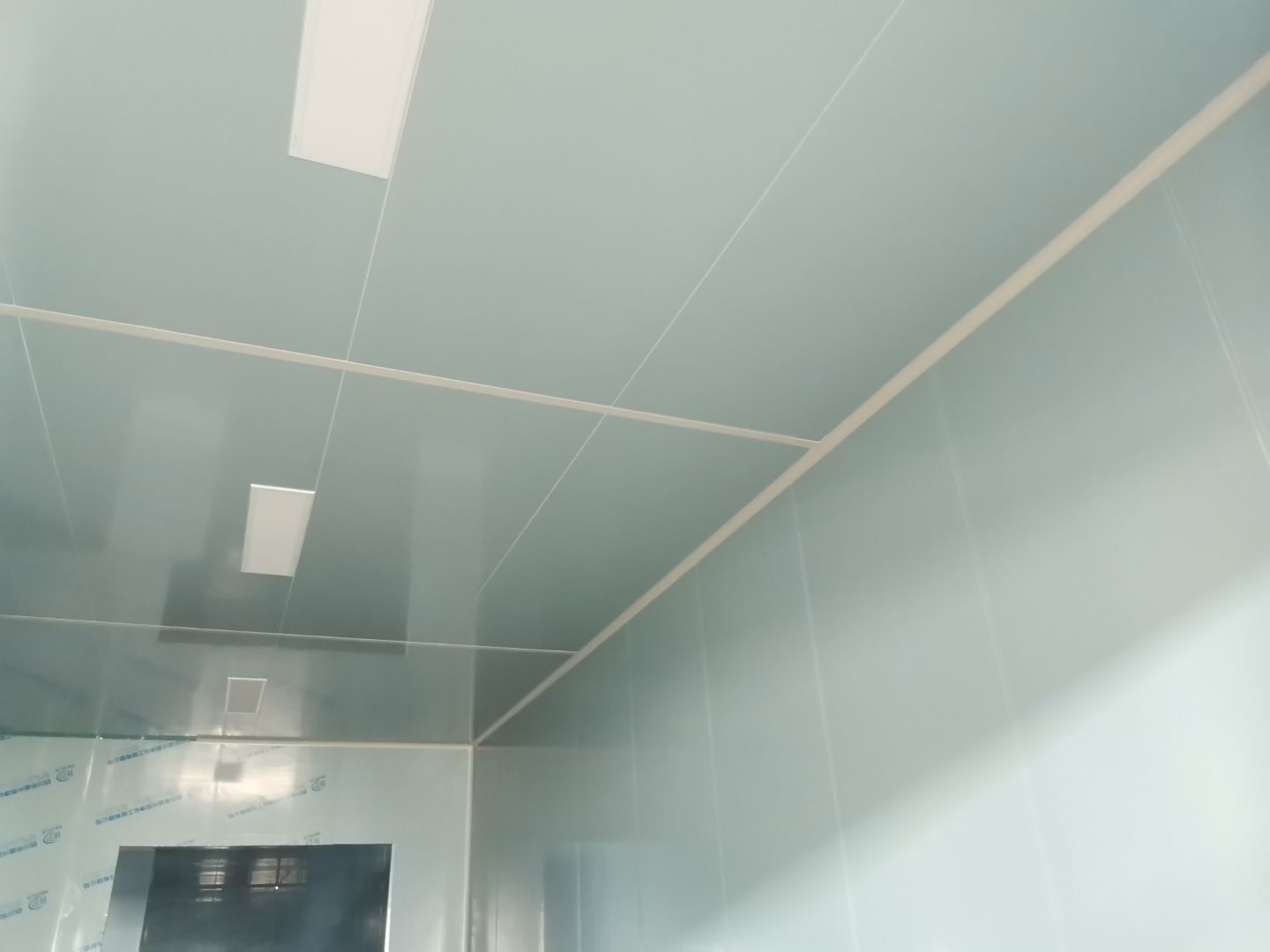

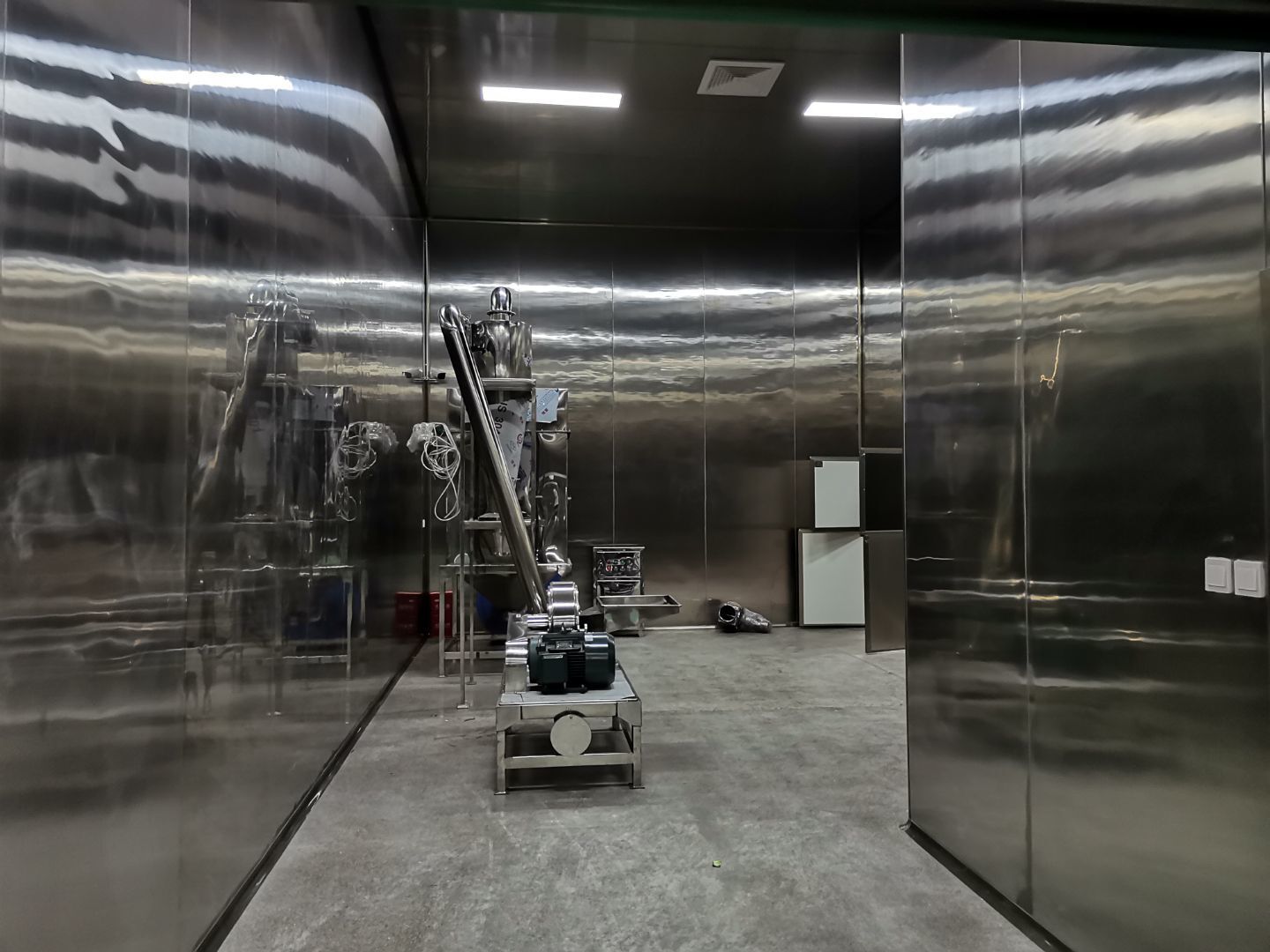

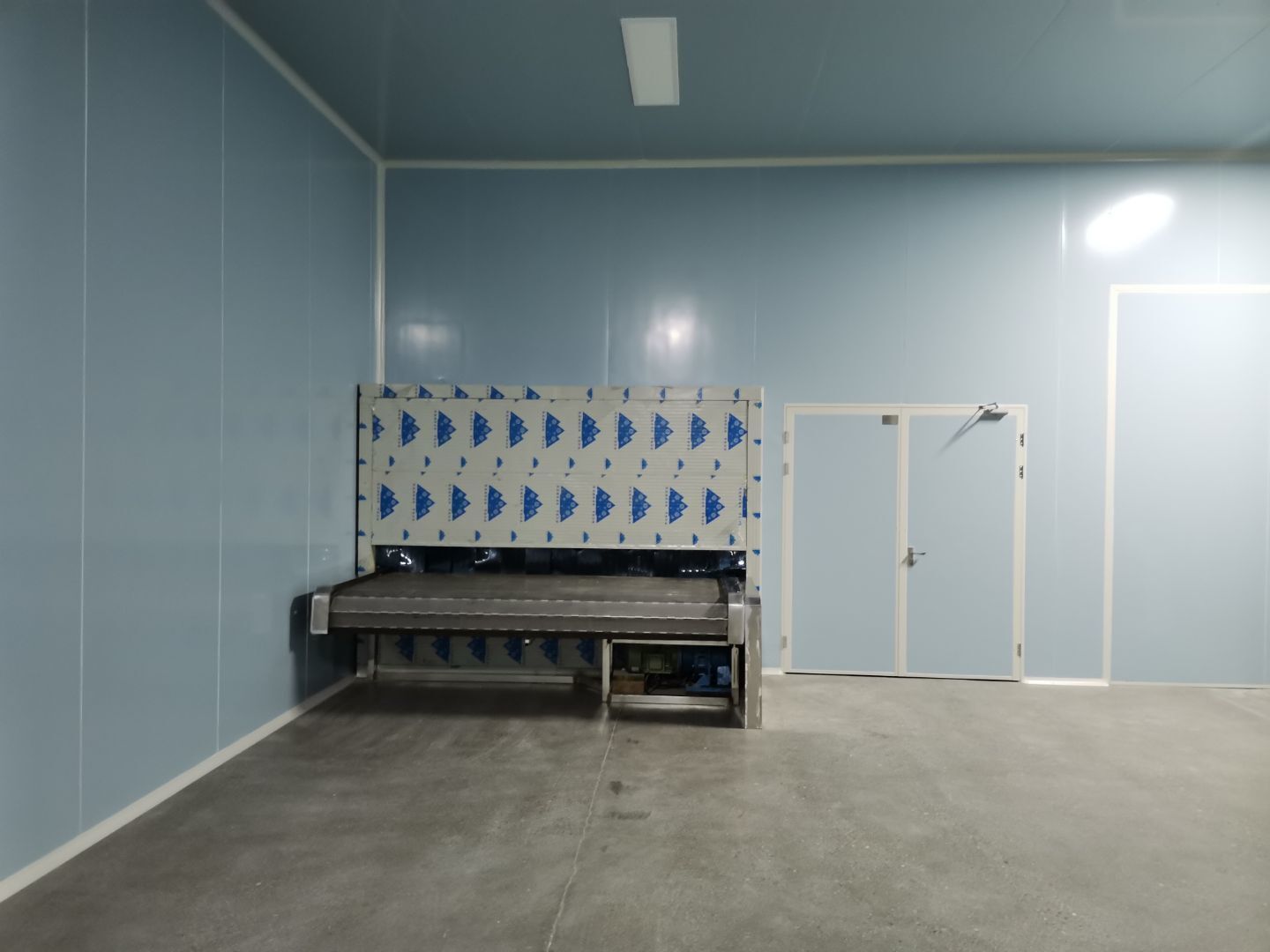

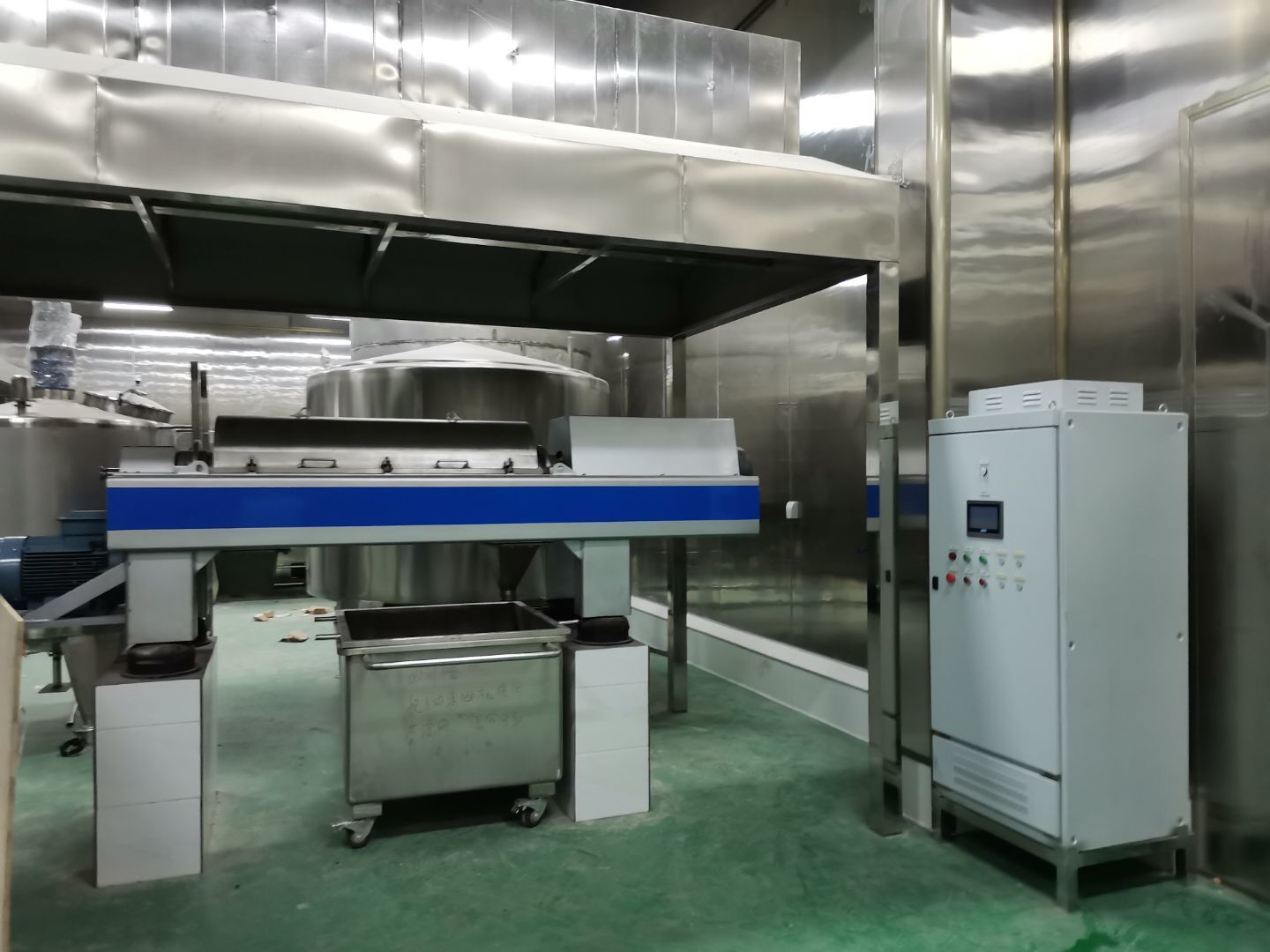

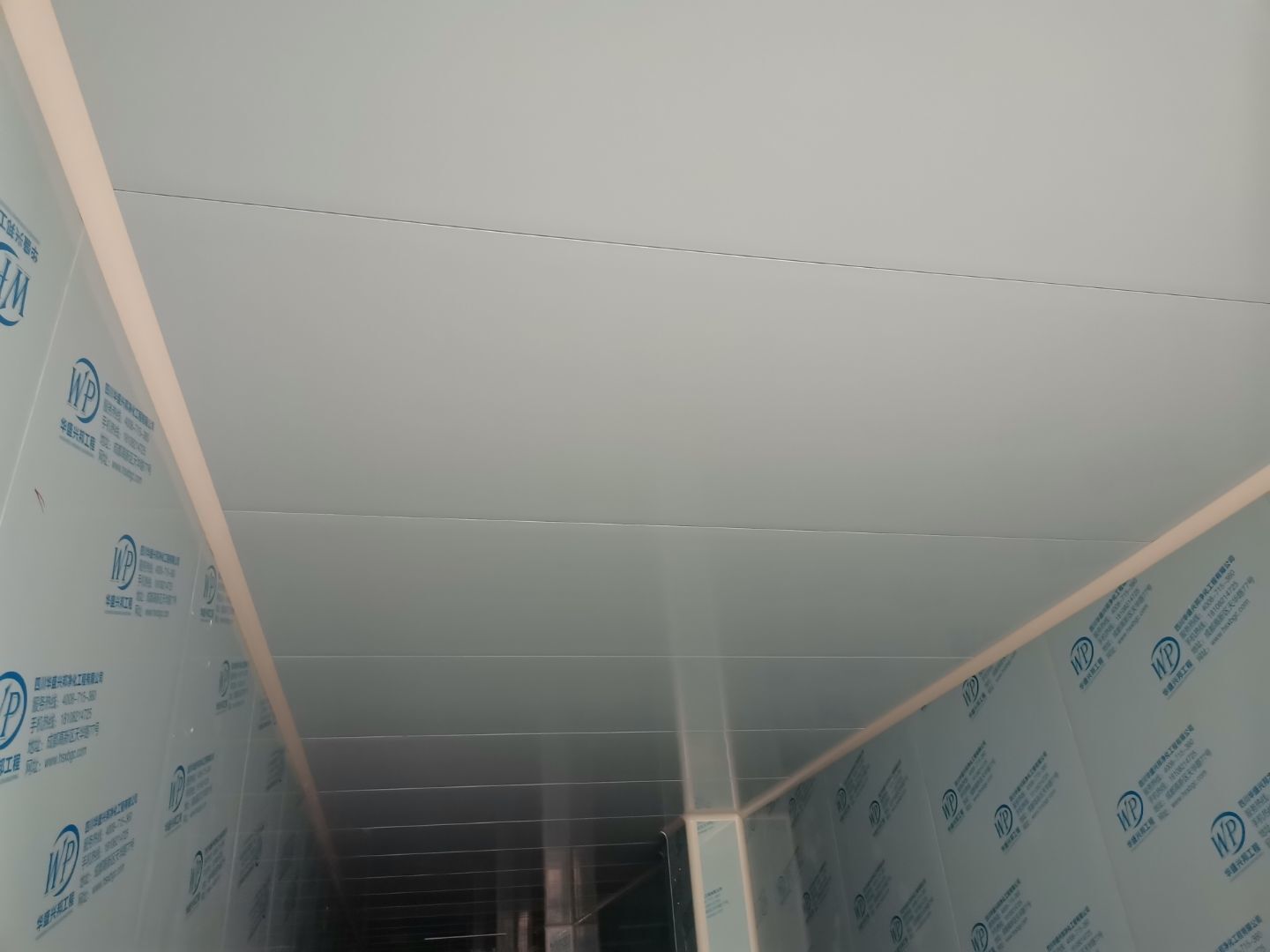

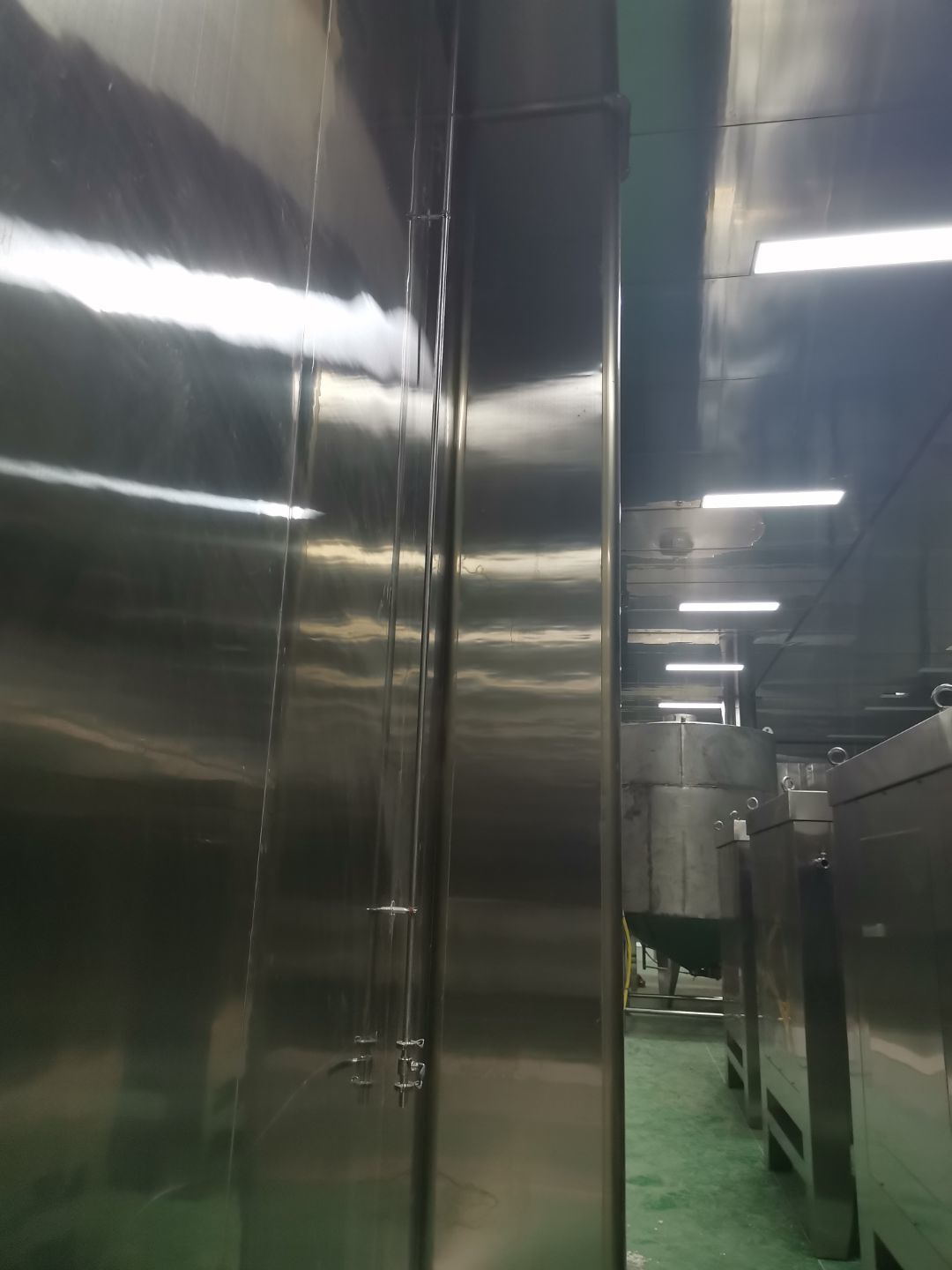

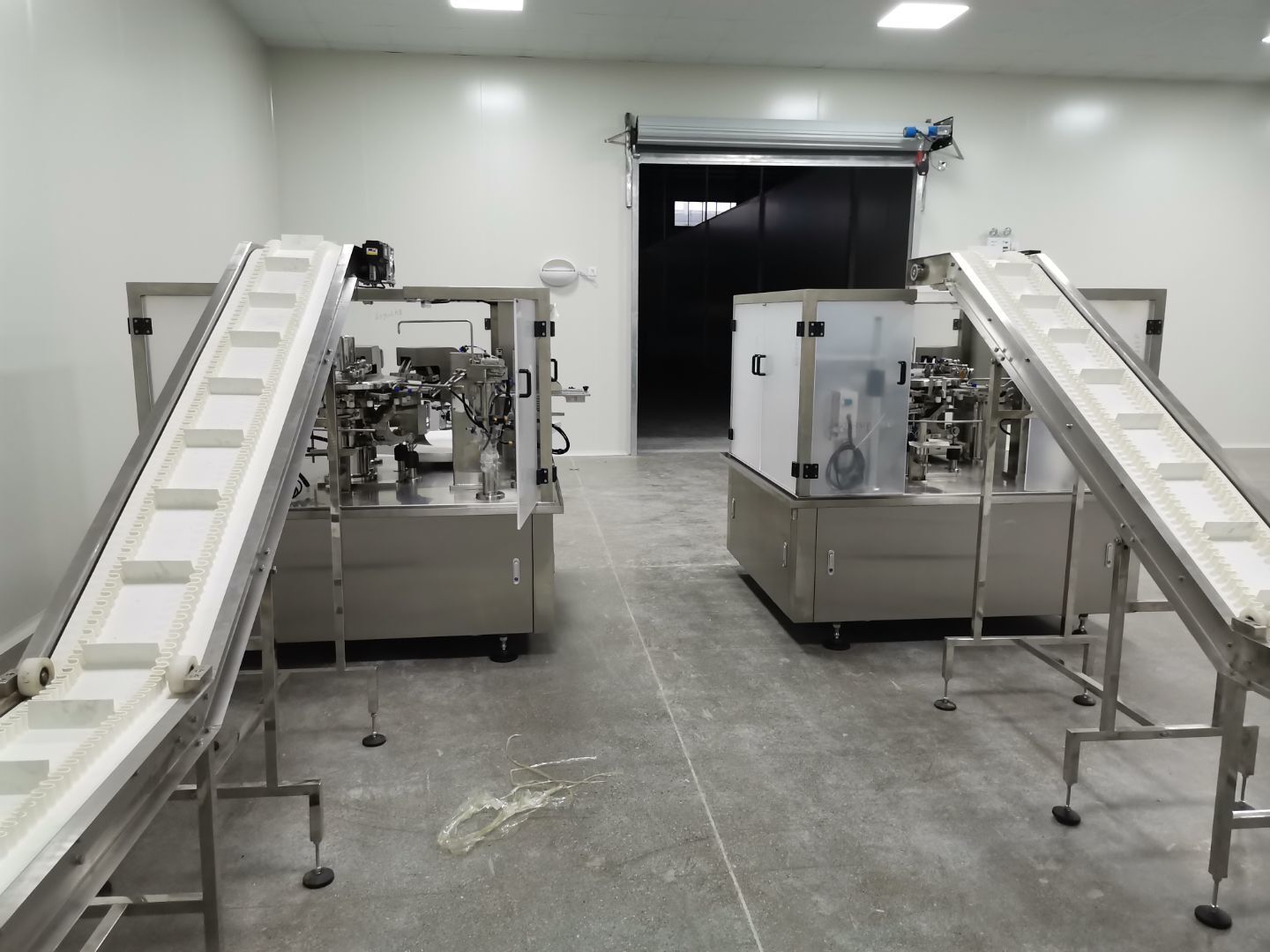

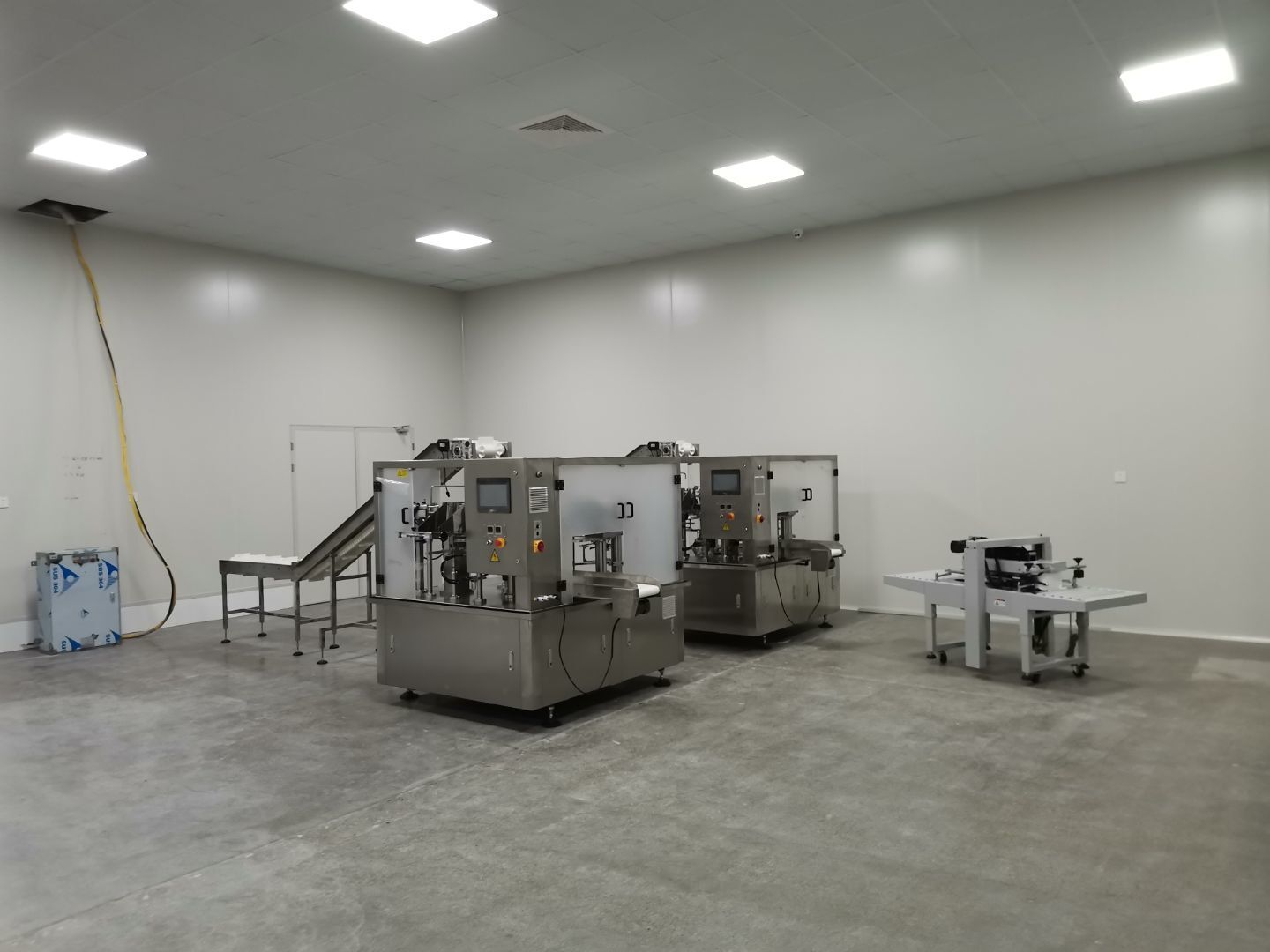

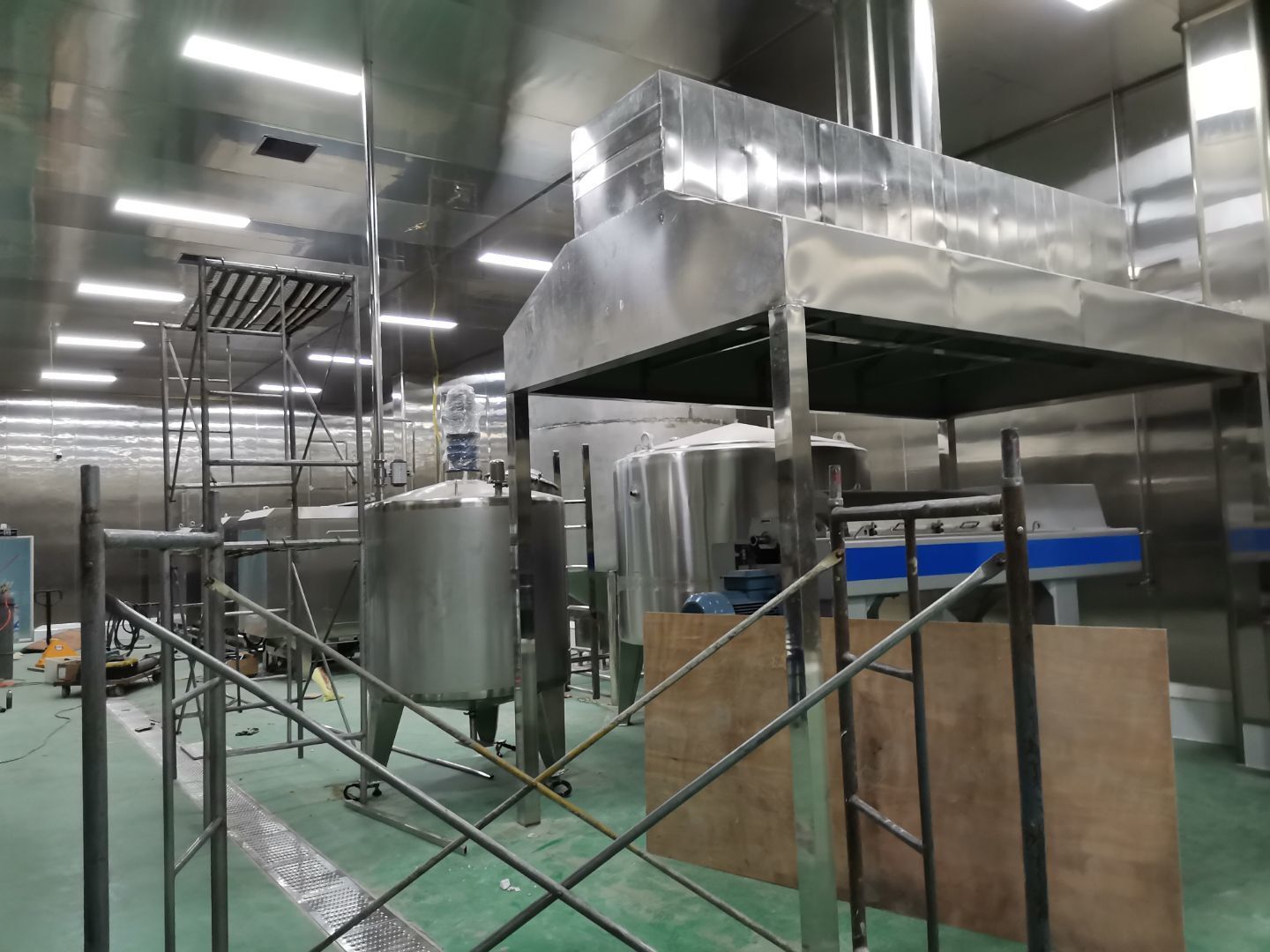

设备安装

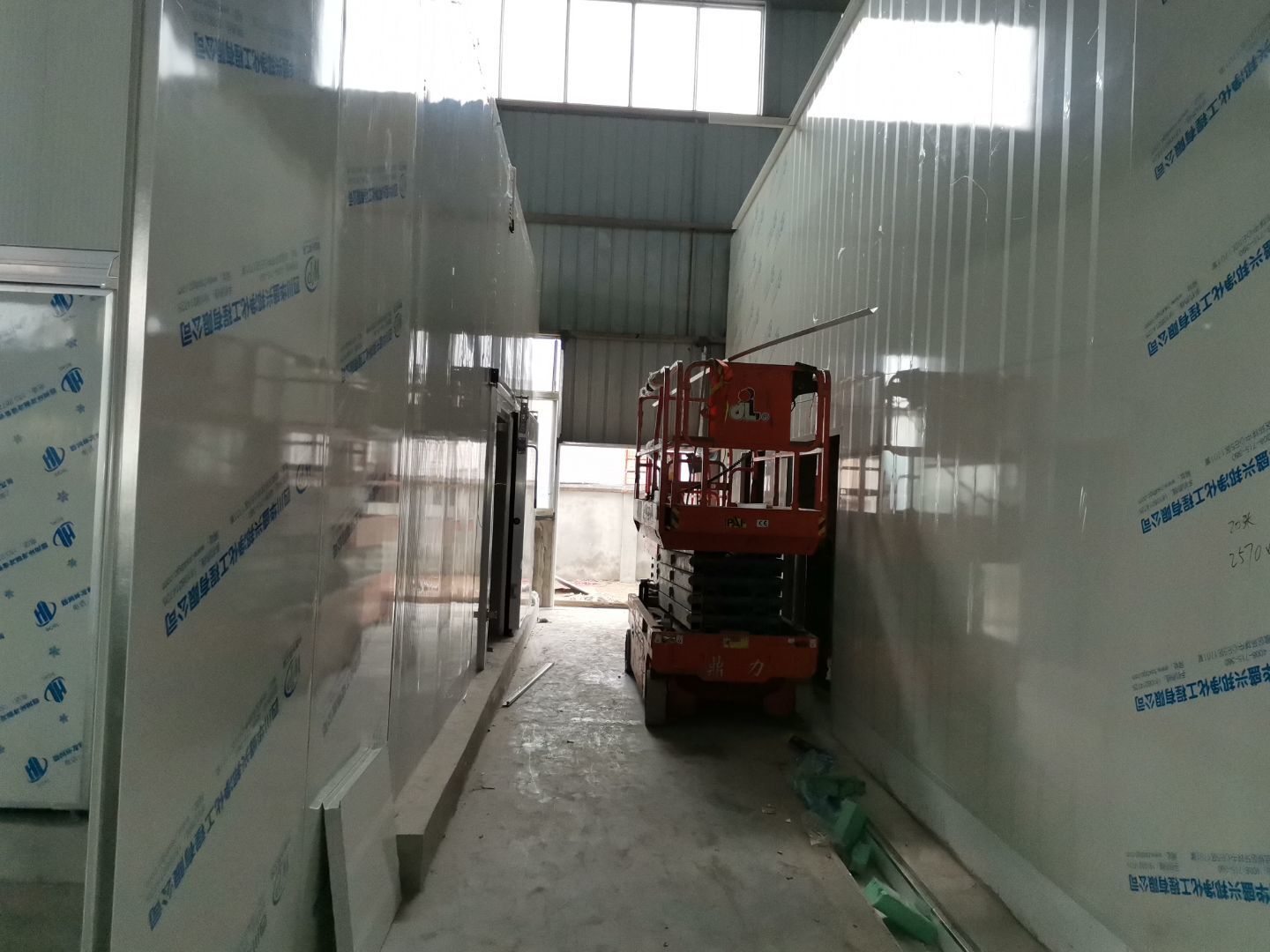

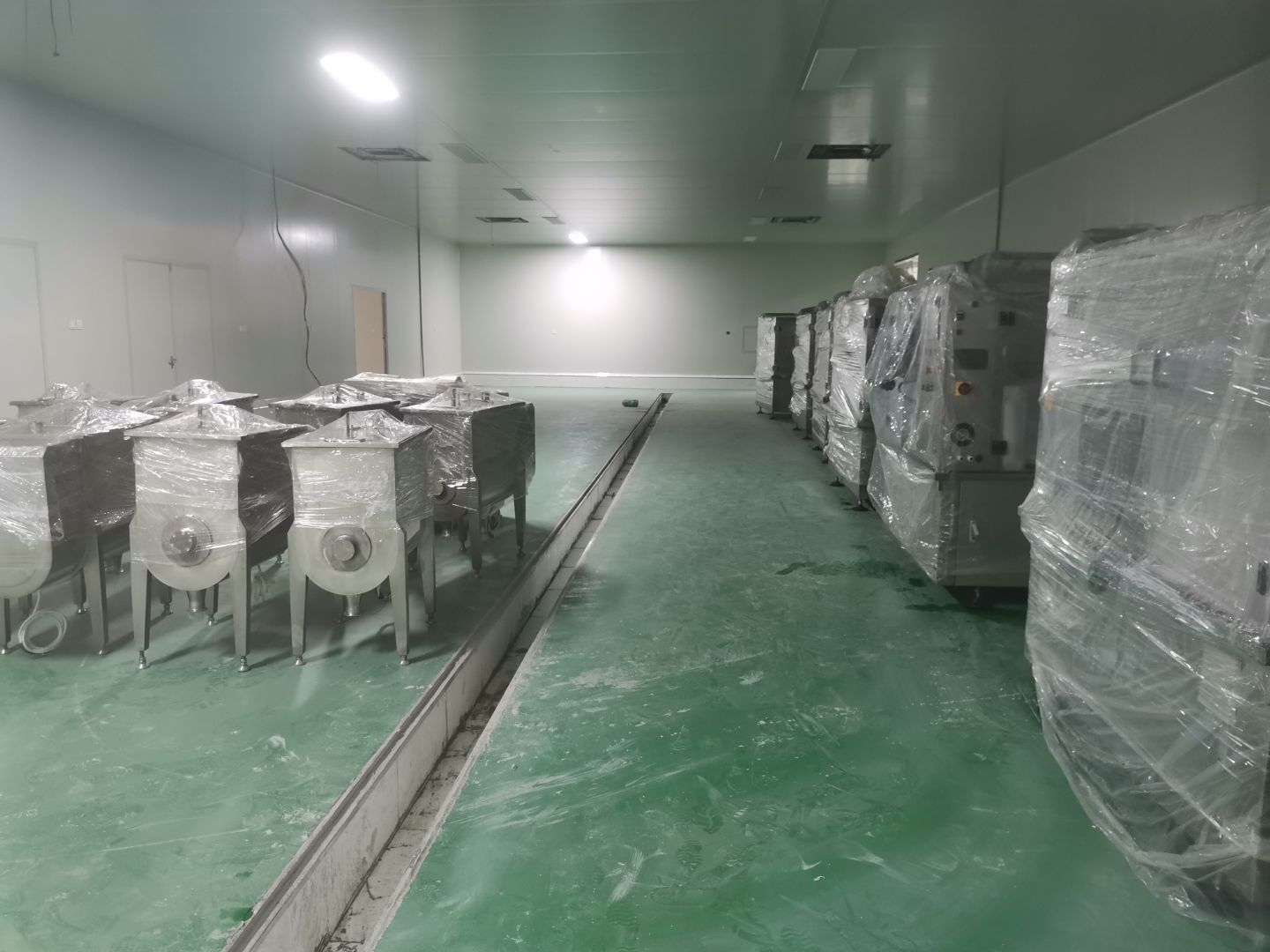

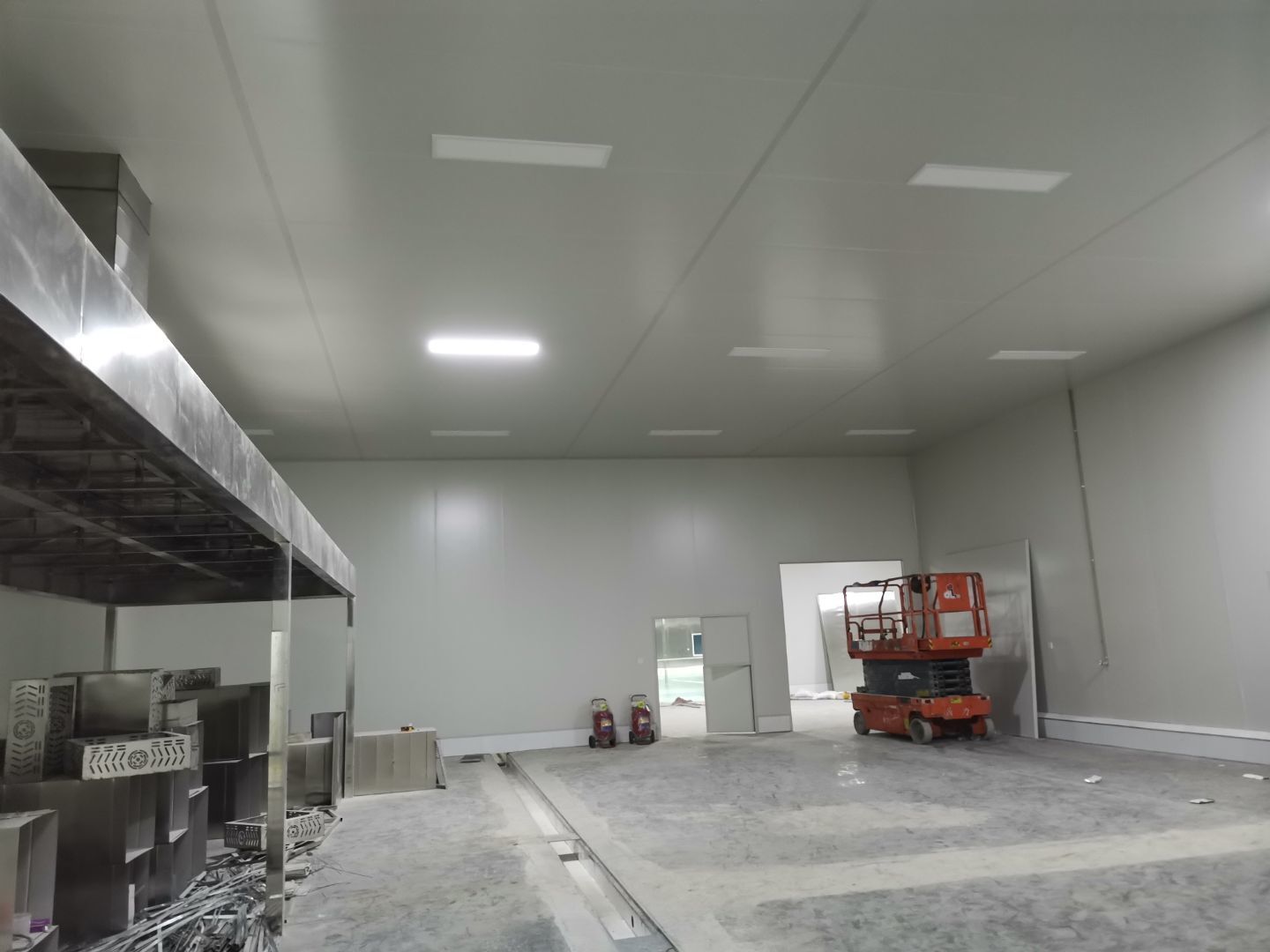

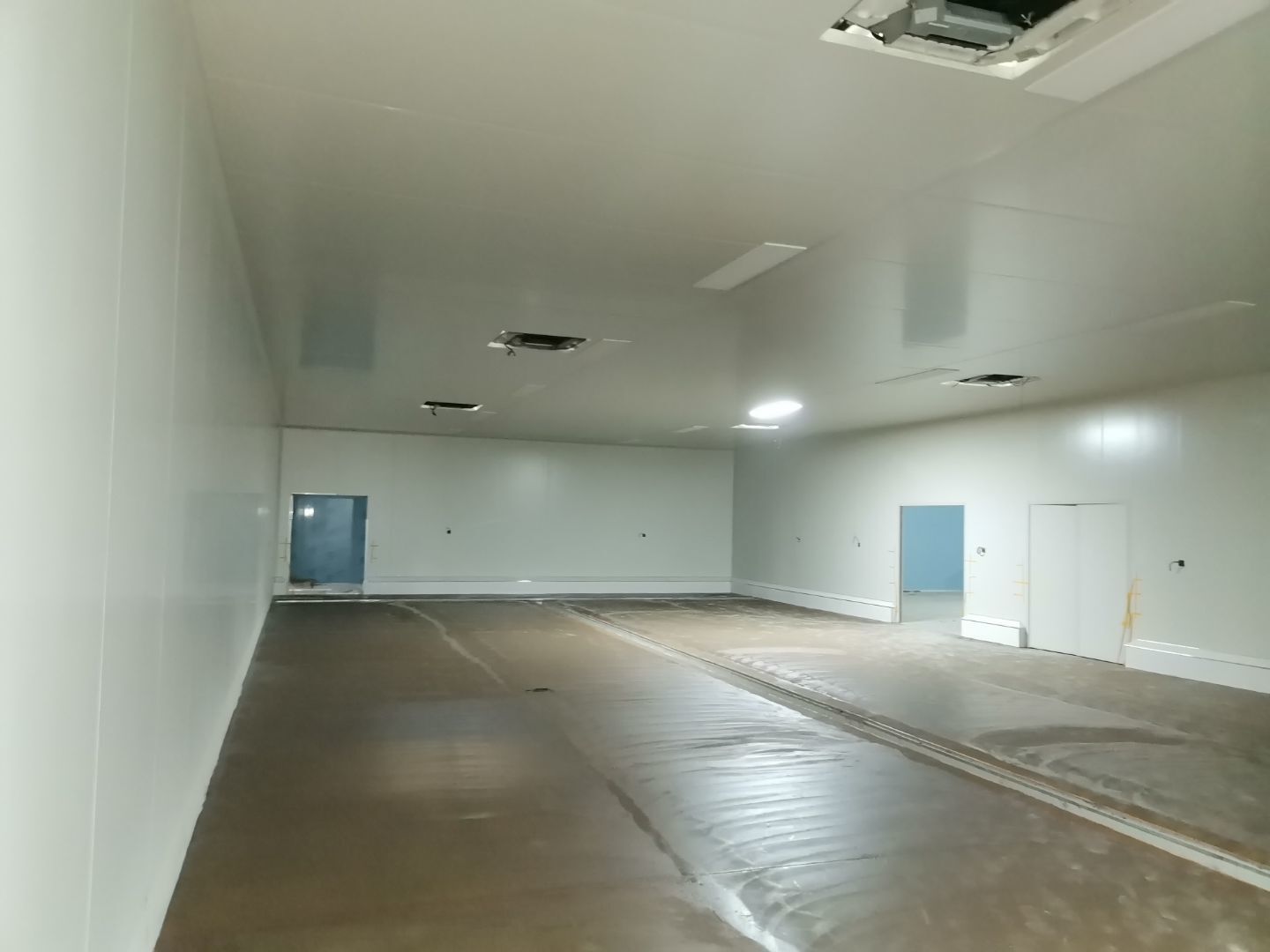

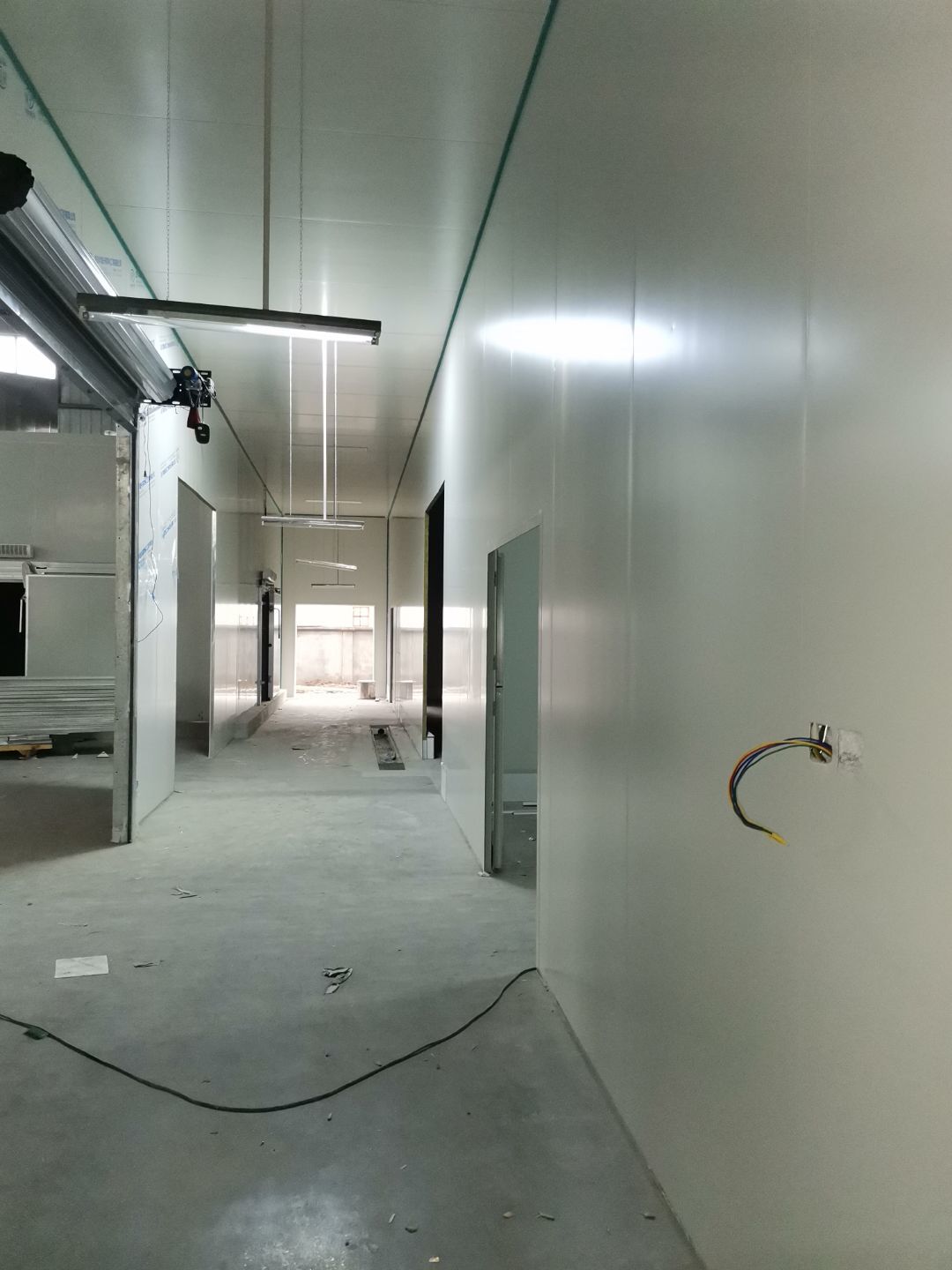

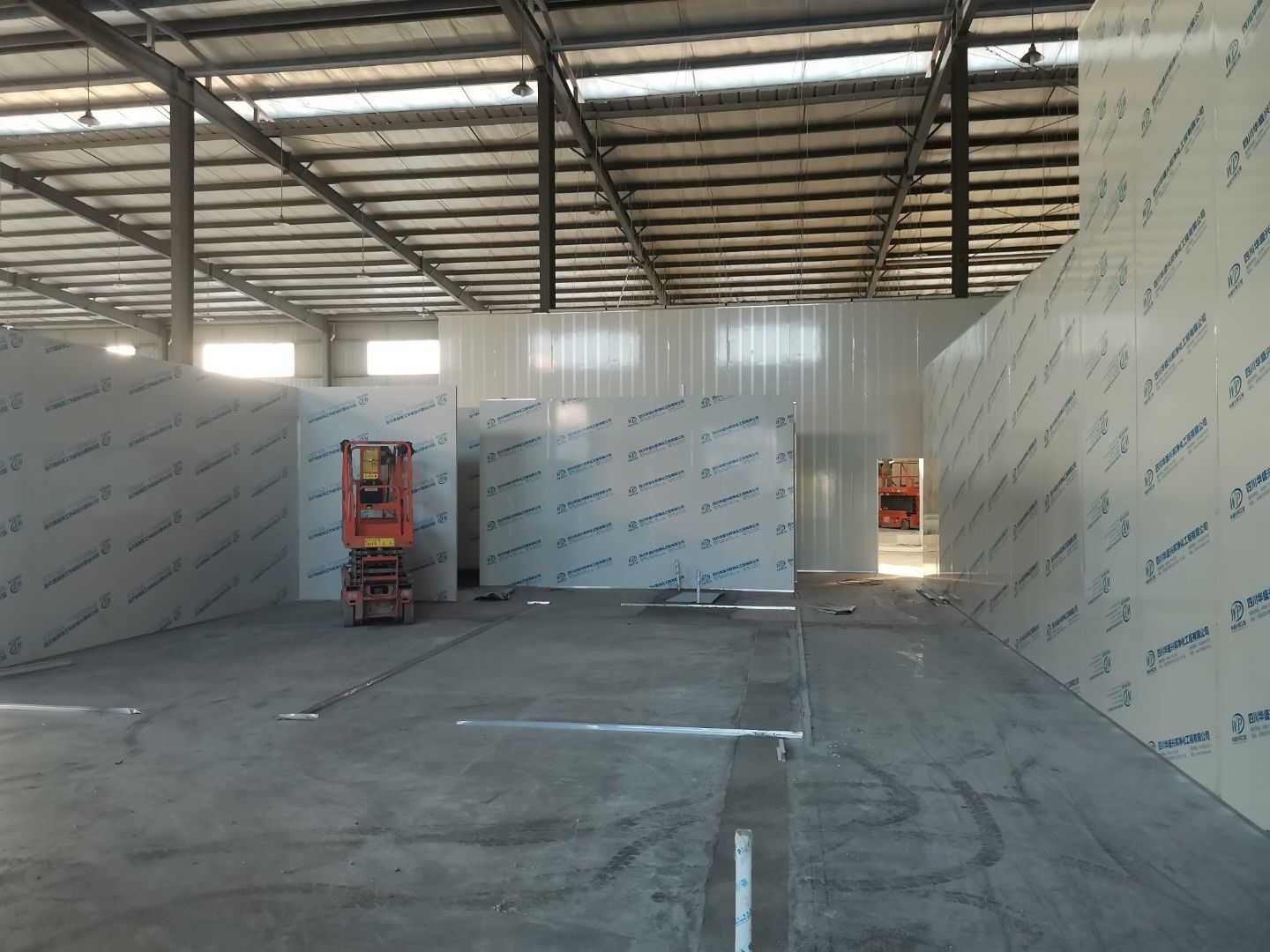

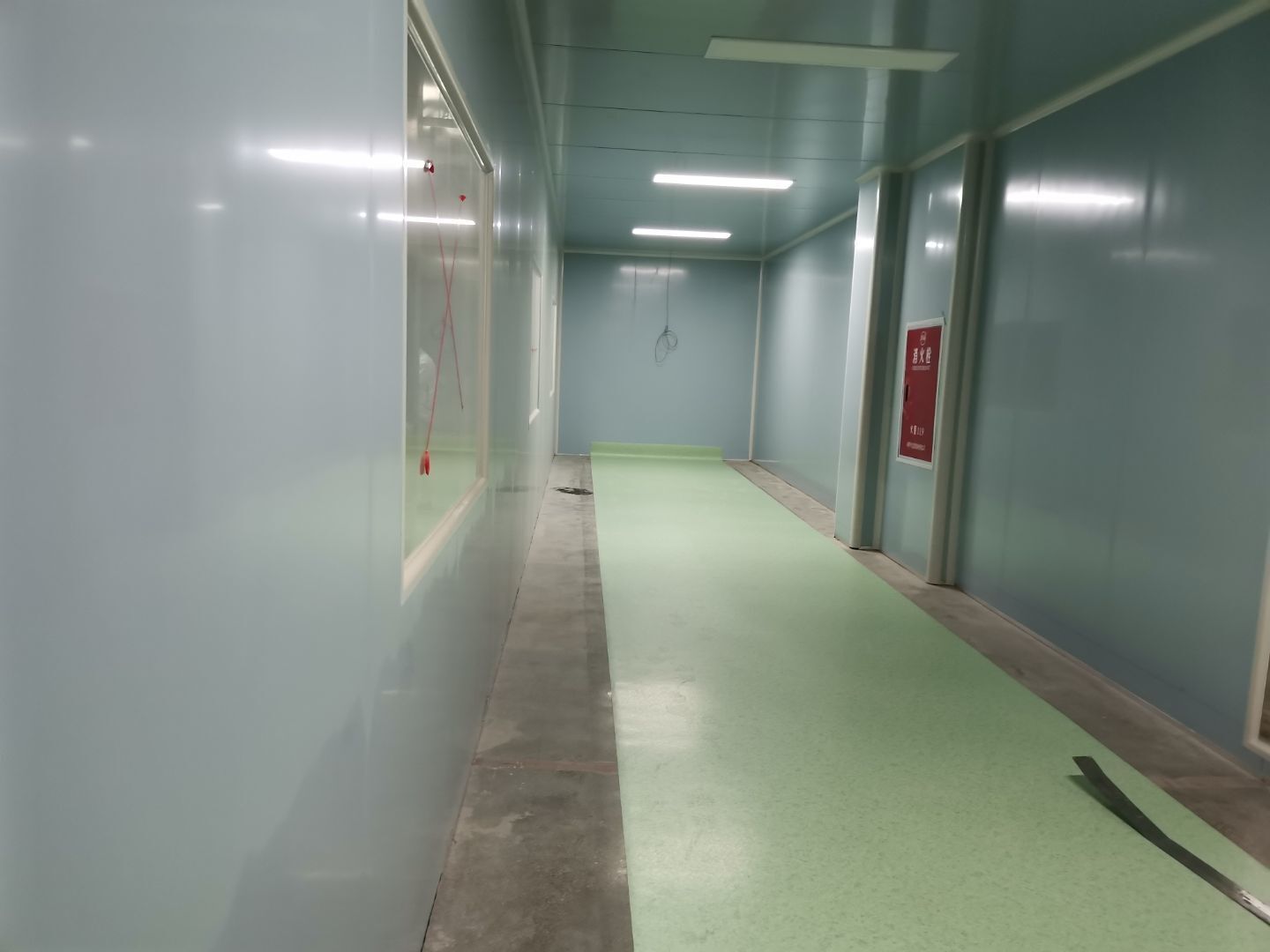

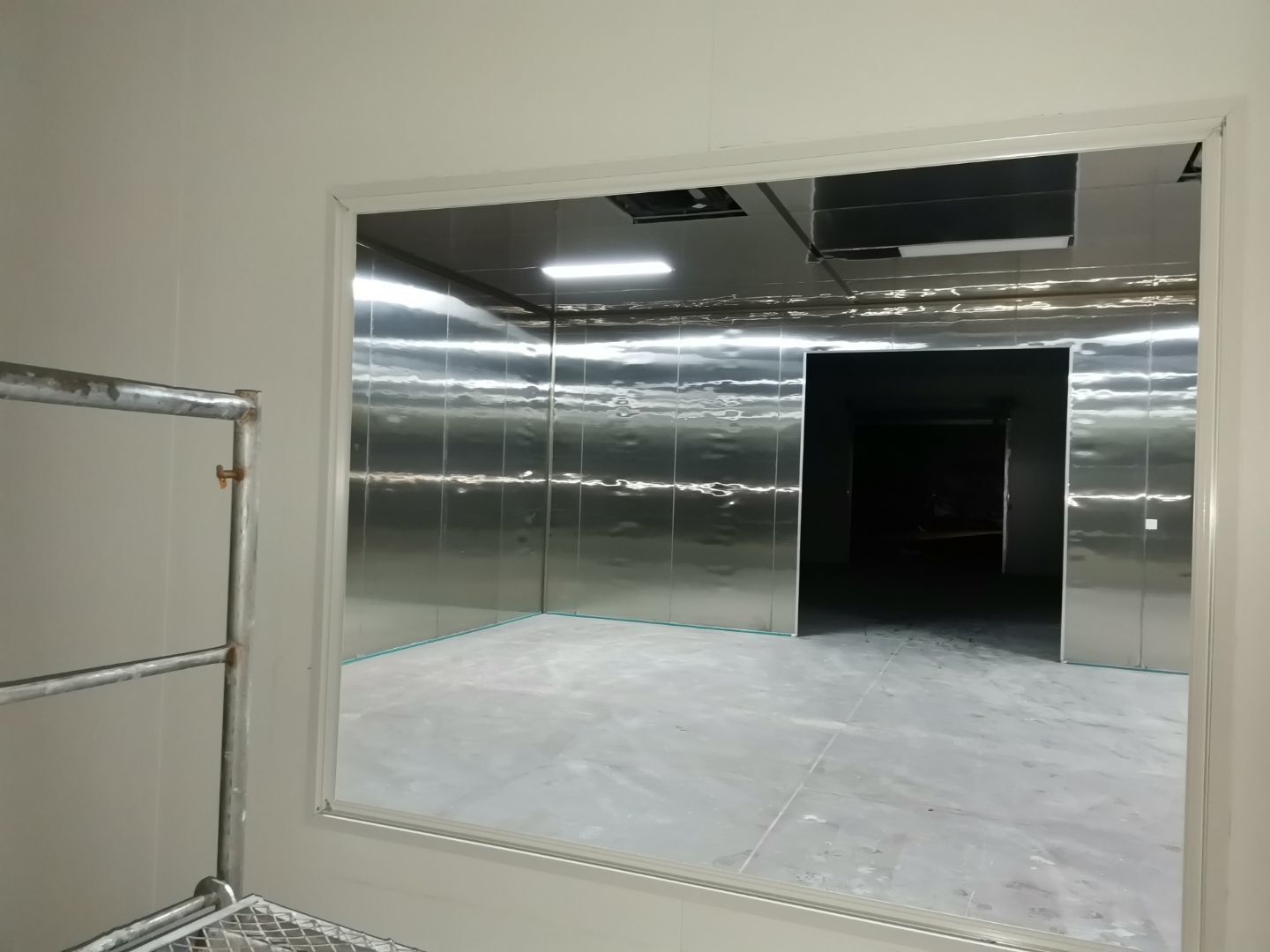

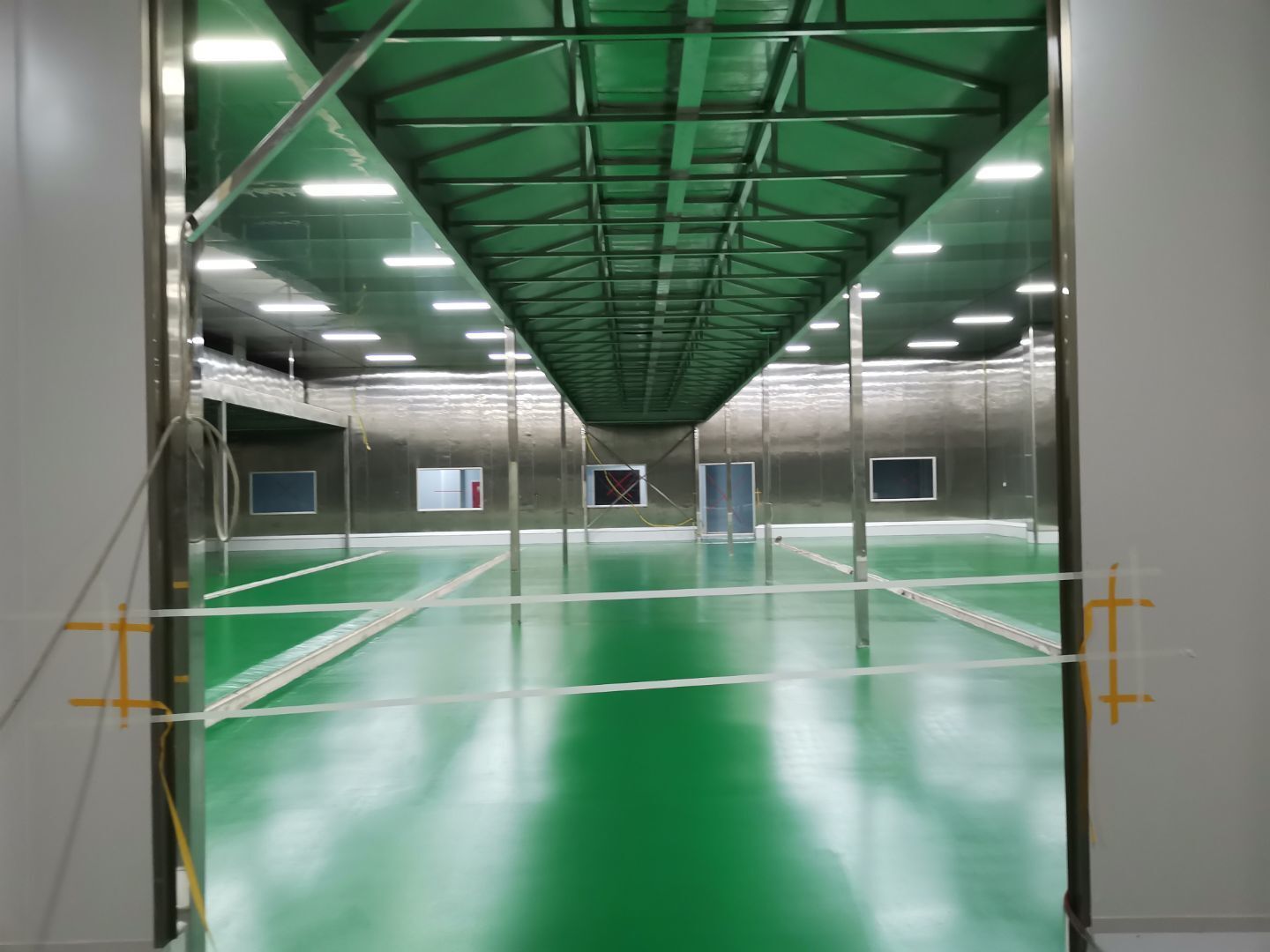

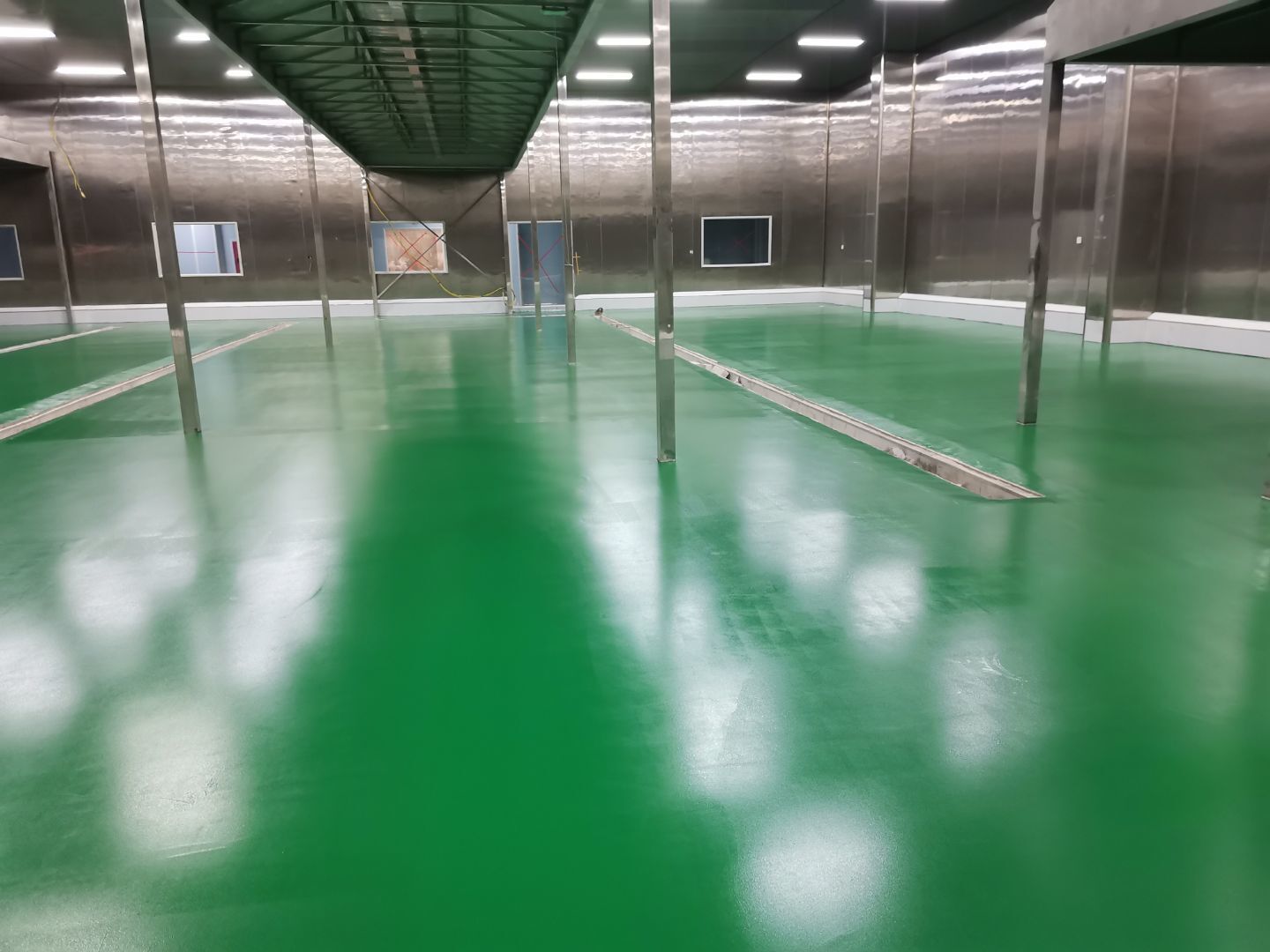

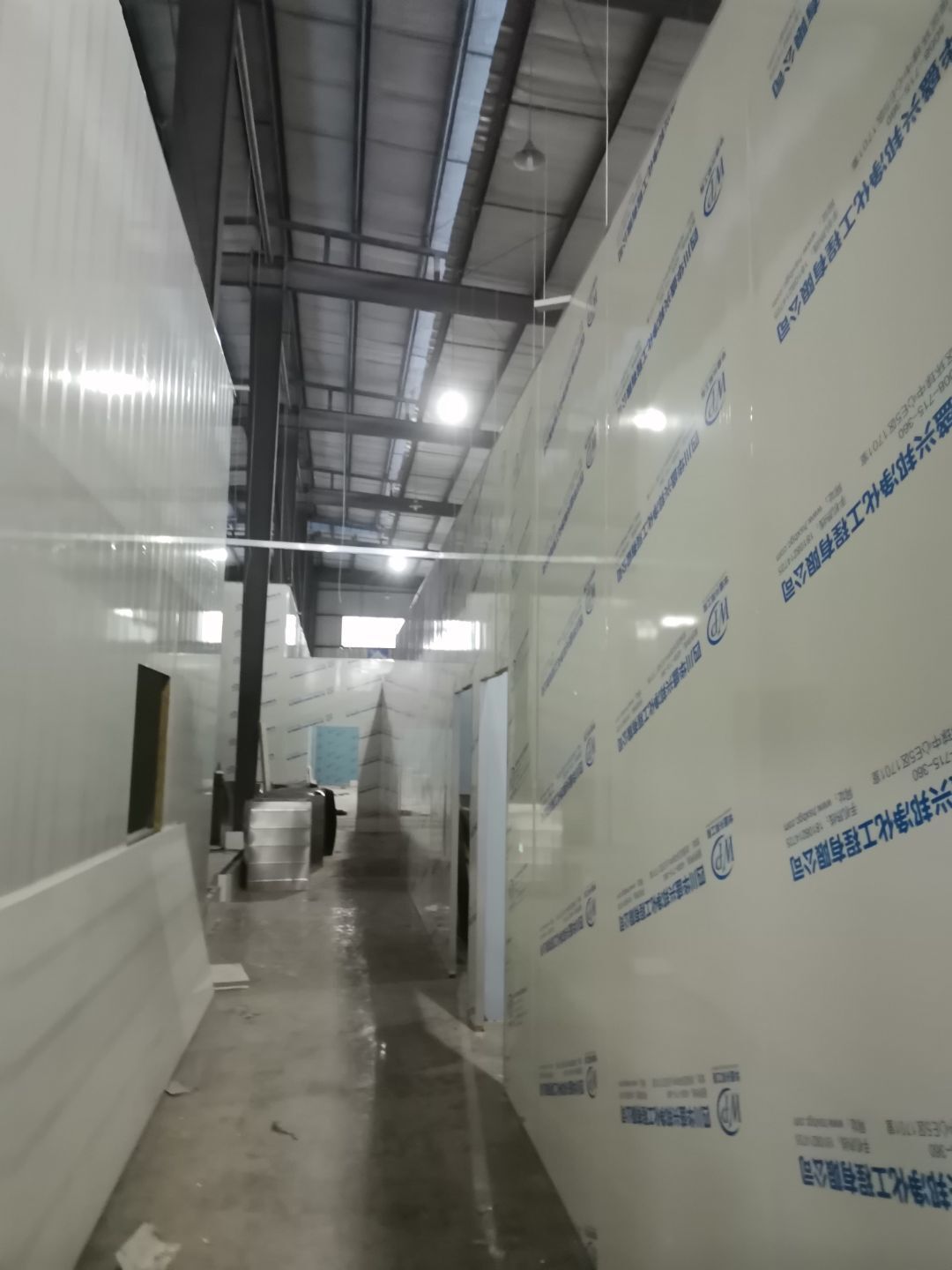

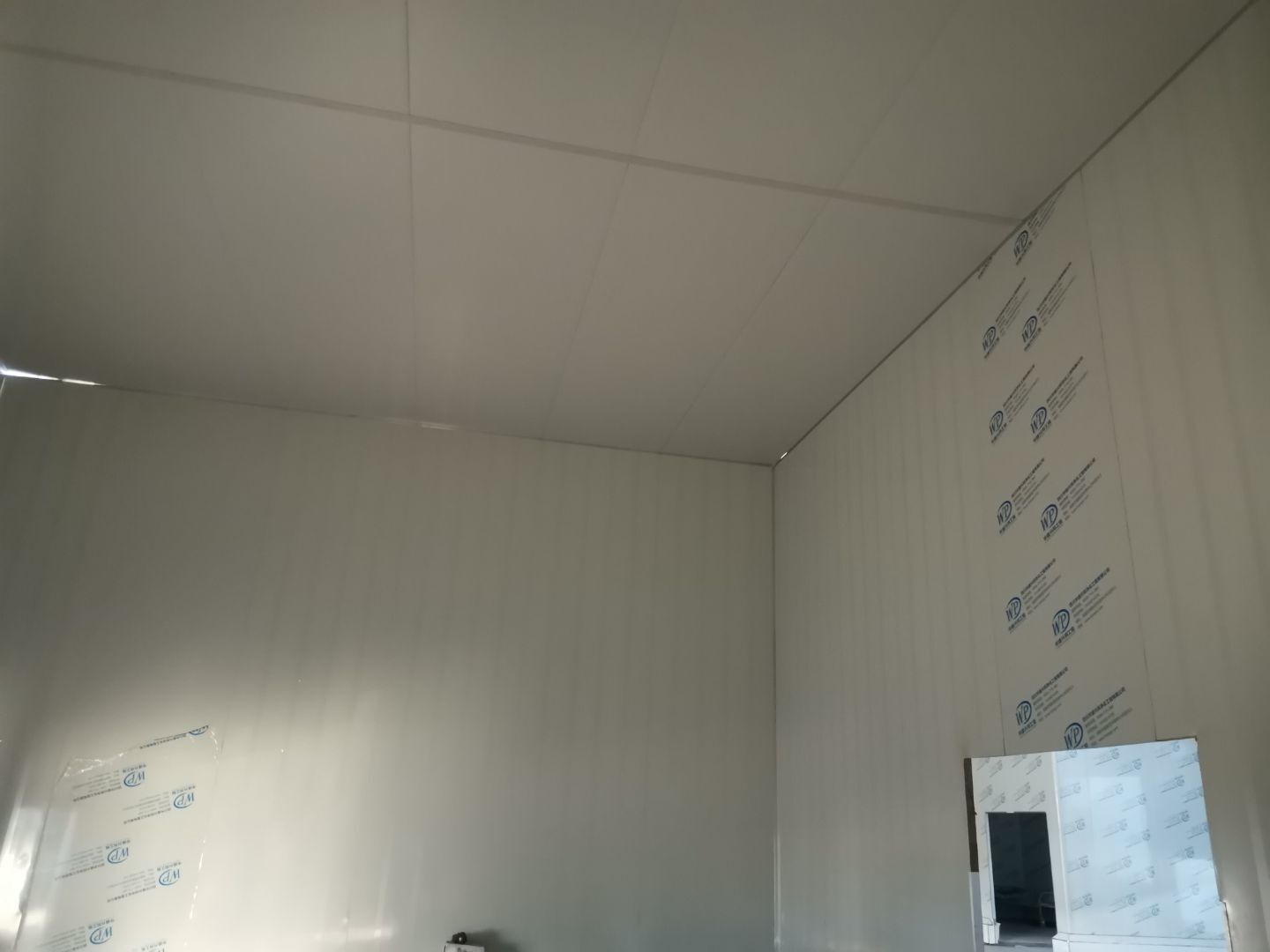

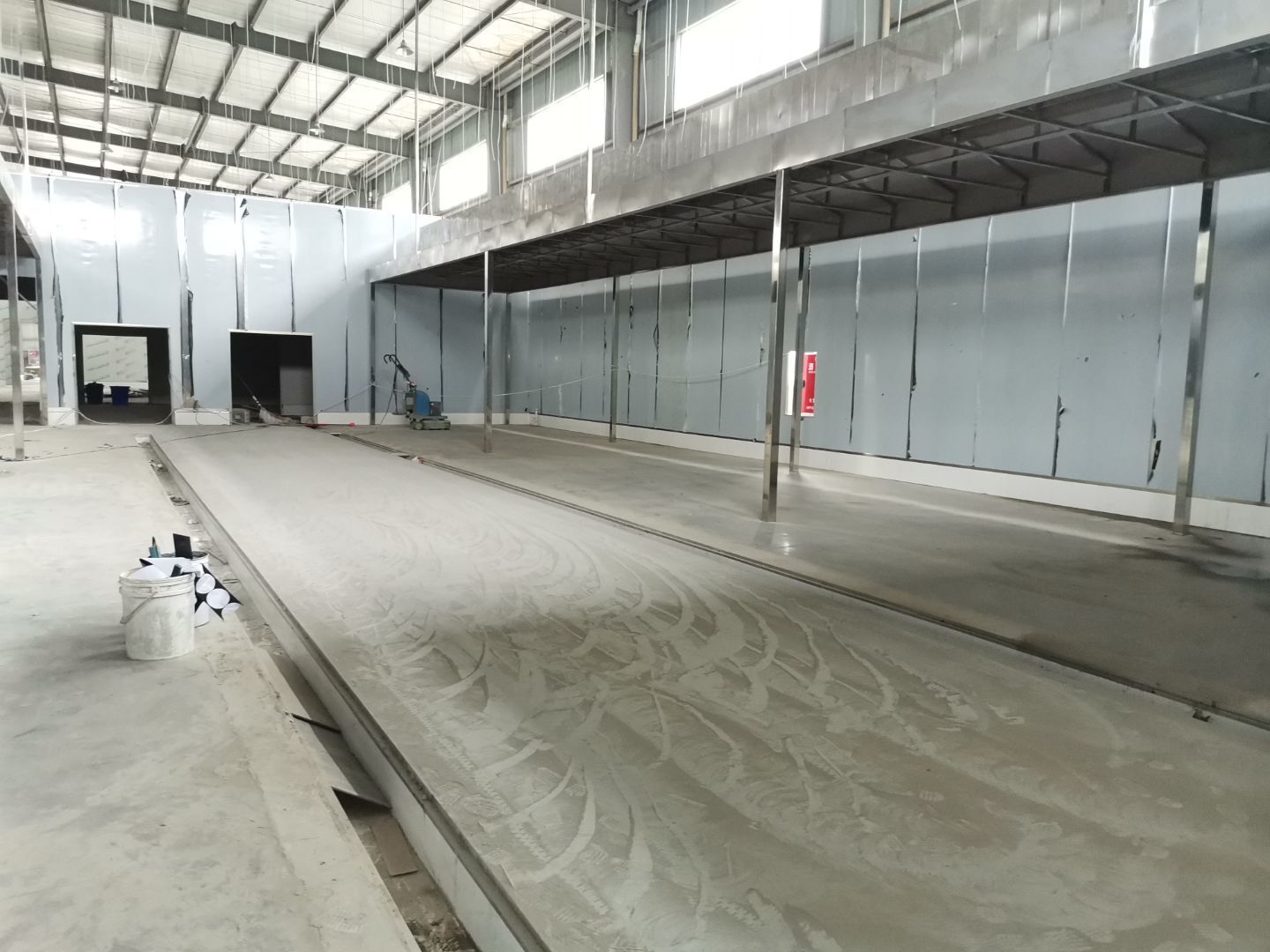

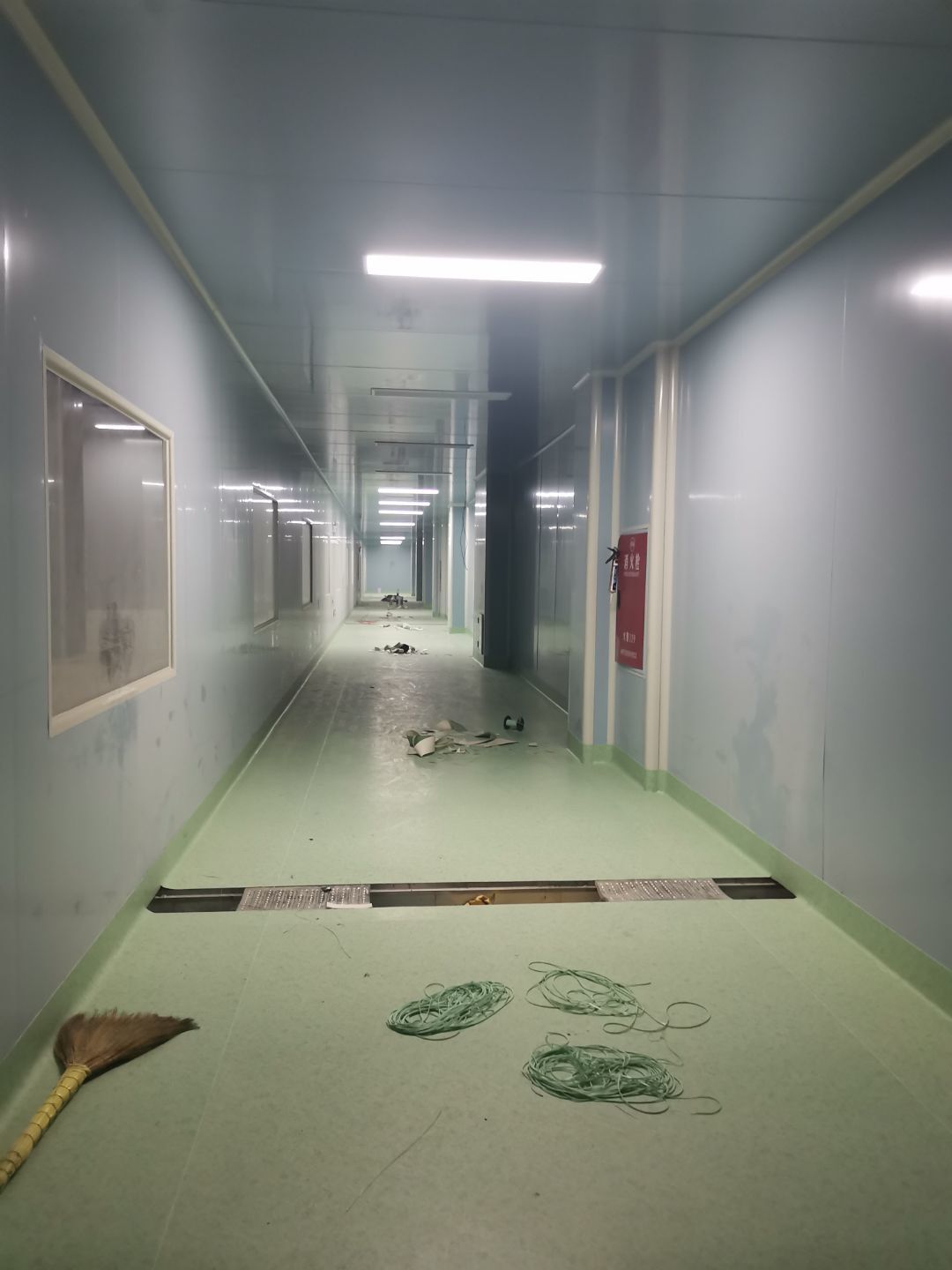

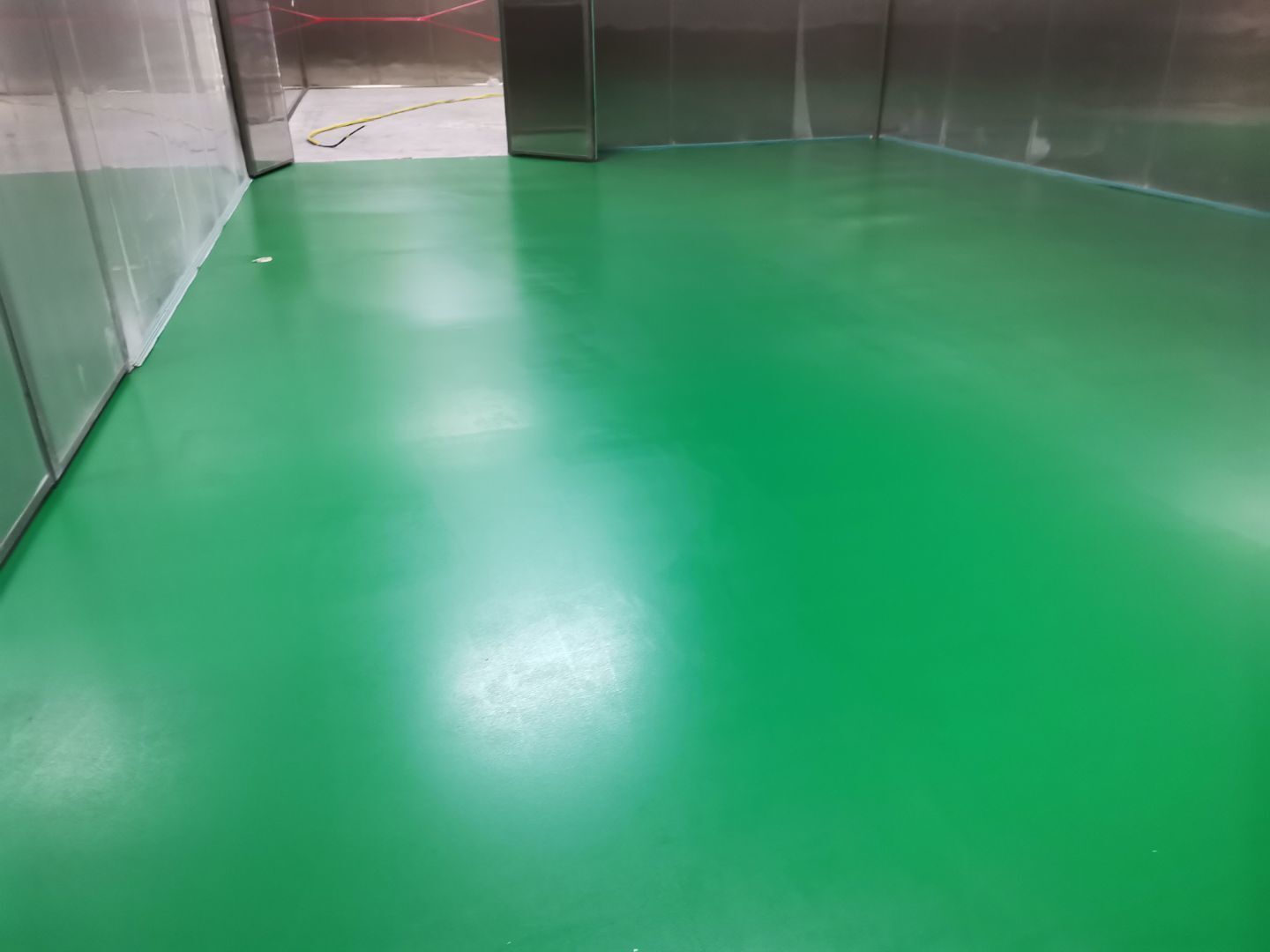

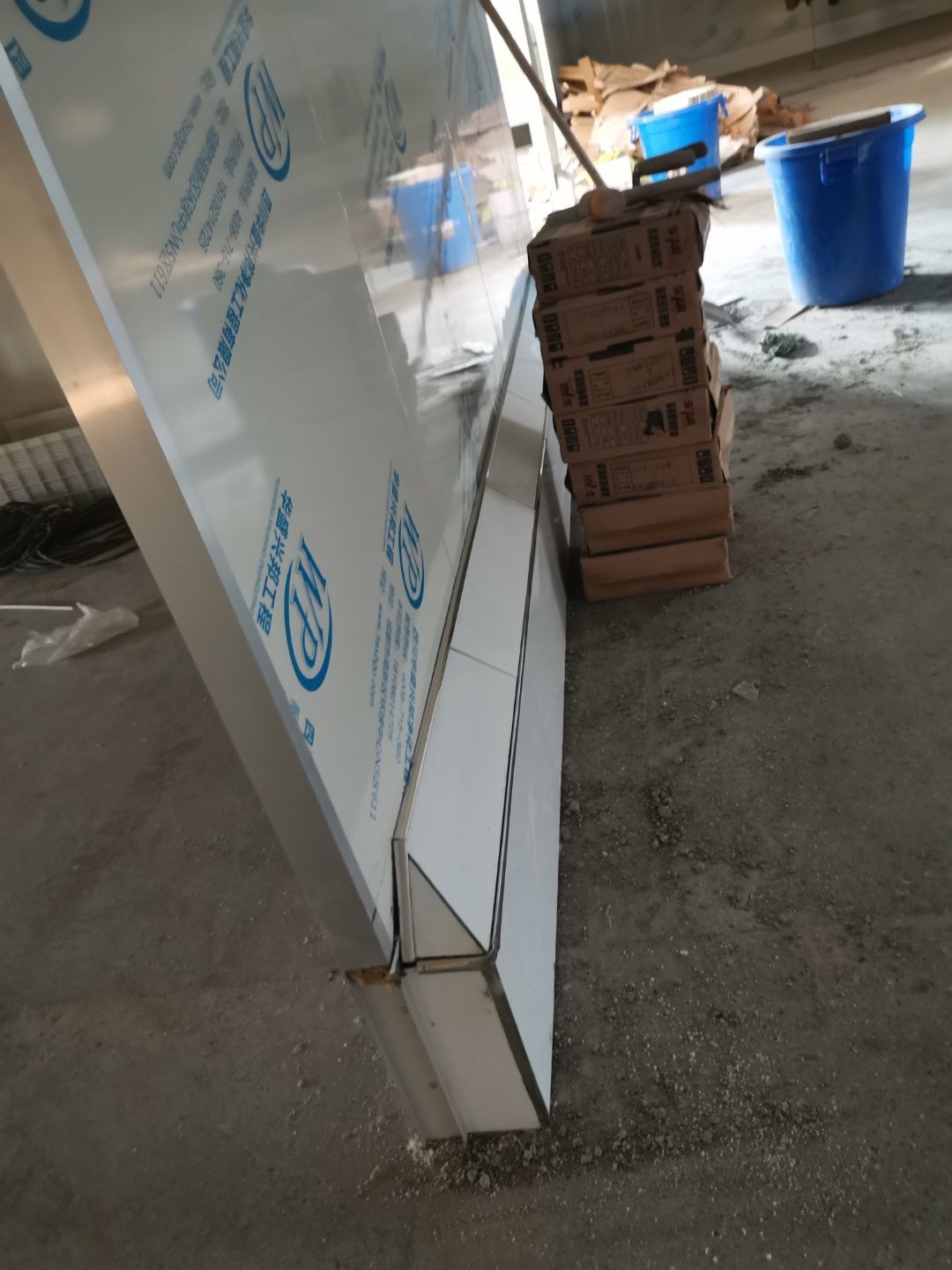

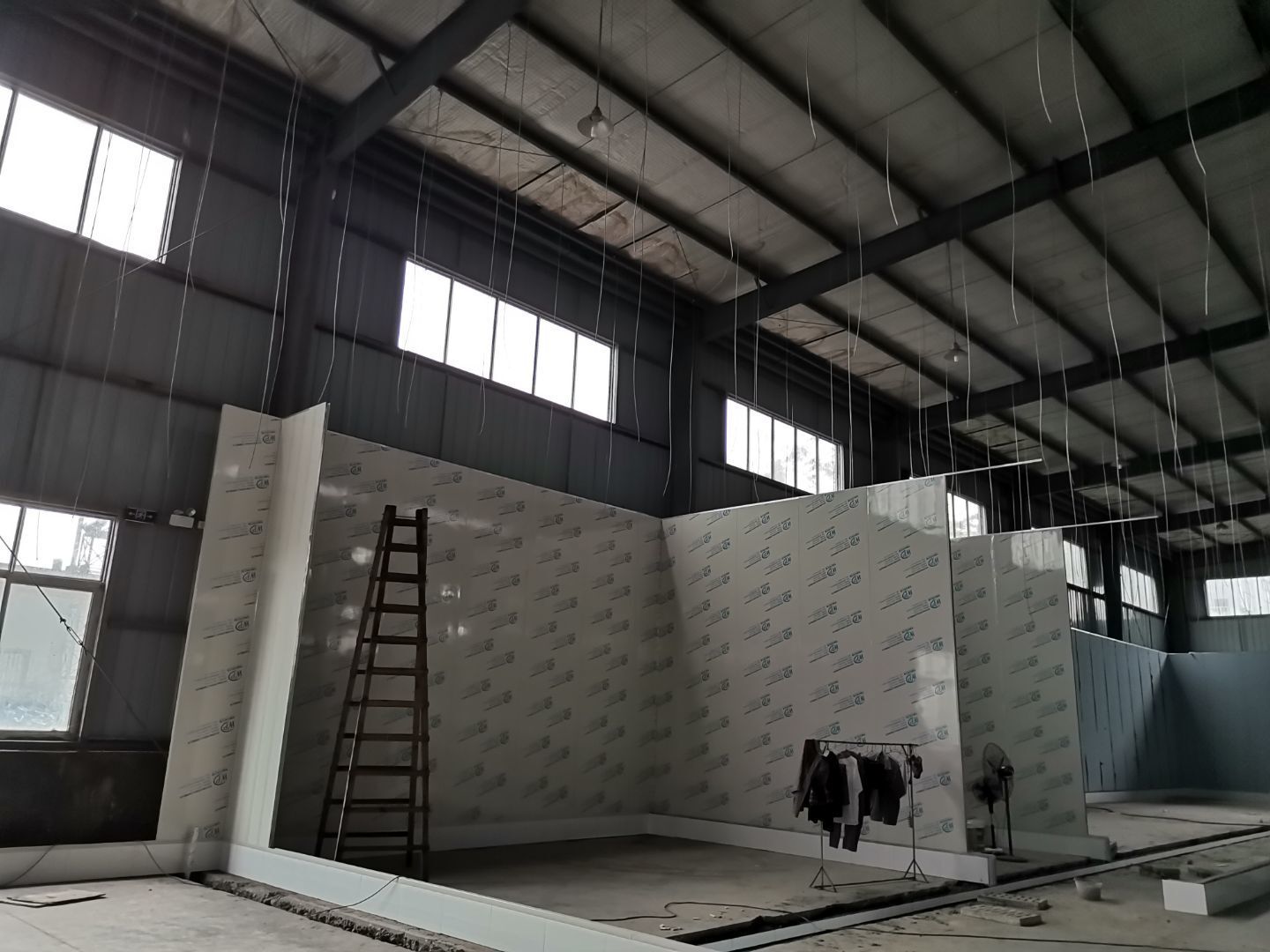

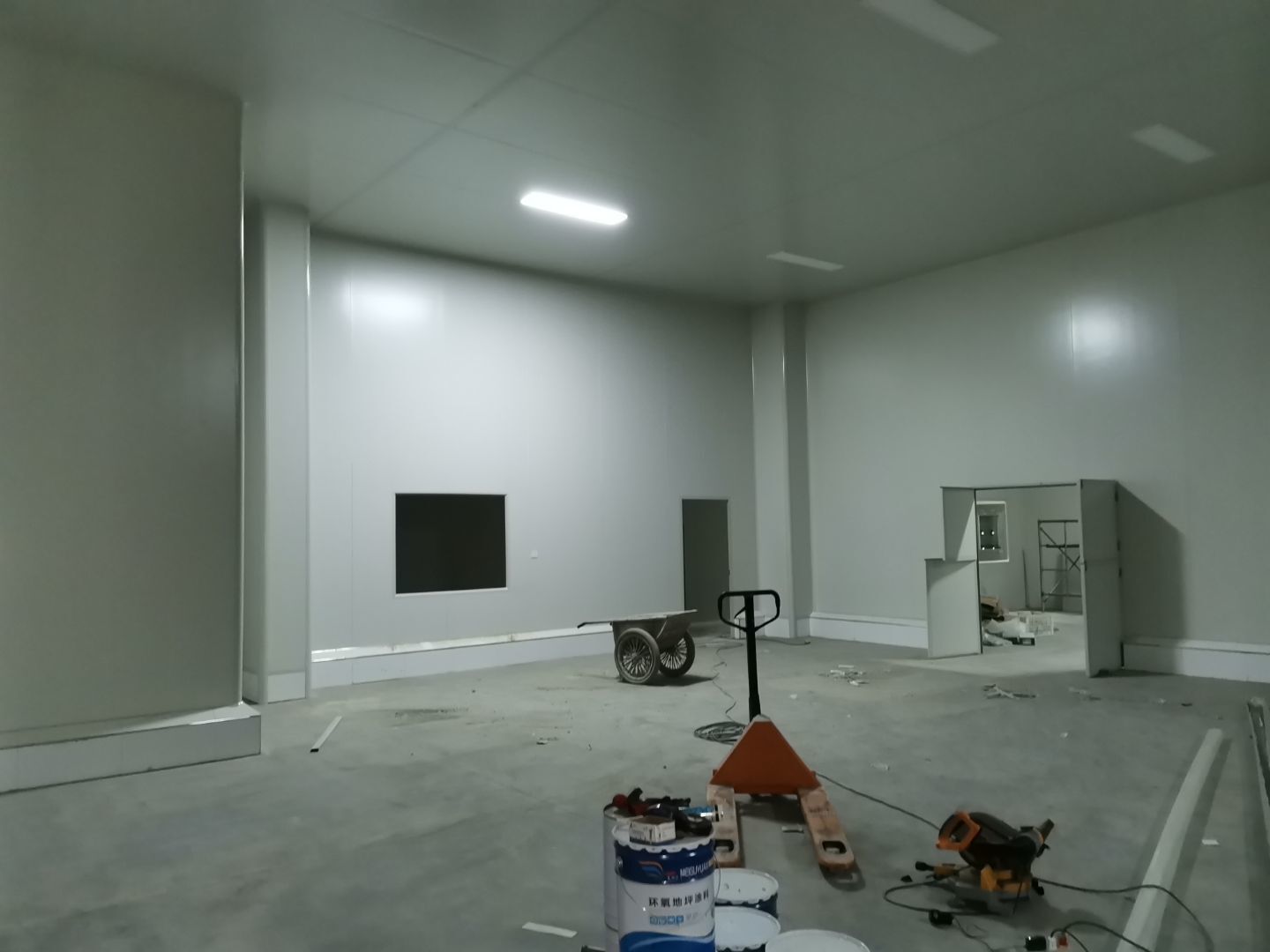

1、彩钢墙板安装完成97%,门洞开设完成95%,自制门框安装完成95%,原材库板面加高完成; 2、内包间、粉料间、炒制间地坪面漆完成100%; 3、水电灯具安装完成100%,插座布线完成100%,照明插座回路线布设完成100%,排风扇安装完成; 4、彩钢圆弧安装完成,窗洞开设完成100%,玻璃安装完成100%; 5、原水沟混凝土面层固化完成90%,参观通道地面基层处理完成100%,PVC地面完成100%; 6、墙板撕膜打胶完成100%; 7、场地清理。

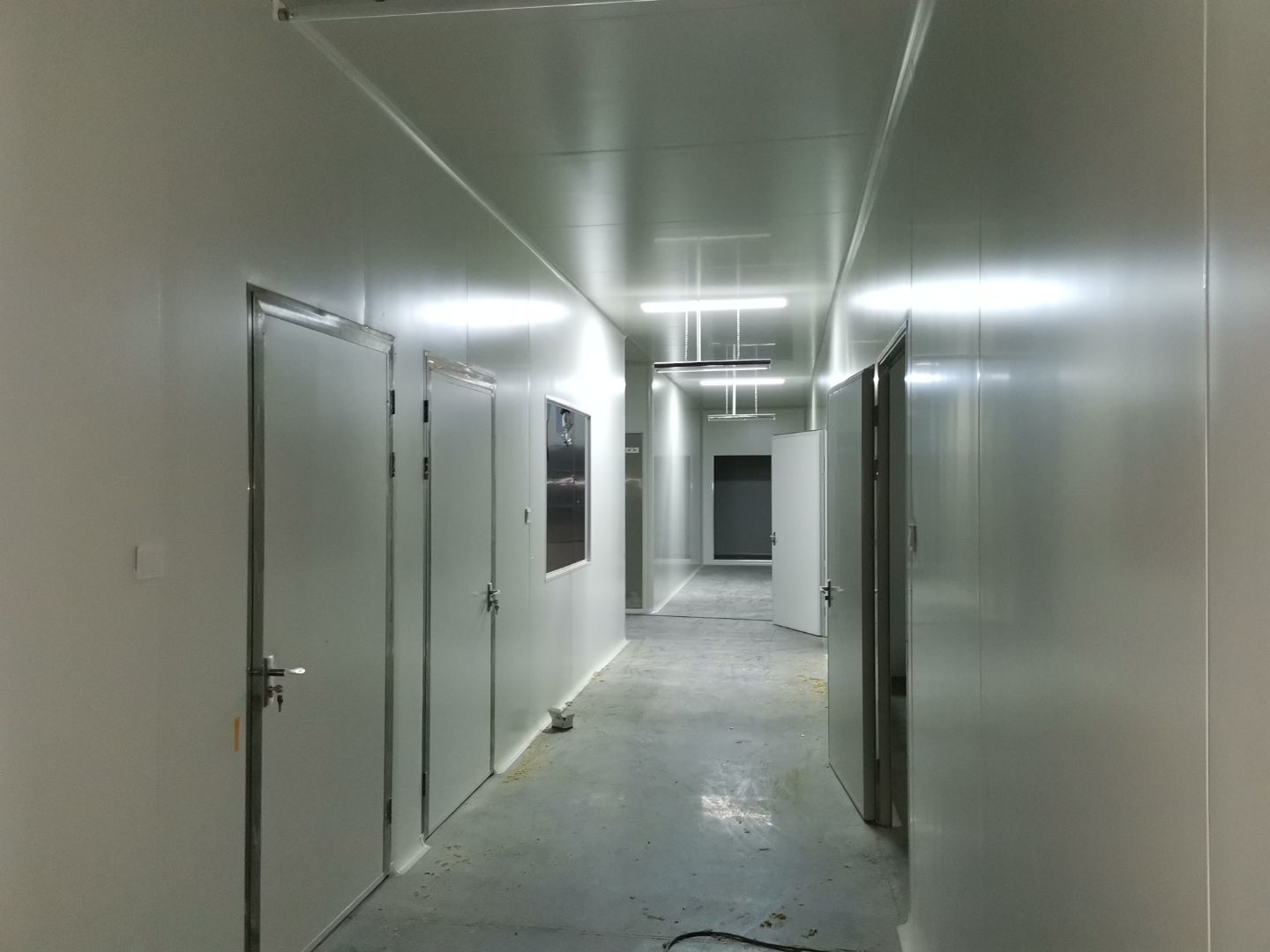

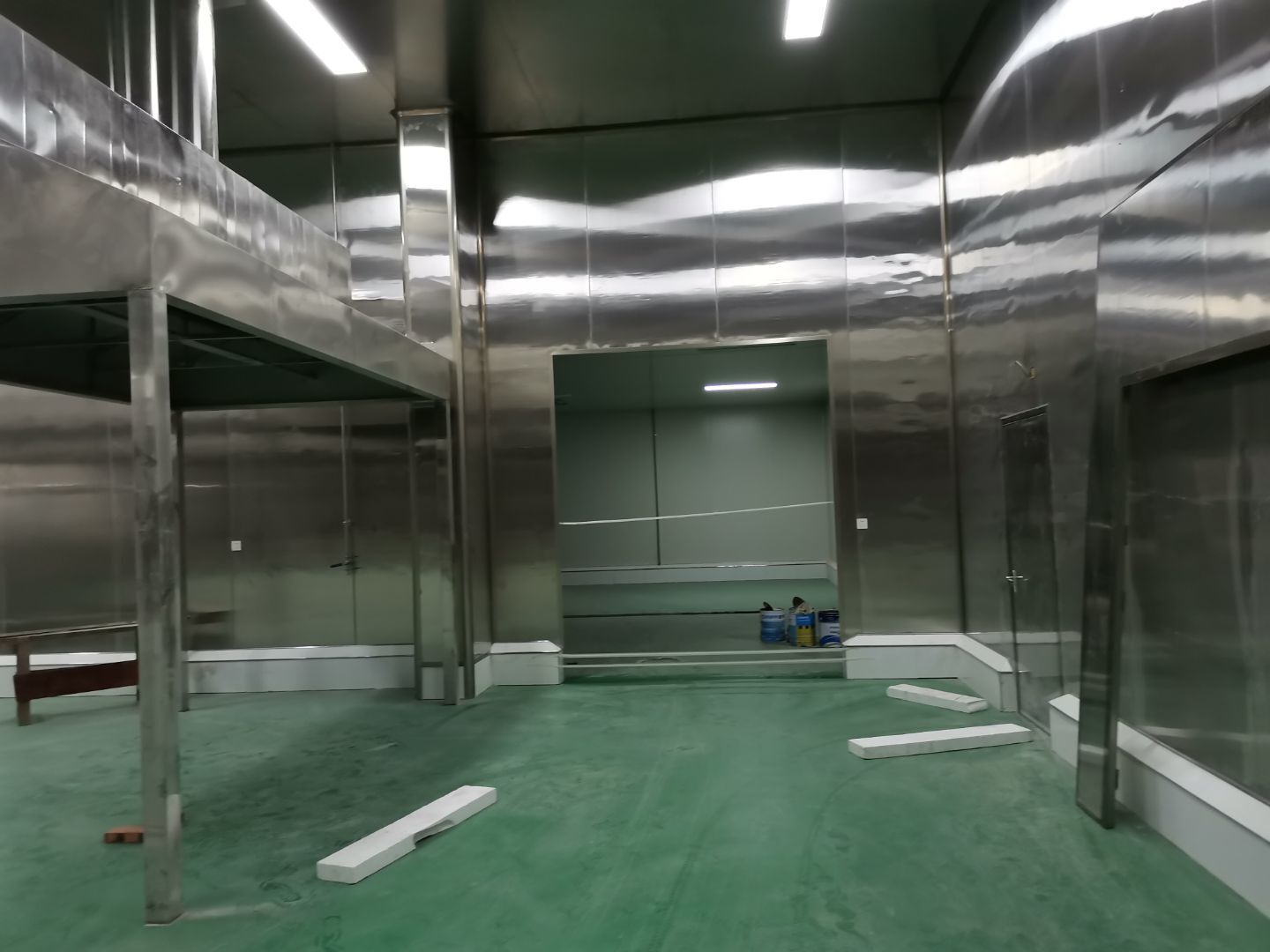

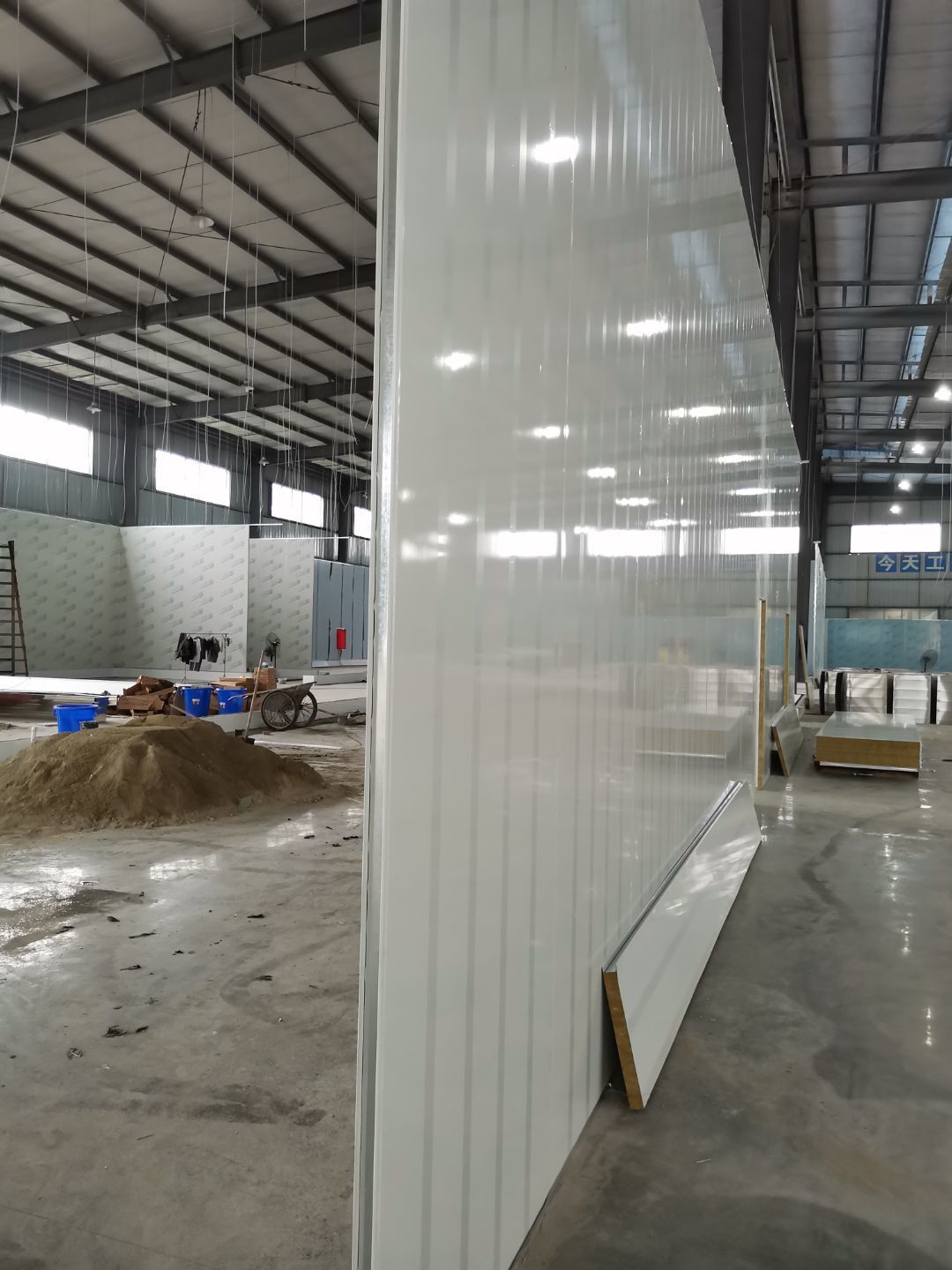

1、彩钢墙板安装完成97%,门洞开设完成95%,自制门框安装完成95%(墙板待围堰贴砖完成后进行); 2、内包间、粉料间、炒制间地坪面漆完成100%; 3、水电灯具安装完成100%,插座布线完成100%,照明插座回路线布设完成100%,排风扇安装完成100%; 4、彩钢圆弧安装完成100%,窗洞开设完成100%,玻璃安装完成100%; 5、原水沟混凝土面层固化完成70%,参观通道地面基层处理完成100%; 6、墙板撕膜打胶完成100%; 7、场地清理。

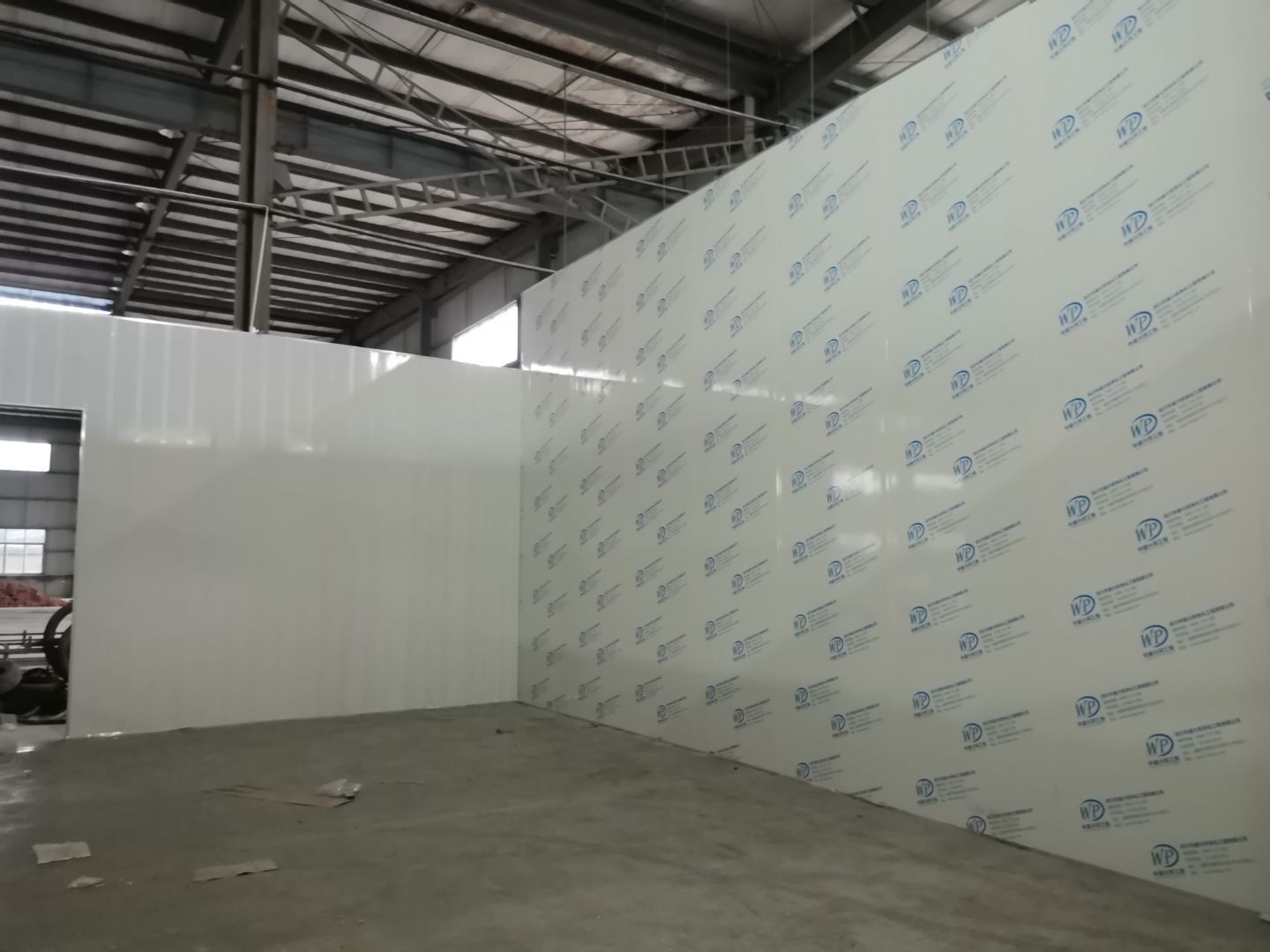

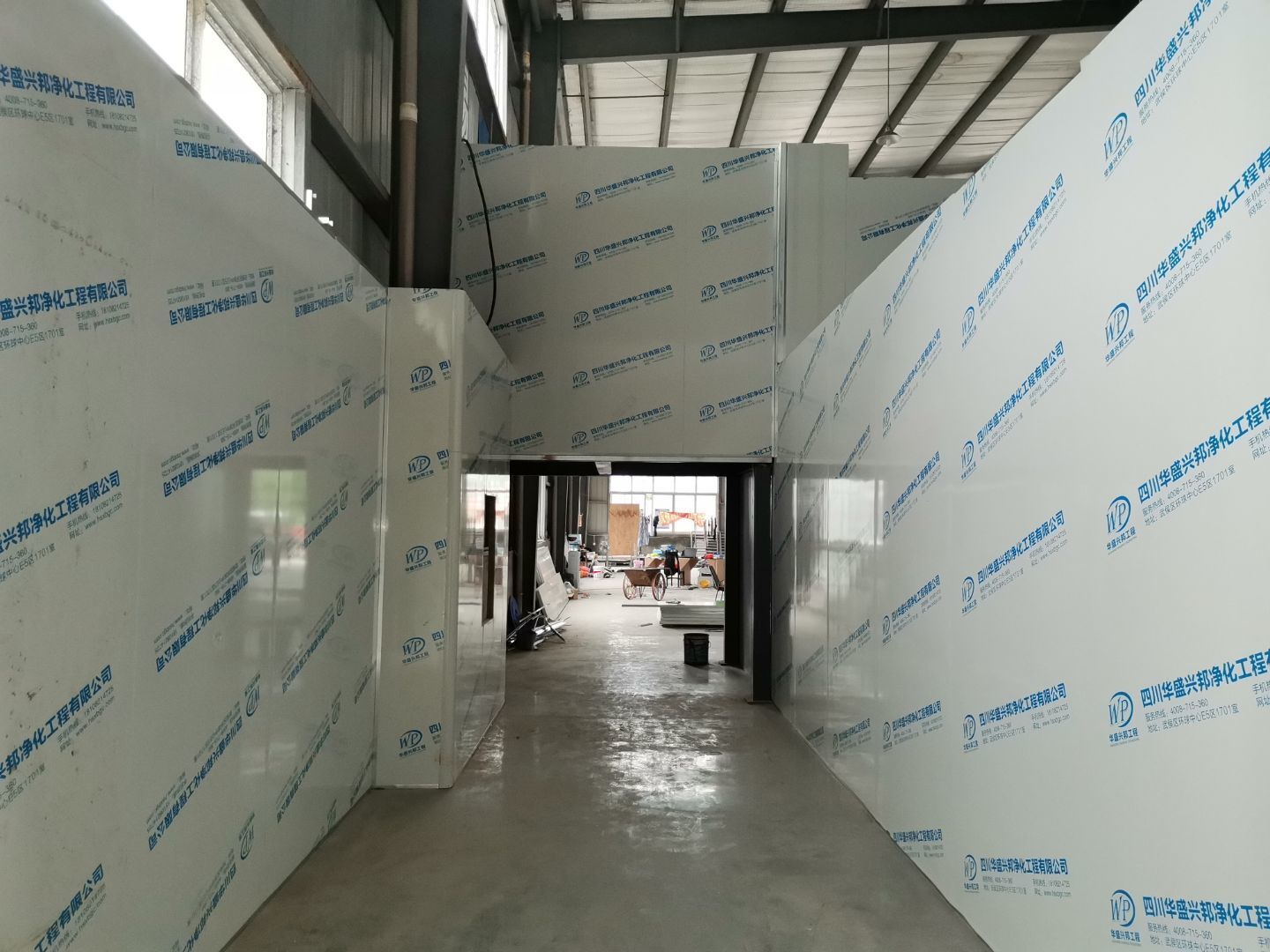

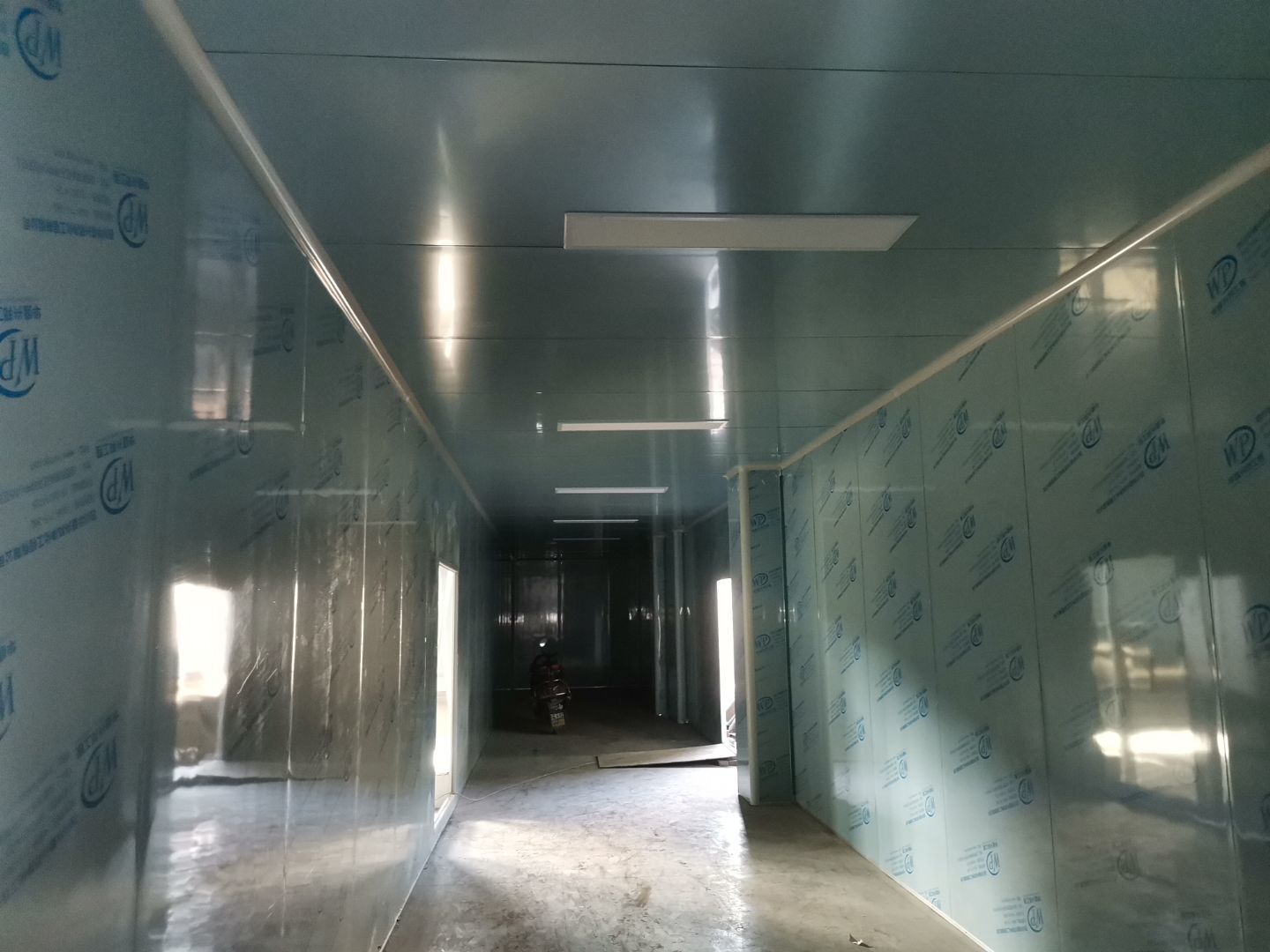

1、 彩钢墙板安装完成95%,门洞开设完成95%,自制门框安装完成95%(墙板待围堰贴砖完成后进行); 2、内包间、粉料间、炒制间地坪面漆完成100%; 3、水电灯具安装完成100%,插座布线完成100%,照明插座回路线布设完成100%,排风扇安装完成100%; 4、彩钢圆弧安装完成98%,窗洞开设完成100%,玻璃安装完成100%; 5、原水沟混凝土面层固化完成50%; 6、墙板撕膜打胶完成100%; 7、场地清理。

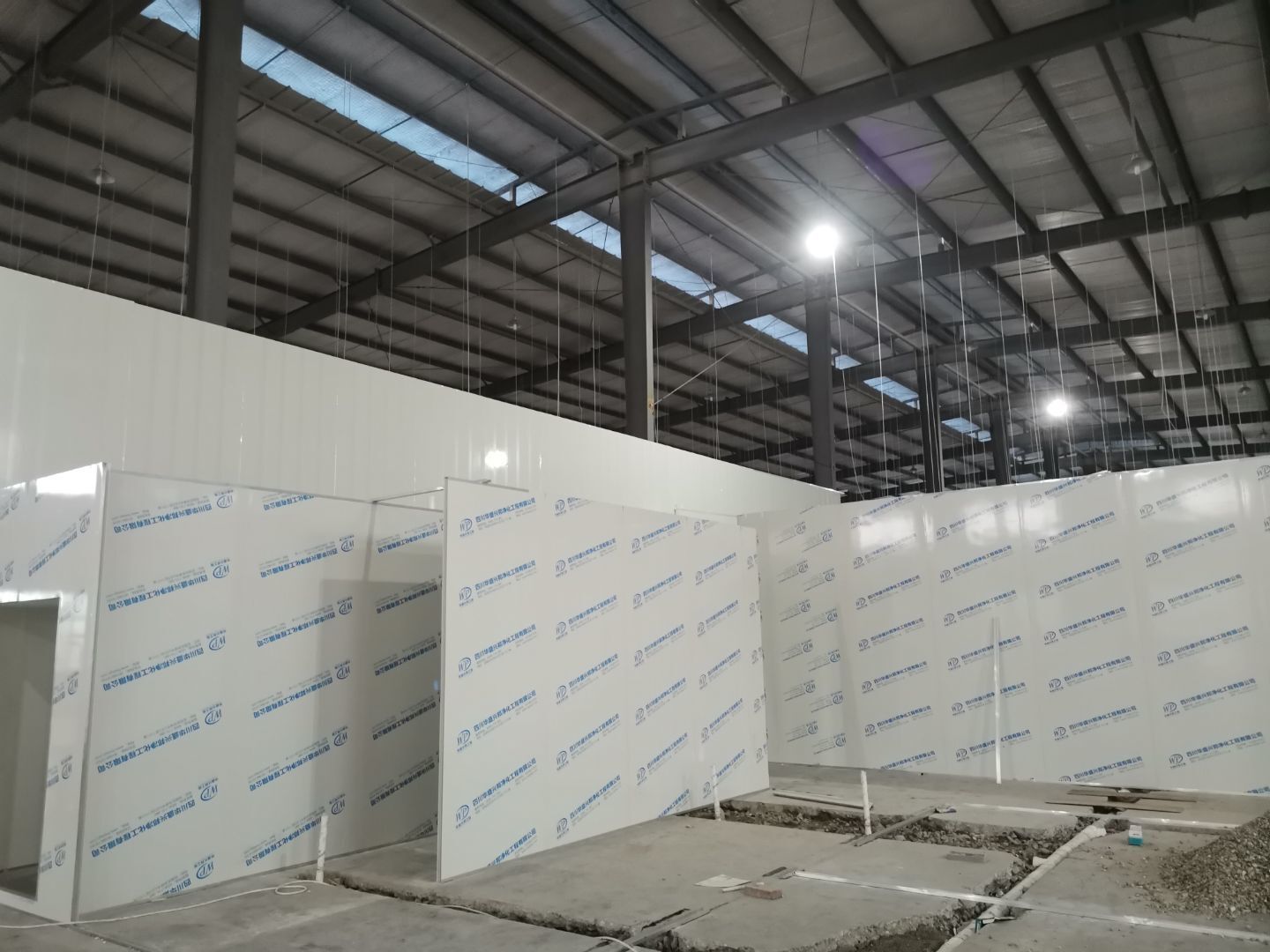

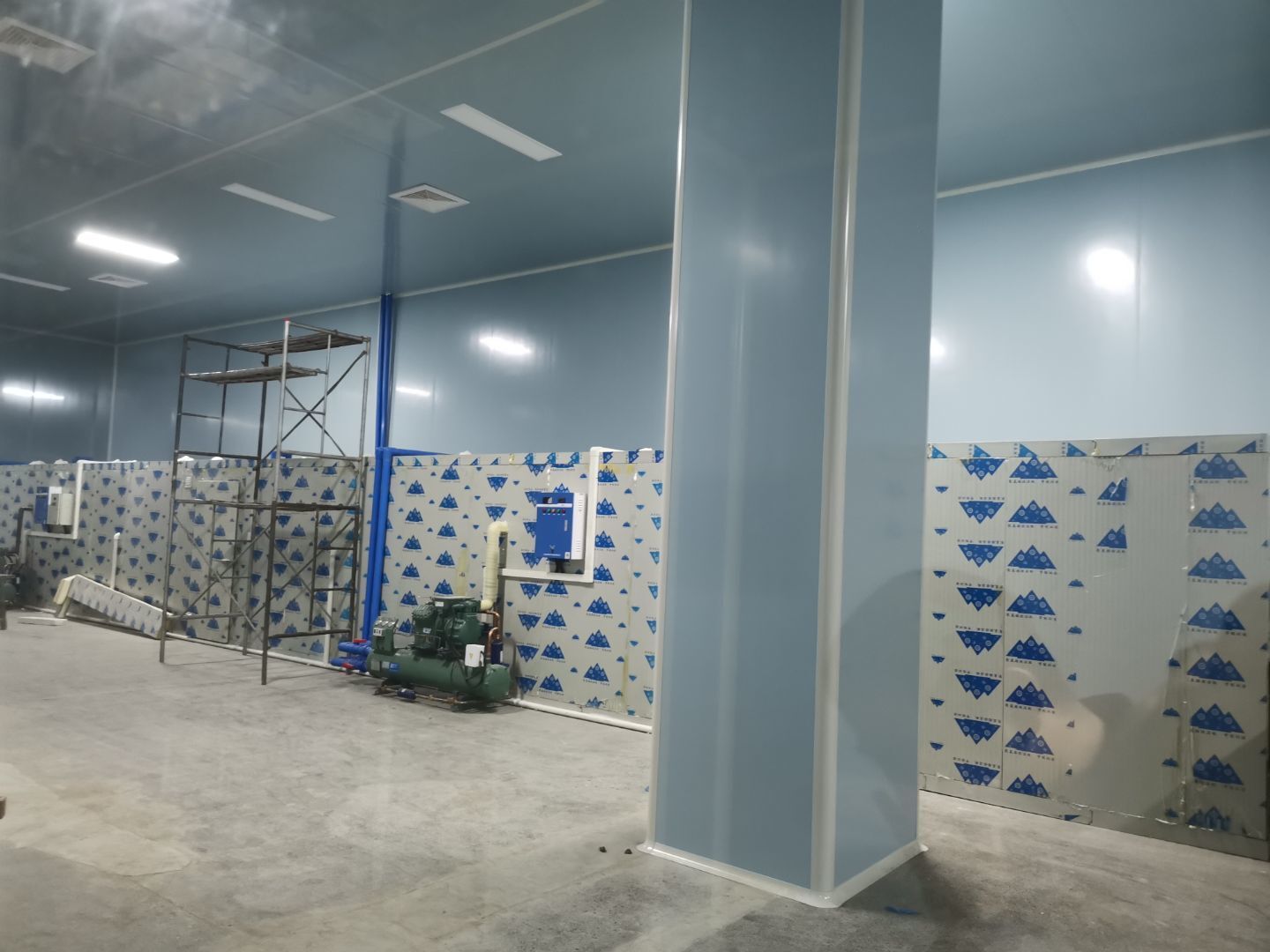

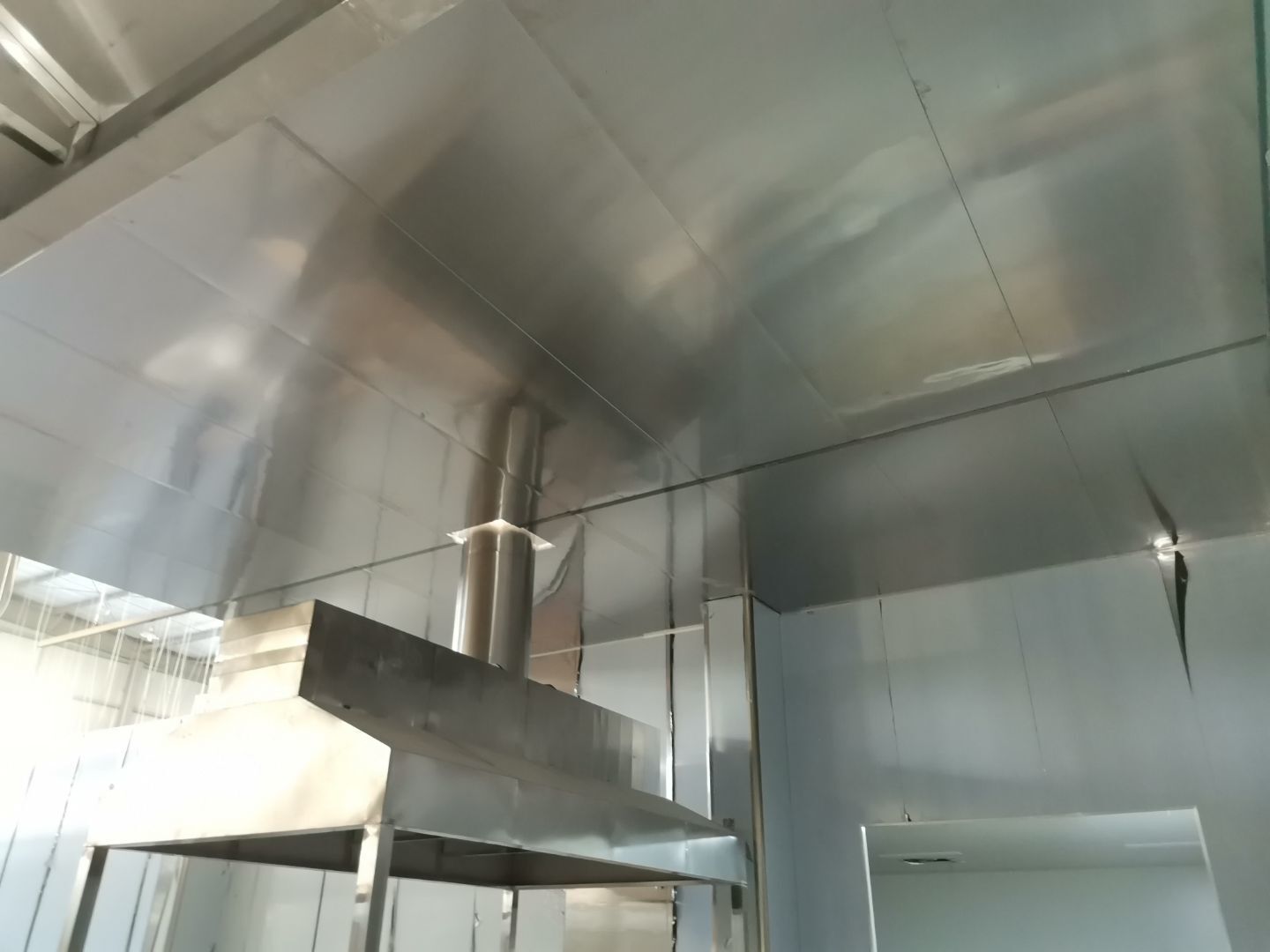

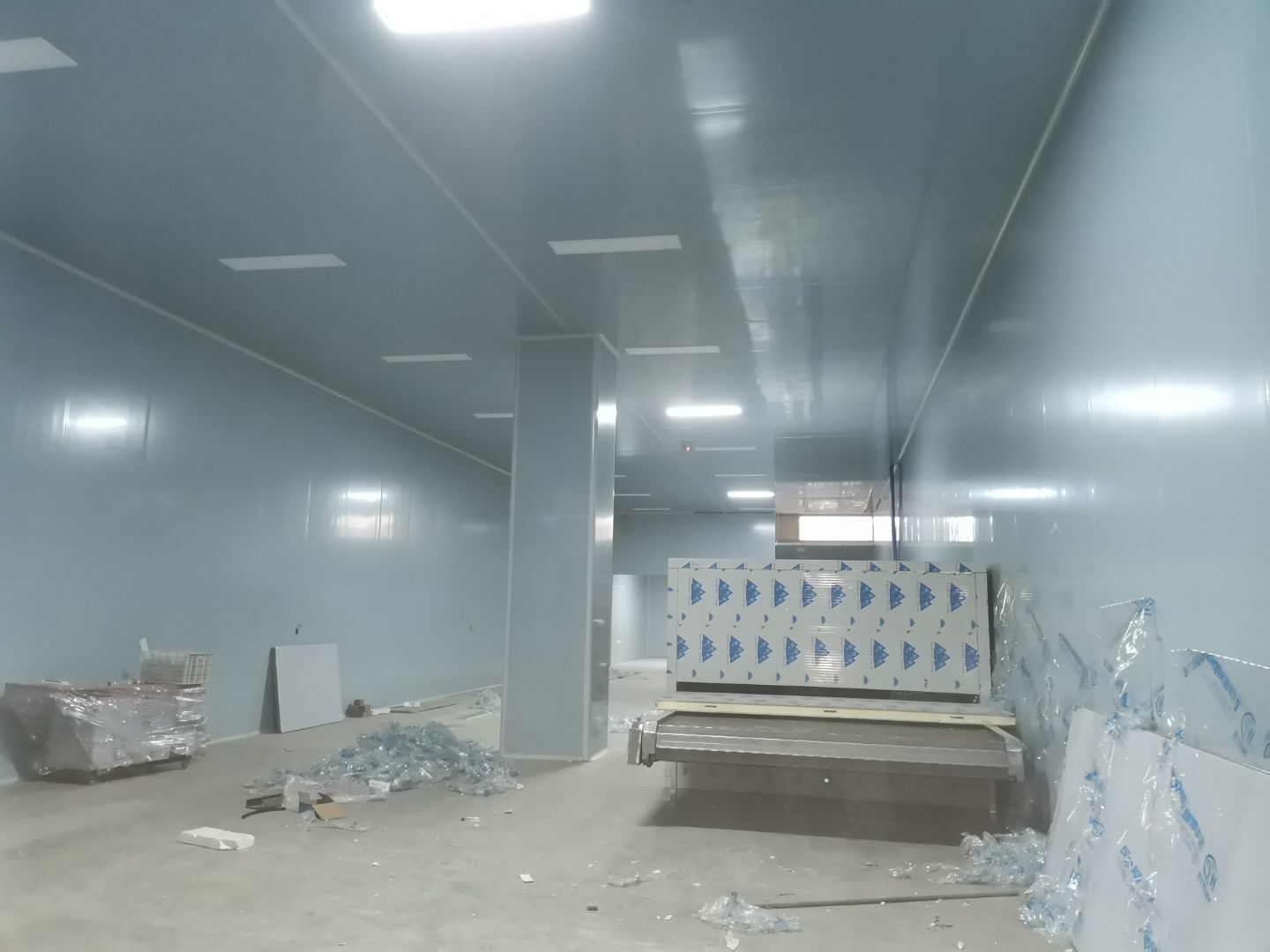

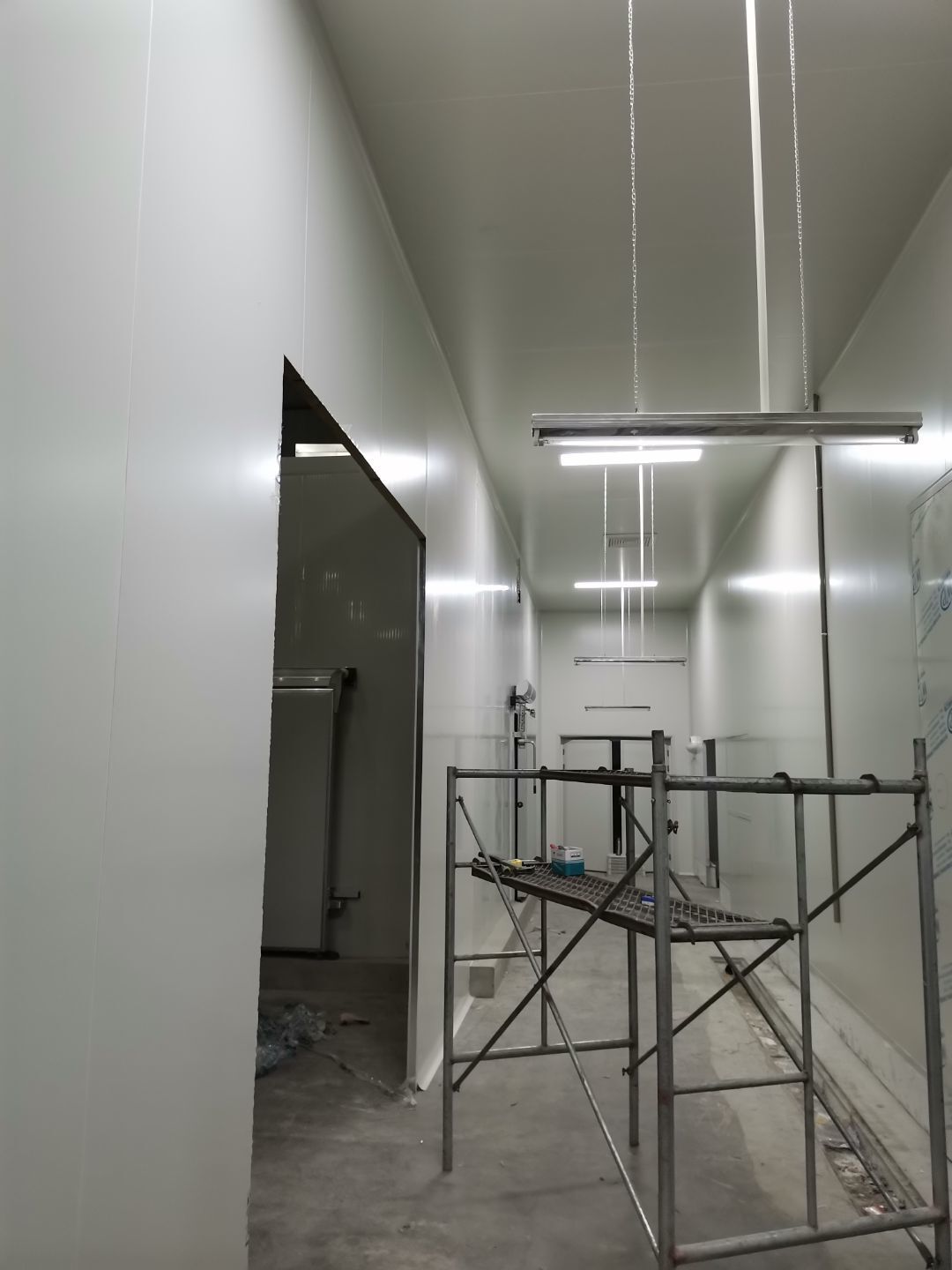

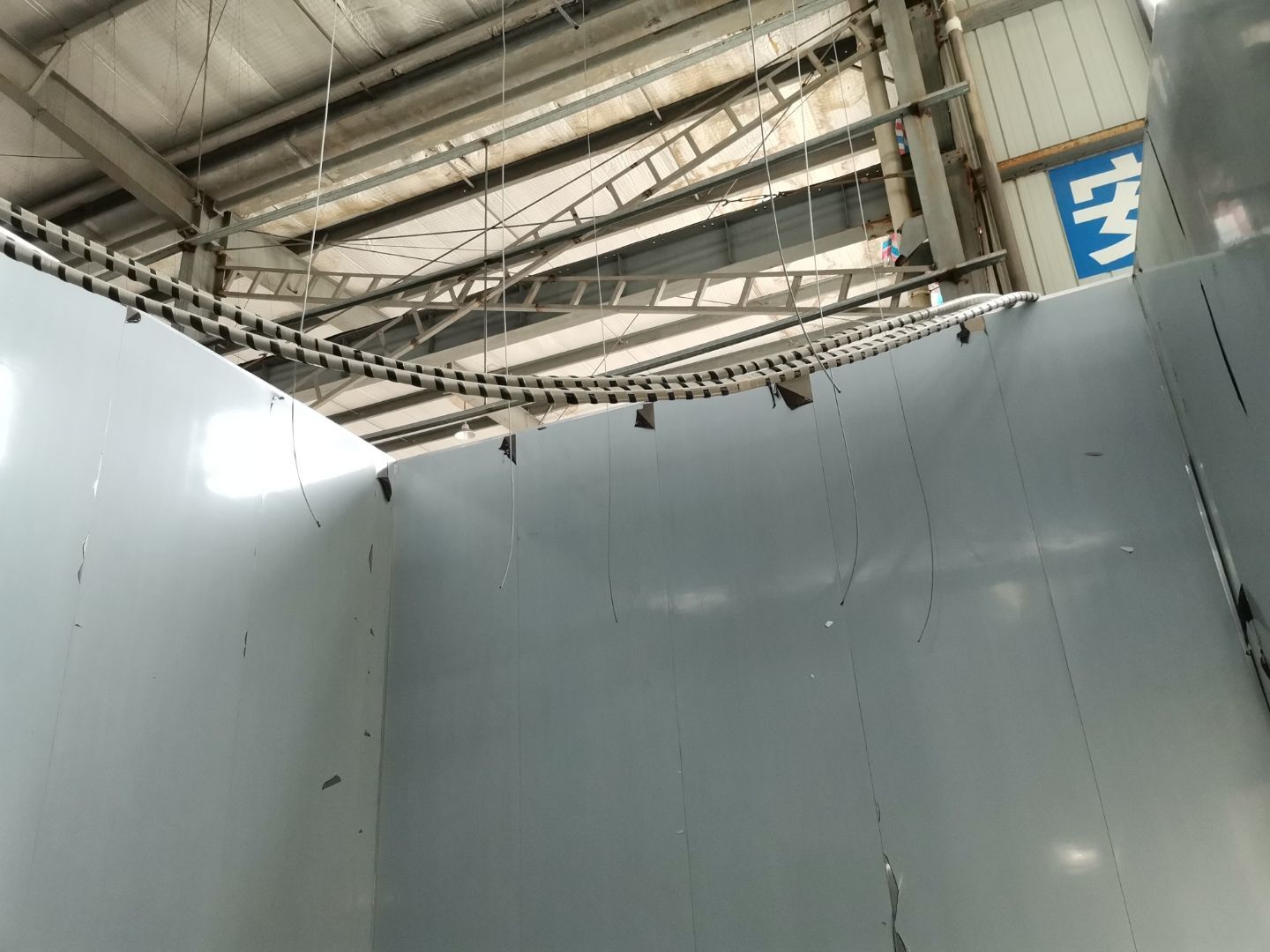

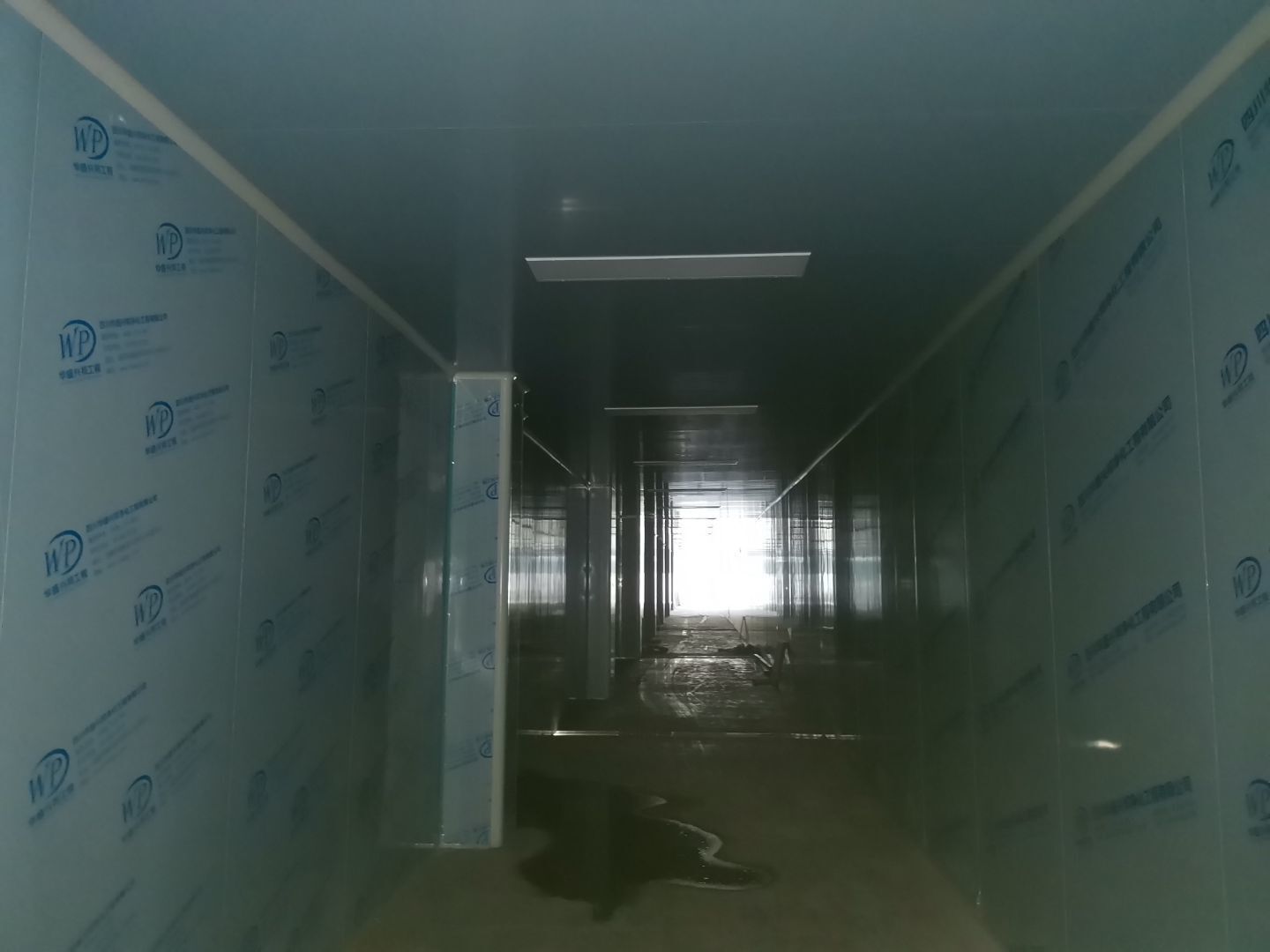

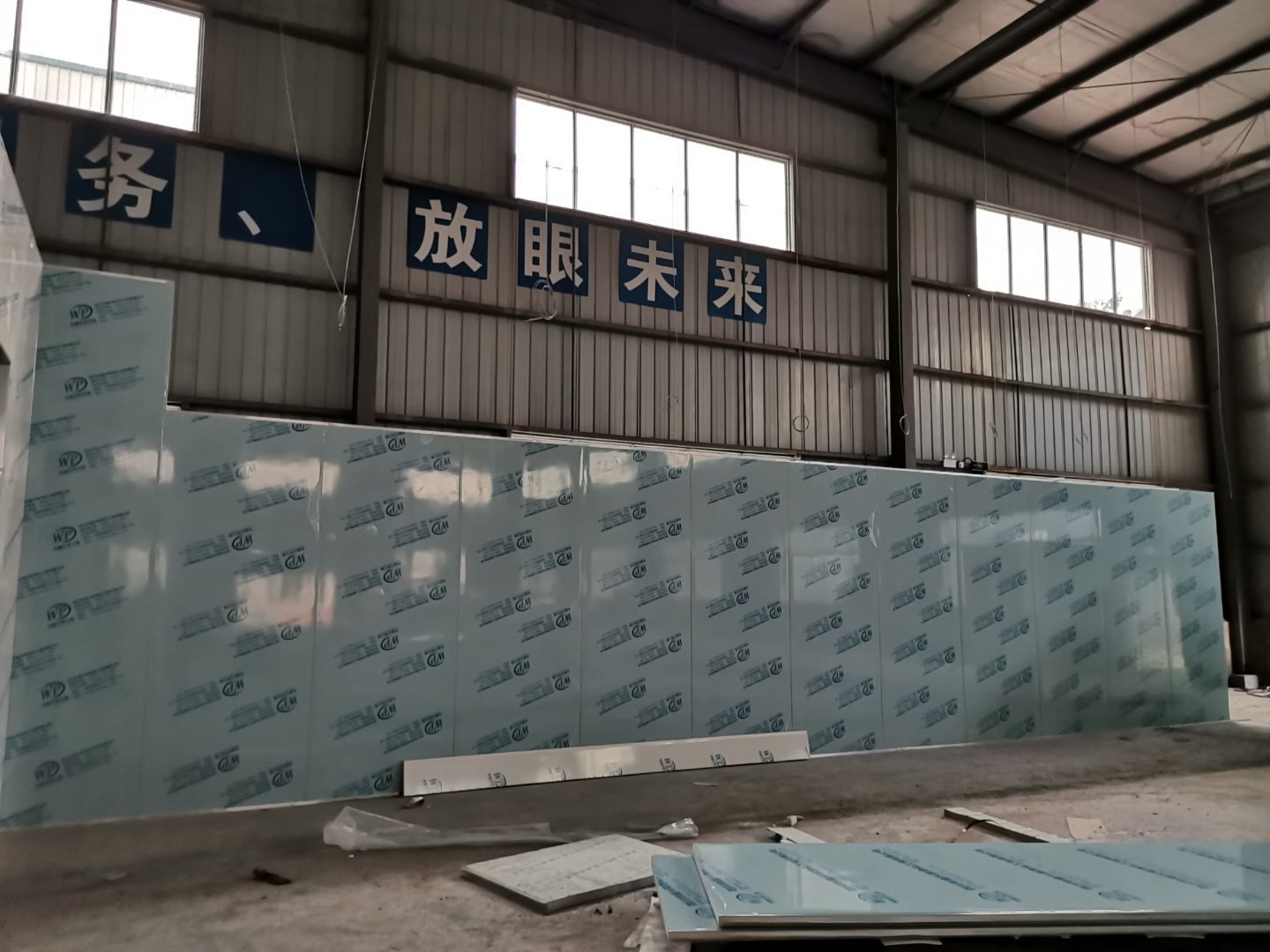

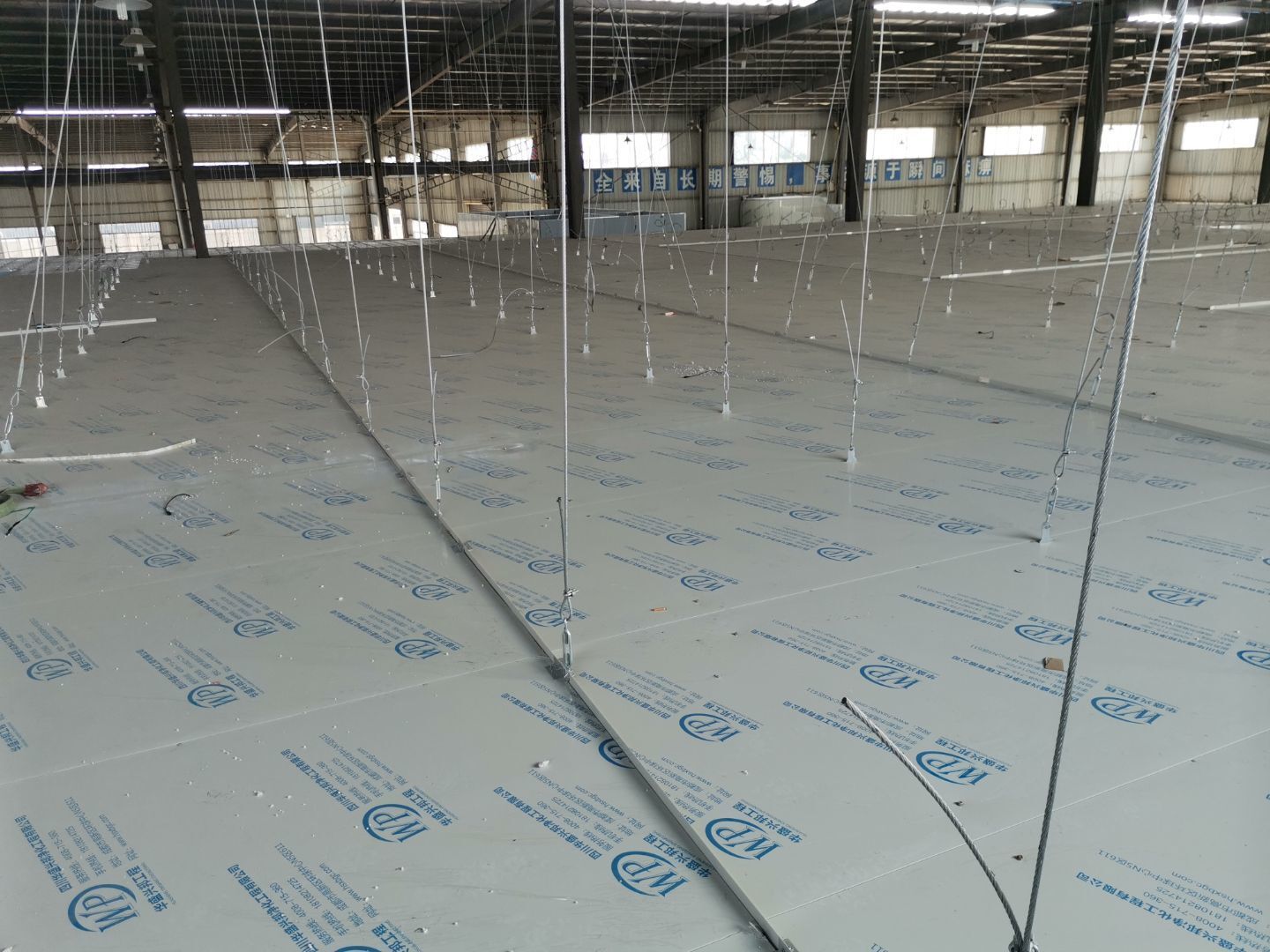

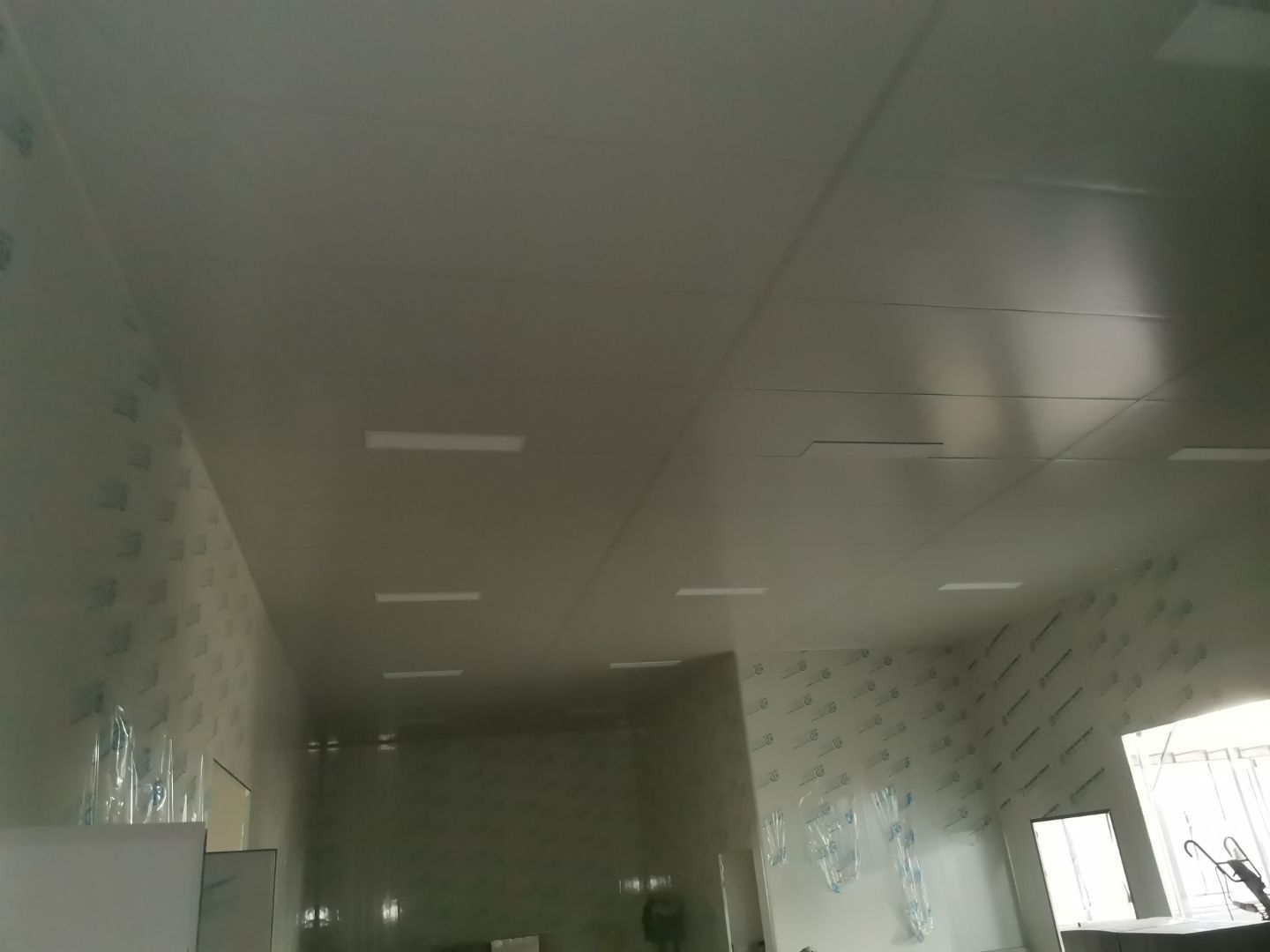

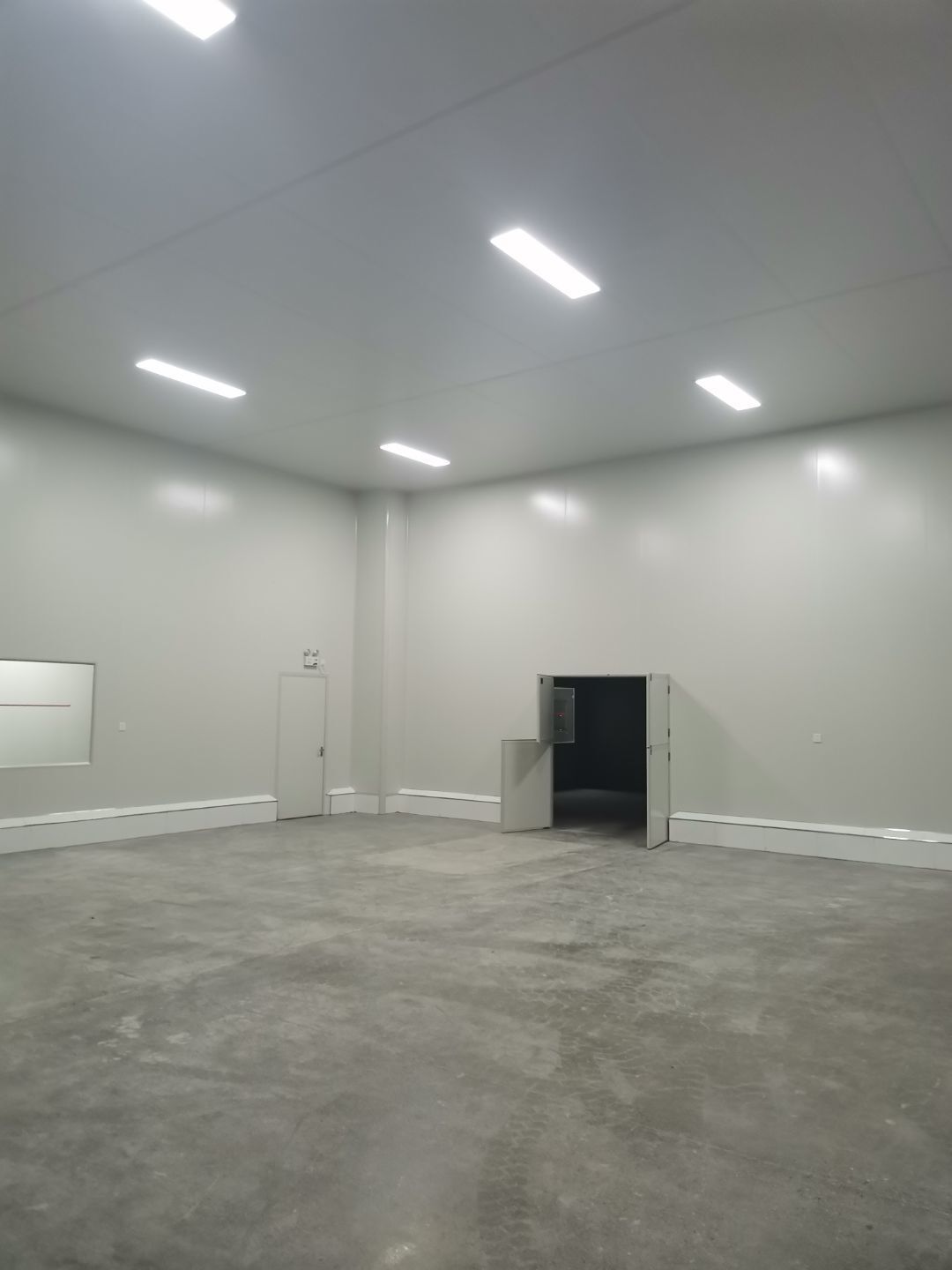

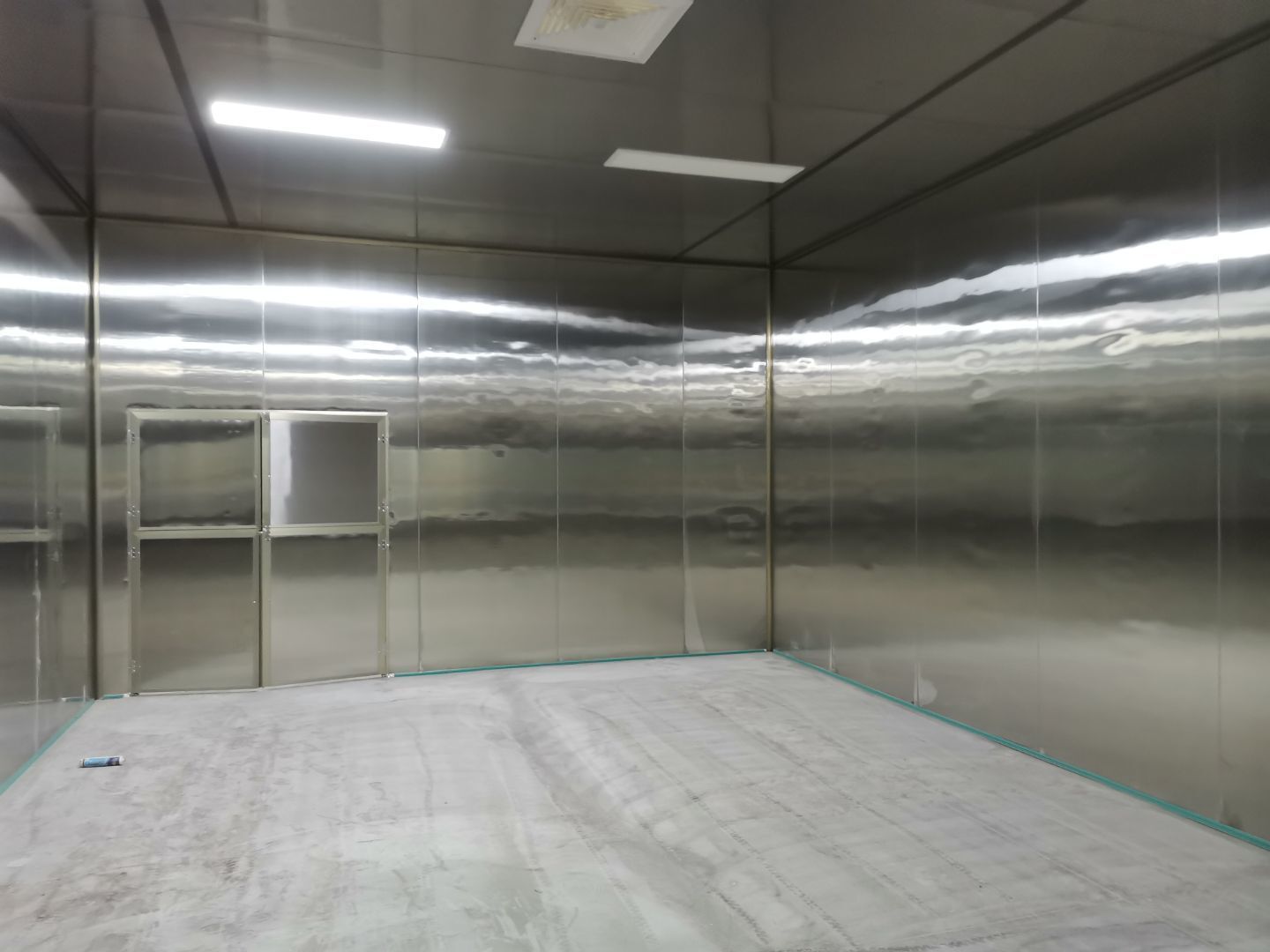

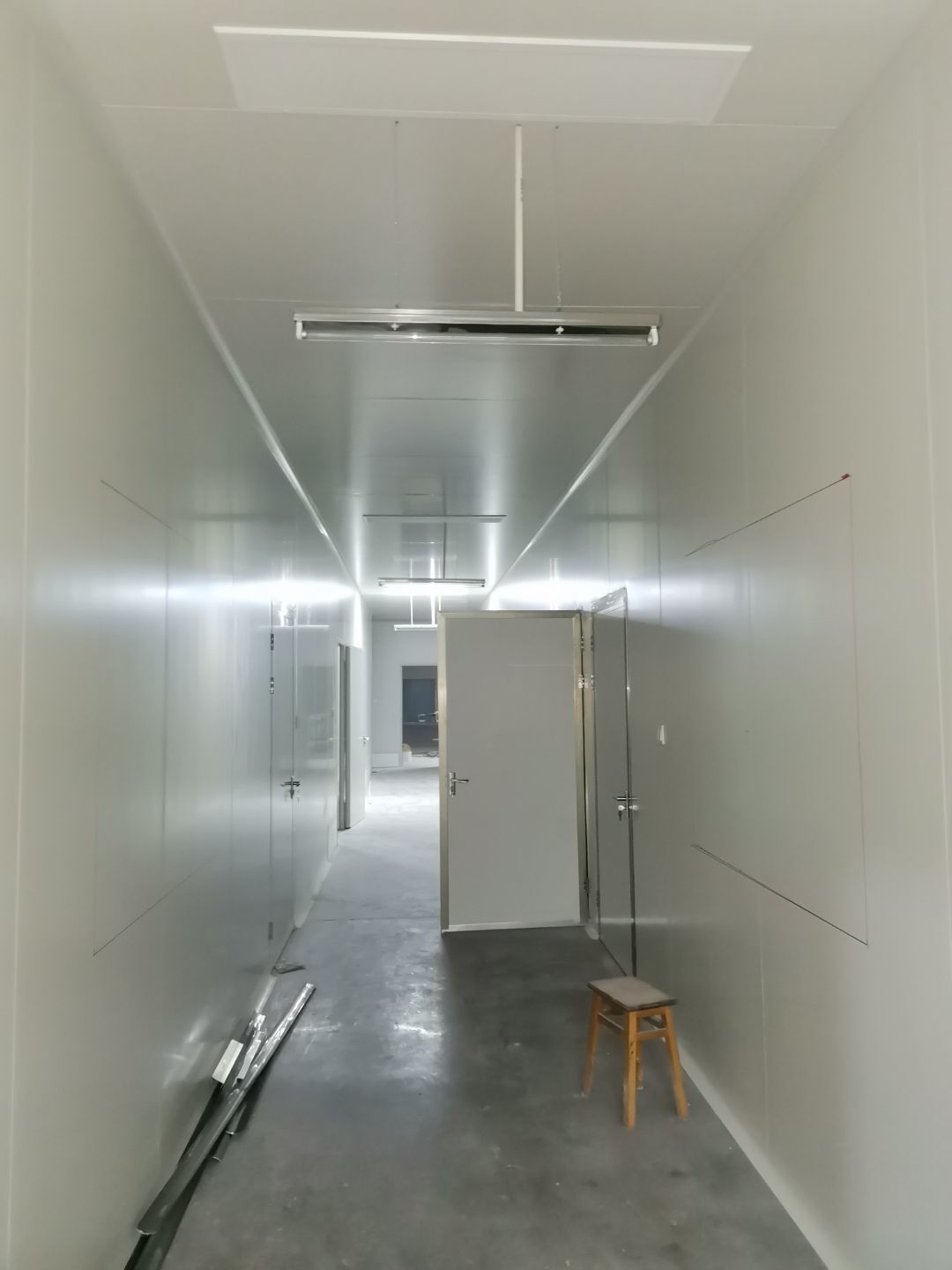

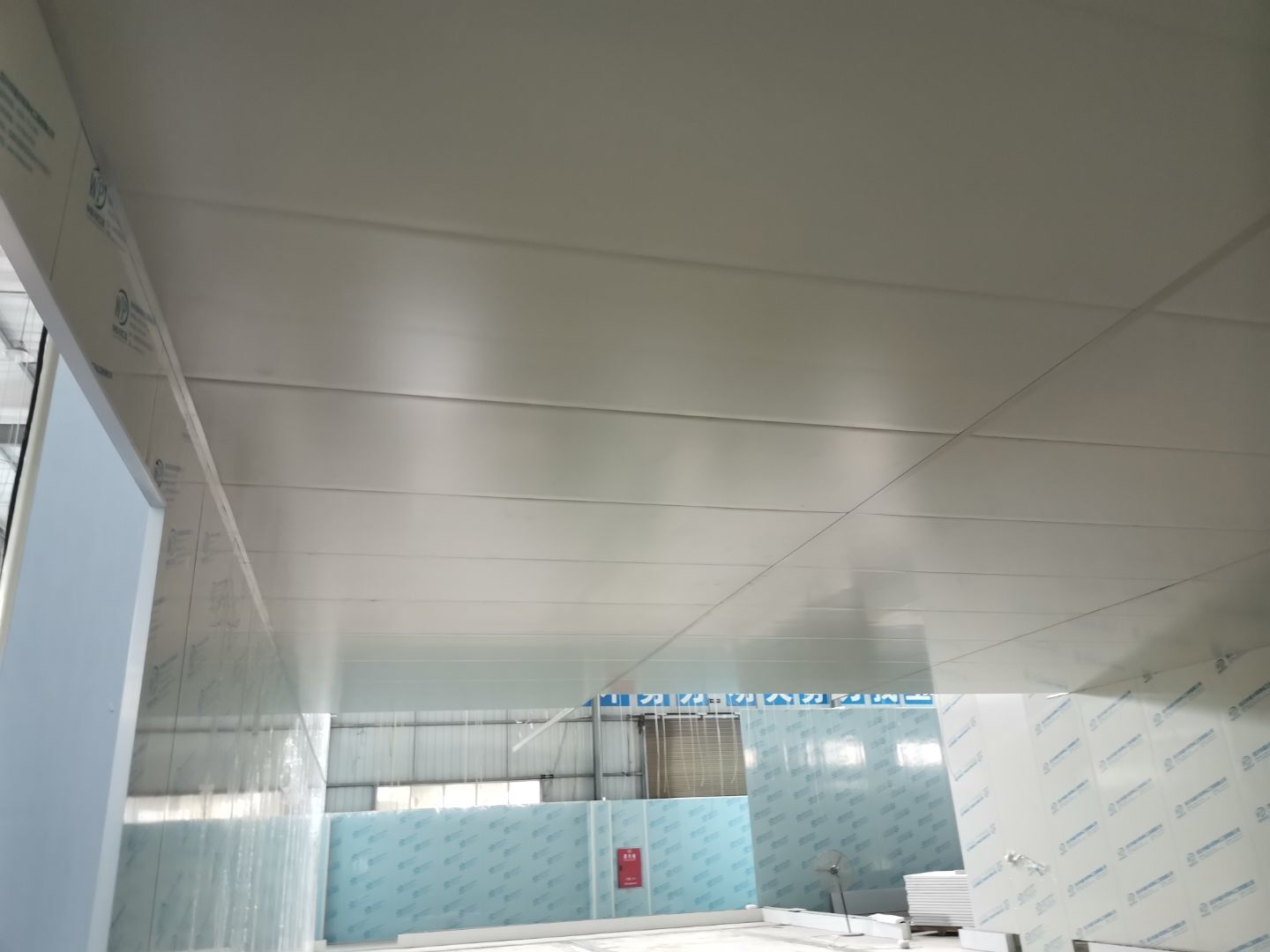

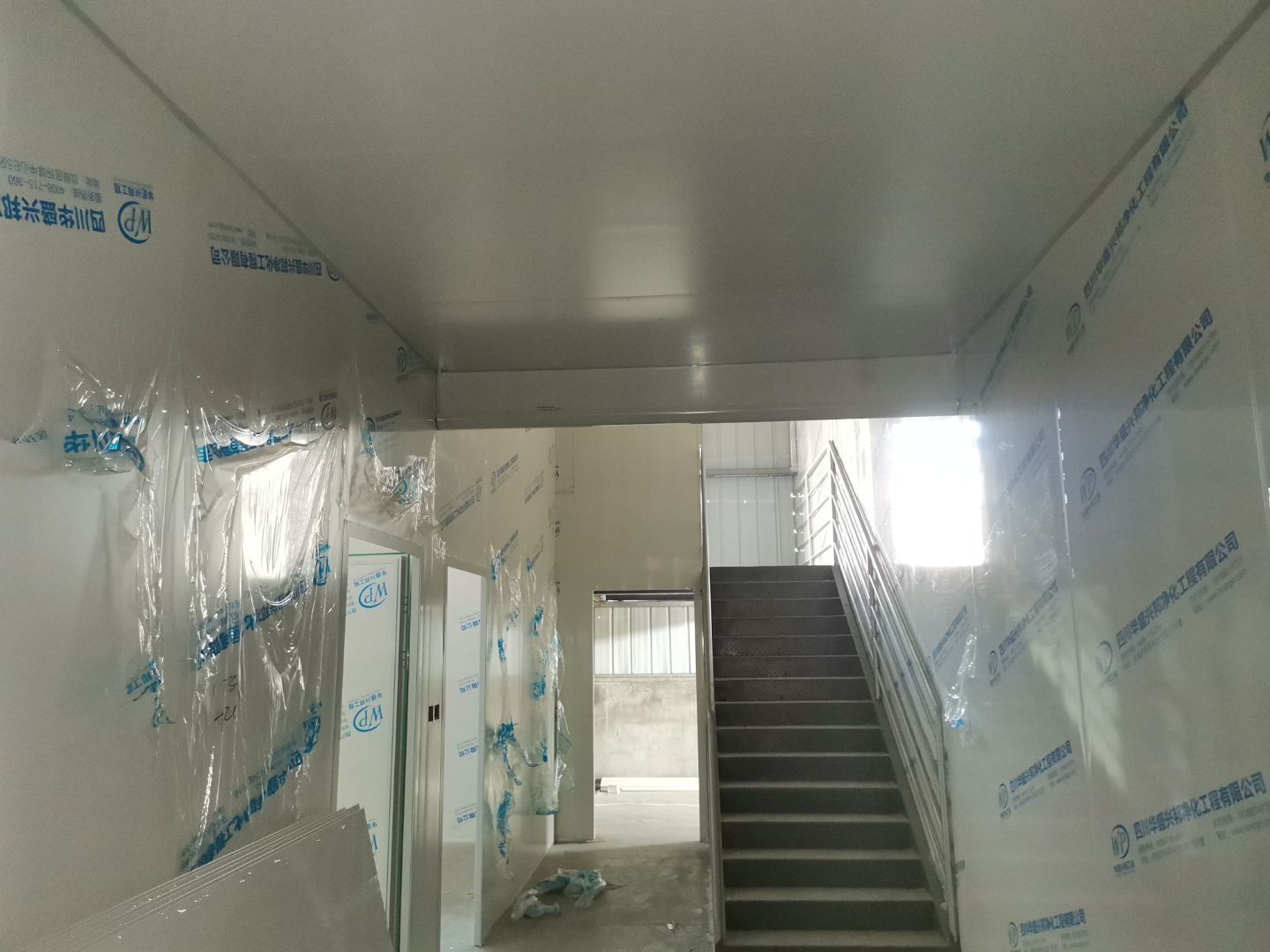

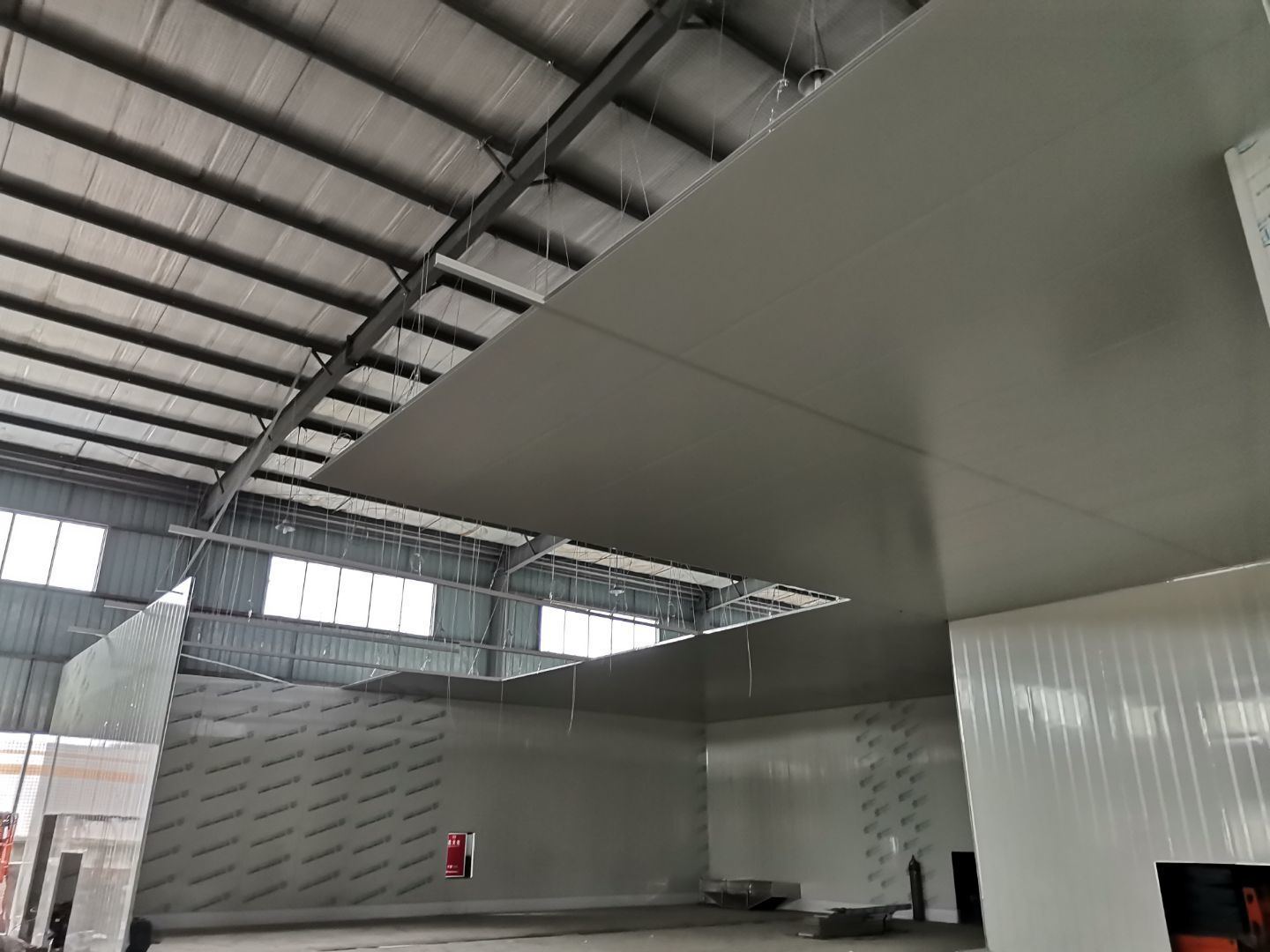

吊筋安装完成,顶板安装完成;彩钢墙板安装完成,门洞开设完成,自制门框安装;墙板撕膜打胶完成;场地清理。

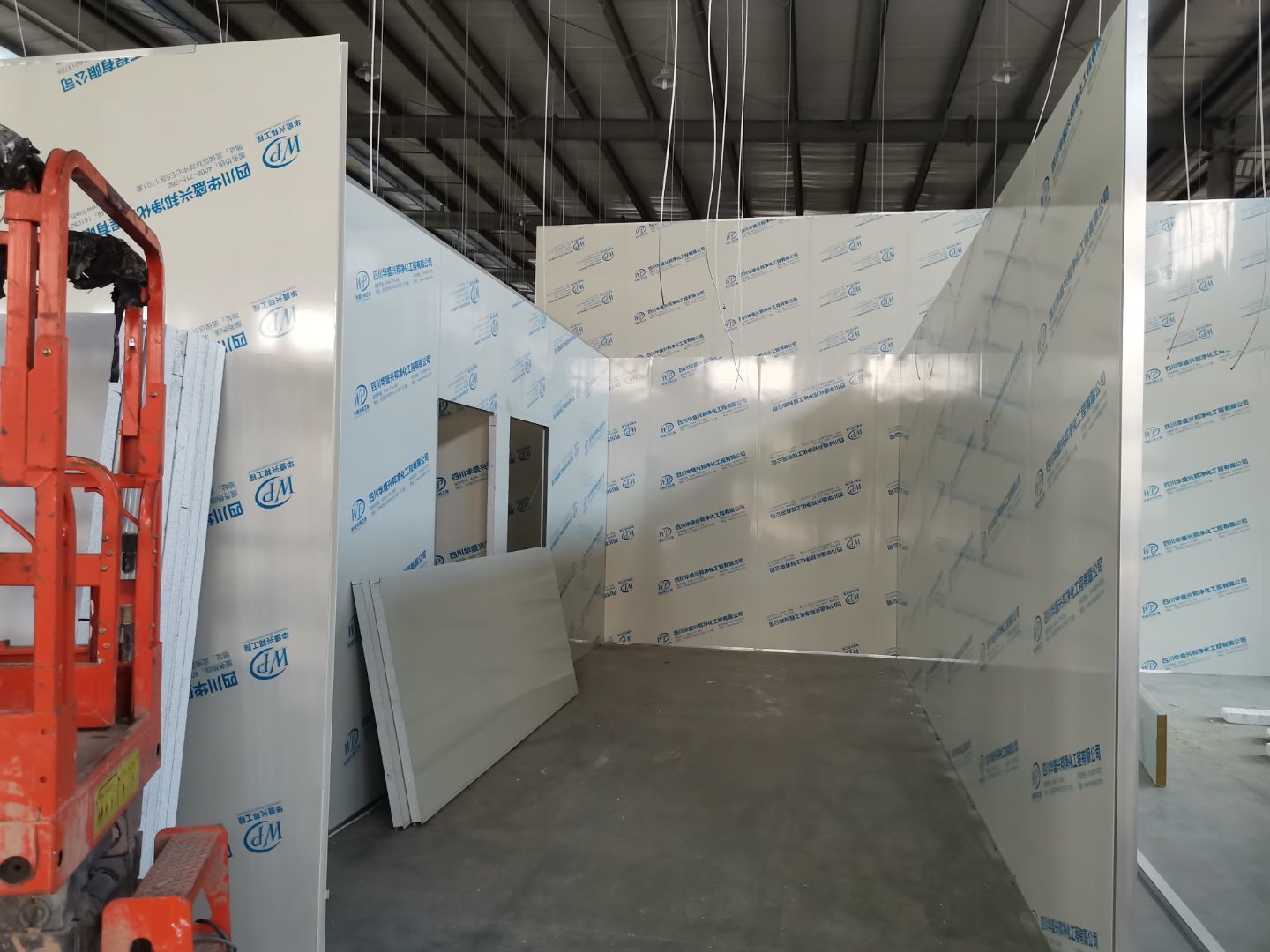

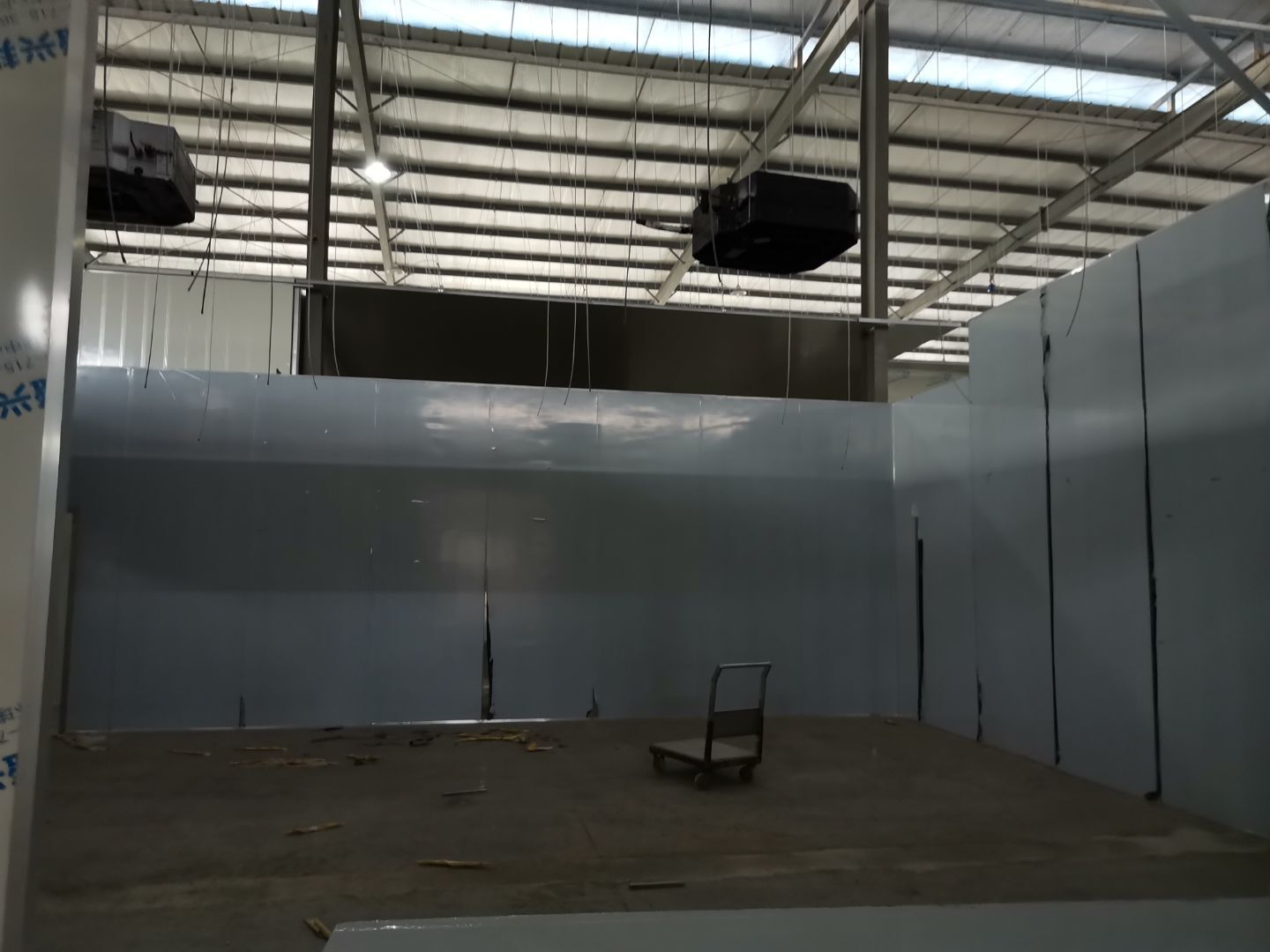

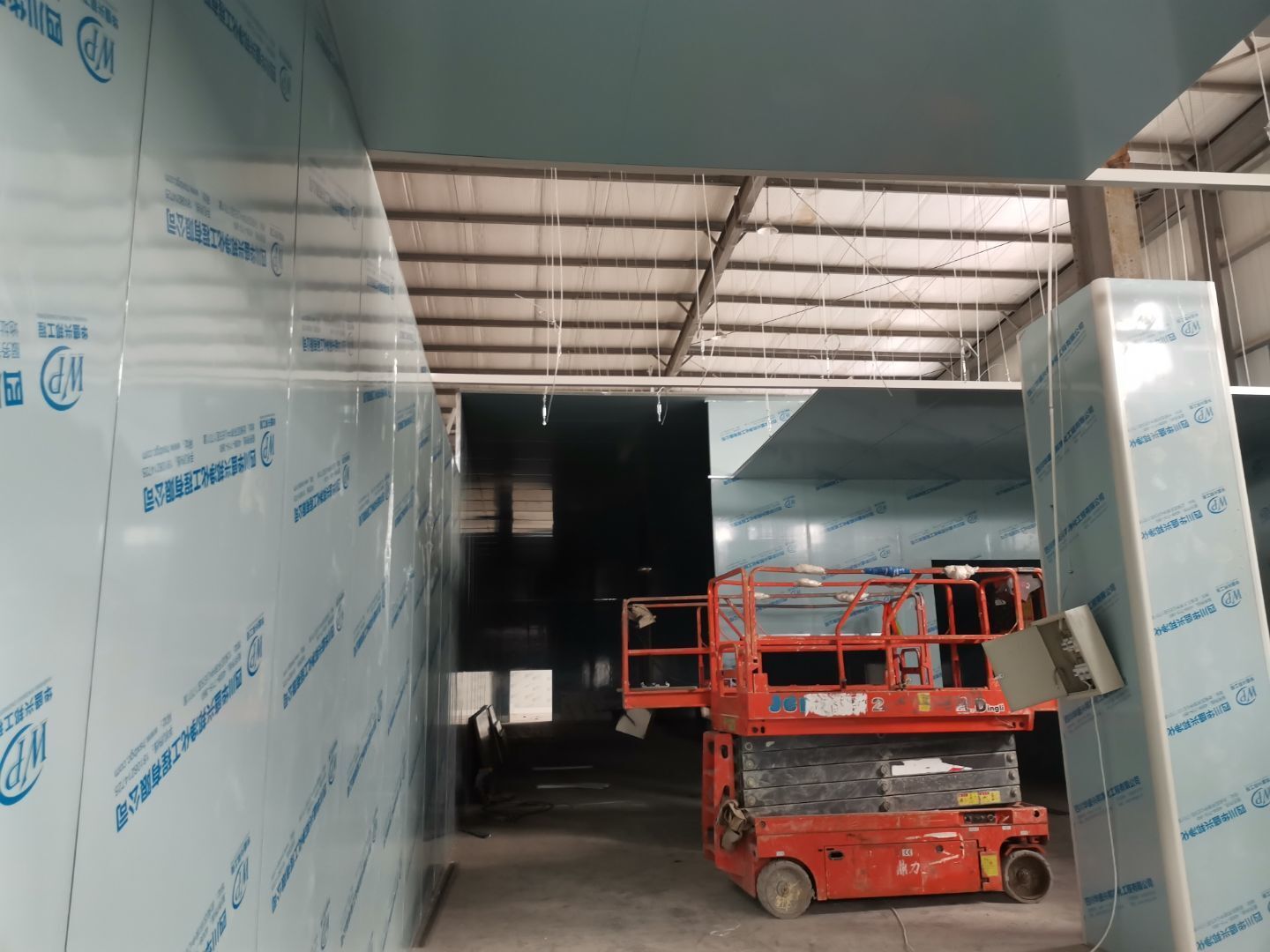

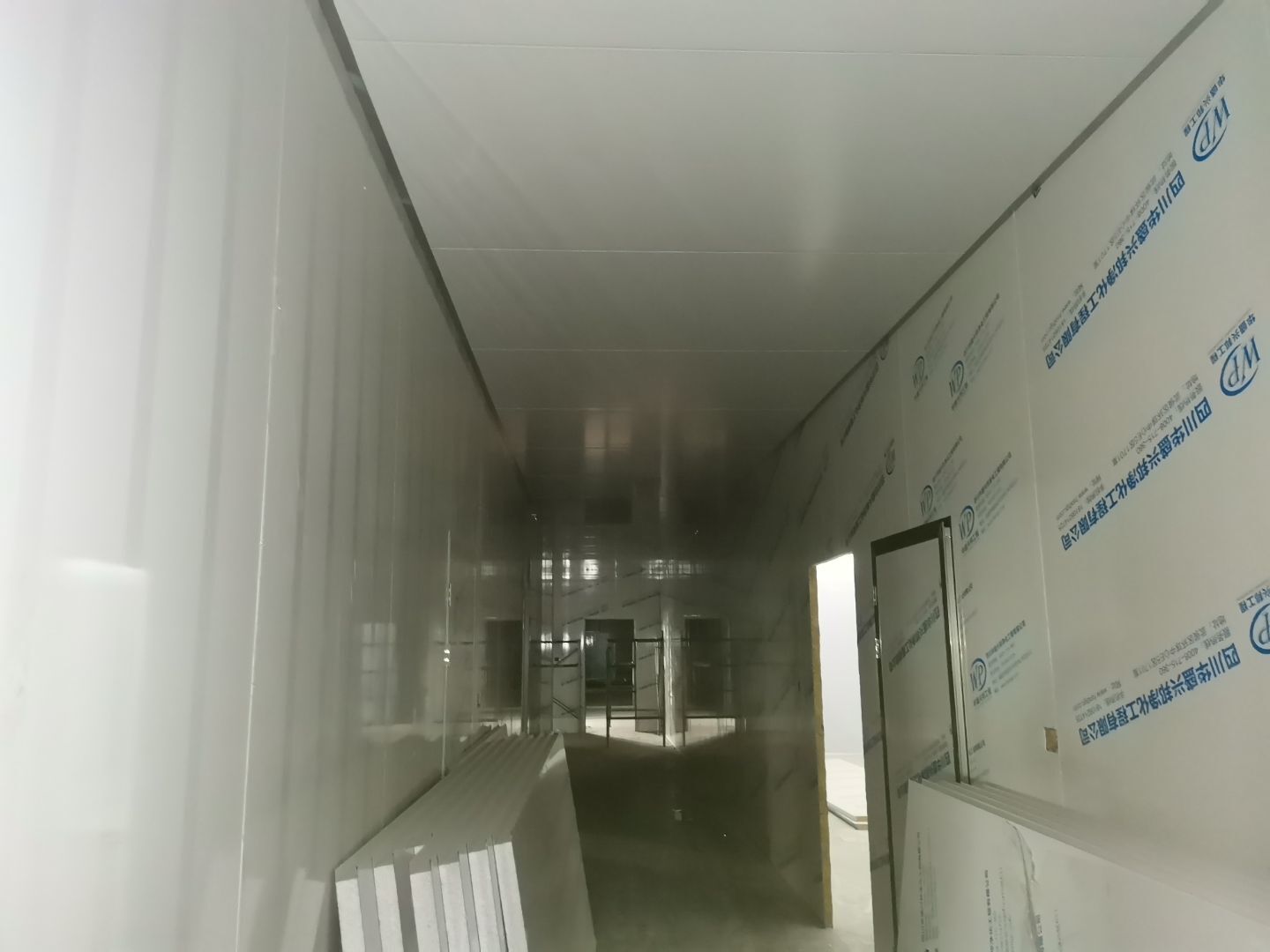

墙板门洞开洞,圆弧施工打胶

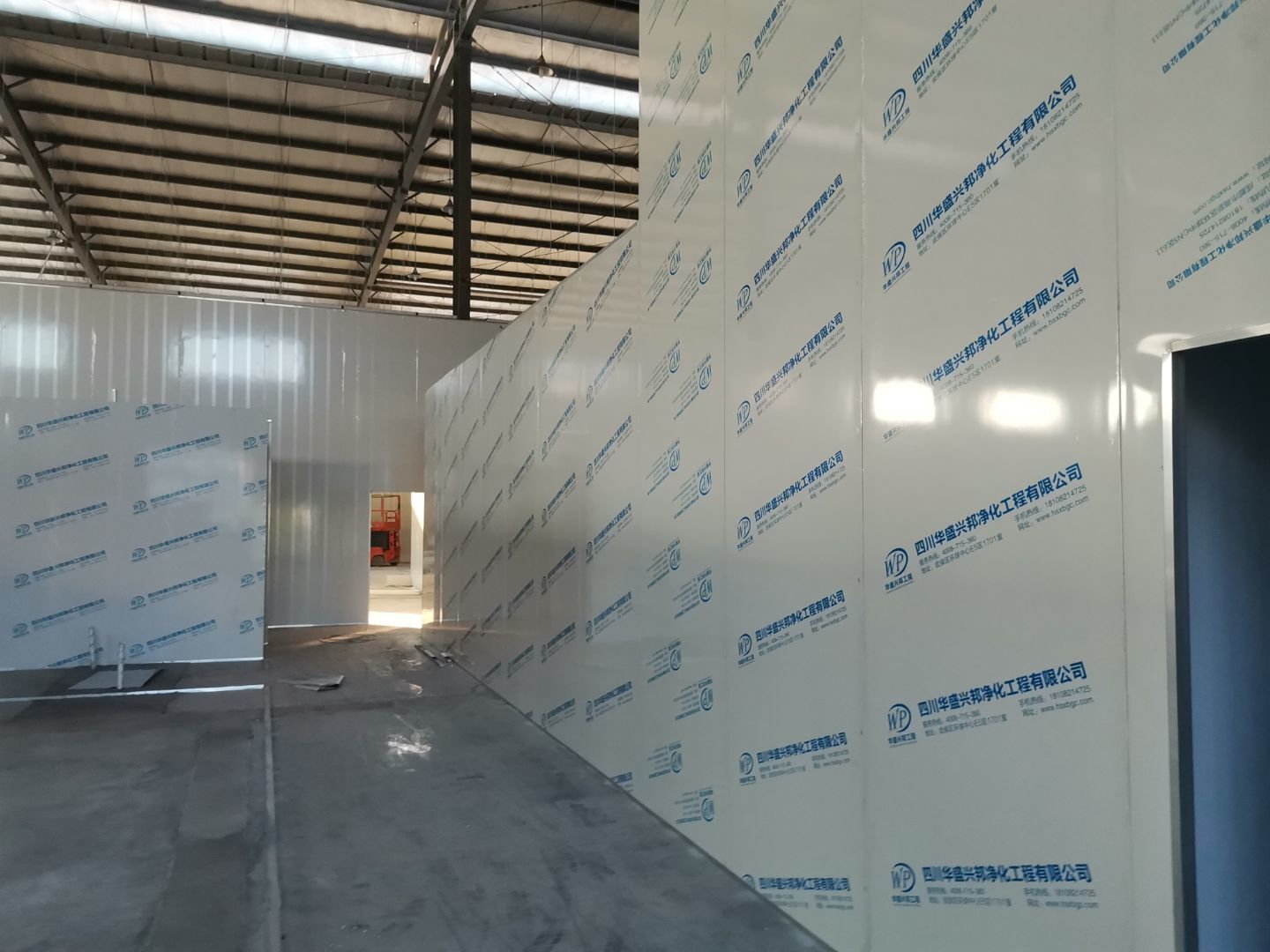

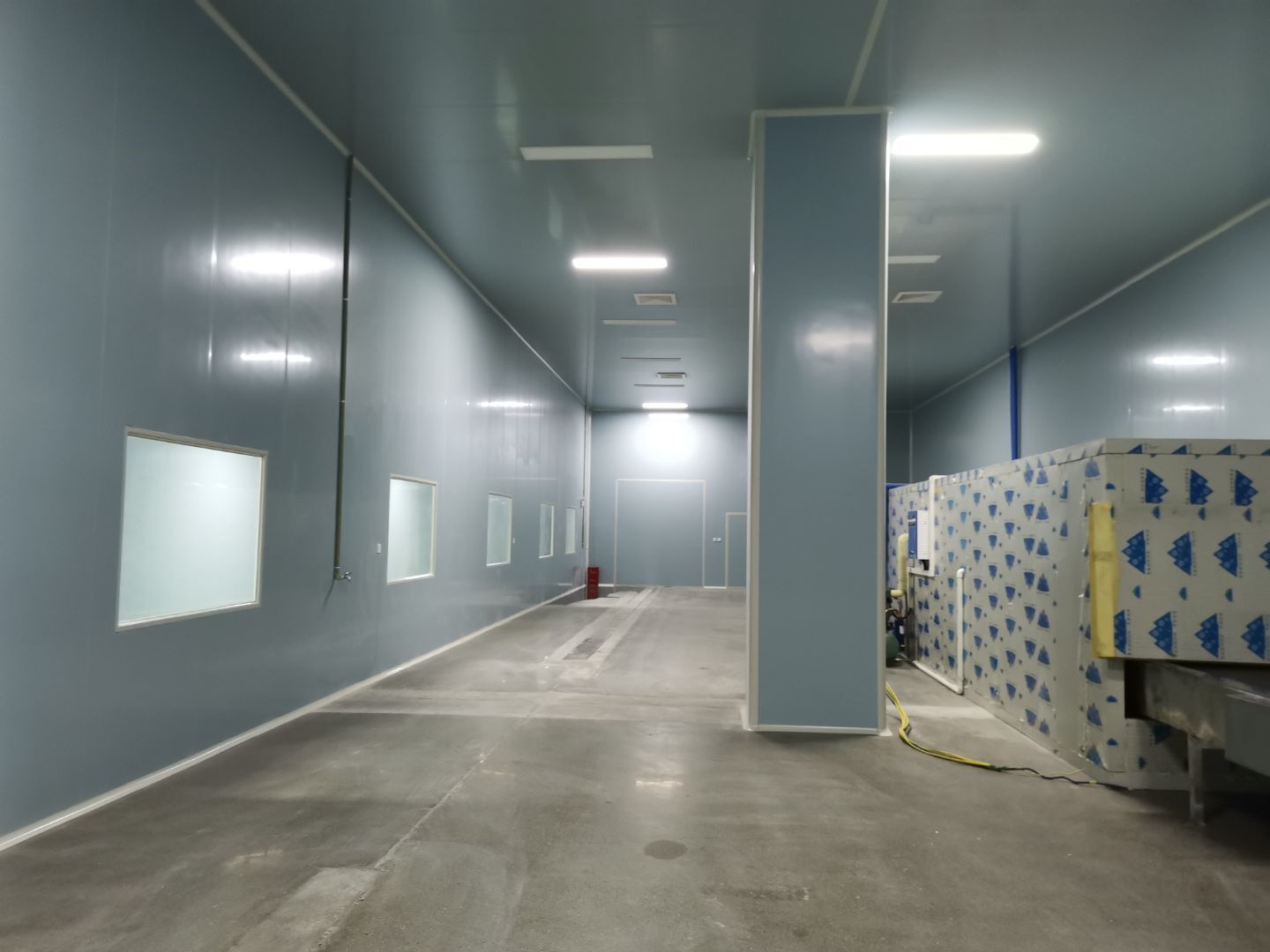

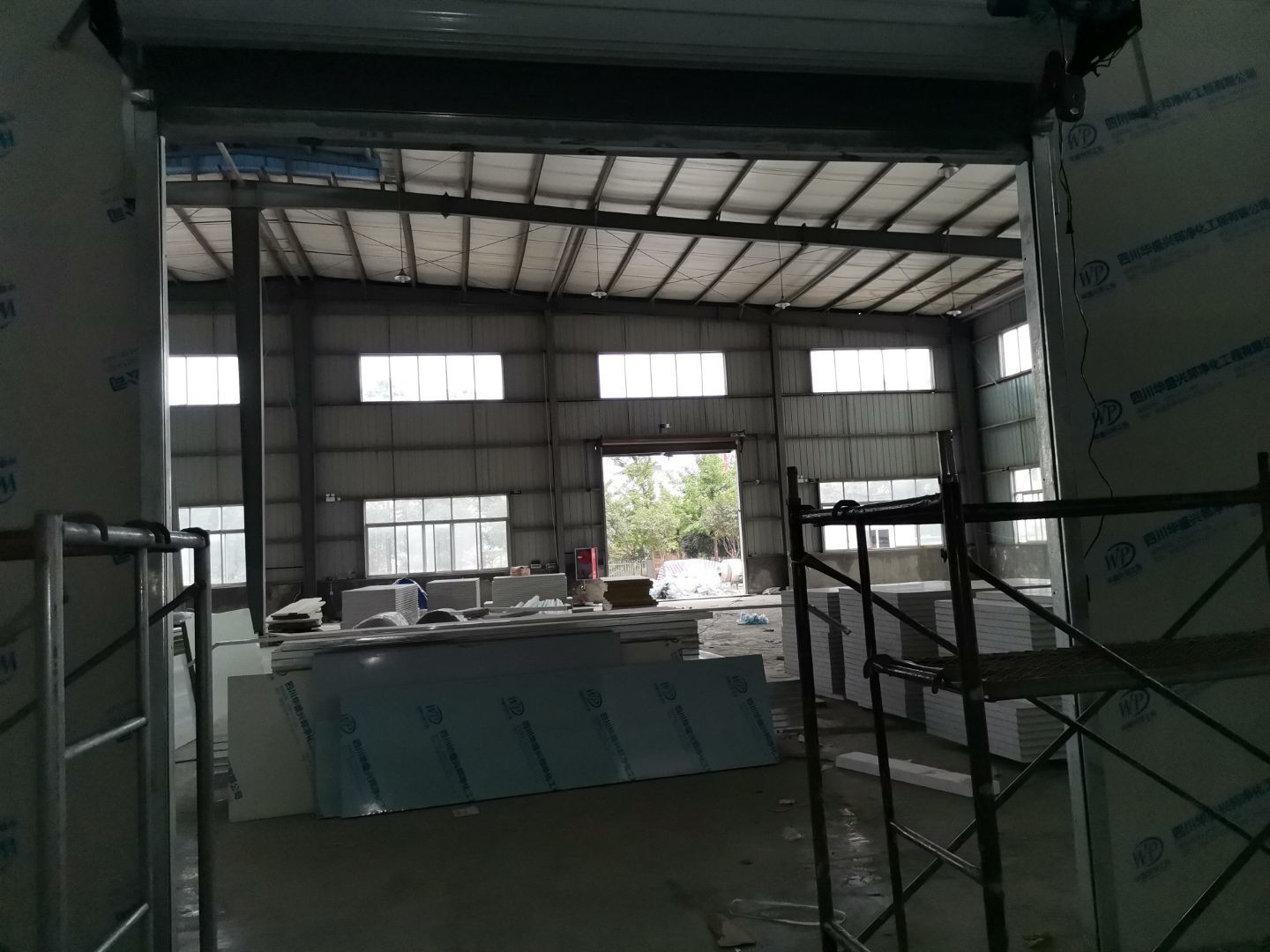

车间彩钢板工程施工
吊筋安装完成,顶板安装;彩钢墙板安装,门洞开设完成,水电灯具安装,插座布线;彩钢圆弧安装
1、 吊筋安装完成70%,顶板安装完成70%; 2、彩钢墙板安装完成95%,门洞开设完成90%,自制门框下料完成100%; 3、地坪打磨第三遍完成100%; 4、水电灯具安装完成90%,插座定位开孔完成100; 5、彩钢圆弧安装完成70%; 6、原水沟混凝土面层修补完成100%; 7、墙板撕膜打胶完成45%; 8、冷风机主机安装完成100%,风管安装完成15%; 9、场地清理。
1、 吊筋安装完成70%,顶板安装完成70%; 2、彩钢墙板安装完成95%,门洞开设完成90%,自制门框下料完成100%; 3、地坪打磨第二遍完成100%; 4、水电灯具安装完成70%,插座定位开孔完成70; 5、彩钢圆弧安装完成50%; 6、原水沟混凝土面层修补完成75%; 7、纱窗安装完成100%; 8、场地清理。
1、 吊筋安装完成70%,顶板安装完成70%; 2、彩钢墙板安装完成95%,门洞开设完成90%,自制门框下料完成100%; 3、地坪打磨第二遍完成100%; 4、水电灯具安装完成70%,插座定位开孔完成70; 5、彩钢圆弧安装完成50%; 6、原水沟混凝土面层修补完成75%; 7、纱窗安装完成100%; 8、场地清理。

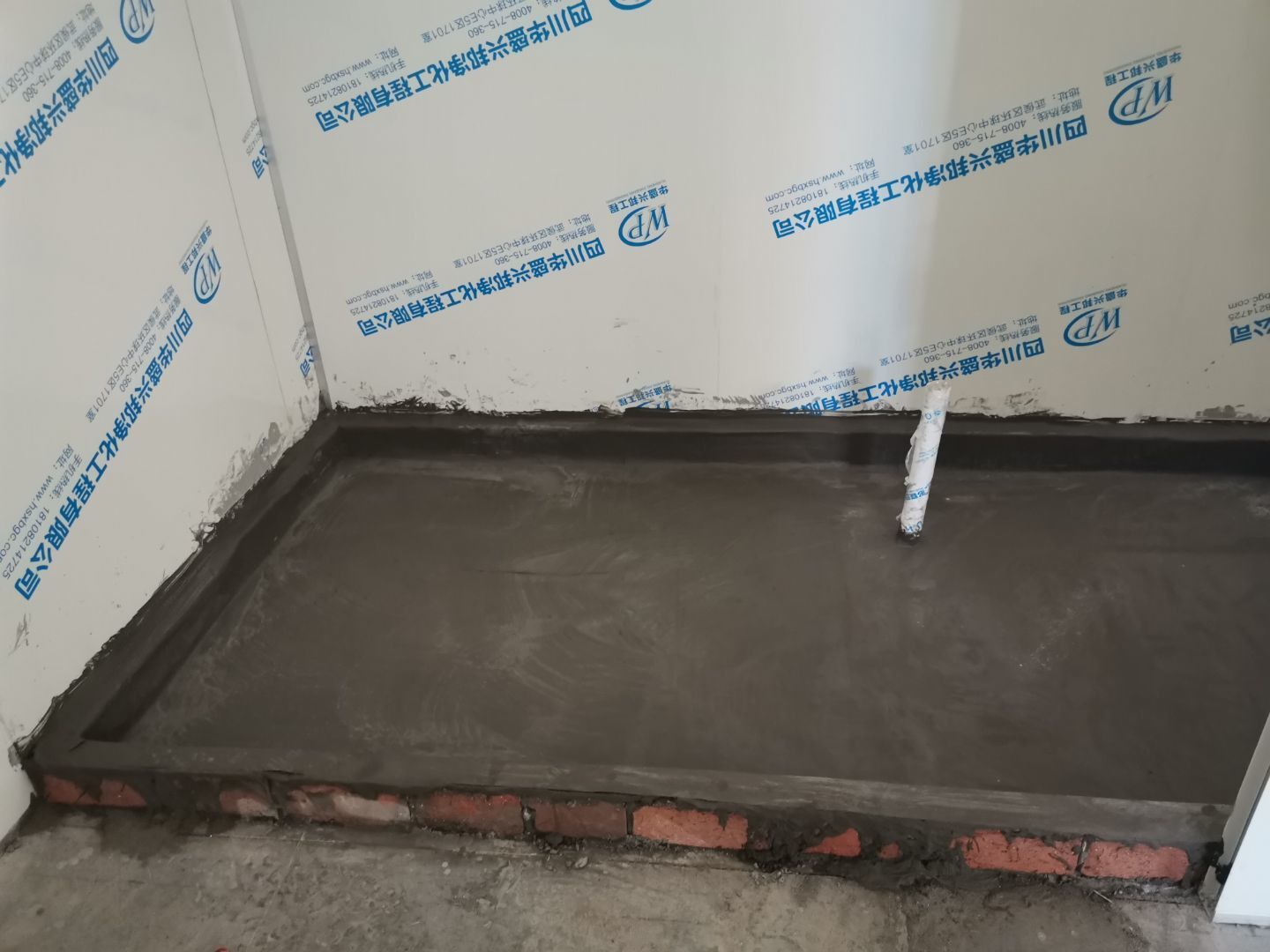

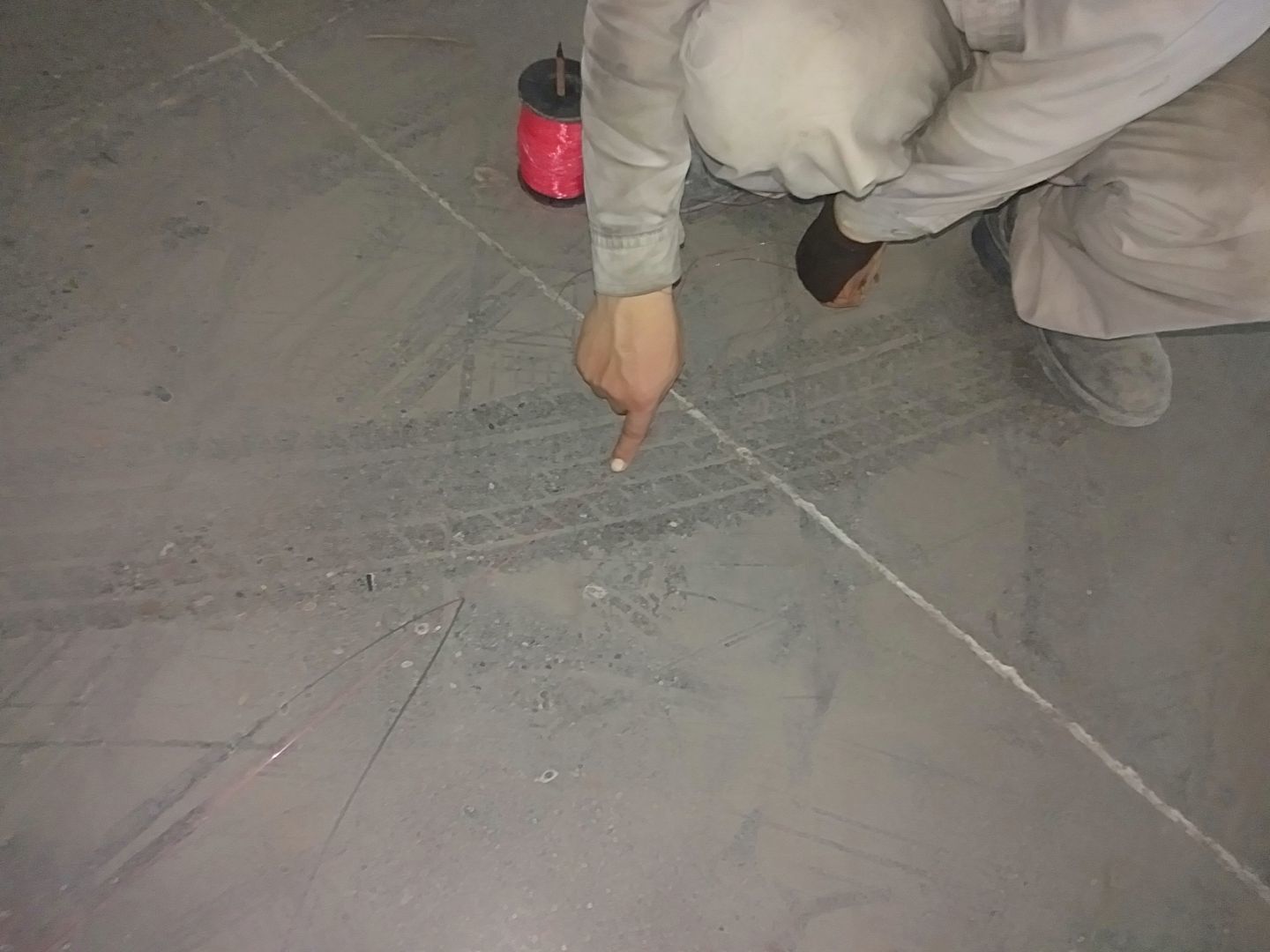

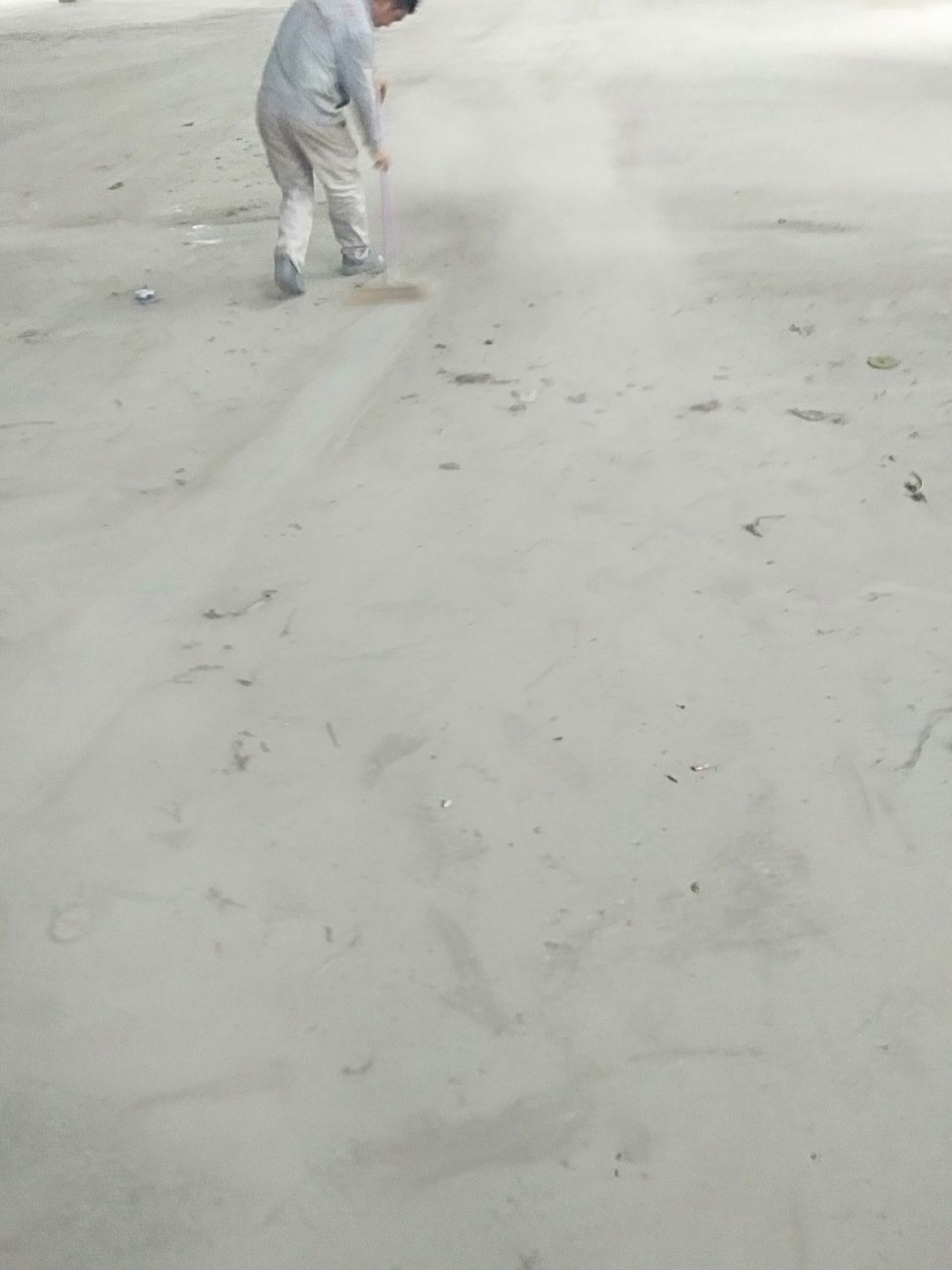

1、挡水墙斜边贴砖完成100%; 2、吊筋安装完成70%,顶板安装完成70%; 3、彩钢墙板安装完成95%,门洞开设完成90%,自制门框下料完成100%; 4、地坪打磨第一遍完成100%; 5、水电安装完成3%; 6、单墙加固已完成100%; 7、卷帘门安装完成100%; 8、彩钢圆弧安装完成35%; 9、场地清理。
1、 挡水墙斜边贴砖完成95%; 2、吊筋安装完成70%,顶板安装完成70%; 3、彩钢墙板安装完成90%,门洞开设完成90%,自制门框下料完成100%; 4、地坪打磨第一遍完成40%; 5、三防板吊顶完成100%; 6、单墙加固已完成70%; 7、卷帘门加固完成100%; 8、场地清理。 收起原文
1、排水沟 新浇混凝土养护; 2、挡水墙斜边贴砖完成85%; 3、吊筋安装完成70%,顶板安装完成70%; 4、彩钢墙板安装完成90%,门洞开设完成80%,自制门框下料完成100%; 5、场地清理。
1、排水沟 新浇混凝土养护; 2、挡水墙斜边贴砖完成85%; 3、吊筋安装完成70%,顶板安装完成50%; 4、彩钢墙板安装完成80%,门洞开设完成80%,自制门框下料完成100%; 5、脚踏池贴砖完成100%; 6、场地清理。
吊筋安装完成70%,顶板安装完成20%;彩钢墙板安装完成70%,门洞开设完成70%,自制门框下料完成50%; 场地清理。

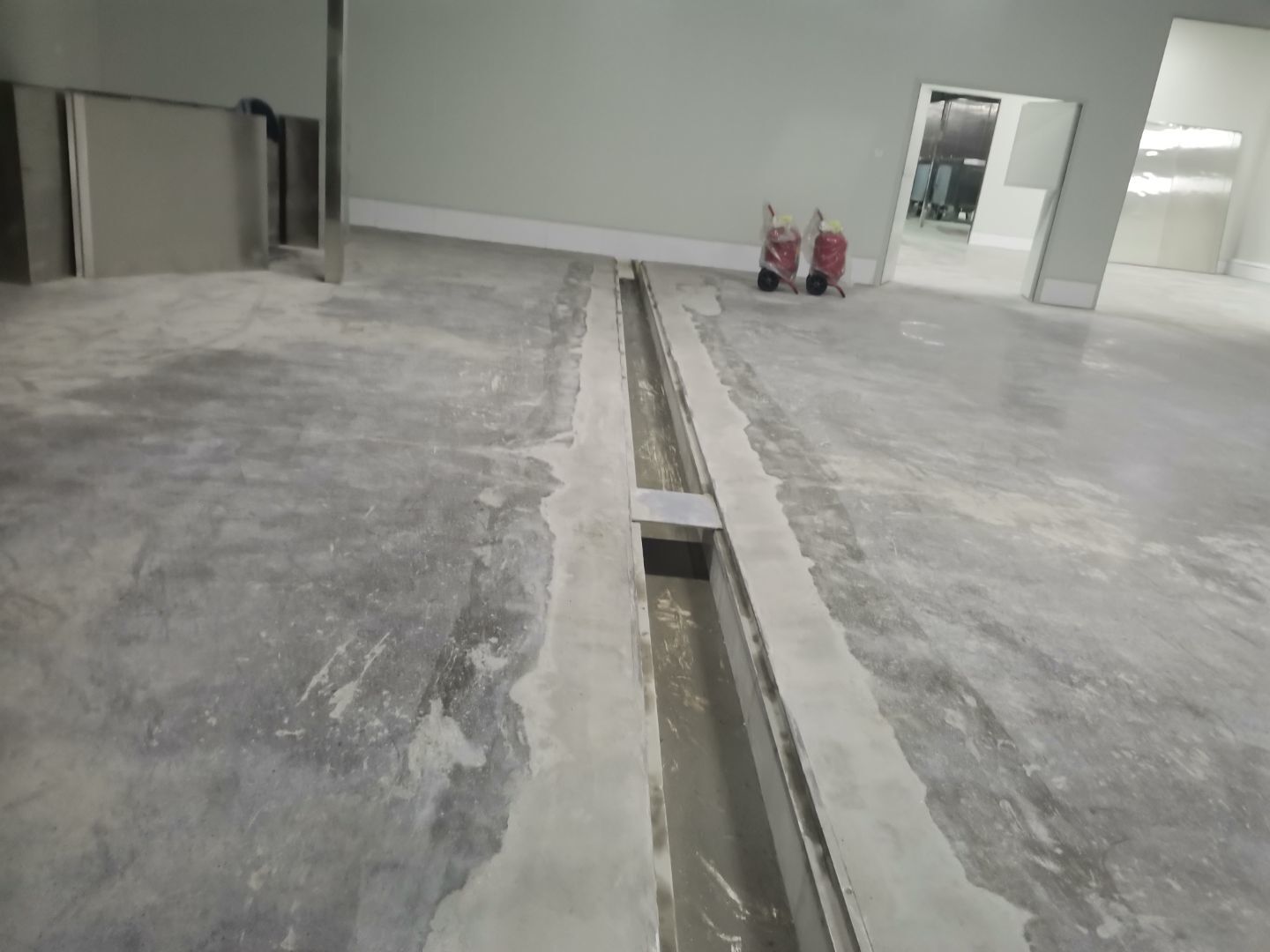

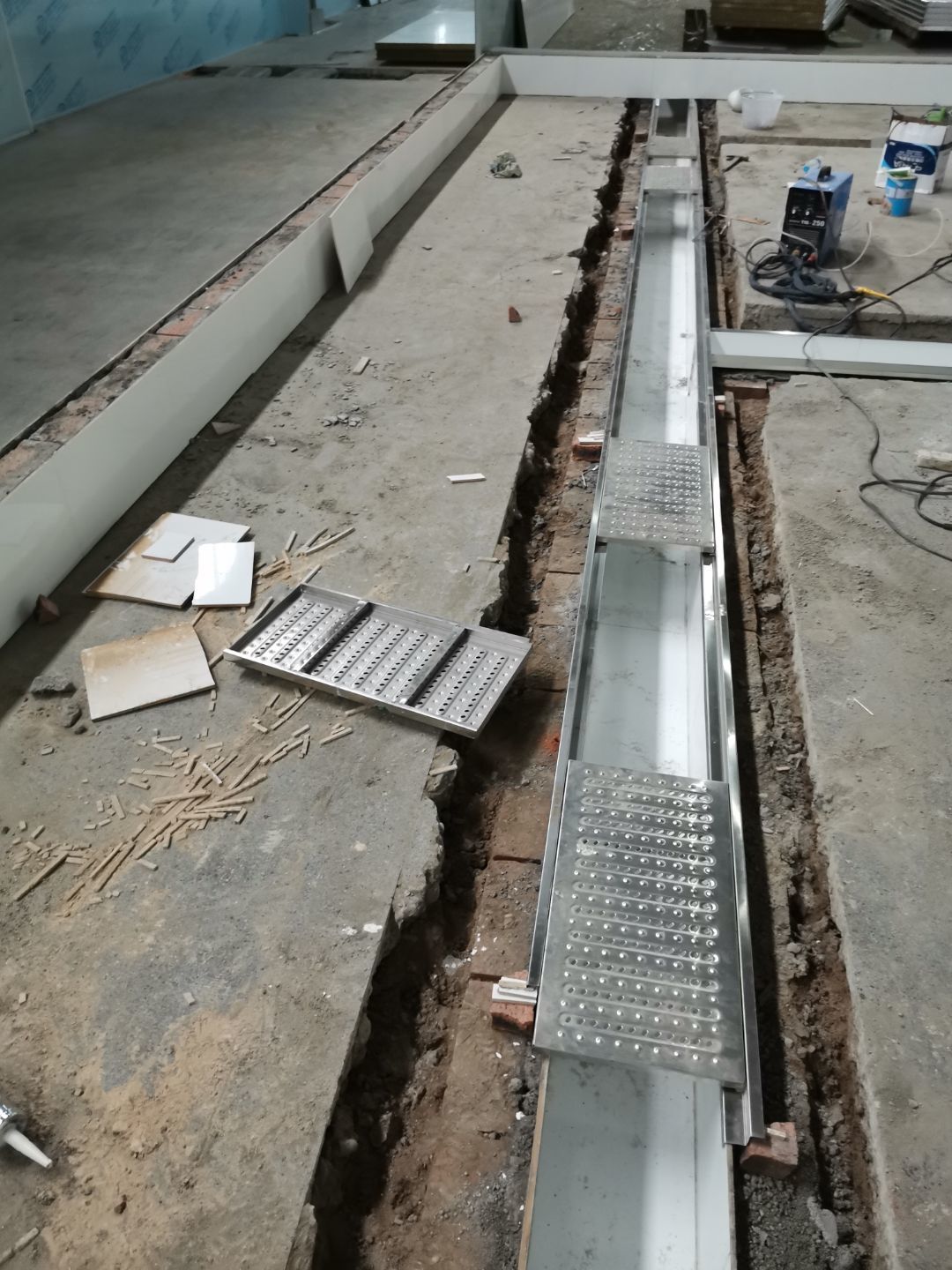

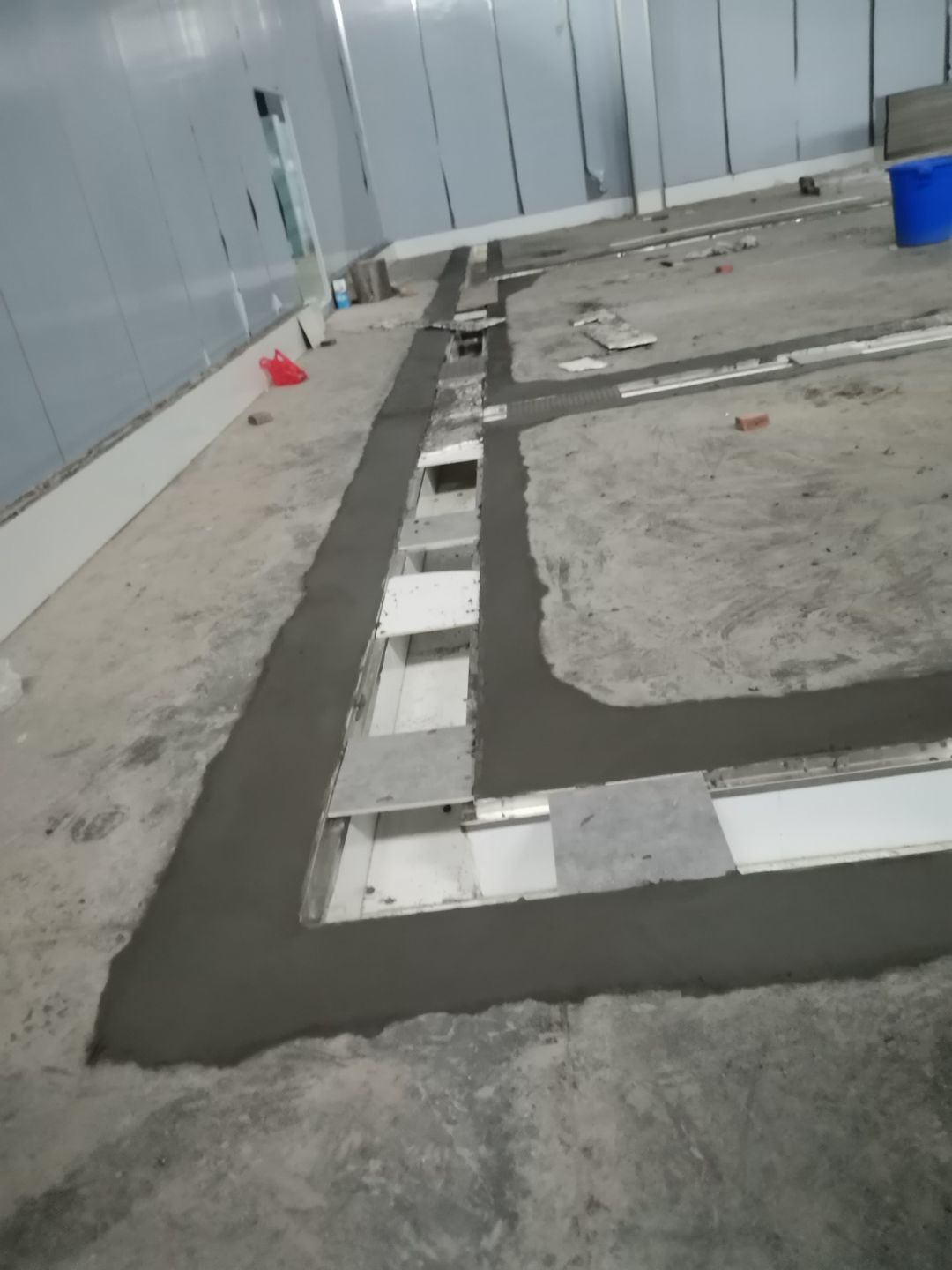

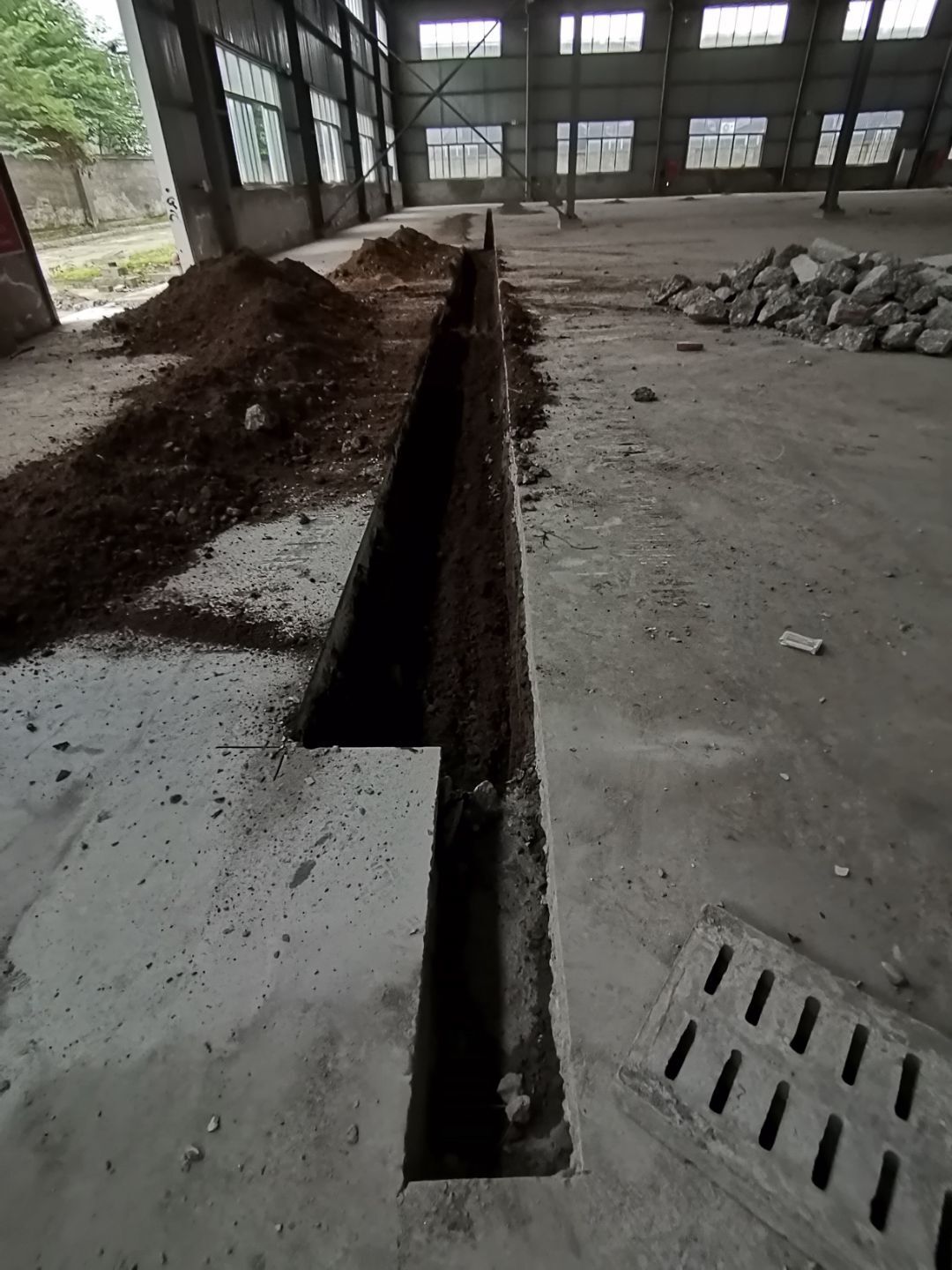

1、排水沟混凝土浇筑施工完成,原沟槽混凝土恢复; 2、 新浇混凝土养护; 3、排水沟不锈钢折边件安装完成,混凝土恢复完成20%;

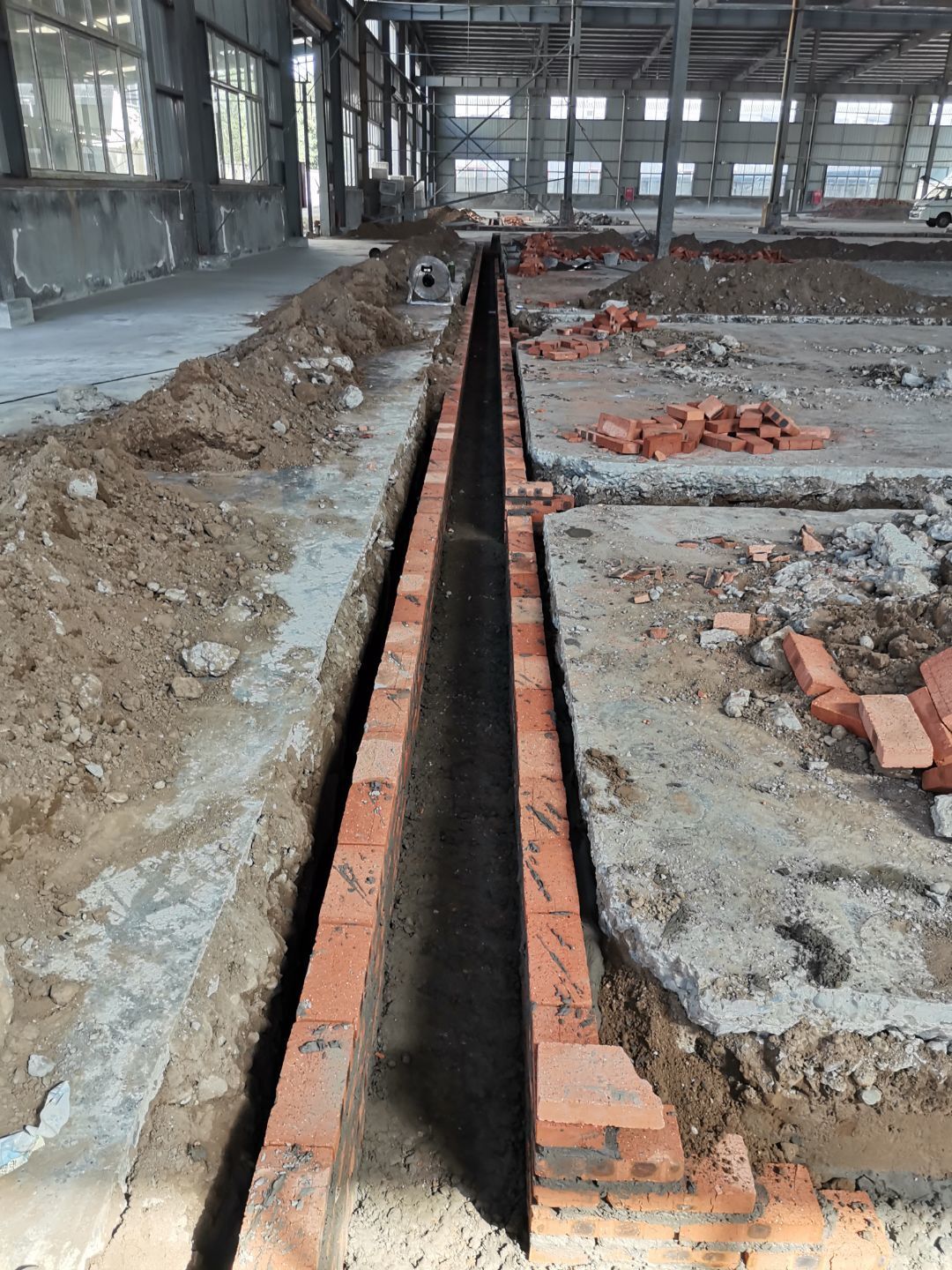

1、排水沟贴砖完成100%; 2、排水沟不锈钢折边件安装完成100%,混凝土恢复完成20%; 3、吊筋安装完成70%; 4、彩钢墙板安装完成50%,门洞开设完成50%; 5、场地清理。
1、排水沟贴砖完成80%; 2、钢构平台主体完成100%,栏杆安装完成100%,雨棚整改完成; 3、不锈钢折件安装完成15%; 4、吊筋安装完成70%; 5、彩钢墙板安装完成20%; 6、外墙门洞开设完成100%; 7、场地清理。

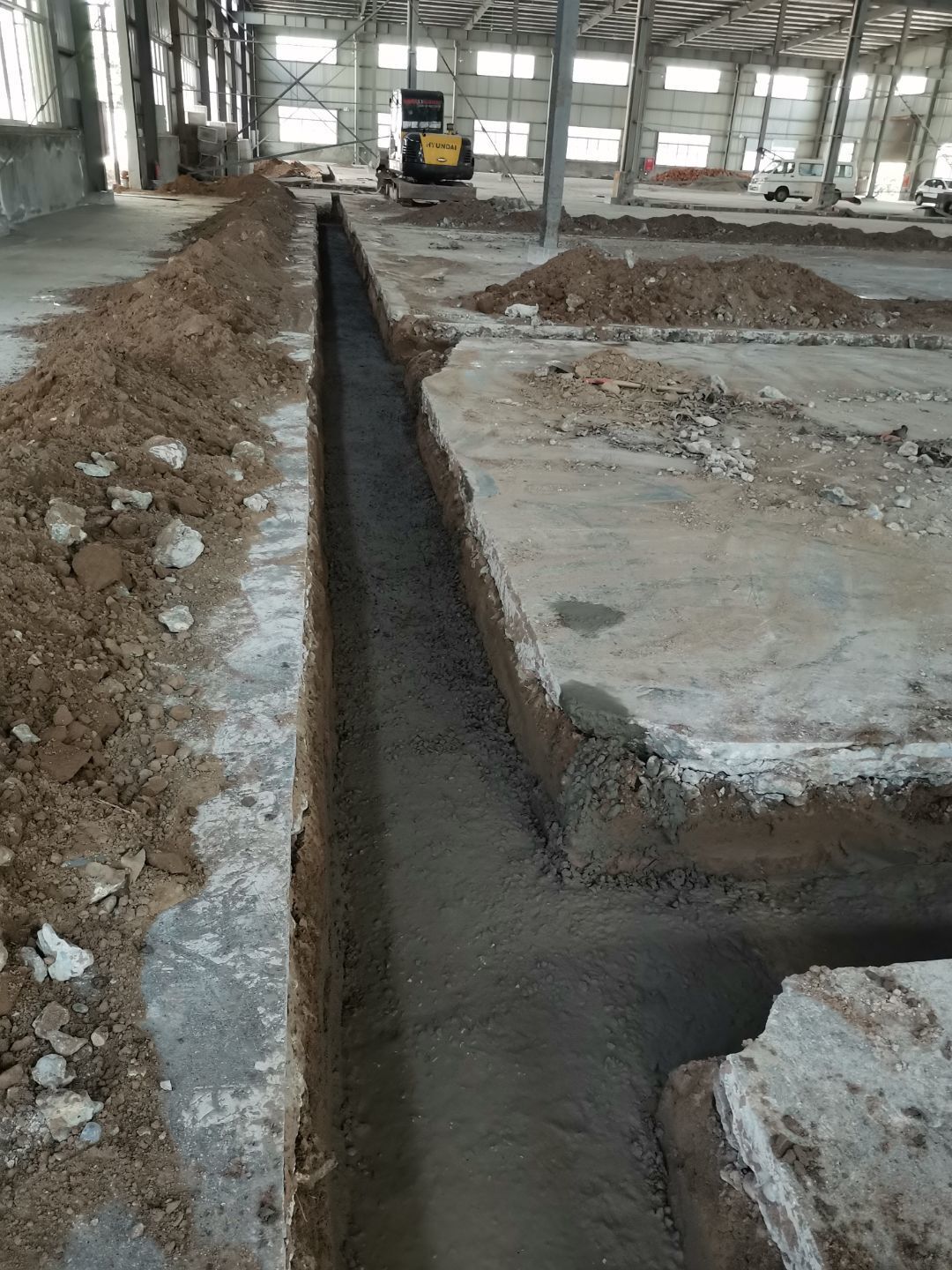

四川怡味农业科技发展有限公司中央厨房装修现场:1、排水沟垫层养护; 2、排水沟砌筑完成40%; 3、场地清理。

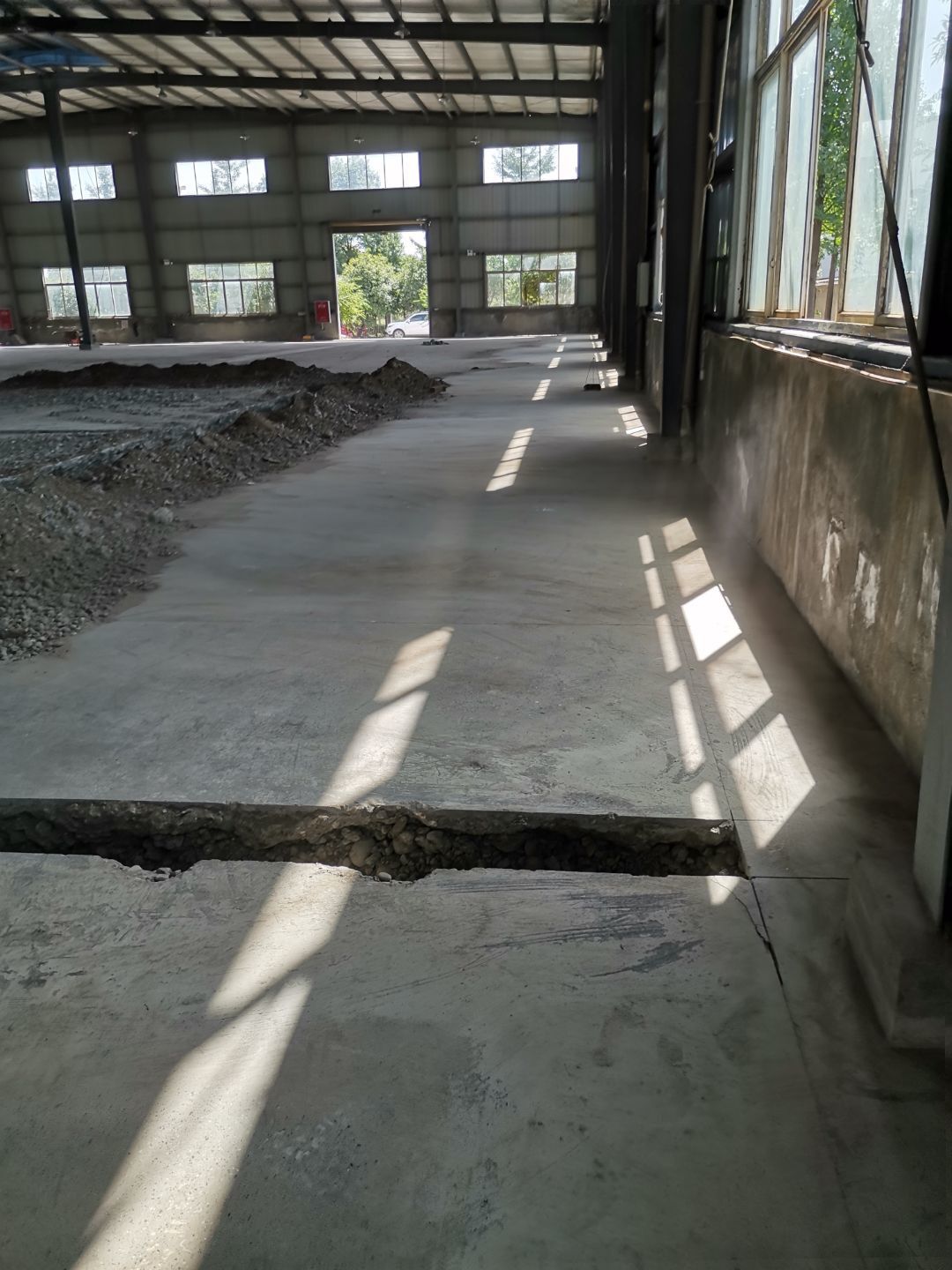

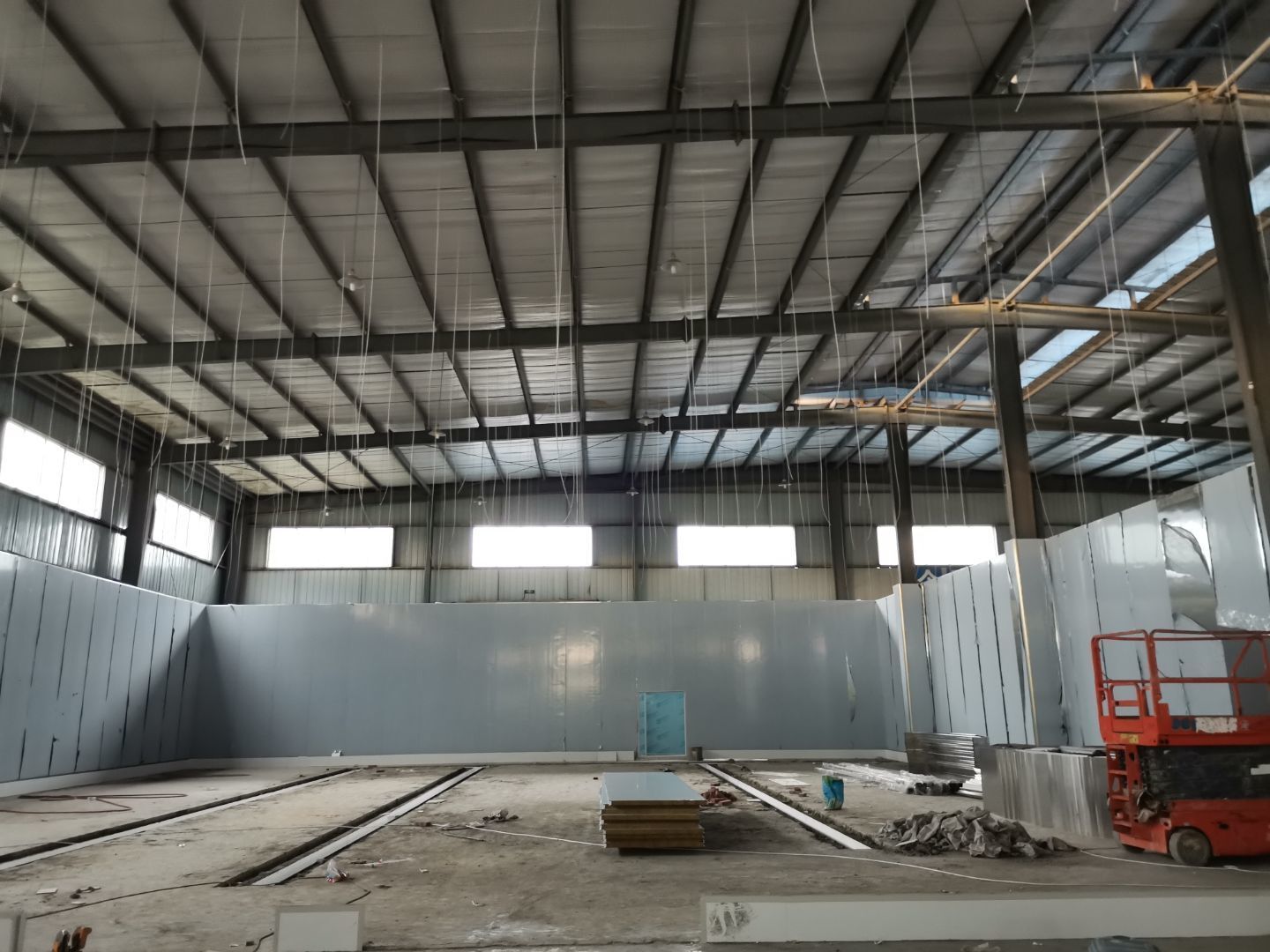

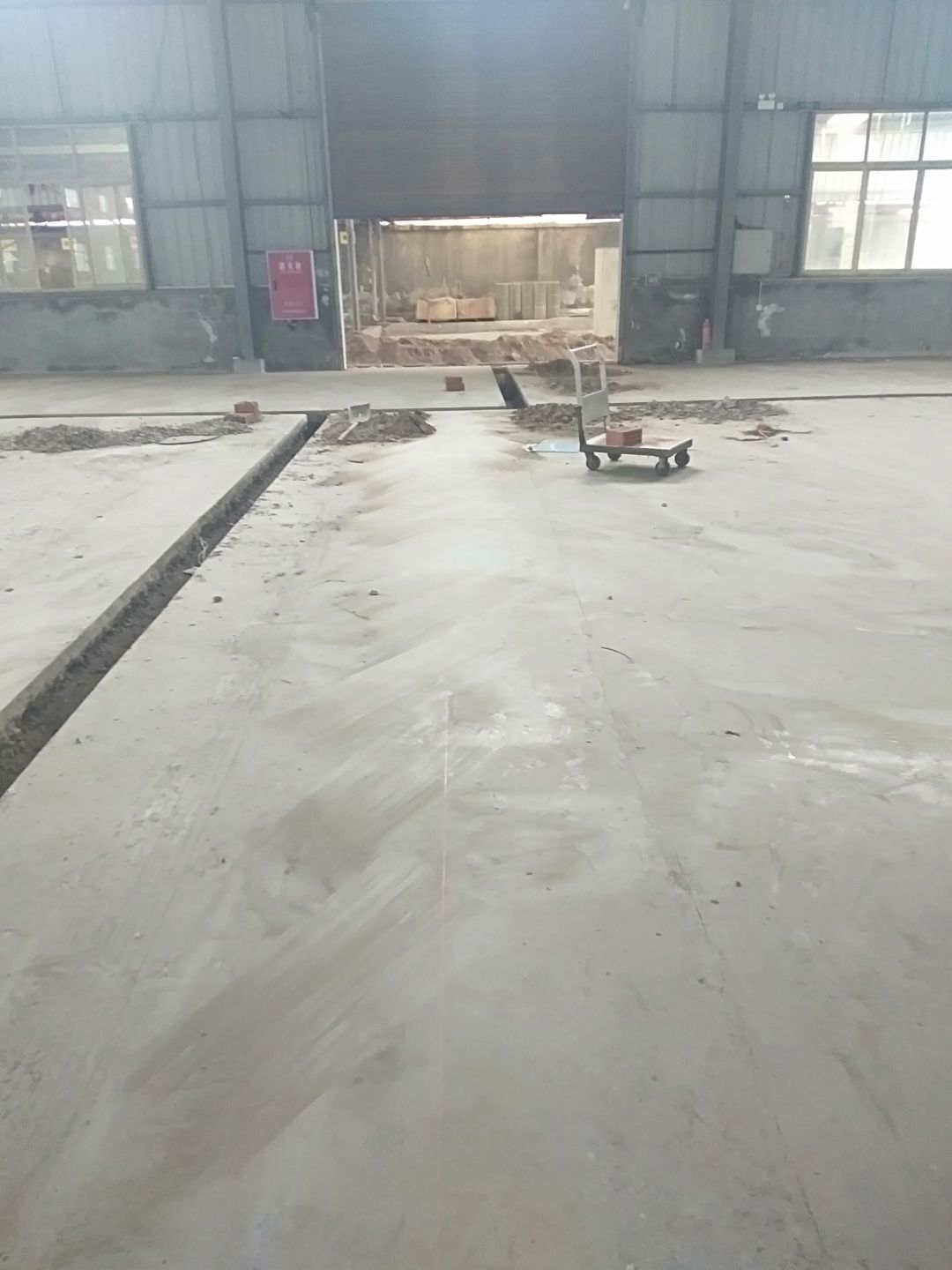

四川怡味农业科技发展有限公司厂房施工进场,车间开始放线
