四川大蕴发食品有限公司

四川大蕴发食品有限公司

开工日期:2020-09-02

华盛兴邦承接四川大蕴发食品有限公司厂房设计,厂房装修工程,厂房地点德阳广汉,产品肉制品罐头,设计装修面积1500平方。

浏览
查看更多

工程进度

  • 2020-11-04 09:22:32

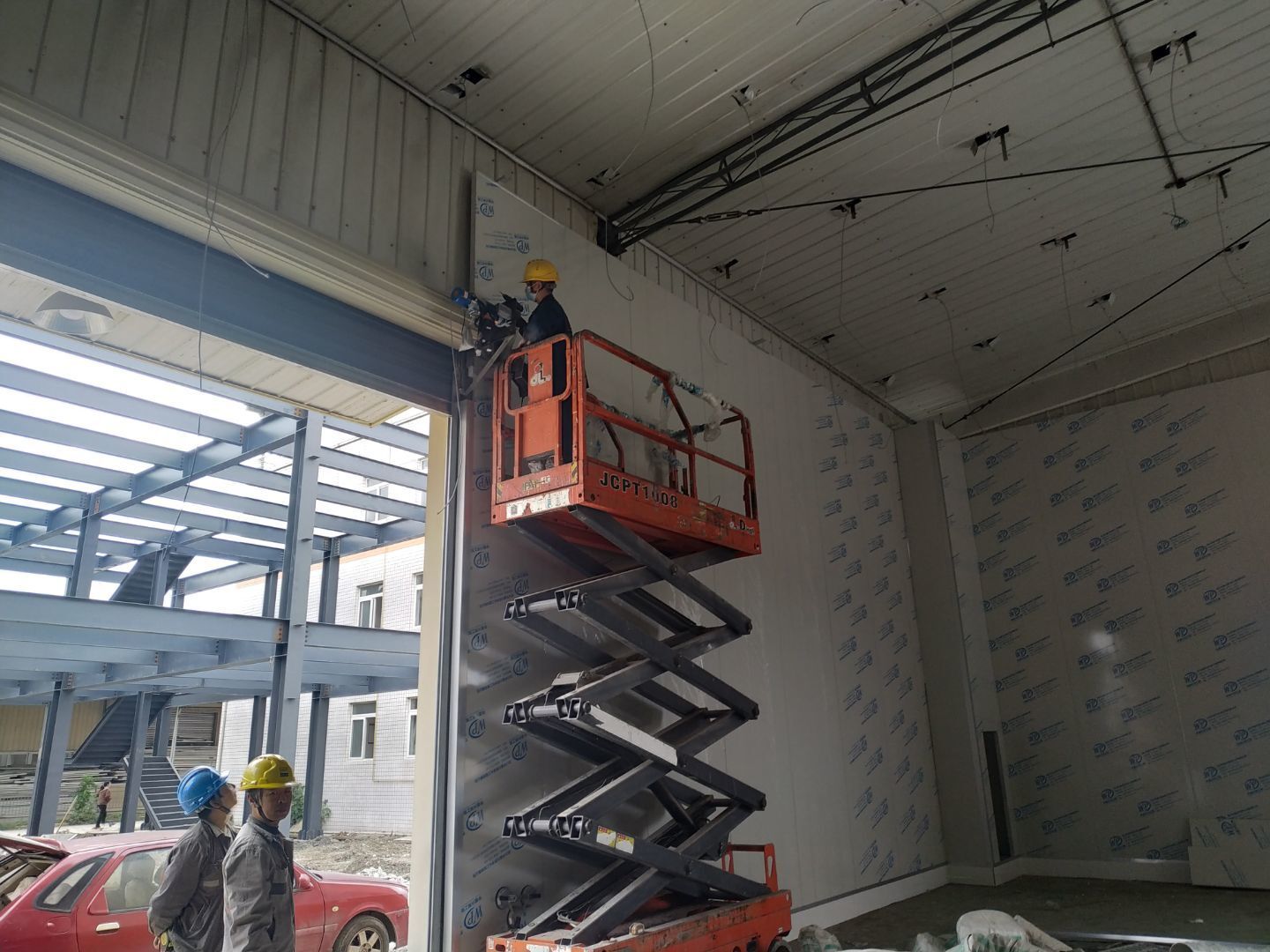

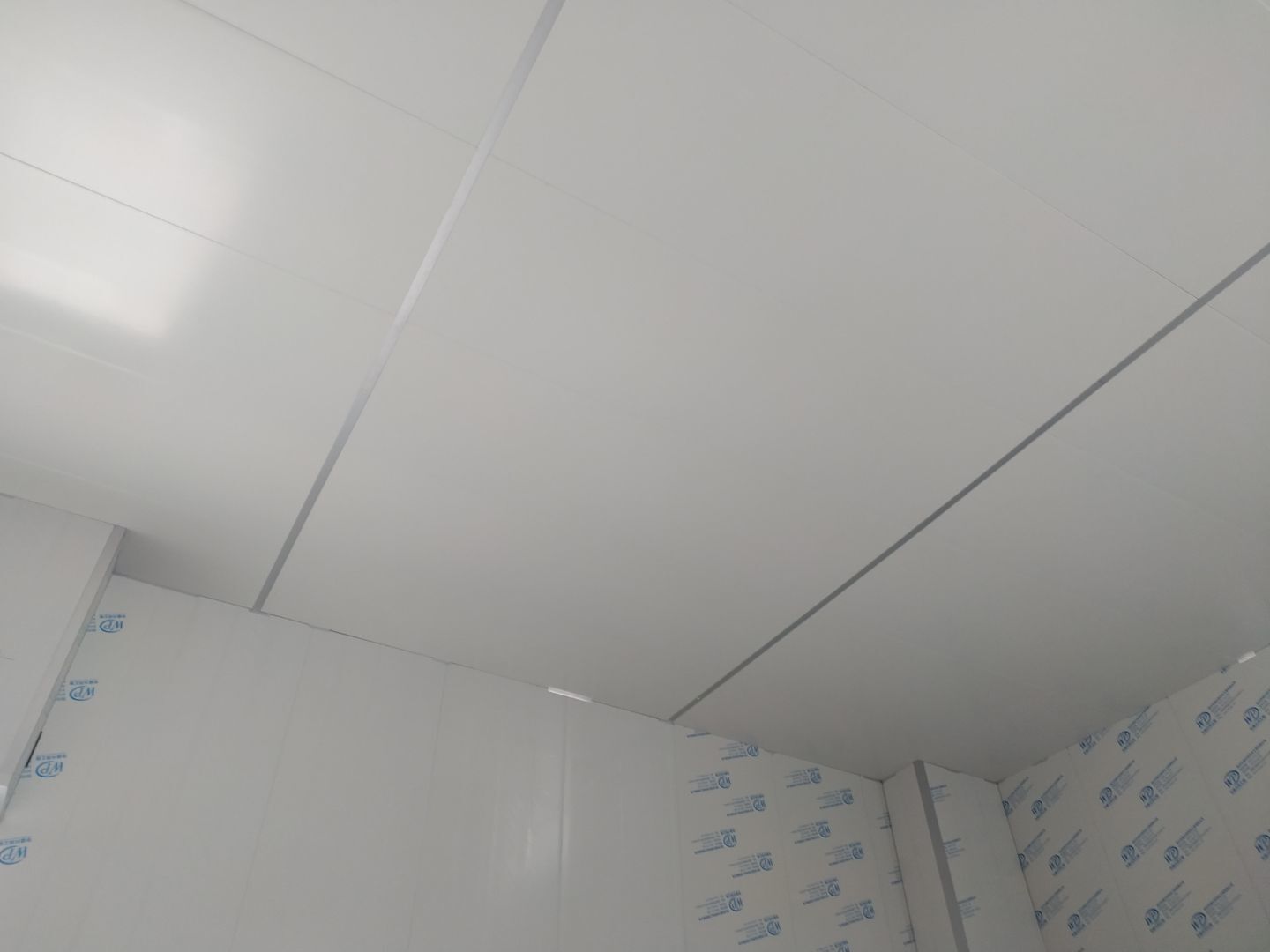

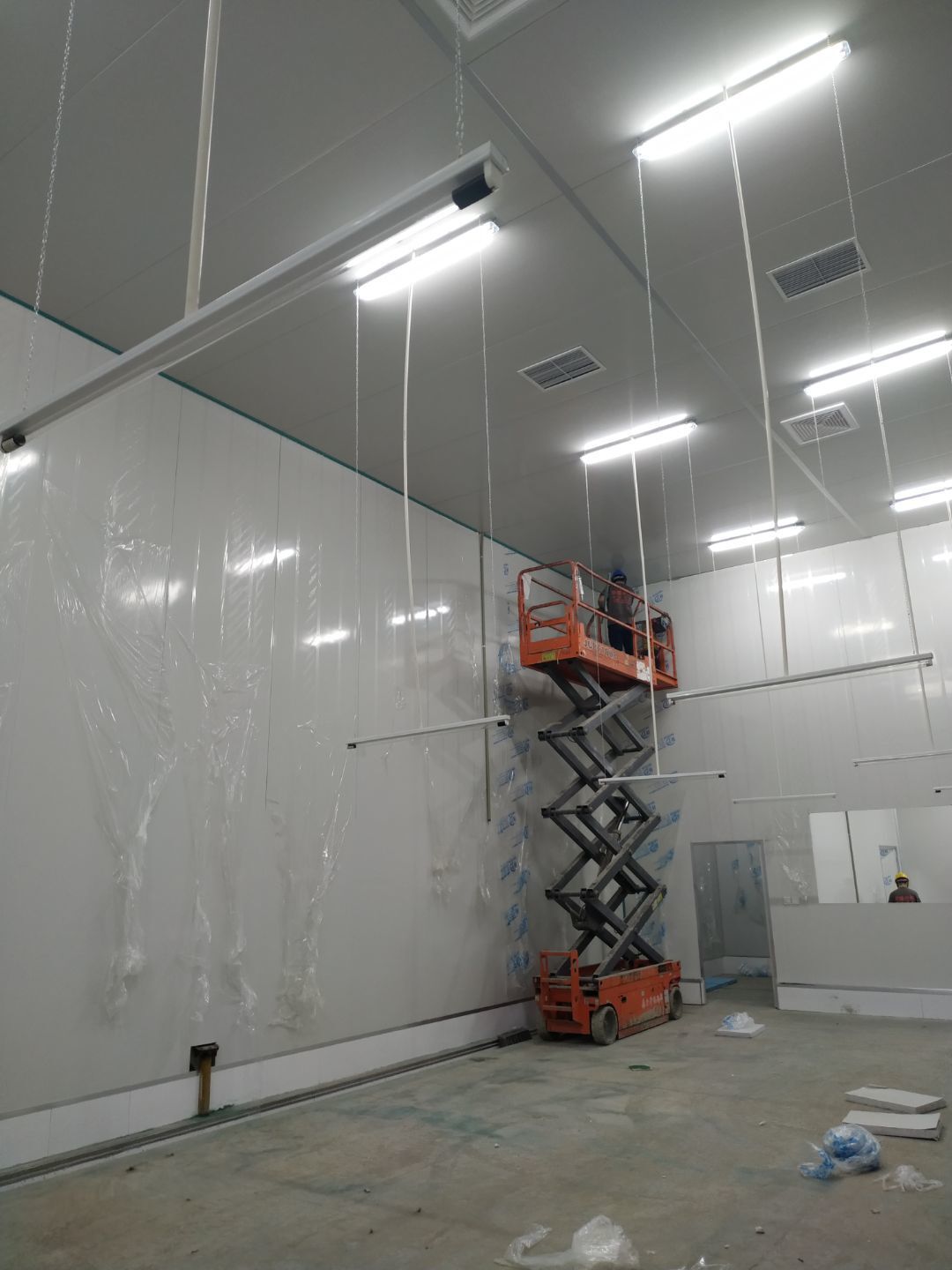

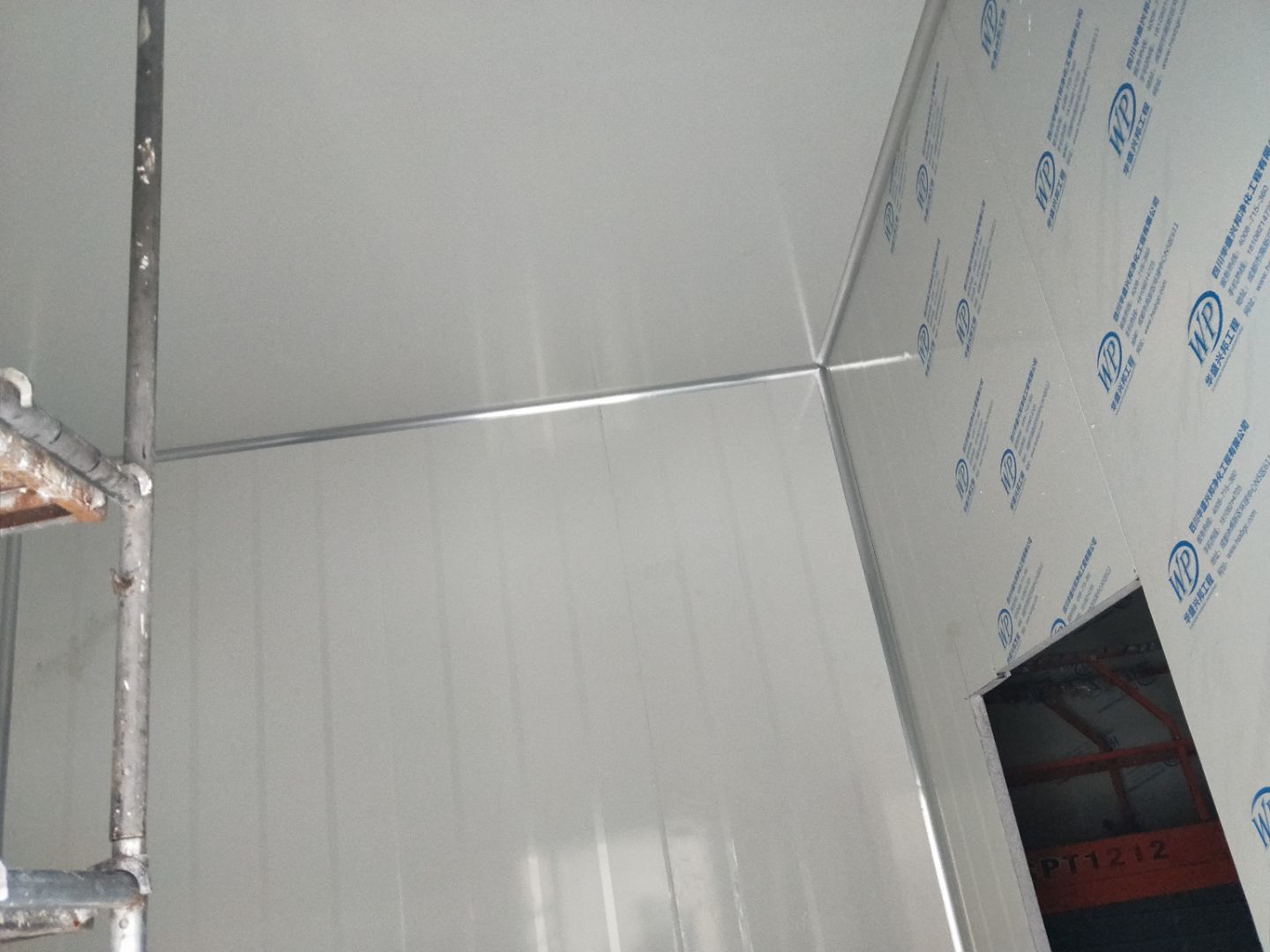

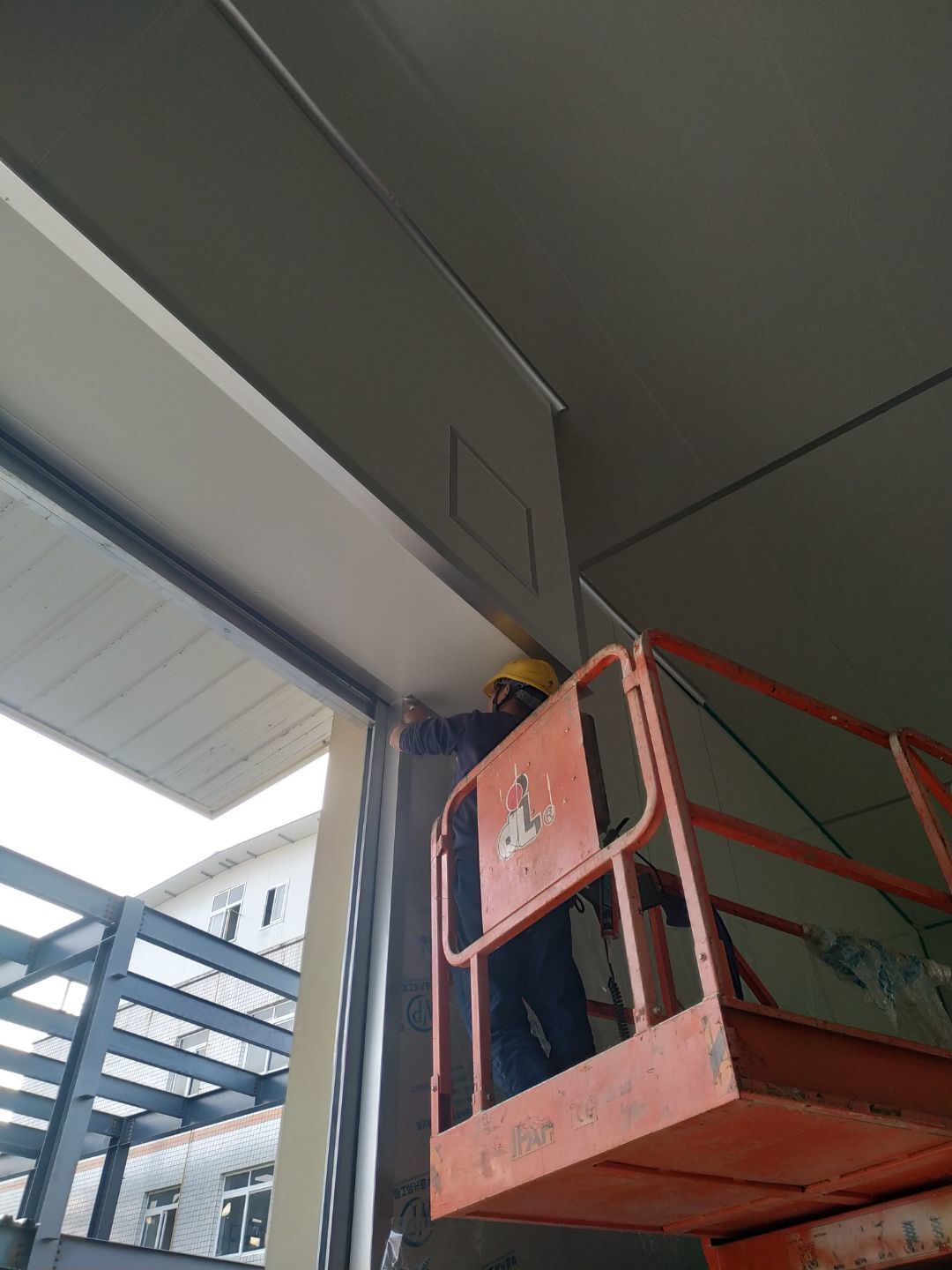

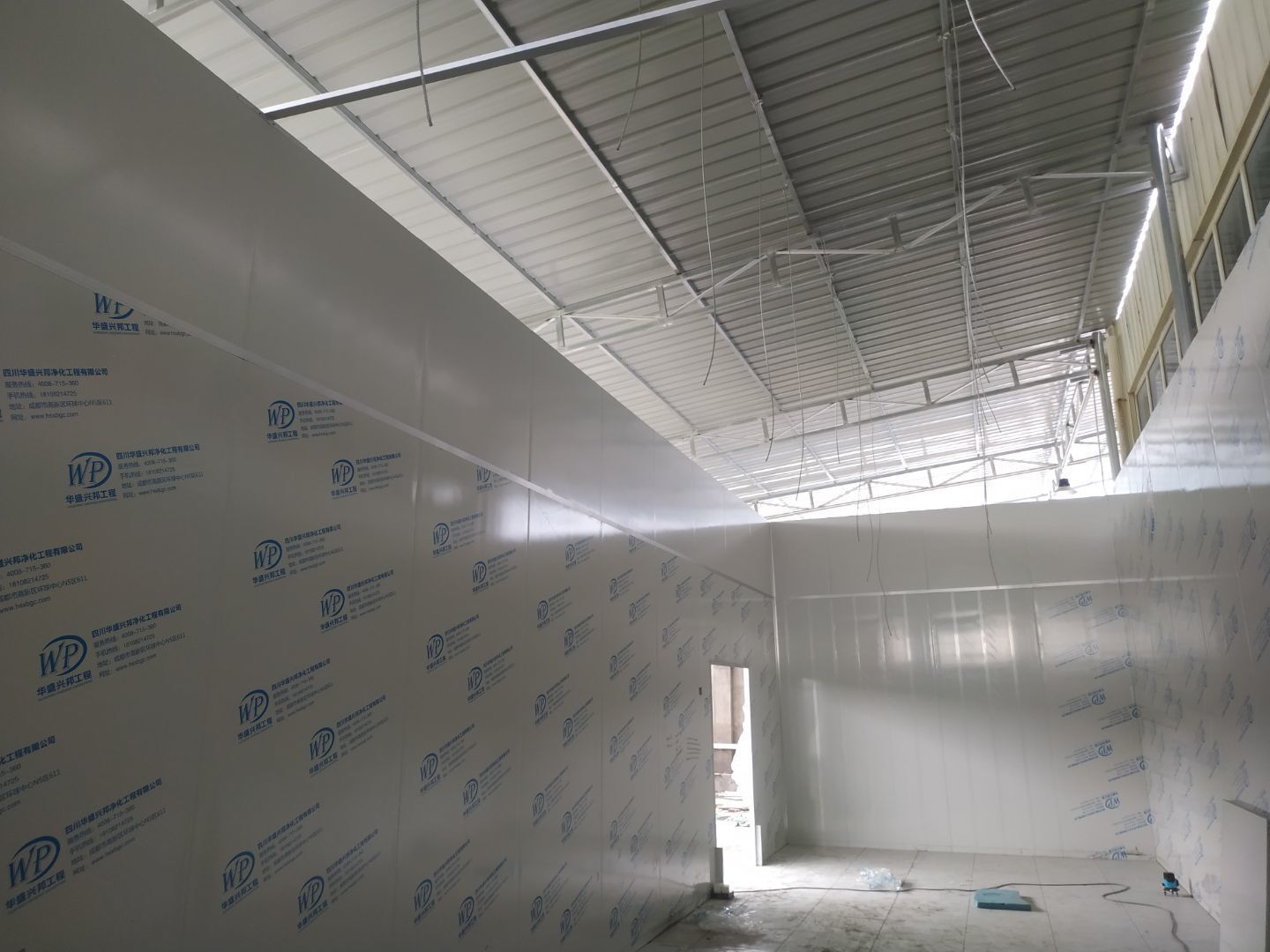

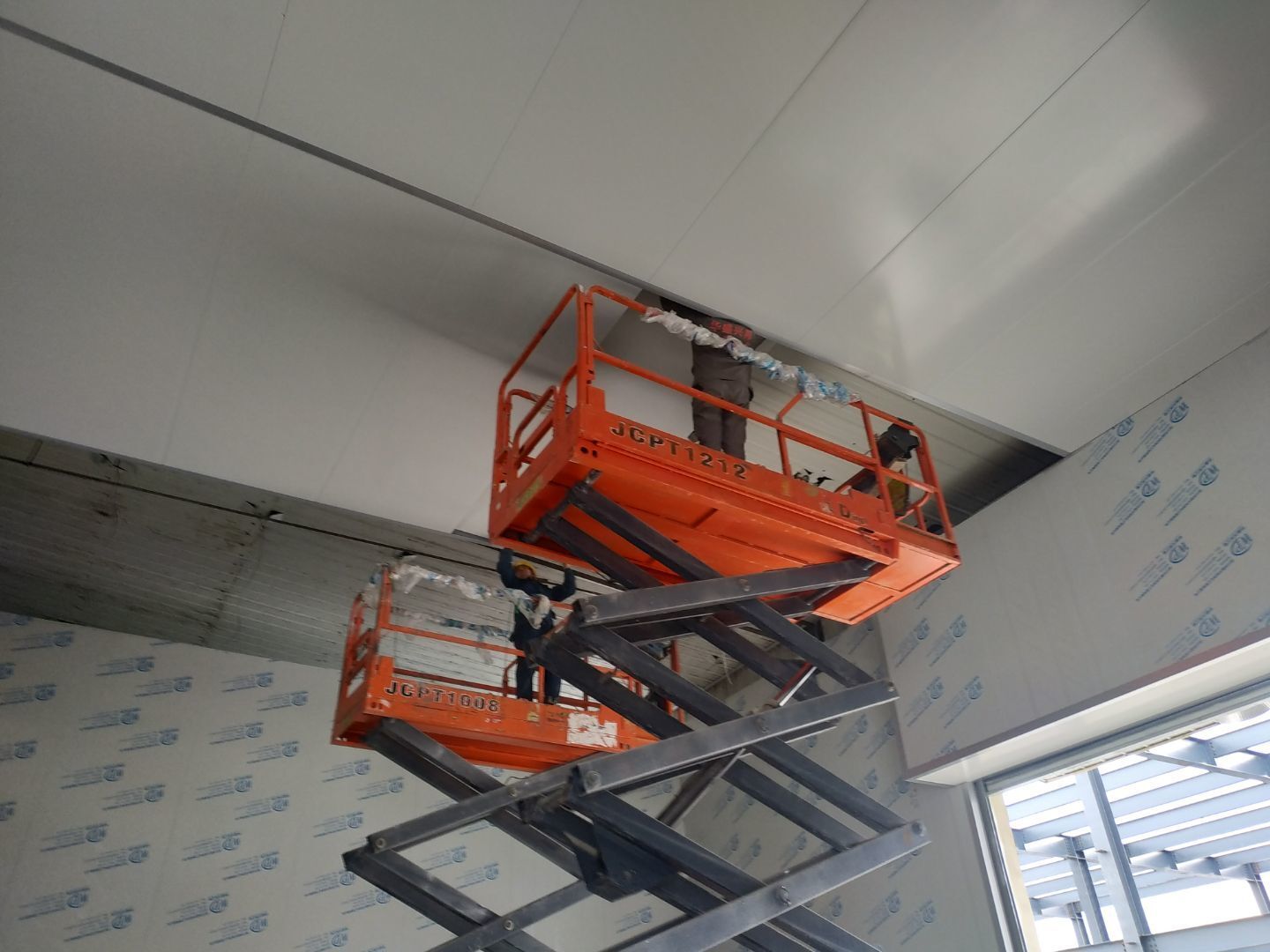

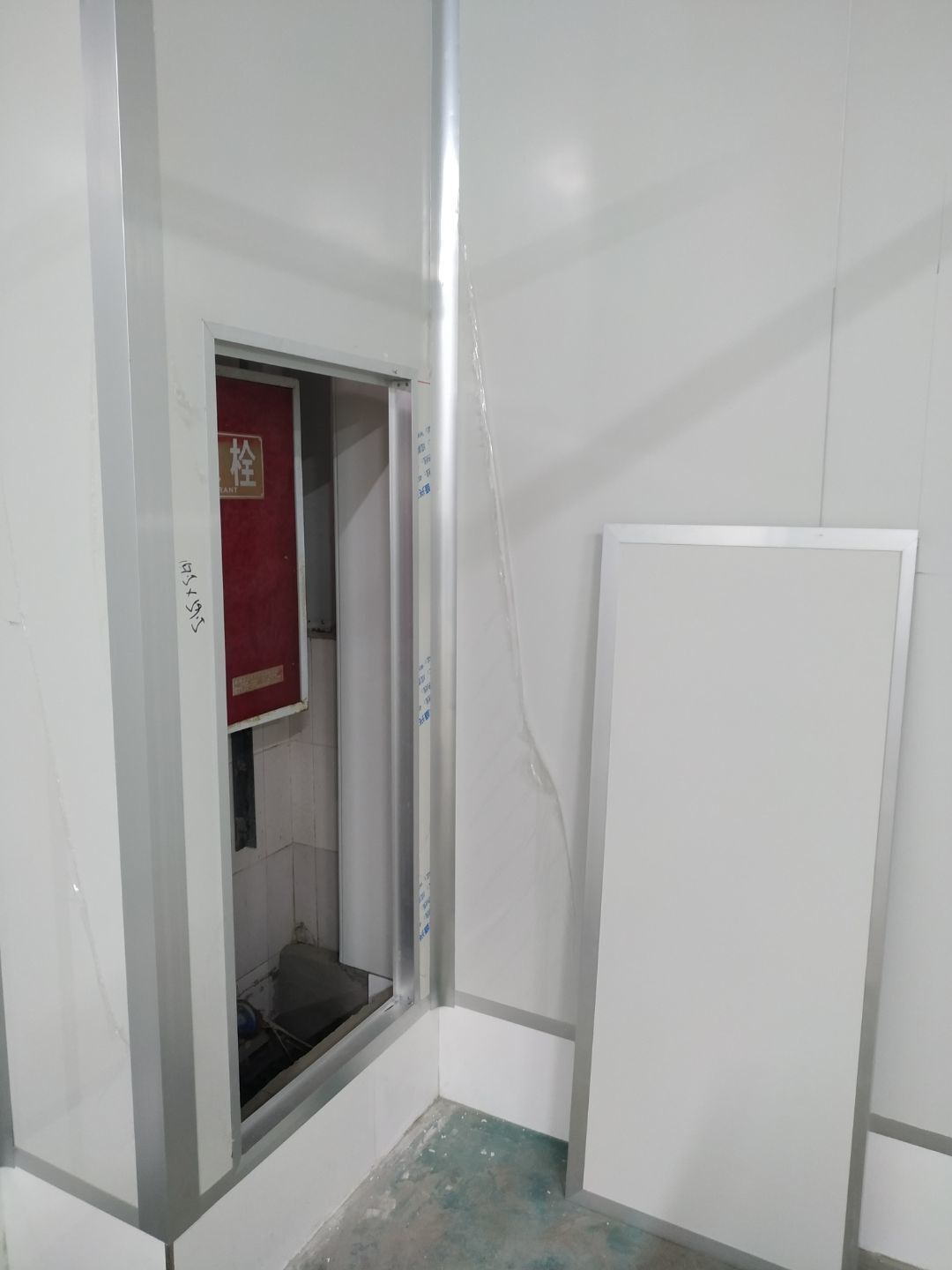

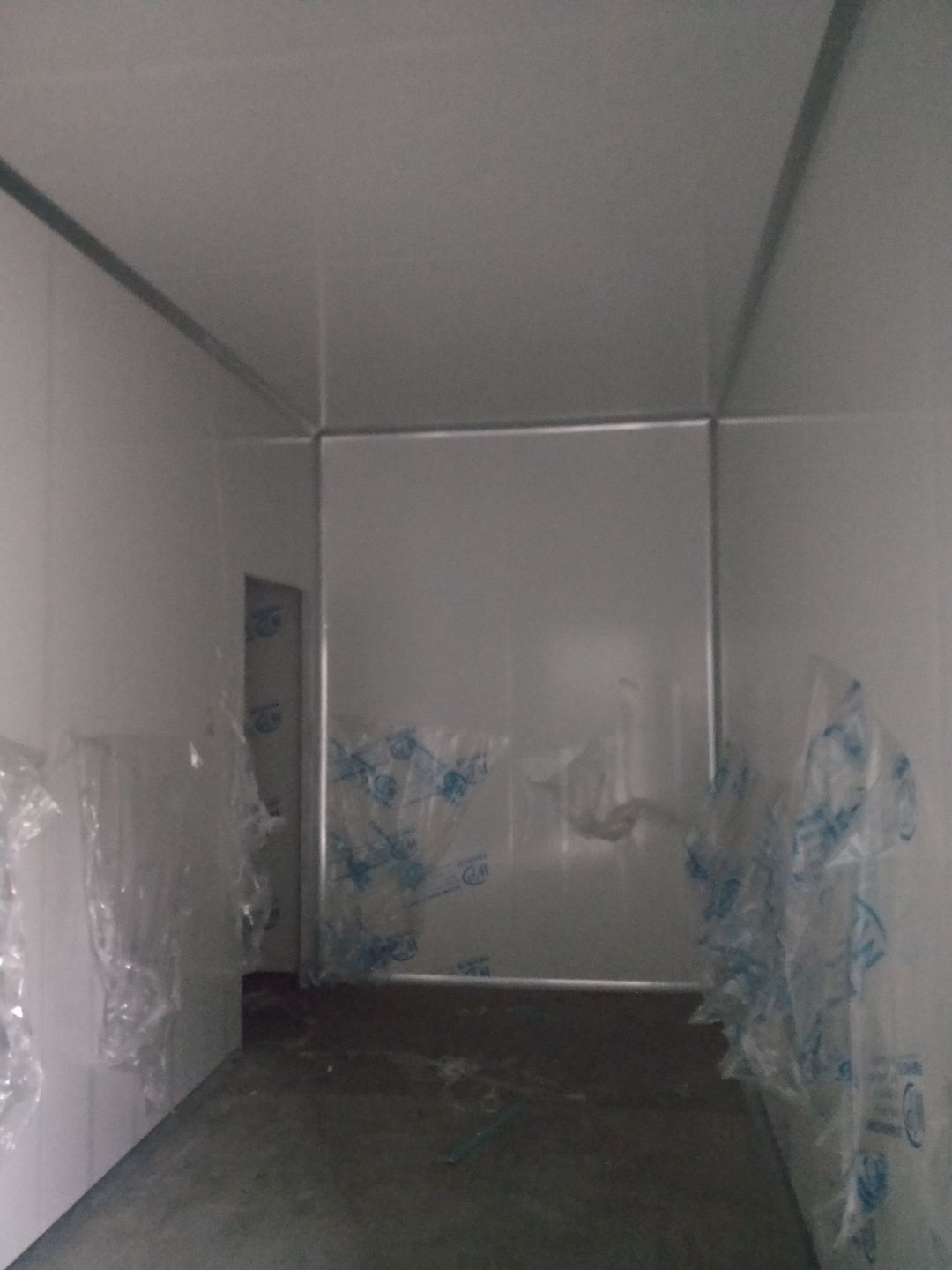

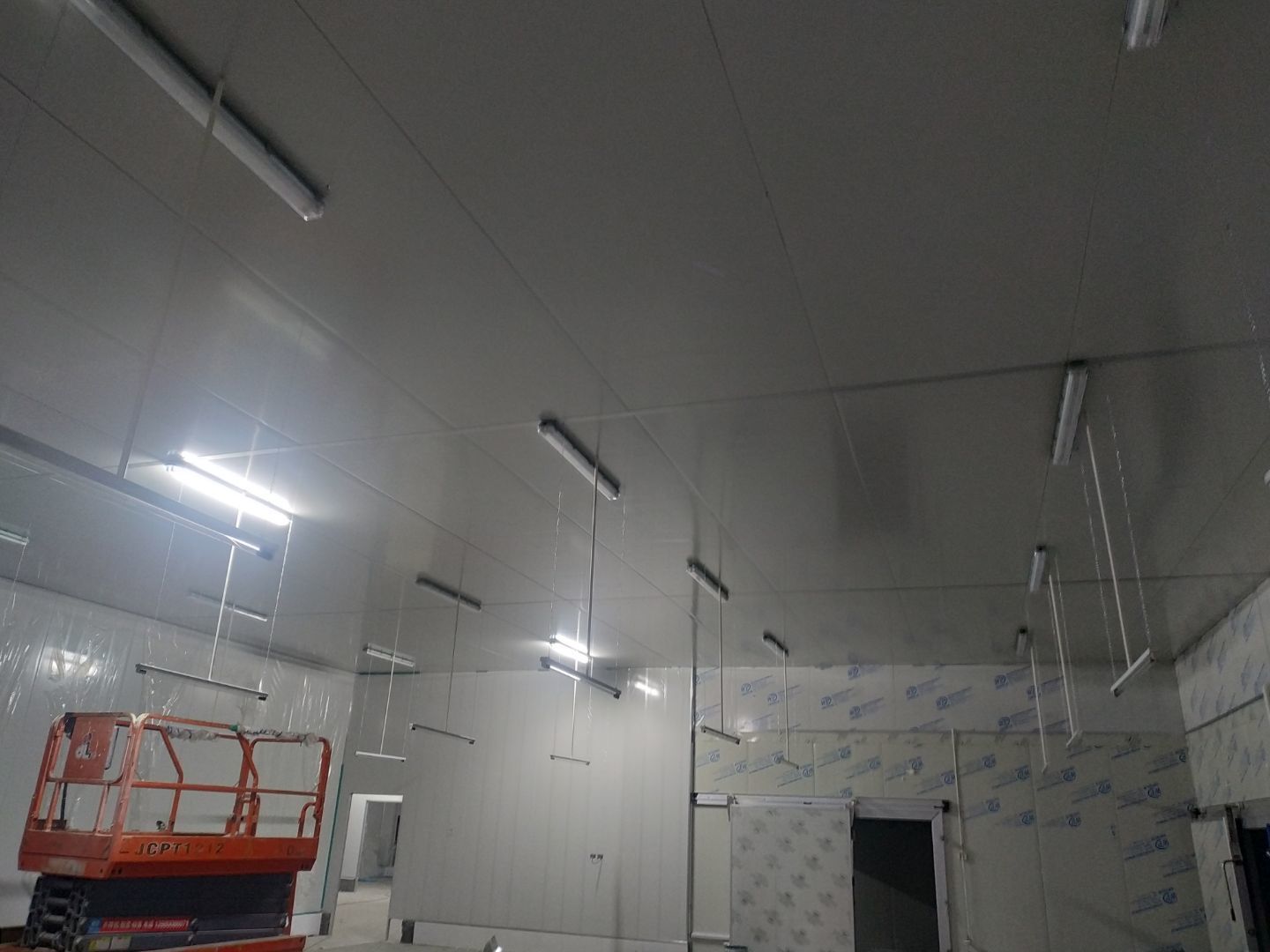

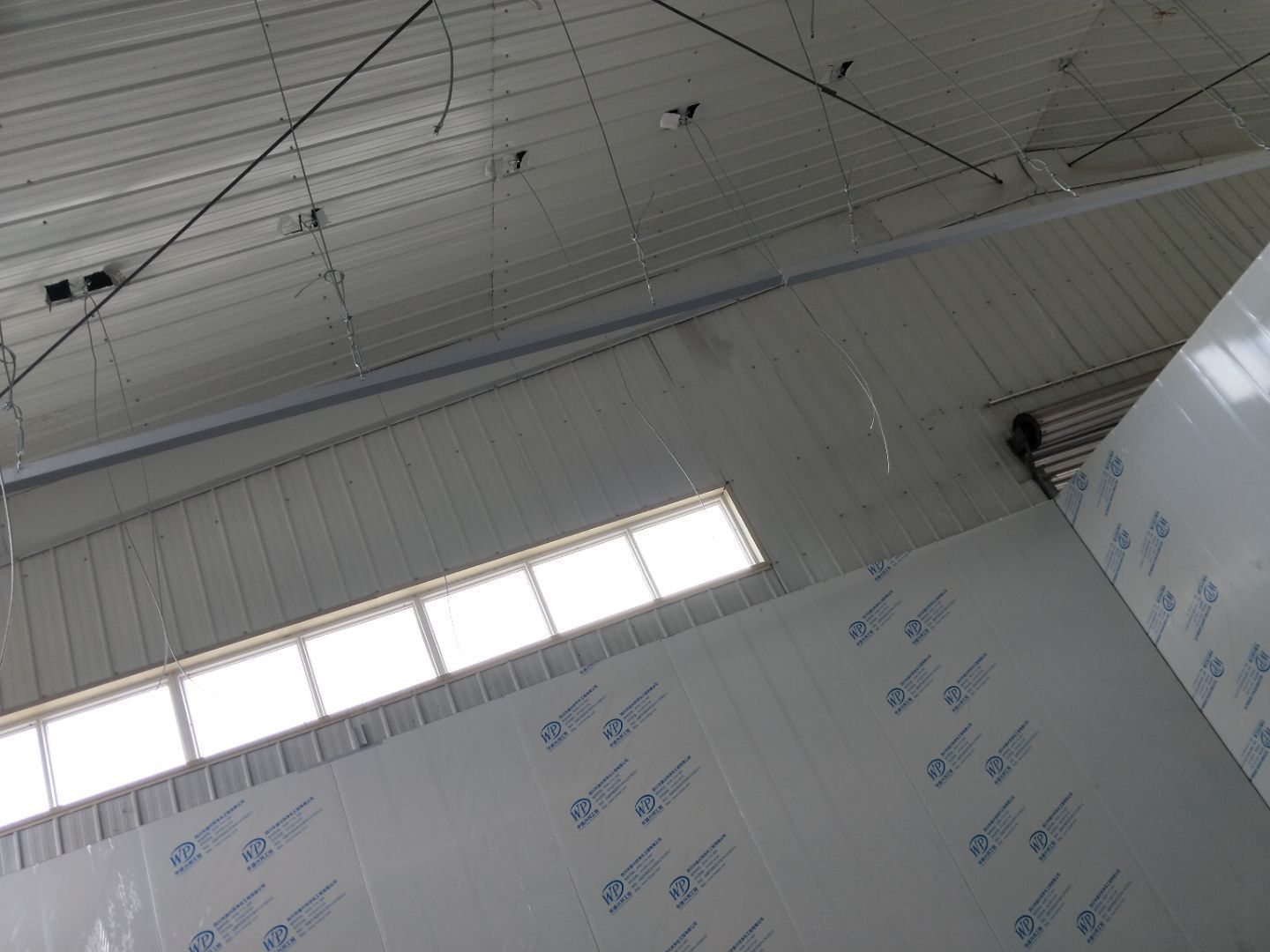

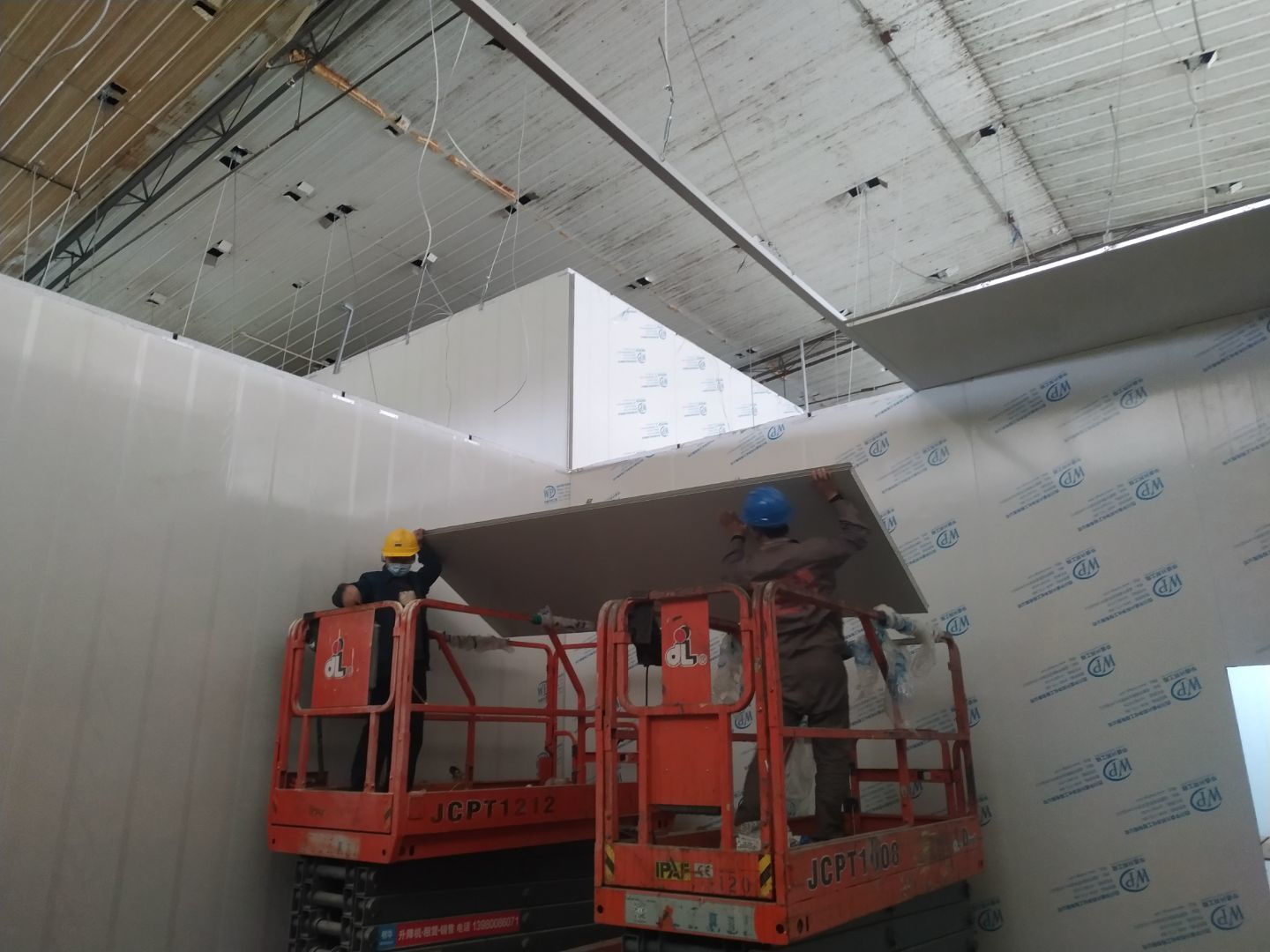

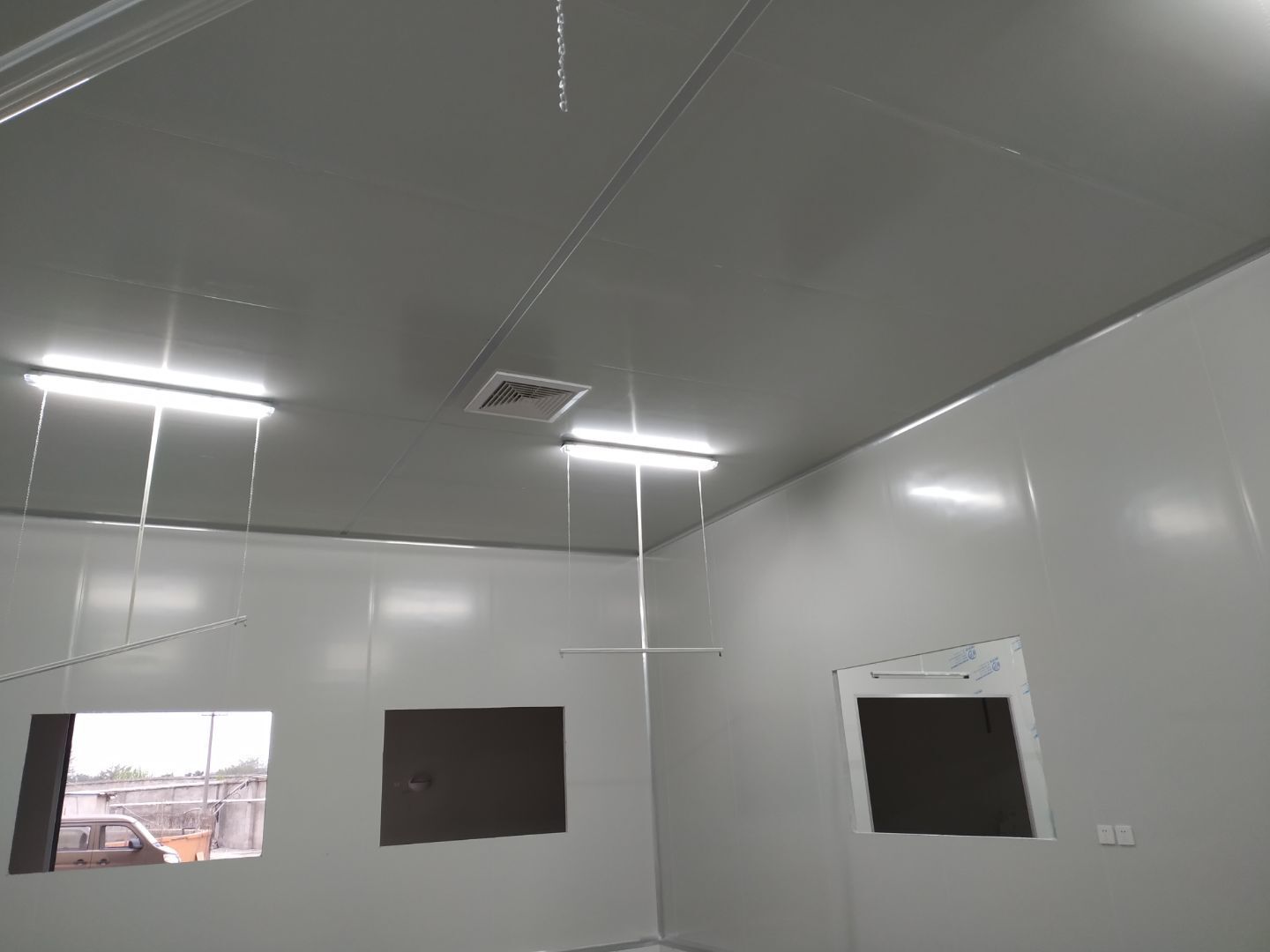

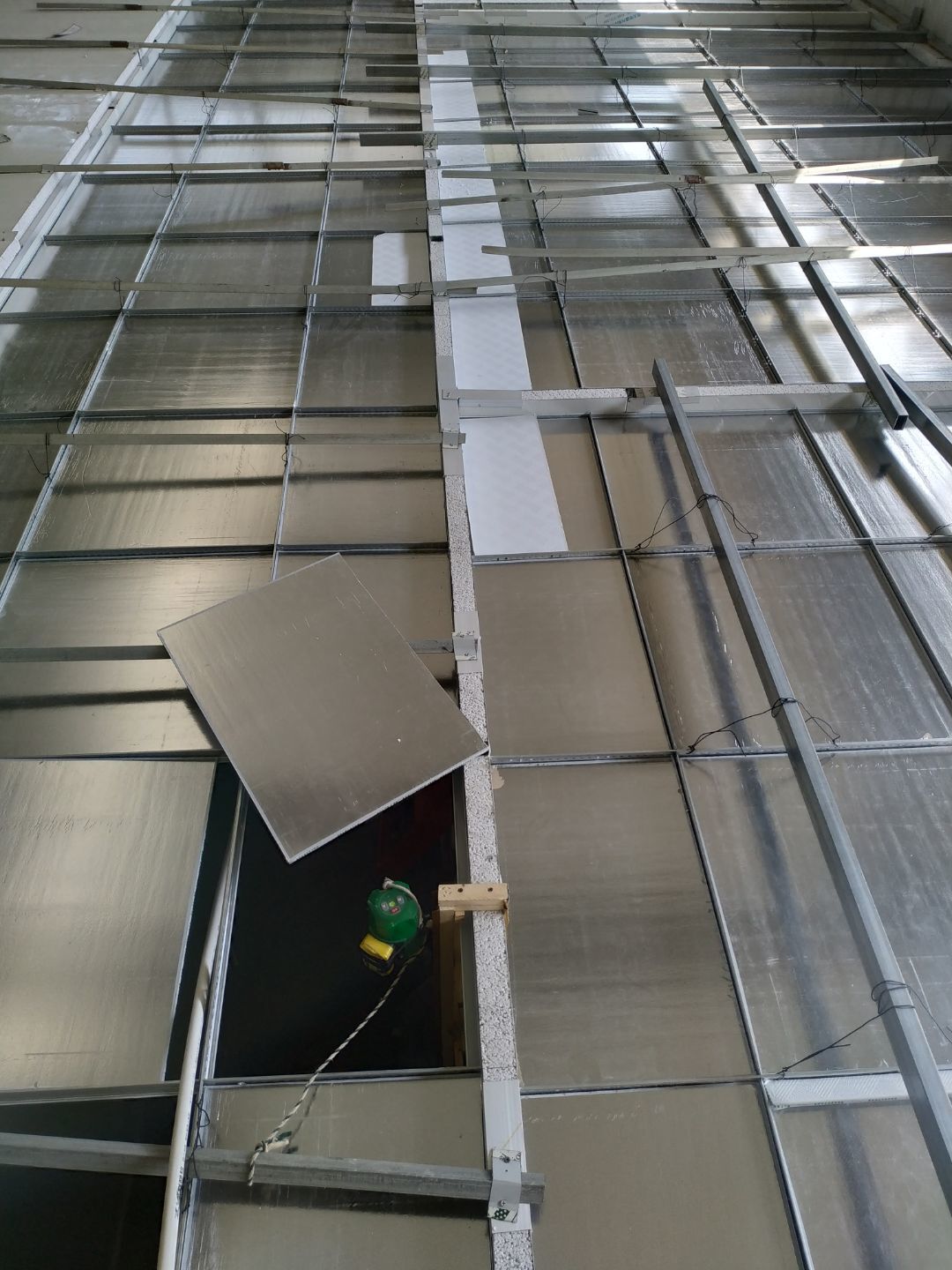

    窗户开洞完成,新增墙板安装完成80%,新增吊顶完成70%,拆包间包门洞完成,底漆施工完成。

  • 2020-11-02 09:26:20

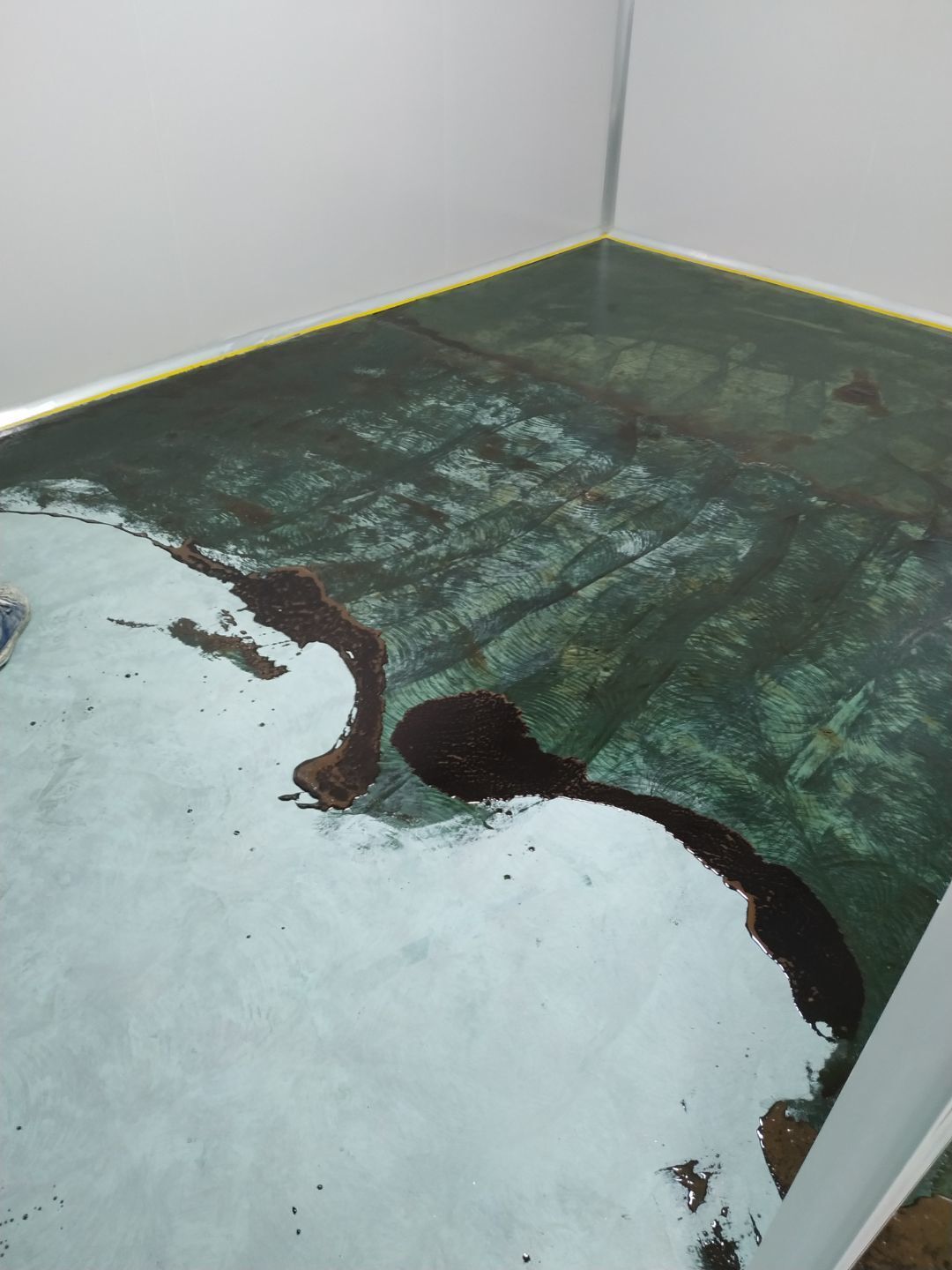

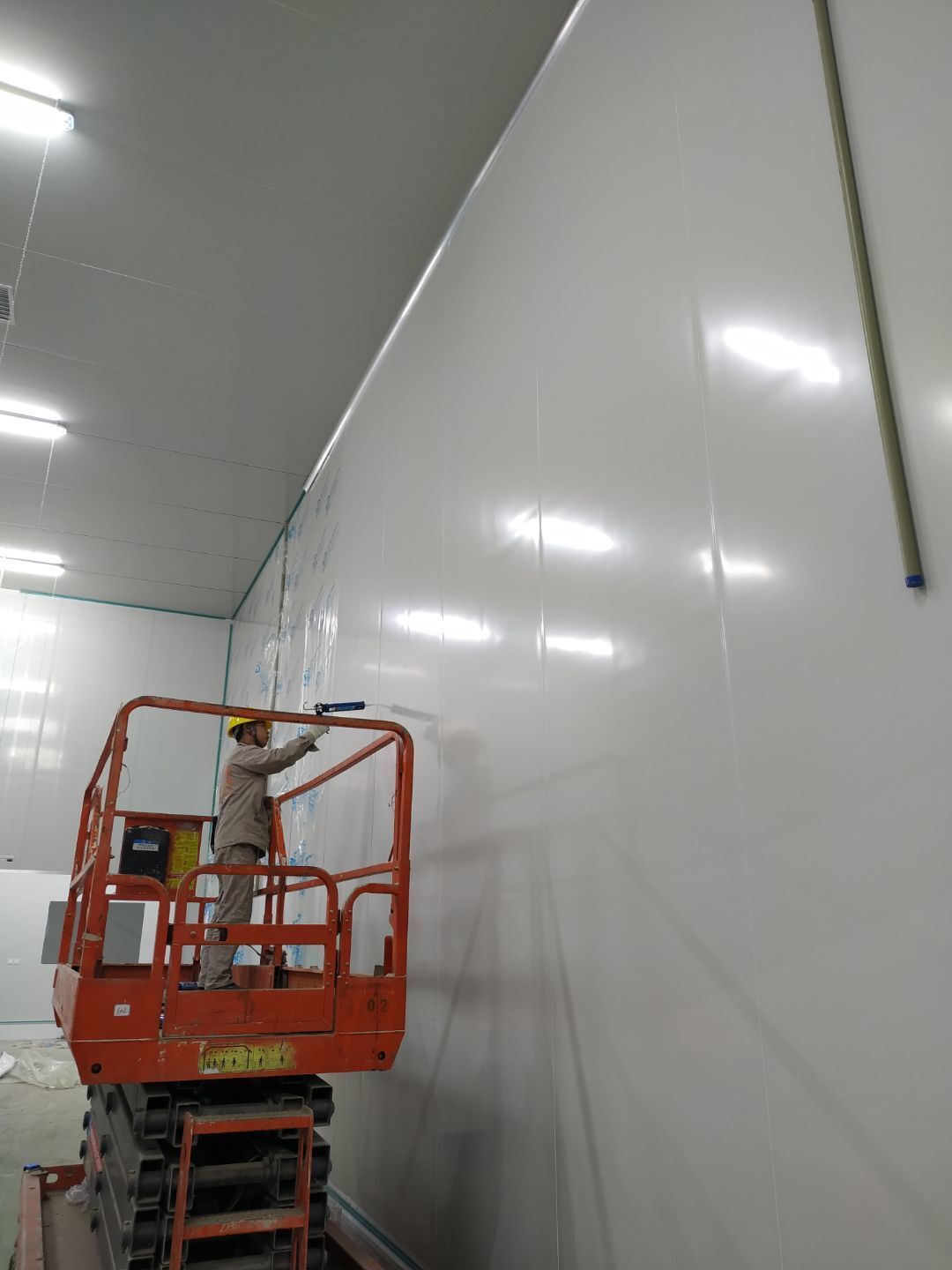

    新增墙板安装完成60%,新增顶板安装完成45%,车间底漆施工完成20%。

  • 2020-10-27 16:32:59

    撕膜打胶完成75%,圆弧安装完成70%,消防箱门制作完成,窗料下料完成,传递窗预制安装完成50%。

  • 2020-10-26 09:19:15

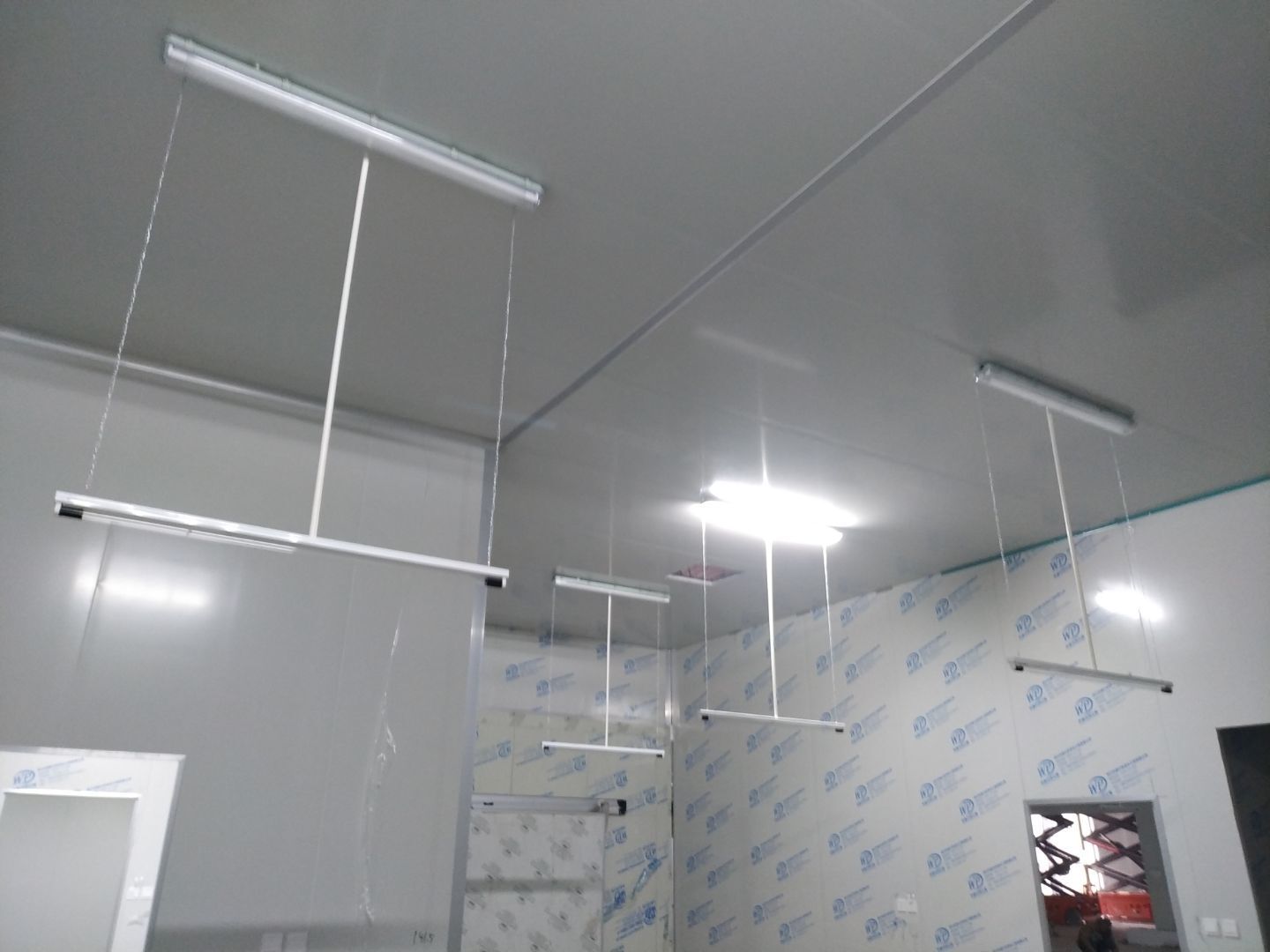

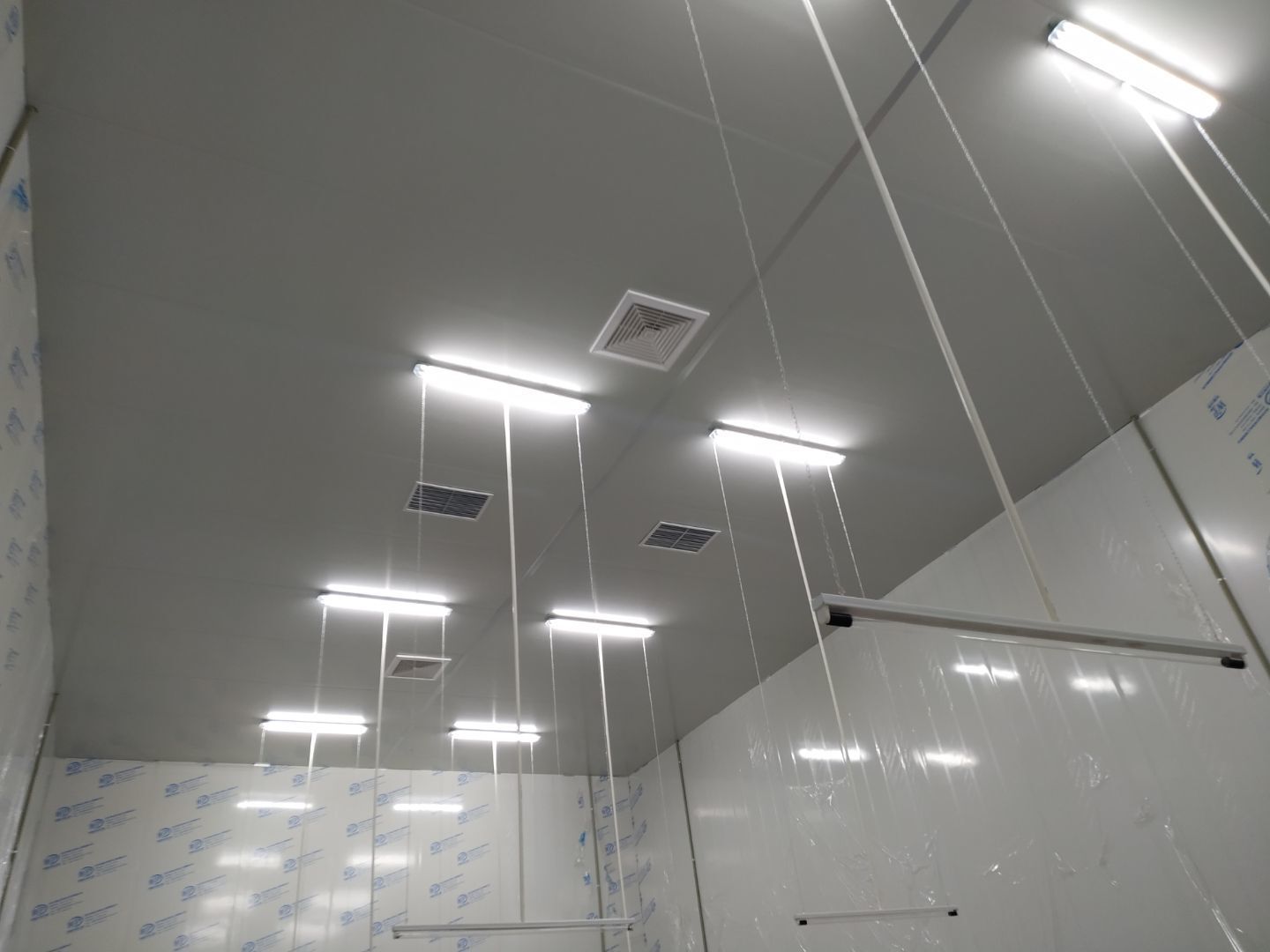

    撕膜打胶完成70%,圆弧安装完成60%,换气扇安装完成,进气百叶安装完成,照明灯和紫外线灯通电实验完成。

  • 2020-10-23 09:42:36

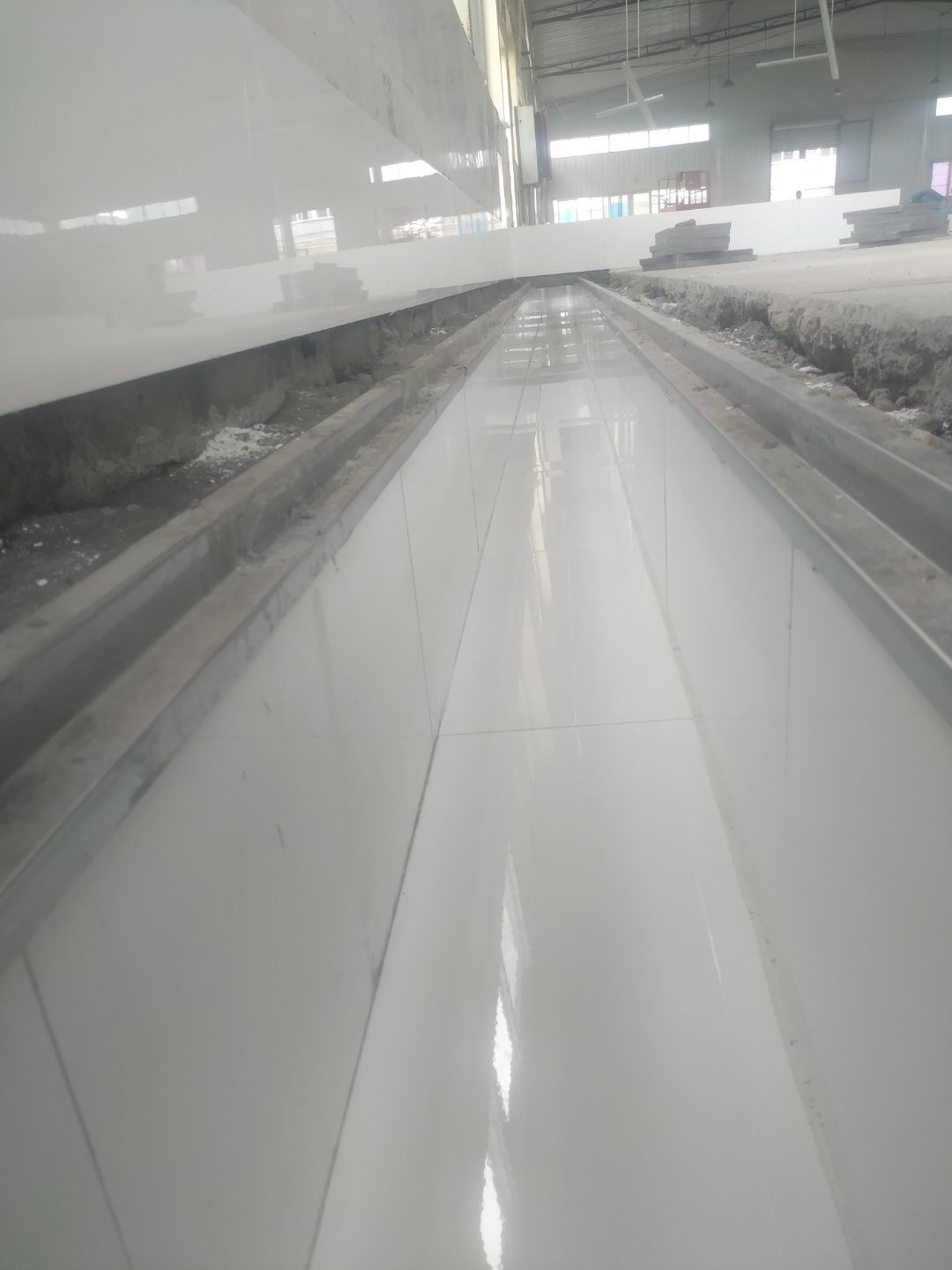

    顶板安装完成95%,新增排水沟安装完成80%(剩余内包材消毒杀菌和地砖同步安装),灯具安装完成80%,撕膜打胶完成45%,圆弧安装35%。室外排水管安装完成,三防板安装完成。

  • 2020-10-21 09:25:00

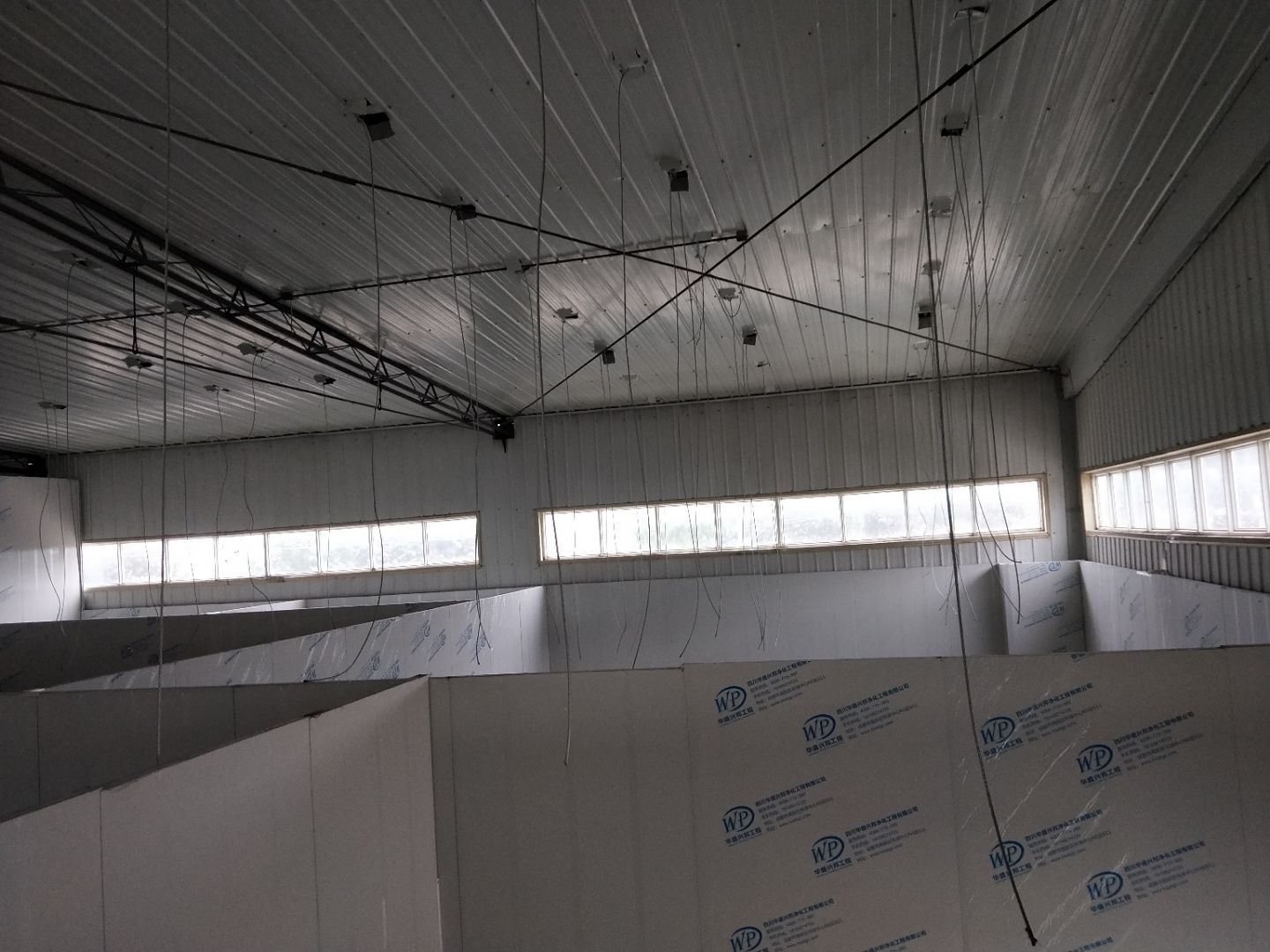

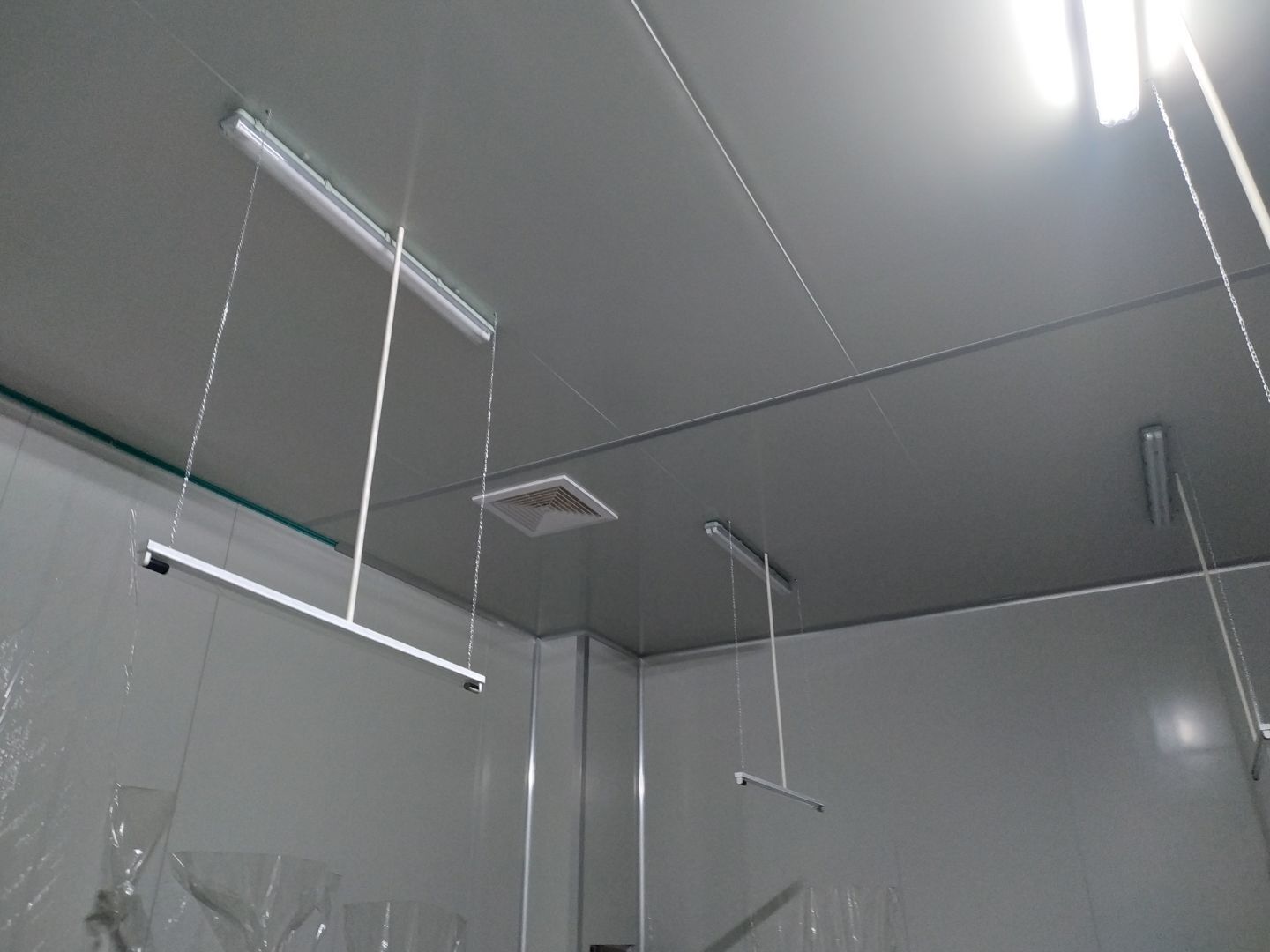

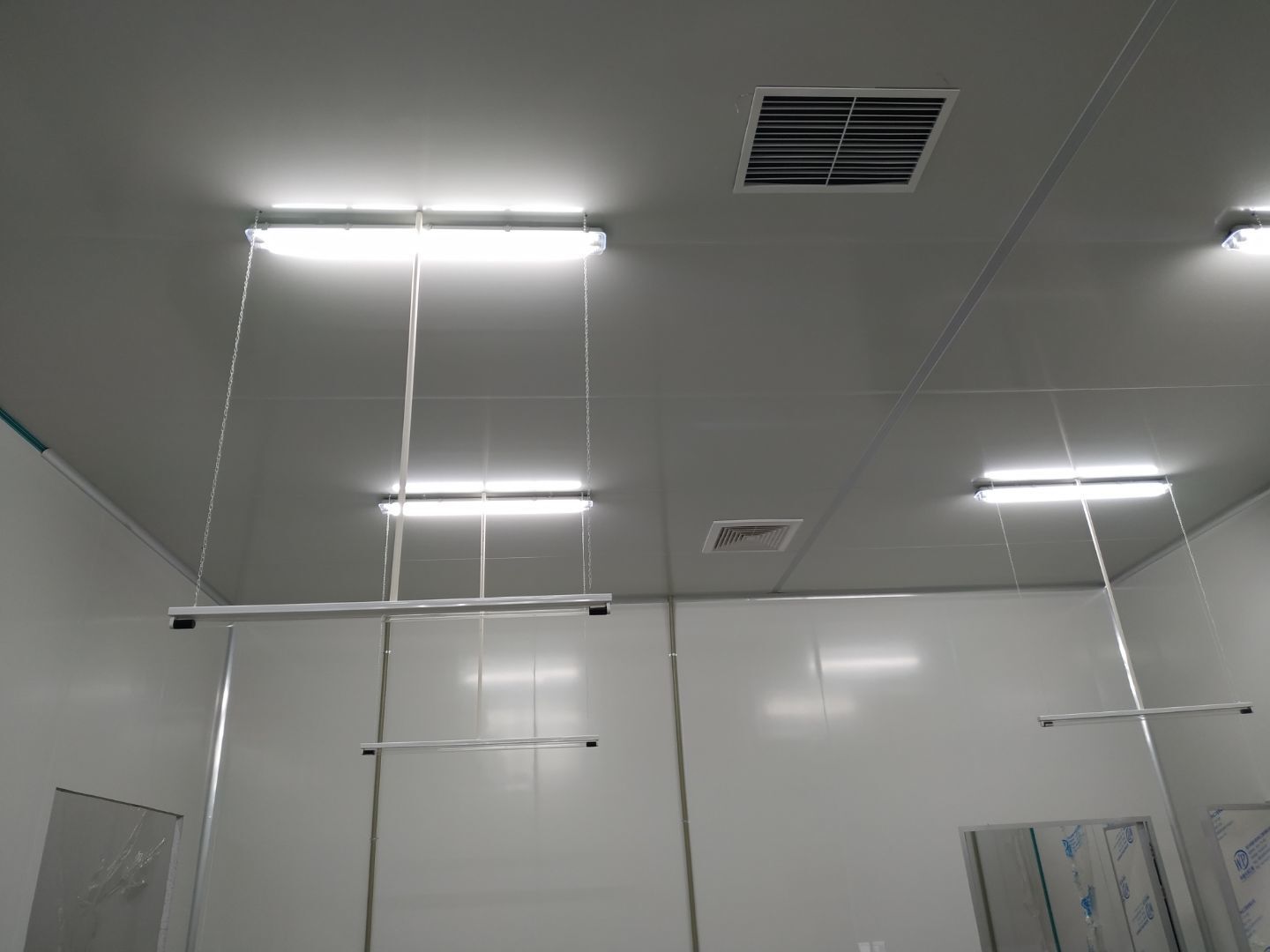

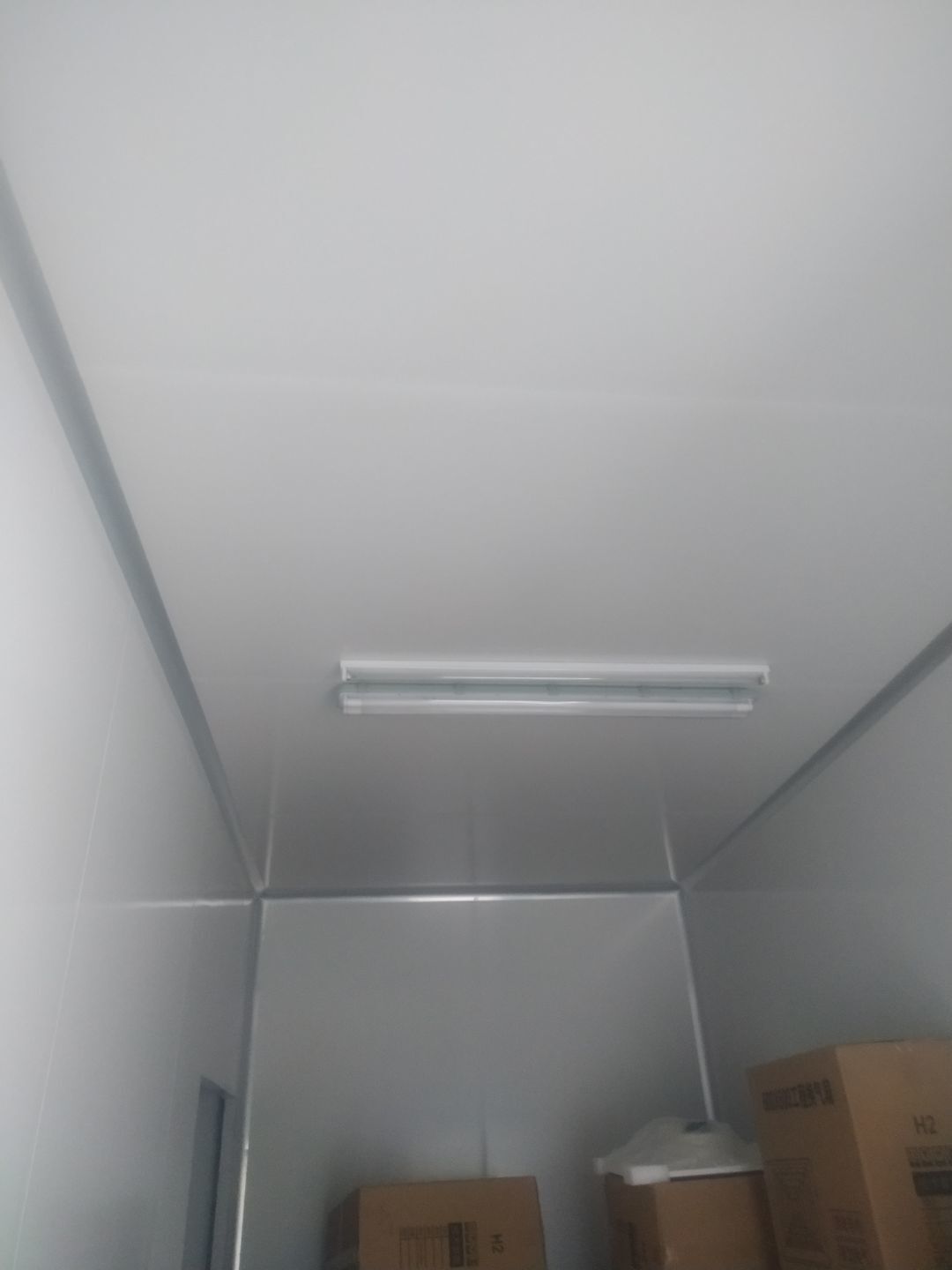

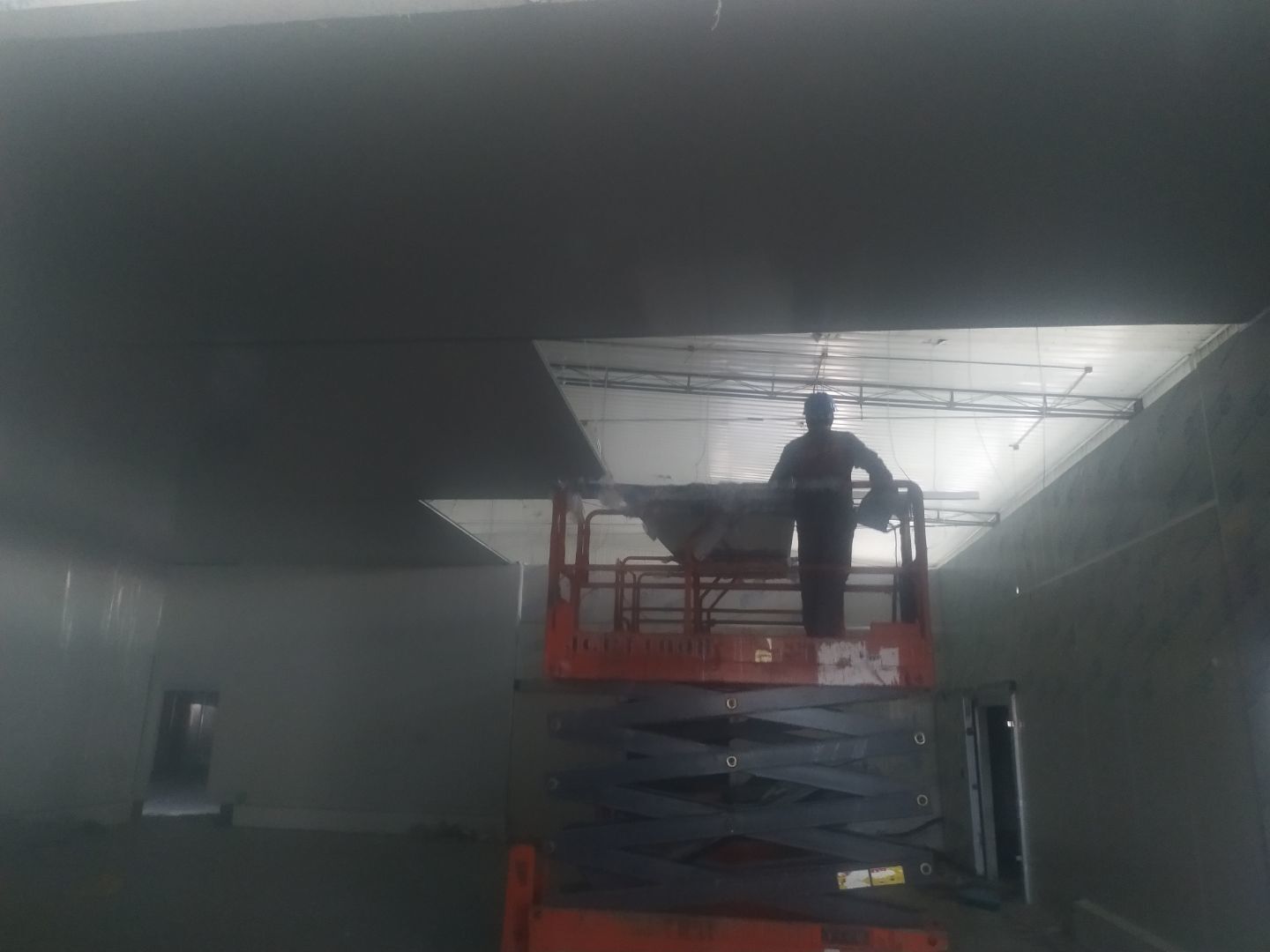

    吊顶完成90%,换气扇开孔完成,换气扇安装完成25%,穿线配管完成60%。

  • 2020-10-19 09:37:16

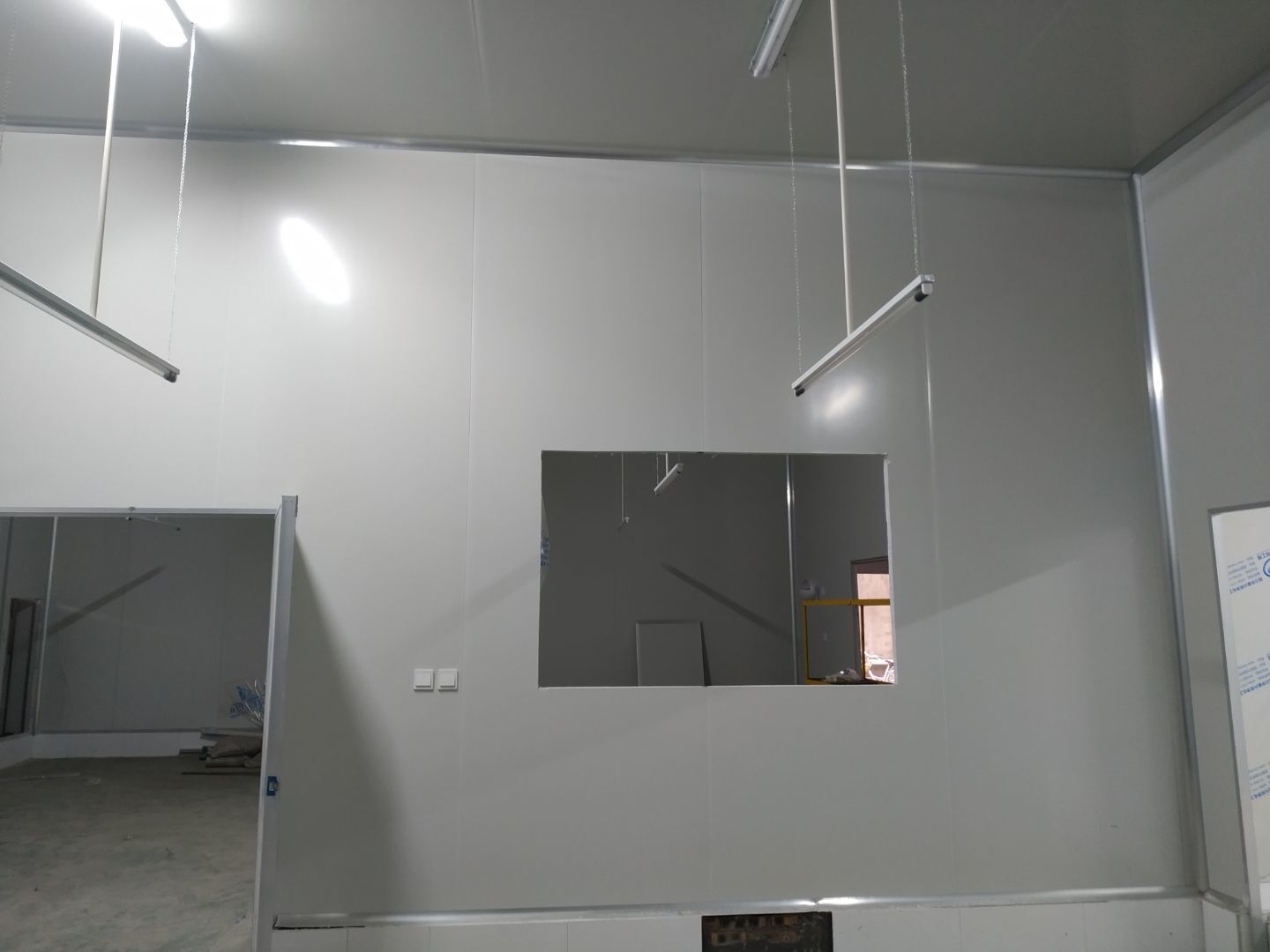

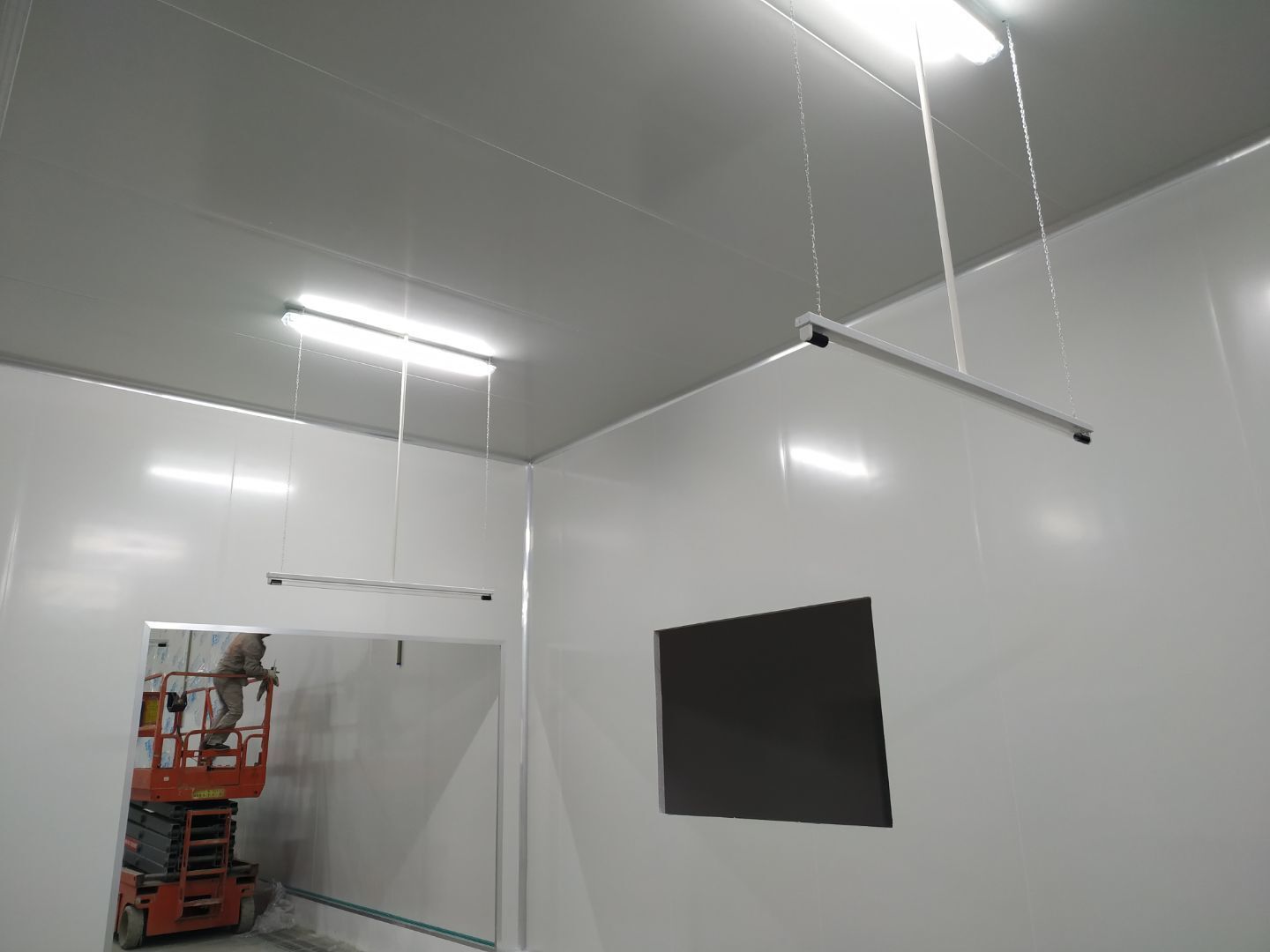

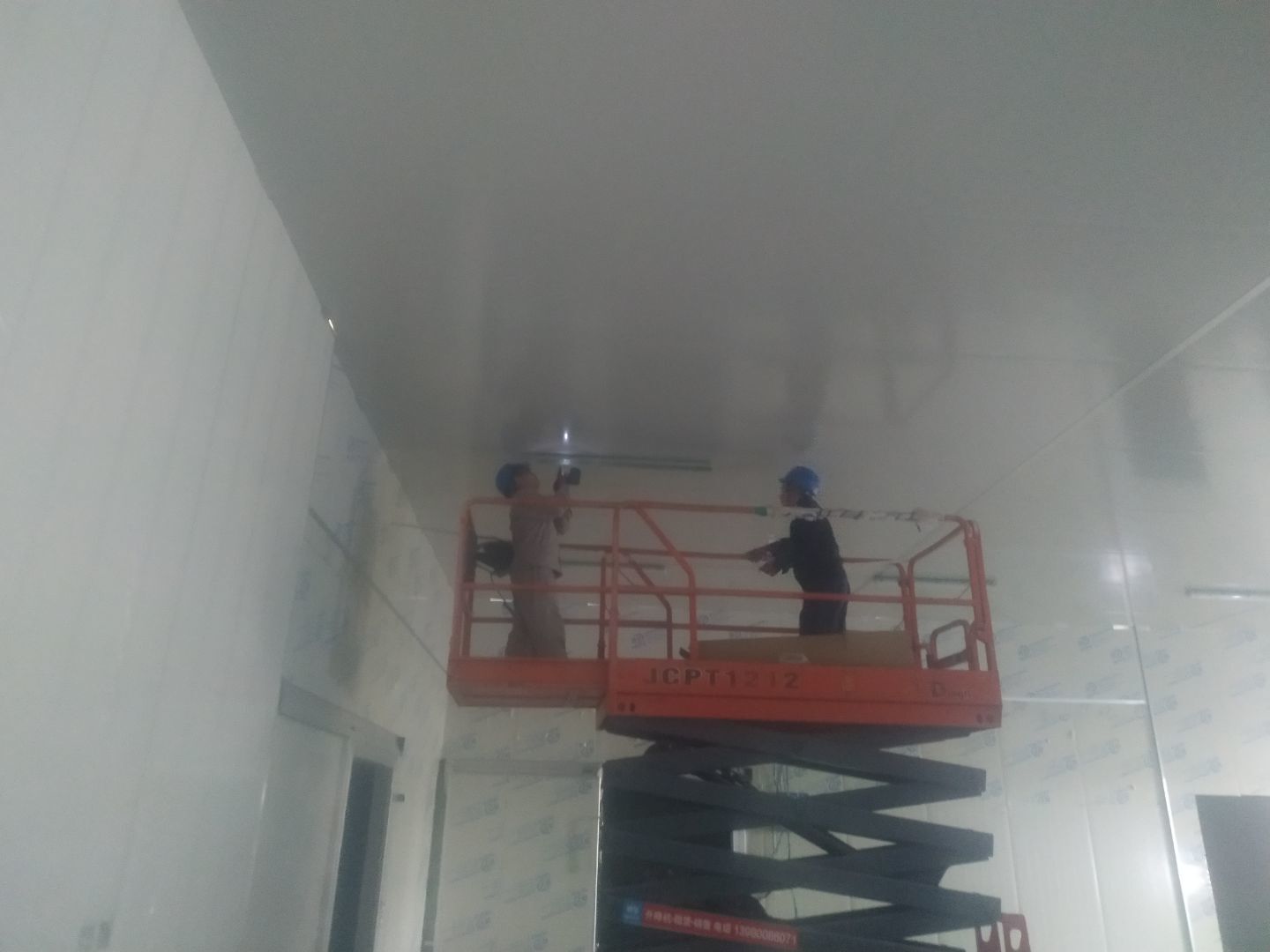

    墙板安装完成99%,卷帘门门套安装完成,室内排水管安装完成,室外排水管安装完成90%,灯具插座配管穿线完成45%。

  • 2020-10-16 10:35:13

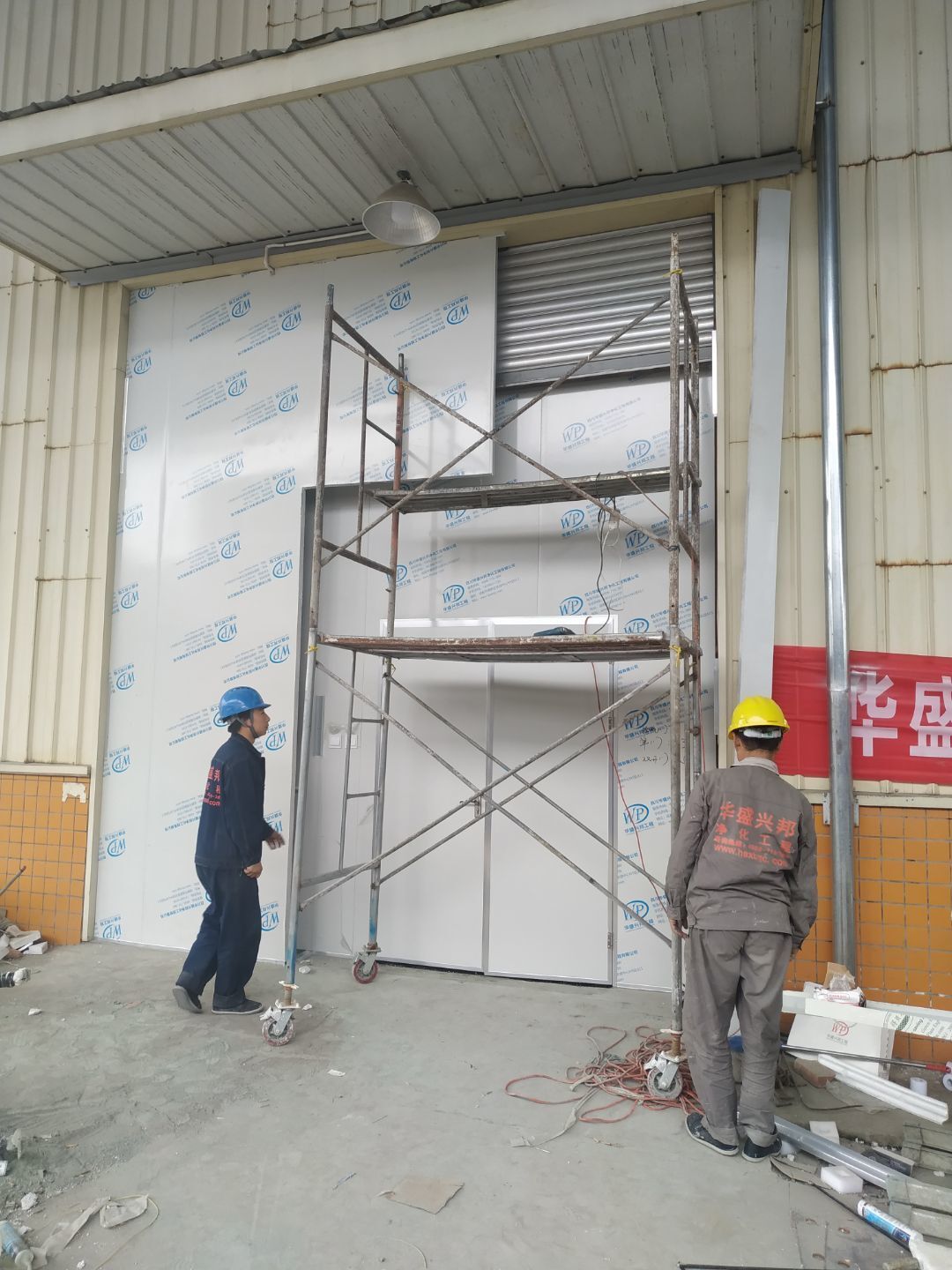

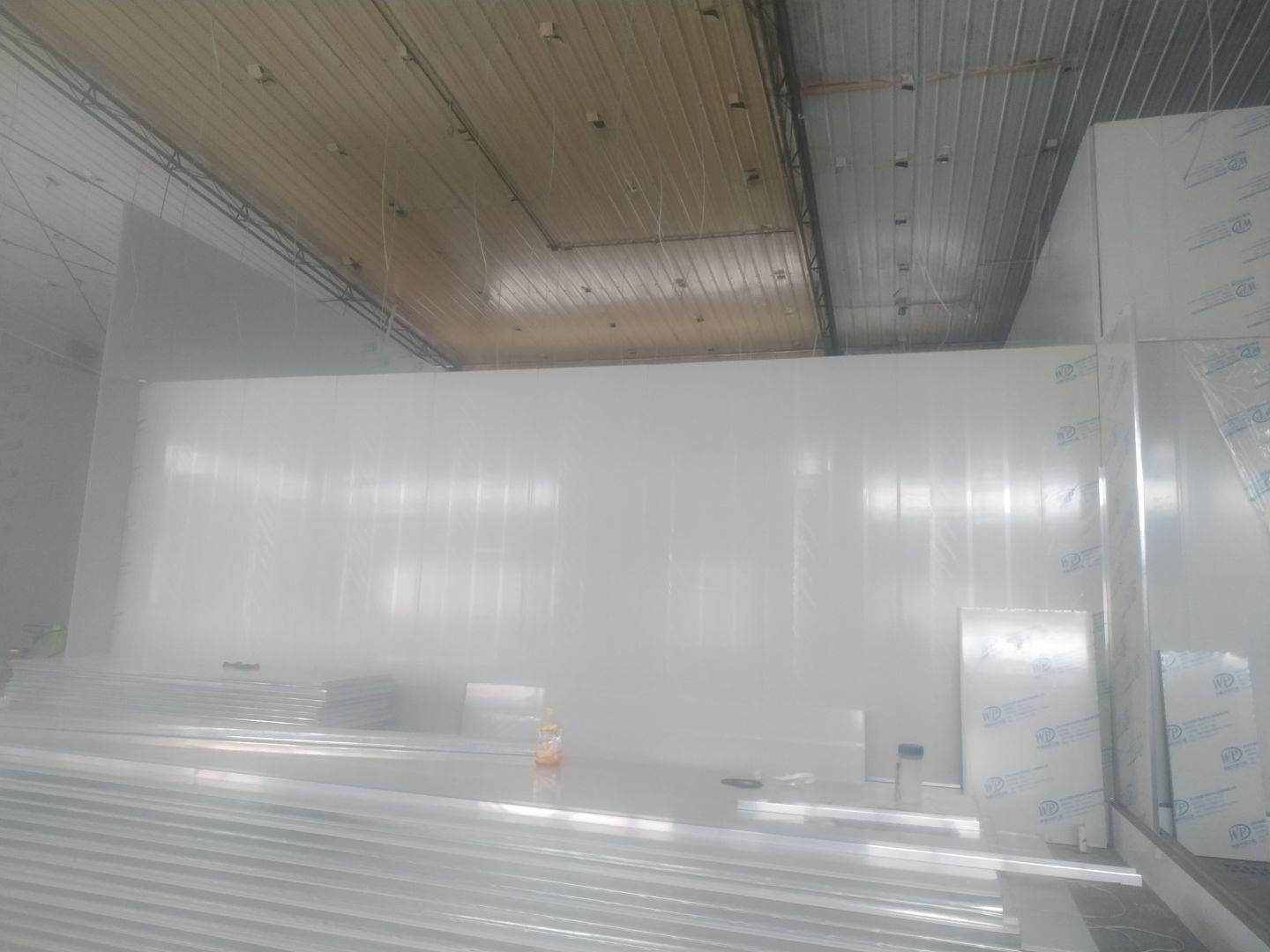

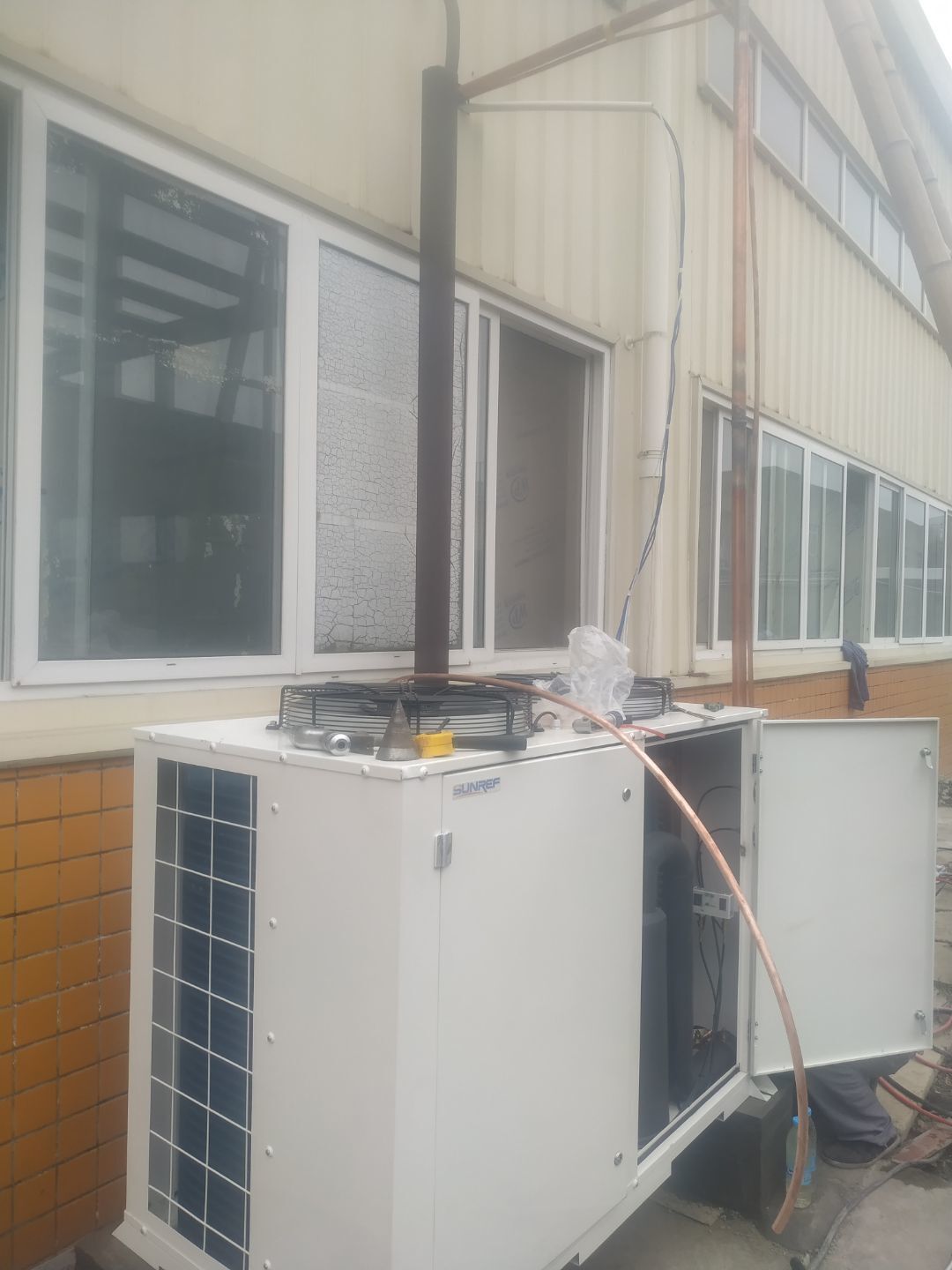

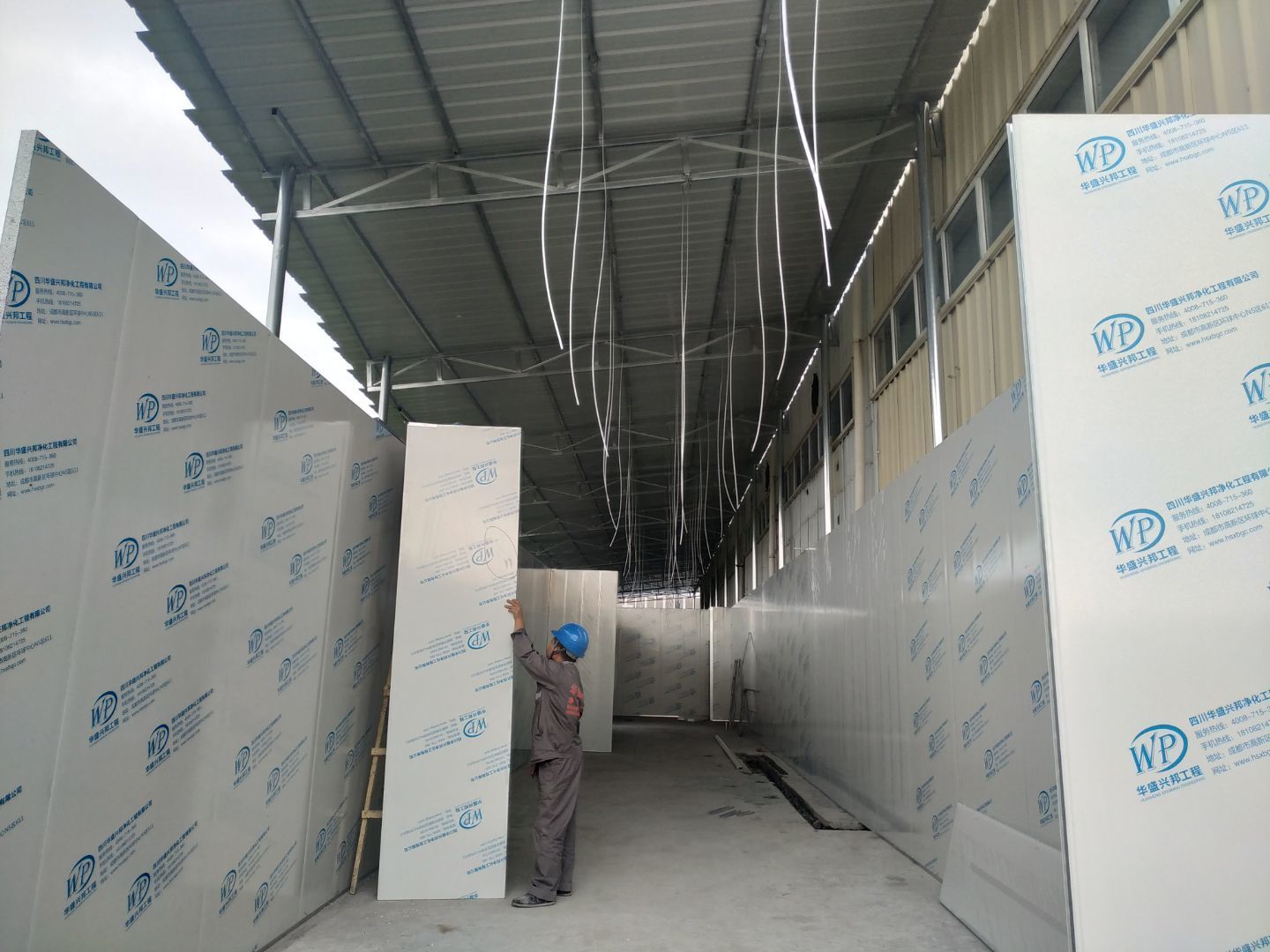

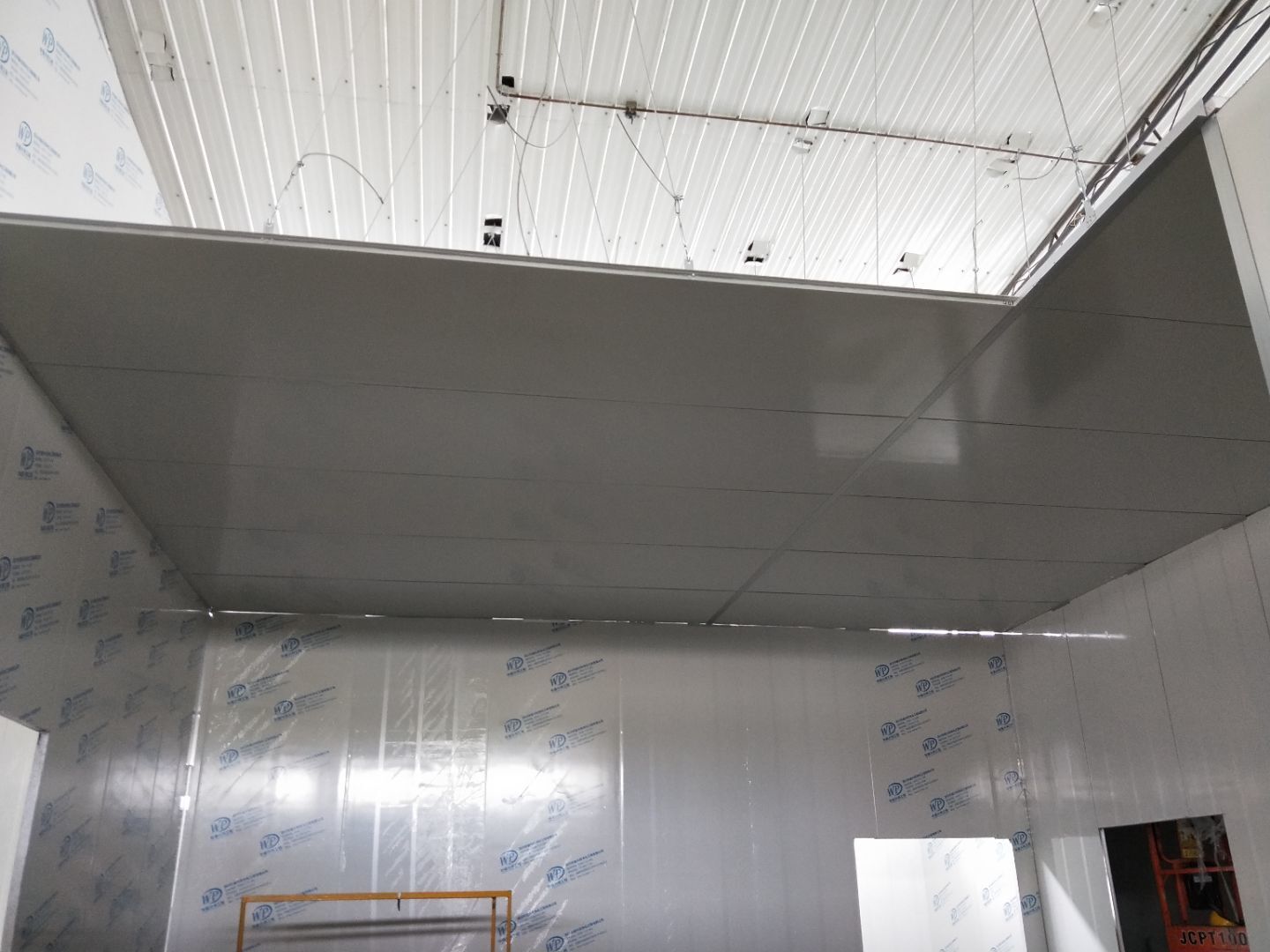

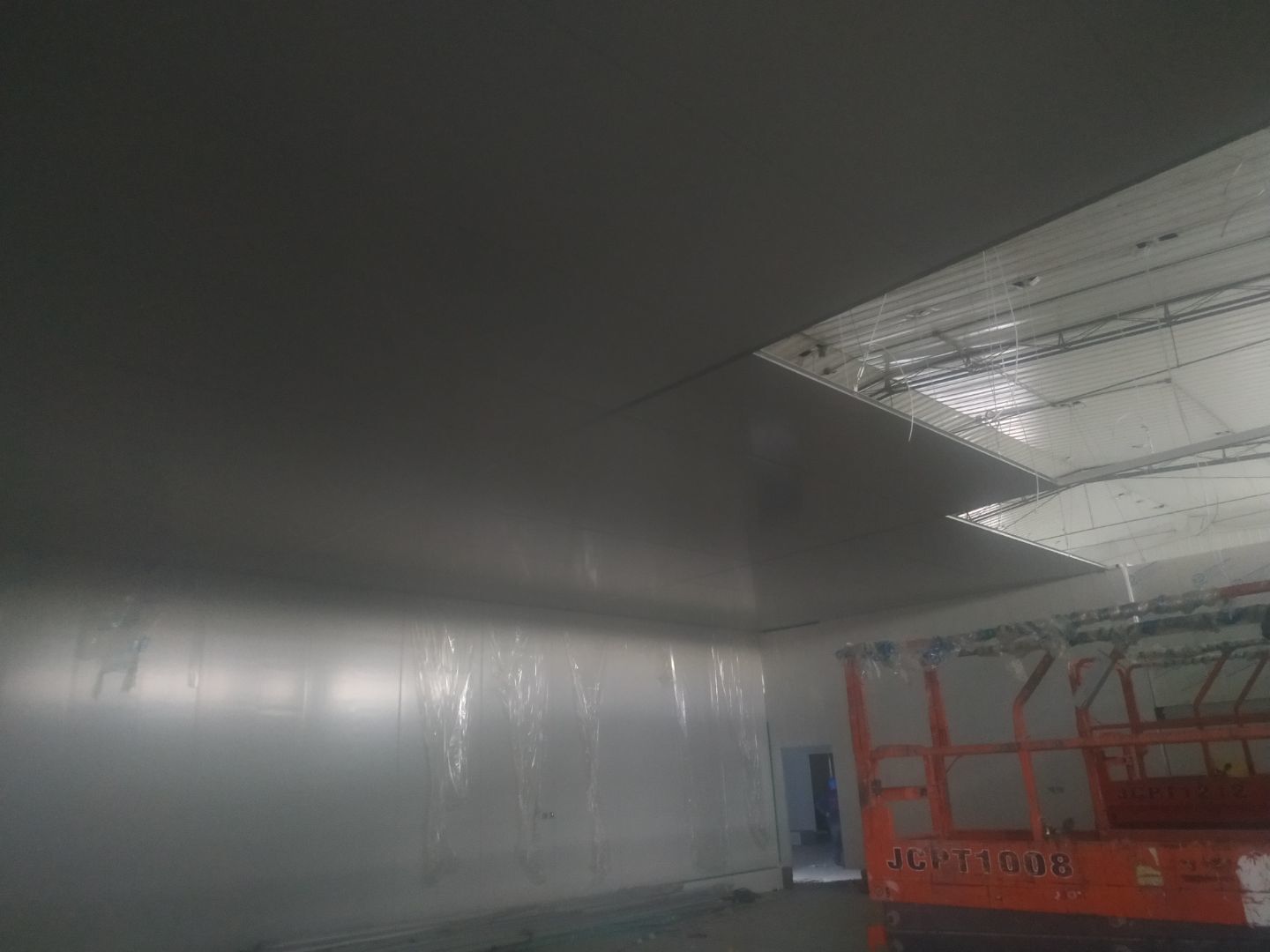

    第三车彩板进场卸货,墙板安装完成90%,顶板安装完成50%,灯具安装完成25%,冻库外机就位完成,铜管焊接完成。

  • 2020-10-15 09:25:13

    排水沟和排水管切割完成;顶板安装完成45%,水电材料到场,开关插座开孔完成30%。

  • 2020-10-09 10:42:02

    车间墙板施工

  • 2020-10-09 10:41:34

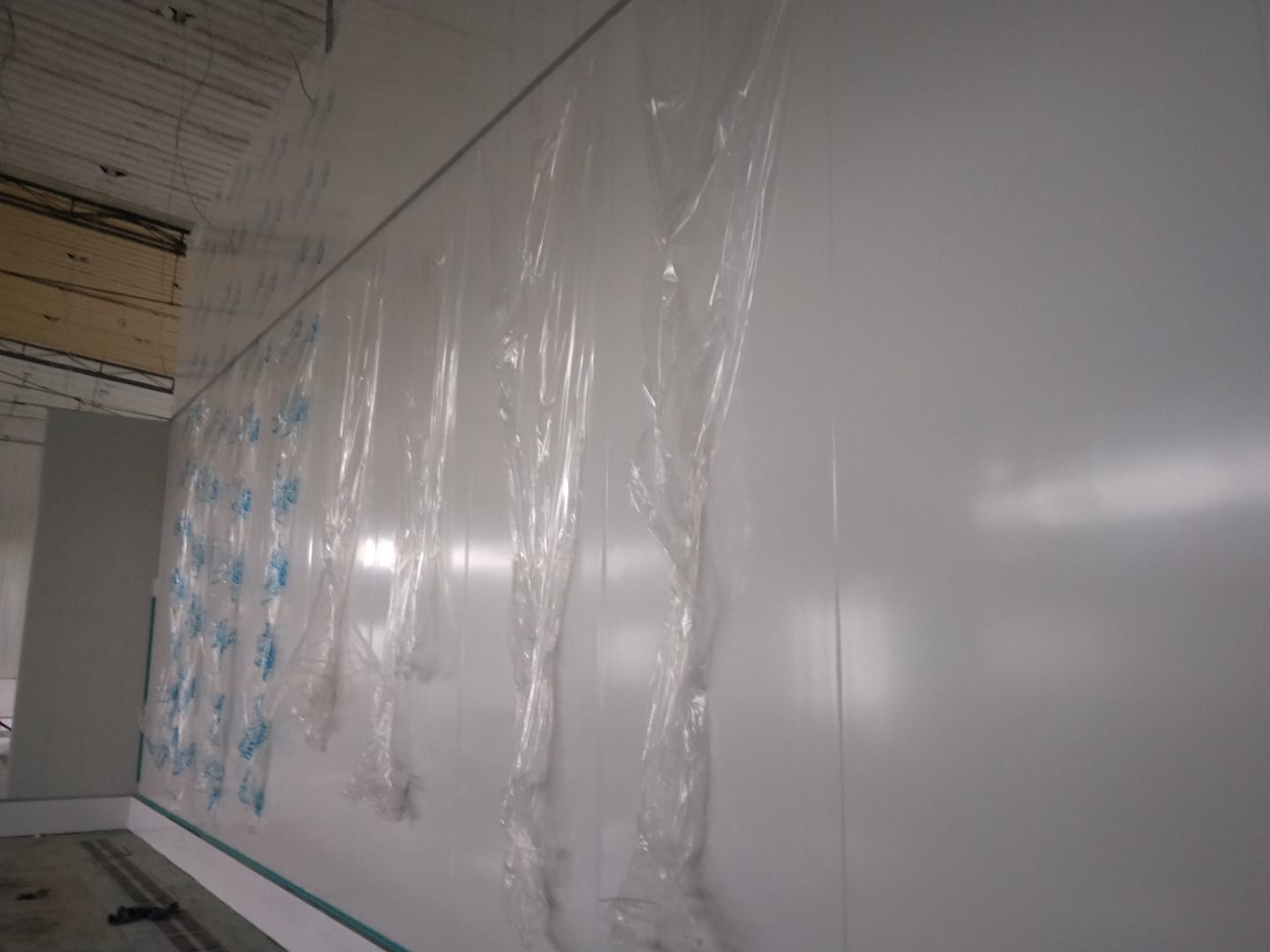

    胶条完成30% 圆弧完成15% 撕膜打胶

  • 2020-10-09 10:40:39

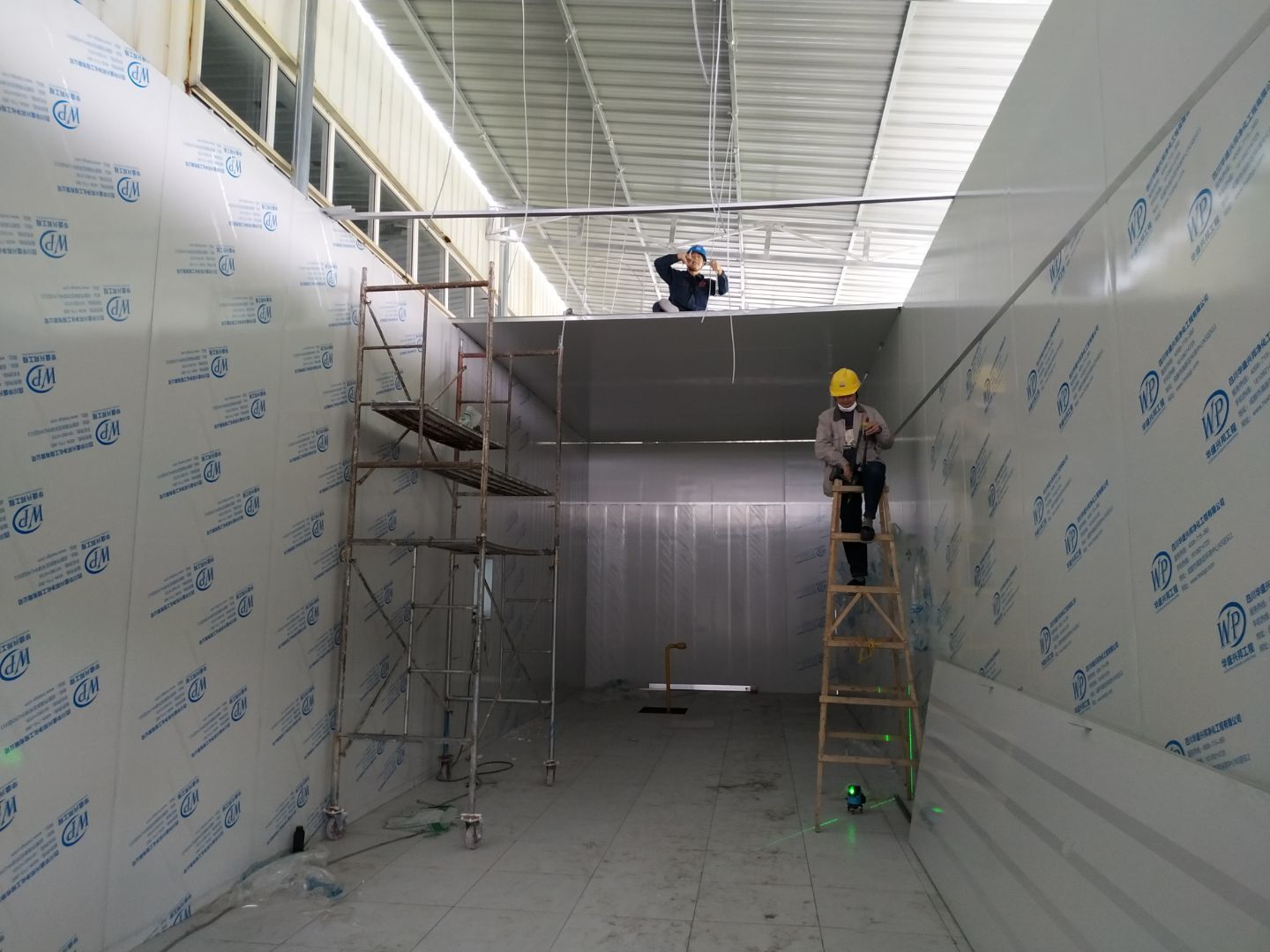

    吊顶完成10% 挂T铝加钢绳打角铝等吊顶准备工作,顶板完成35% 圆弧完成5% 地槽完成95% 胶条完成15%

  • 2020-09-30 10:03:49

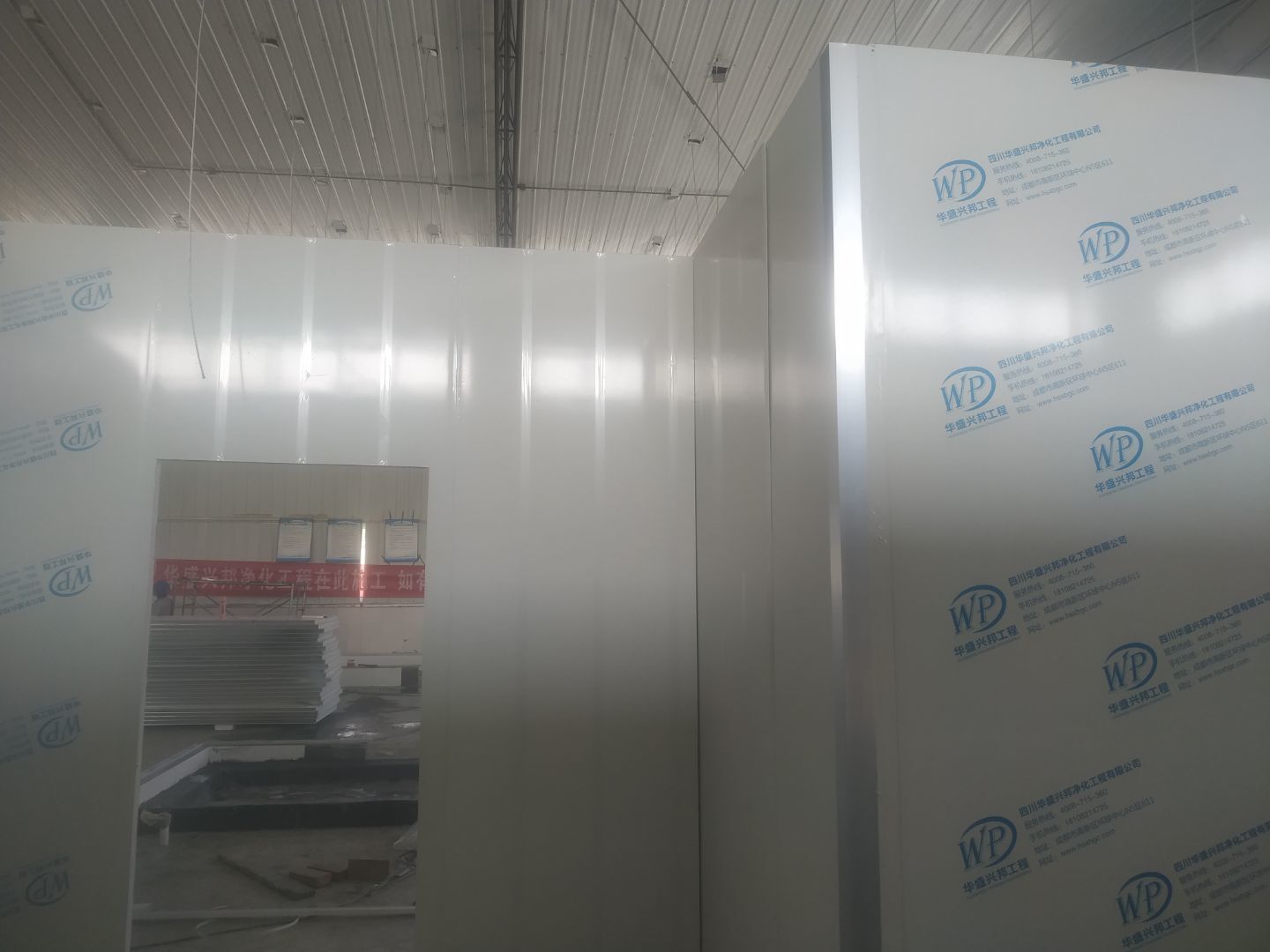

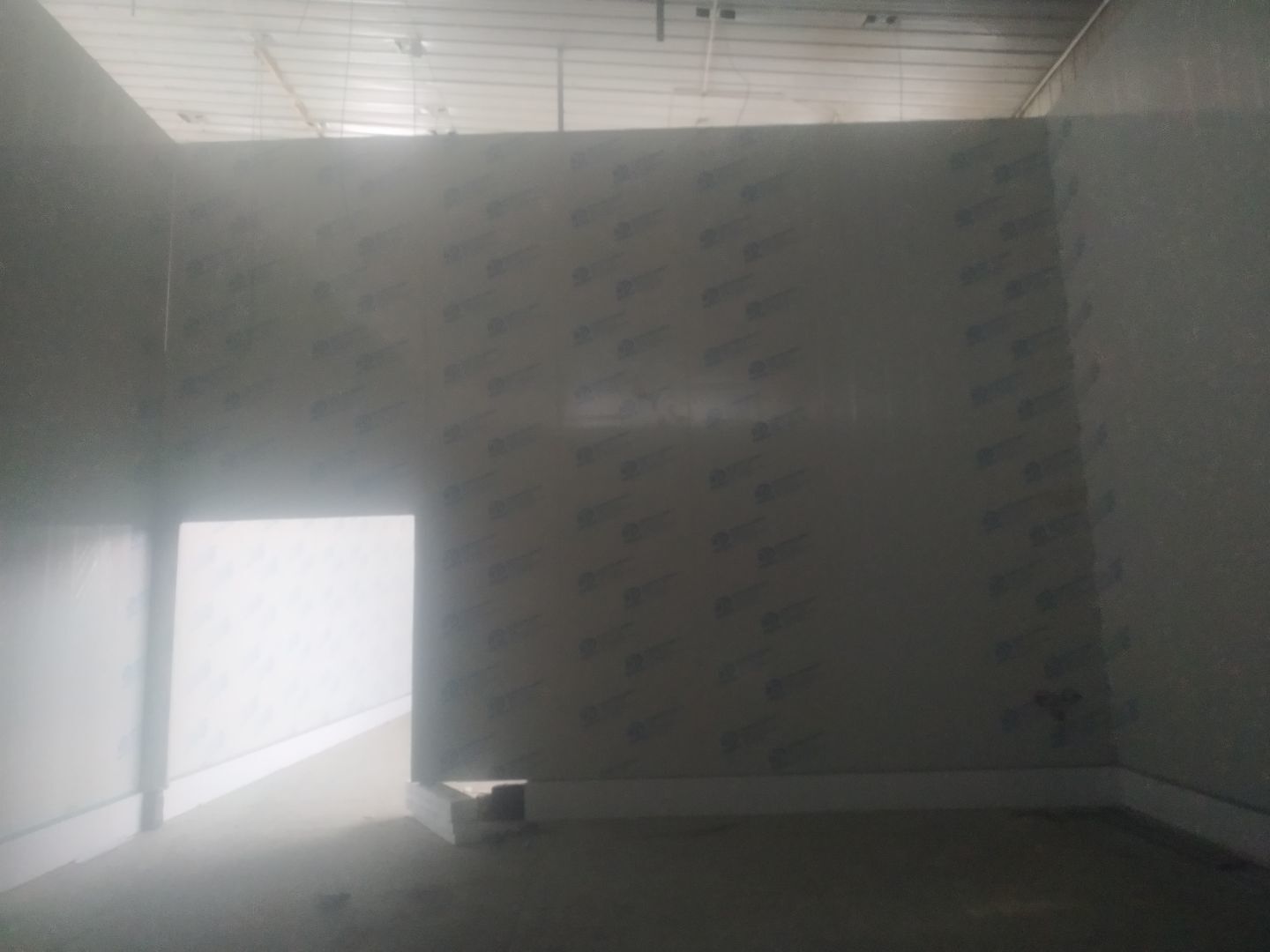

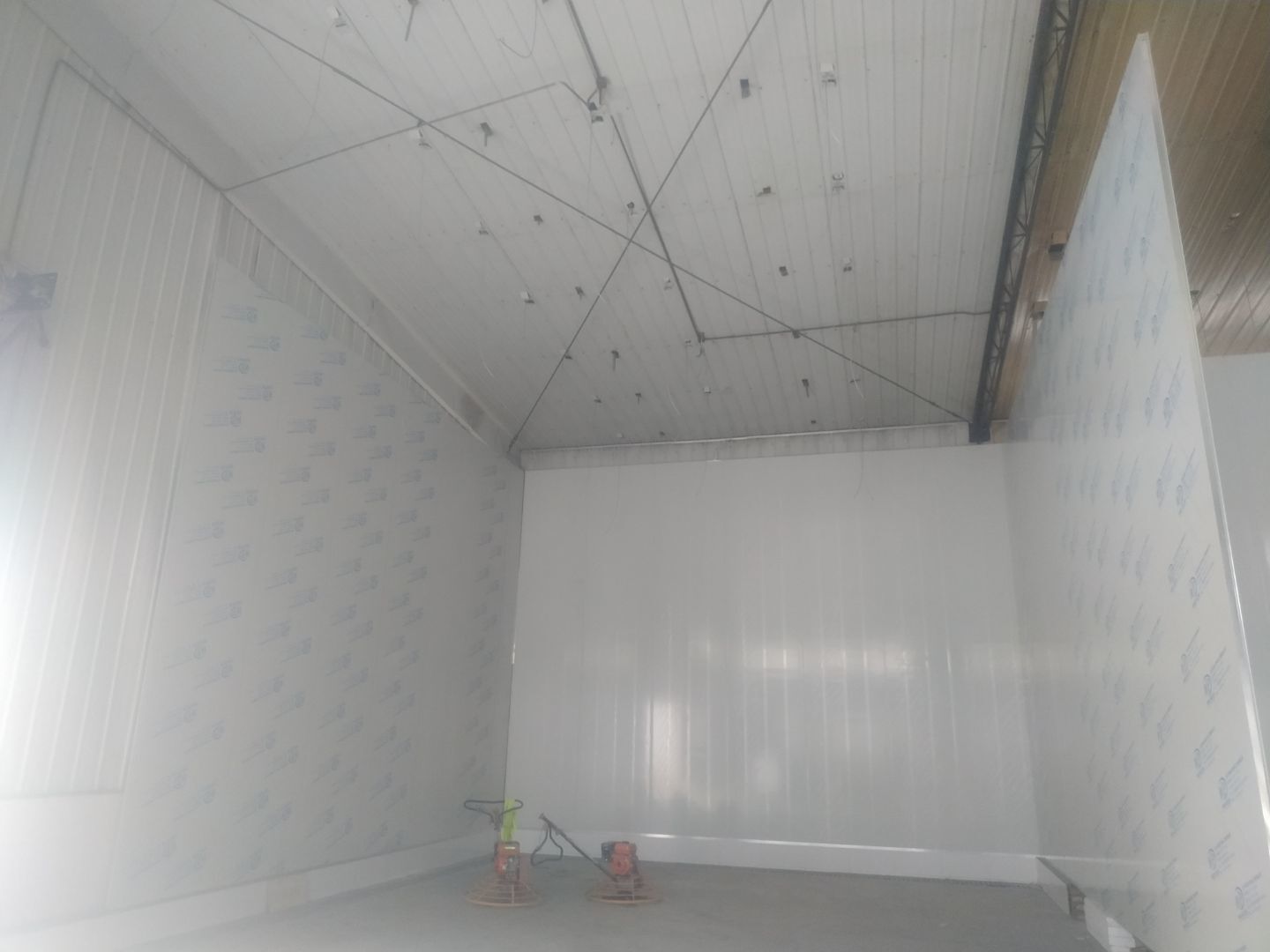

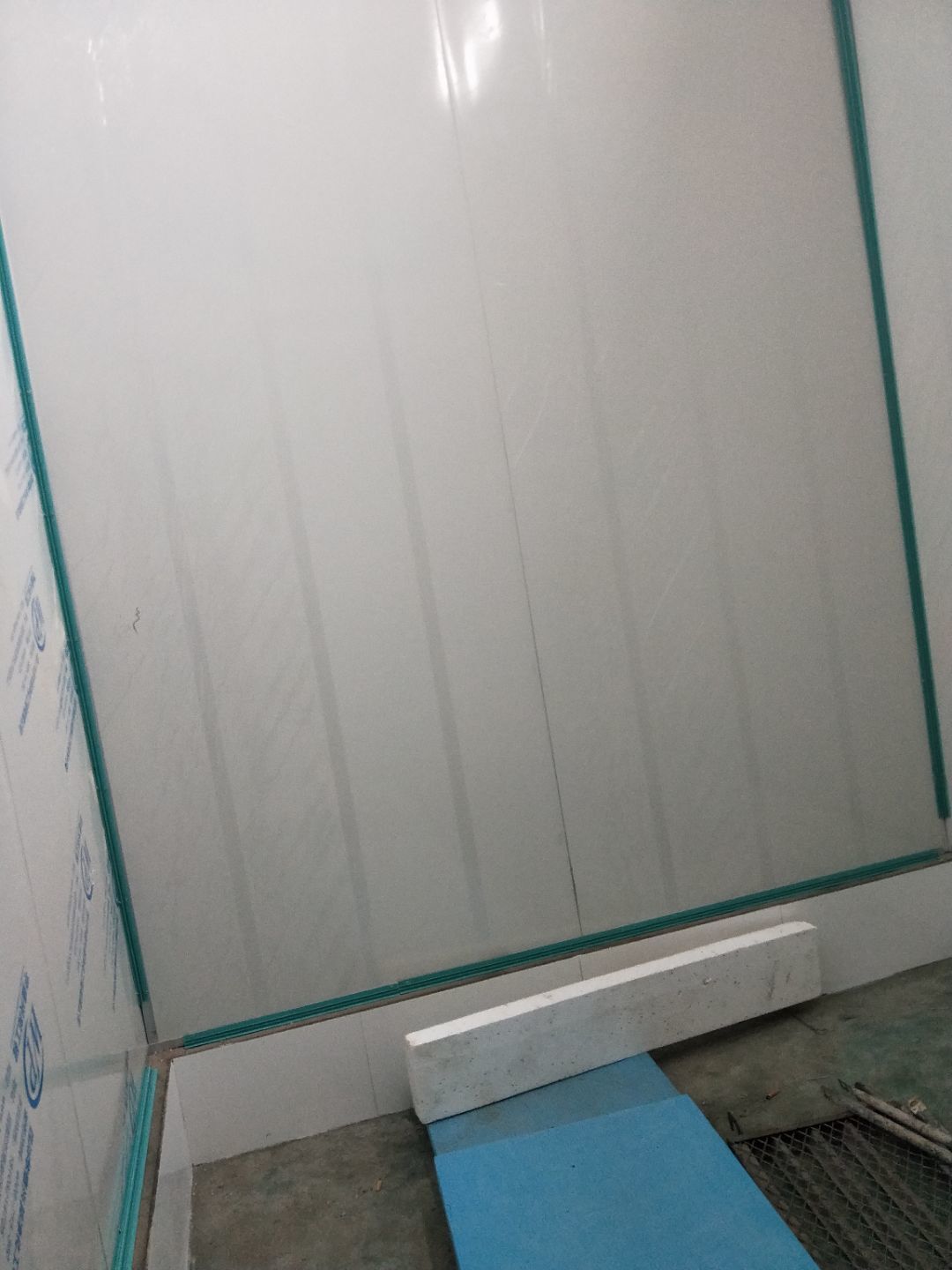

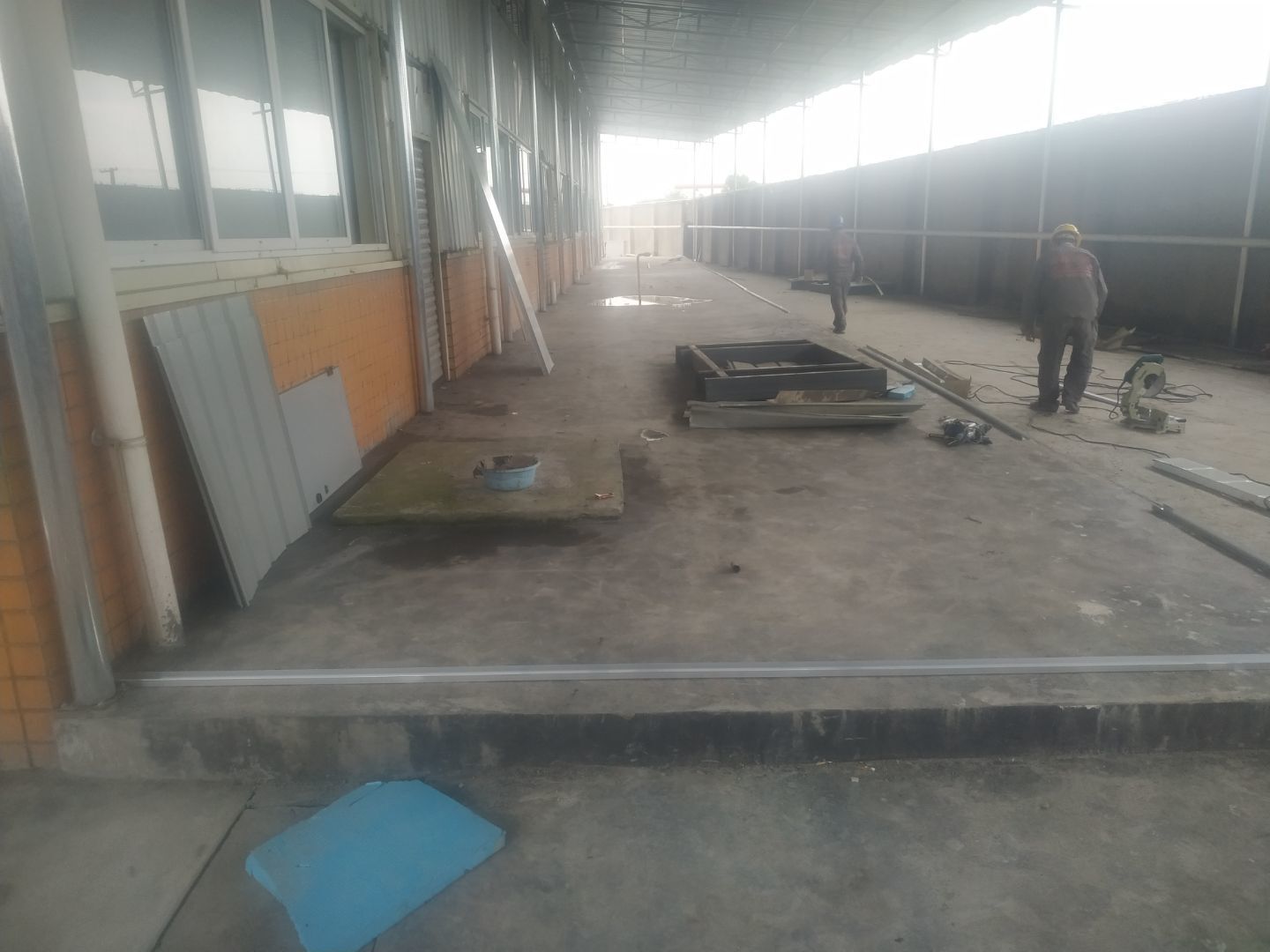

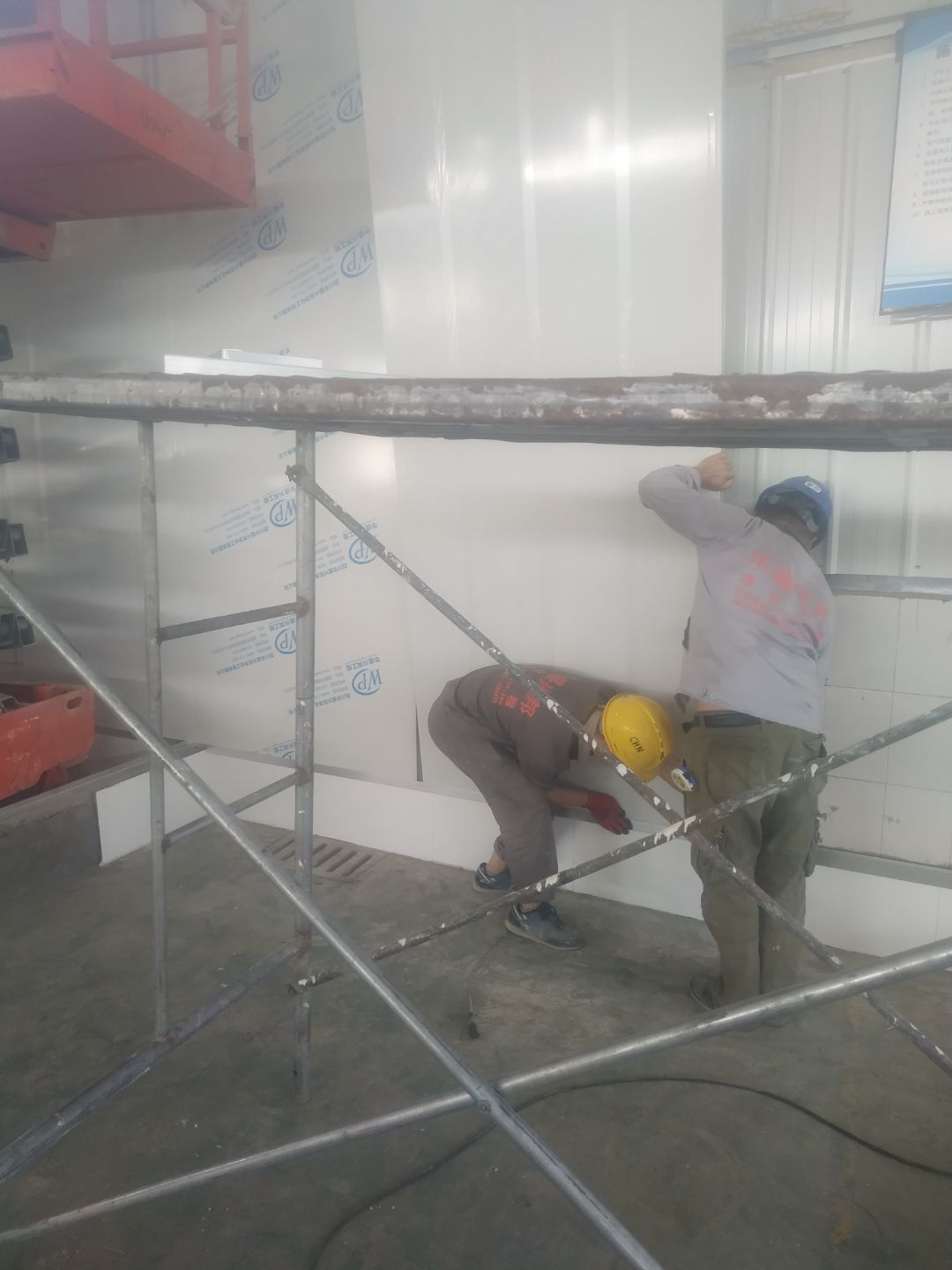

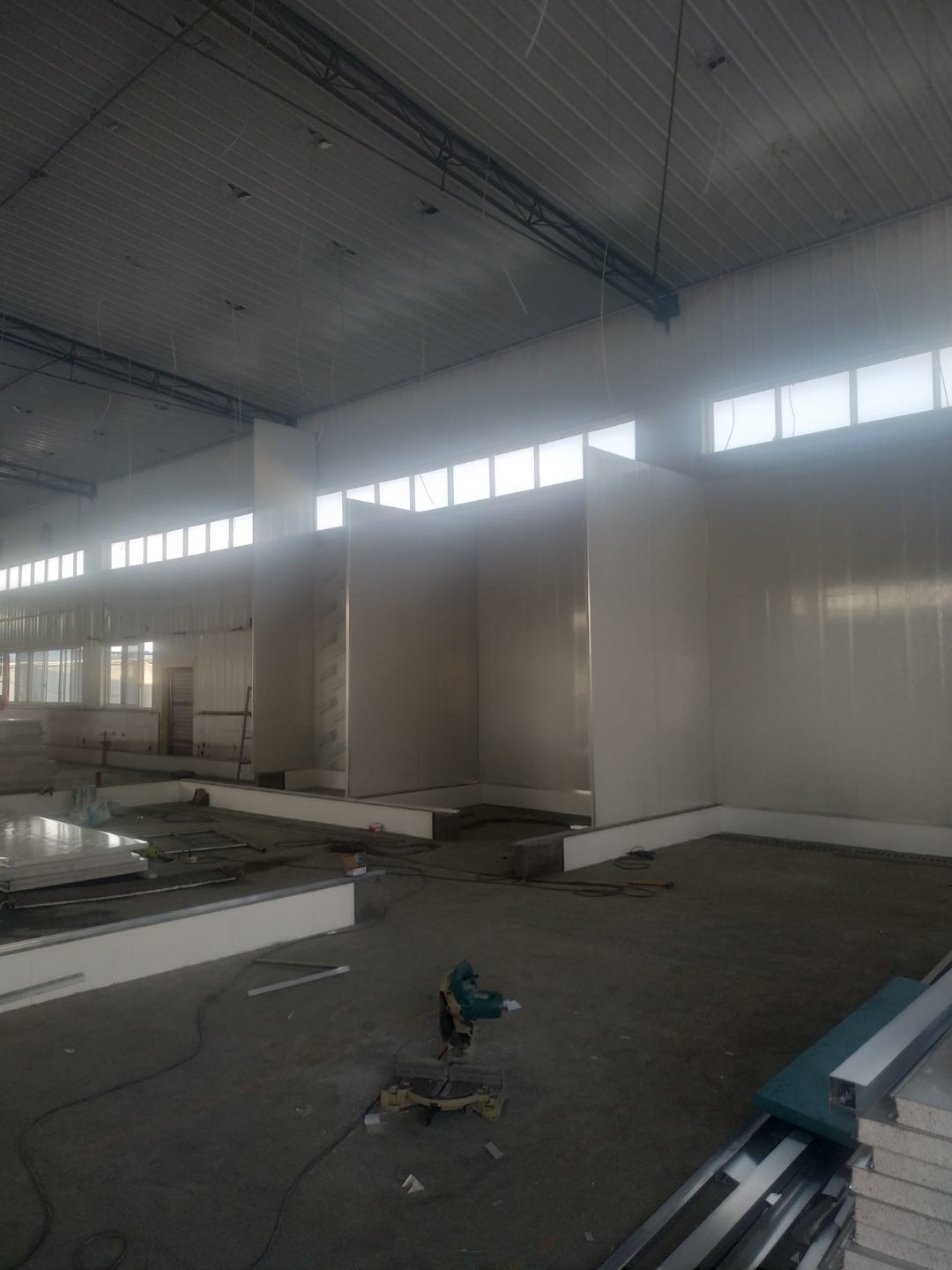

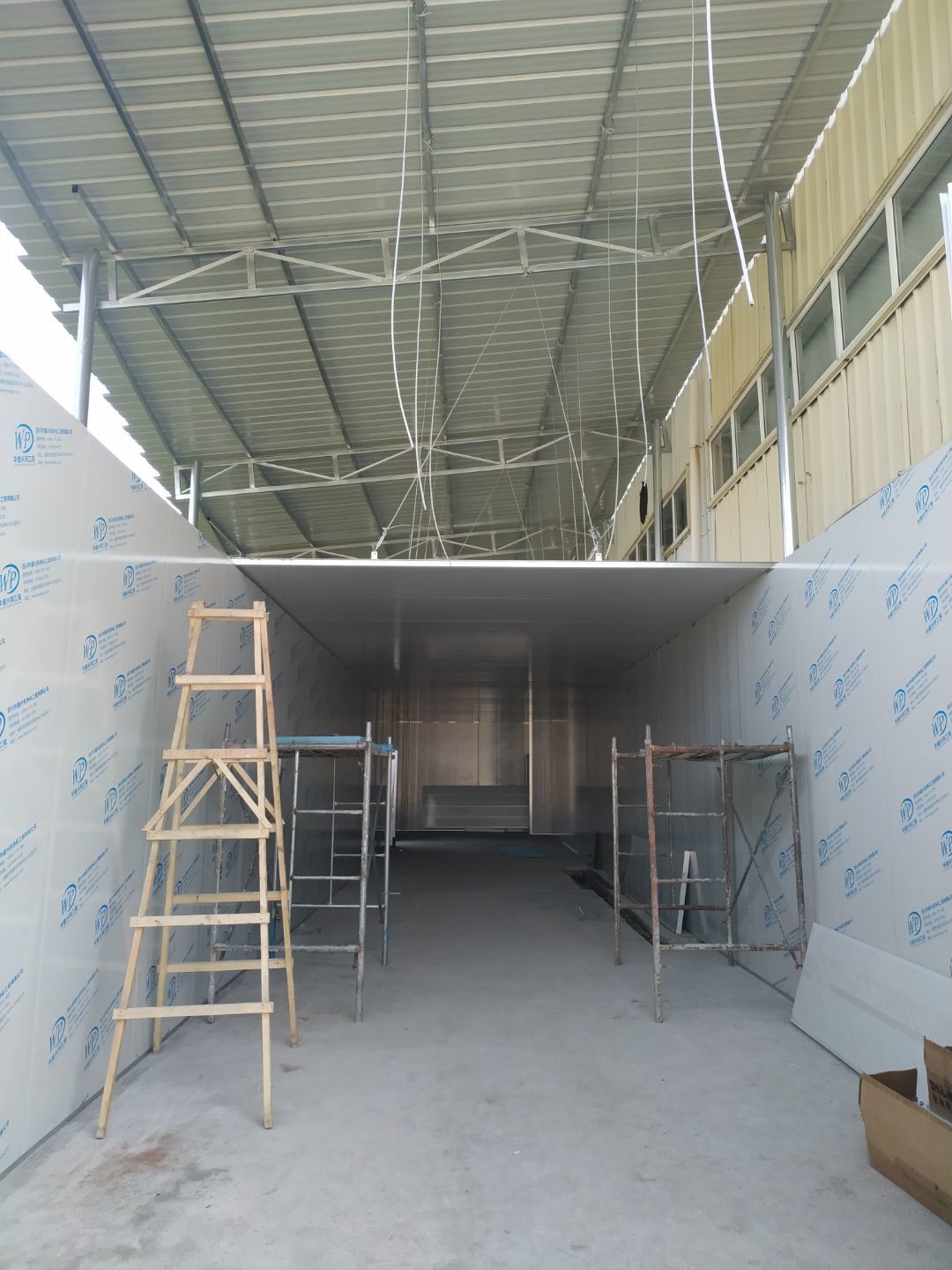

    墙板安装,土建部分施工

  • 2020-09-24 09:36:46

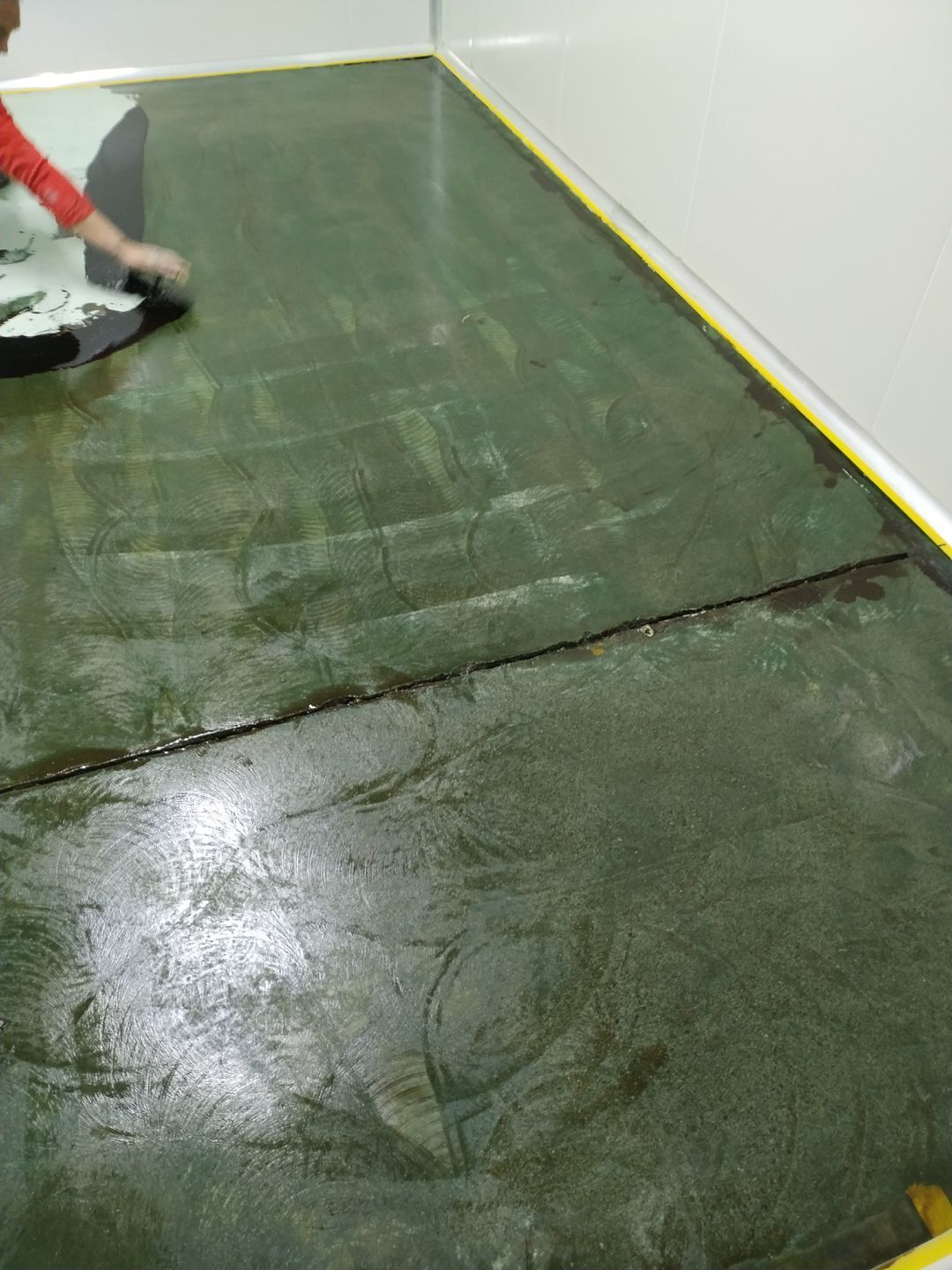

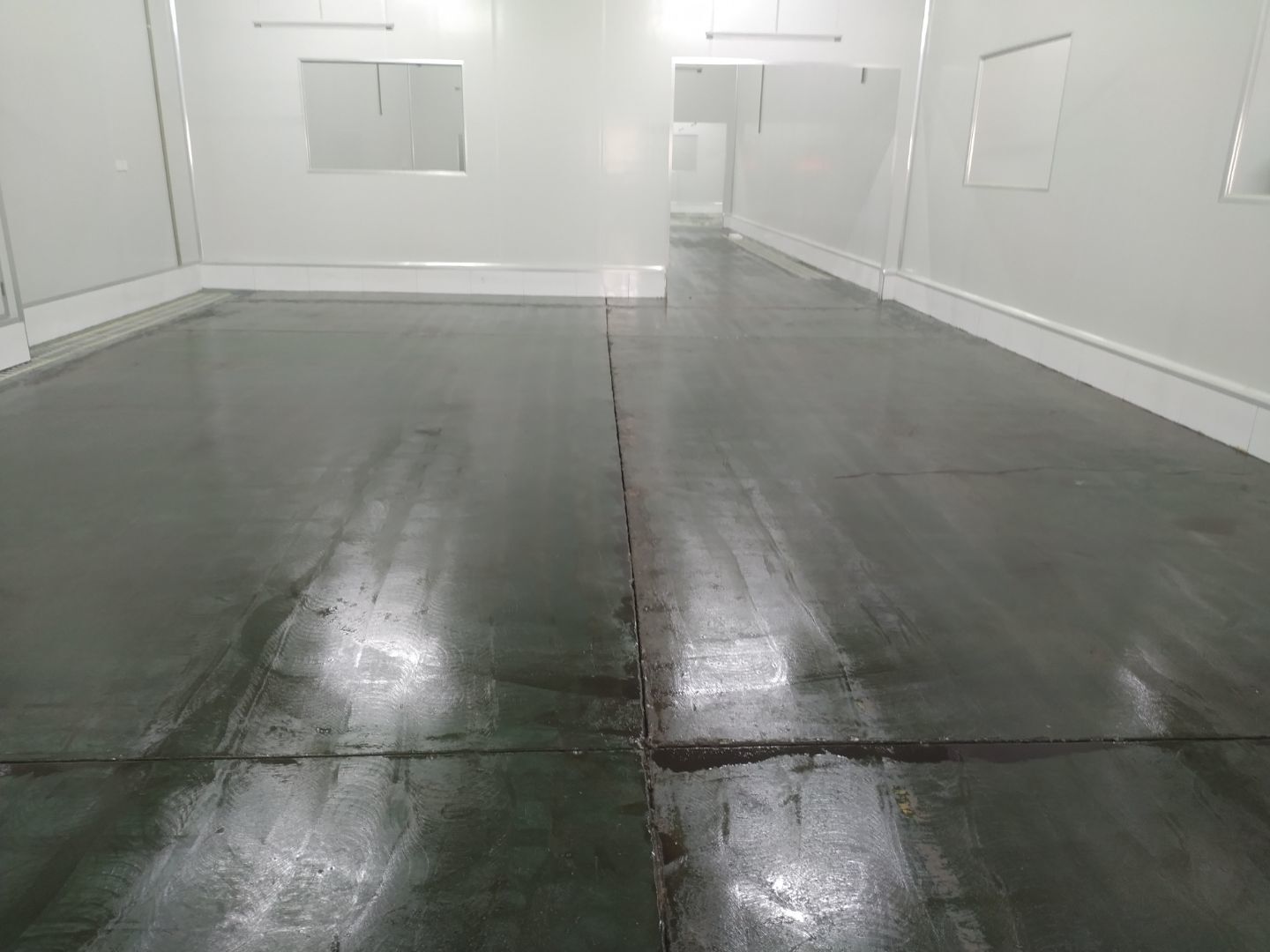

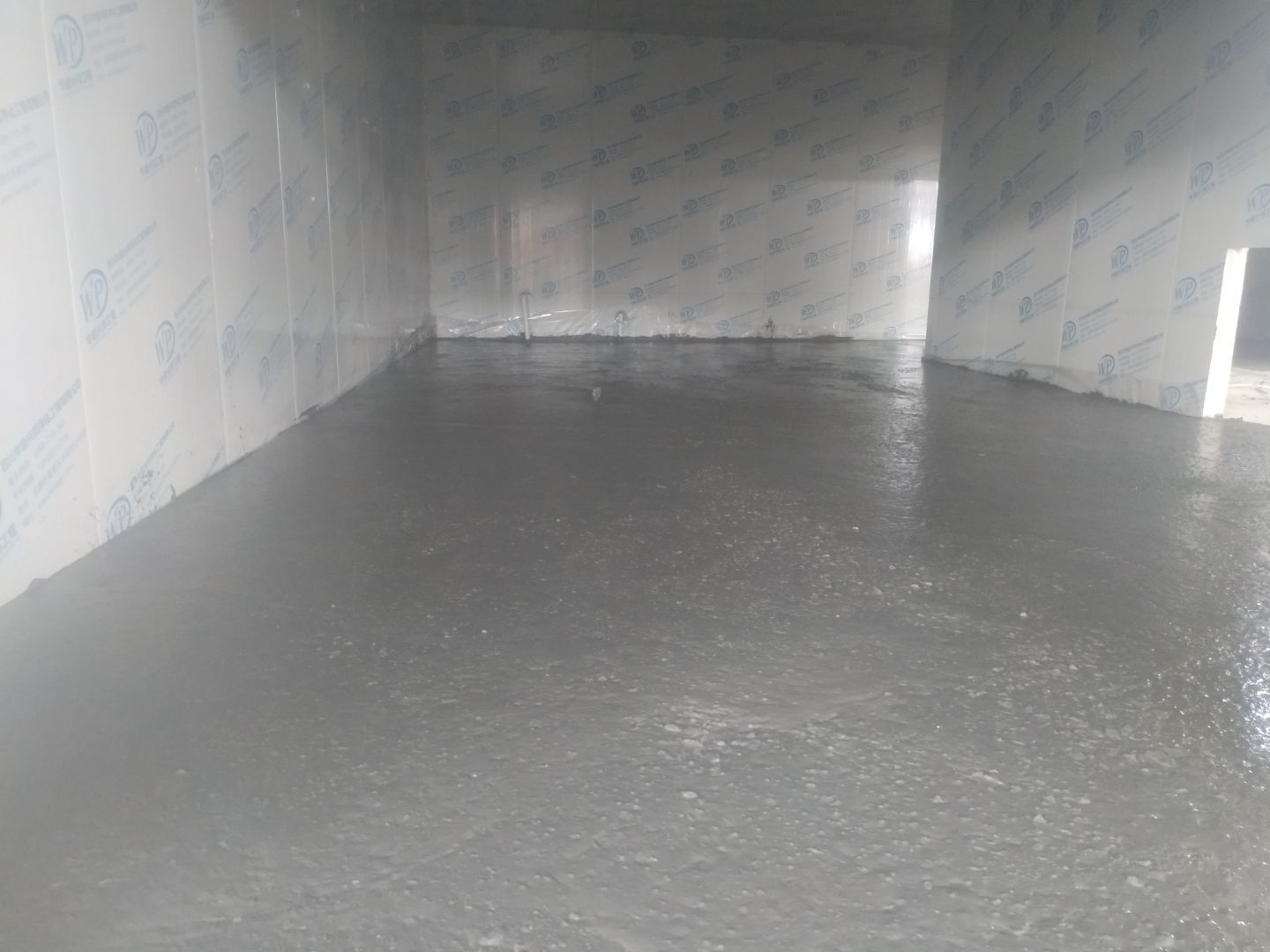

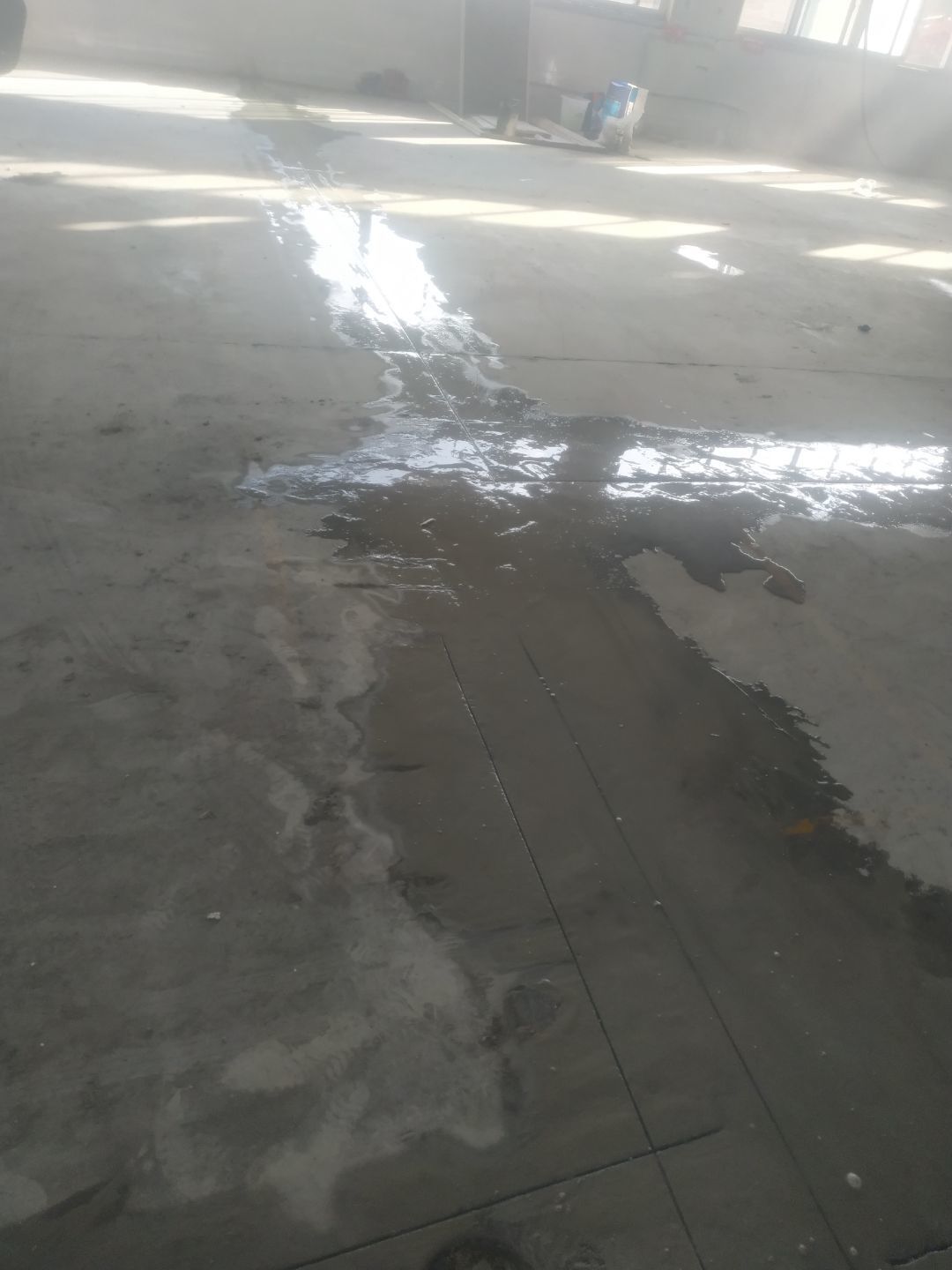

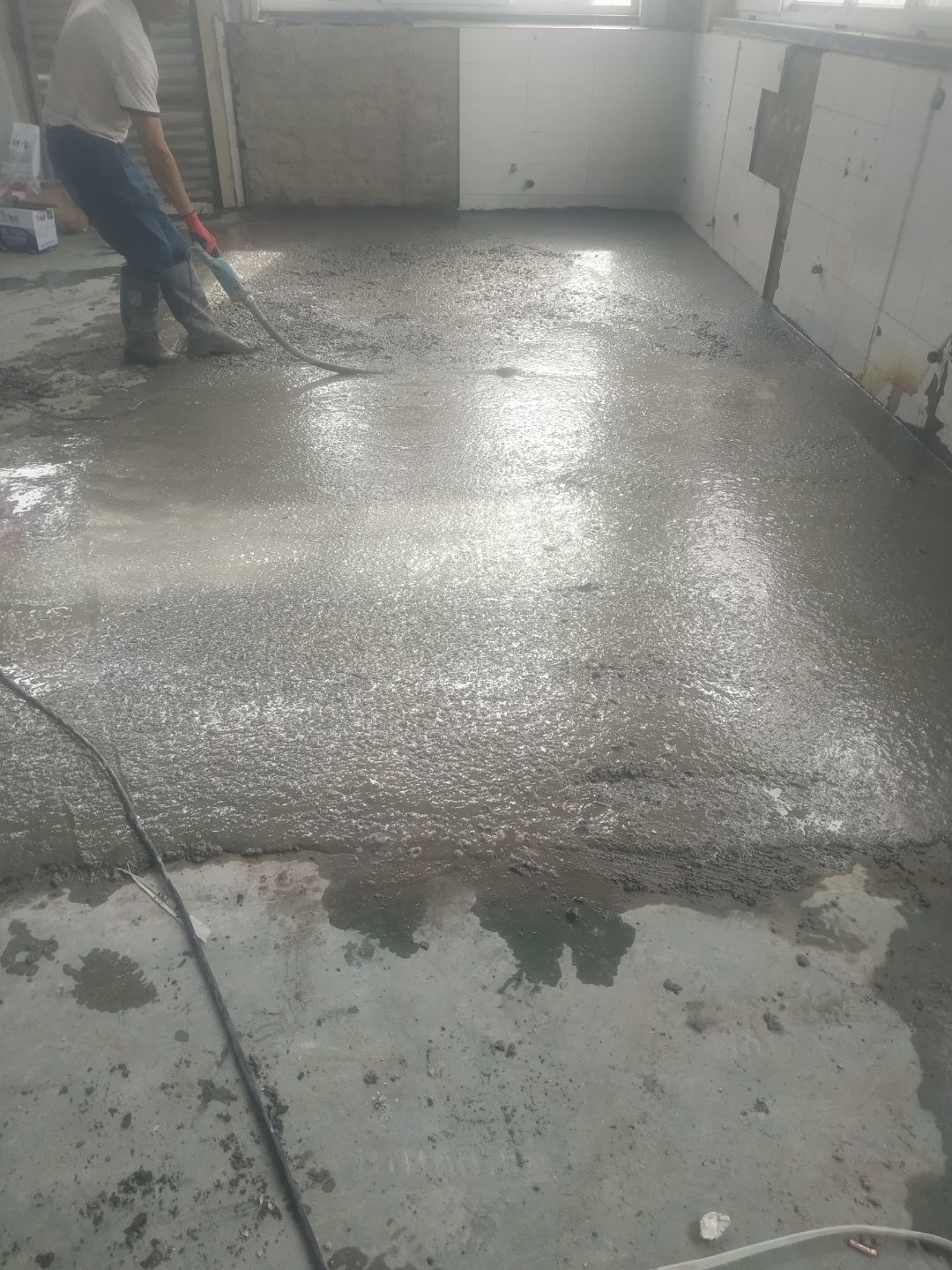

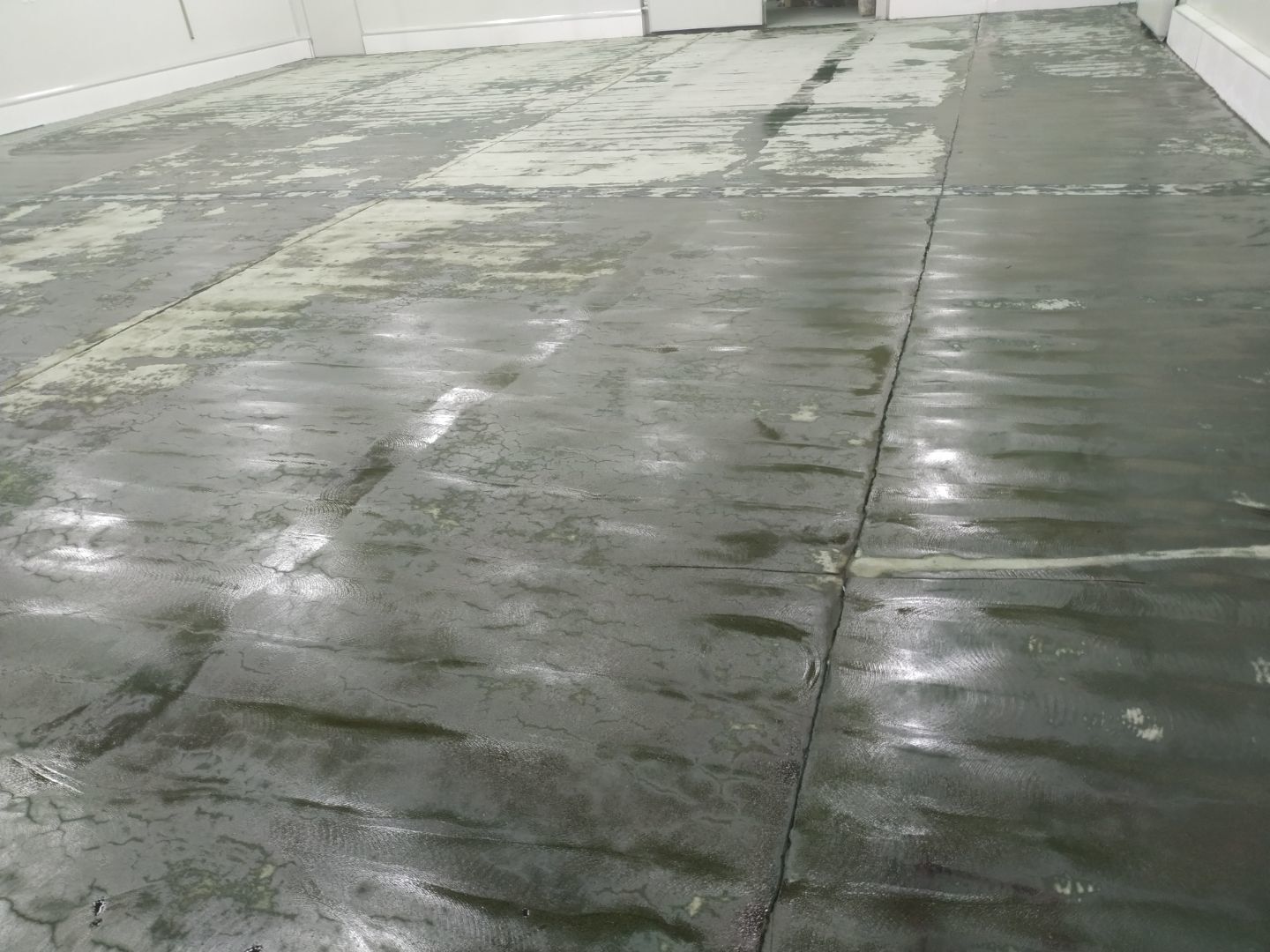

    地坪施工

  • 2020-09-22 09:25:06

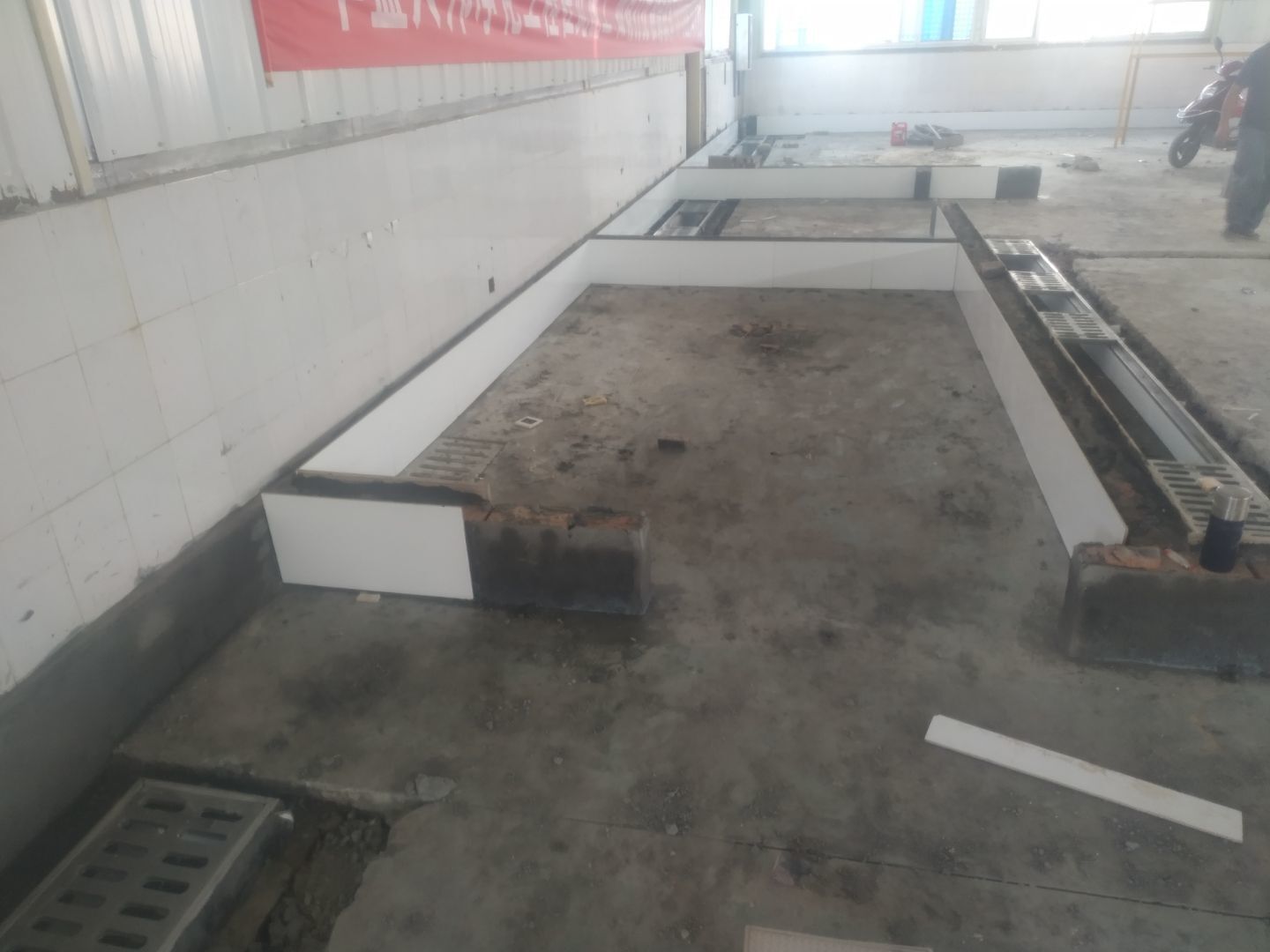

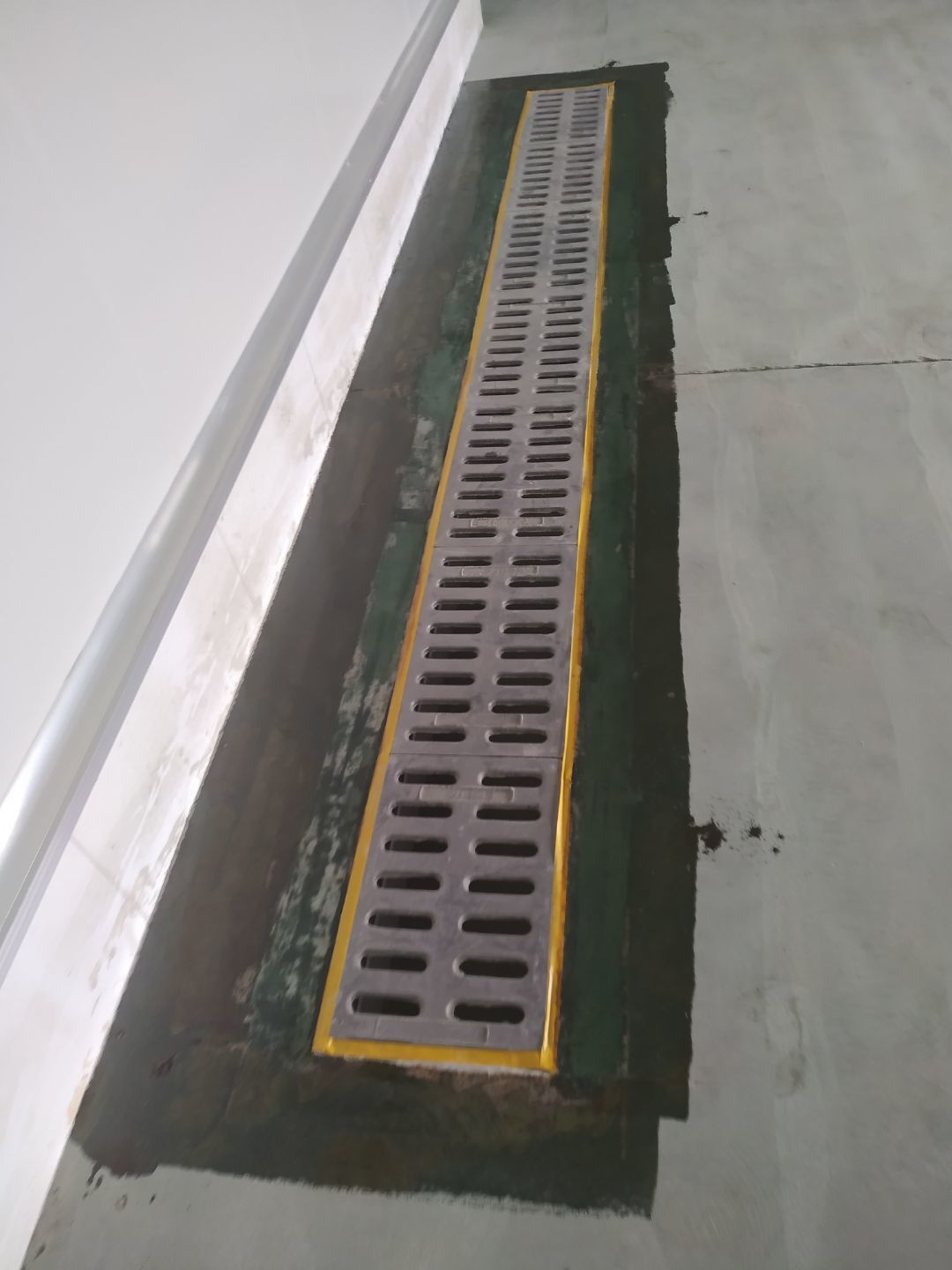

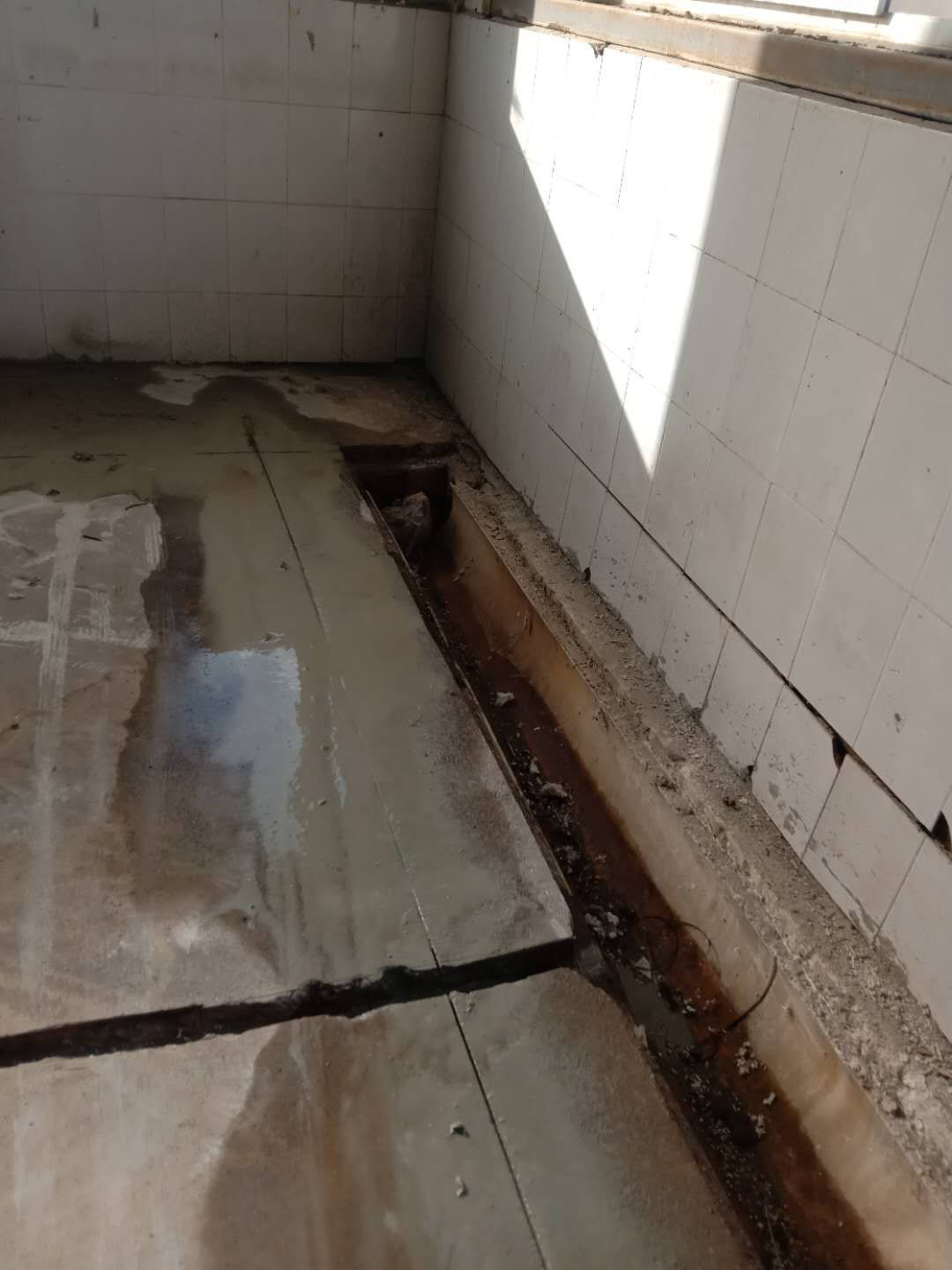

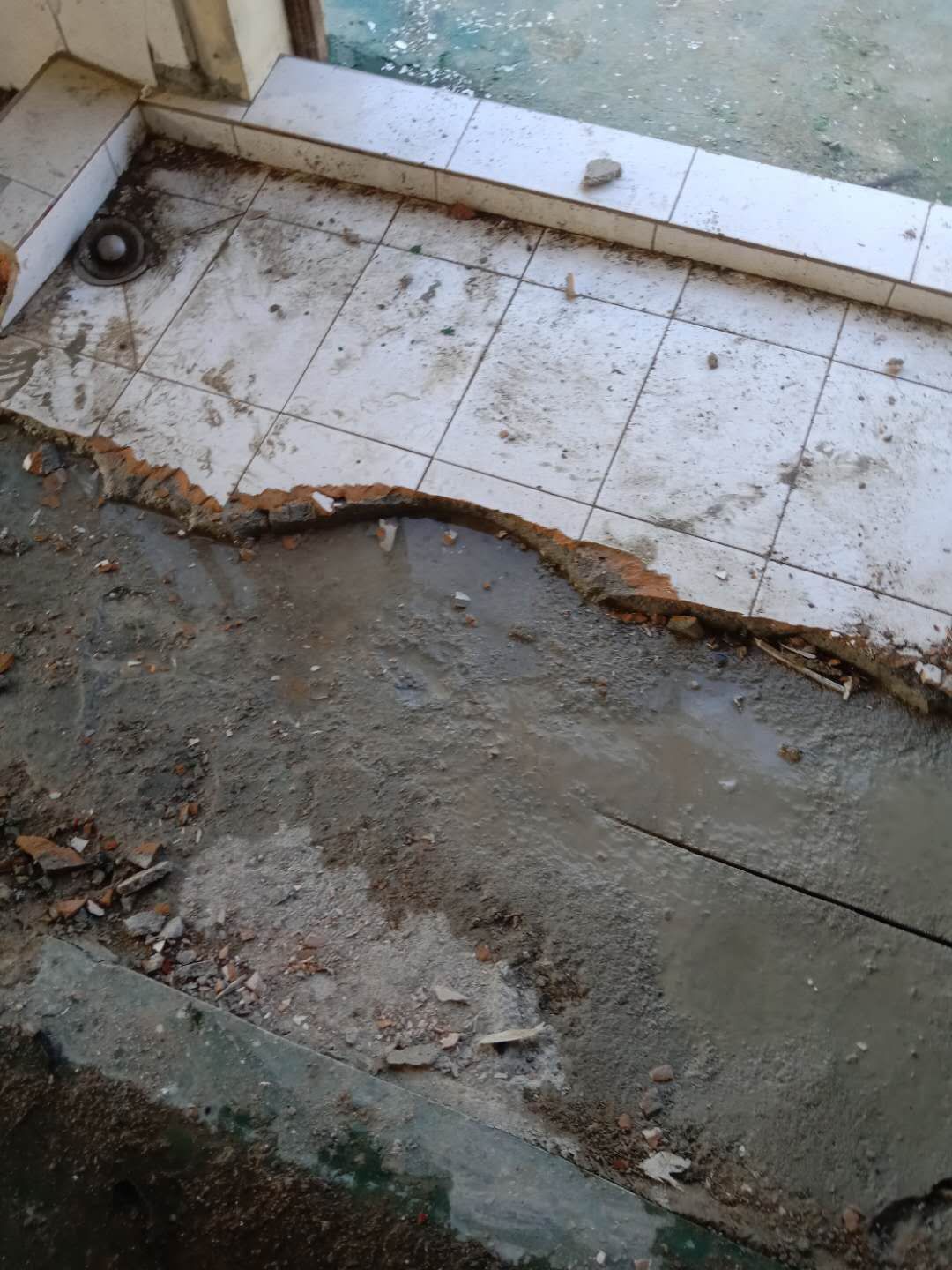

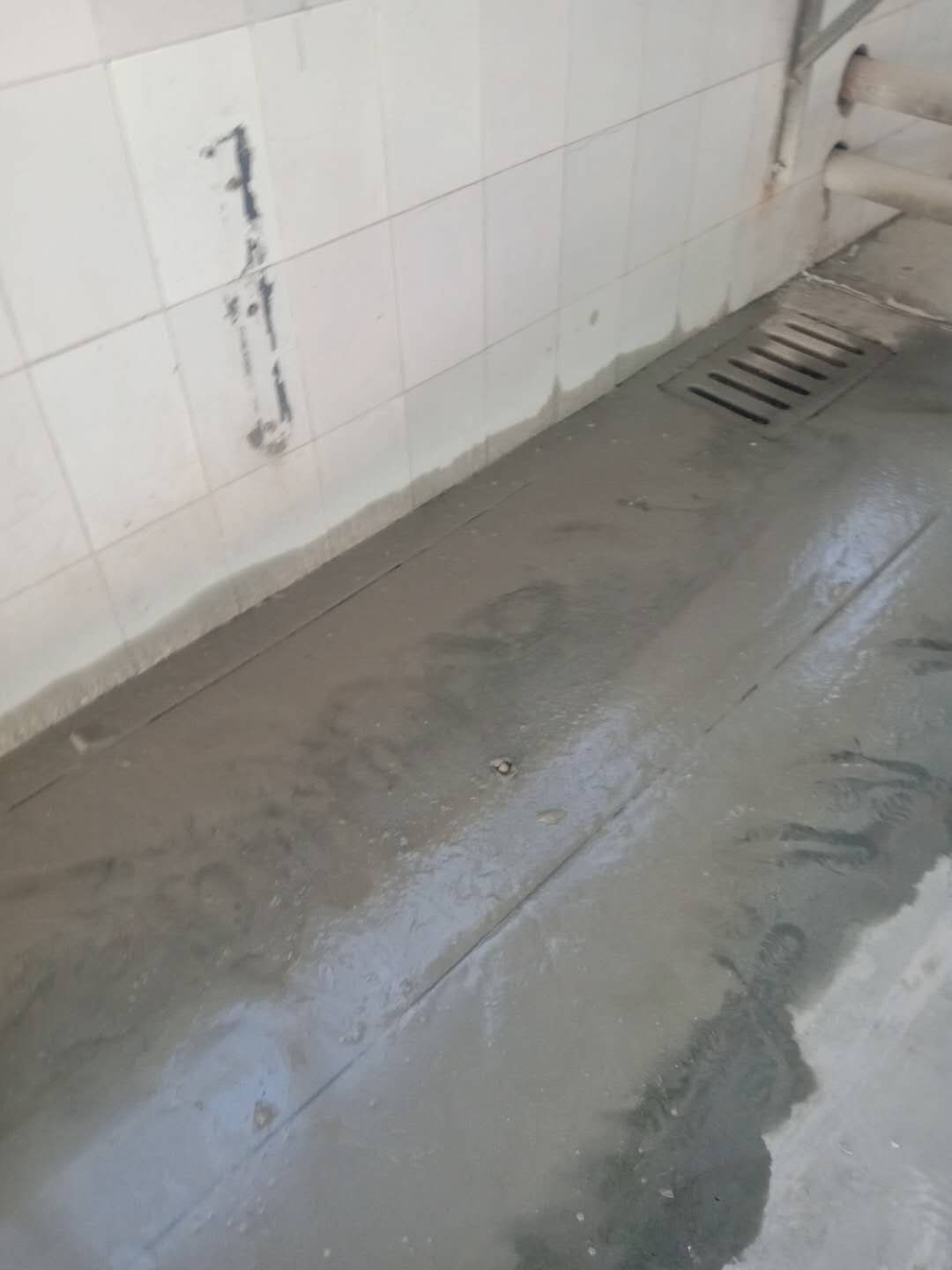

    隔断施工,排水沟贴砖

  • 2020-09-18 09:27:39

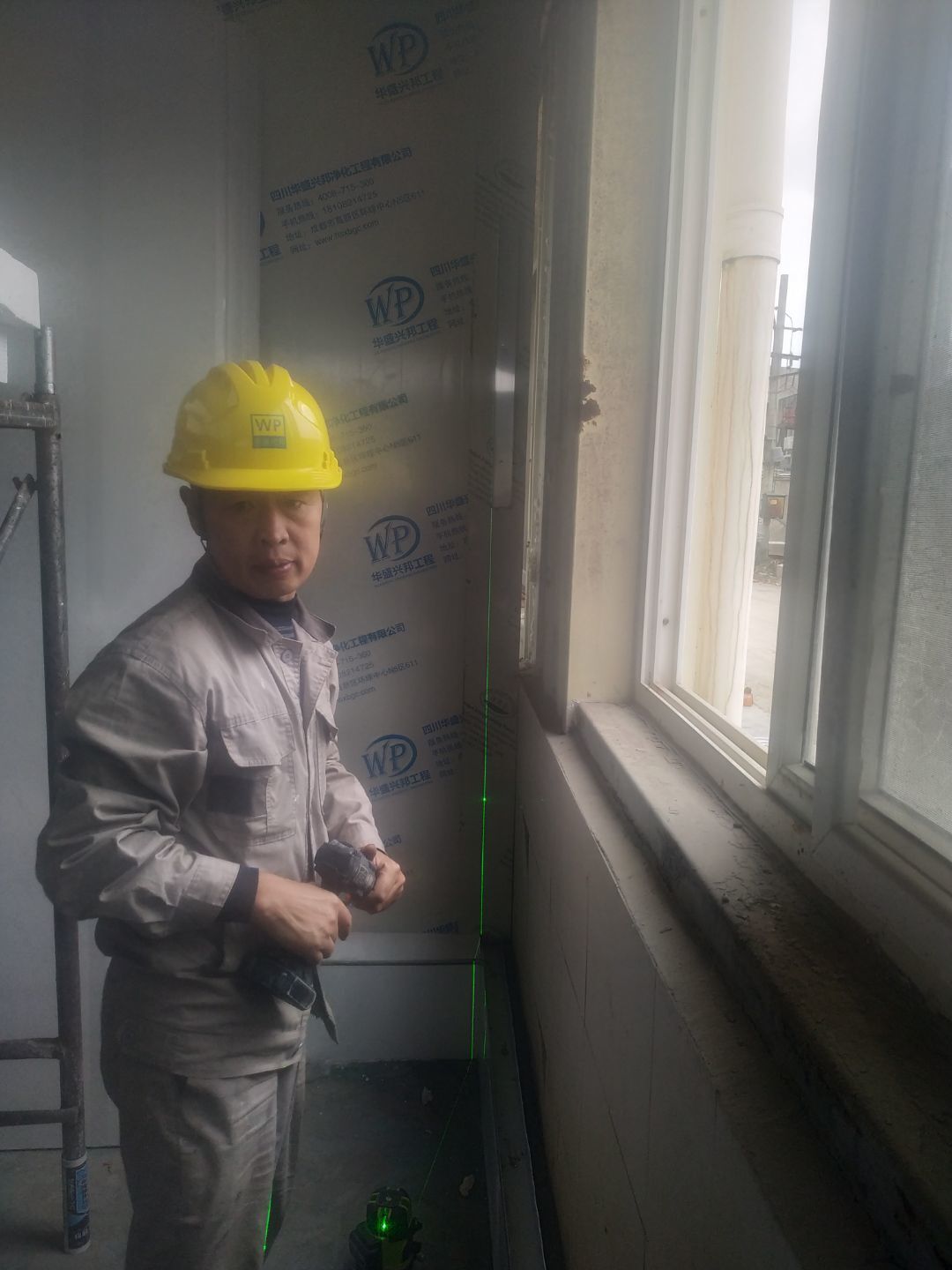

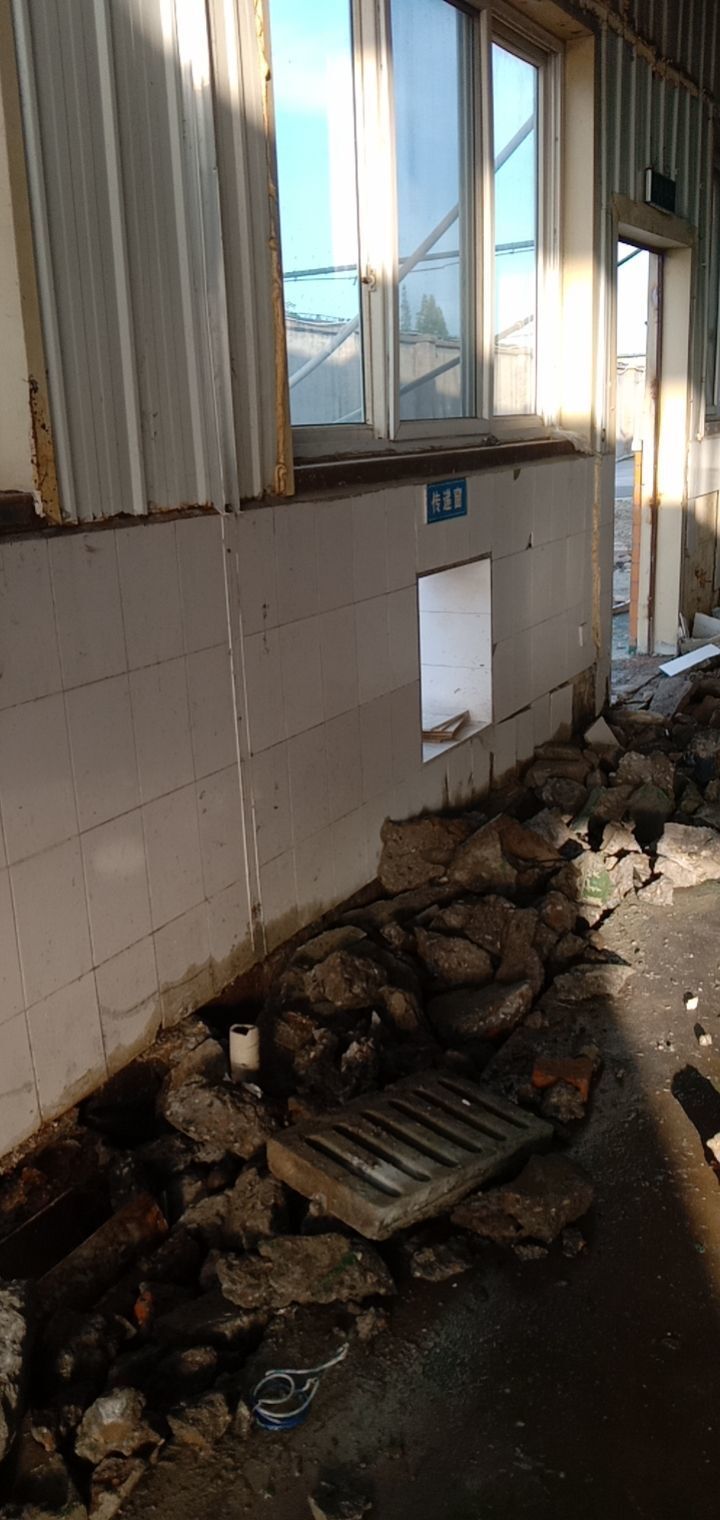

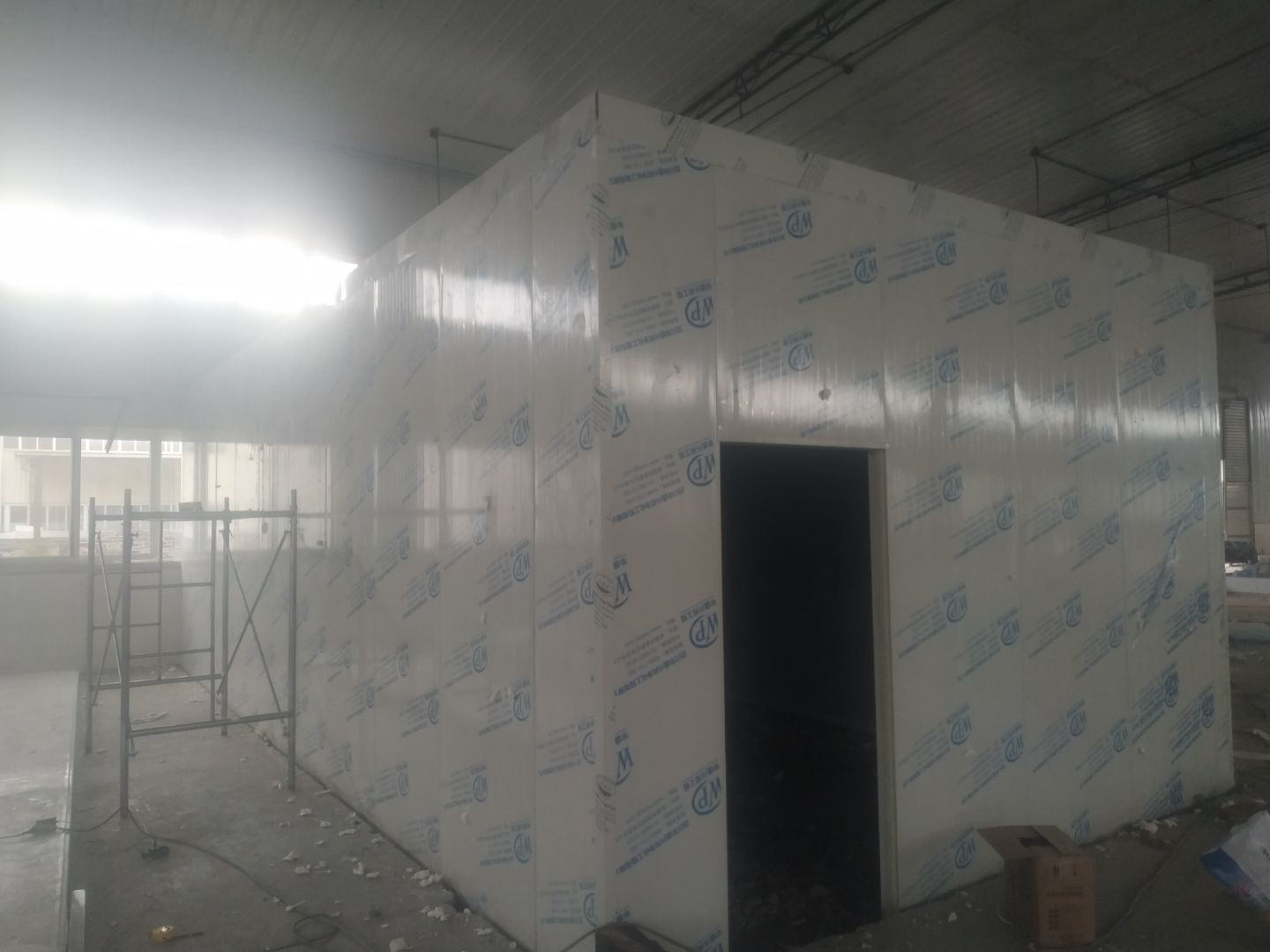

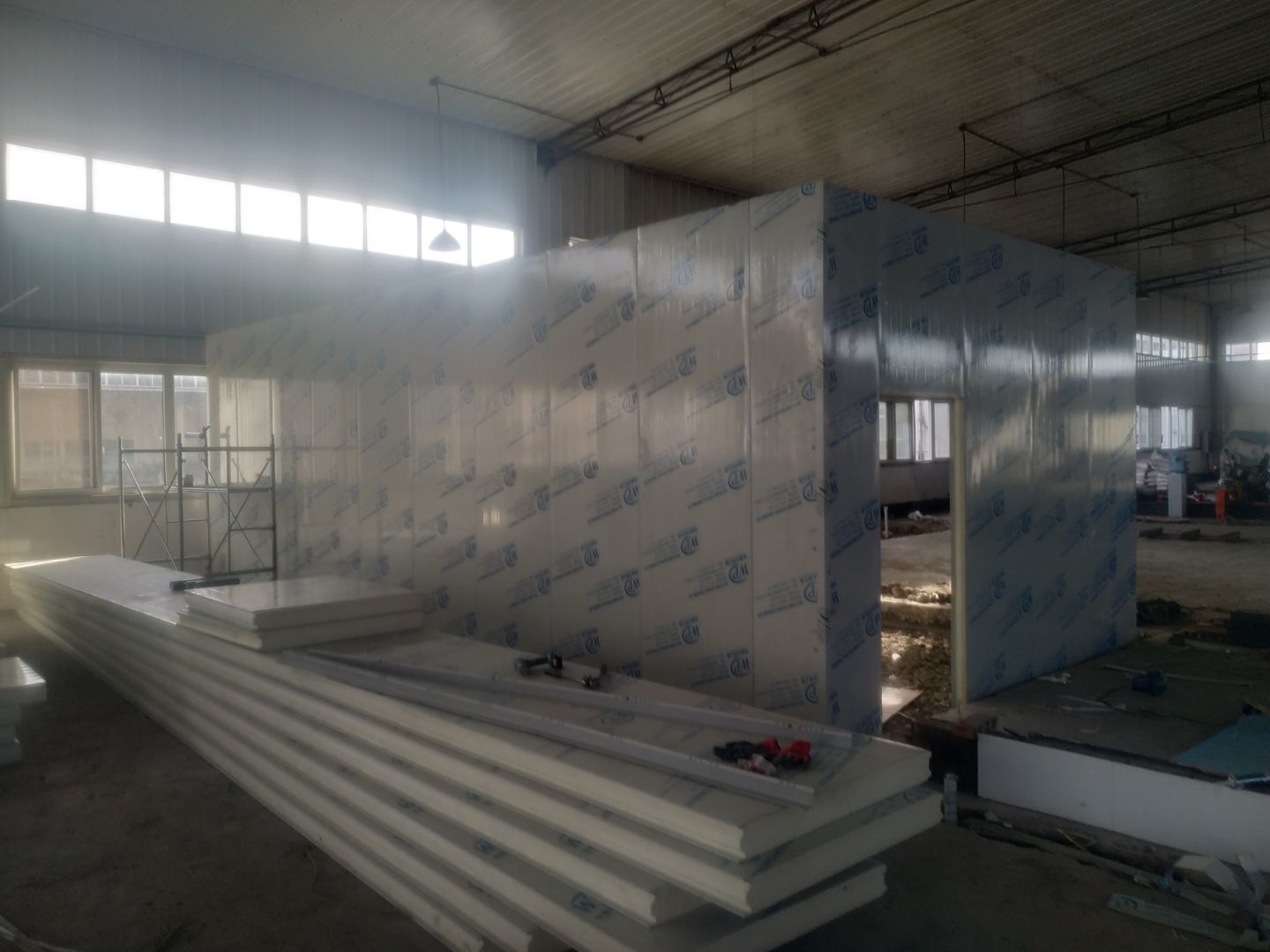

    排水沟不锈钢折边件安装,挡水墙贴砖施工,冻库墙板安装施工

  • 2020-09-16 10:35:10

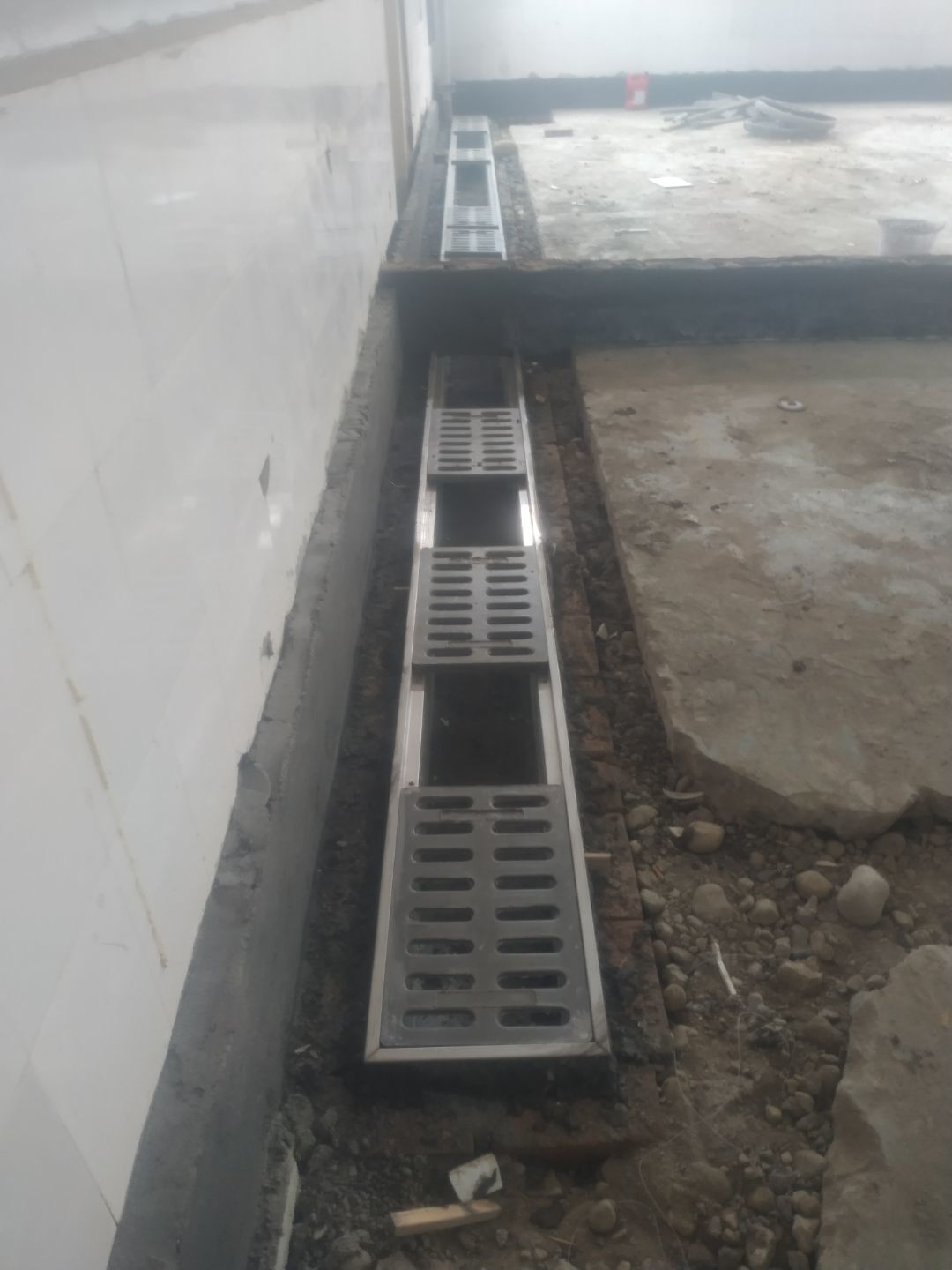

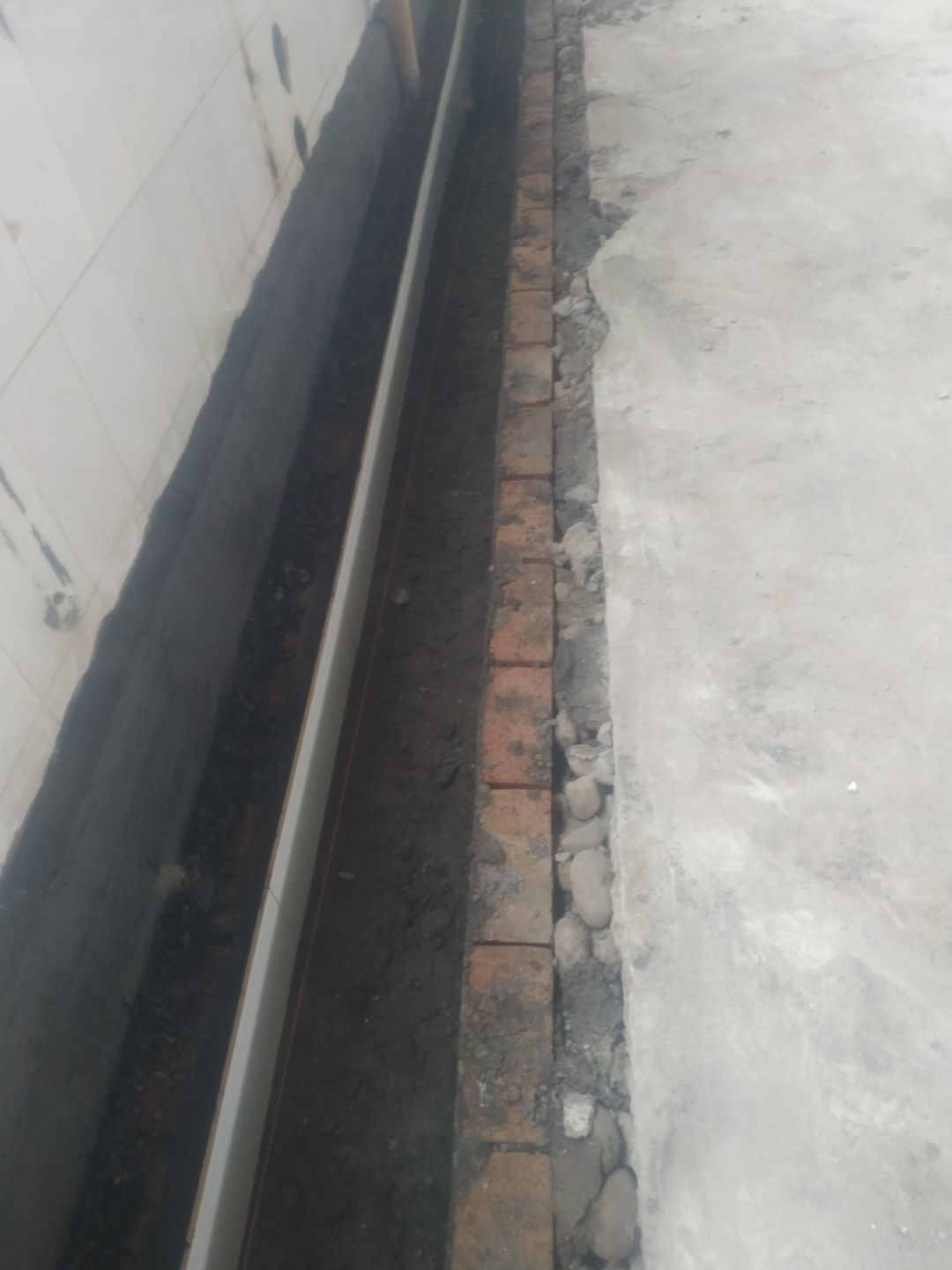

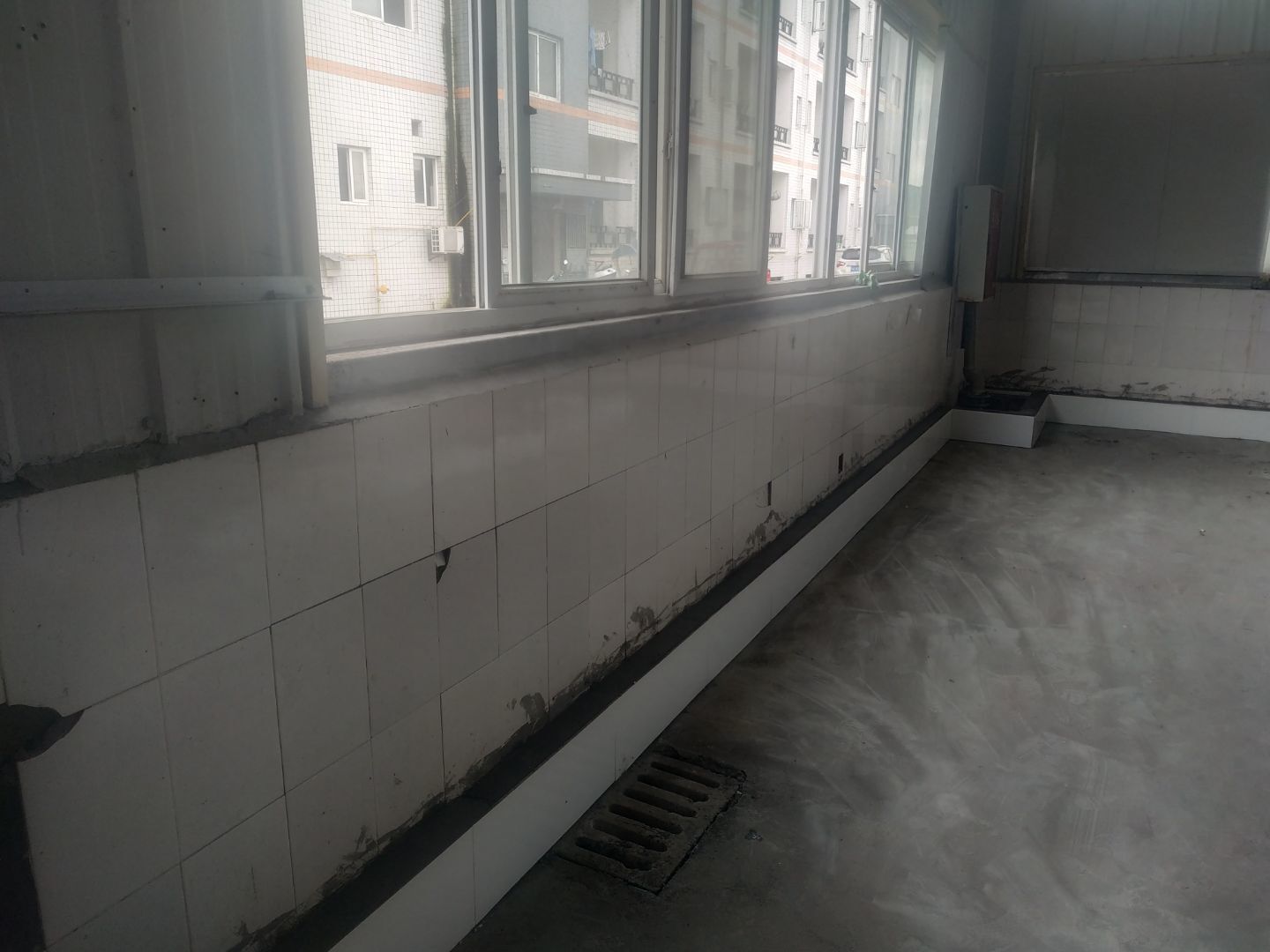

    排水沟立面贴砖完成,排水沟折边件安装完成35%,挡水墙施工,挡水墙贴砖。

  • 2020-09-14 09:25:07

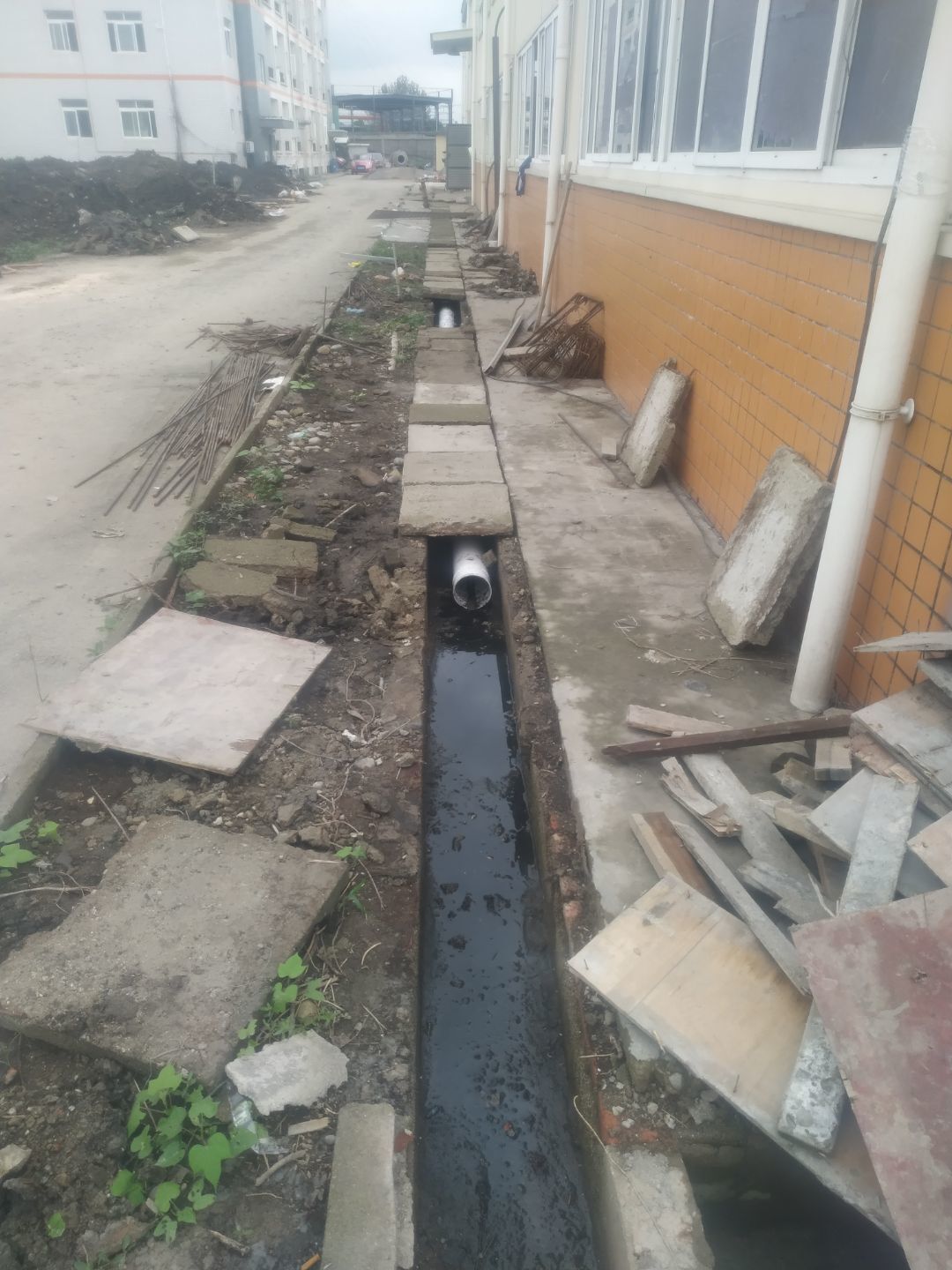

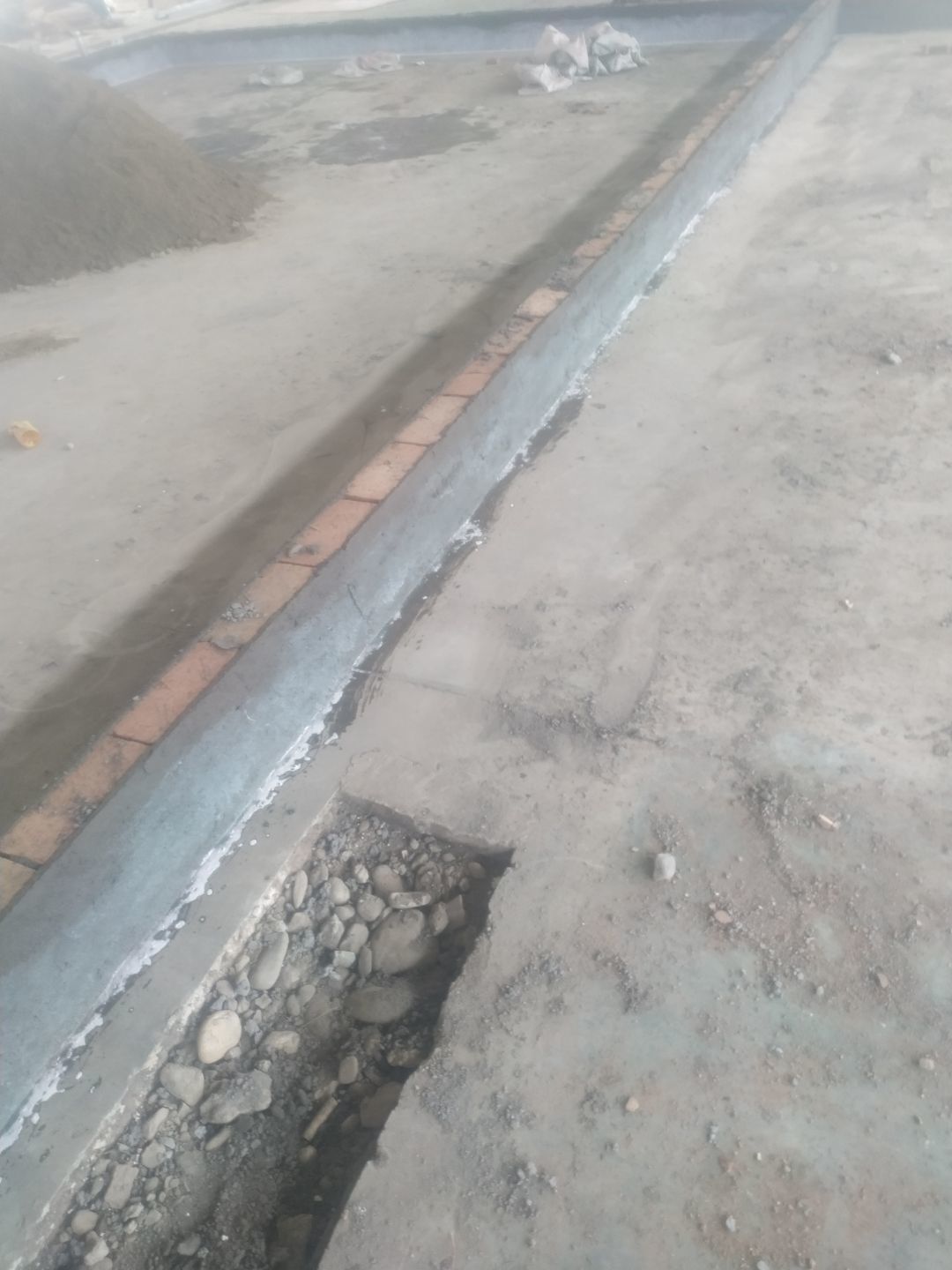

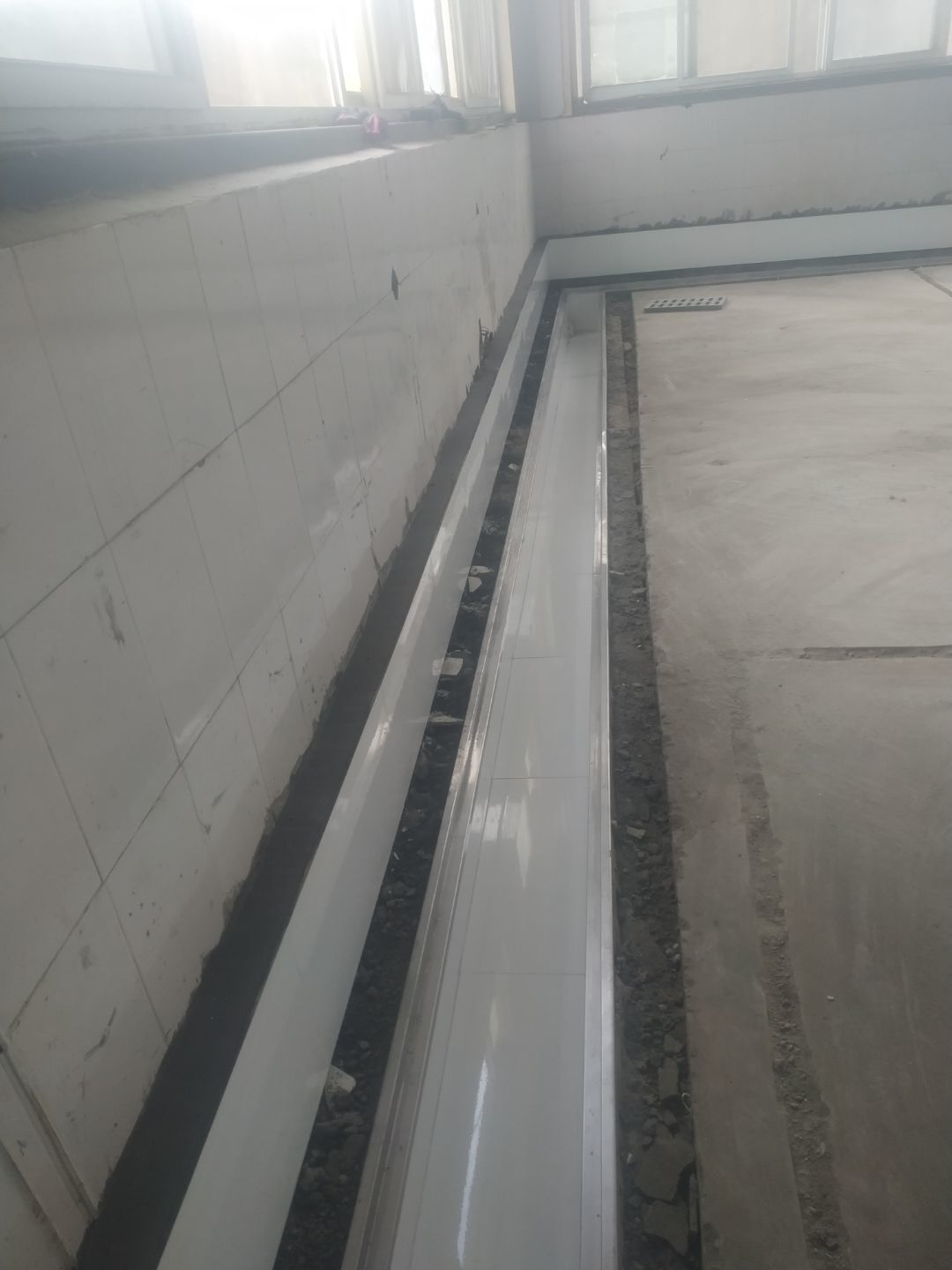

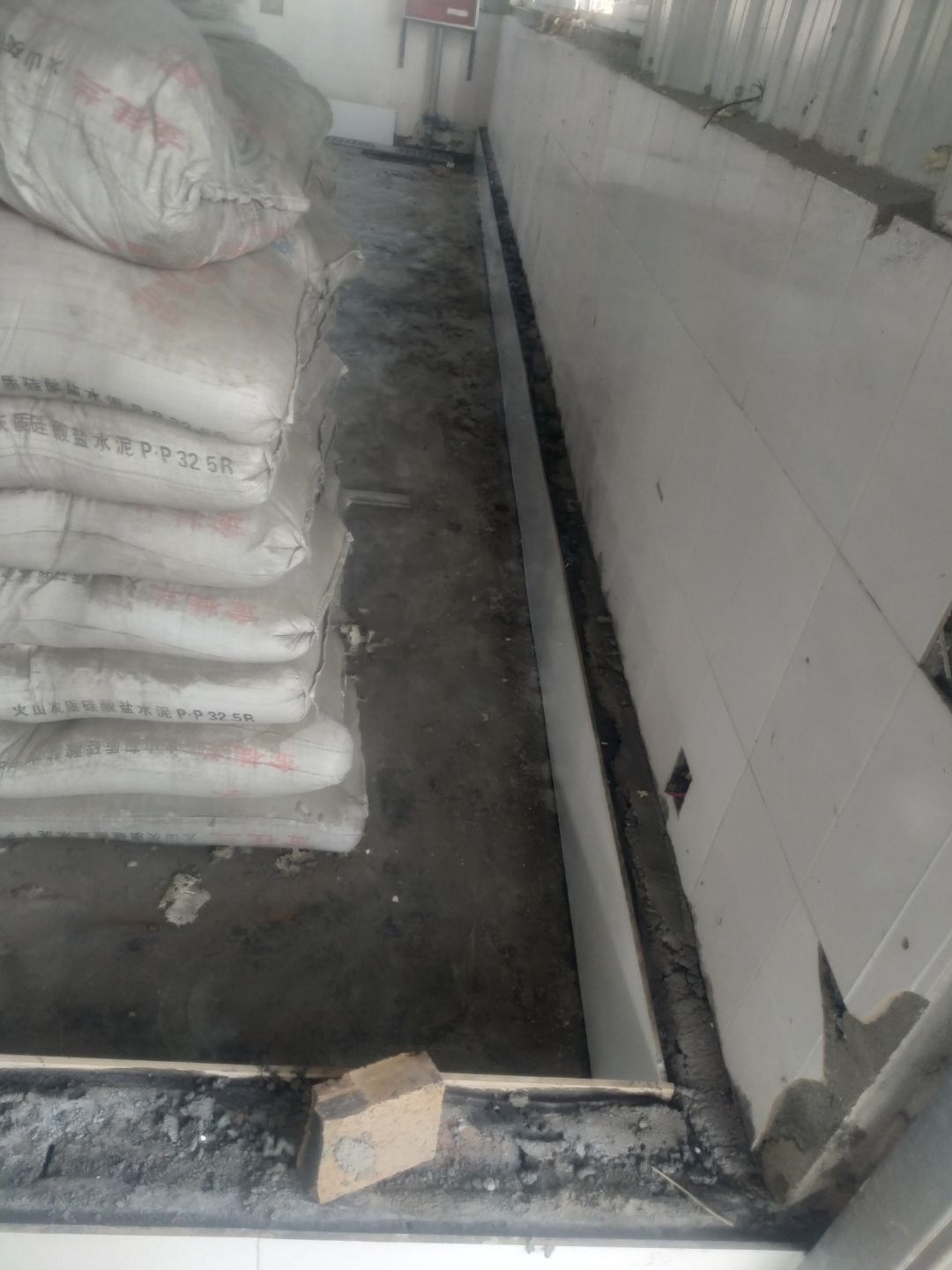

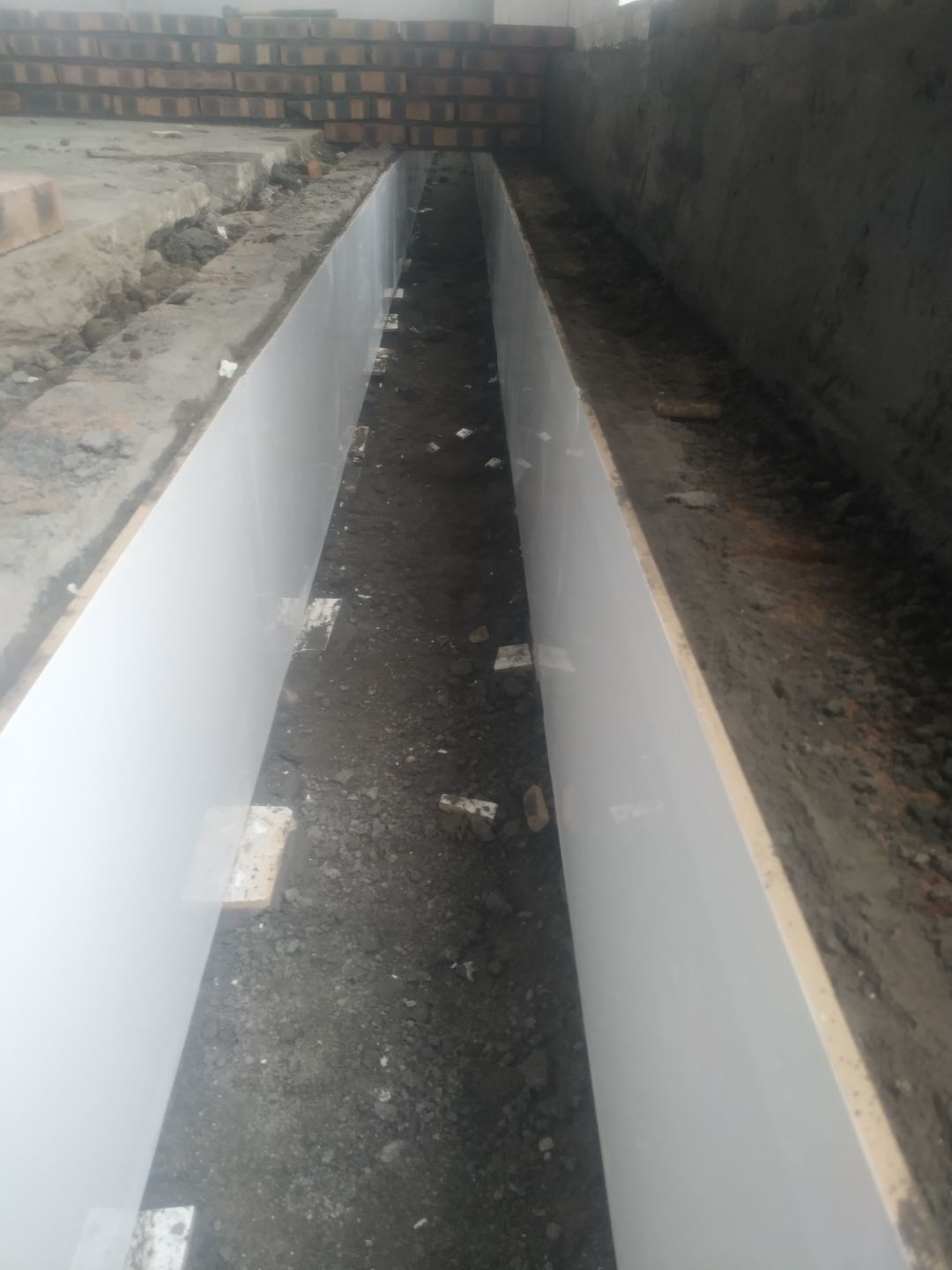

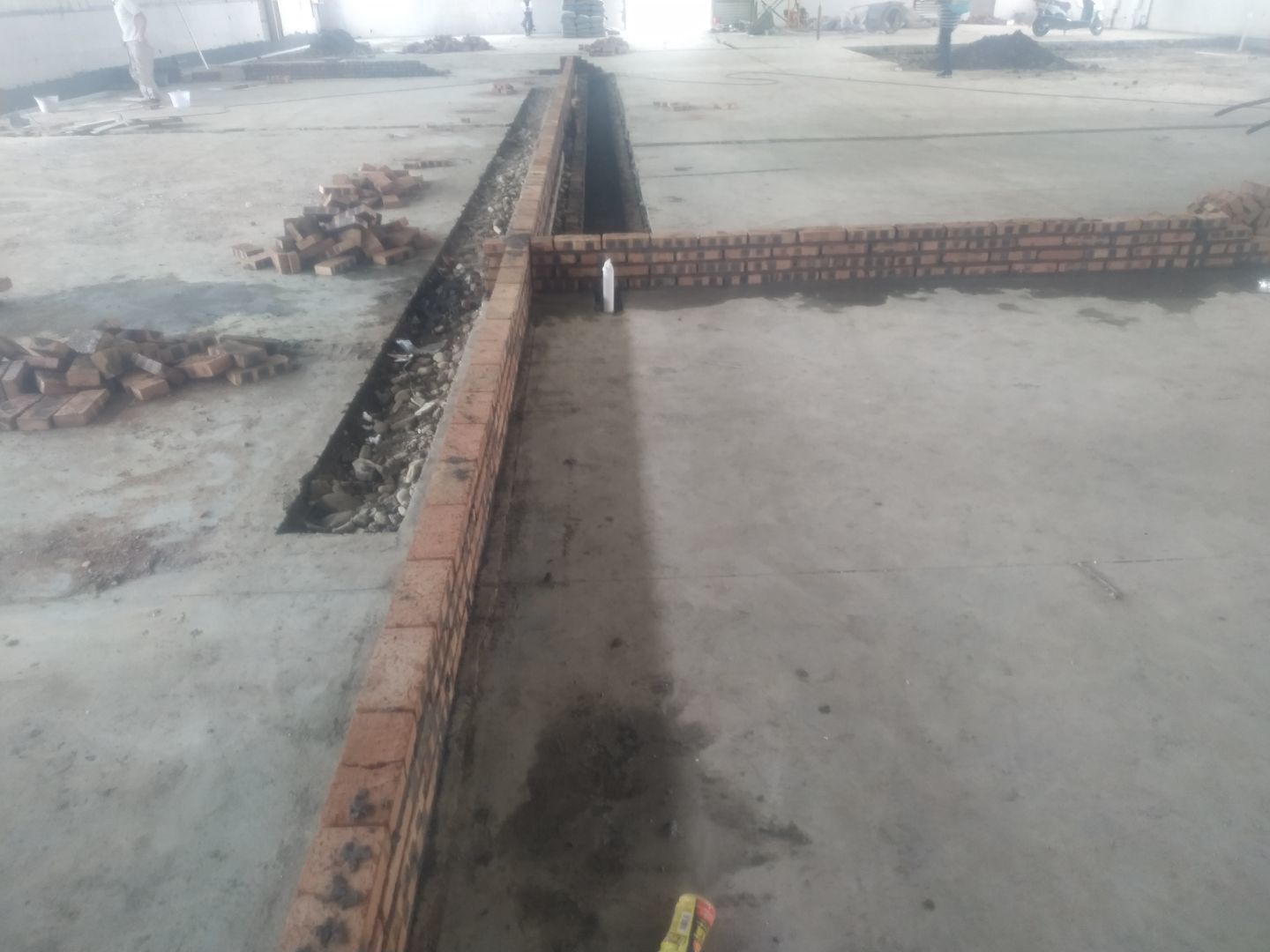

    厂房室外排水沟施工

  • 2020-09-07 09:36:39

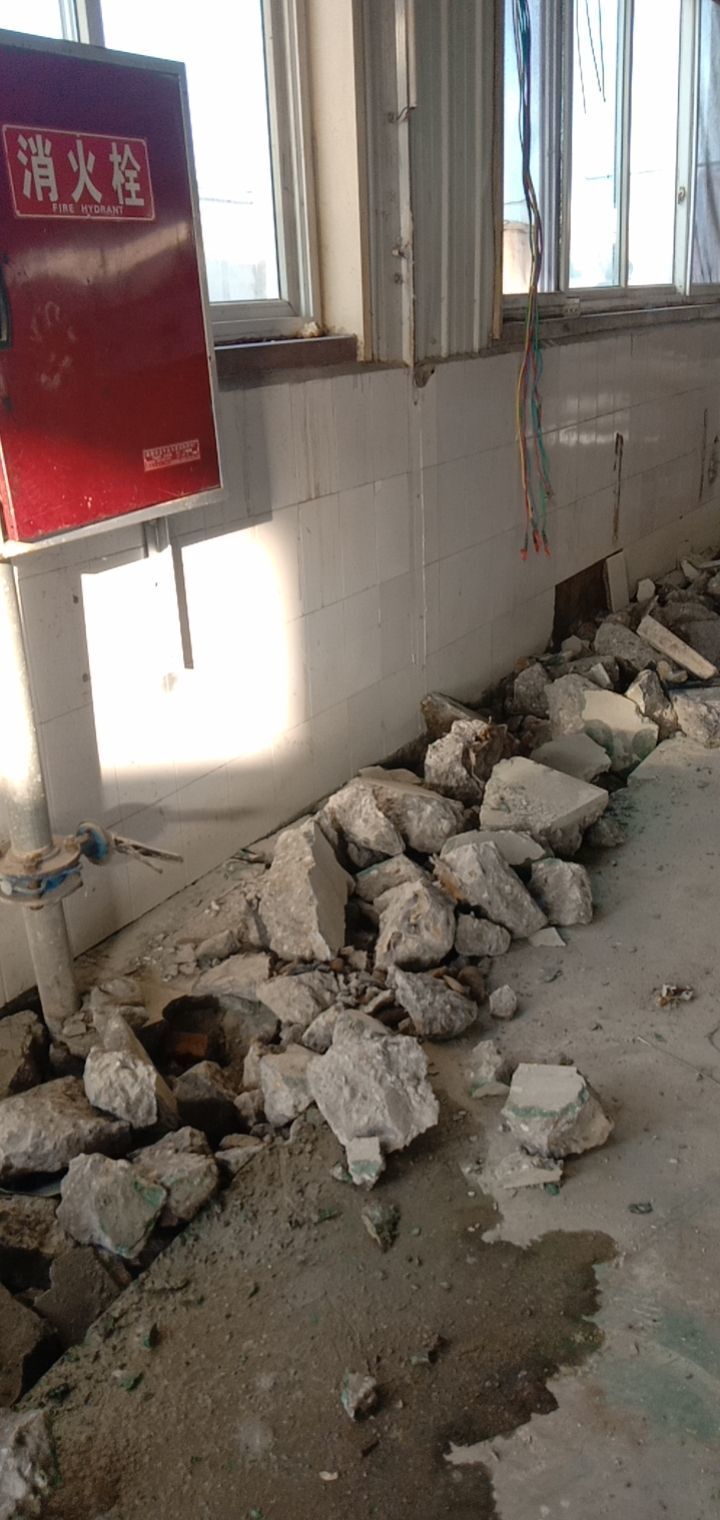

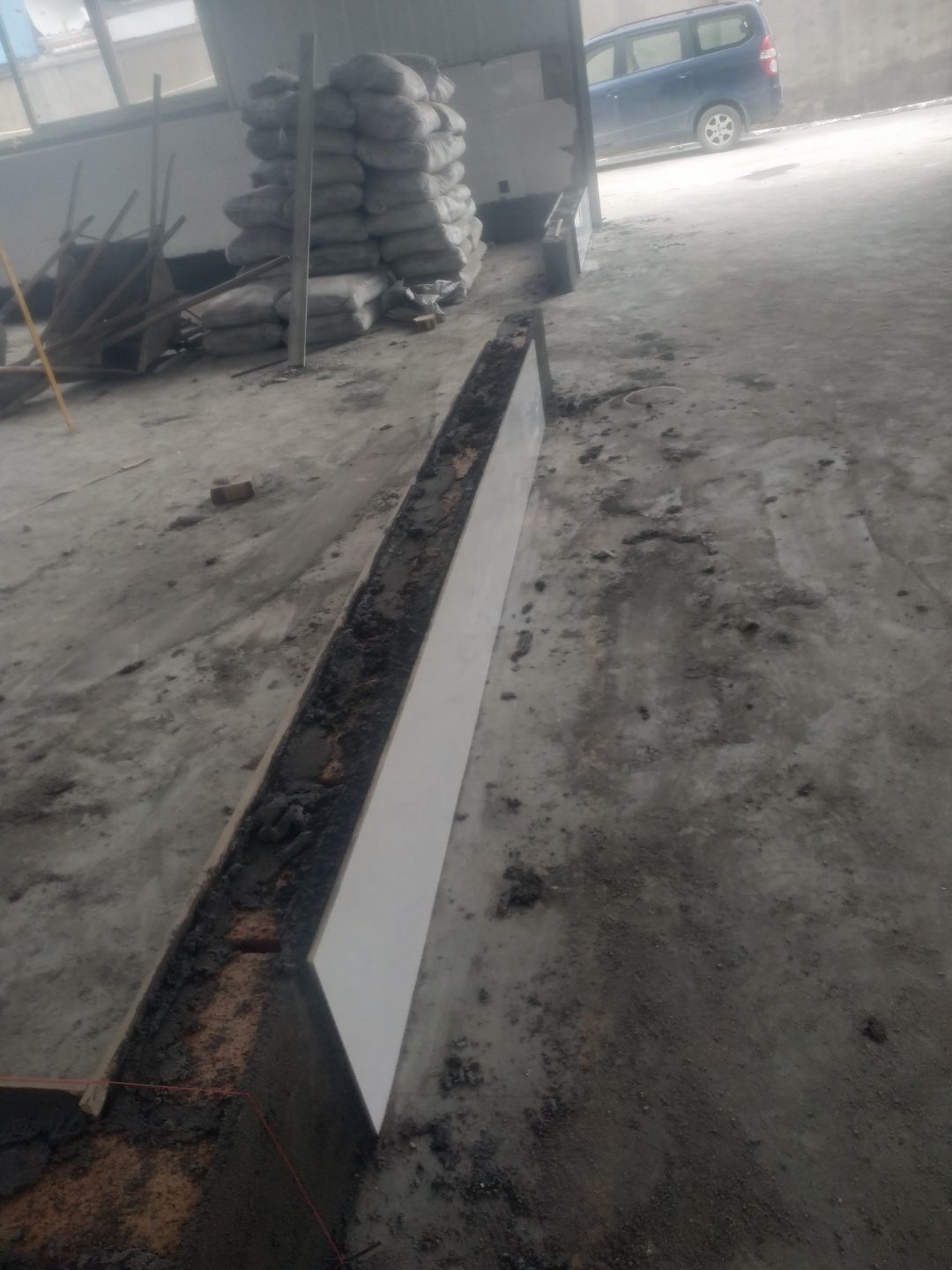

    车间排水沟破碎完成28%

  • 2020-09-03 10:04:51

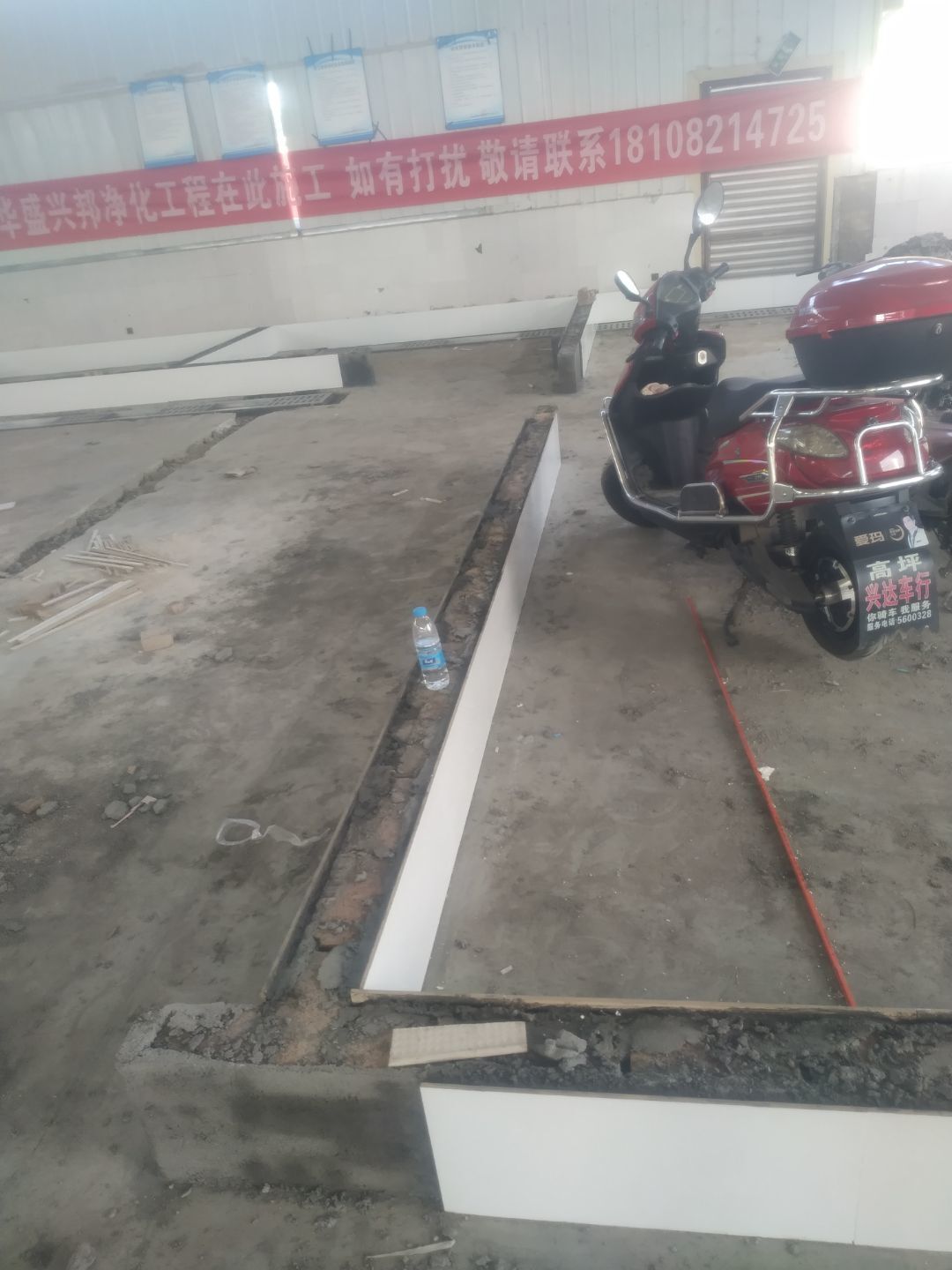

    安装横幅和制度牌,排水沟切缝完成10%
