成都士达屋餐饮管理有限公司

成都士达屋餐饮管理有限公司

开工日期:2020-09-15

华盛兴邦承接成都士达屋餐饮管理有限公司厂房设计,厂房装修工程,车间装修面积2250平方米,主要产品:餐饮,鱼类产品

浏览
查看更多

工程进度

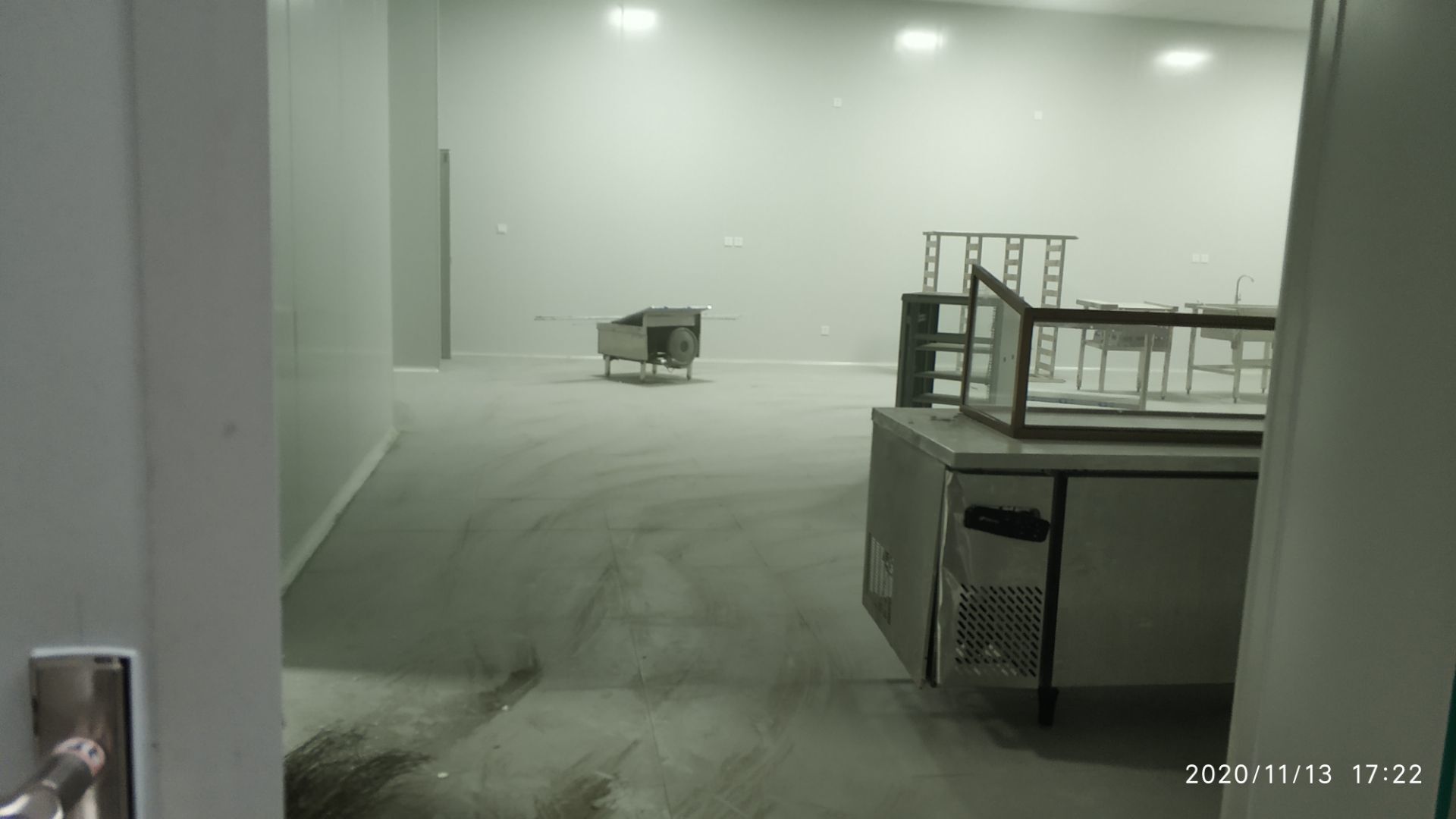

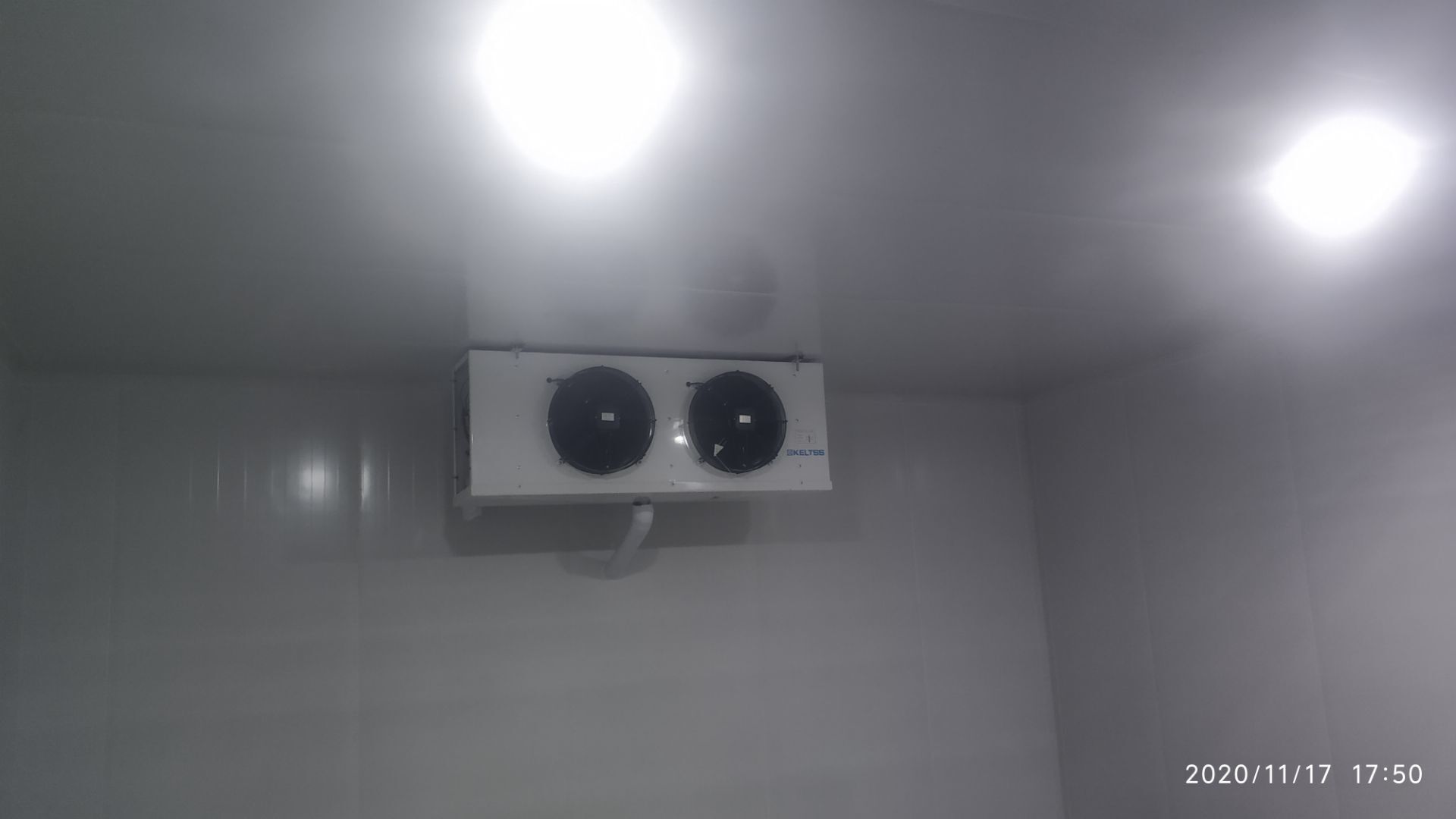

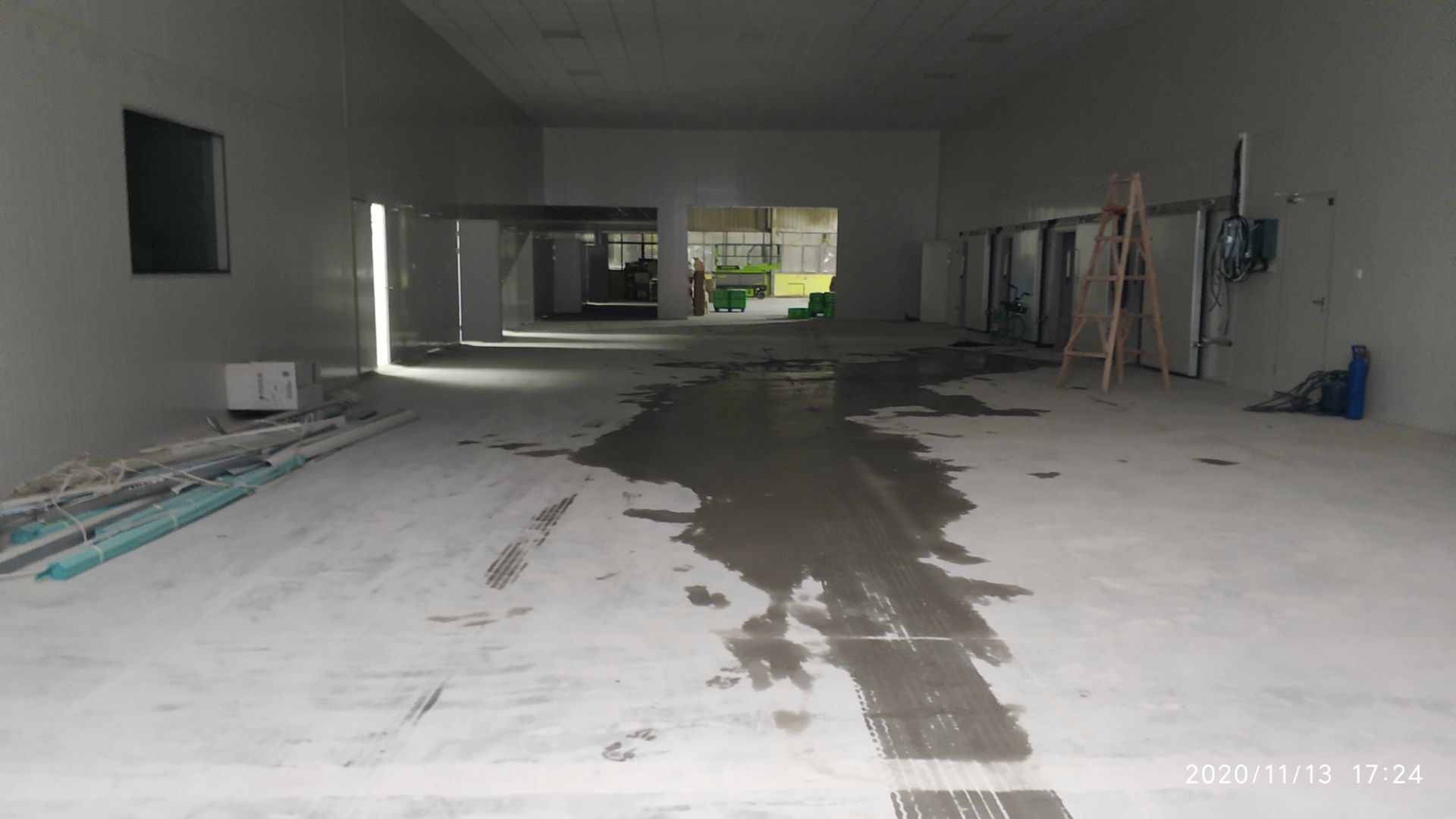

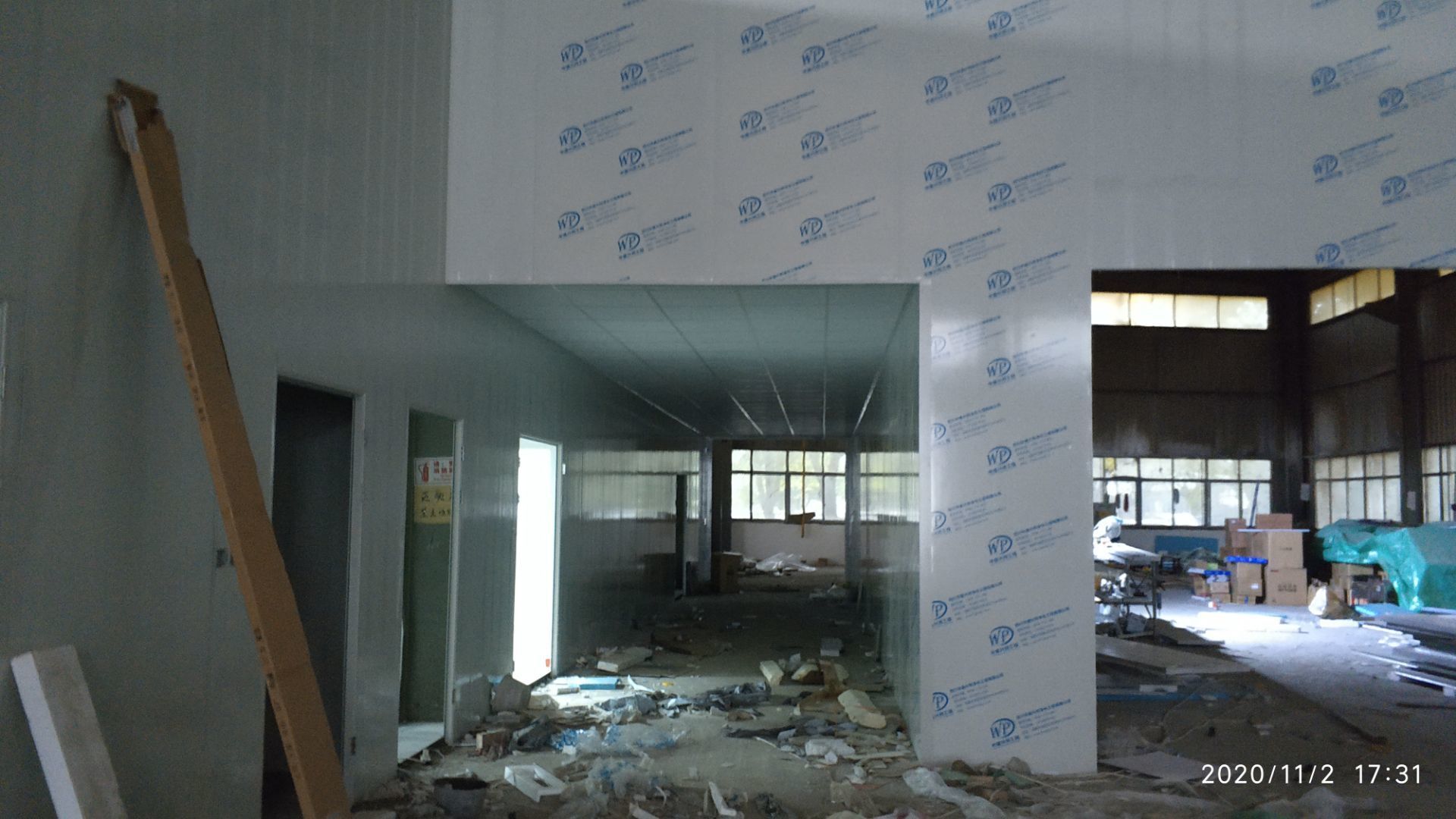

  • 2020-11-18 09:24:33

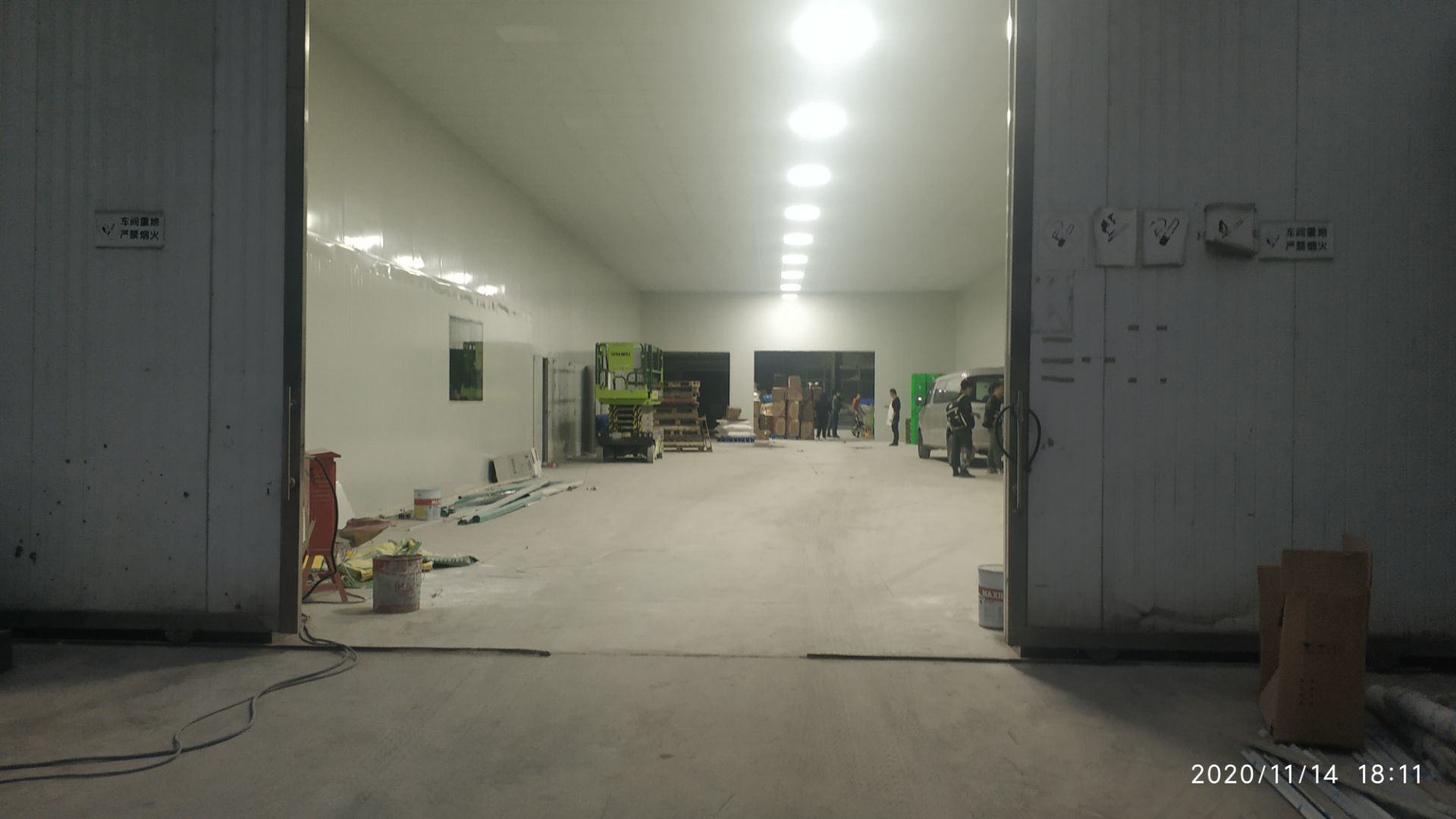

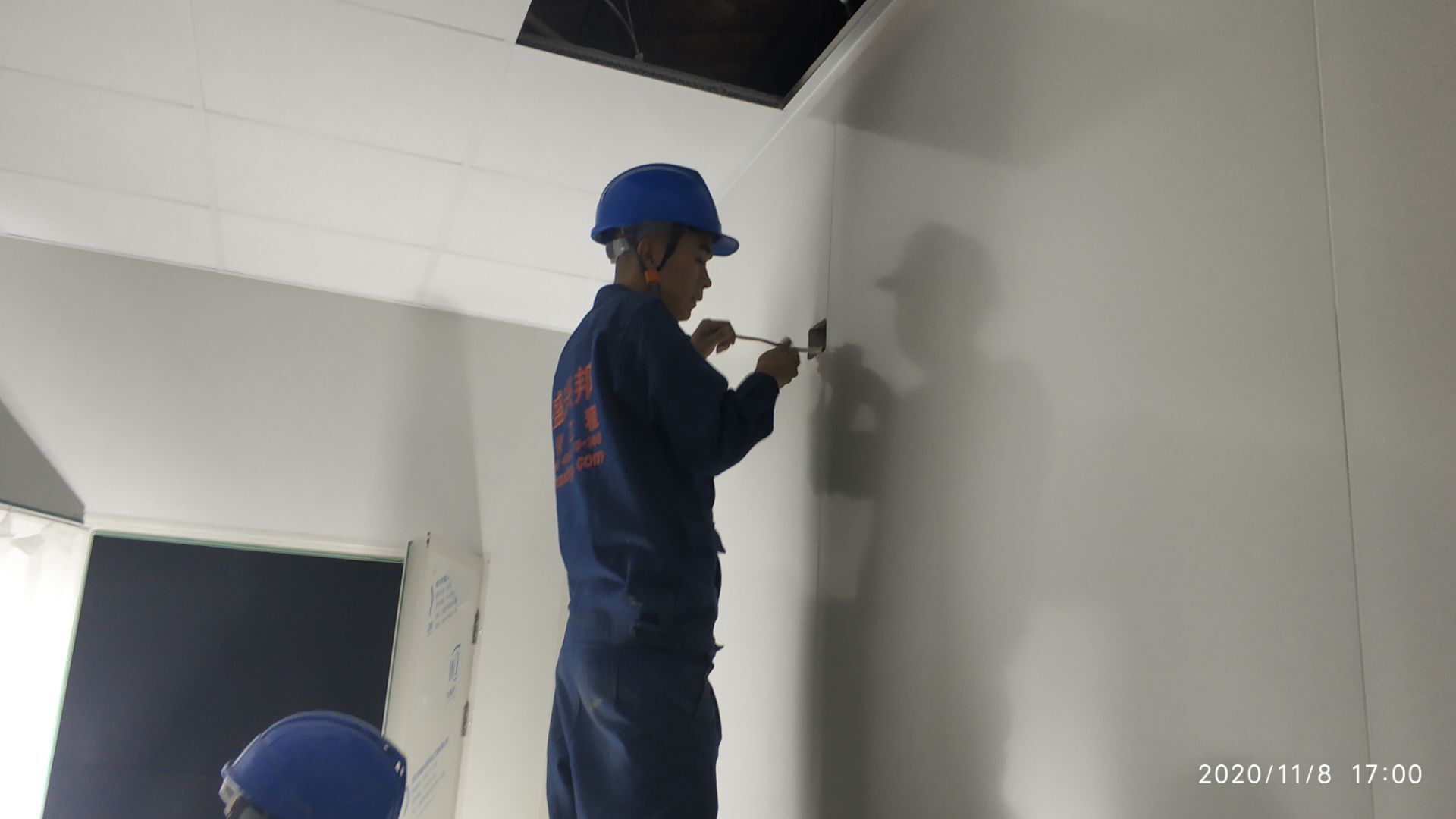

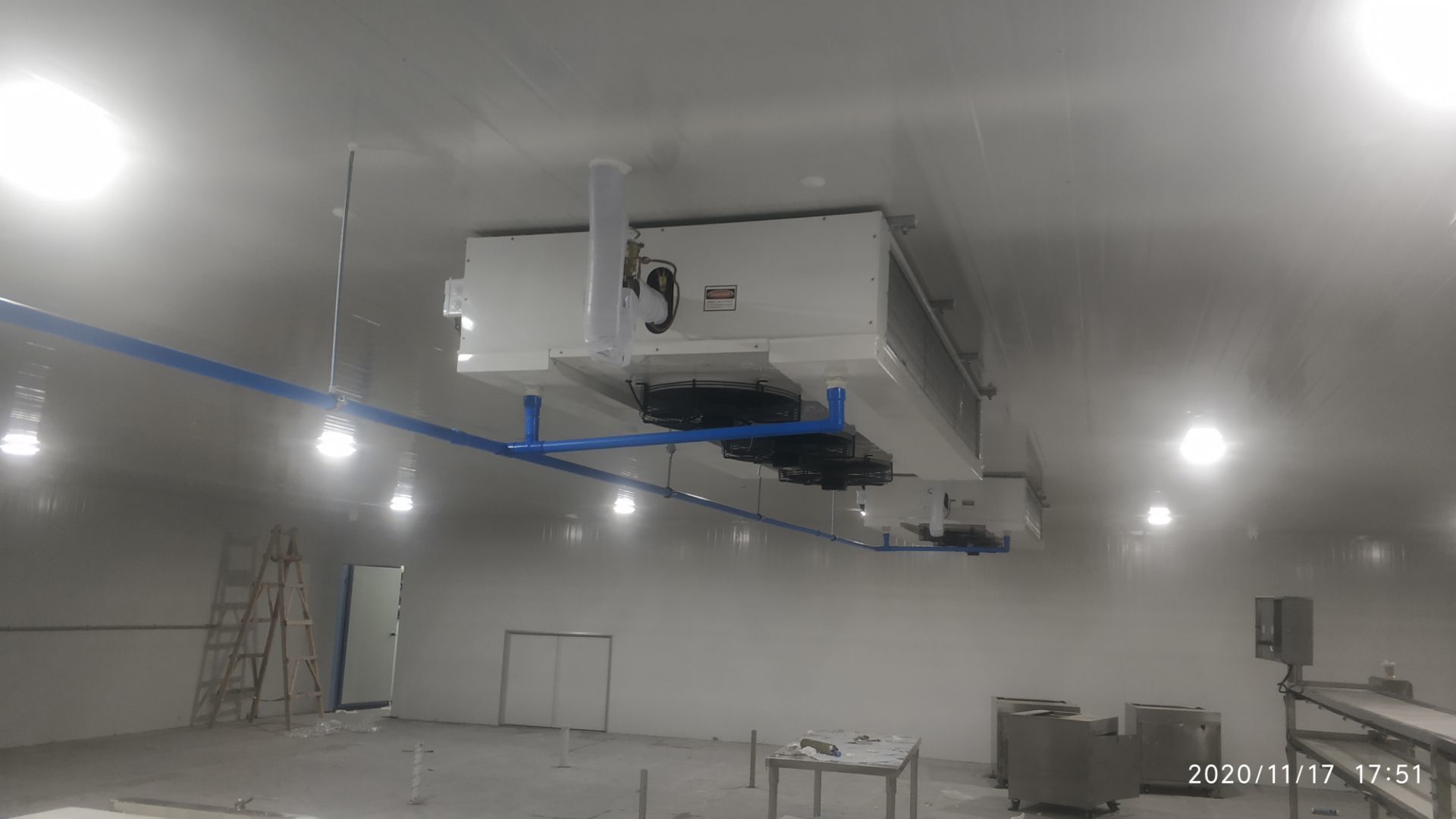

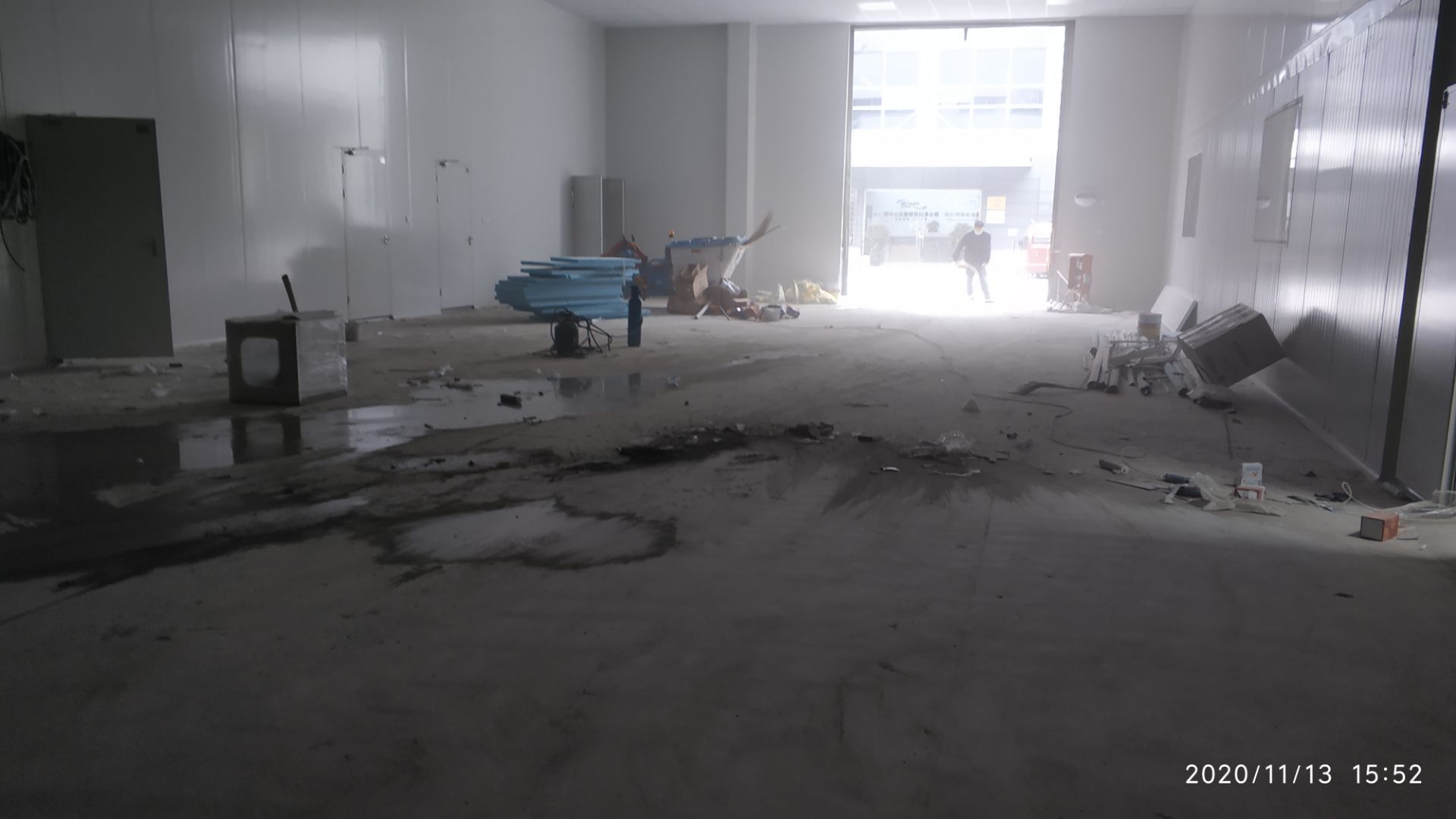

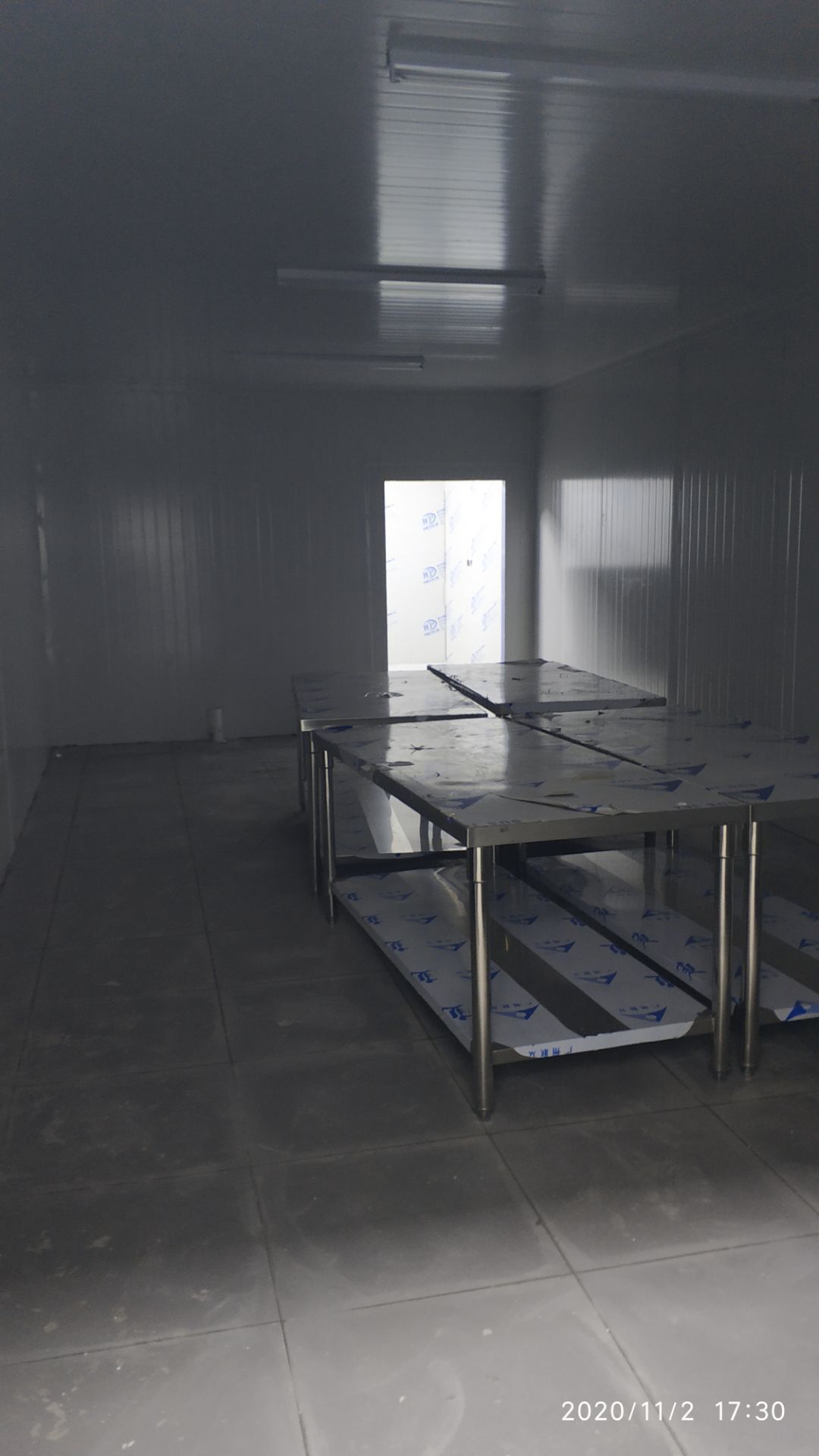

    1、照明灯具,换气扇,紫外灯安装完成75%左右,仅剩热加工区域灯具定位安装。2、热加工区域收尾工作完成65%,层高较高收尾较缓。3、门窗玻璃已安装完成。注意成品保护。4、桥架支架构件制作完成,丝杆制作完成。

  • 2020-11-16 09:54:00

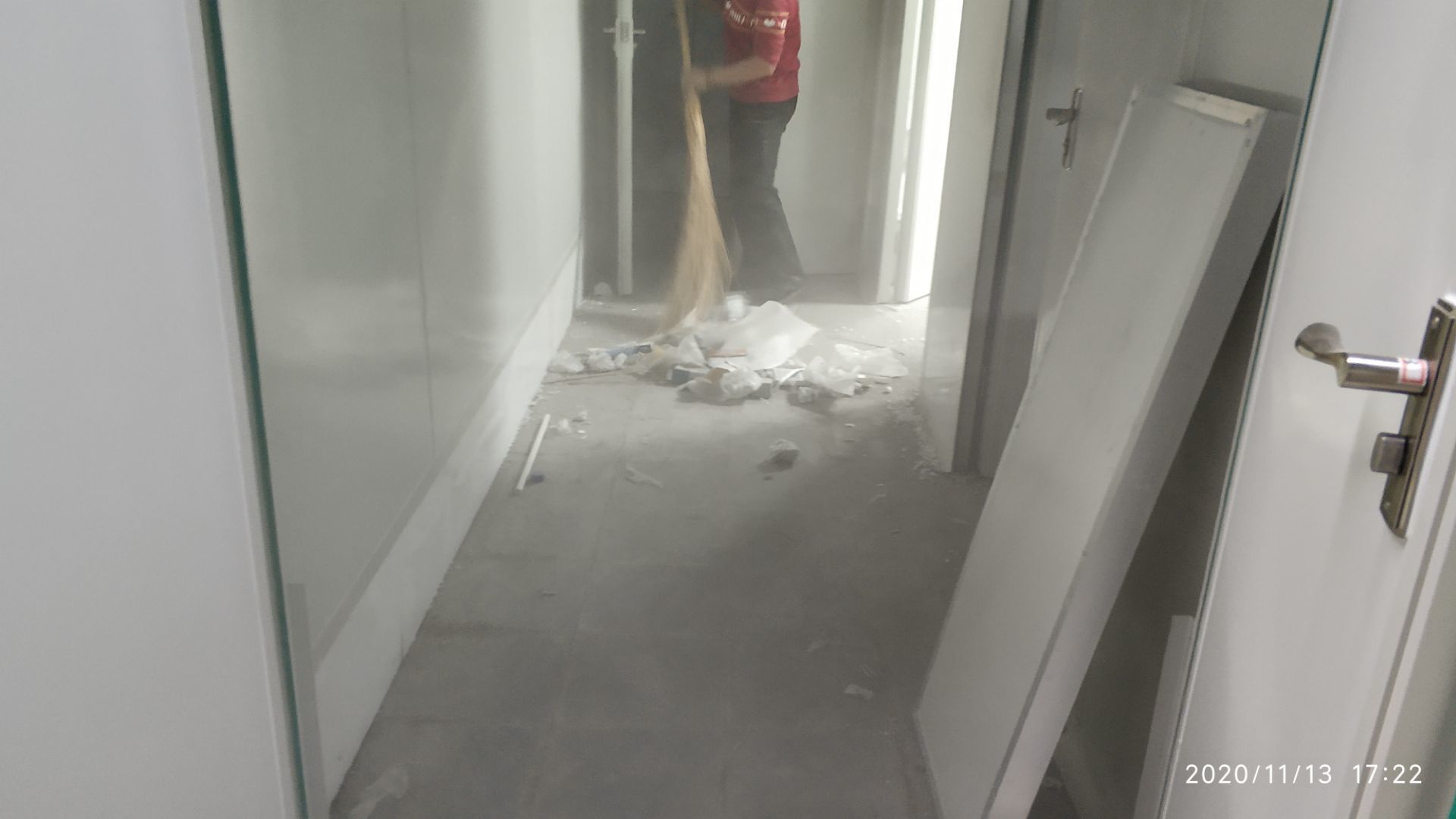

    车间清扫,建渣运走

  • 2020-11-12 10:47:32

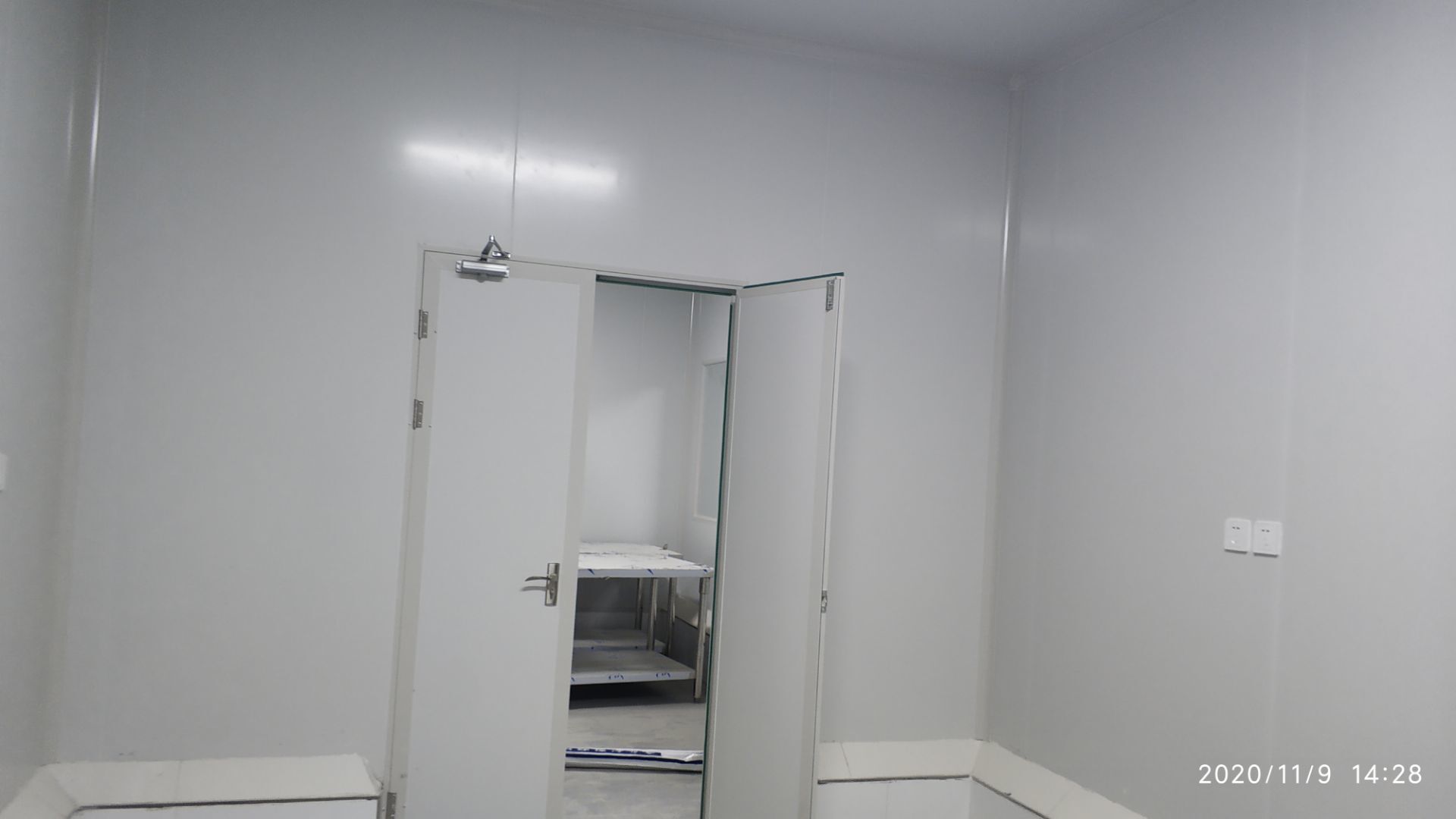

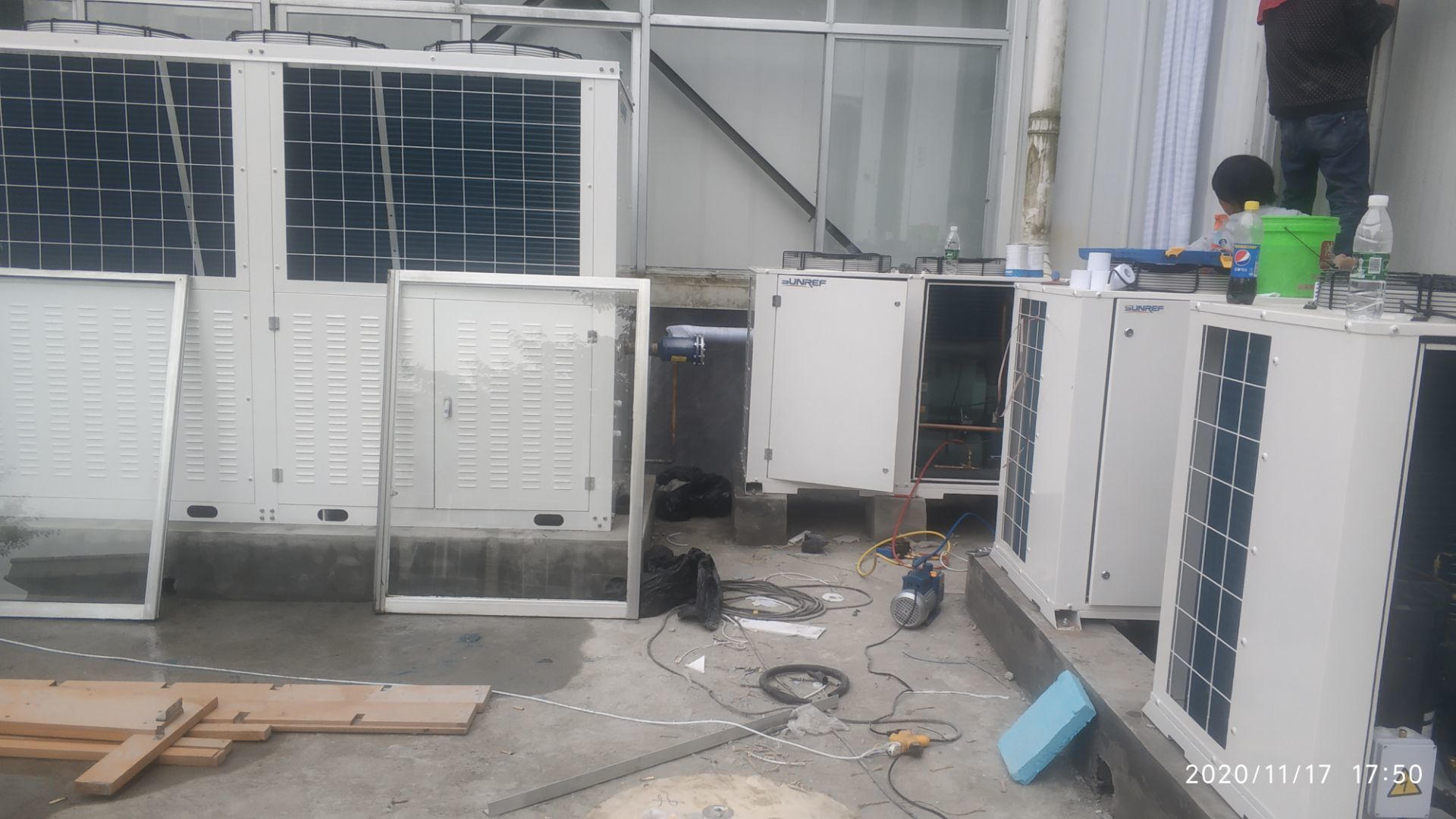

    空调安装,门安装完成

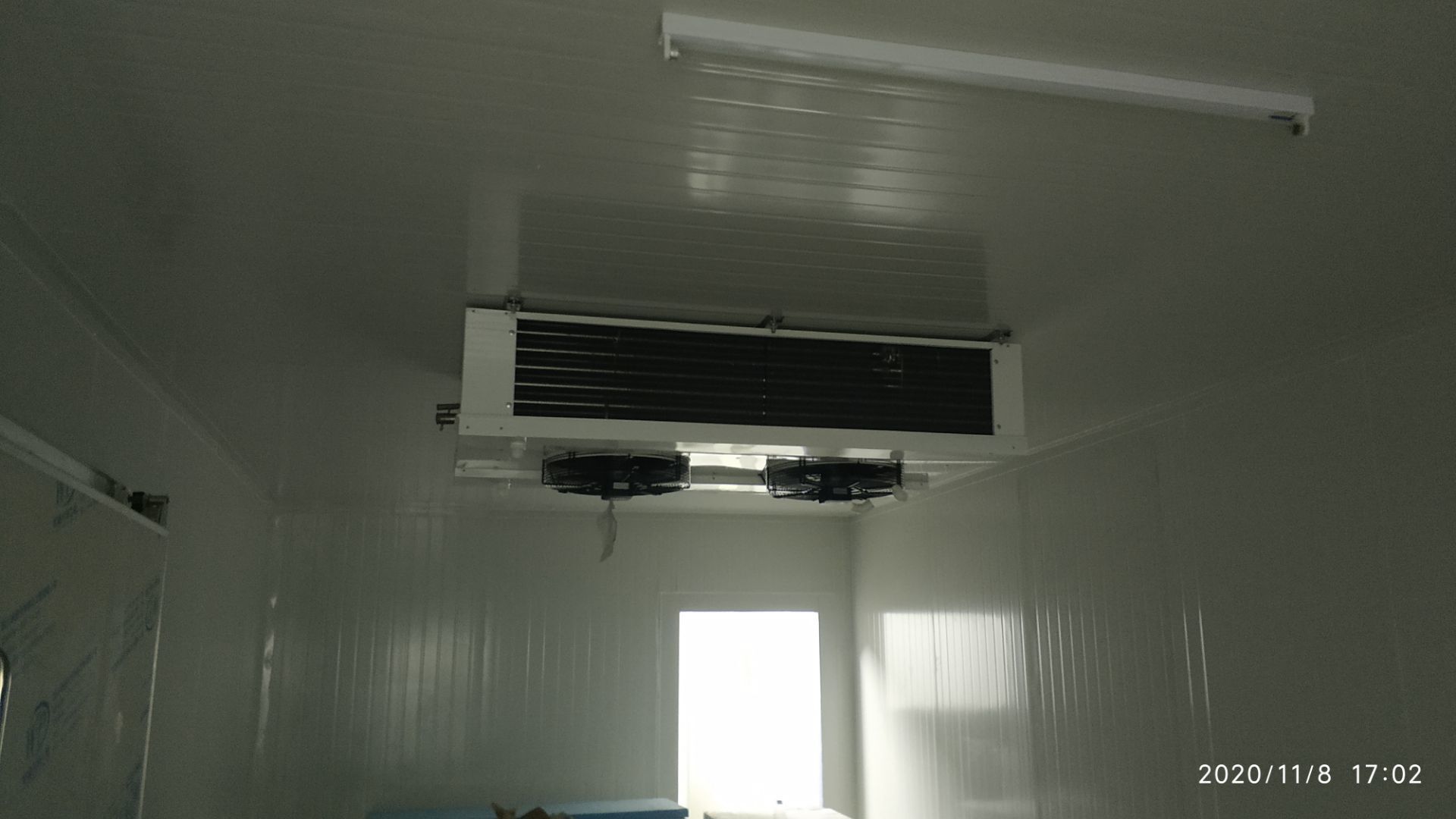

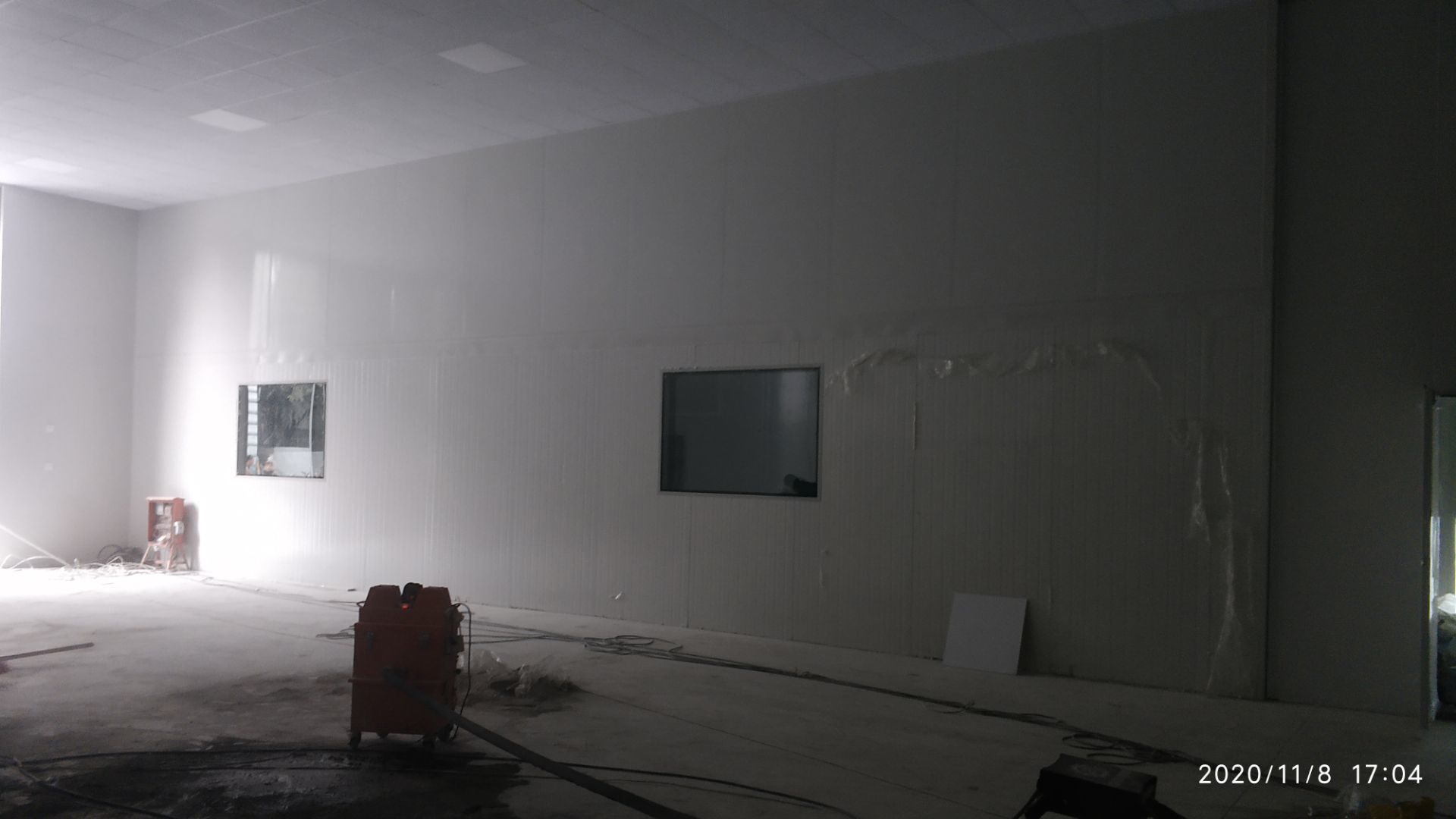

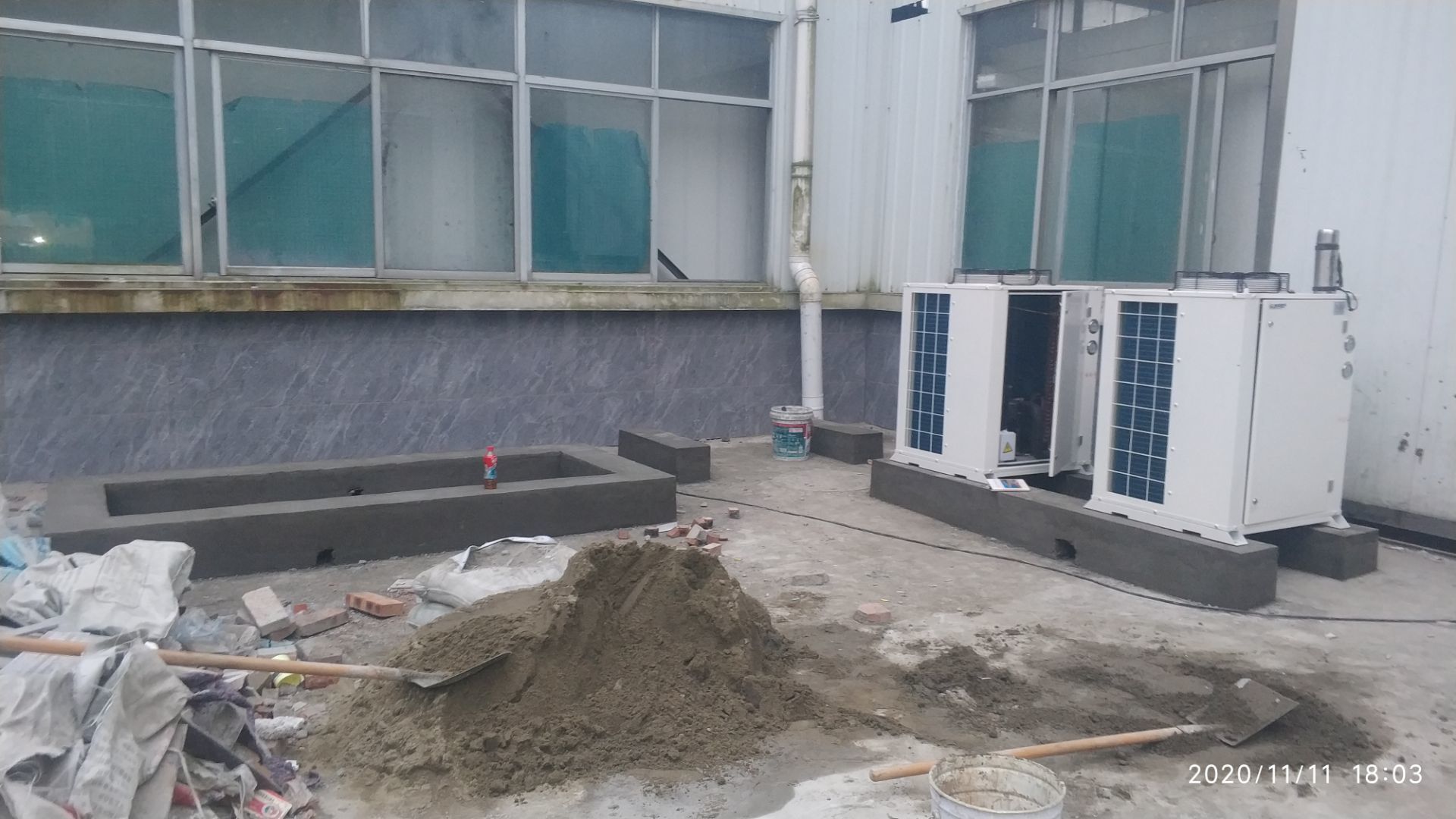

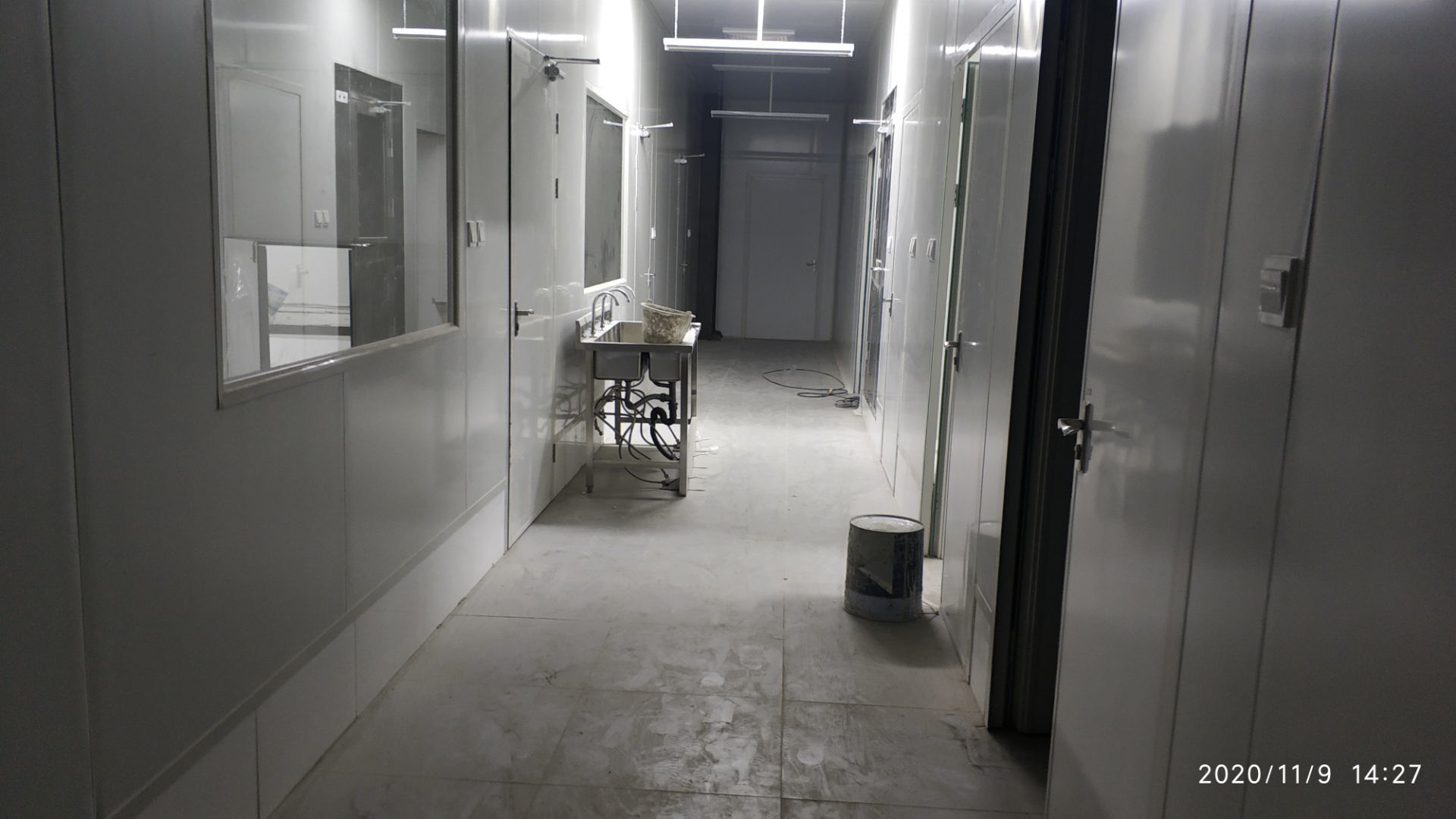

  • 2020-11-09 09:39:13

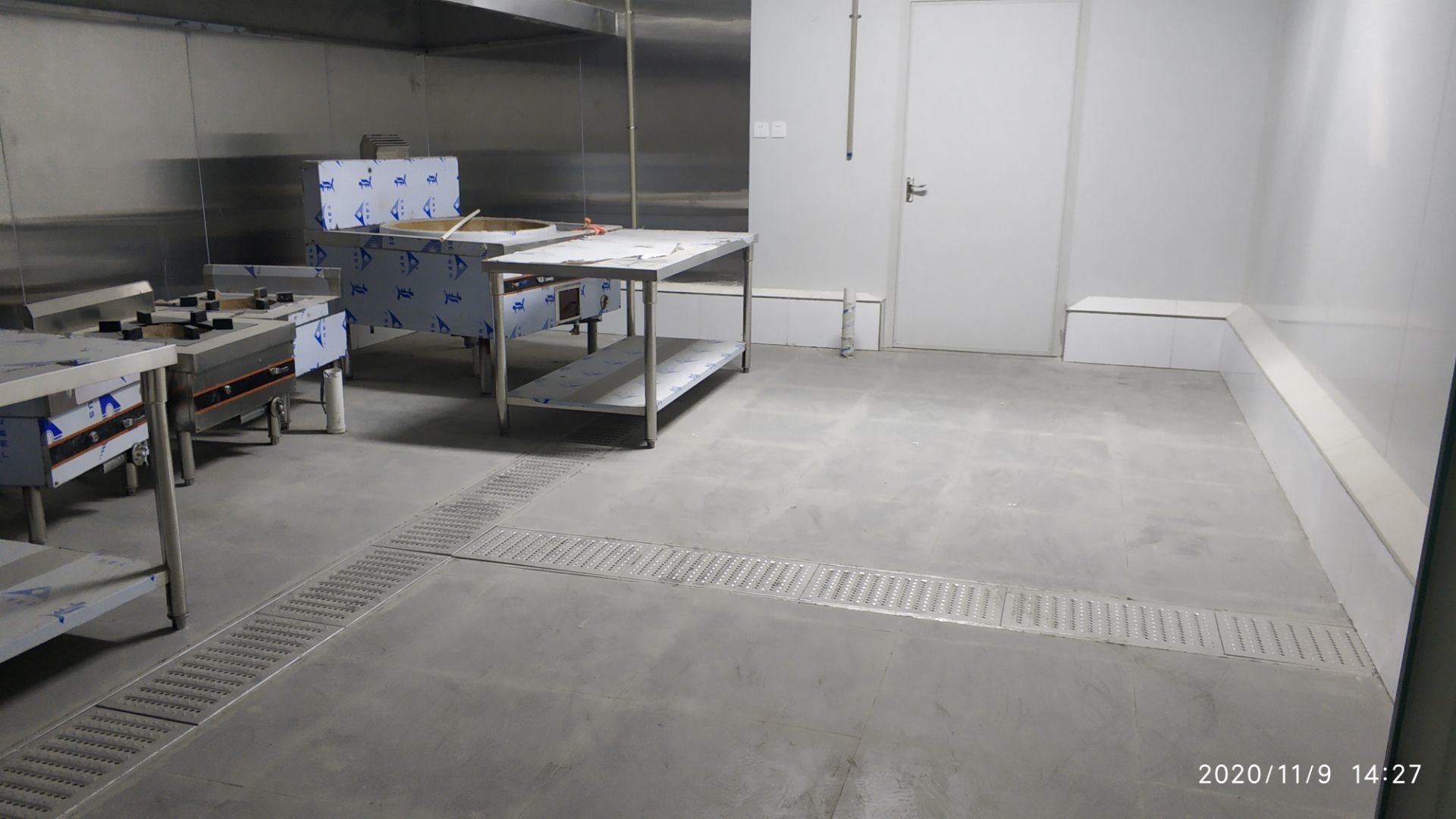

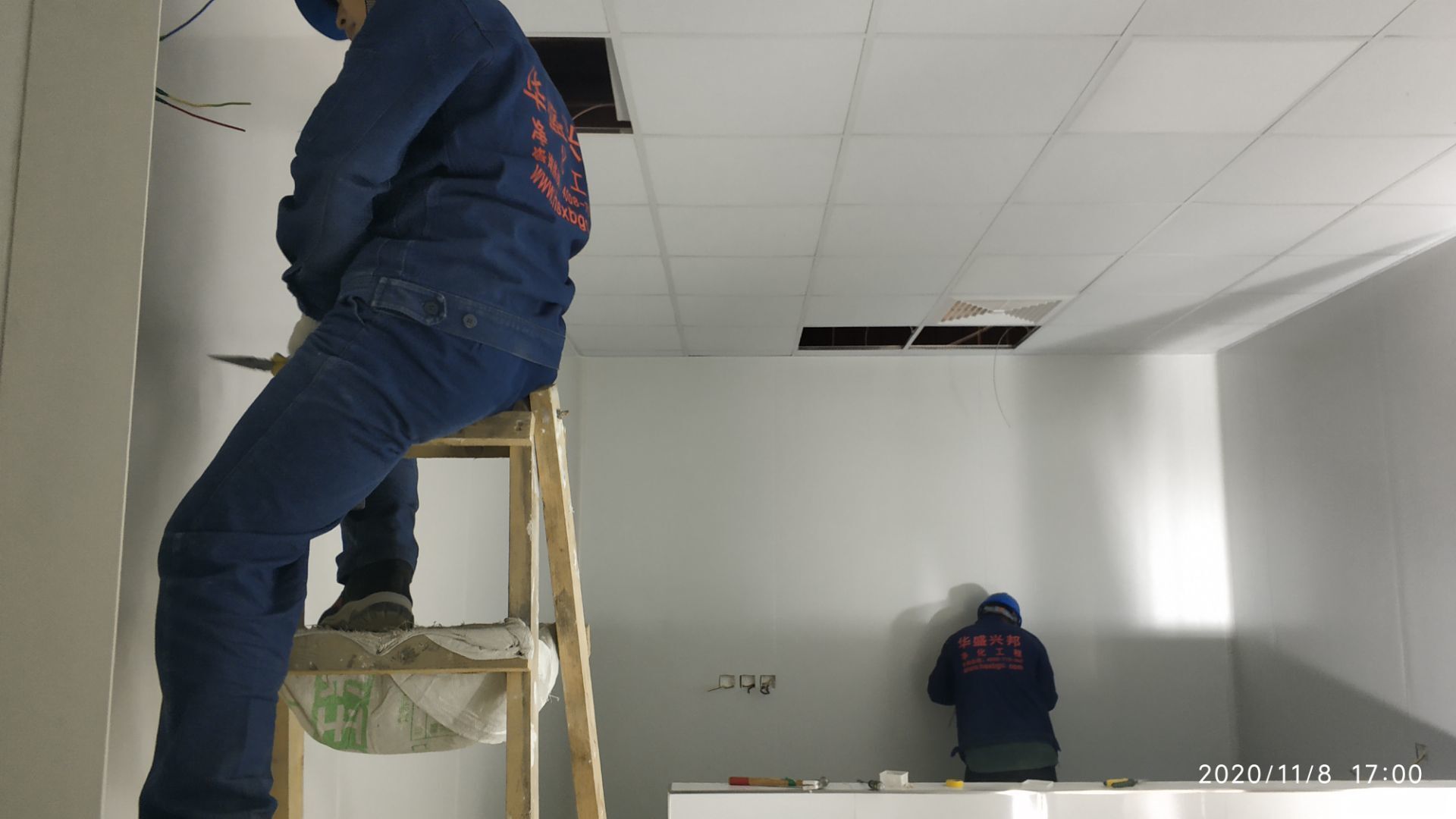

    1.地面打磨完成分拣区域和后勤库房。2.彩钢组收边收口,安装门完成百分之八十。3.照明插座布线安装完成百分之八十五。 4.冻库内机组安装完成。 5.卷帘门安装完成。

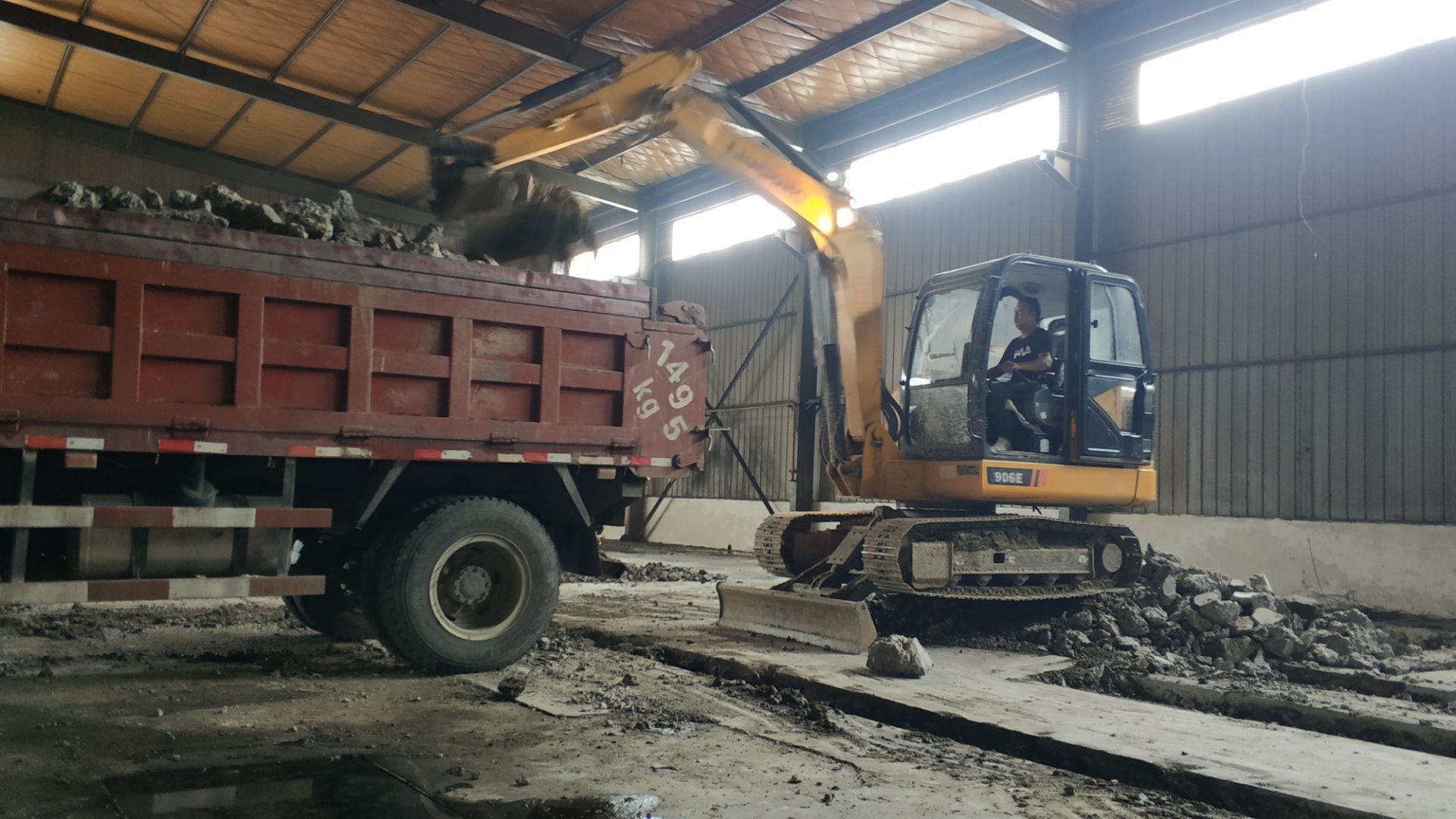

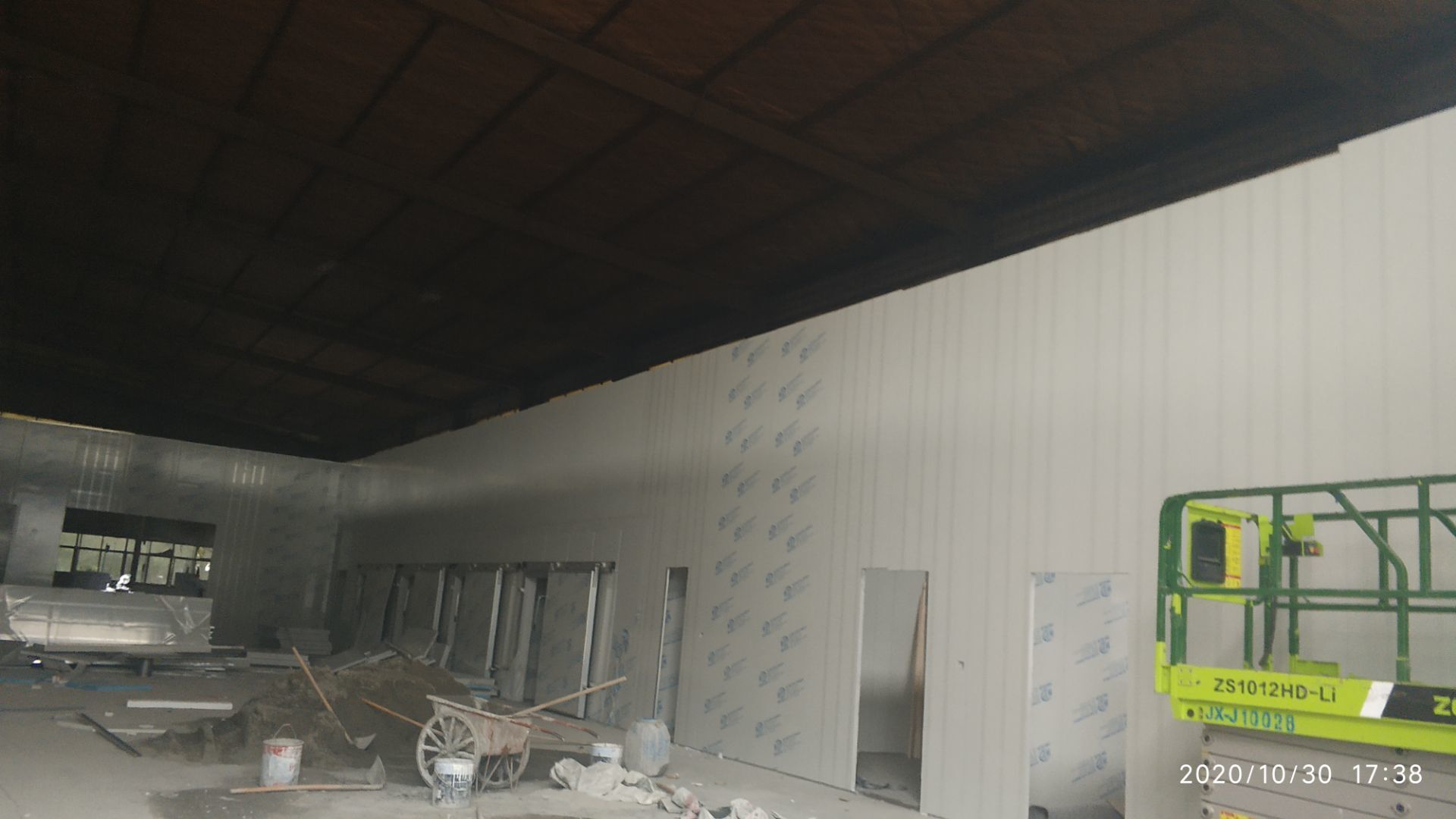

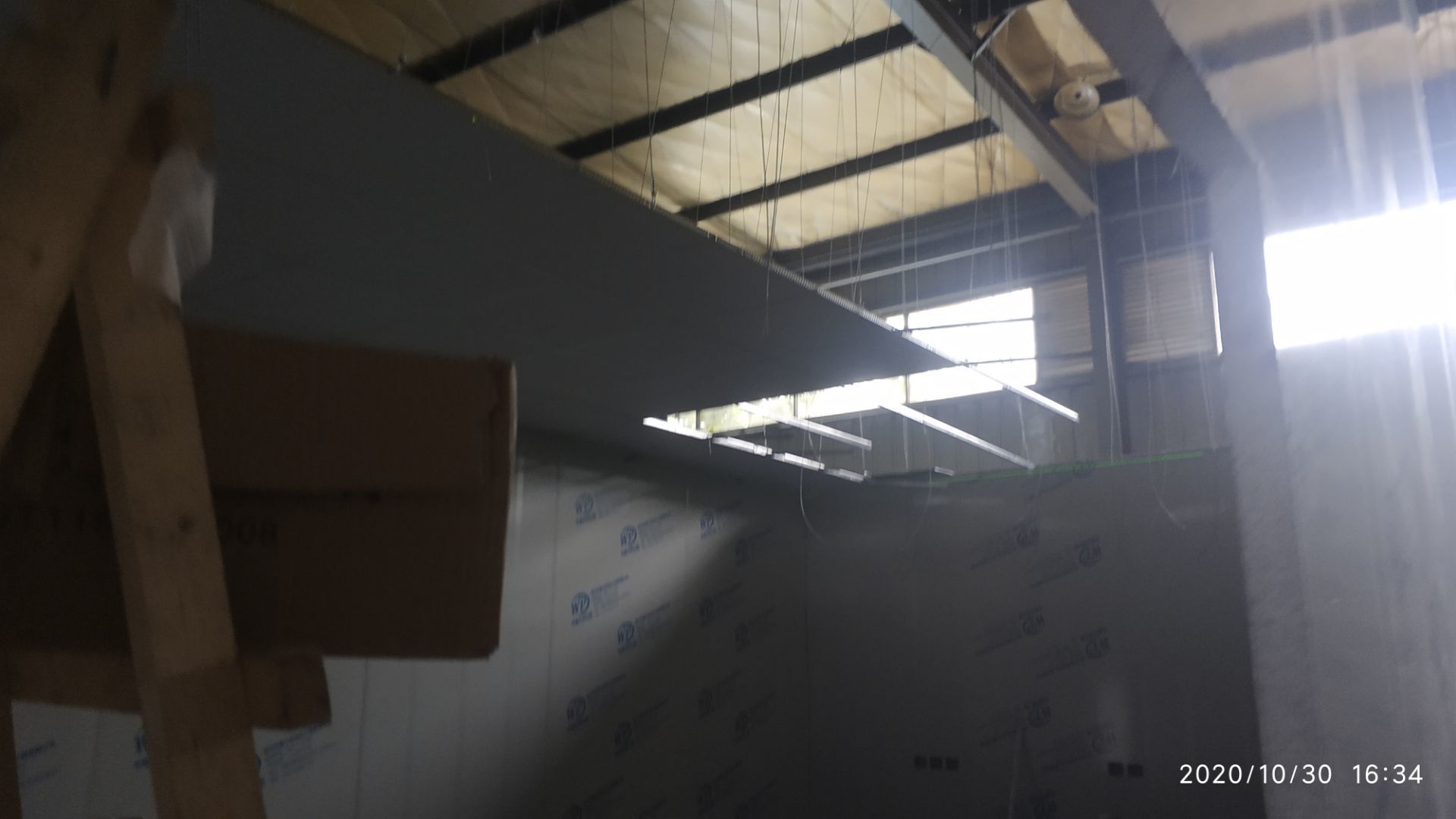

  • 2020-11-04 09:20:59

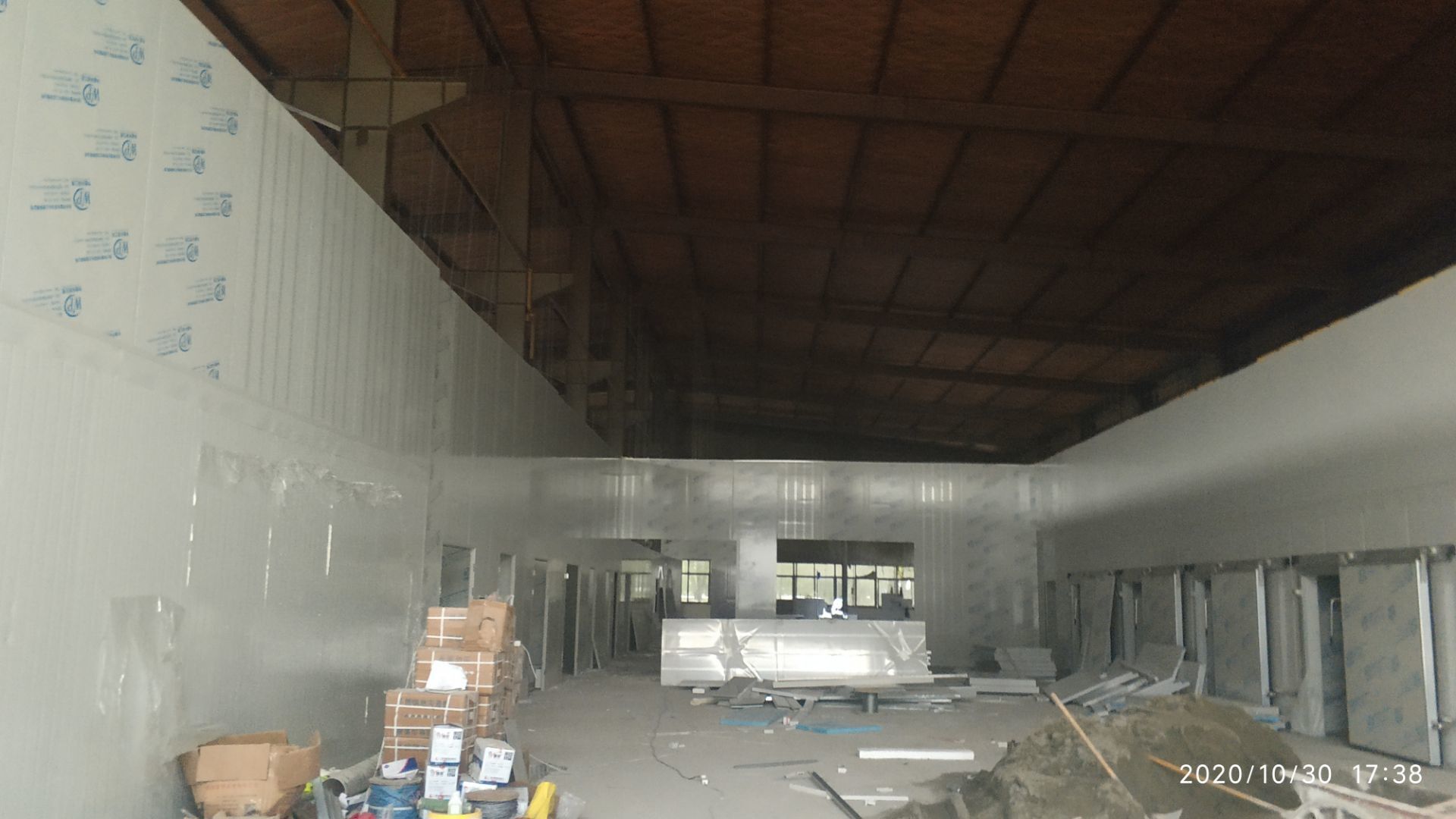

    1. 室外墙面新增贴砖完成百分之五十。 2.灯具安装完成百分之七十。 3.吊顶区域完成百分之七十。 4.圆弧收边收口完成百分之三十。

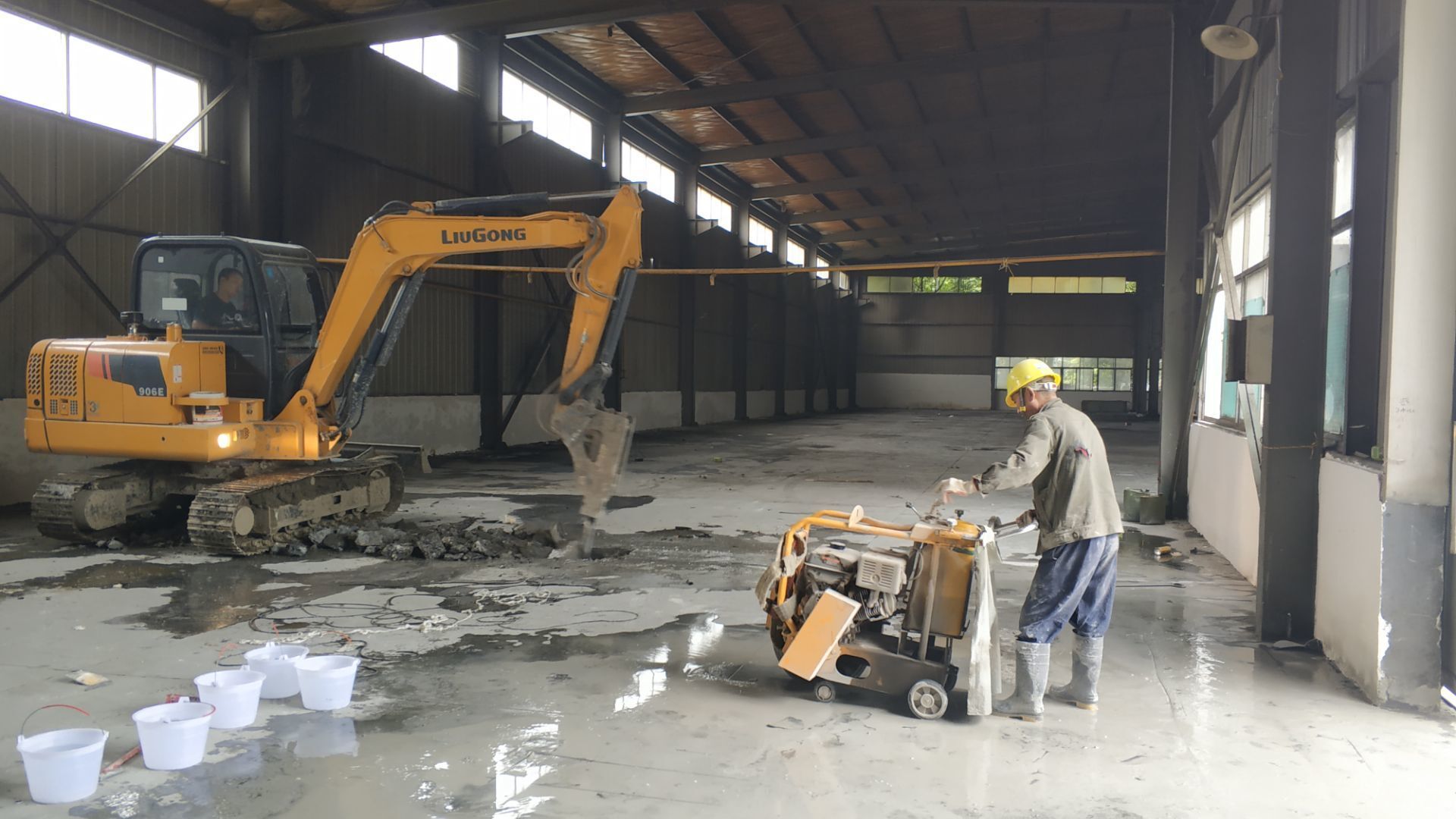

  • 2020-11-02 09:35:29

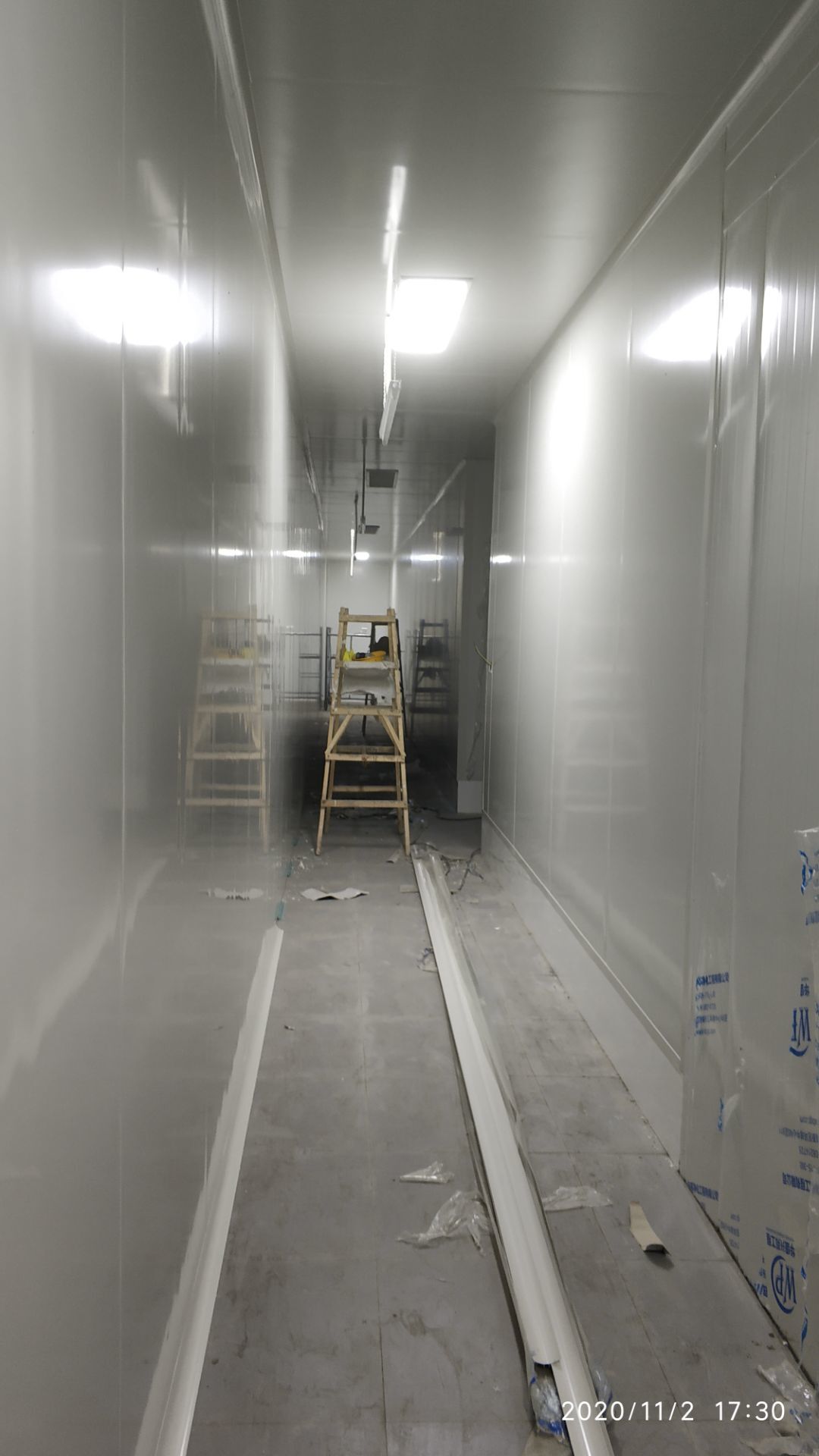

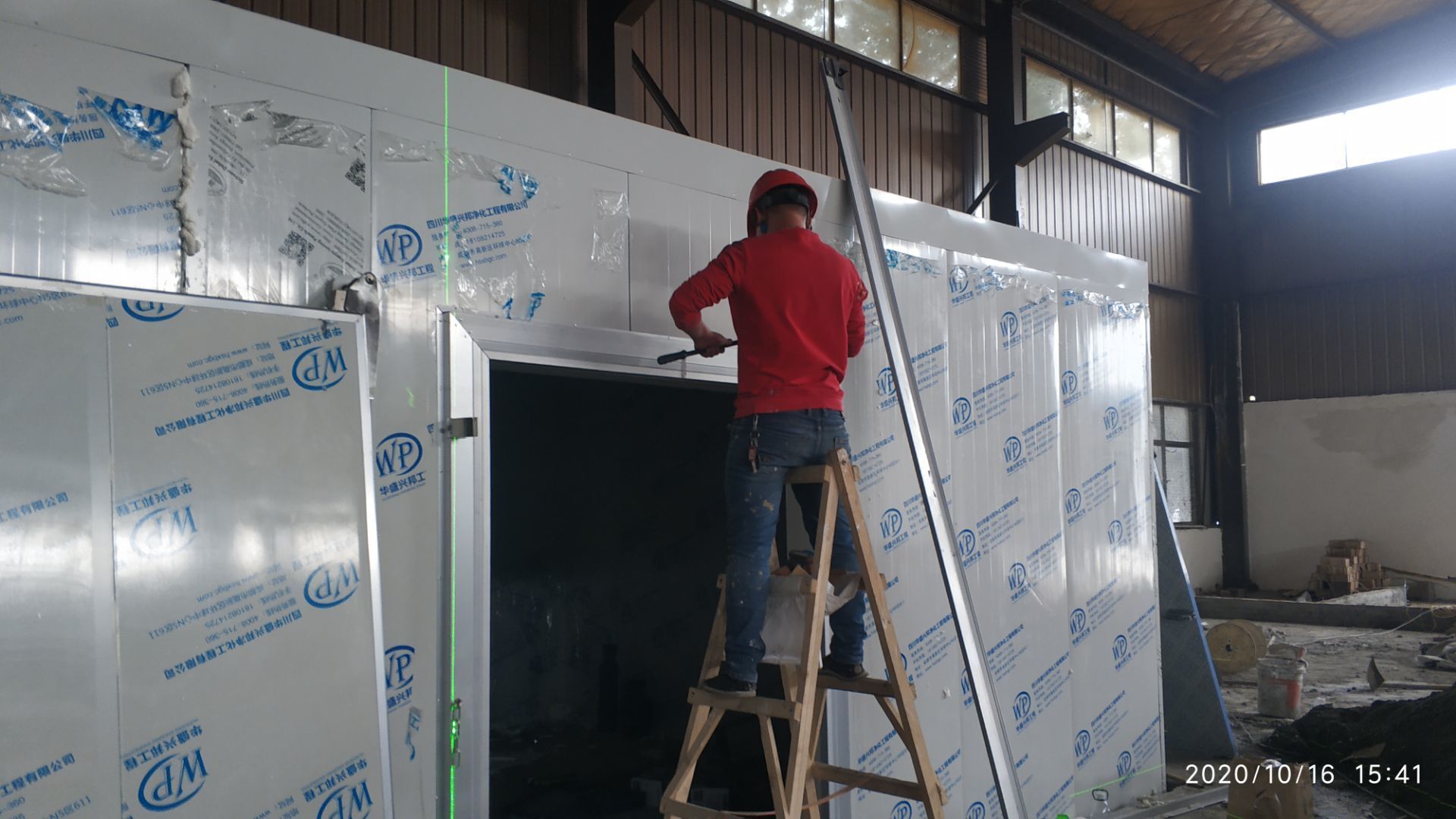

    彩钢板隔断施工,吊顶施工

  • 2020-10-26 09:15:14

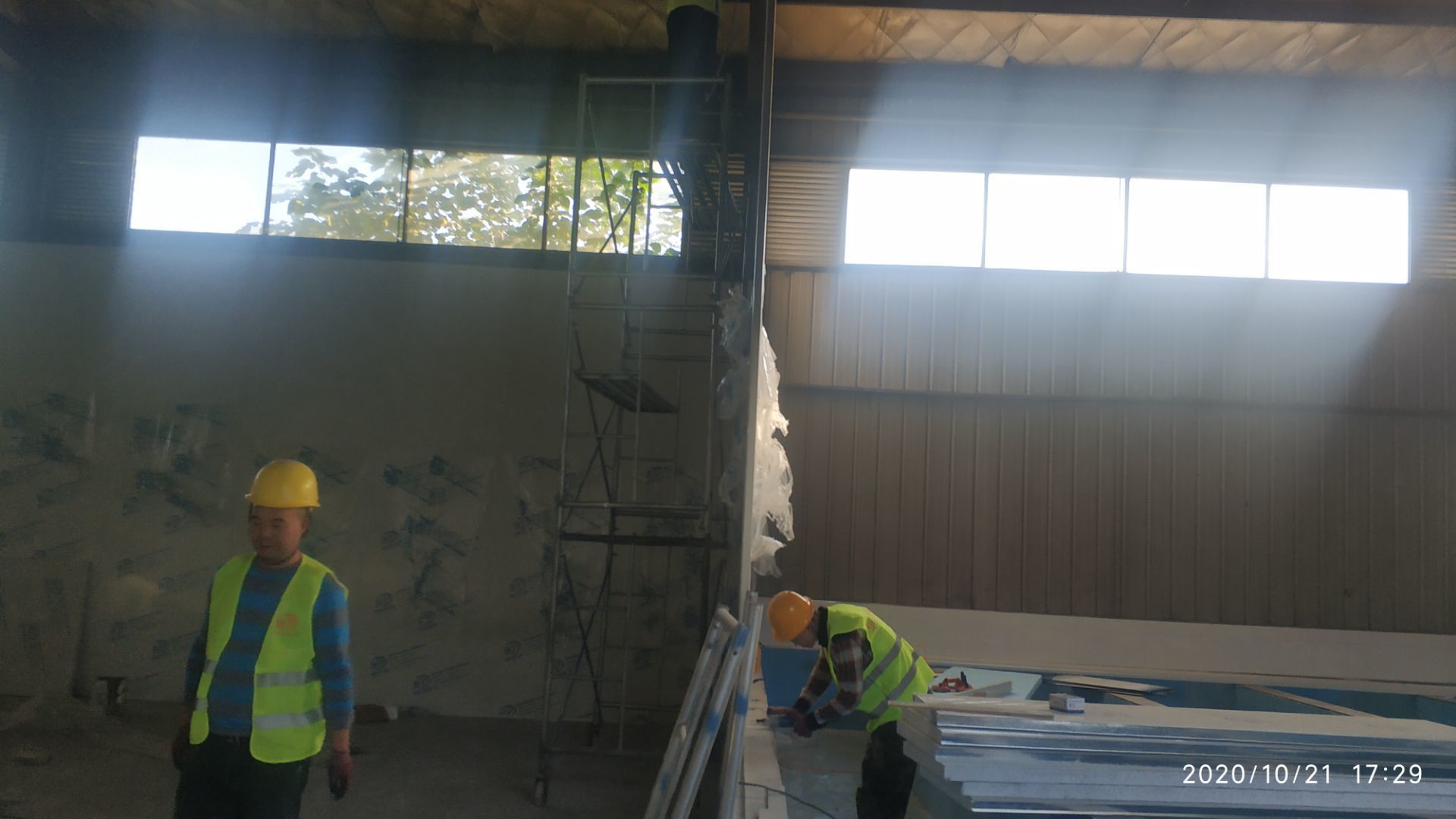

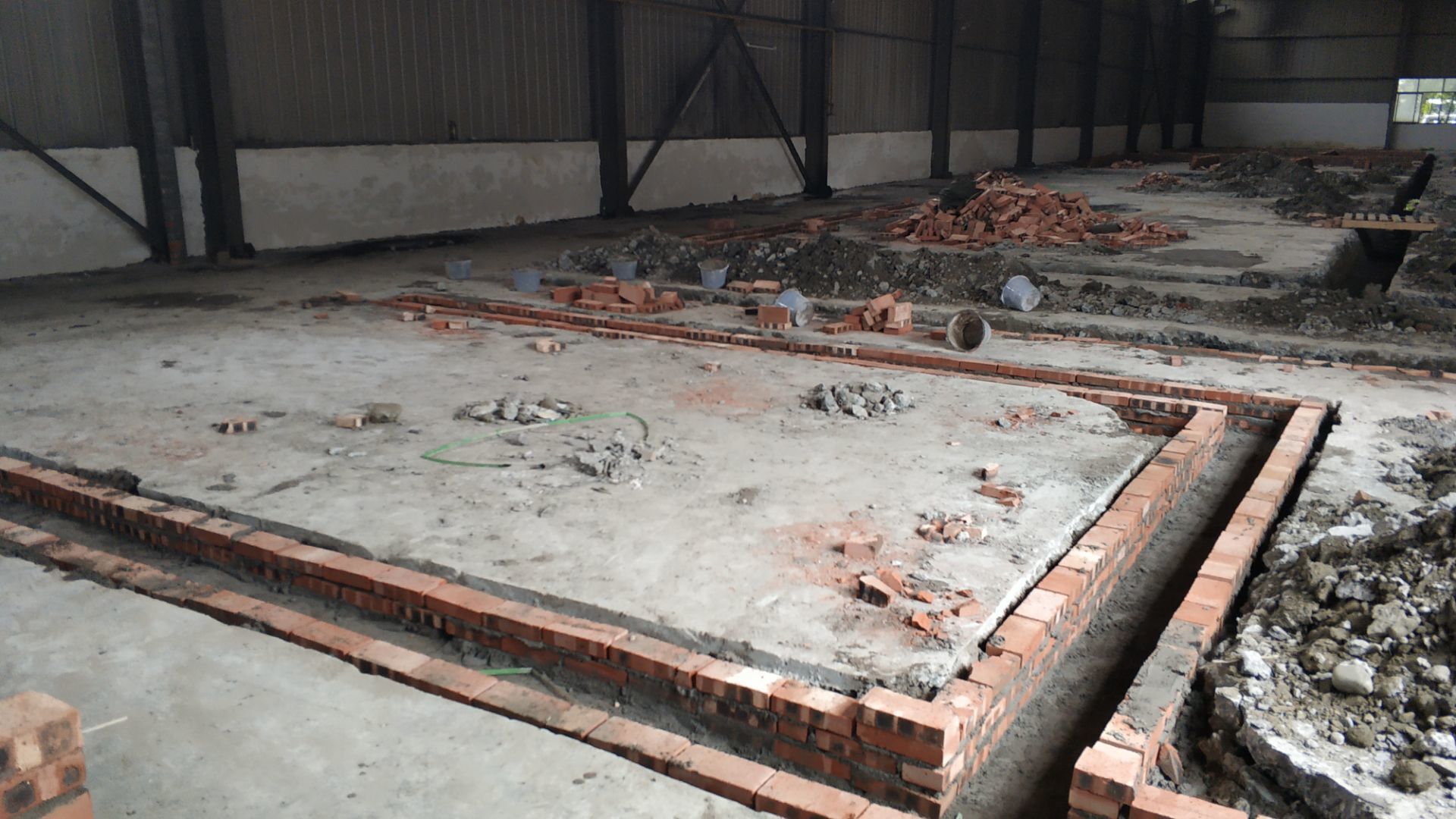

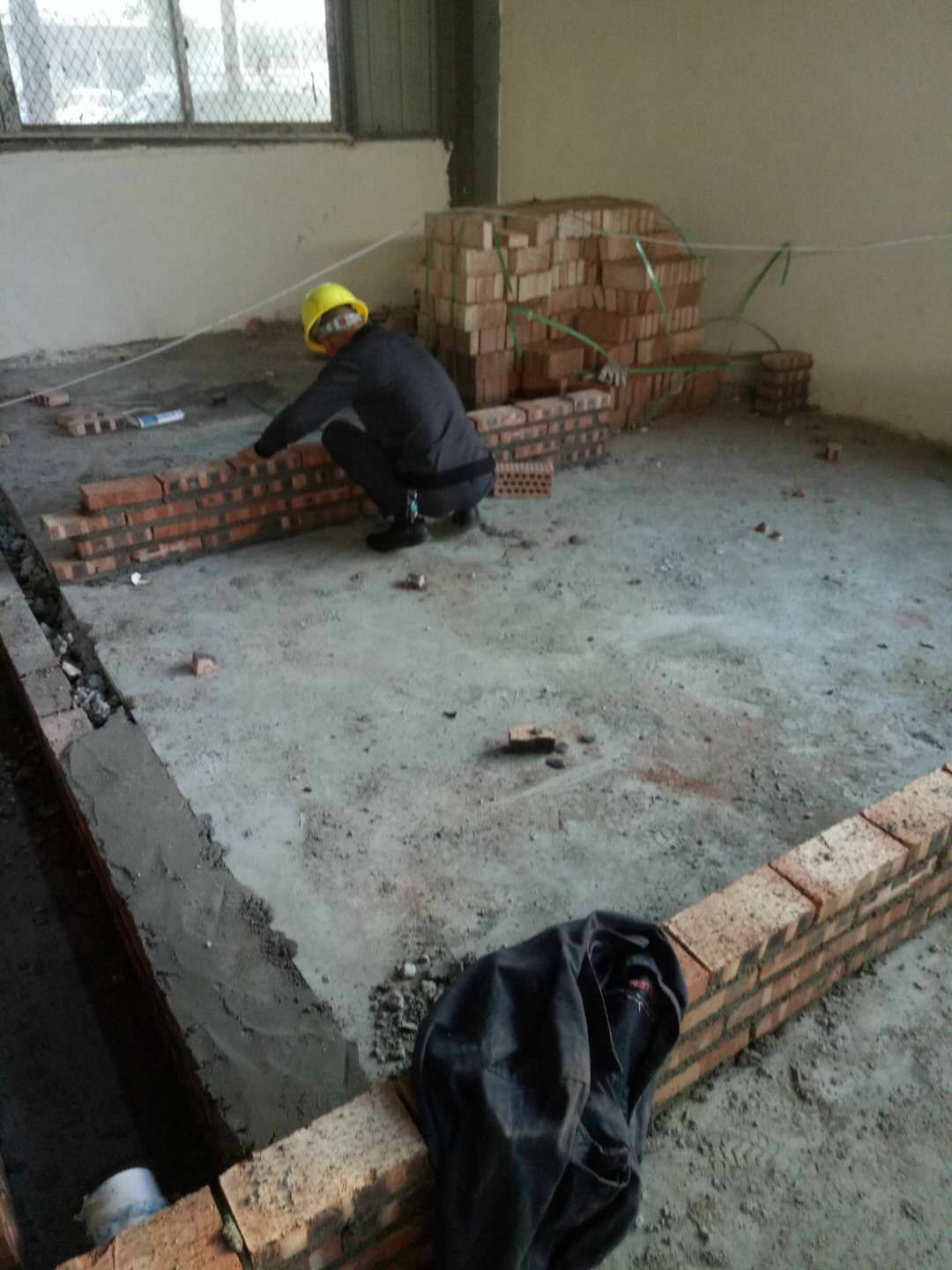

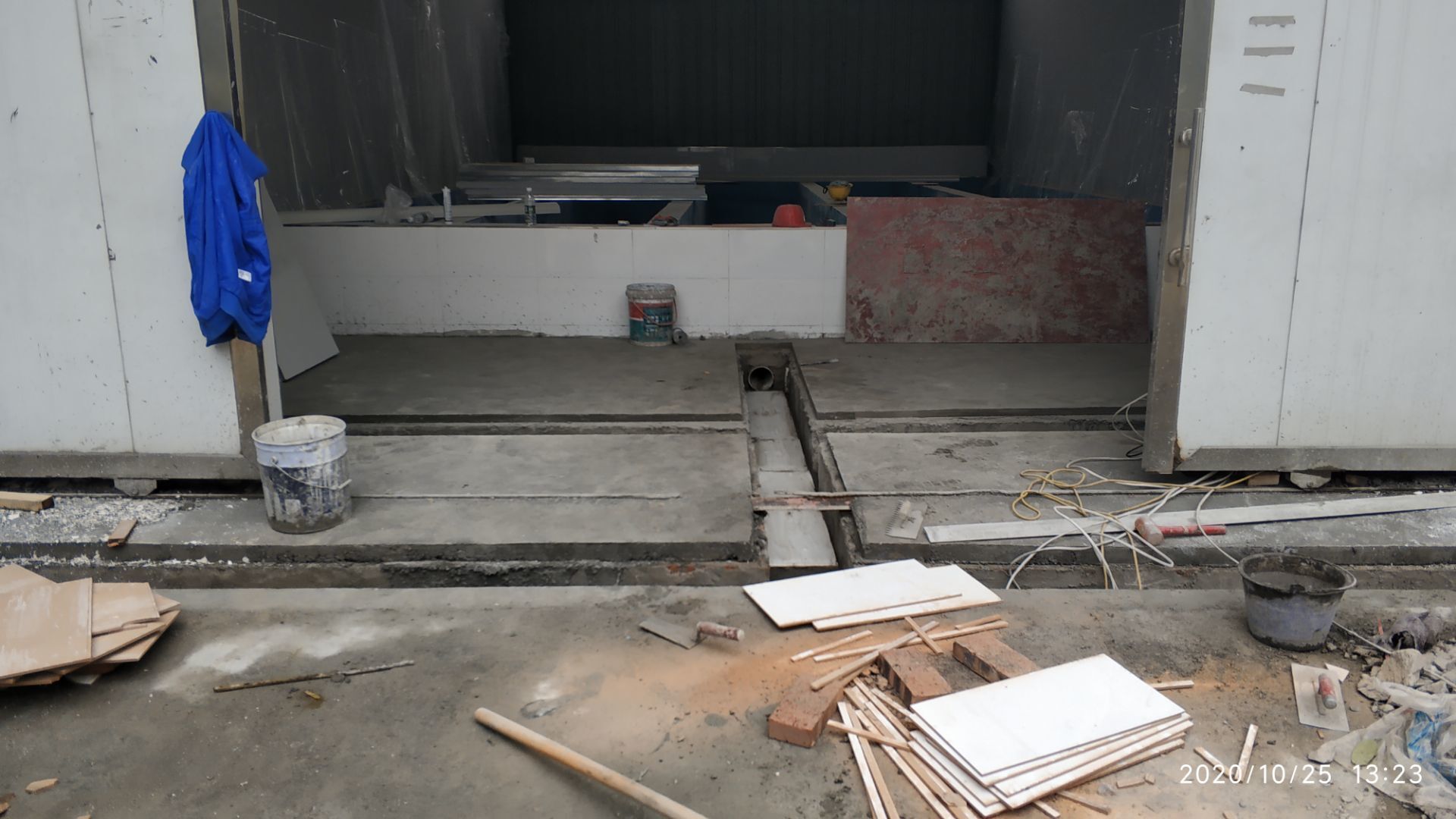

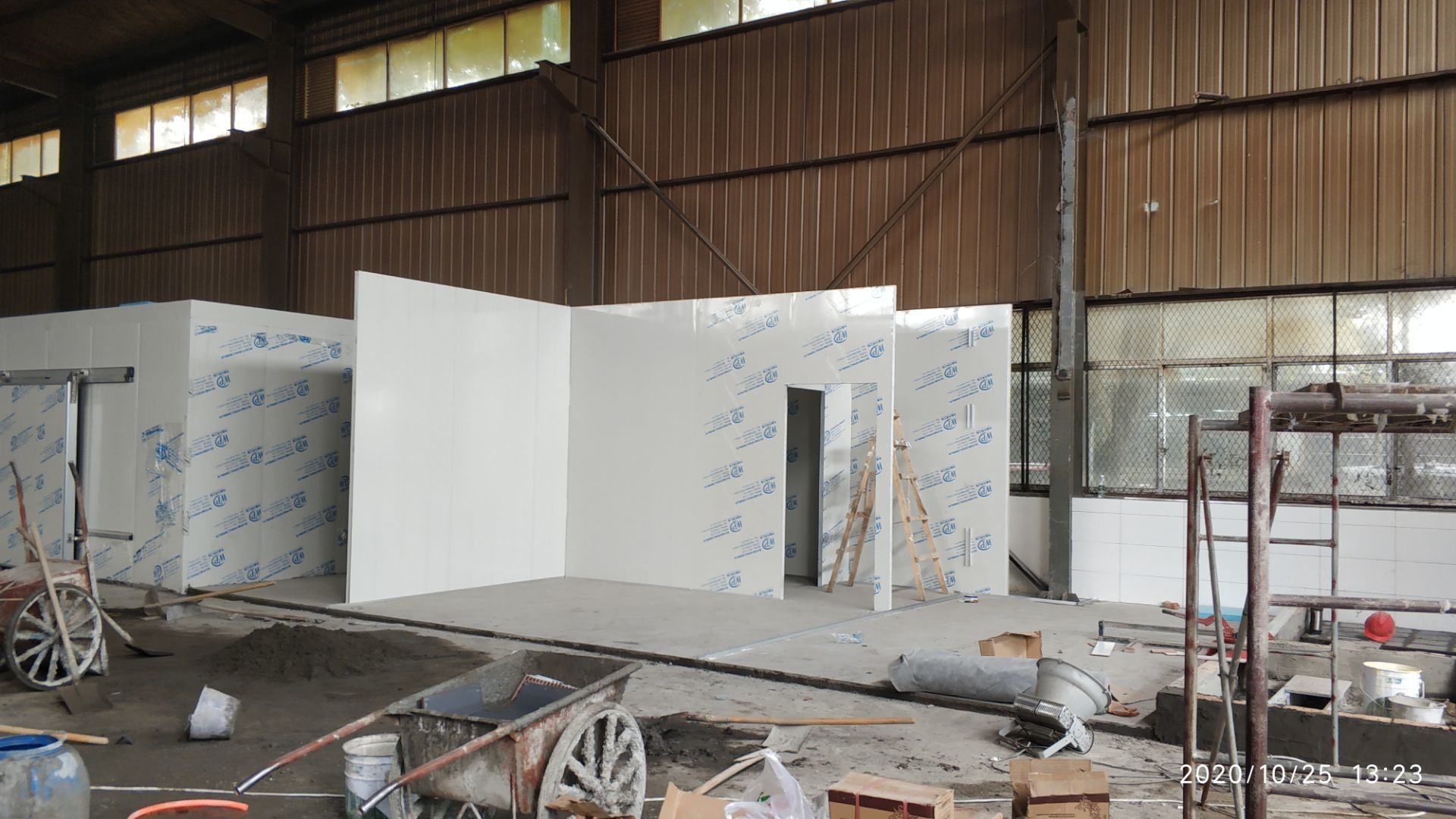

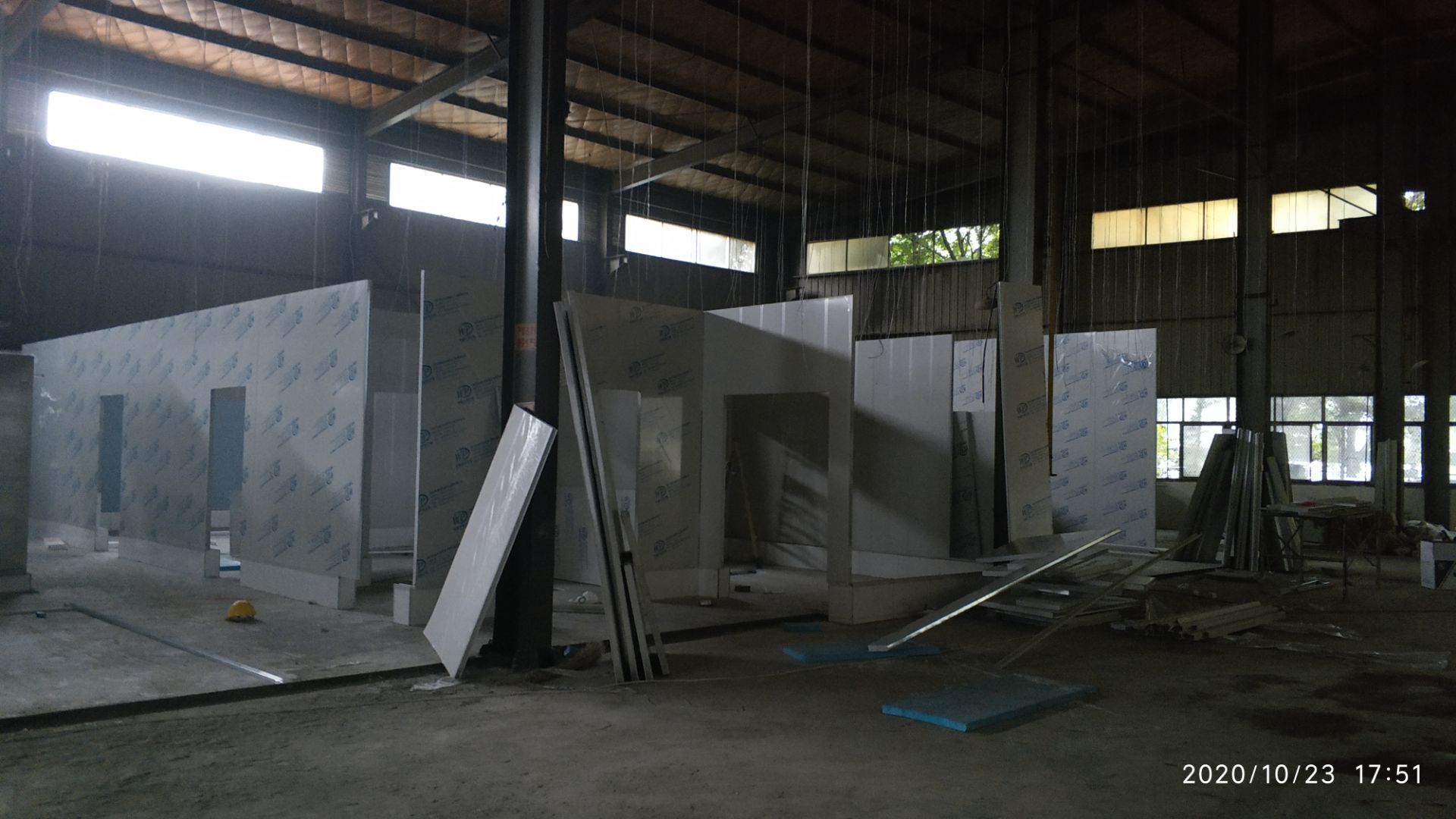

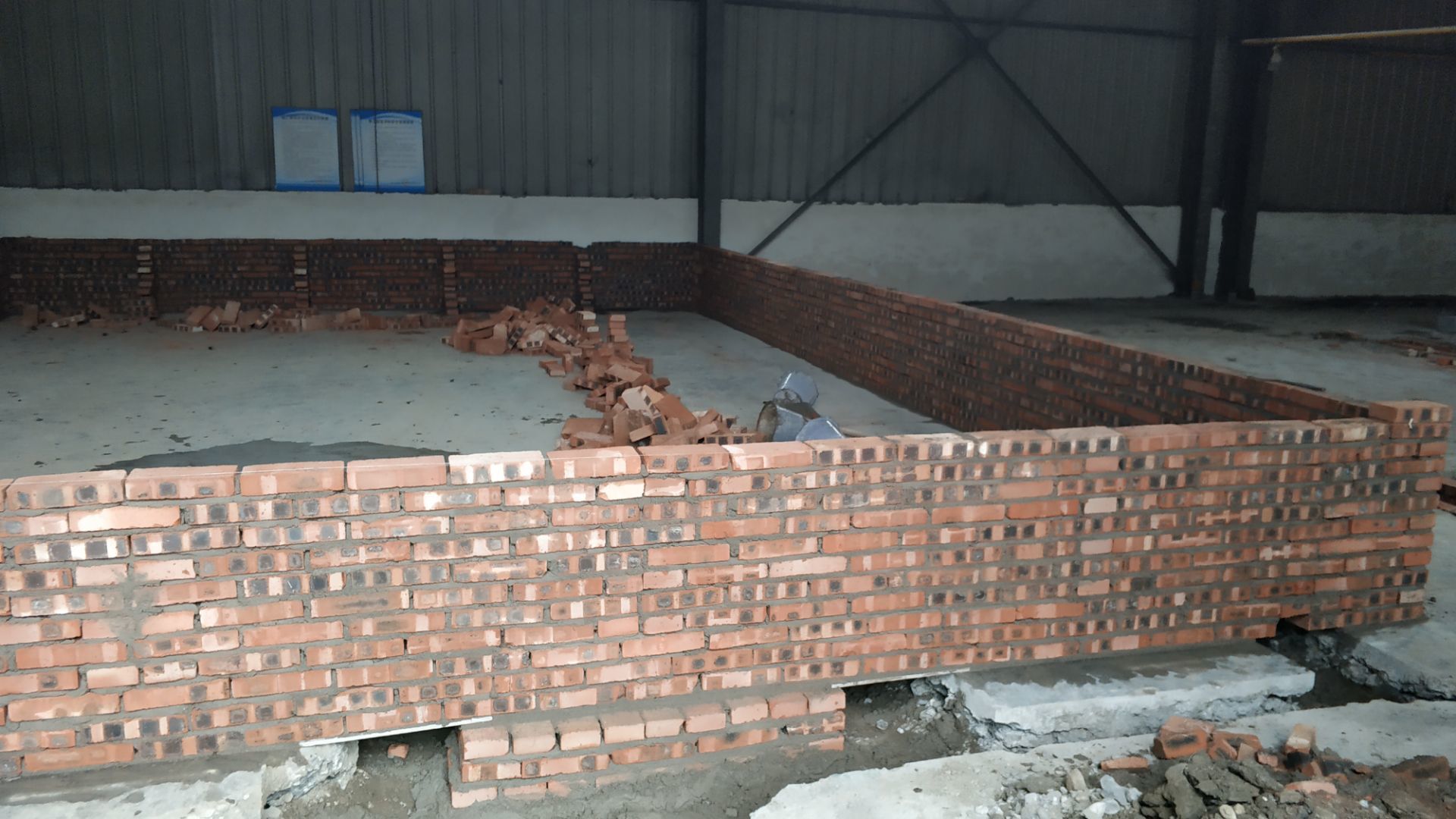

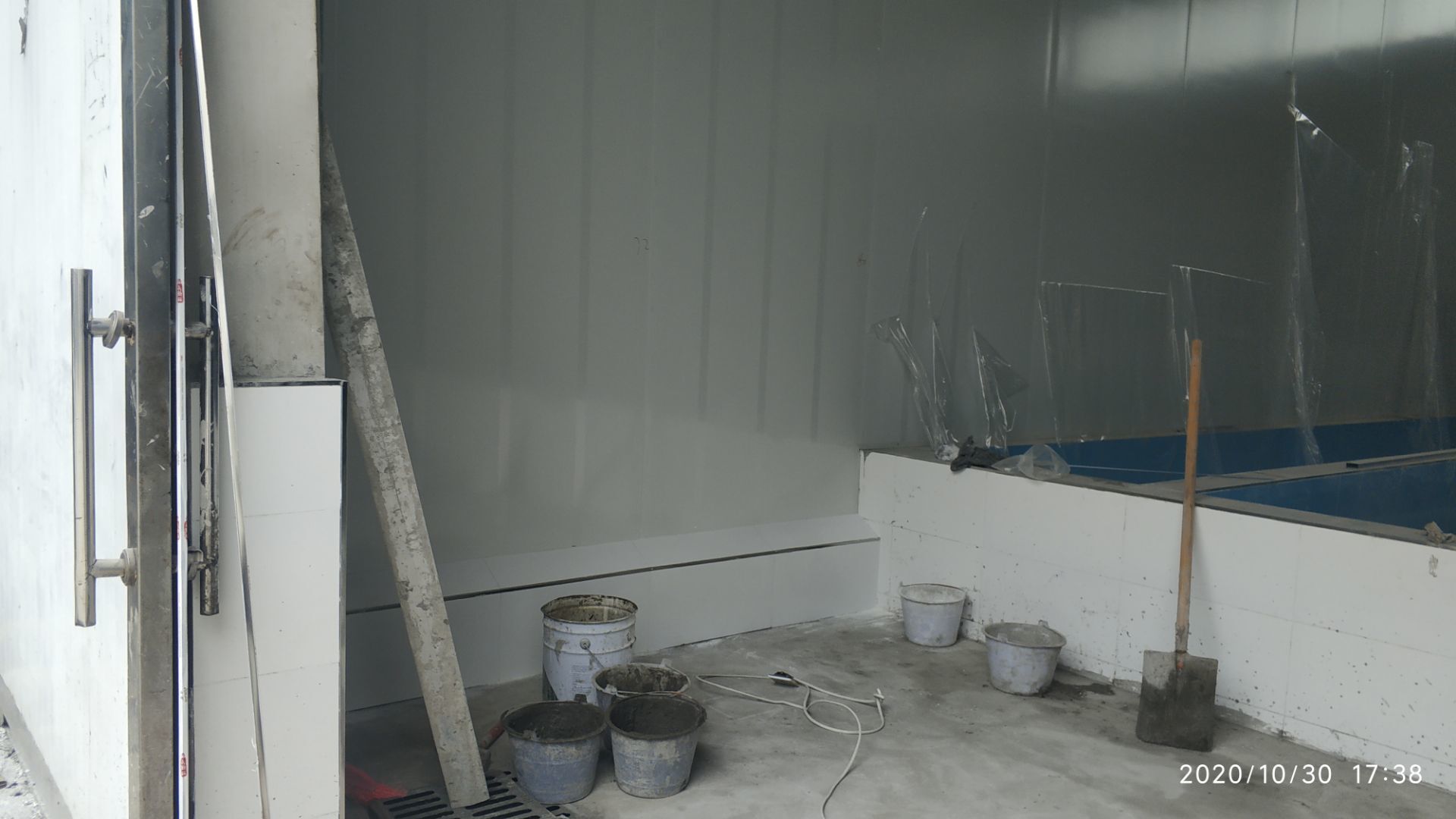

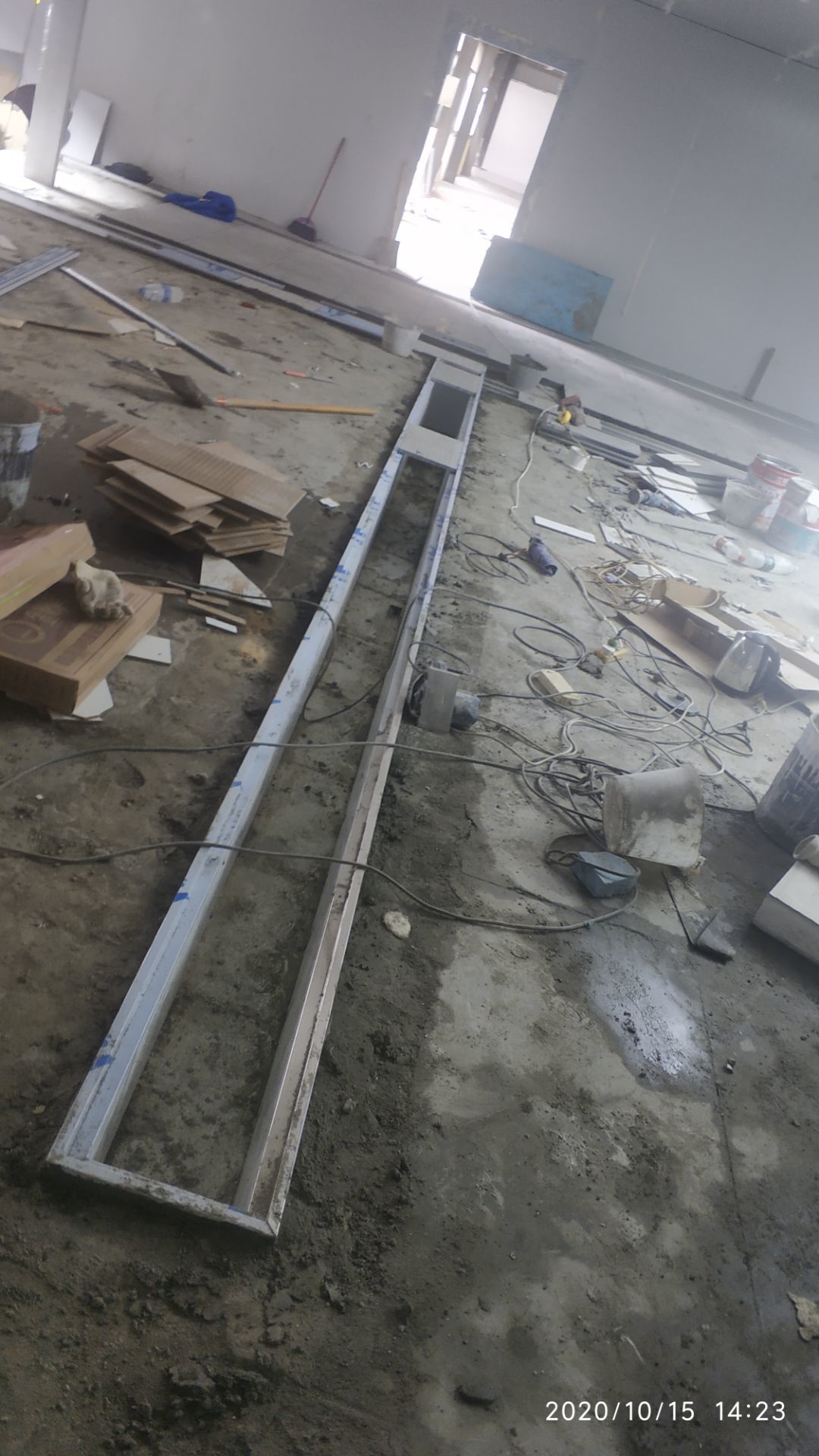

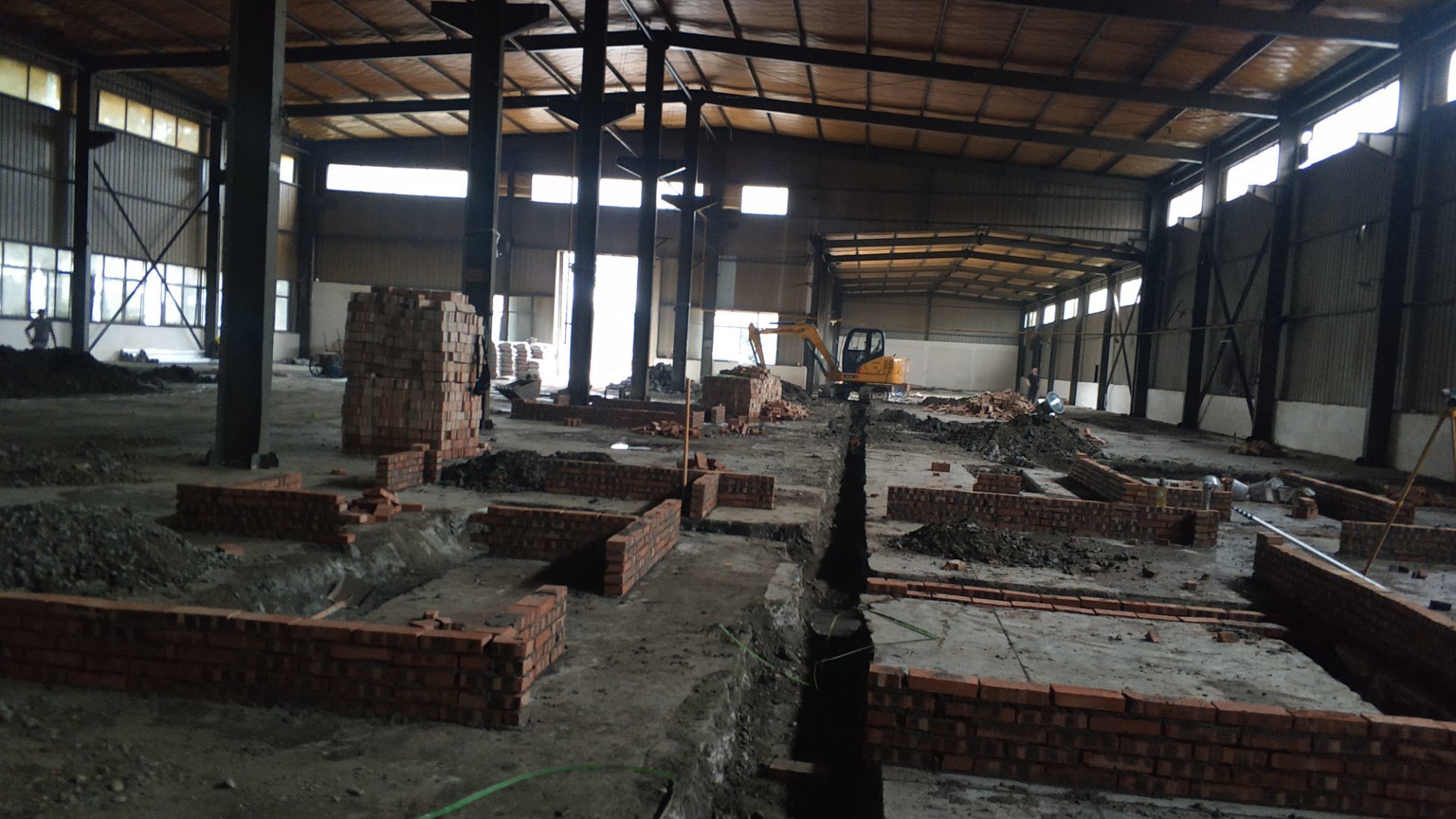

    1、加工区域墙板安装完成百分之七十,加固。 2、新增周转清洗间墙面贴砖完成。 3、厂区前新增贴砖面乳胶漆清除完成百分之七十。

  • 2020-10-20 09:23:52

    冻库施工

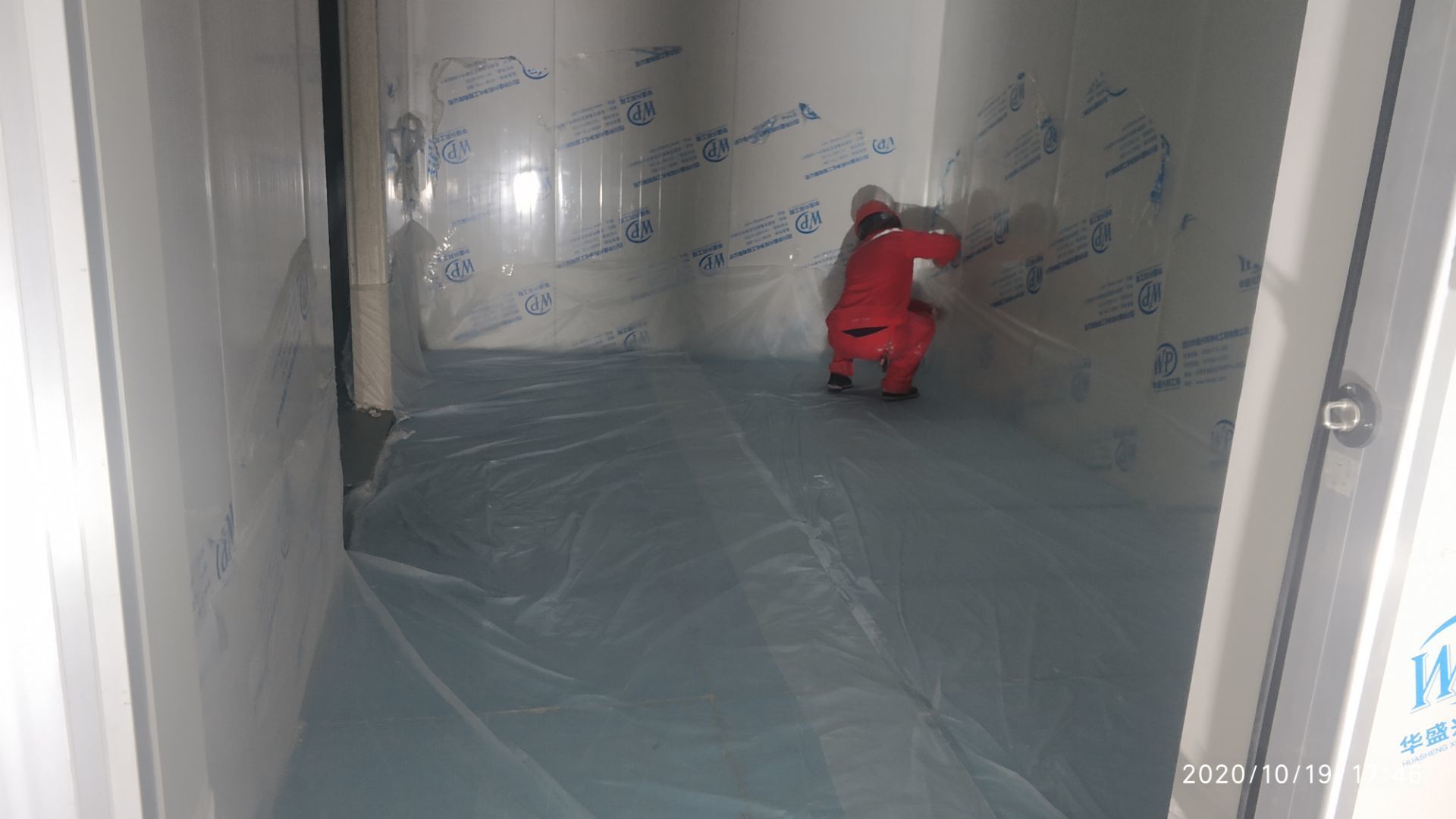

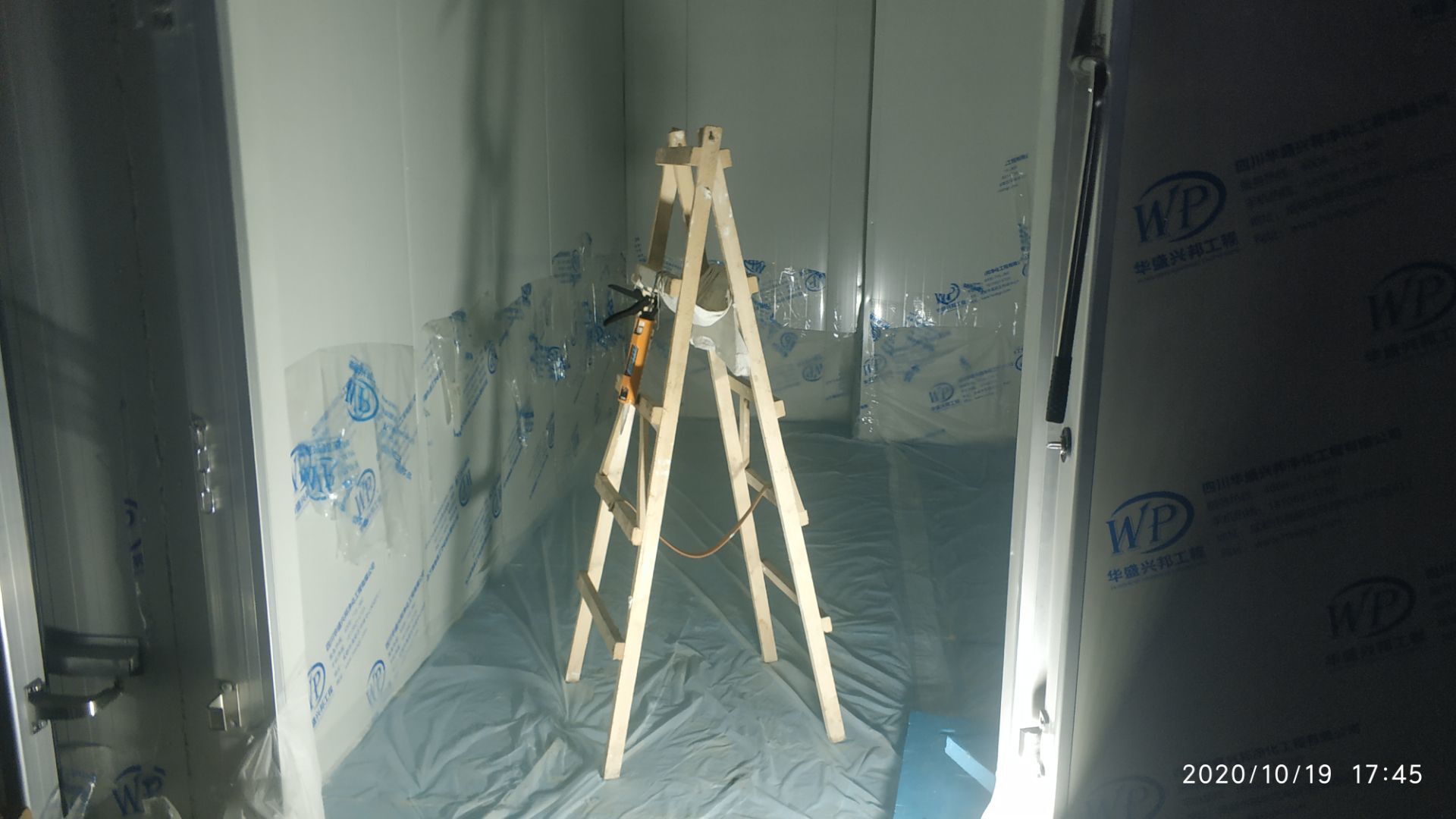

  • 2020-10-19 10:00:15

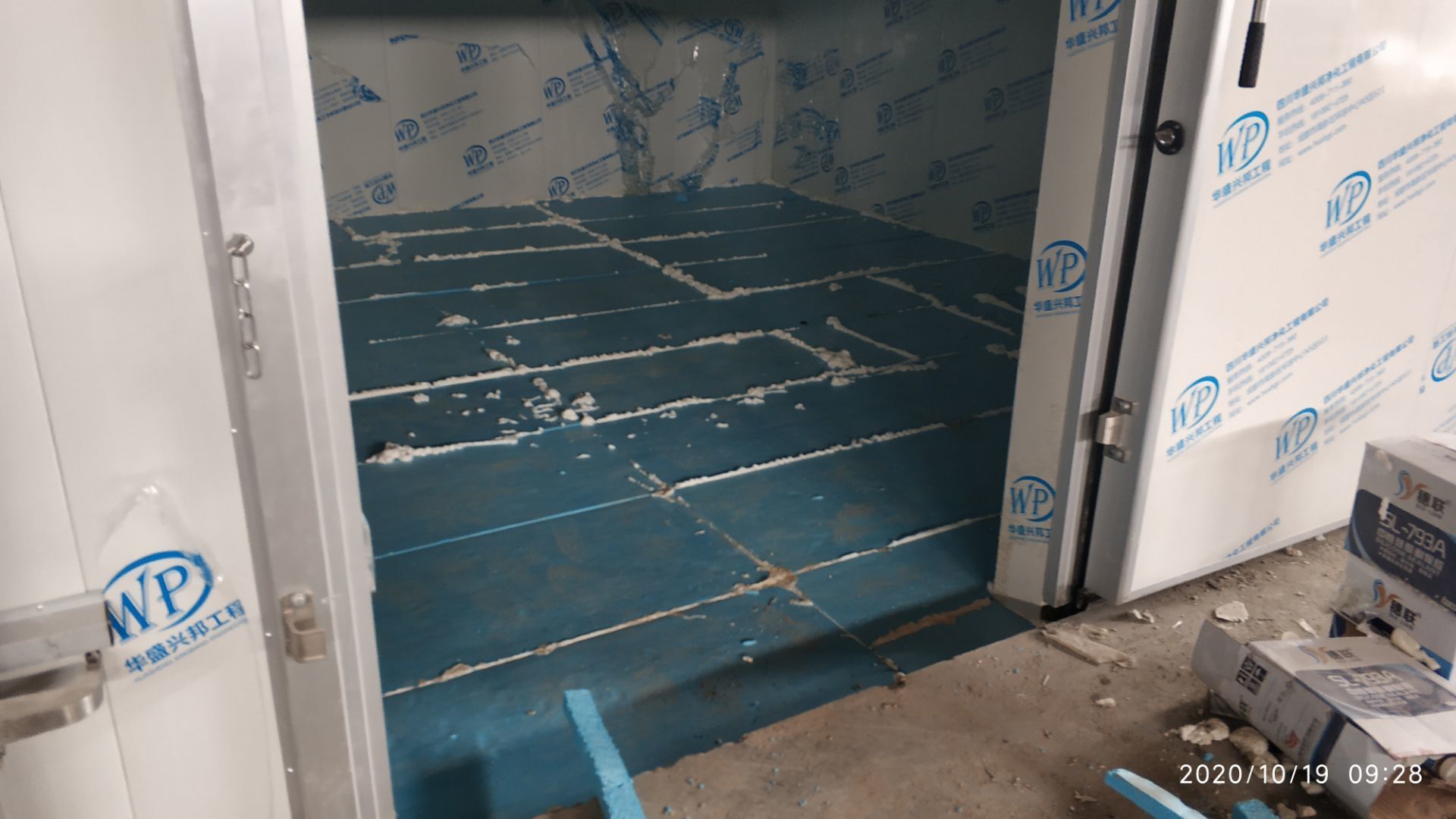

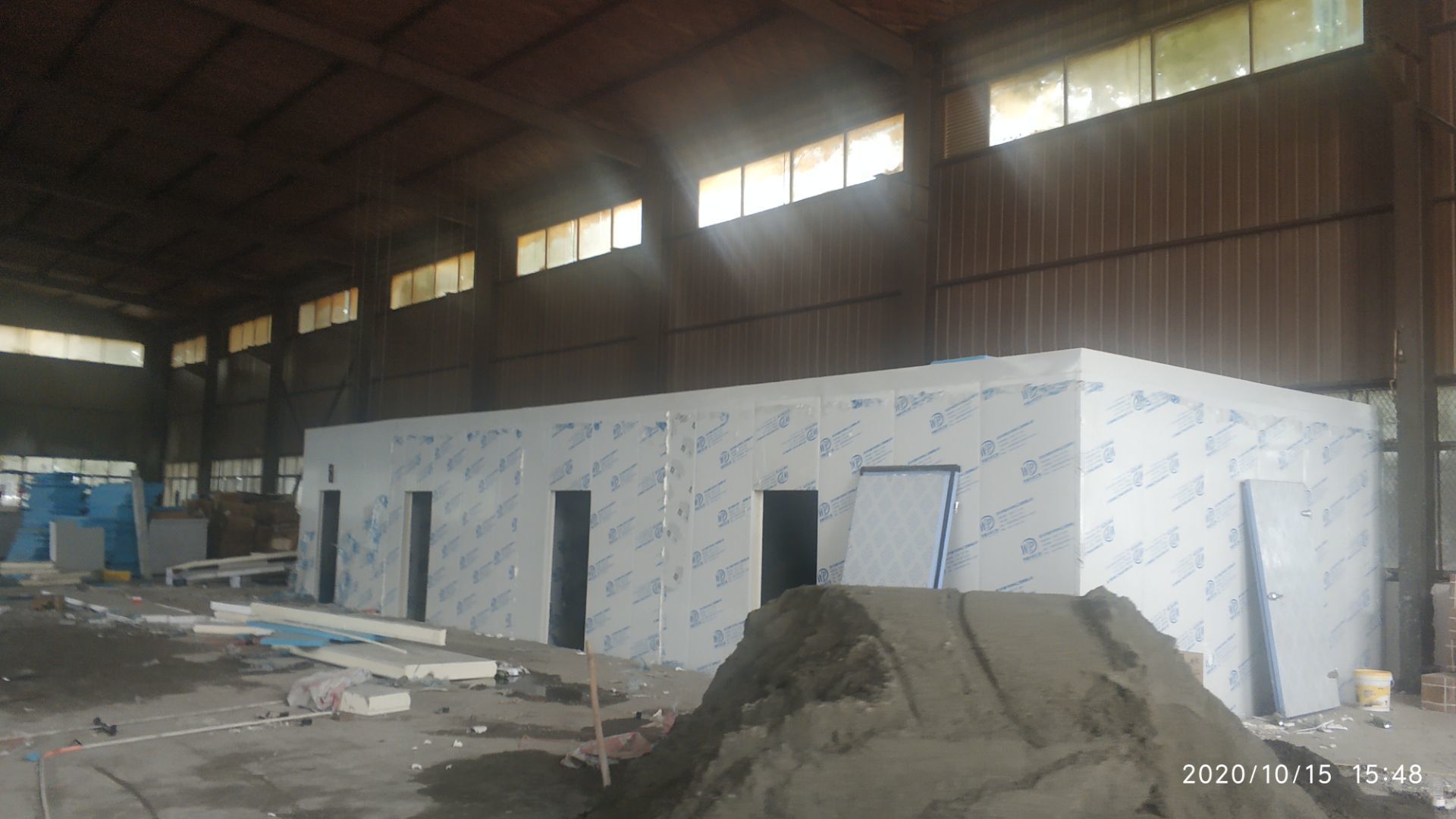

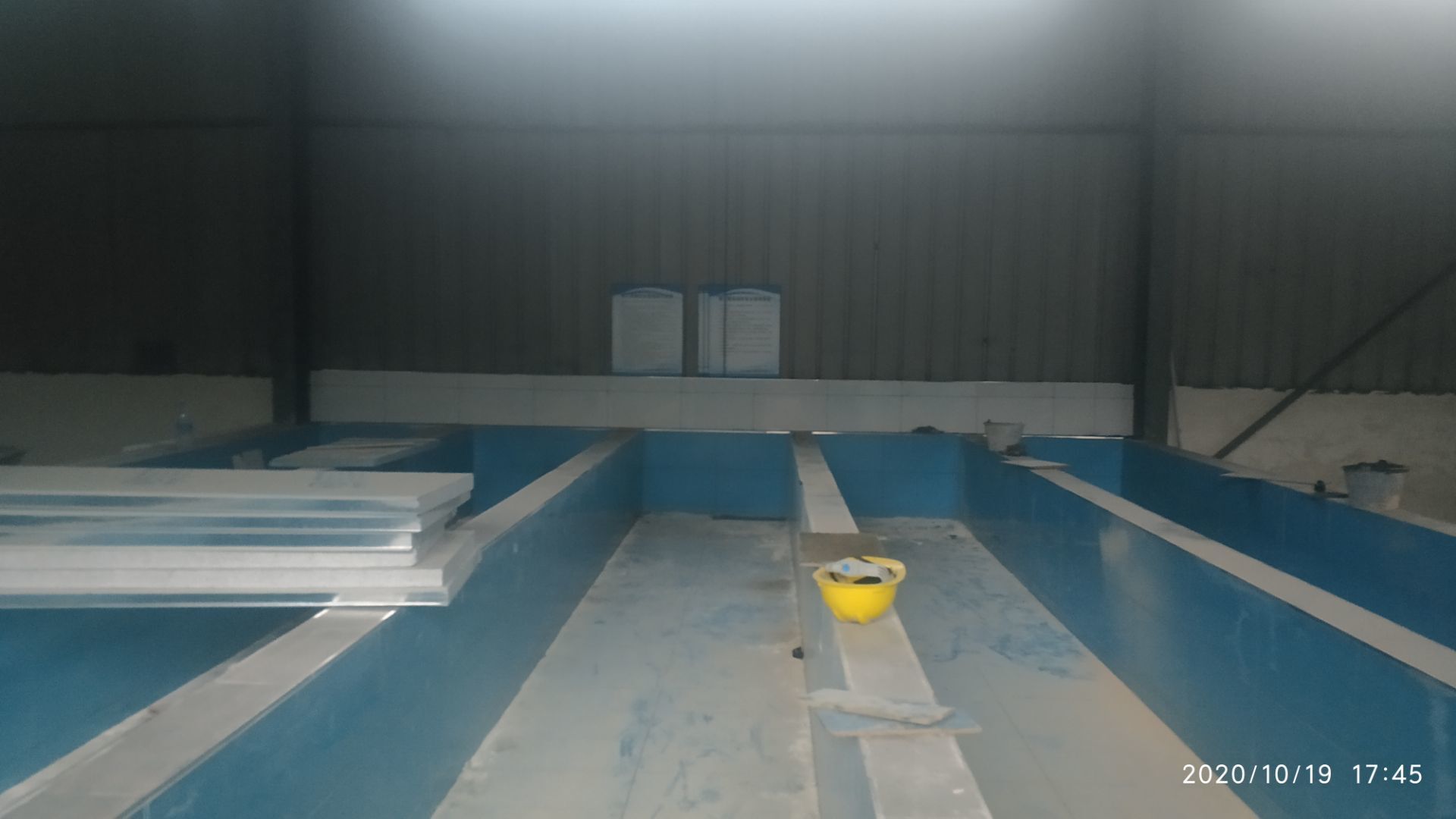

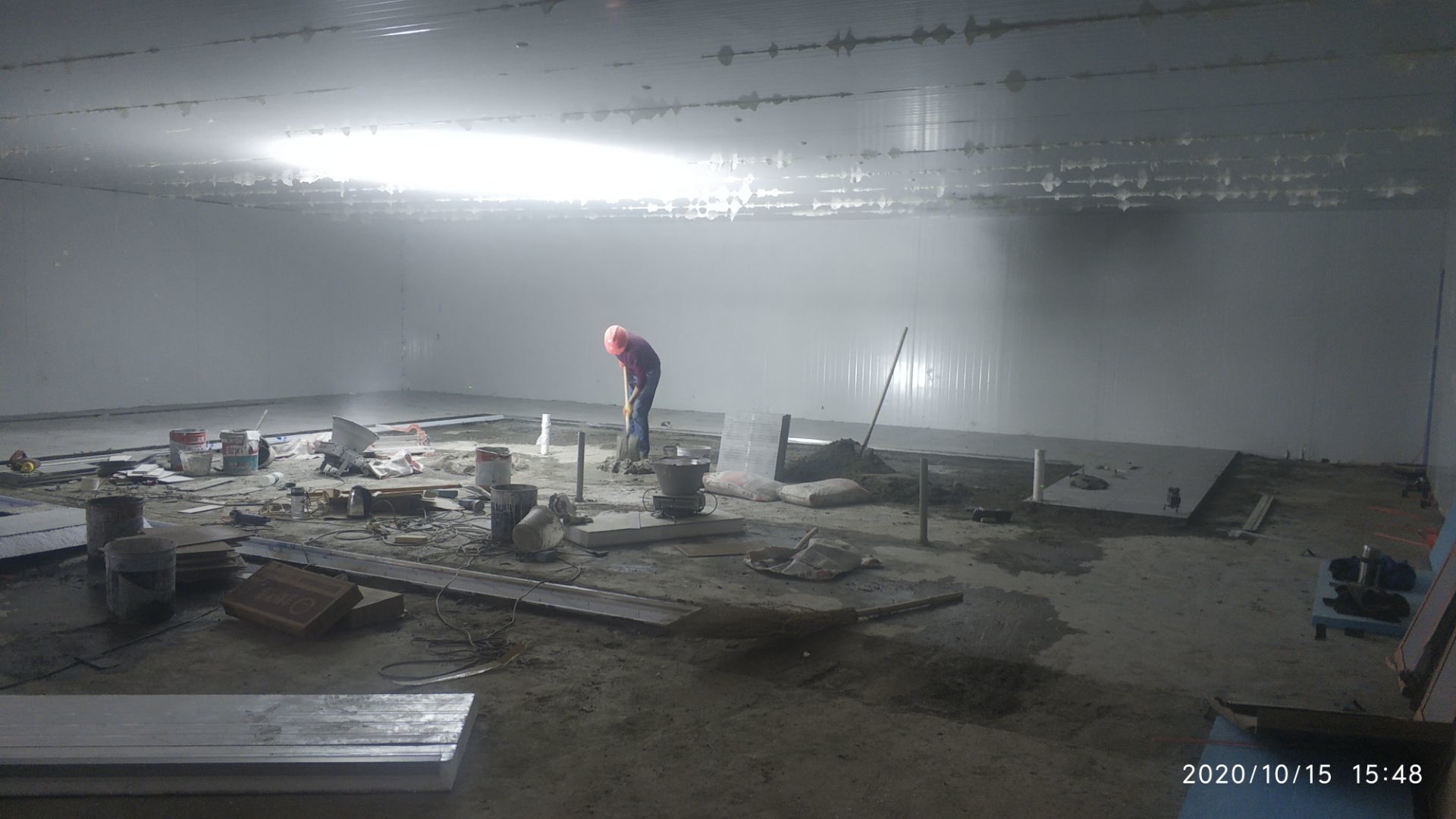

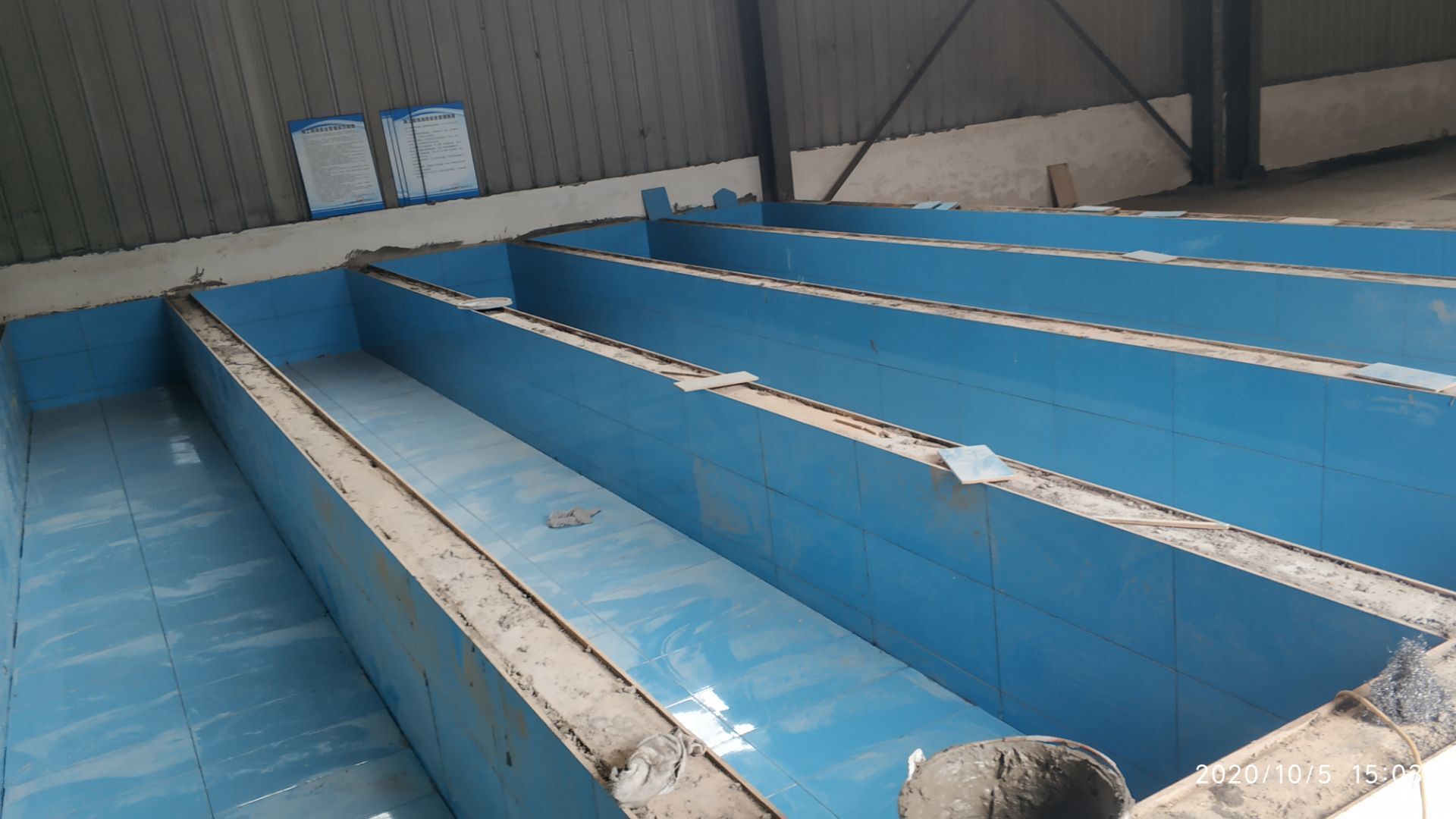

    1.冻库收边收口完成百分之七十;2、冻库门安装完成百分之六十五; 3、生产车间地面铺装完成百分之七十; 4、生产车间排水沟贴砖完成。

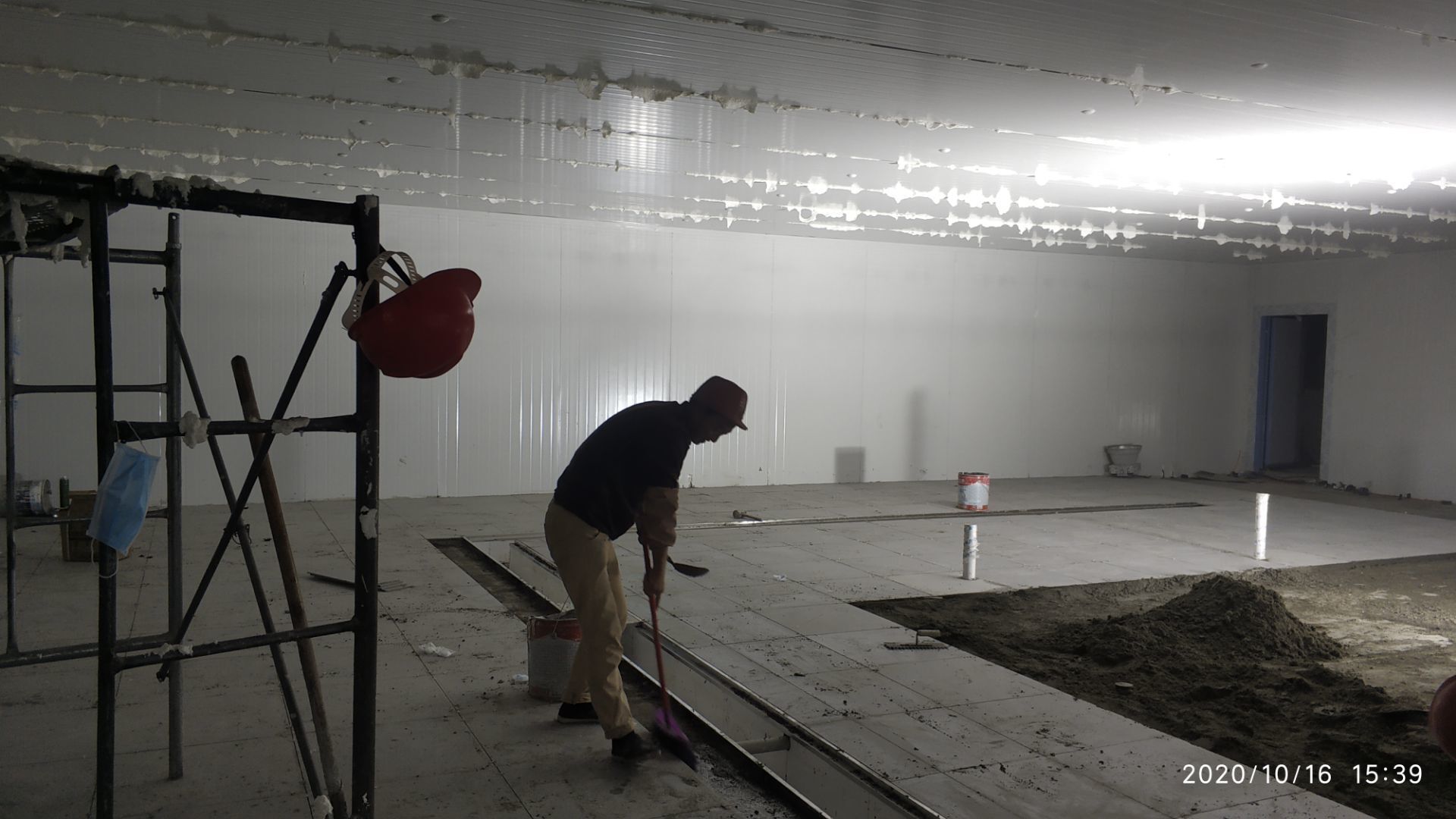

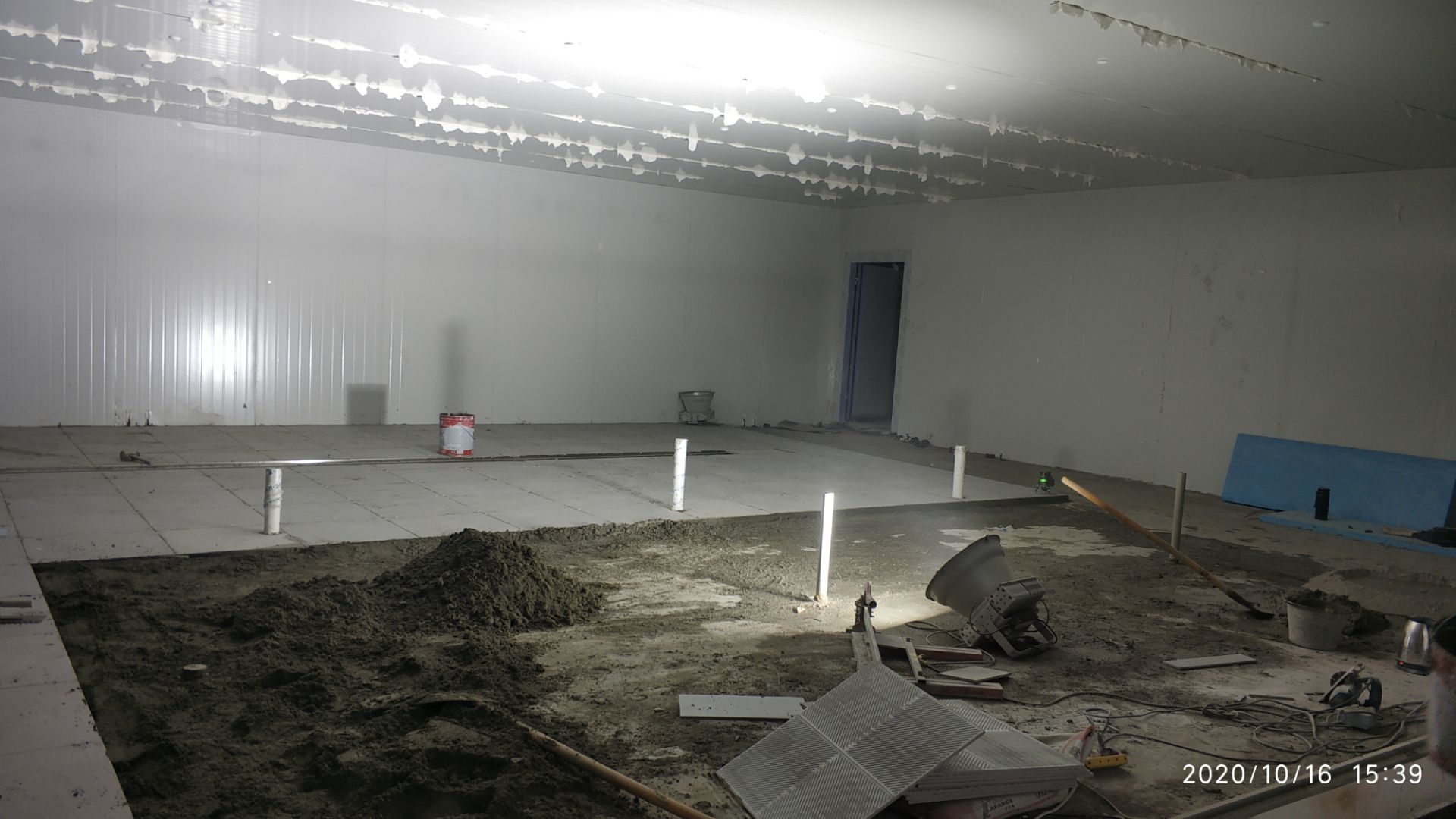

  • 2020-10-16 10:56:40

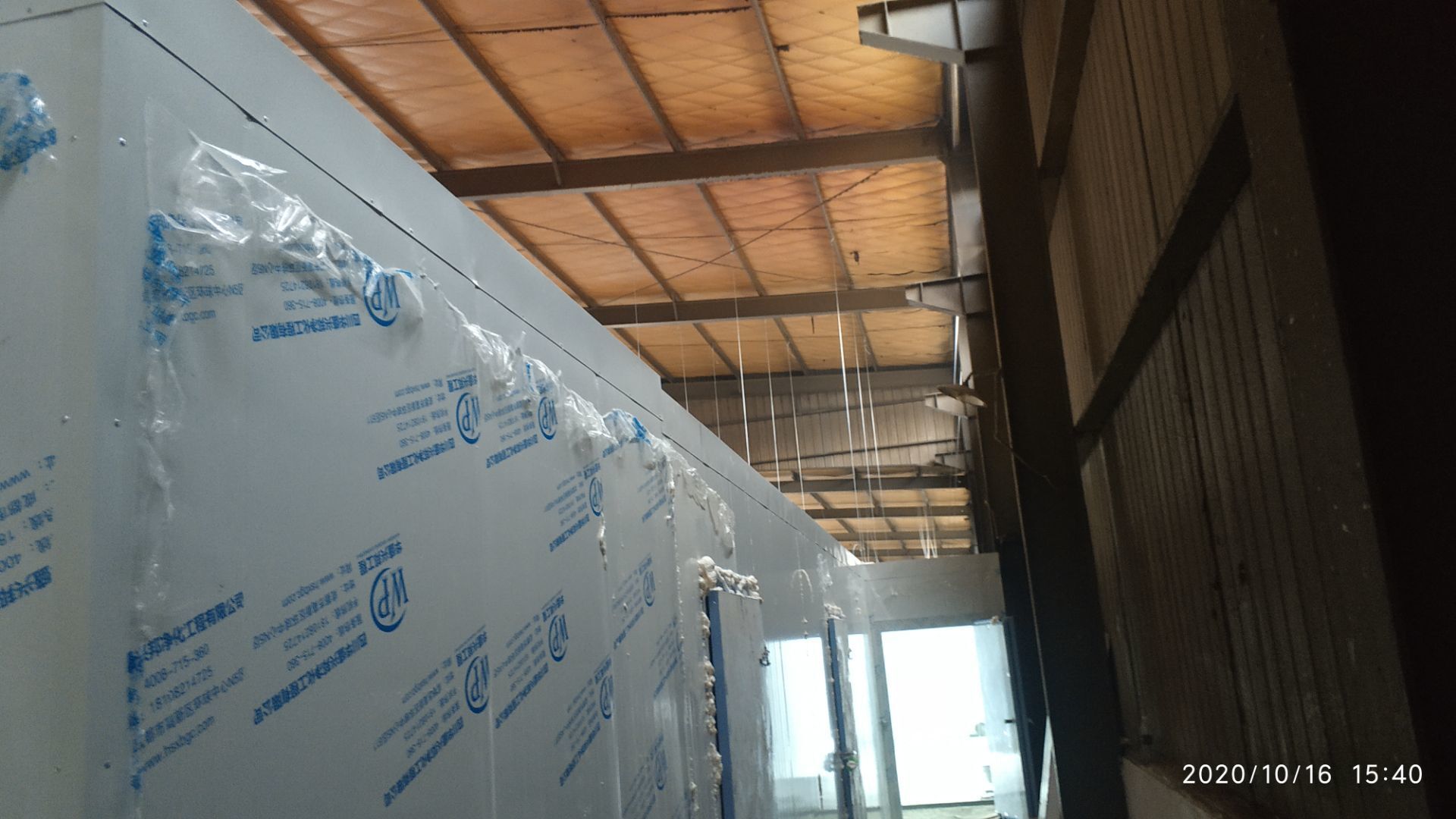

    车间排水沟施工,冻库车间施工

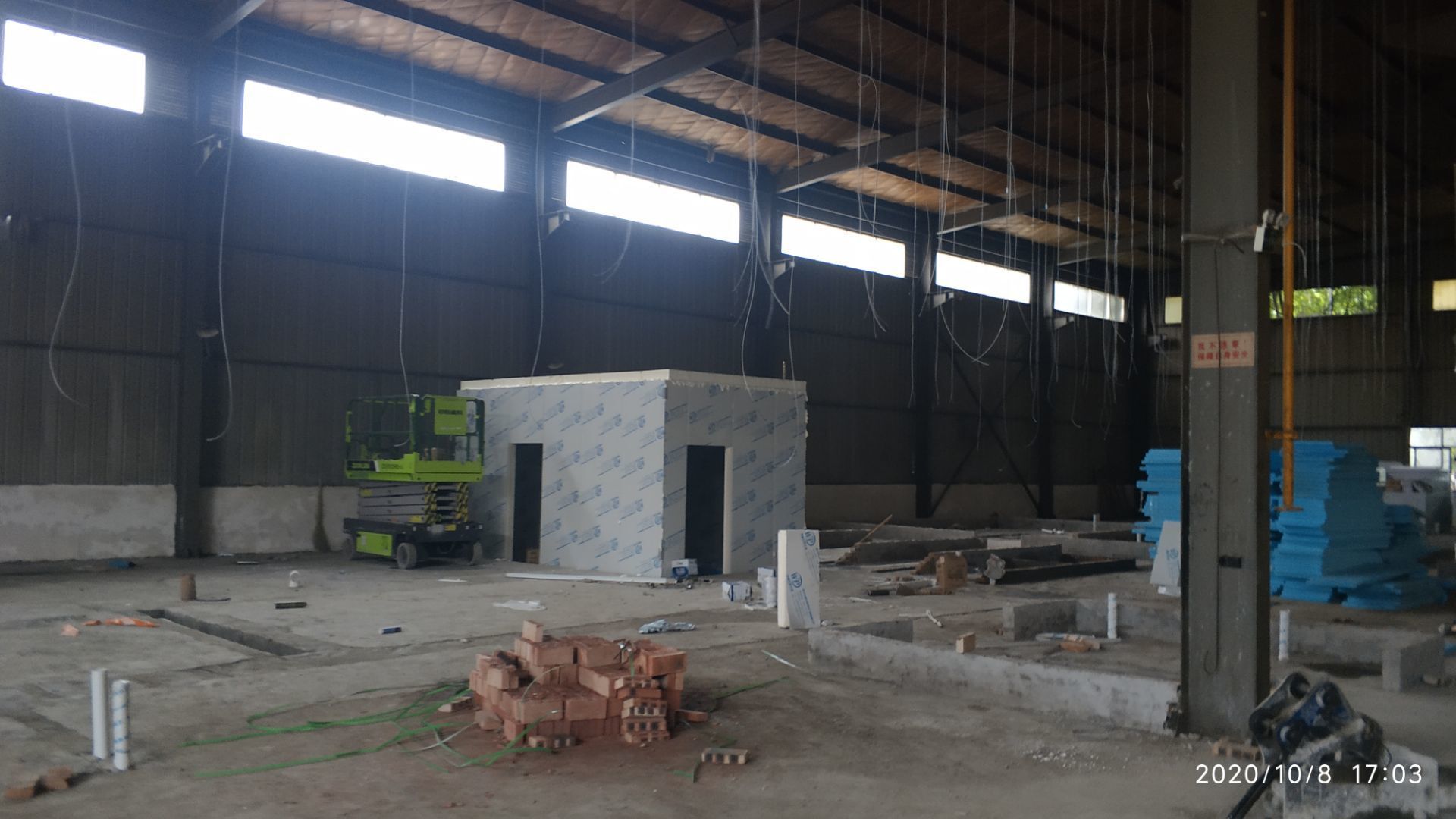

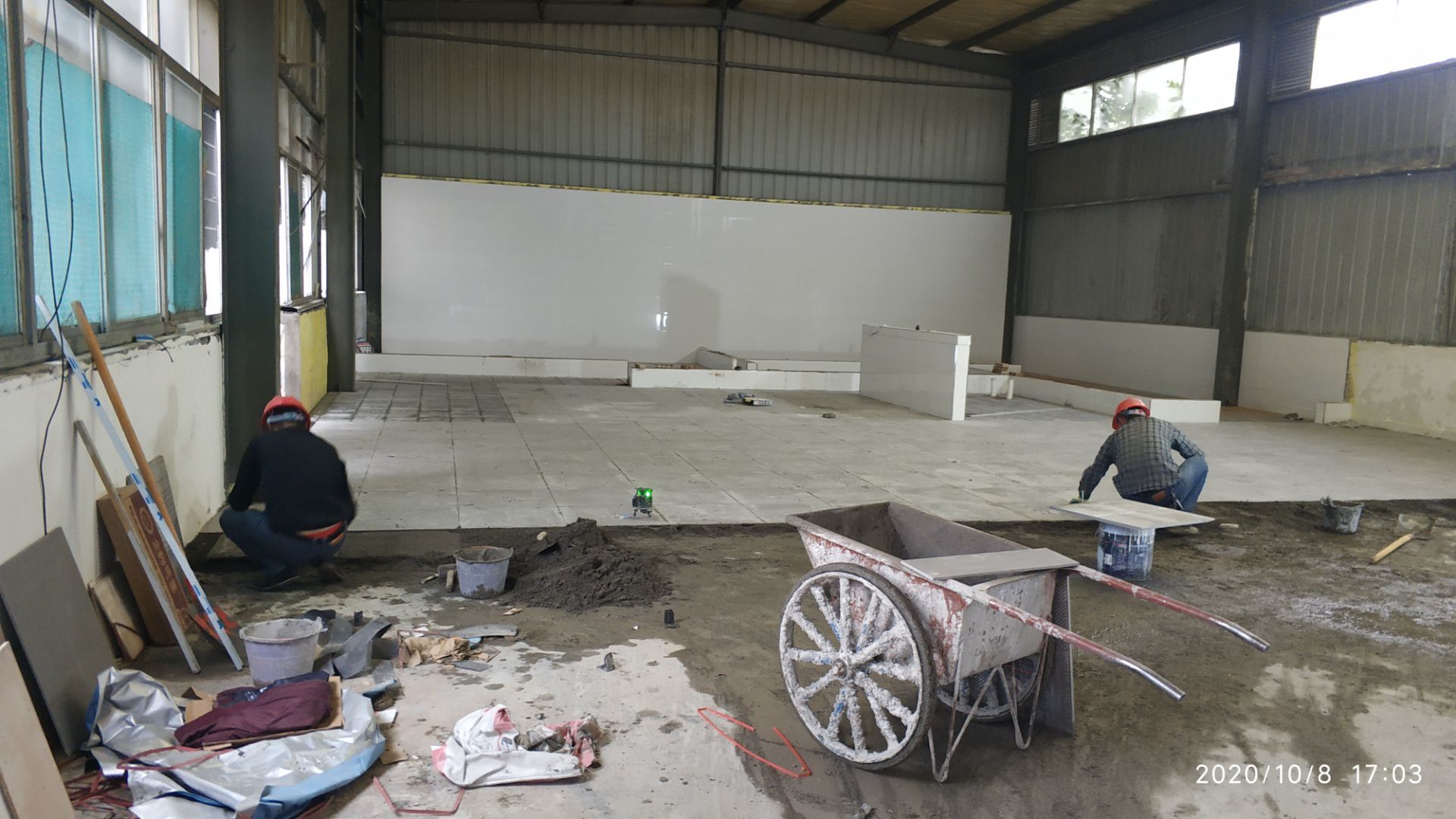

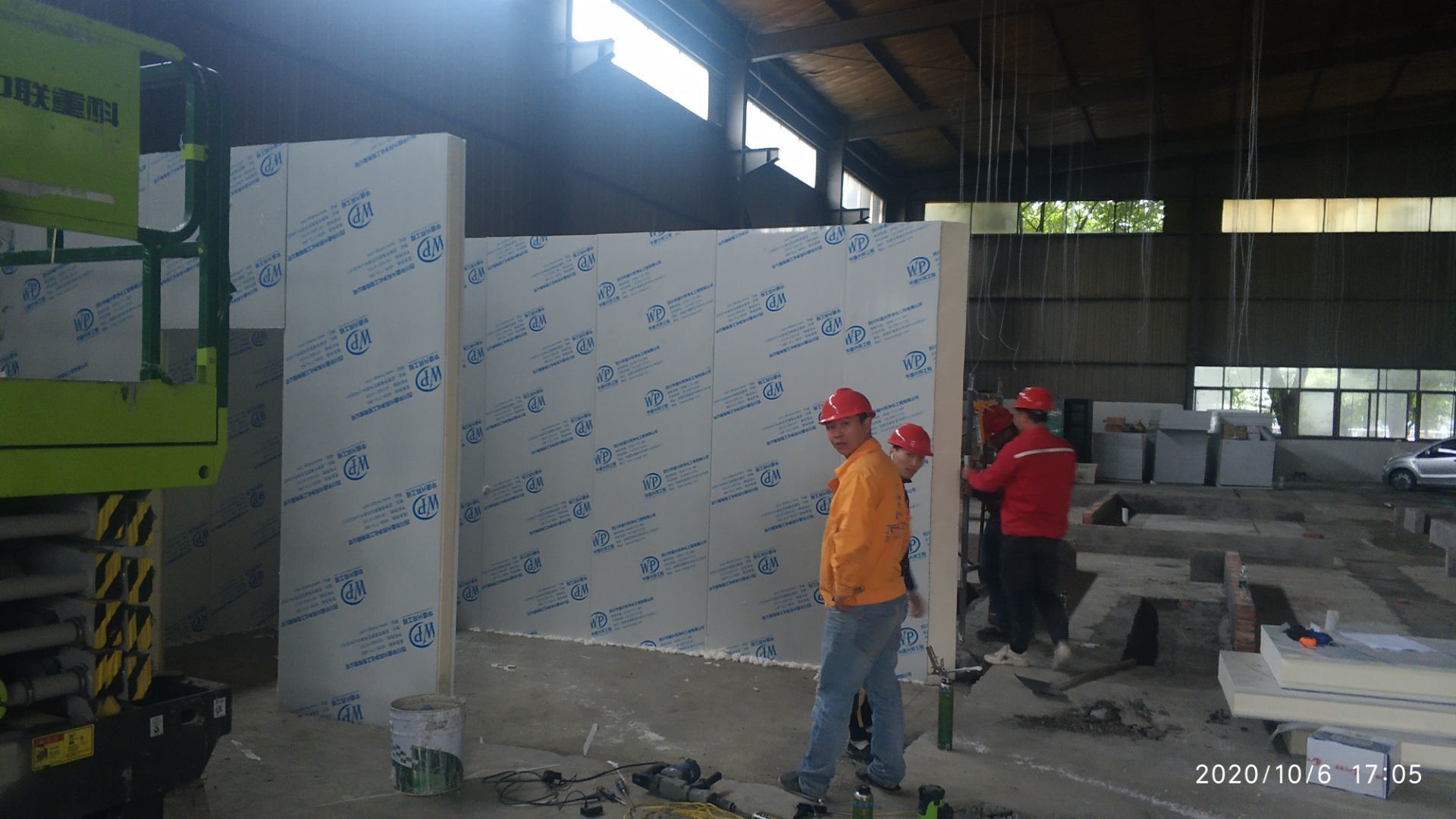

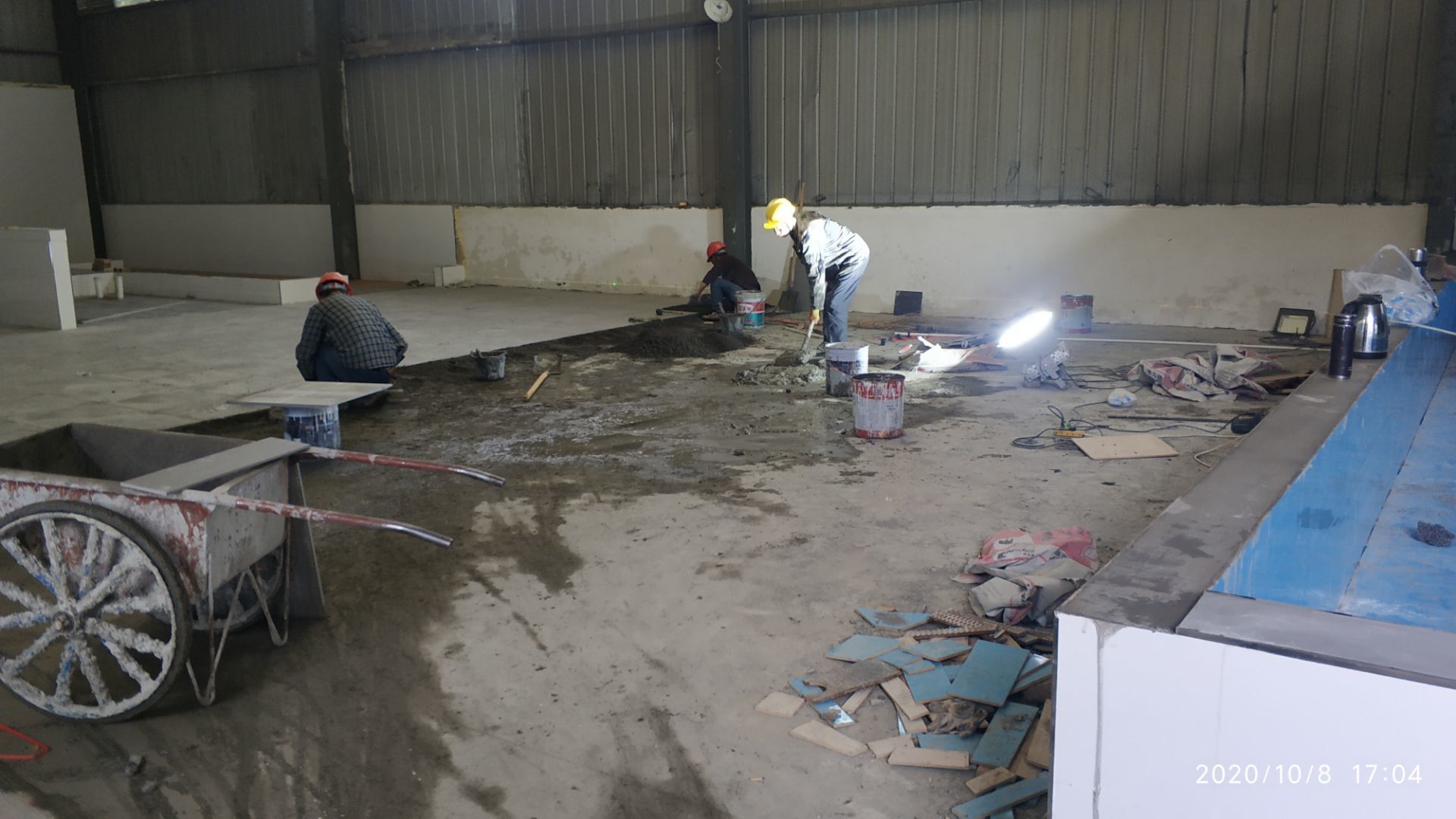

  • 2020-10-09 13:33:05

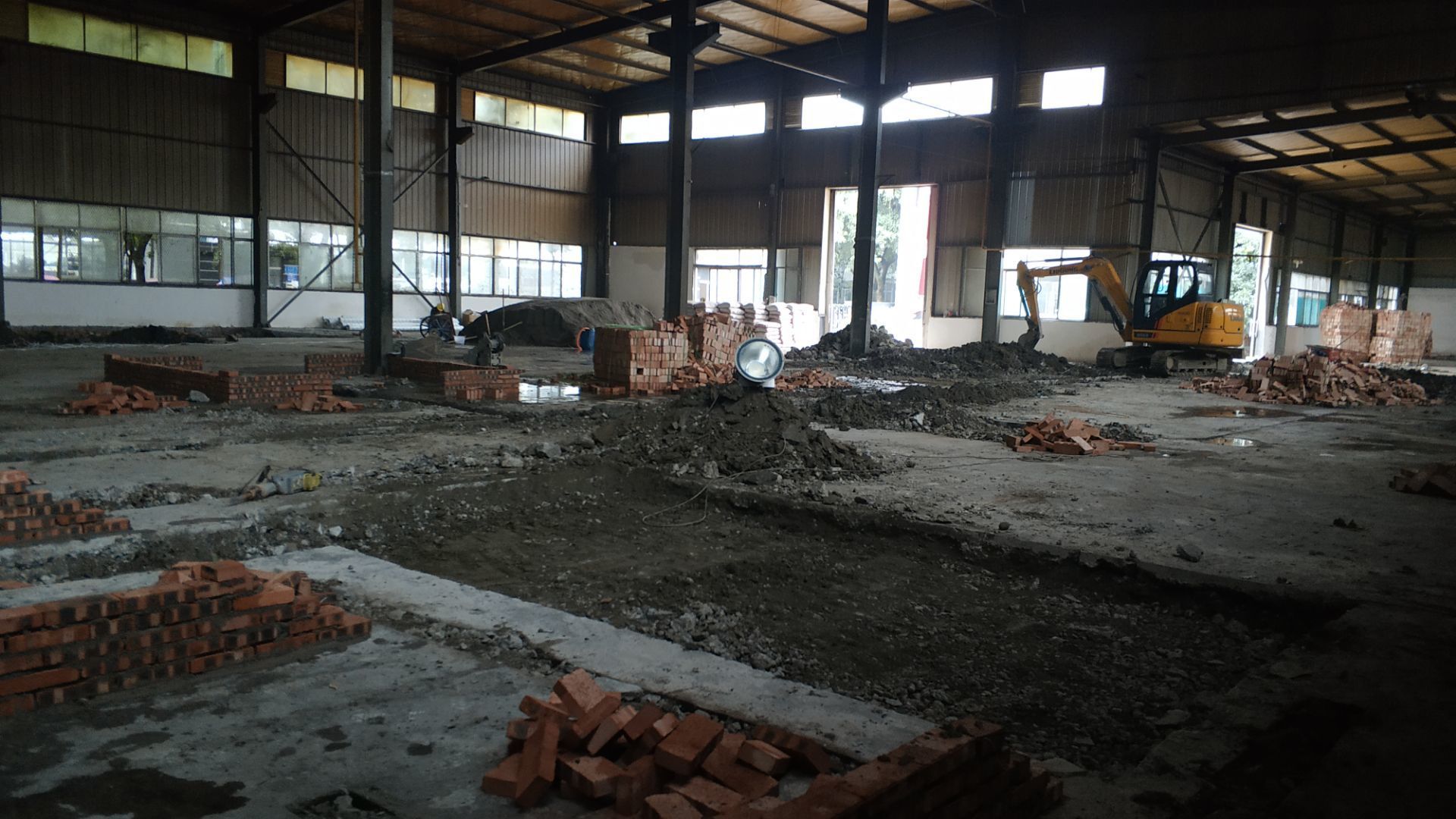

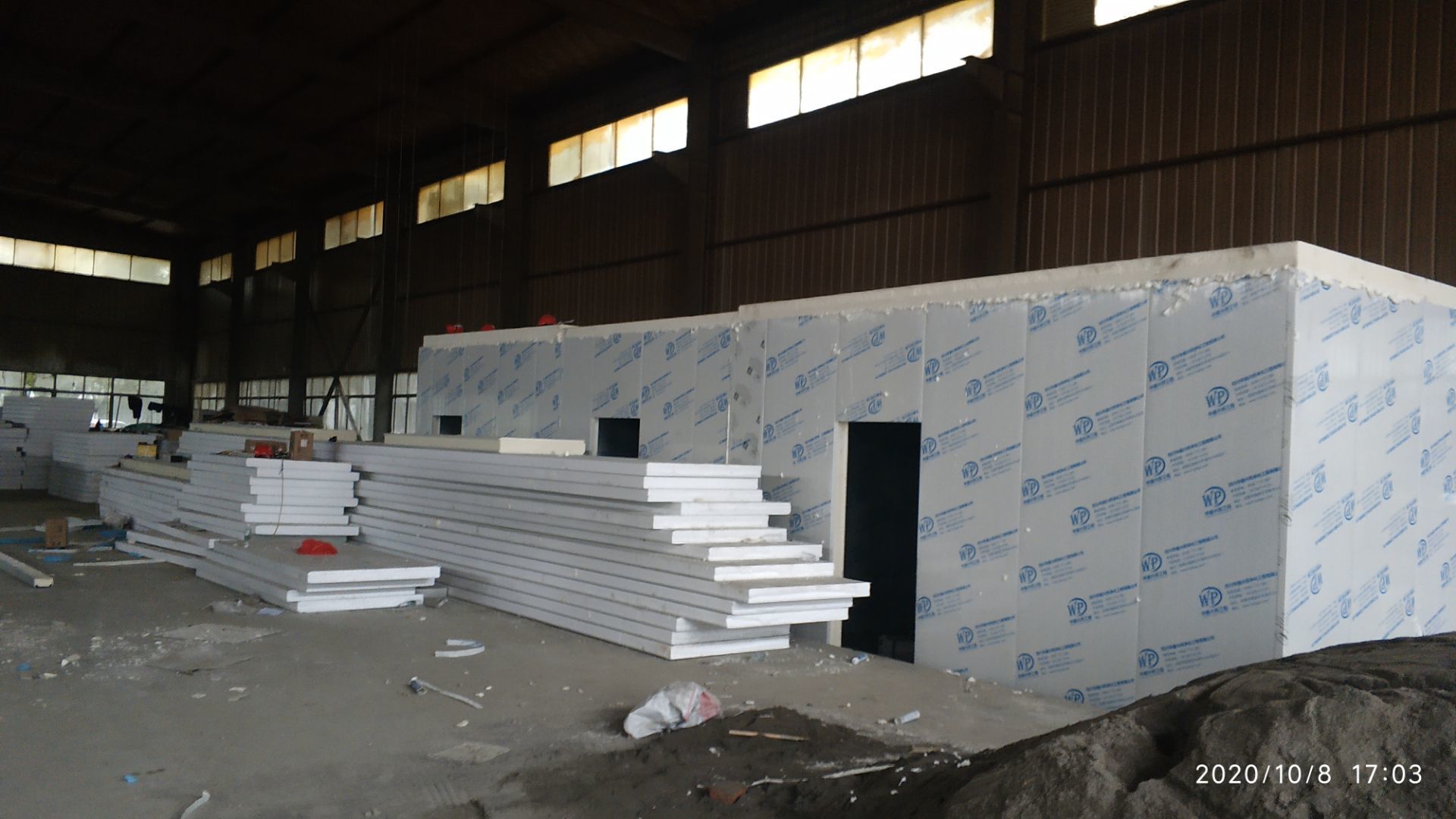

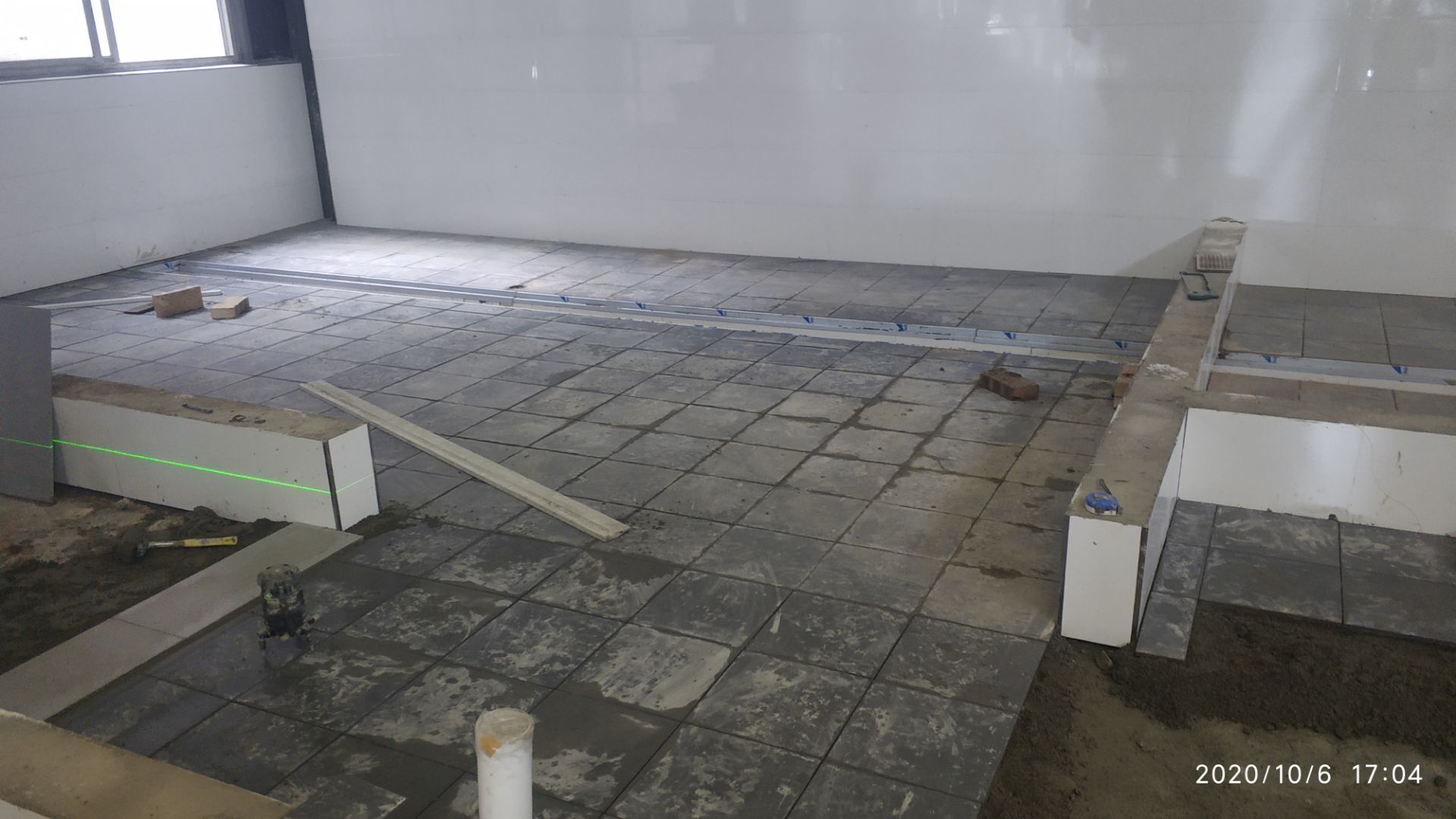

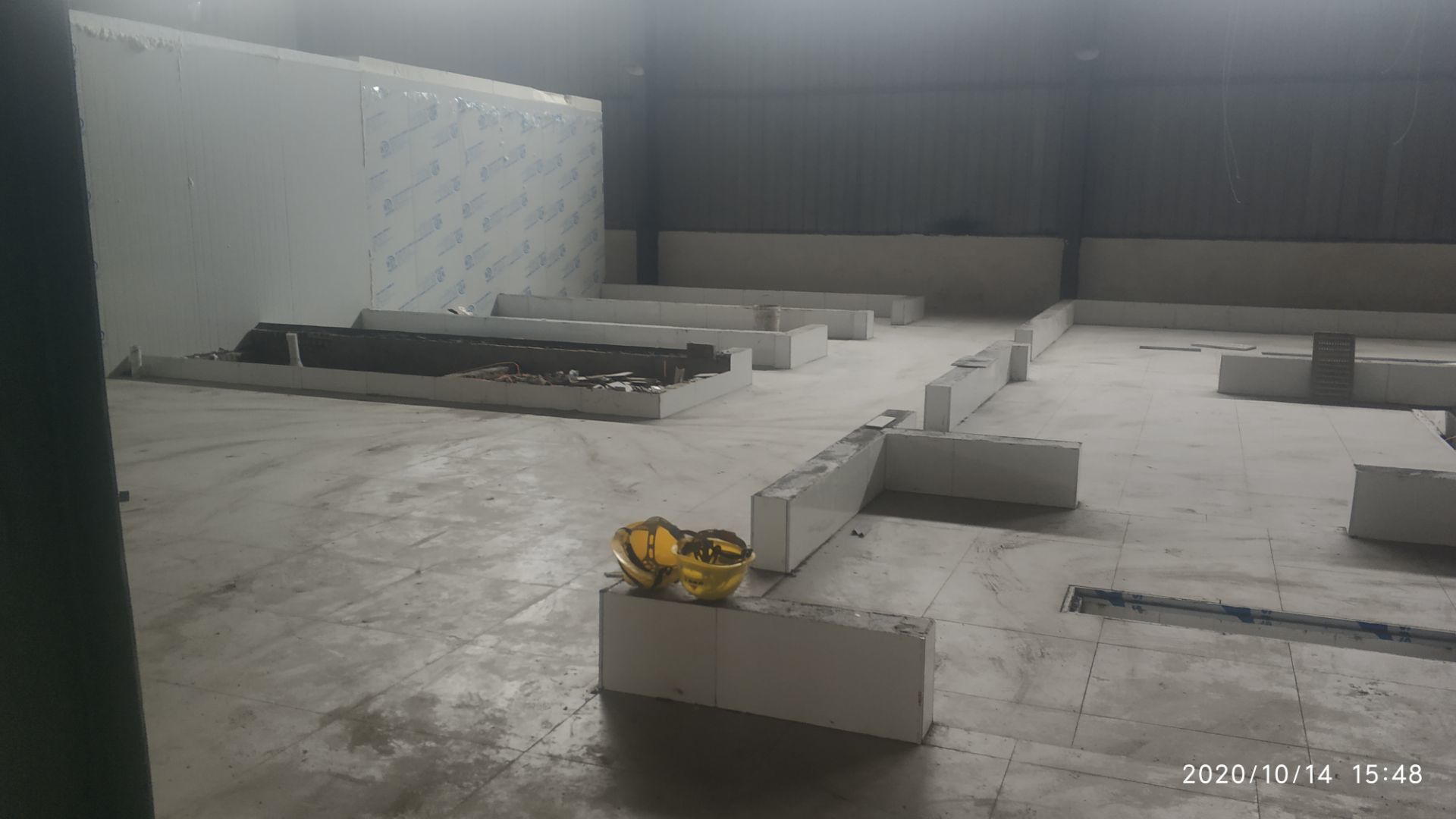

    1.多功能区域地面铺装施工完成百分之五十五。 2.所有冻库墙板安装完成百分之五十。

  • 2020-10-09 13:31:13

    1.地面瓷砖铺贴完成百分之八十。 2.冻库墙板安装施工完成百分之五。

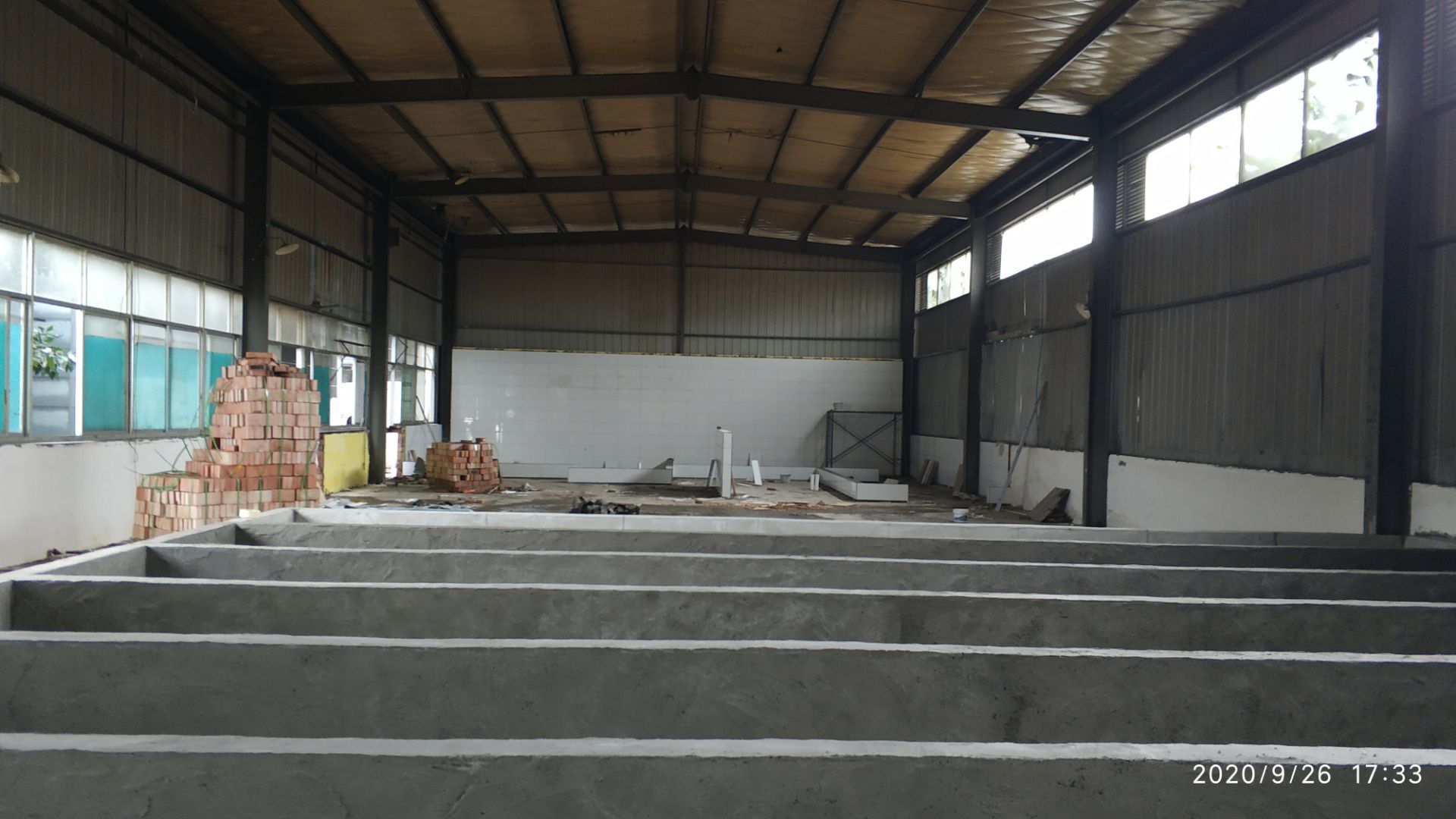

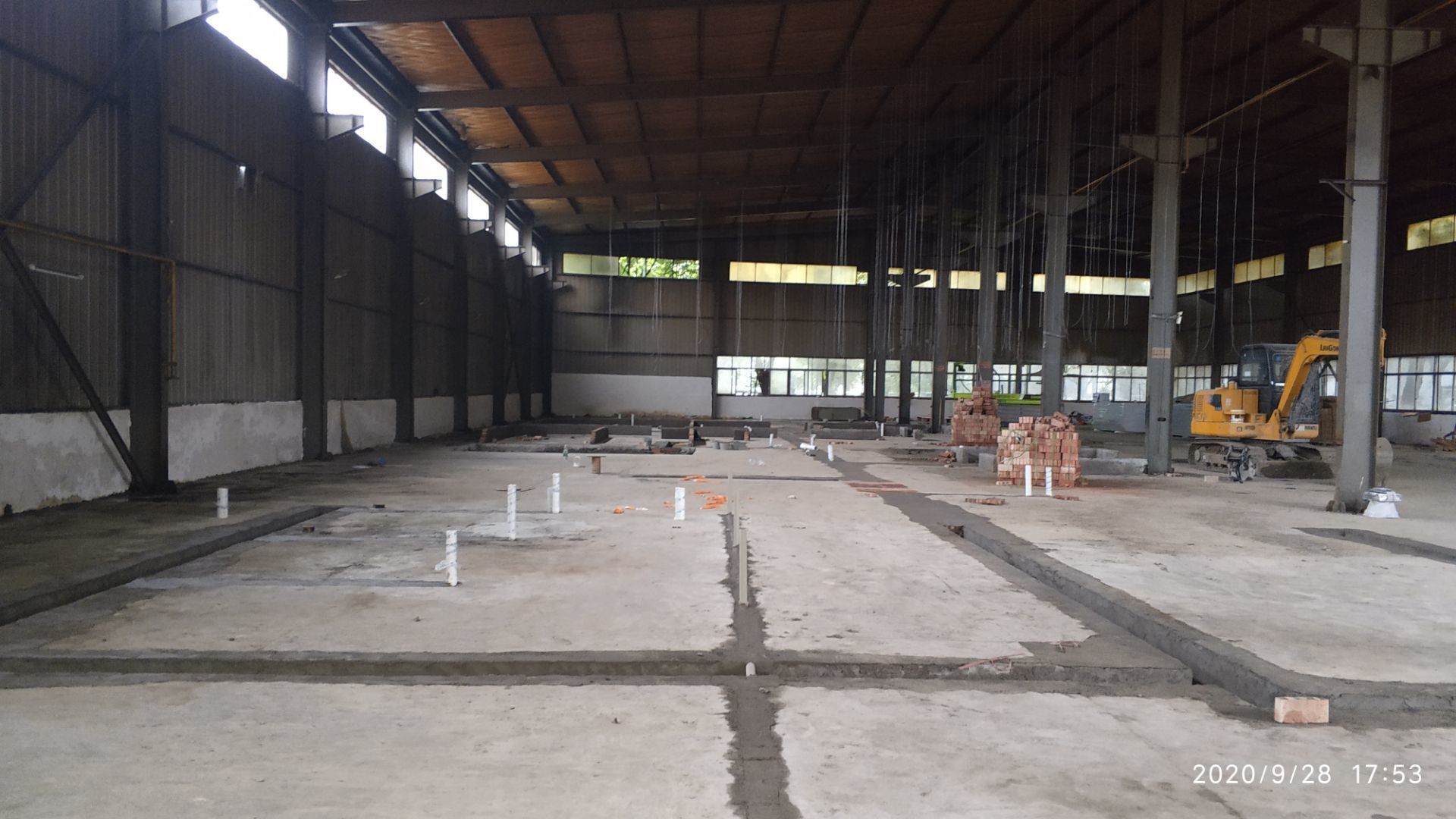

  • 2020-09-30 10:15:29

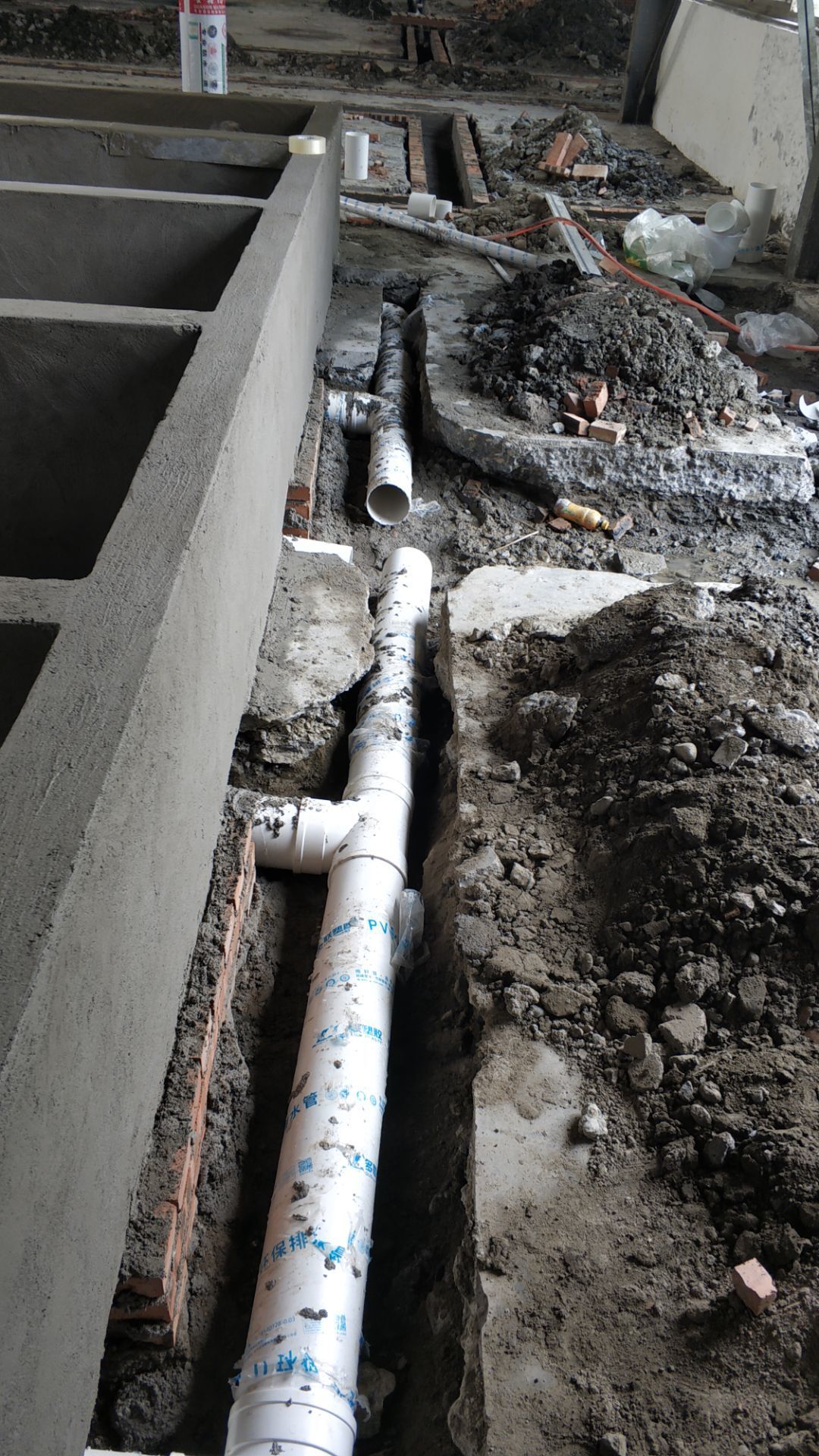

    排水沟施工,排水管安装

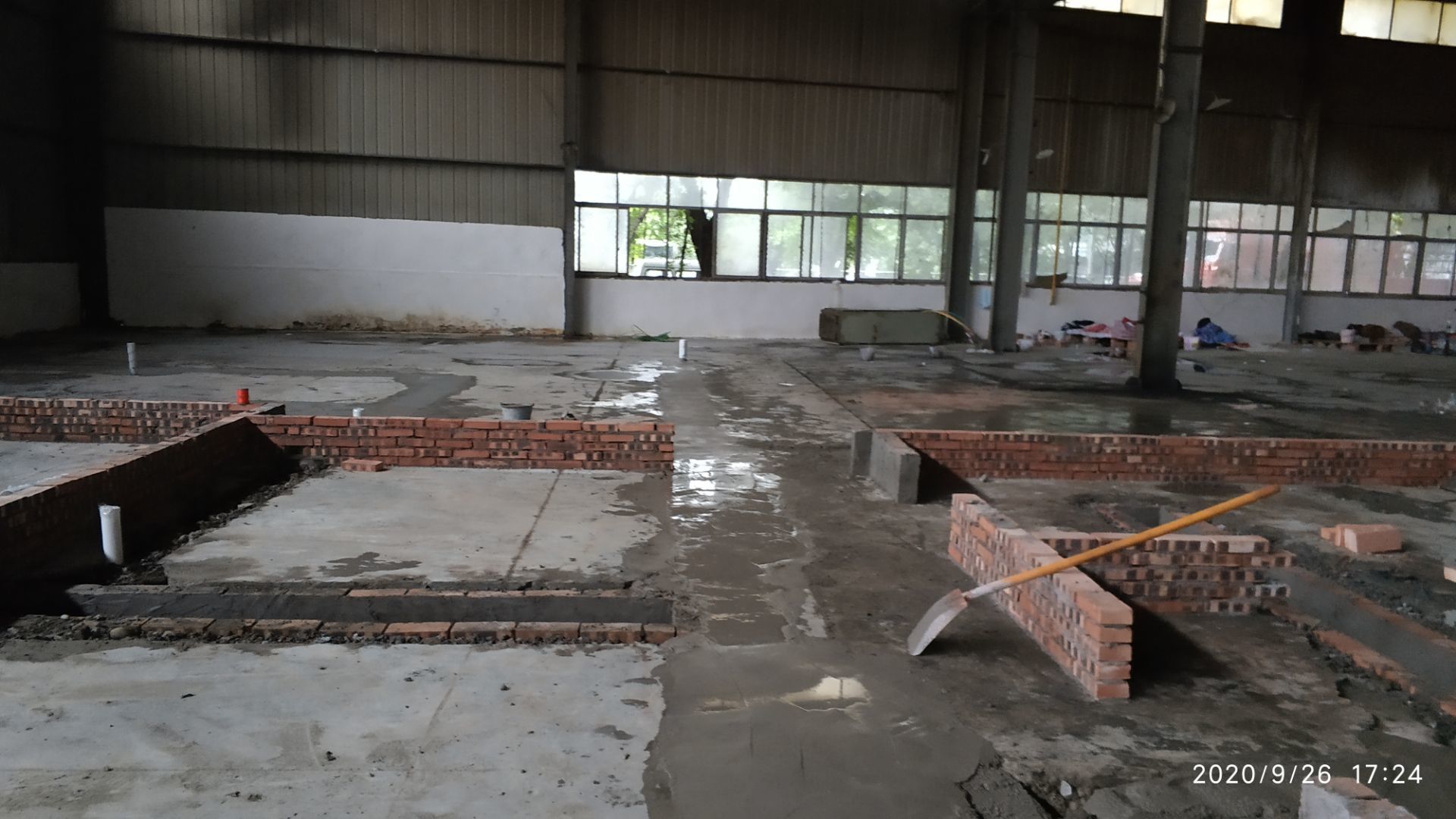

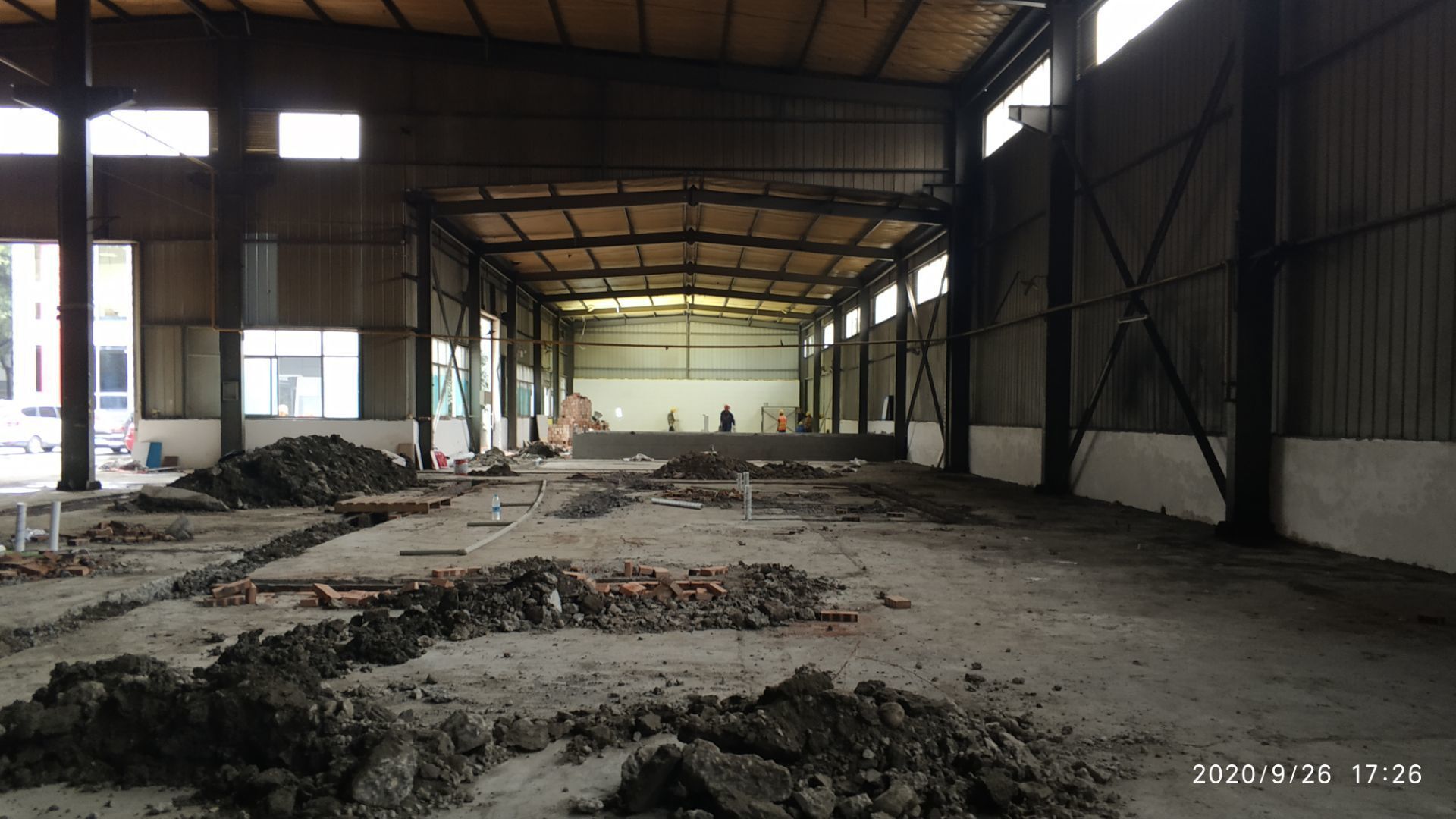

  • 2020-09-29 09:27:51

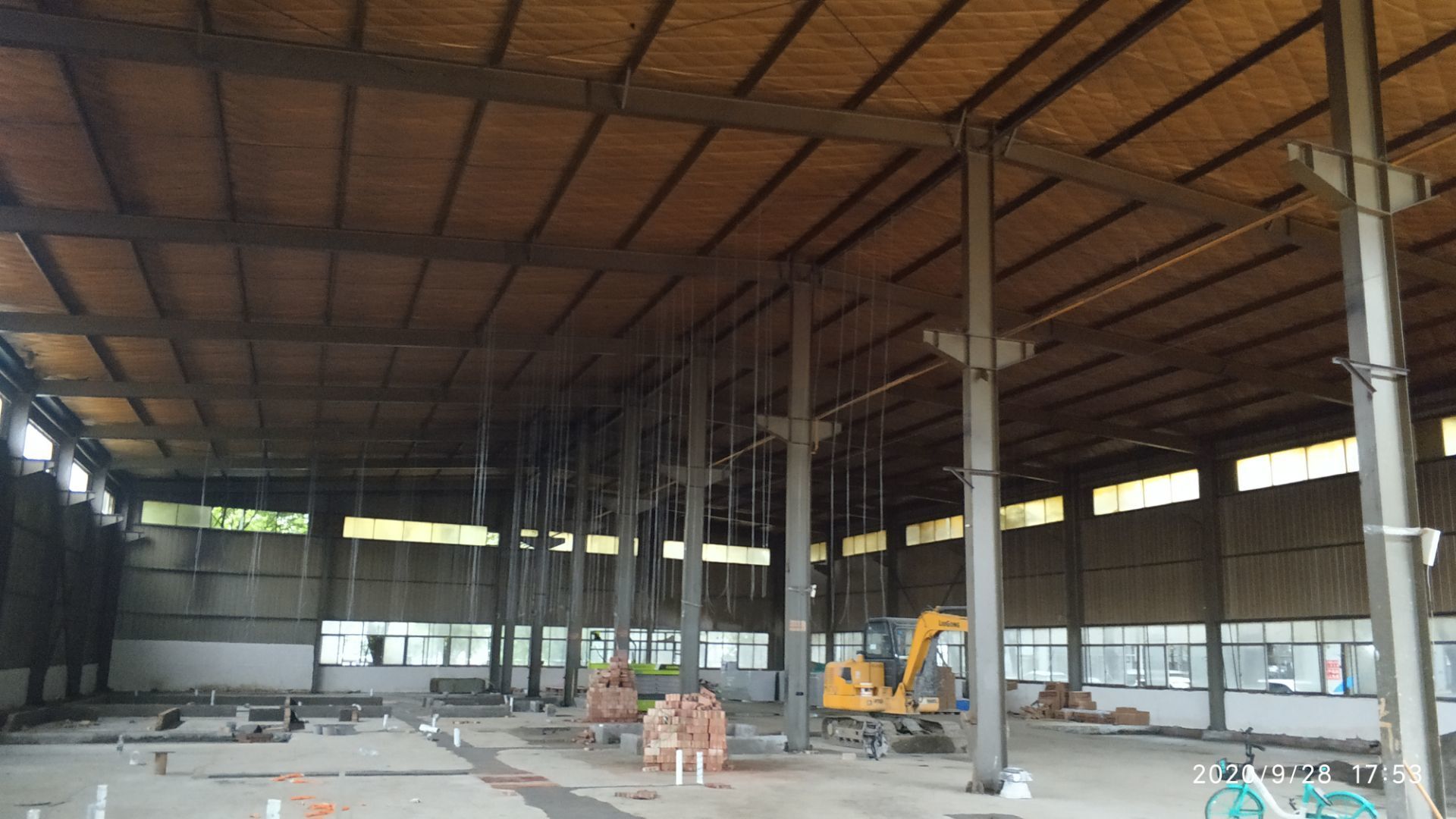

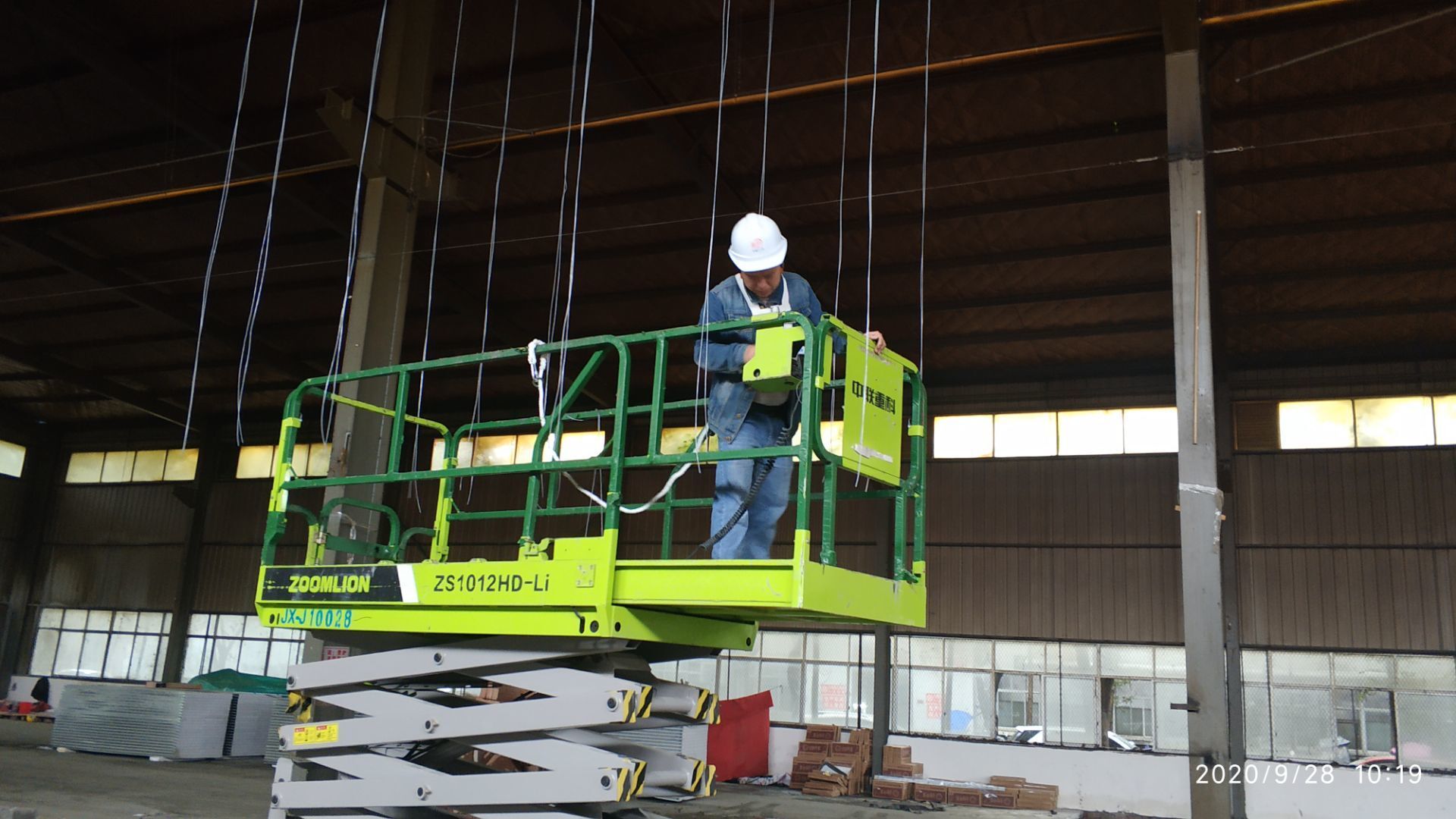

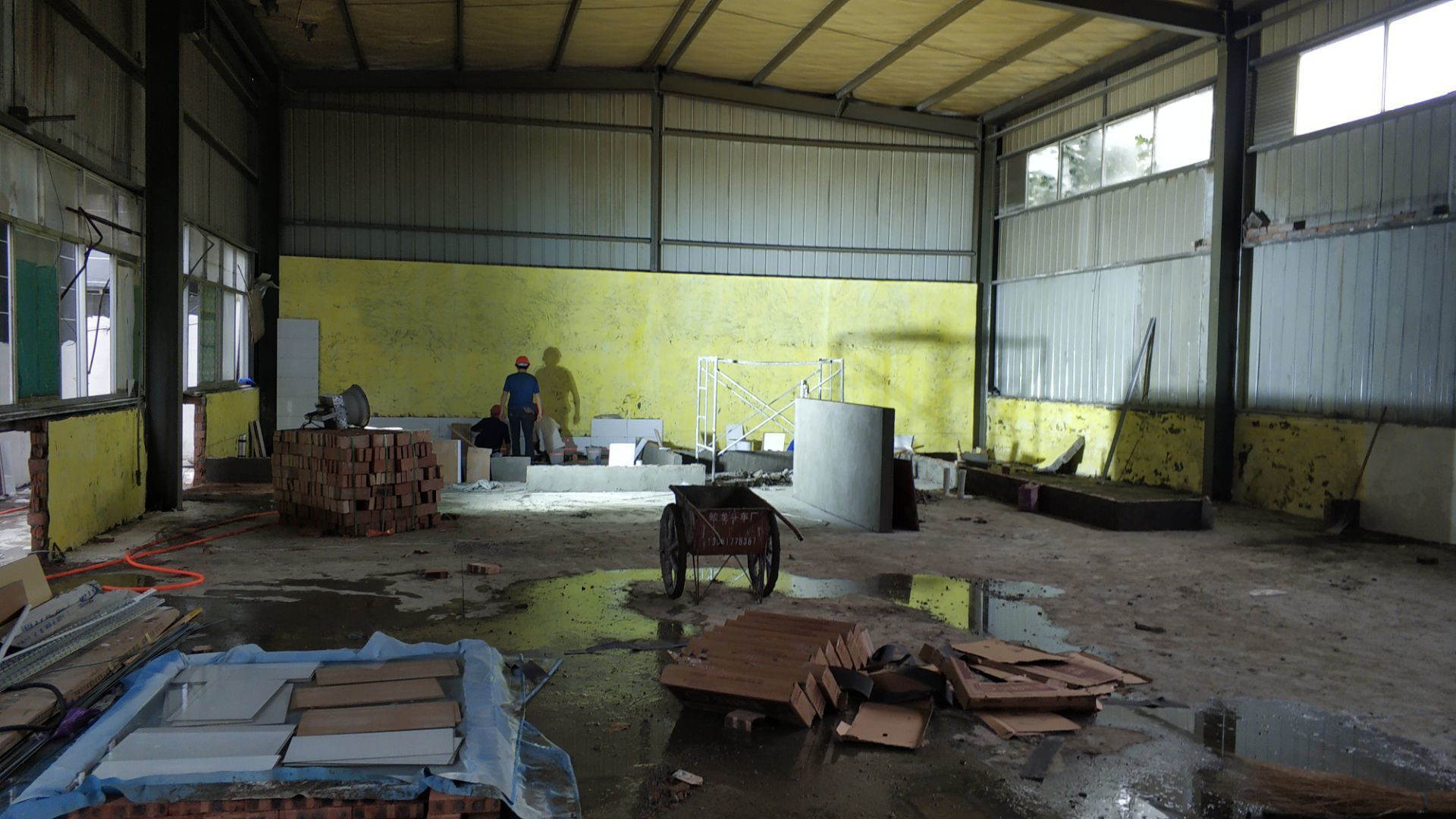

    车间排水沟施工,水池施工,吊顶吊筋施工

  • 2020-09-25 09:51:27

    车间排水沟安装,施工

  • 2020-09-25 09:50:21

    车间挡水墙施工

  • 2020-09-21 09:55:15

    排水沟施工,冻库施工

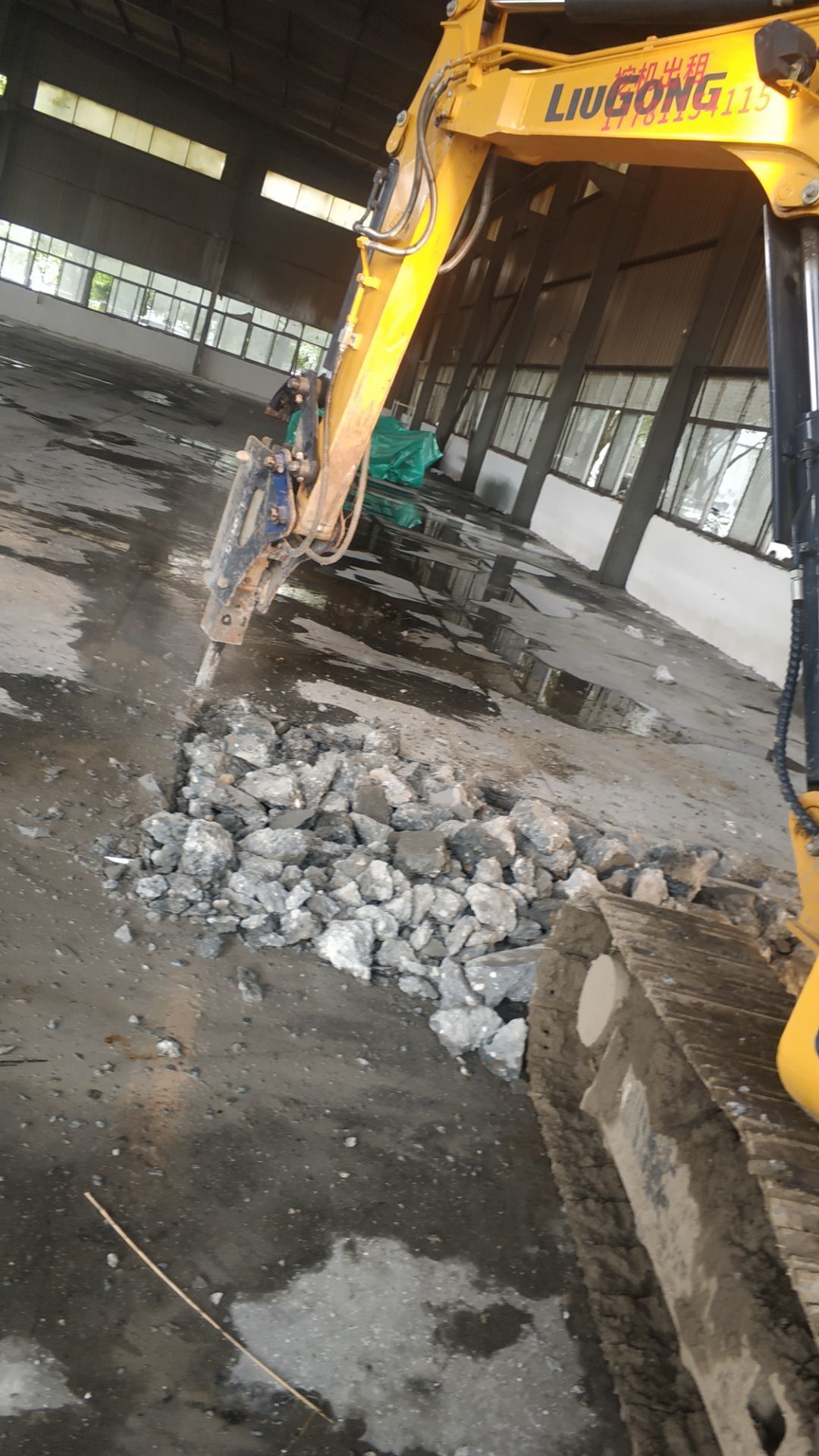

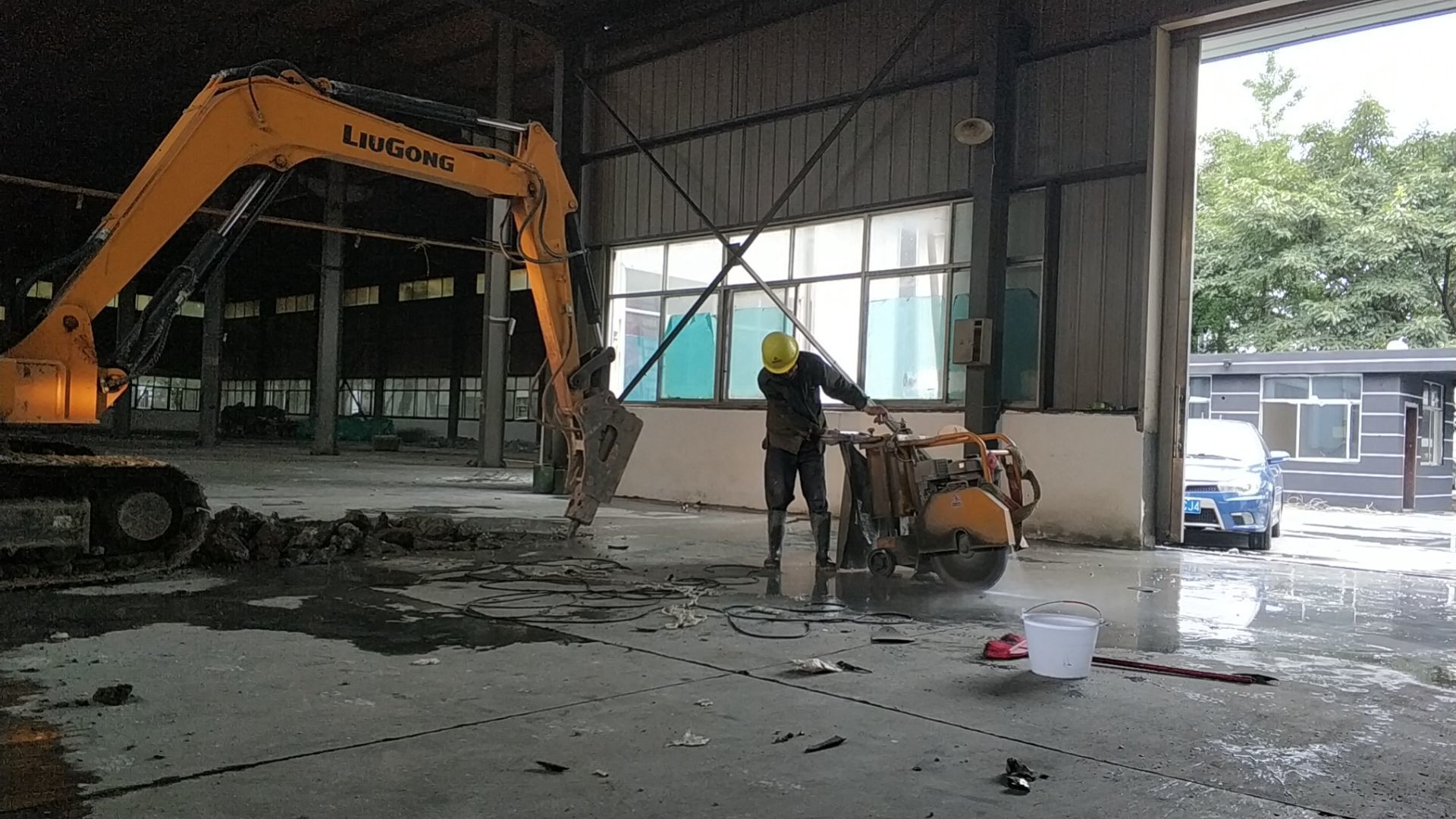

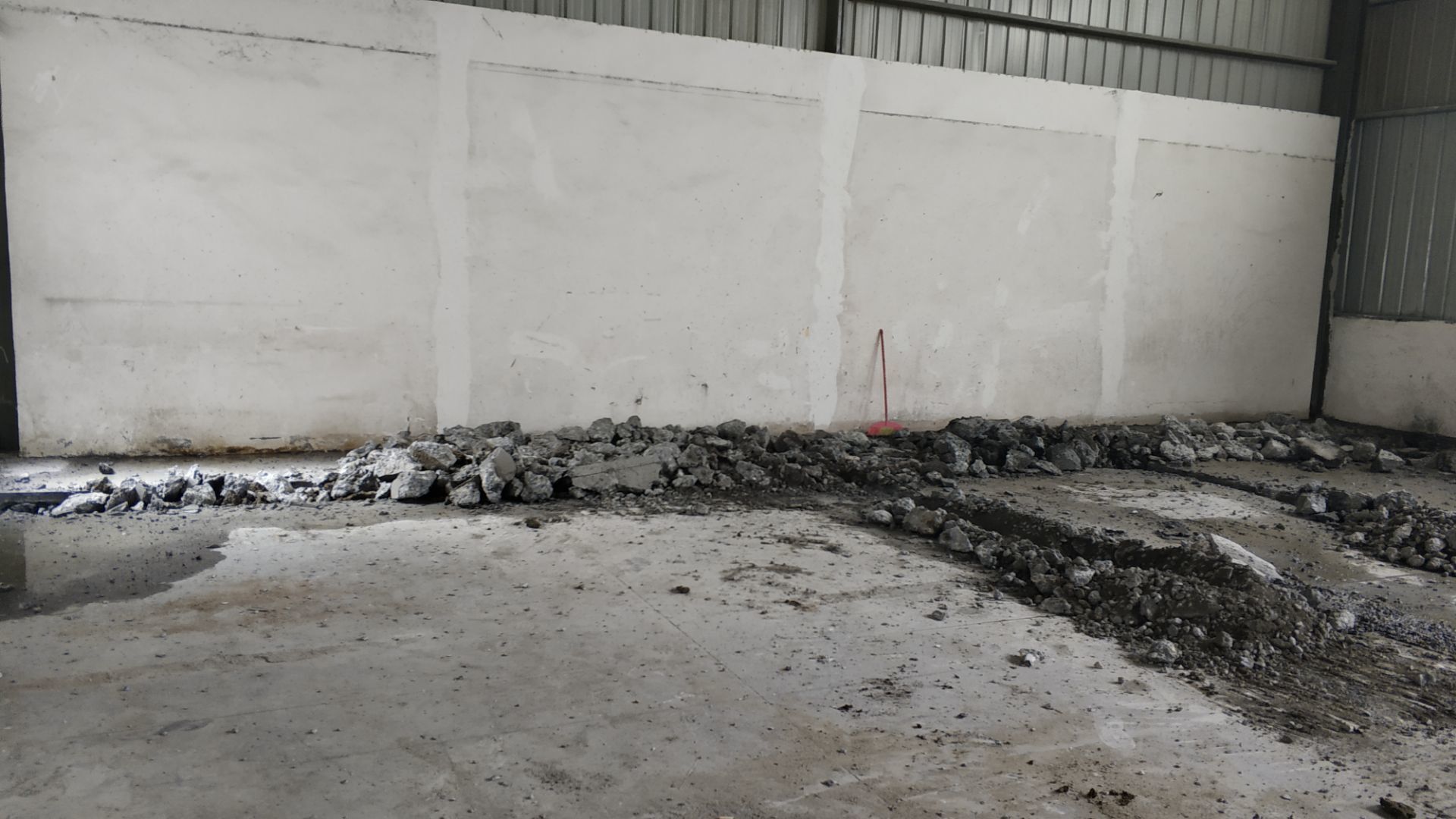

  • 2020-09-18 09:34:39

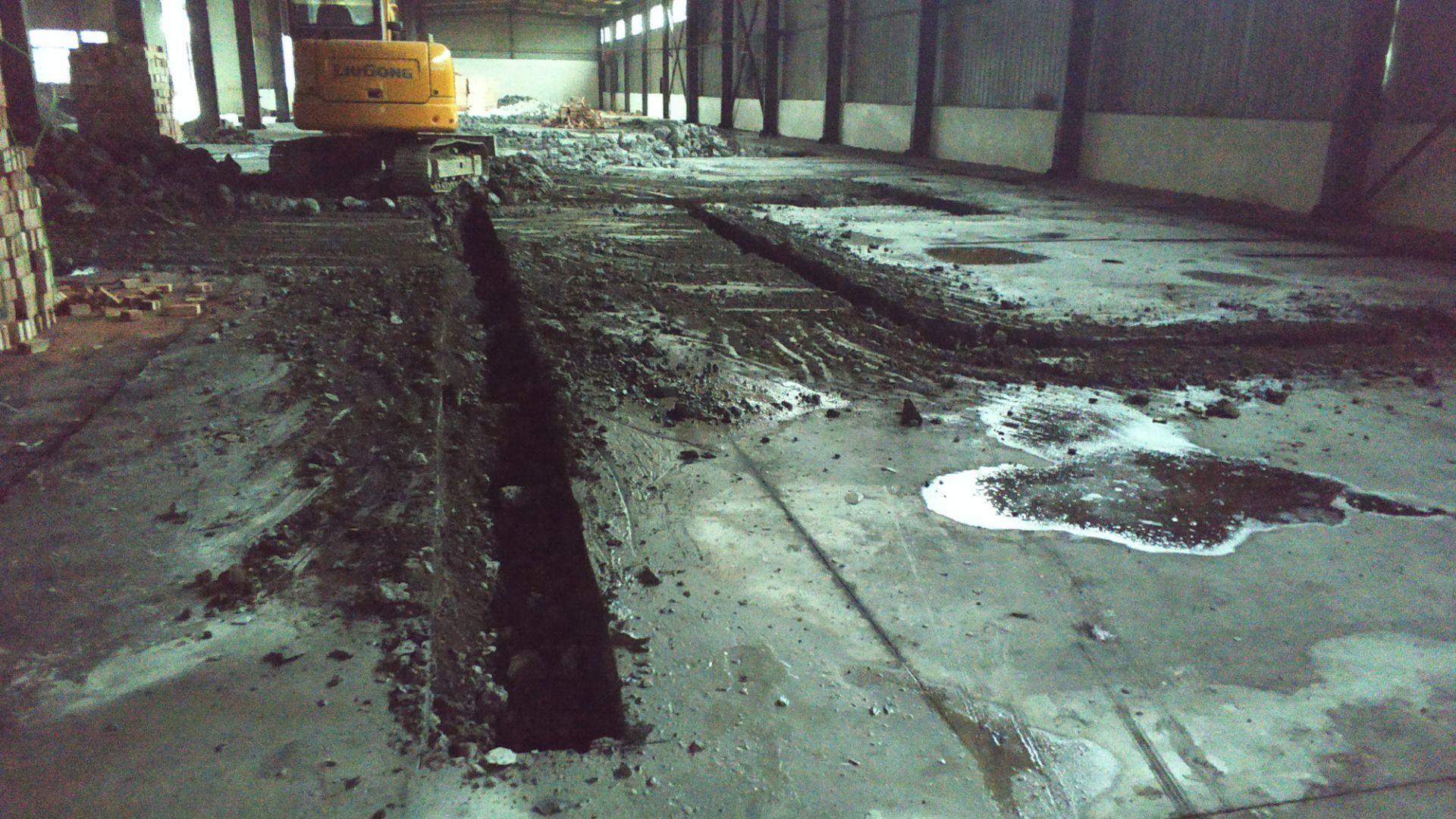

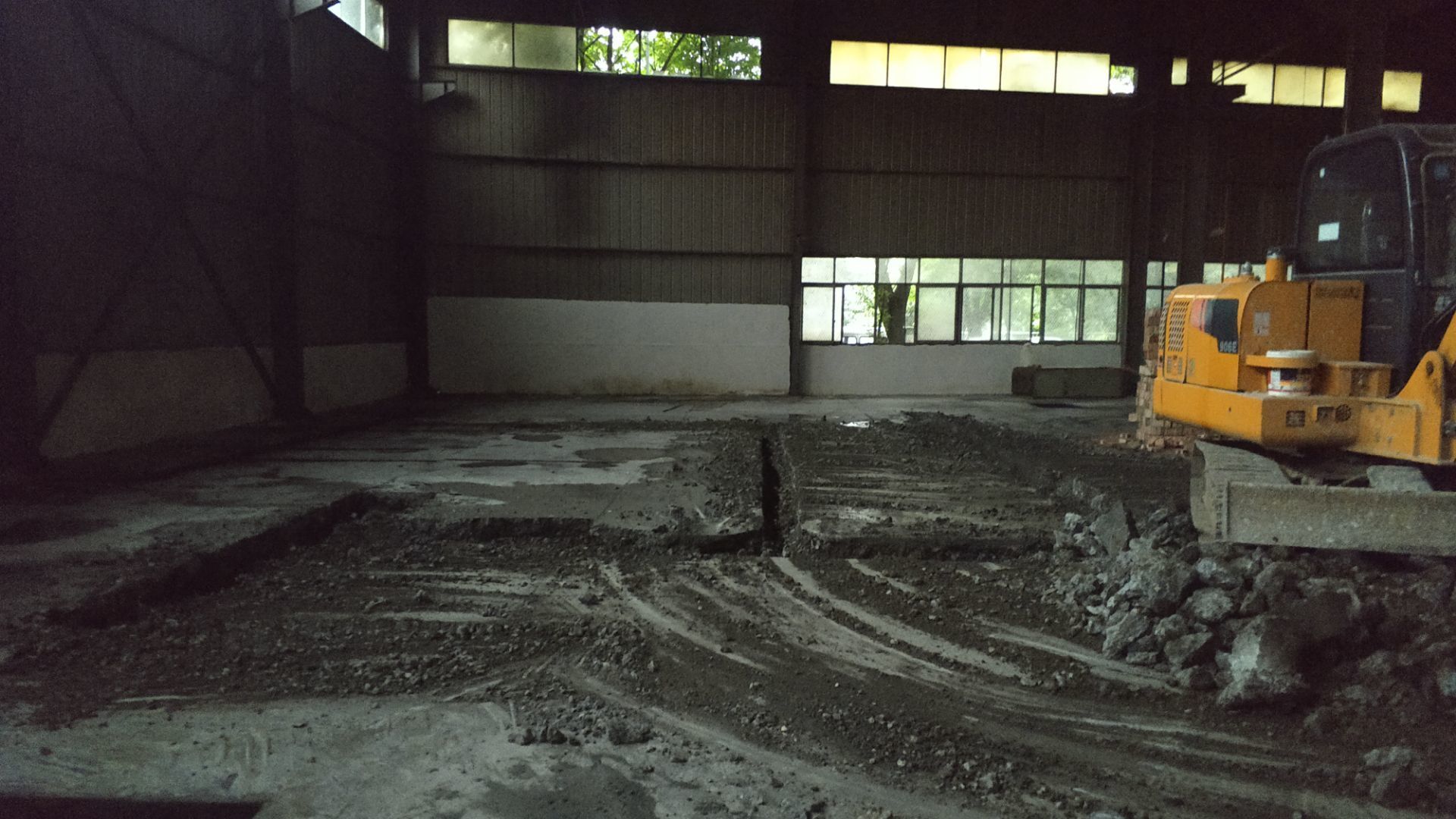

    混凝土层破处开挖,水沟开挖切线施工,排水沟混凝土层破除

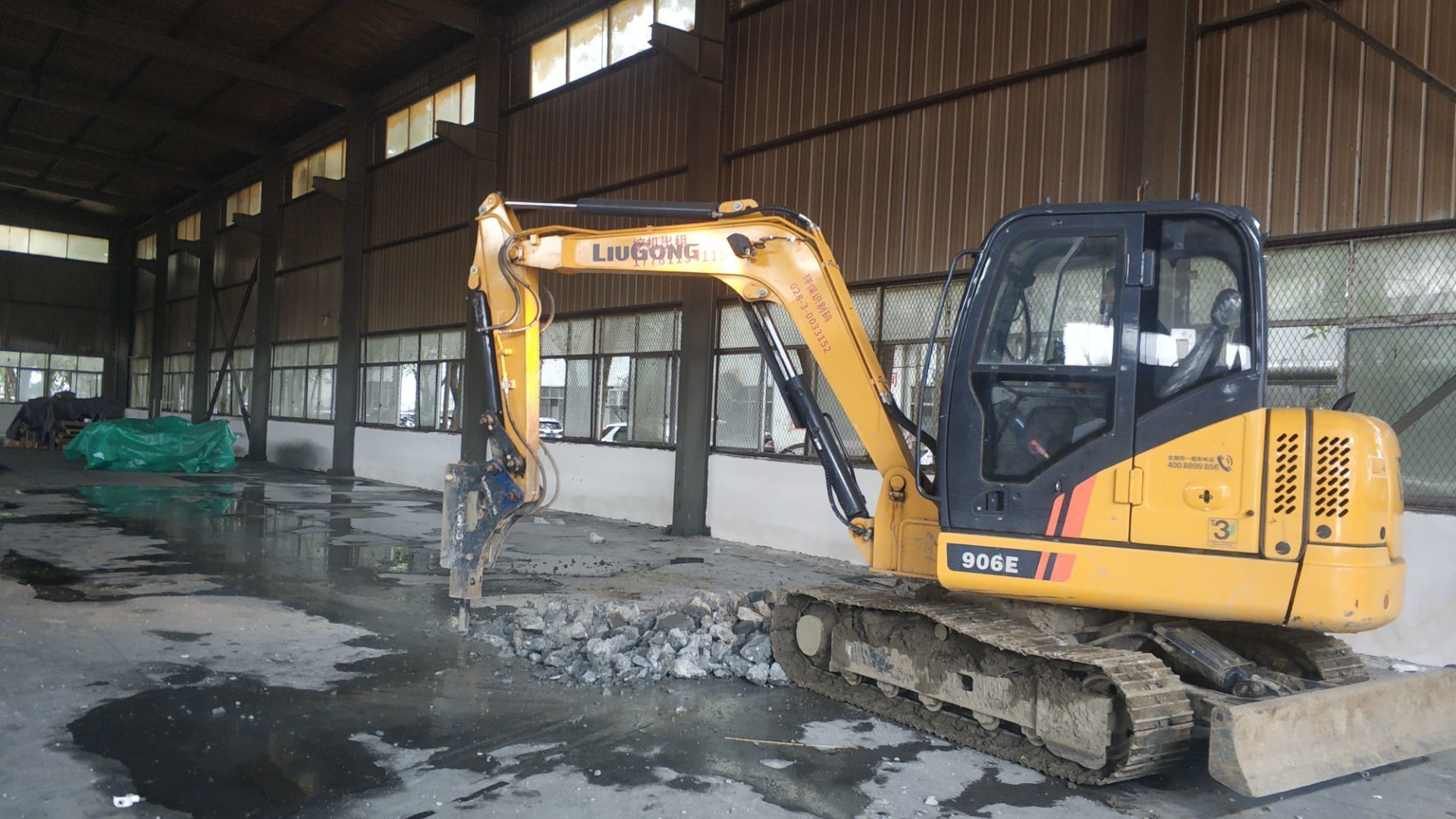

  • 2020-09-16 11:32:15

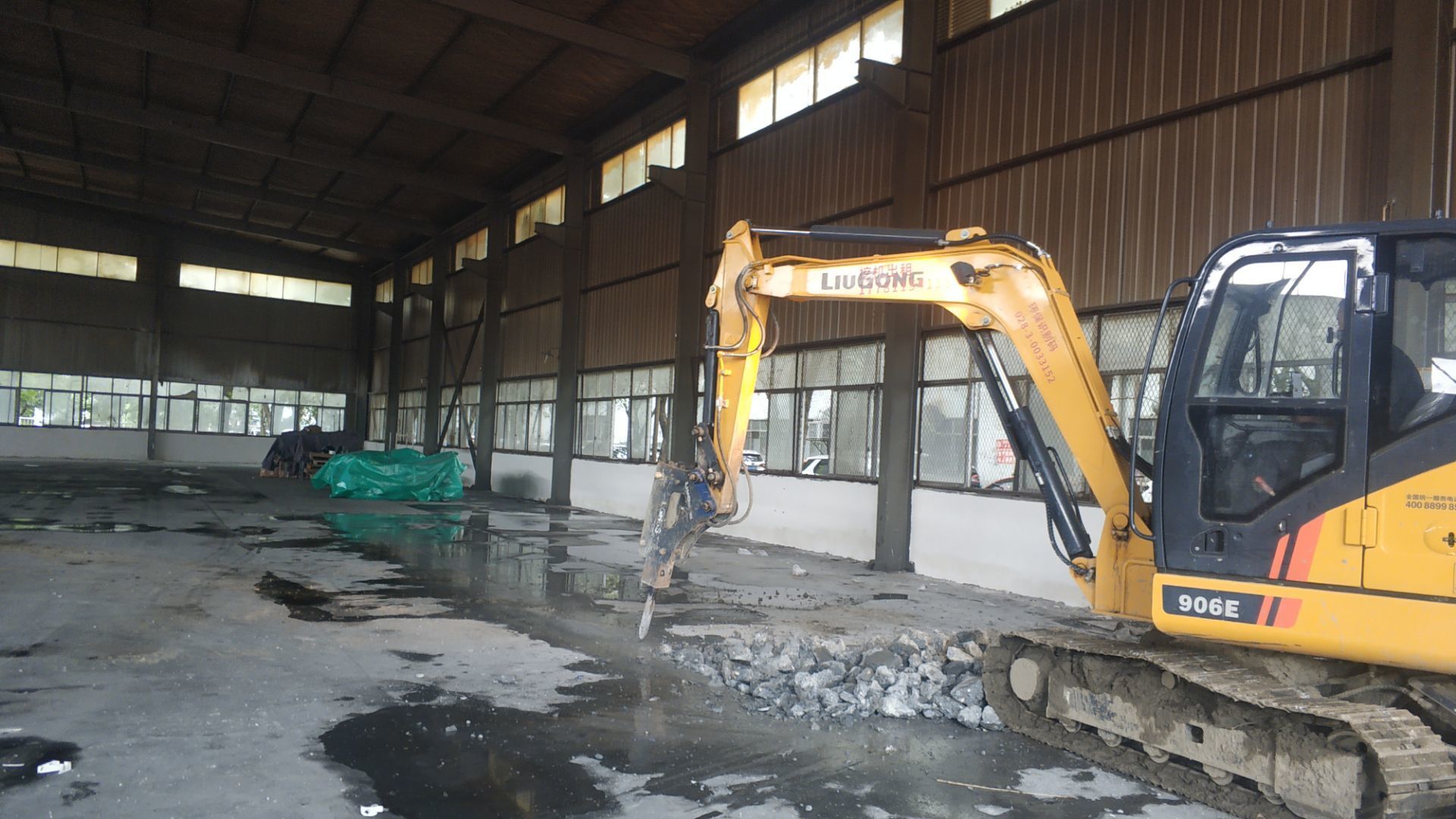

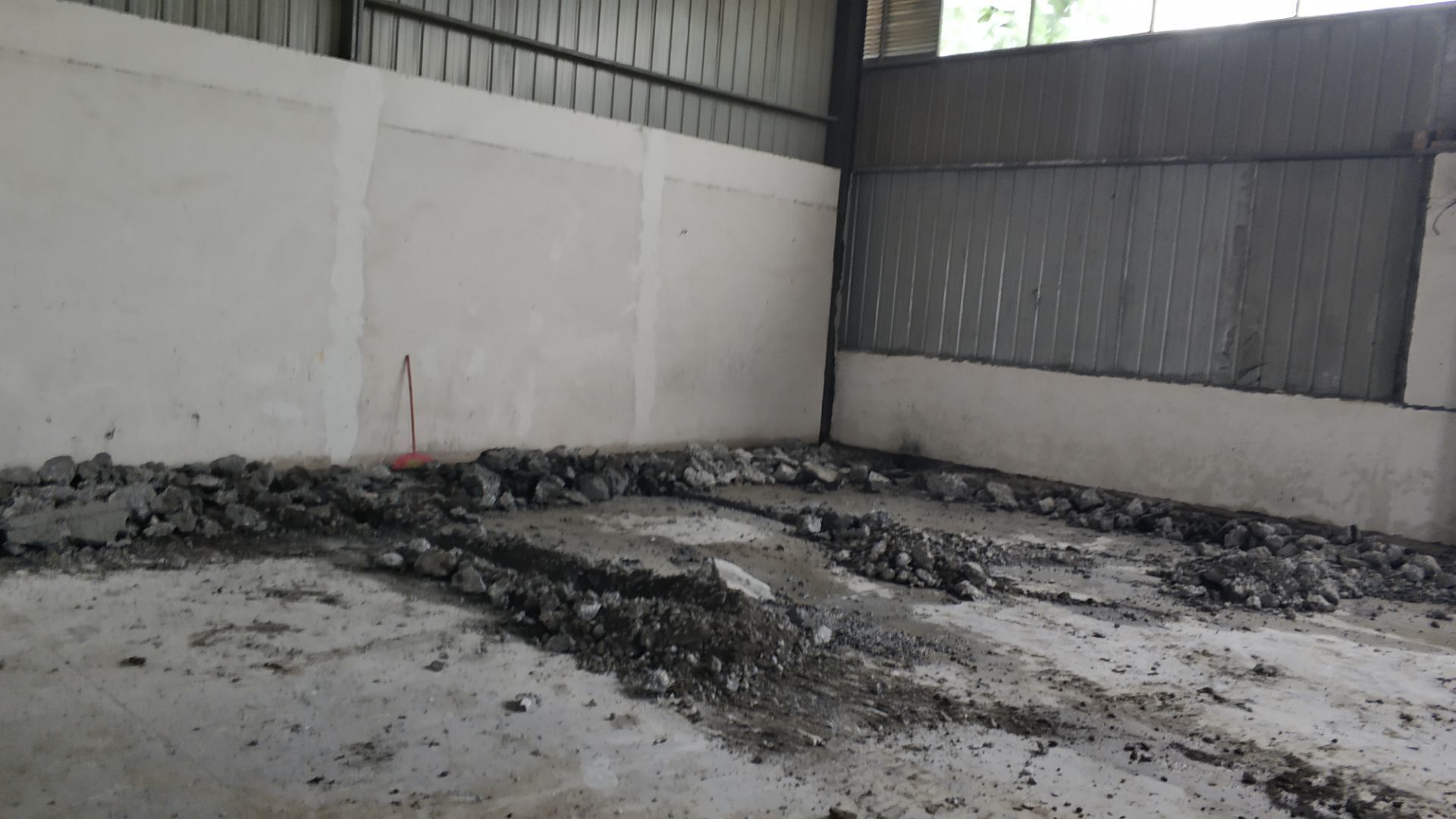

    1.冻库混凝土层开挖百分之五十。 2.完成所有排水系统开挖线放线工作。 3.施工工人进场。

返回顶部
