开工日期:2020-09-24

华盛兴邦承接成都膳舍食品有限公司厂房设计,厂房装修工程,车间设计,厂房装修面积5500平方米,经营范围:食品、调味料;销售:食用香精、香料、食品添加剂等。

浏览
查看更多

工程进度

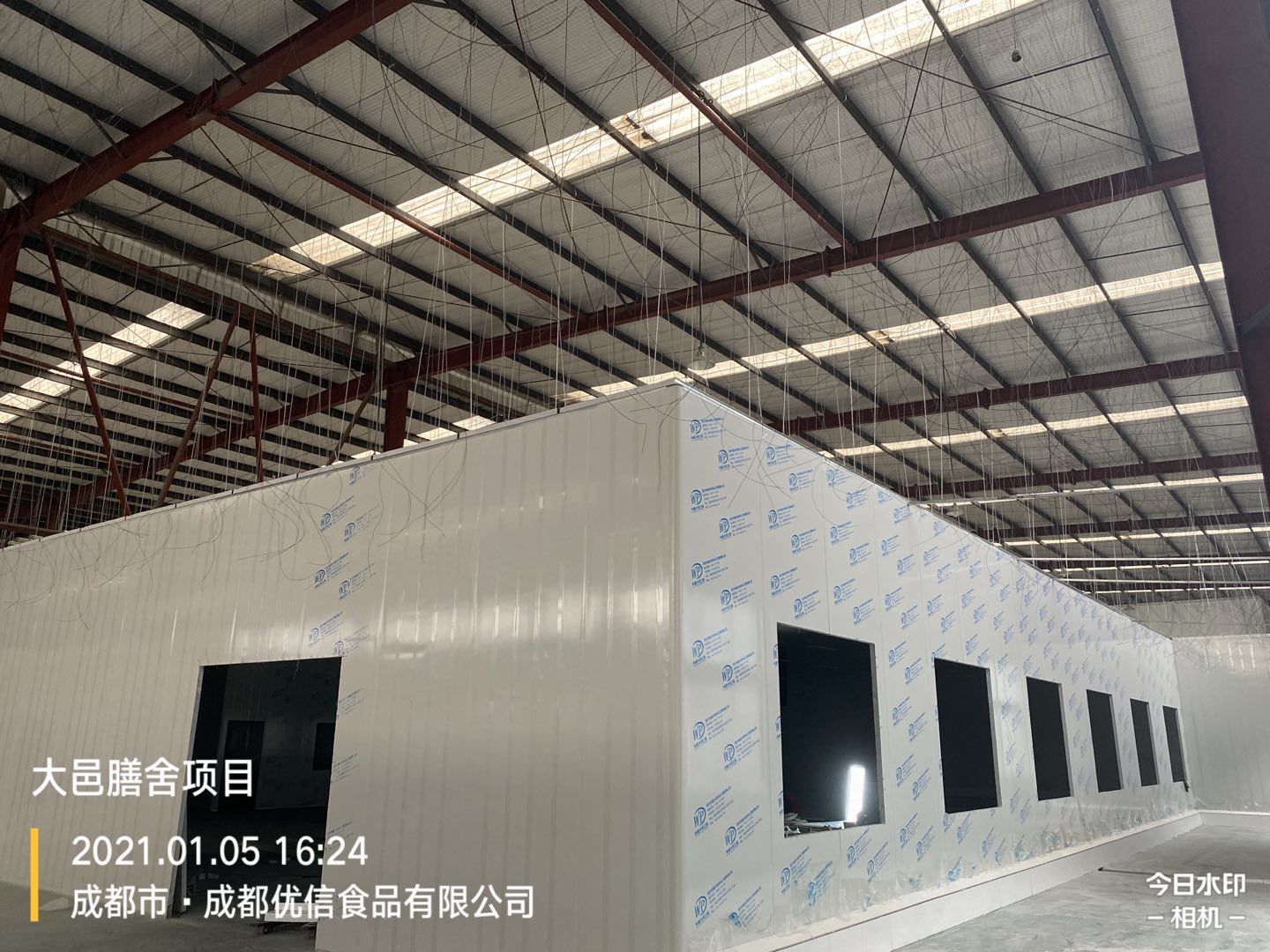

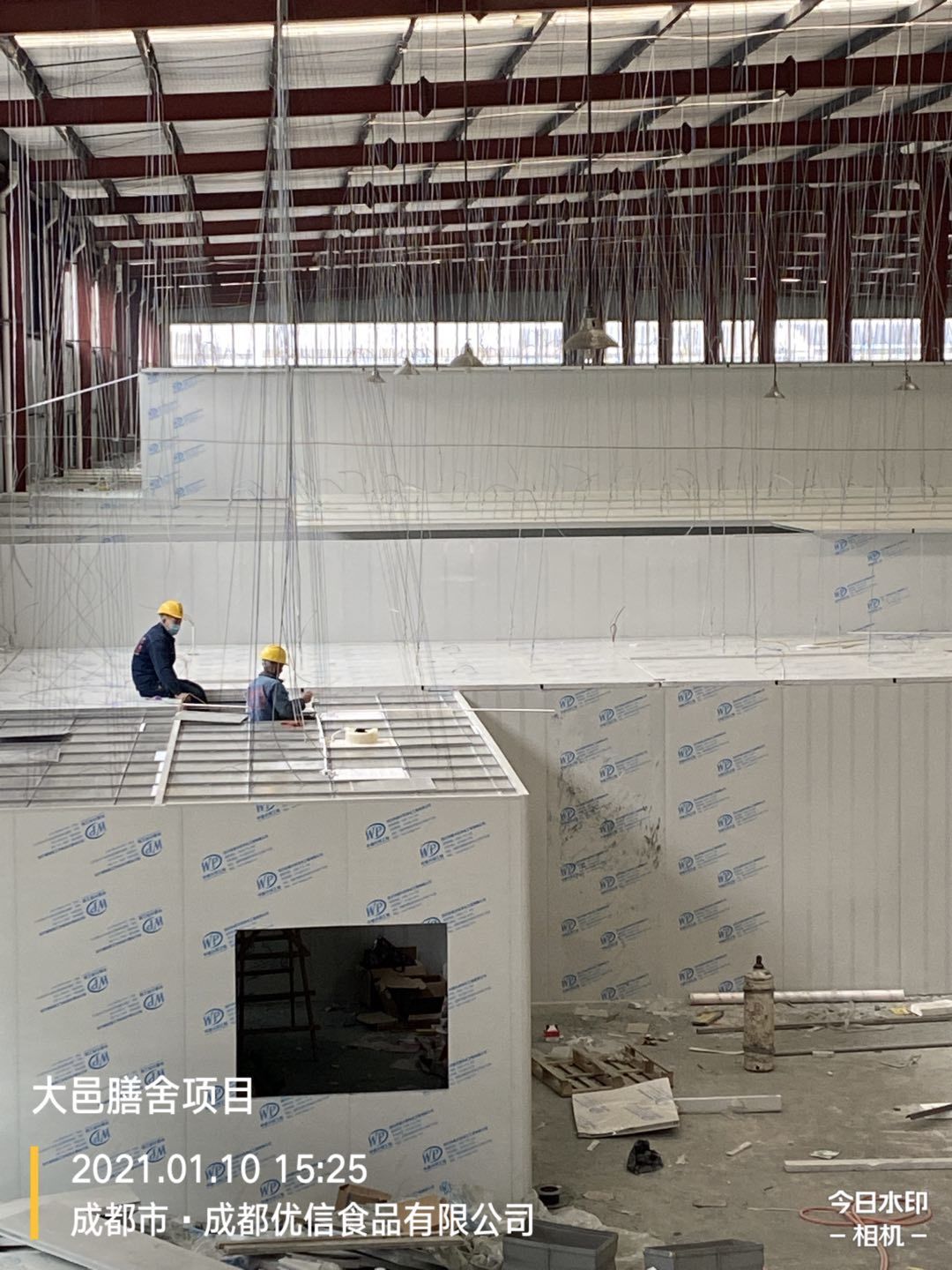

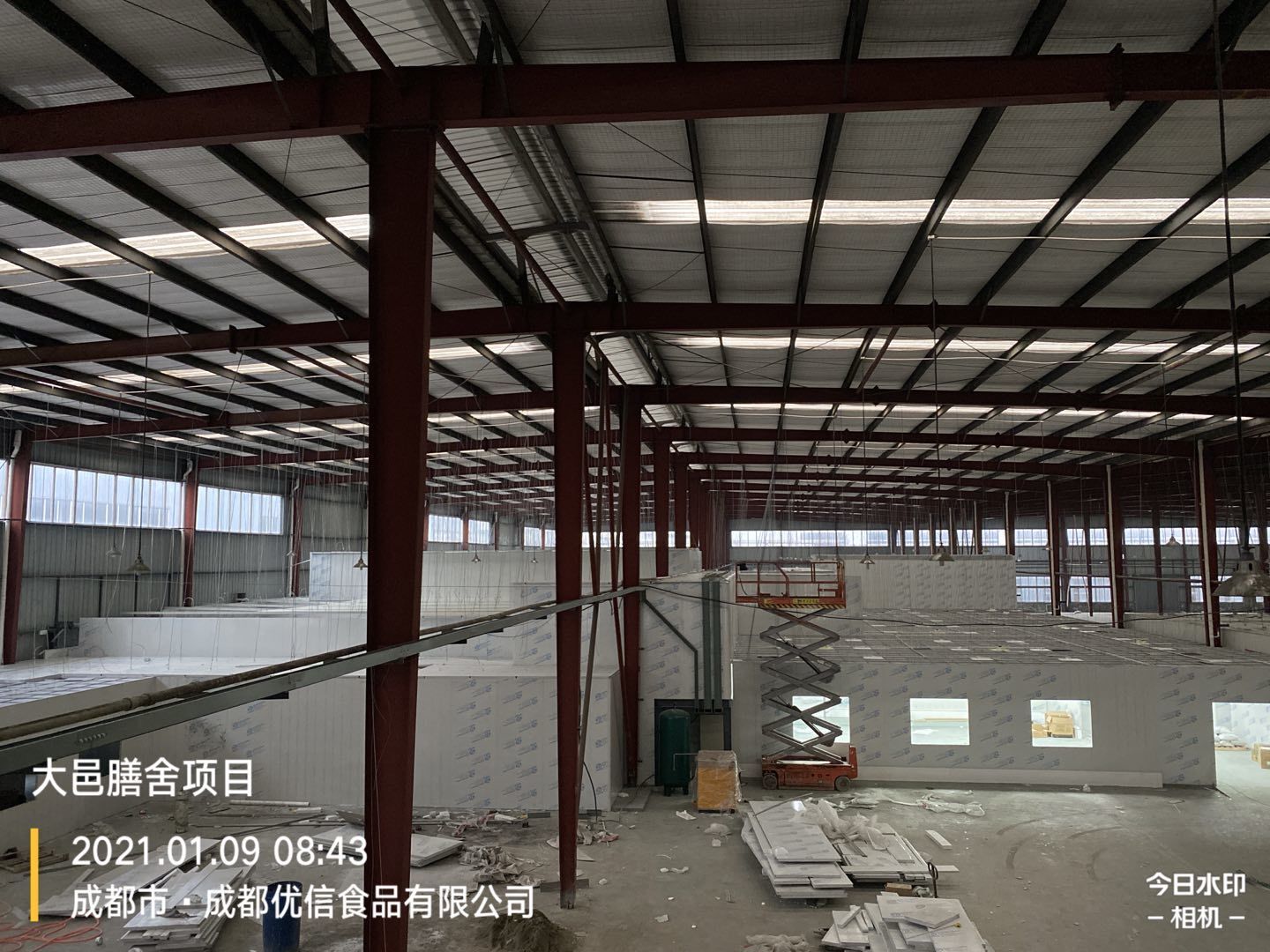

  • 2021-01-14 09:50:33

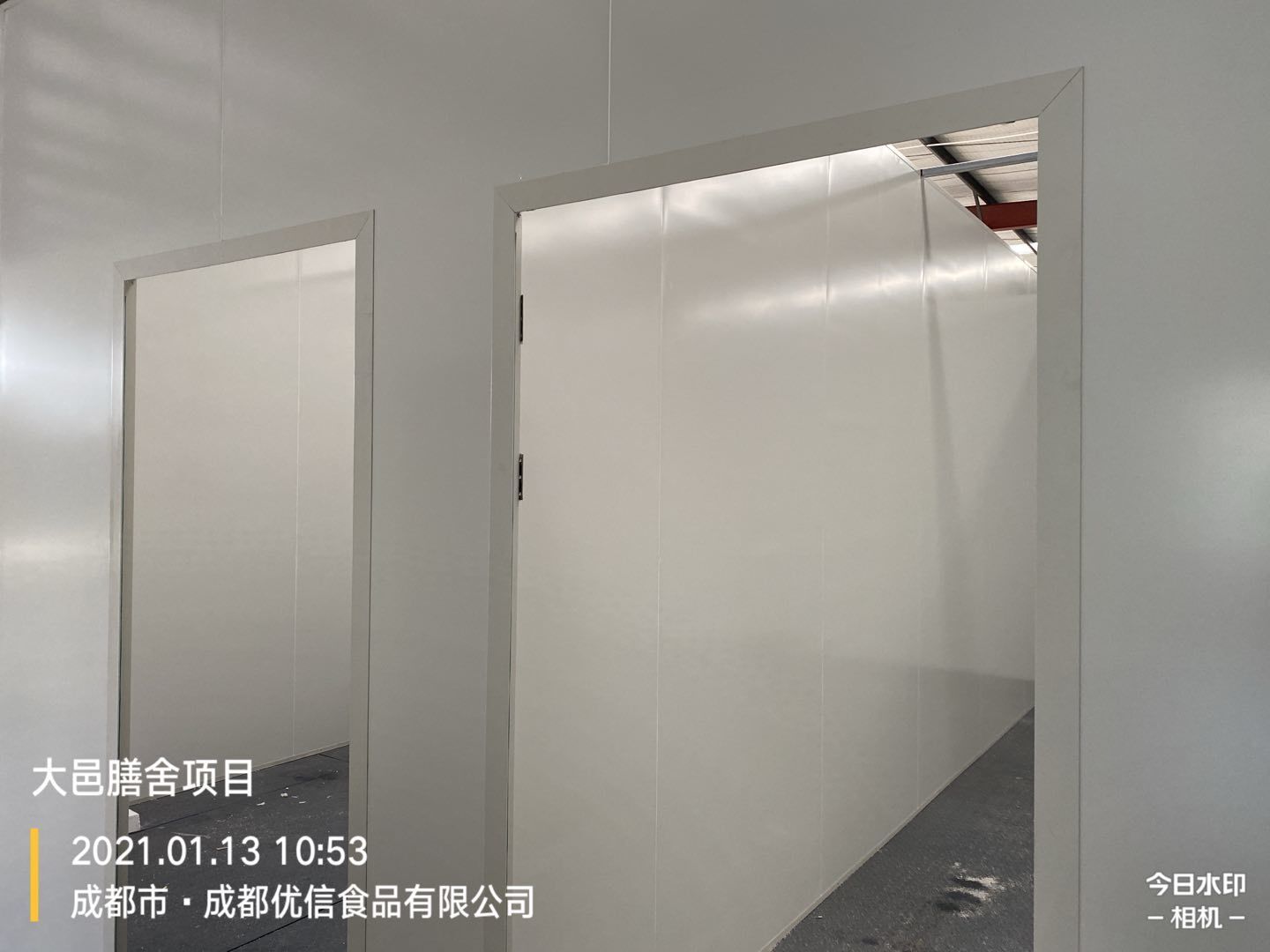

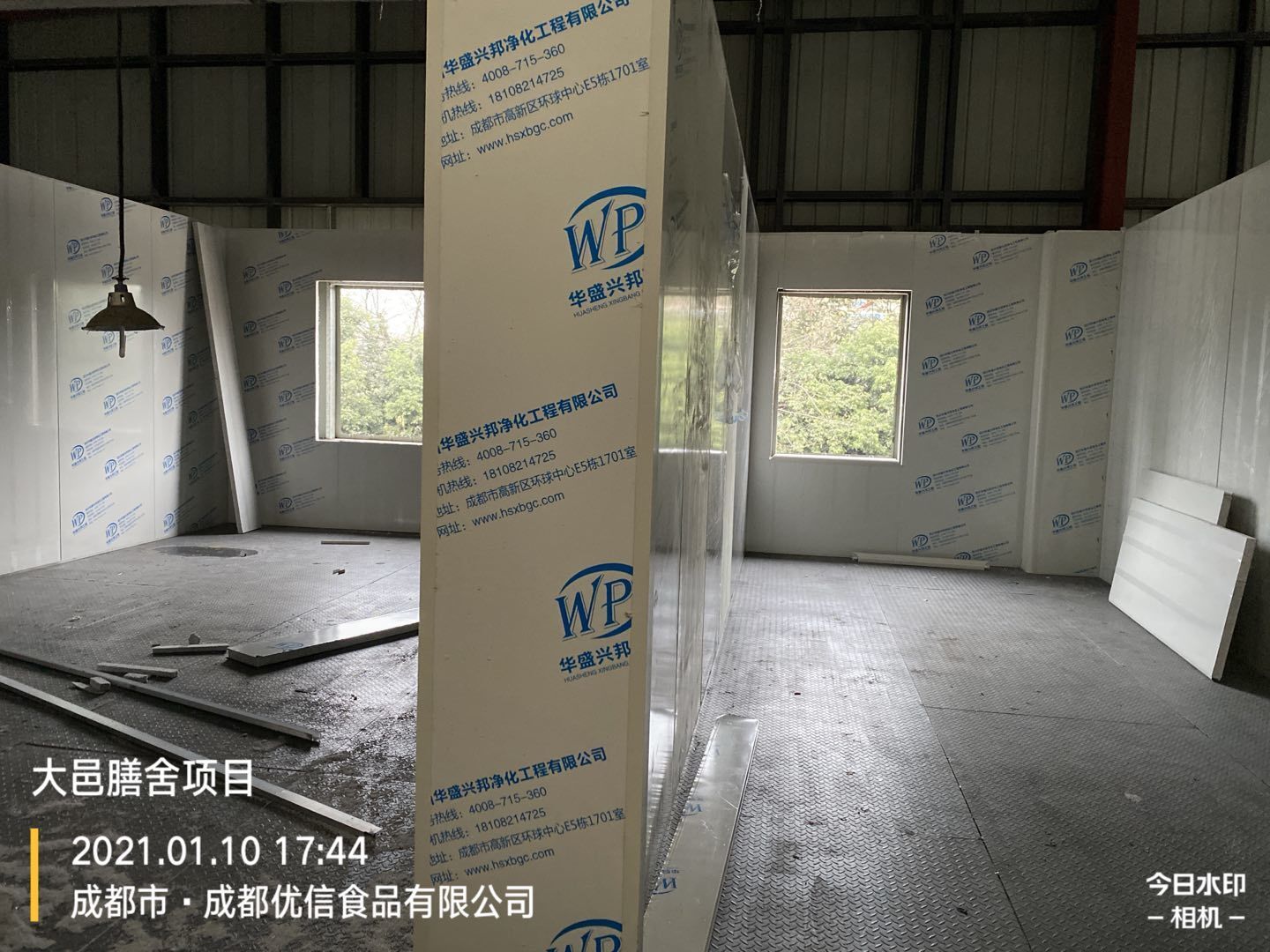

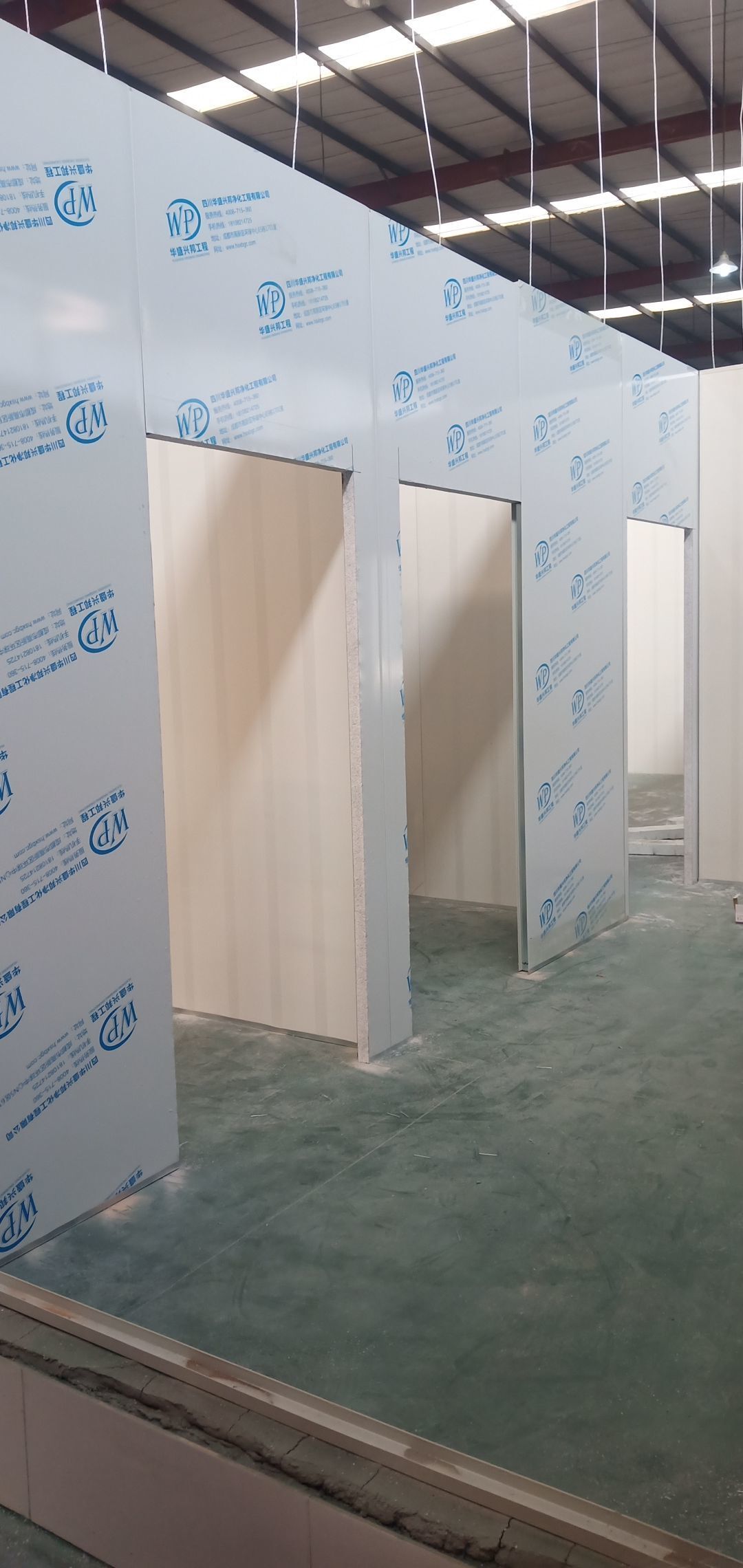

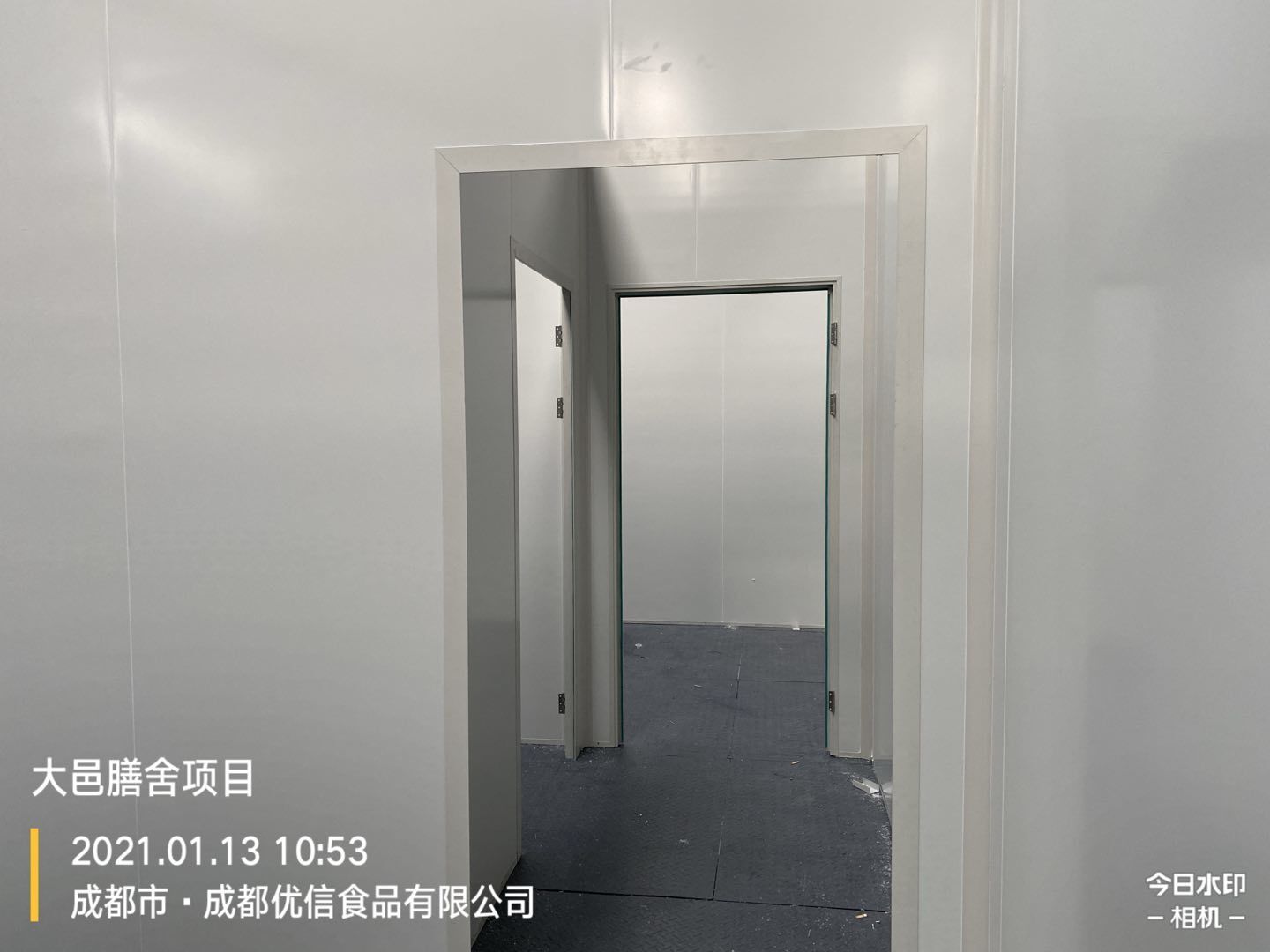

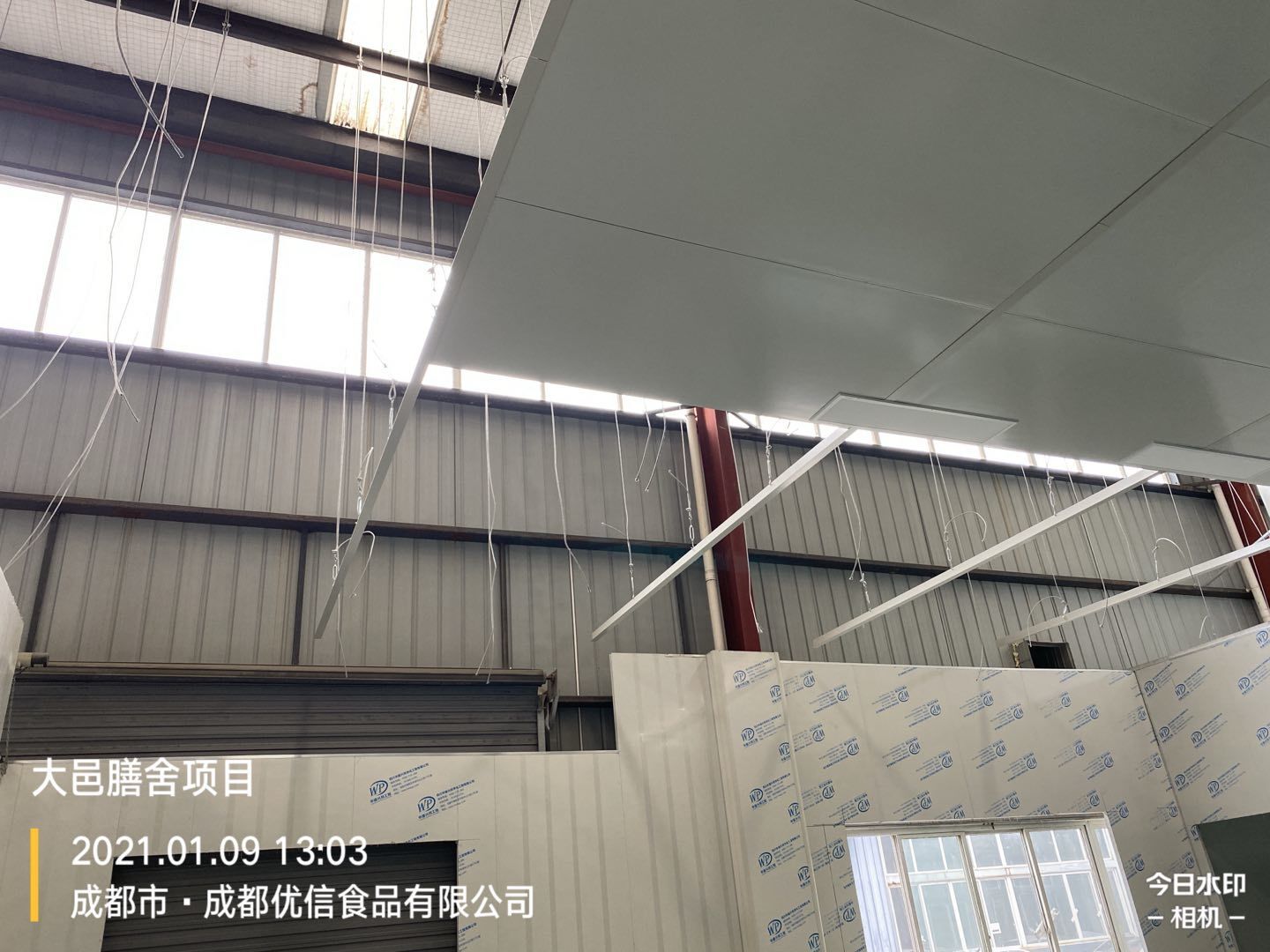

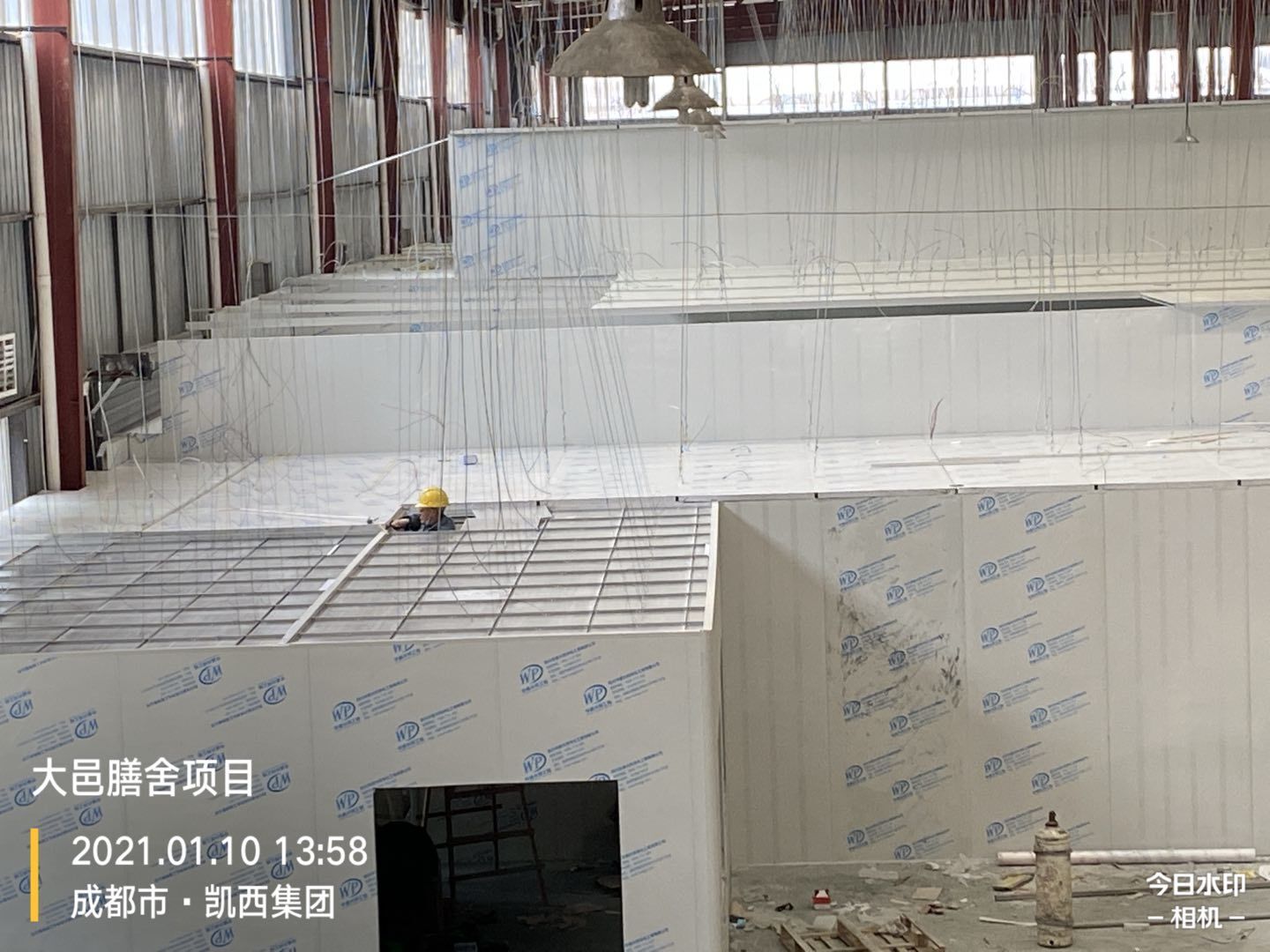

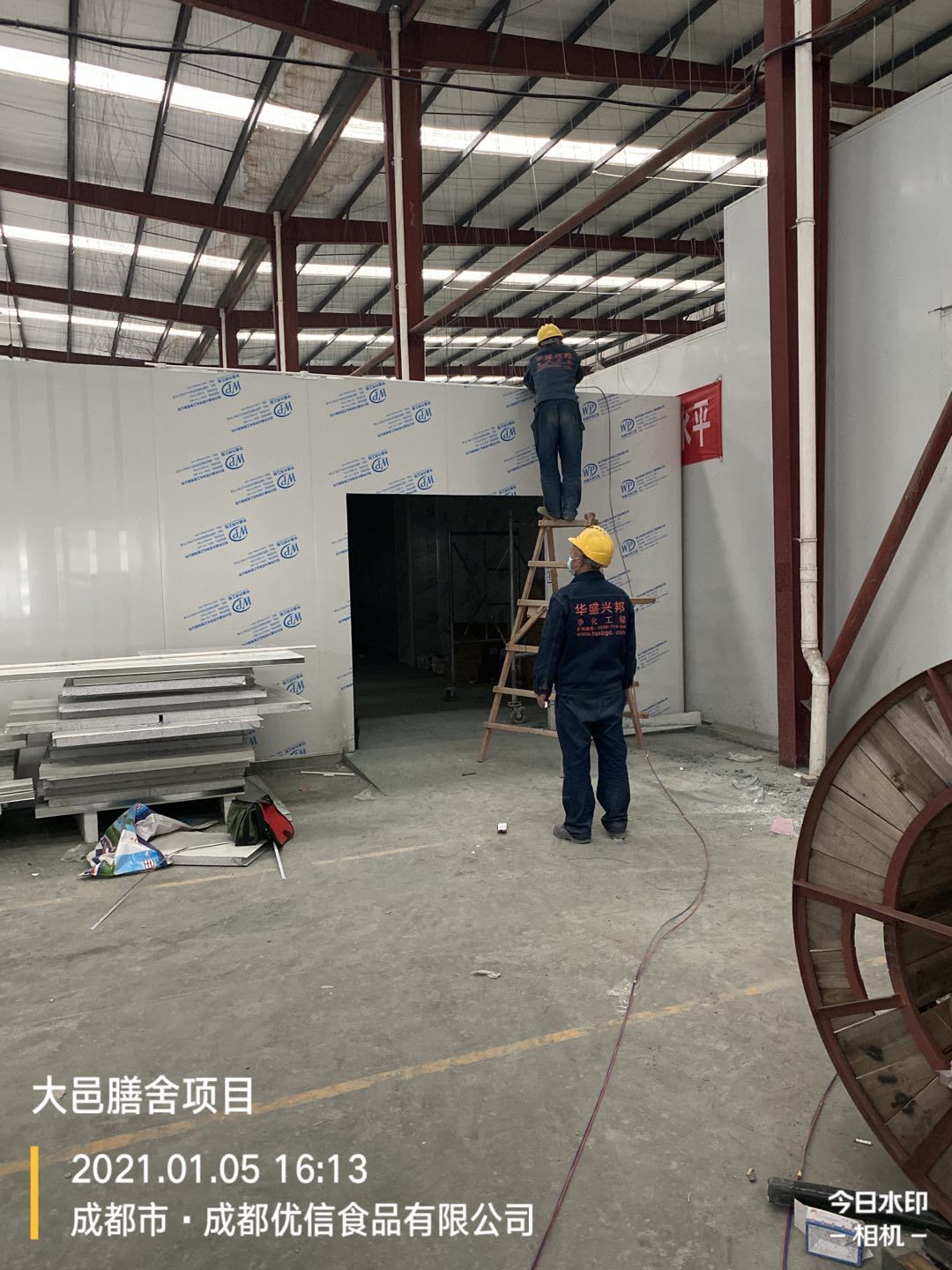

    门框安装

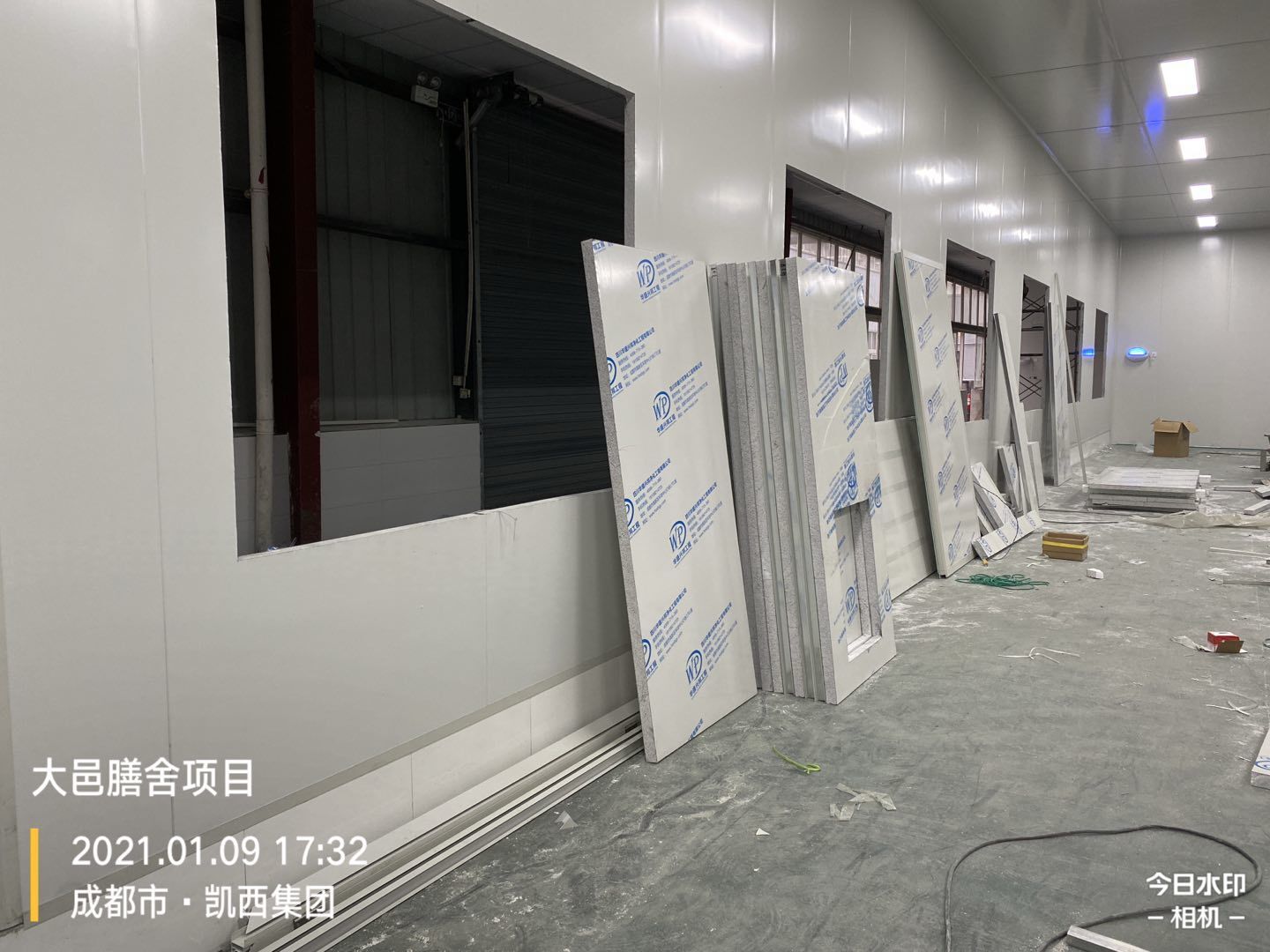

  • 2021-01-14 09:49:22

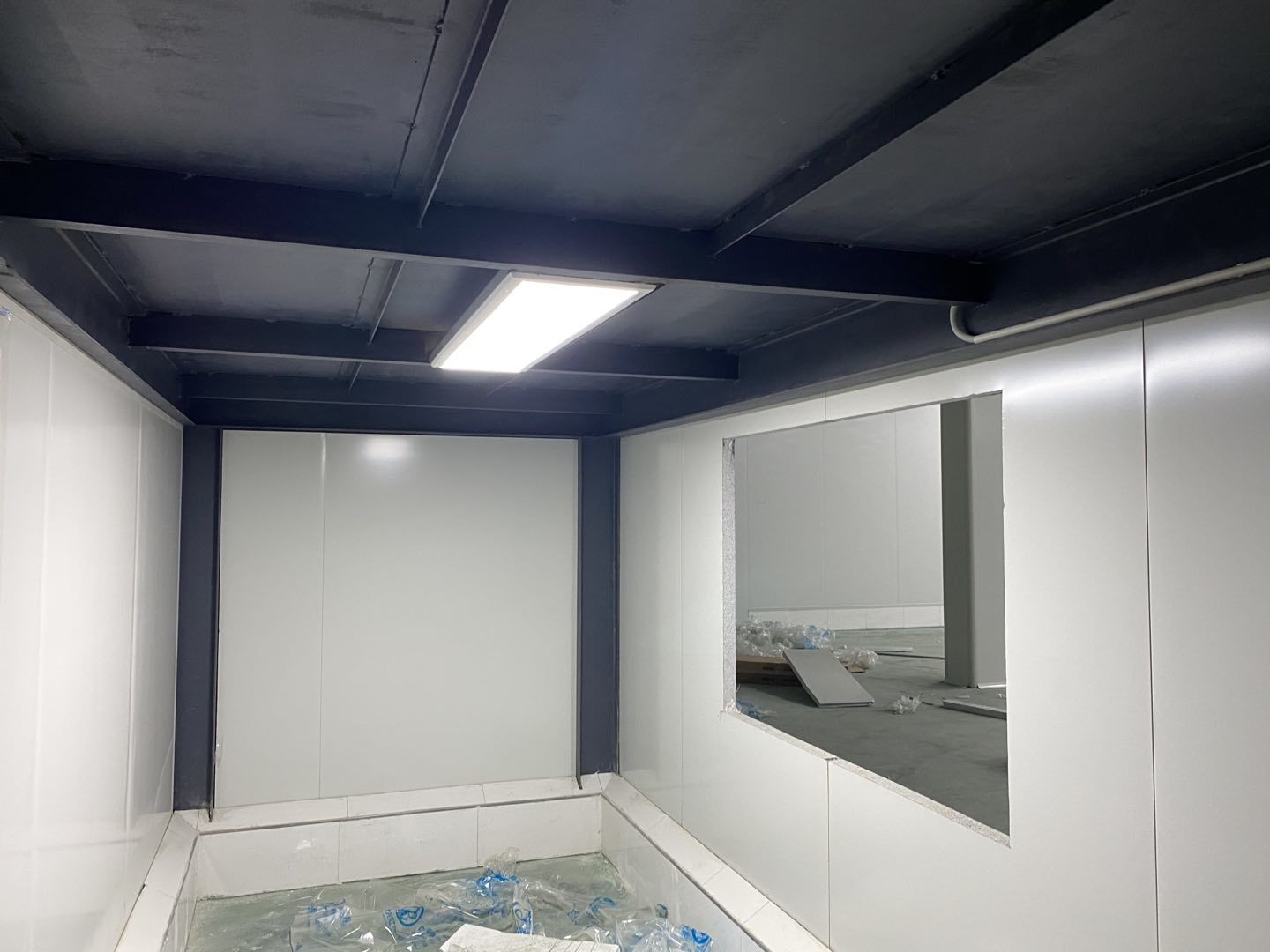

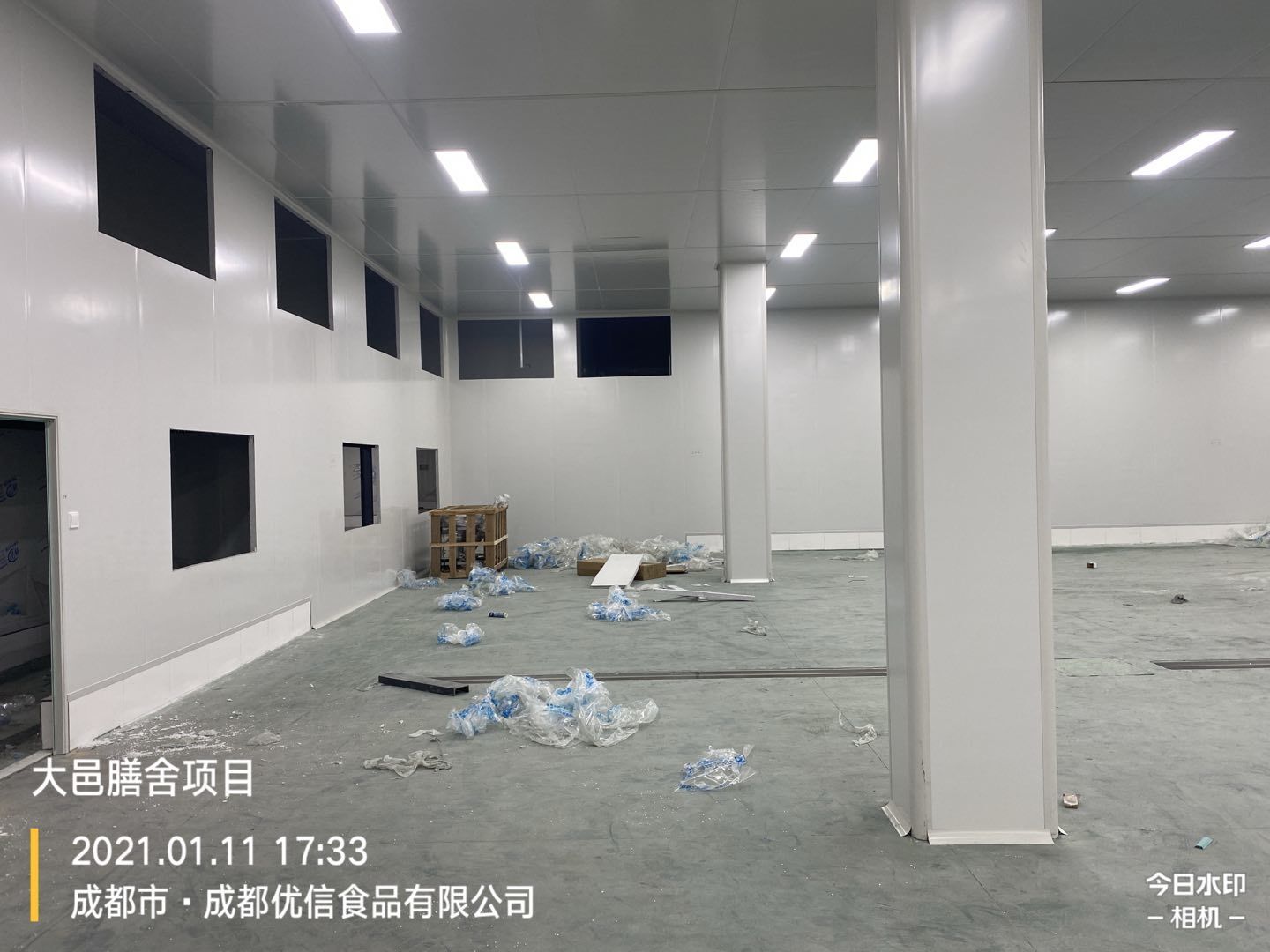

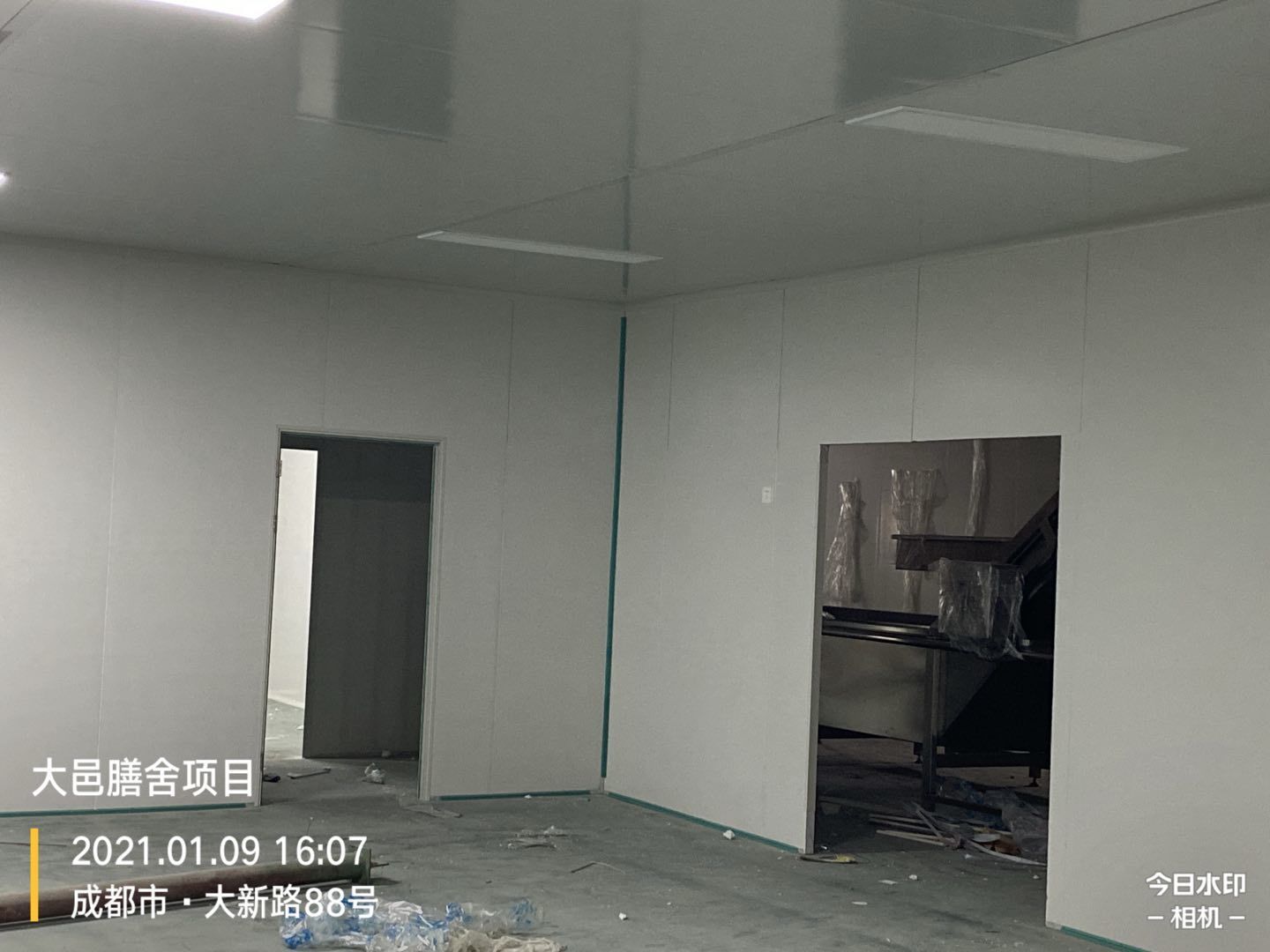

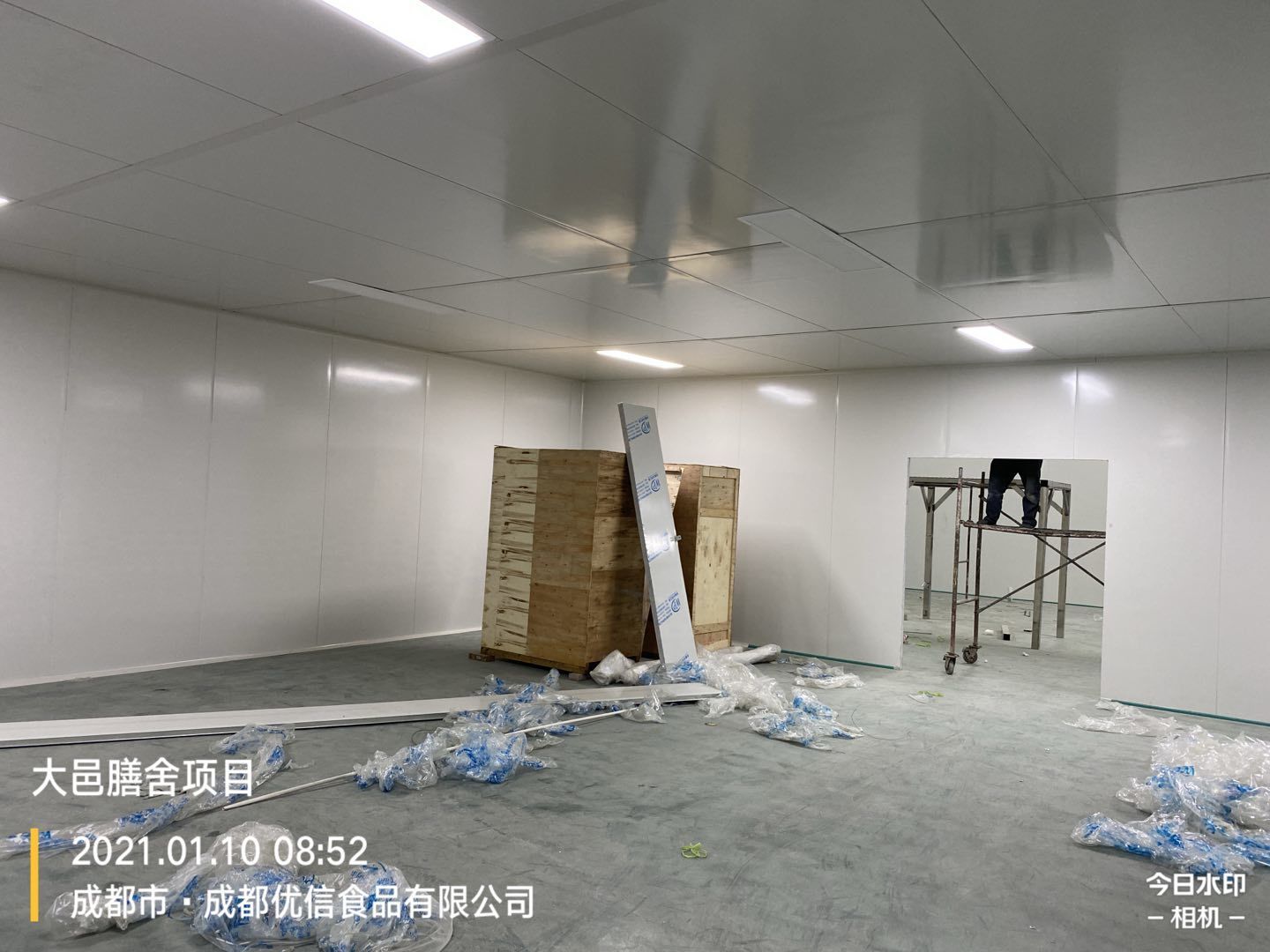

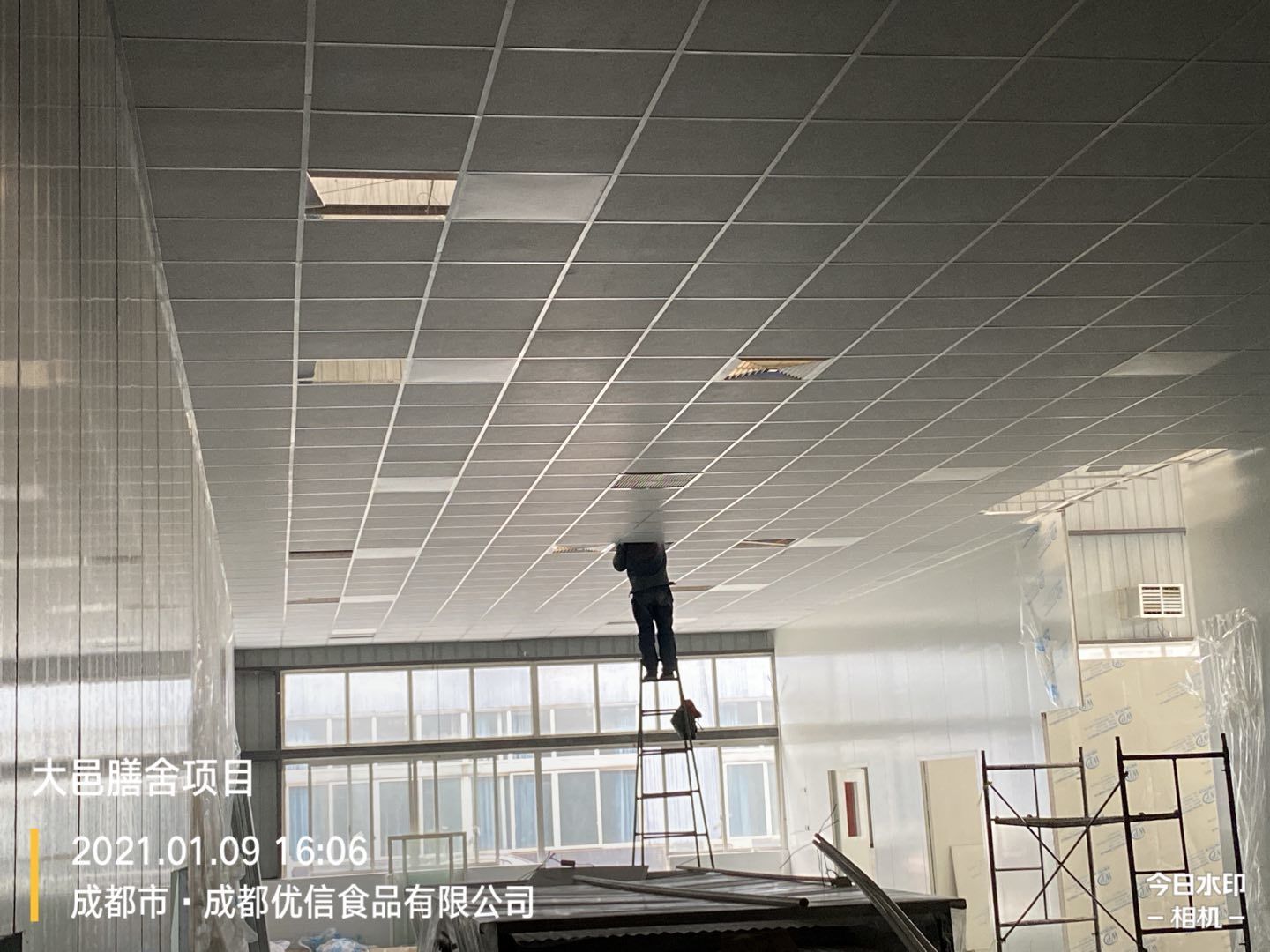

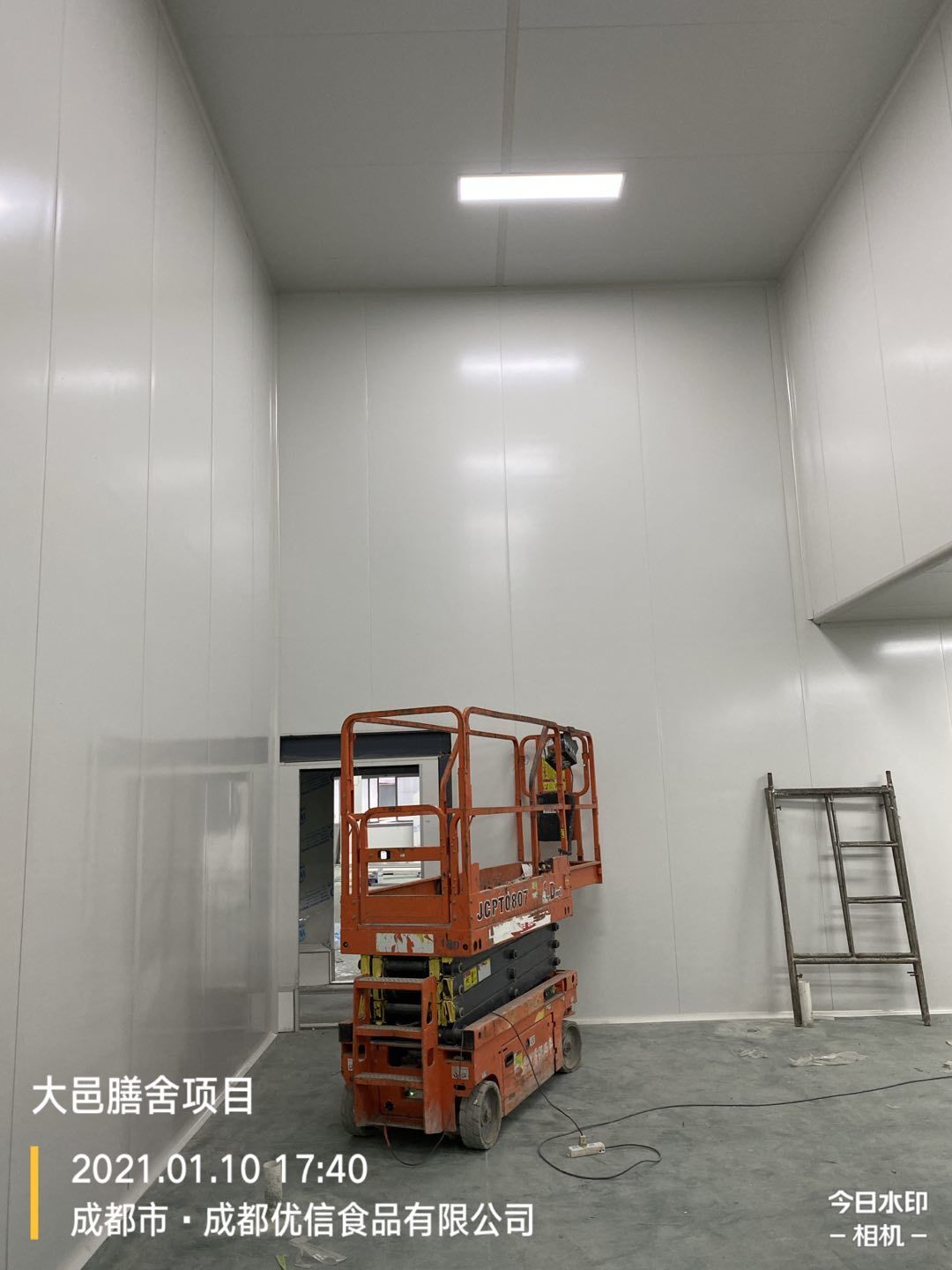

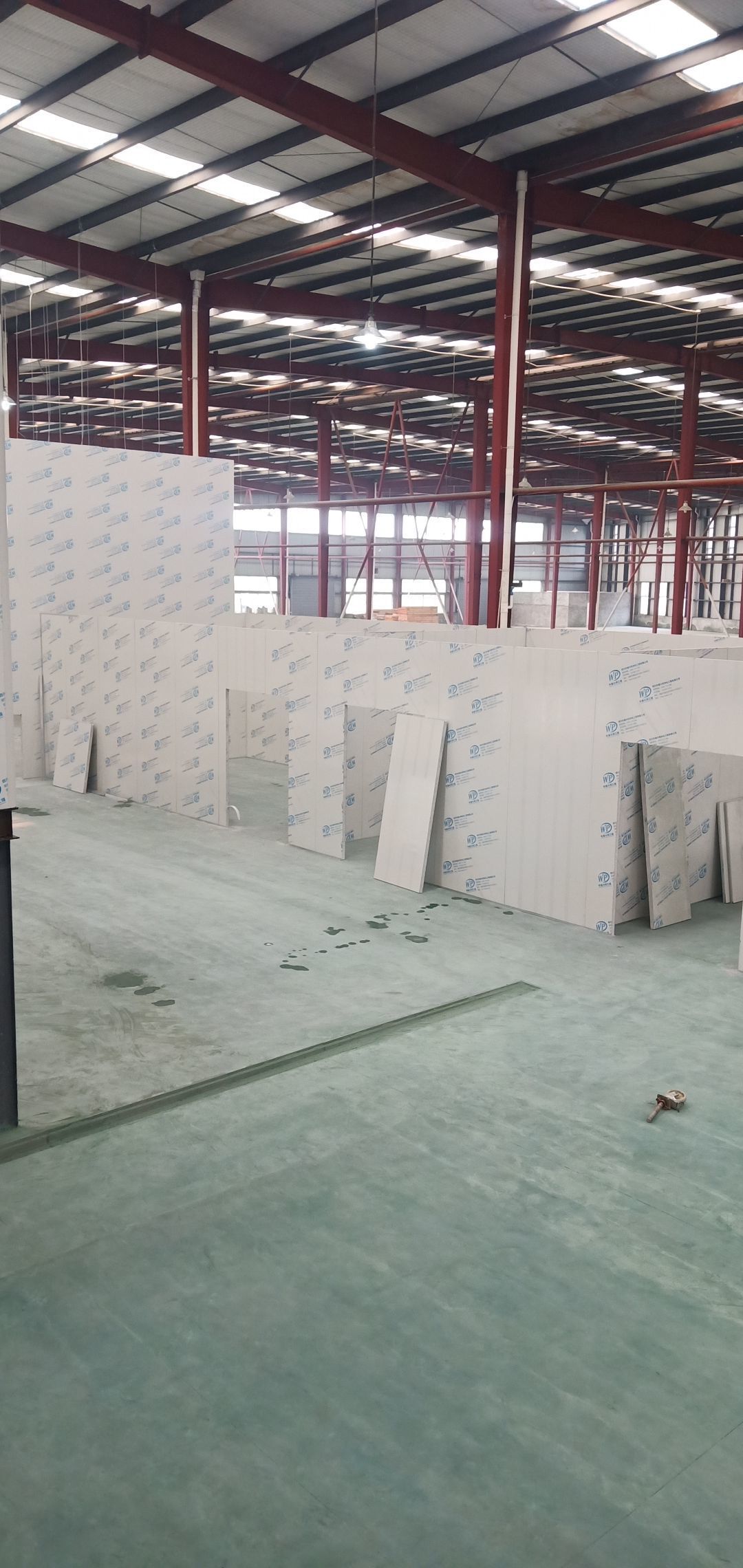

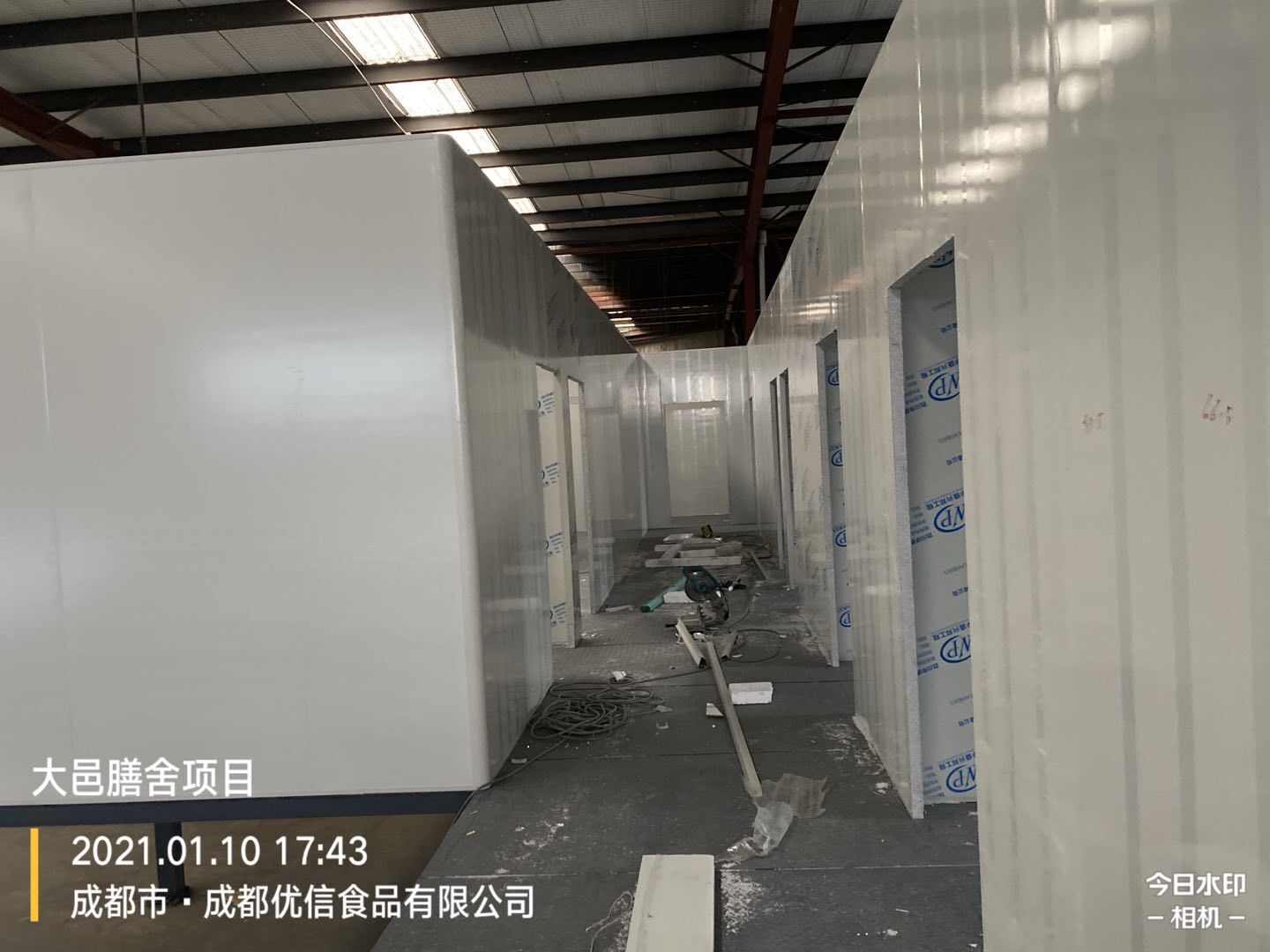

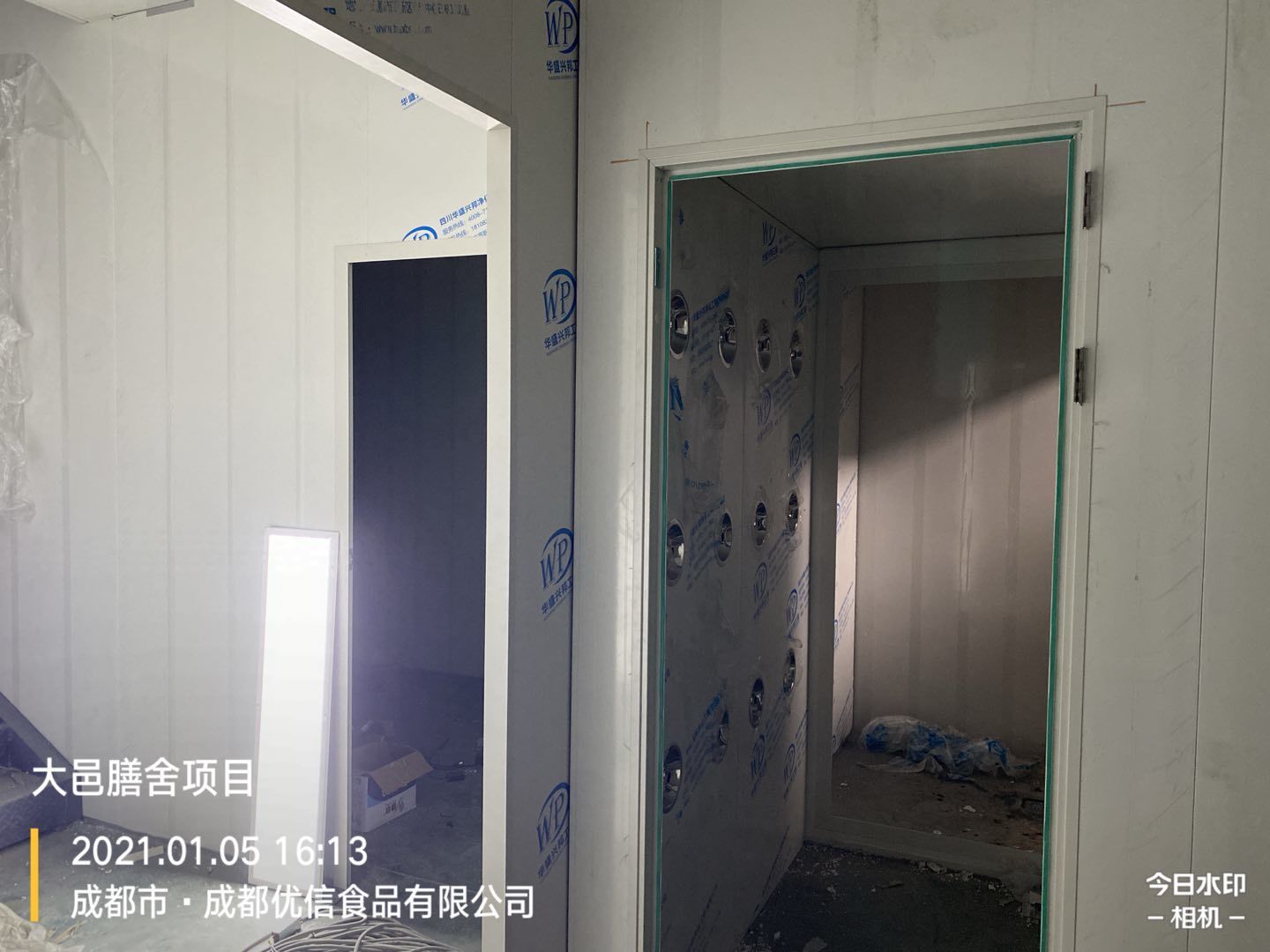

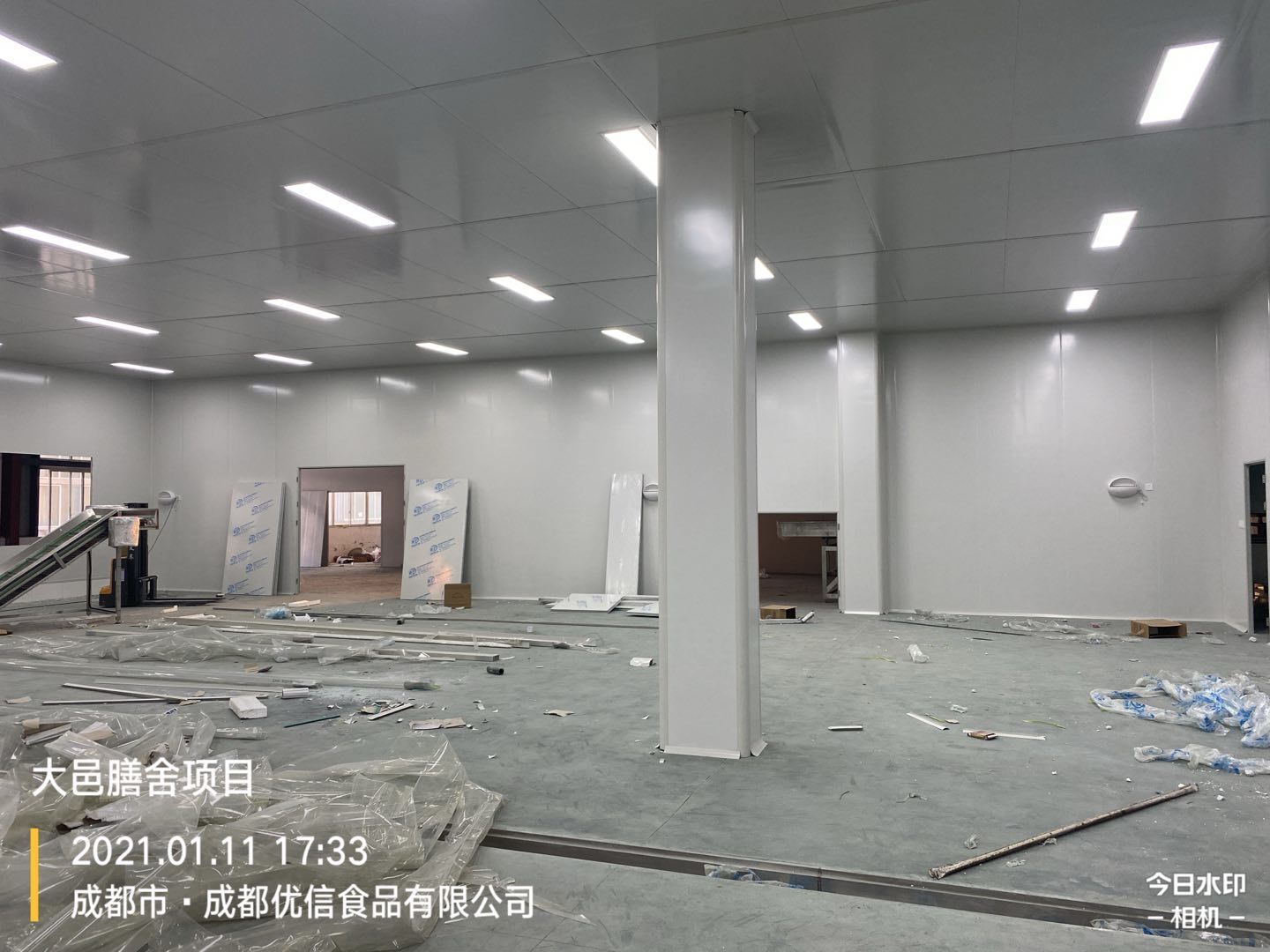

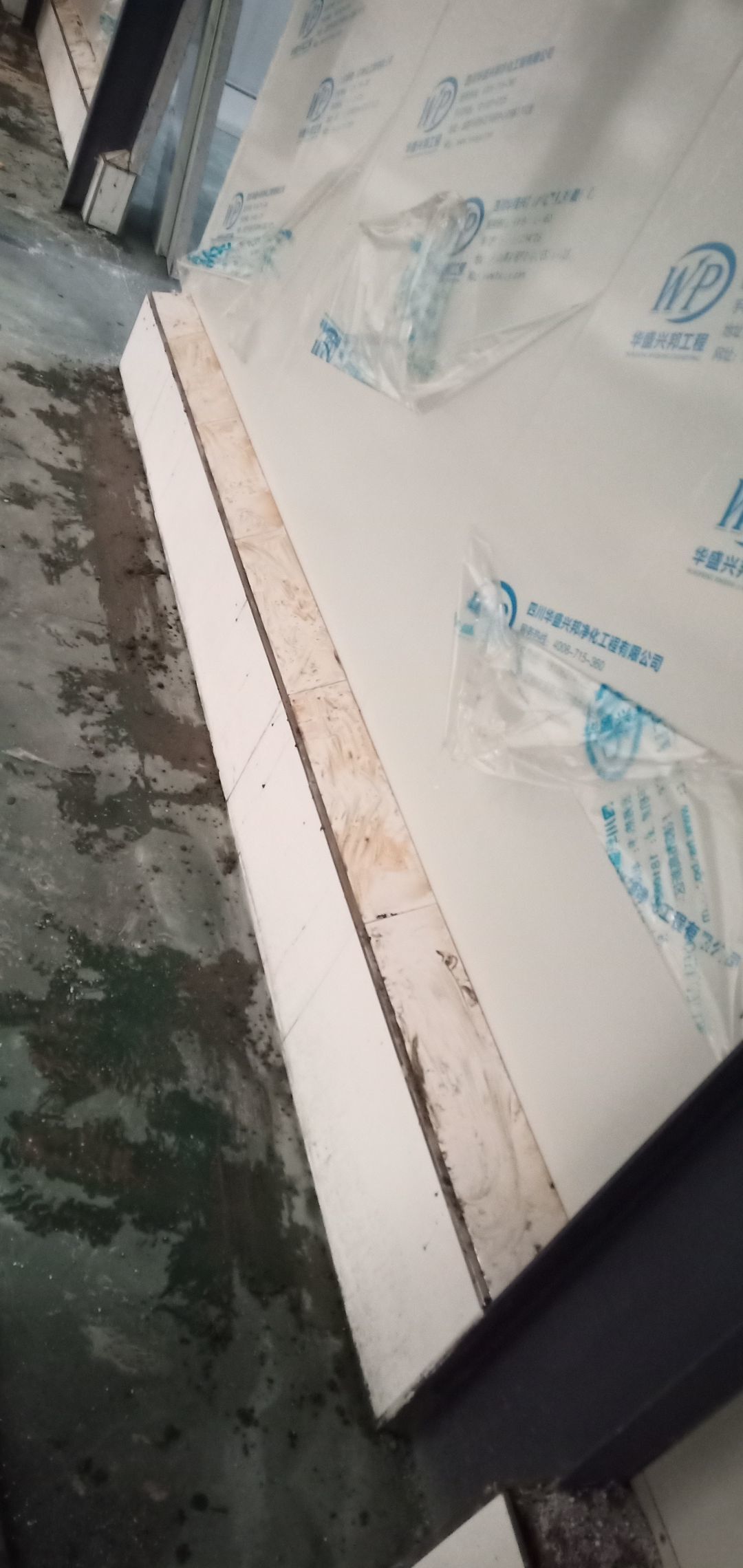

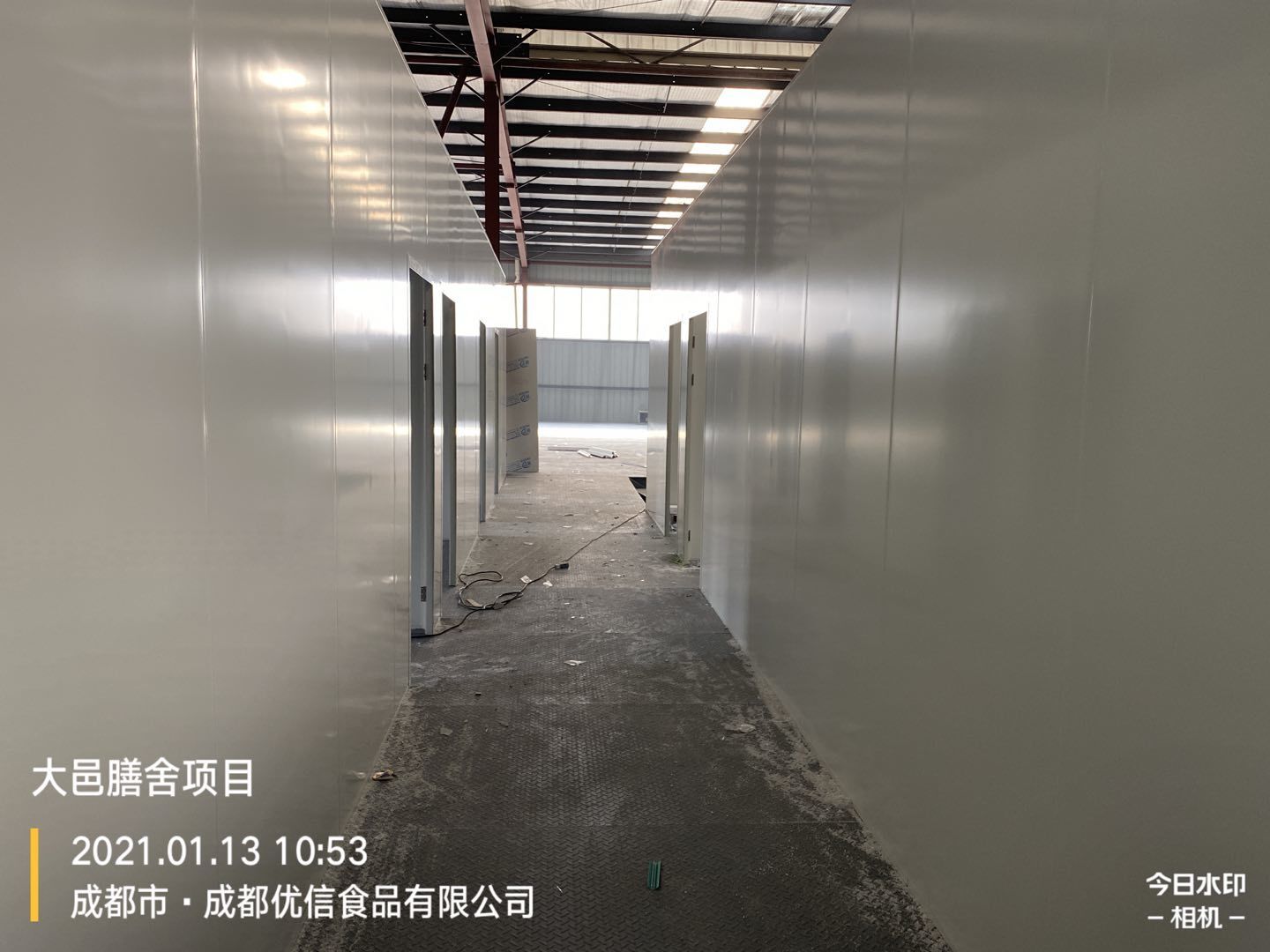

    撕膜 灯具安装

  • 2021-01-13 09:32:13

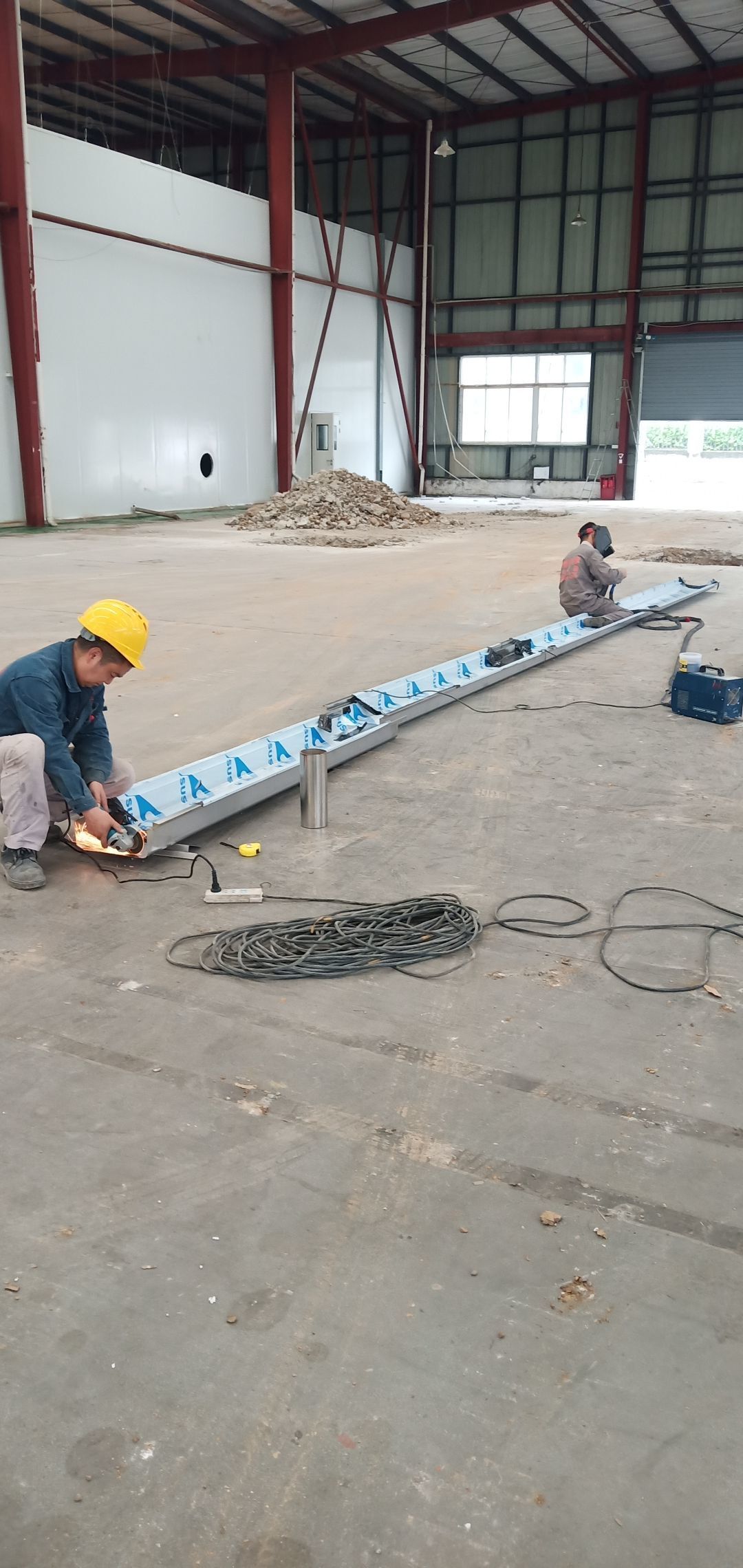

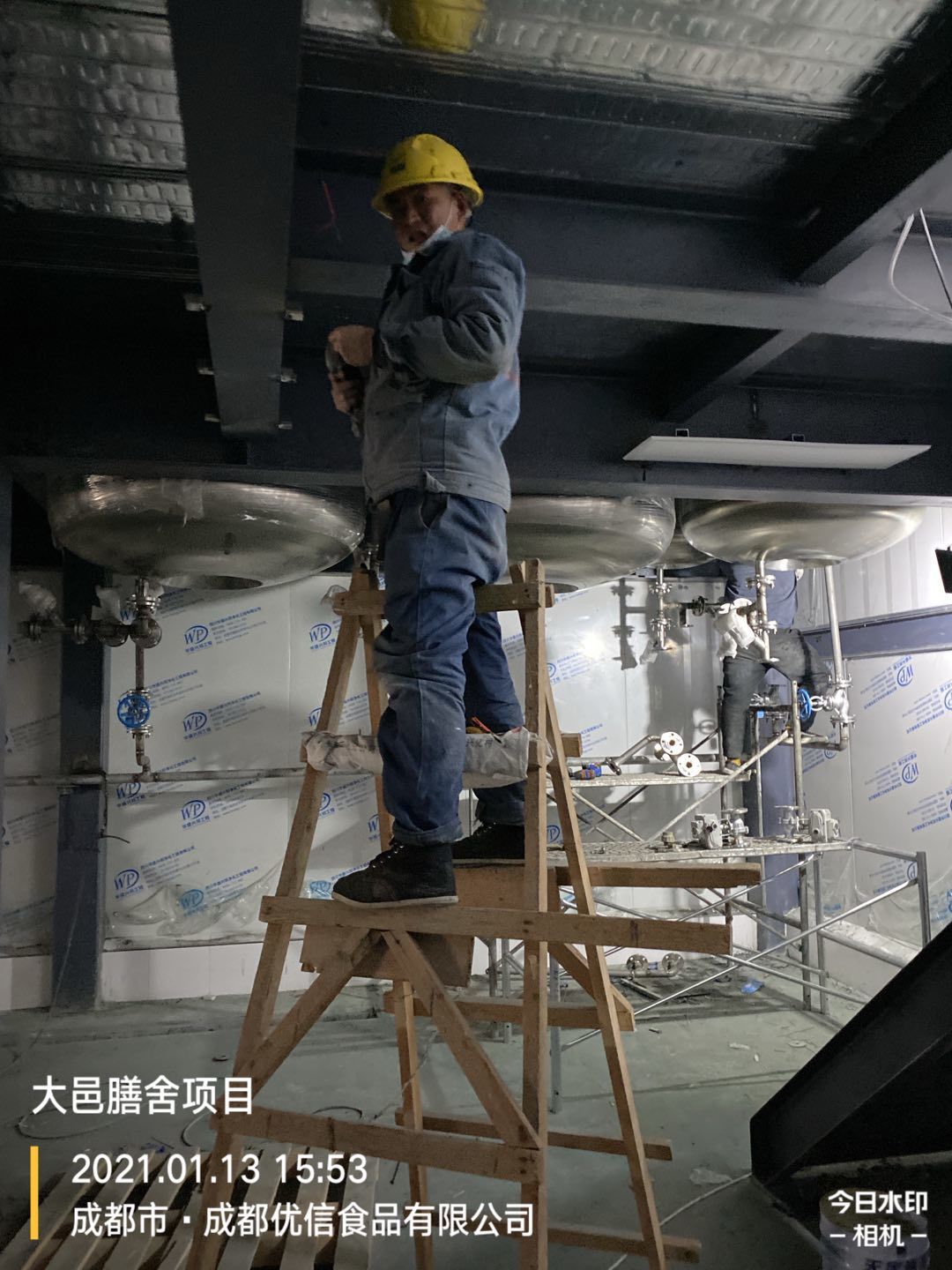

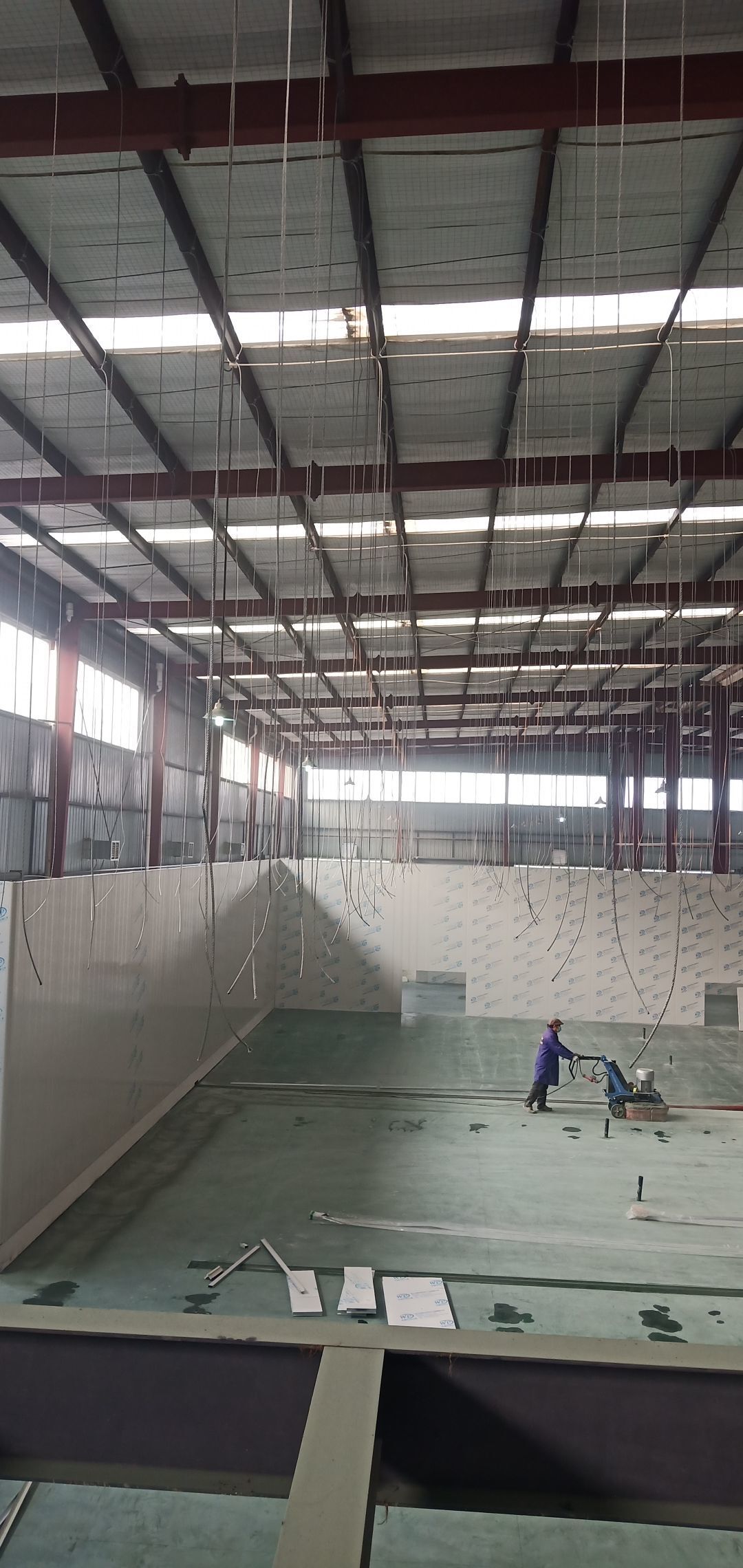

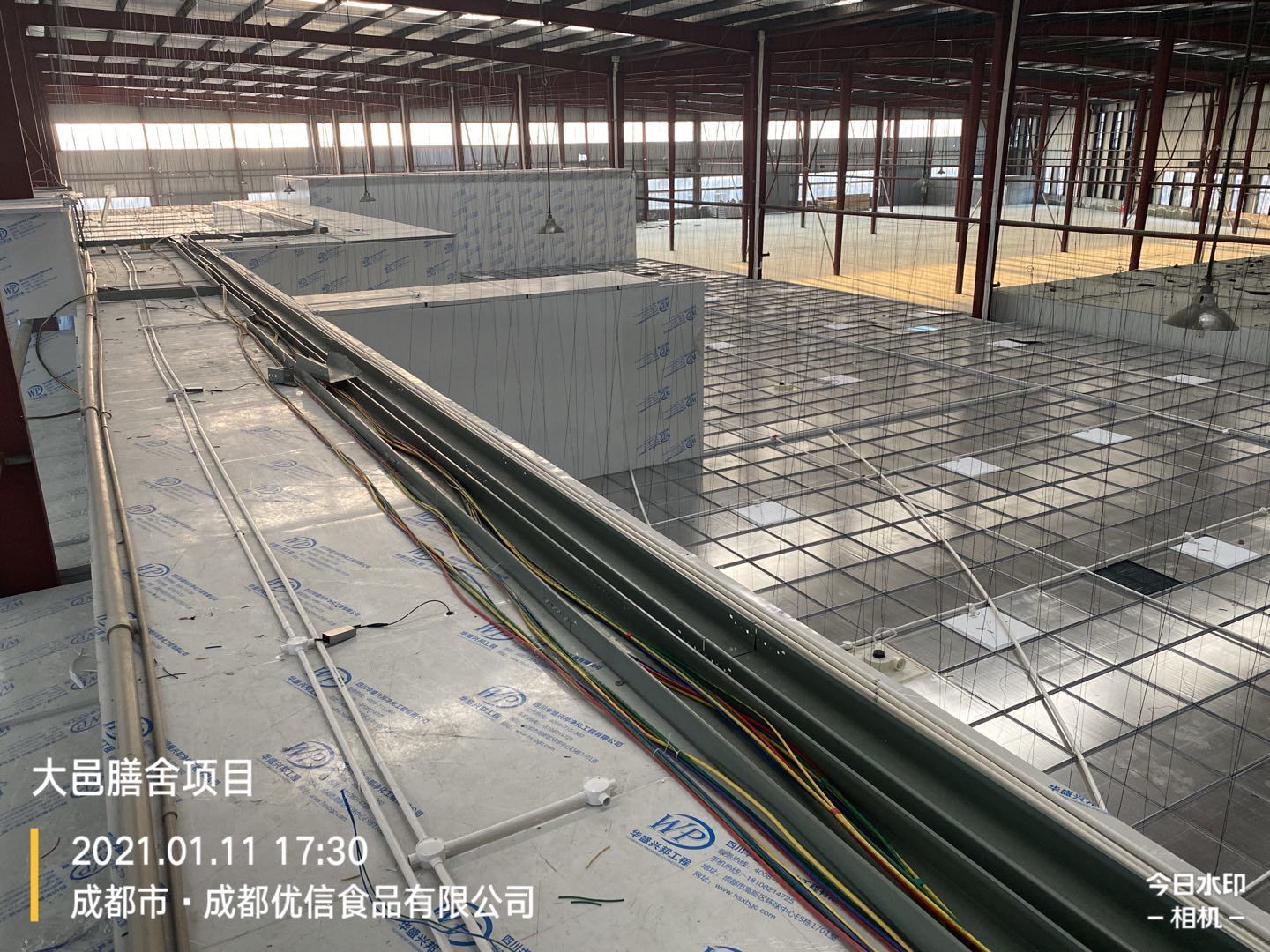

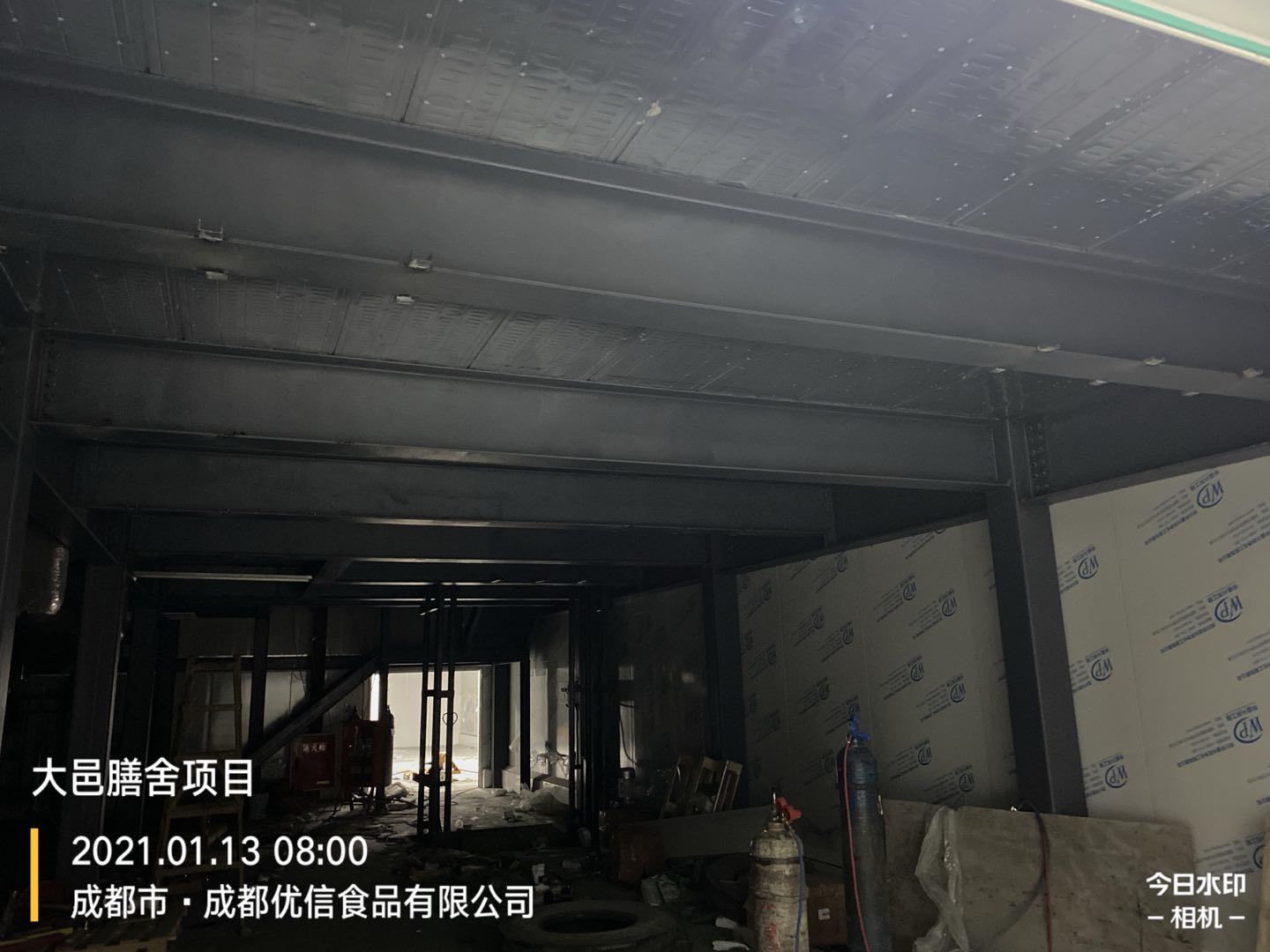

    电路施工,车间撕膜

  • 2021-01-11 14:08:44

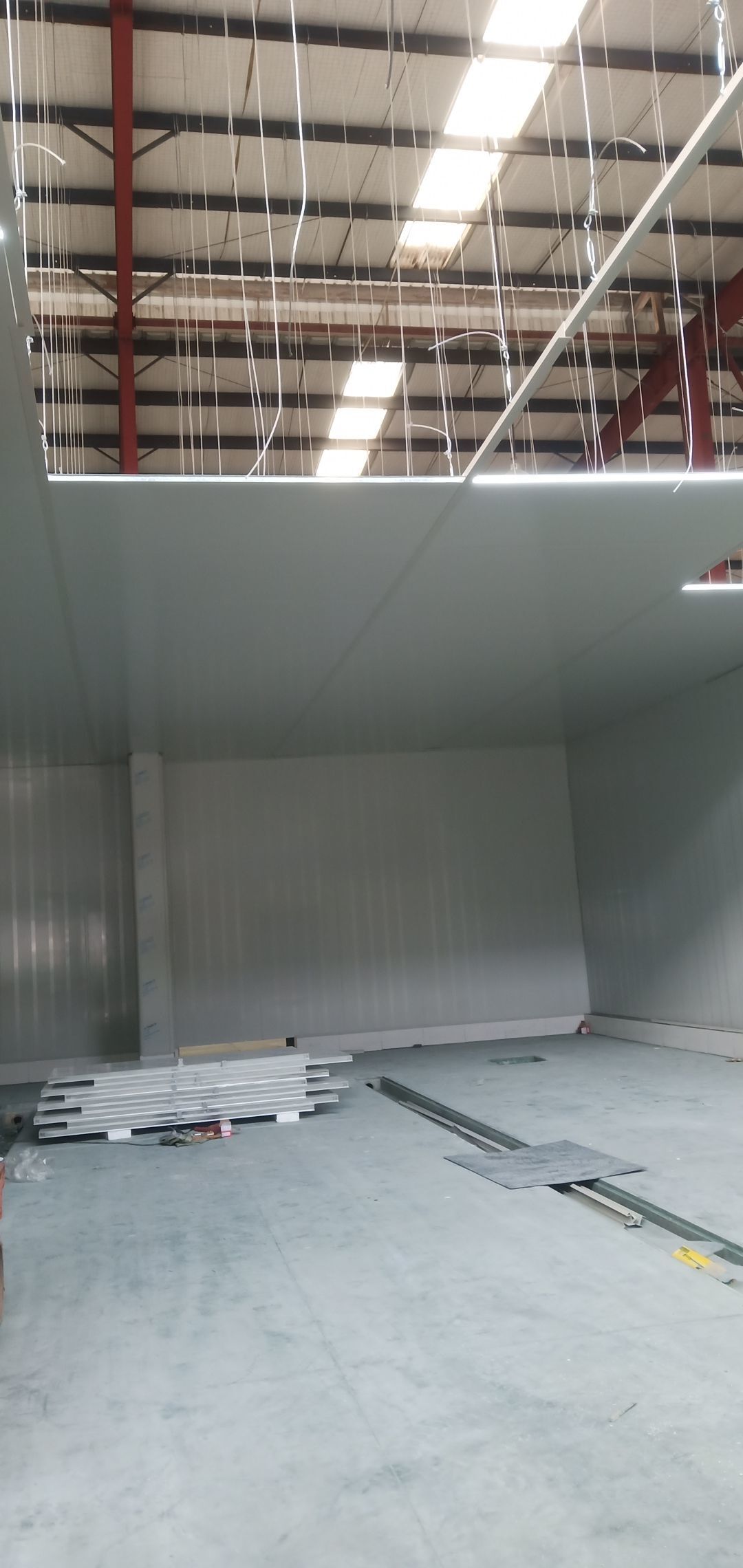

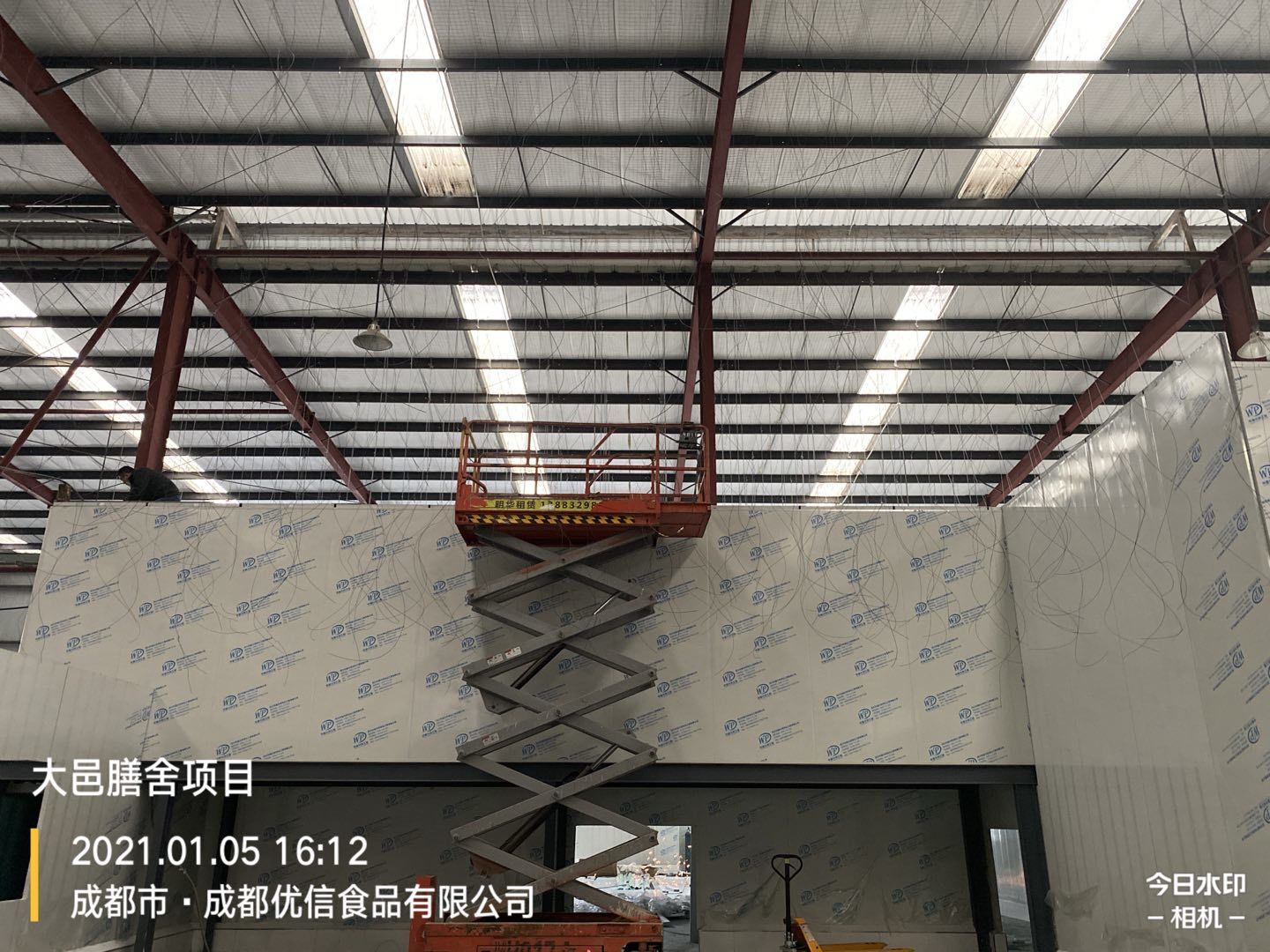

    灯具安装,吊顶施工

  • 2021-01-11 14:08:05

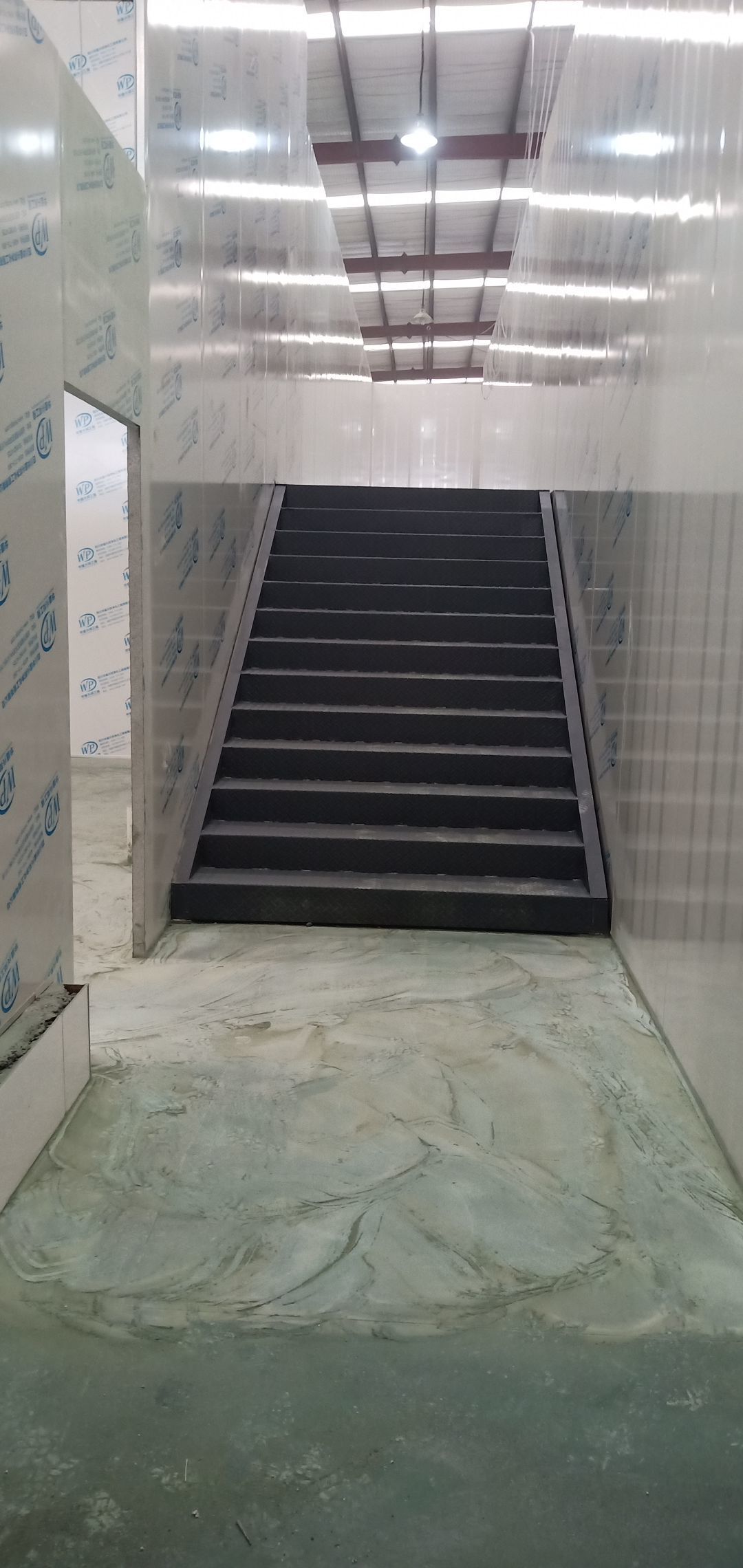

    吊顶施工,二楼车间施工

  • 2021-01-11 14:04:19

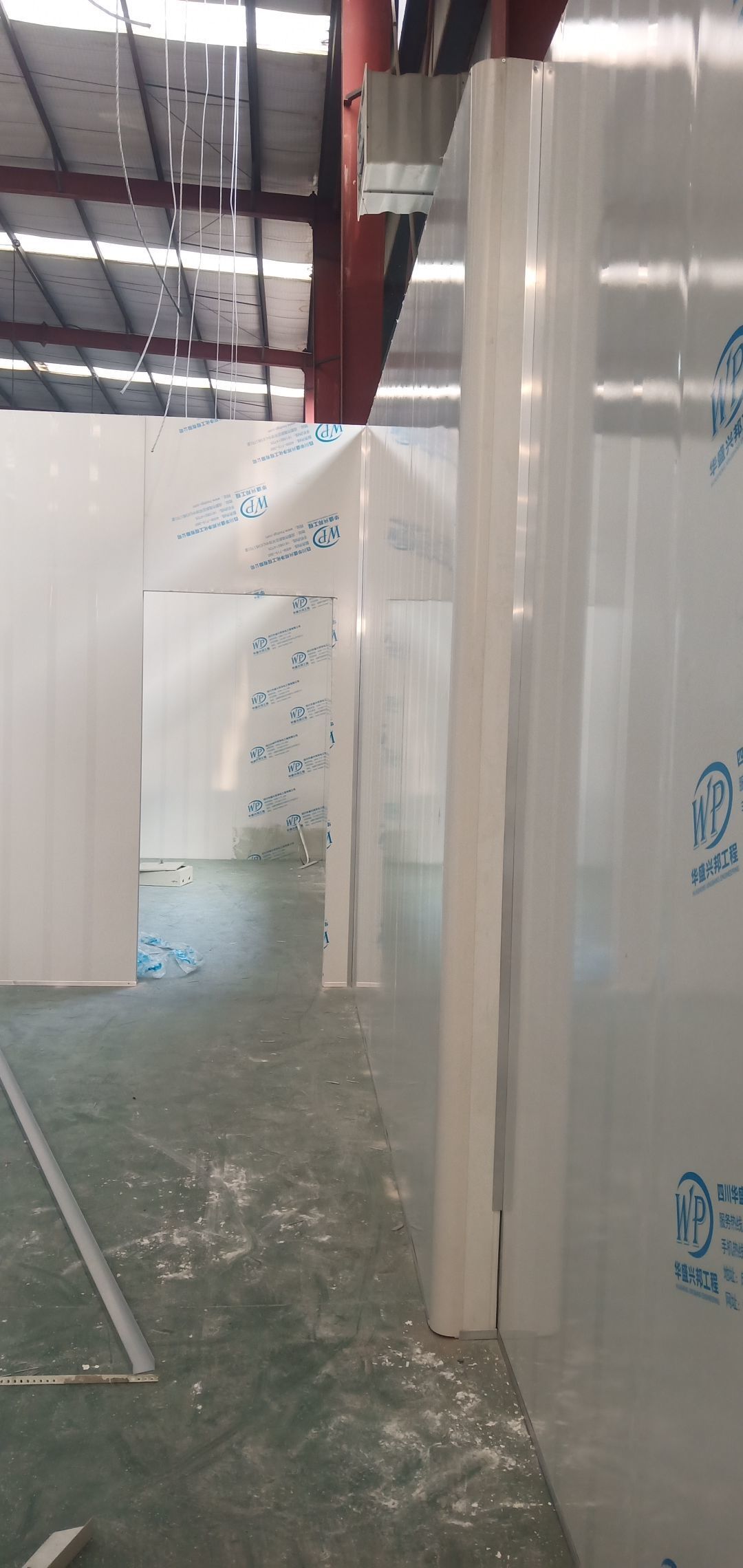

    门窗,门洞施工,三防板吊顶,排风扇安装

  • 2021-01-06 09:36:36

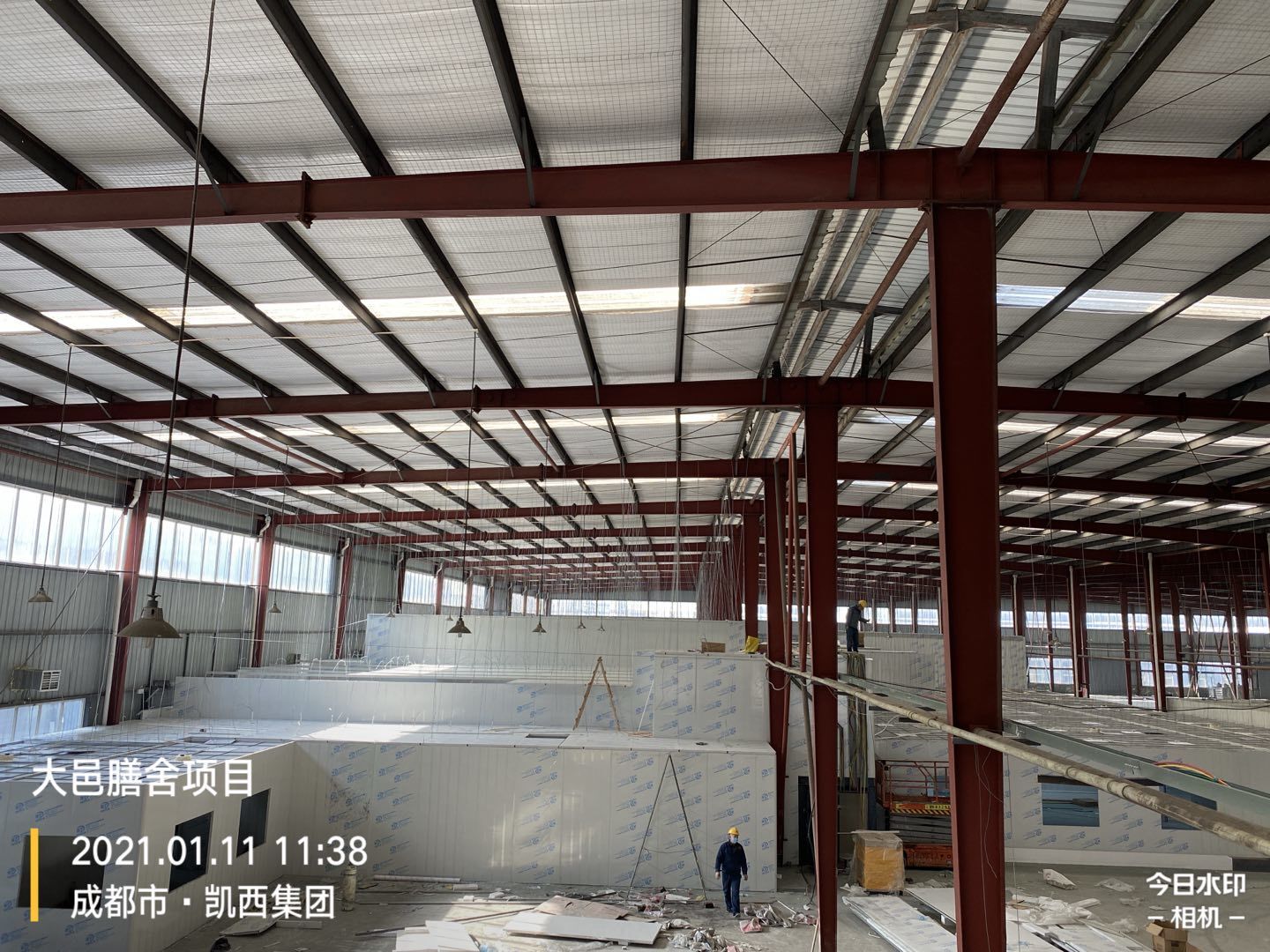

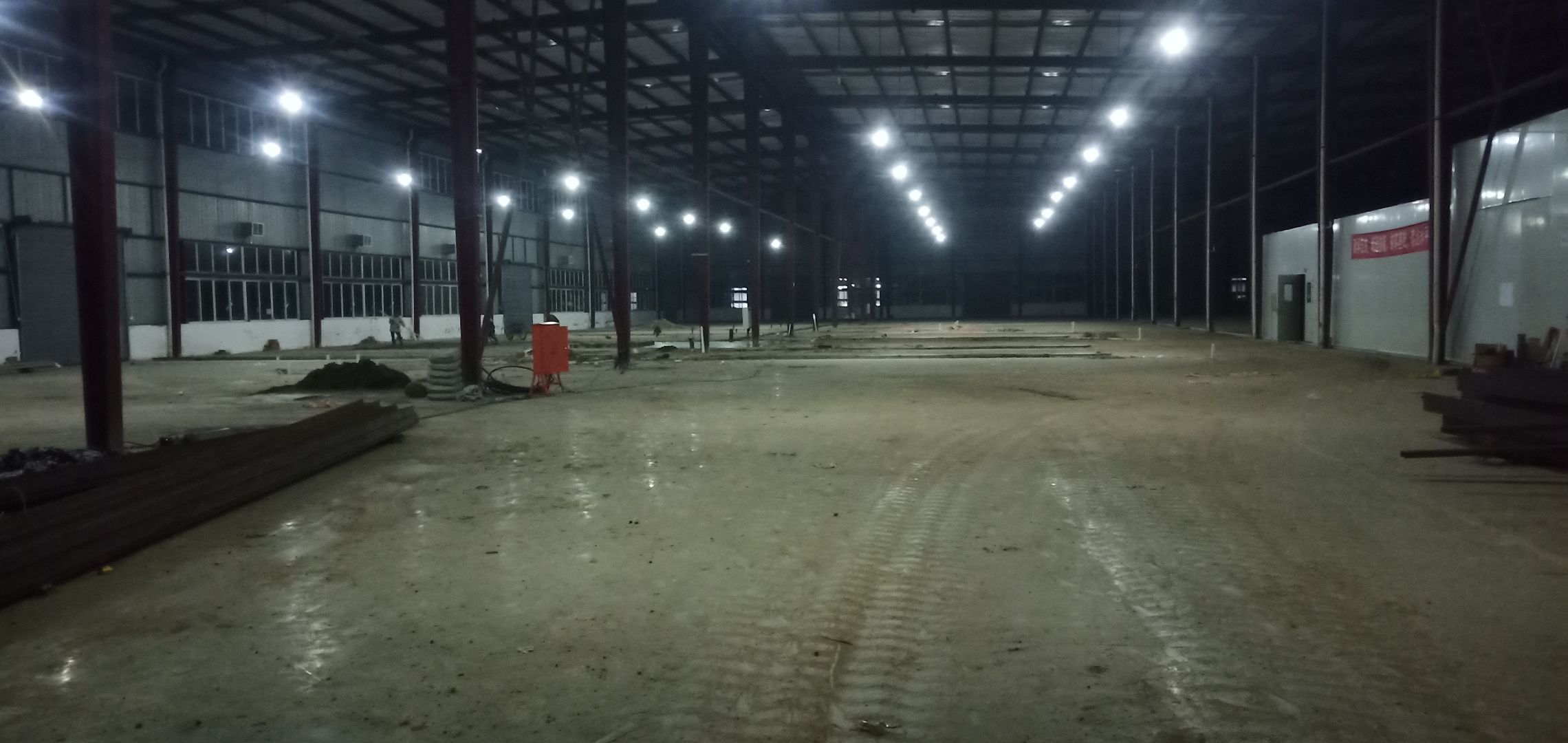

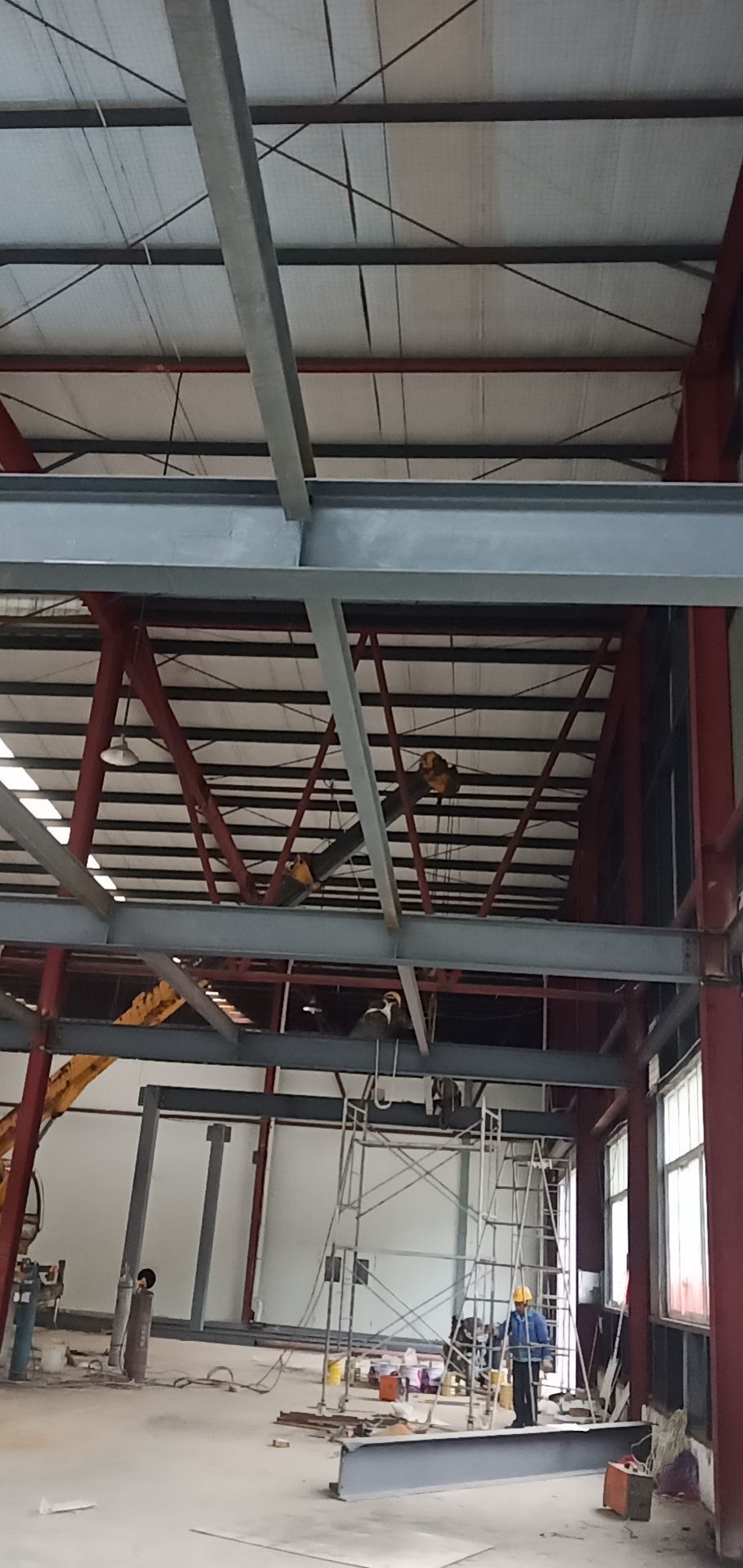

    车间吊筋施工,吊顶安装

  • 2020-12-31 10:03:22

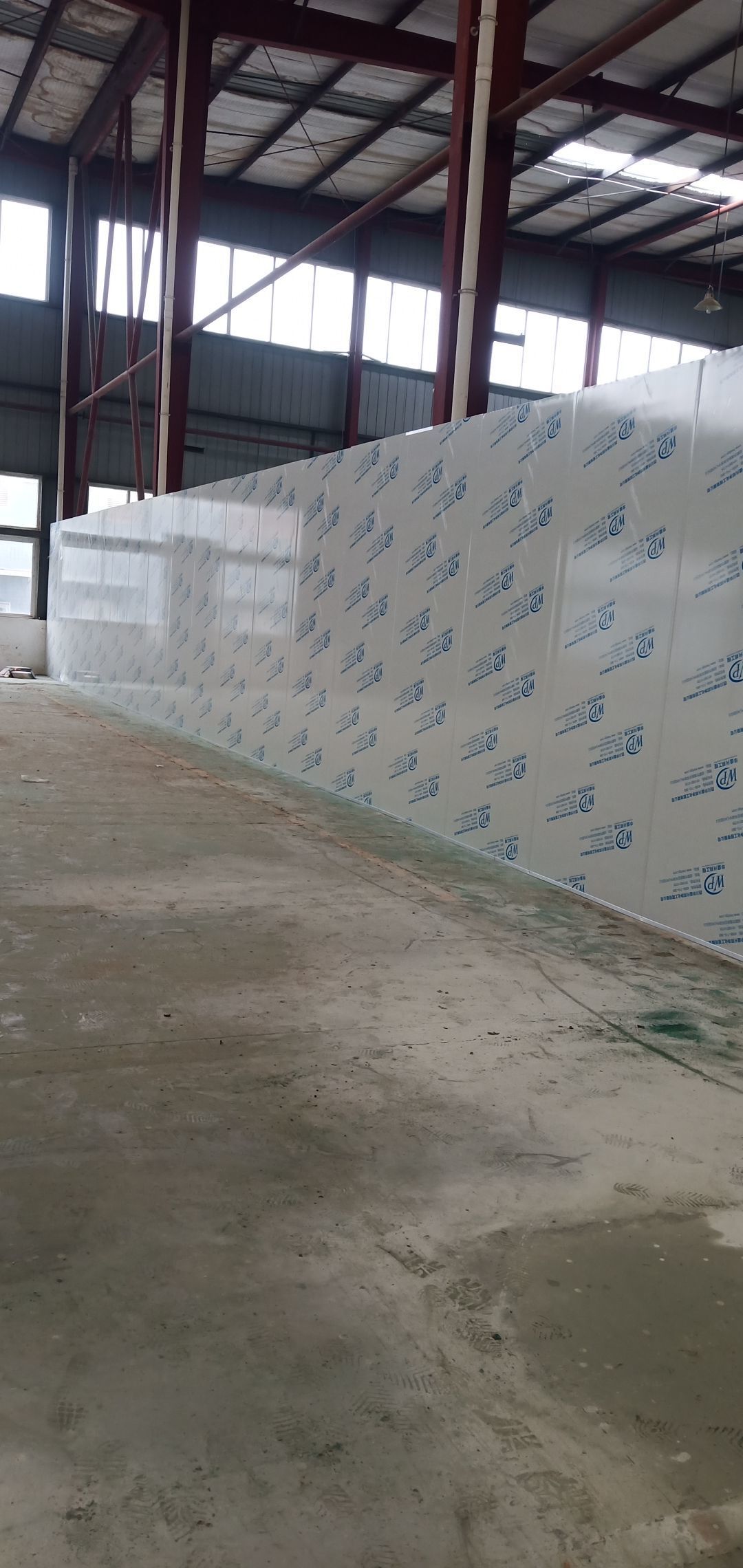

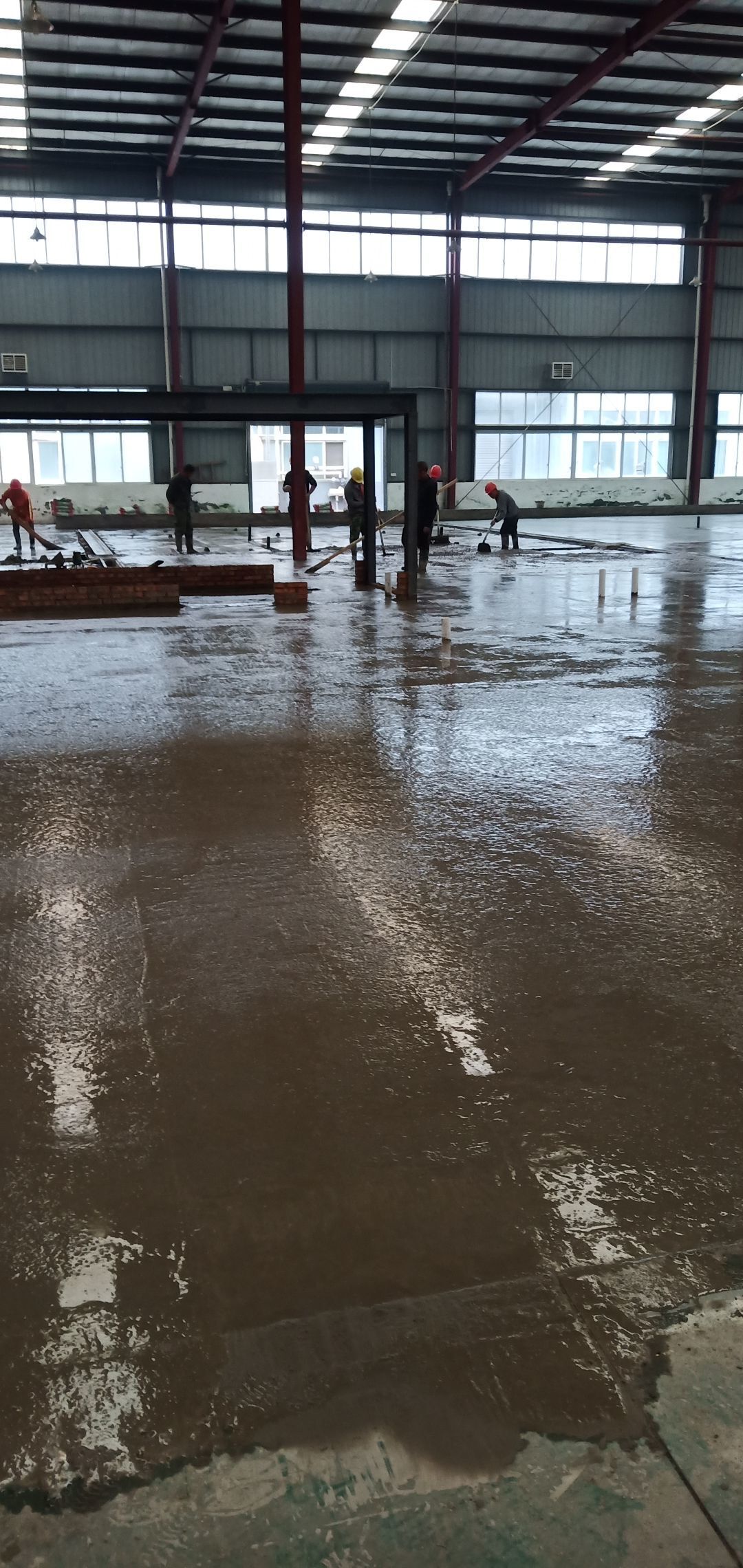

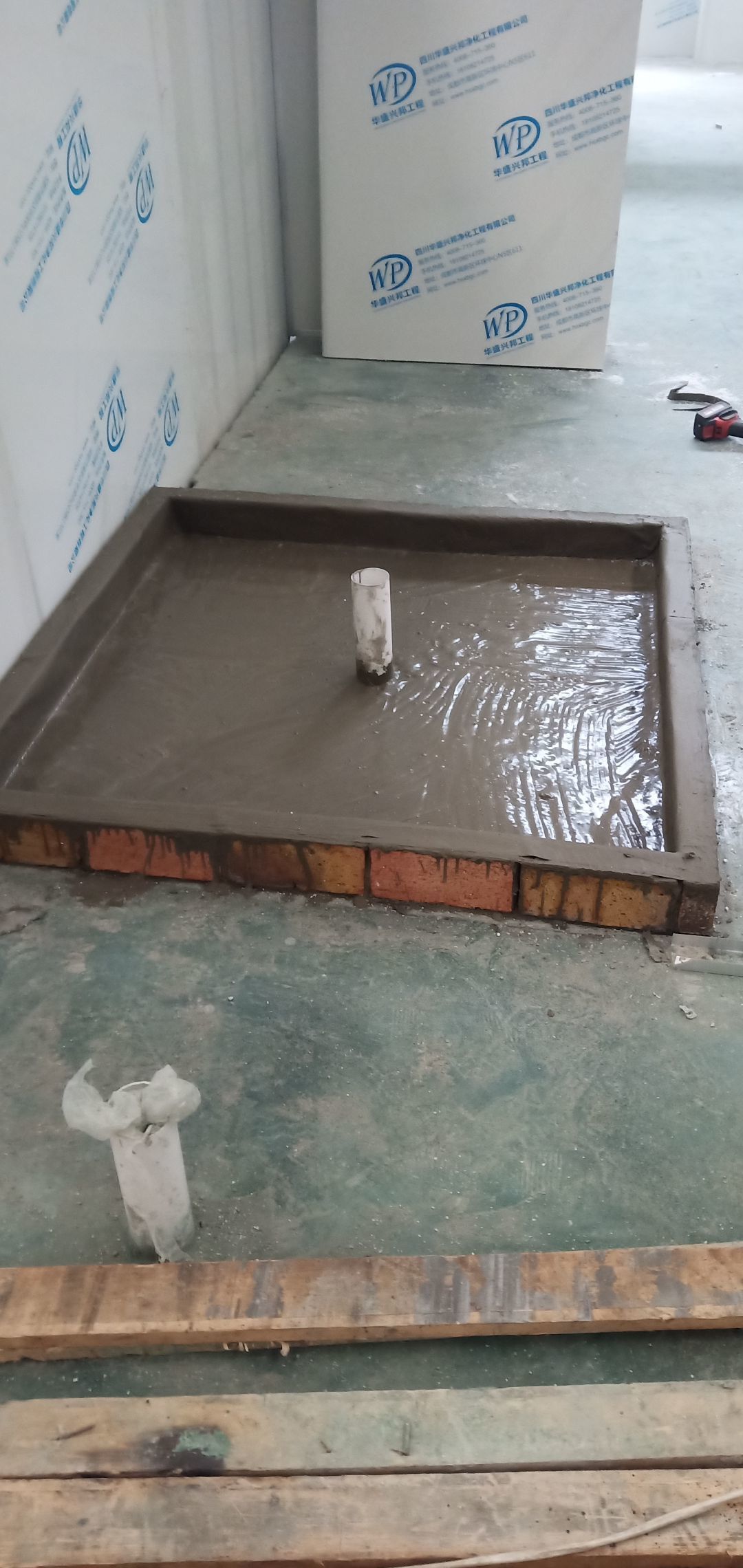

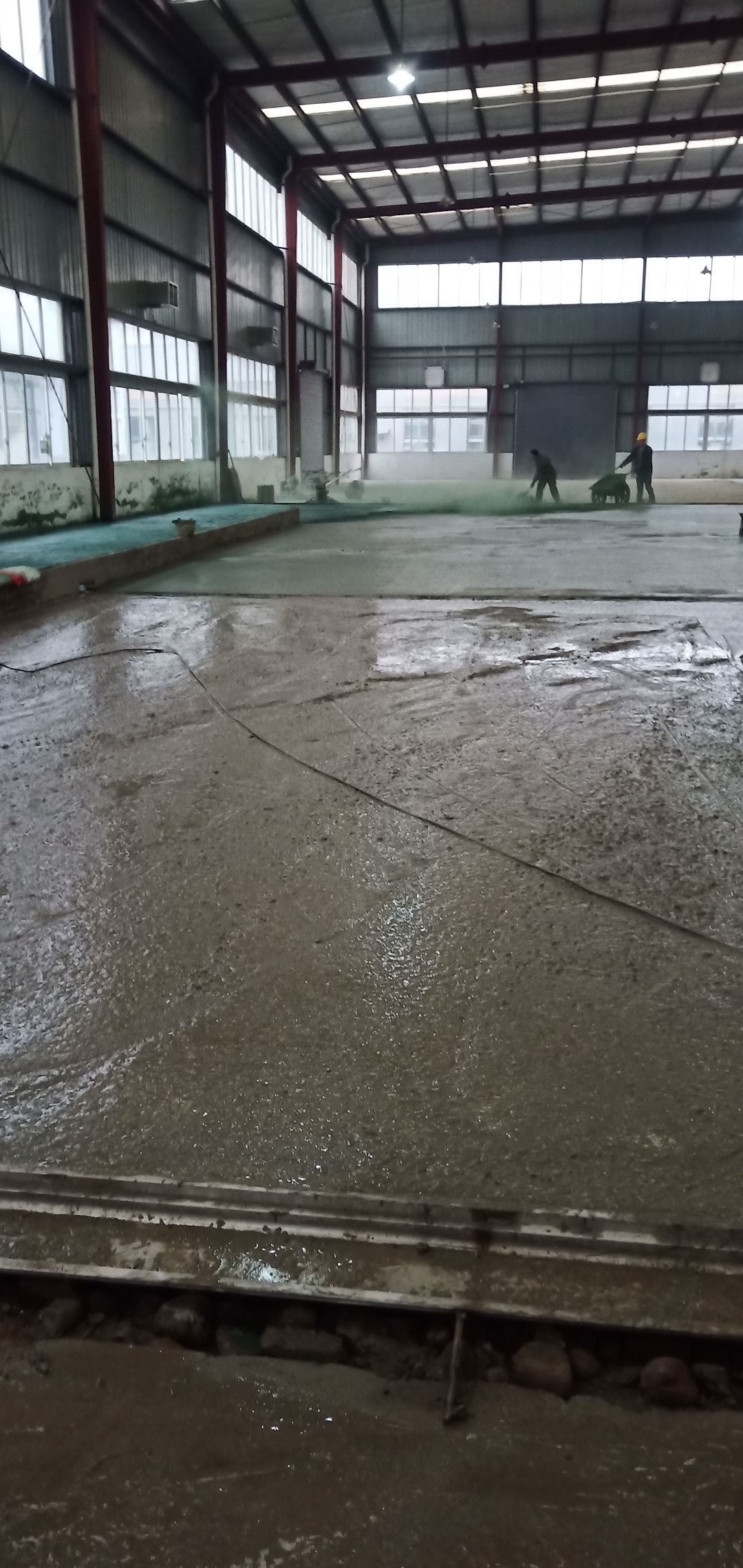

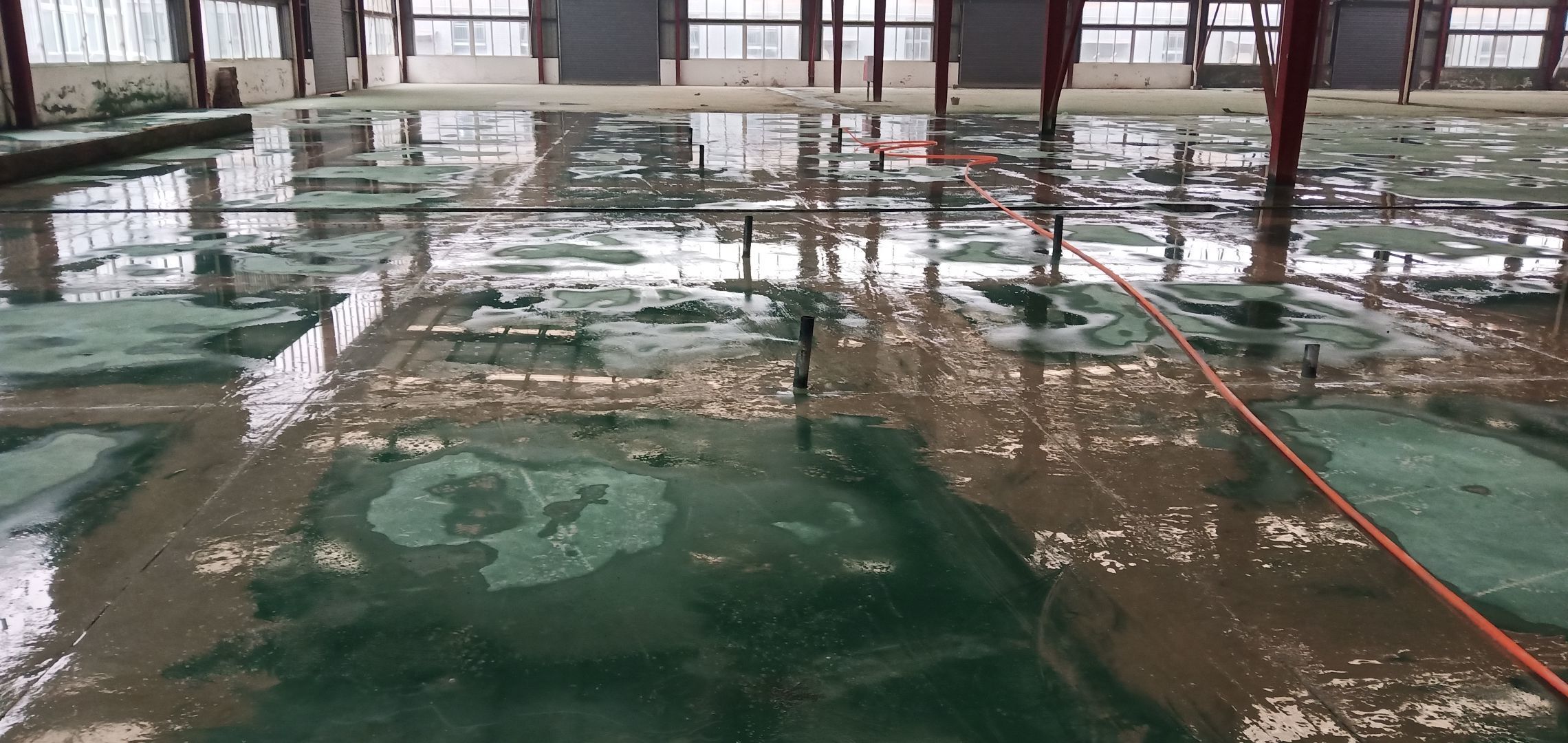

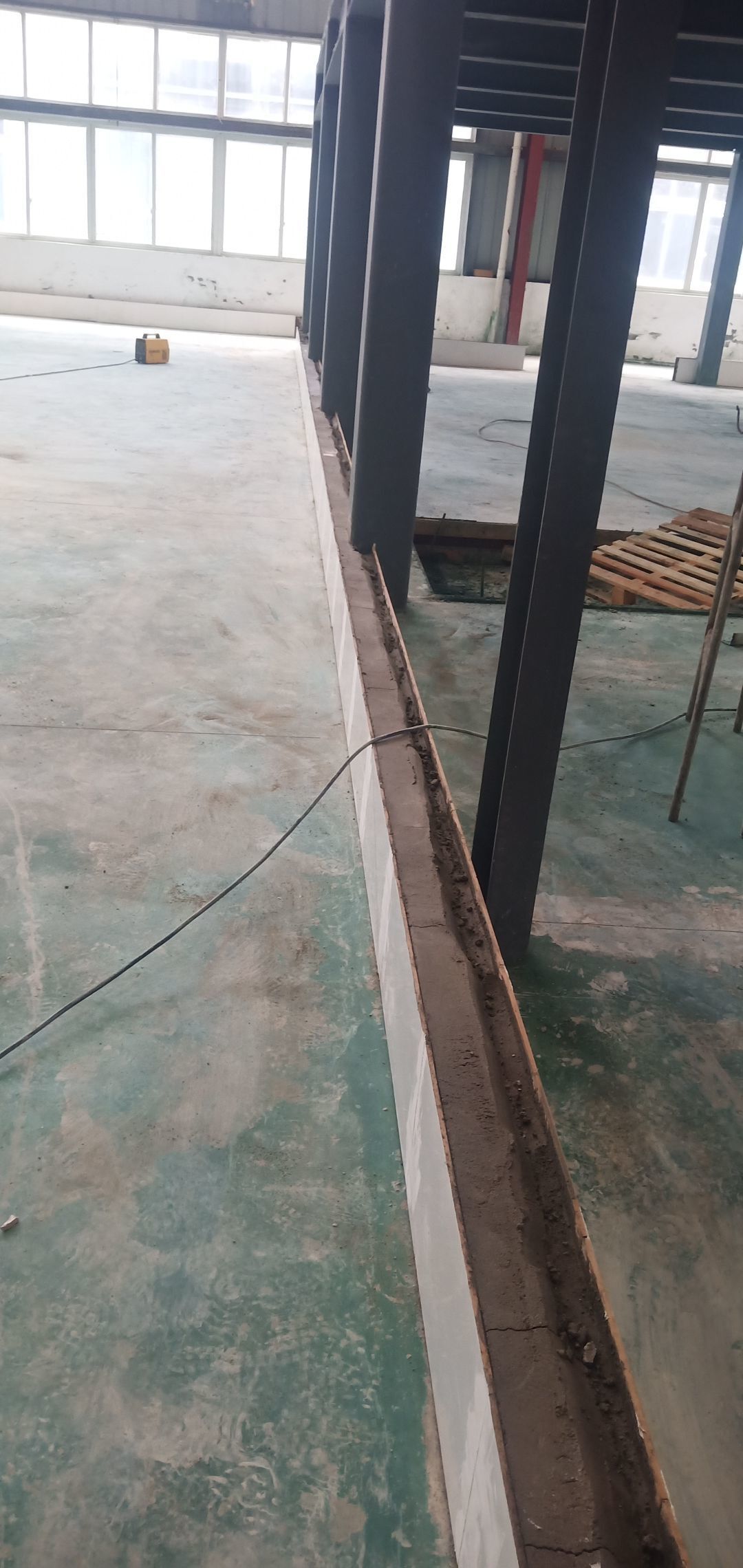

    彩钢板完成70%,固化地面完成95%,挡水墙斜坡完成80%,脚踏池防水完成

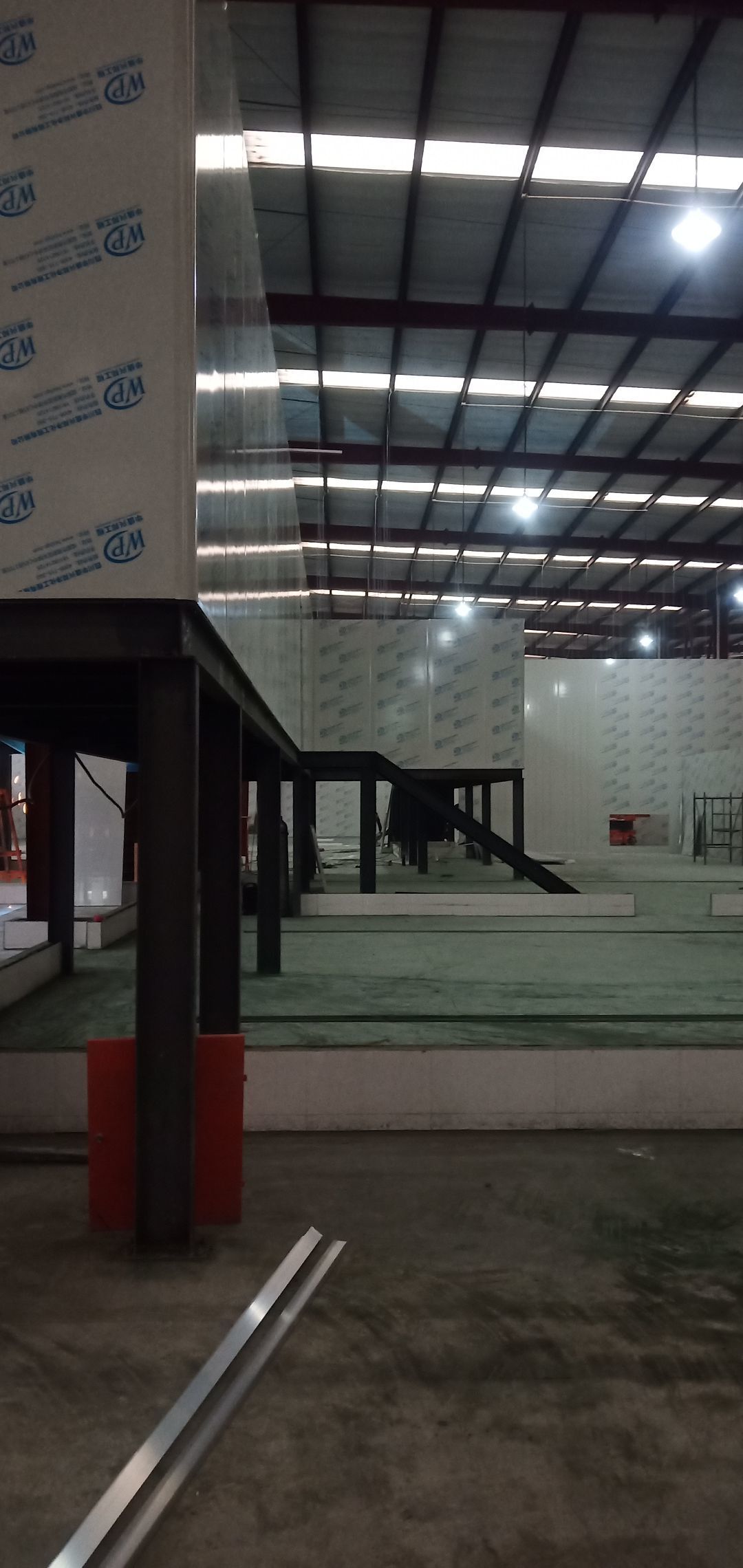

  • 2020-12-25 09:14:59

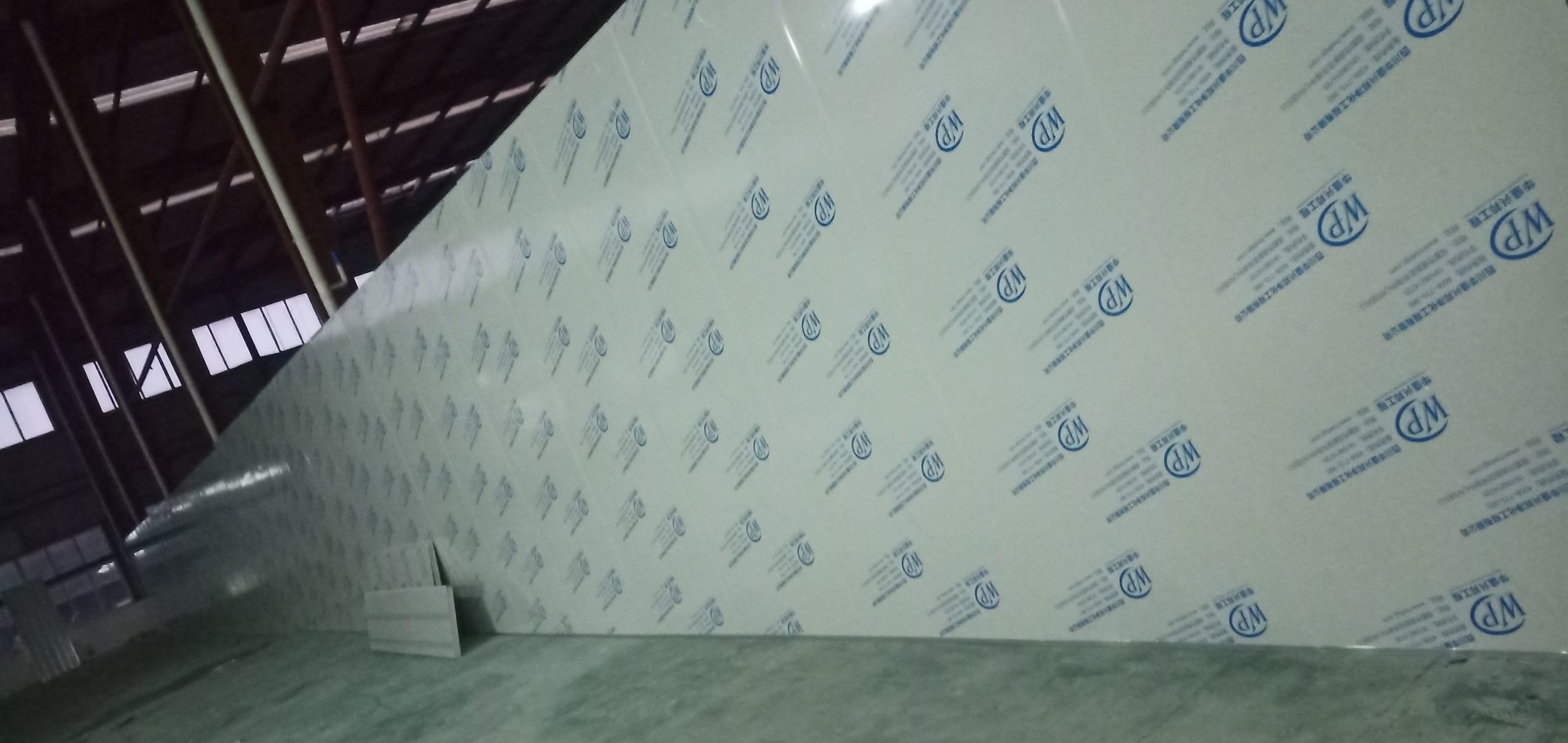

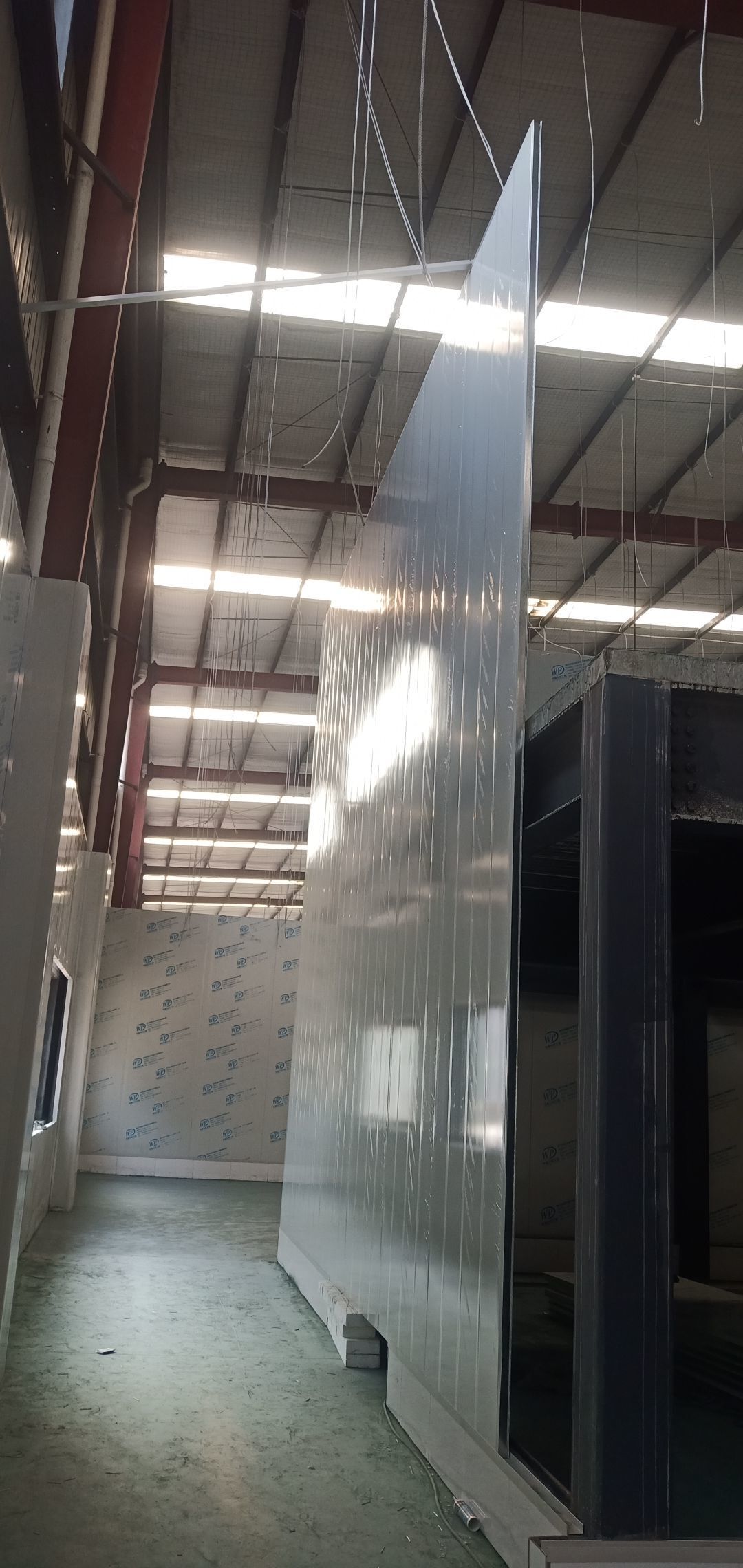

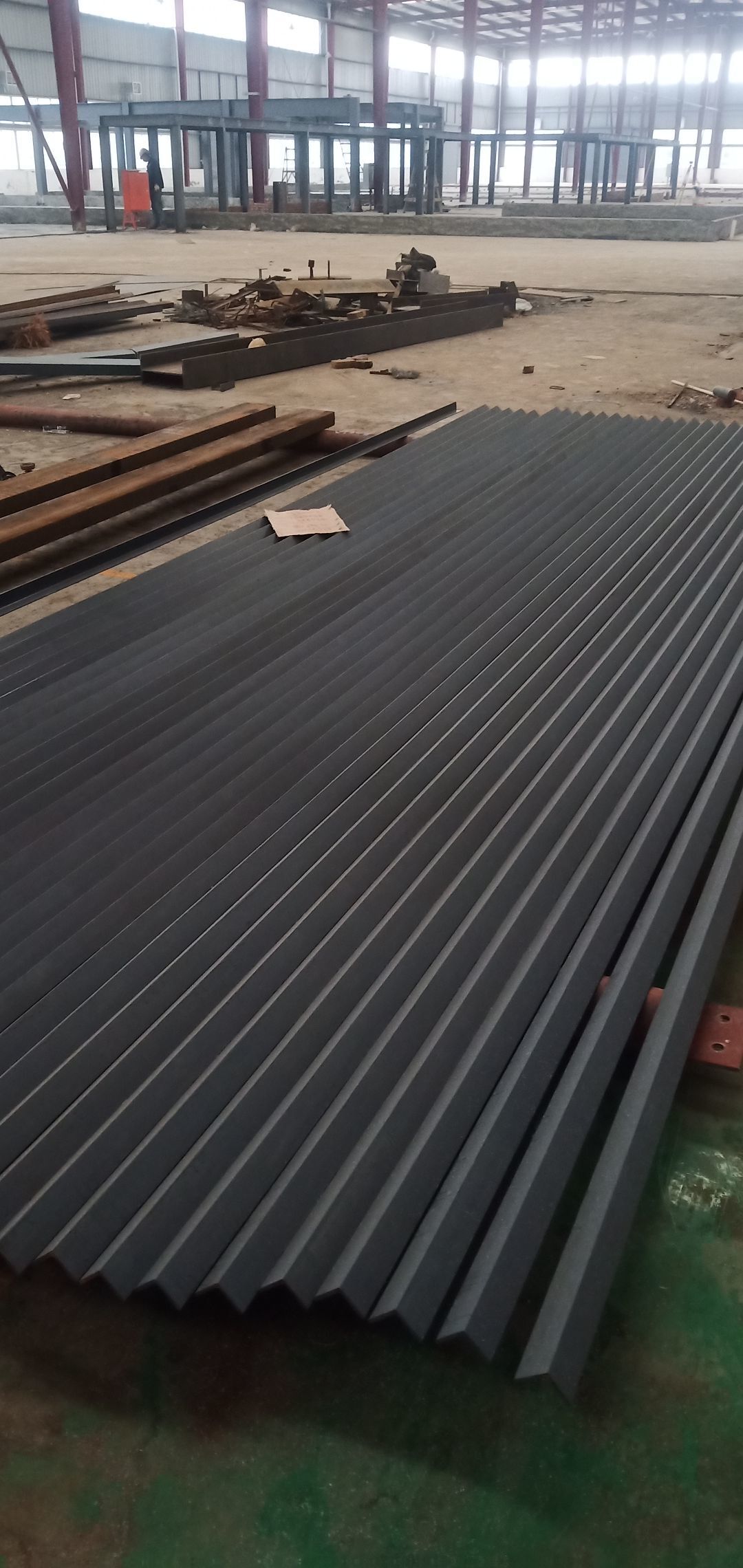

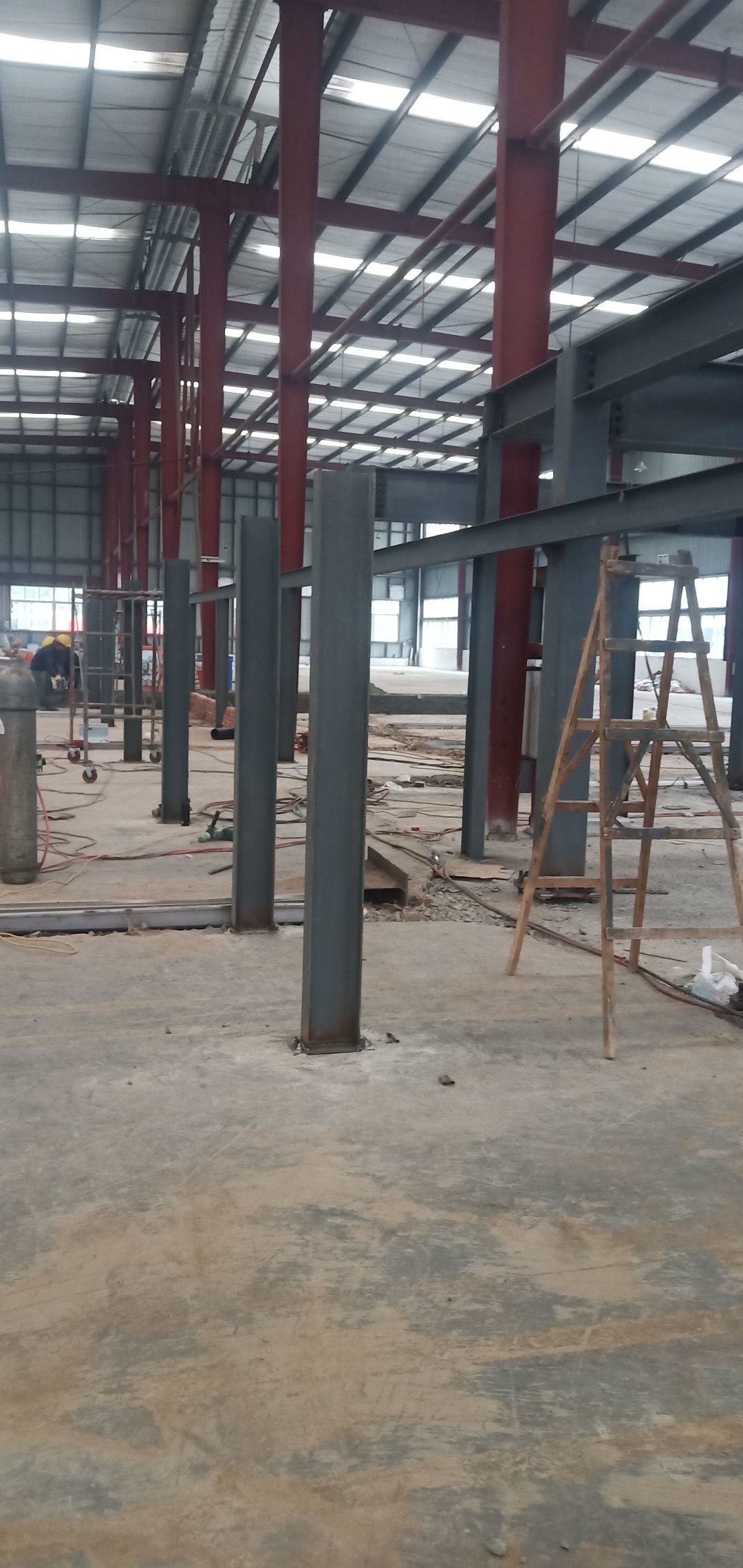

    彩钢墙板完成80%,顶板完成15%,钢结构完成100%,

  • 2020-12-23 09:47:33

    彩钢墙板完成40%,钢丝绳完成100%,固化地坪完成60%,钢结构刷第二次面漆

  • 2020-12-10 09:19:37

    大邑膳舍食品项目:挡水墙贴砖完成90%,花纹钢板、楼梯板到场,楼梯踏步开始焊接,彩钢墙板立板完成5%。

  • 2020-12-03 09:30:22

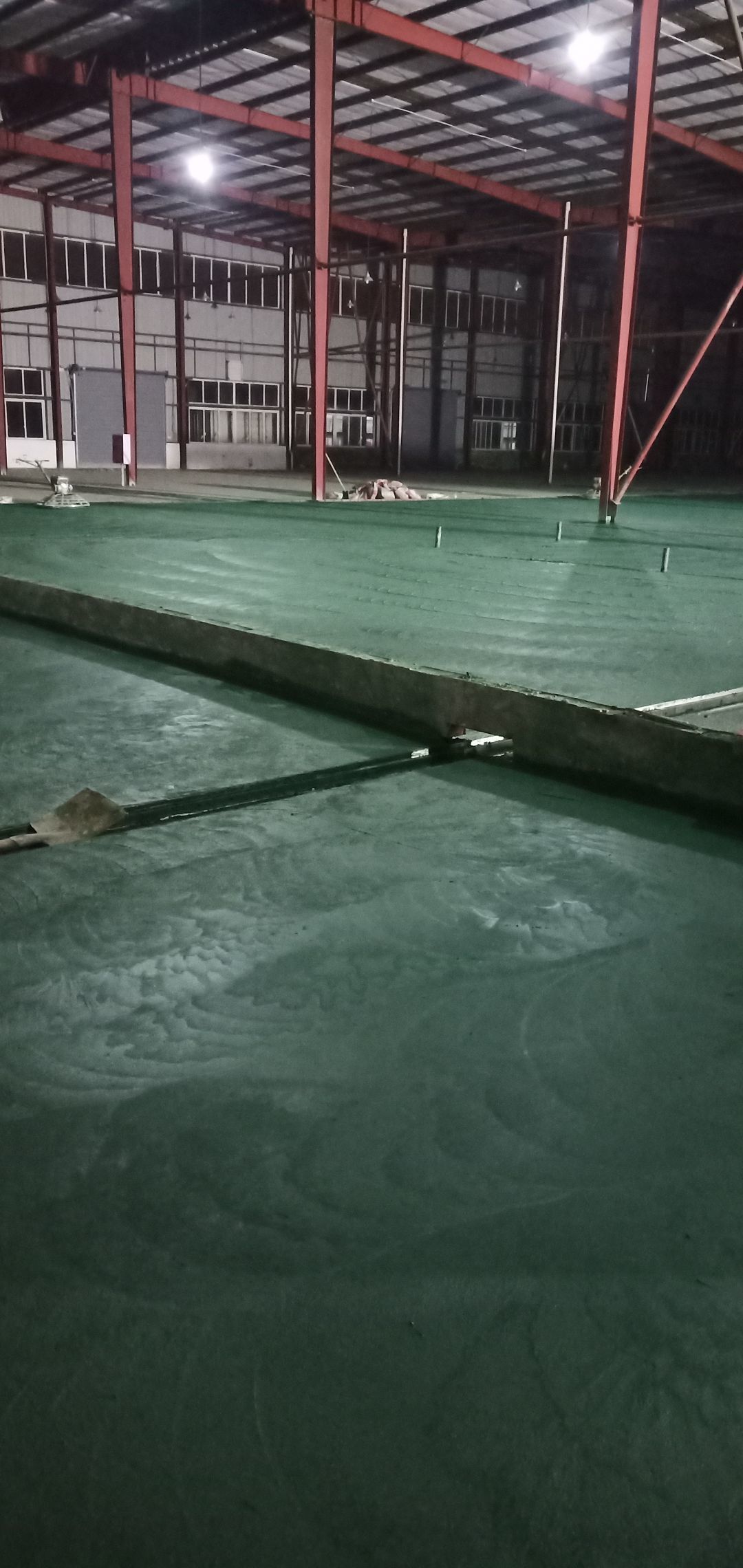

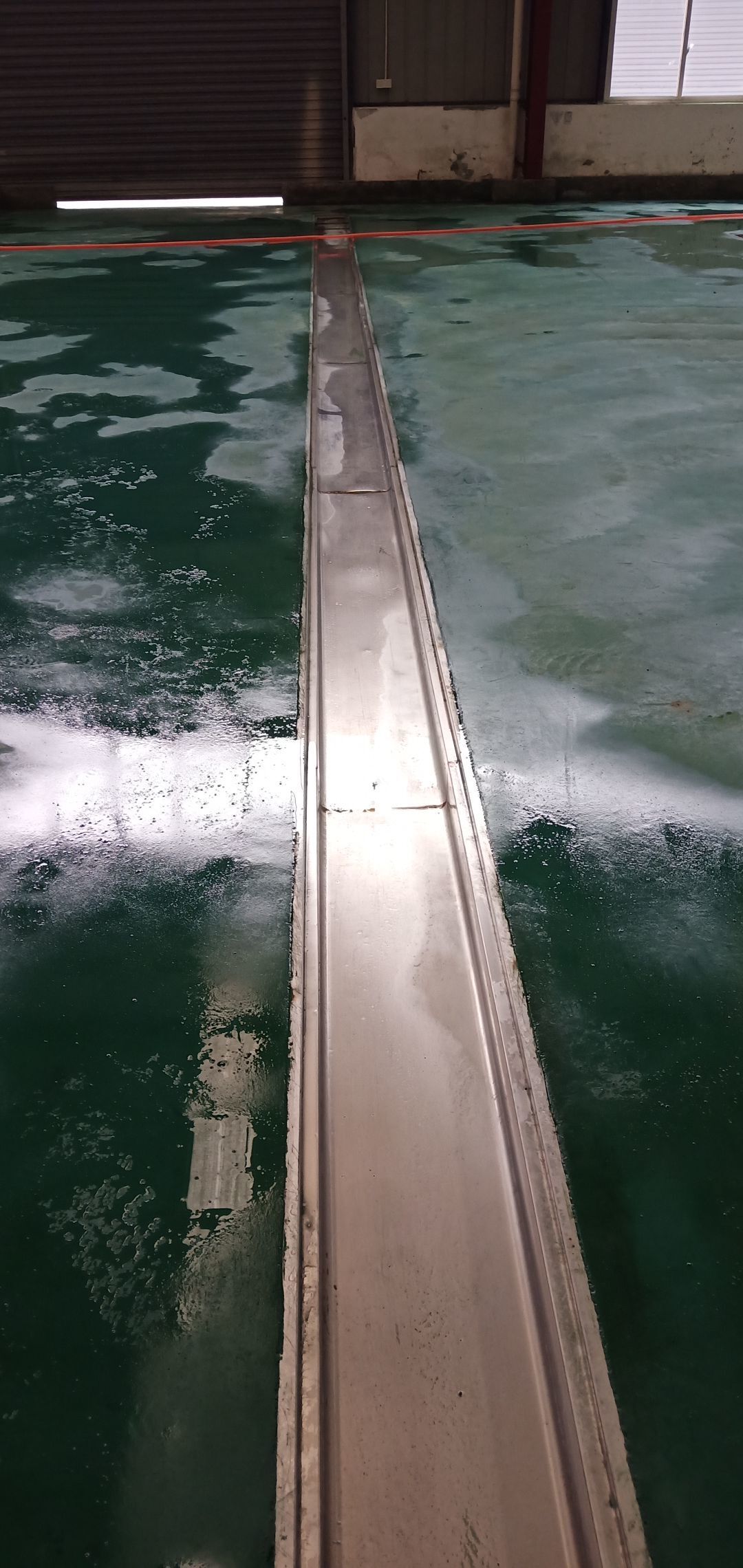

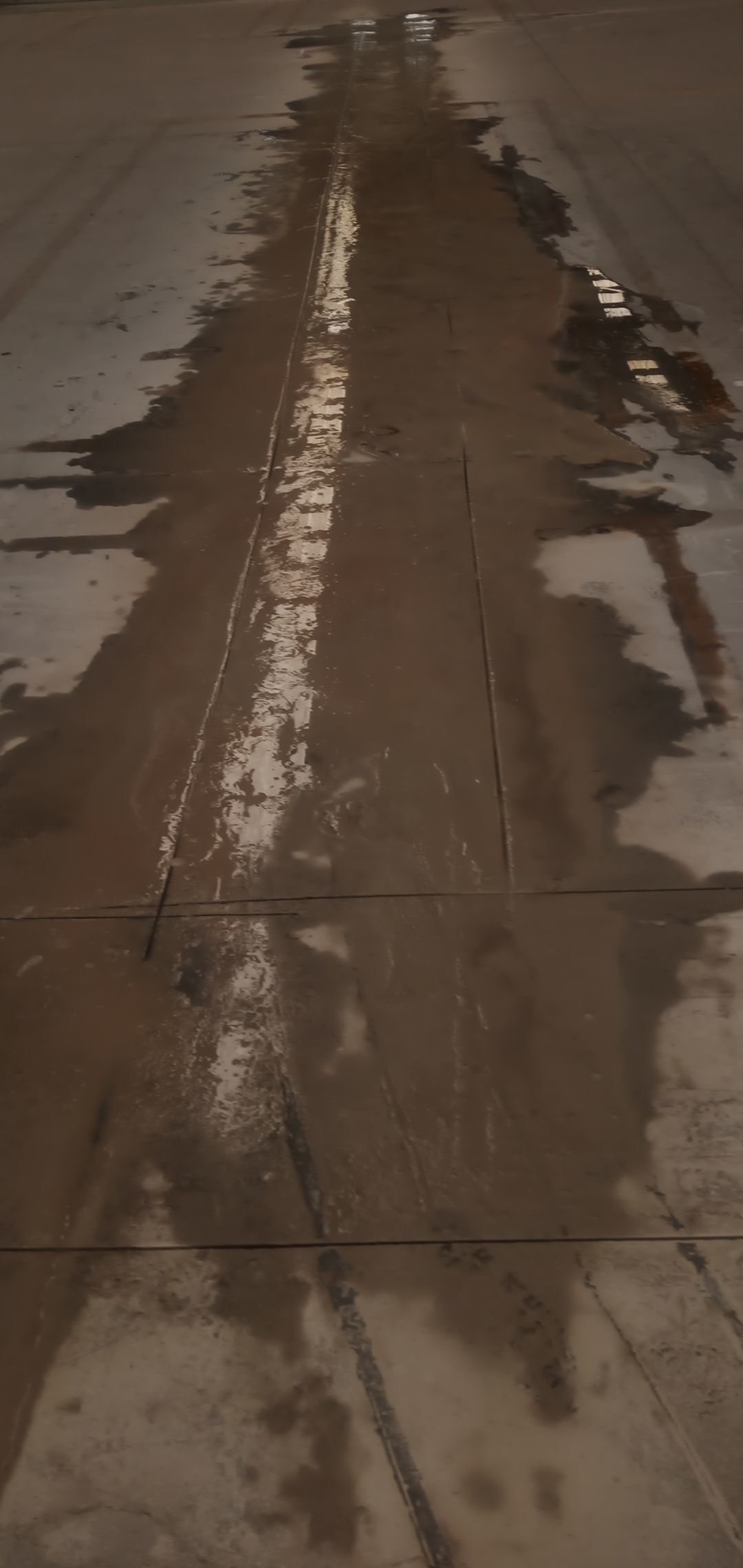

    地坪收缩缝切割完成,不锈钢排水沟清洗完成,地面养护

  • 2020-11-30 09:48:05

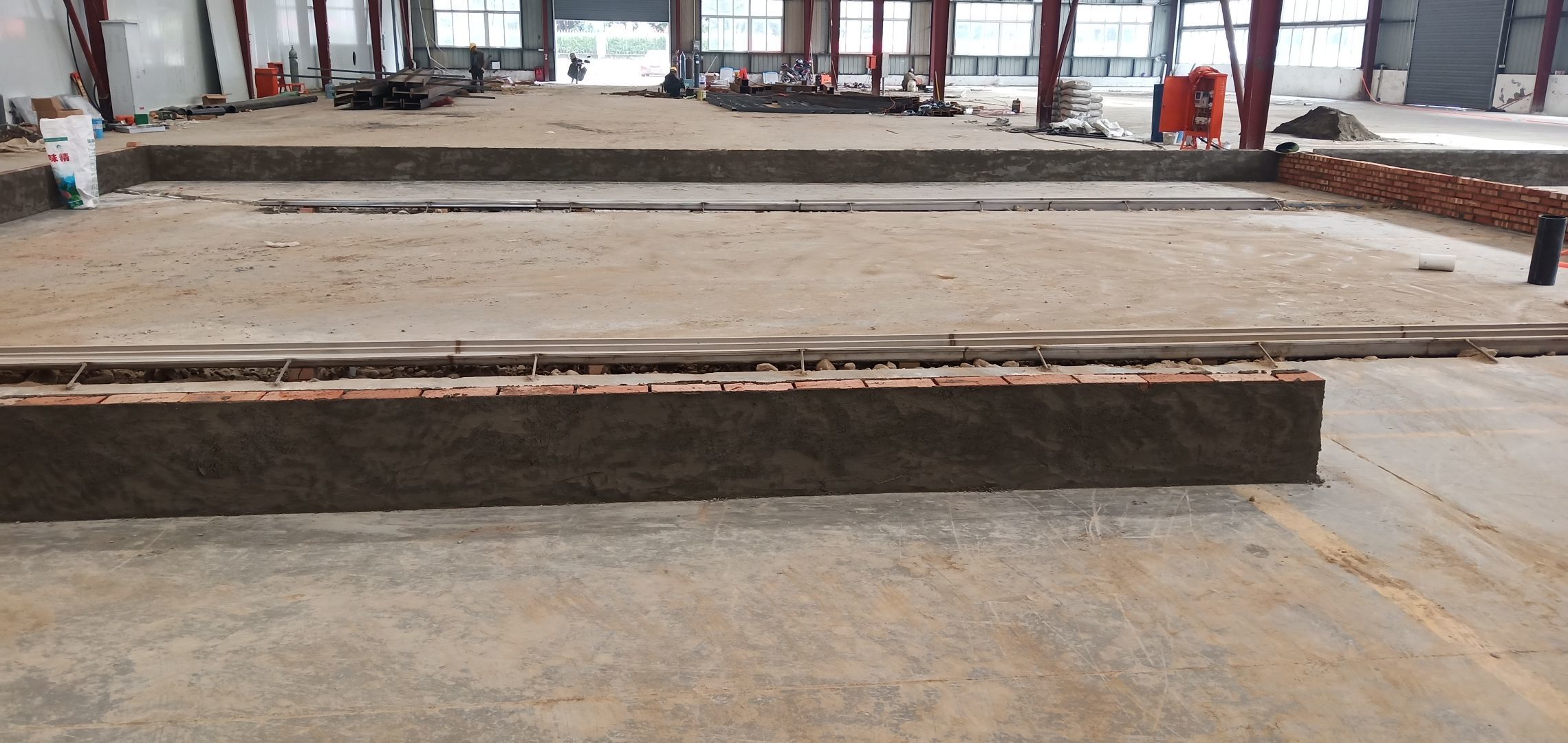

    地面找平打点,办公区槽钢焊接,角钢除锈刷防锈漆

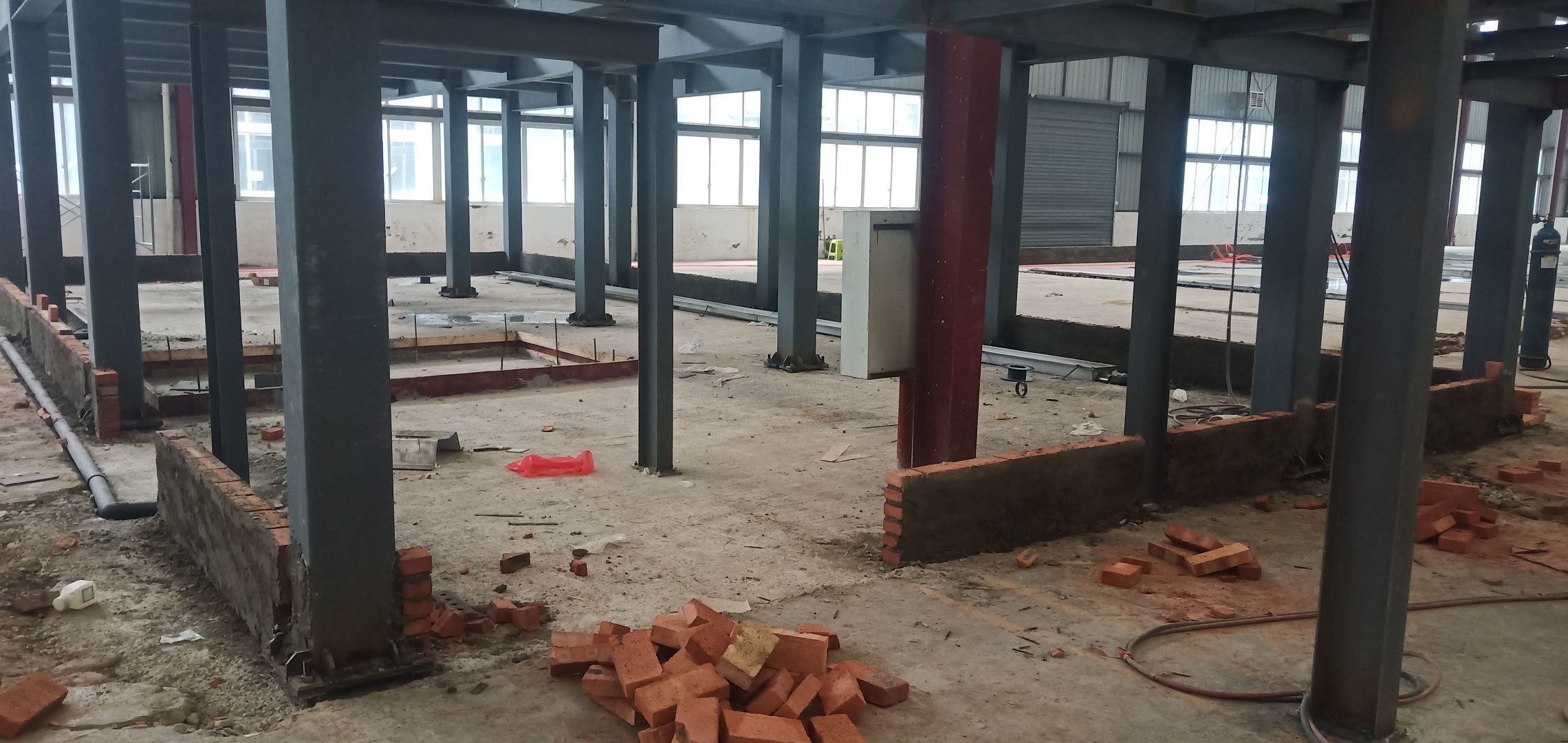

  • 2020-11-02 09:44:03

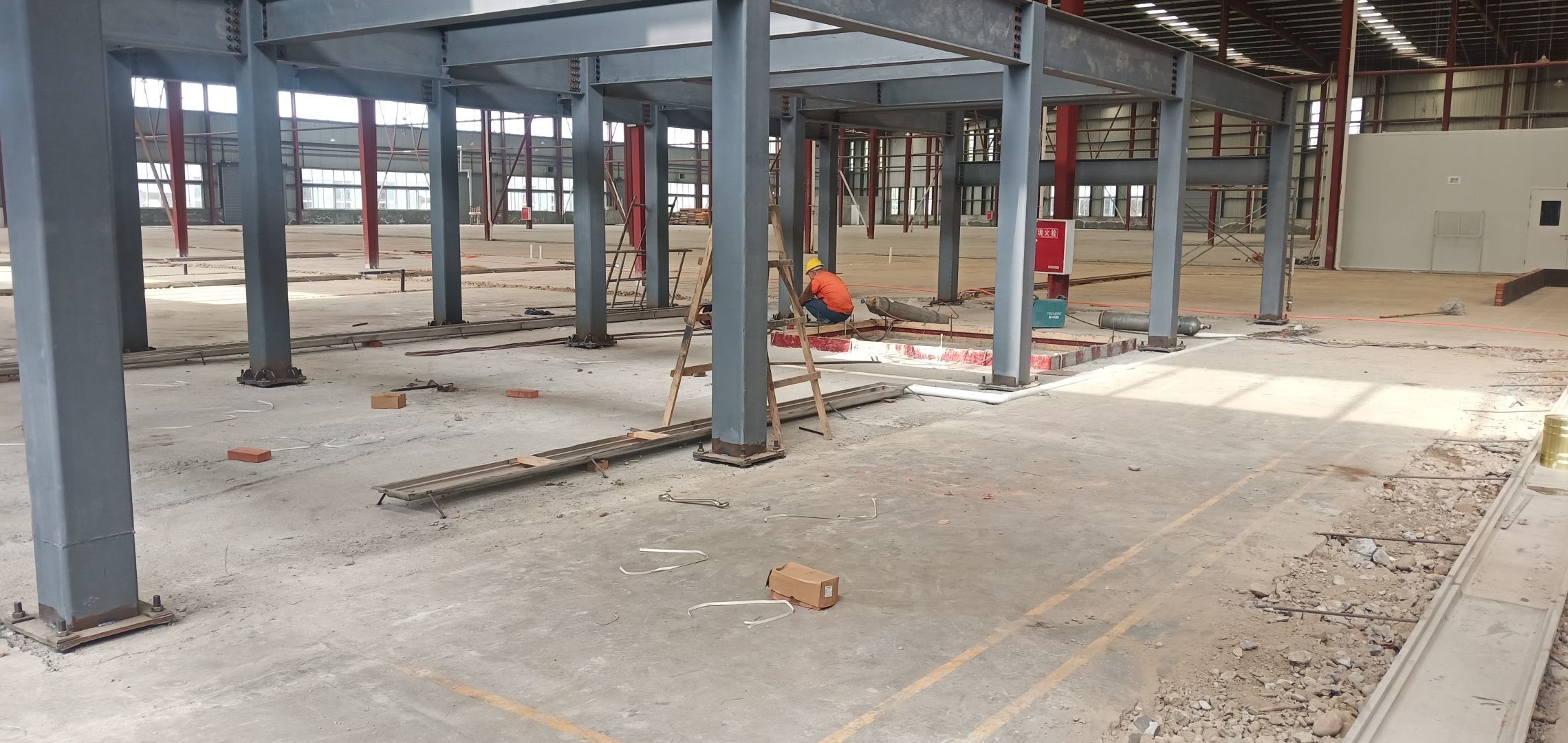

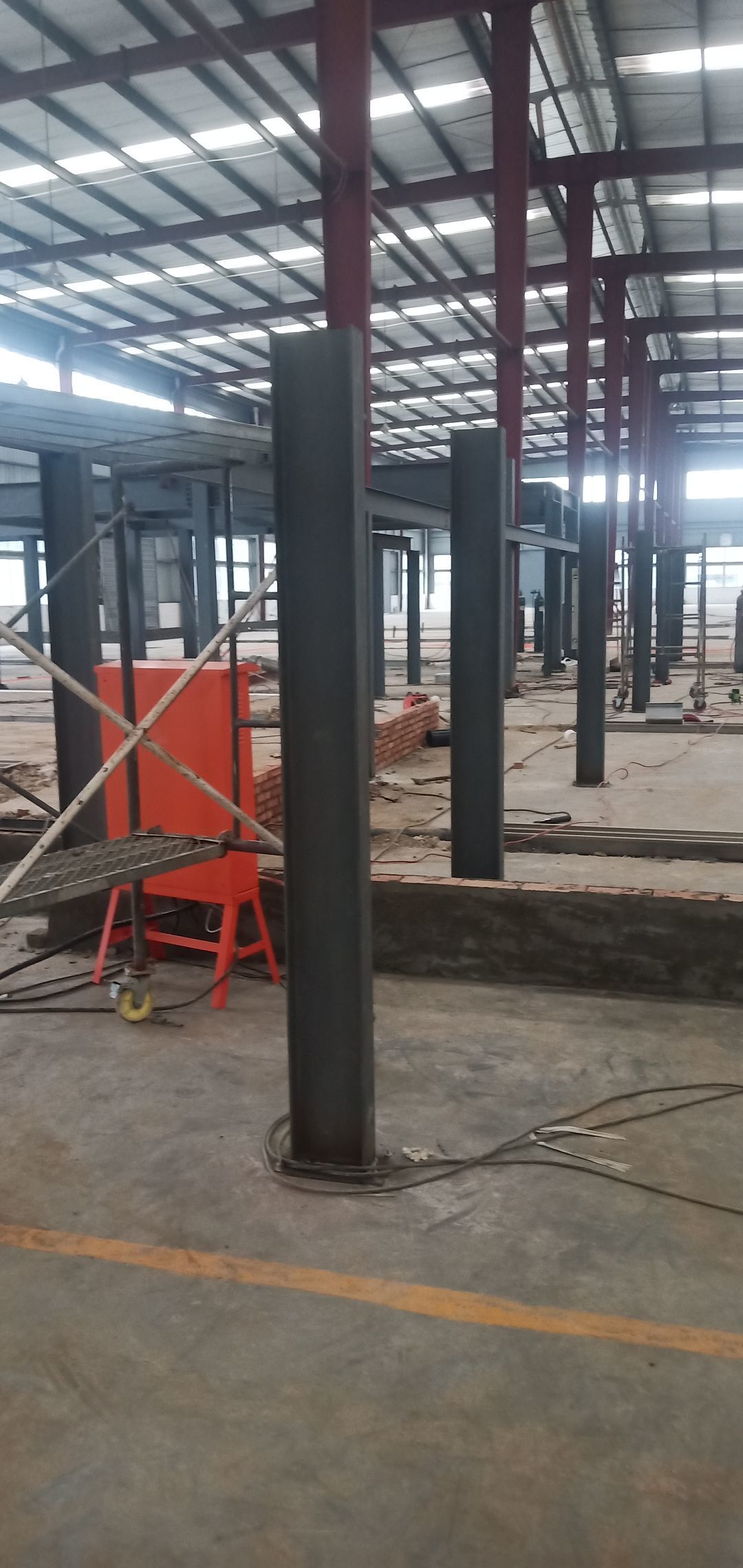

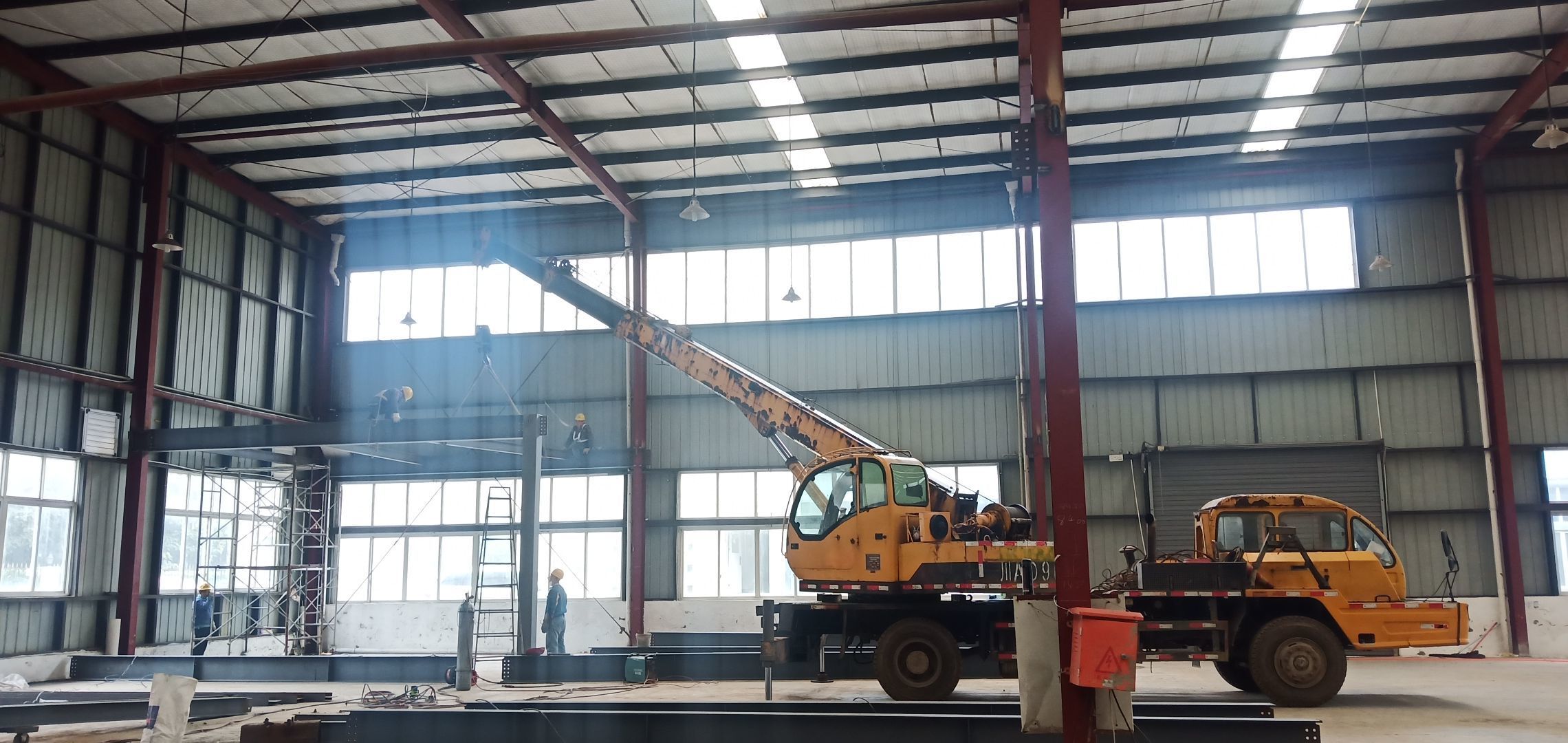

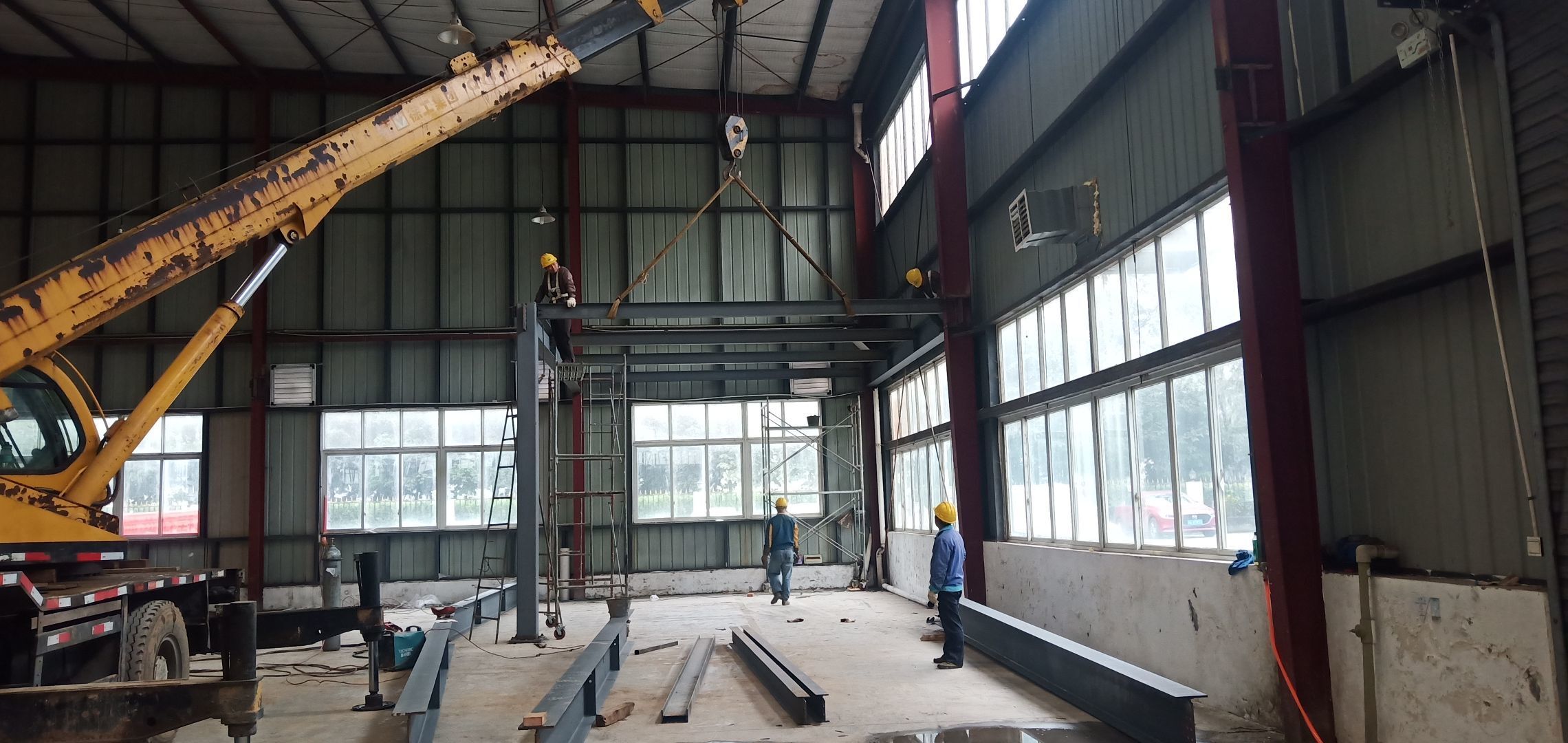

    车间办公区钢梁、钢柱吊装

  • 2020-10-24 09:23:20

    钢平台完成80%,参观通道完成40%,挡水墙完成50%

  • 2020-10-19 09:34:42

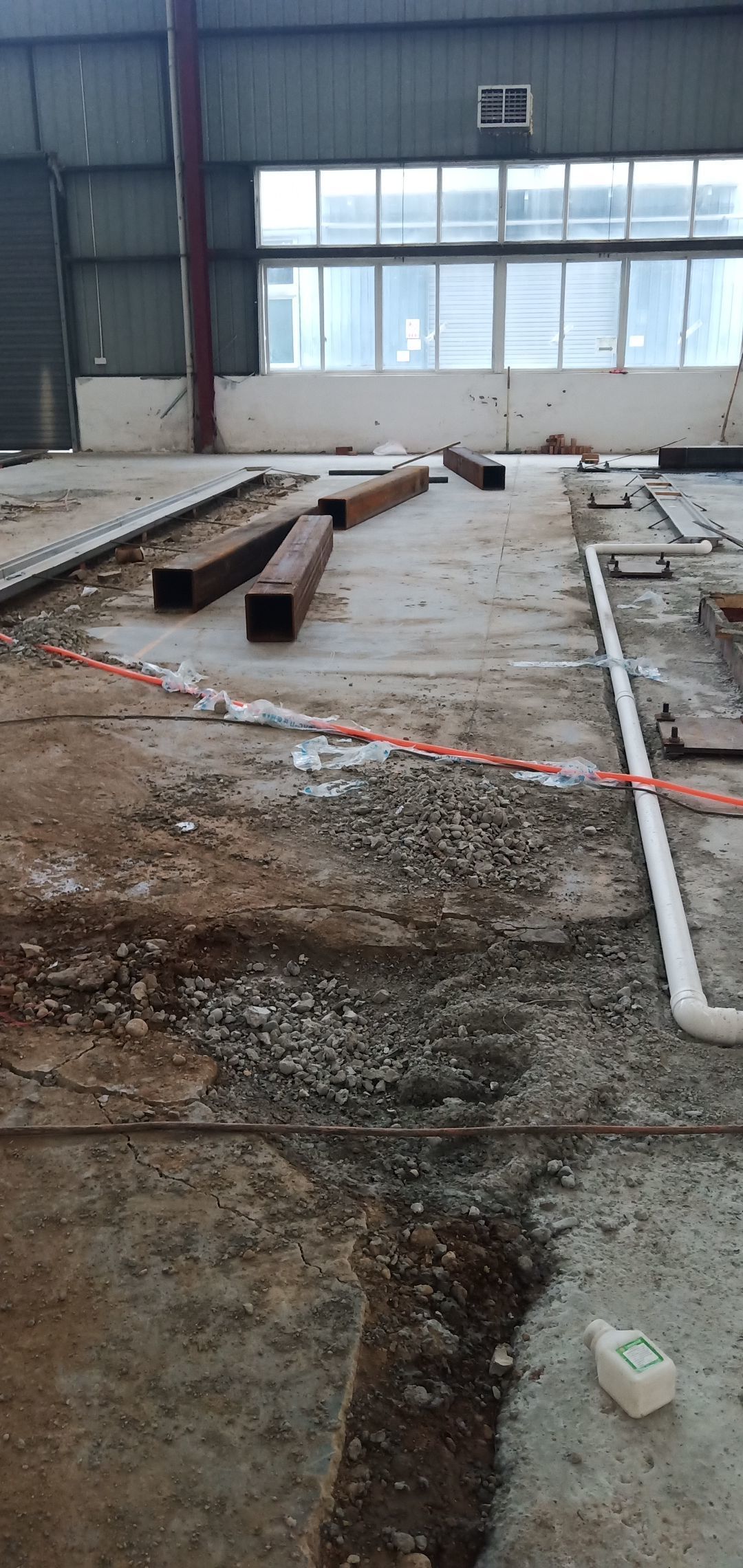

    平台基础上安装不锈钢排水沟,钢结构柱脚板安装,钢梁、钢柱加工,钢梁、钢柱制作完成60%

  • 2020-10-16 10:29:22

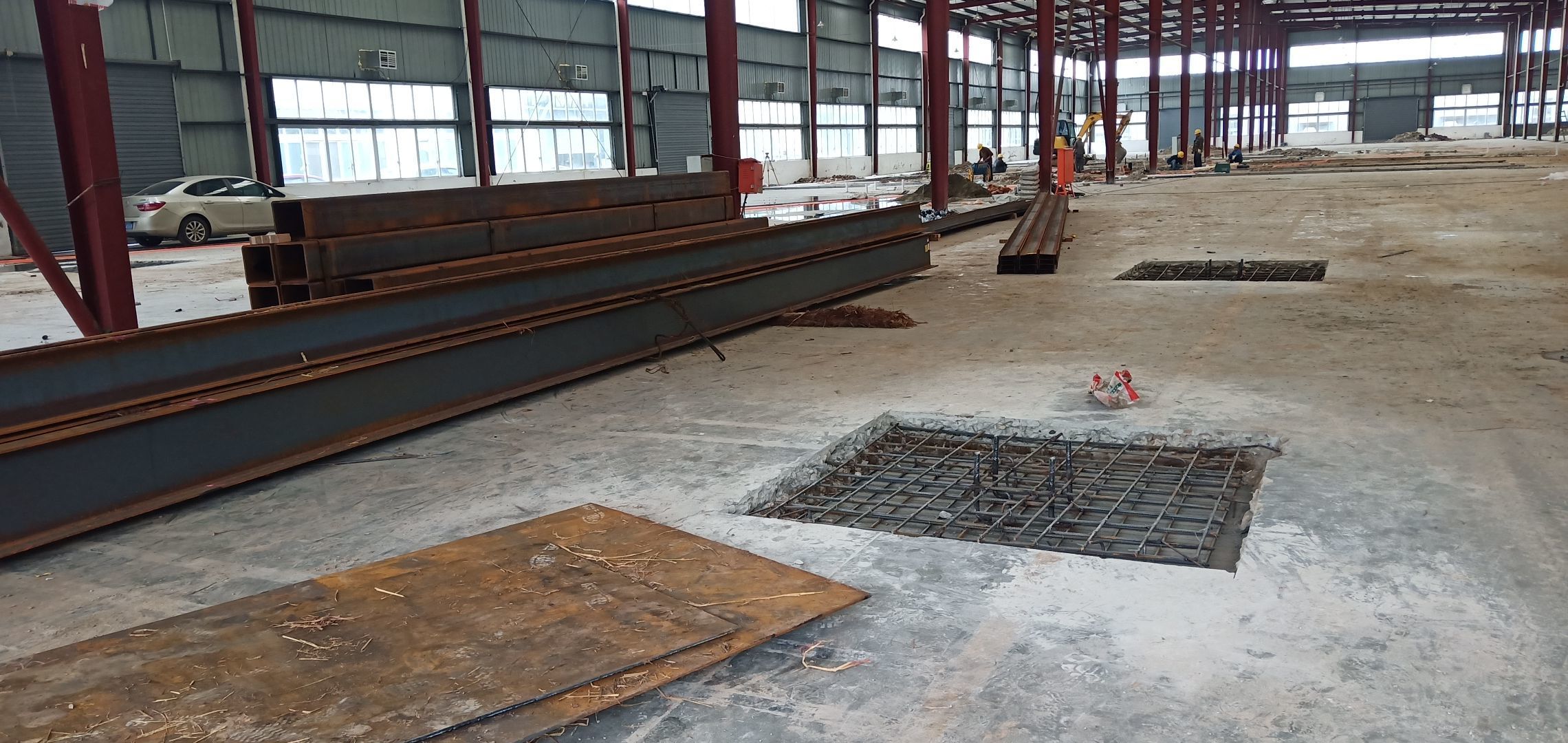

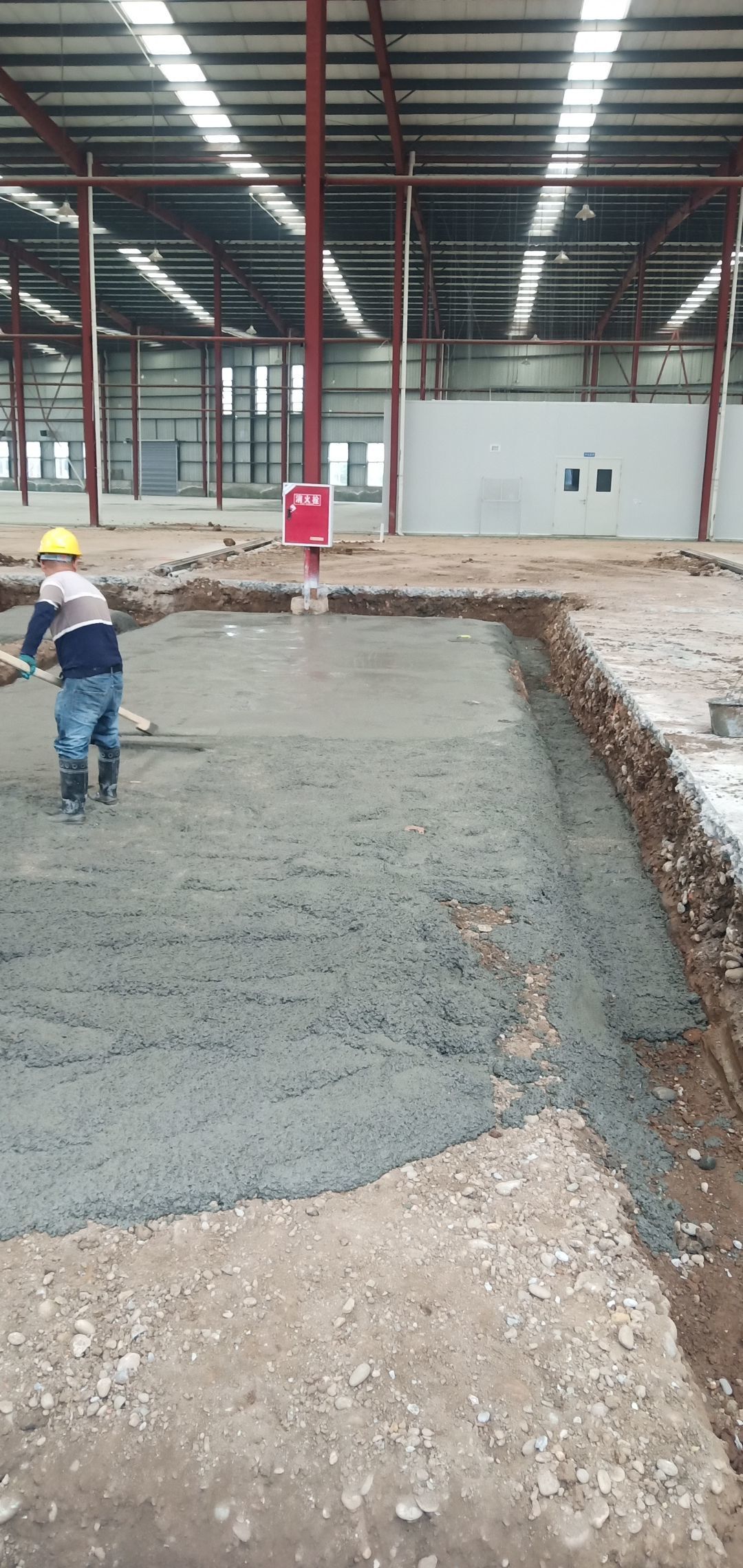

    钢结构材料进场,开始制作,平台基础混泥土浇筑

  • 2020-10-13 09:00:32

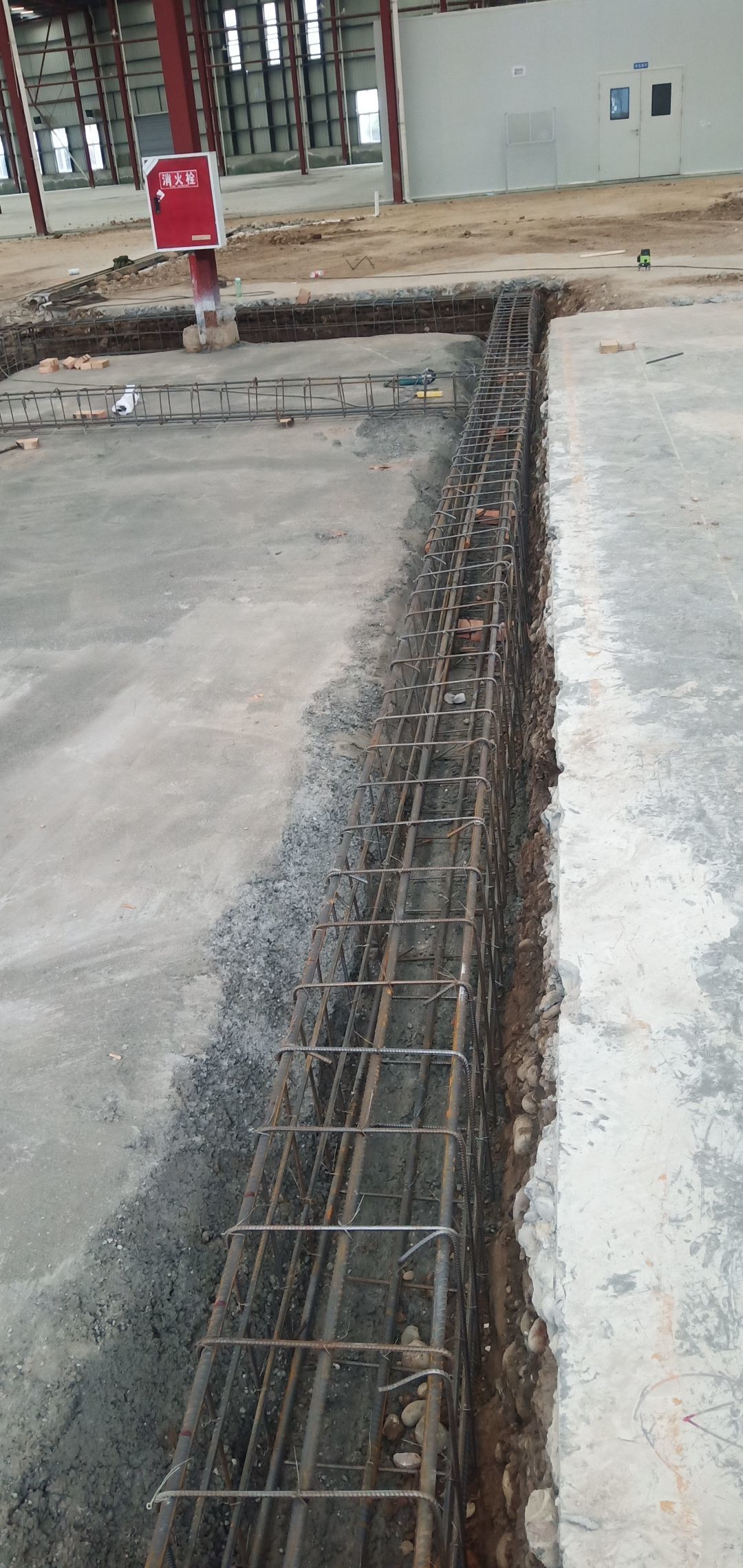

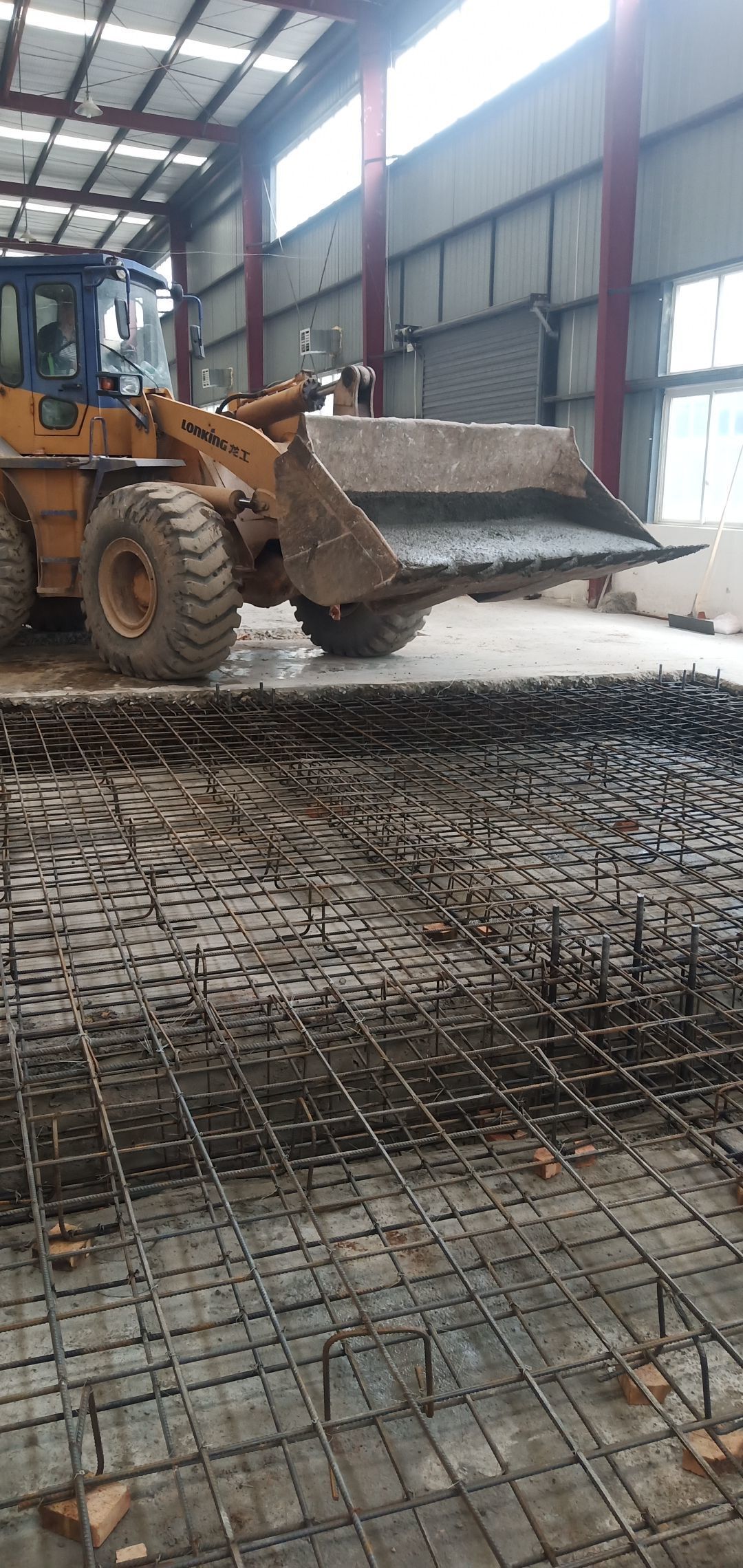

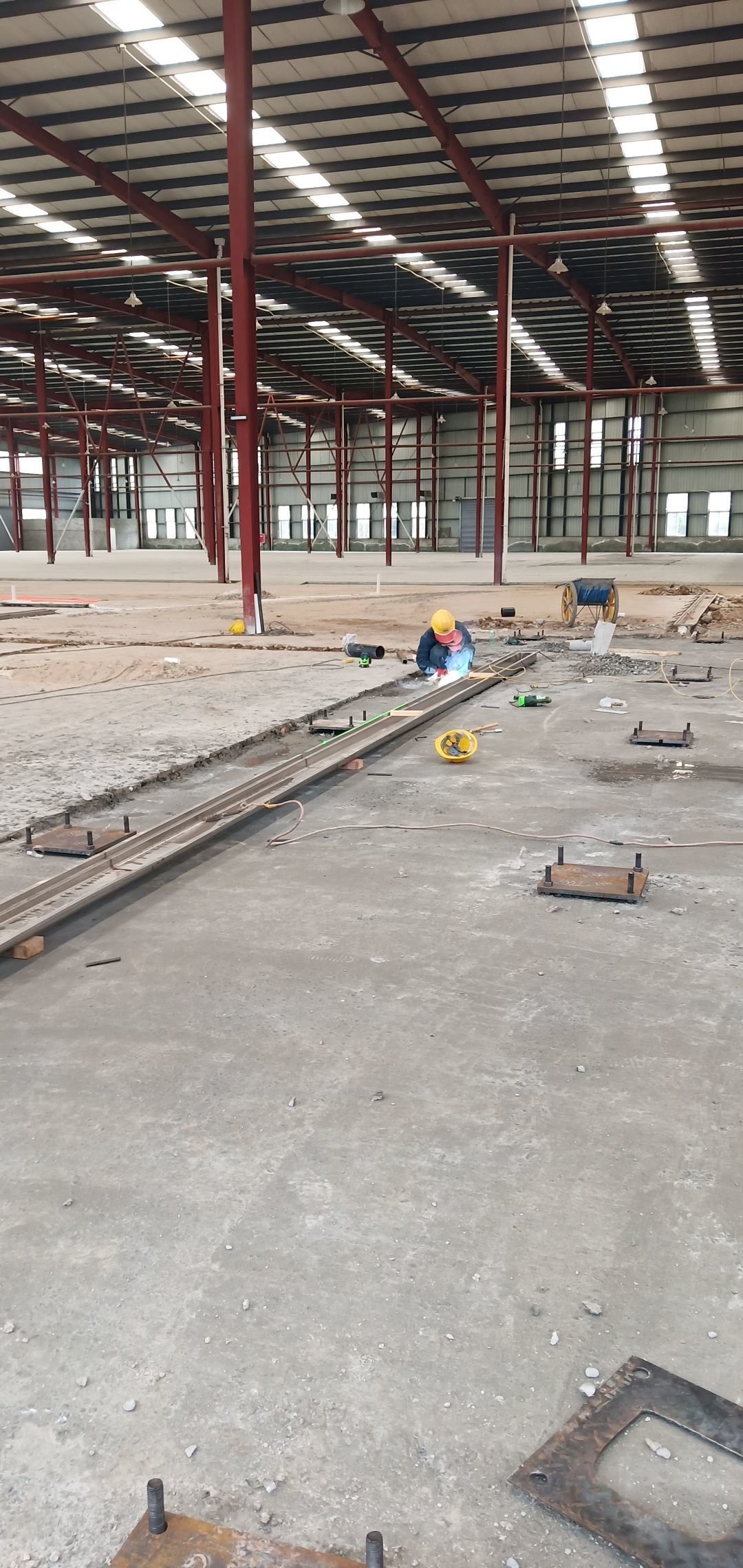

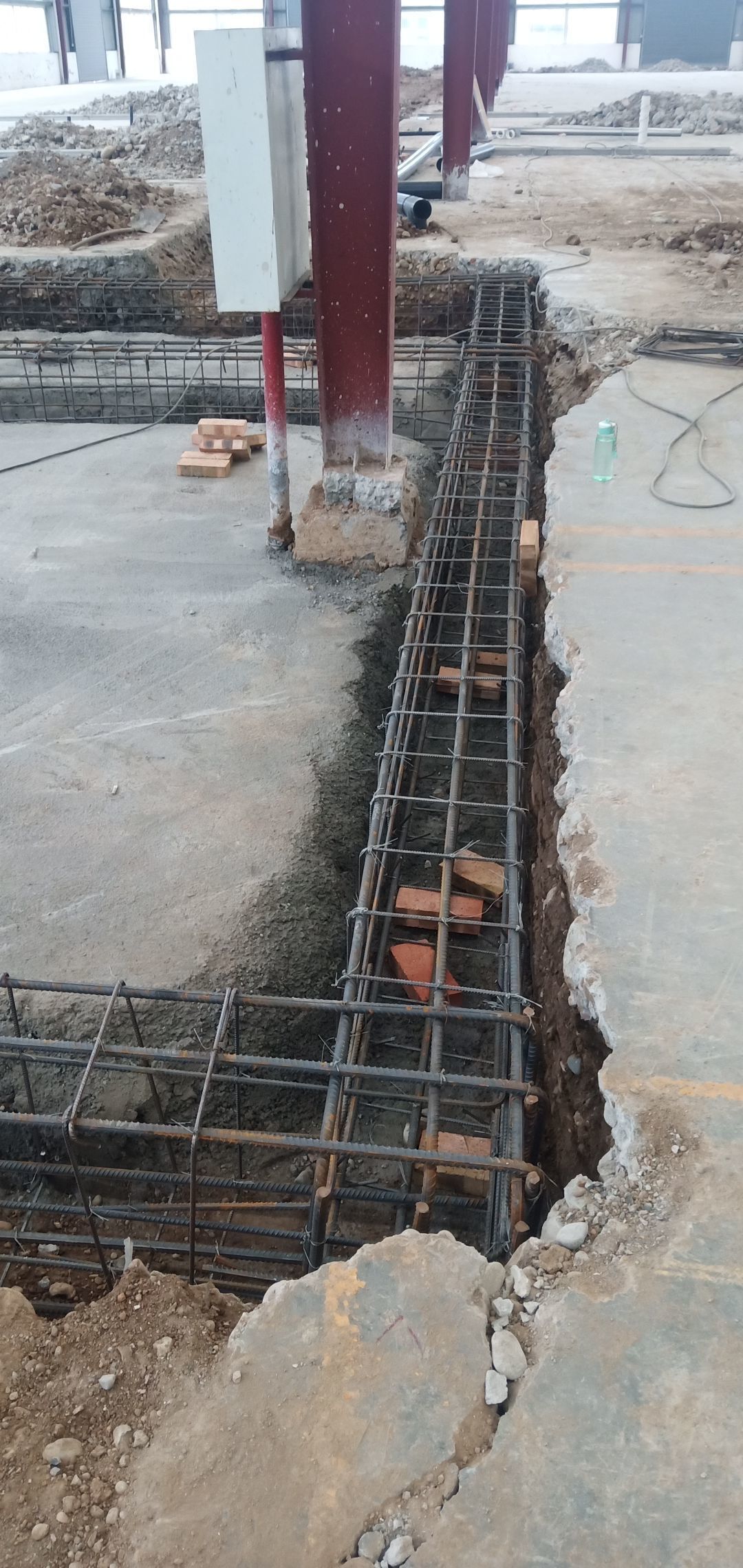

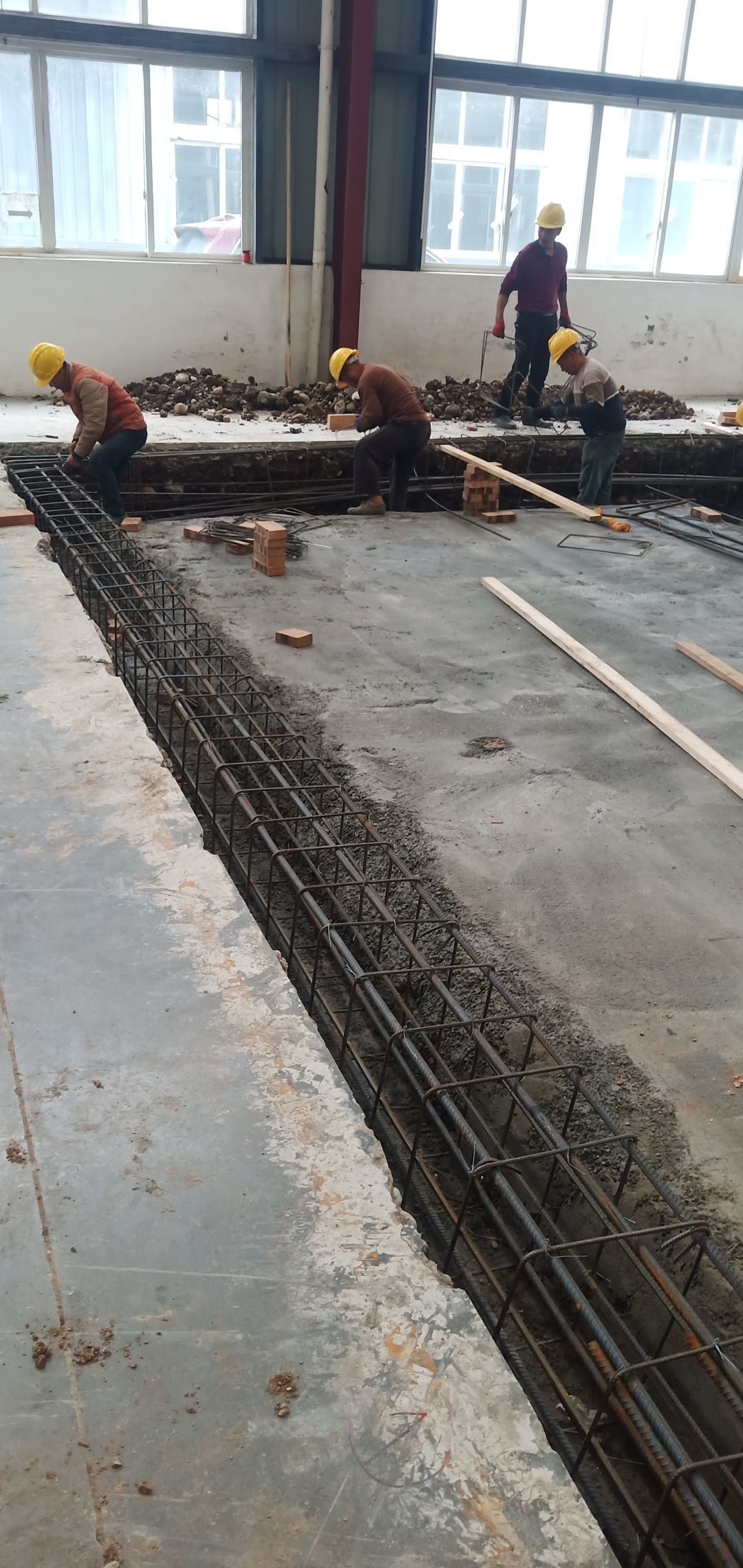

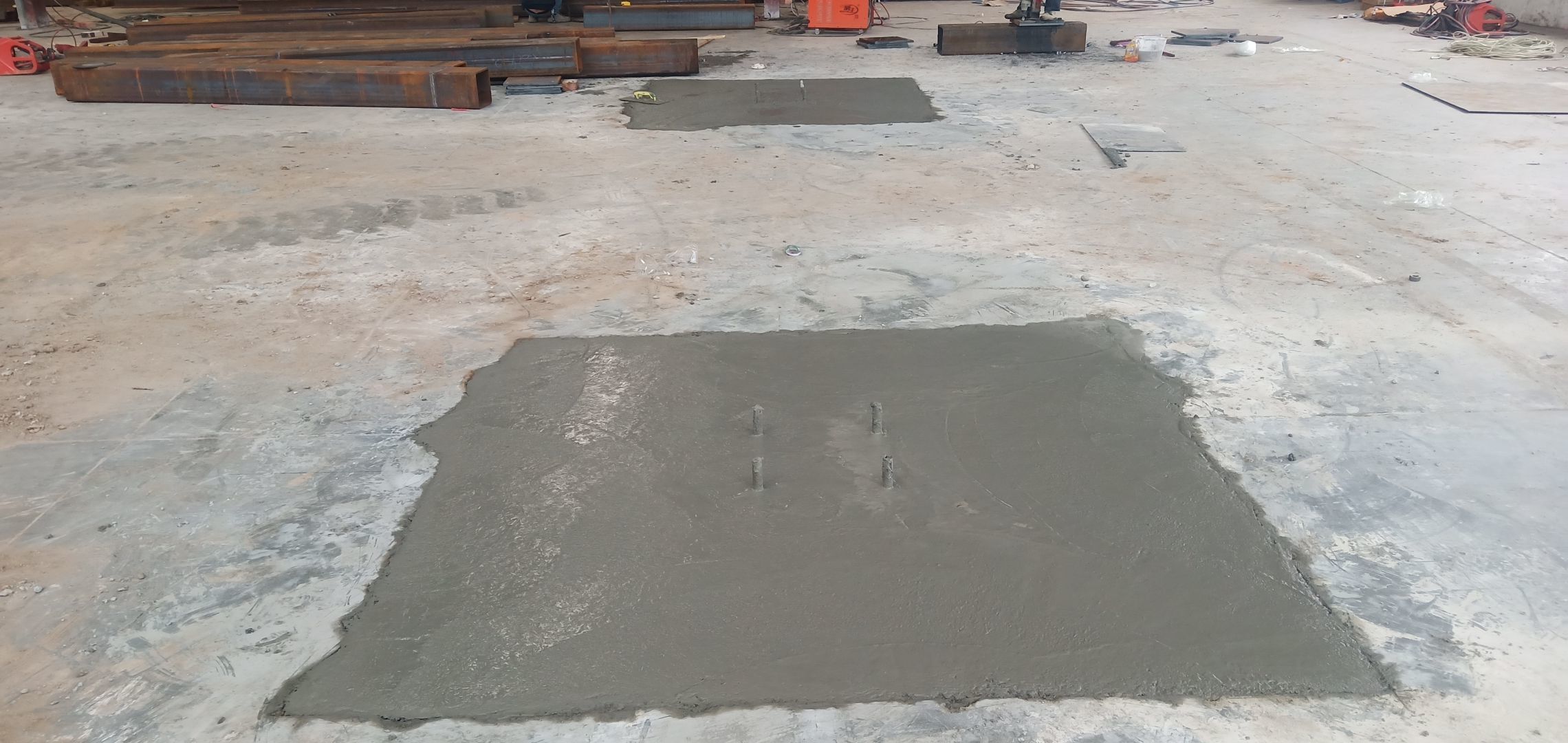

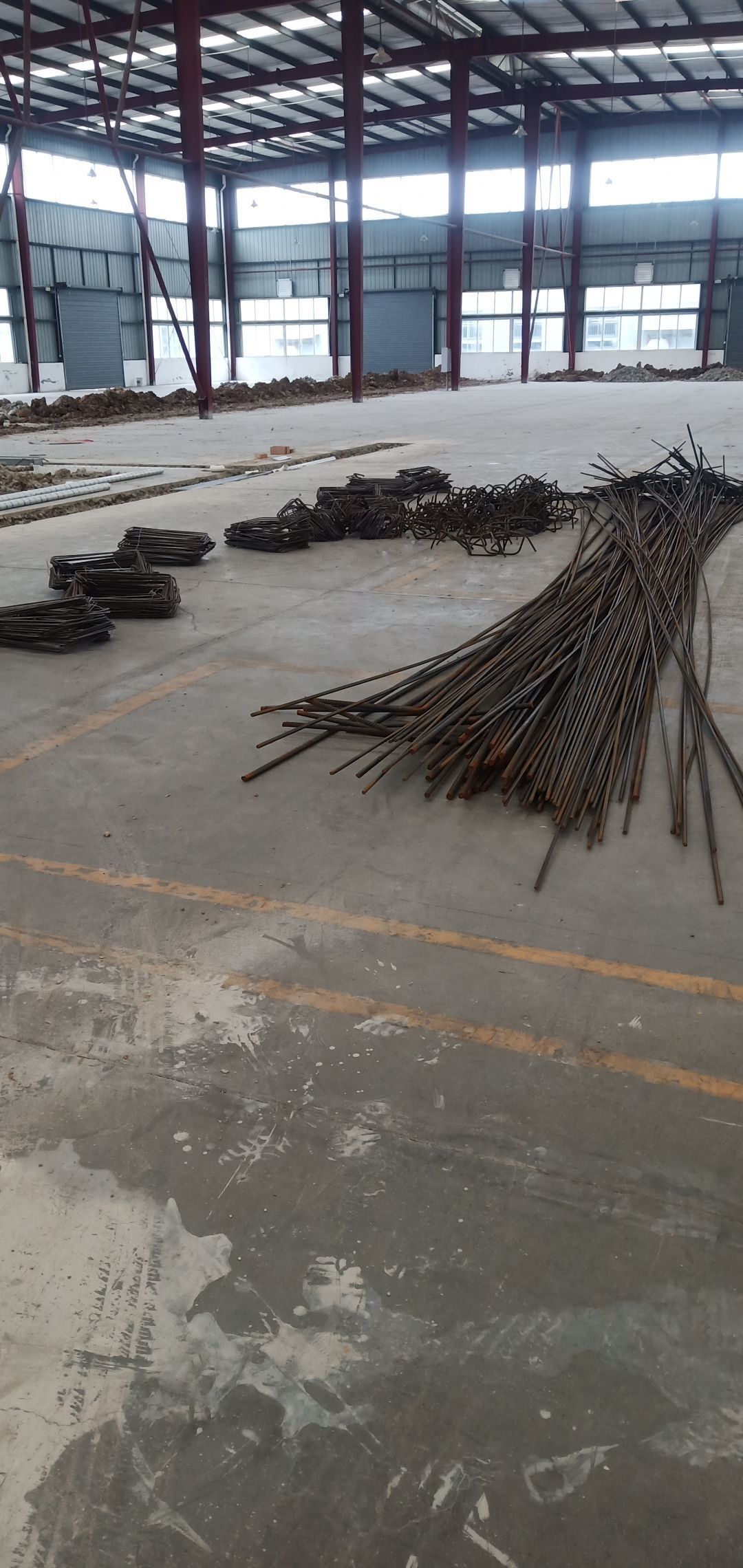

    预埋螺栓材料到现场,筏板钢筋完成60%

  • 2020-10-12 09:41:25

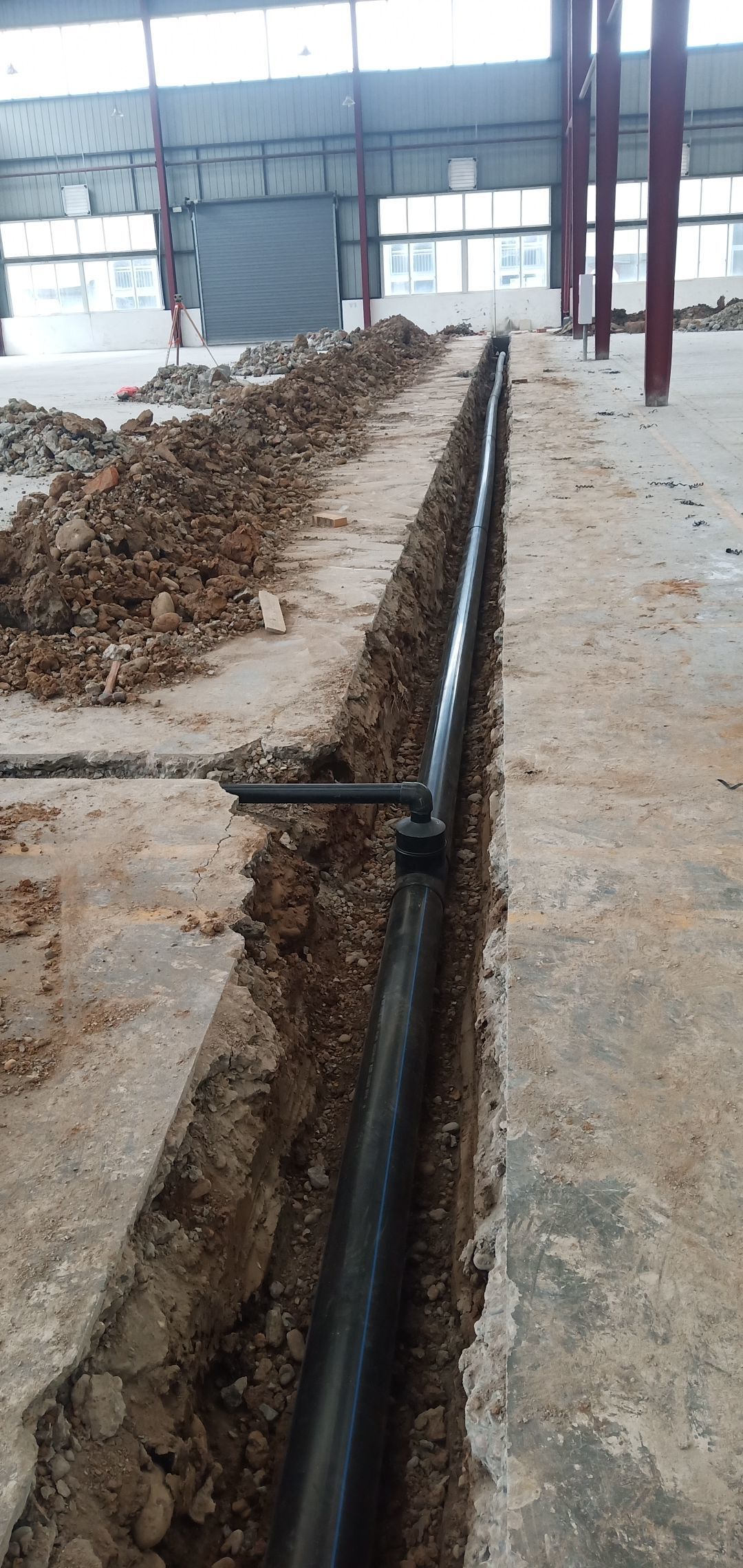

    建渣转运,PE管完成60%,办公室区域基坑垫层完成,油管区垫层完成

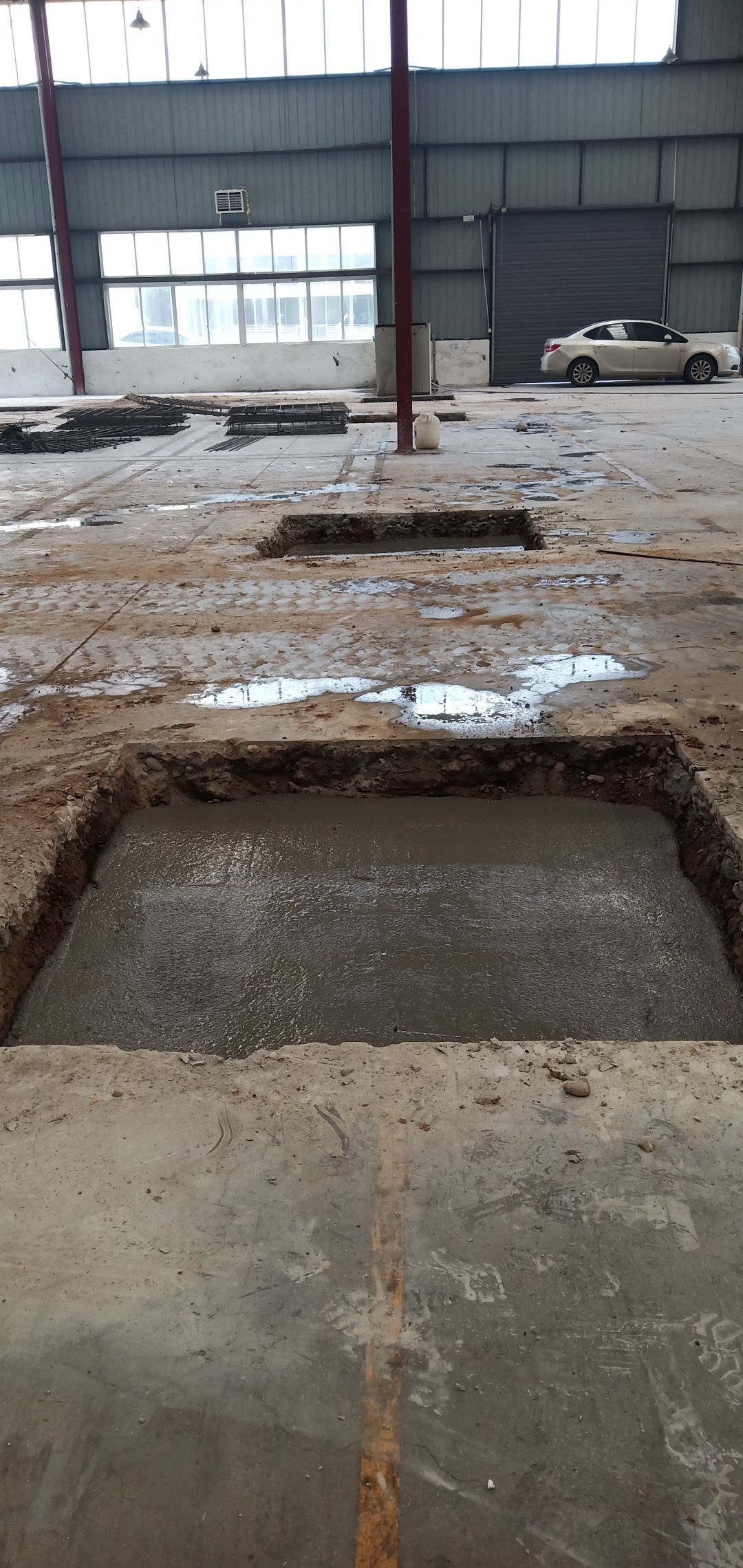

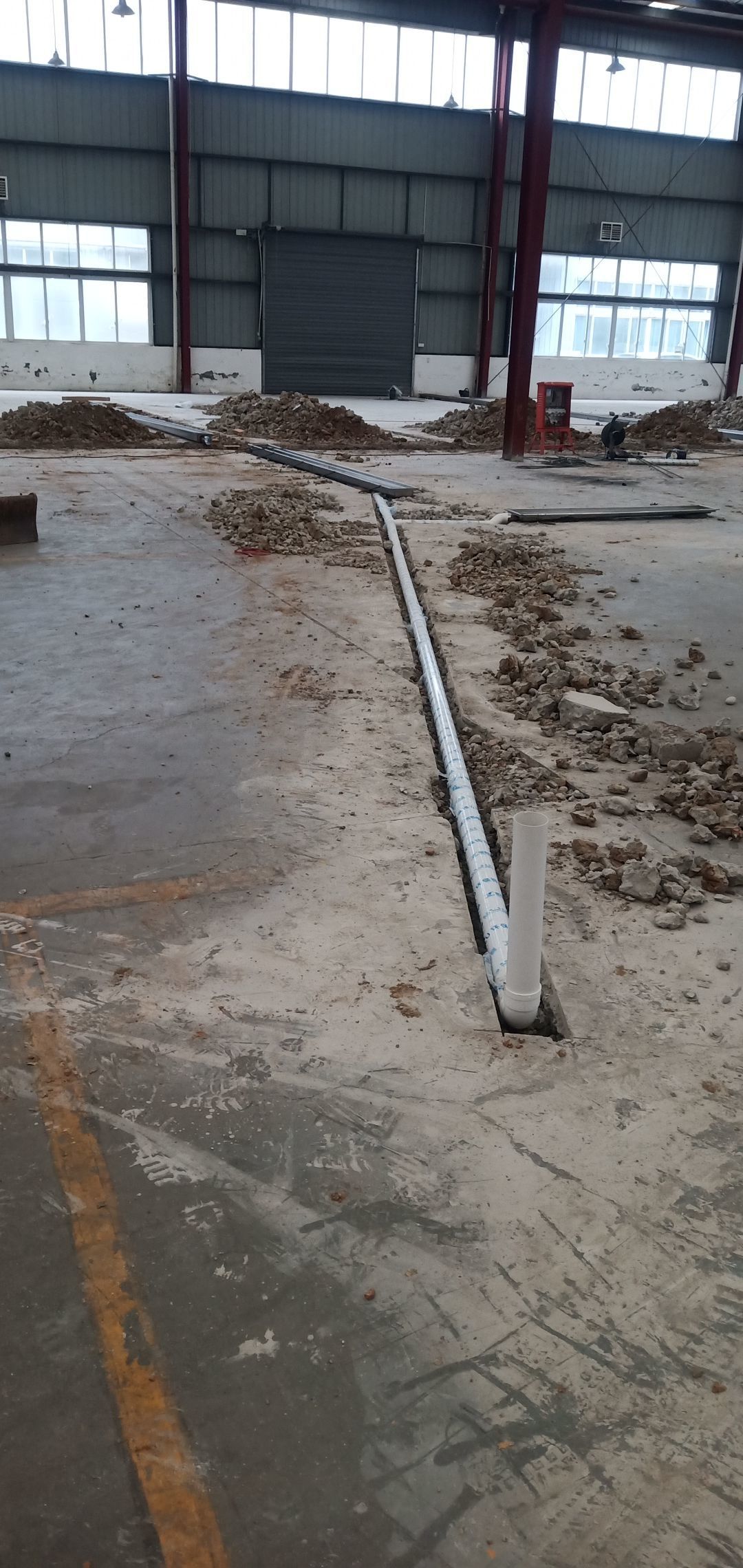

  • 2020-10-09 10:38:06

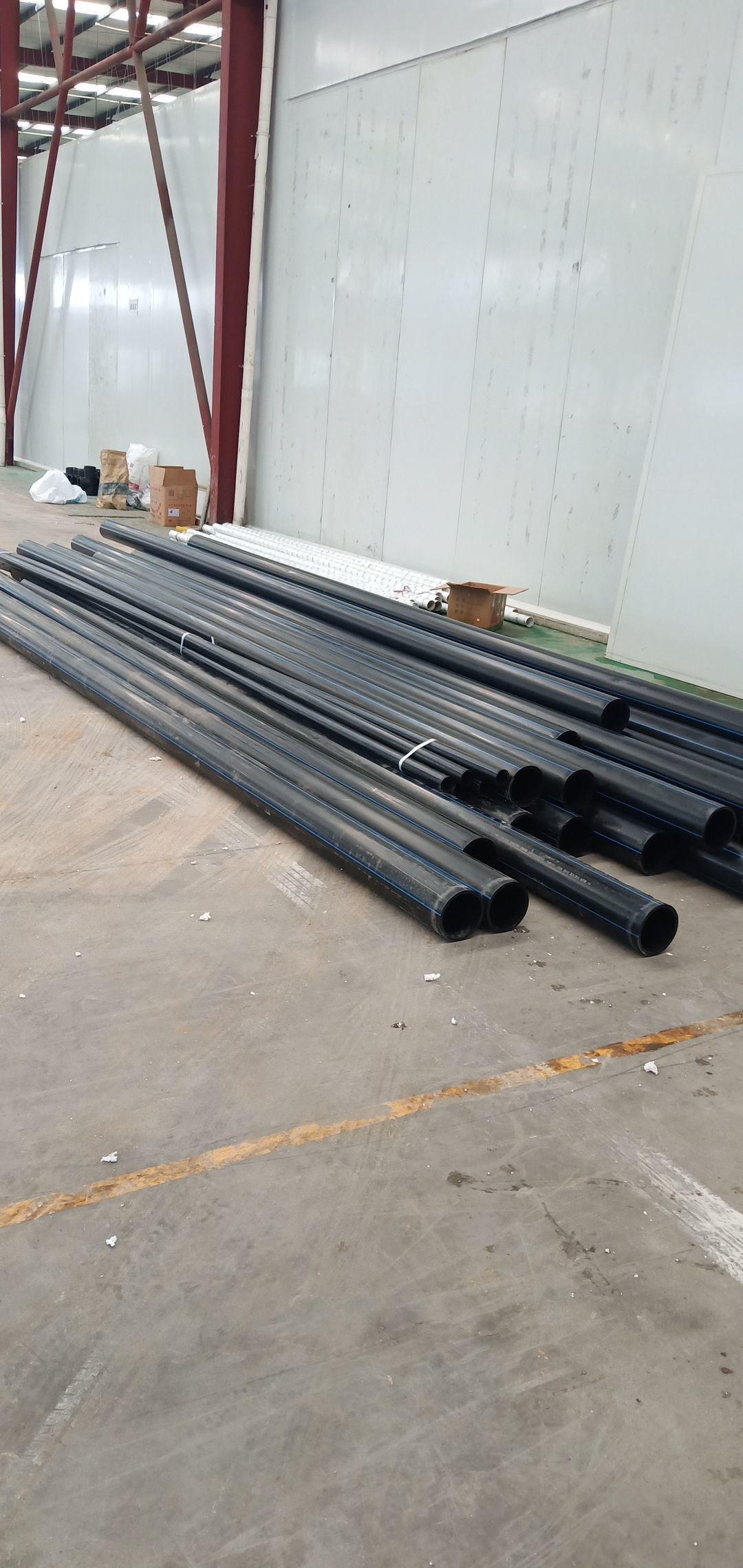

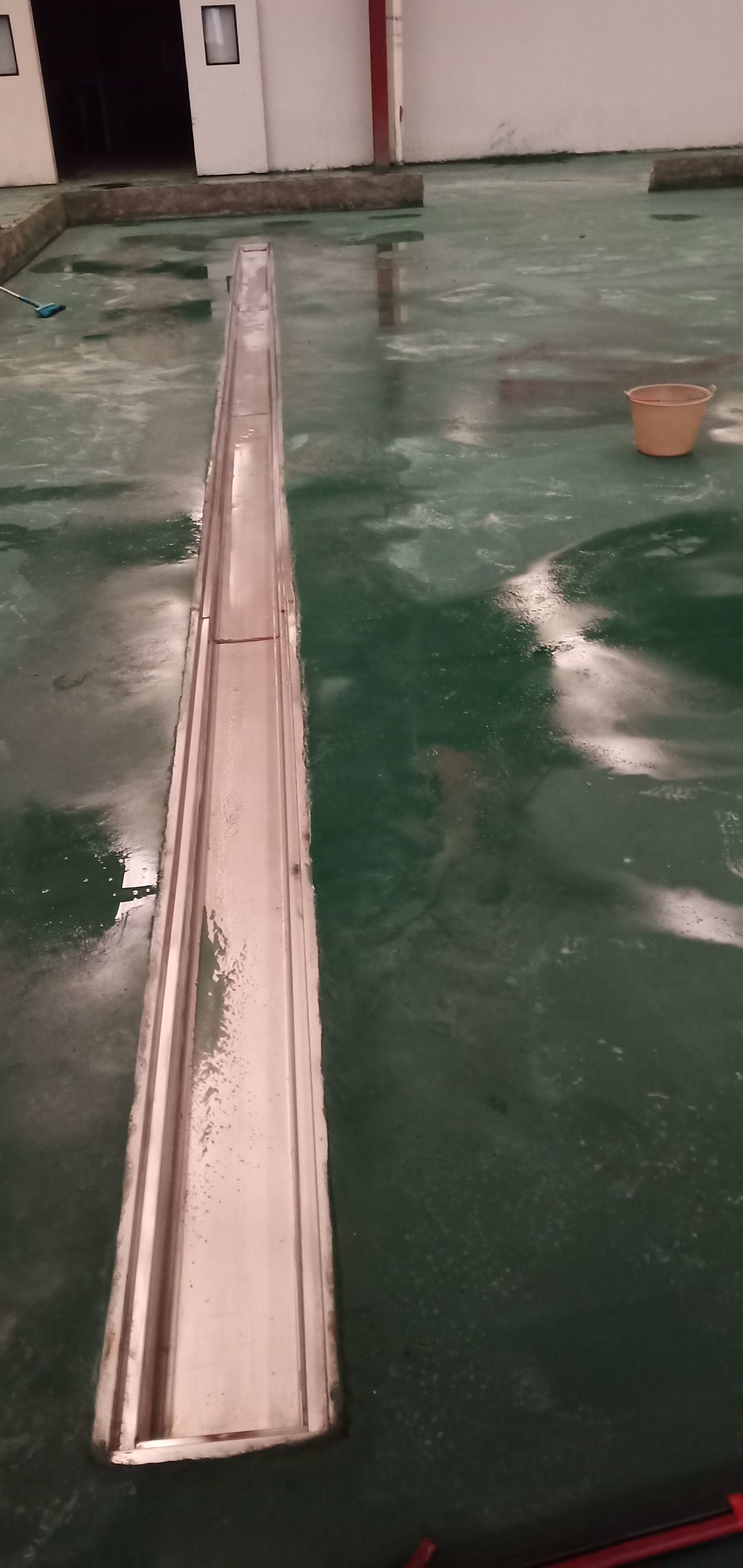

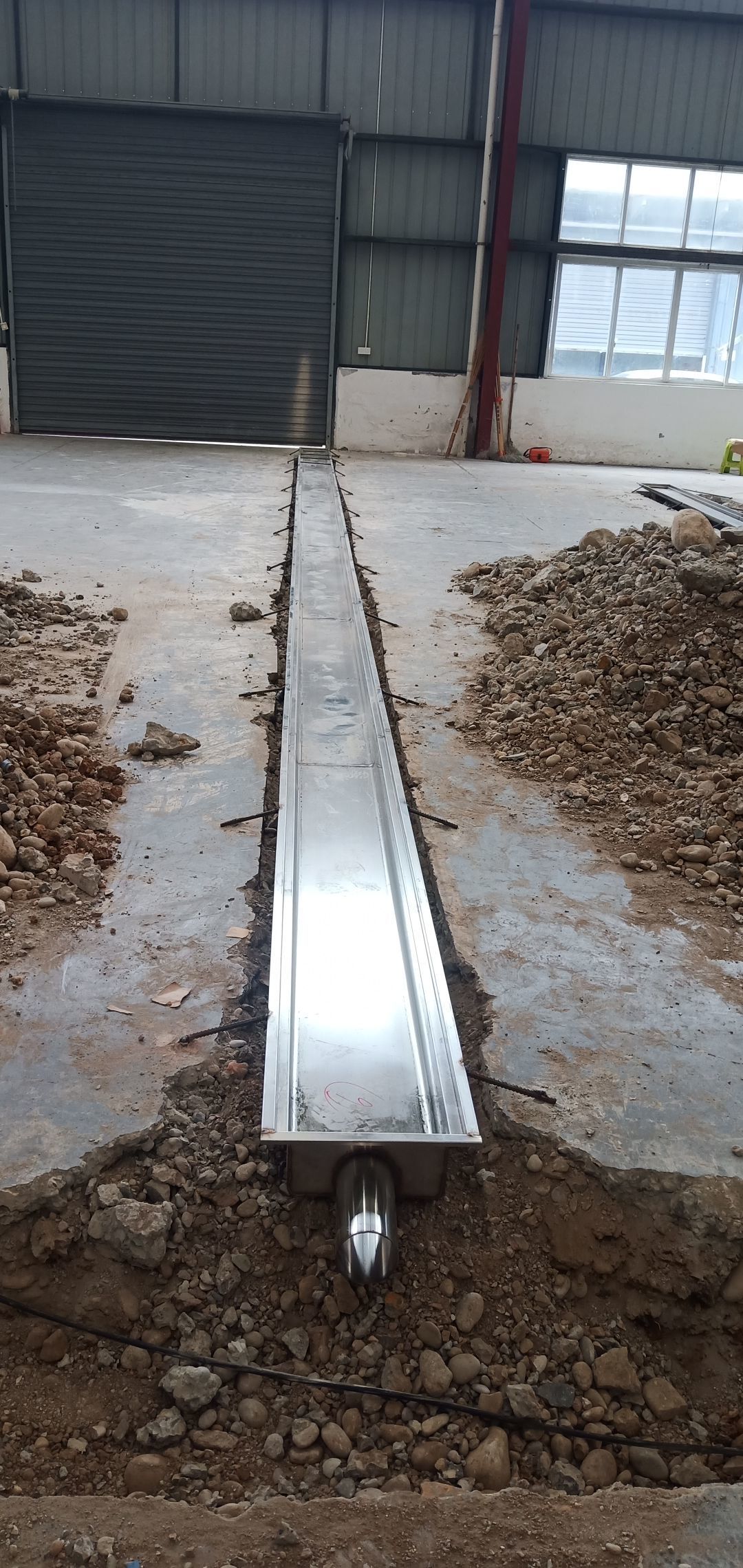

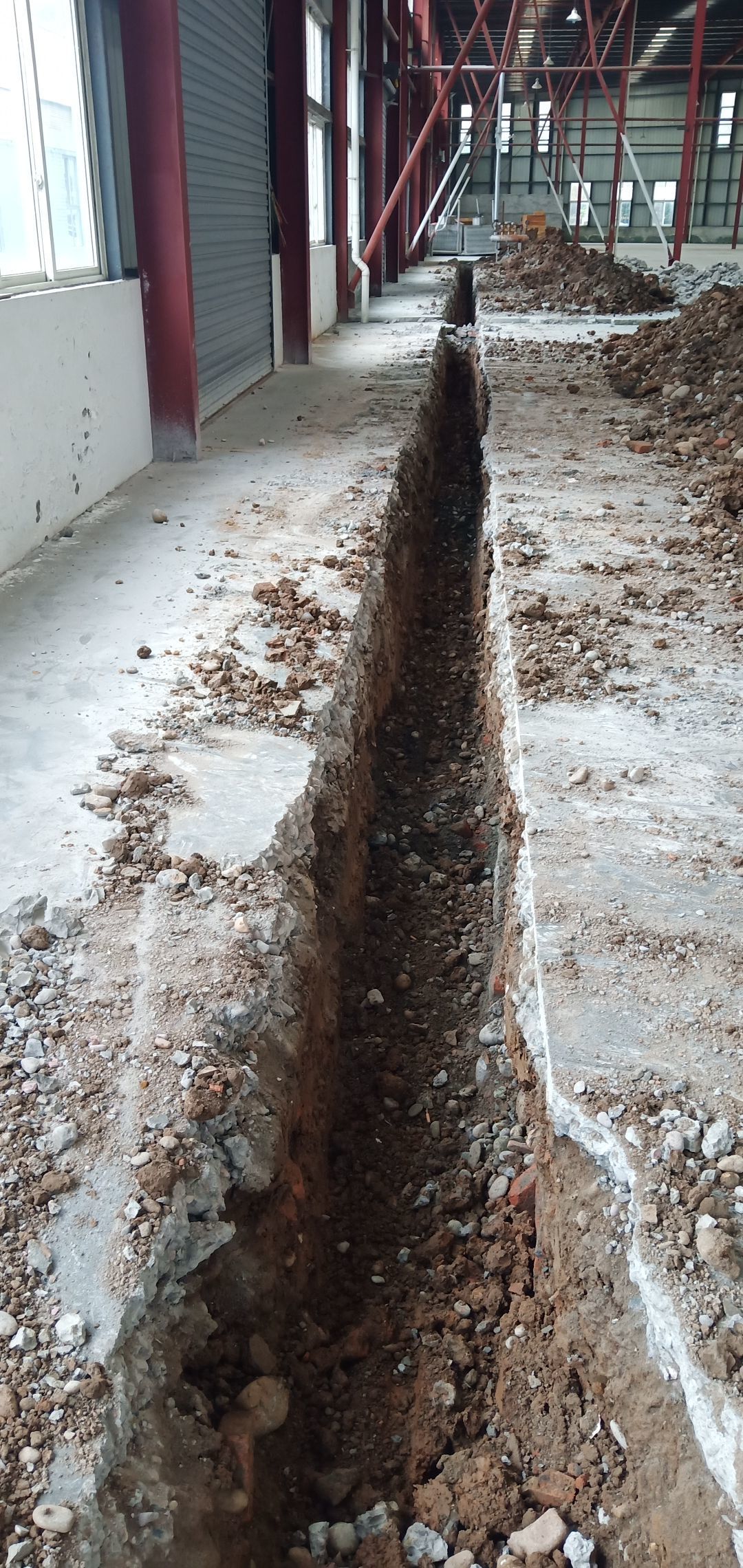

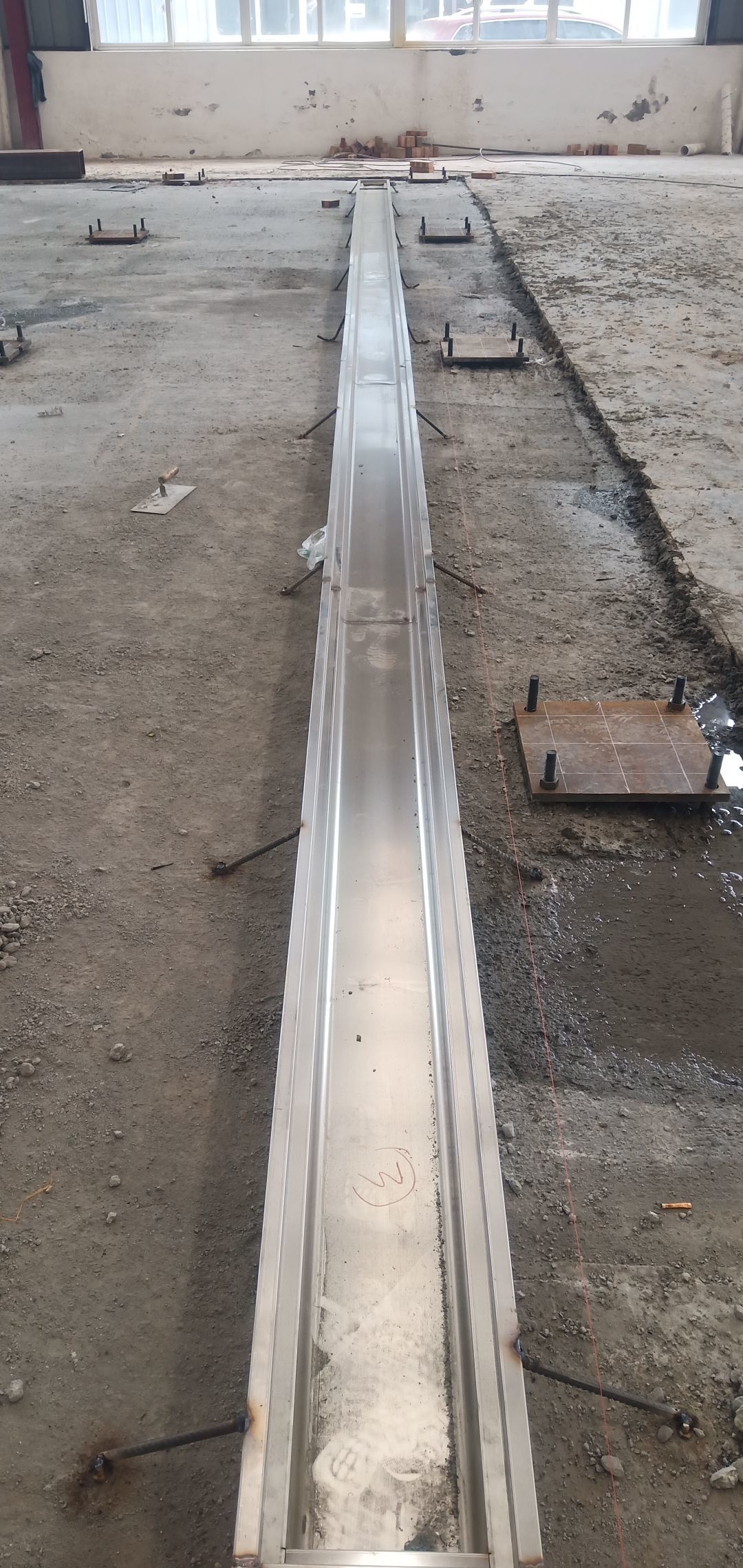

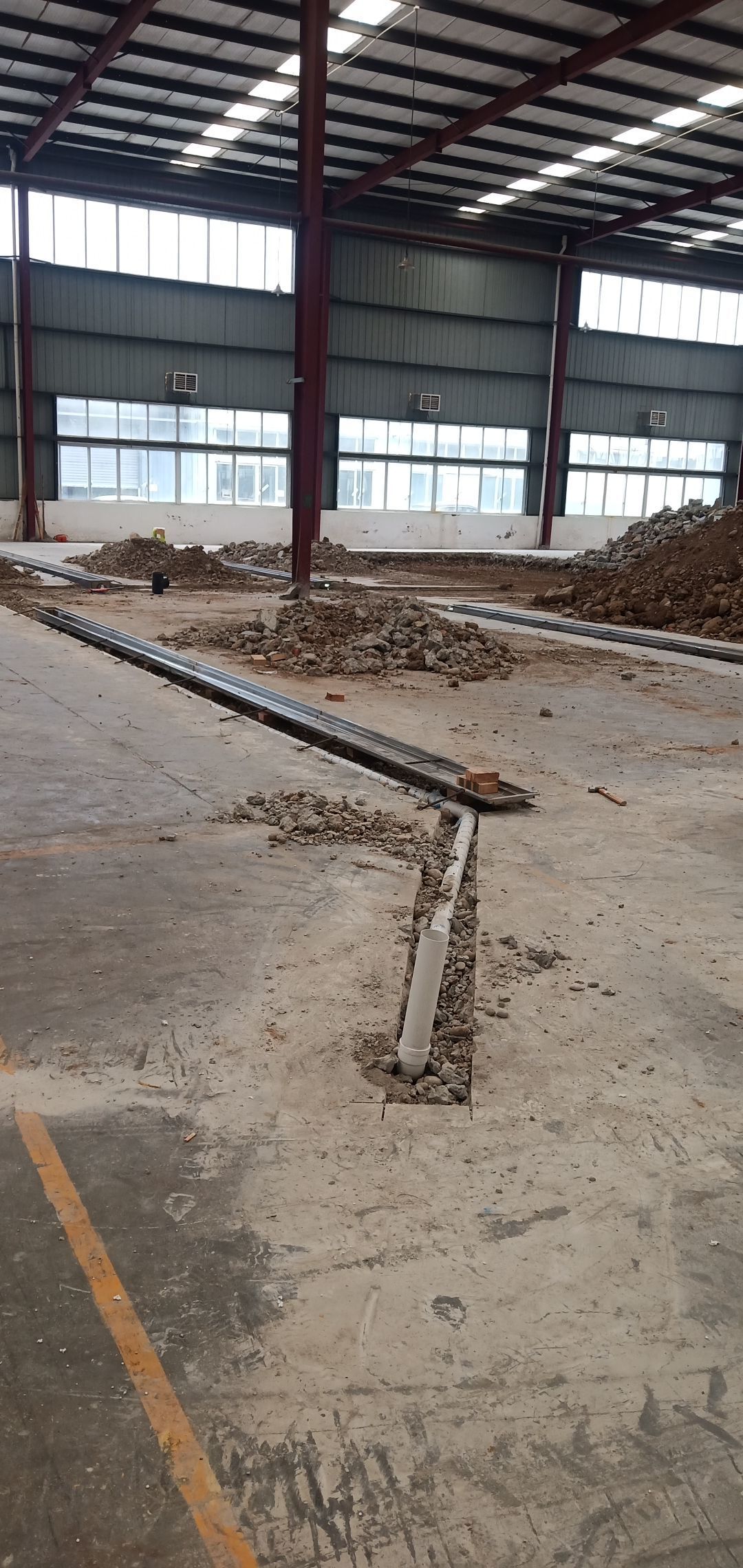

    车间排水沟安装,排水管安装

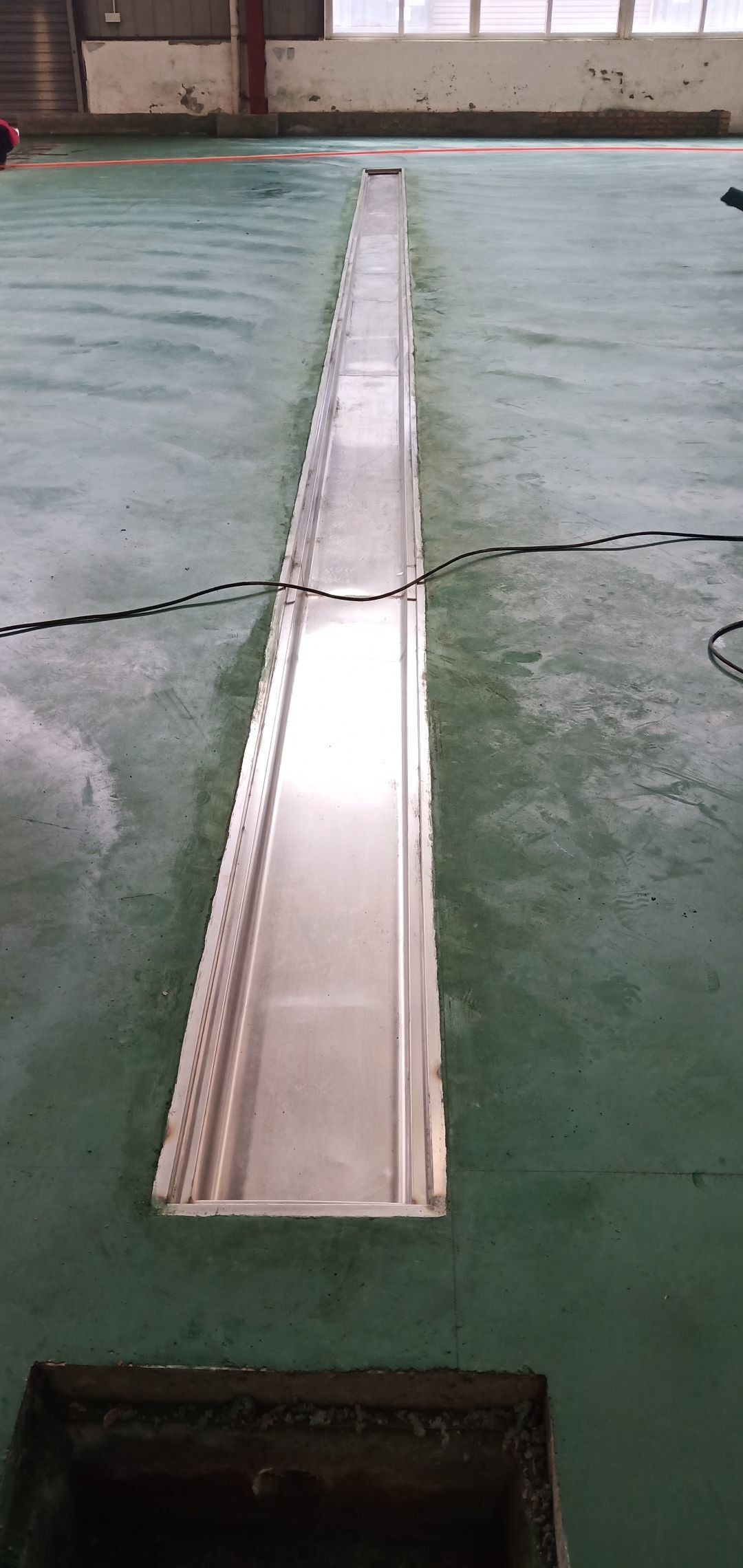

  • 2020-10-09 10:37:29

    车间 不锈钢排水沟施工

  • 2020-09-28 09:39:25

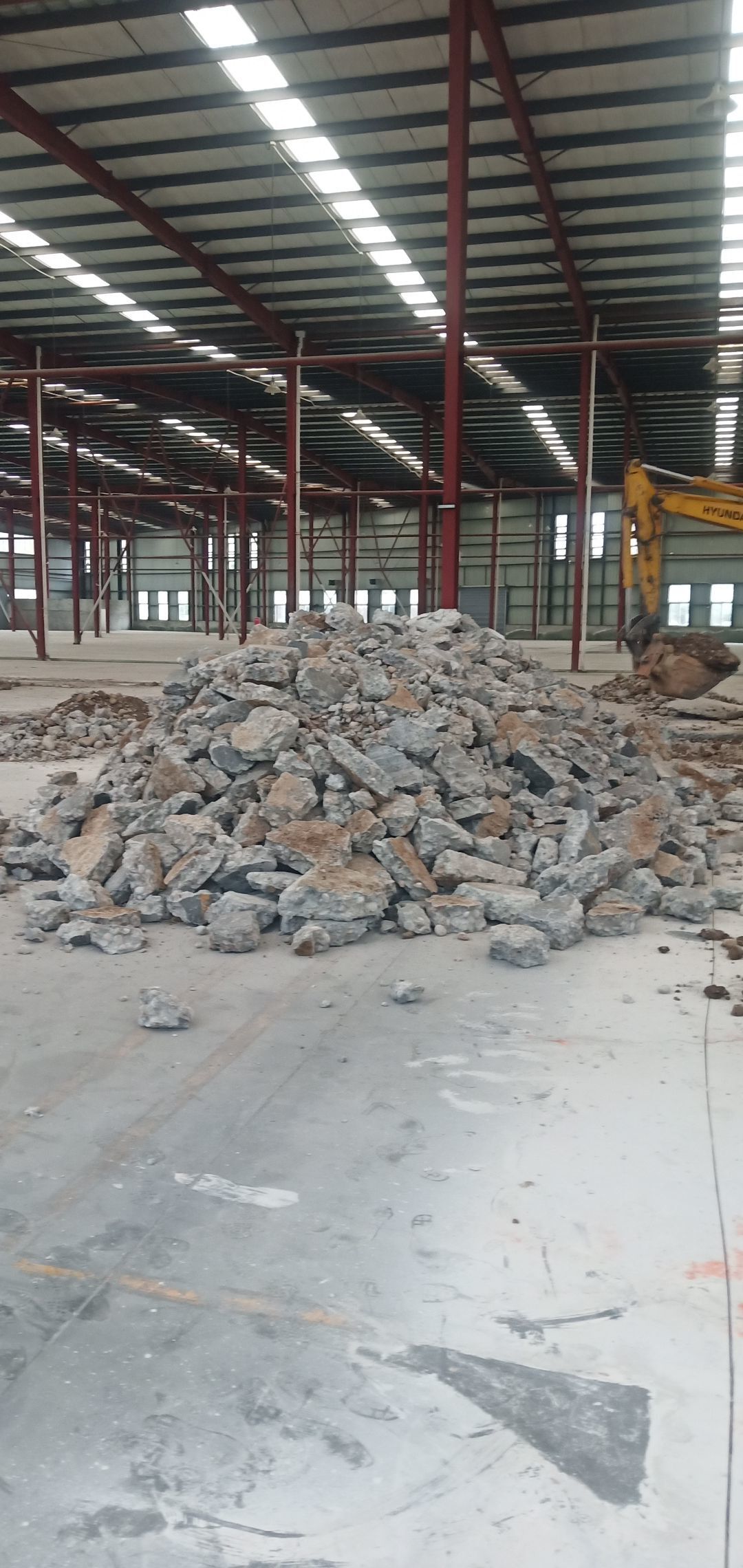

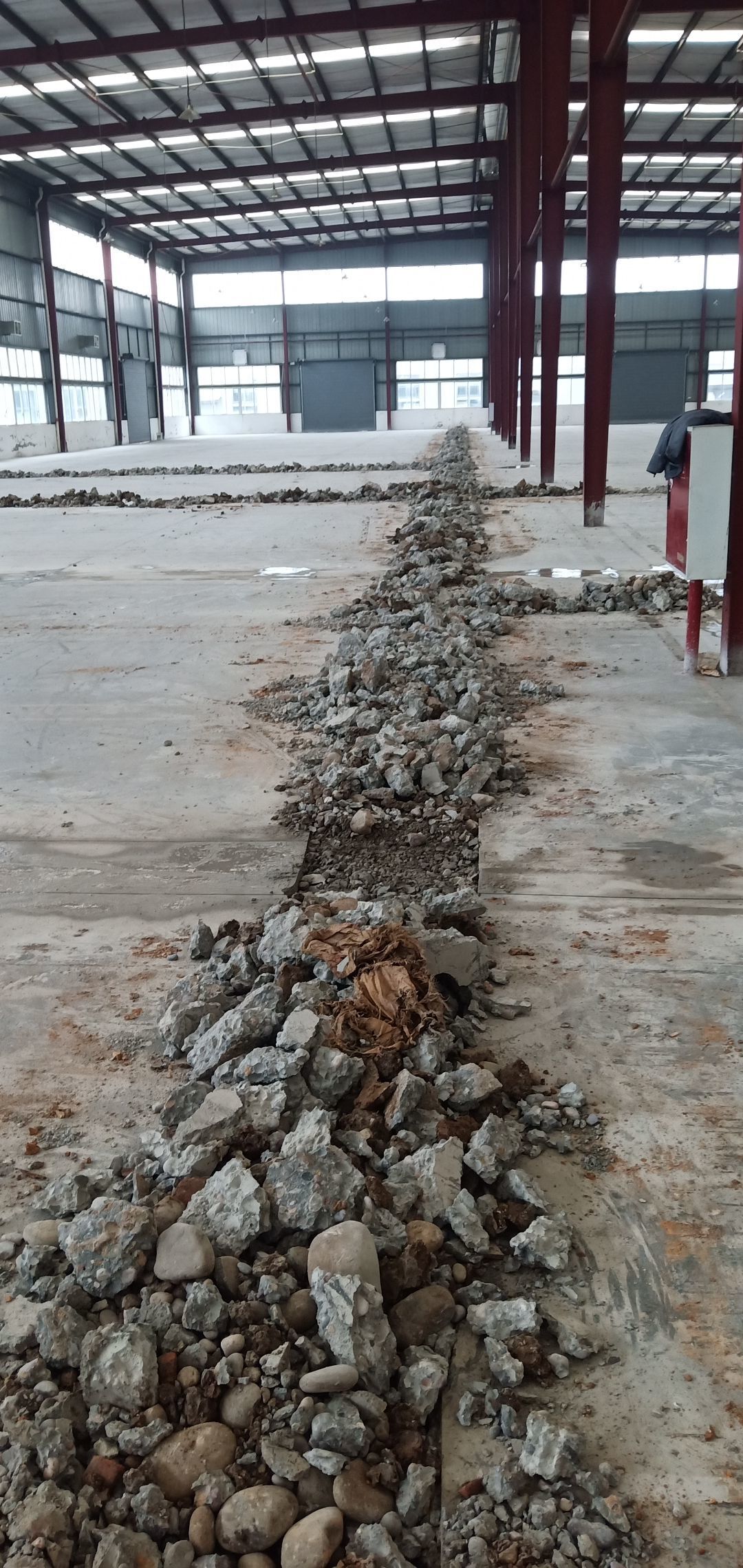

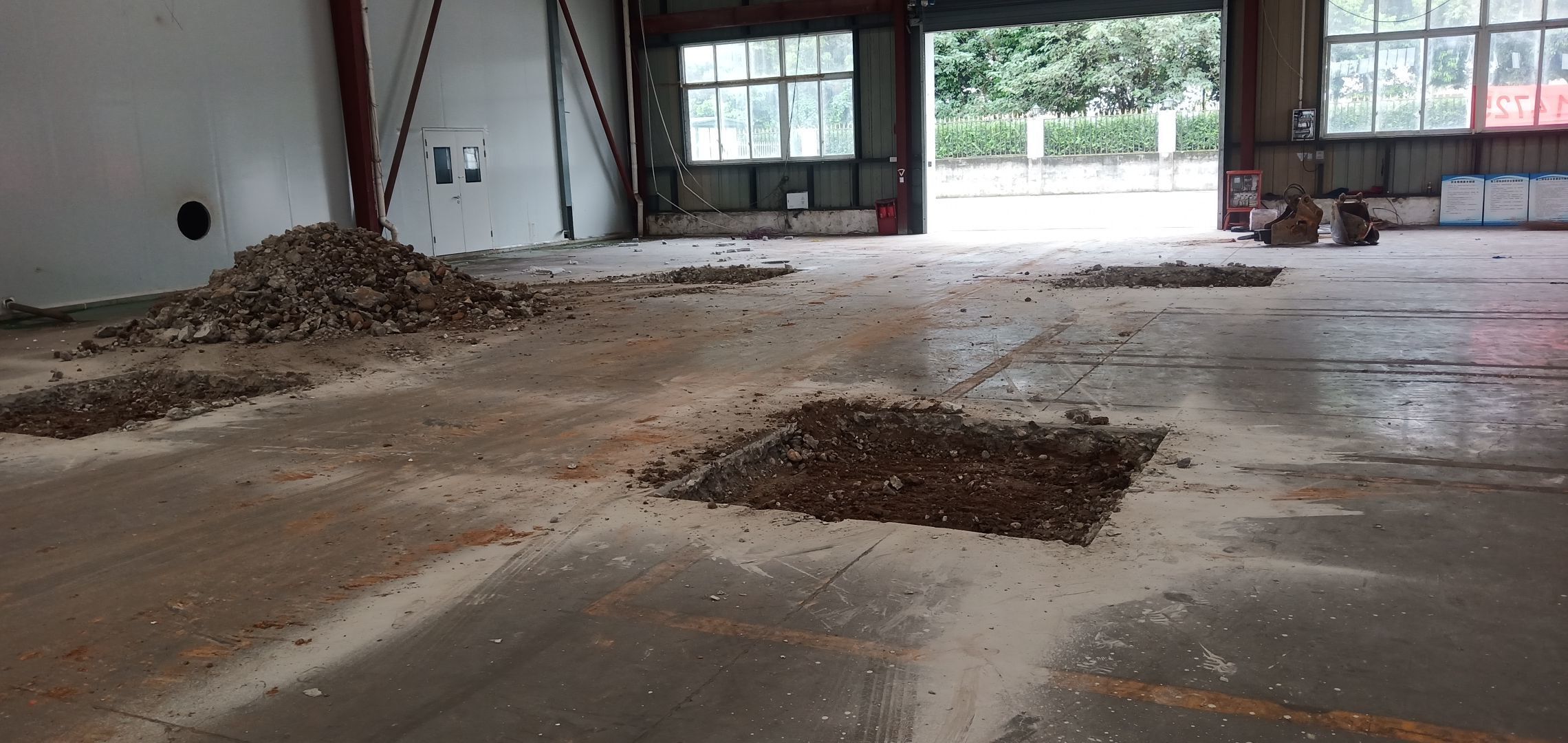

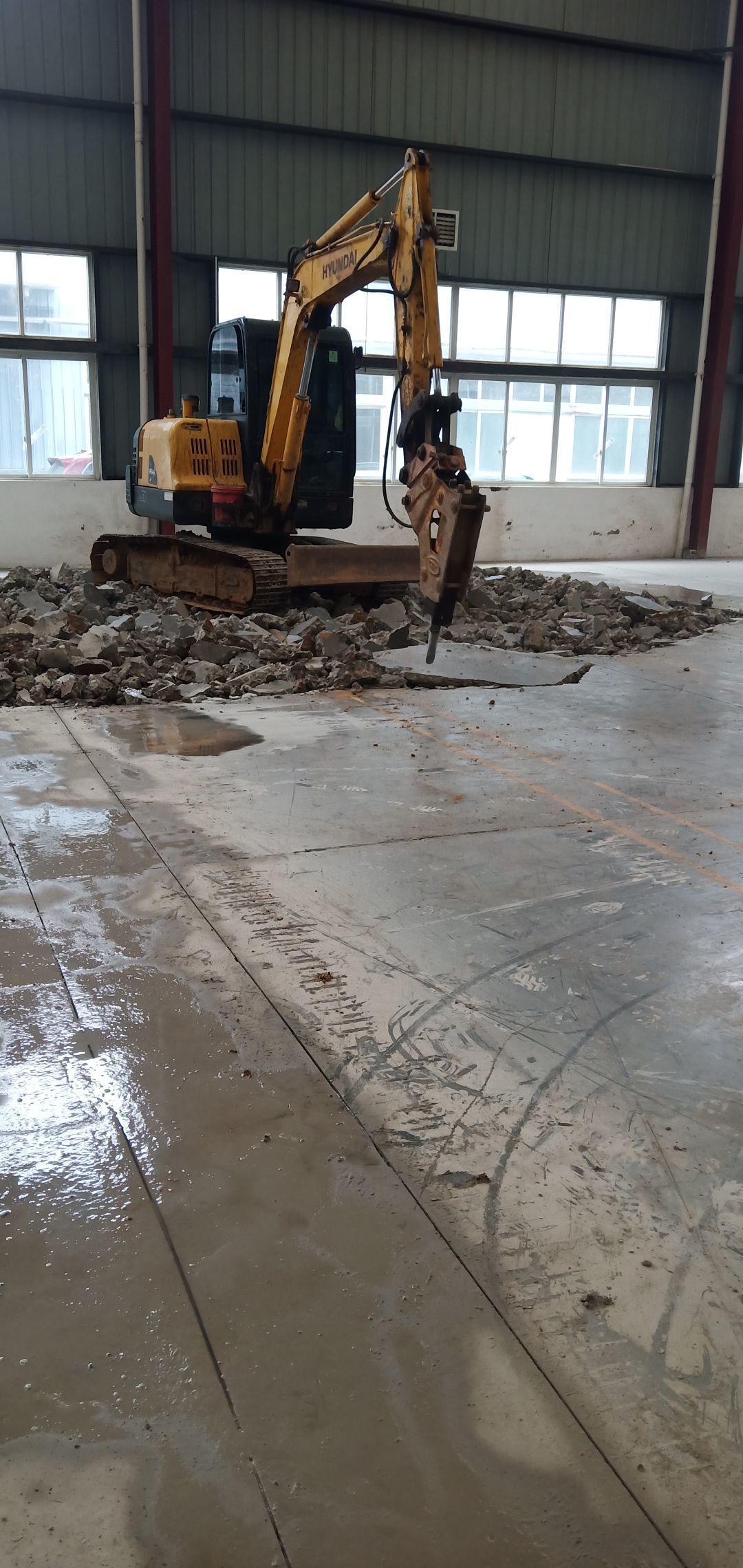

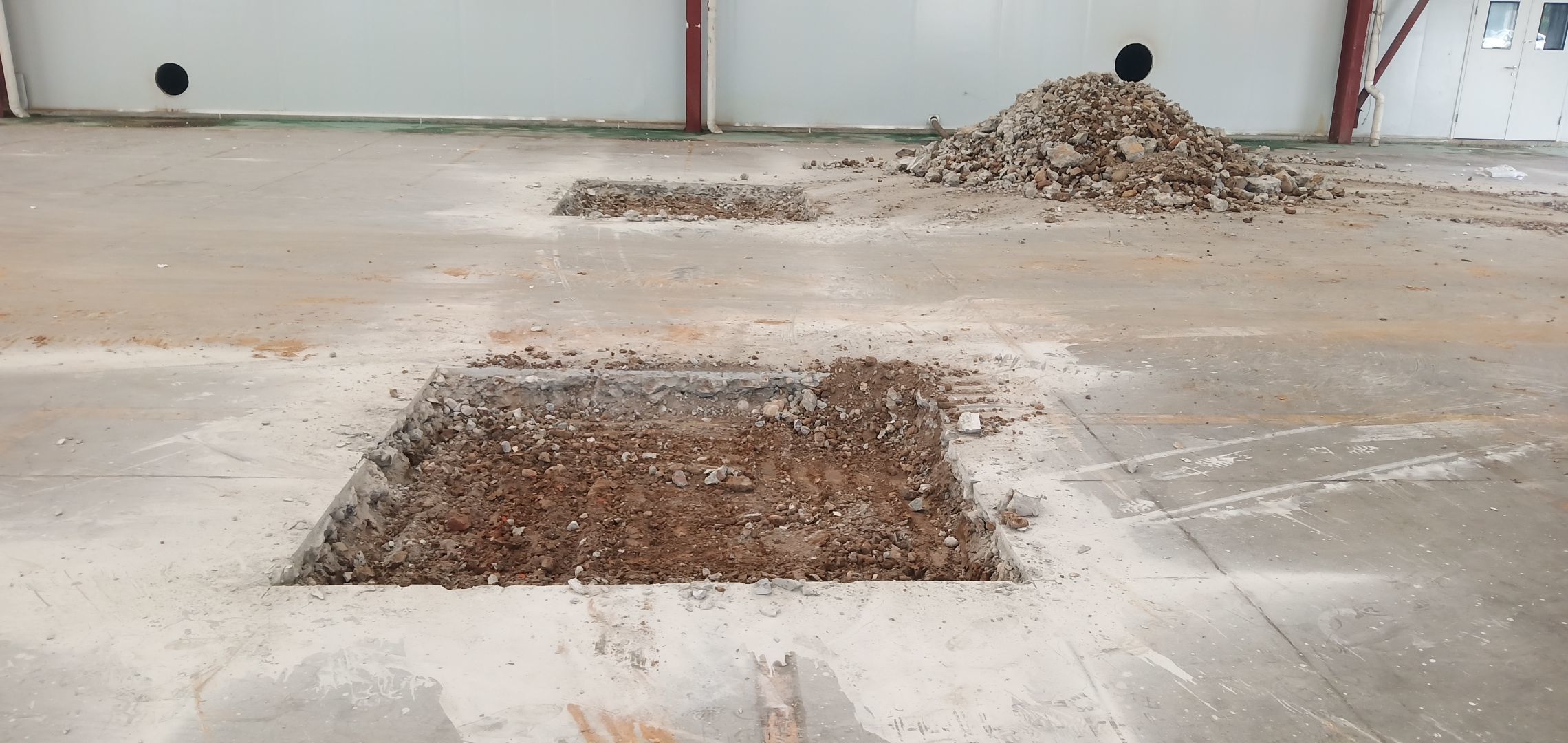

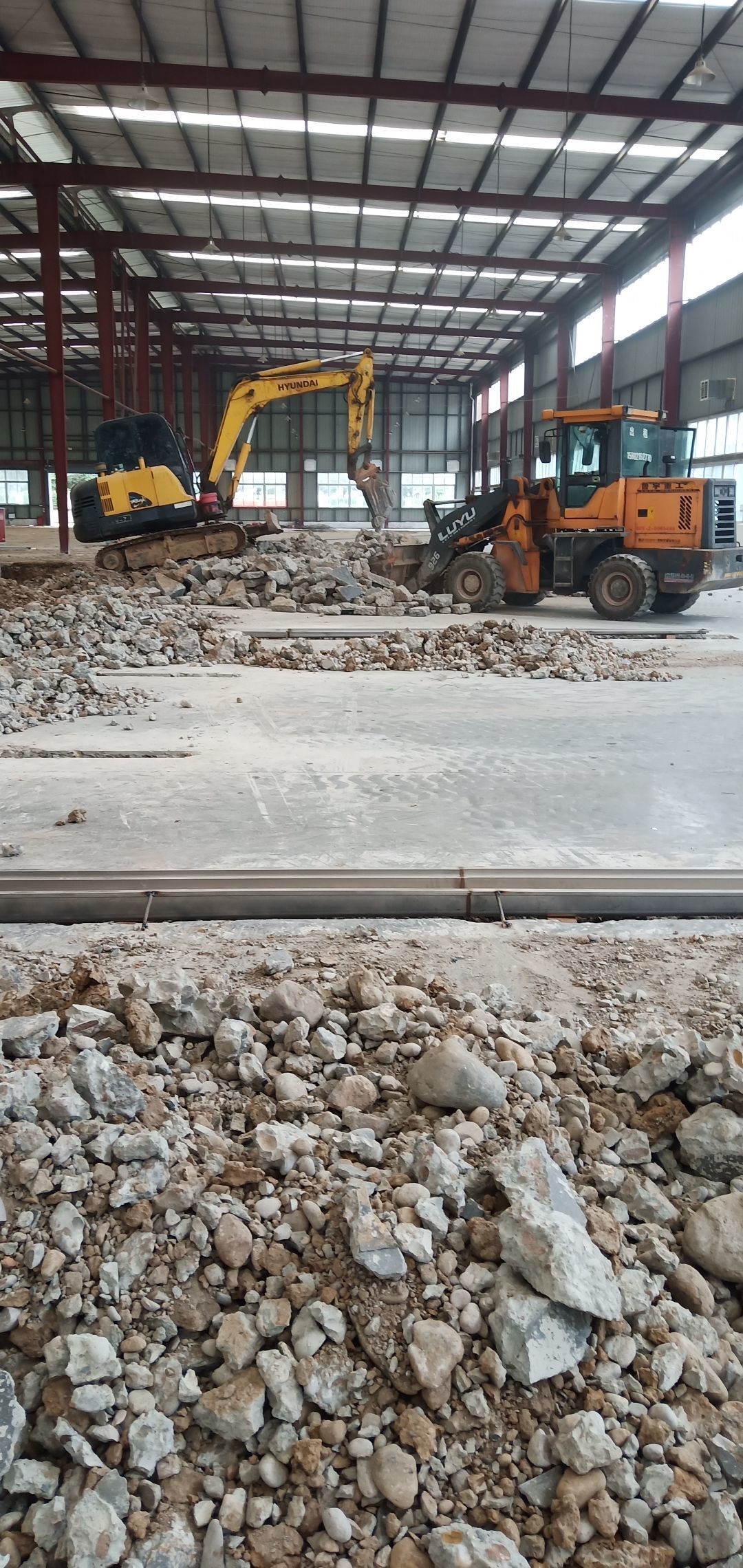

    切缝施工完成,挖排水管沟施工完成,刚结构基础施工完成

  • 2020-09-25 10:21:30

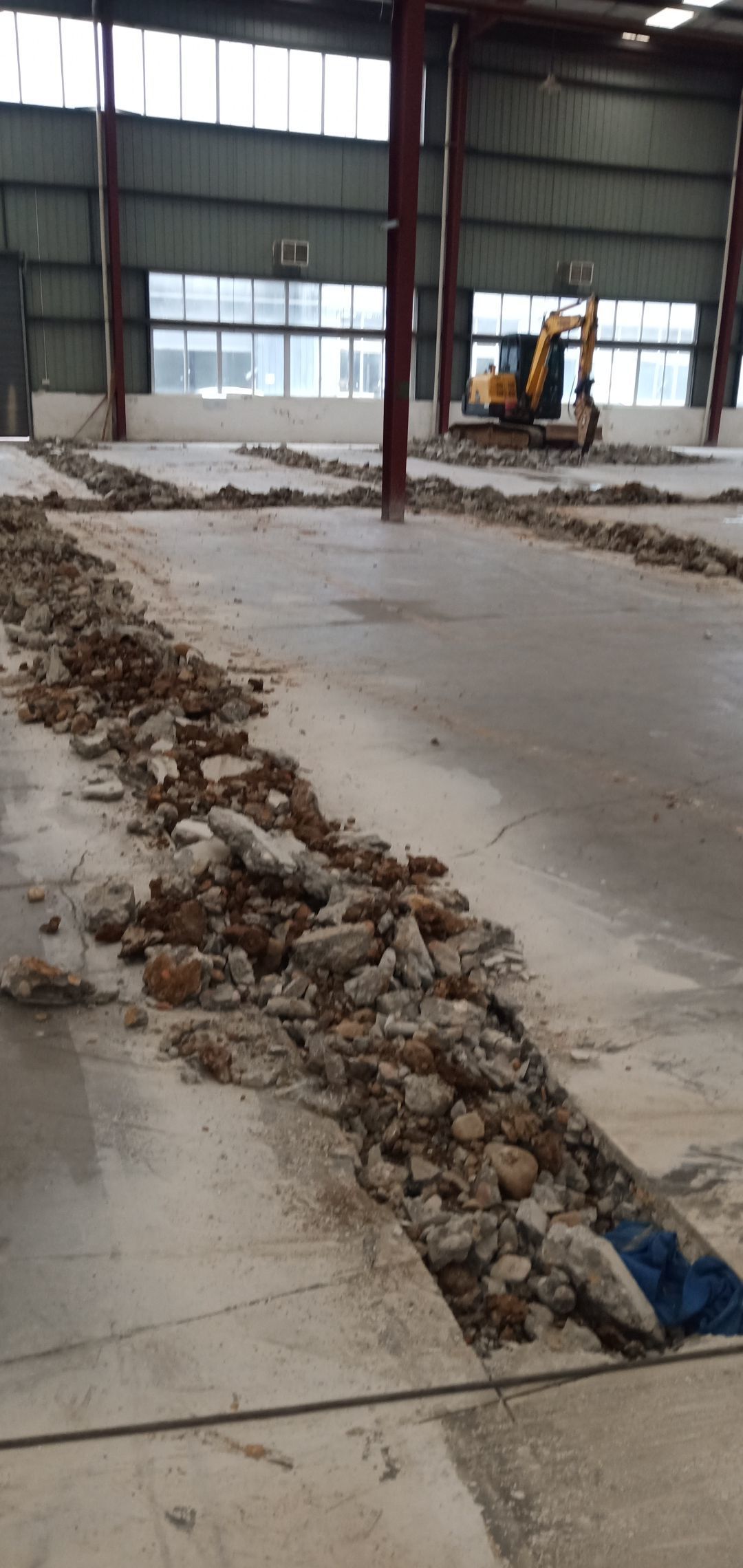

    排水沟切缝,破碎施工
