温江脱细胞项目

温江脱细胞项目

开工日期:2020-09-29

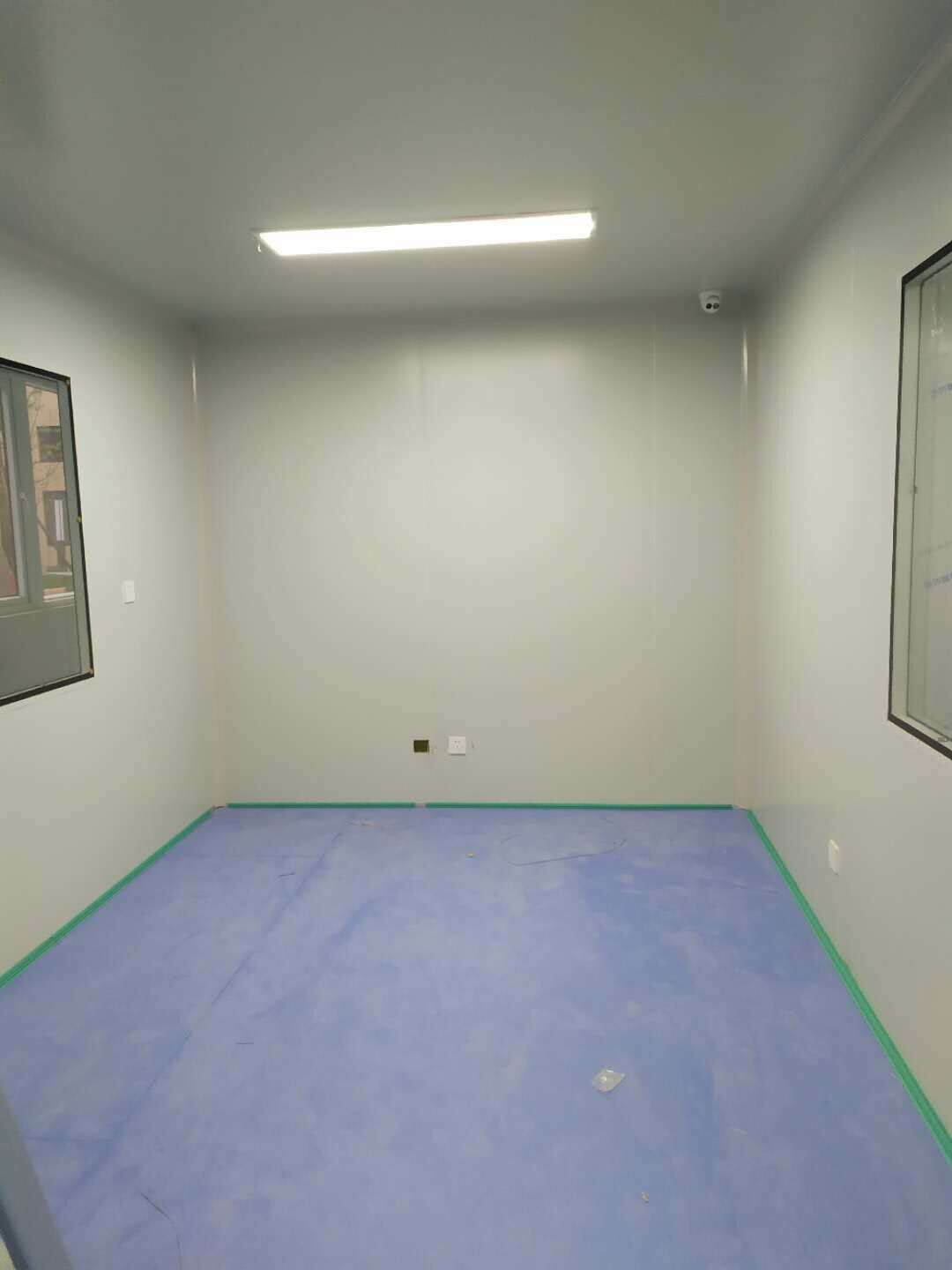

华盛兴邦承接温江脱细胞项目,厂房设计,厂房装修项目,项目3200平米。主要产品:三类医疗器械脱细胞产品万级净化。经营范围包括生物技术推广服务、技术开发、技术转让、技术咨询、技术服务;生产、销售:医疗器械、药品。

建厂找华盛兴邦,咨询热线:181-0821-4725

浏览
查看更多

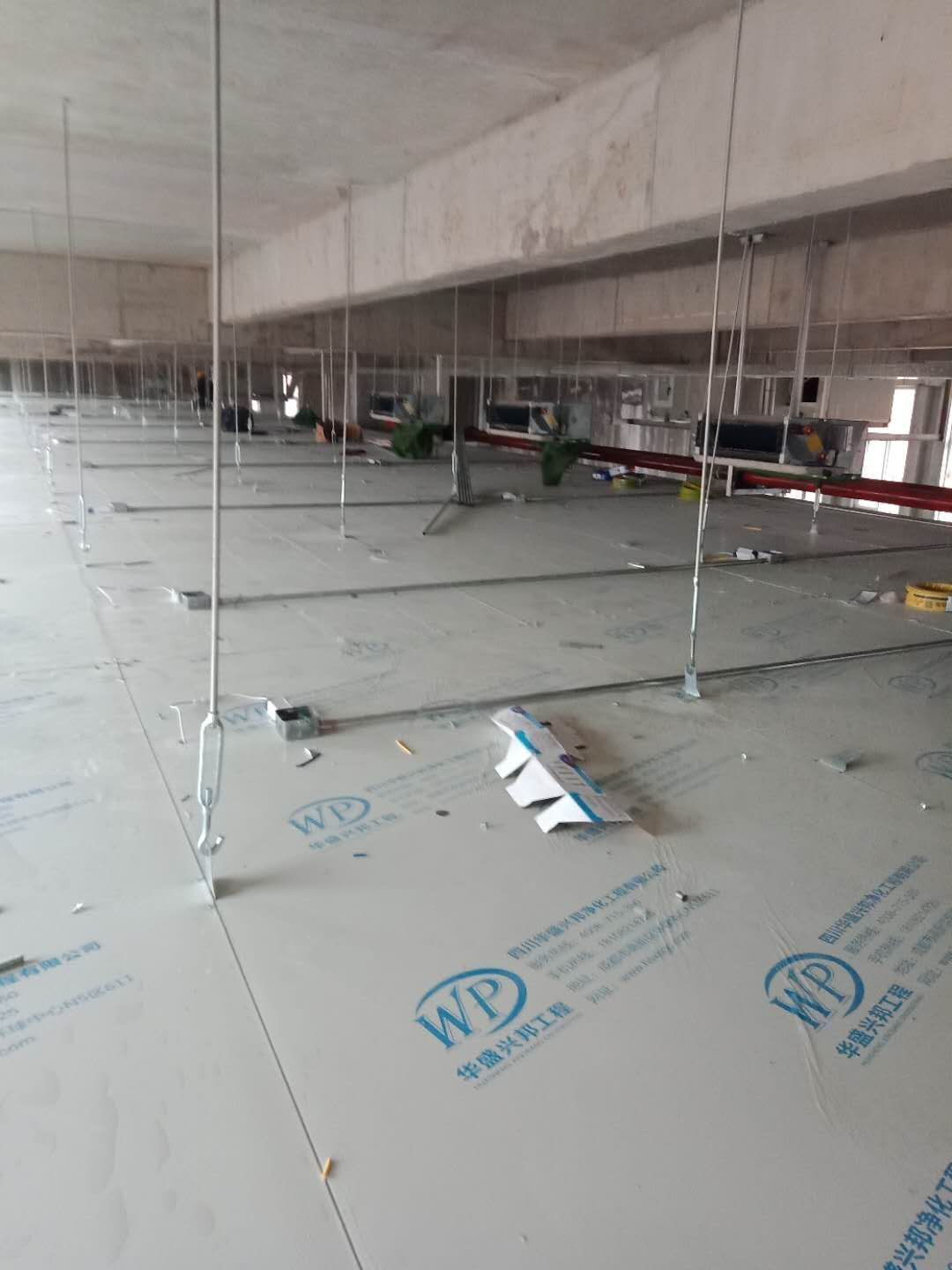

工程进度

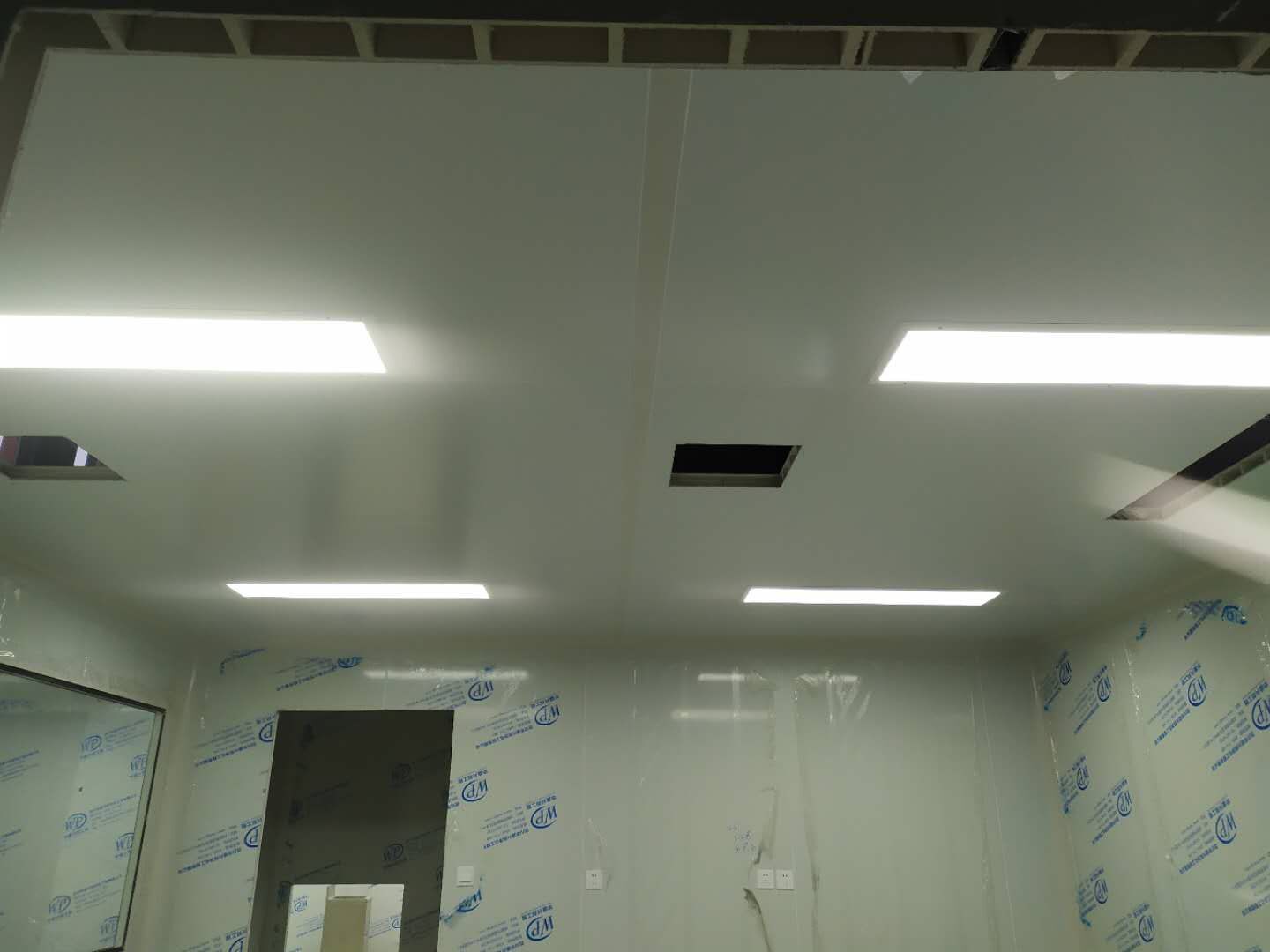

  • 2021-01-04 16:00:59

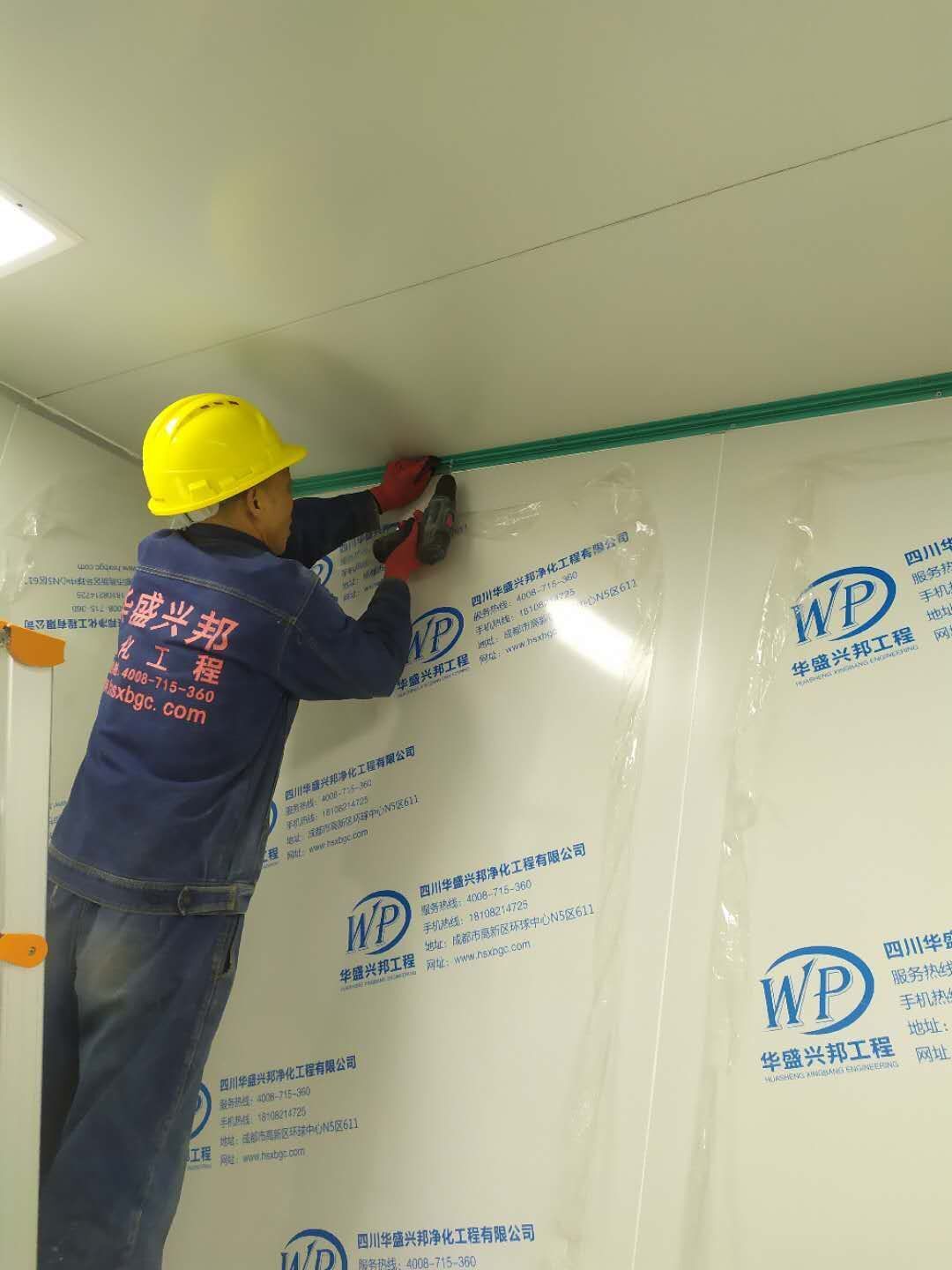

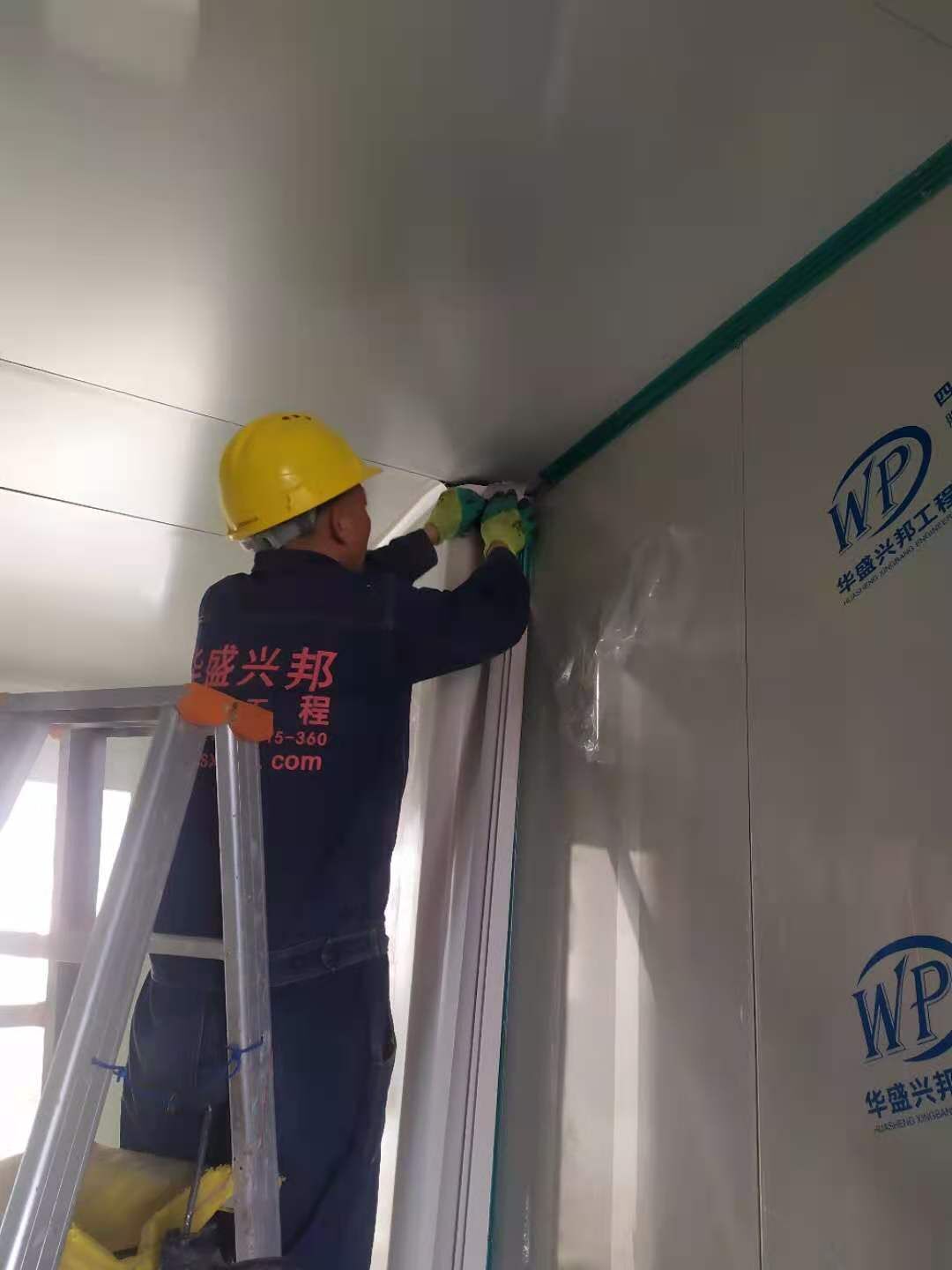

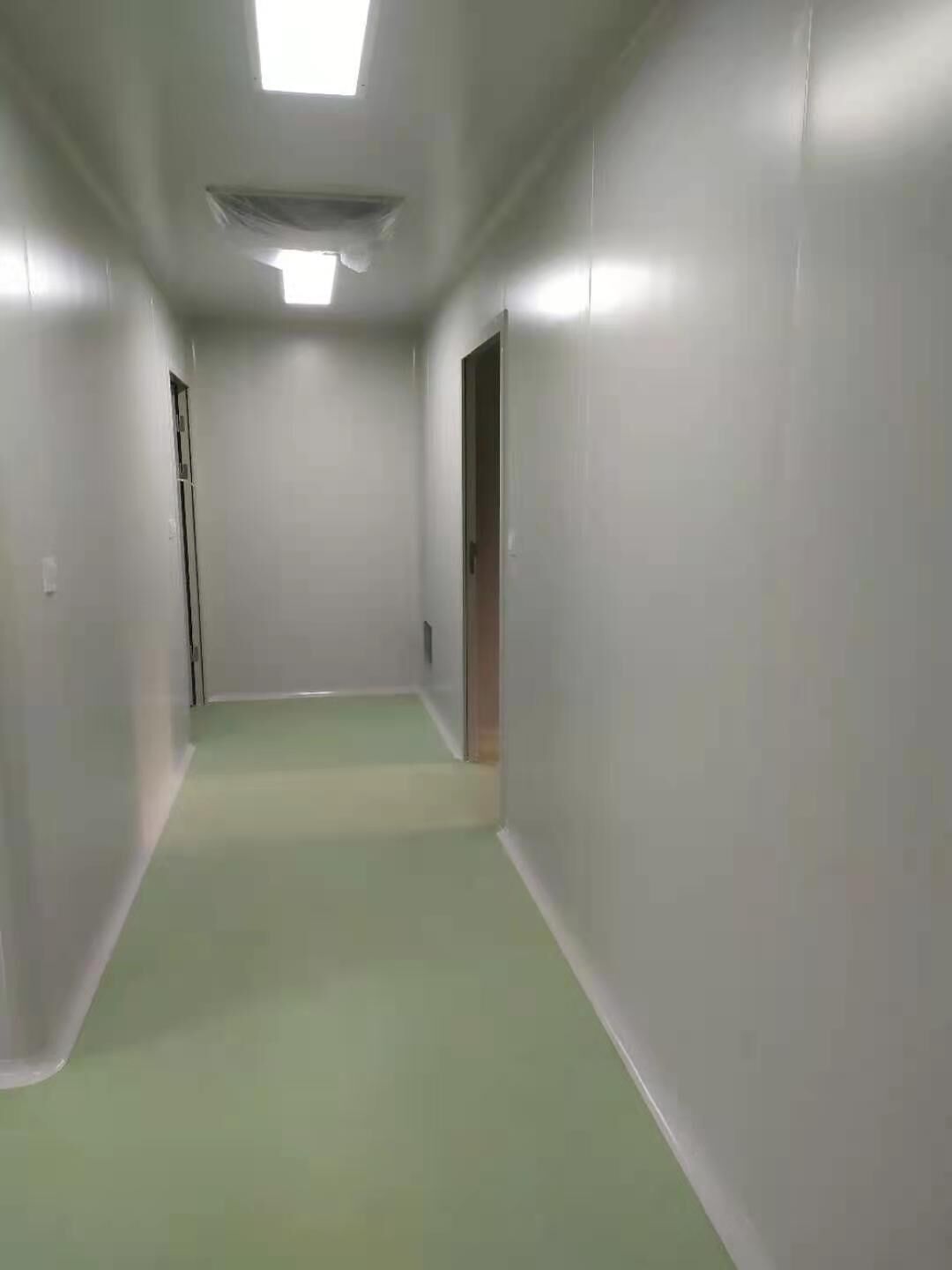

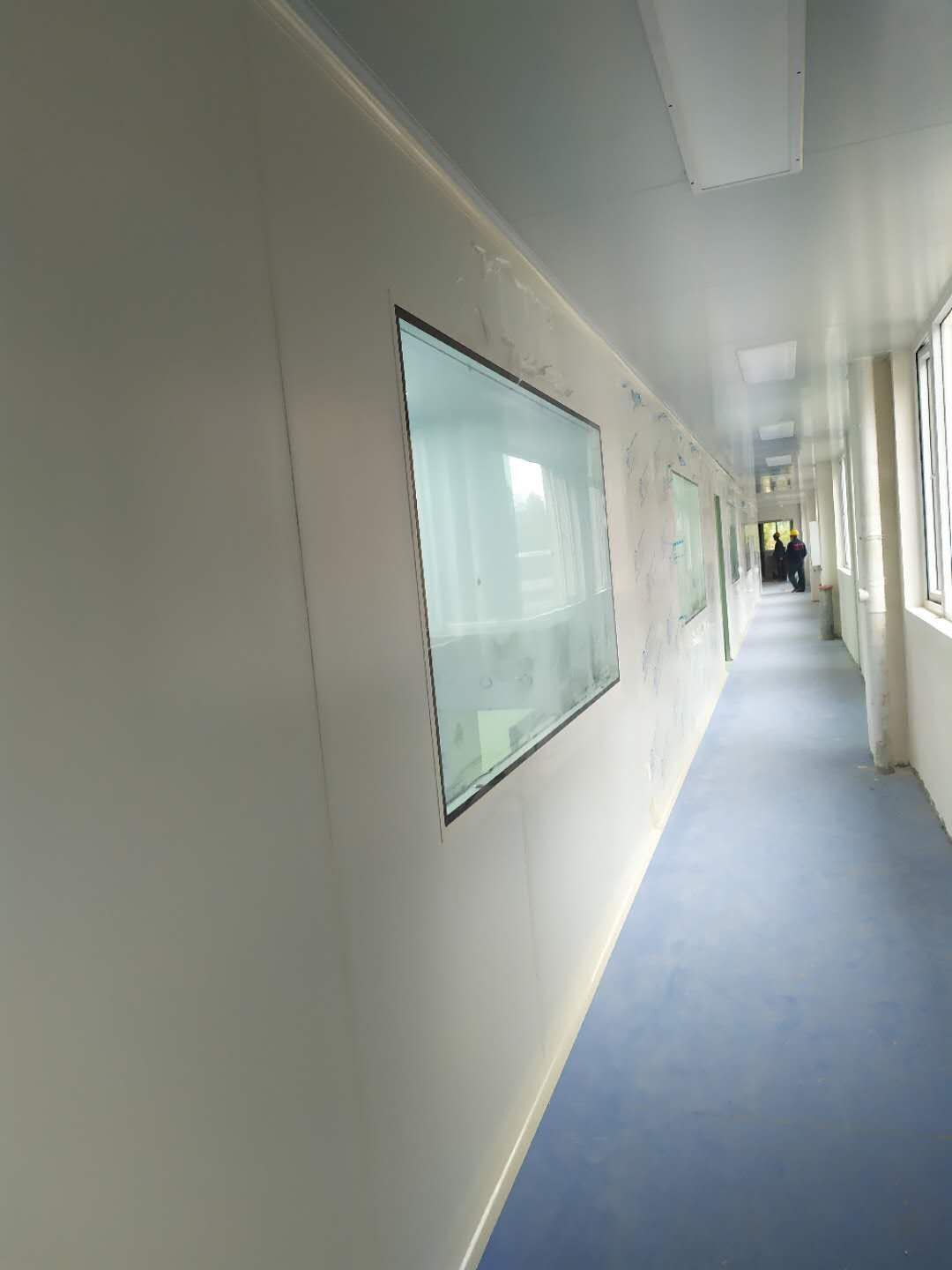

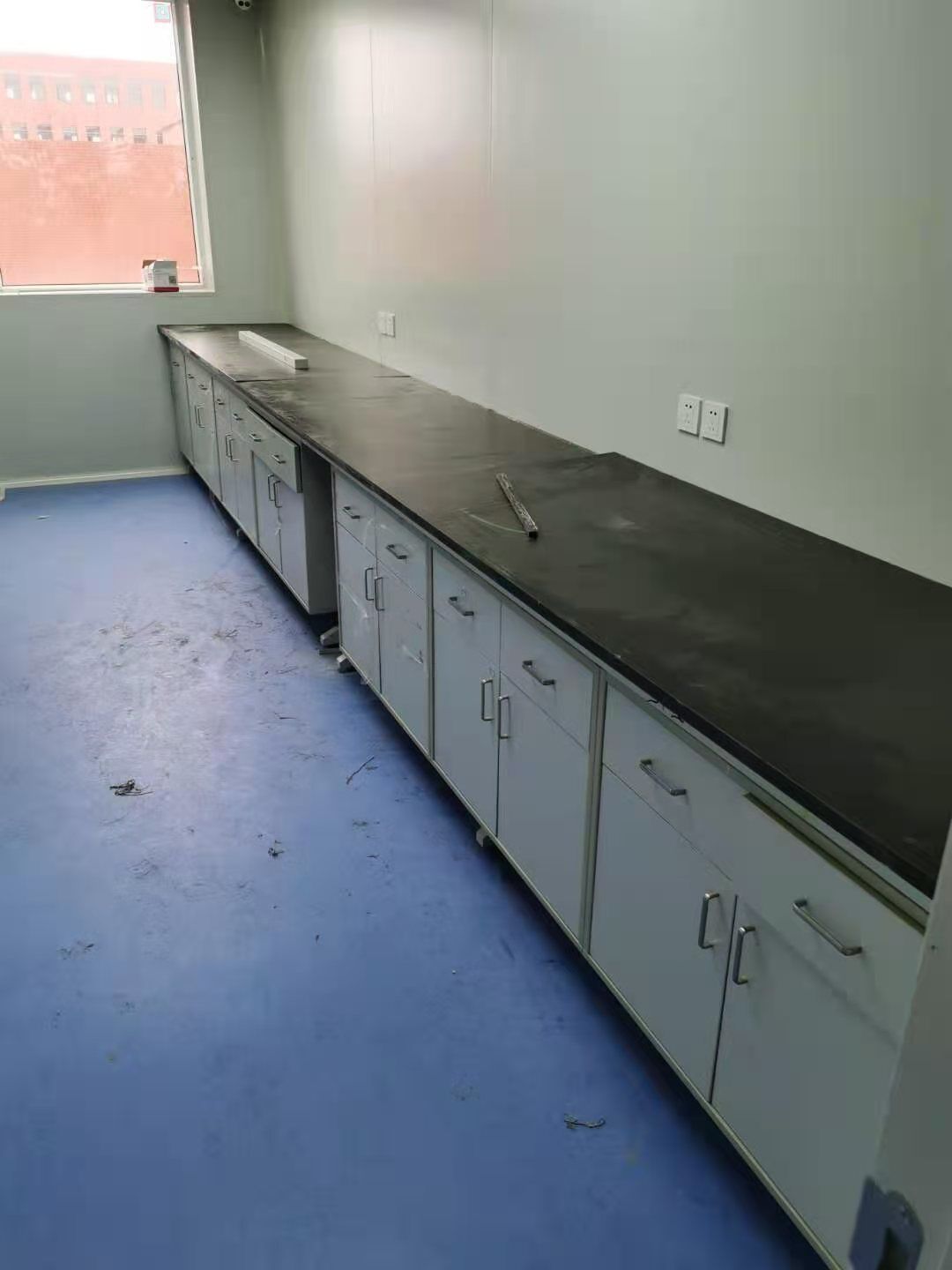

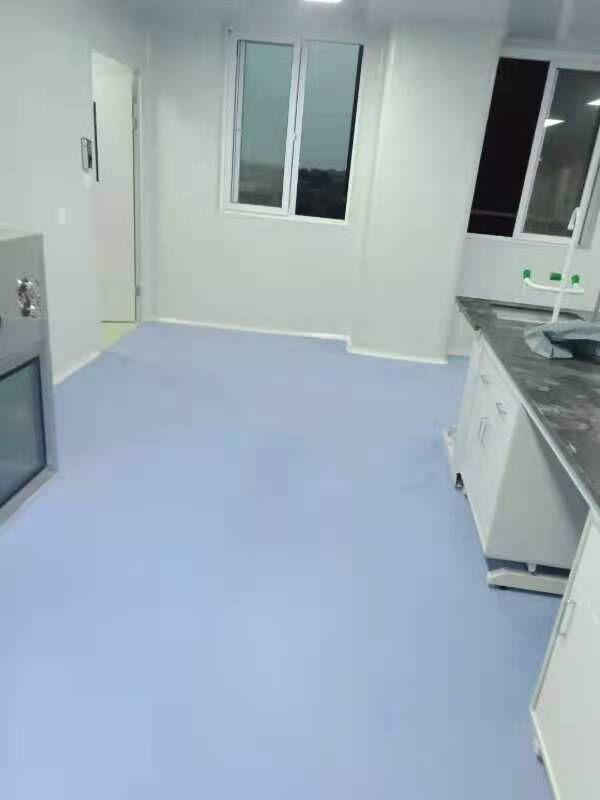

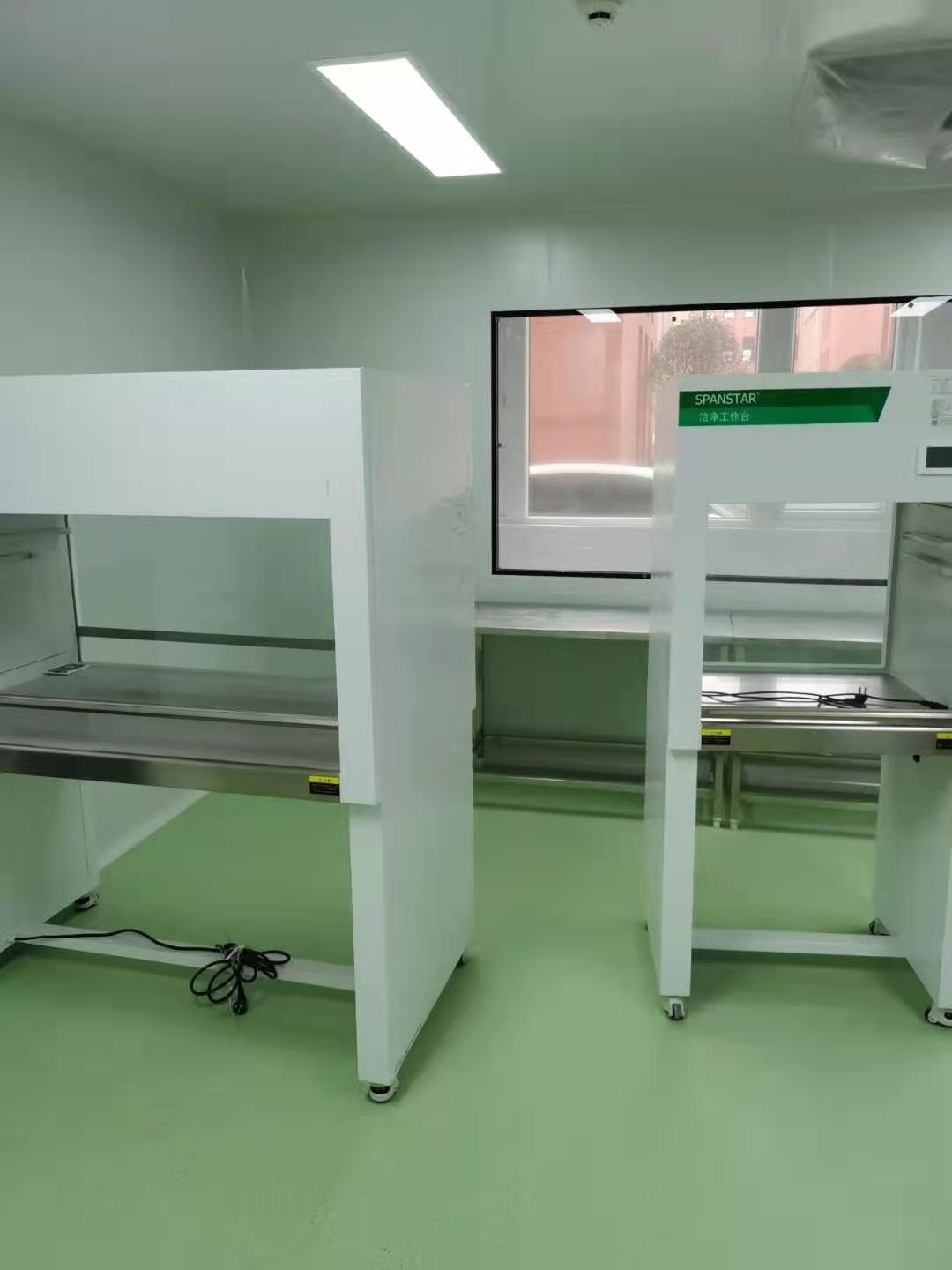

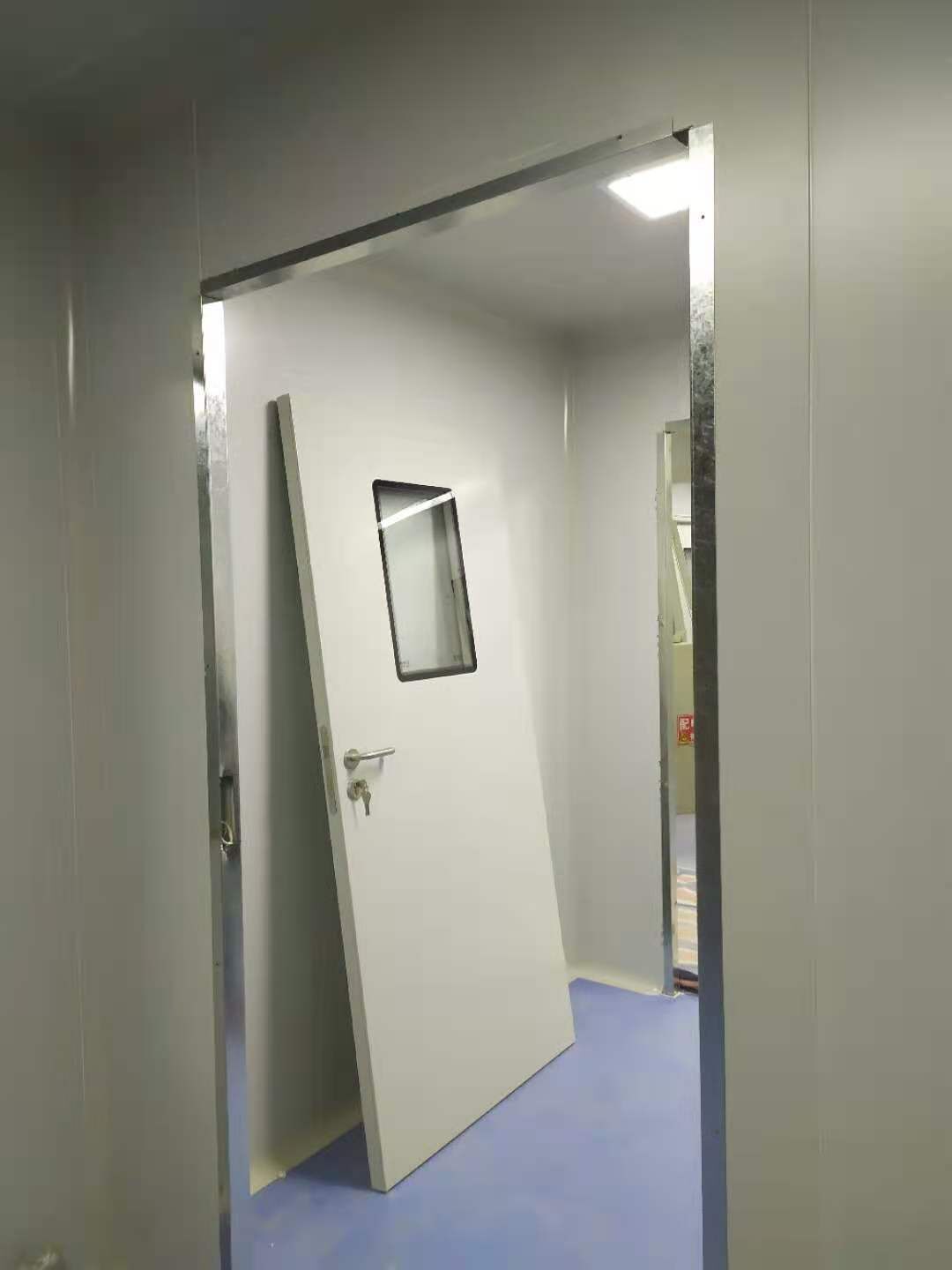

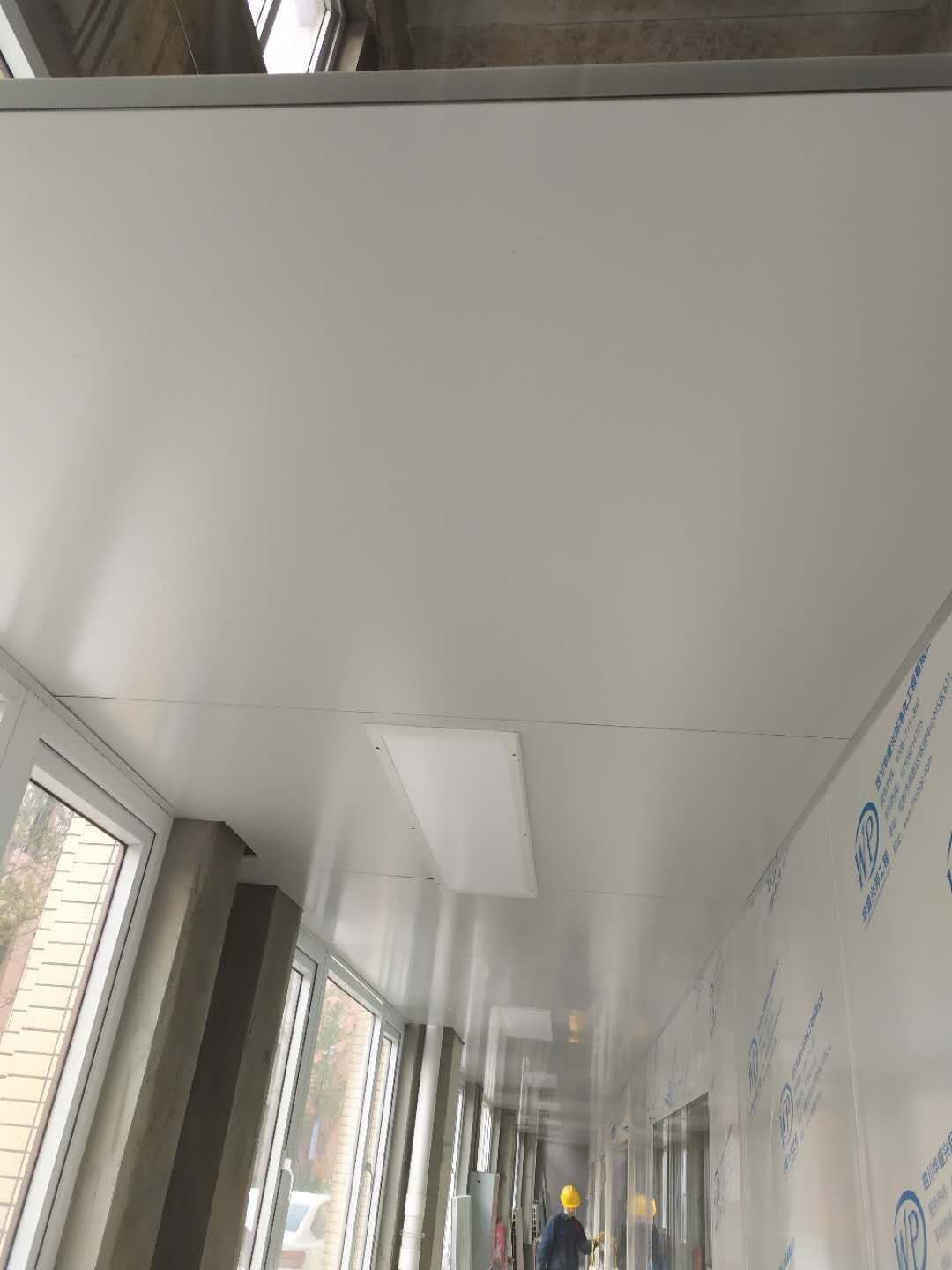

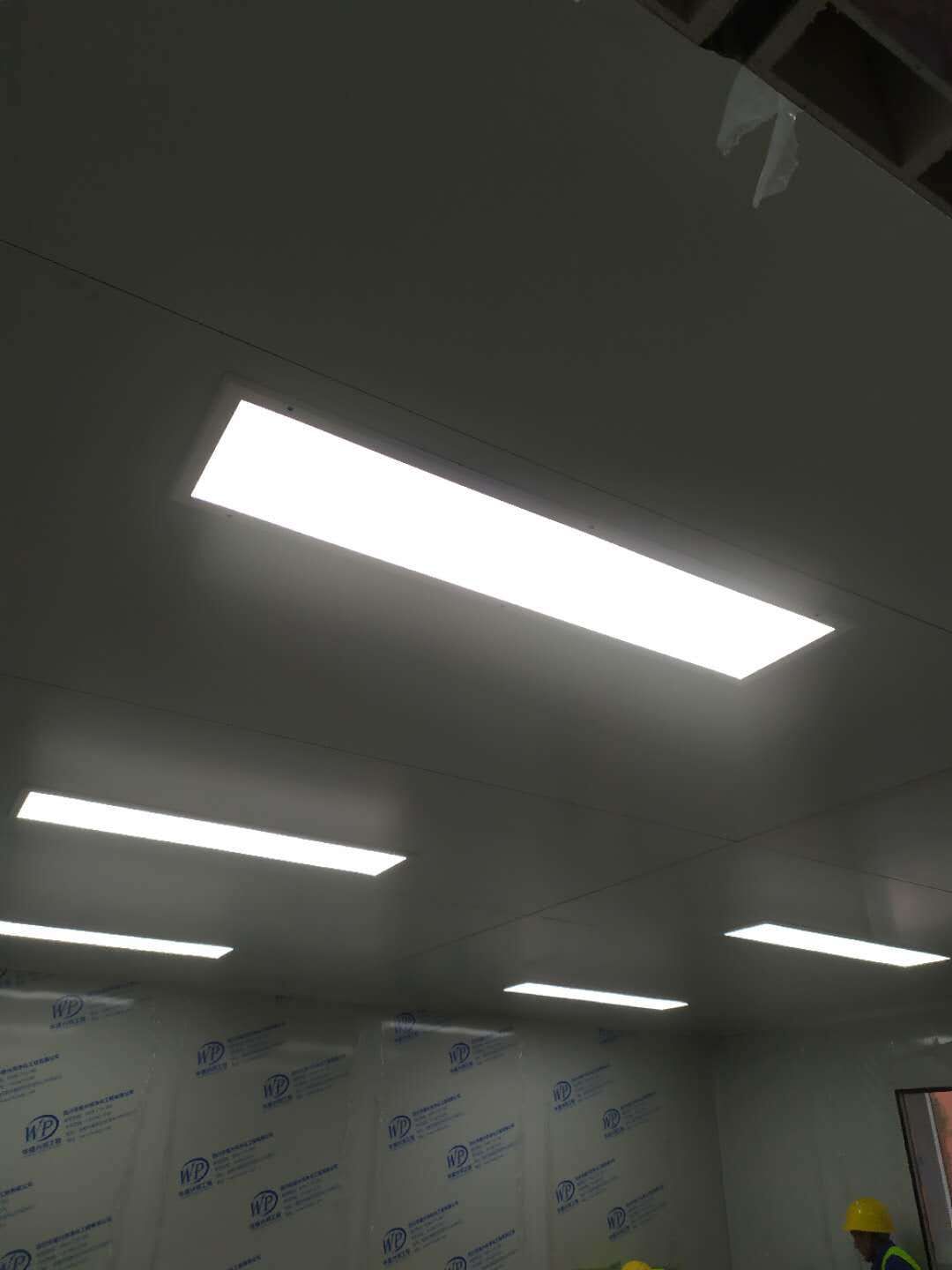

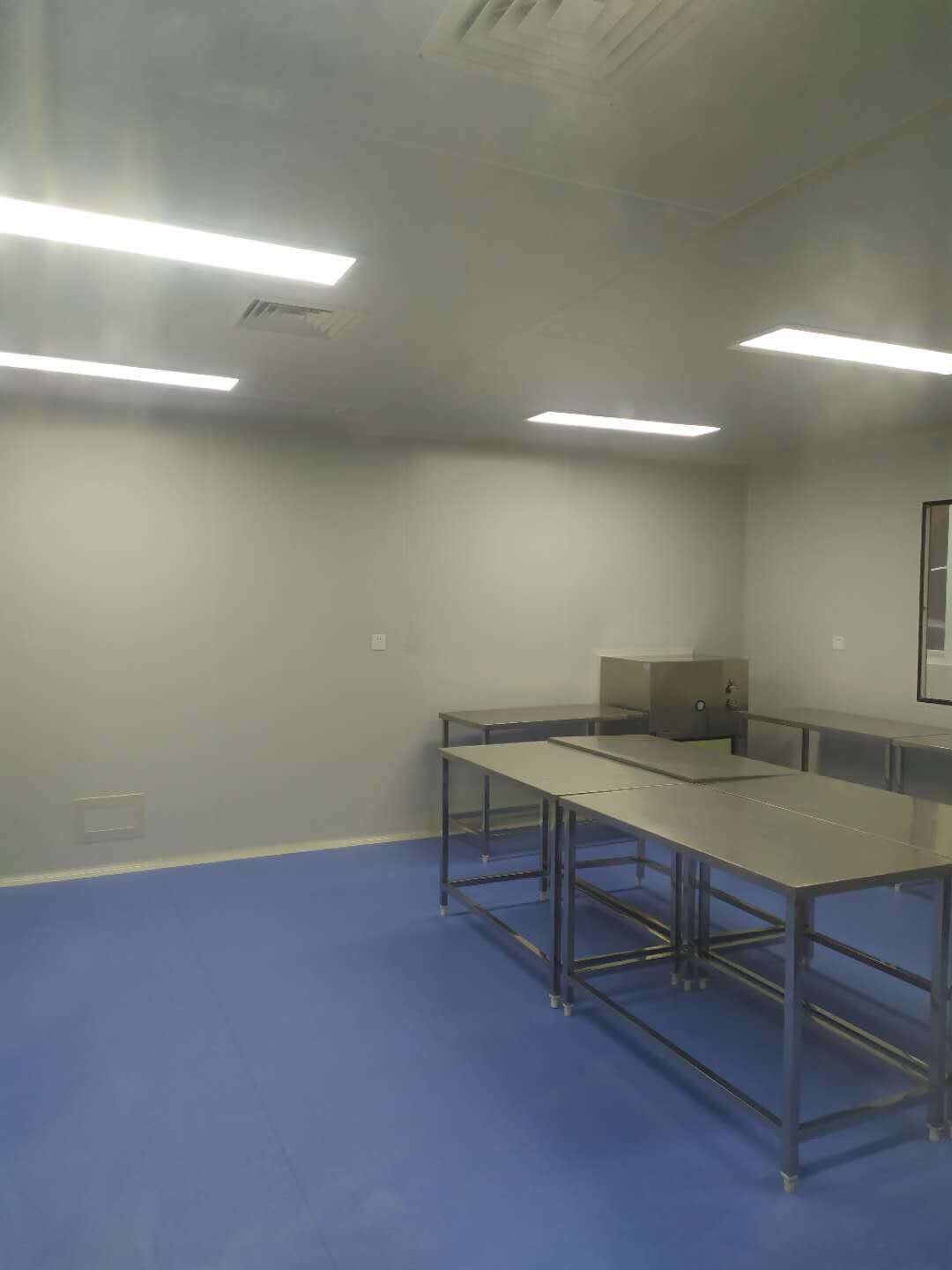

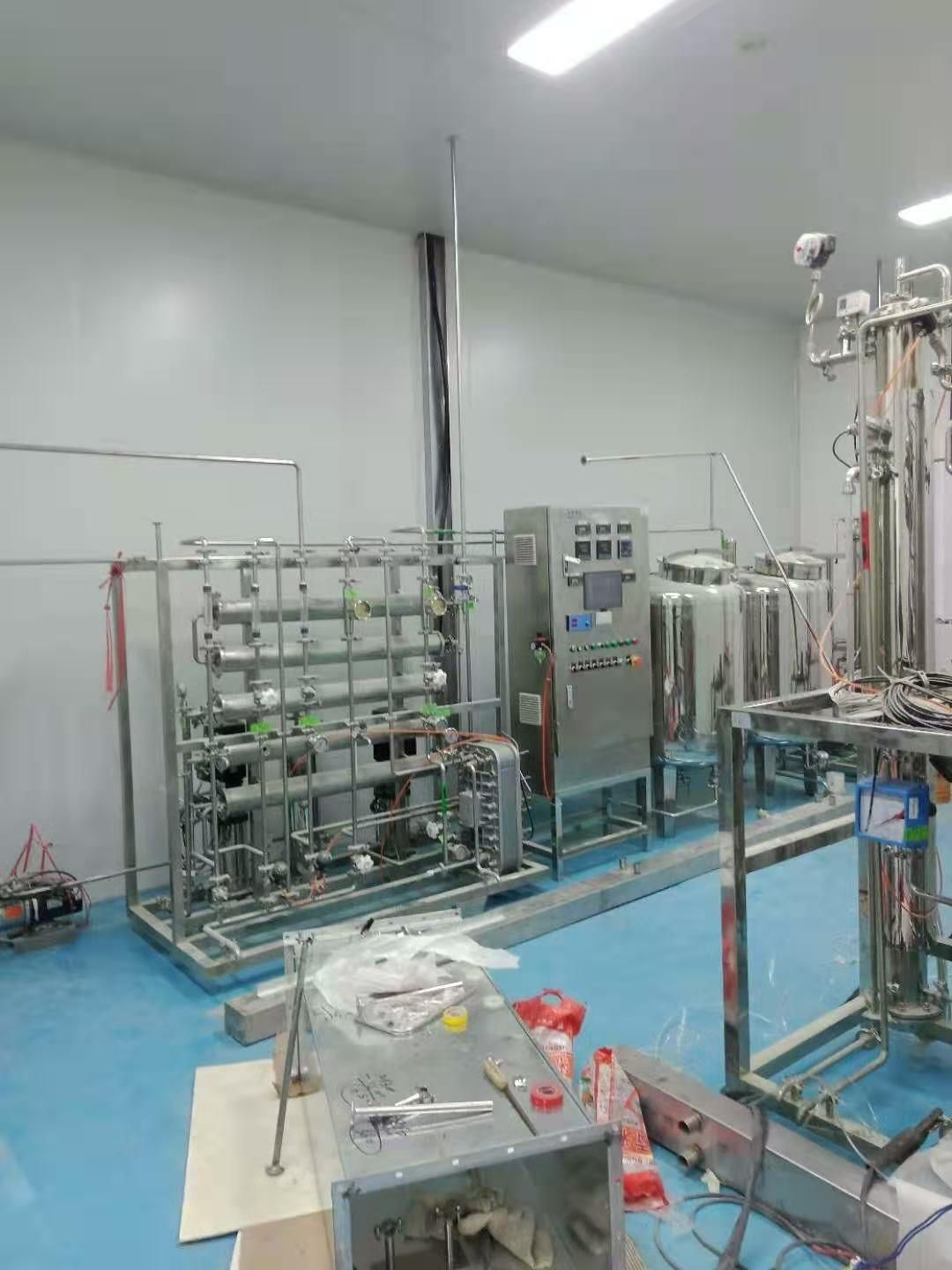

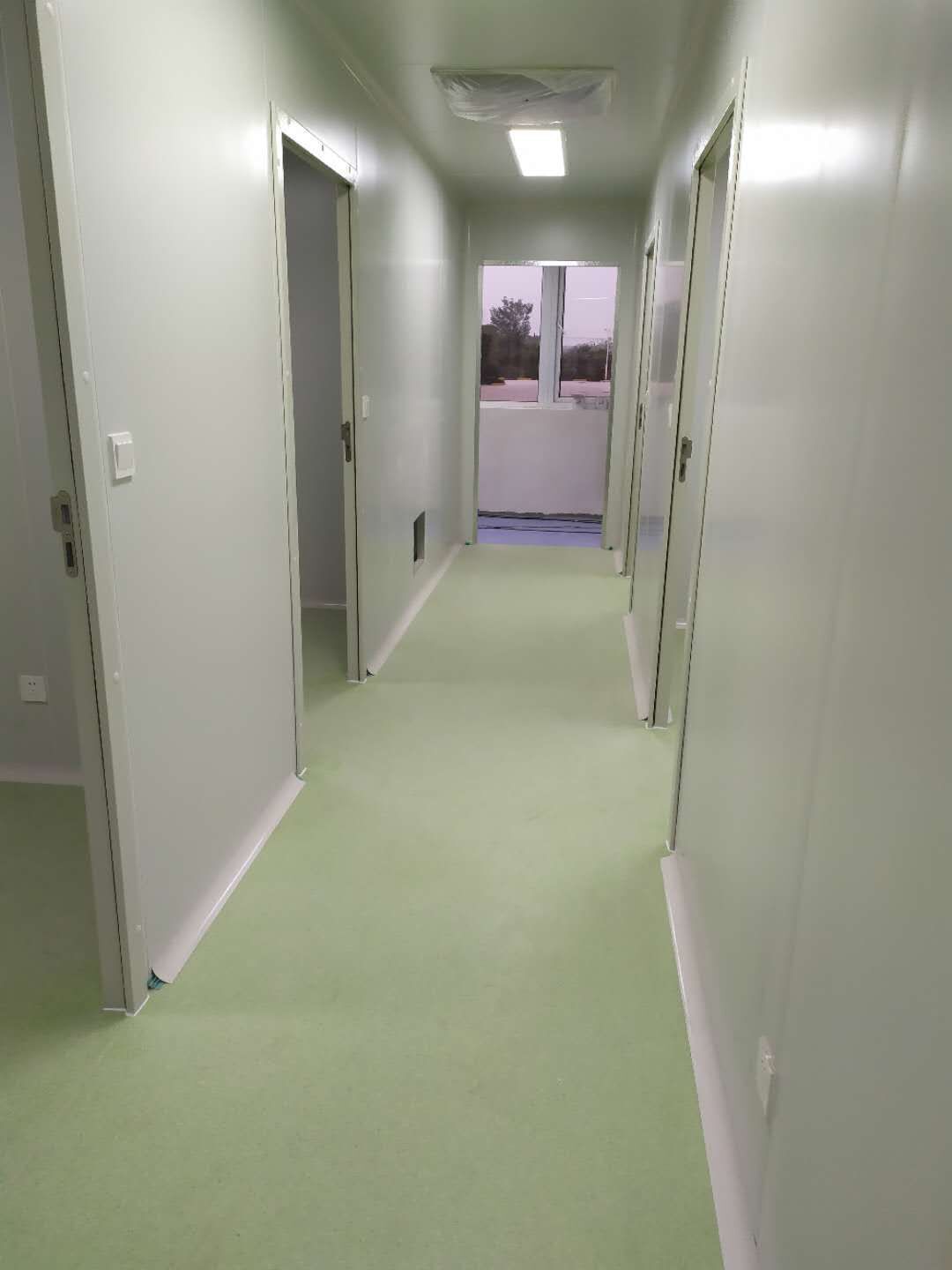

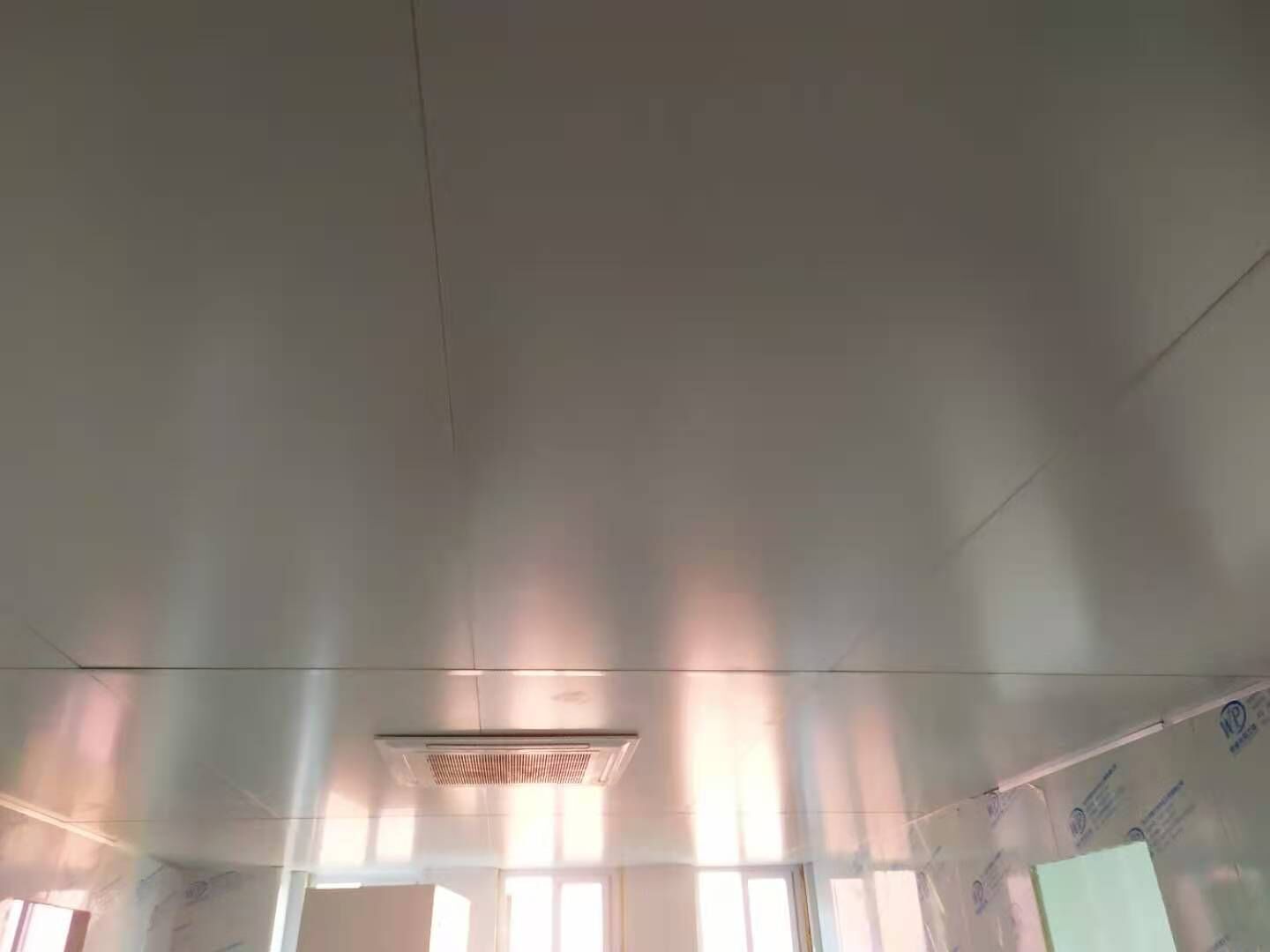

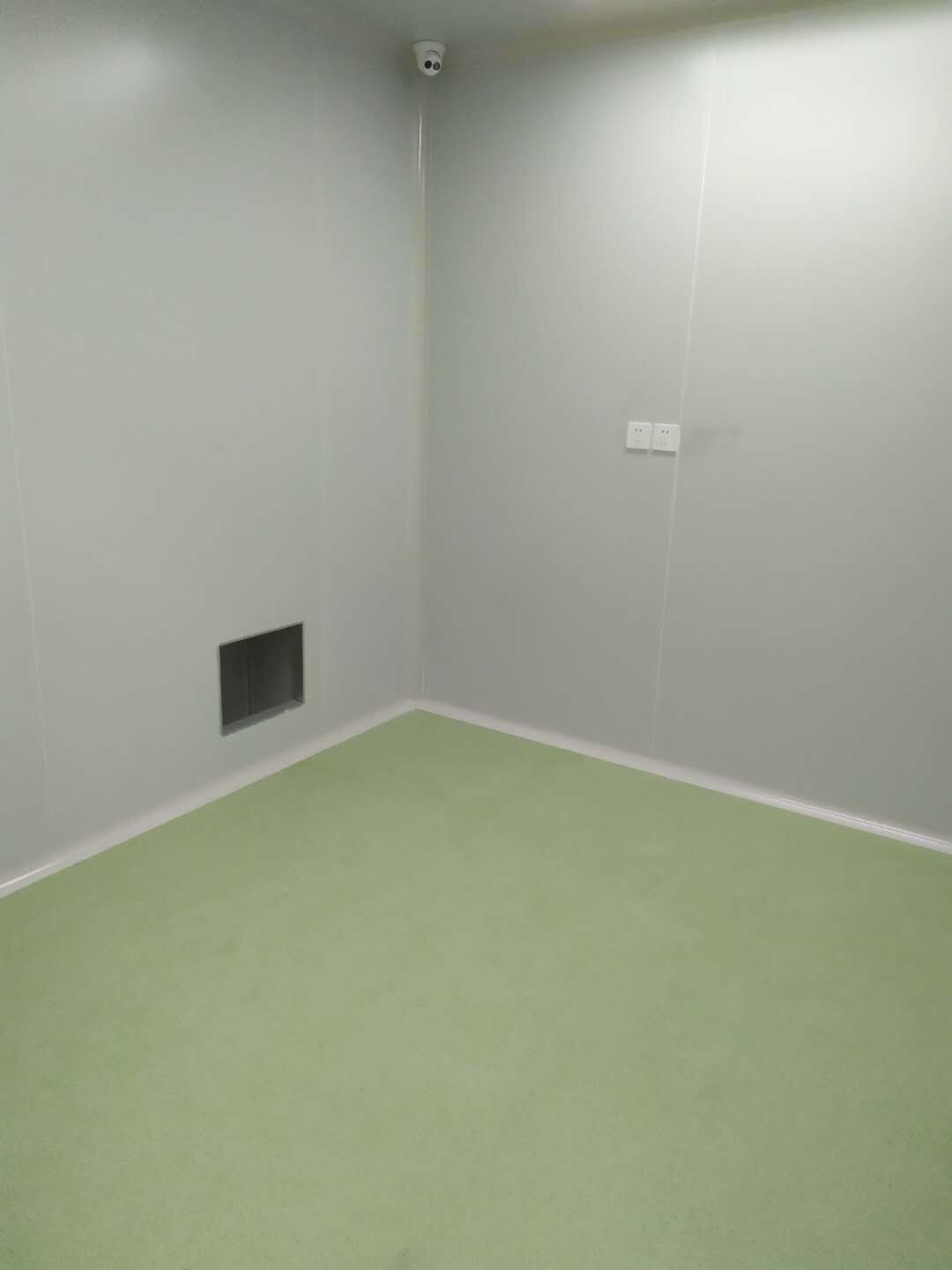

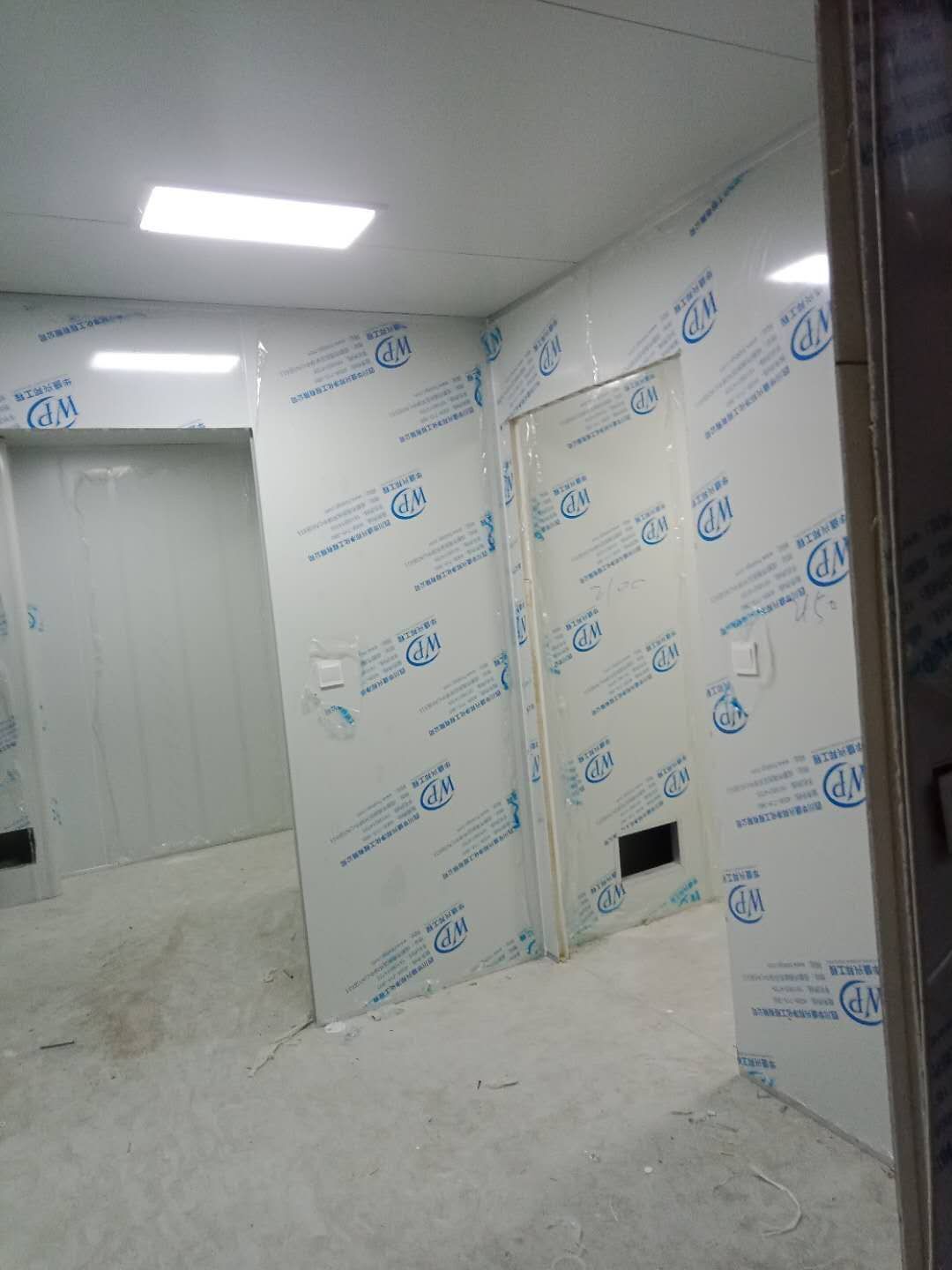

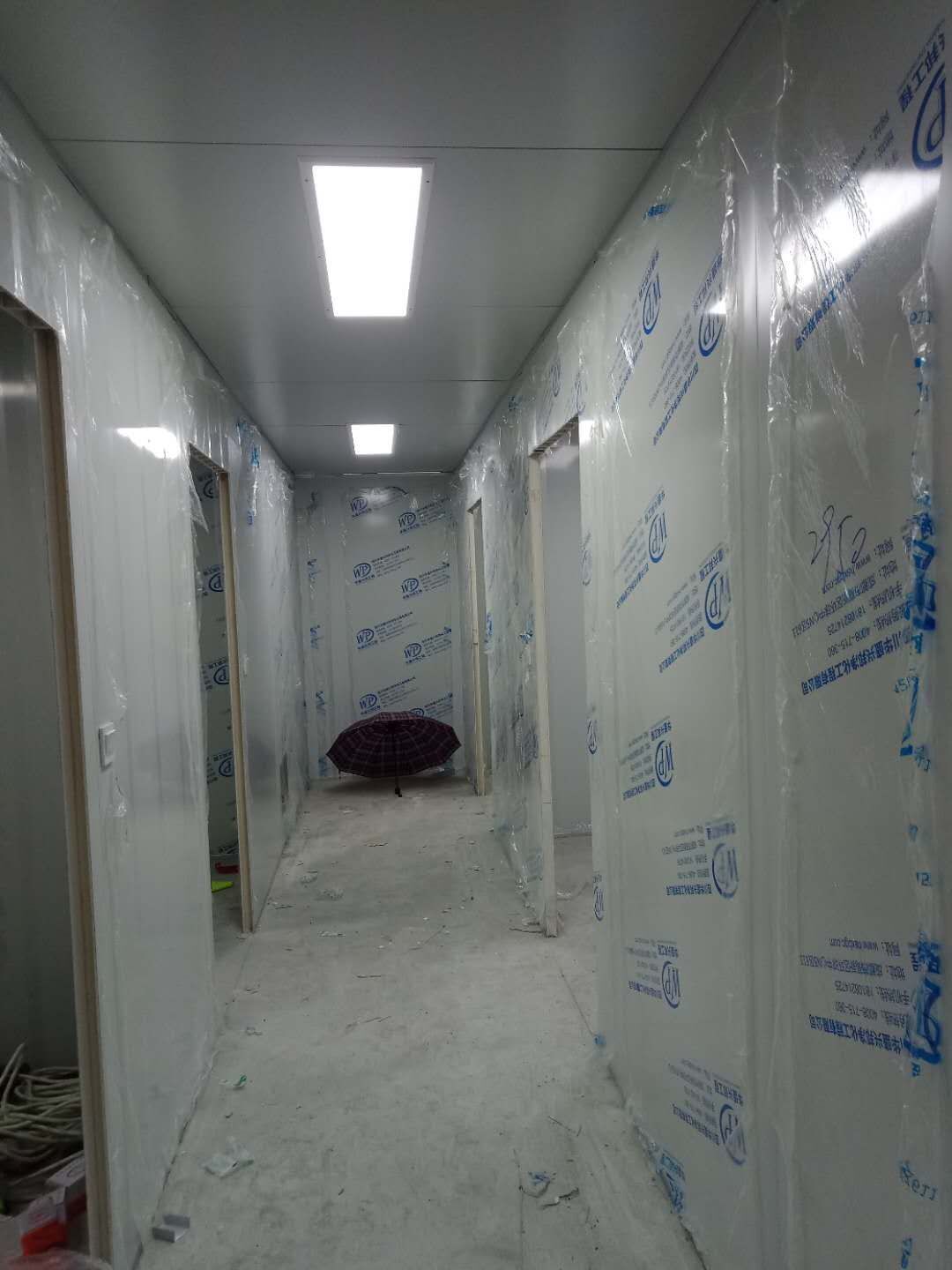

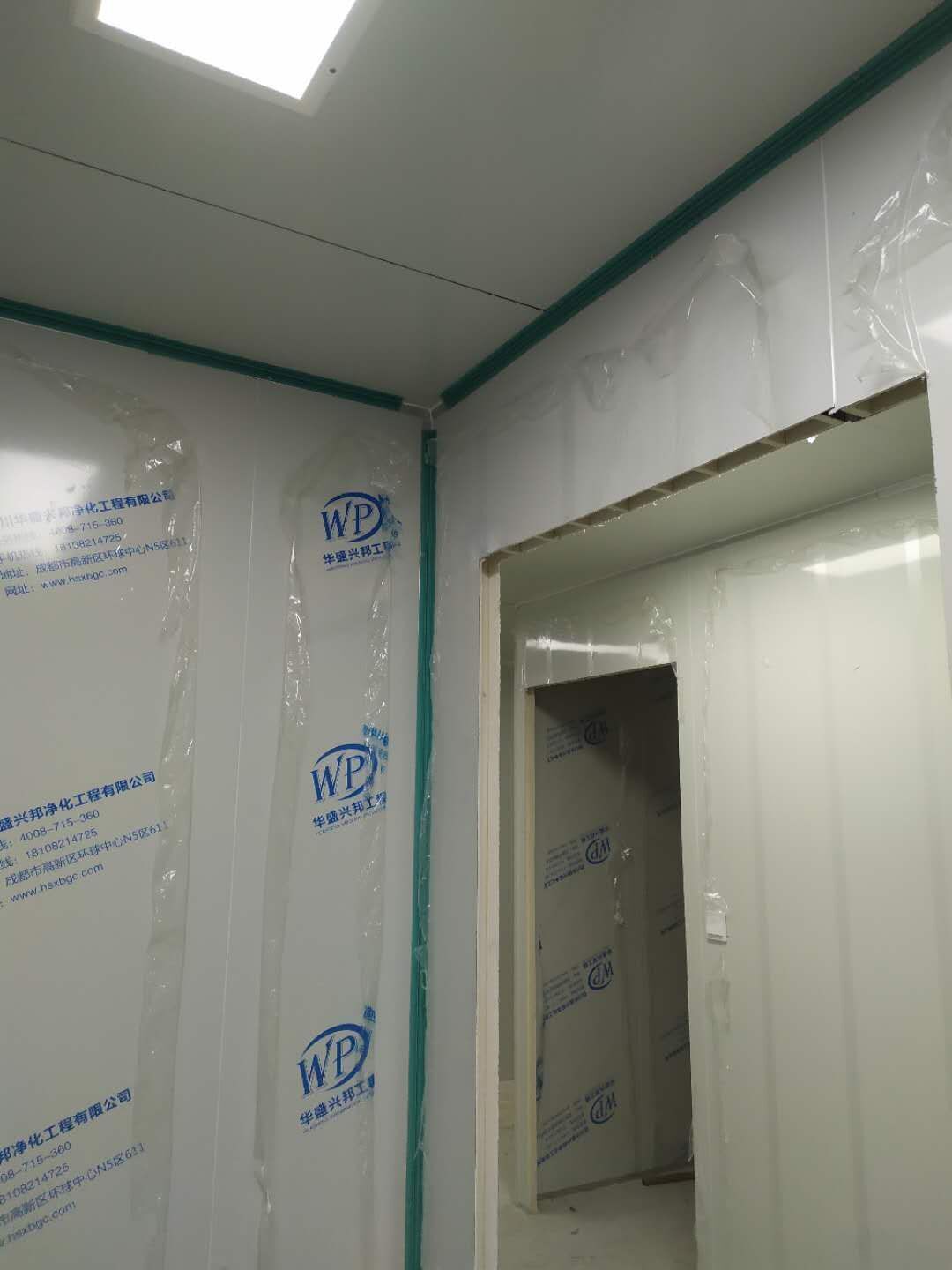

    装修完成,十万级净化车间,净化等级检测通过

  • 2020-12-09 09:26:48

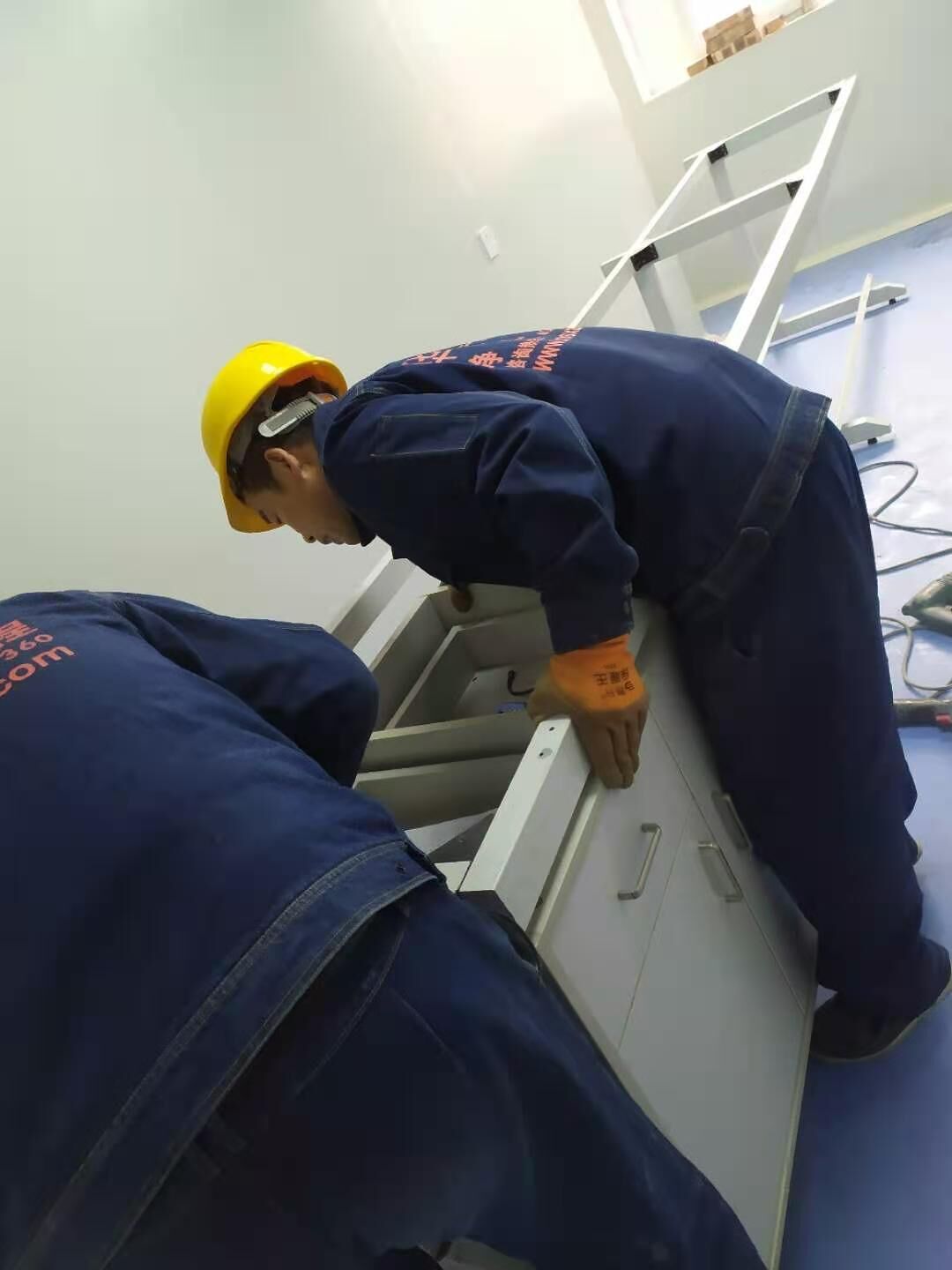

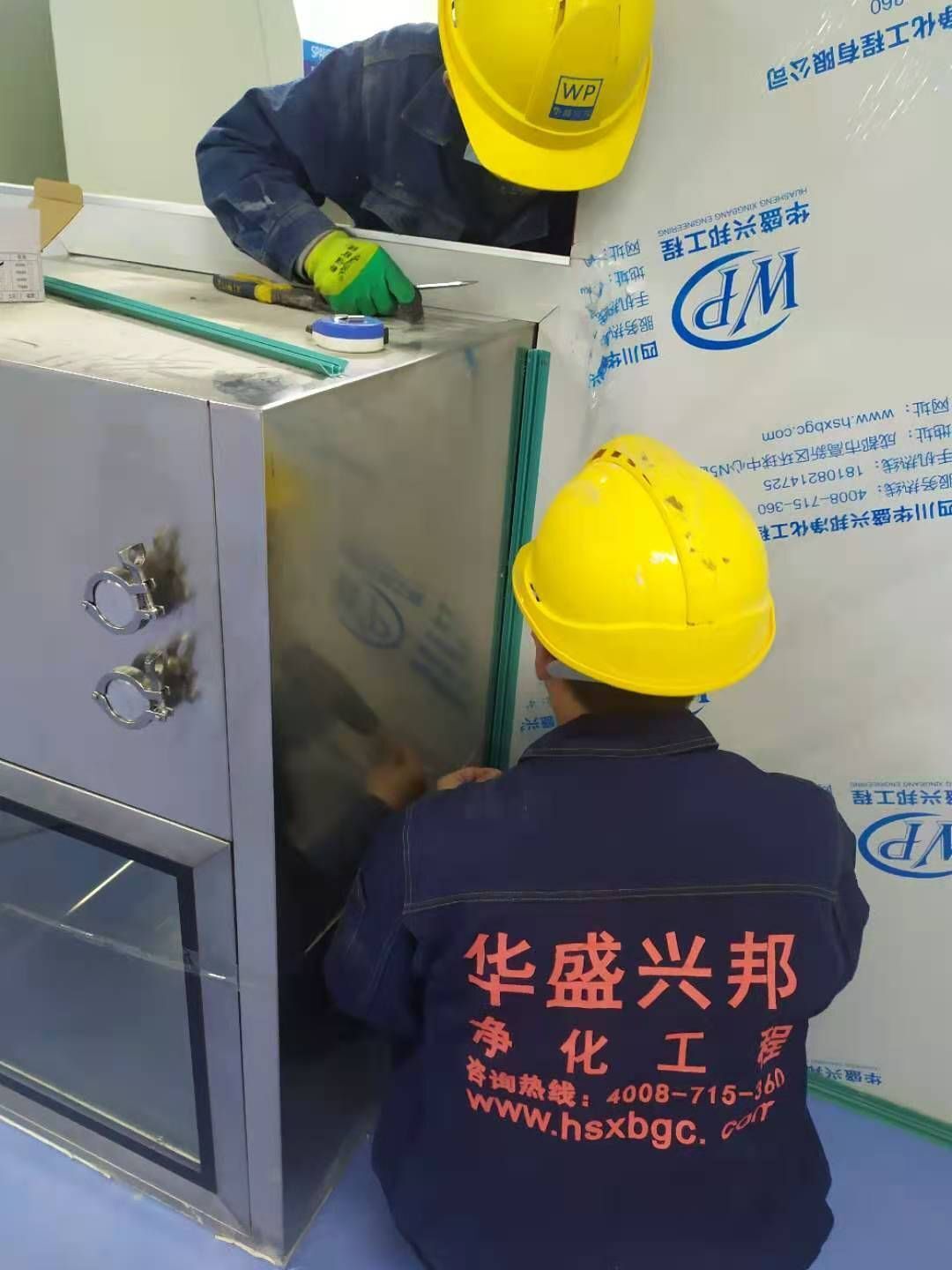

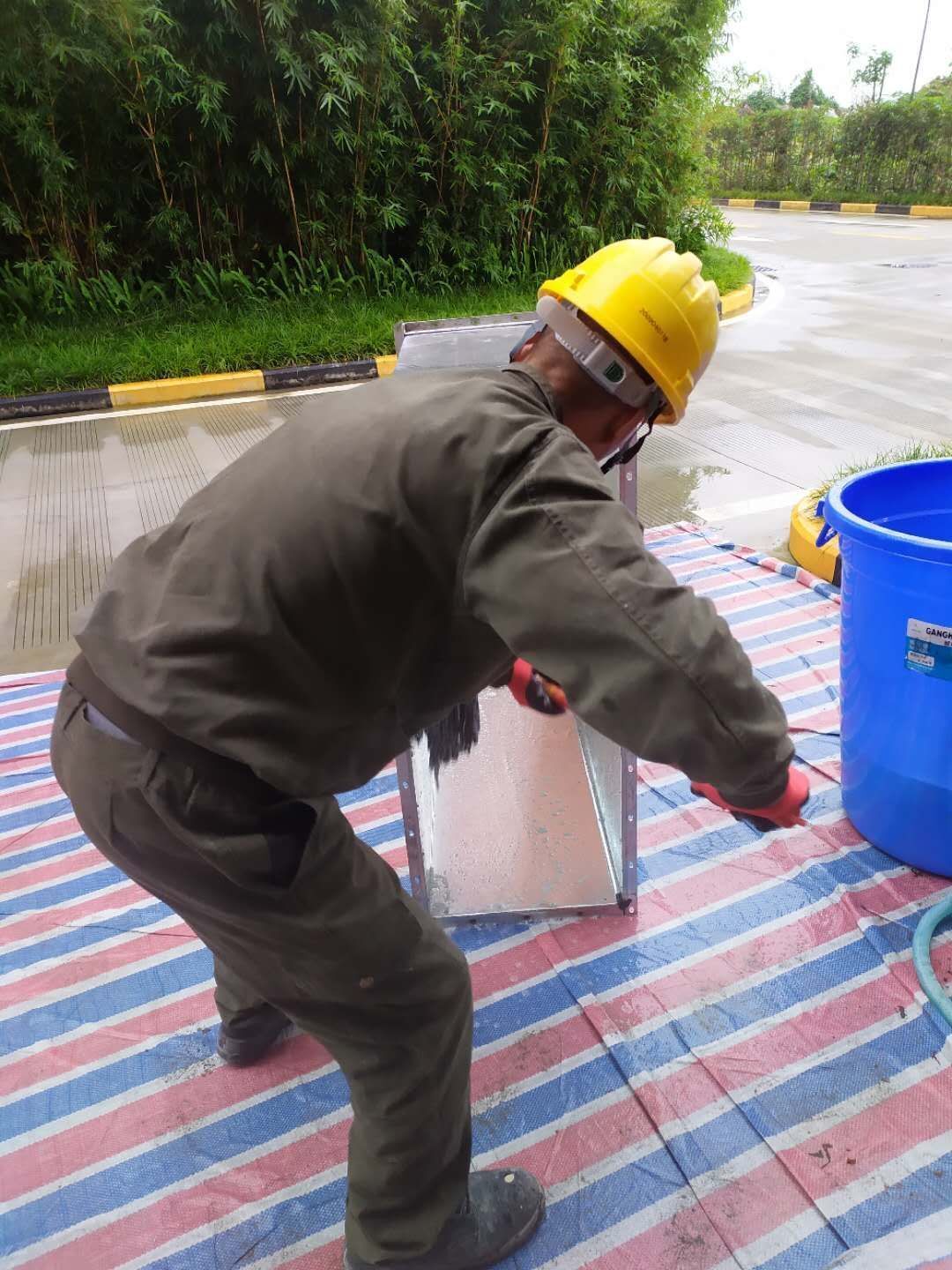

    1、实验室仪器柜搬运; 2、二层彩板打胶; 3、保洁落实; 4、风柜清洗

  • 2020-12-07 09:24:18

    1、二层门体安装 2、二层拍圆弧 打胶 3、二层电气收尾 4、建渣清理

  • 2020-12-02 09:50:00

    1一层风管检查漏风 包腰带 2一层水站管道安装 3二层PVC安装 4二层打胶条 拍圆弧 5二层空调自控接线 6门体落实 明早到场

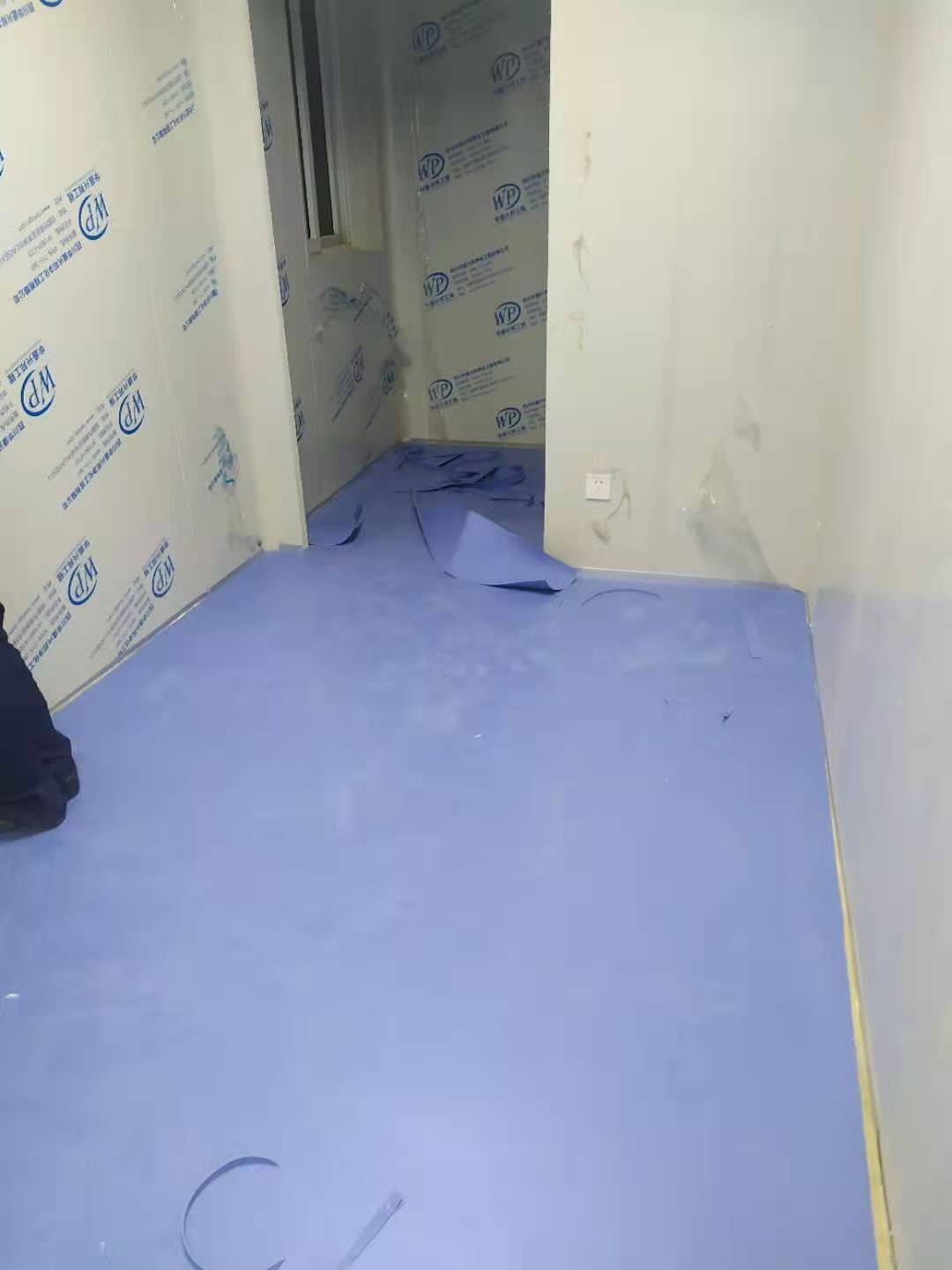

  • 2020-11-30 09:31:13

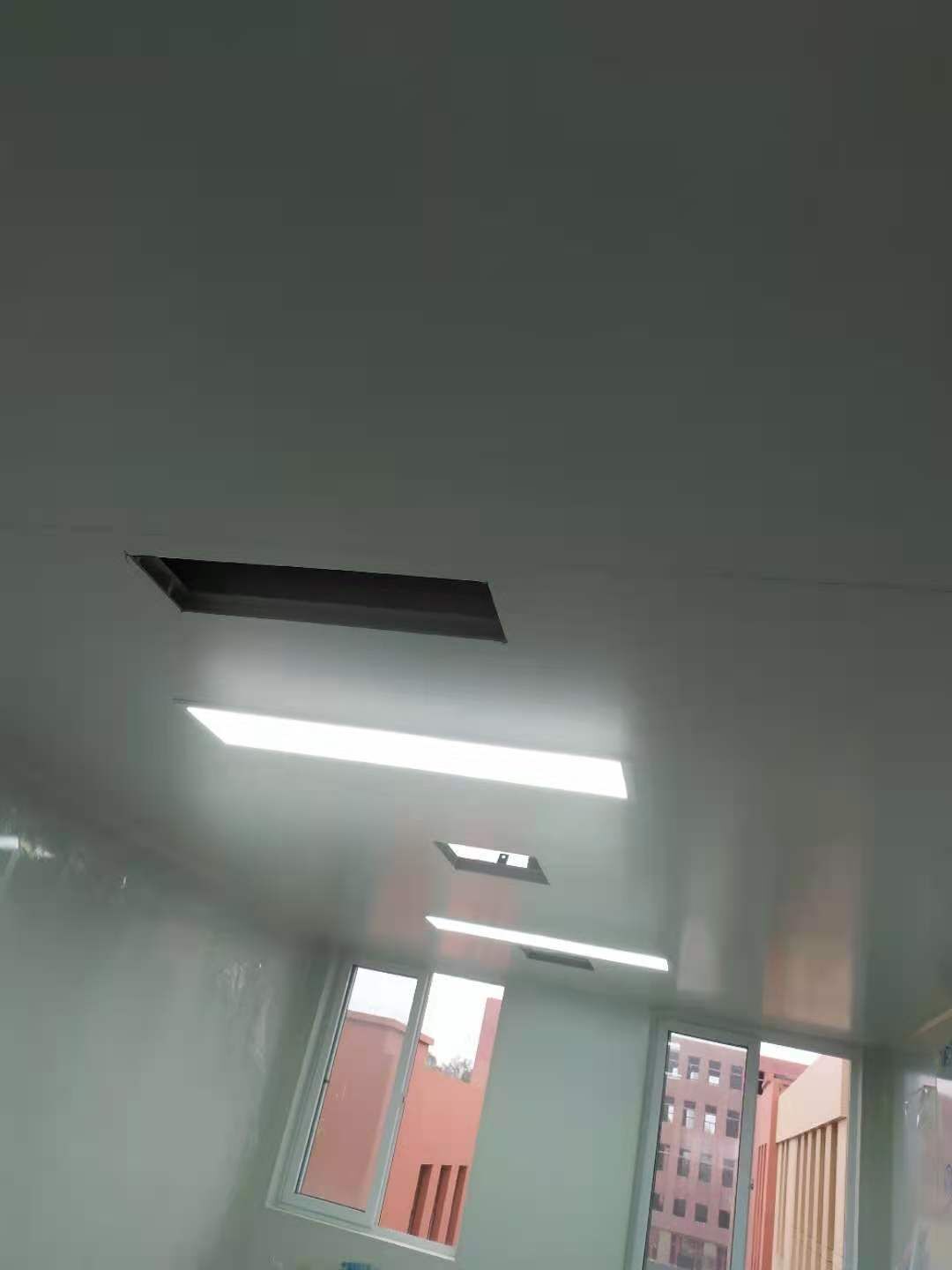

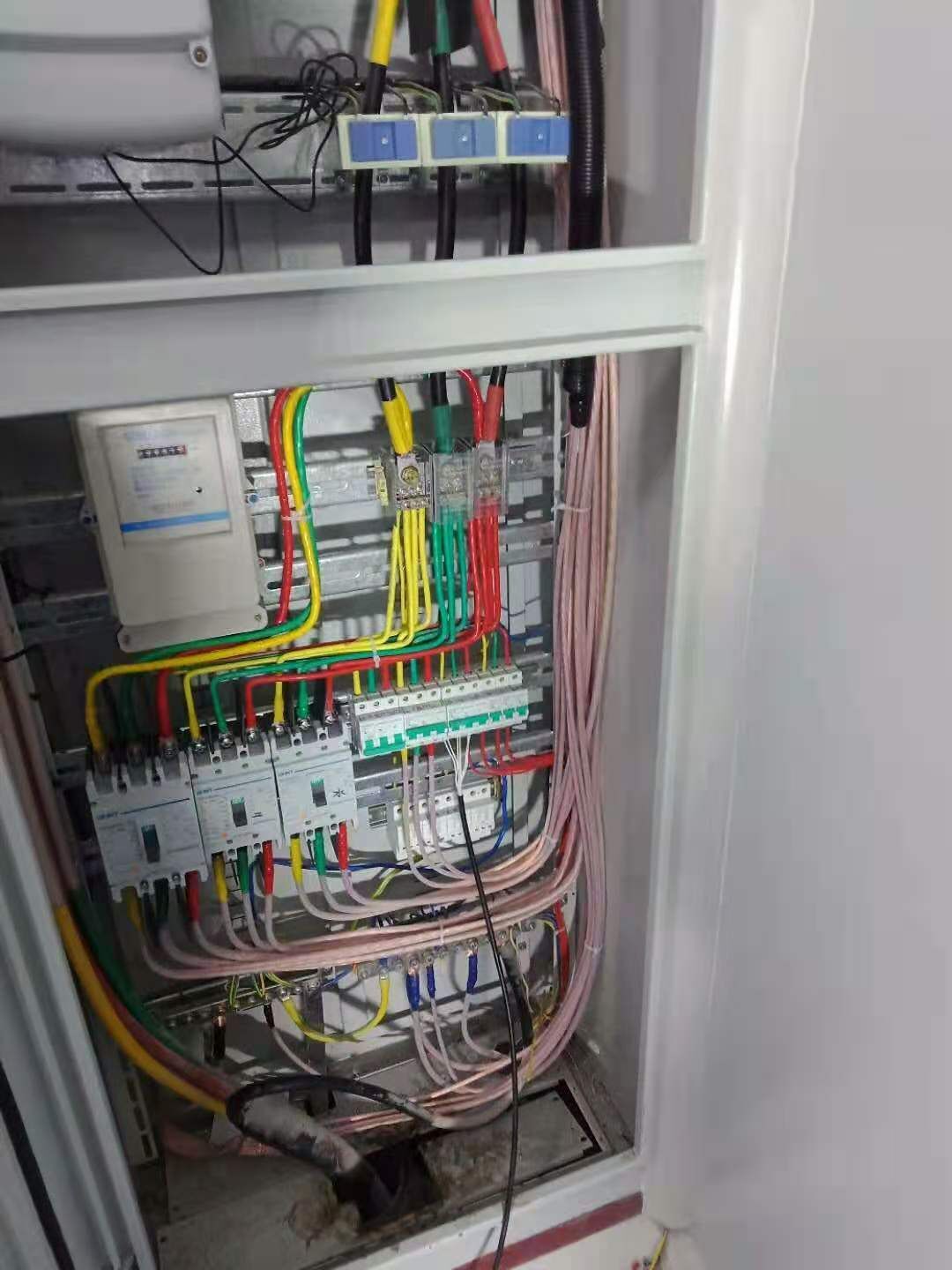

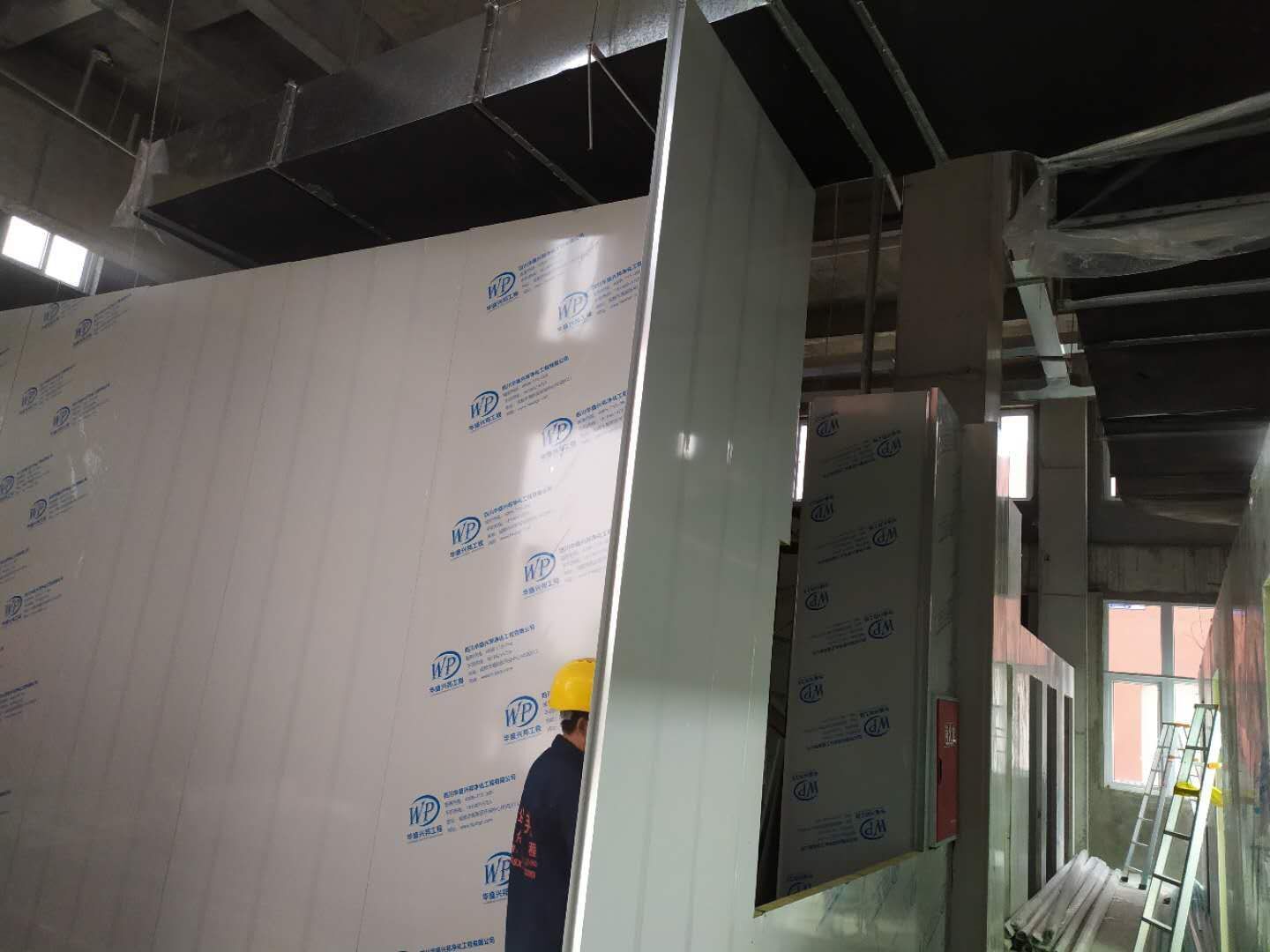

    1、一层照明转正式电; 2、一层水站布管; 3、二层空调自控接线; 4、彩板收边收口

  • 2020-11-23 09:29:20

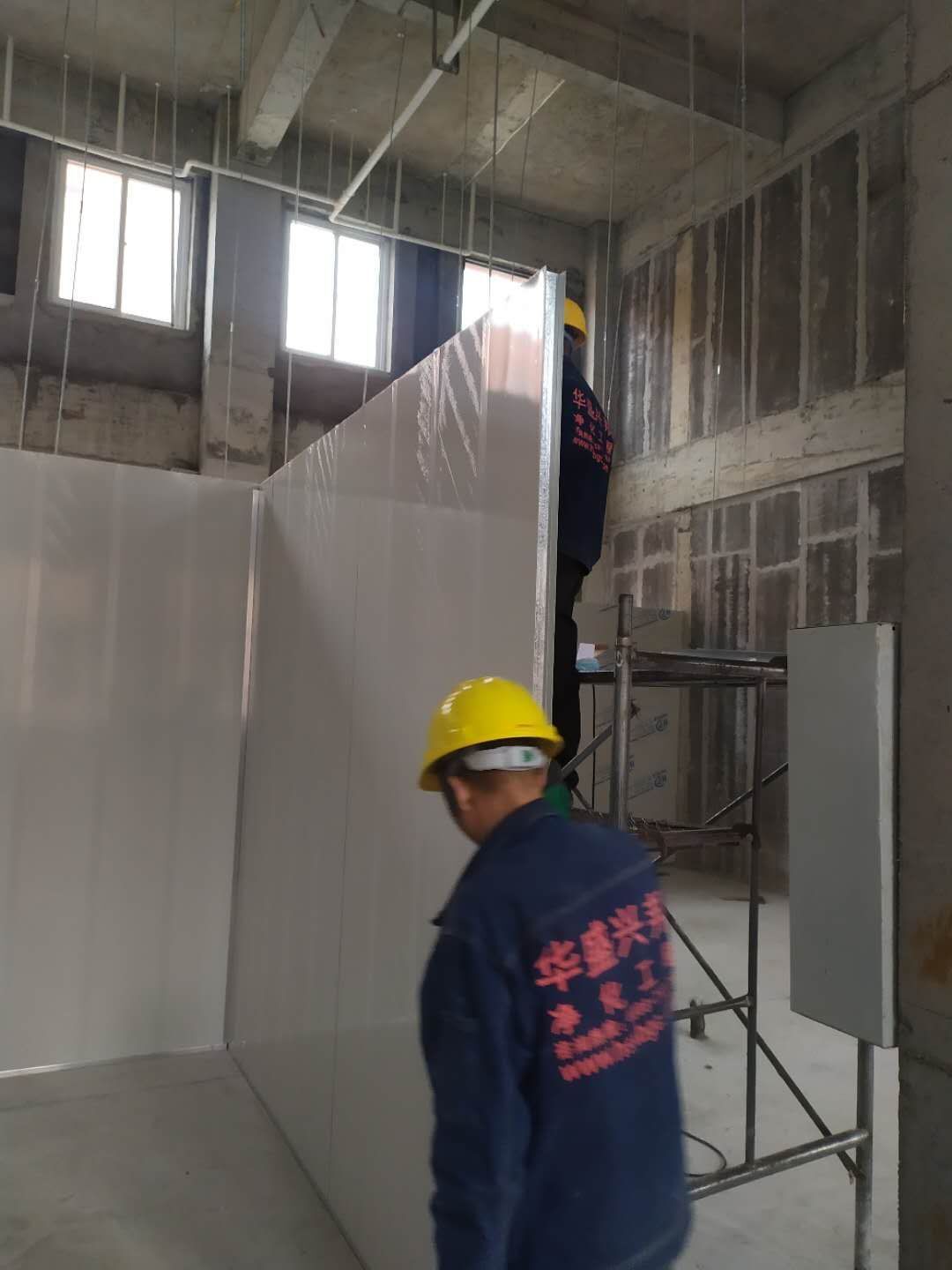

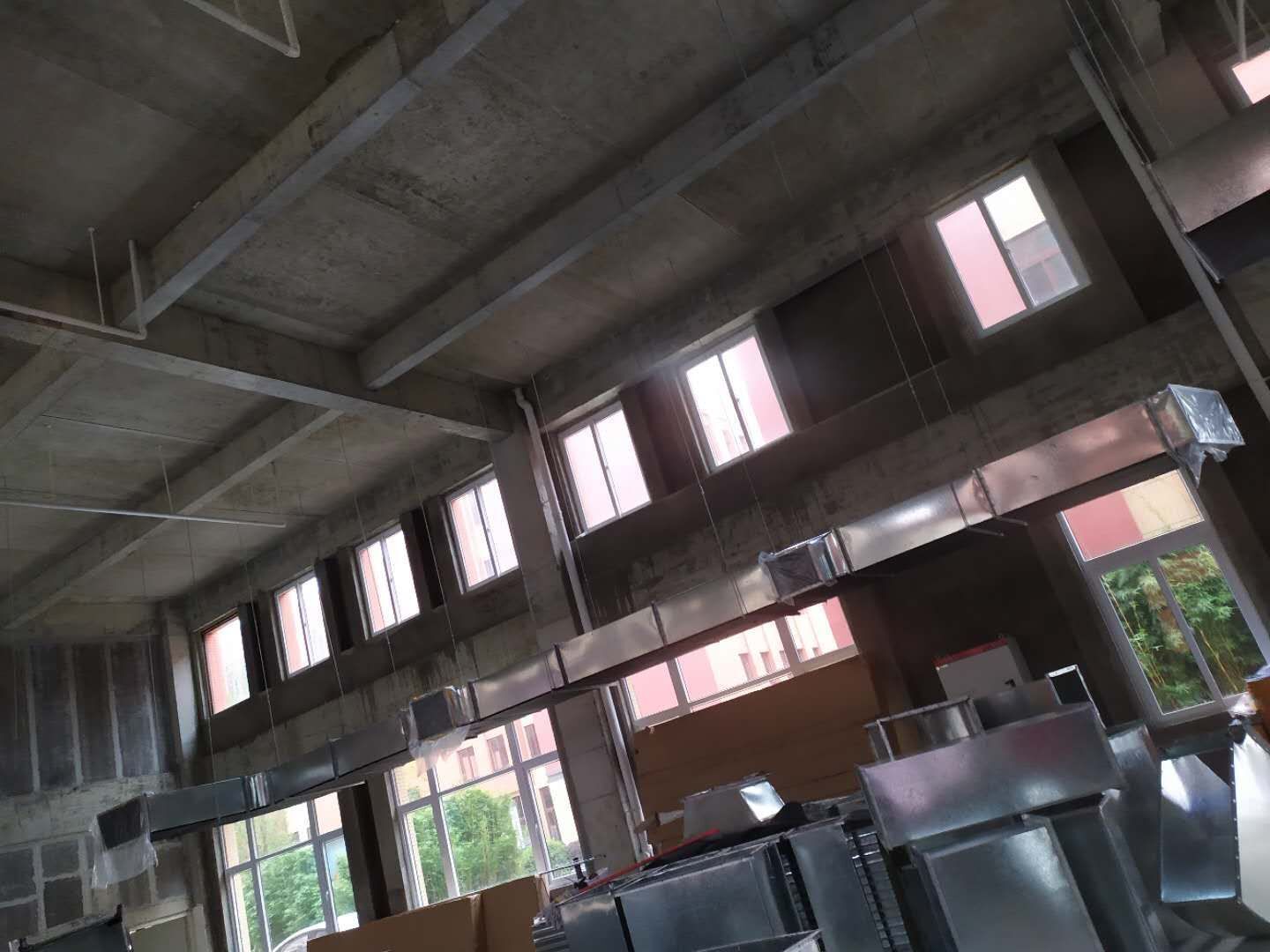

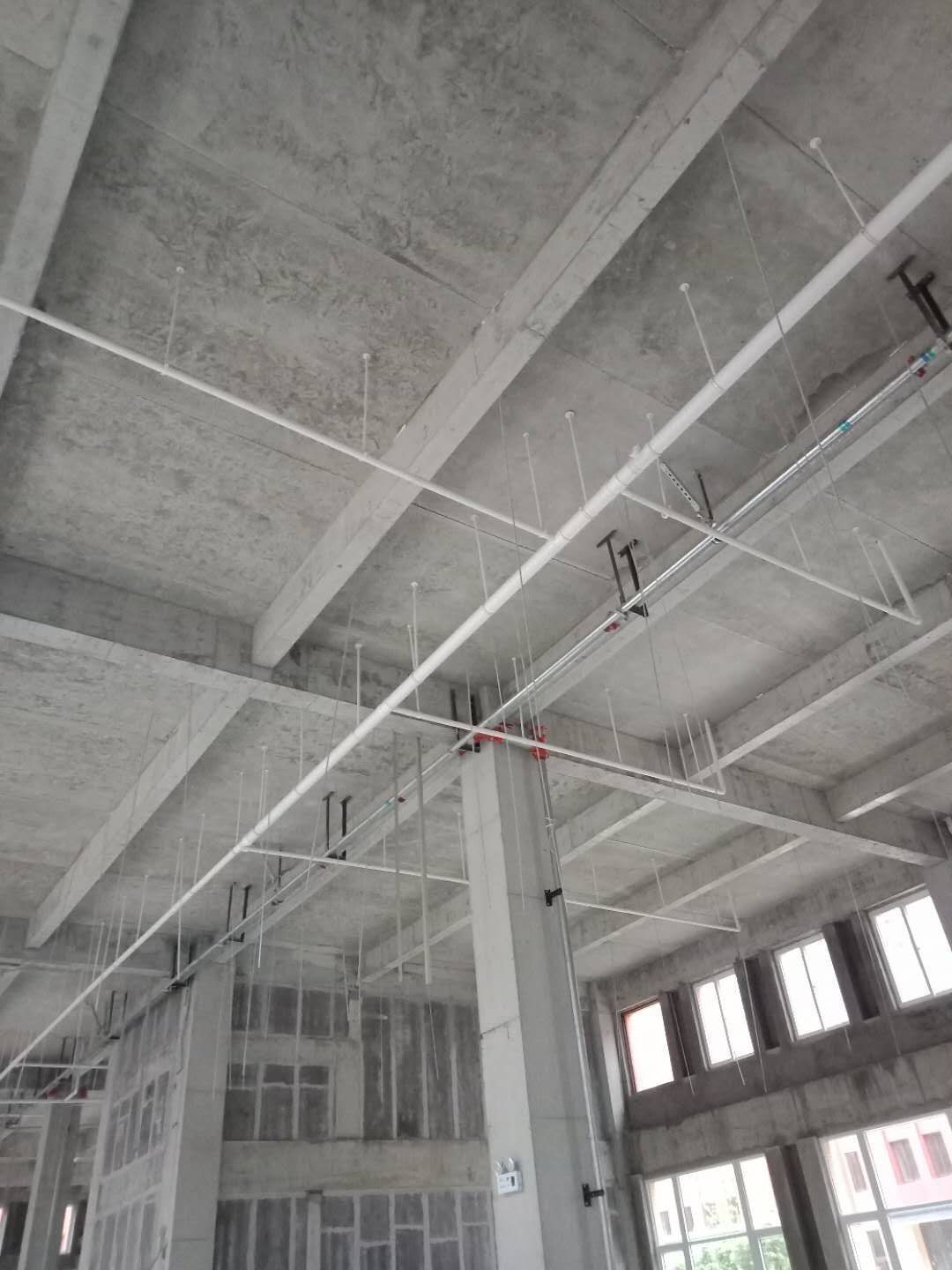

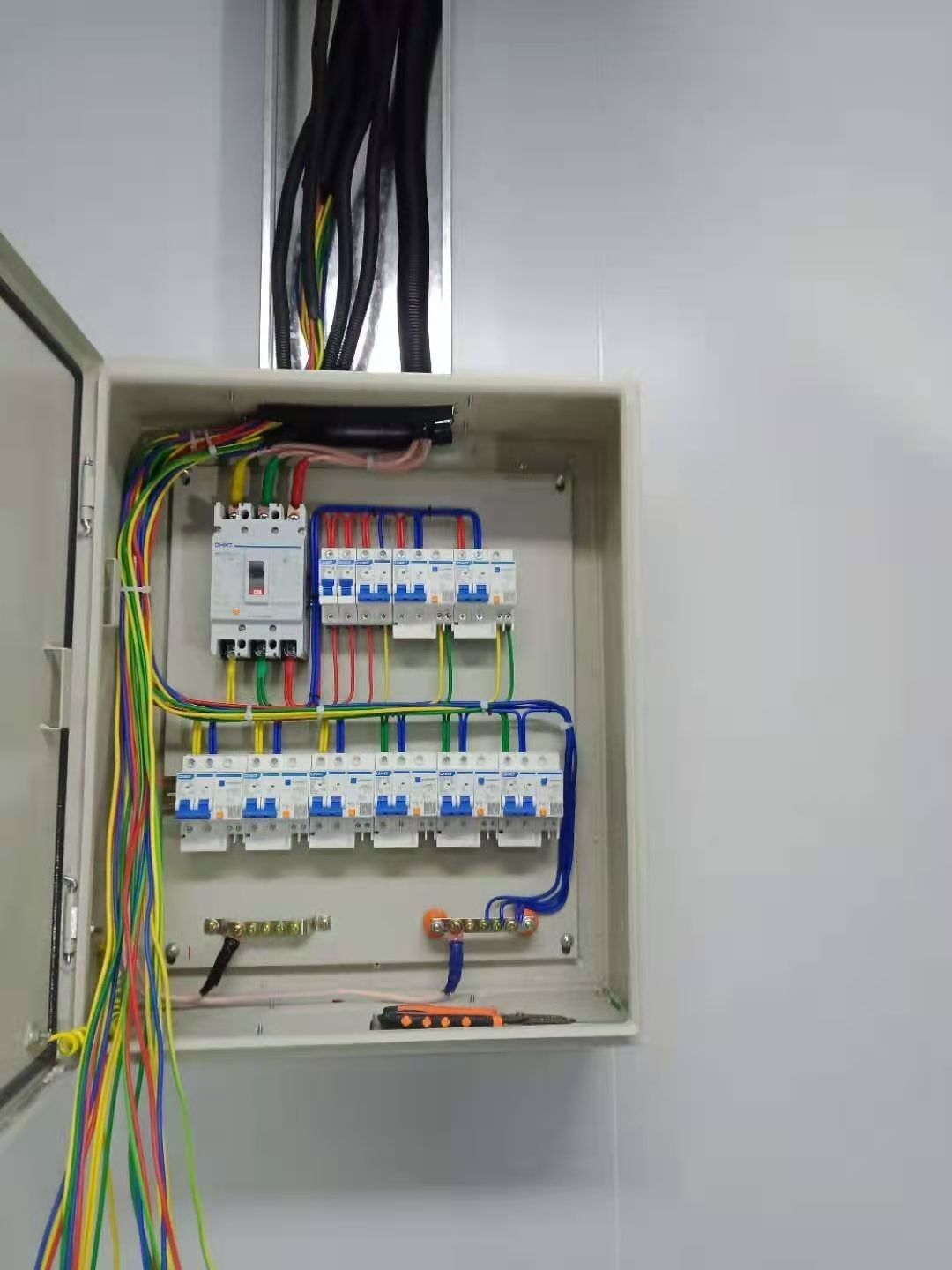

    1、二层彩板打胶收边; 2、二层配电箱安装; 3、四层电缆敷设; 4、二层风管安装; 5、不锈钢安装;6、一层冷冻水管道安装

  • 2020-11-21 09:46:29

    1一层不锈钢管道安装 2一层顶板垃圾清理 3二层彩板安装 4二层开关插座安装 5二层酚醛风管安装

  • 2020-11-18 09:17:17

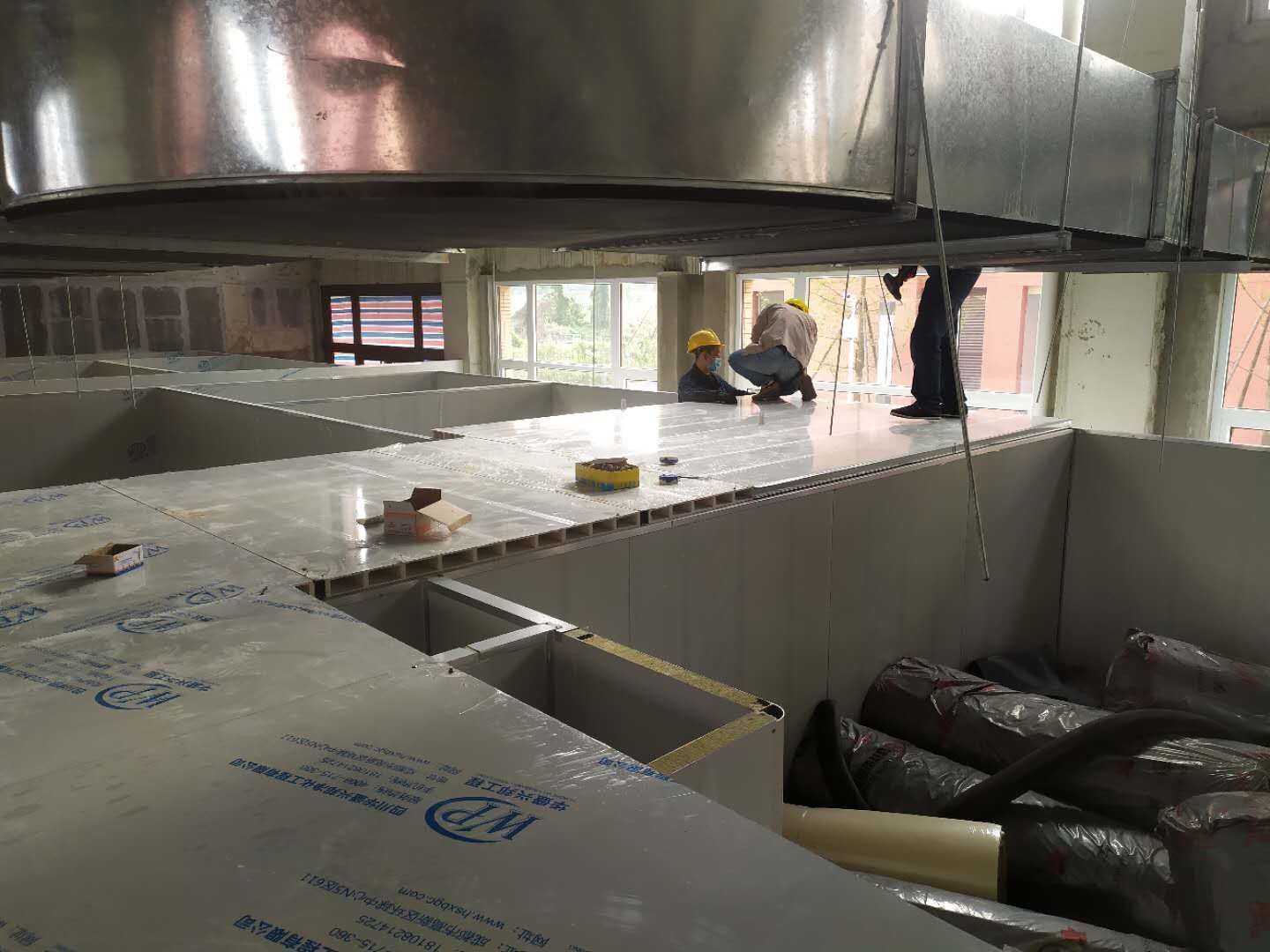

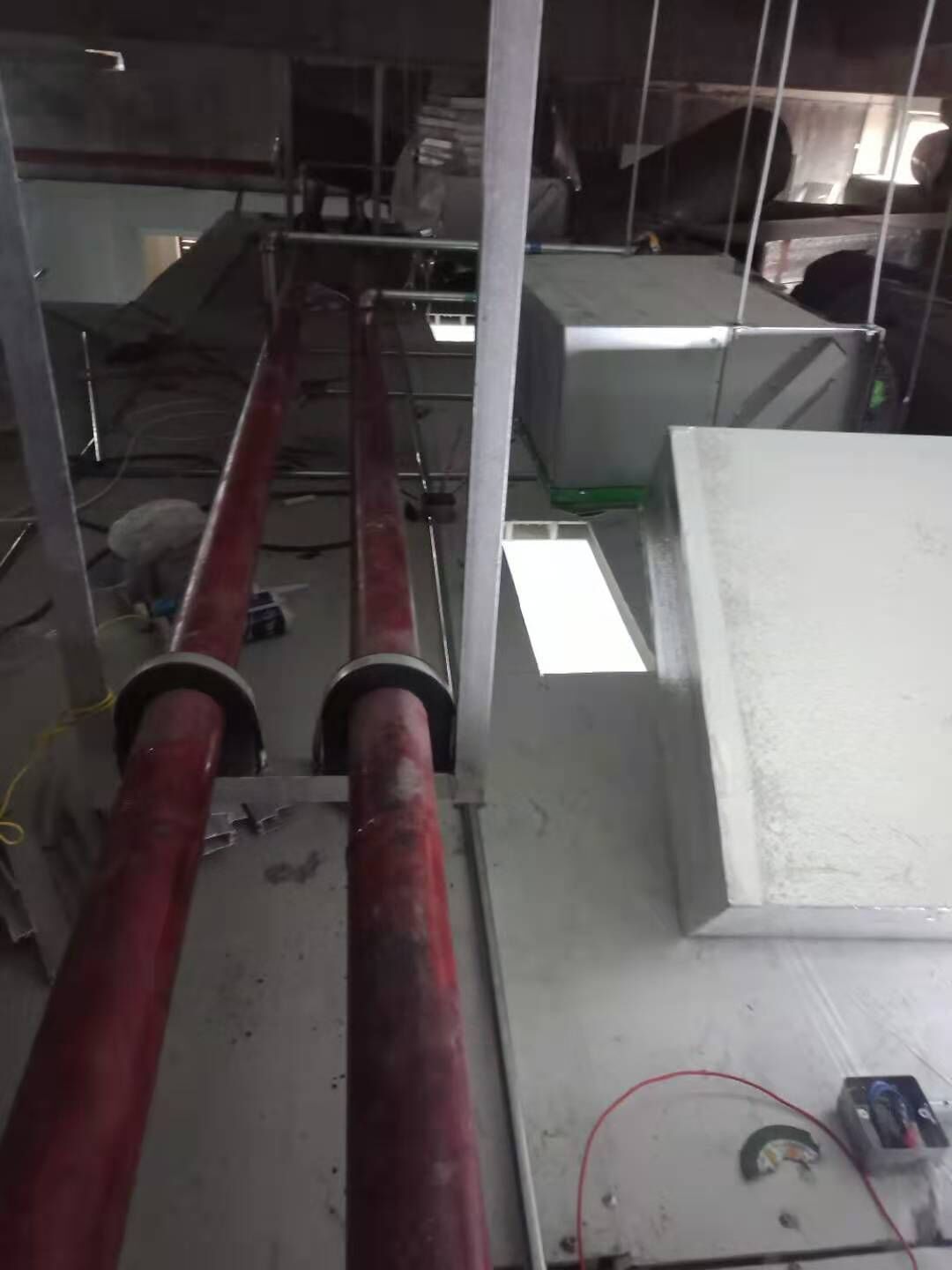

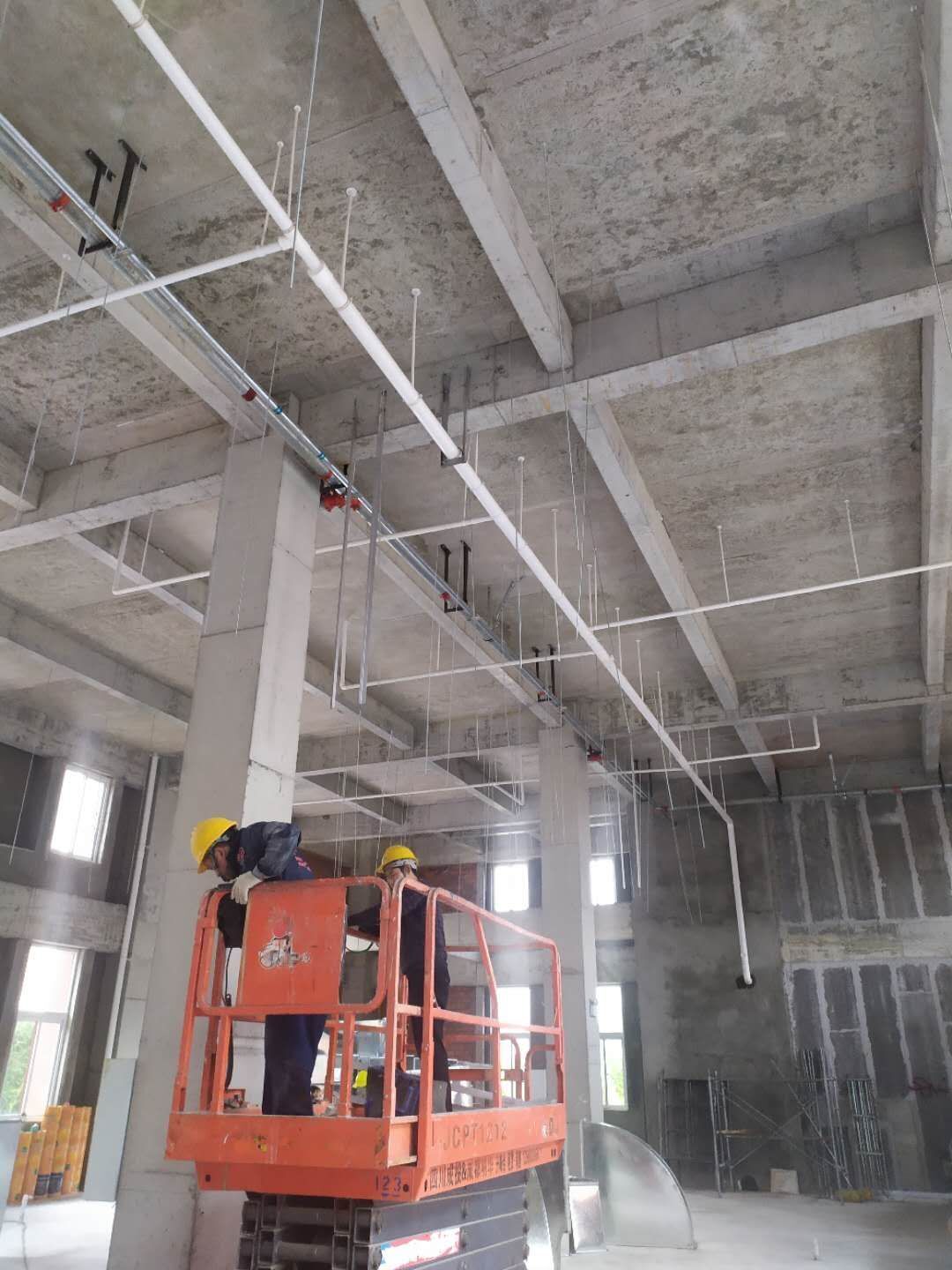

    1一层工艺管道安装; 2一层制水间环氧刮砂; 3一层回风口内上环氧底漆; 4二层彩板打胶收边; 5二层盘管温控器连线; 6二层空调水管安装

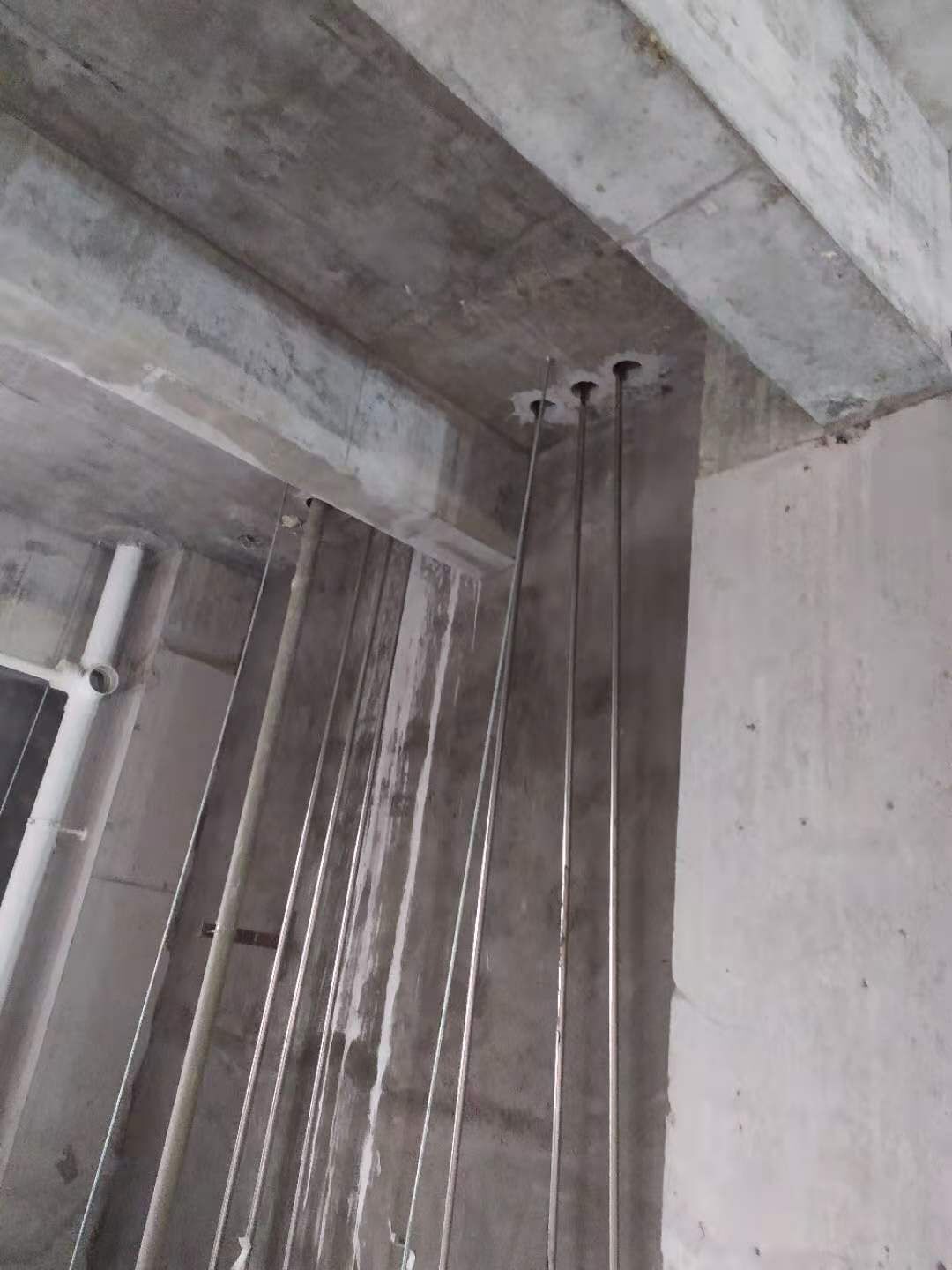

  • 2020-11-12 10:43:47

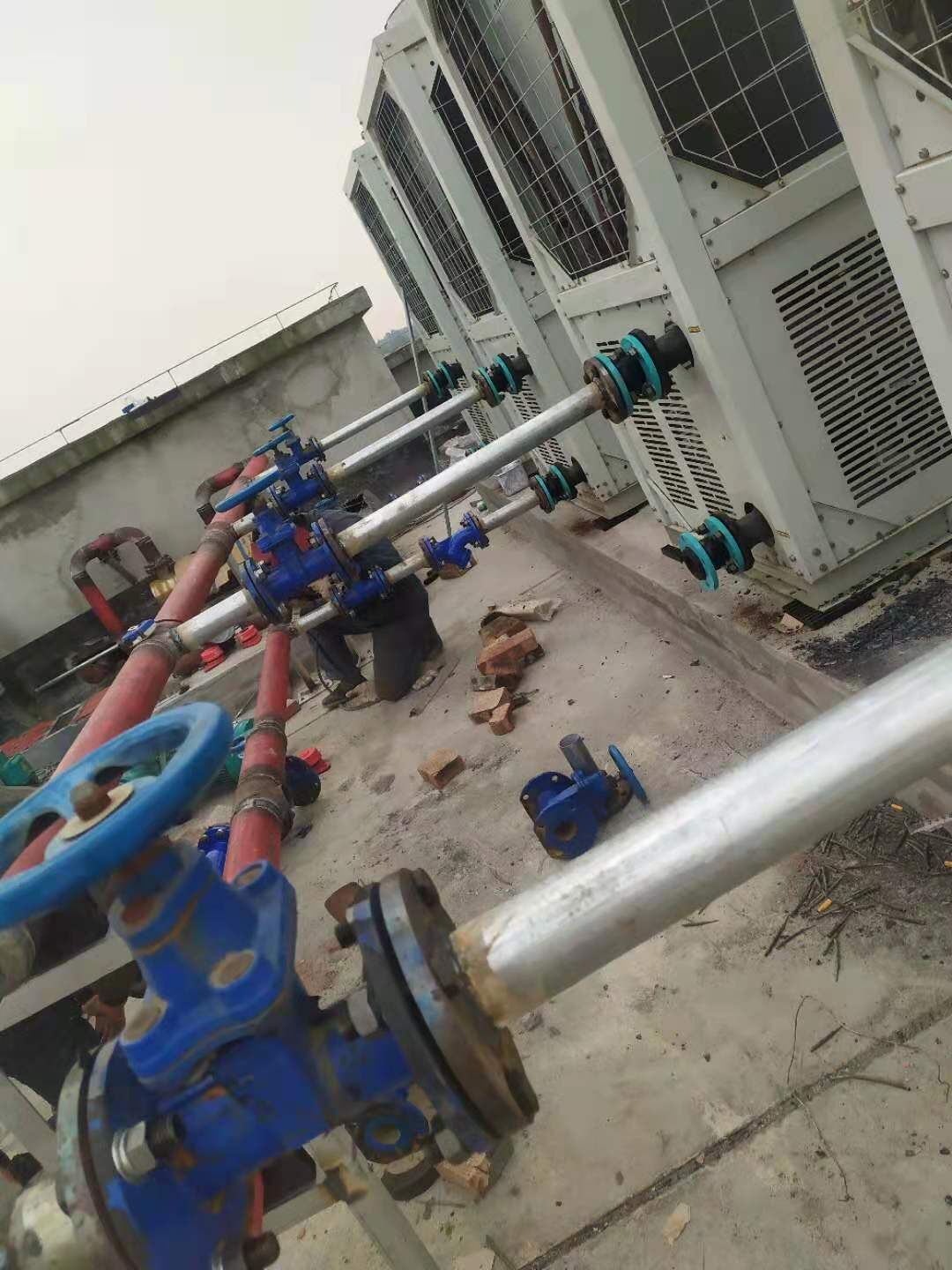

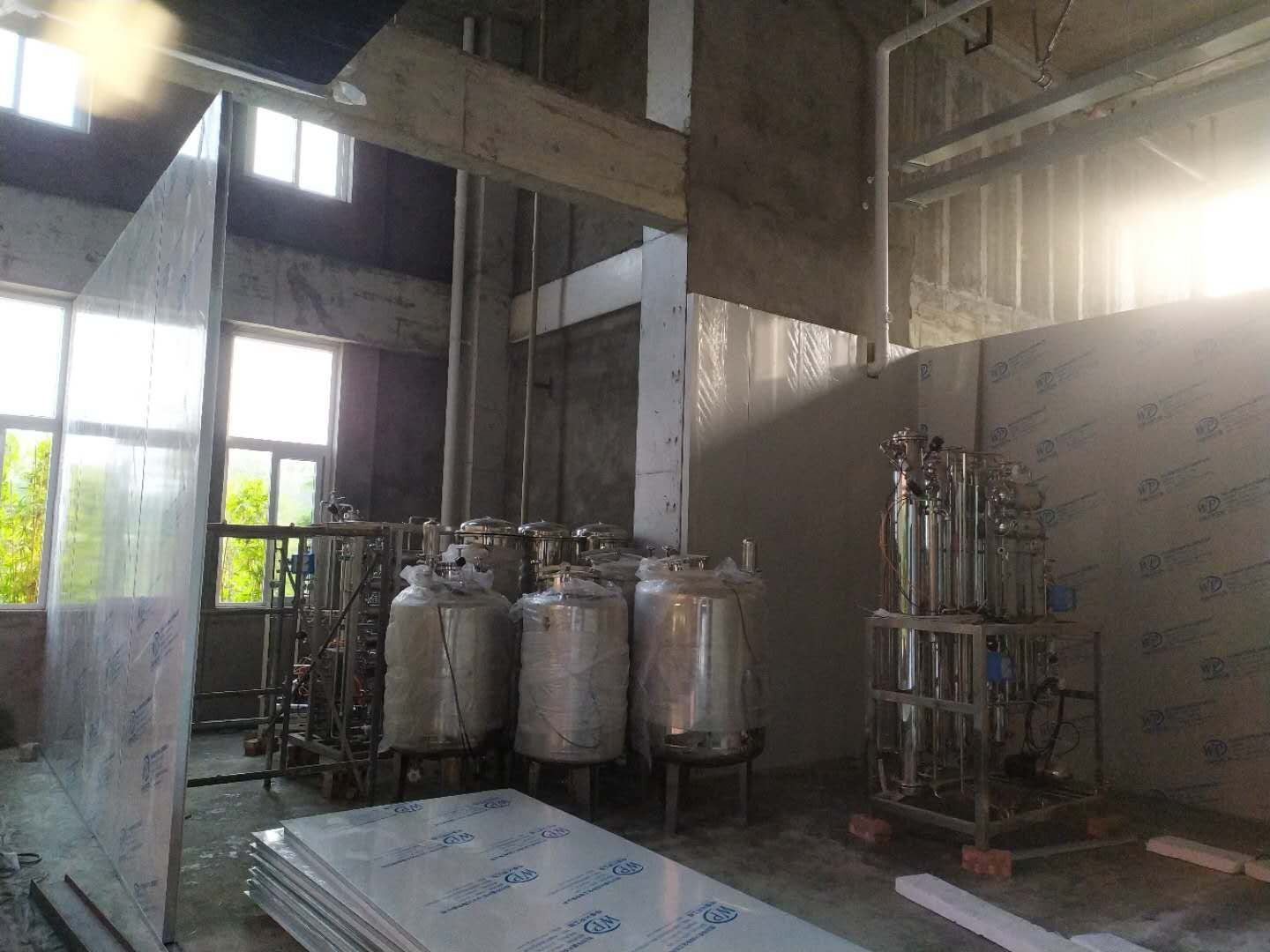

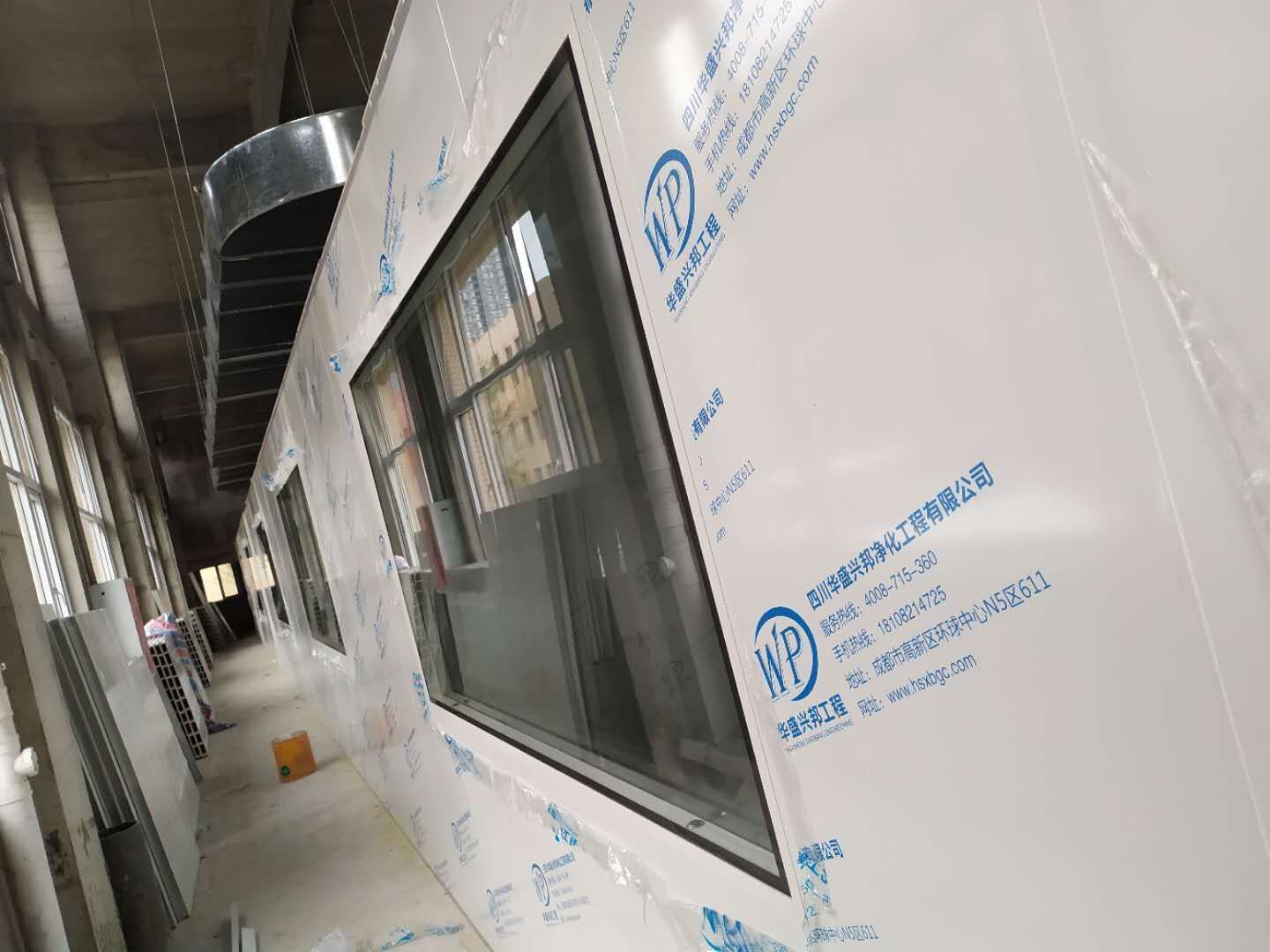

    1、一层外墙内侧乳胶漆完成;2、一层304管道安装;3、二层彩板安装;4、二层照明安装;5、屋面空调管道安装完成

  • 2020-11-09 09:10:25

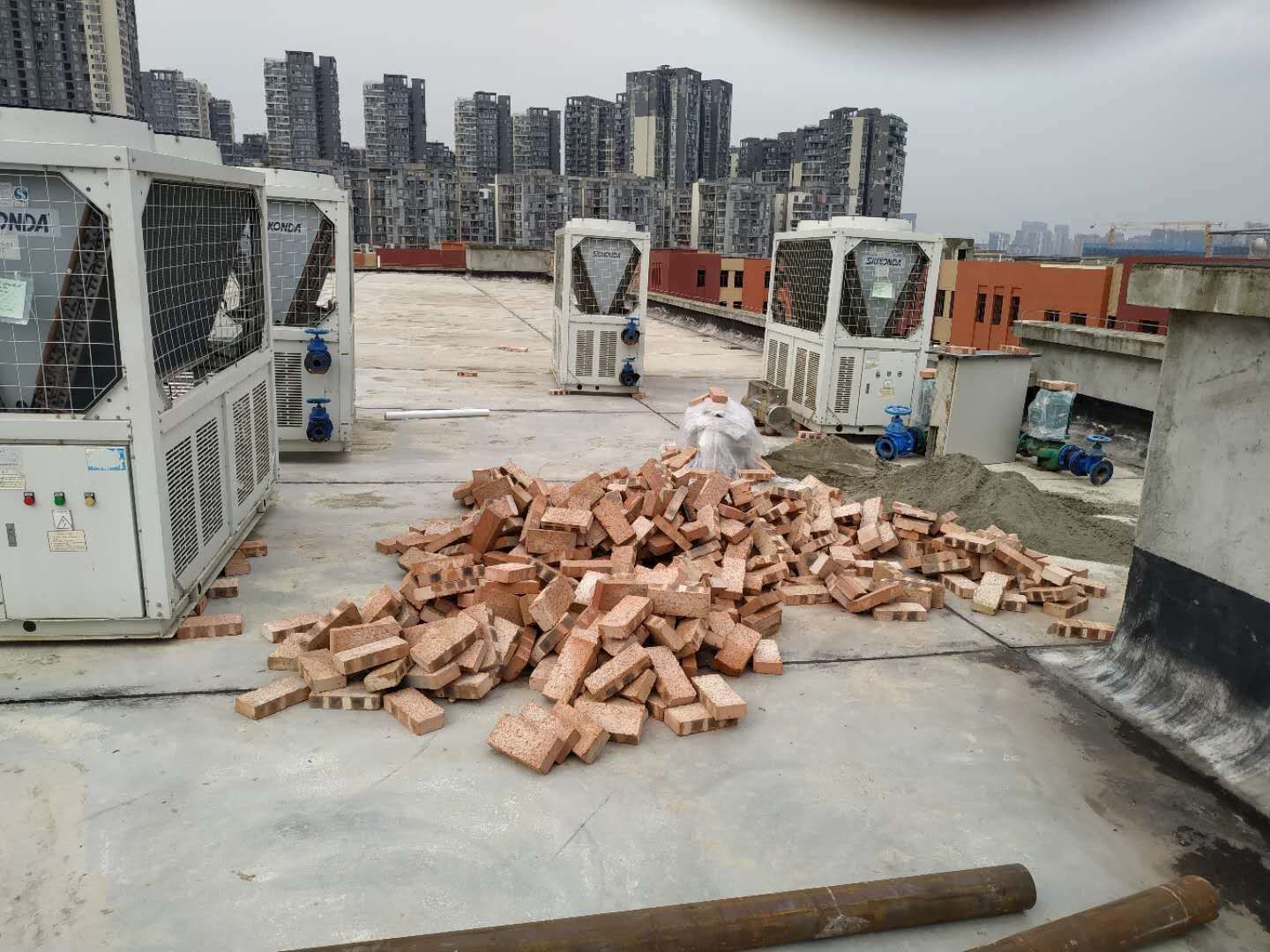

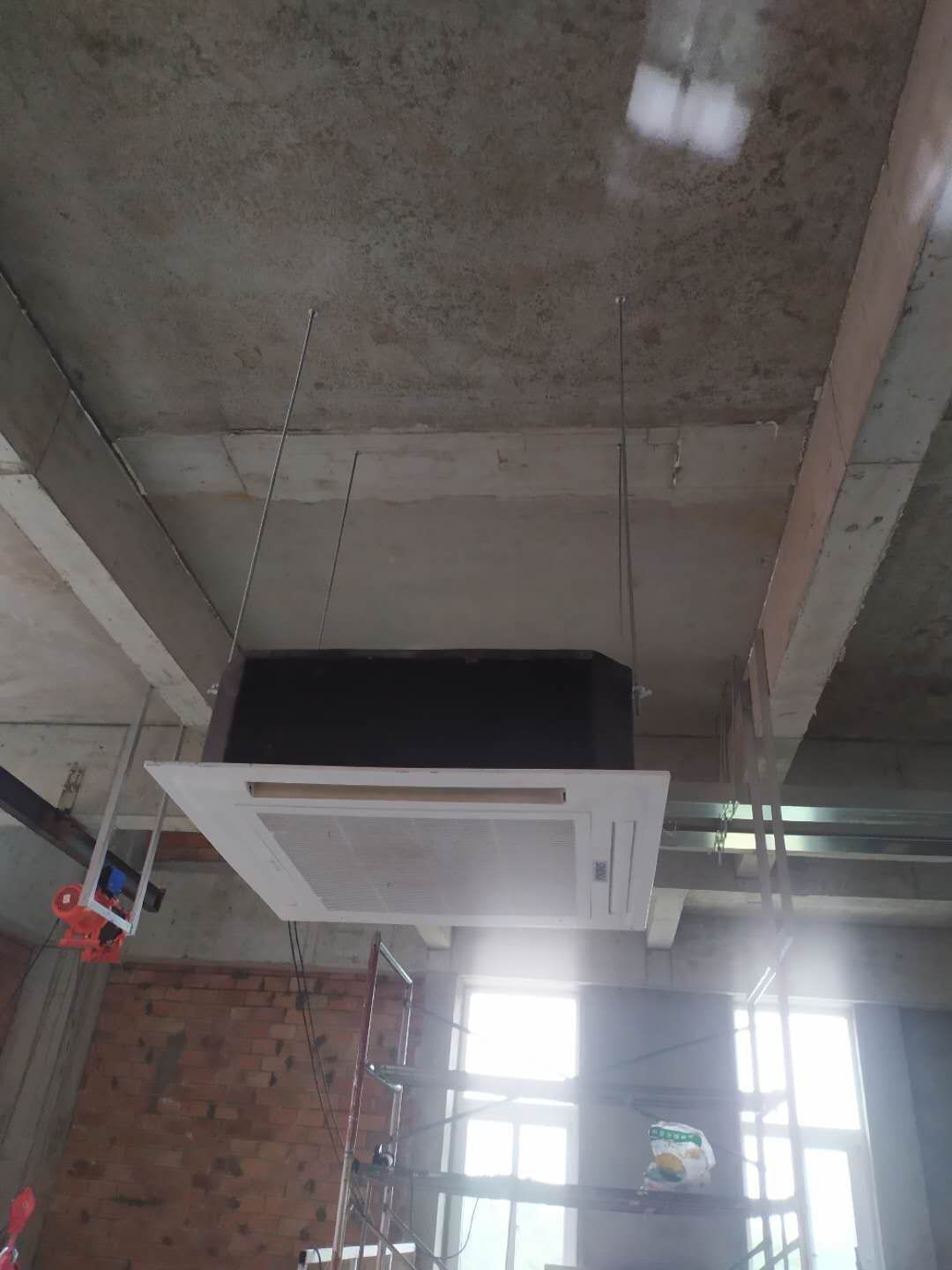

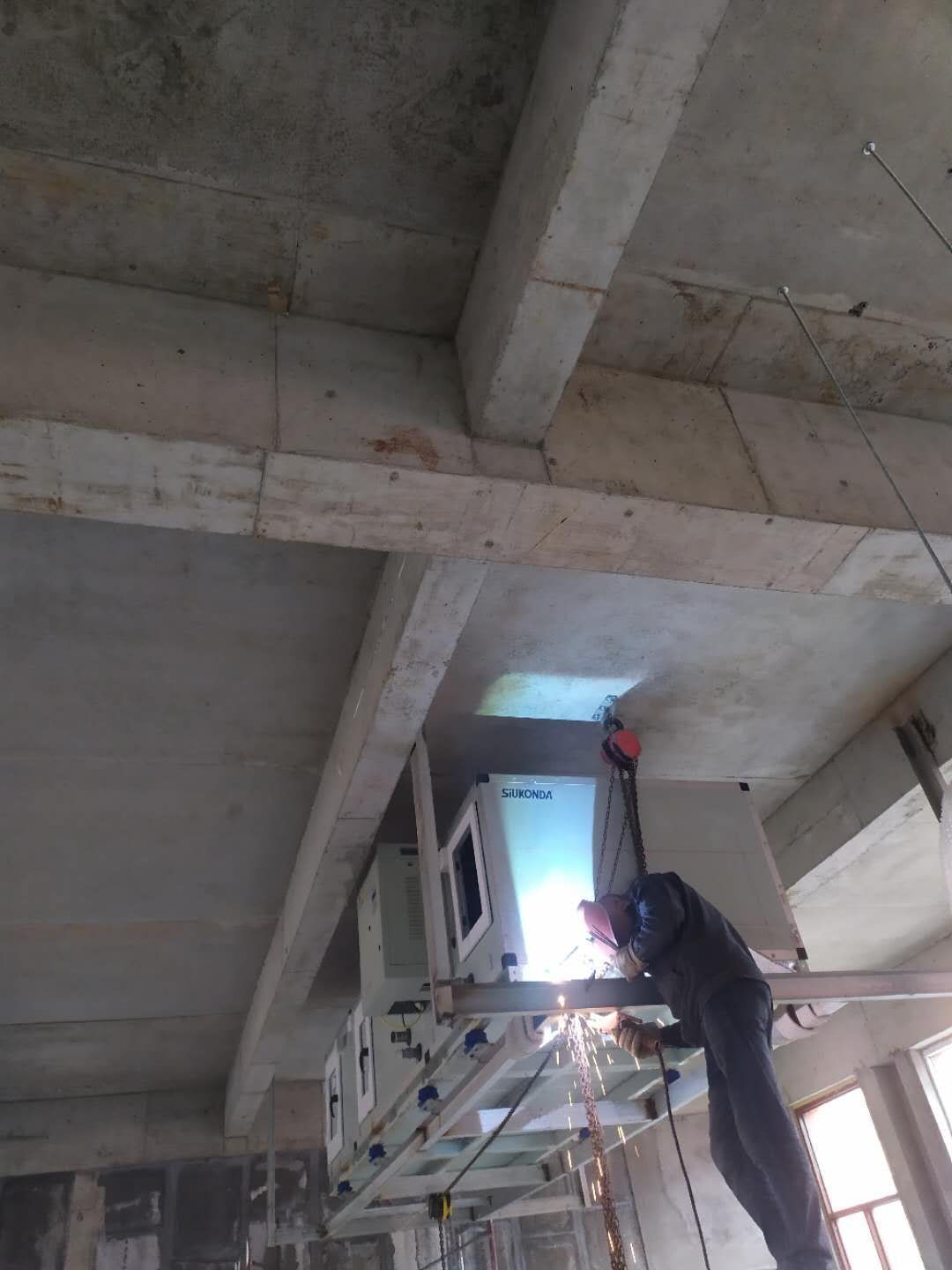

    1、一层高效风管保温 2、一层卫生打扫 3、一层外围内侧踢脚线安装 4、二层照明亮灯 5、二层打胶条 拍圆弧 6、屋面主机安装

  • 2020-11-05 09:08:31

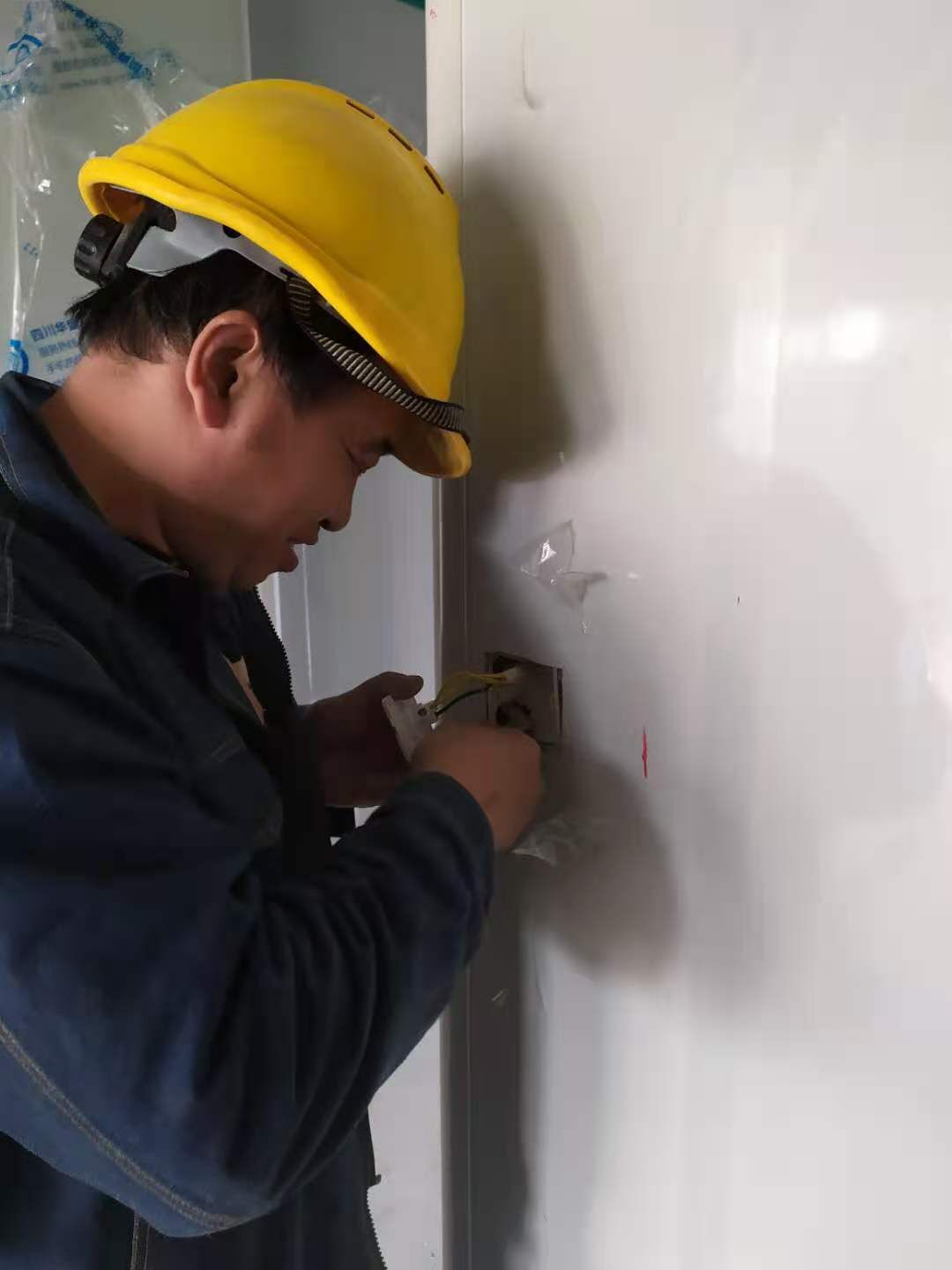

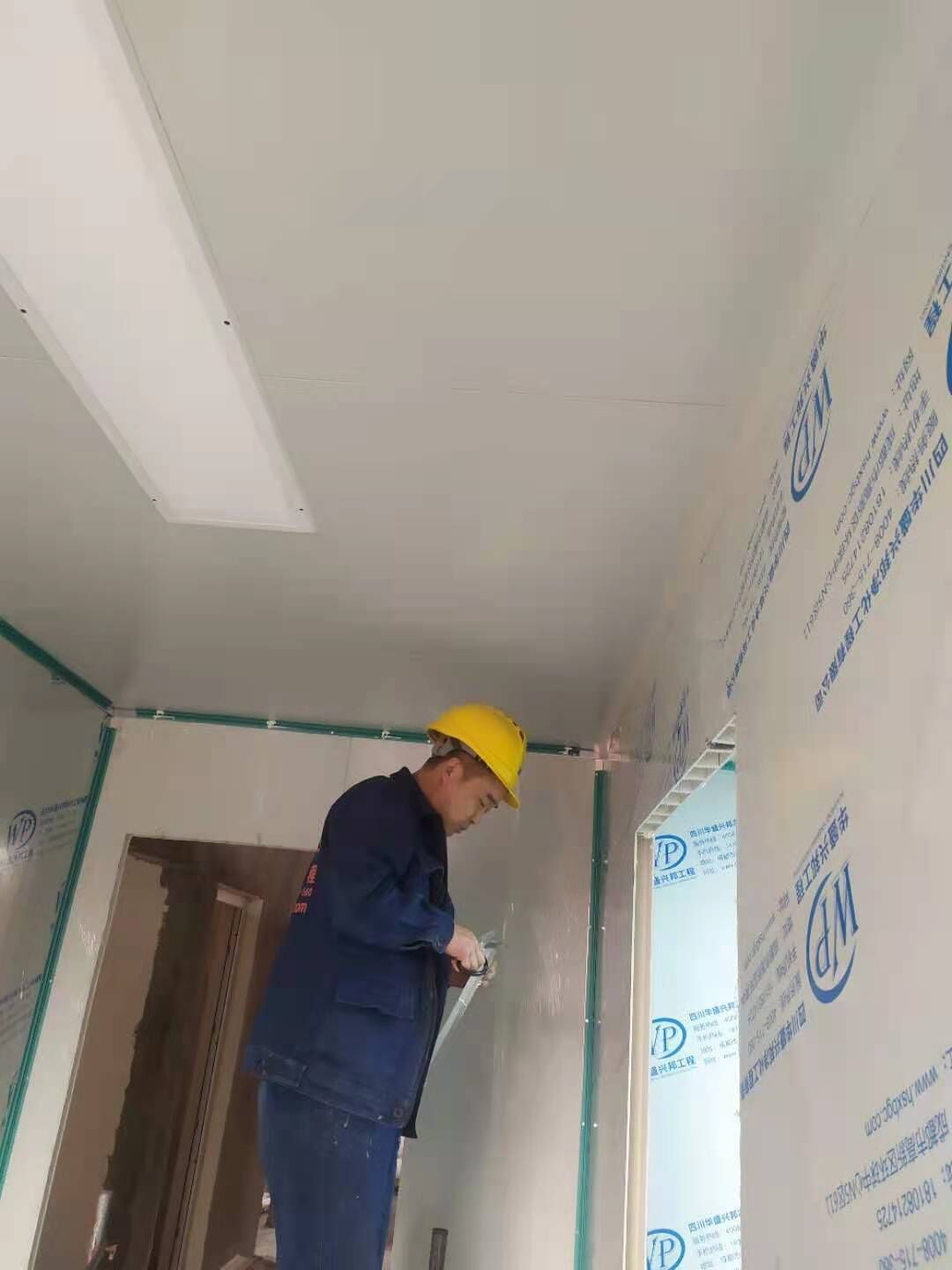

    1一层门体安装 2一层乳胶漆第二遍刮白 3一层监控安装 4一层风管支管安装 5一层彩板收边收口 6二层插座布线

  • 2020-11-04 09:14:13

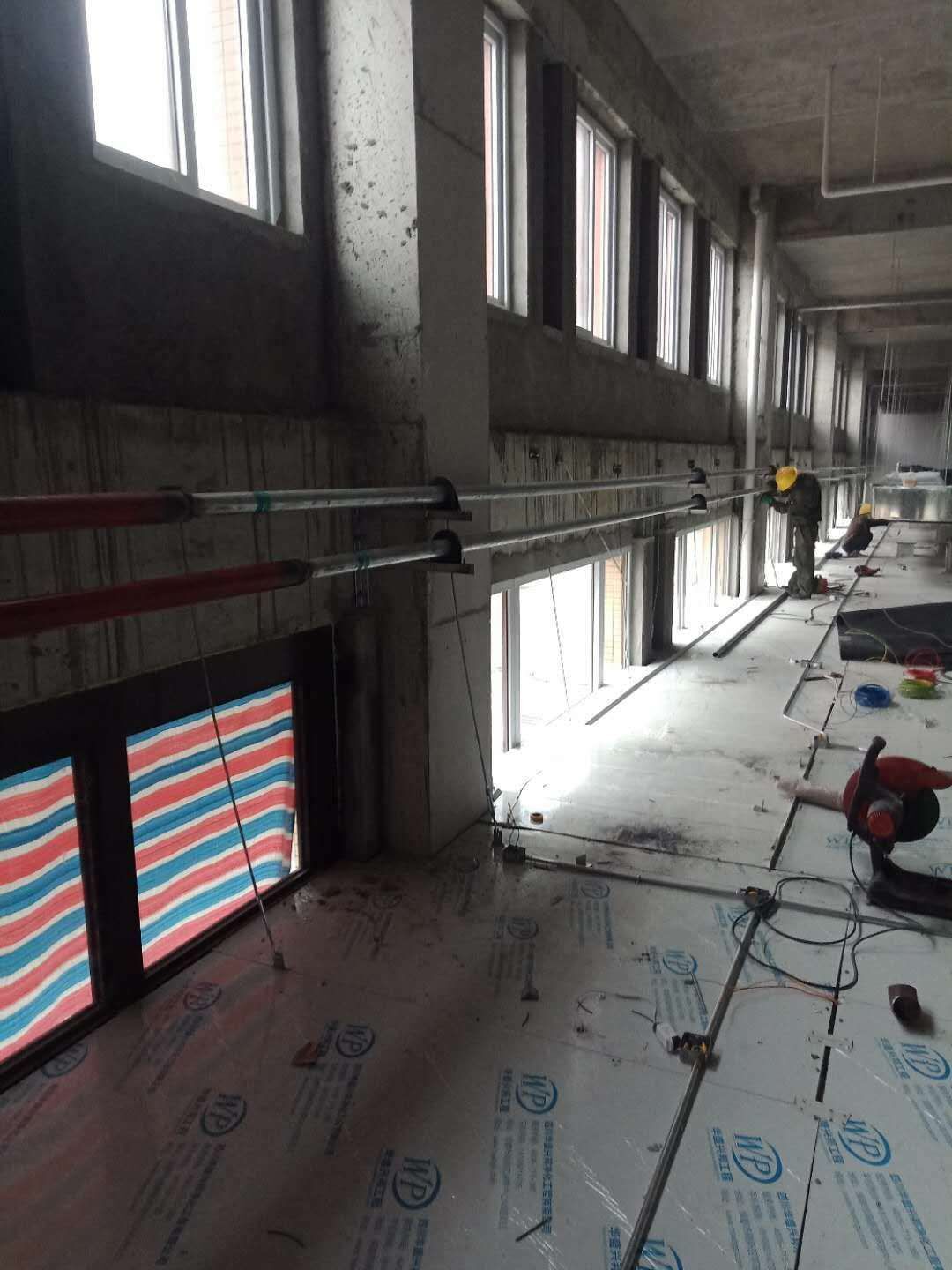

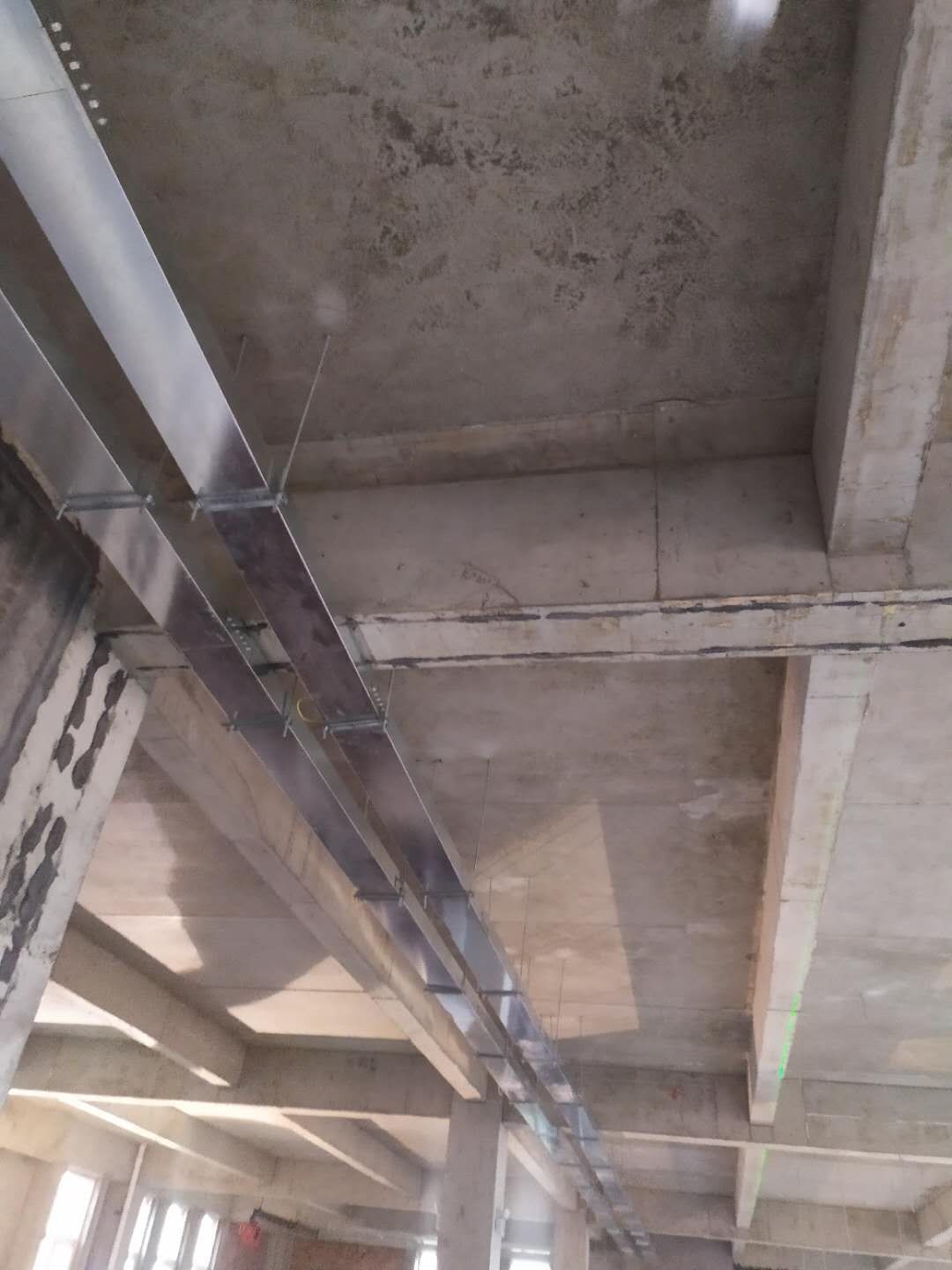

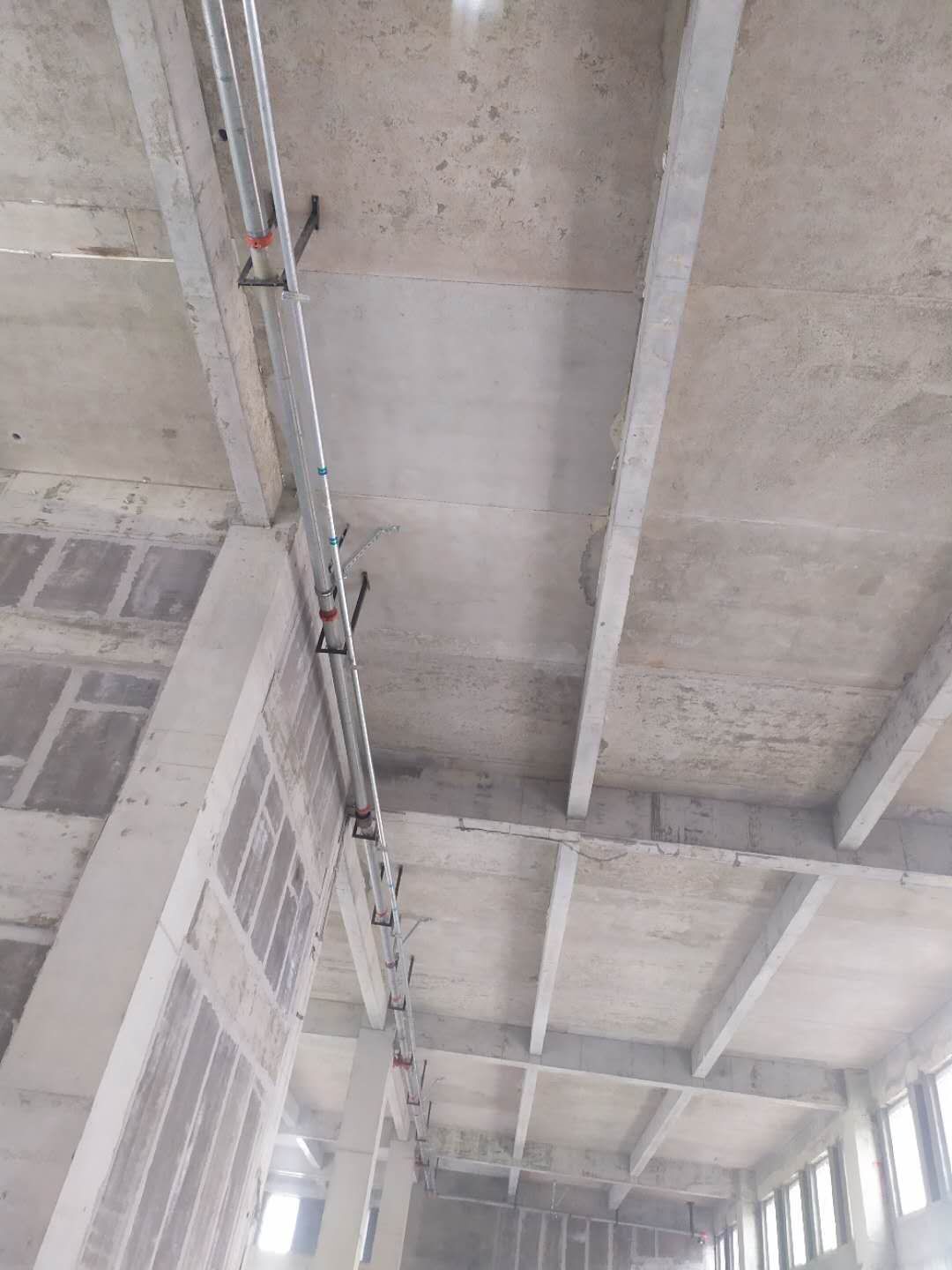

    1、一层监控电话线 安装 2、一层门体安装 3、一层PVC安装 4、一层高效支管清洗 安装 5、四层到屋面桥架安装 6、二层彩板到场

  • 2020-11-02 09:32:36

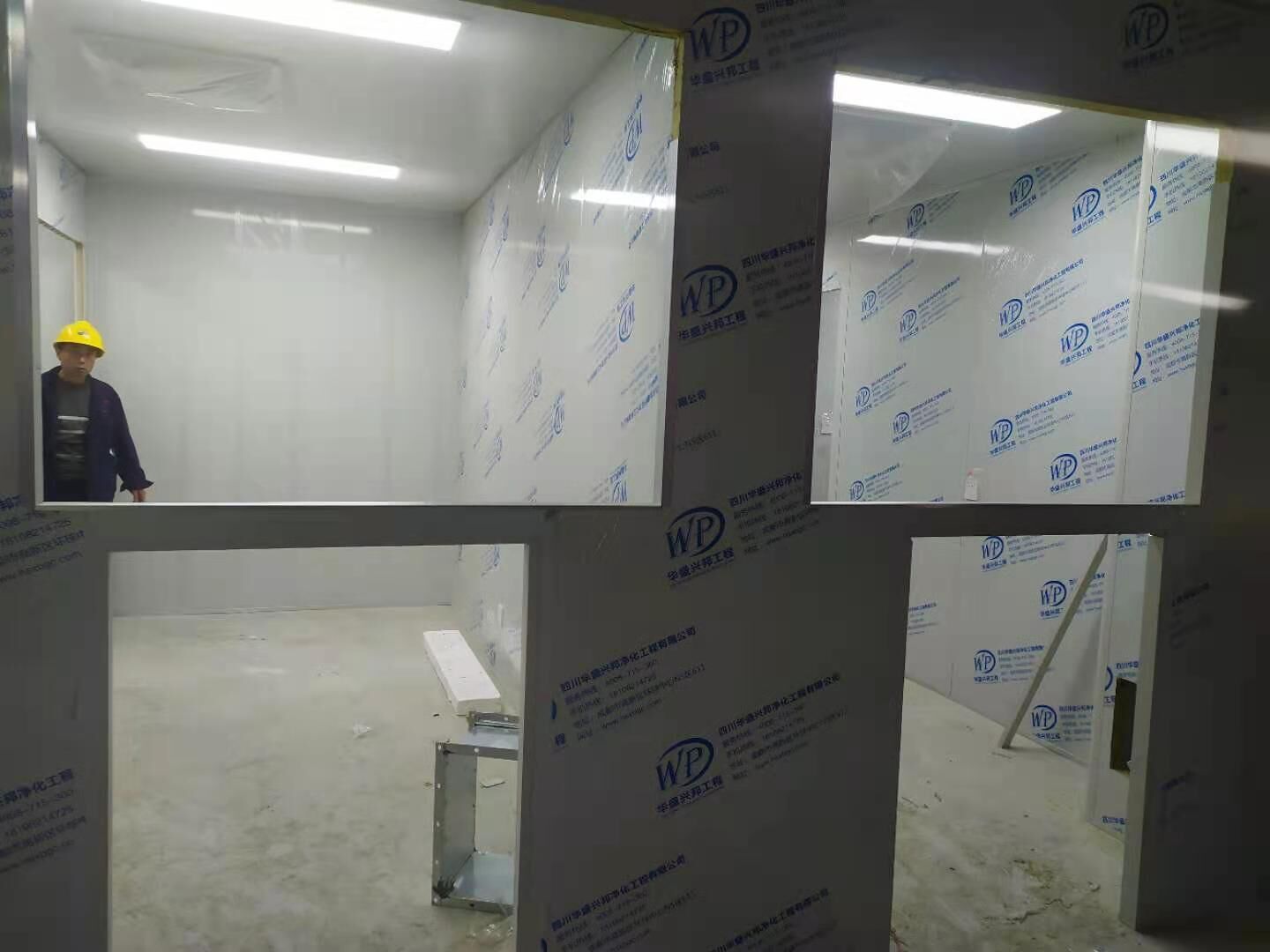

    1、二层彩板安装 2、二层灯具布线 3、一层空调水管安装 4、一层主风管接头全部打胶密封

  • 2020-10-26 09:23:02

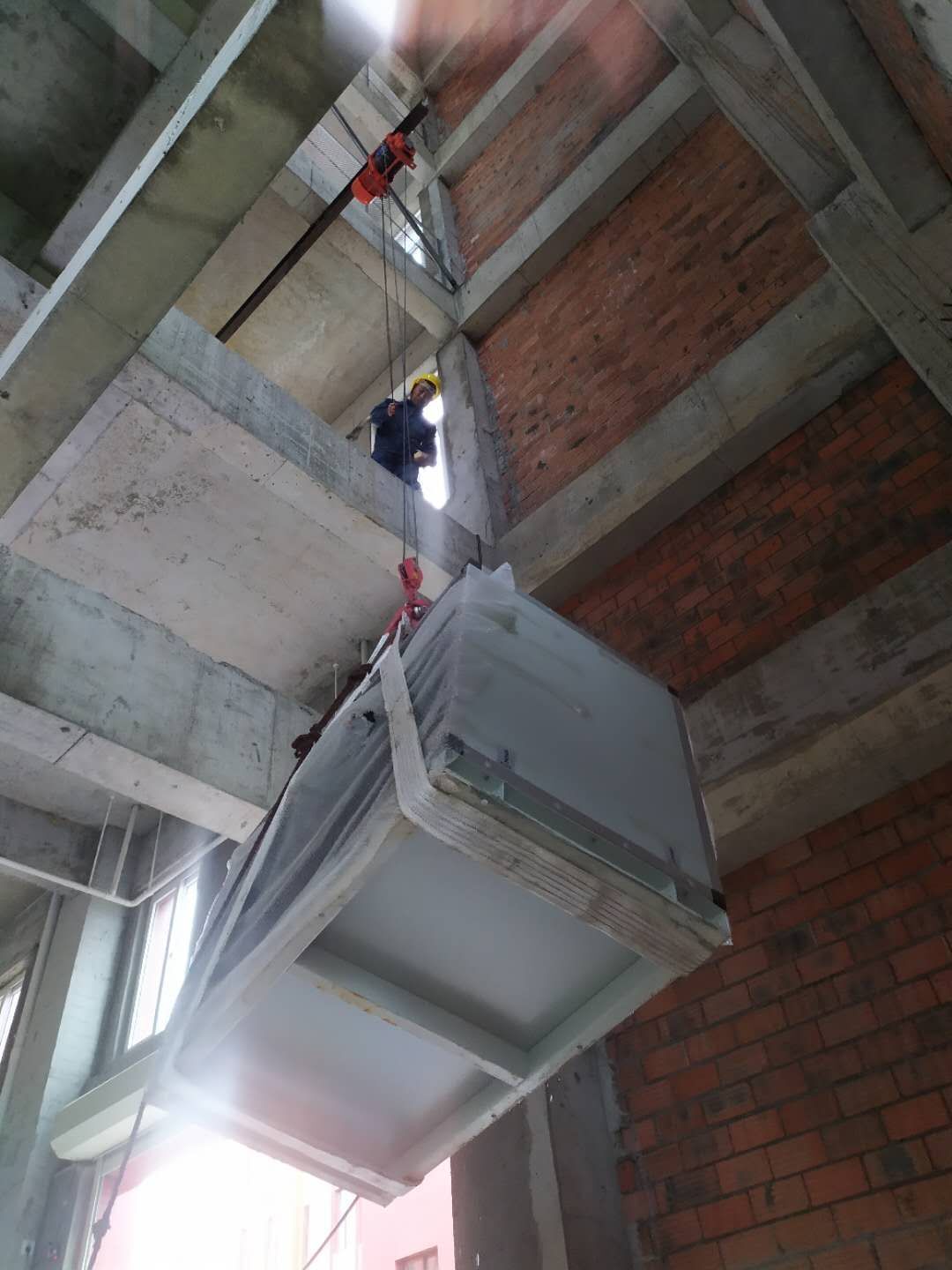

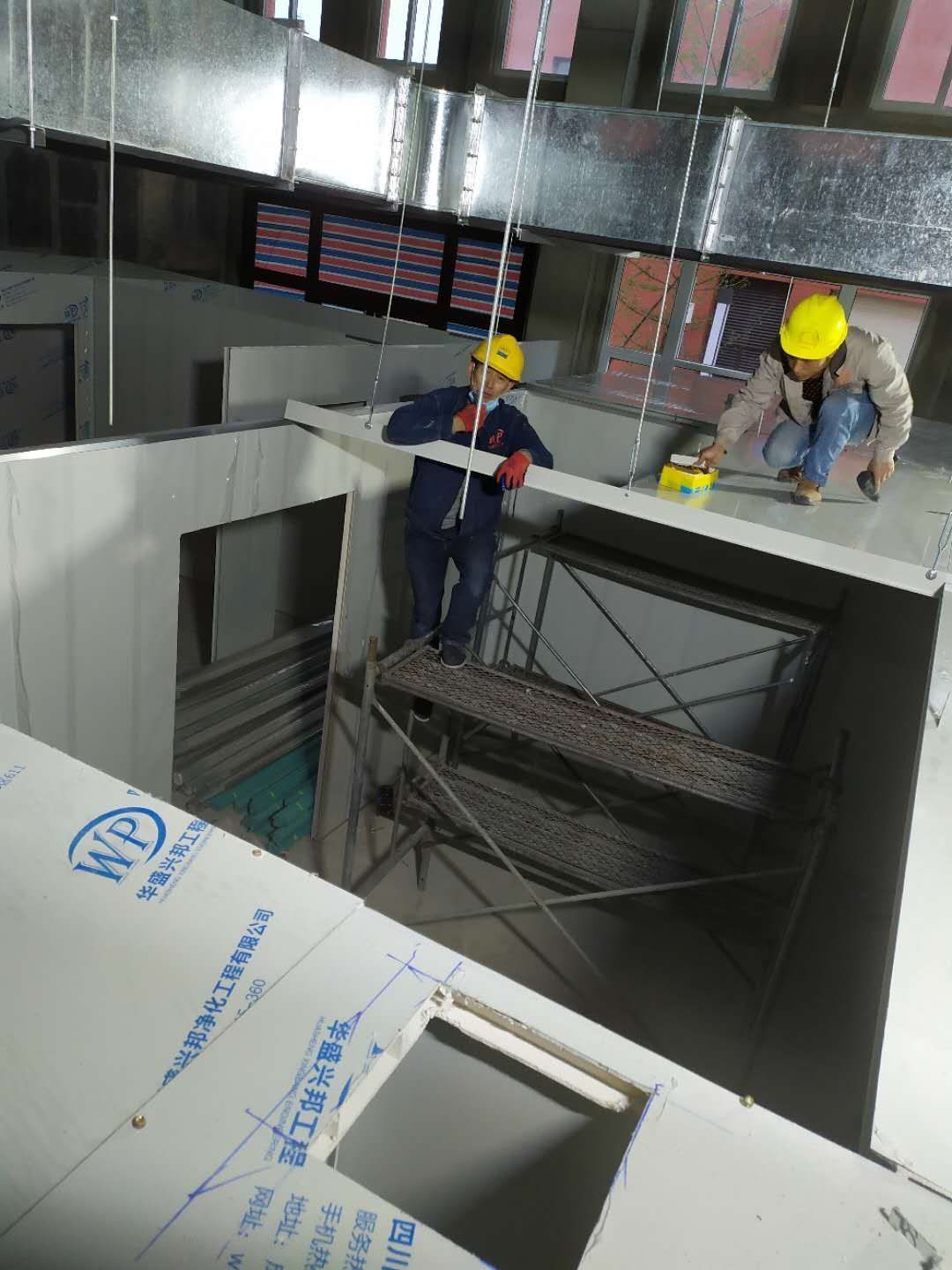

    1、一层制水间顶板安装 2、一层插座布线穿管 3、二层彩板搬运 4、二层机组吊装

  • 2020-10-23 09:50:29

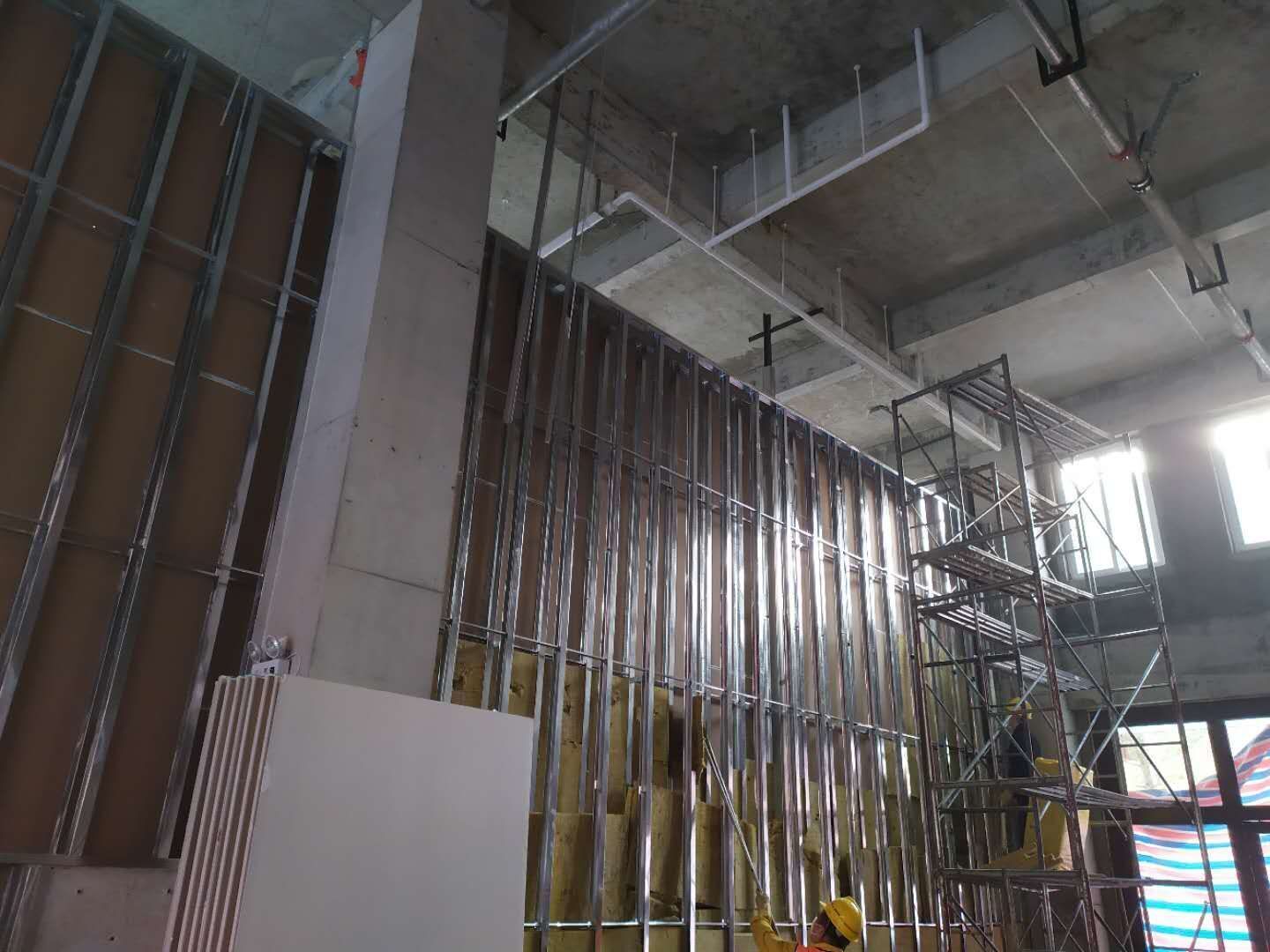

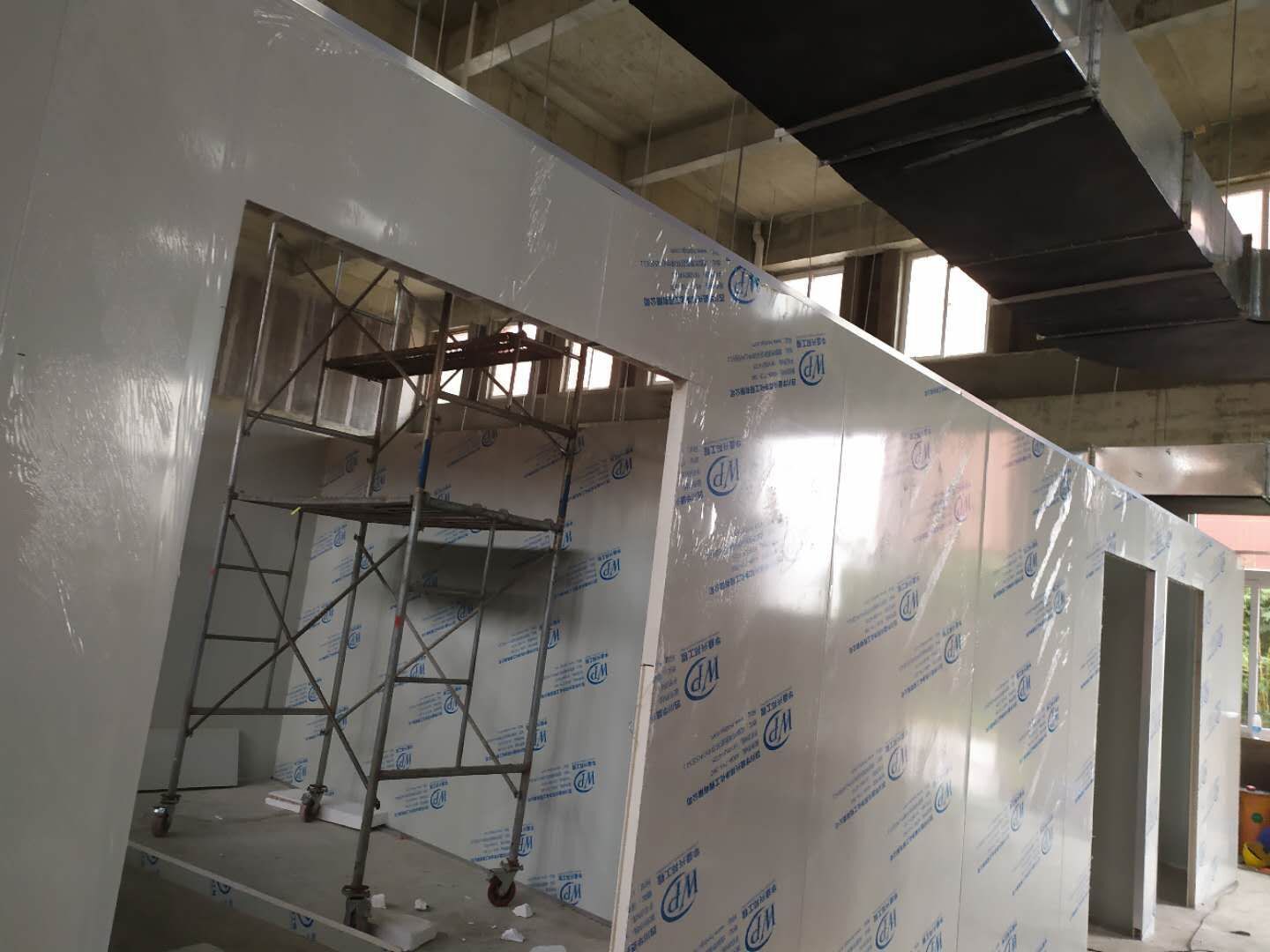

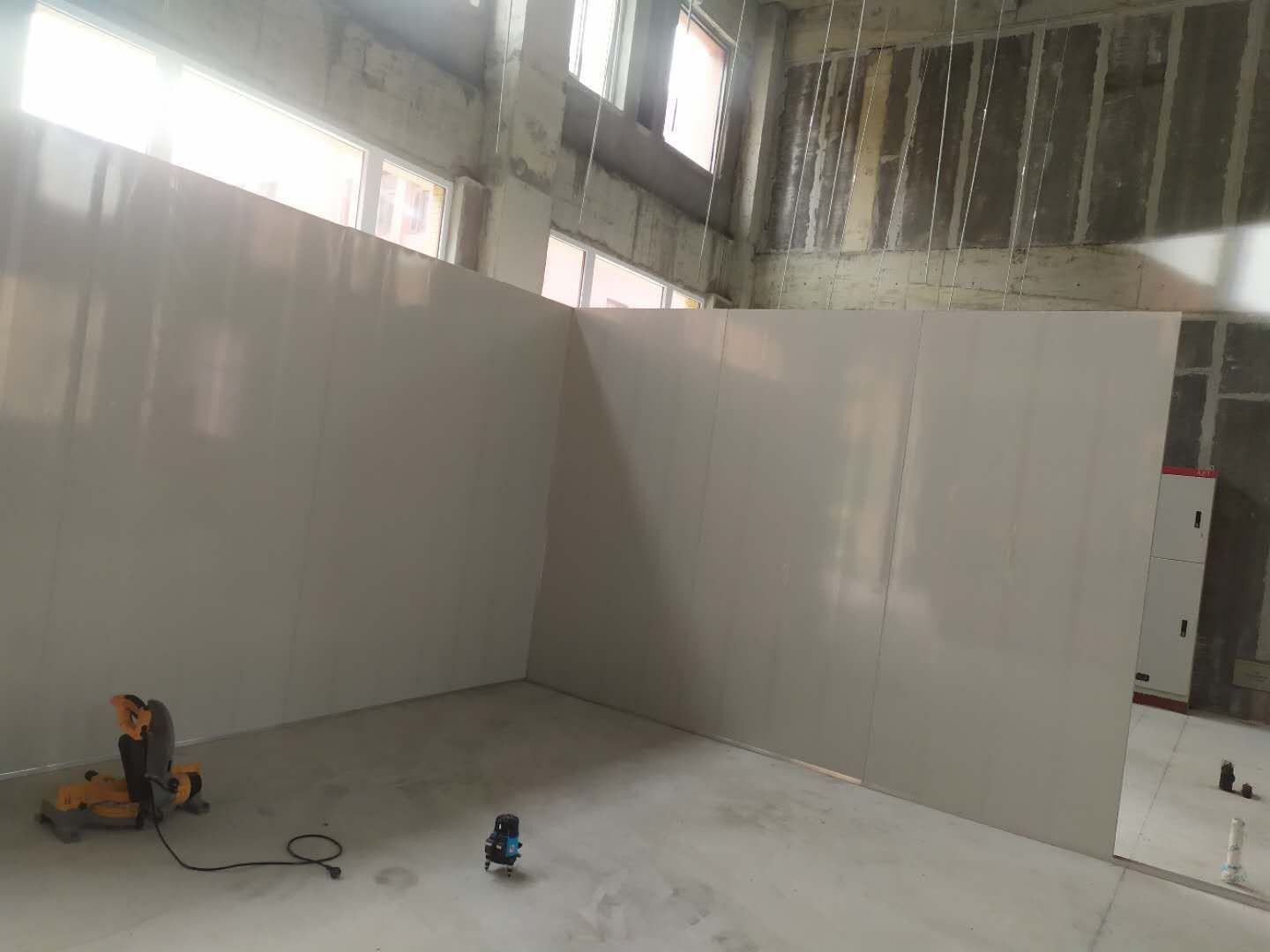

    1、一层走廊顶板安装;2、制水间立板安装;3、制水间设备搬运;4、一层插座开孔布线;5、一层轻钢龙骨隔墙安装;6、一层风管支管安装

  • 2020-10-21 09:17:09

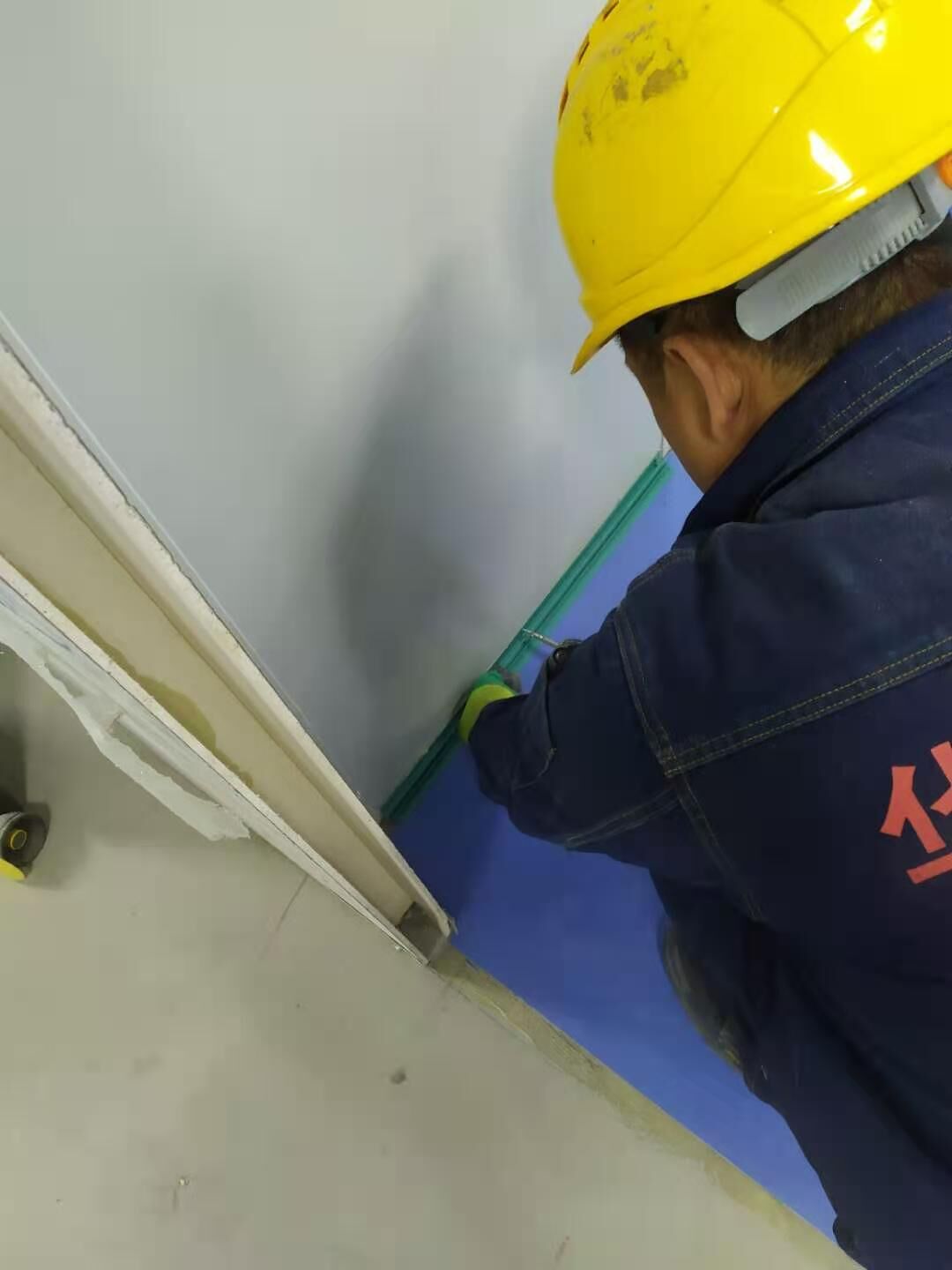

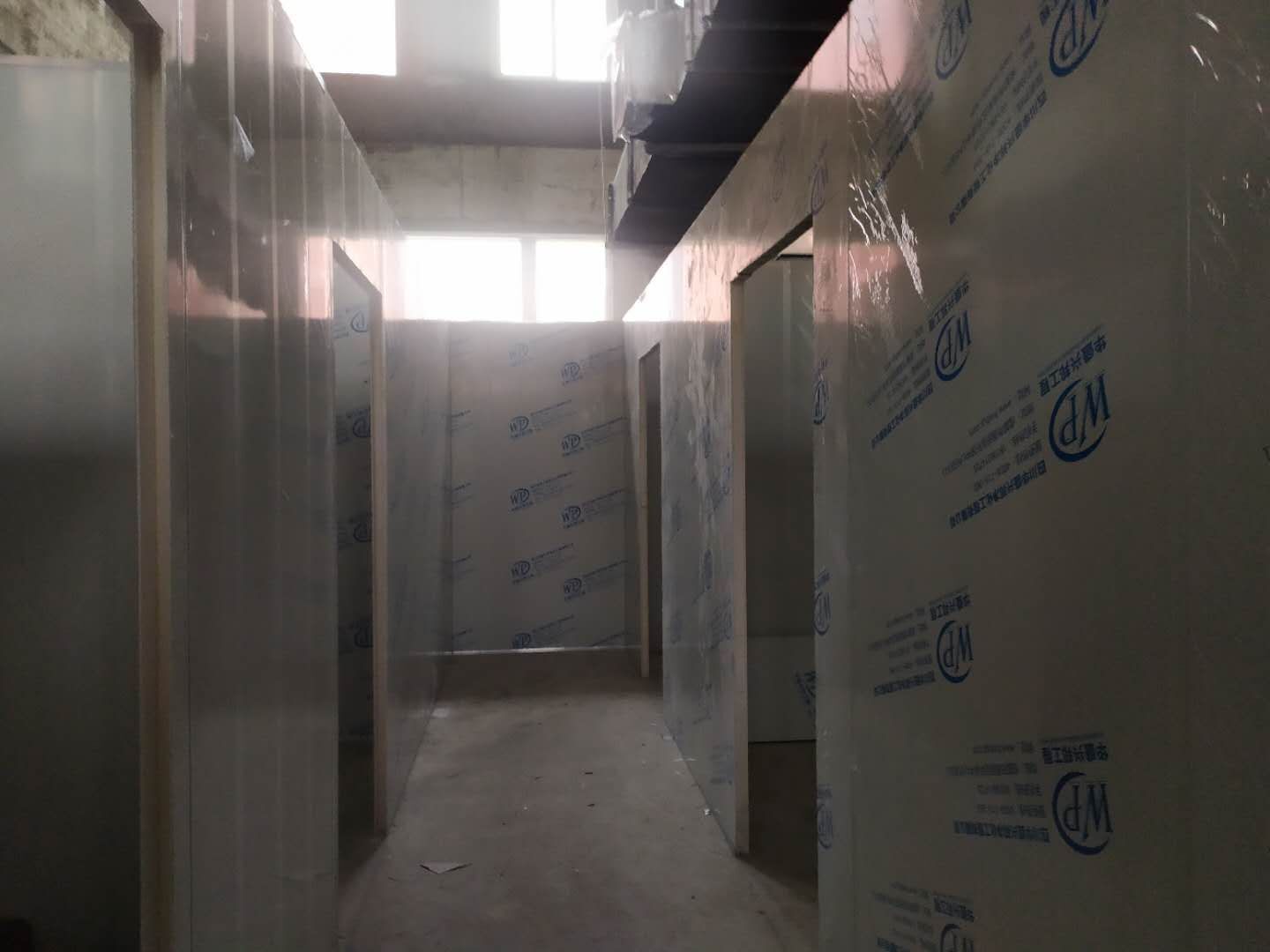

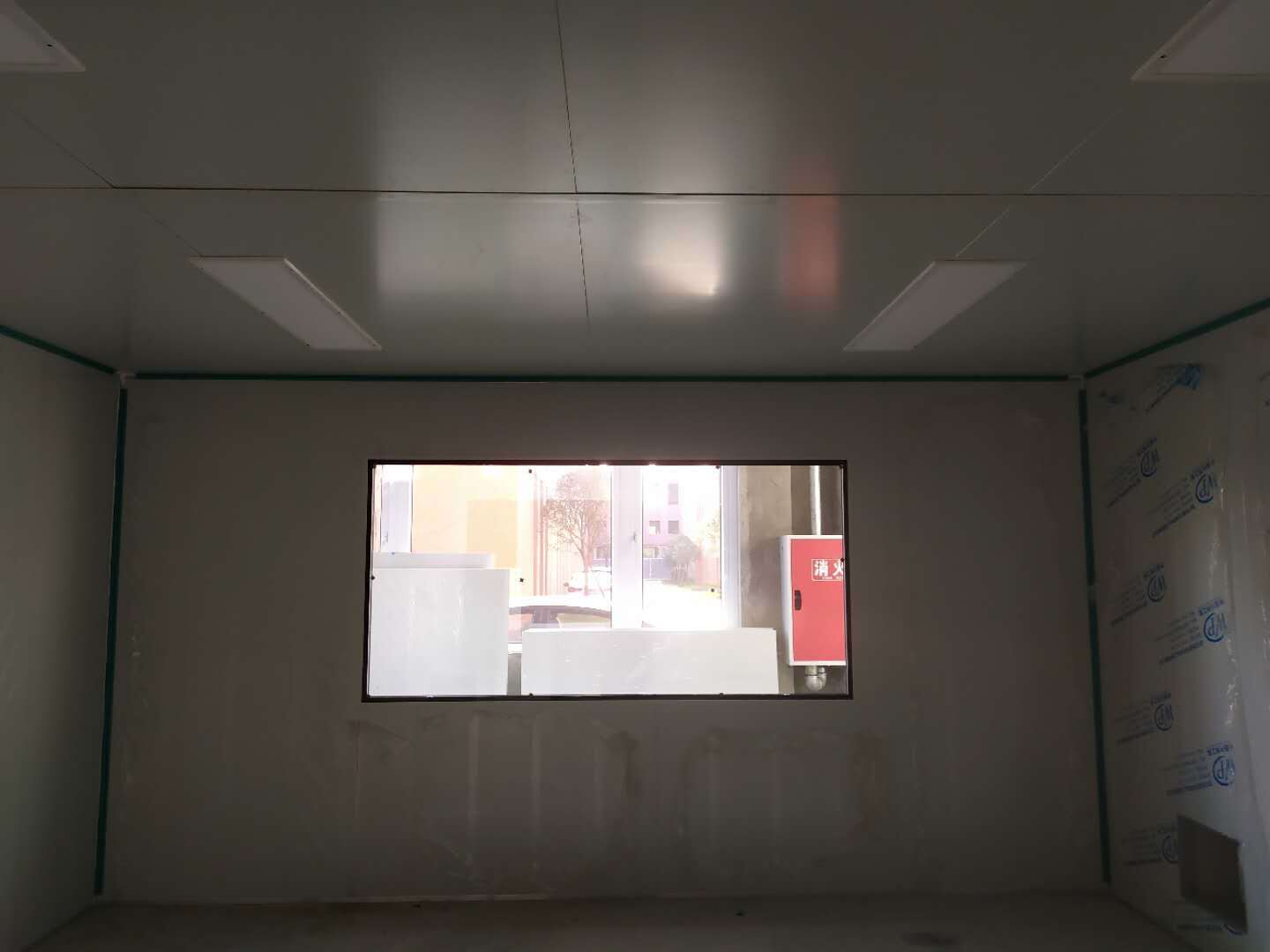

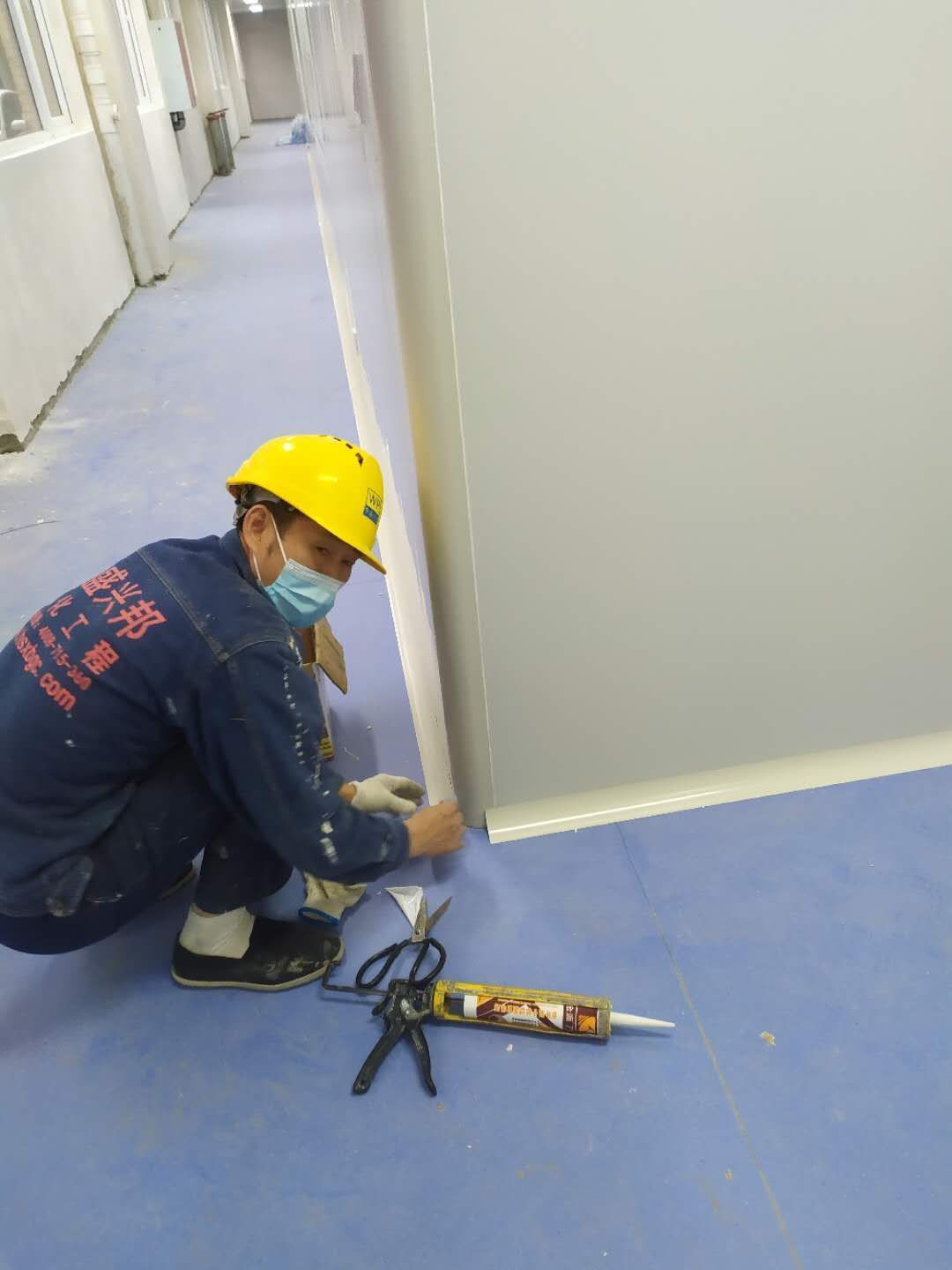

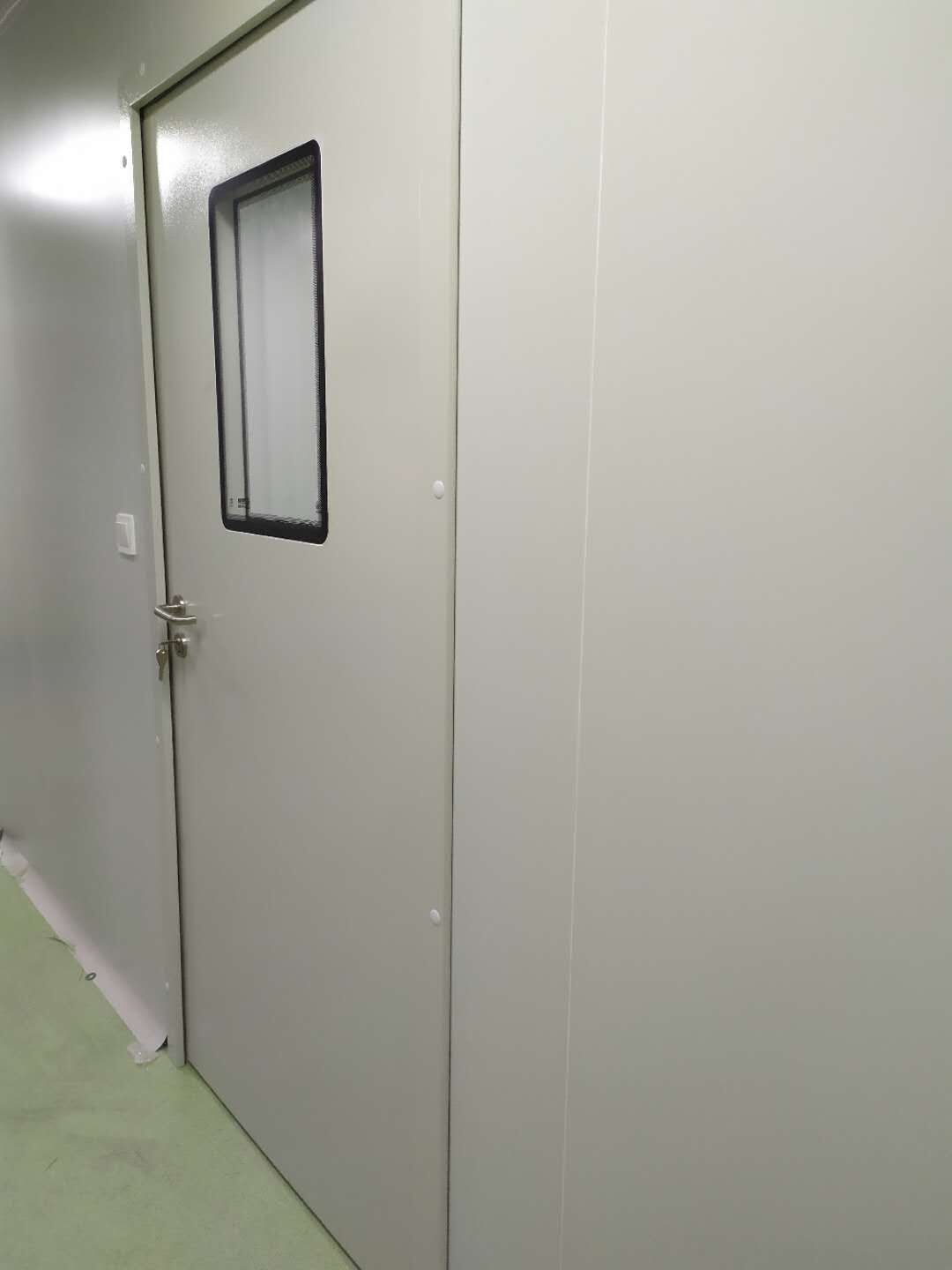

    1、一层成品观察窗安装; 2、一层彩板打胶条 3、一层走廊顶板挂吊筋; 4、一层照明安装

  • 2020-10-20 09:17:10

  • 2020-10-19 09:42:12

    1、一层彩板顶板安装;2一层灯线安装;3、二层通风柜搬运;4、屋面空调外机吊装至屋面

  • 2020-10-15 09:19:01

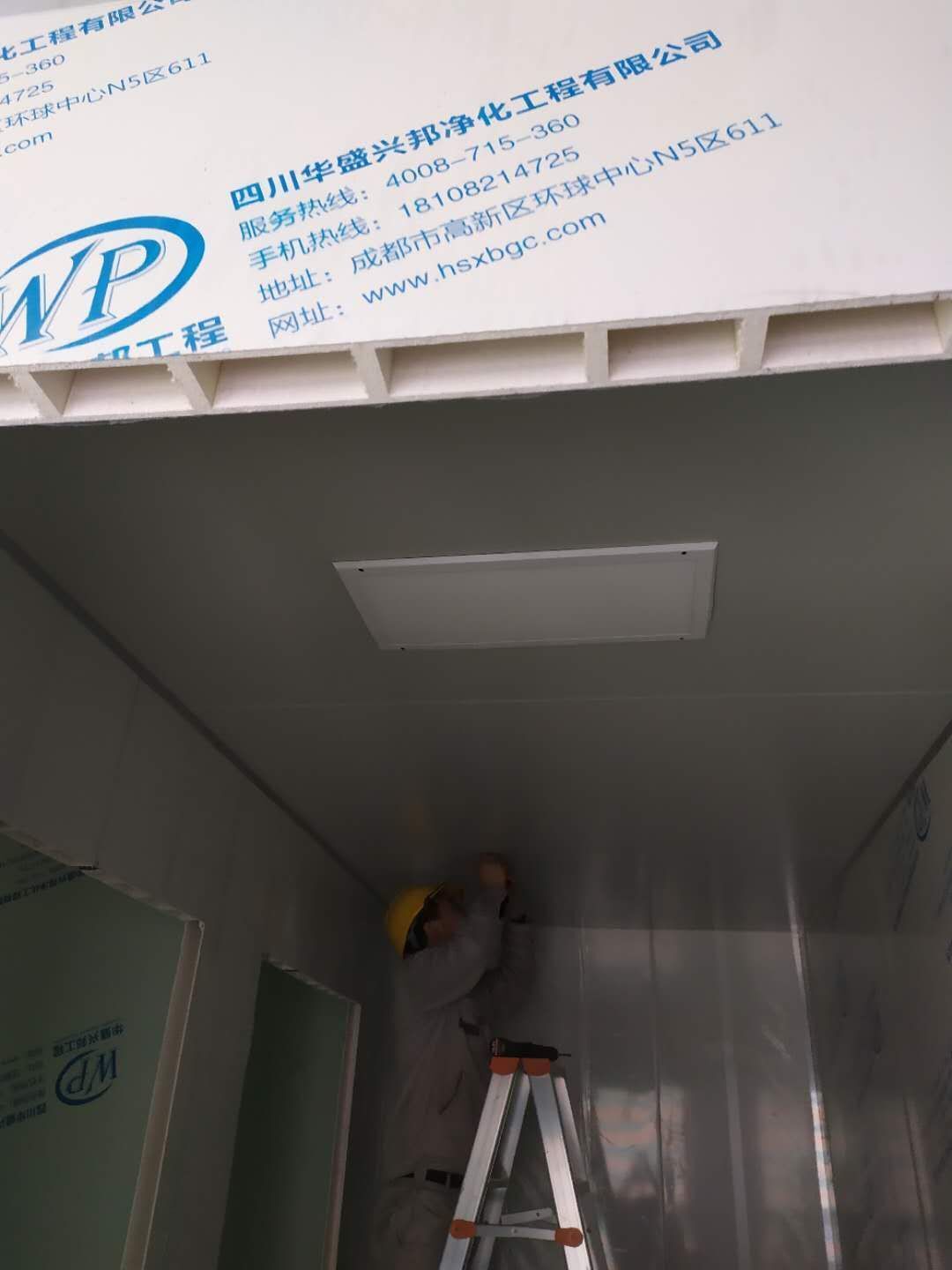

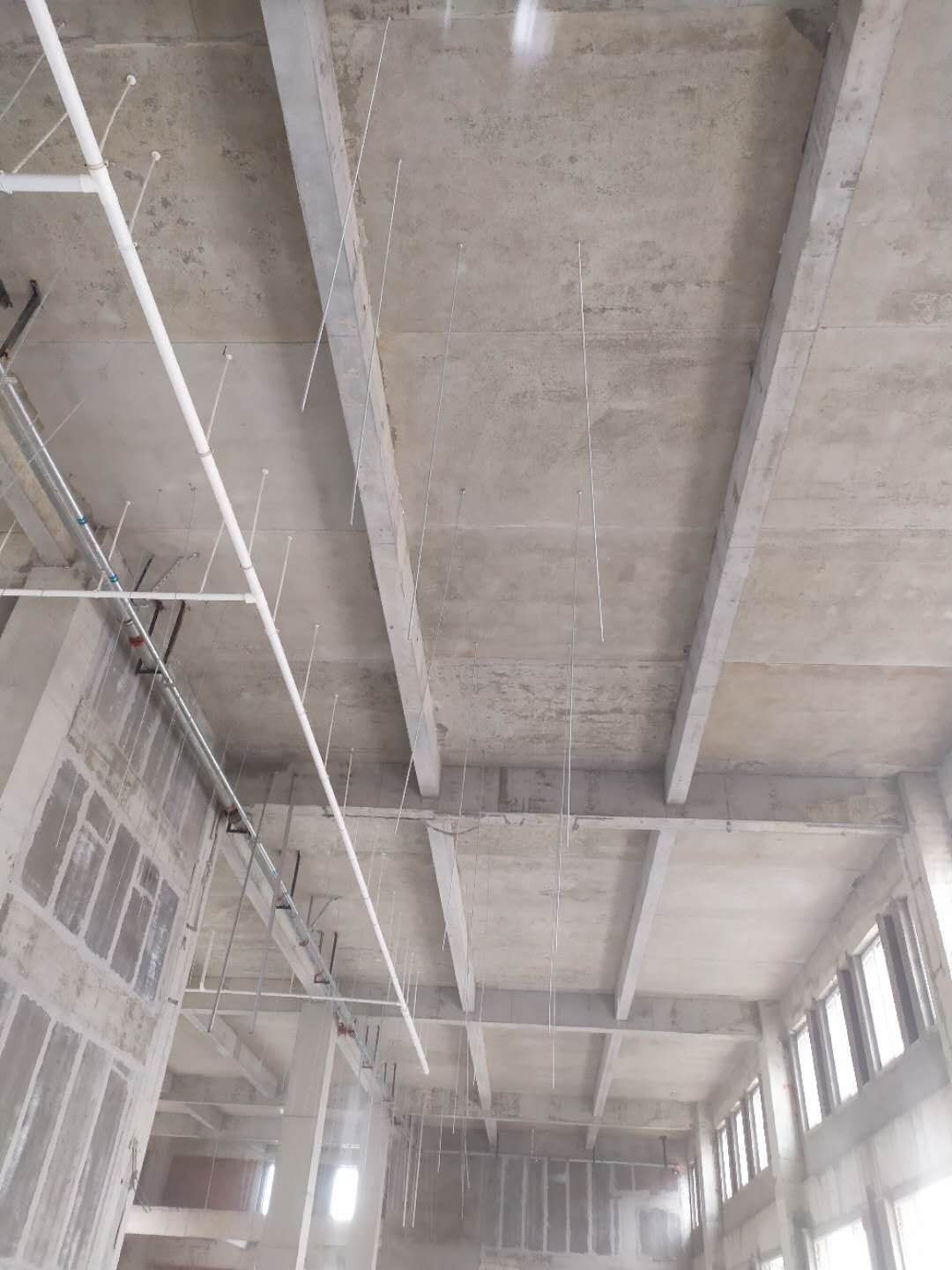

    1一层彩板立板安装 2一层镀锌桥架安装 3二层盘管吊装 4二层天花机吊装 5二层地槽安装 6二层空调水管支架安装

  • 2020-10-14 09:10:08

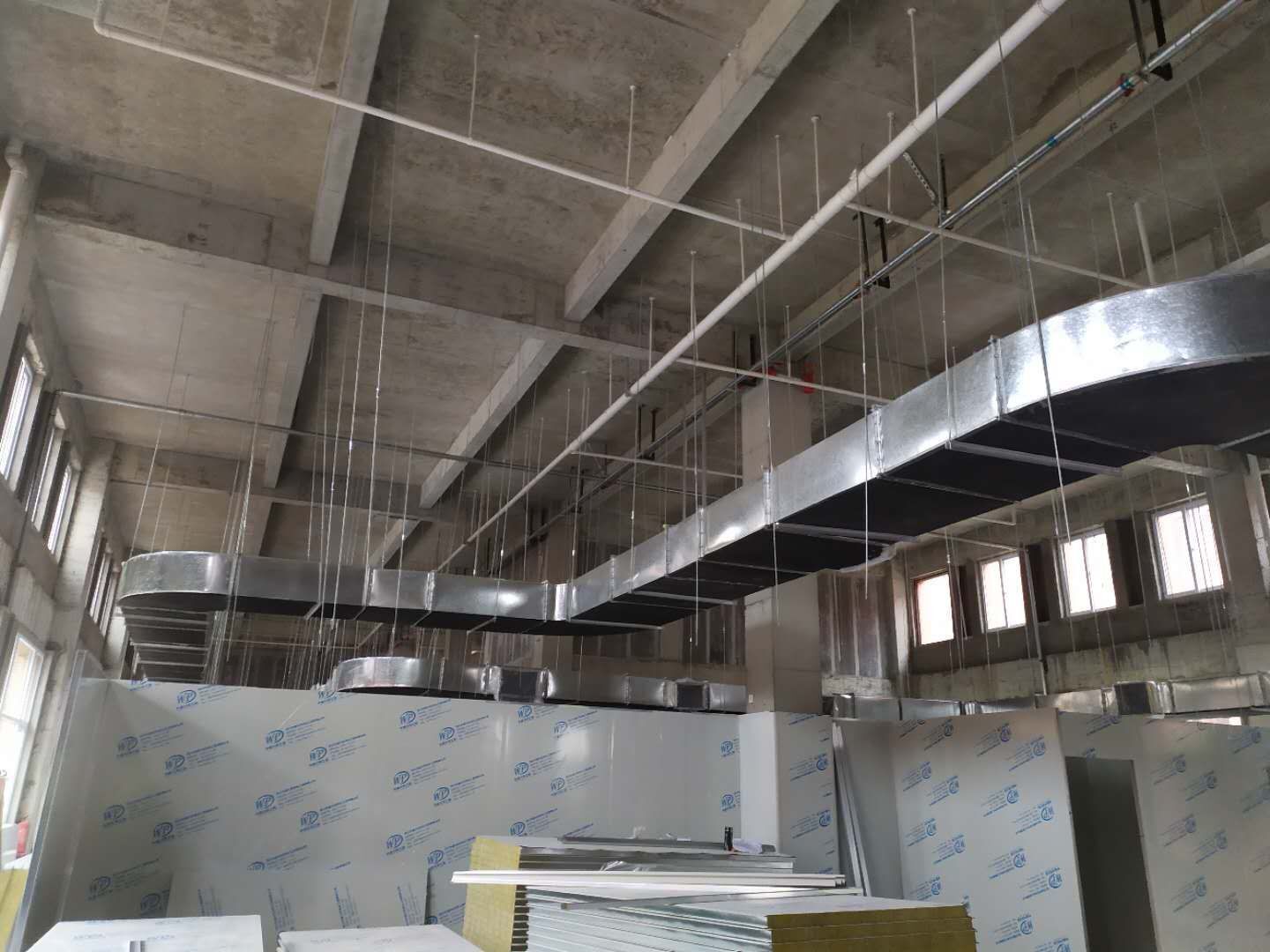

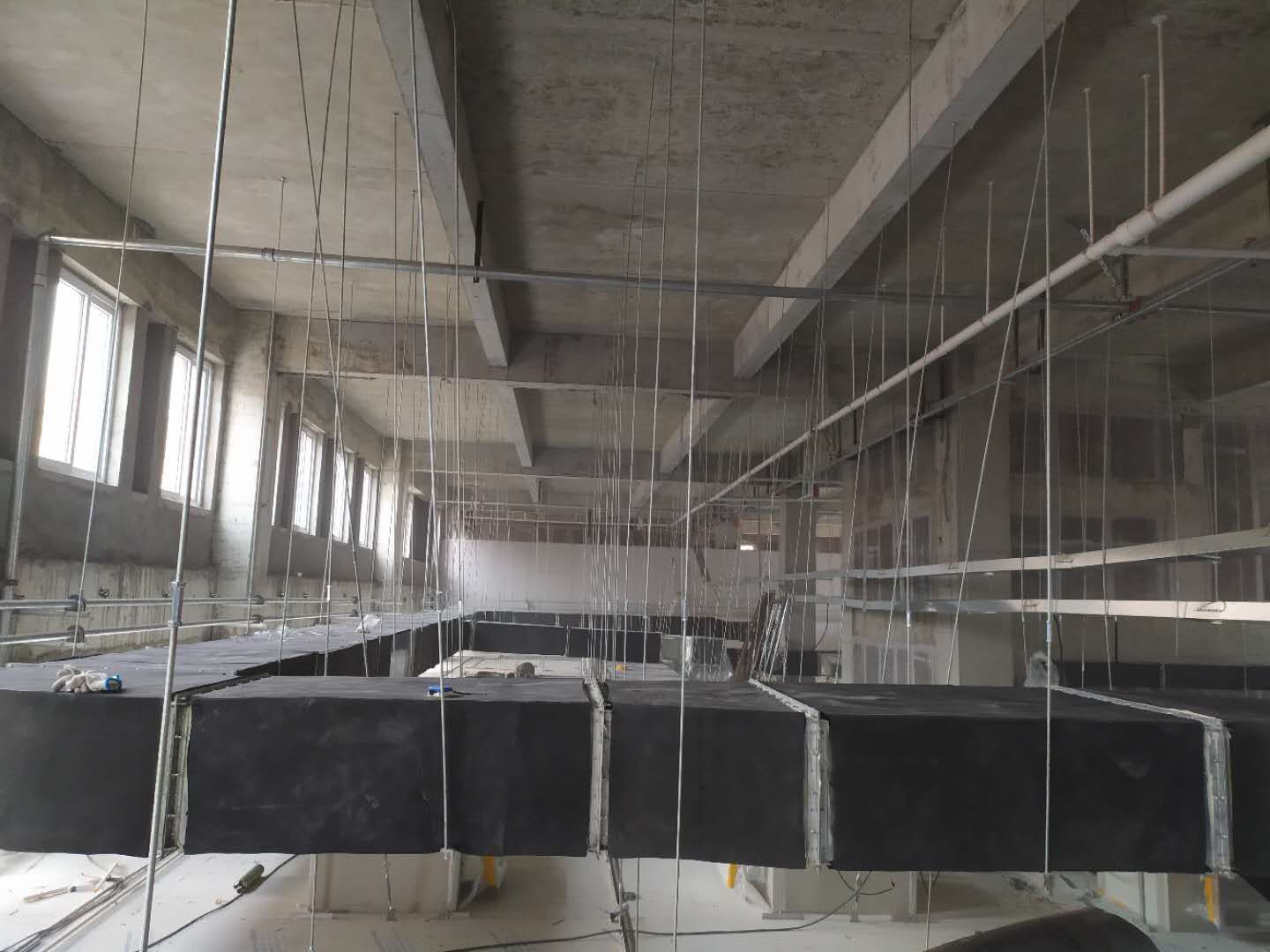

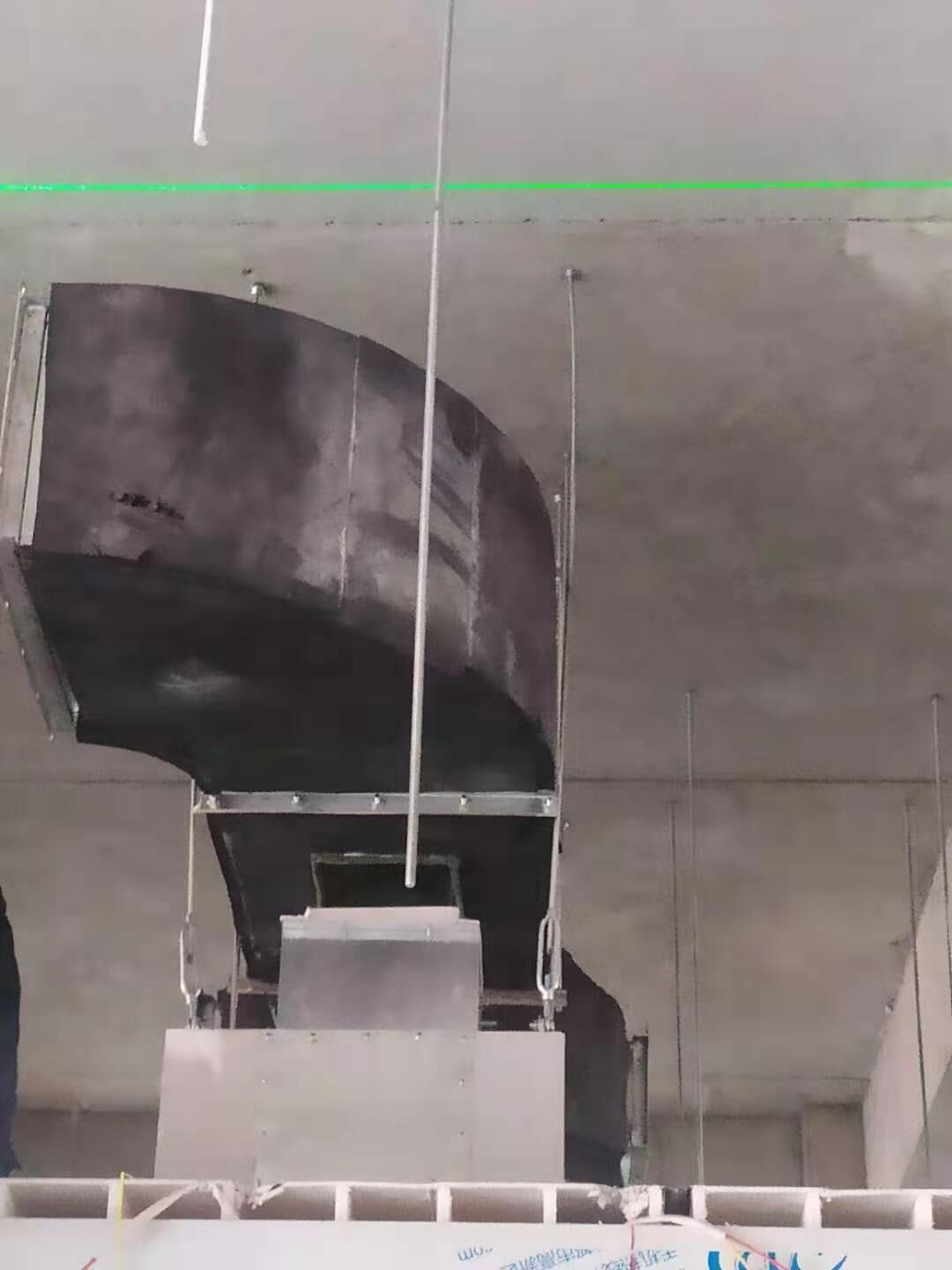

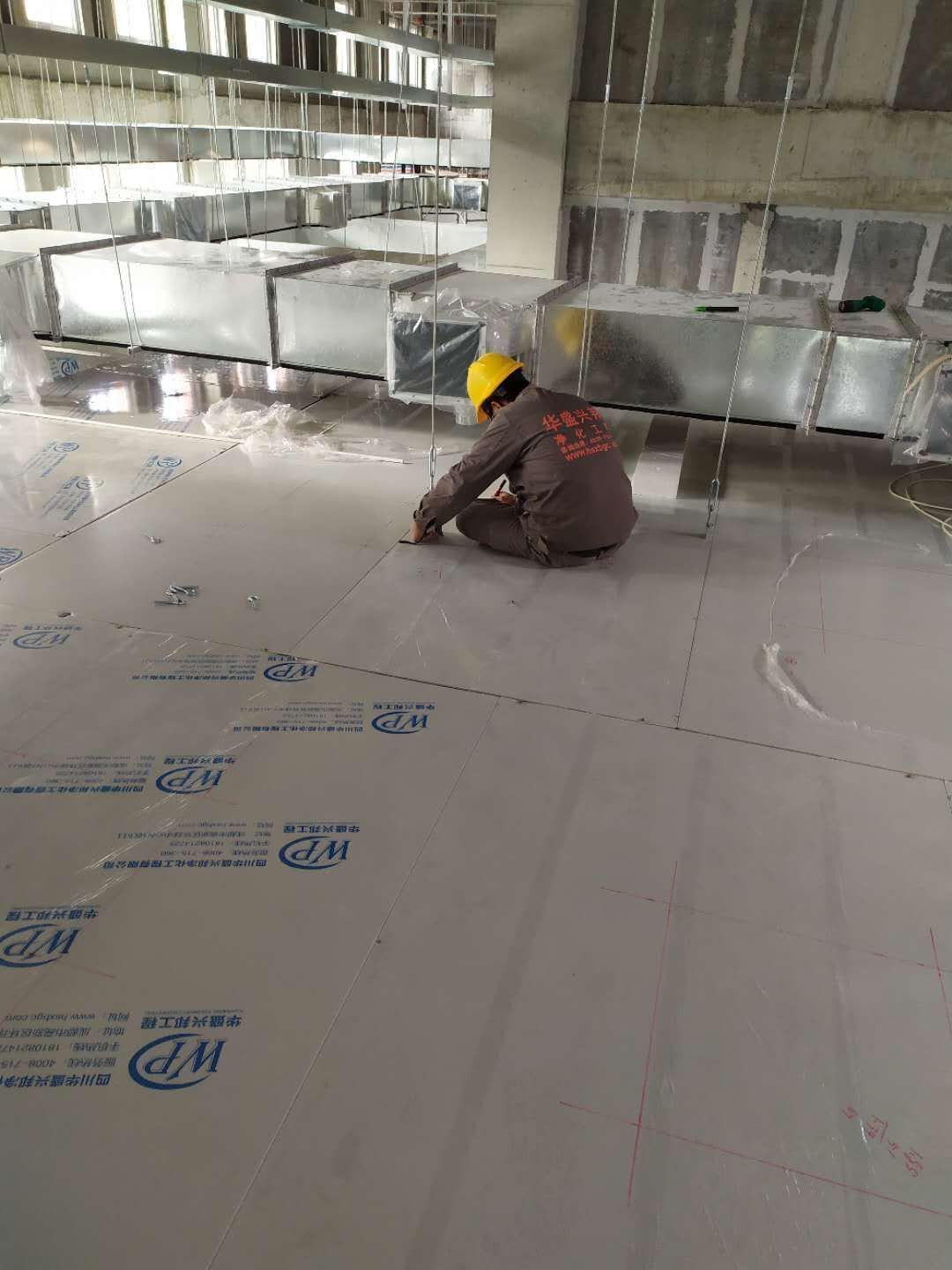

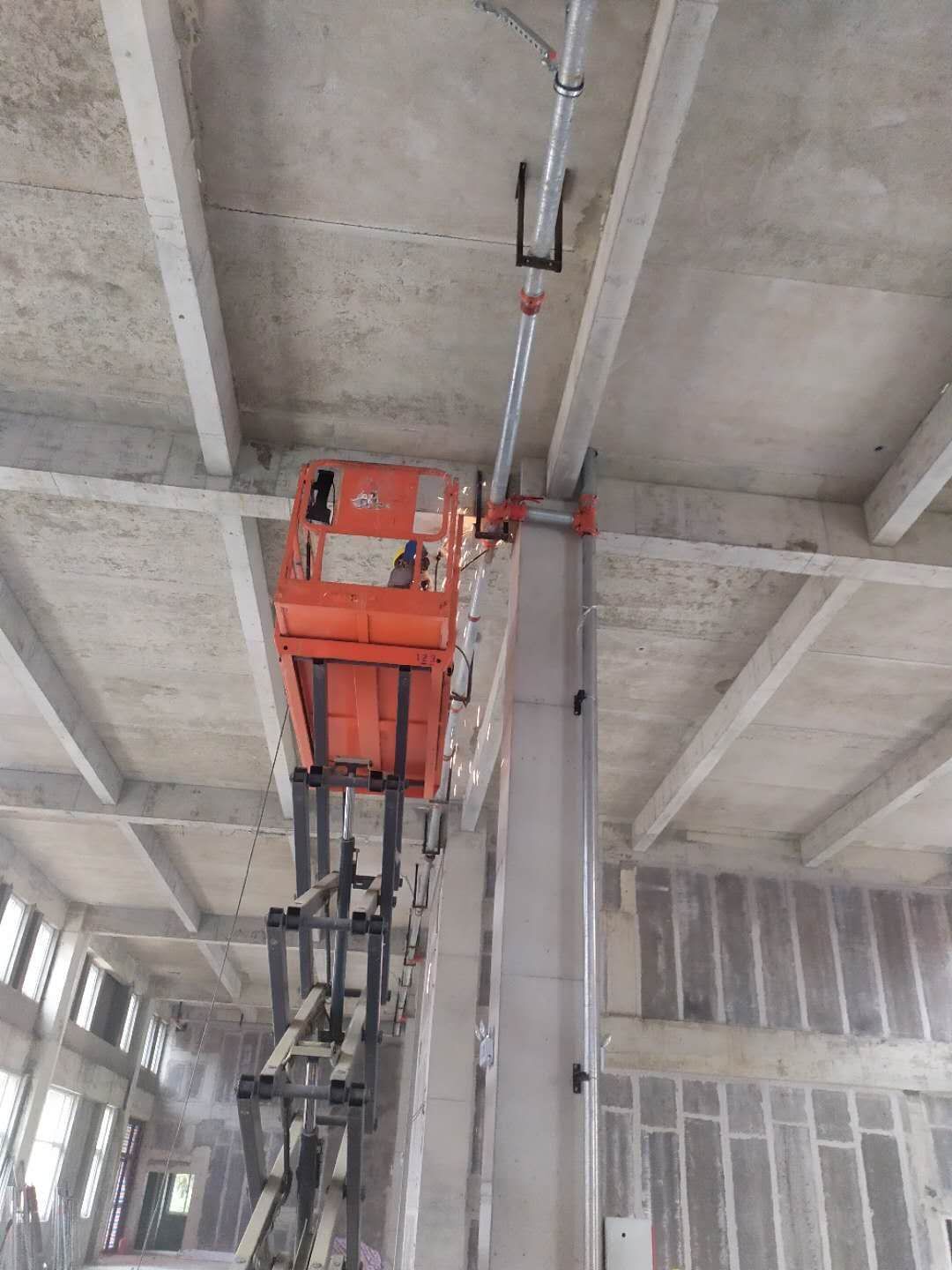

    1一层风管吊装,二层风管搬运 2一层彩板安装 3空调水管除锈 刷漆 4二层彩板吊筋安装 5二层镀锌桥架安装

  • 2020-10-12 09:45:40

    1一层彩板打吊筋 2一层彩板立板安装 3一层净化风管吊装 4二层彩板打吊筋 5设备搬运

  • 2020-10-10 09:11:22

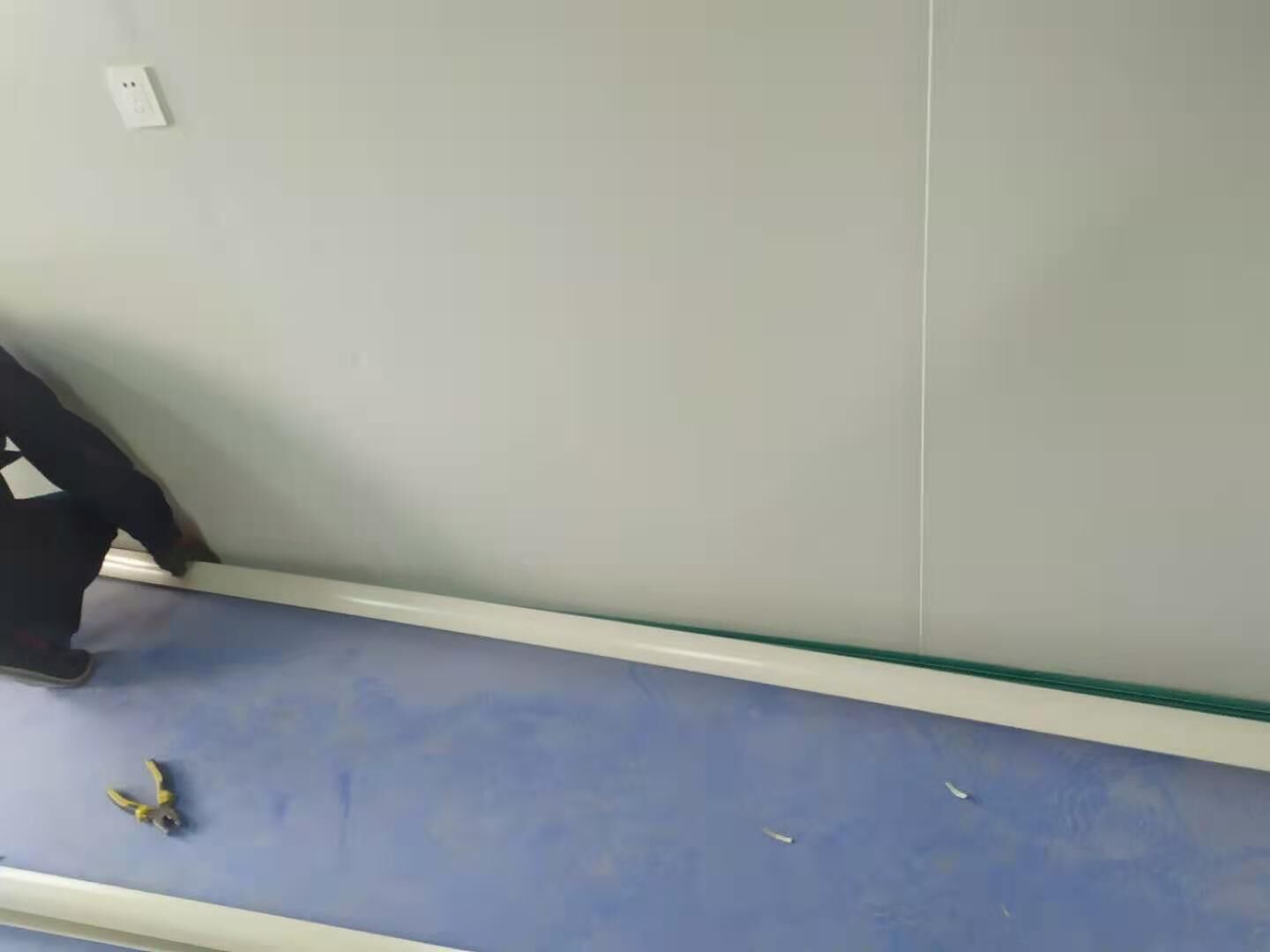

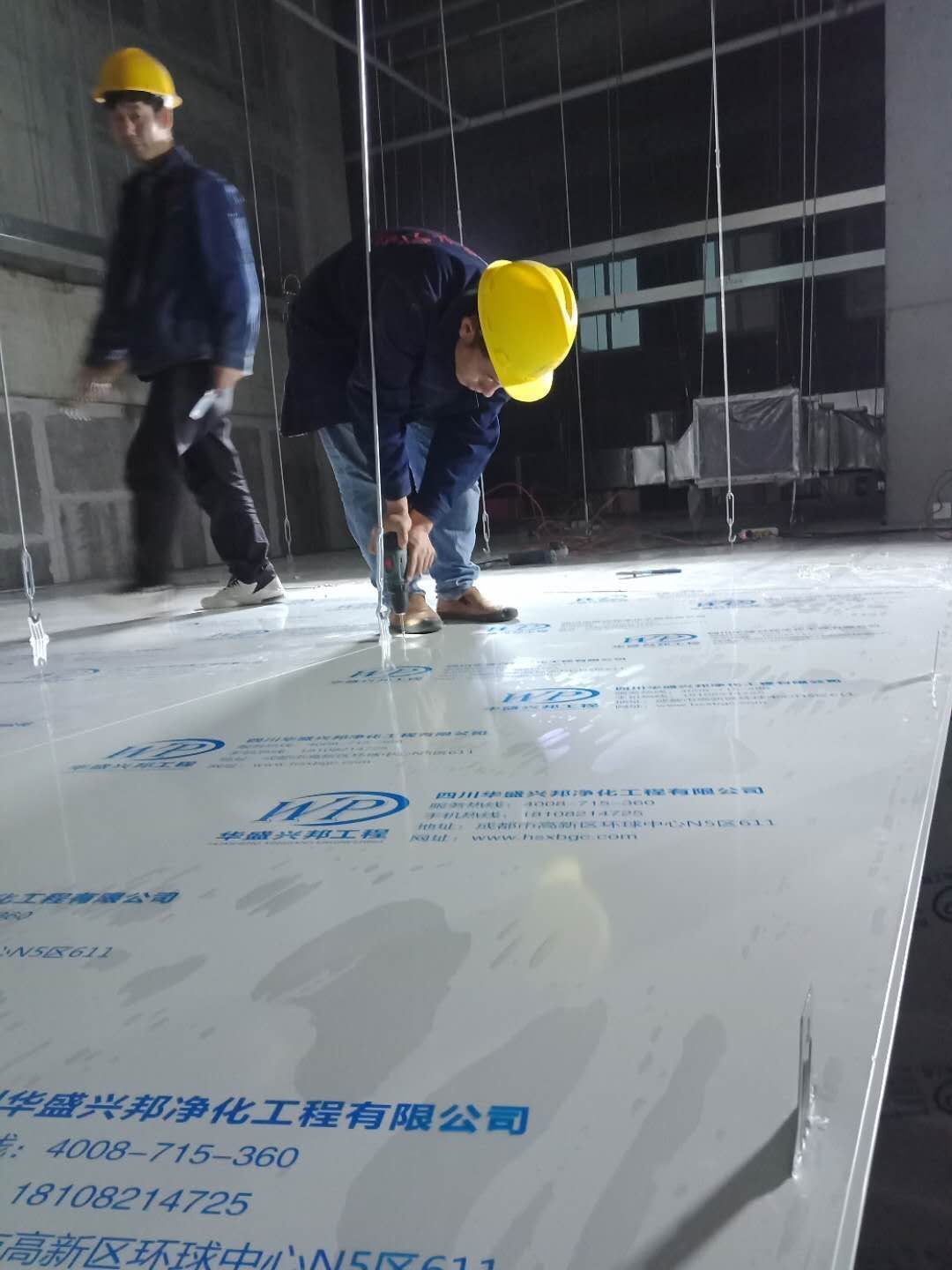

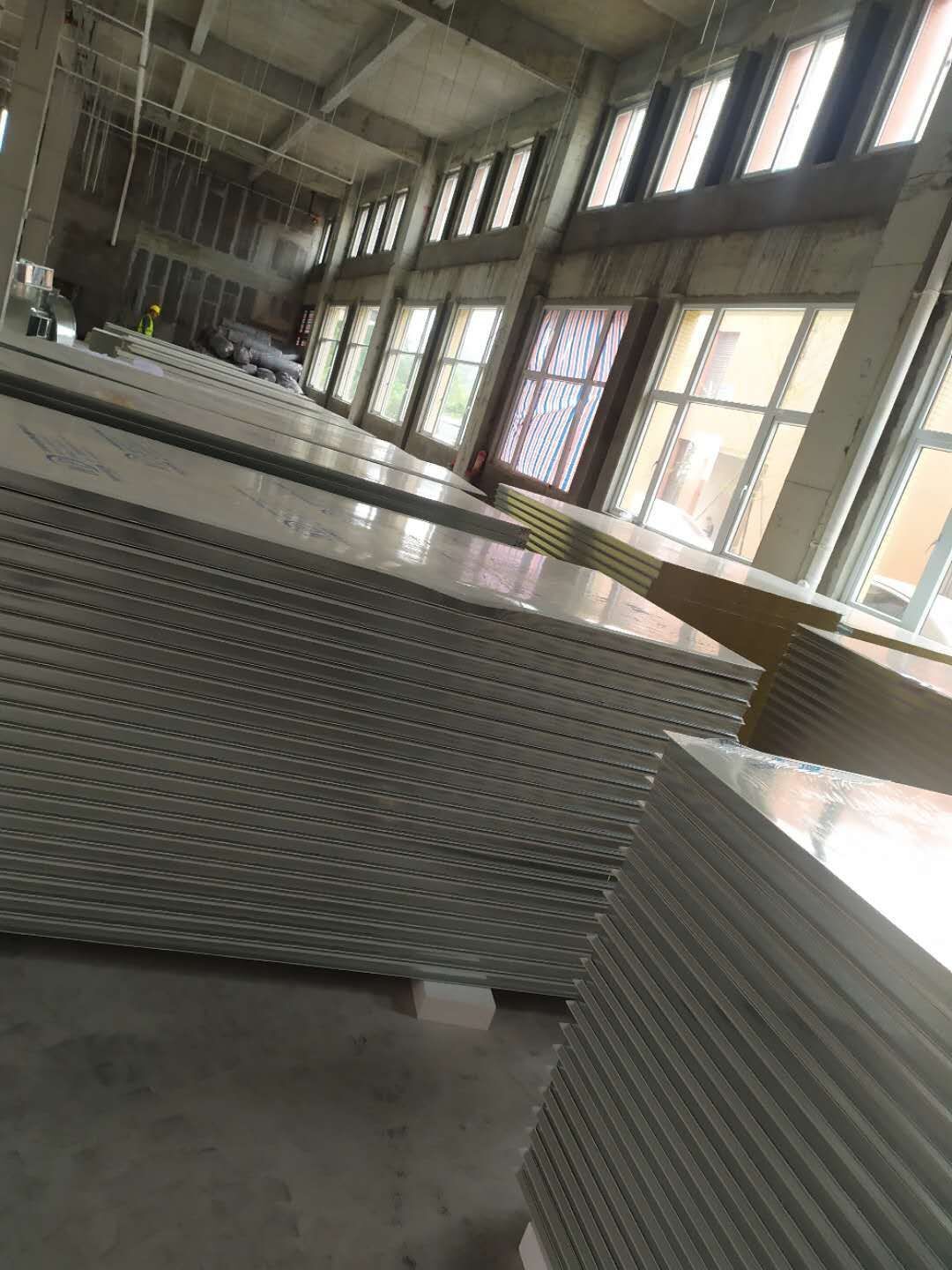

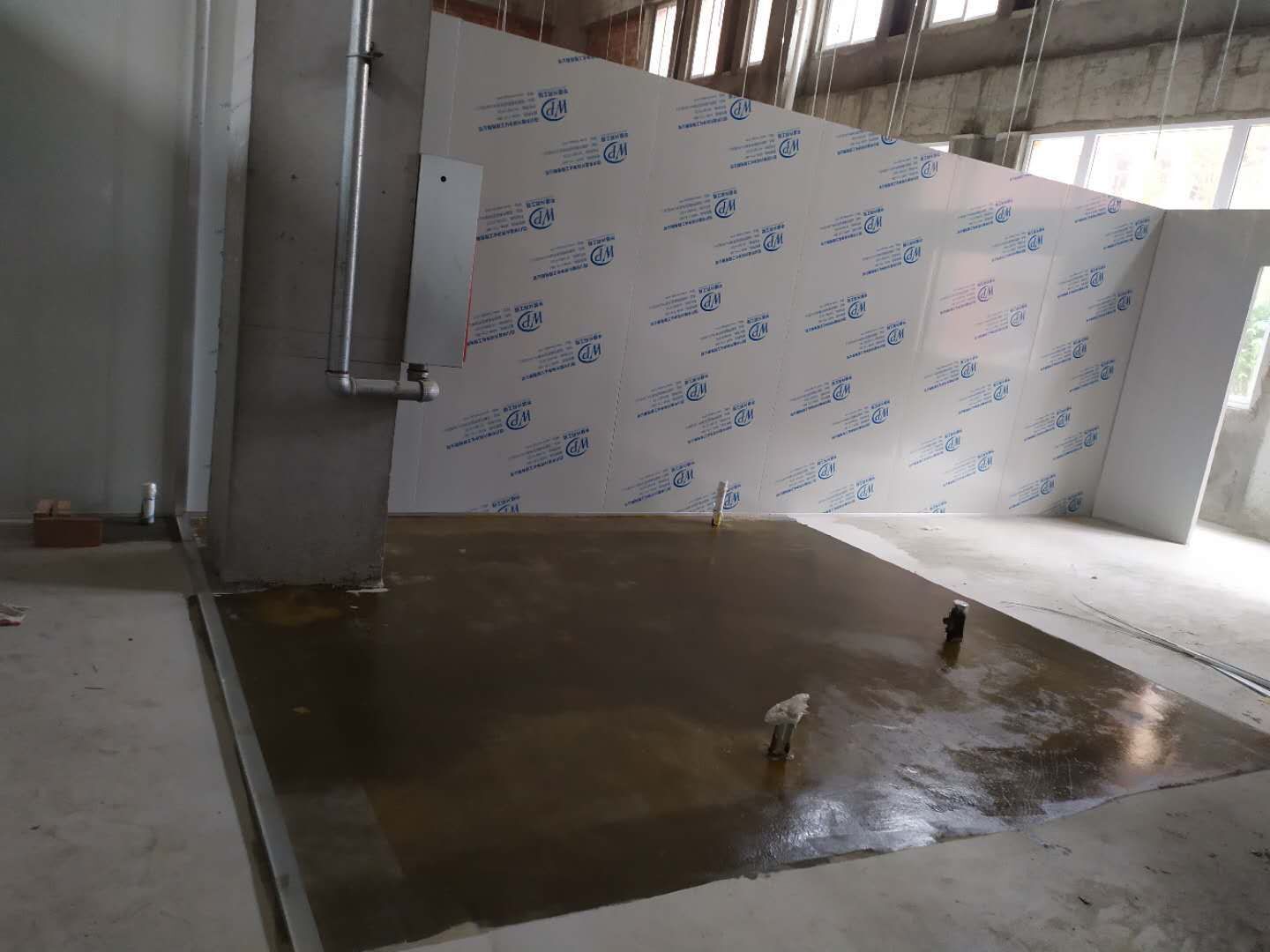

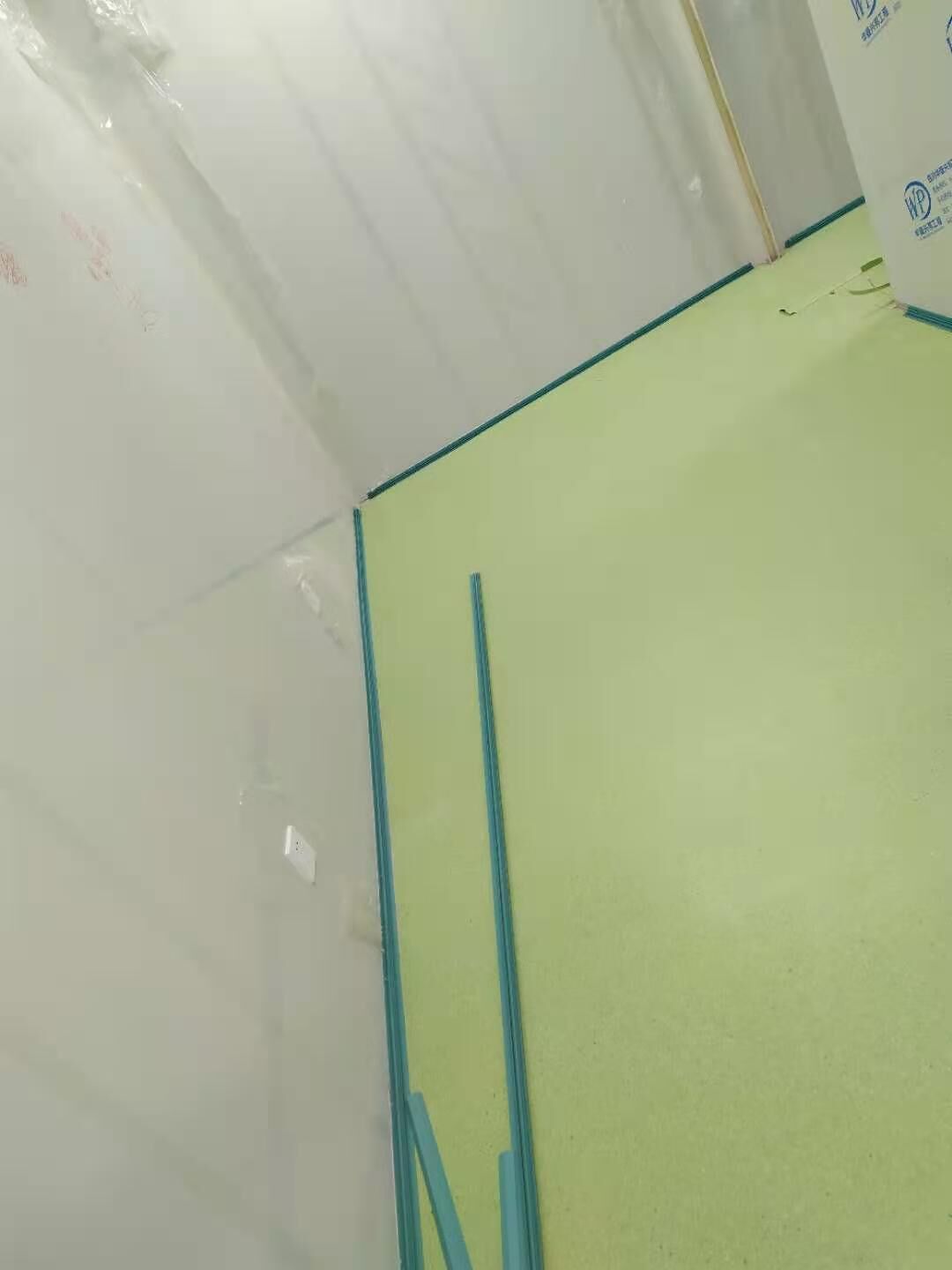

    板材到场,净化墙板开水施工

  • 2020-10-09 13:40:18

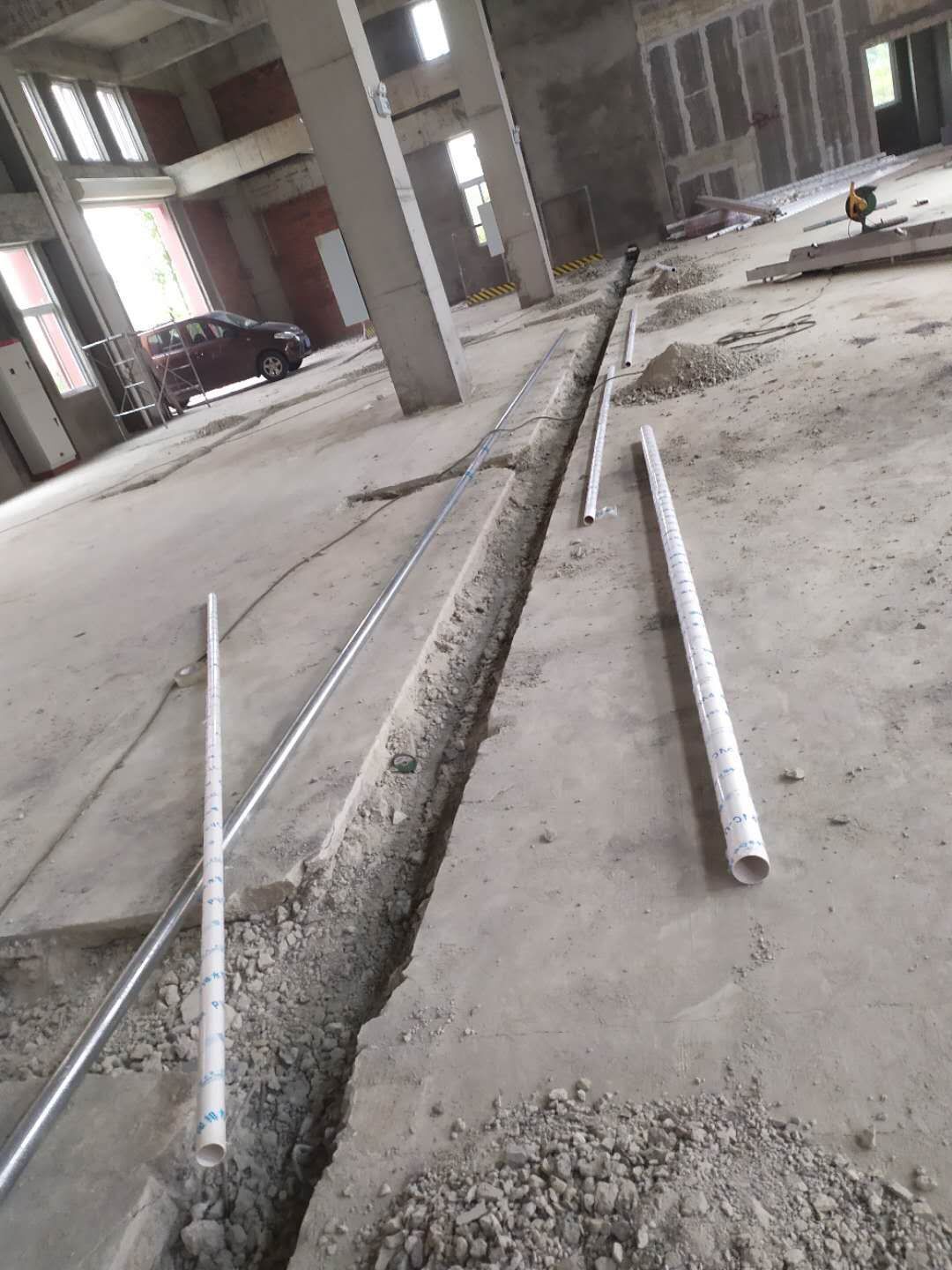

    1一层布局放线 2二层排水管加固 3空调水管 保温材料到场 4一层部分排水管移位 补漏 5彩板人员到场

  • 2020-10-09 13:39:11

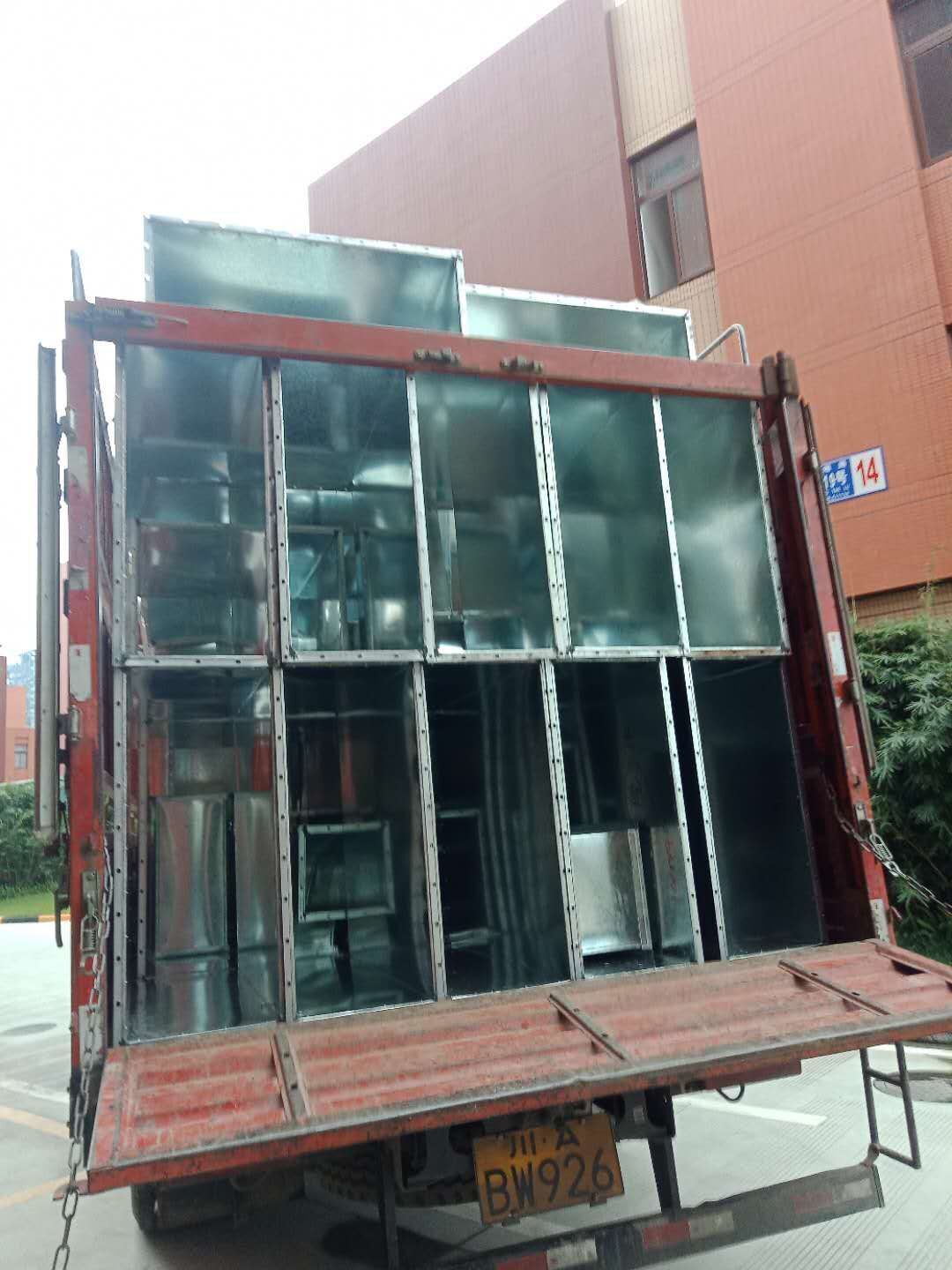

    一层空调机房空调基础砖砌,一层pvc排水安装完成,二层桥架丝杆吊装,铝材到场,风管到场

  • 2020-10-09 13:37:33

    1、二层部分地坪混凝土恢复 2、二层pvc排水安装 3、一层风管丝杆吊装

  • 2020-10-09 13:35:55

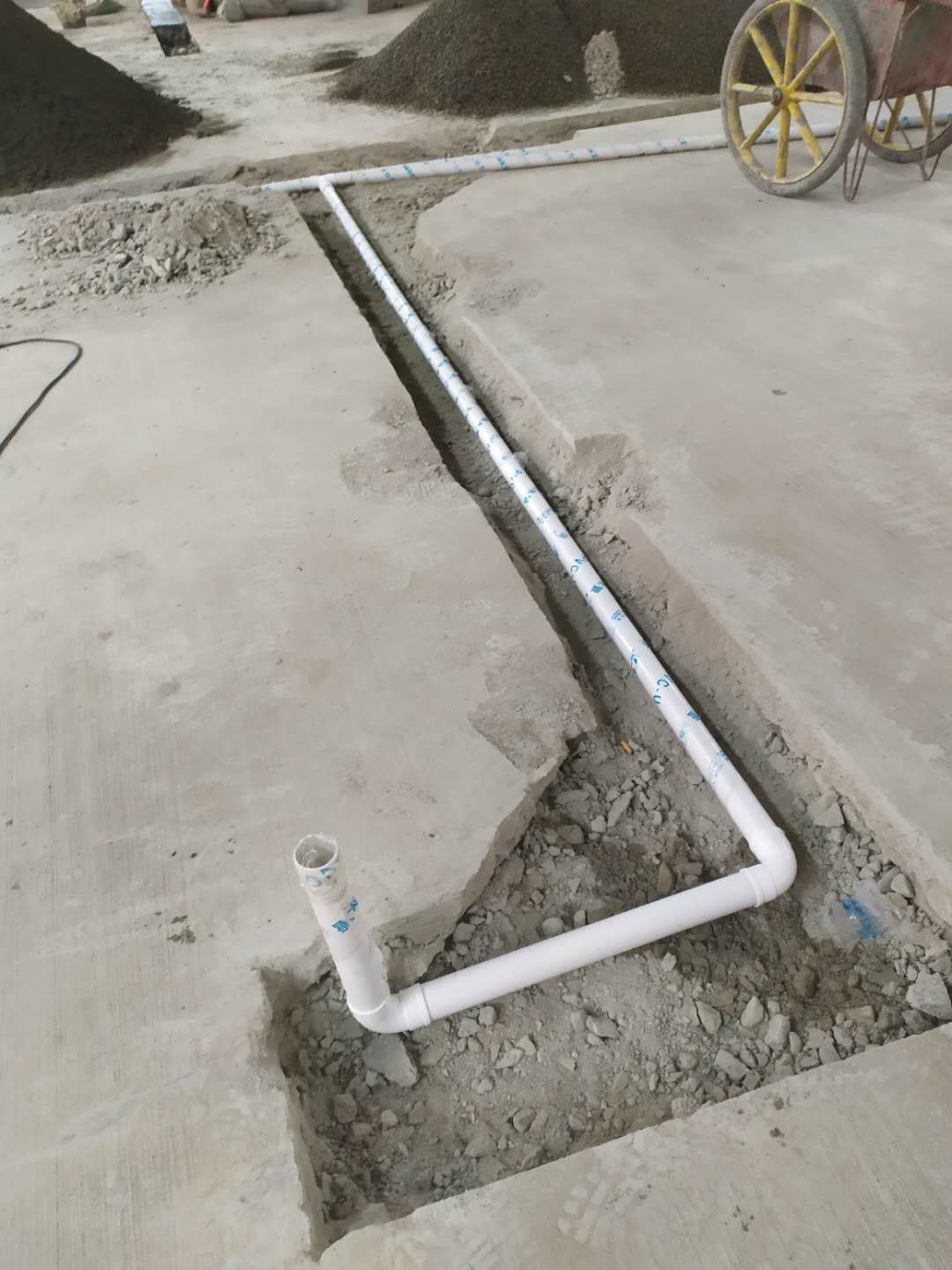

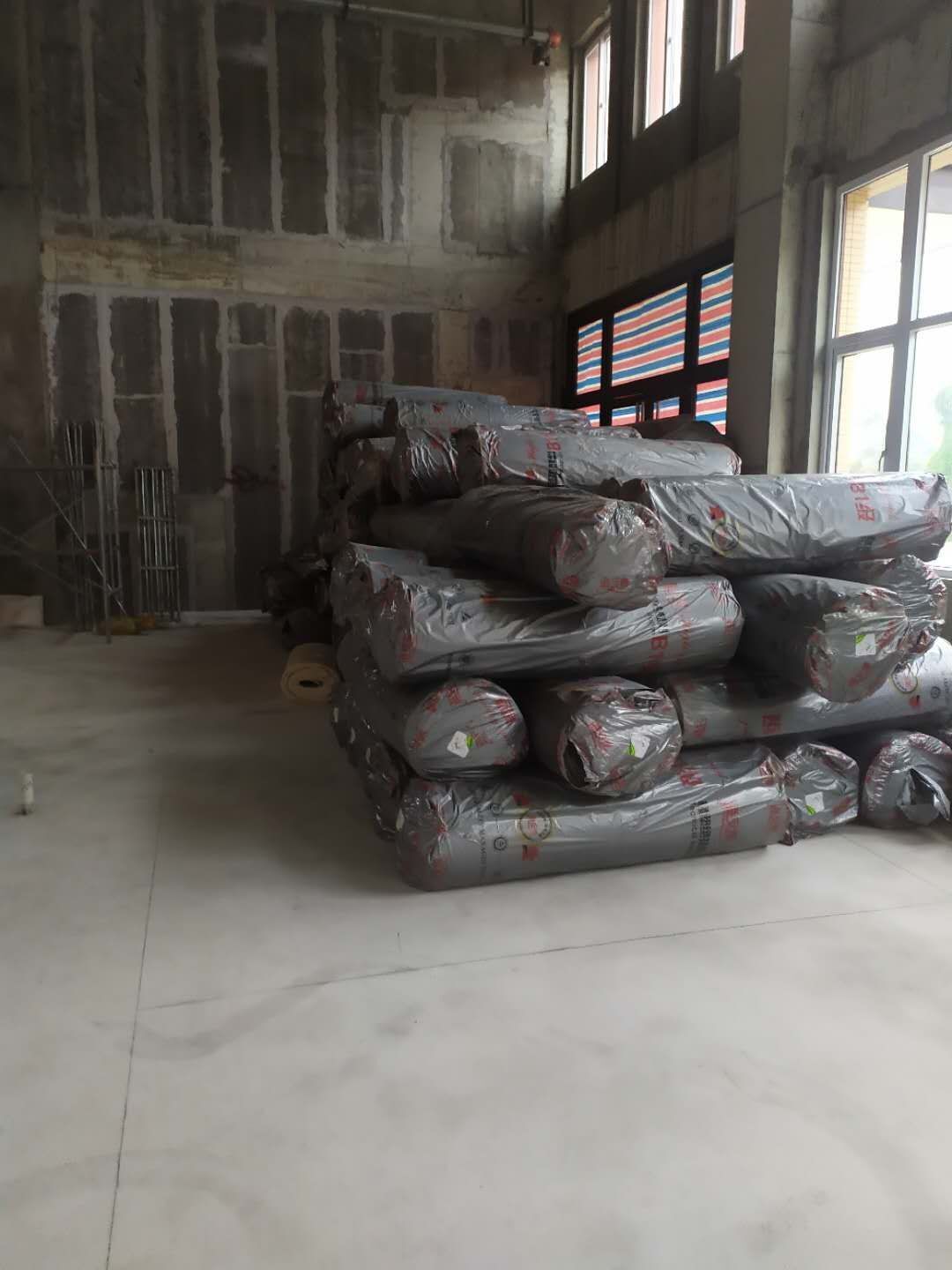

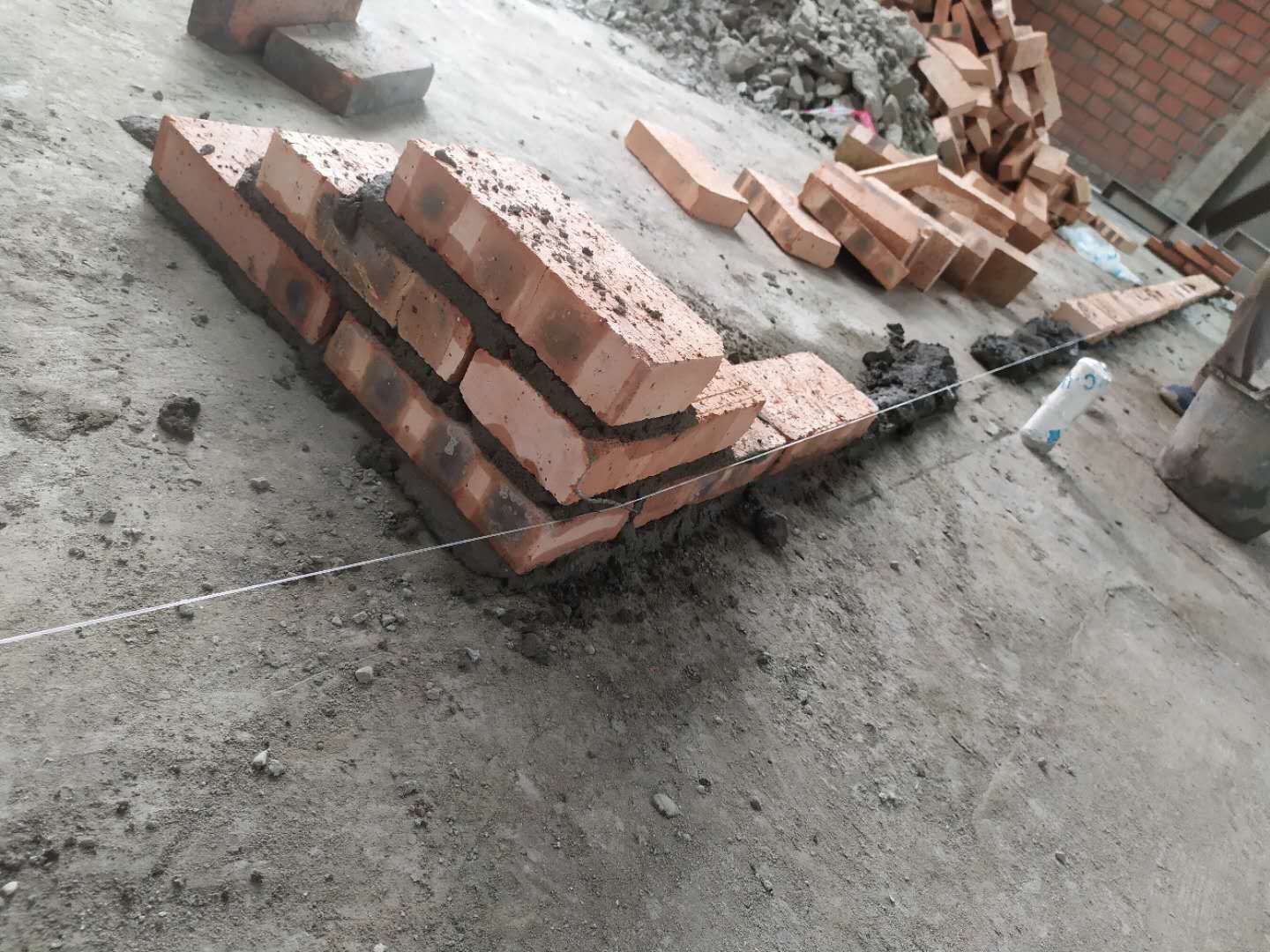

    1空调机房地坪打混凝土 2一层pvc排水管预埋 3一层排水第二次防腐绝热 4二层排水及支架安装

  • 2020-09-30 10:18:40

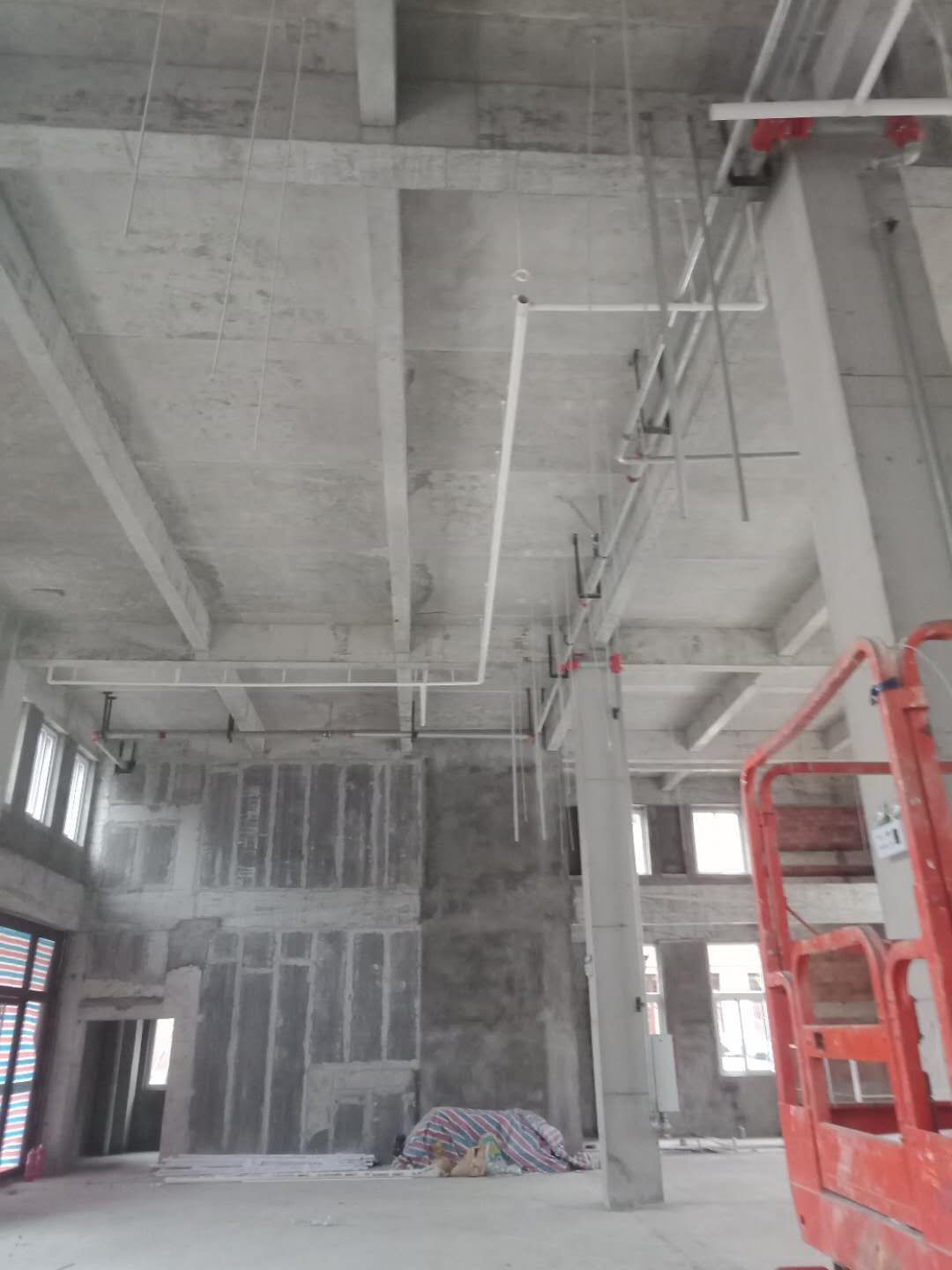

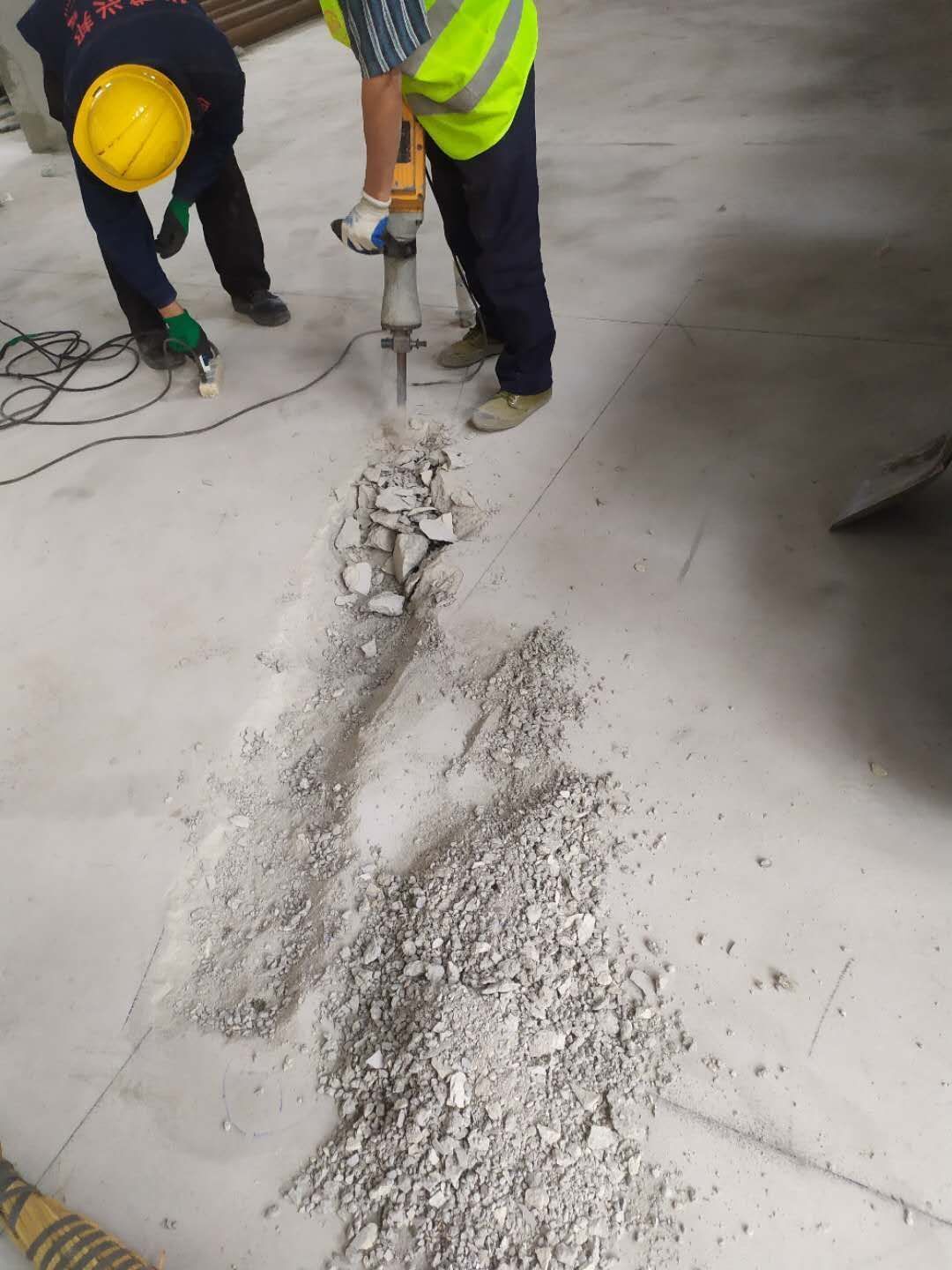

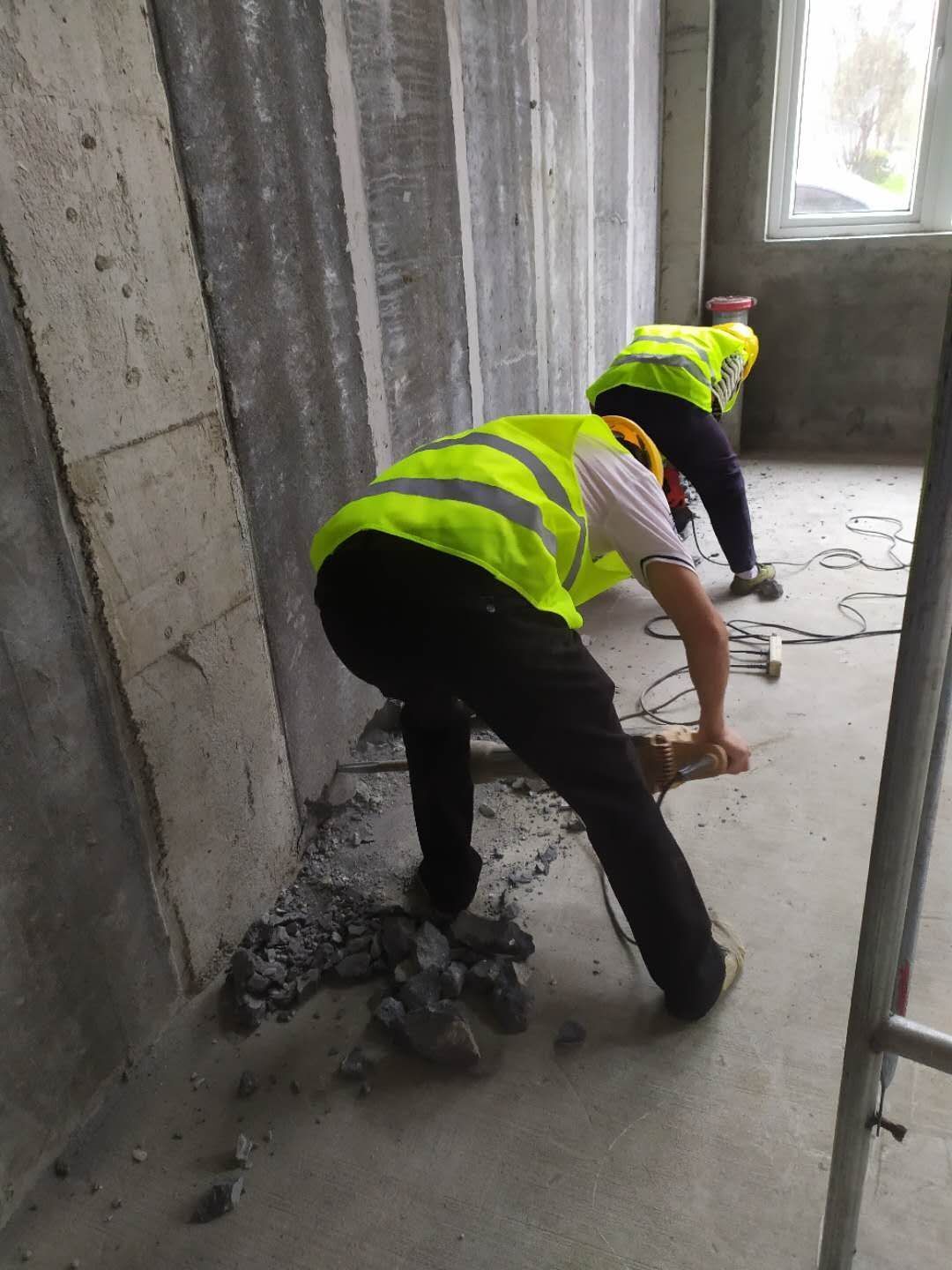

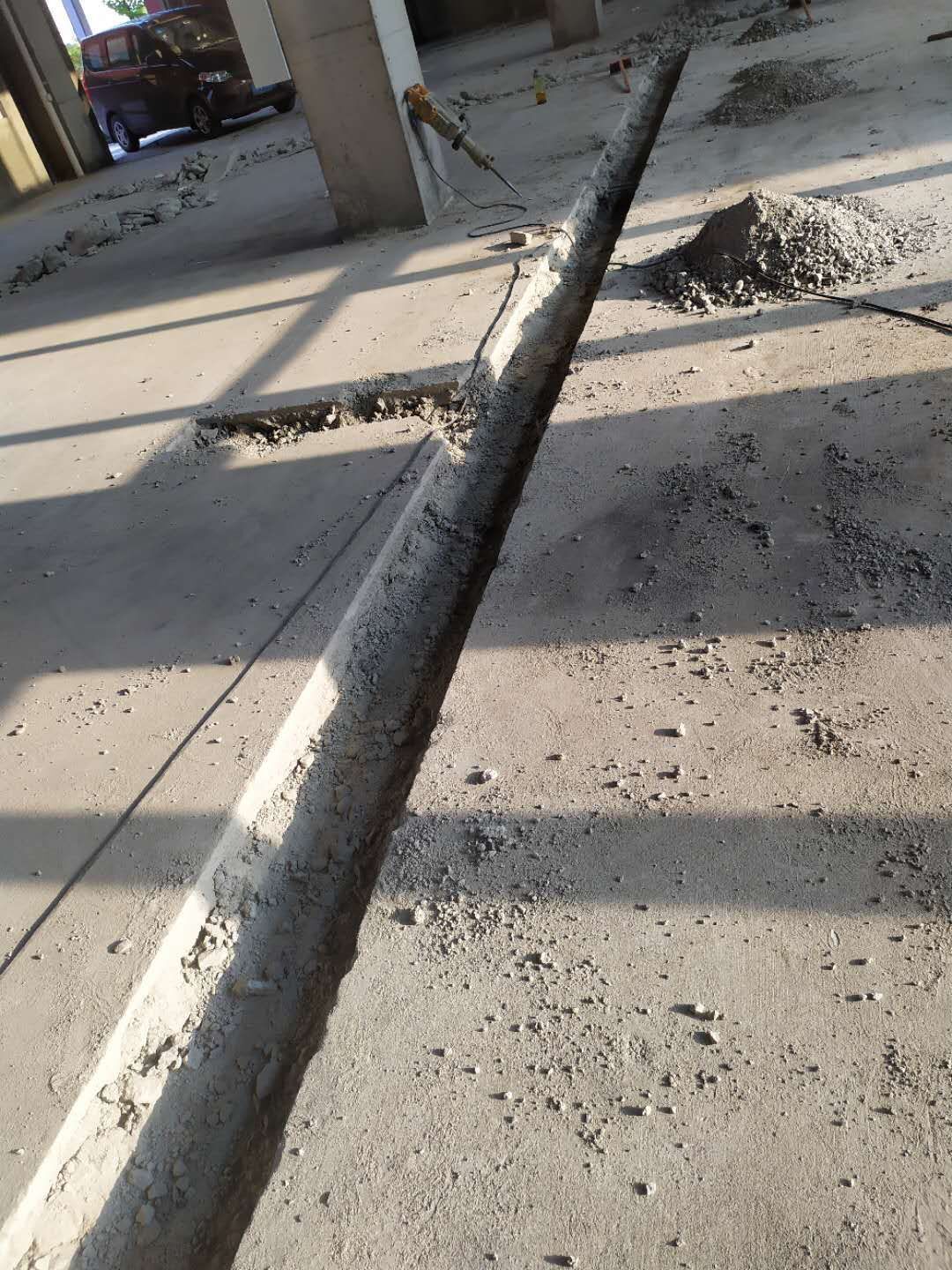

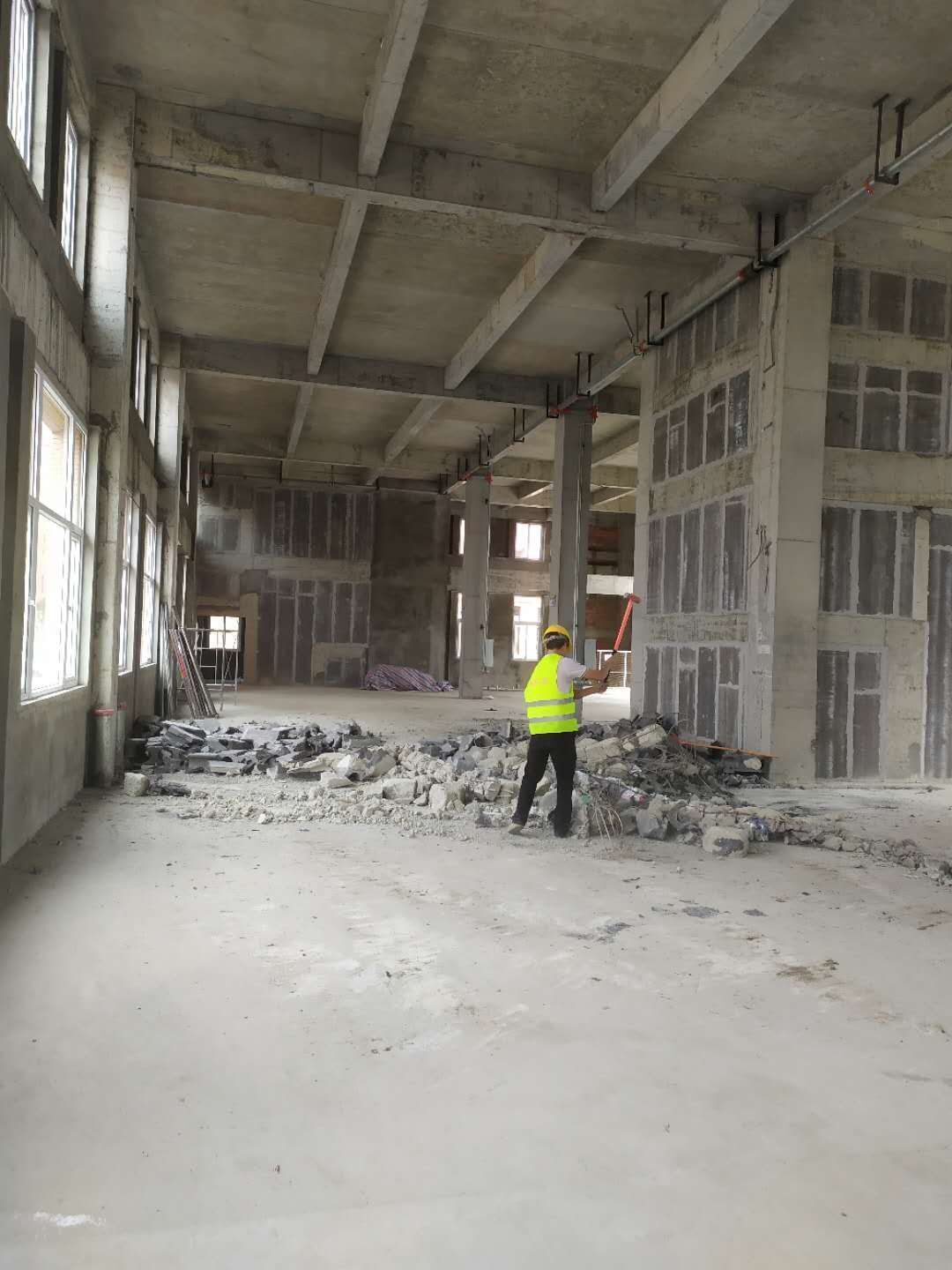

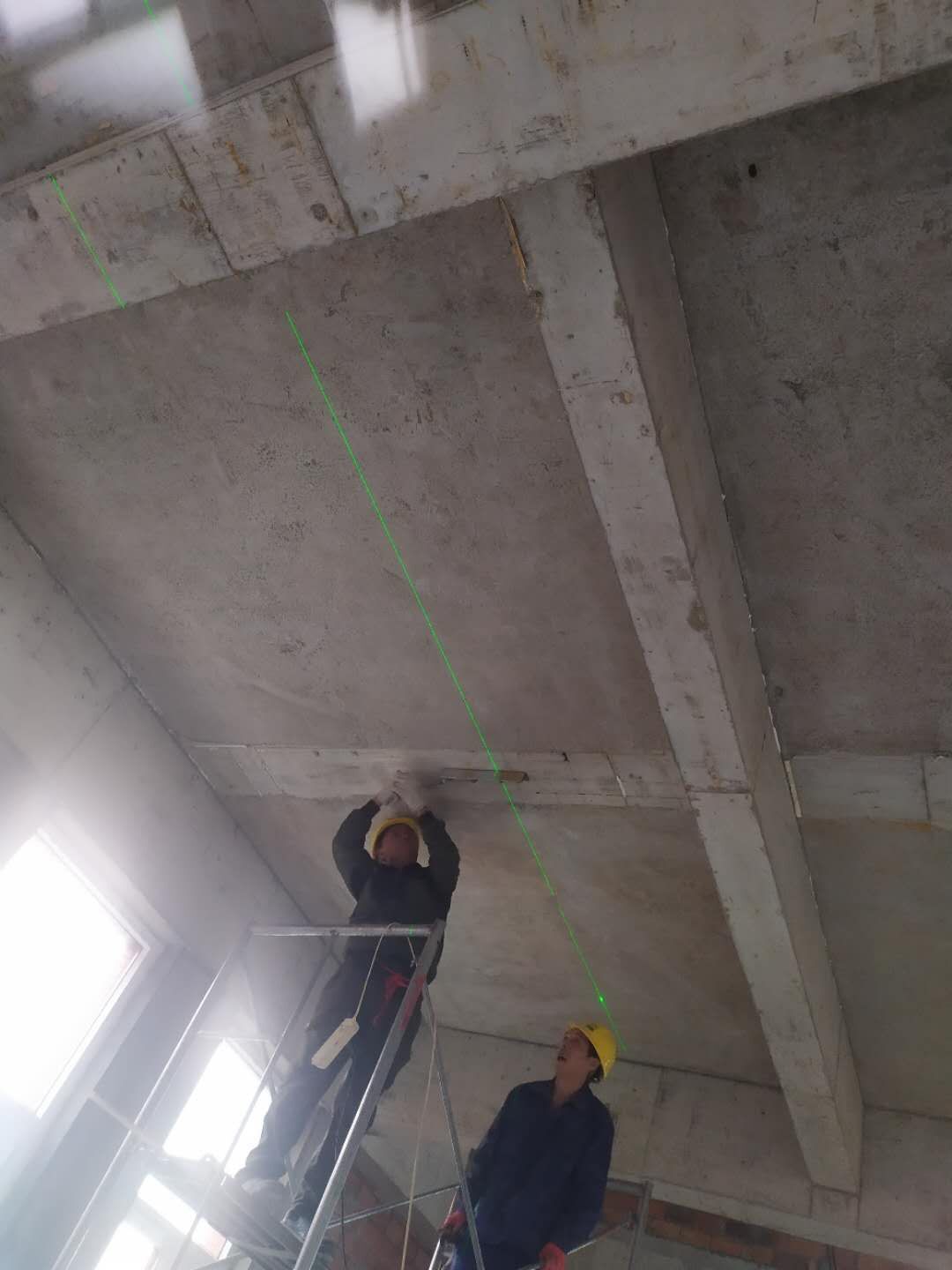

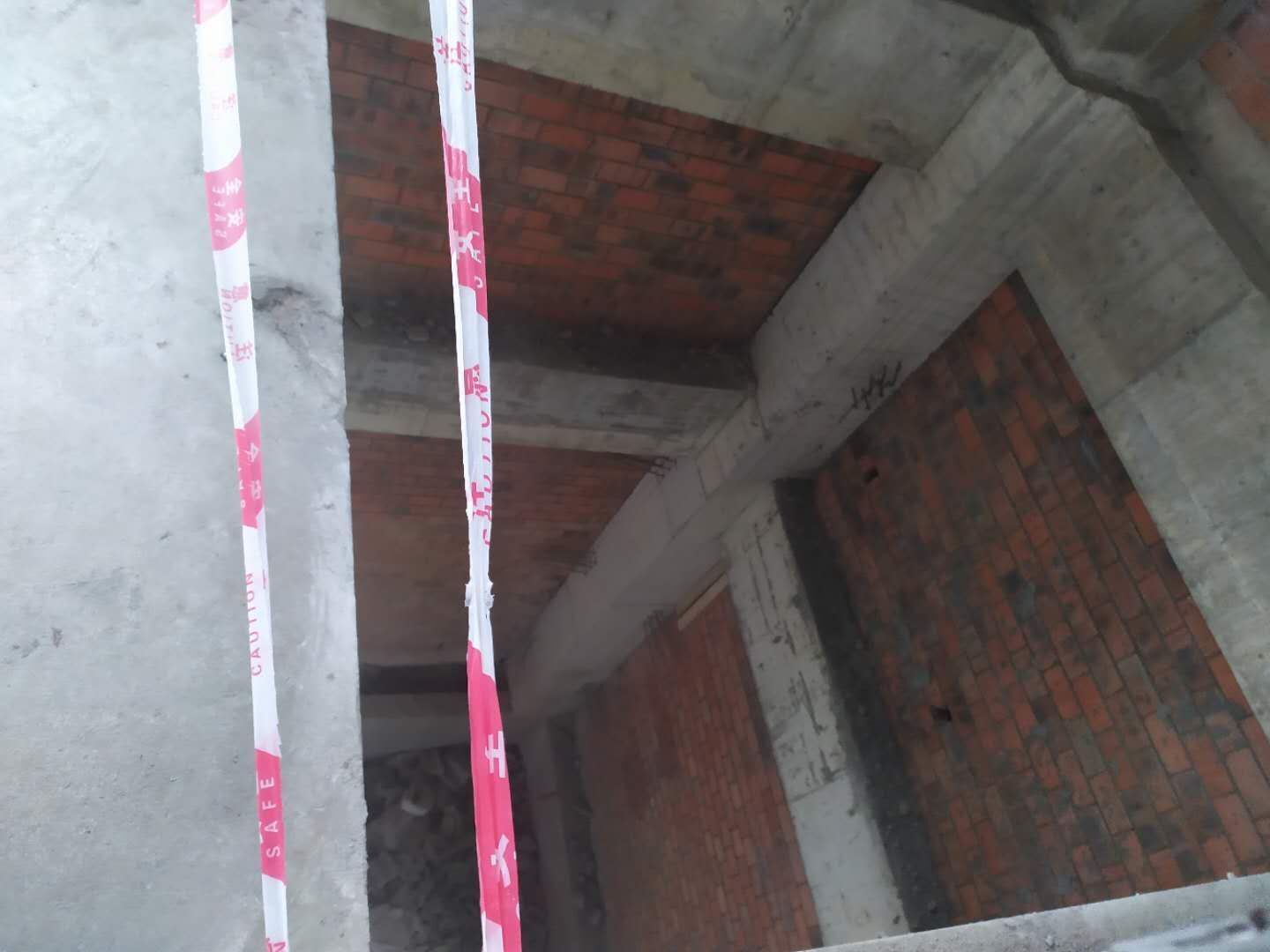

    1开工仪式 2二层隔墙破碎 清理完成 3二层水泥自流平完成 4一层排水暗沟切缝完成 5破碎机些准备完成

  • 2020-09-30 10:17:39

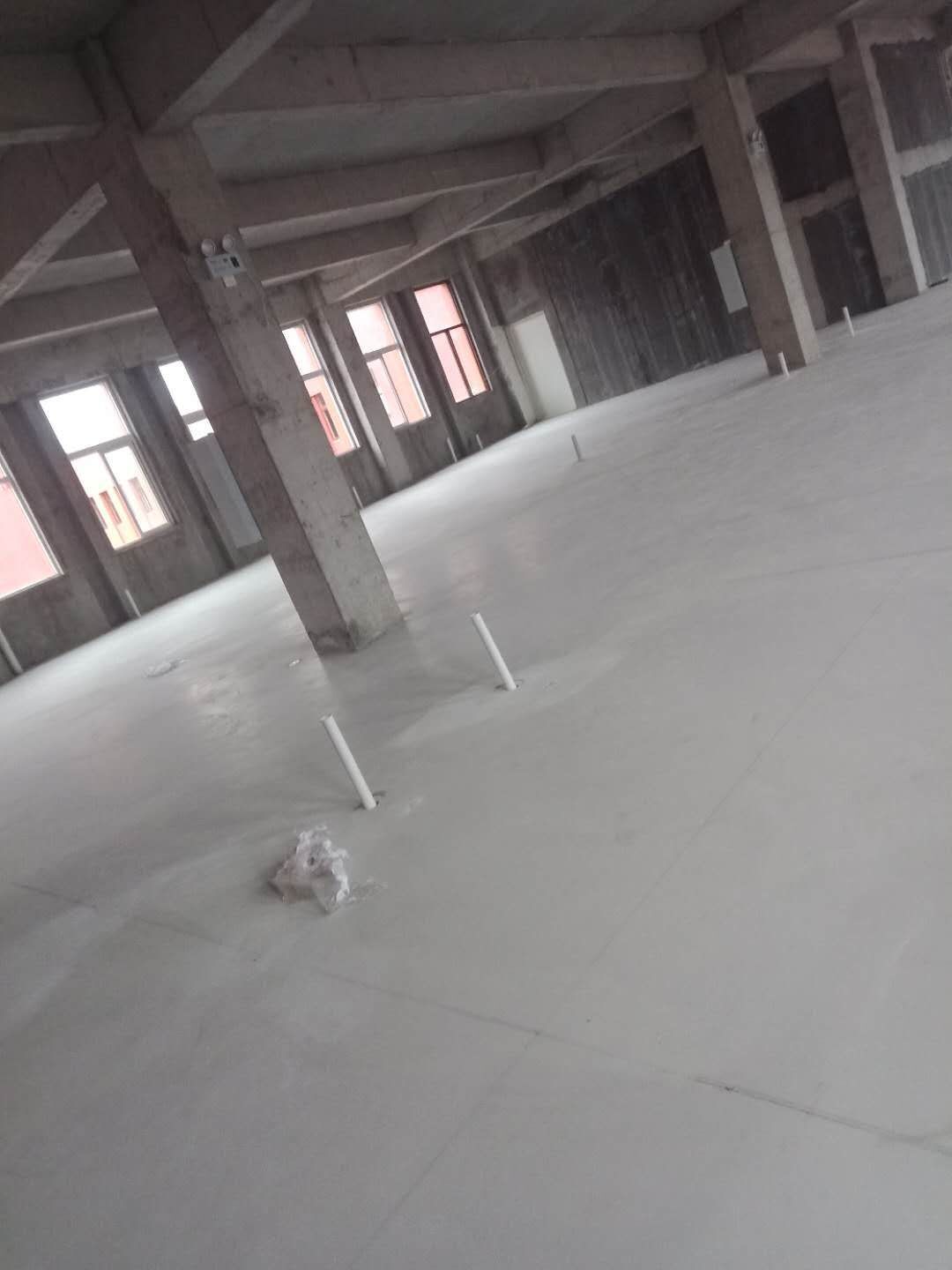

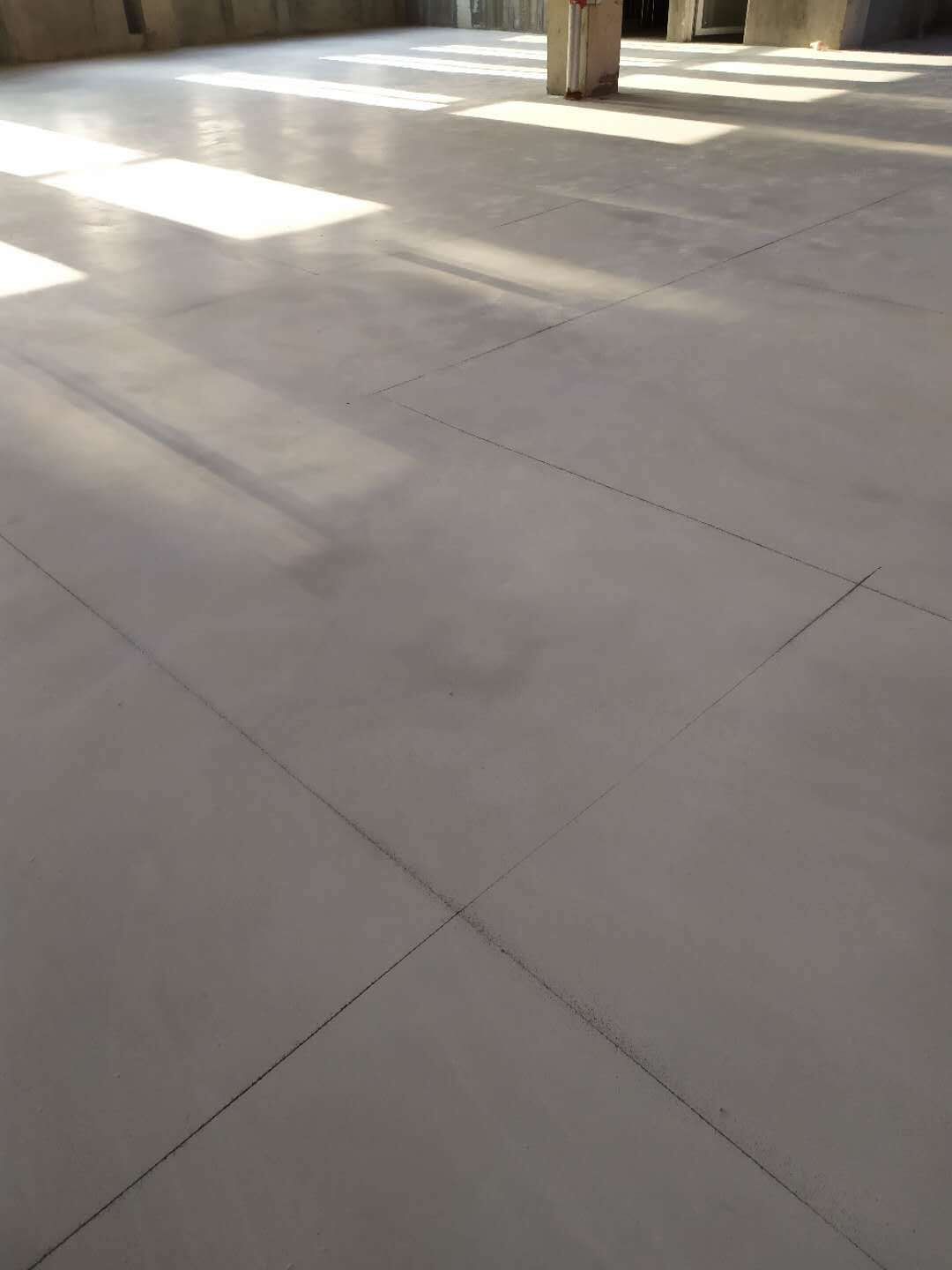

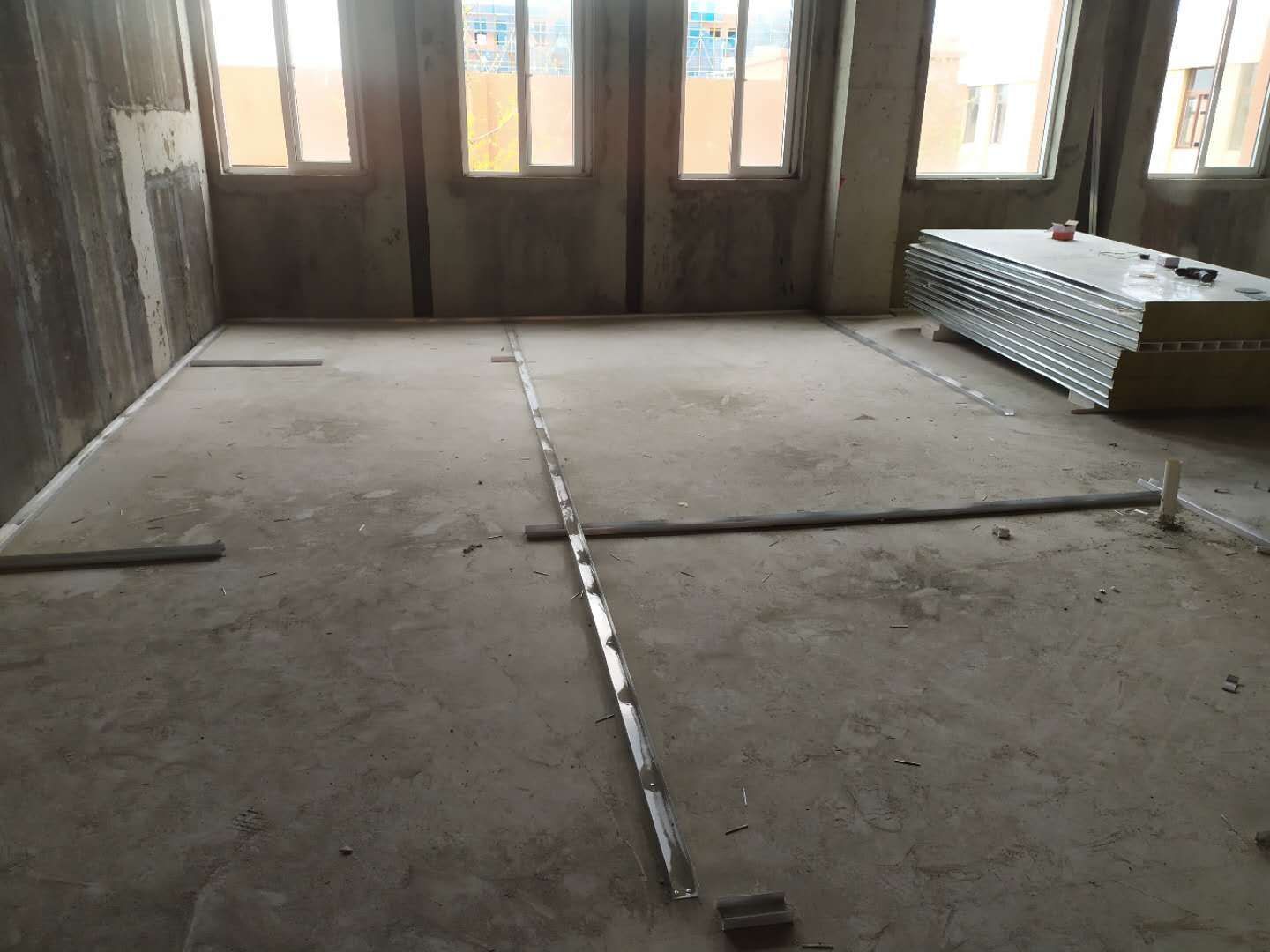

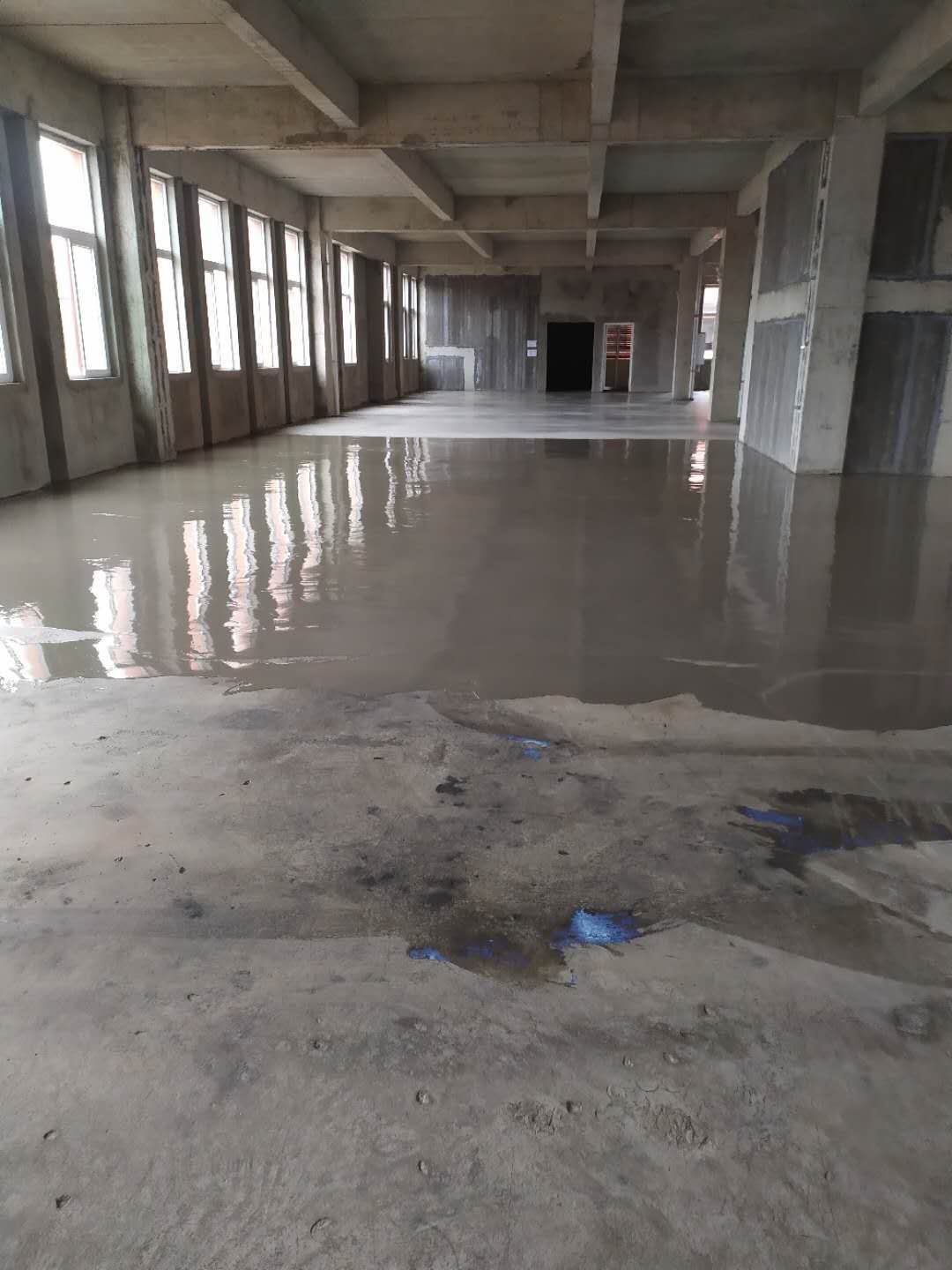

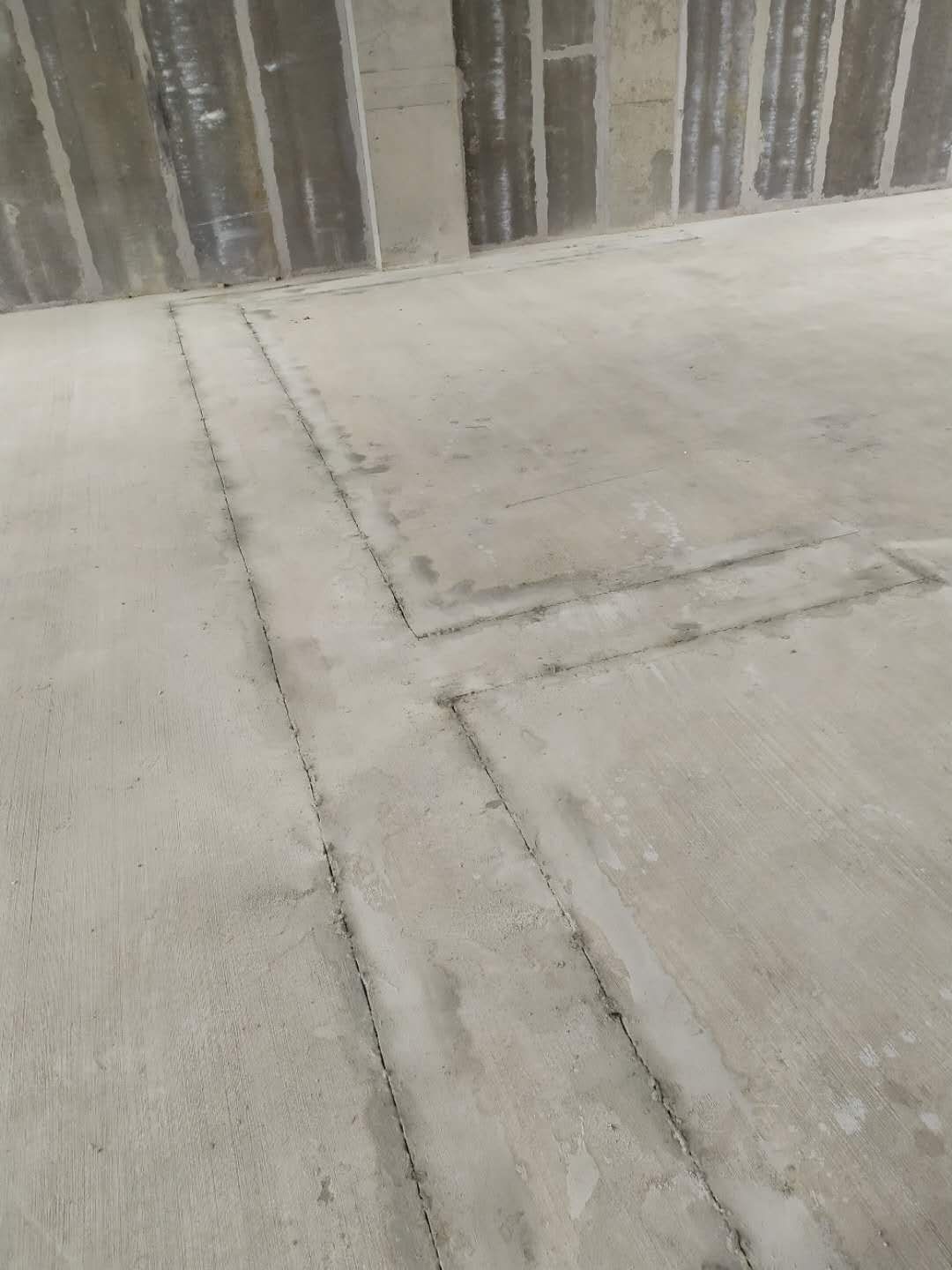

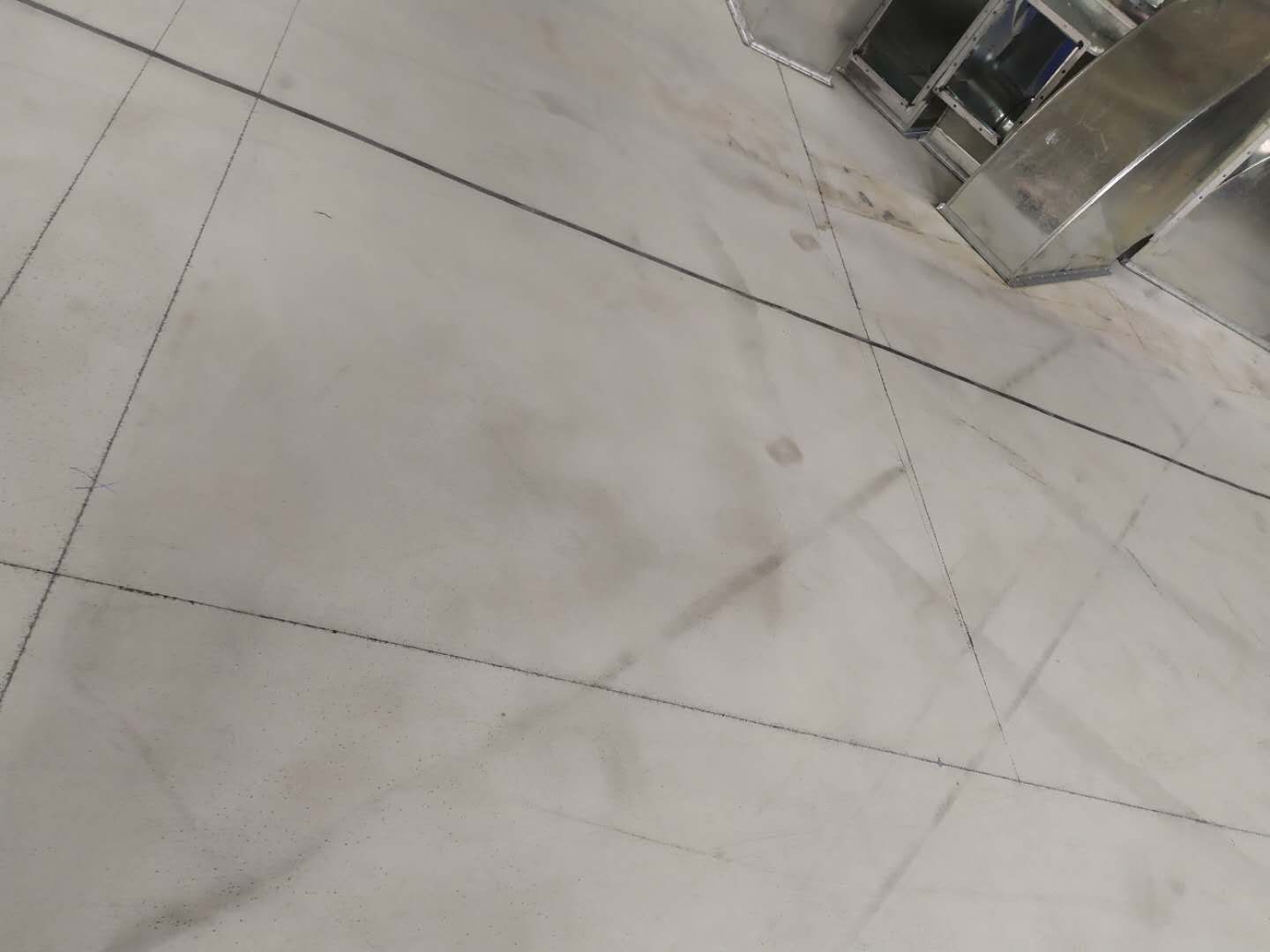

    车间地坪施工,根据图纸放线施工
