开工日期:2020-11-06

华盛兴邦承接云南永固农业发展有限公司厂房设计,厂房装修工程,车间设计装修面积10000平方米。云南永固农业发展有限公司位于云南省昭通市绥江县,经营范围:各类农产品,主要生产竹笋产品

建食品厂找华盛兴邦,咨询热线:4008-715-360   手机:181-0821-4725

浏览
查看更多

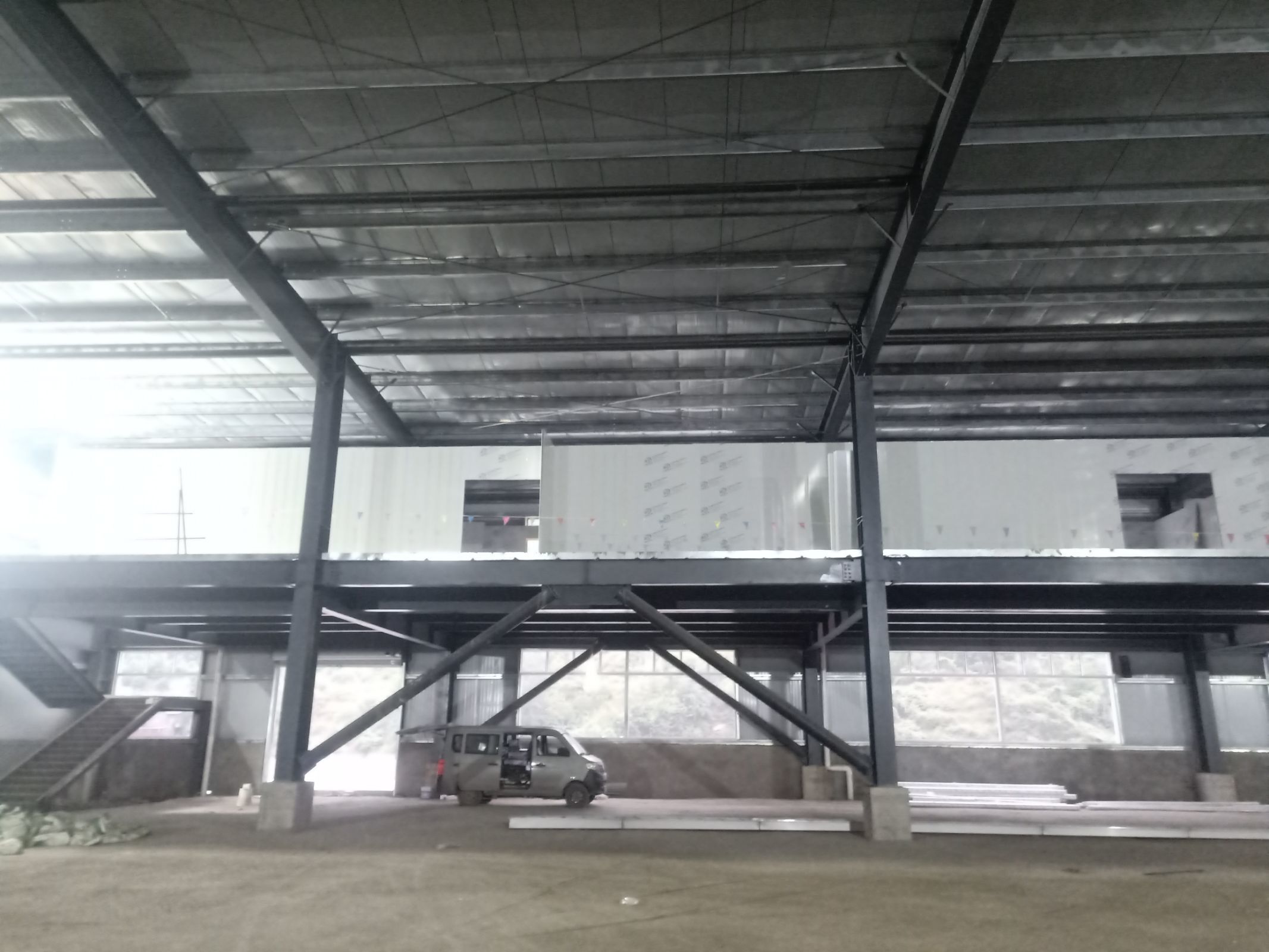

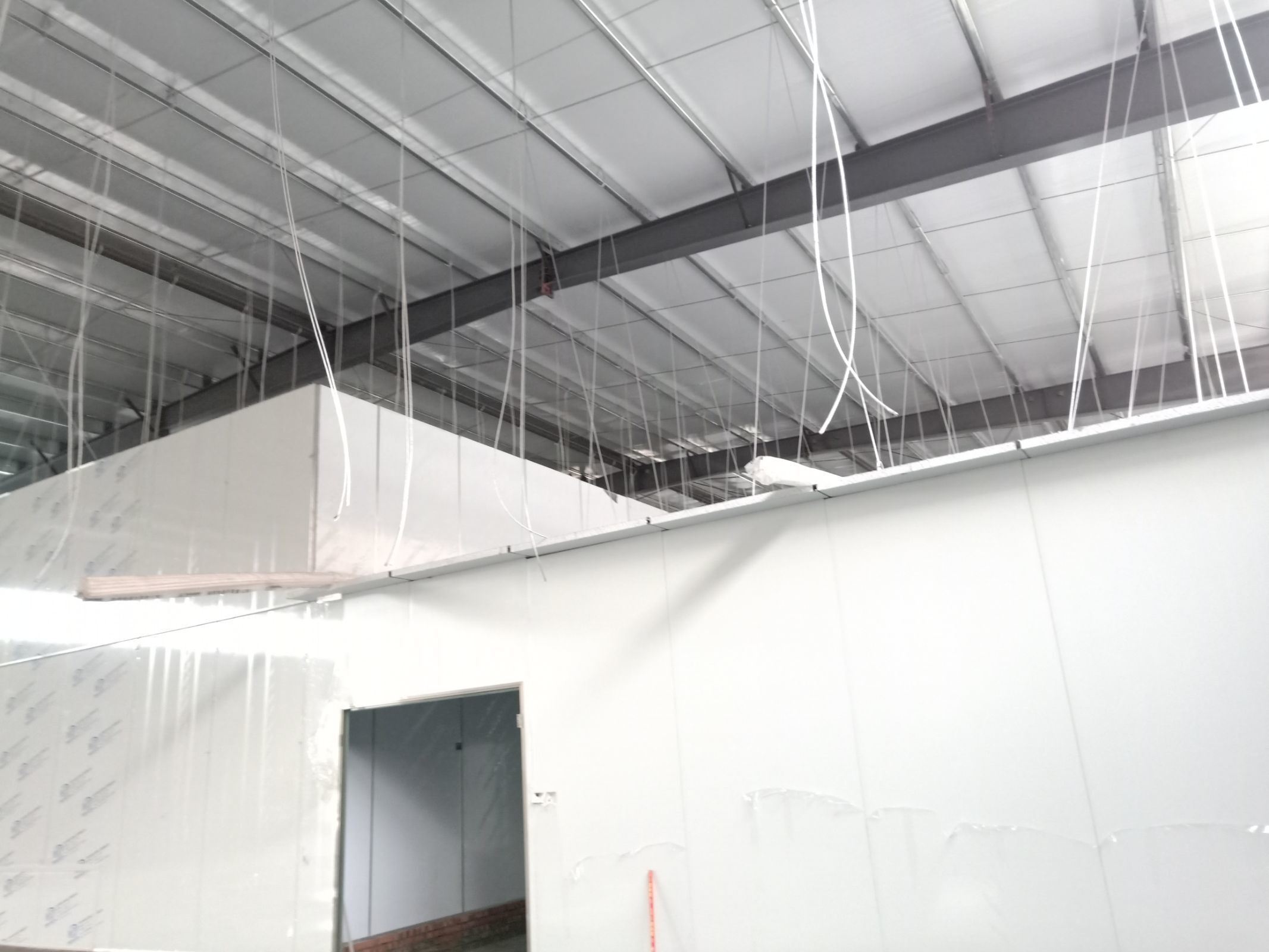

工程进度

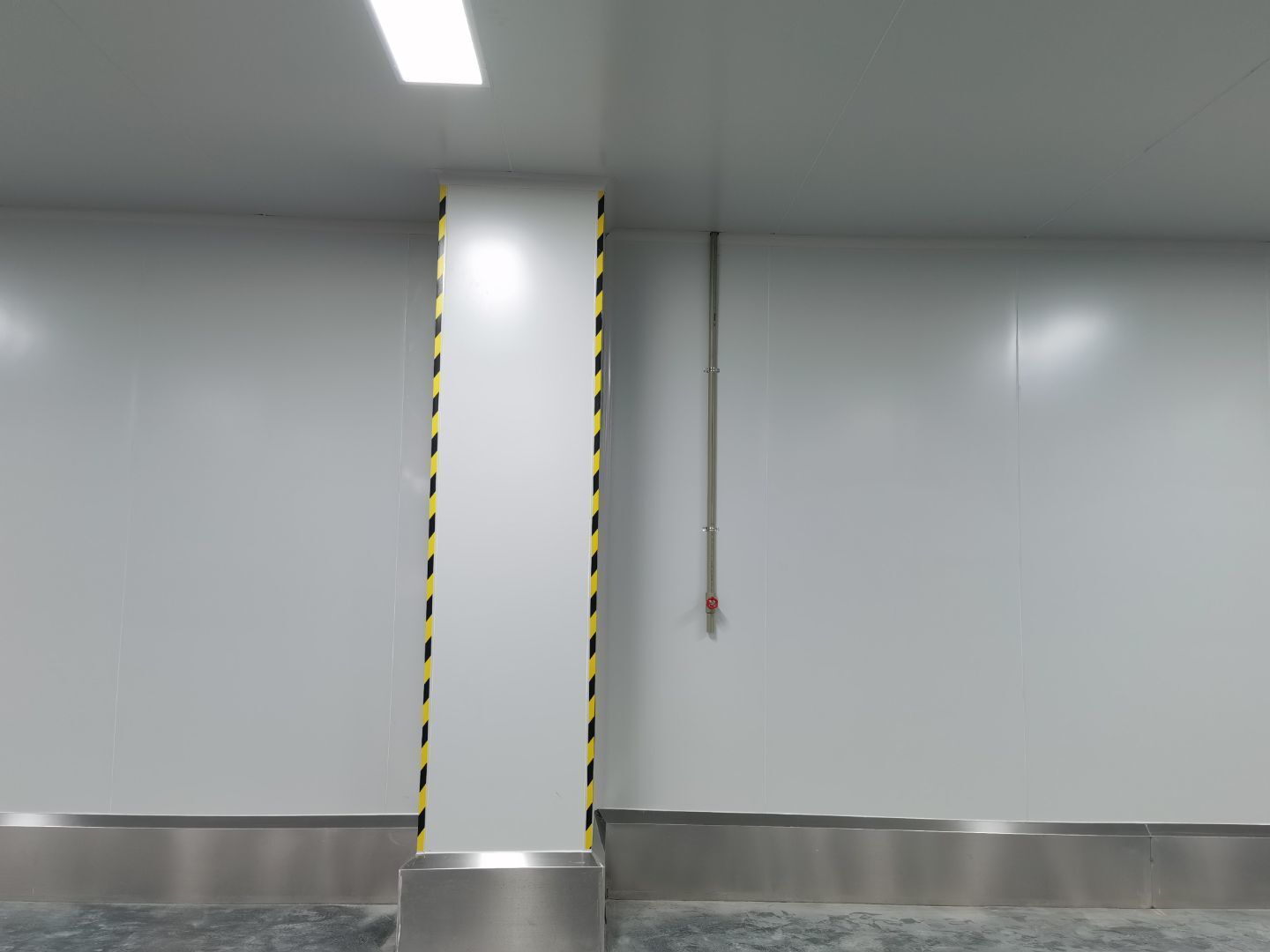

  • 2021-01-04 15:08:52

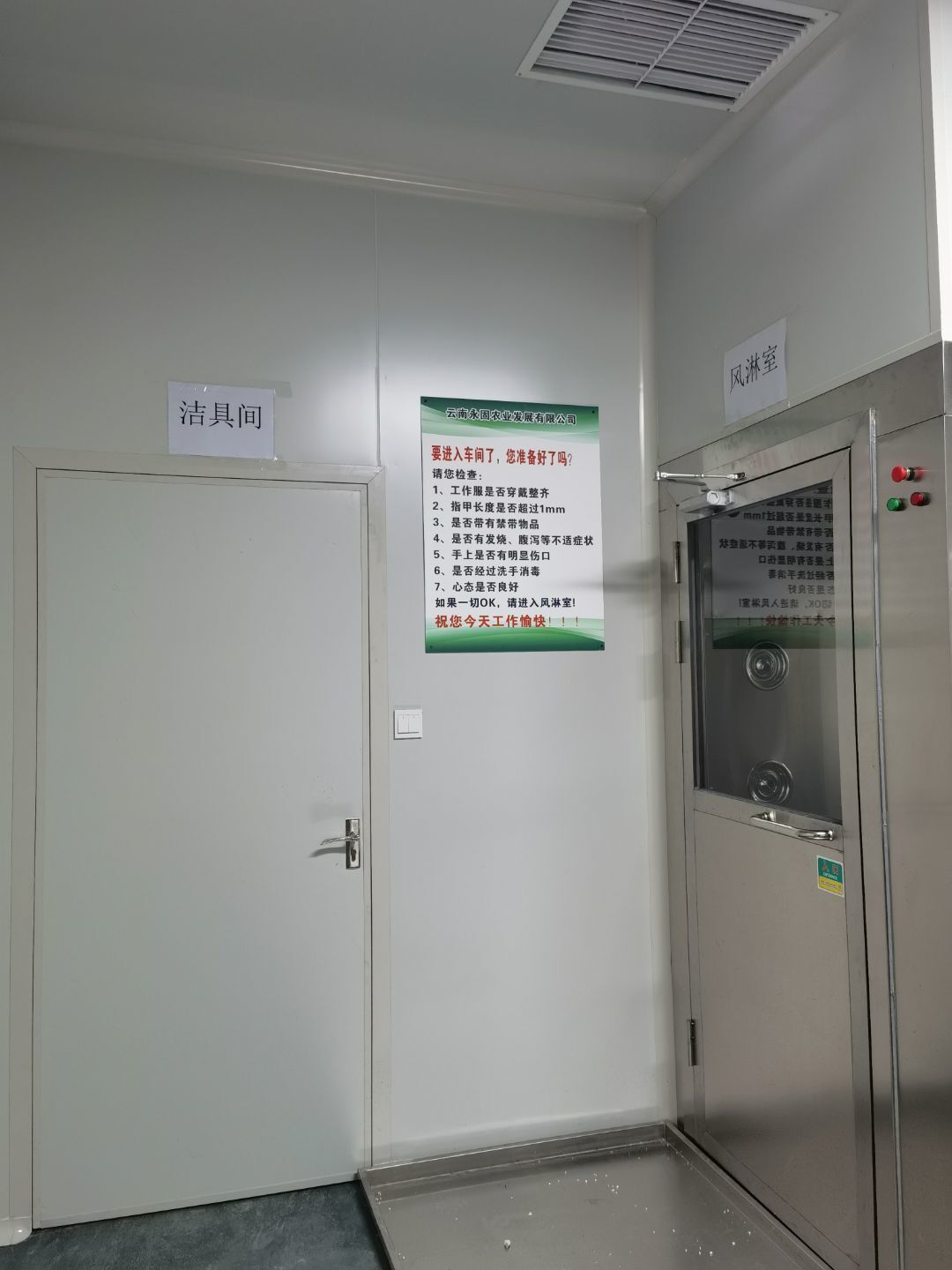

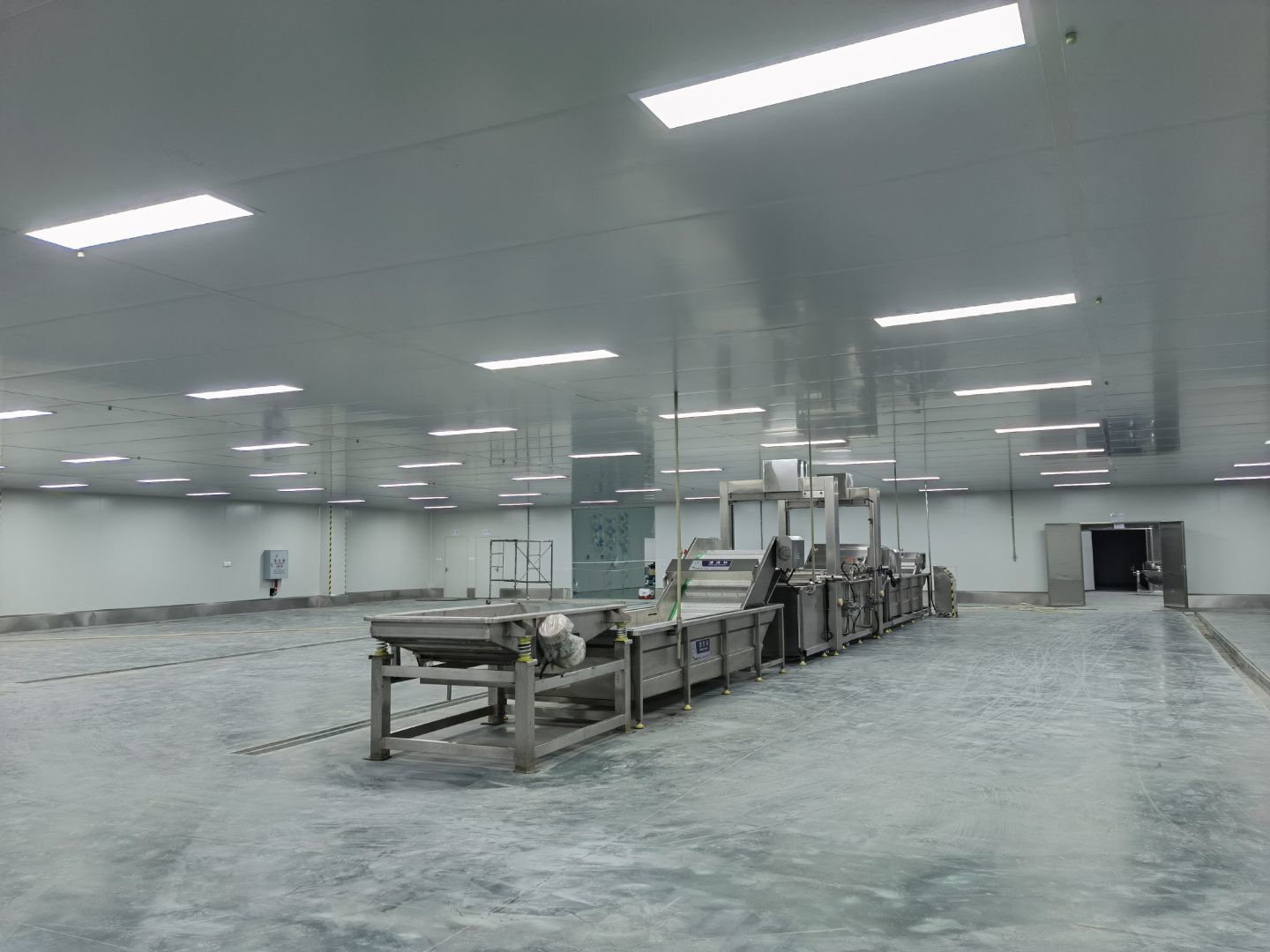

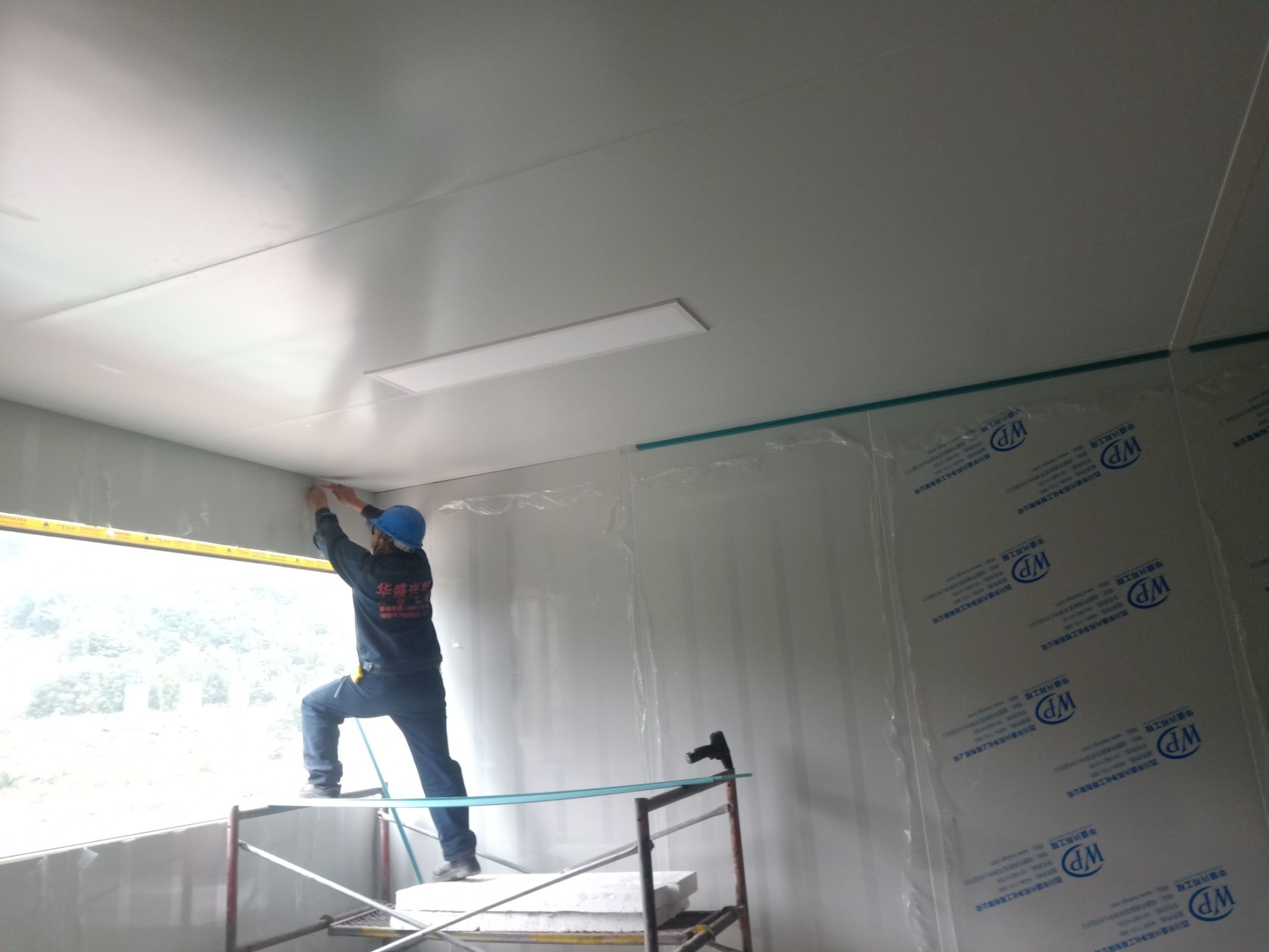

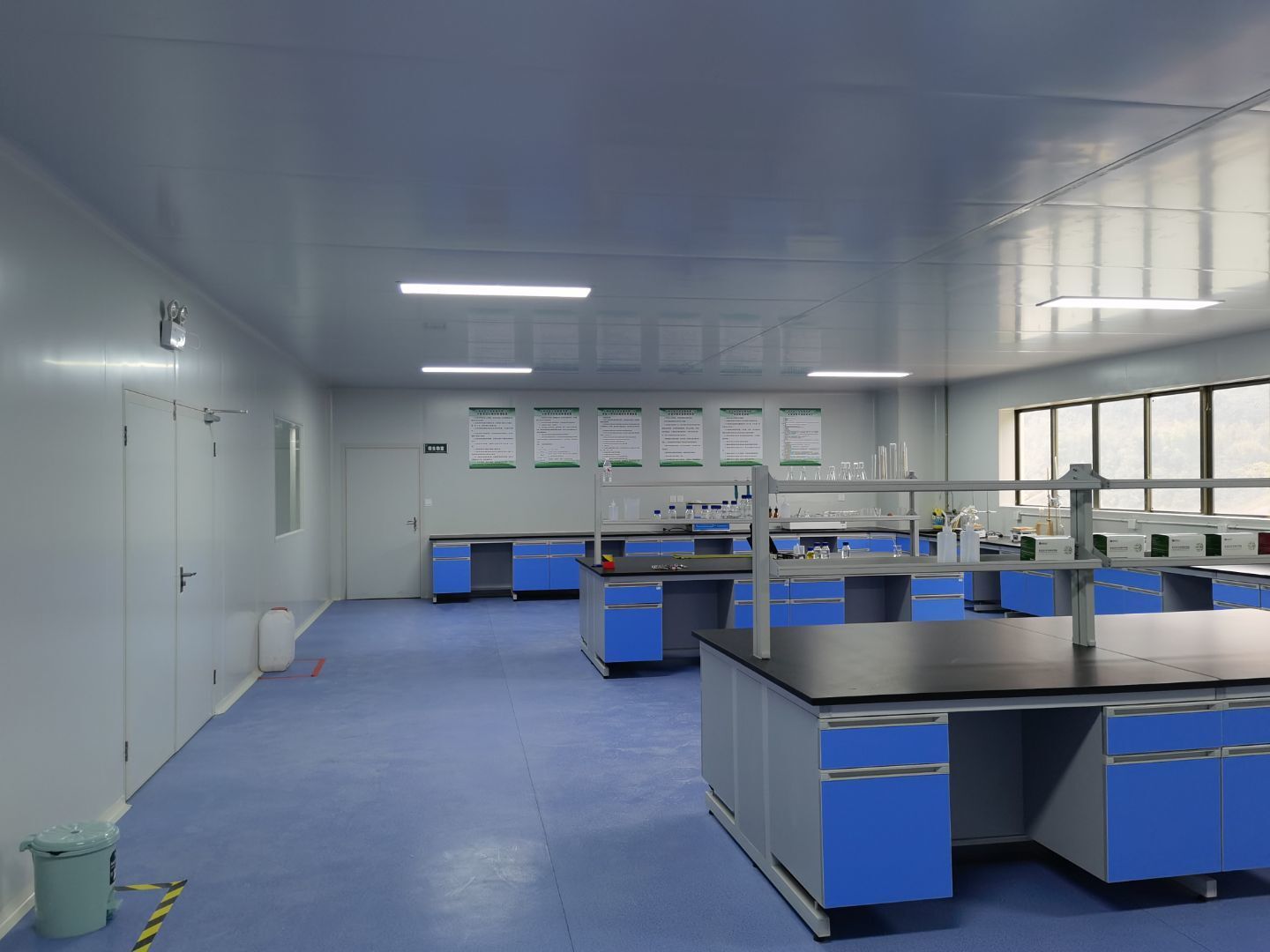

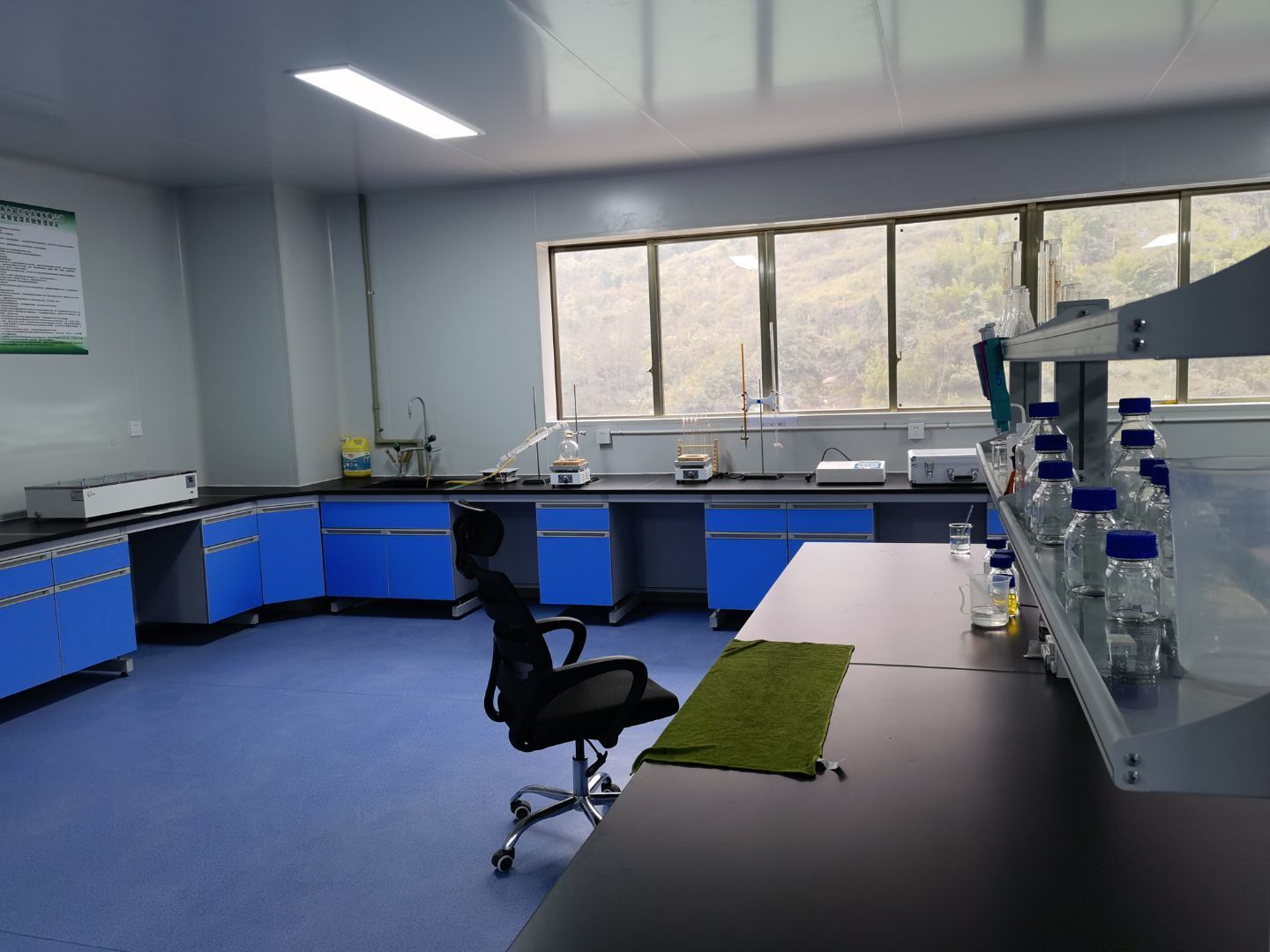

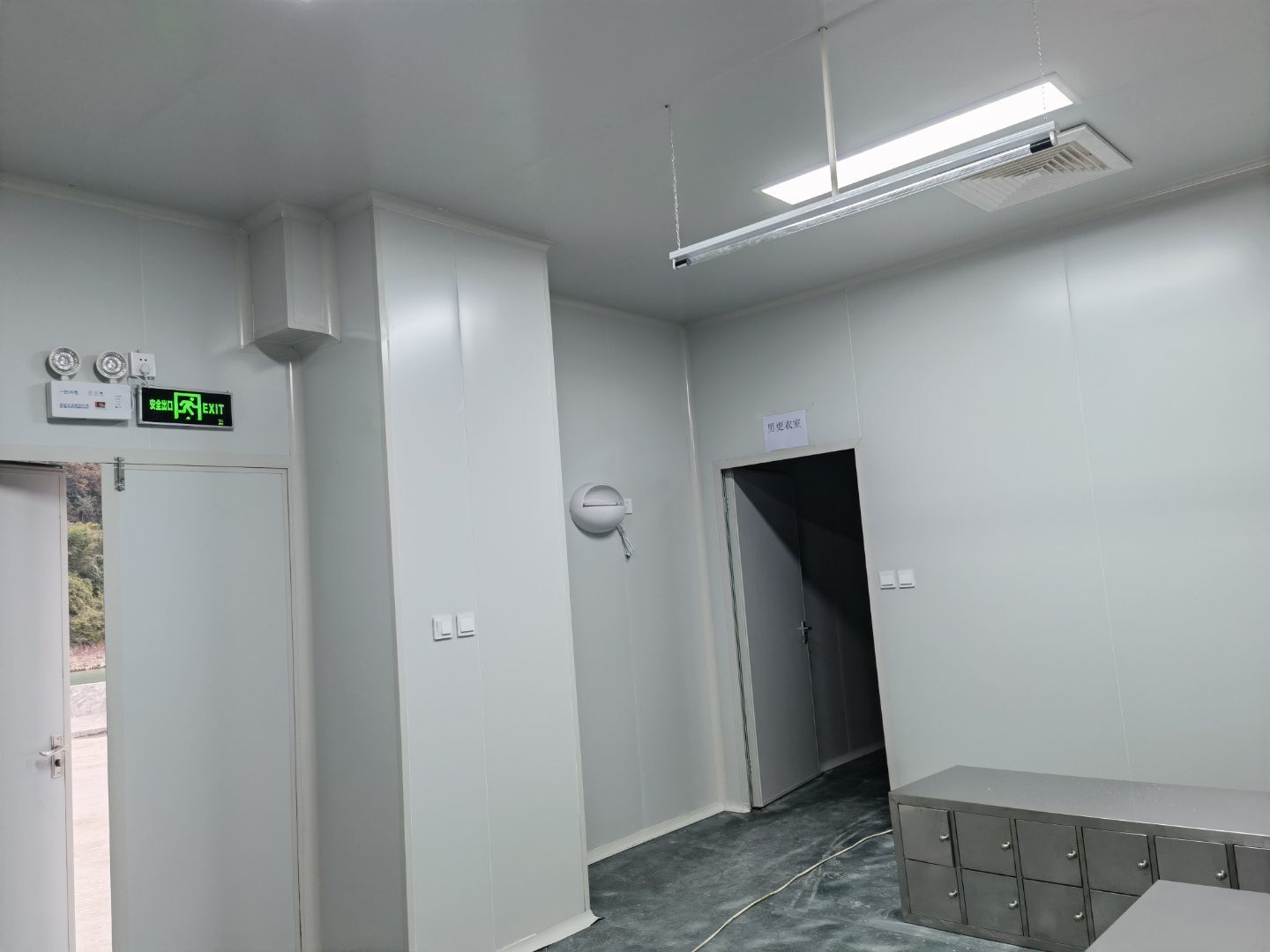

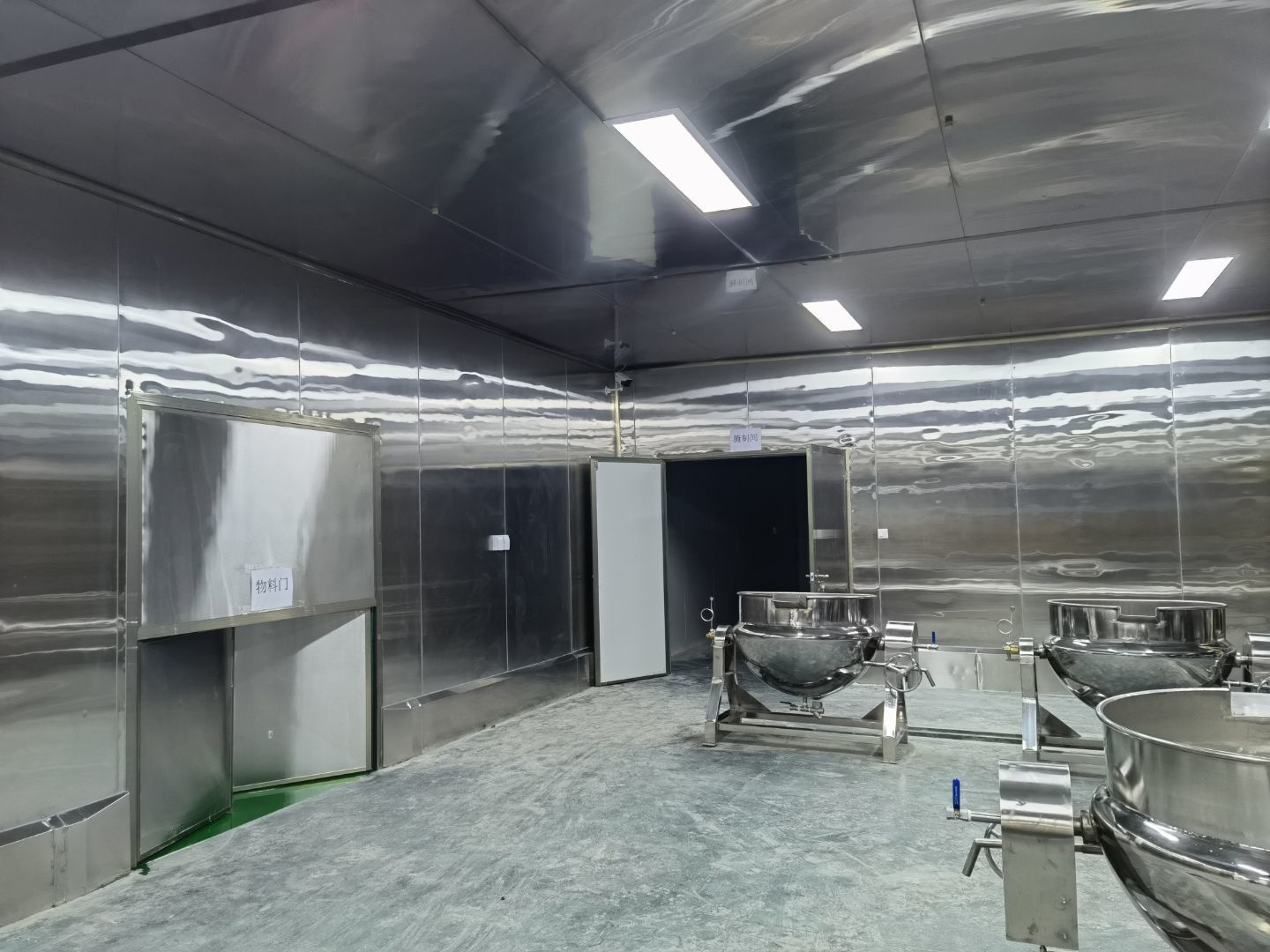

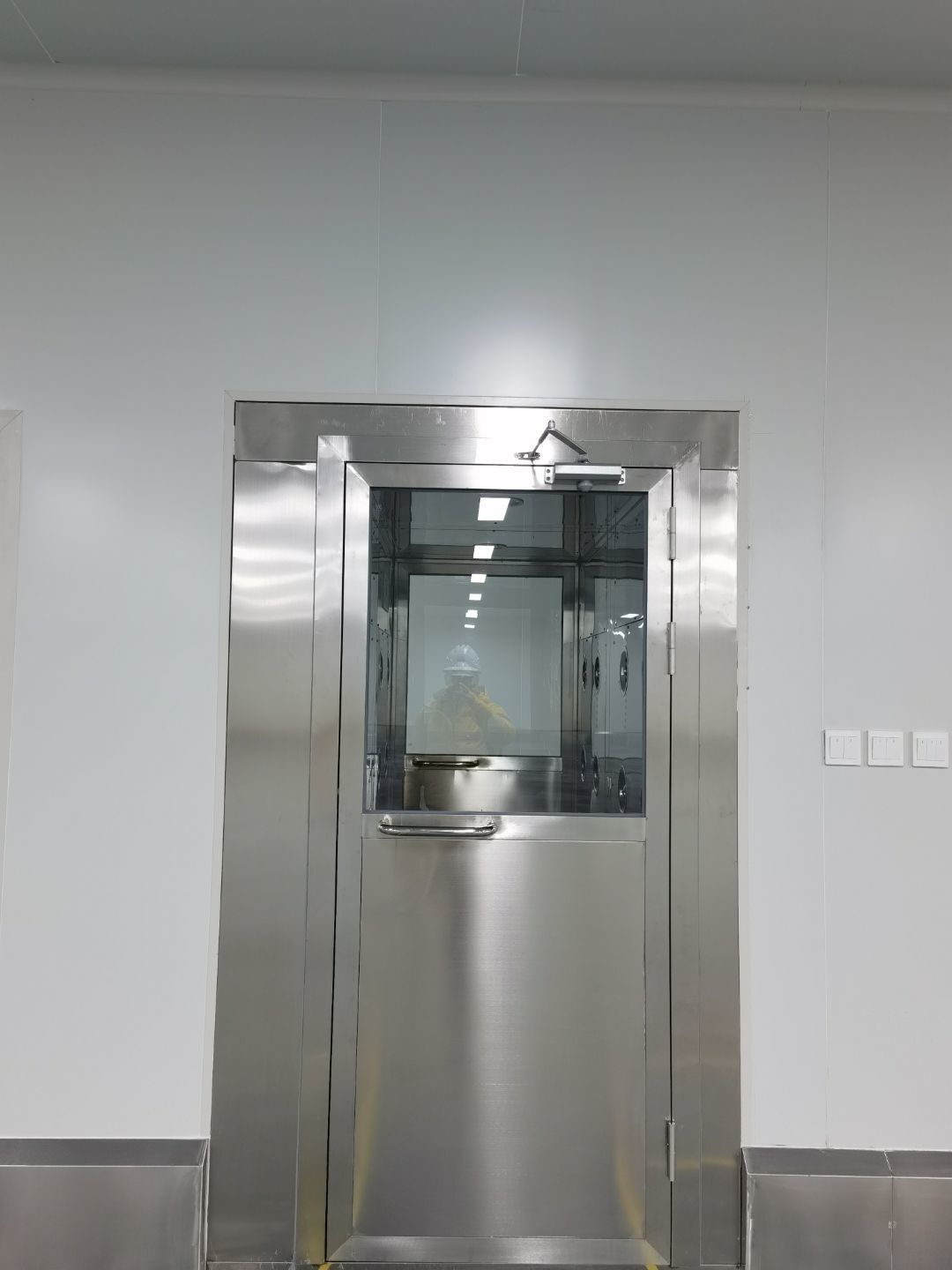

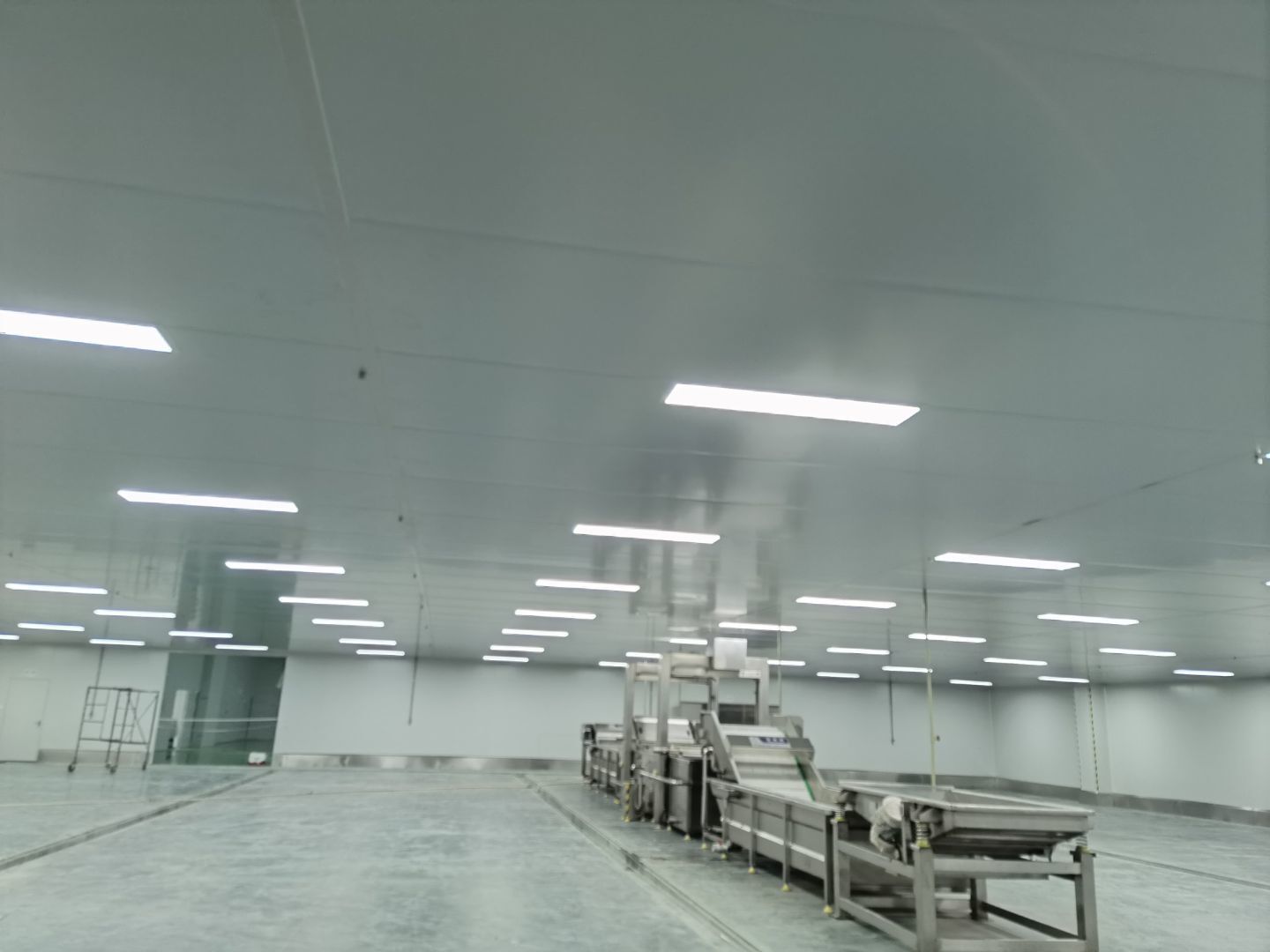

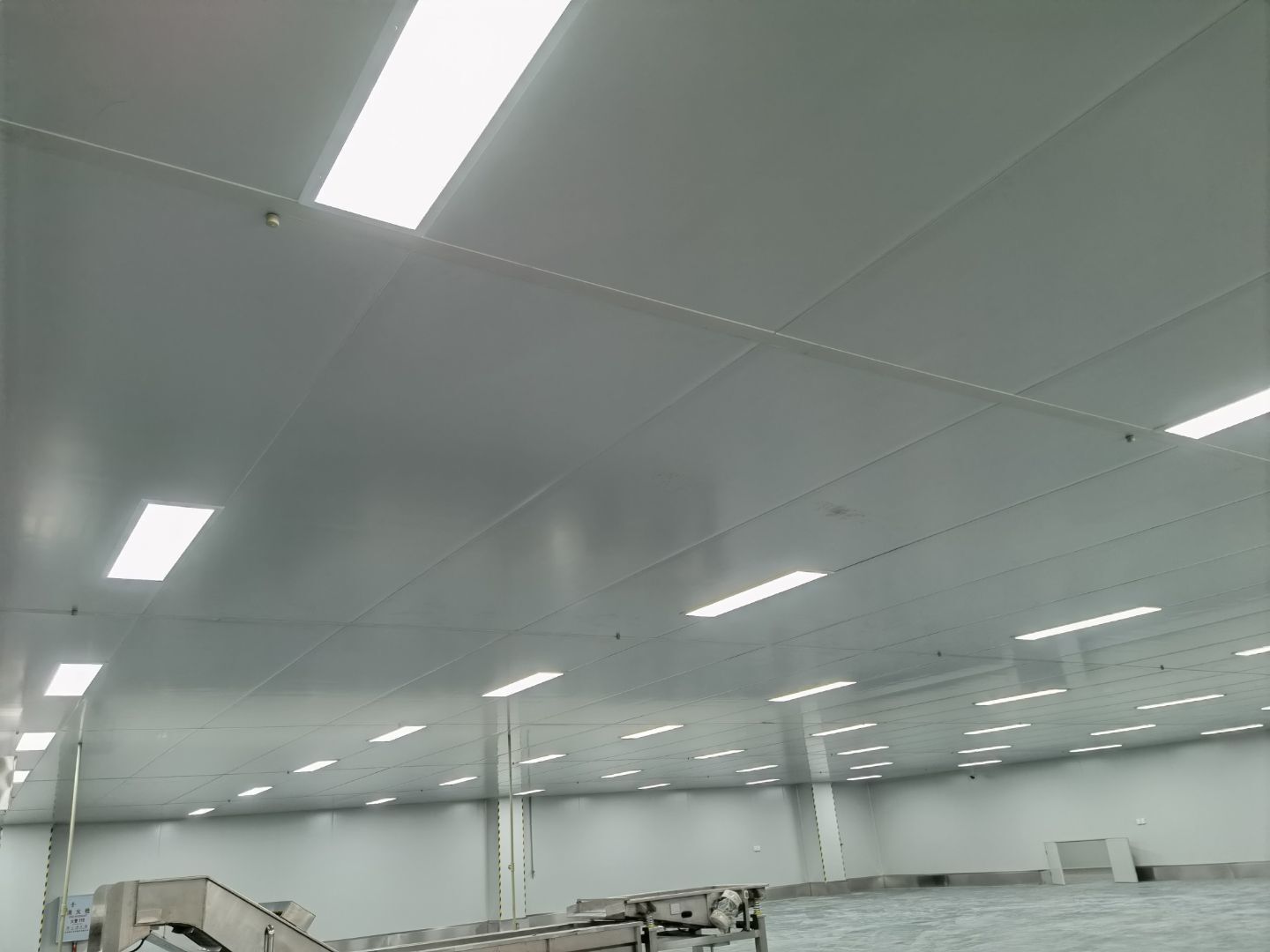

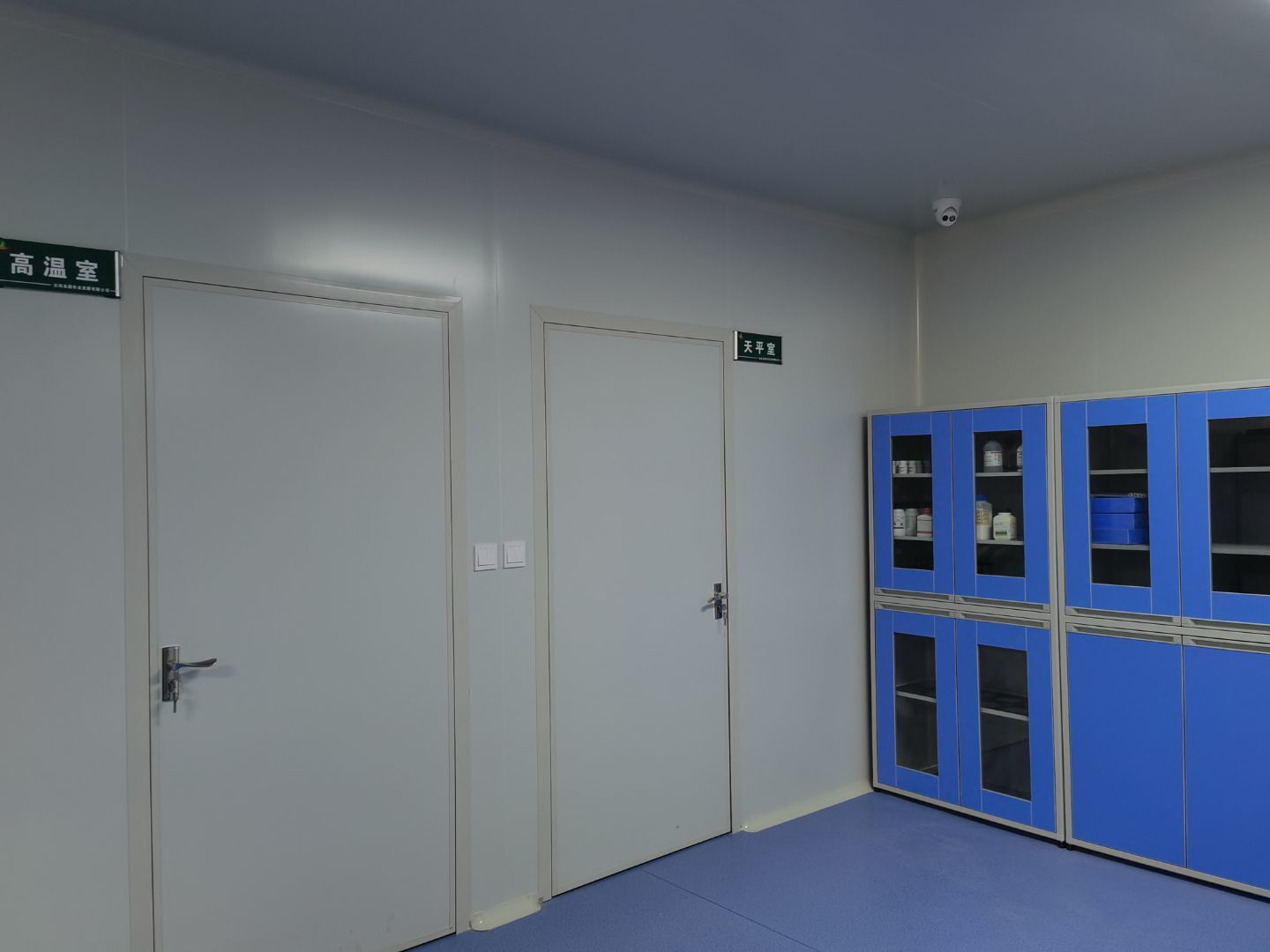

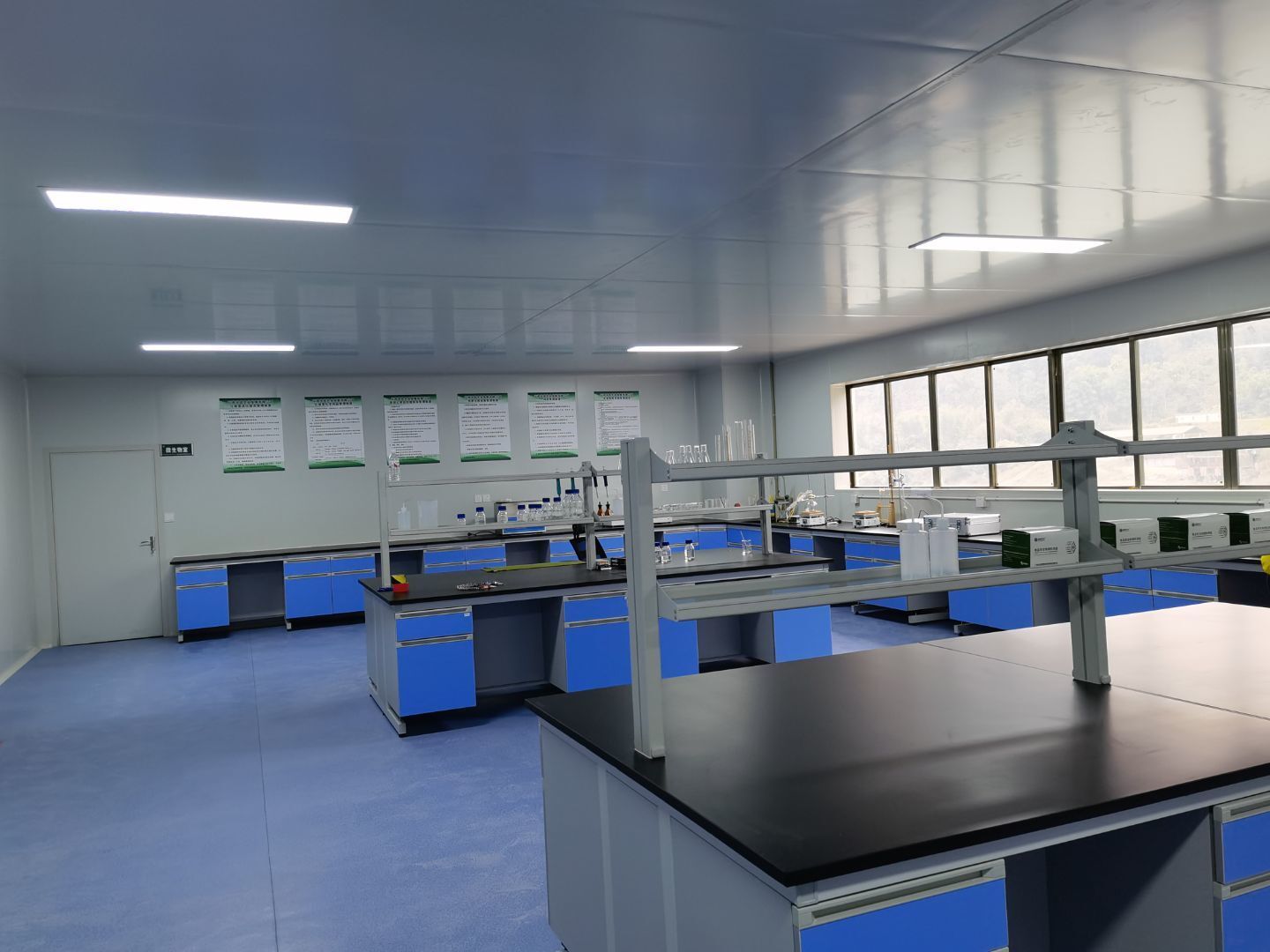

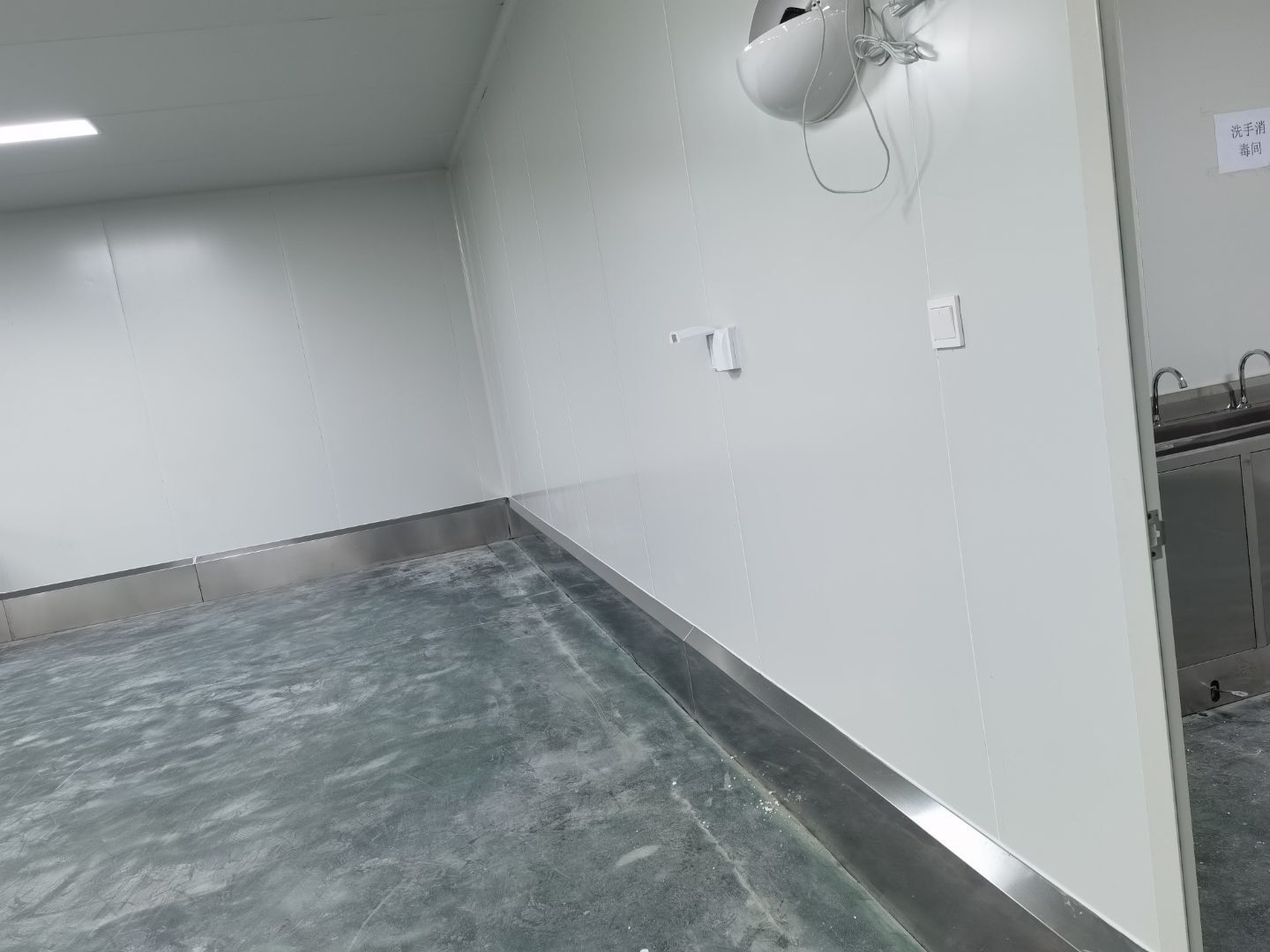

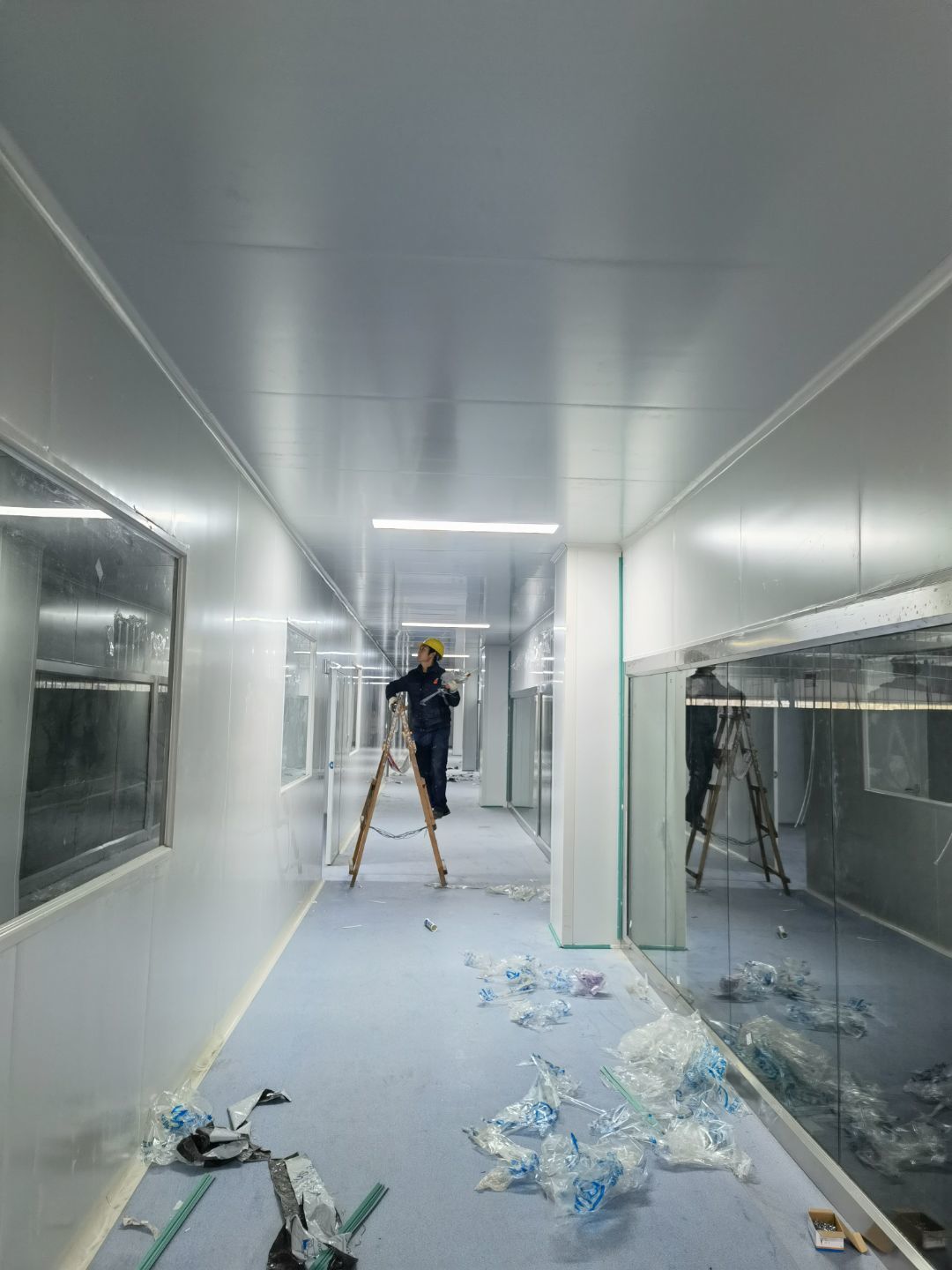

    实验室车间装修完成

  • 2020-12-30 17:41:04

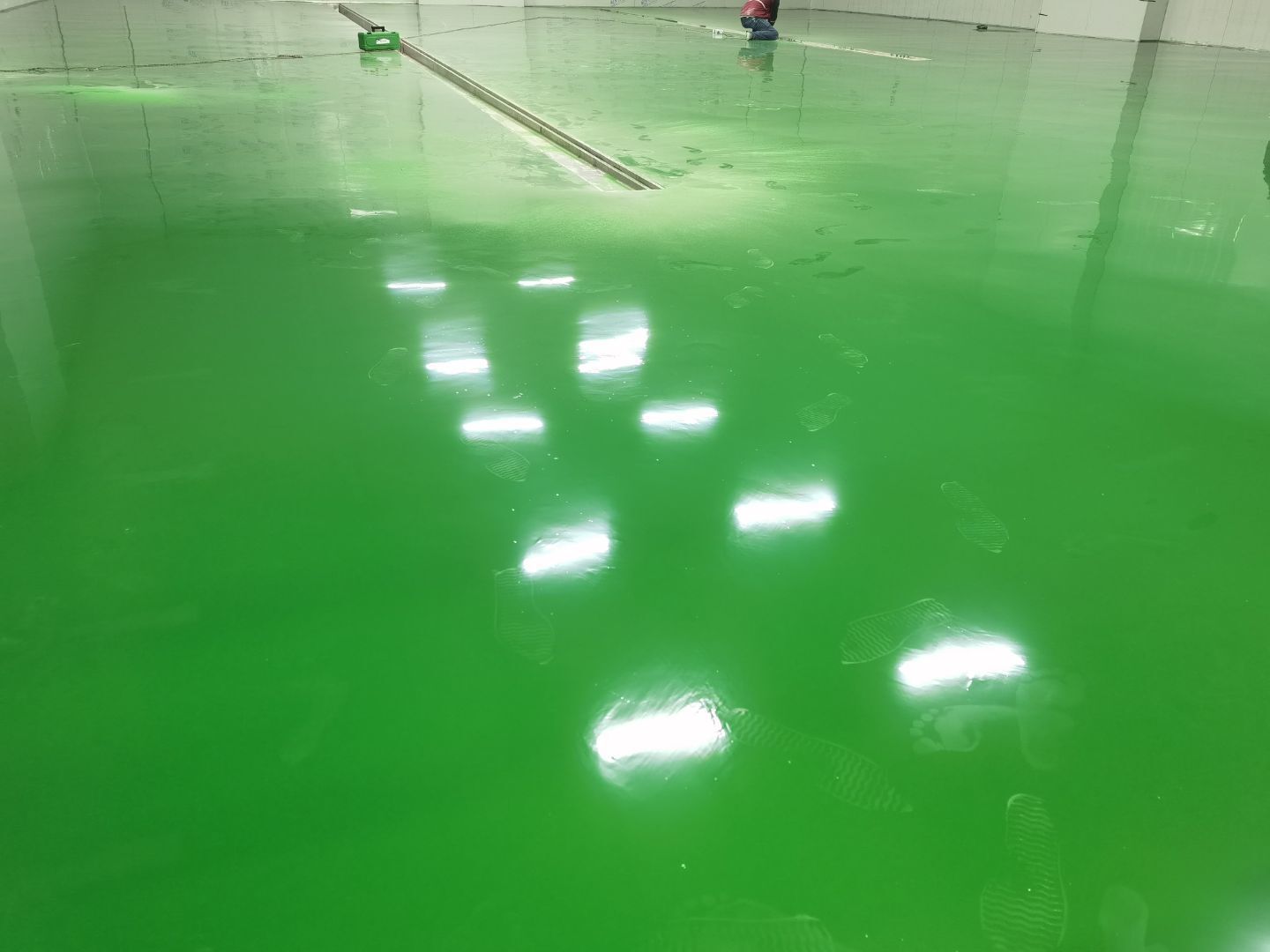

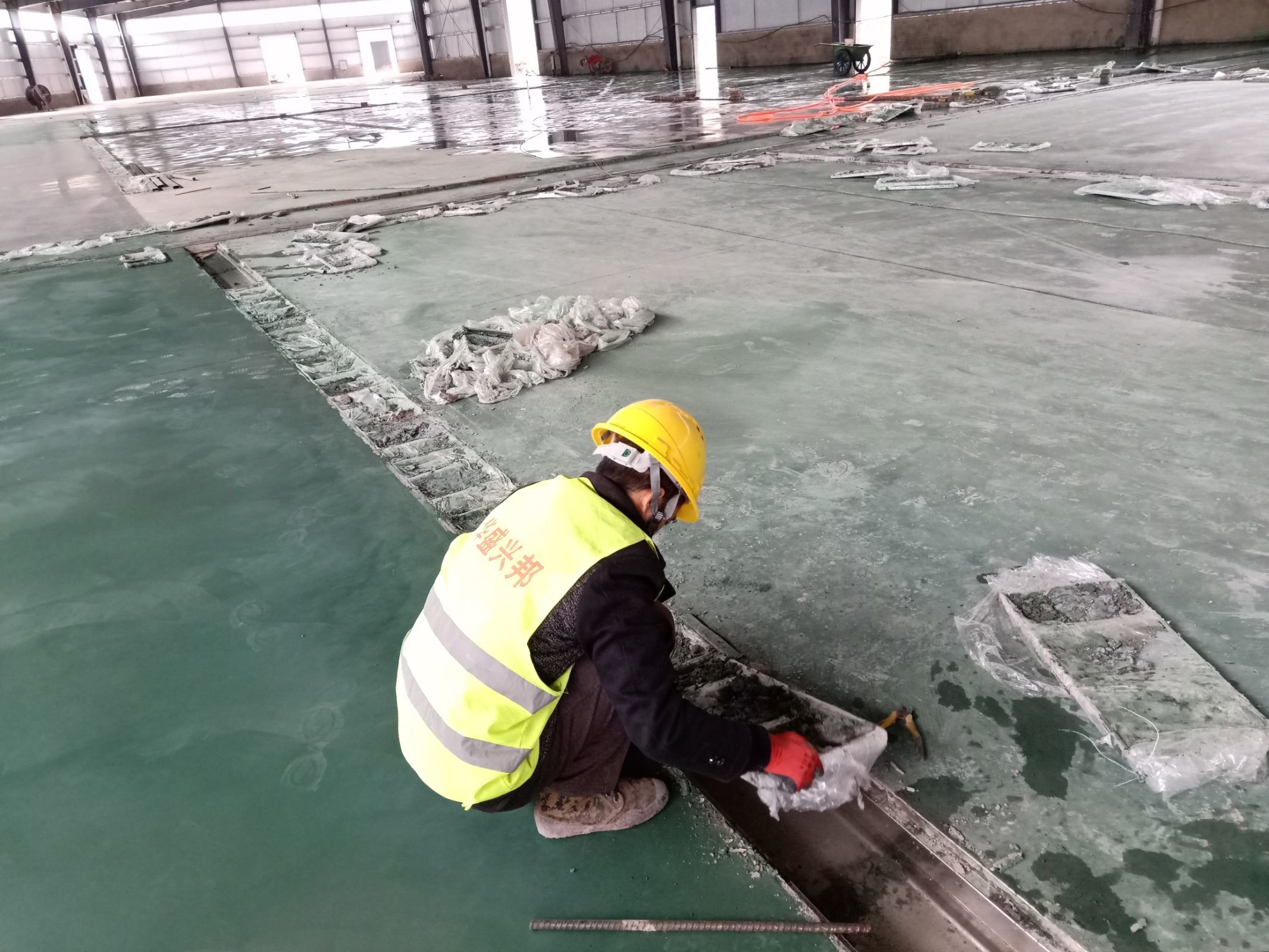

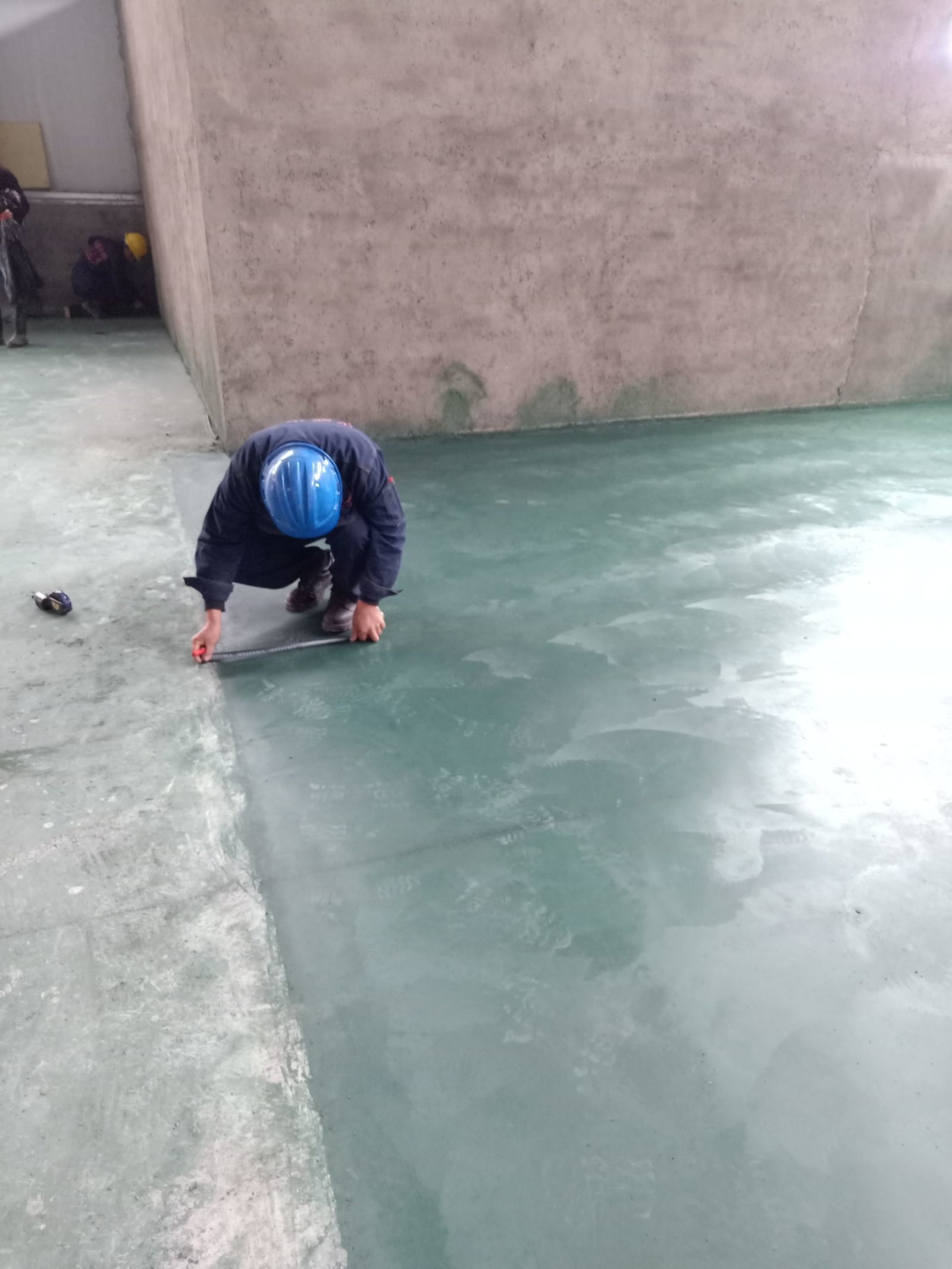

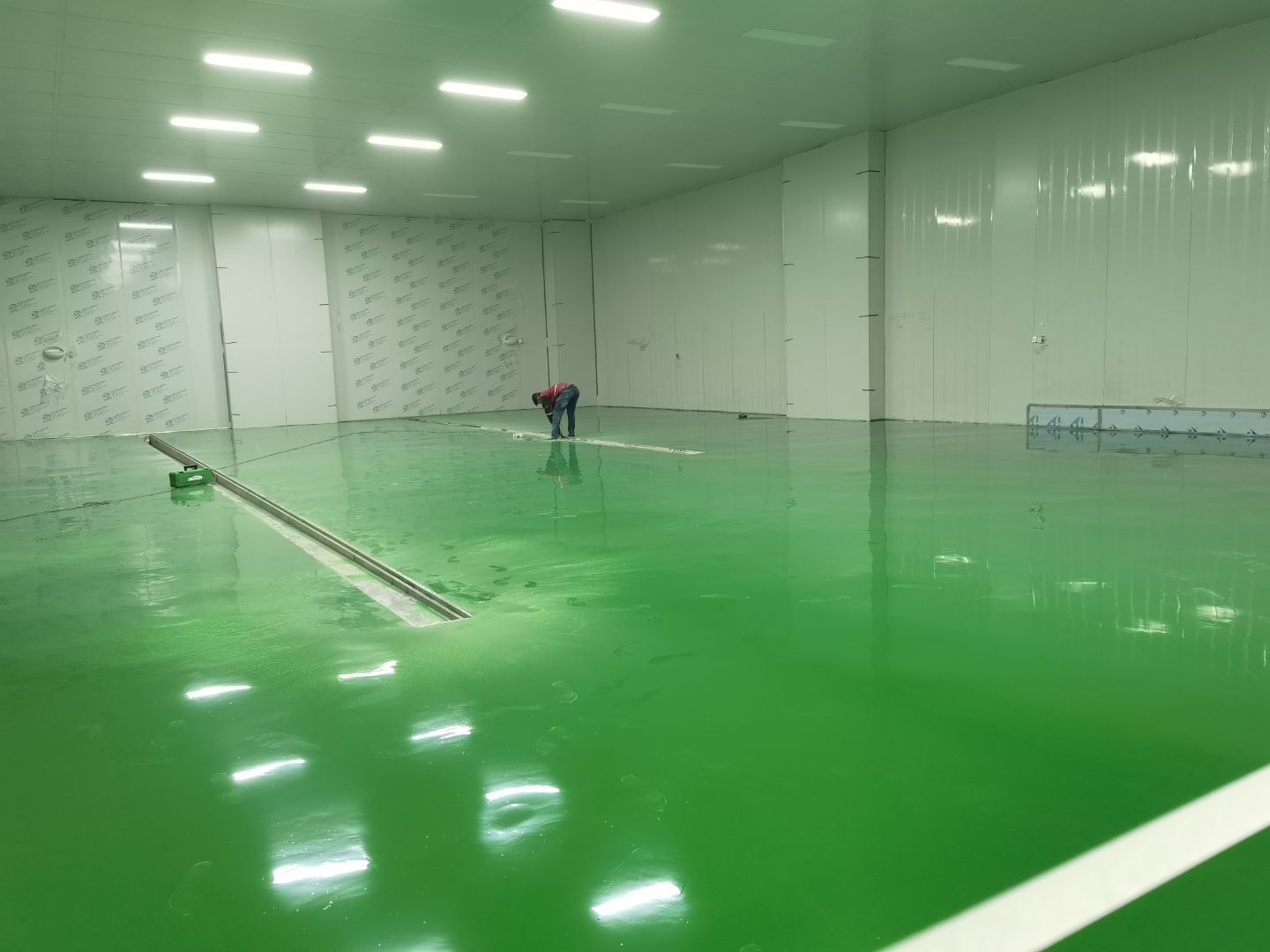

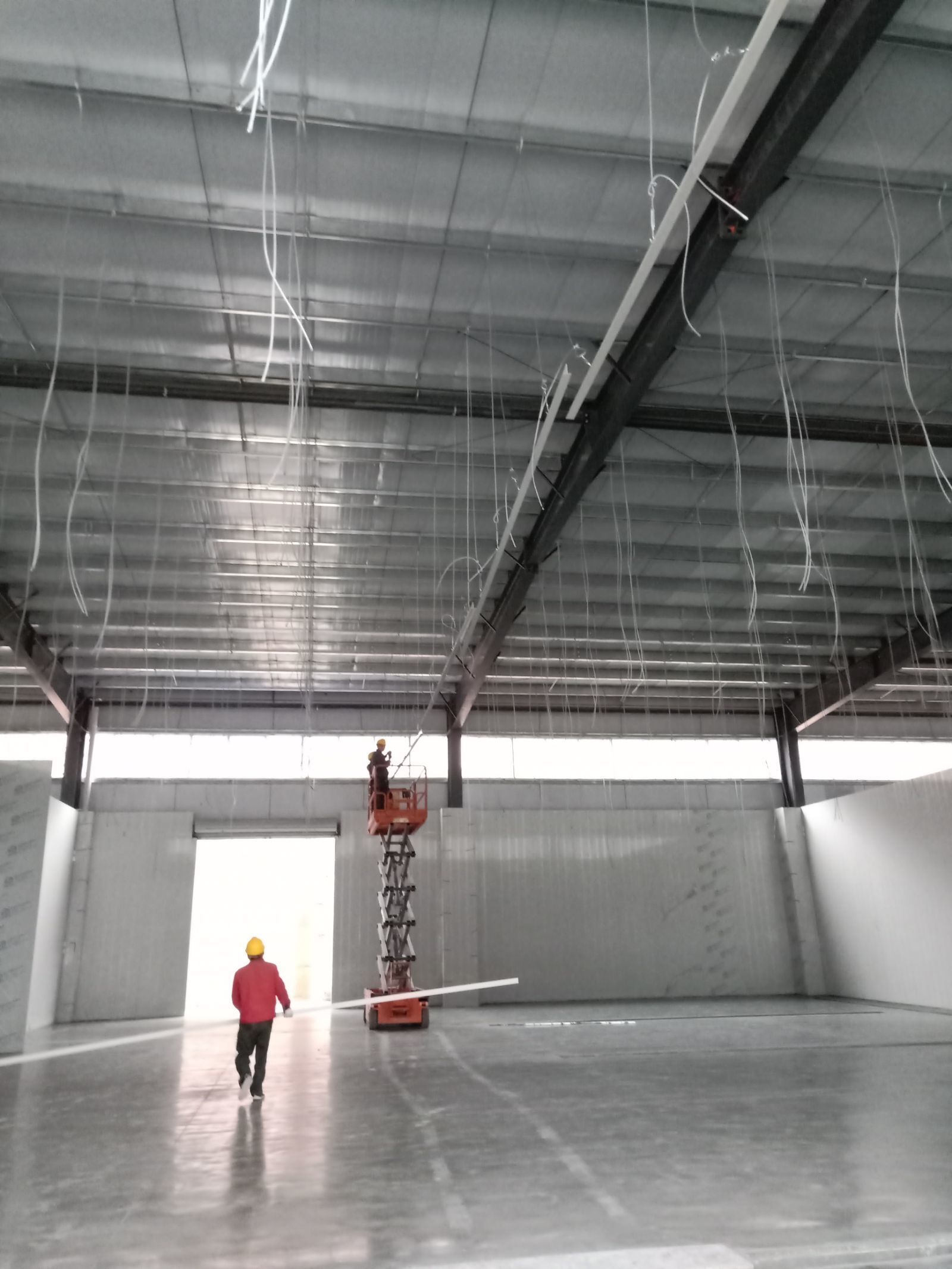

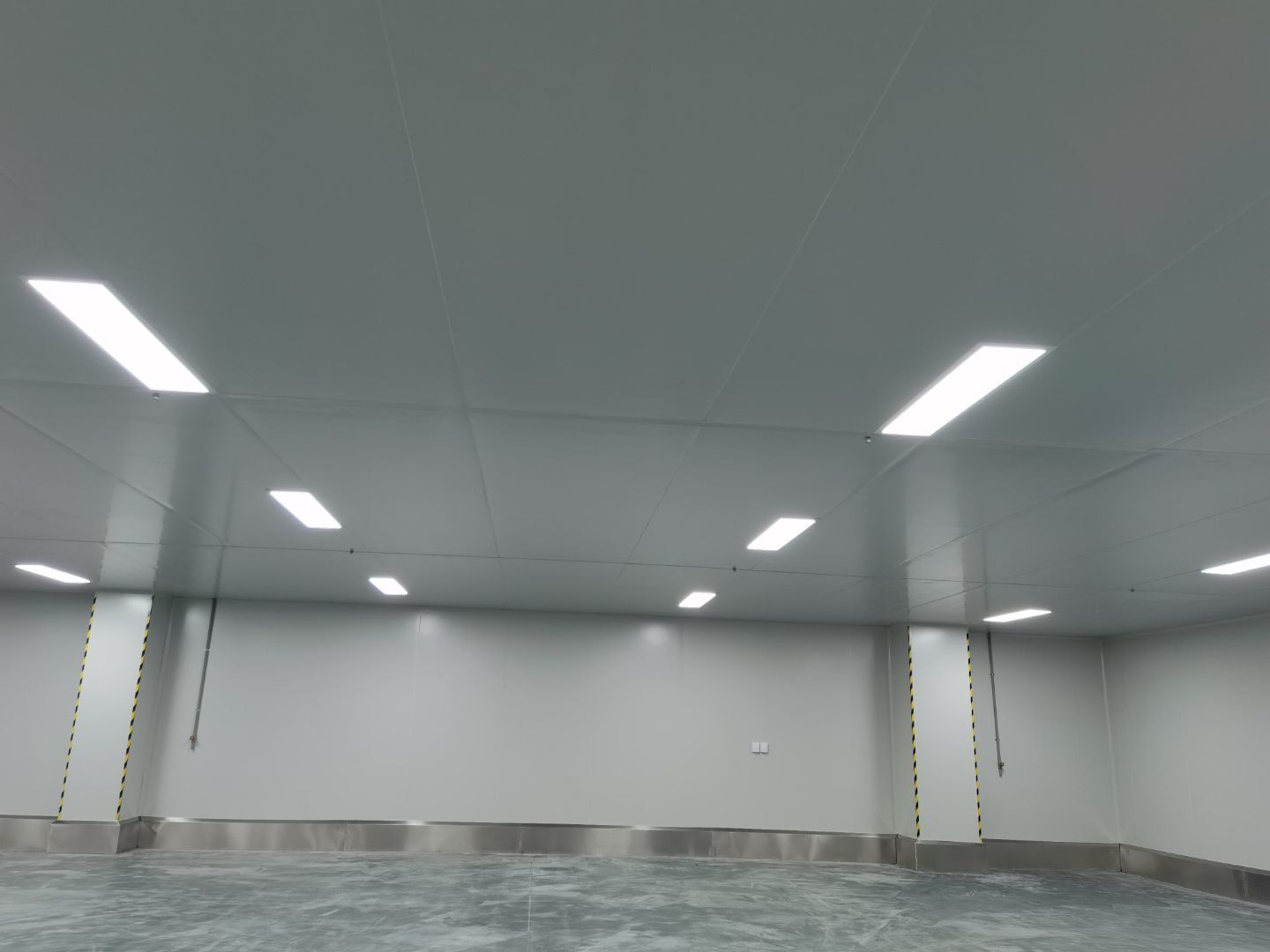

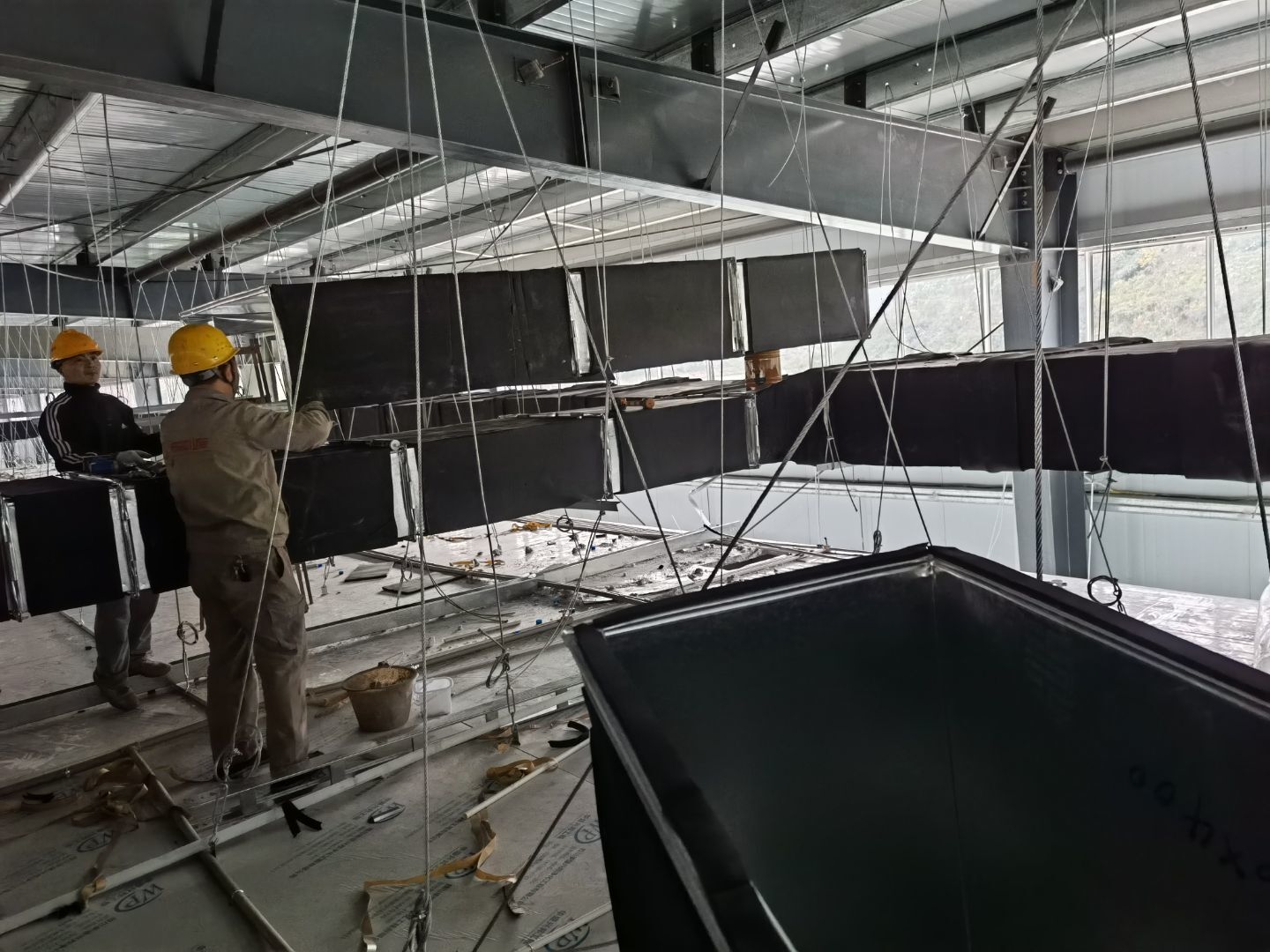

    4号厂房聚氨酯地坪施工完成;灯具安装

  • 2020-12-30 17:39:37

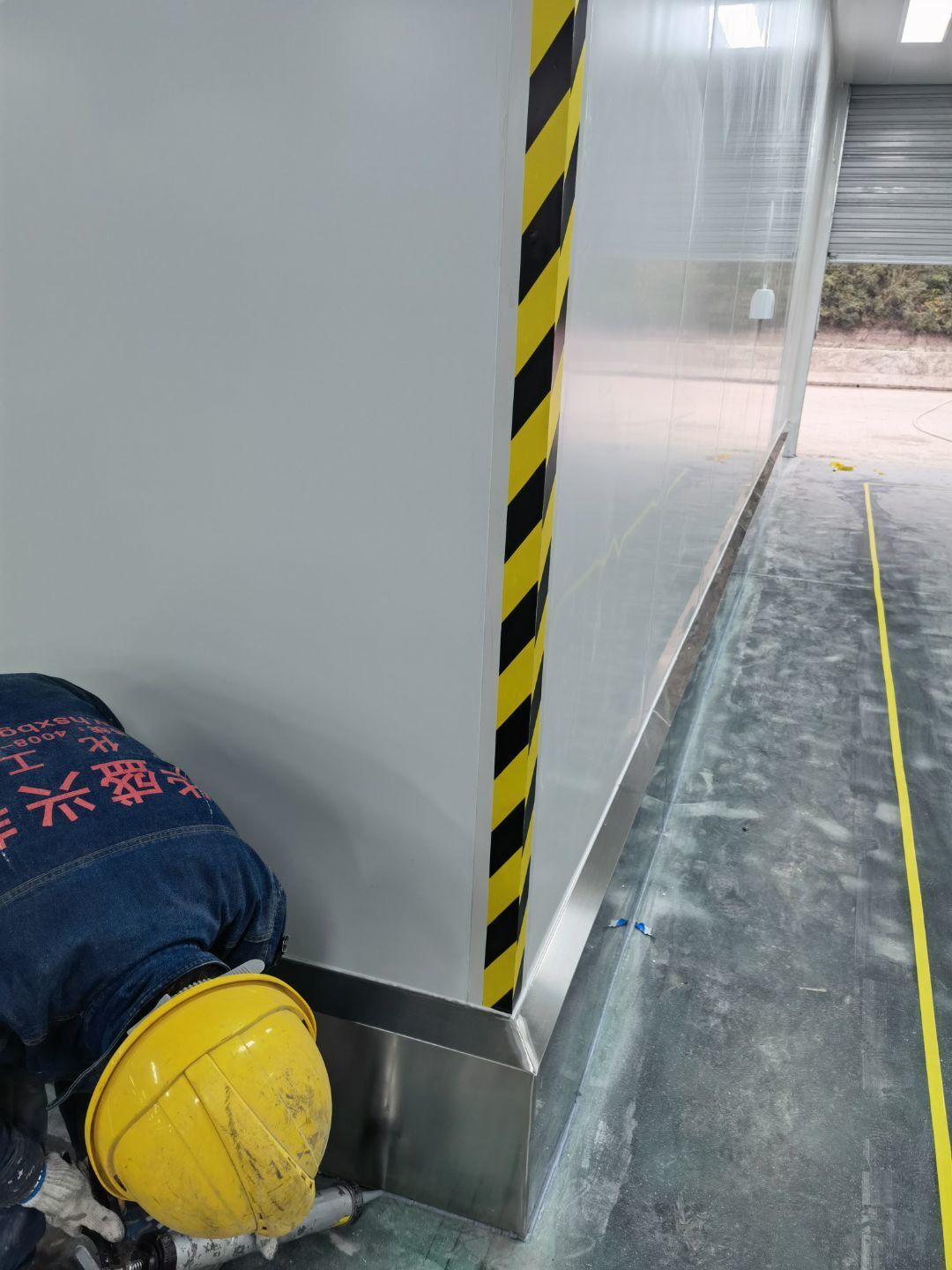

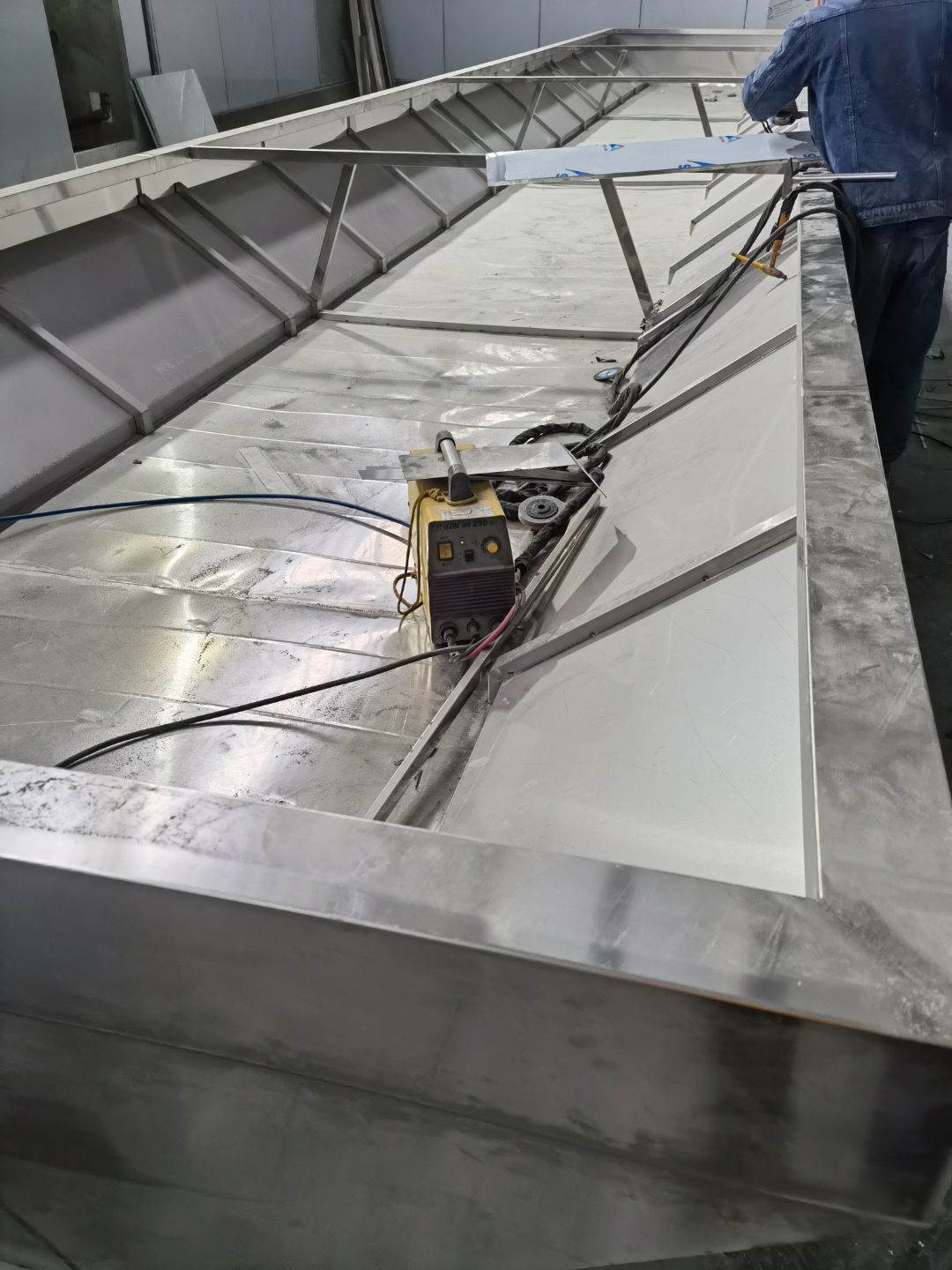

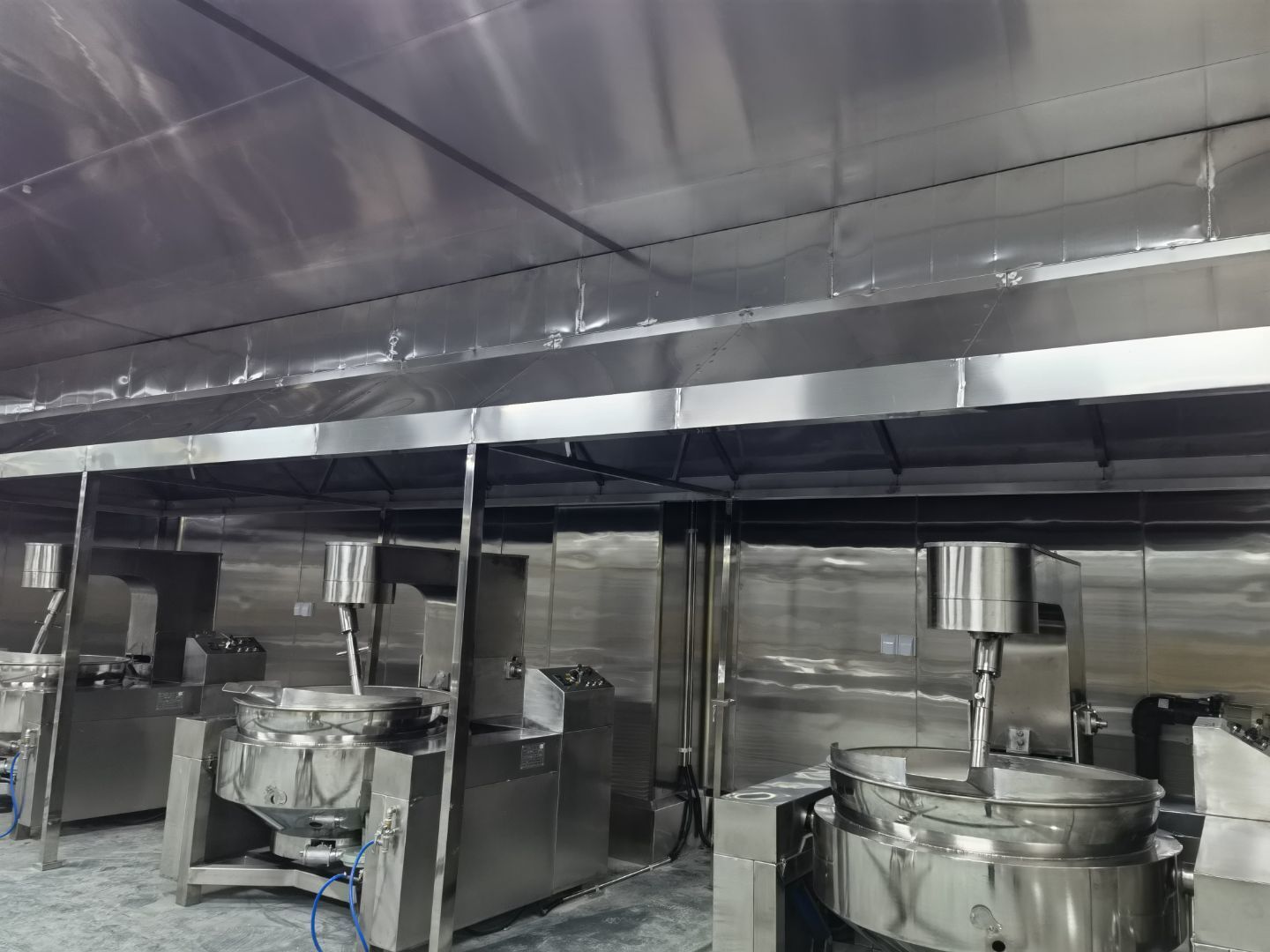

    4 号厂房水电安装完成;不锈钢烟罩安装完成

  • 2020-12-30 17:38:26

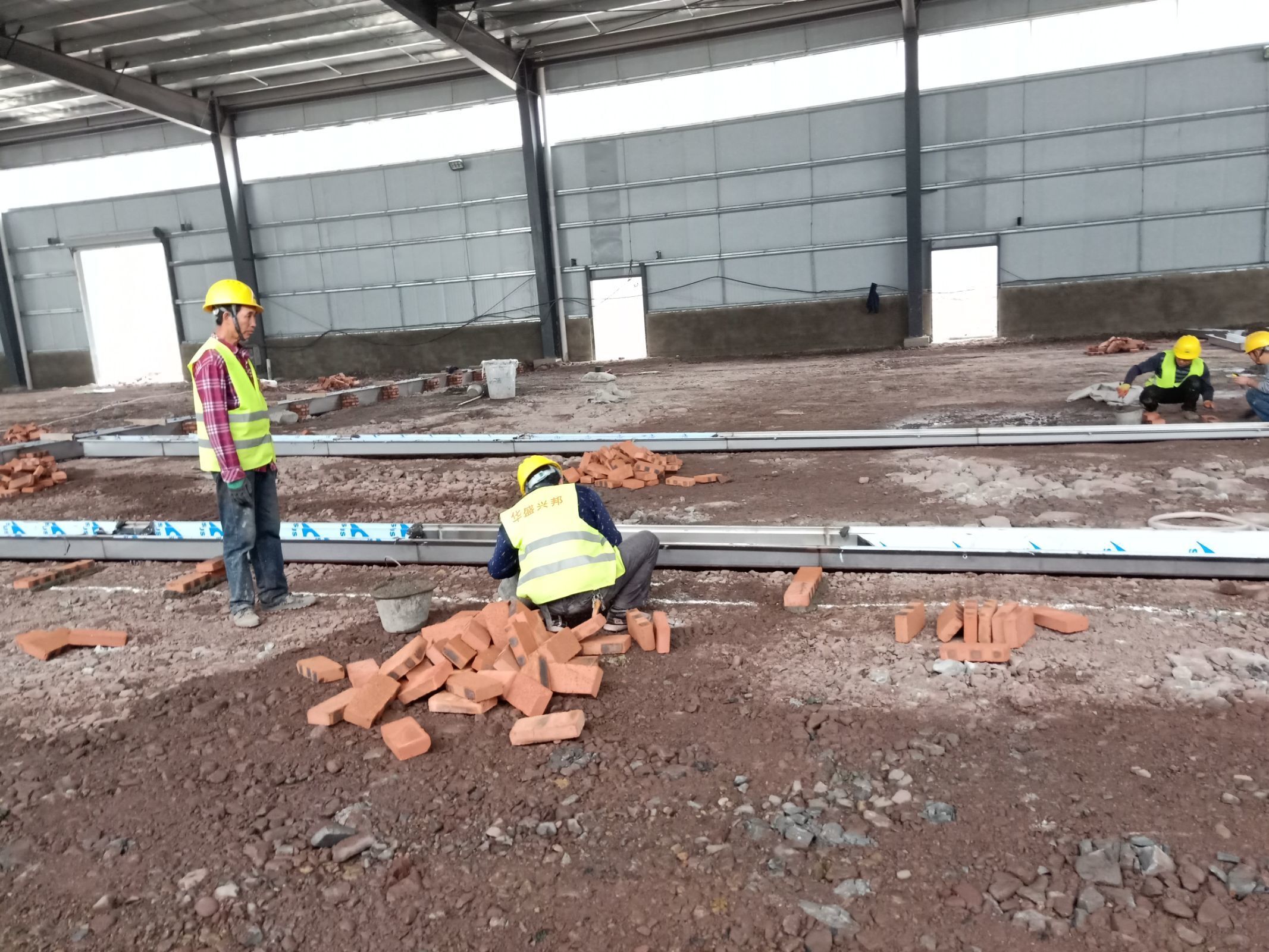

    3号厂房不诱钢包挡水墙完成百分之40

  • 2020-12-30 17:37:46

    3号厂房不诱钢包挡水墙完成百分之40

  • 2020-12-30 17:33:28

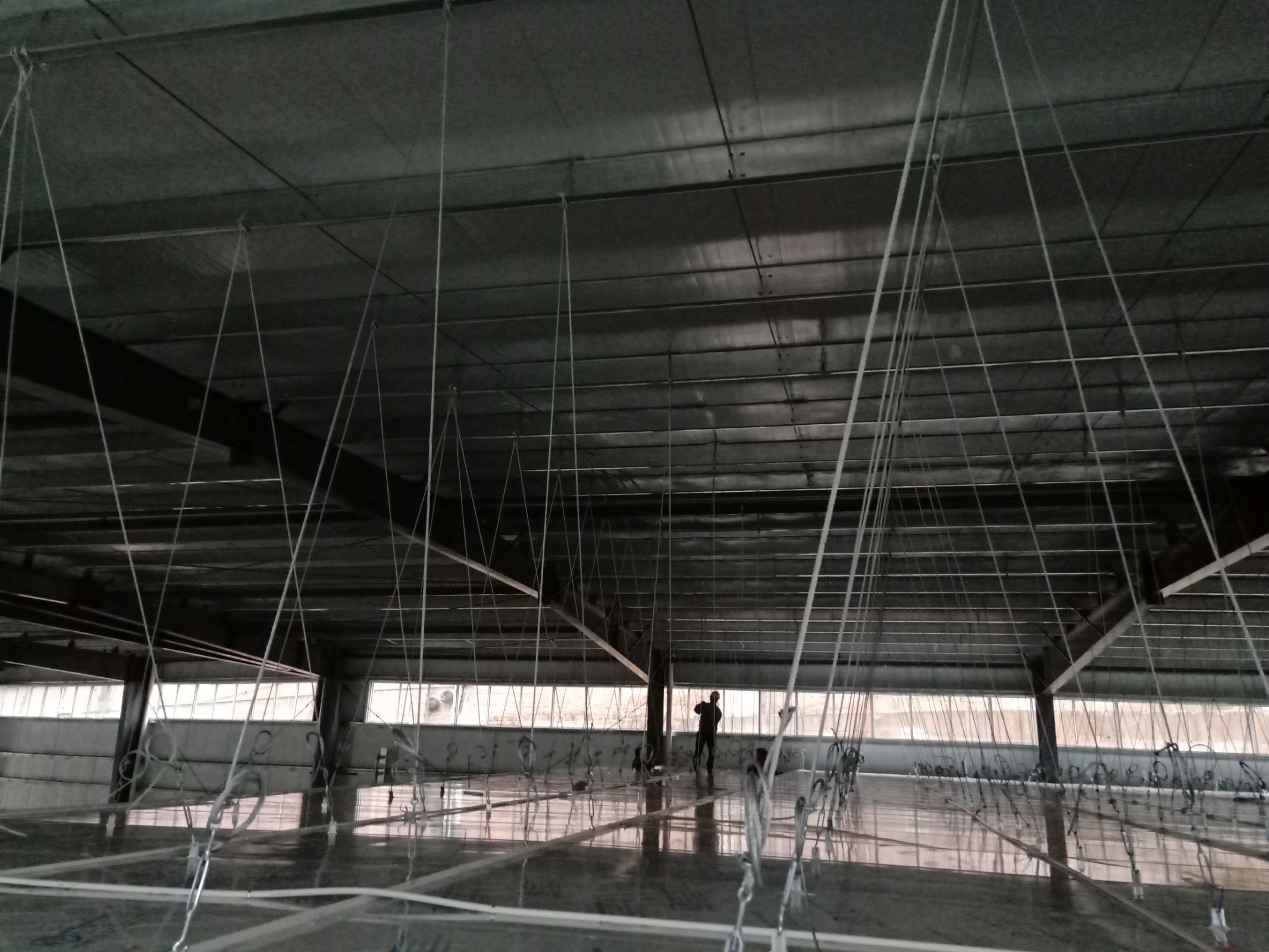

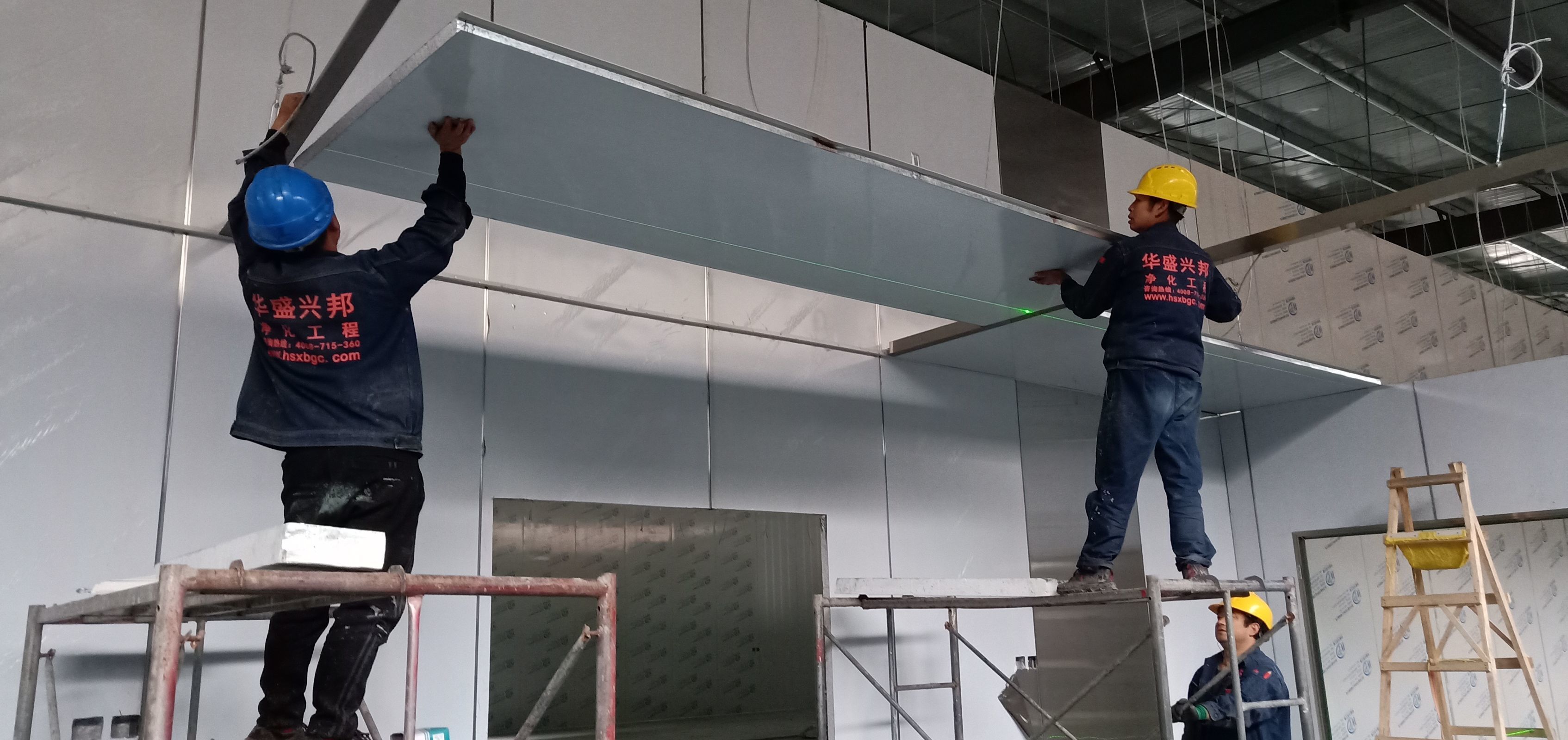

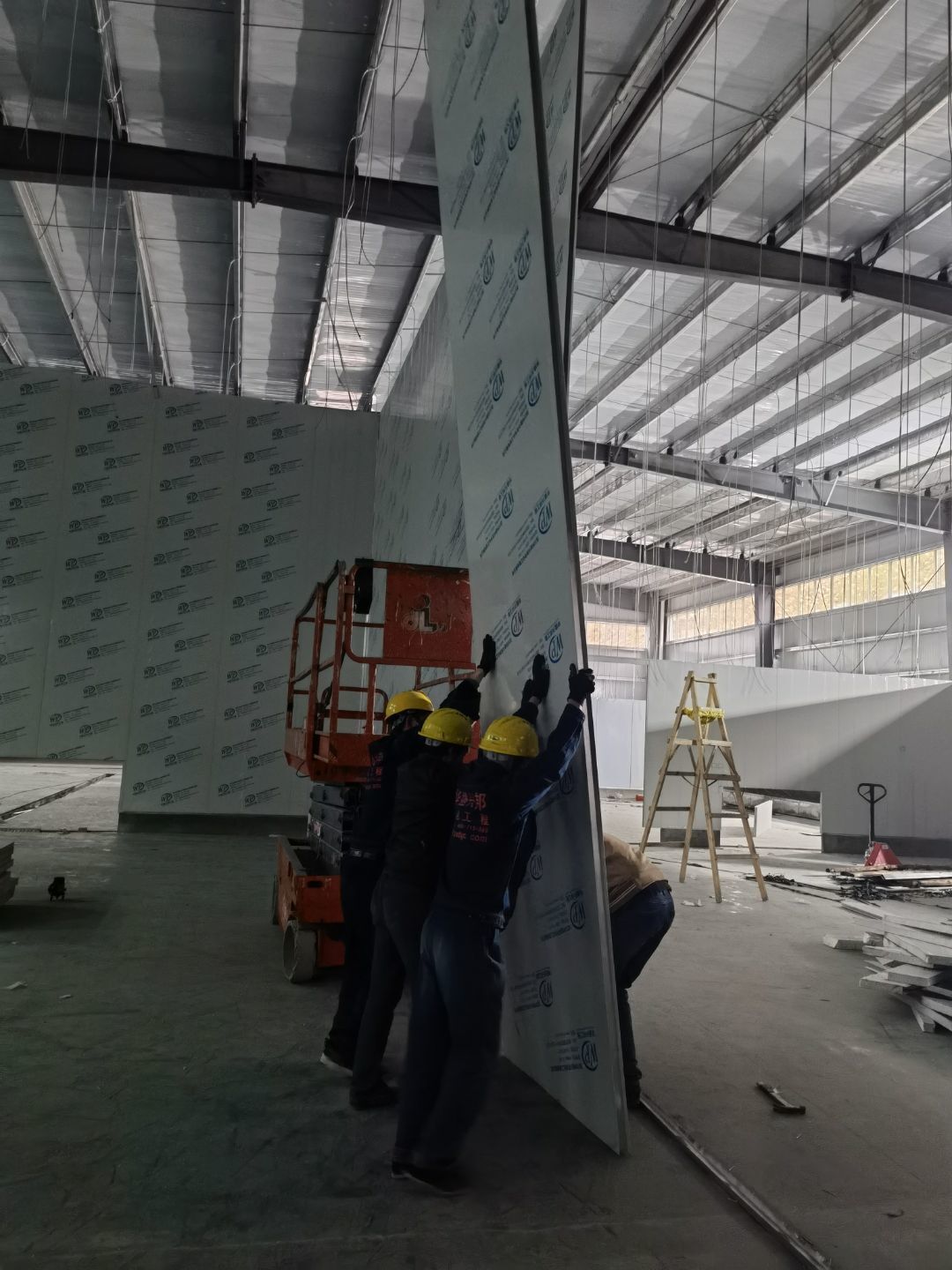

    4号厂房通风管道安装完成百分之50,4号厂房臭氧管道安装完成百分之90

  • 2020-12-30 17:32:47

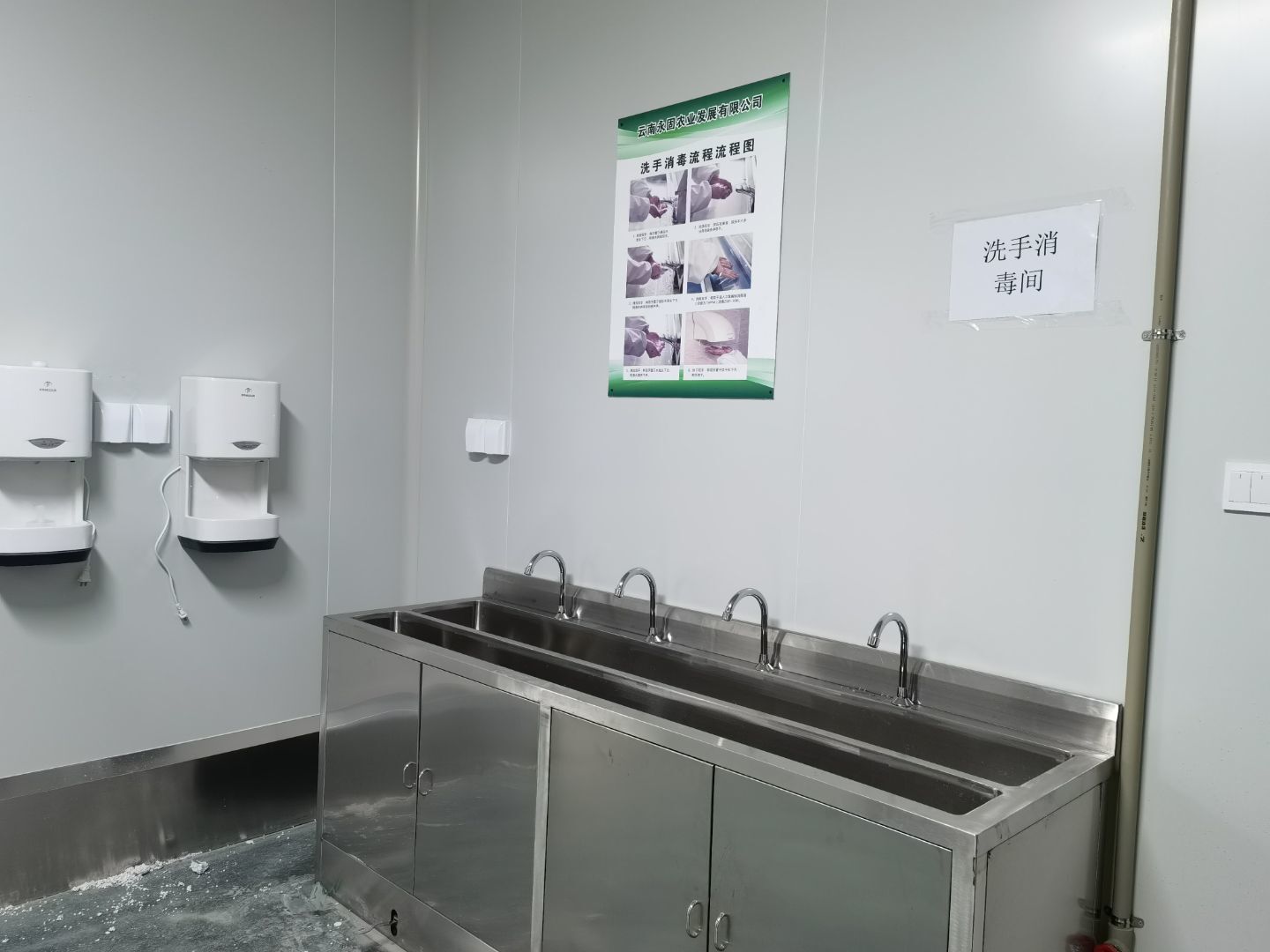

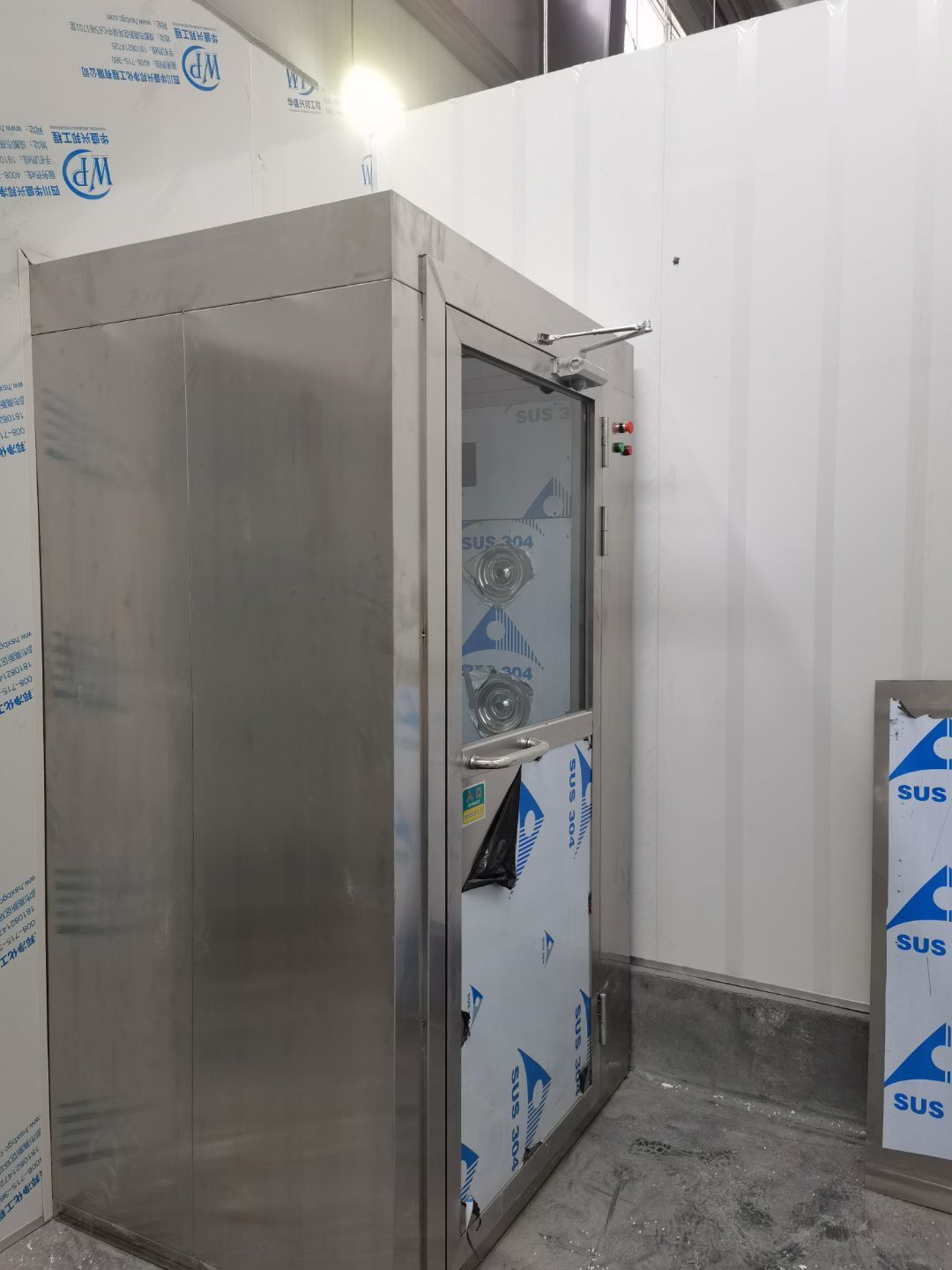

    4号厂房不锈钢制品风淋室消毒洗手池等安装完成,风淋室摆放完成

  • 2020-12-30 17:31:43

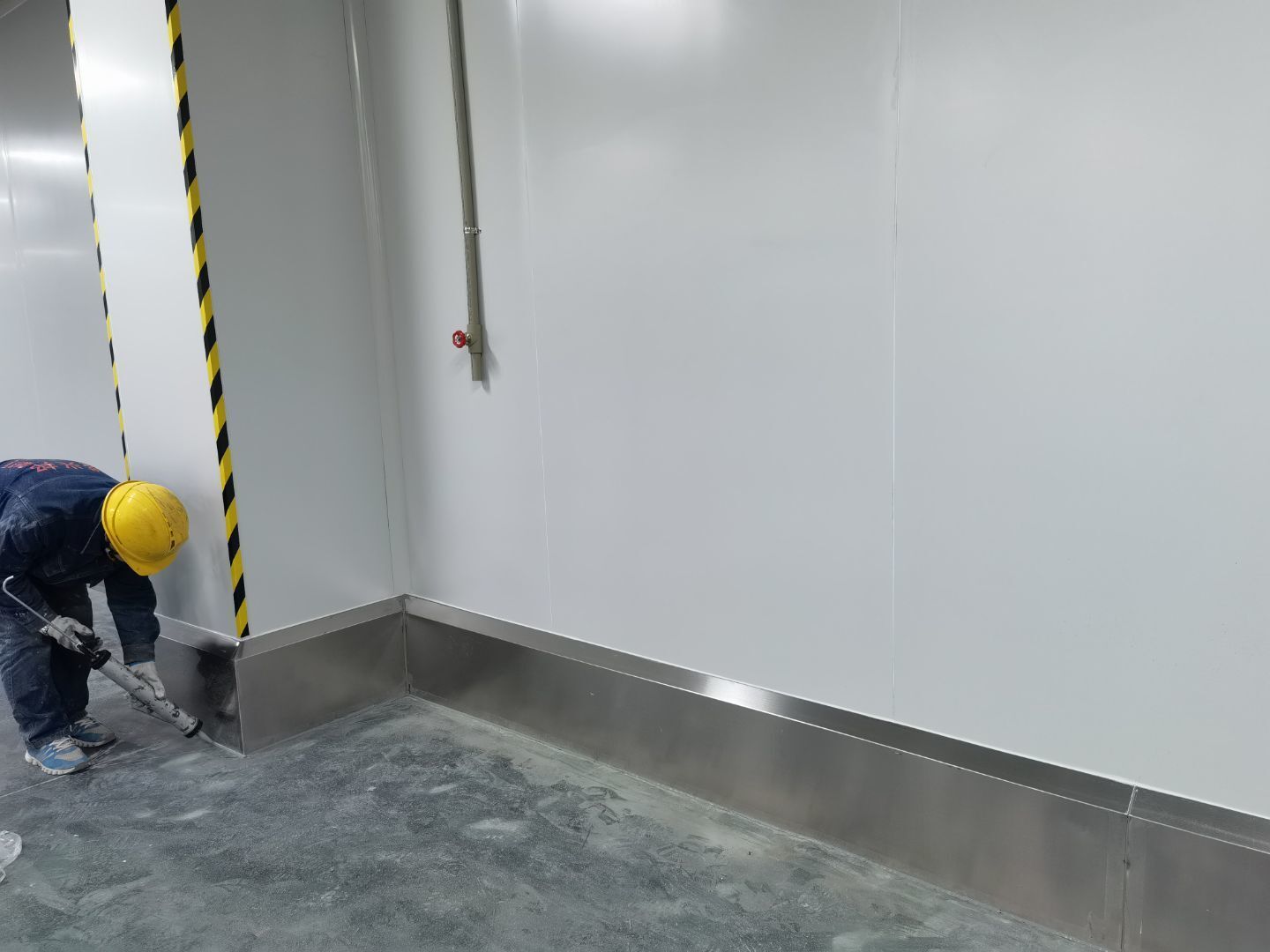

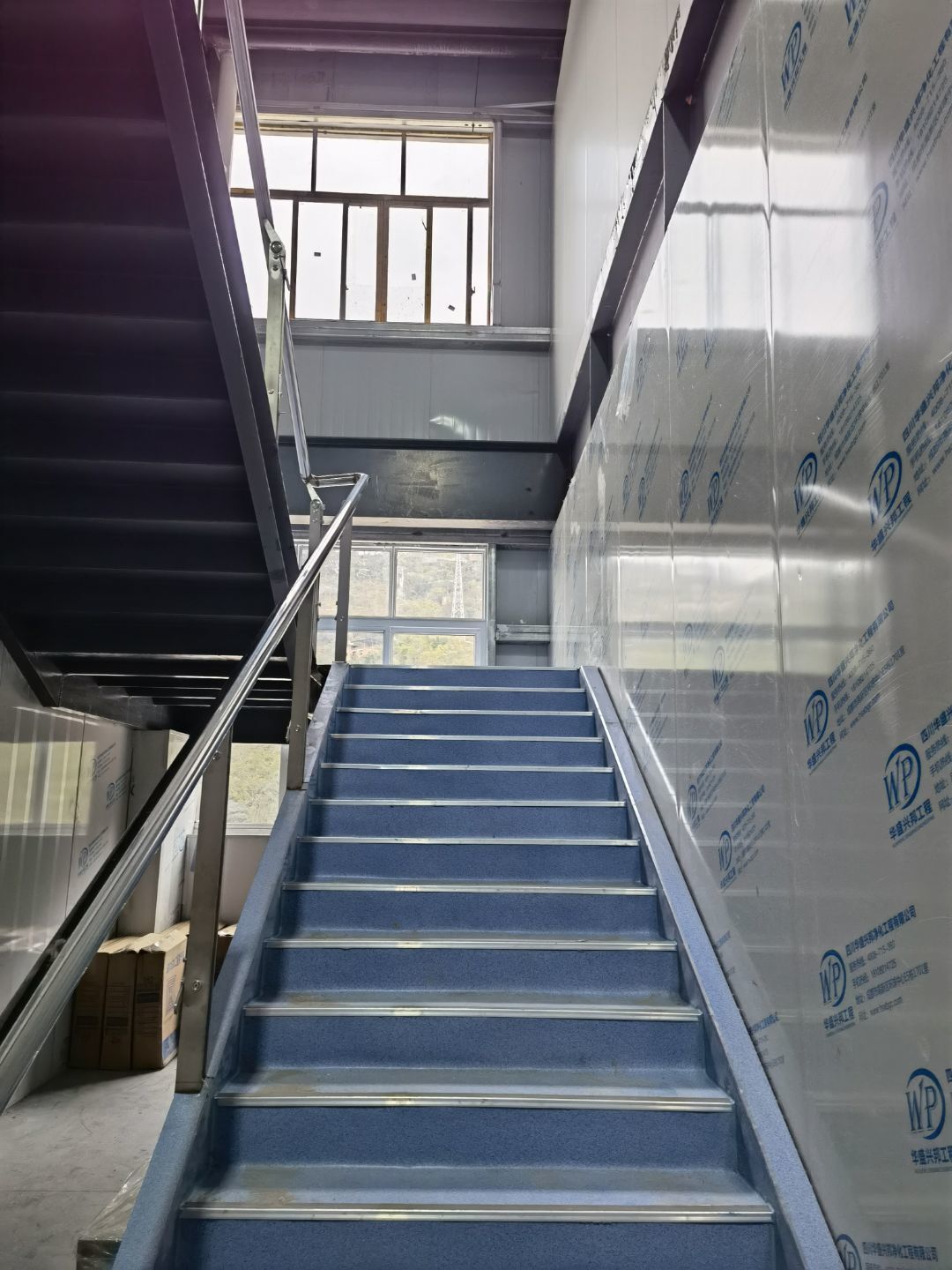

    4号厂房打胶完成百分之80,参观通道撕膜,楼梯施工

  • 2020-12-30 17:30:44

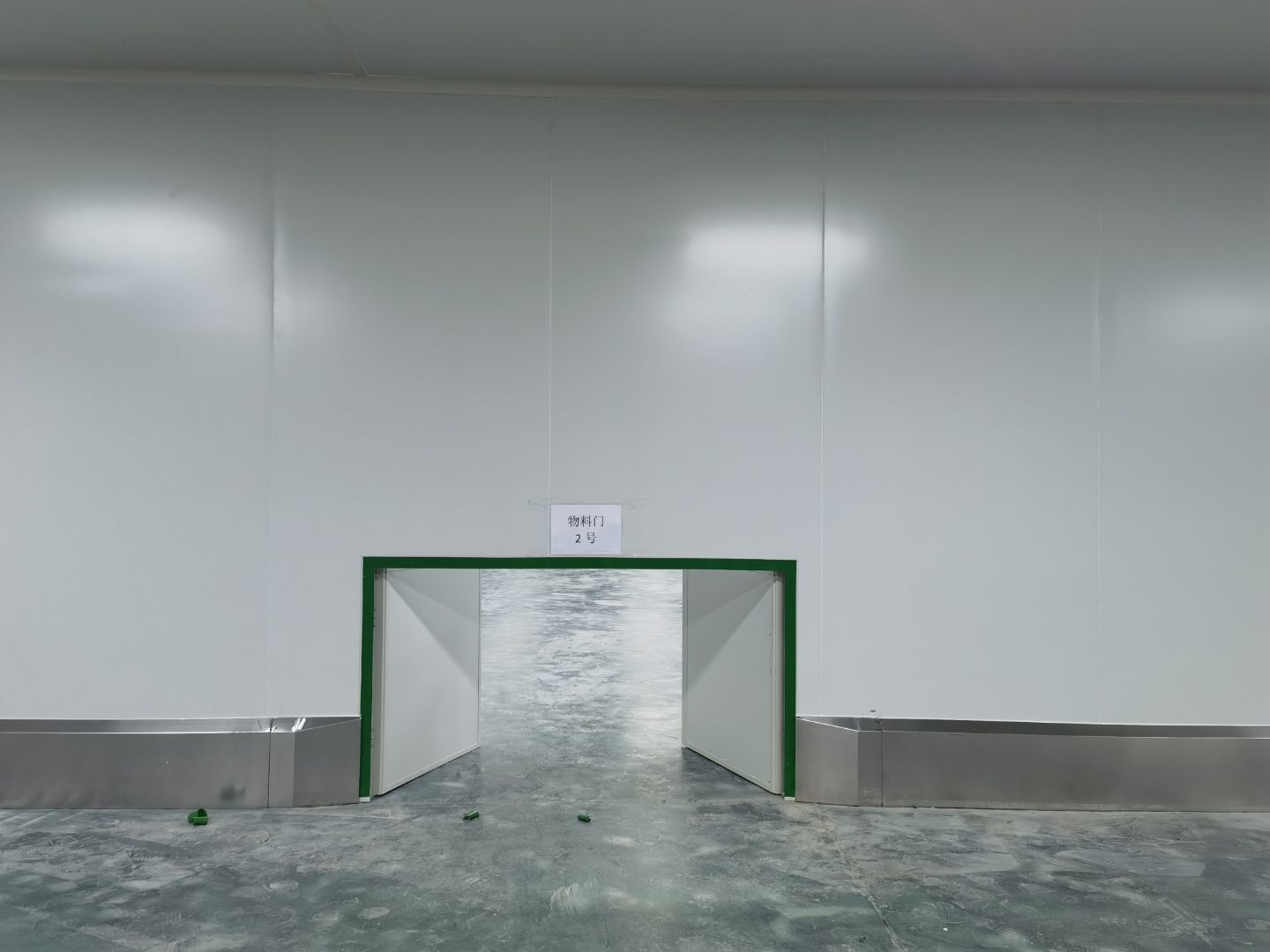

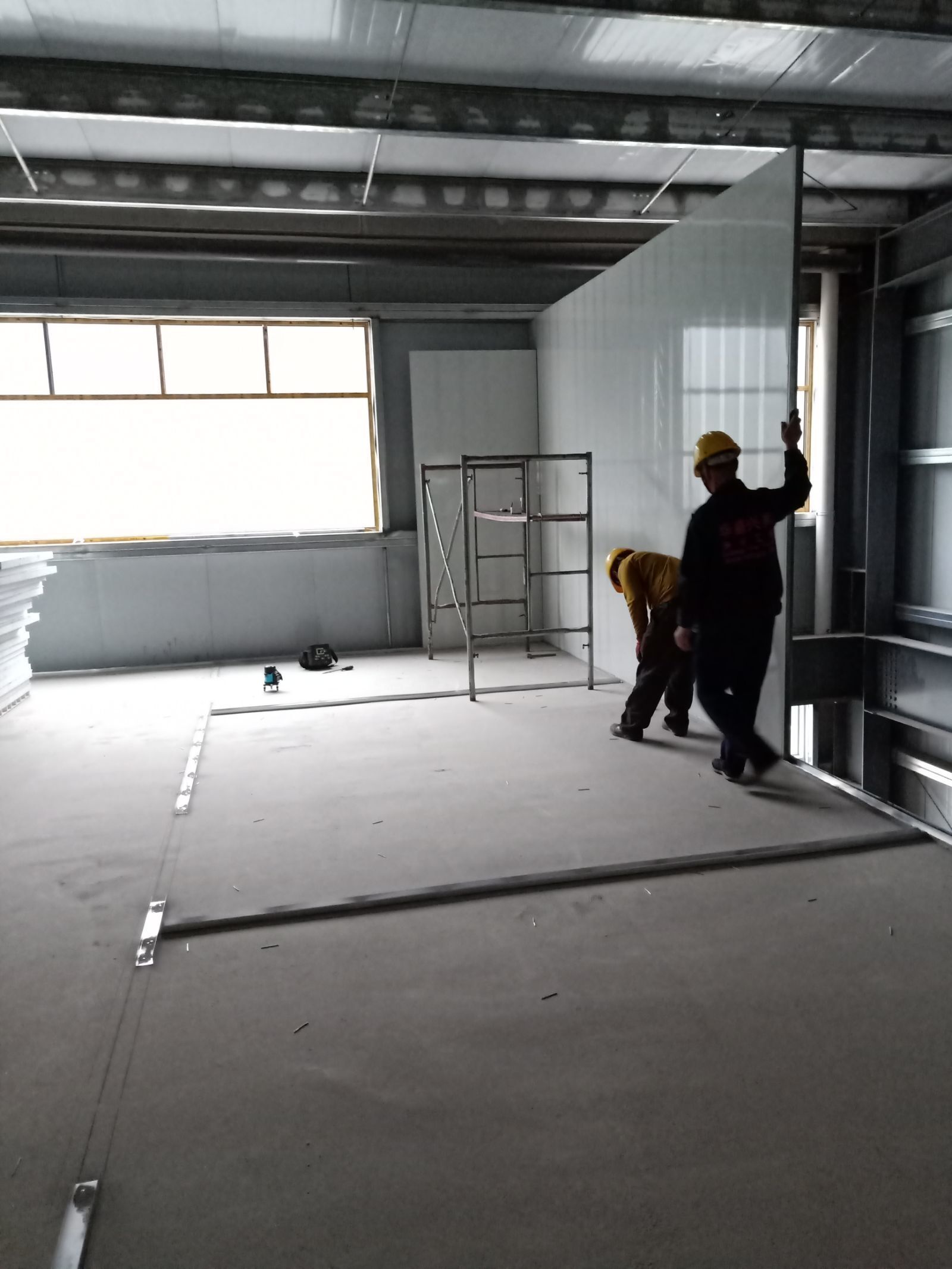

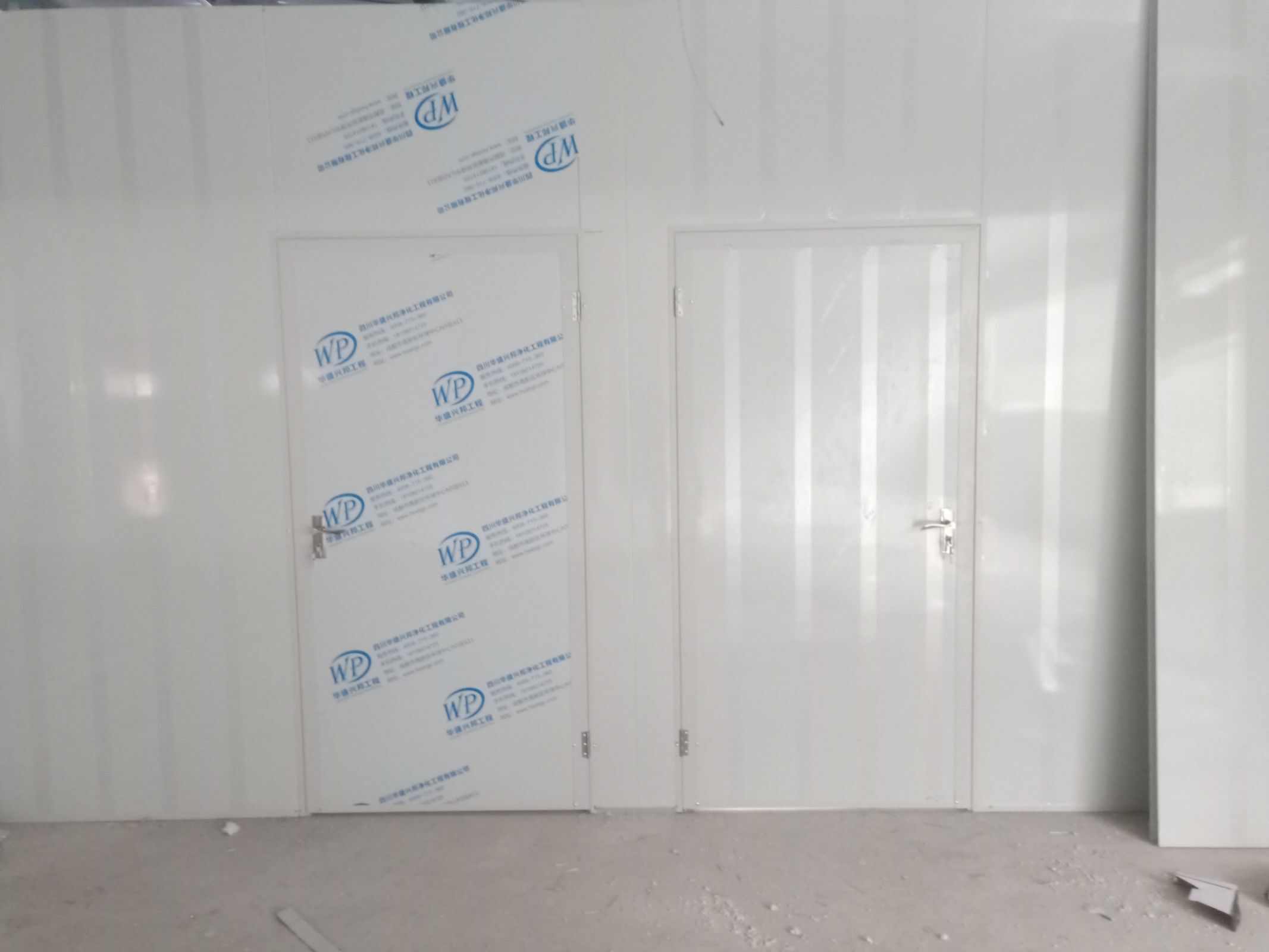

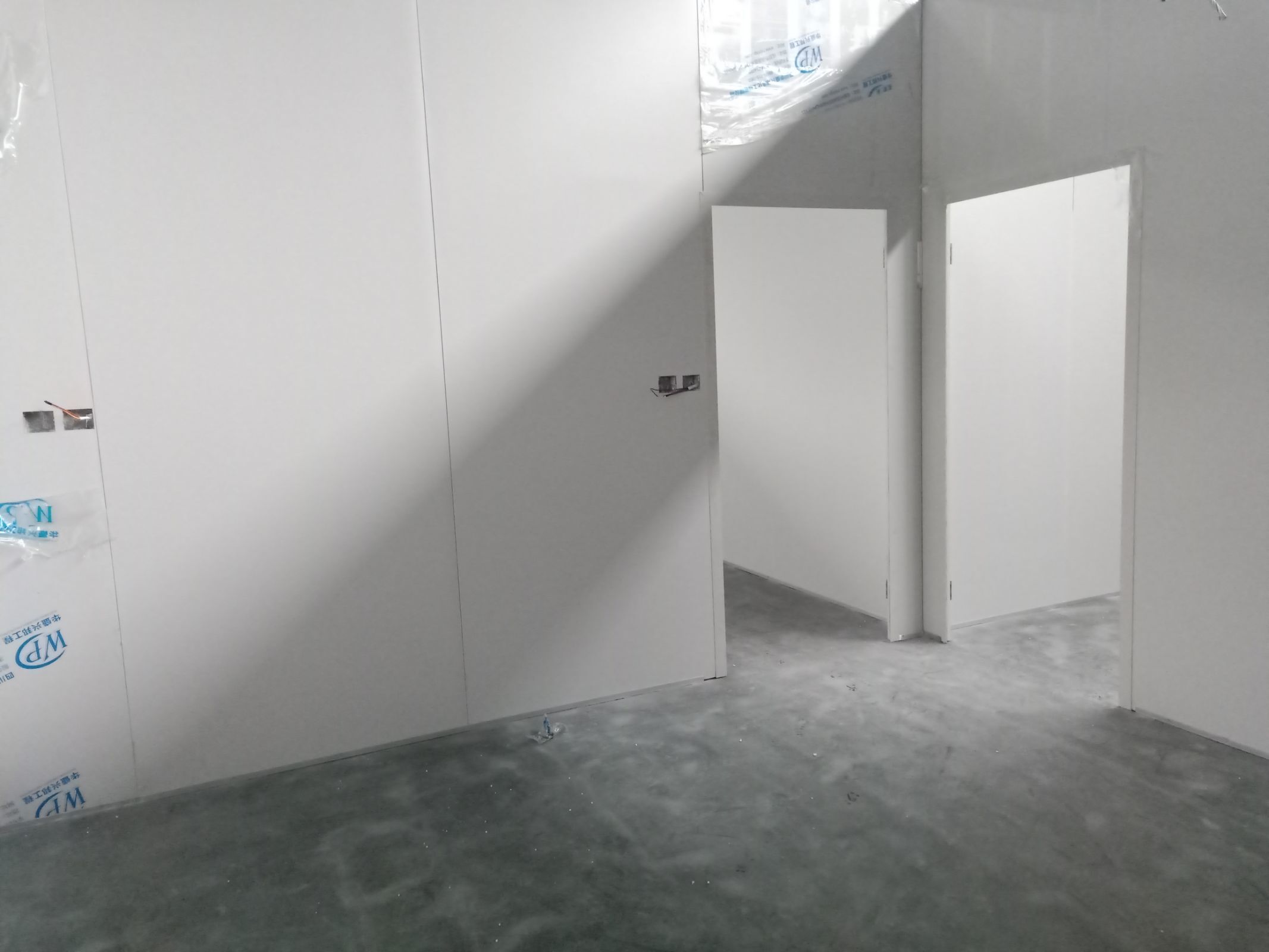

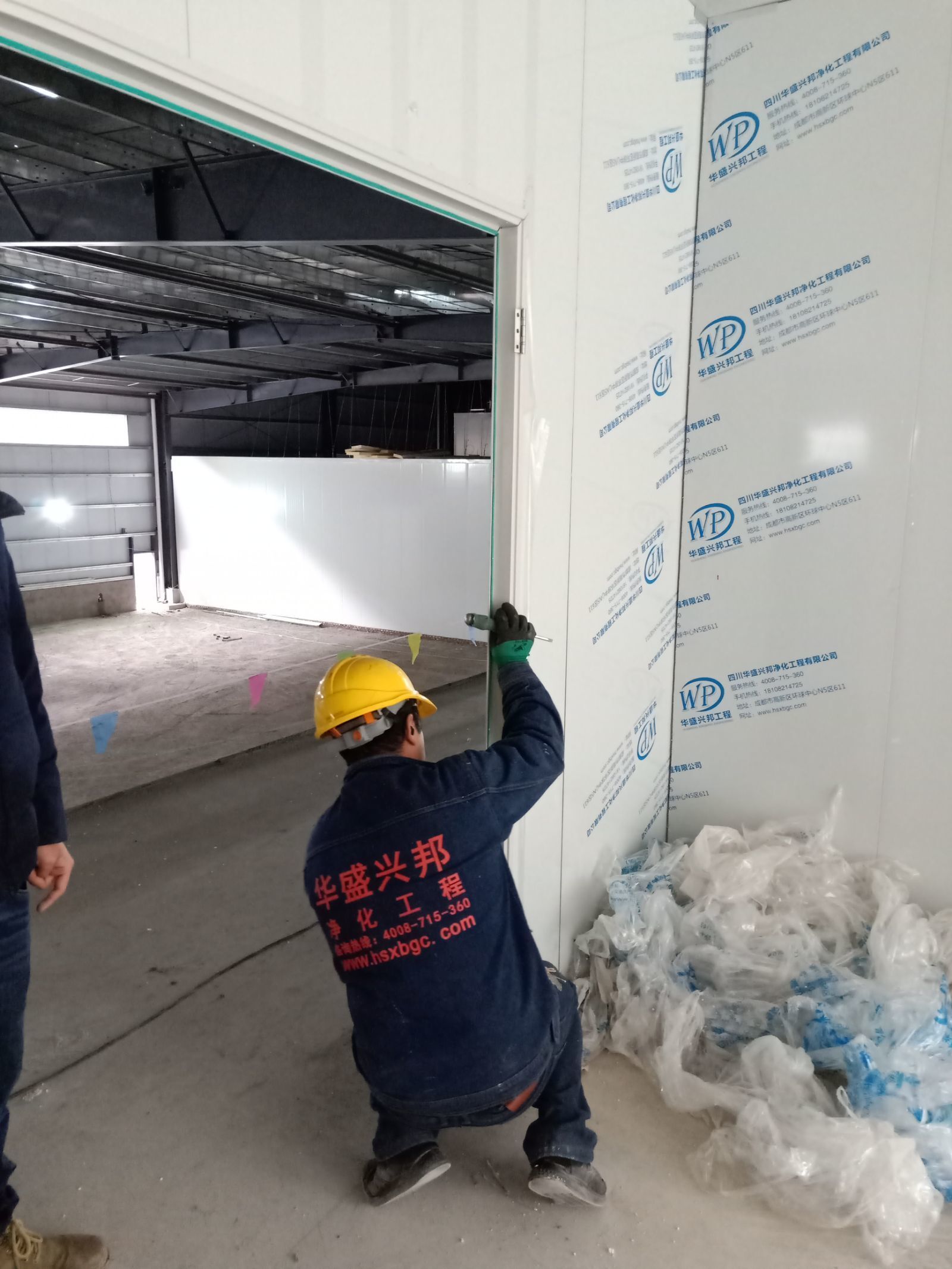

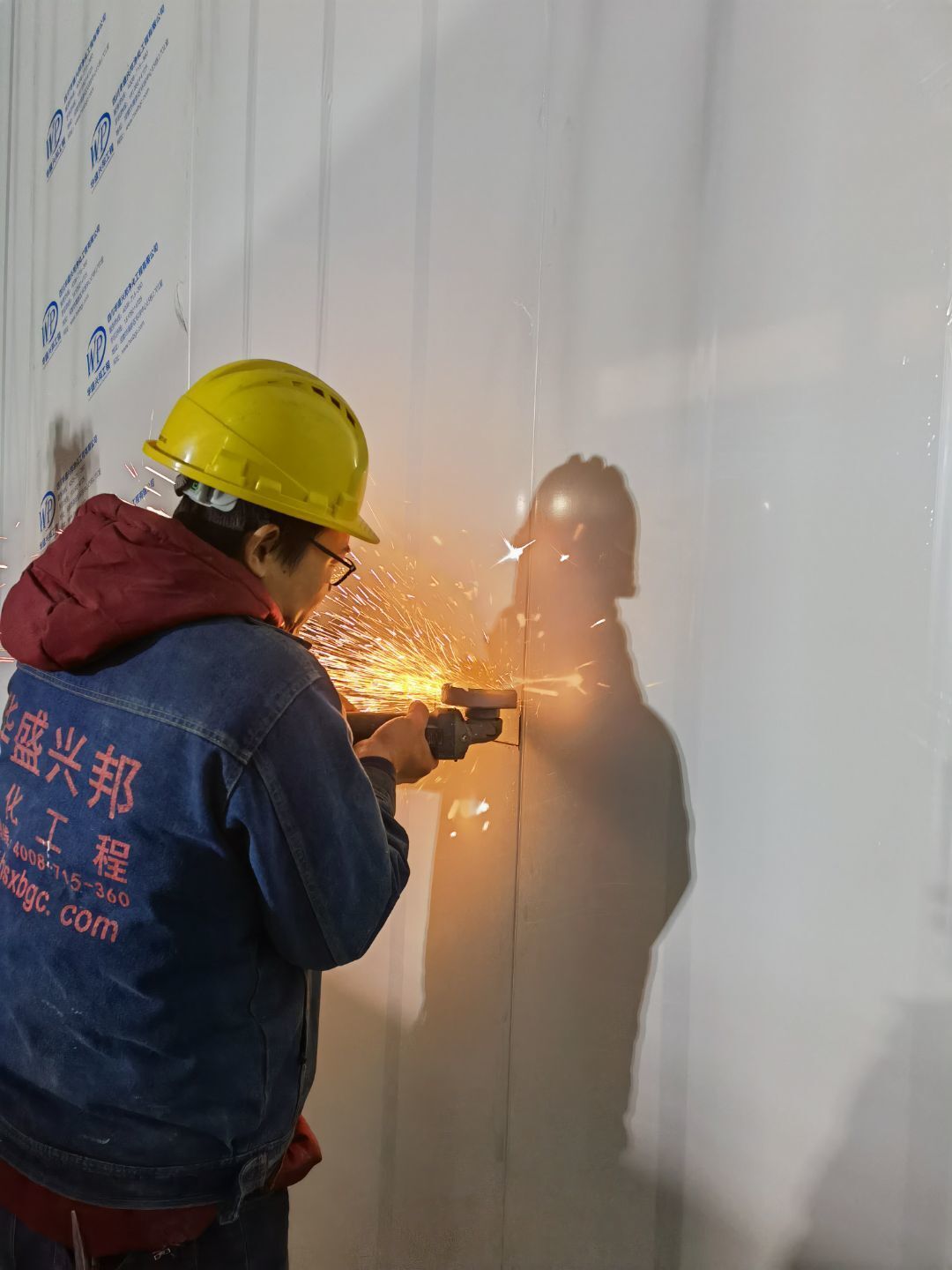

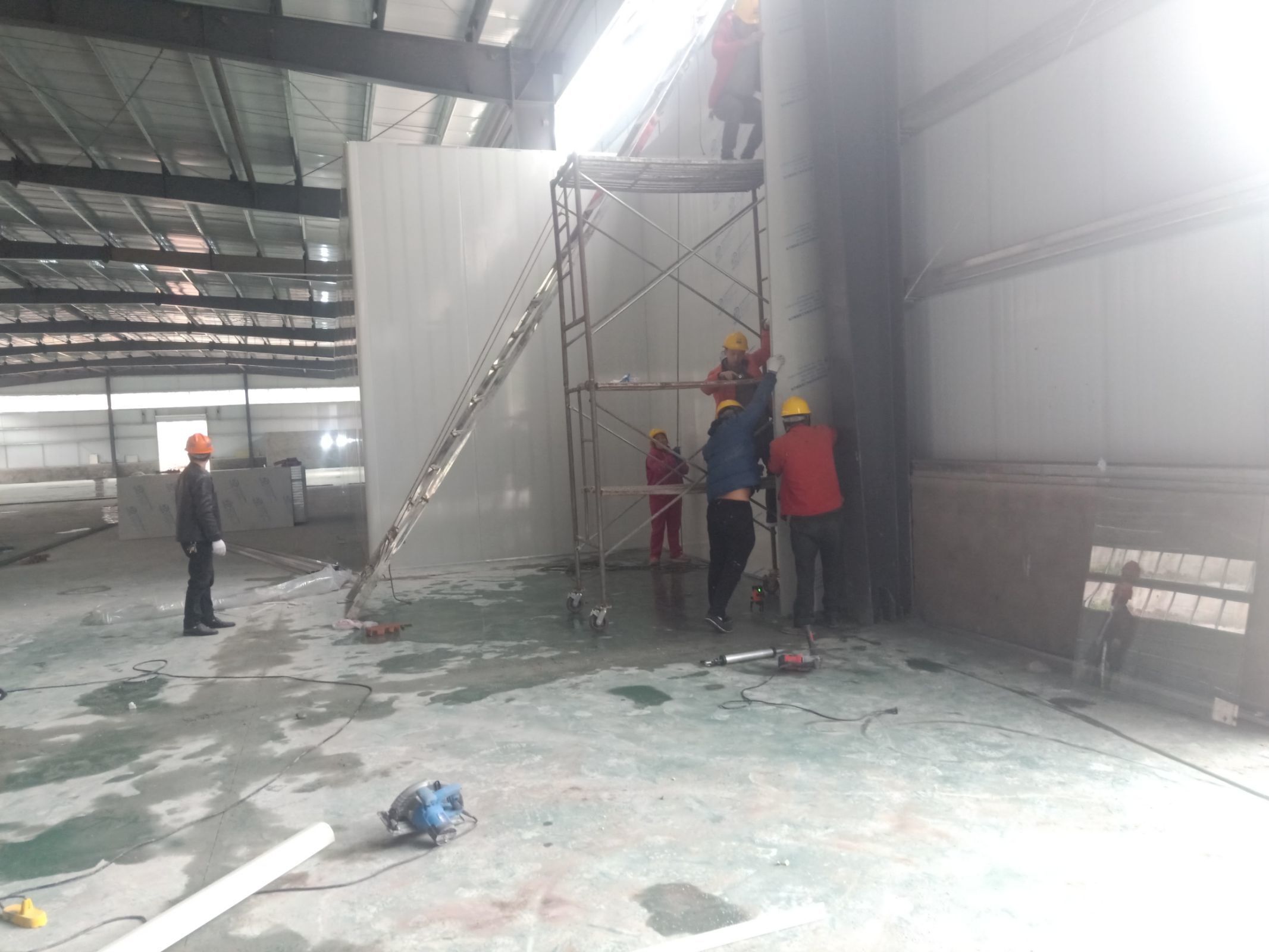

    隔断施工,门料施工

  • 2020-12-14 09:57:52

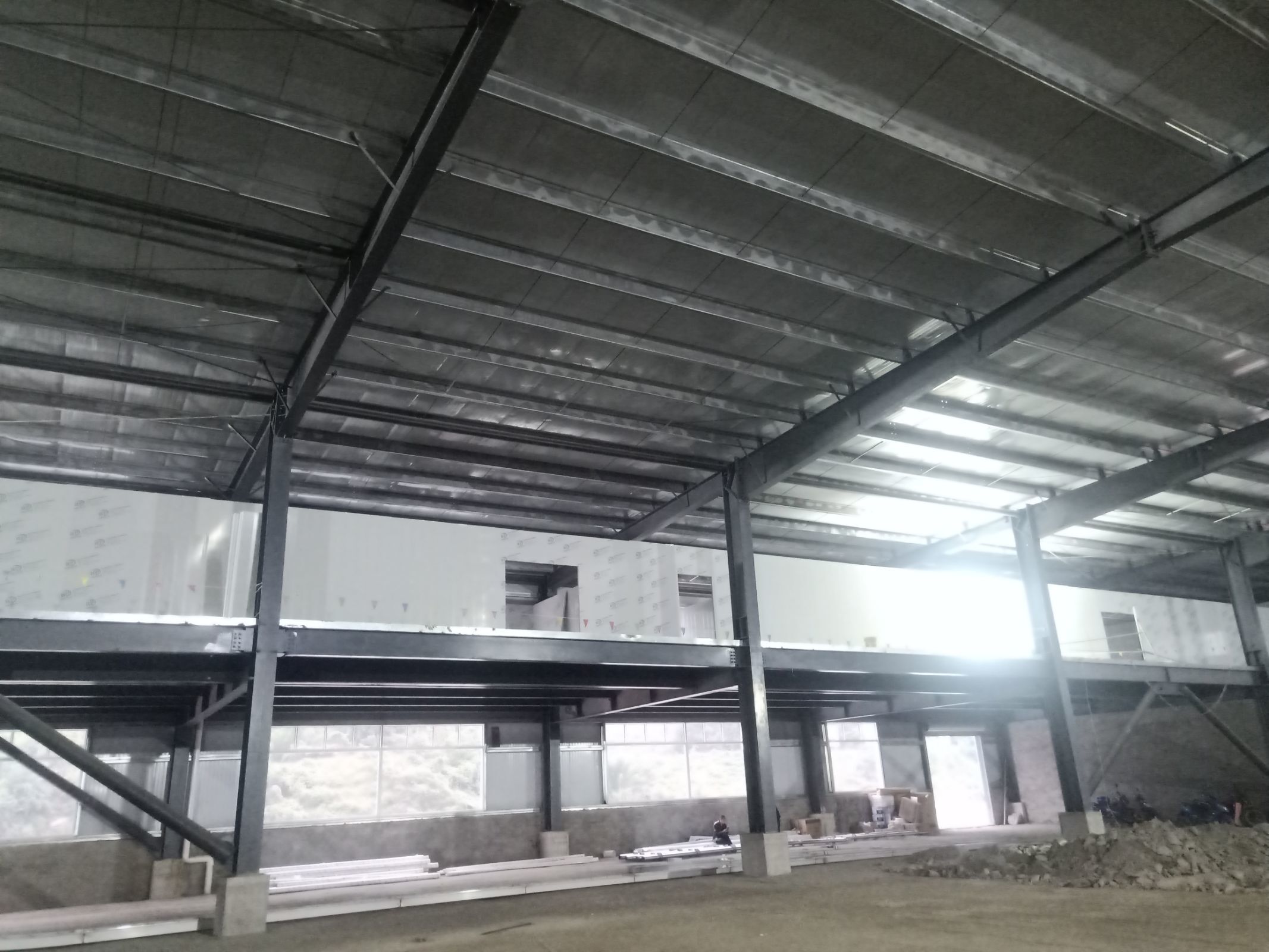

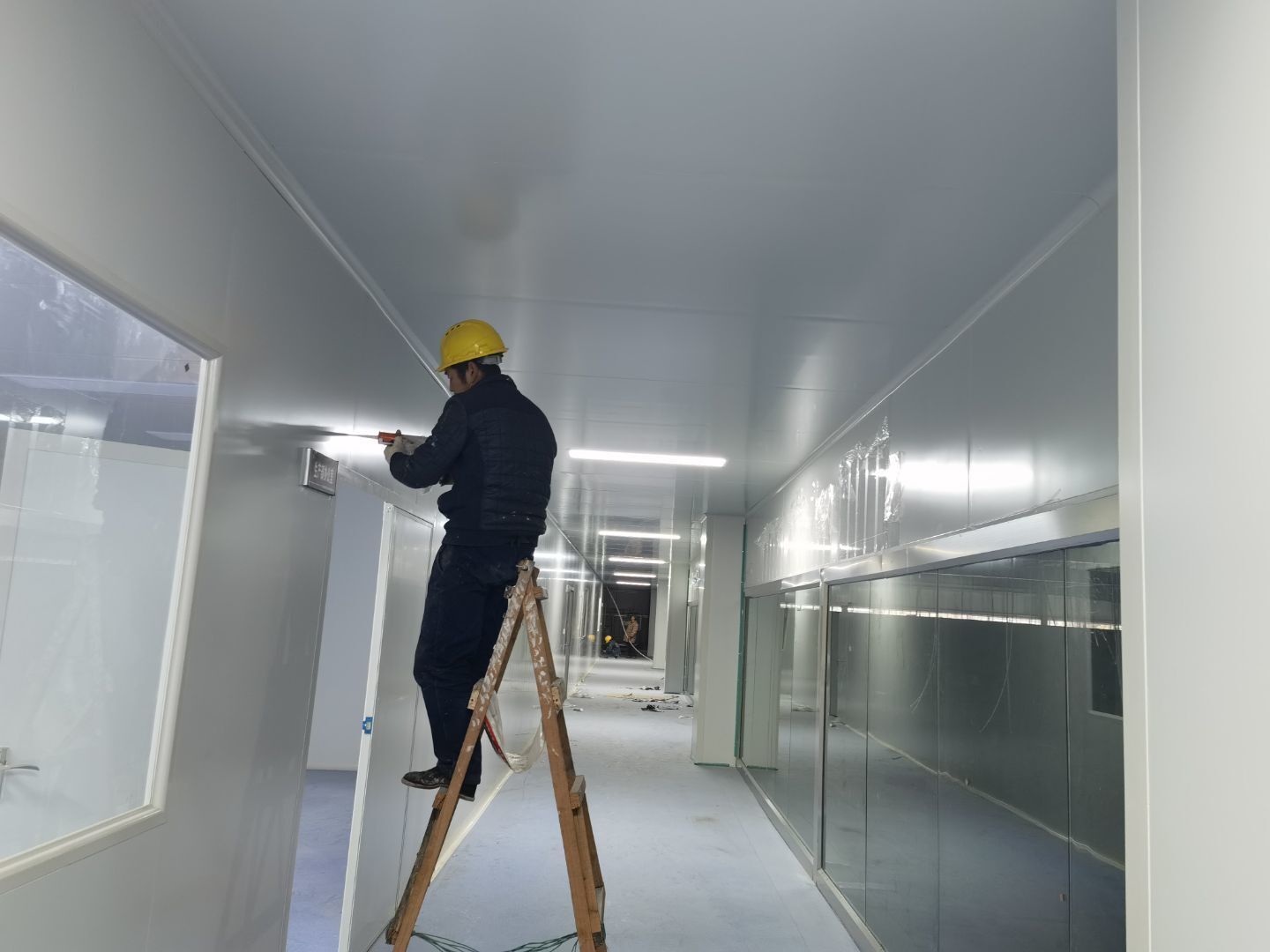

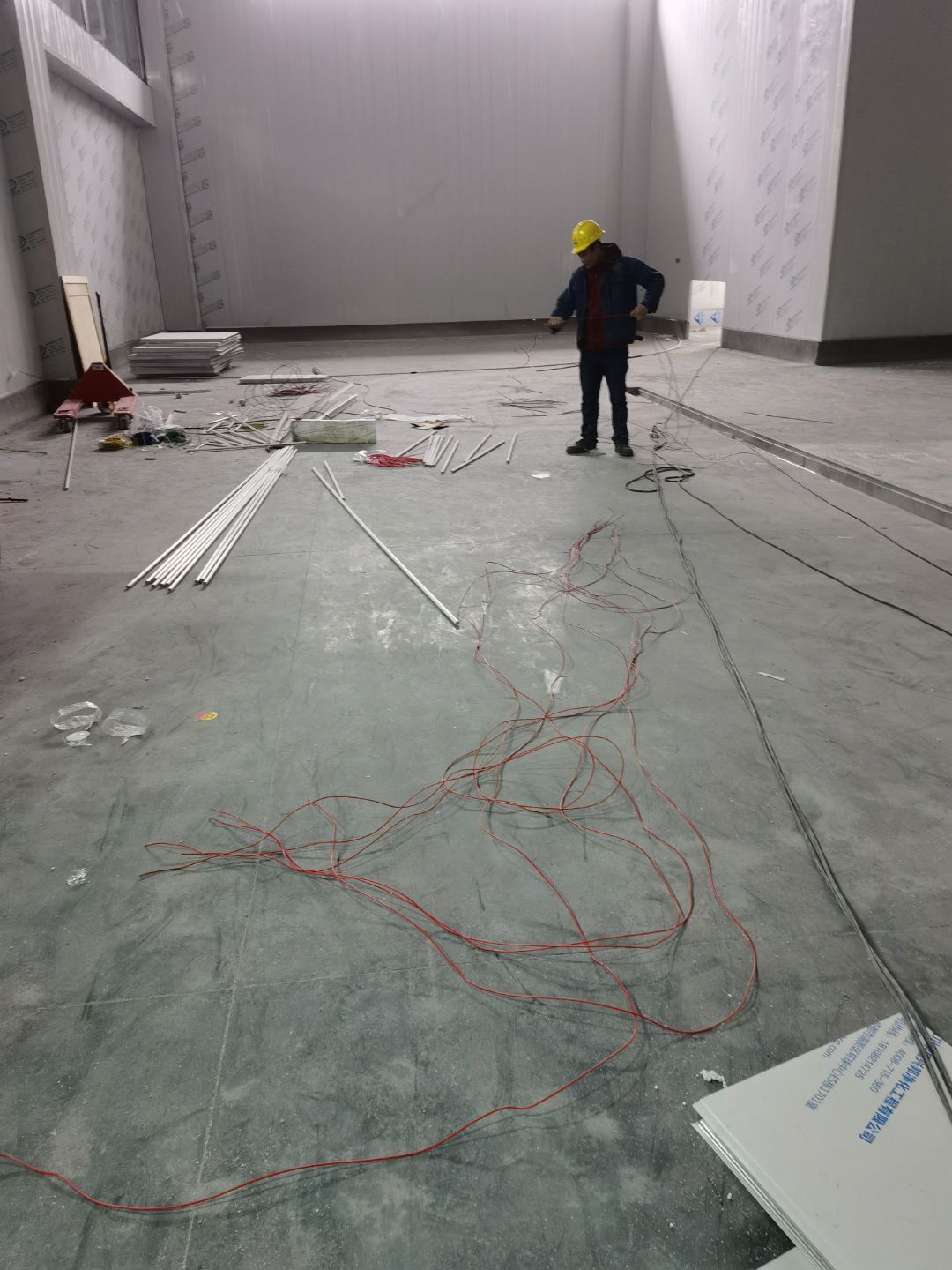

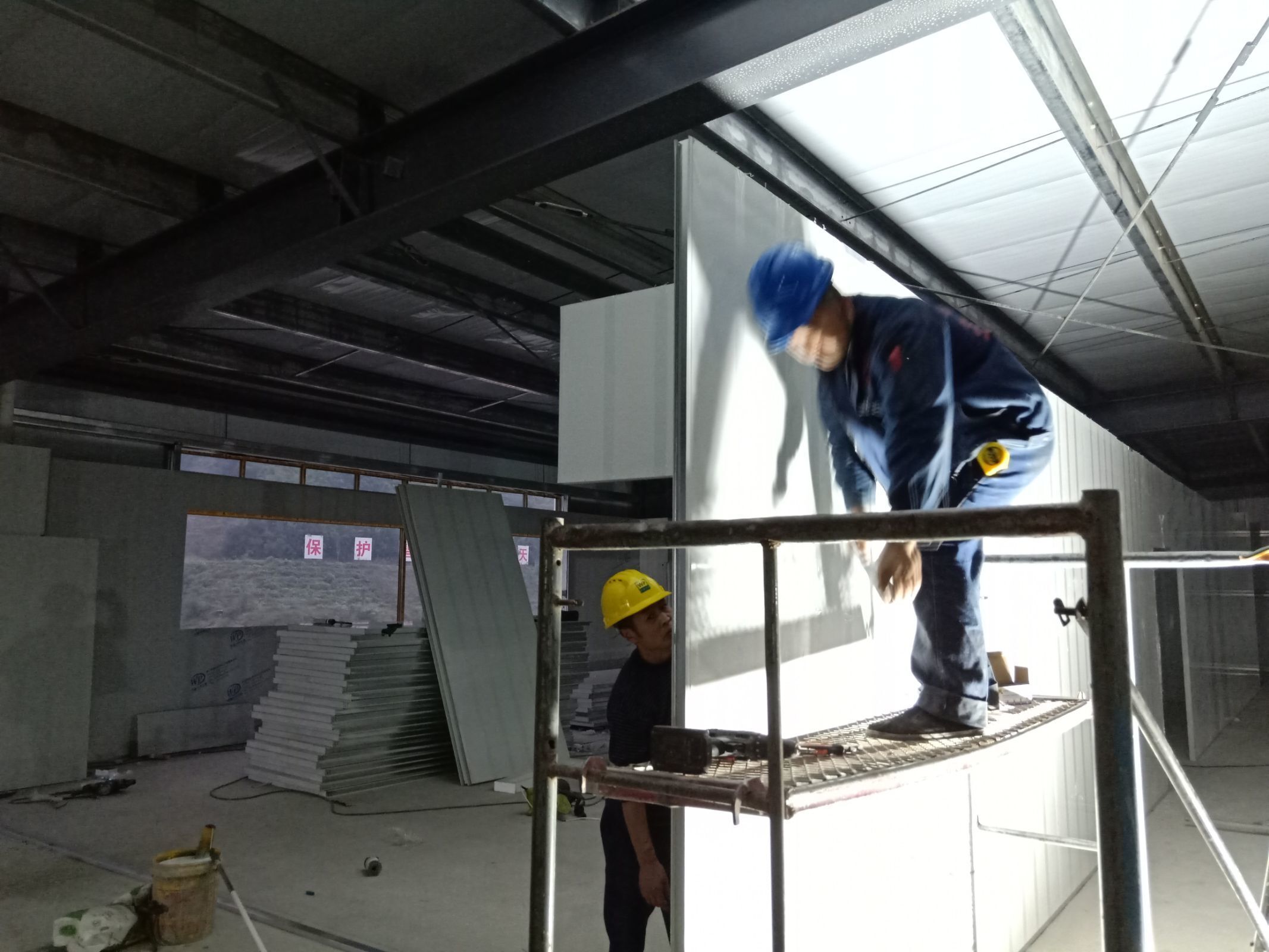

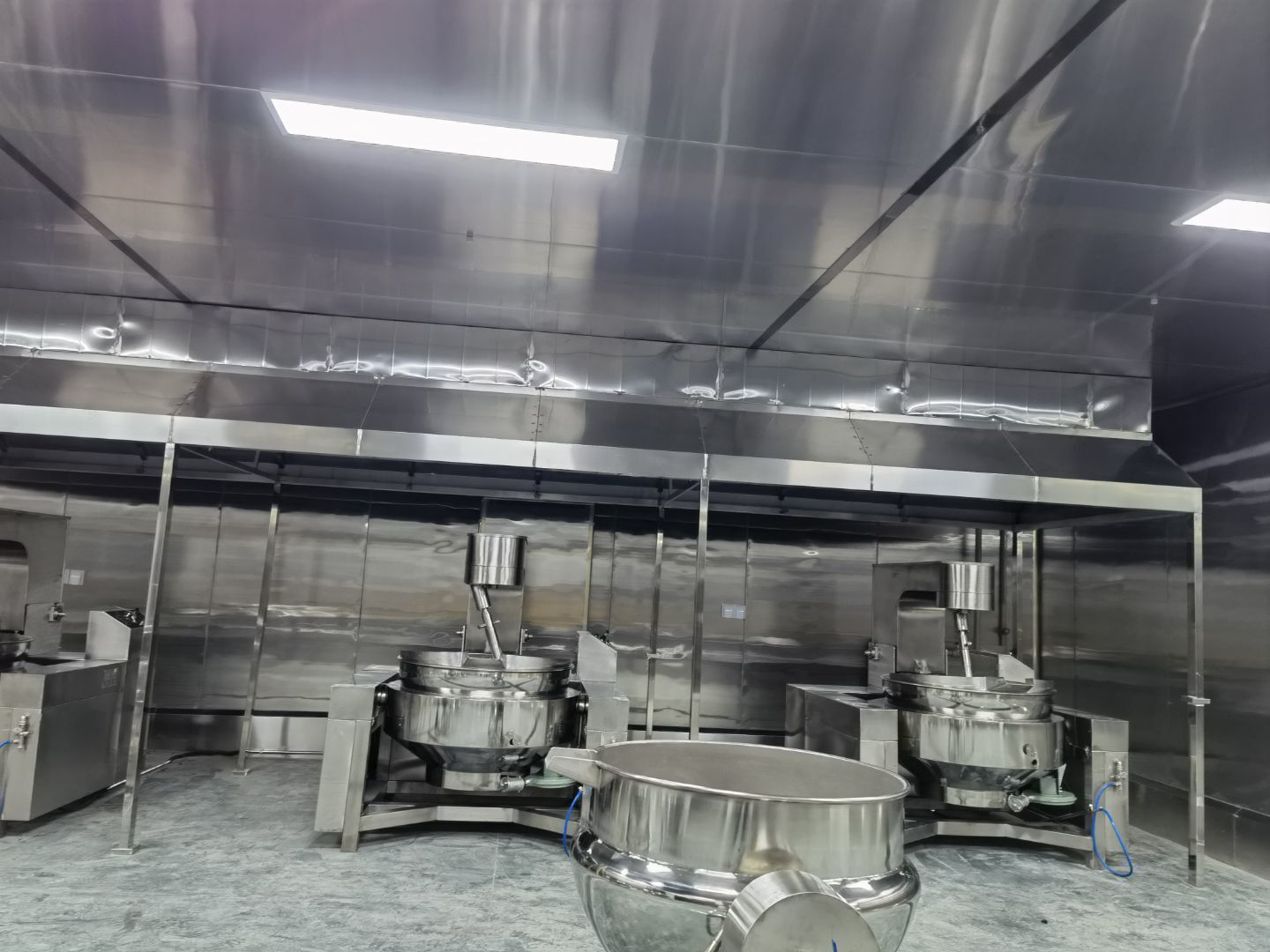

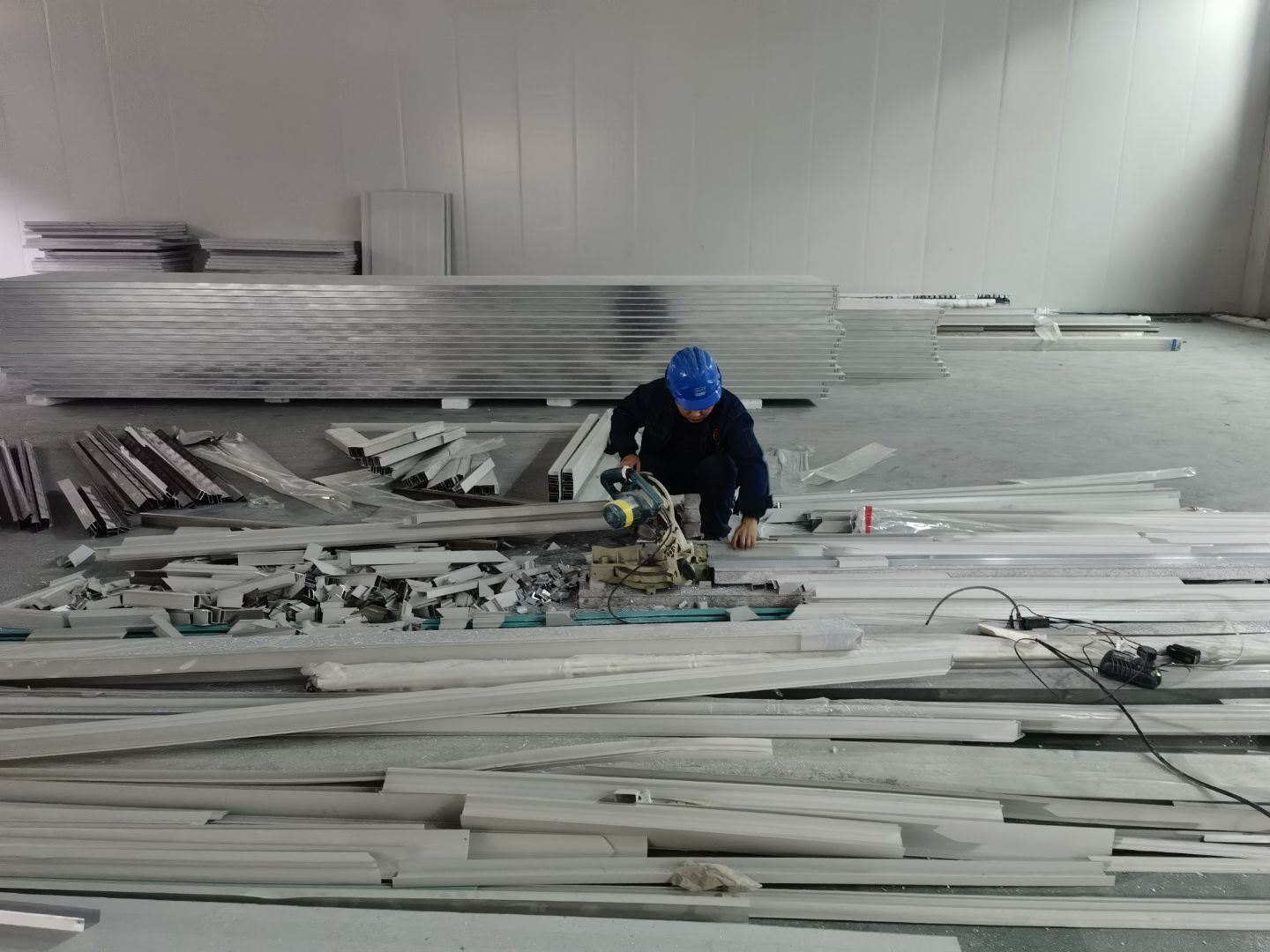

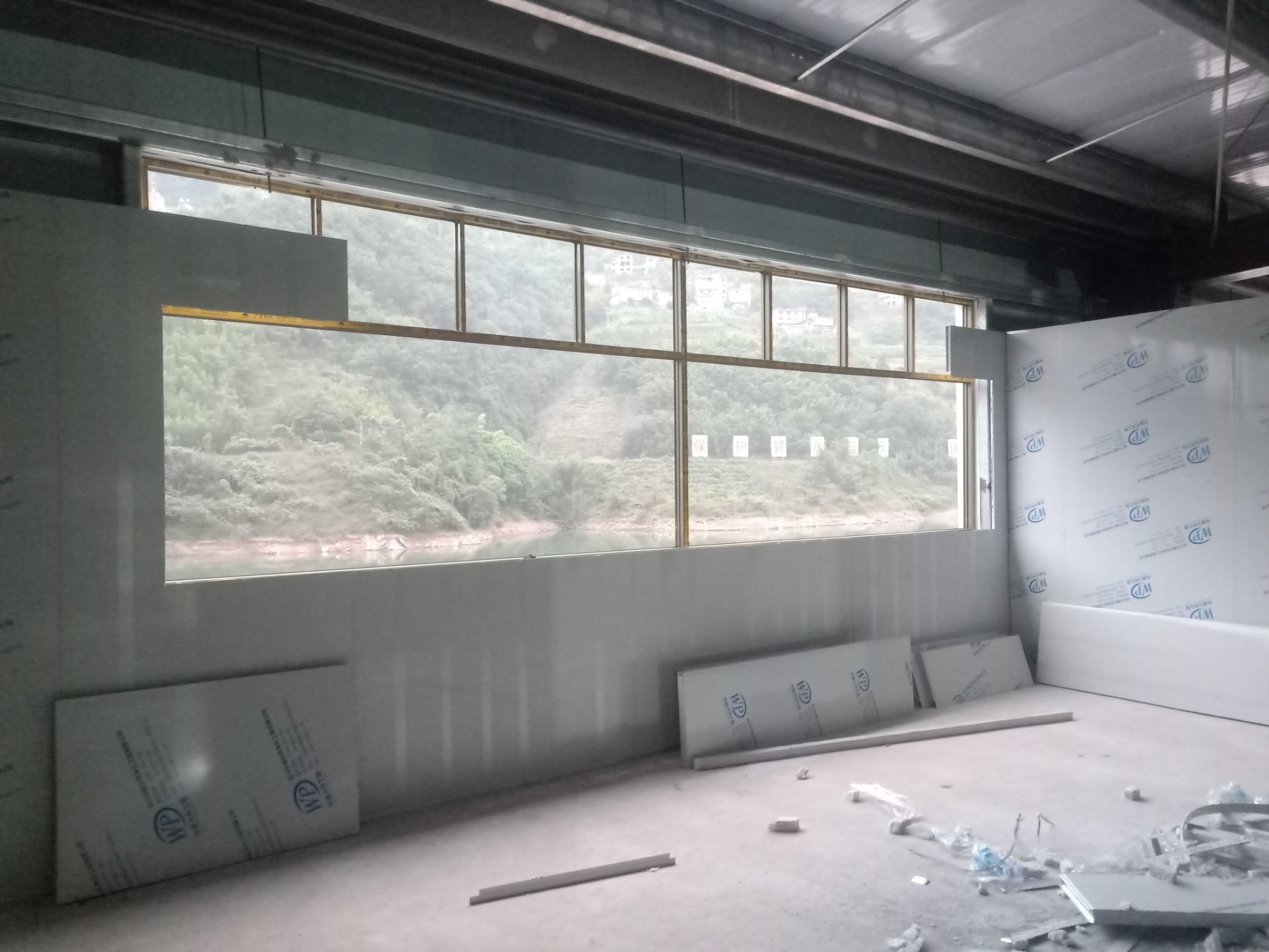

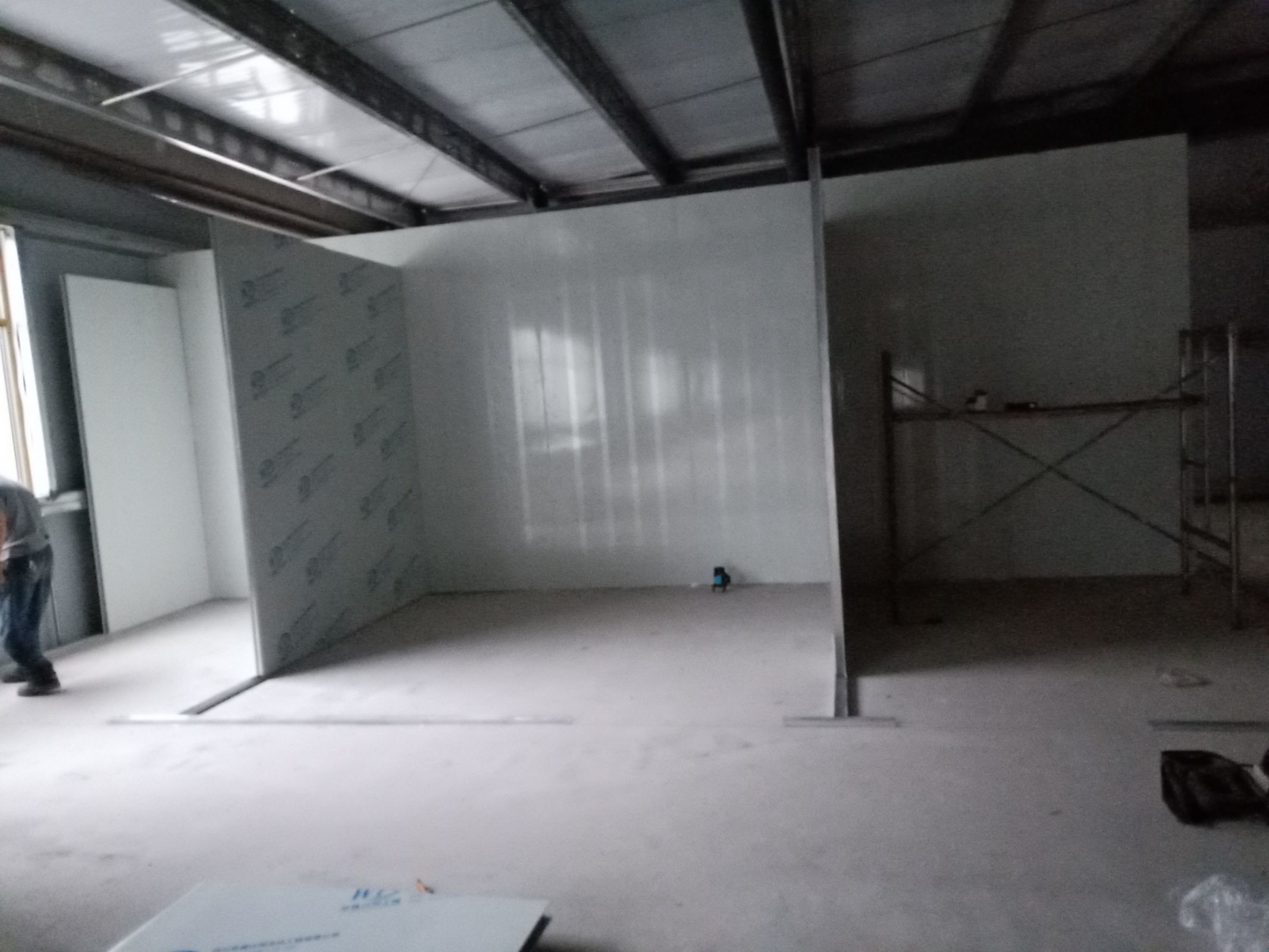

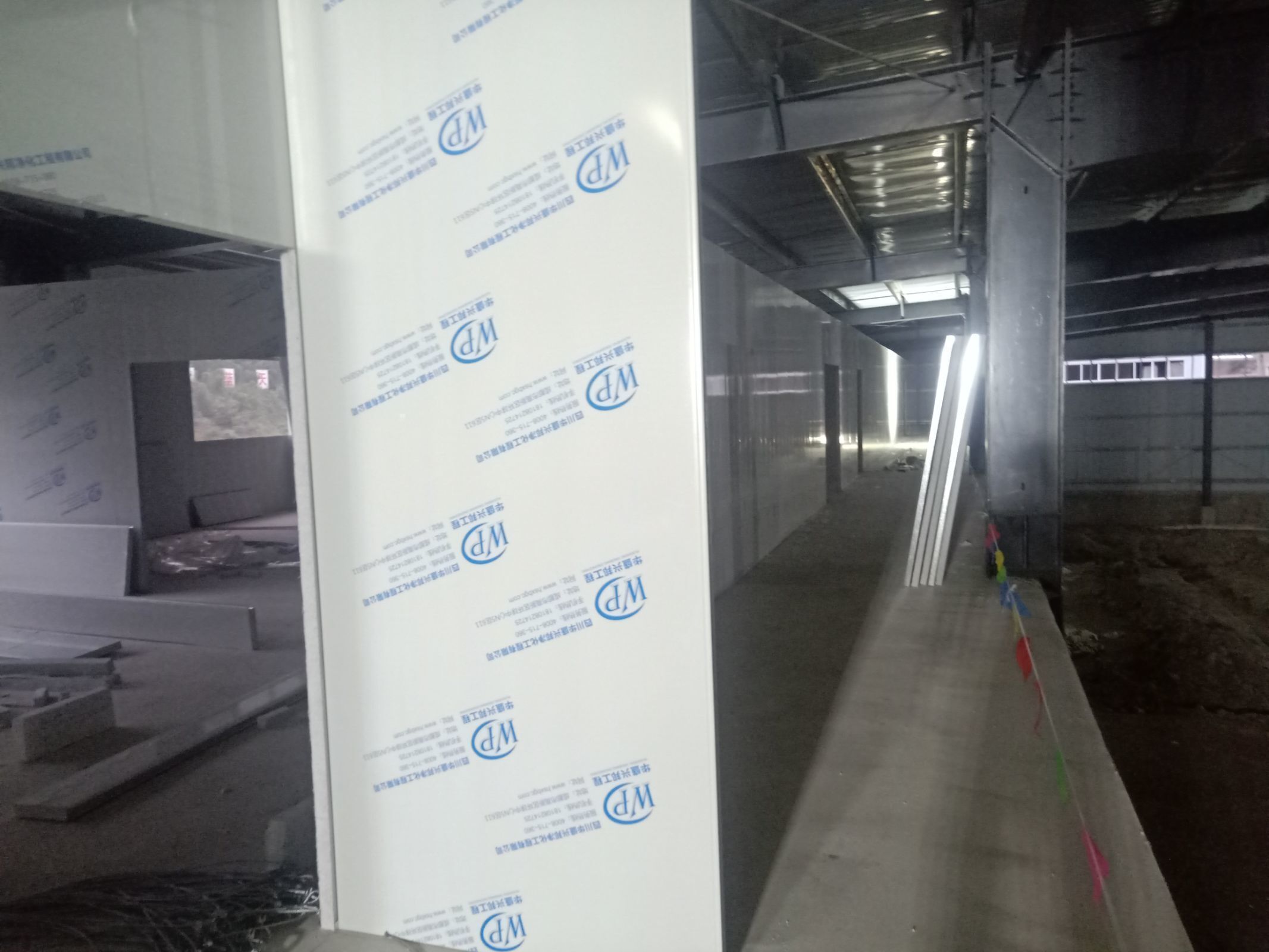

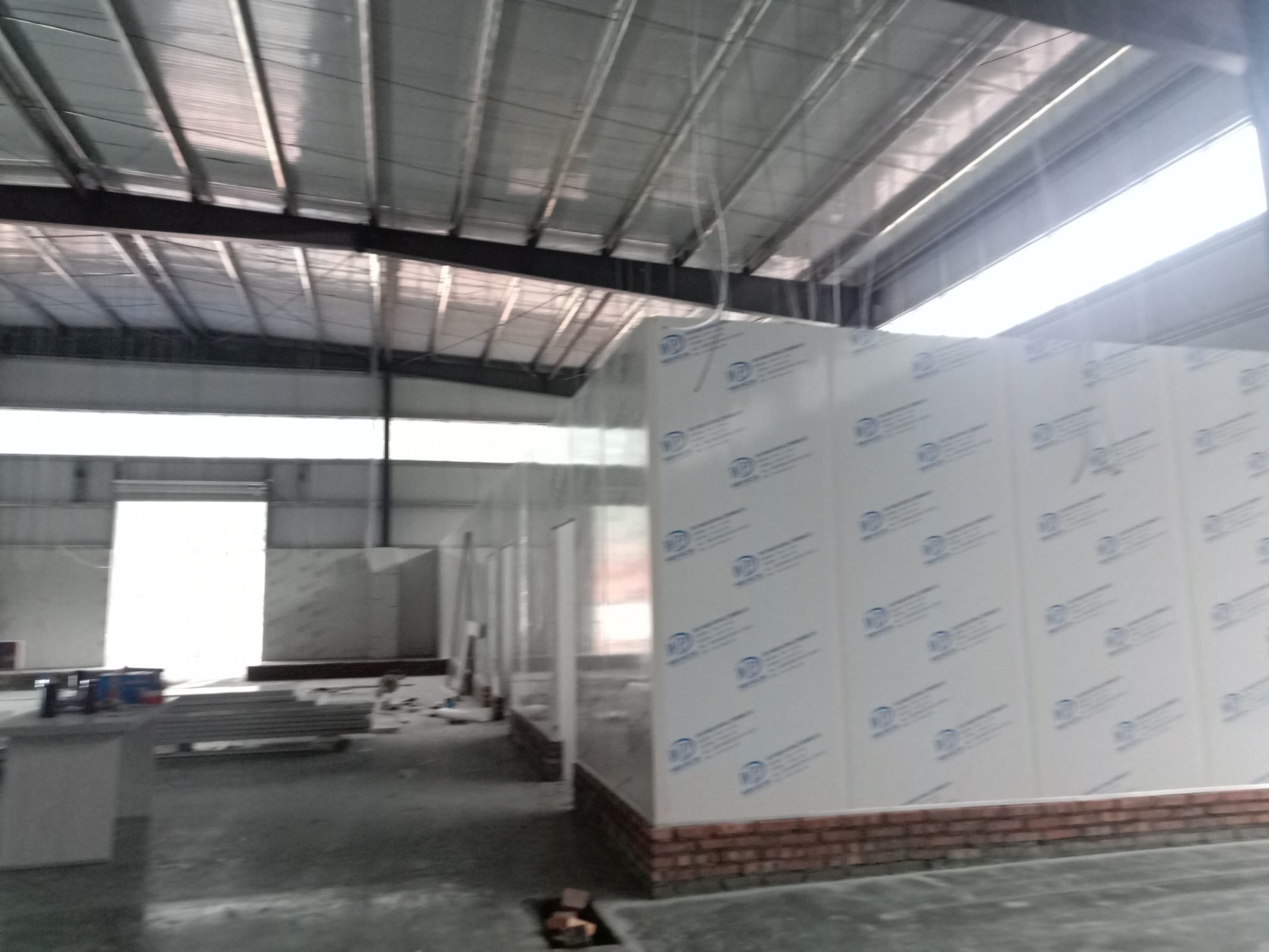

    1. 3号厂房实验室办公室区域pvc地板铺贴完成。 2. 3厂房参观通道玻璃框架焊接完成。 3. 3号厂房地面固化完成百分之98。 4. 3号厂房实验室办公室区域地面圆弧完成百分之八十。 5. 4号车间彩钢隔墙板安装完成。 6. 4号车间杀菌间,中央厨房,吊顶完成。 7. 4号车间杀菌间配电线路完成,中央厨房灯具配电线路安装完成, 8. 4号车间开关,插座,线盒开洞完成,插座面板安装完成百分之80。 9. 4号车间T铝安装完成百分之80。 10. 4号车间门框安装完成百分之80。

  • 2020-12-14 09:57:22

    1. 3号厂房实验室办公室区域pvc地板铺贴完成。 2. 3厂房参观通道玻璃框架焊接完成。 3. 3号厂房地面固化完成百分之98。 4. 3号厂房实验室办公室区域地面圆弧完成百分之八十。 5. 4号车间彩钢隔墙板安装完成。 6. 4号车间杀菌间,中央厨房,吊顶完成。 7. 4号车间杀菌间配电线路完成,中央厨房灯具配电线路安装完成, 8. 4号车间开关,插座,线盒开洞完成,插座面板安装完成百分之80。 9. 4号车间T铝安装完成百分之80。 10. 4号车间门框安装完成百分之80。

  • 2020-12-07 09:31:12

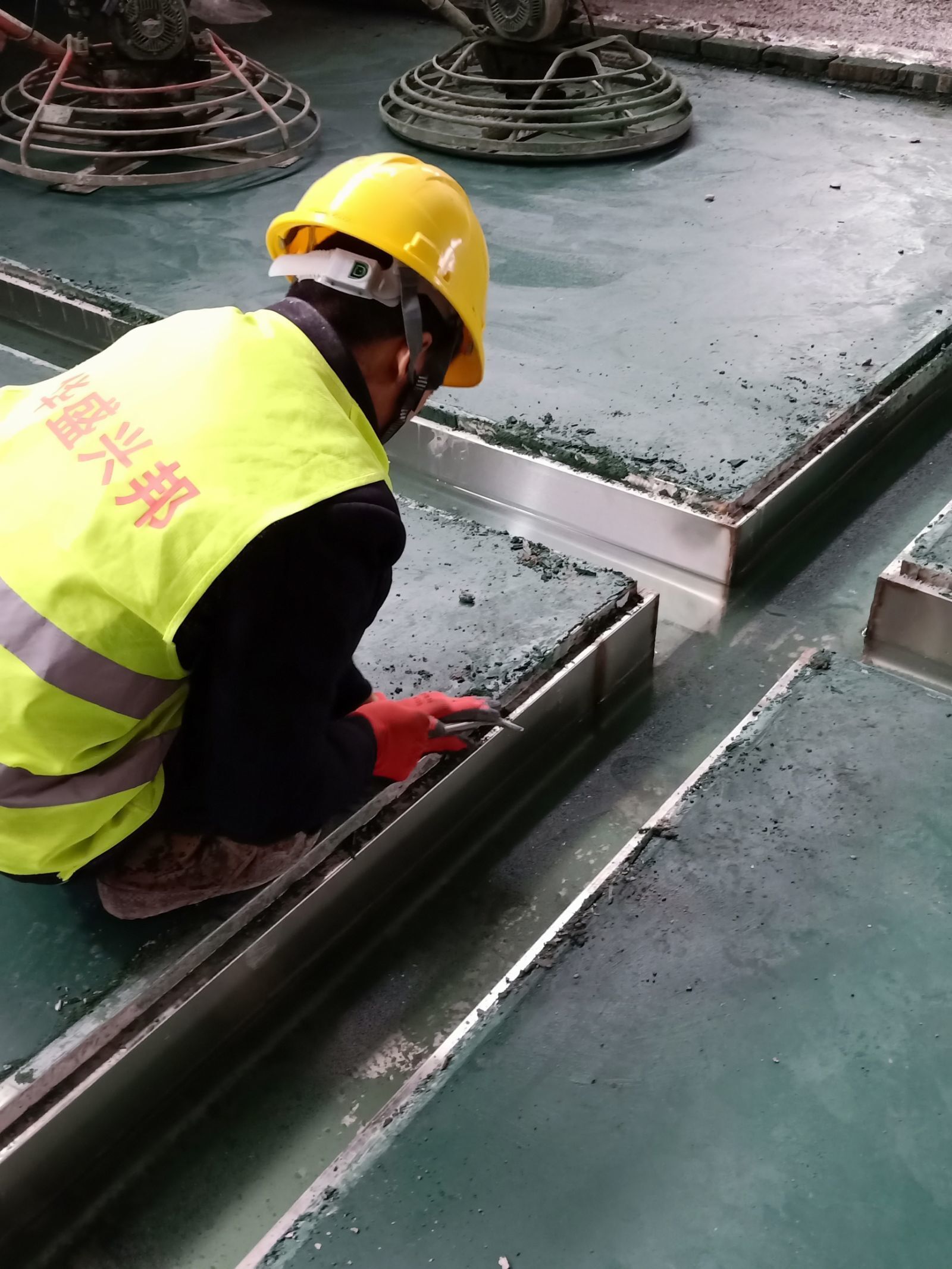

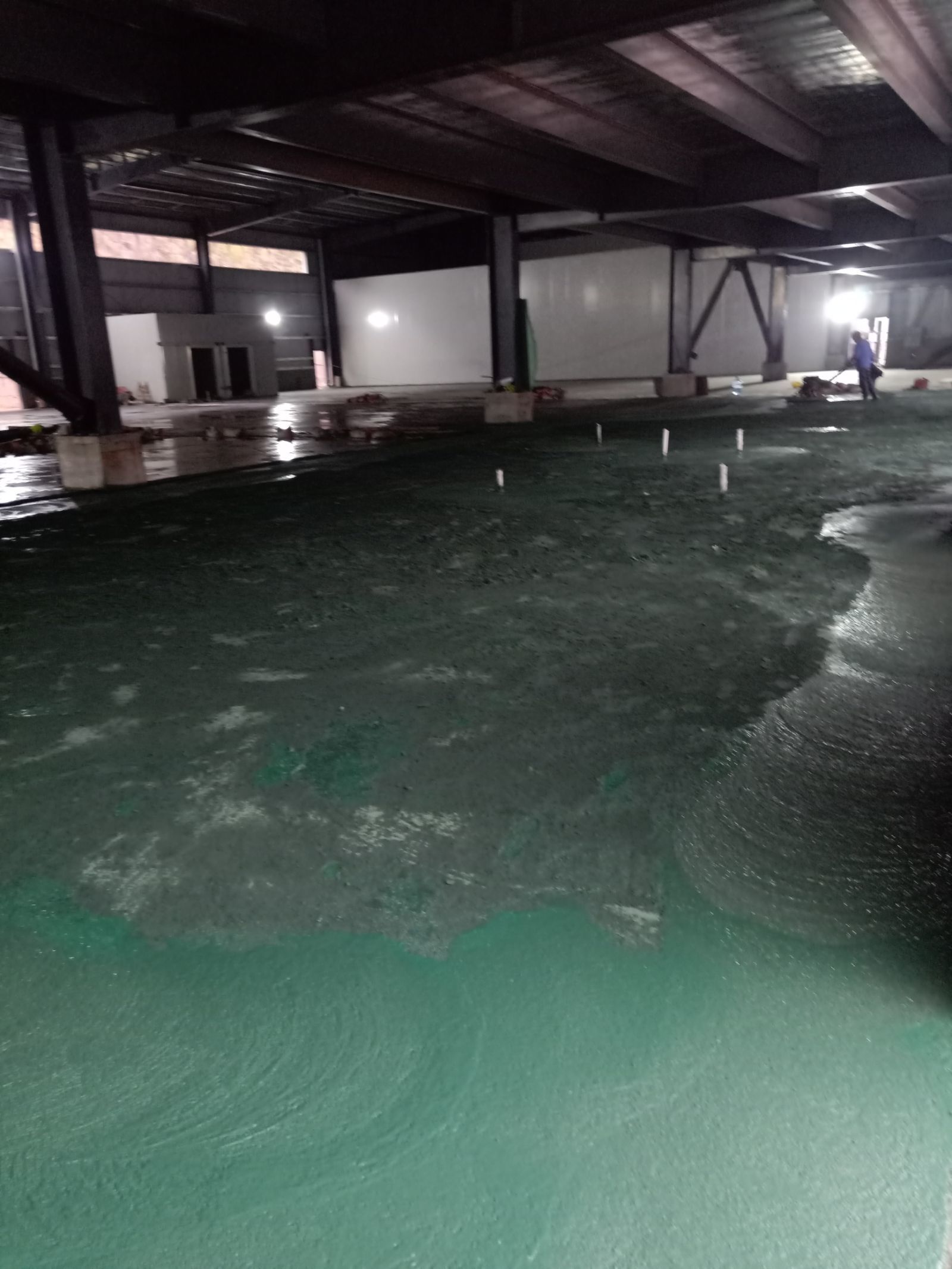

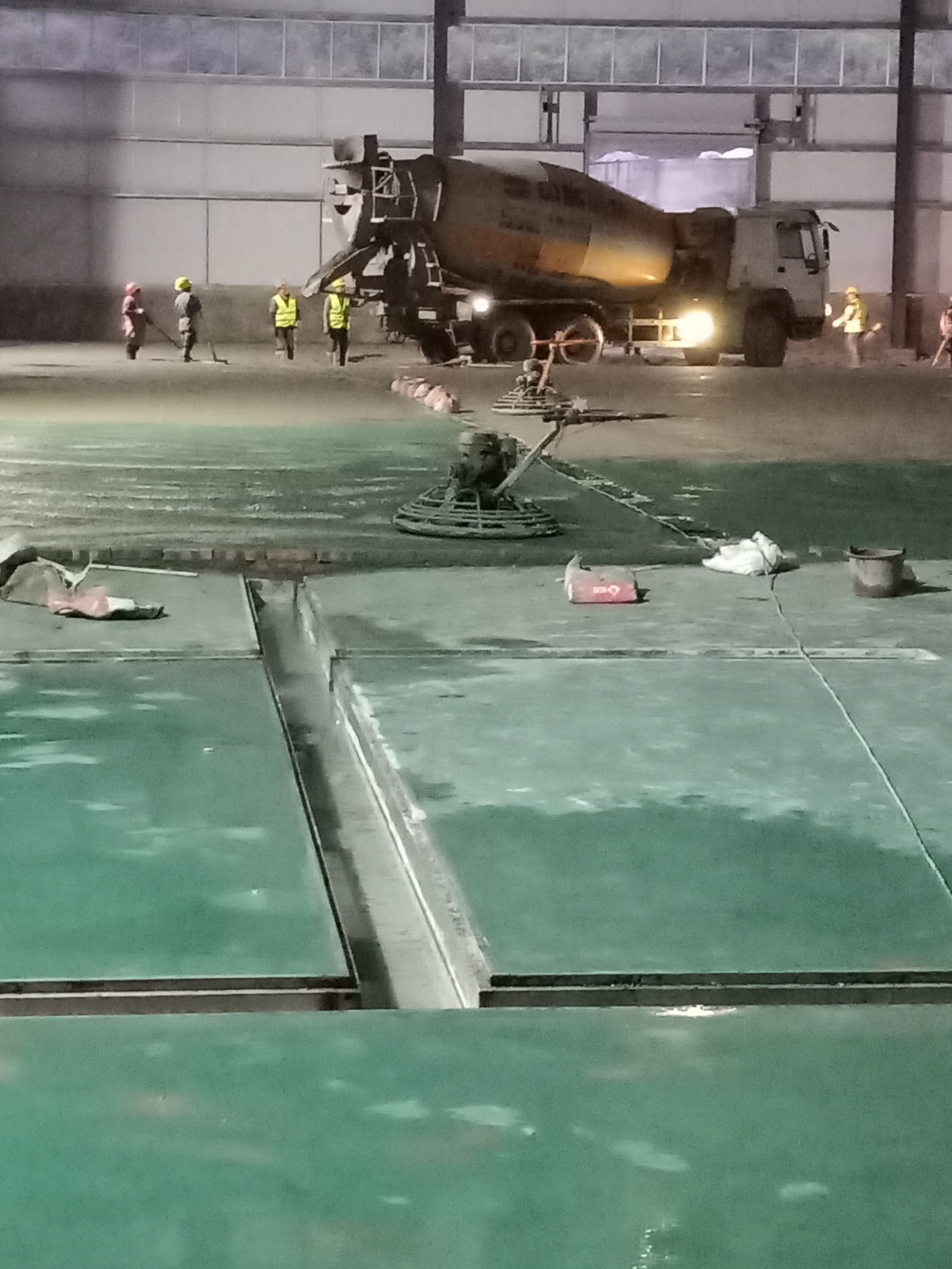

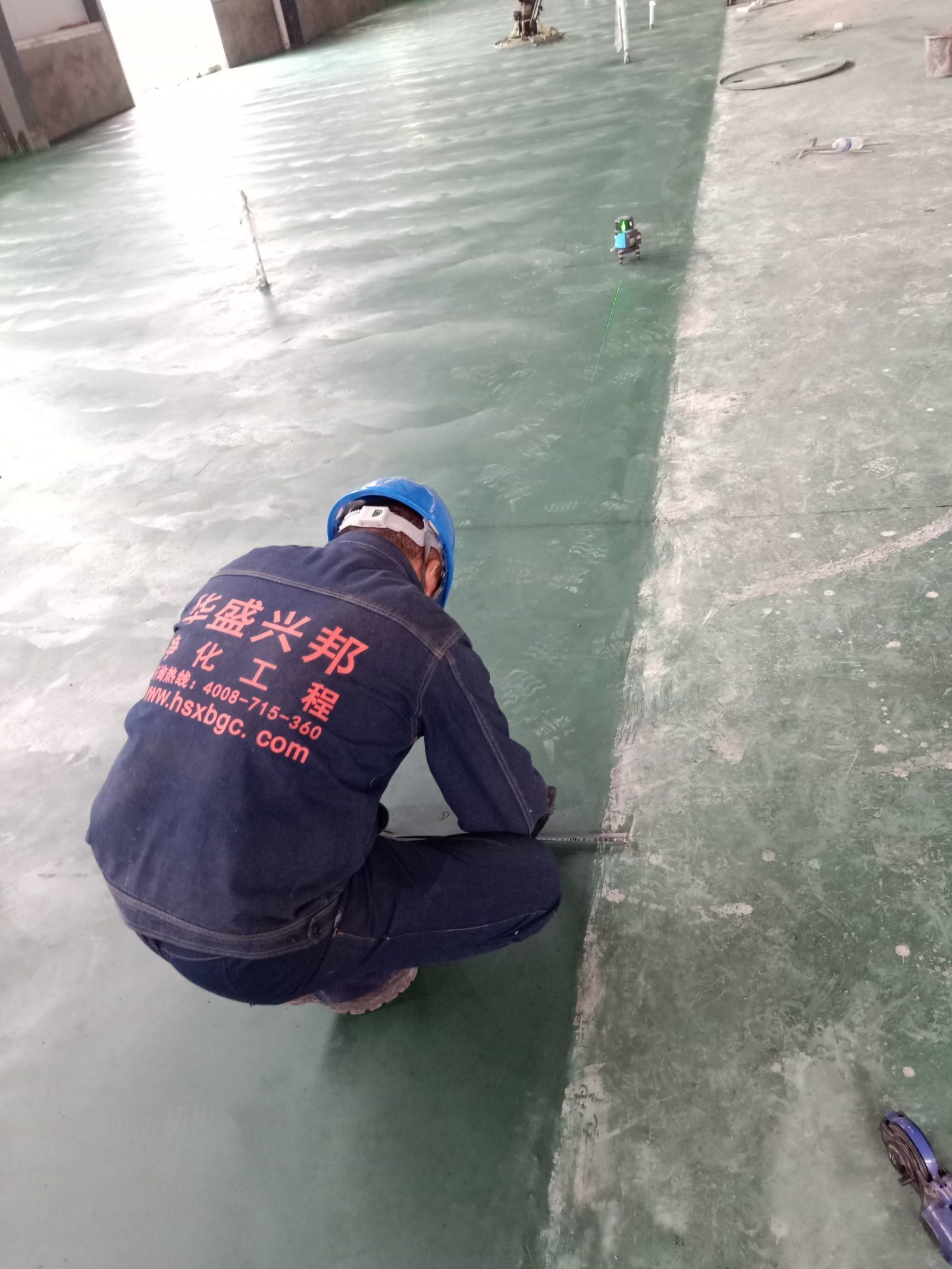

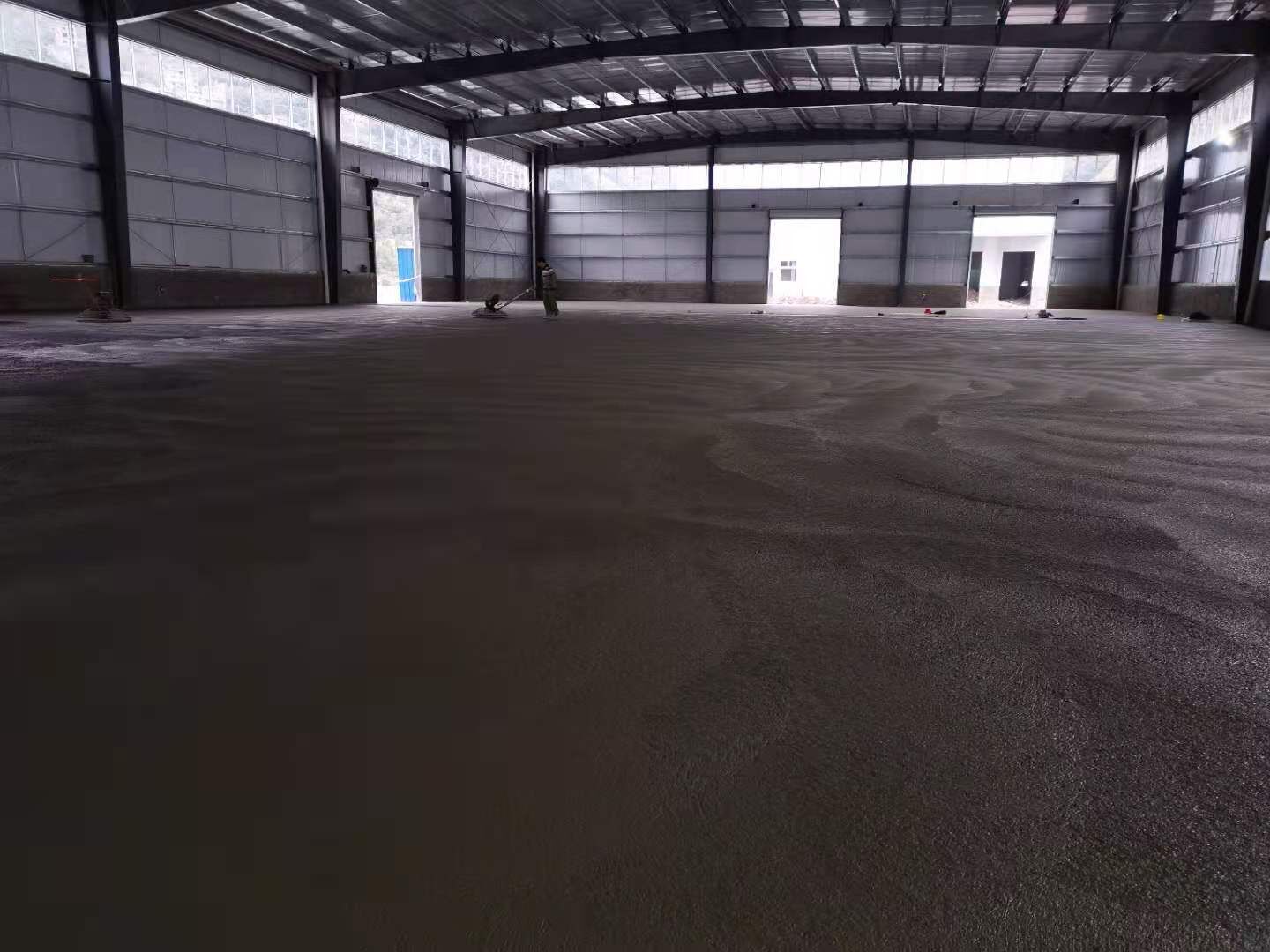

    1.4号厂房地面固化完成百分之九十九。 2.4号厂房彩钢隔墙板完成百分之八十。 3.4号厂房吊顶钢绳完成百分之九十。 4.3号厂房挡水墙完成,地面固化开始。 5.实验室pvc地板到场。

  • 2020-11-30 09:50:22

    1. 4号厂房地坪养护。 2. 4号厂房彩钢隔墙完成百分之十。 3. 4号厂房地槽安装。 4. 3号厂房实验室办公室圆弧安装,打胶完成百分之60。 5. 3号厂房地坪混凝土浇筑完成。

  • 2020-11-25 09:15:59

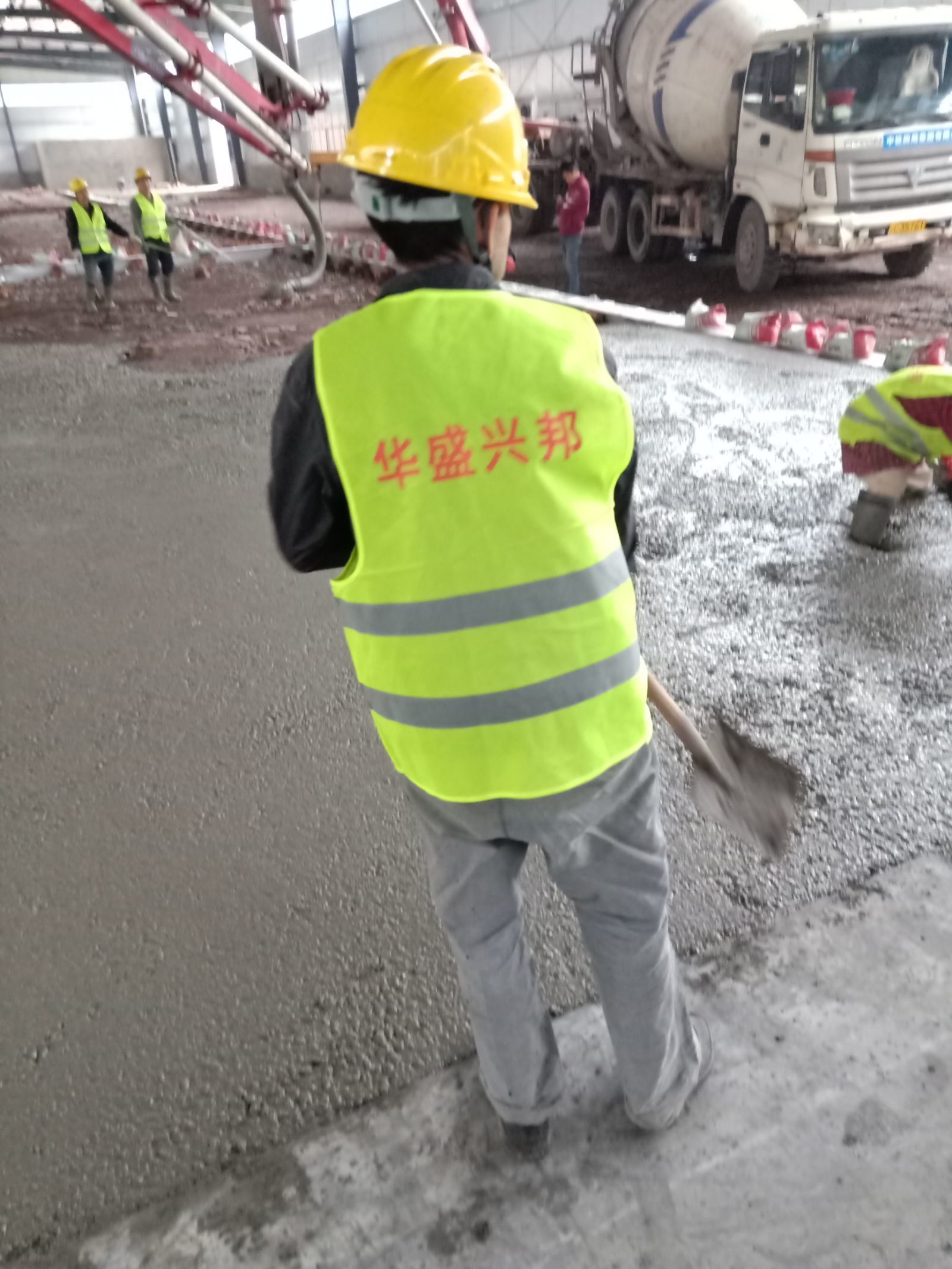

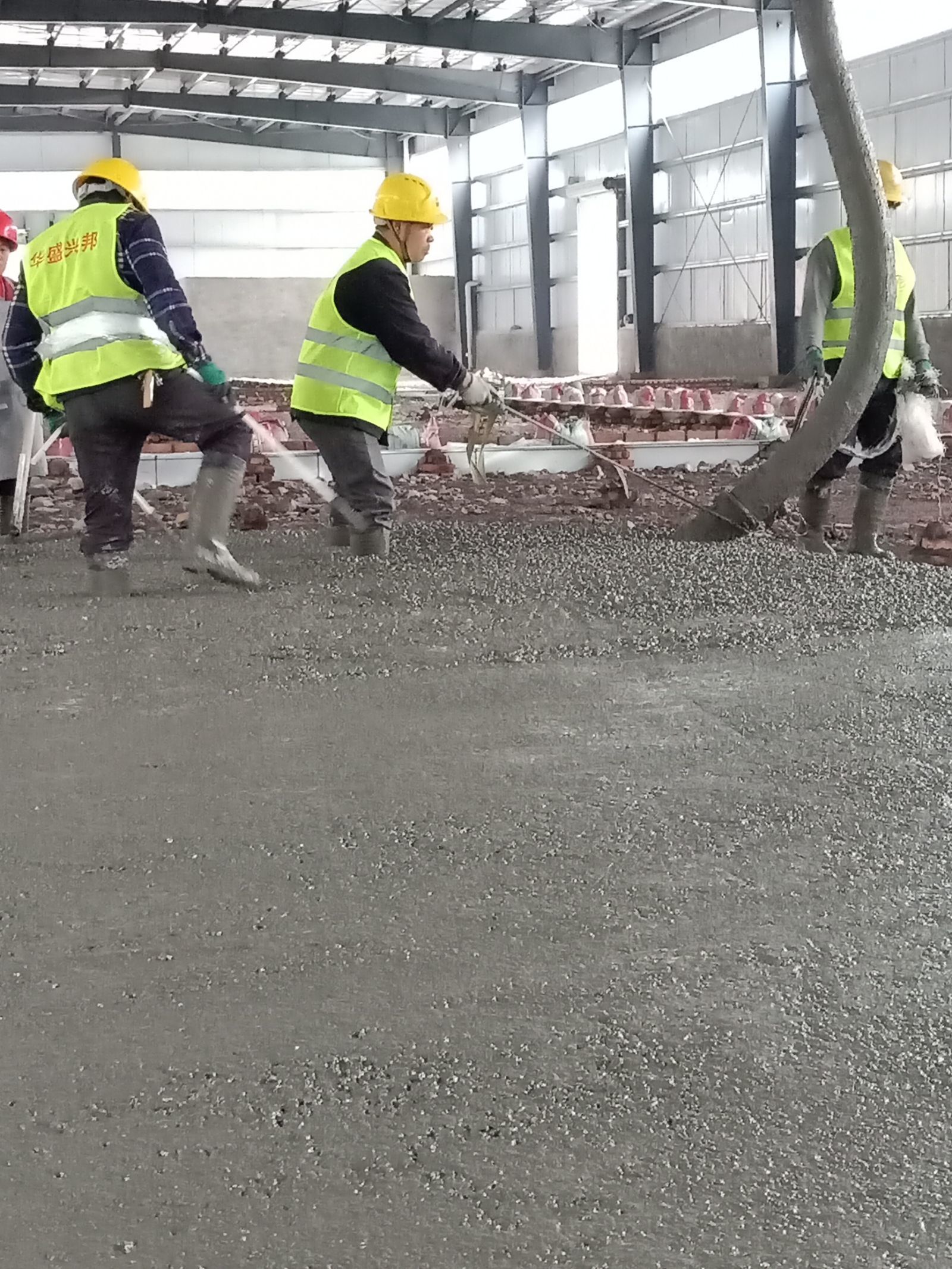

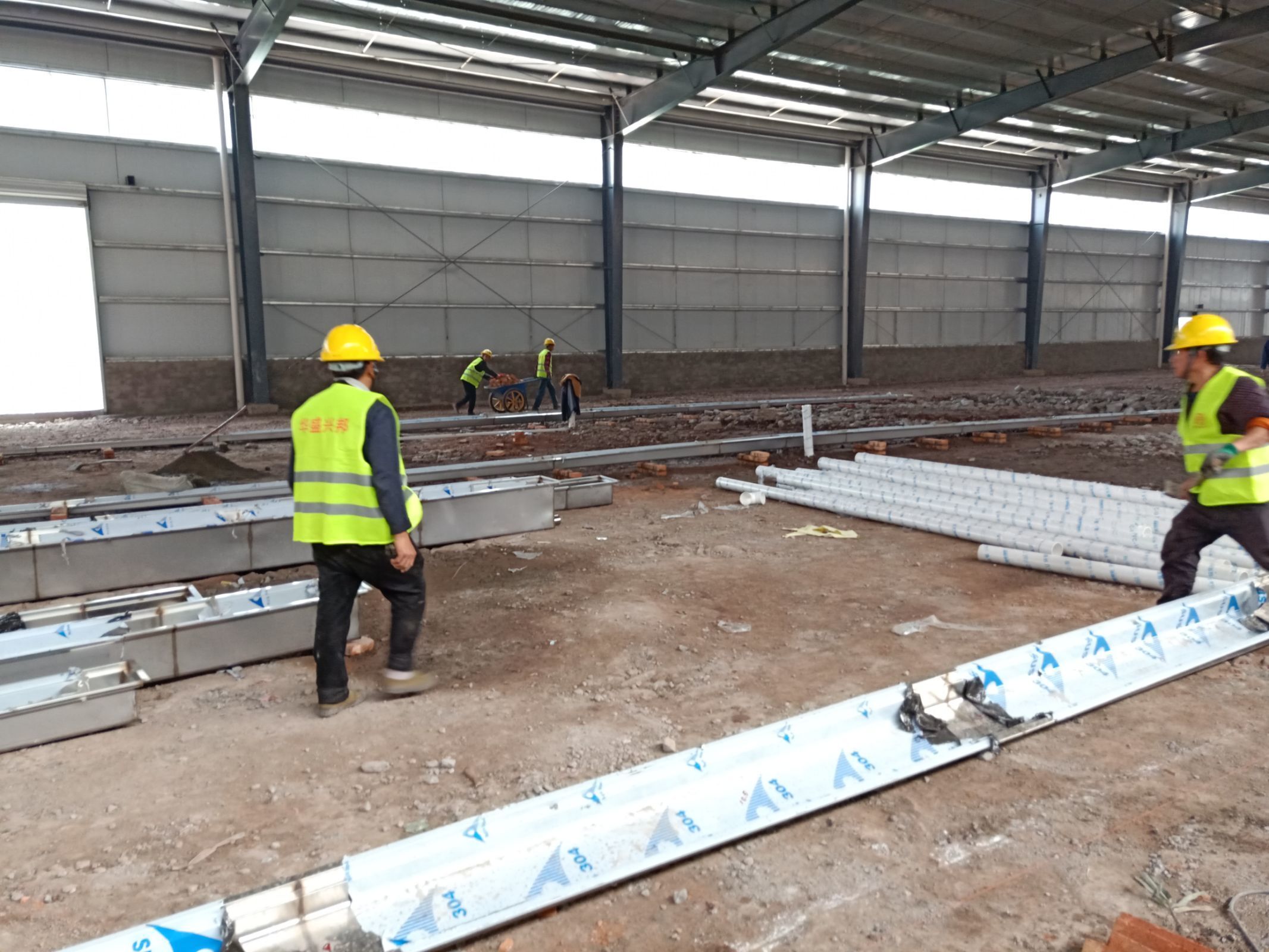

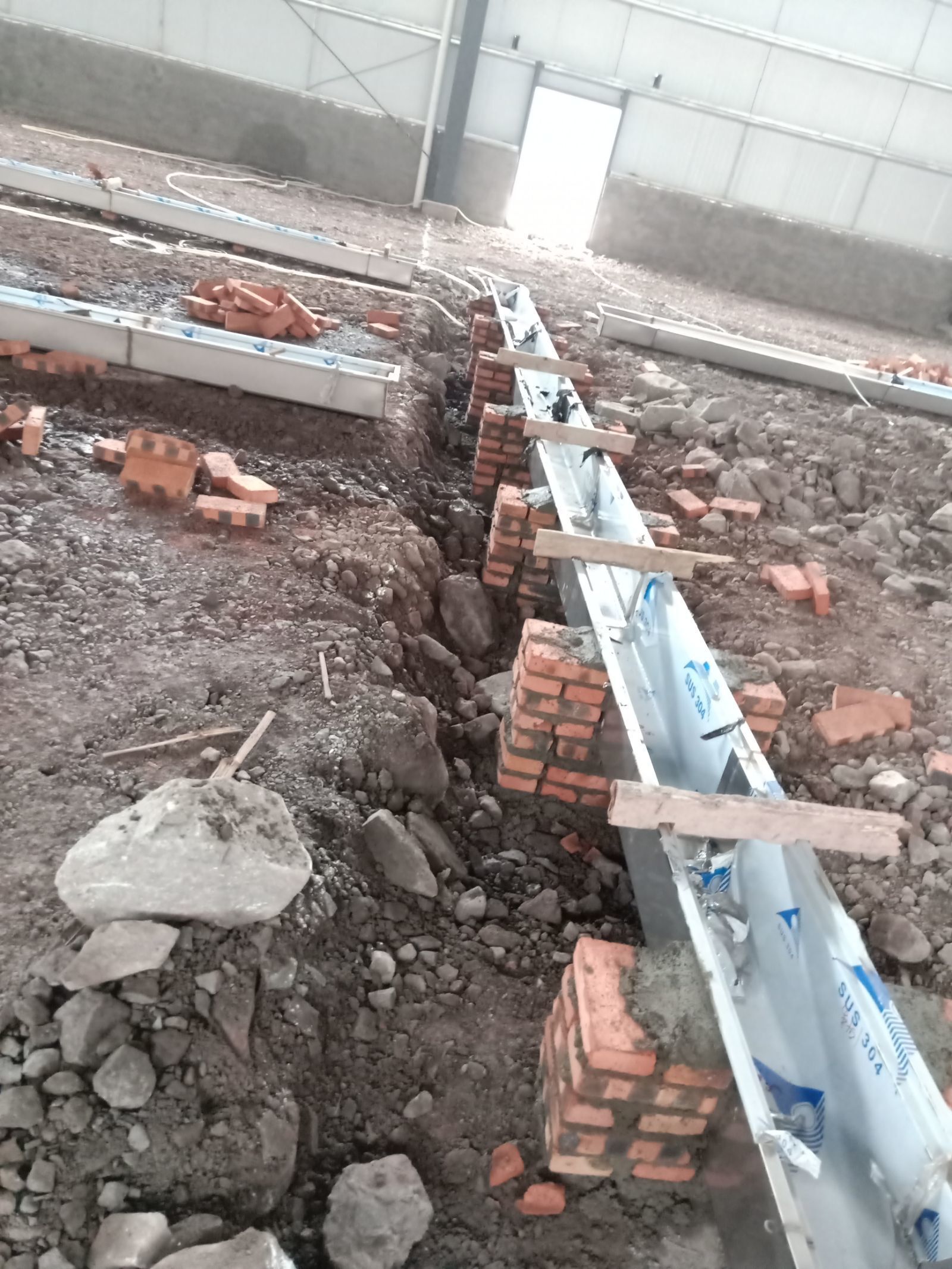

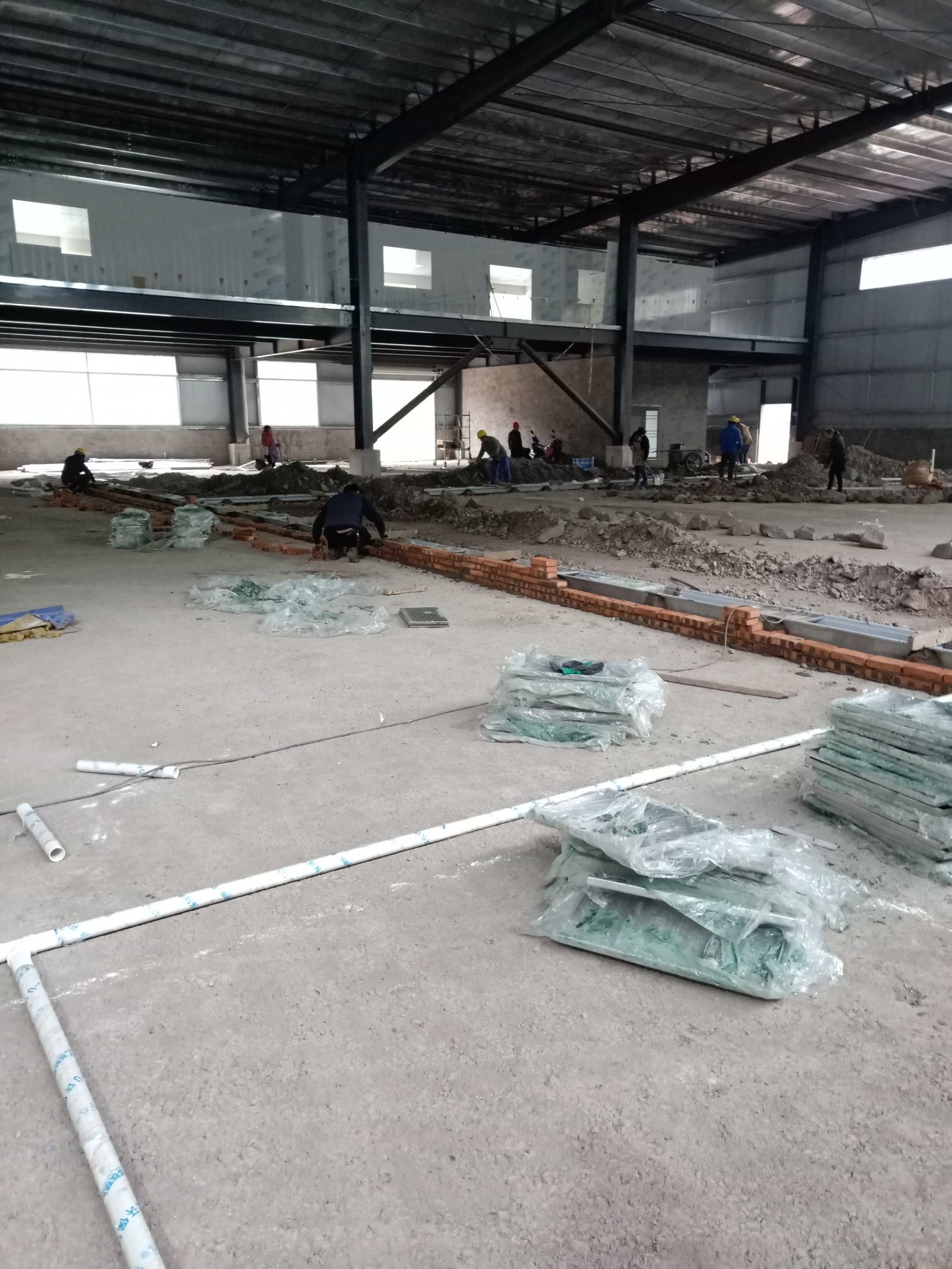

    1. 4号厂房地坪养护。 2. 4号厂房不锈钢水沟边清理。 3. 4号厂房地坪切缝完成。 4. 4号厂房隔墙地位放线。 5. 3号厂房水沟安装回填完成。 6. 3号厂房挡水墙砌筑完成百分之五十。 7. 3号厂房场地清理完成,准备地坪混凝土浇筑。 8. 3号厂房混凝土浇筑区域标高定位完成。

  • 2020-11-24 09:28:49

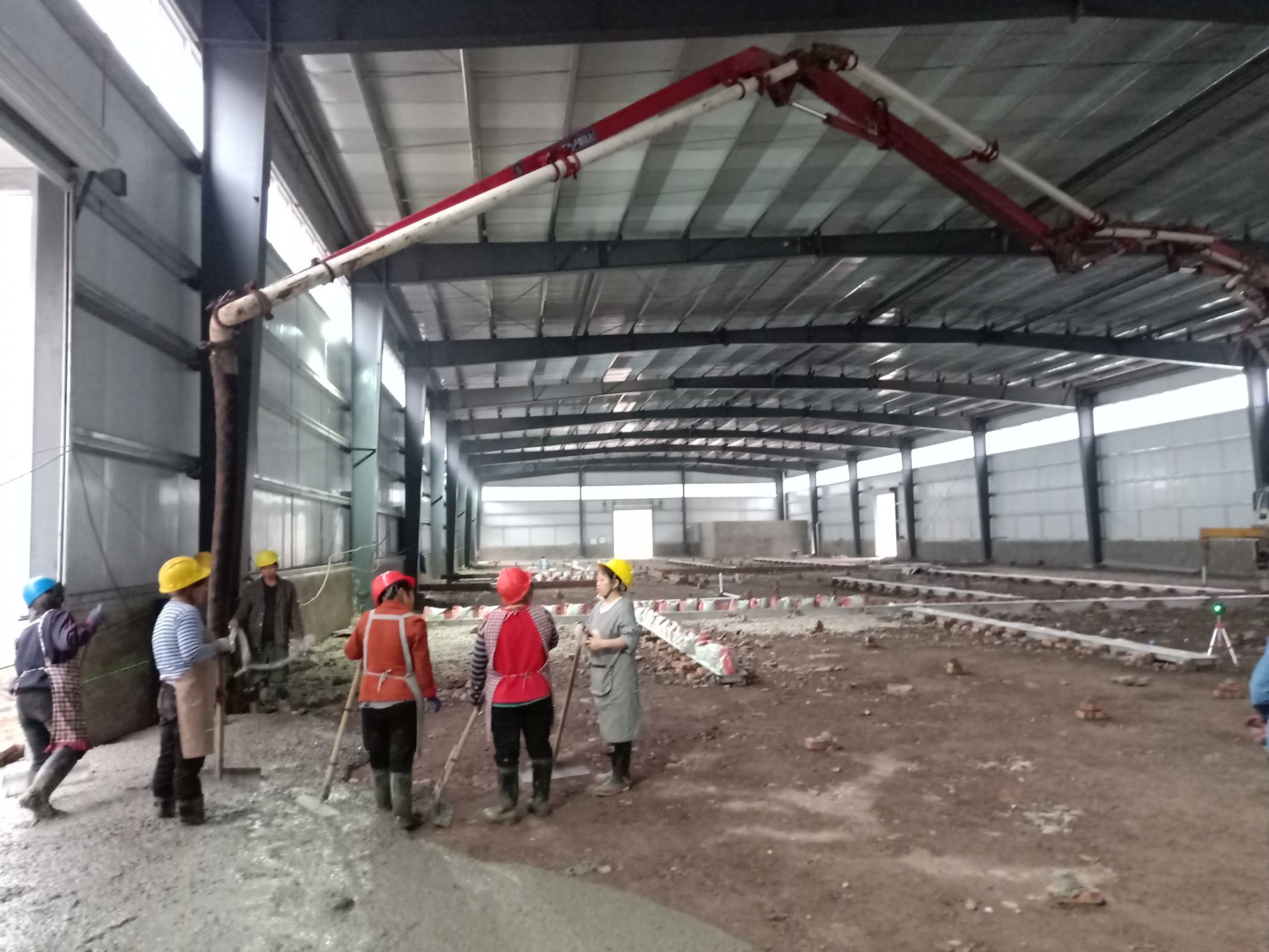

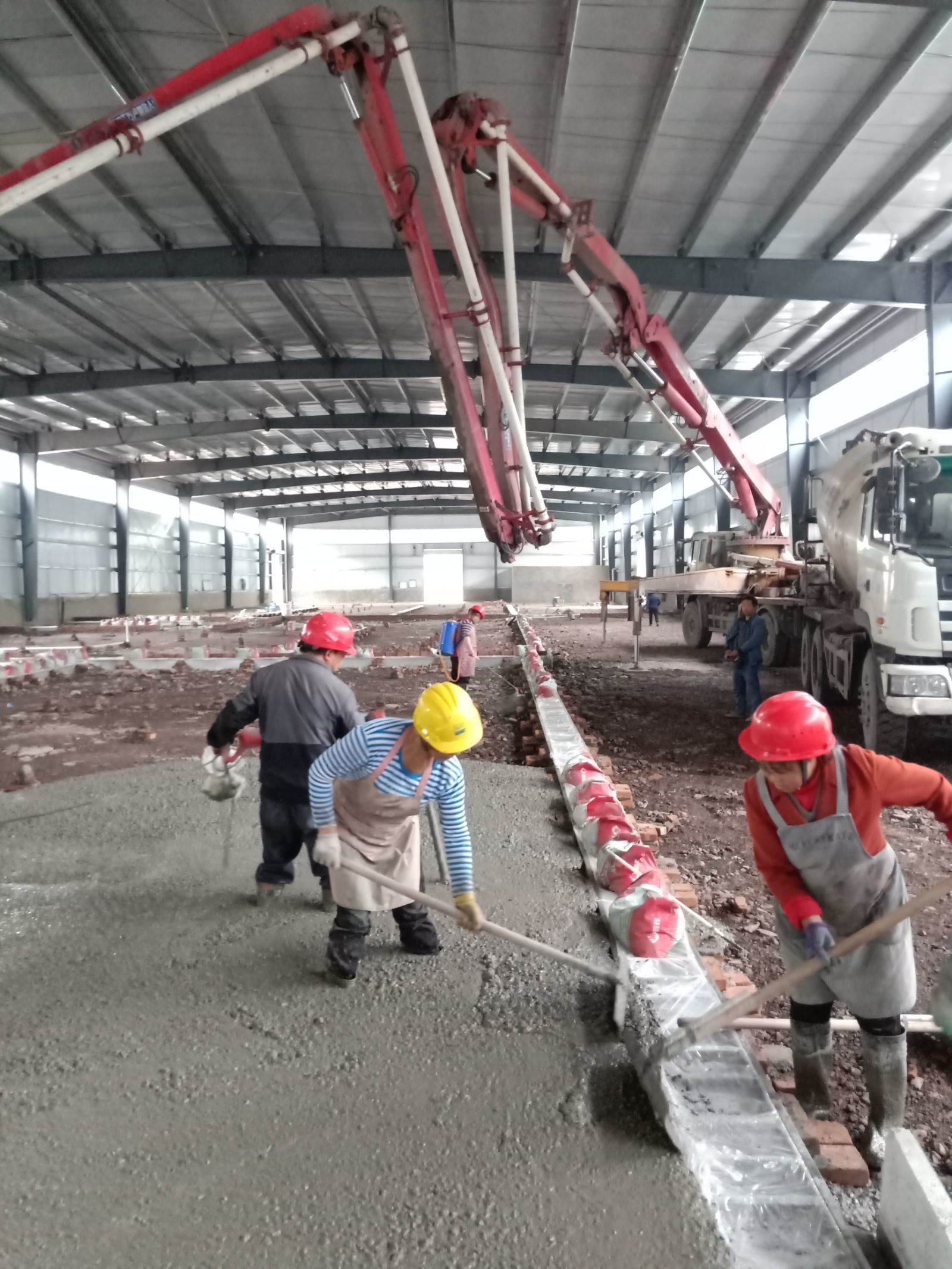

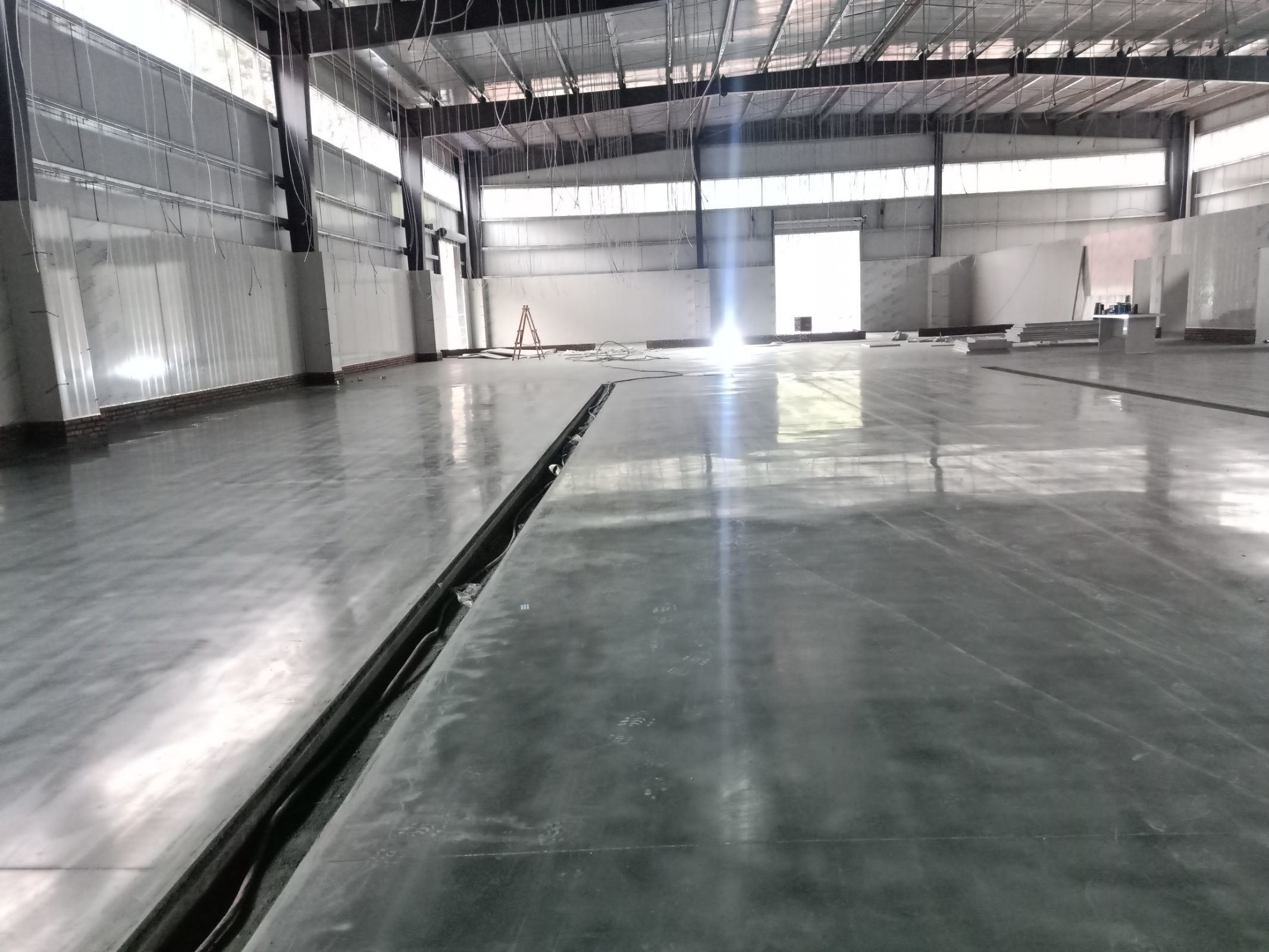

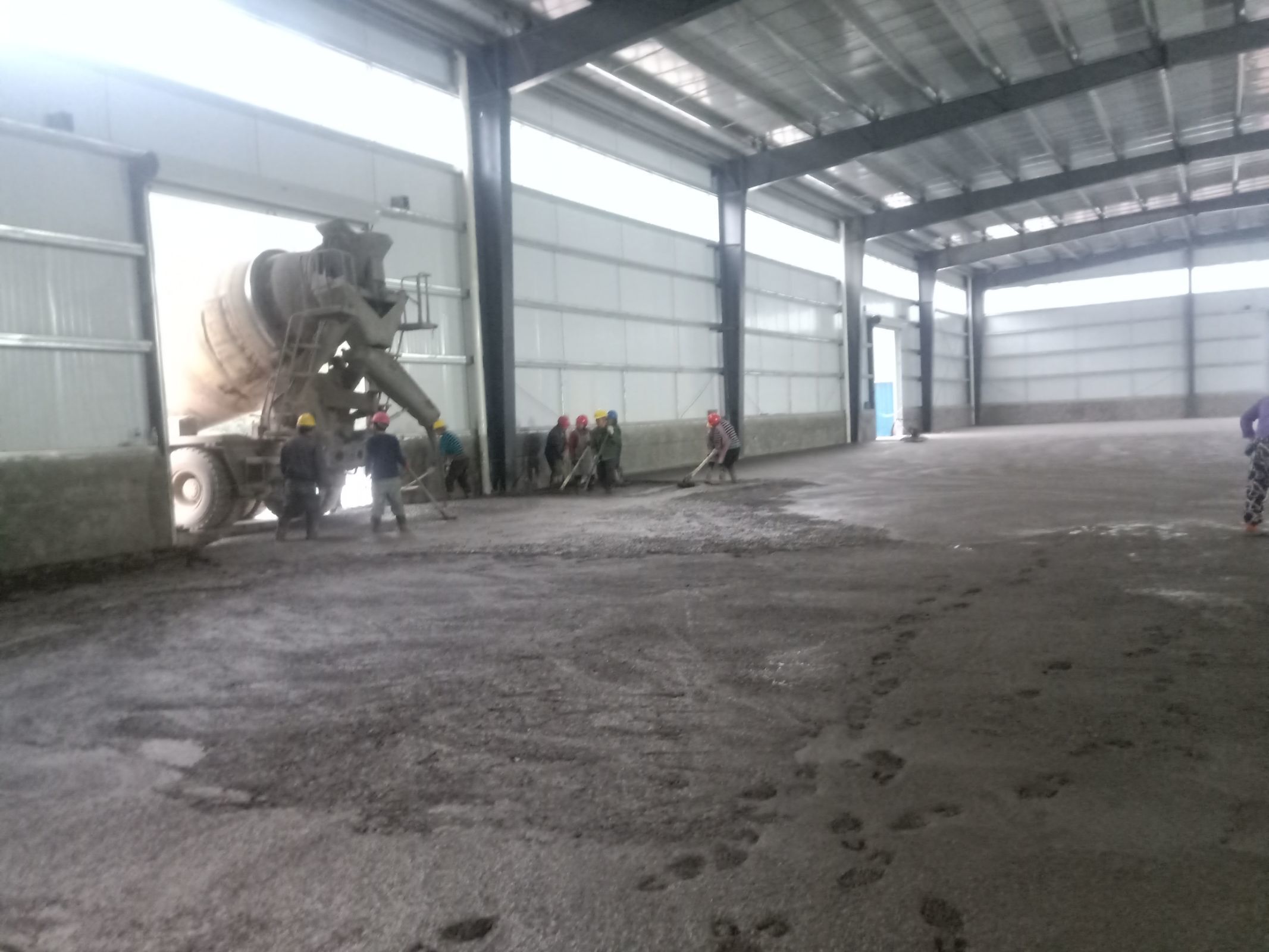

    1. 4号厂房地坪混凝土浇筑完成。 2. 4号厂房已浇筑地坪养护。 3. 4号厂房已浇筑区域水沟边清理。 4. 3号厂房办公室实验室区域门安装完成百分之 五十,灯具安装完成百分之二十。 5. 3号厂房水沟安装完成。

  • 2020-11-23 17:49:05

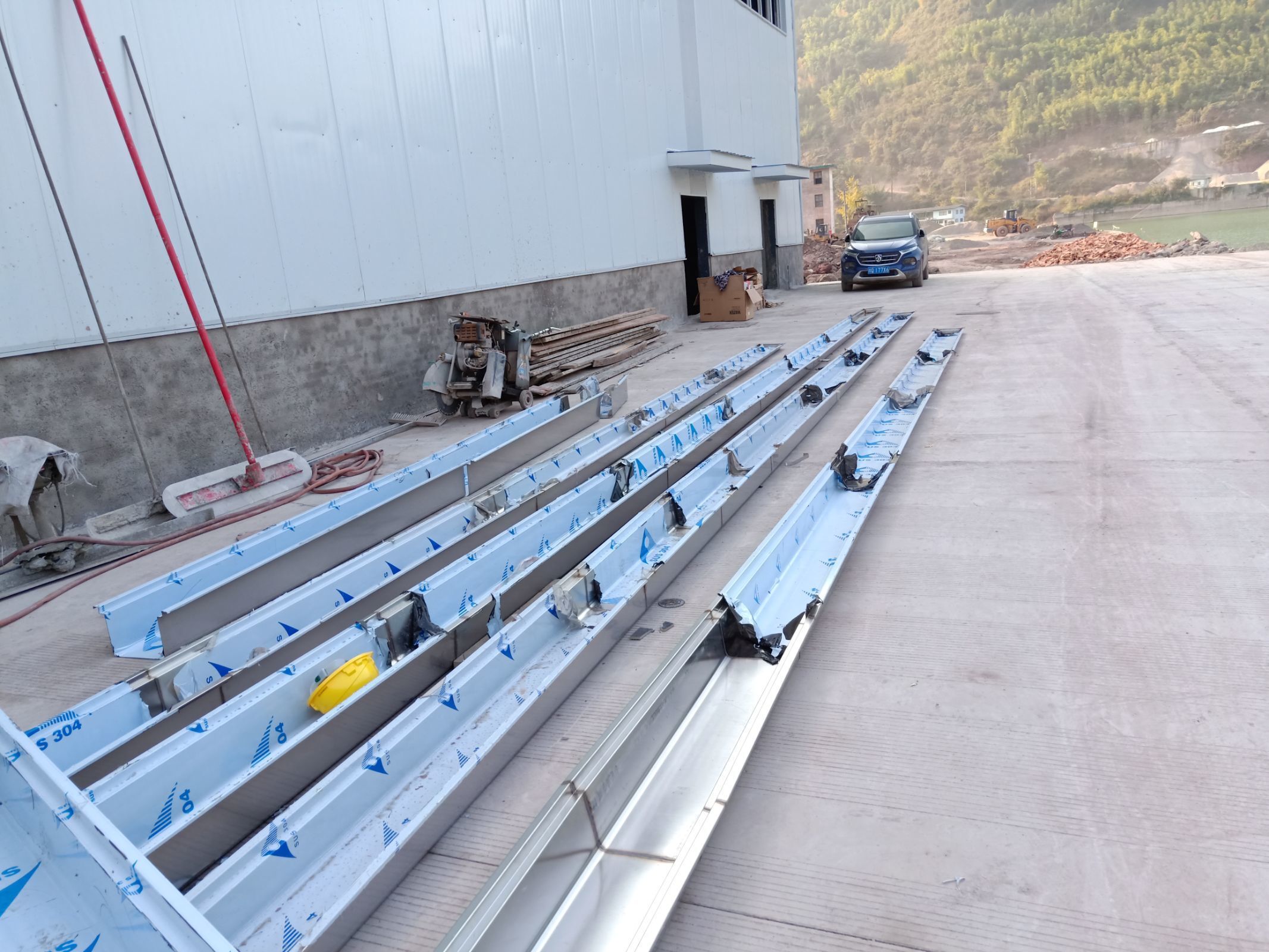

    1、4号厂房1-4轴到1-9轴混凝土浇筑完成百分之 60。 2、 3号厂房实验室办公区彩钢板吊顶完成百分之70。 3、3号厂房排水管安装完成。 4、 3号厂房地坪标高定点完成。 5、 4号厂房已浇筑混凝土养护。

  • 2020-11-19 09:09:13

    3号车间2楼平台实验室办公室区域墙板安装完成;3号车间水沟焊接完成。

  • 2020-11-19 09:08:04

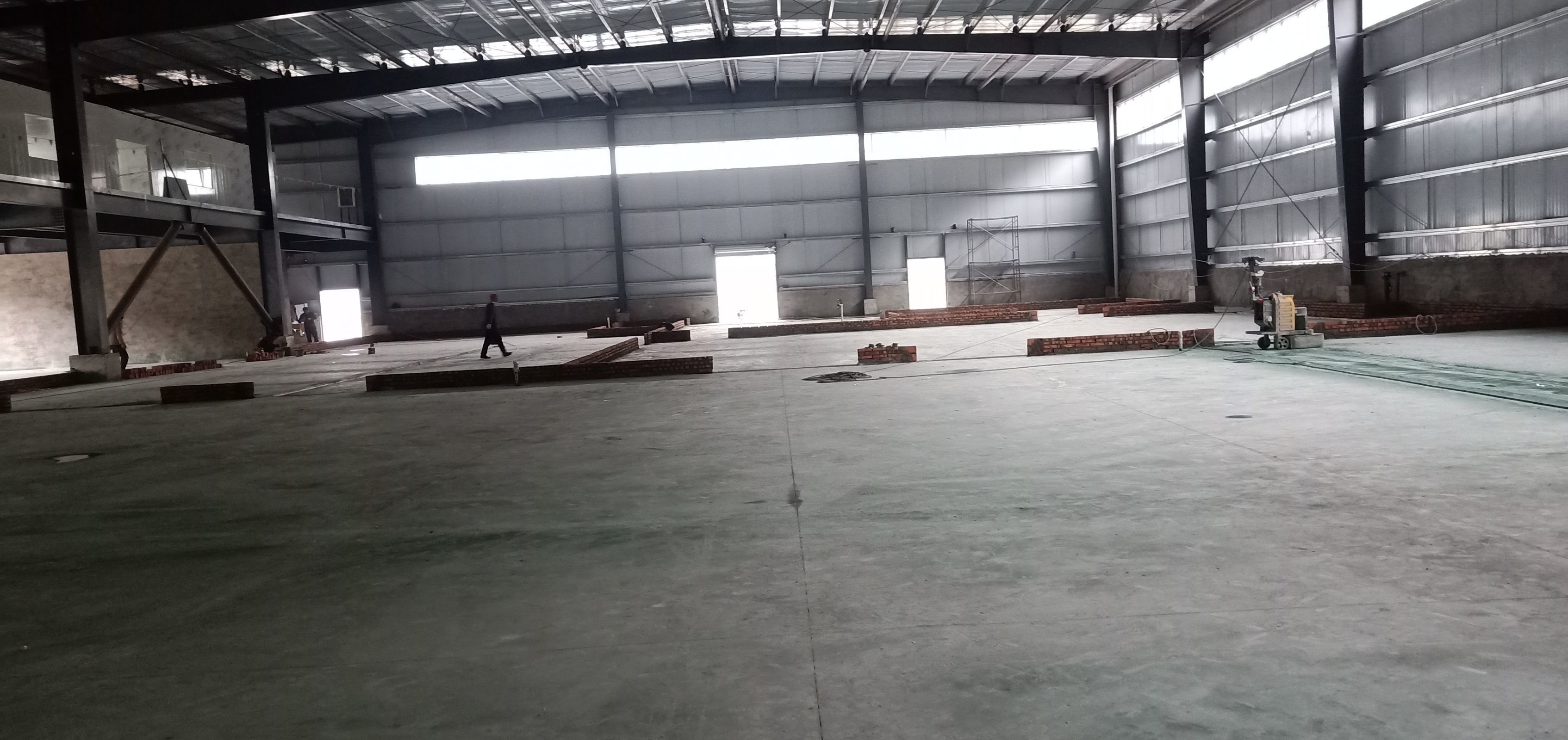

    1.4号厂房2-1轴到2-6轴混凝土浇筑完成

  • 2020-11-16 09:50:02

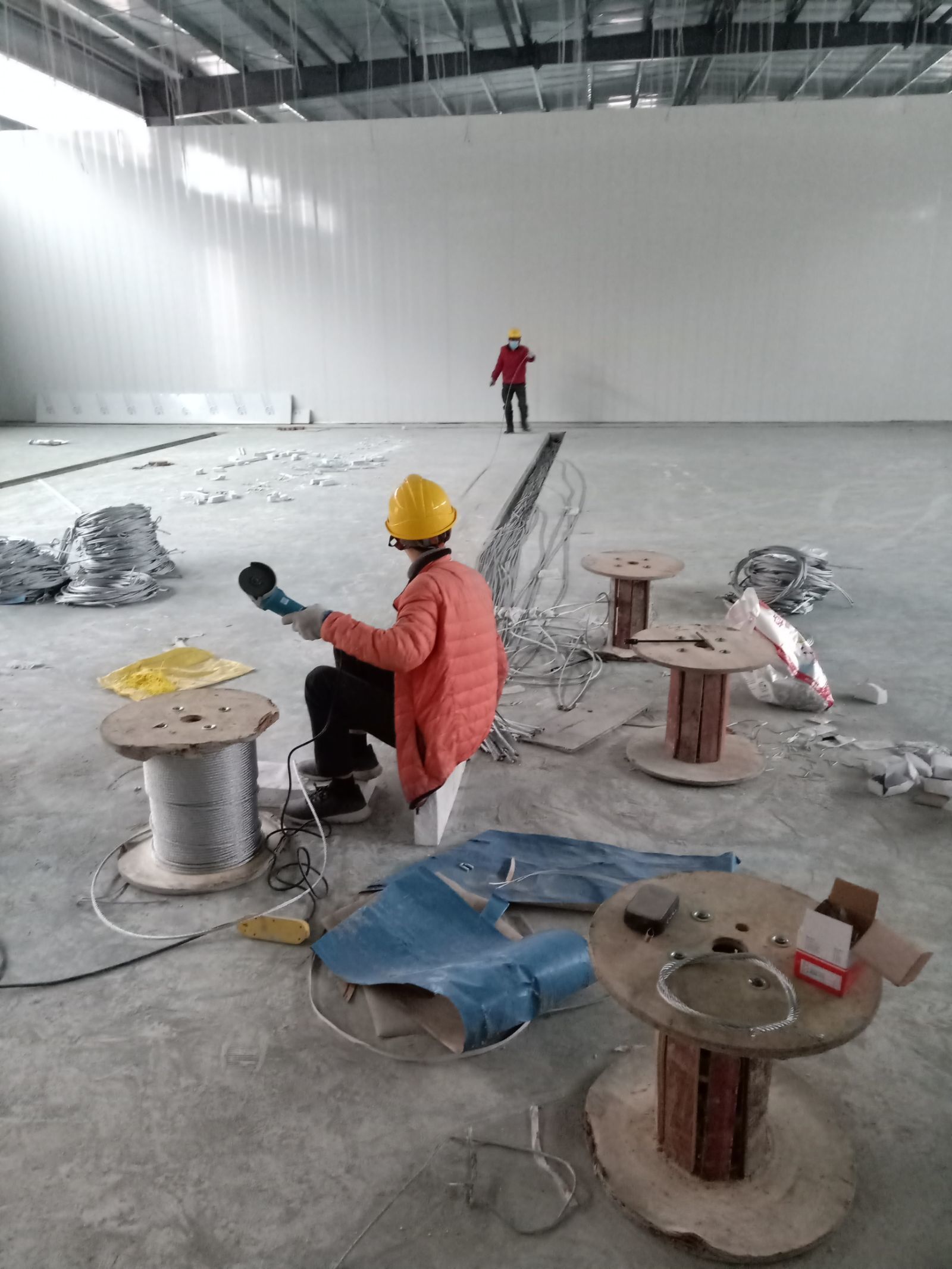

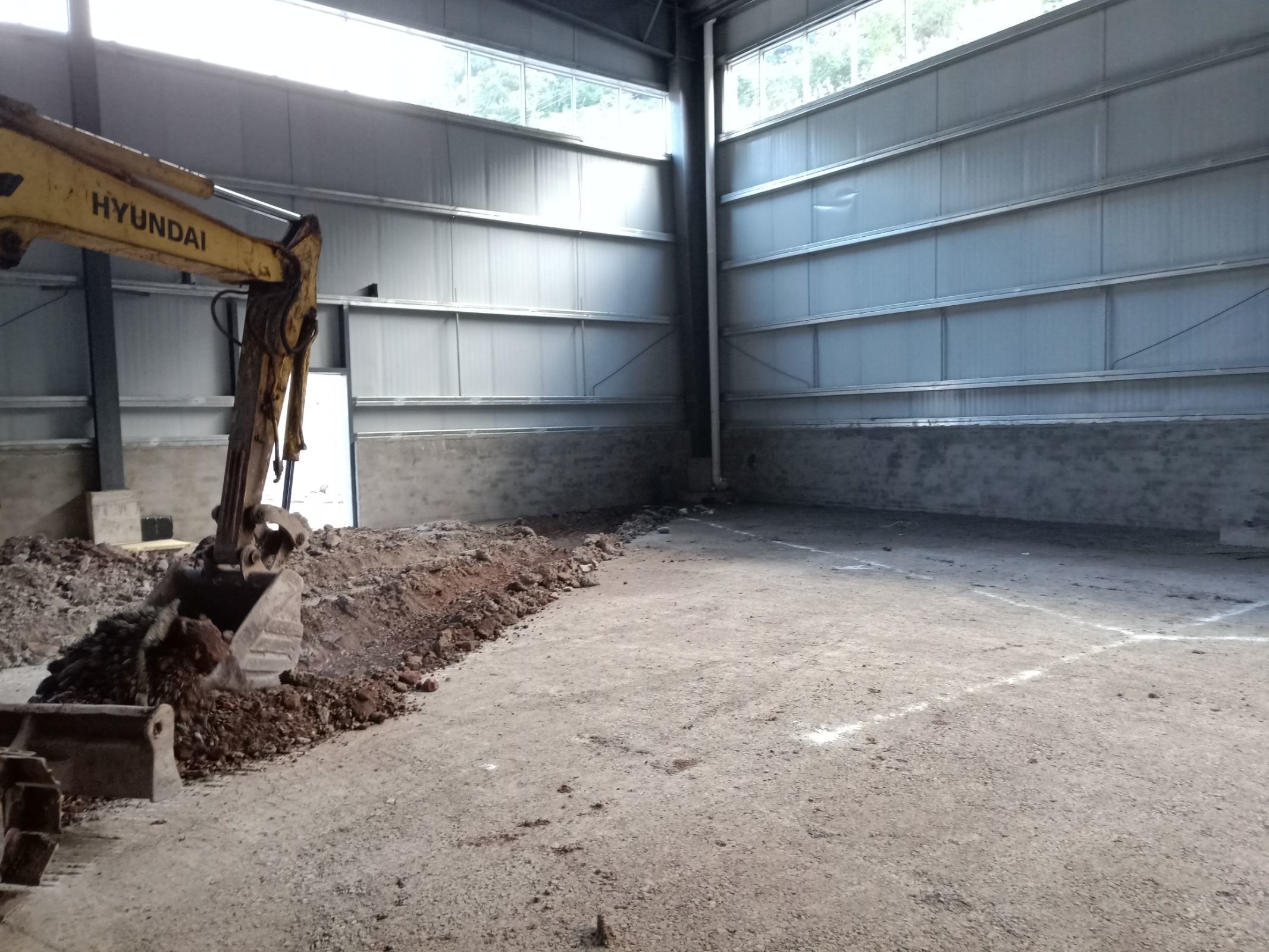

    排水沟安装固定,隔断施工

  • 2020-11-12 09:32:56

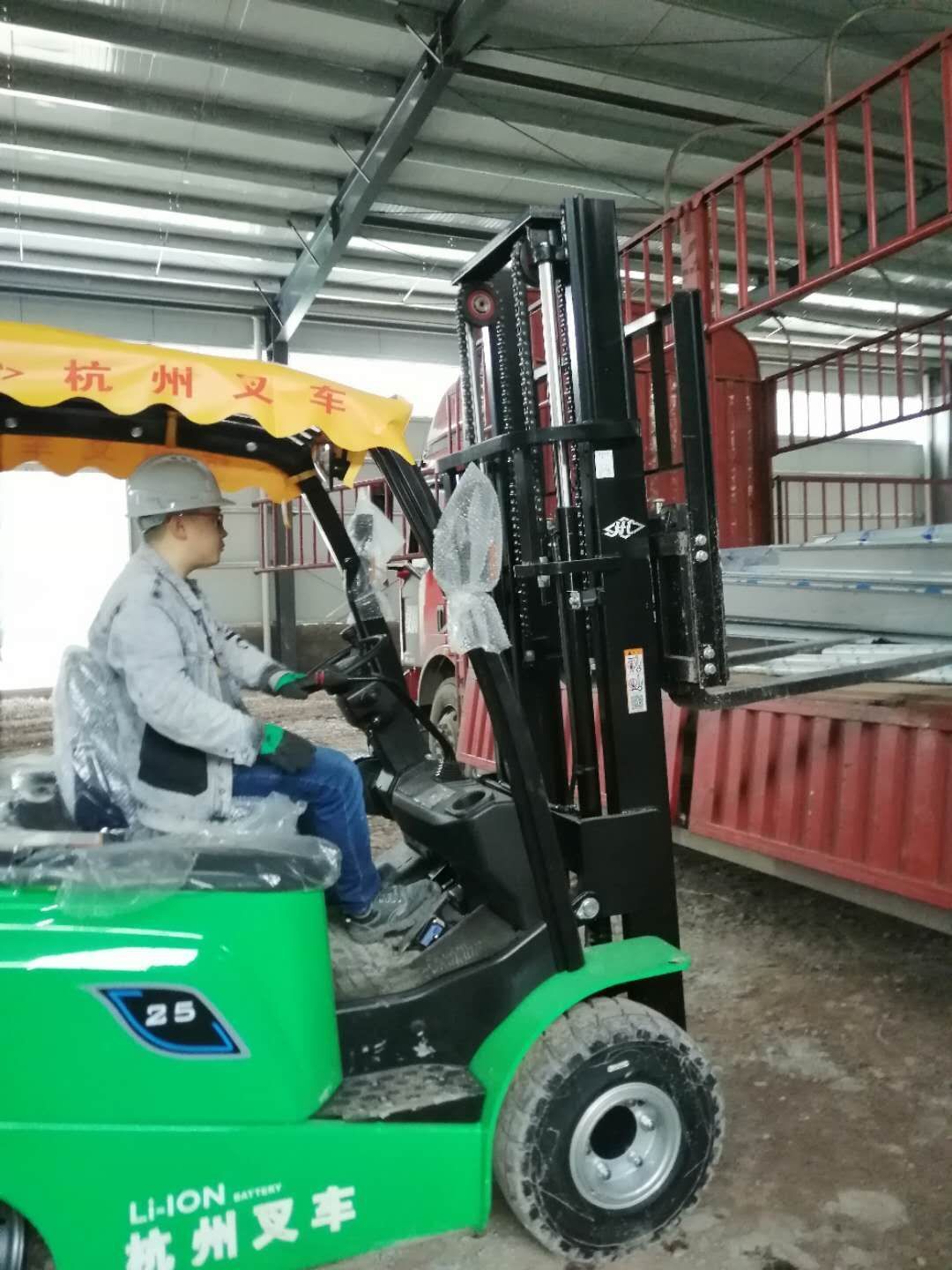

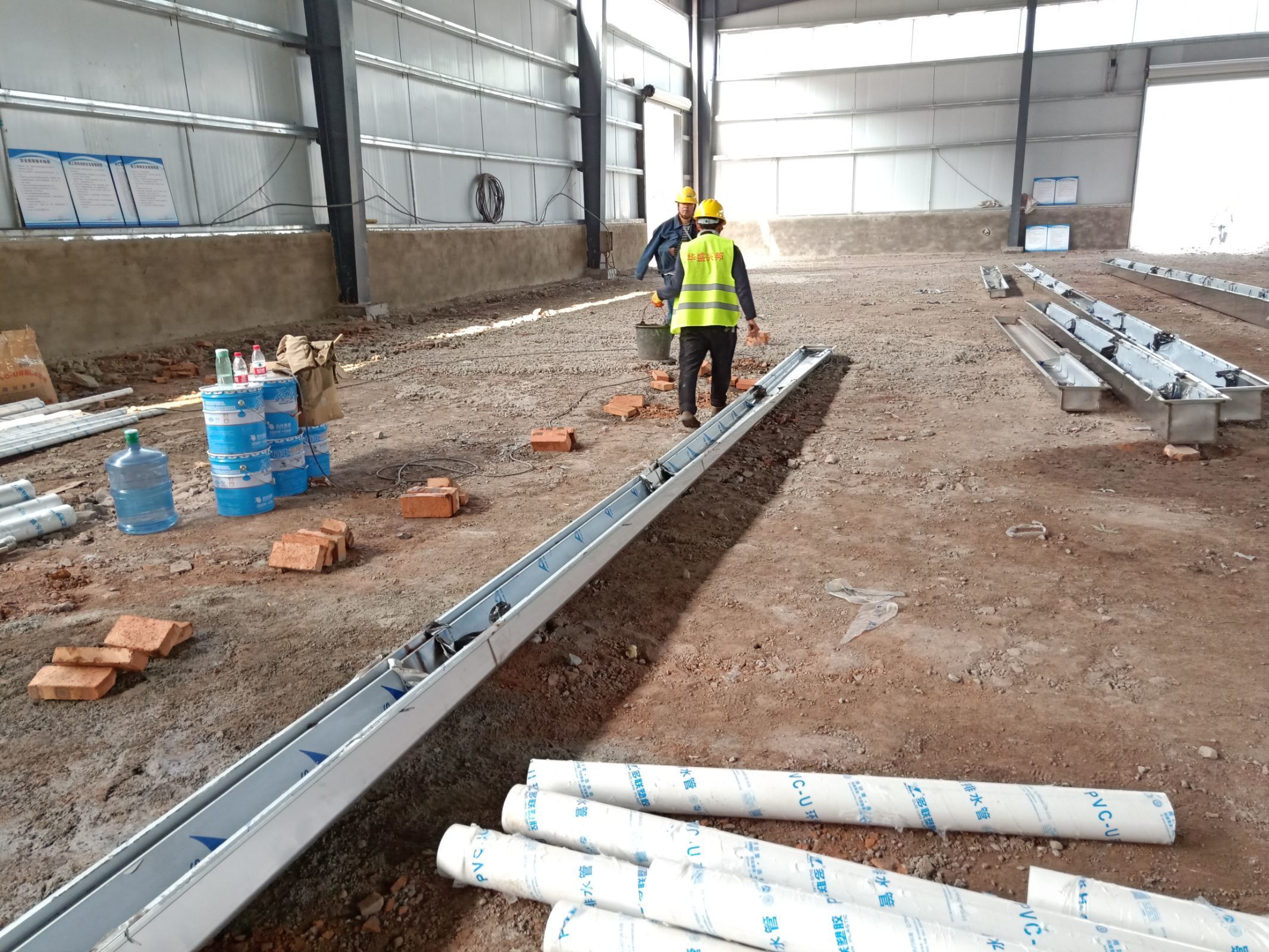

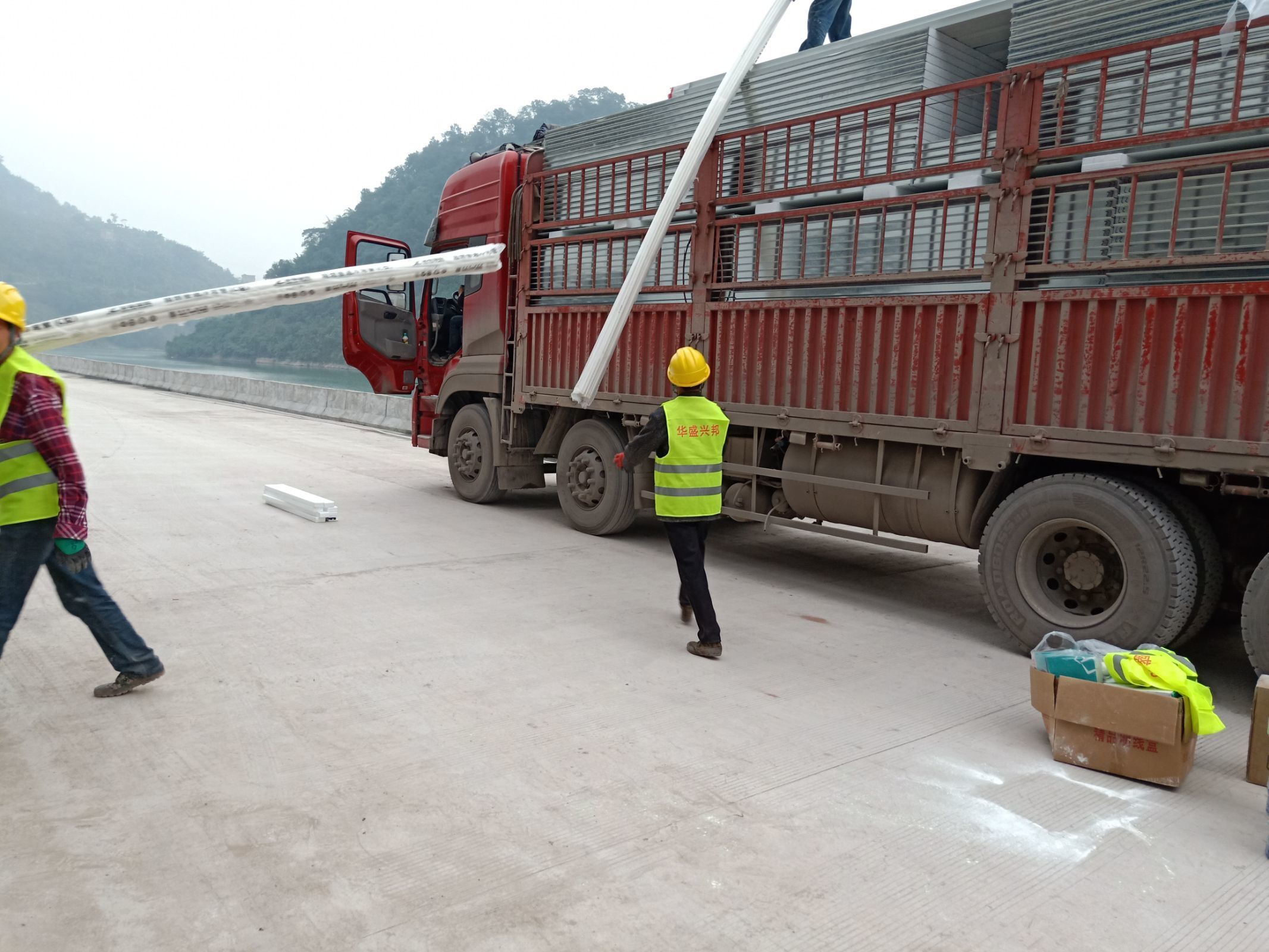

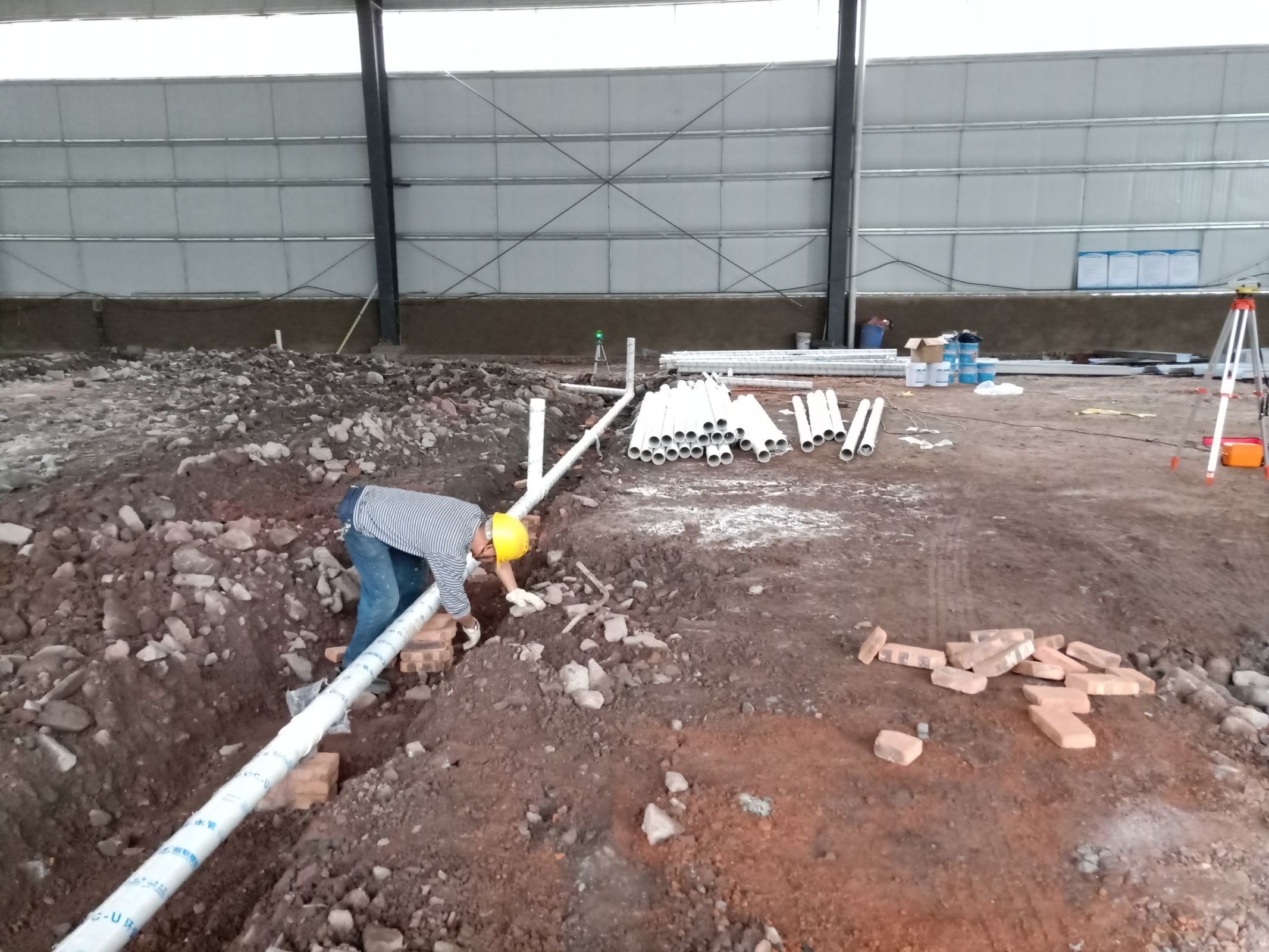

    1、实验室材料到场。 2、4号厂房水沟安装完成百分之二十五。

  • 2020-11-10 09:18:30

    1、4号厂房主排水管安装完成。 2、4号厂房排水沟焊接完成百分之六十。

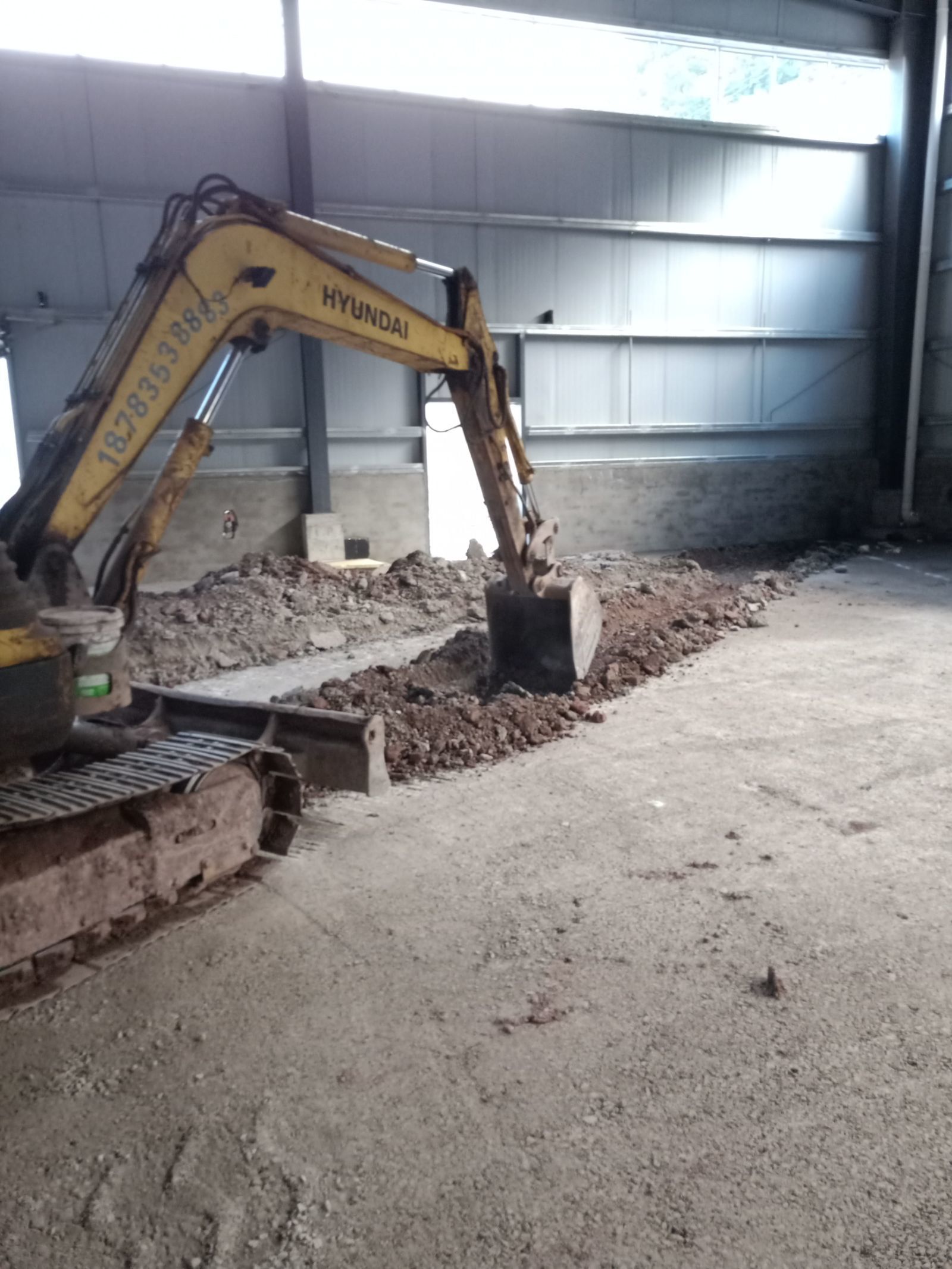

  • 2020-11-09 10:18:28

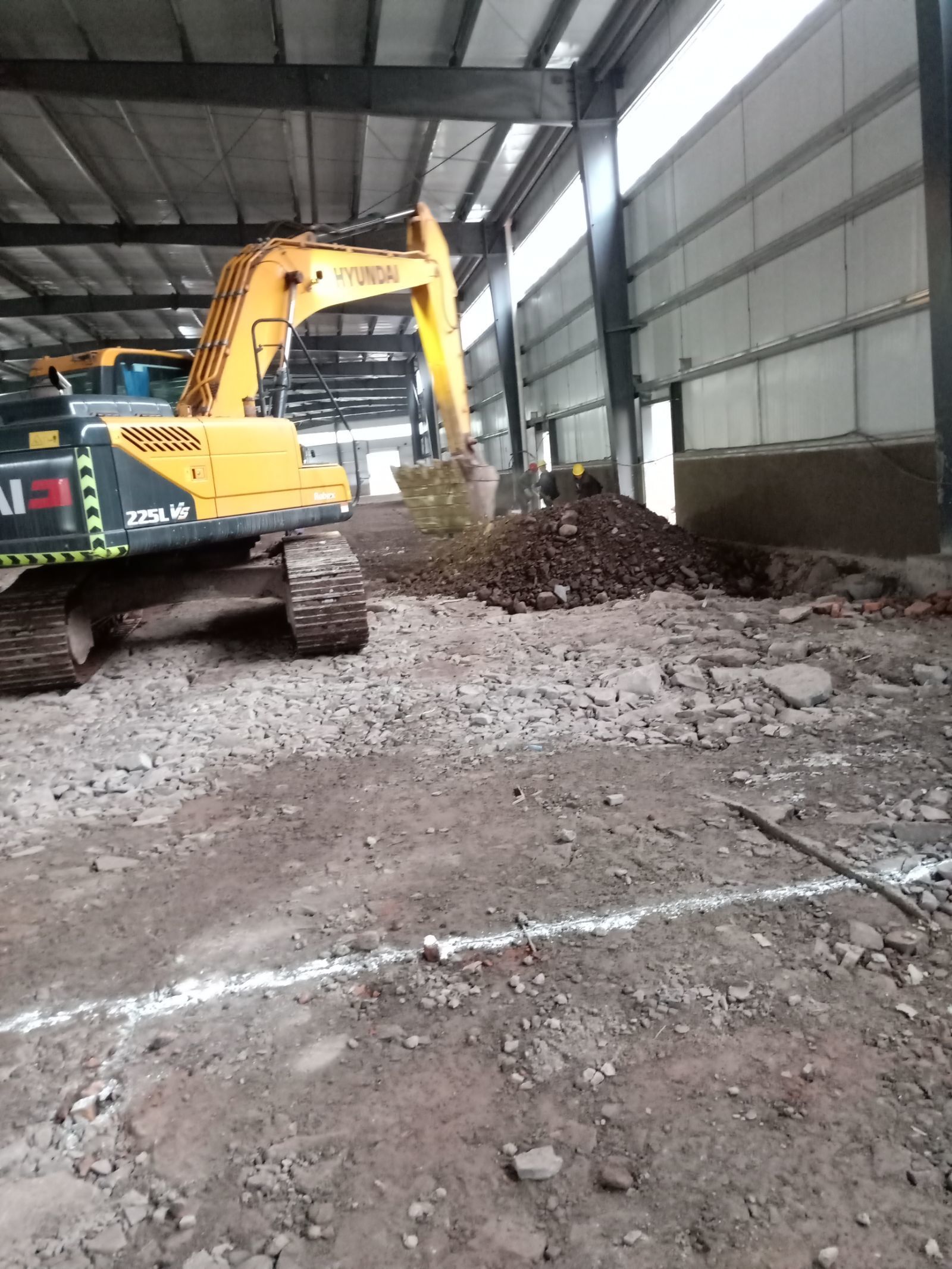

    1.4号车间排水沟开挖完成。 2.3号车间排水沟开挖完成百分之二十 3.不锈钢排水沟,排水管材料到场。

  • 2020-11-07 10:12:48

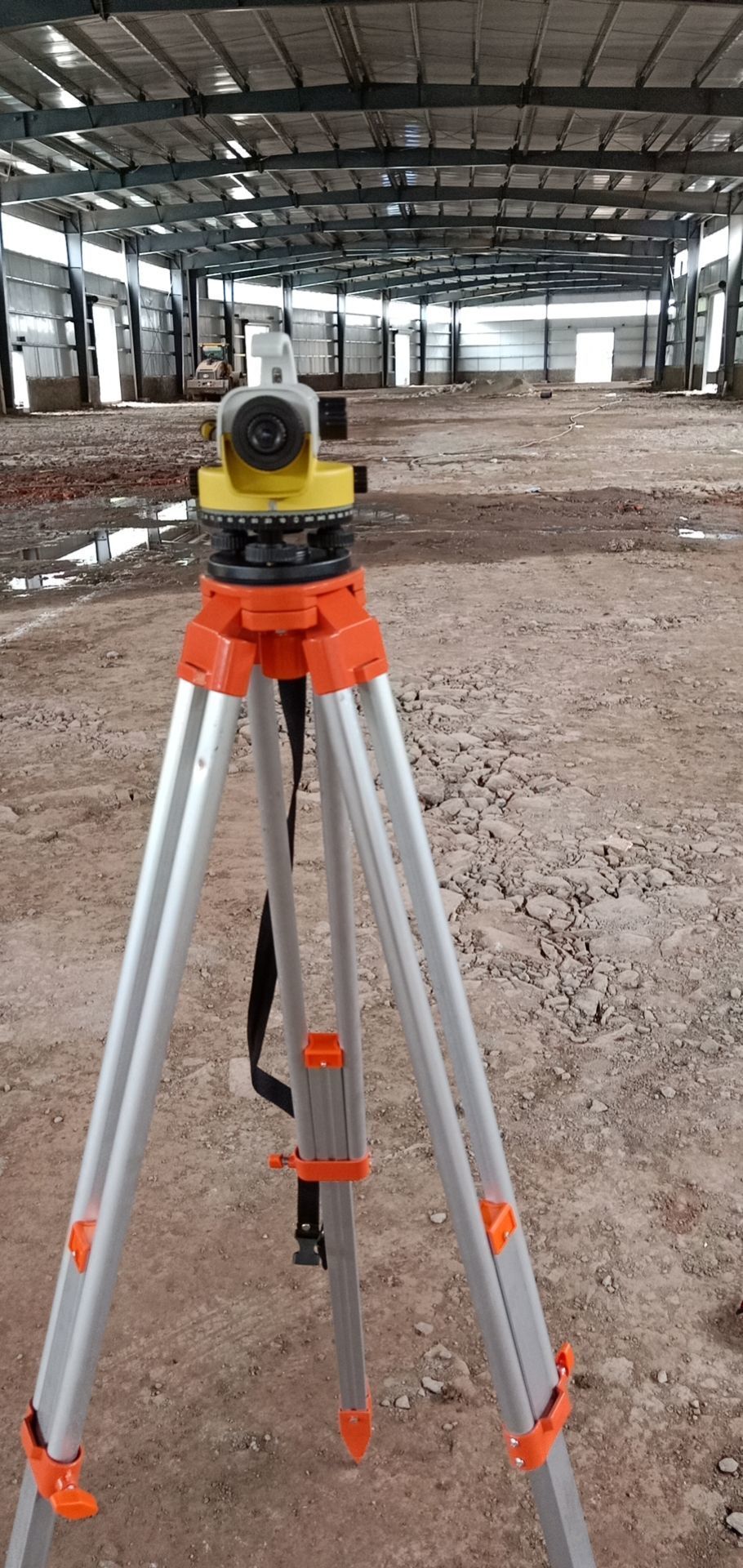

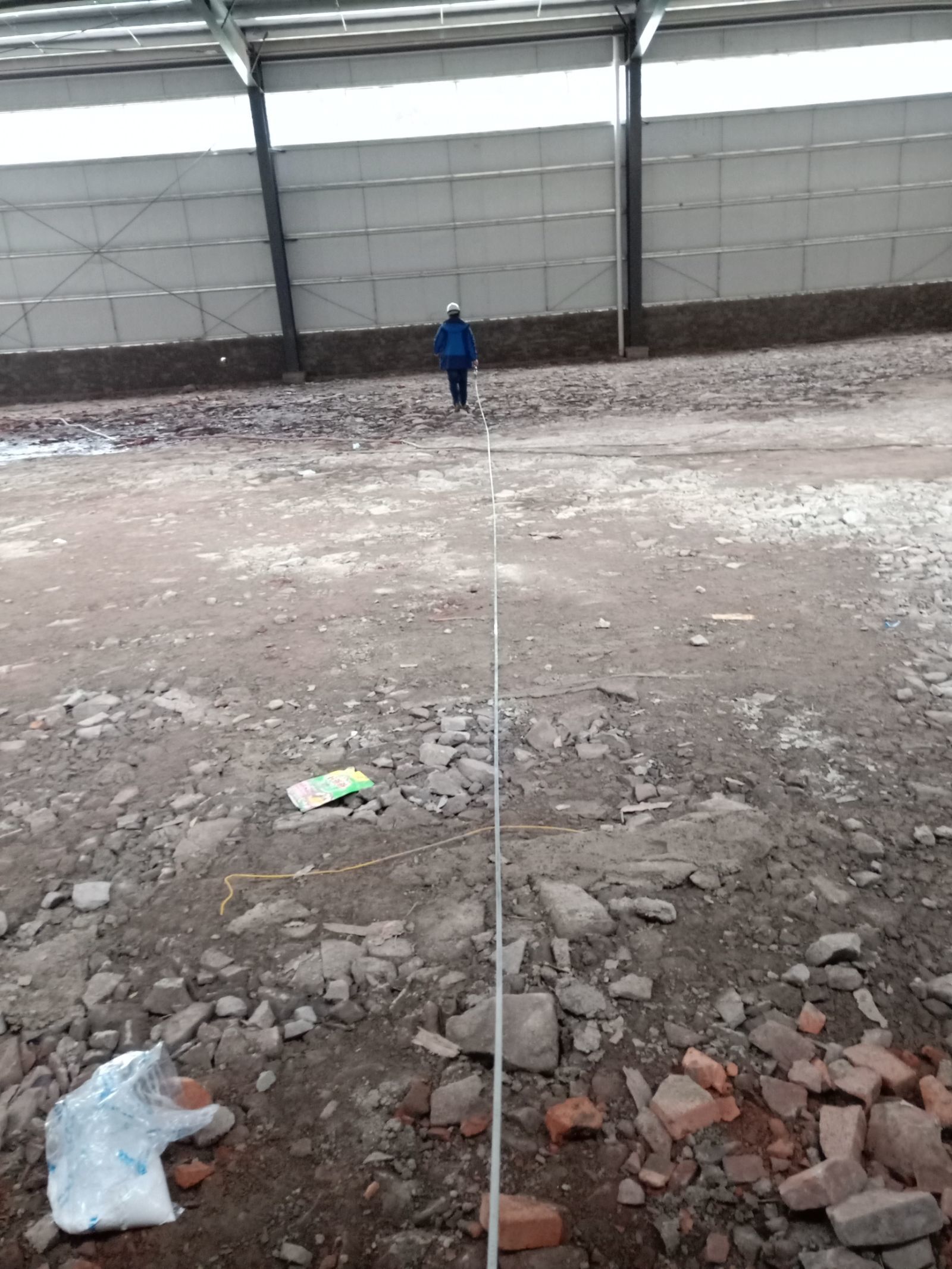

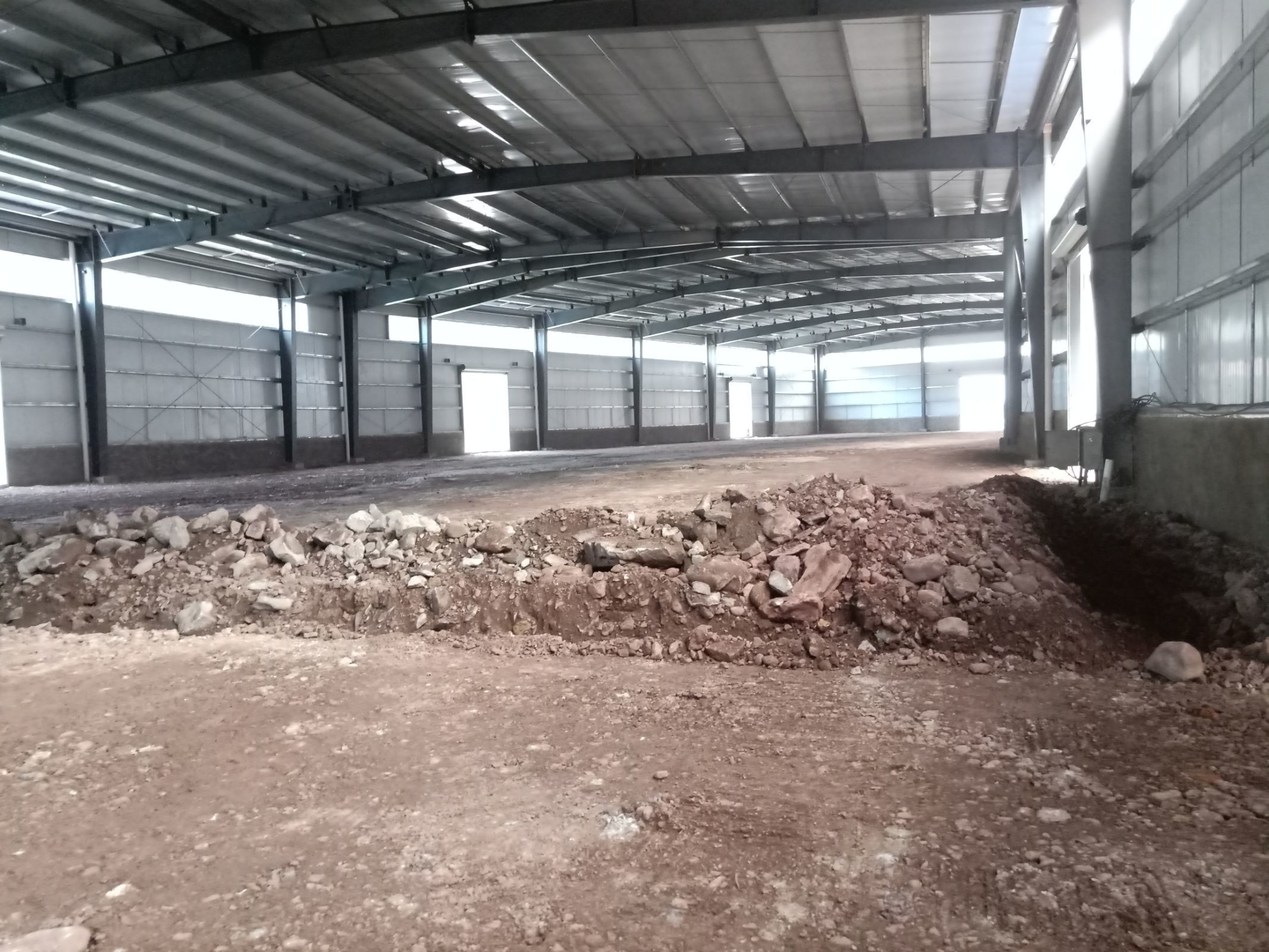

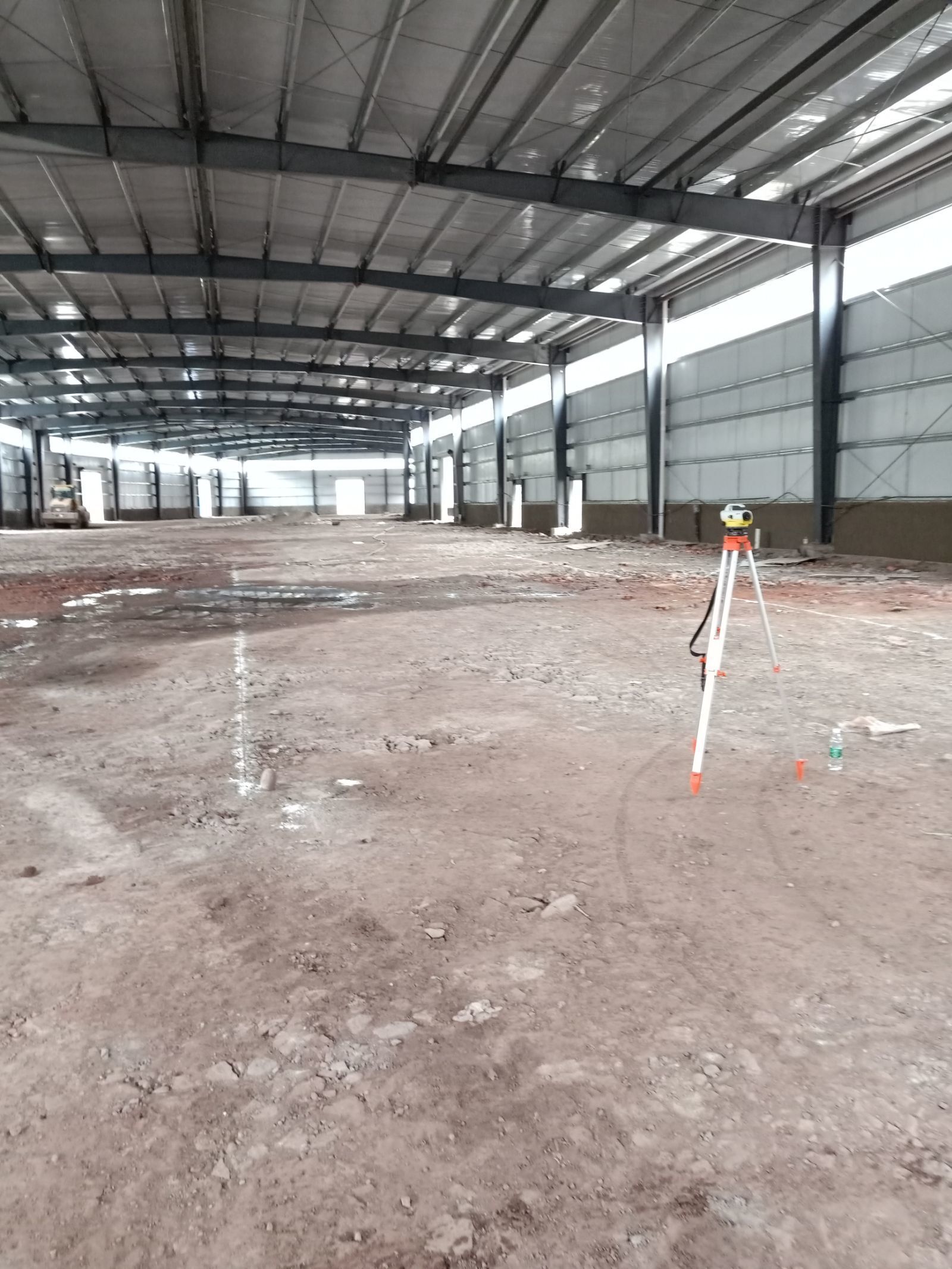

    车间现场测量,放线
