四川智泉农产品开发有限公司

四川智泉农产品开发有限公司

开工日期:2020-12-30

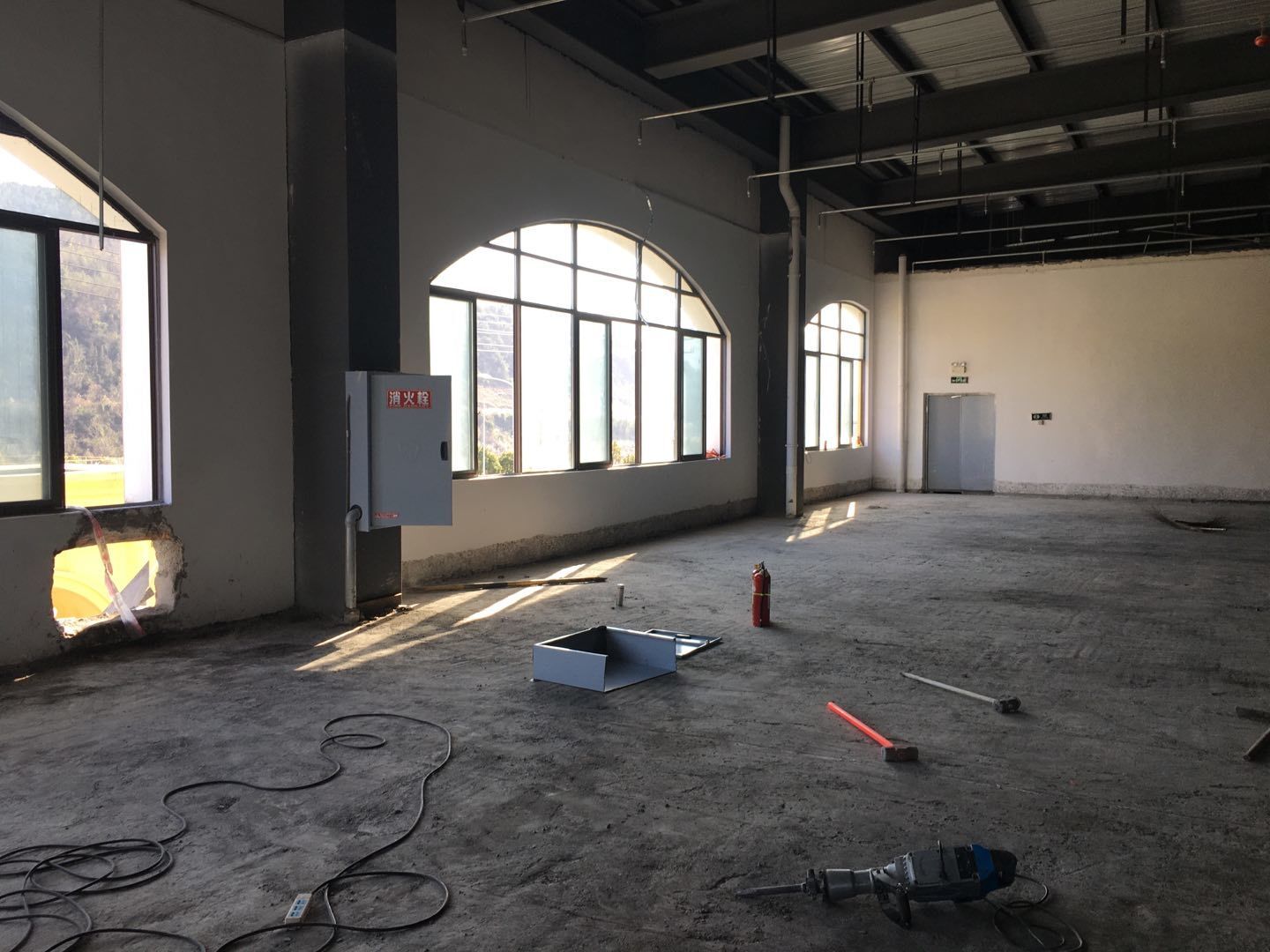

华盛兴邦承接四川智泉农产品开发有限公司厂房设计,厂房装修工程,车间装修面积3000平方米,主要生产鸭肠、黄喉等速冻食品。

浏览
查看更多

工程进度

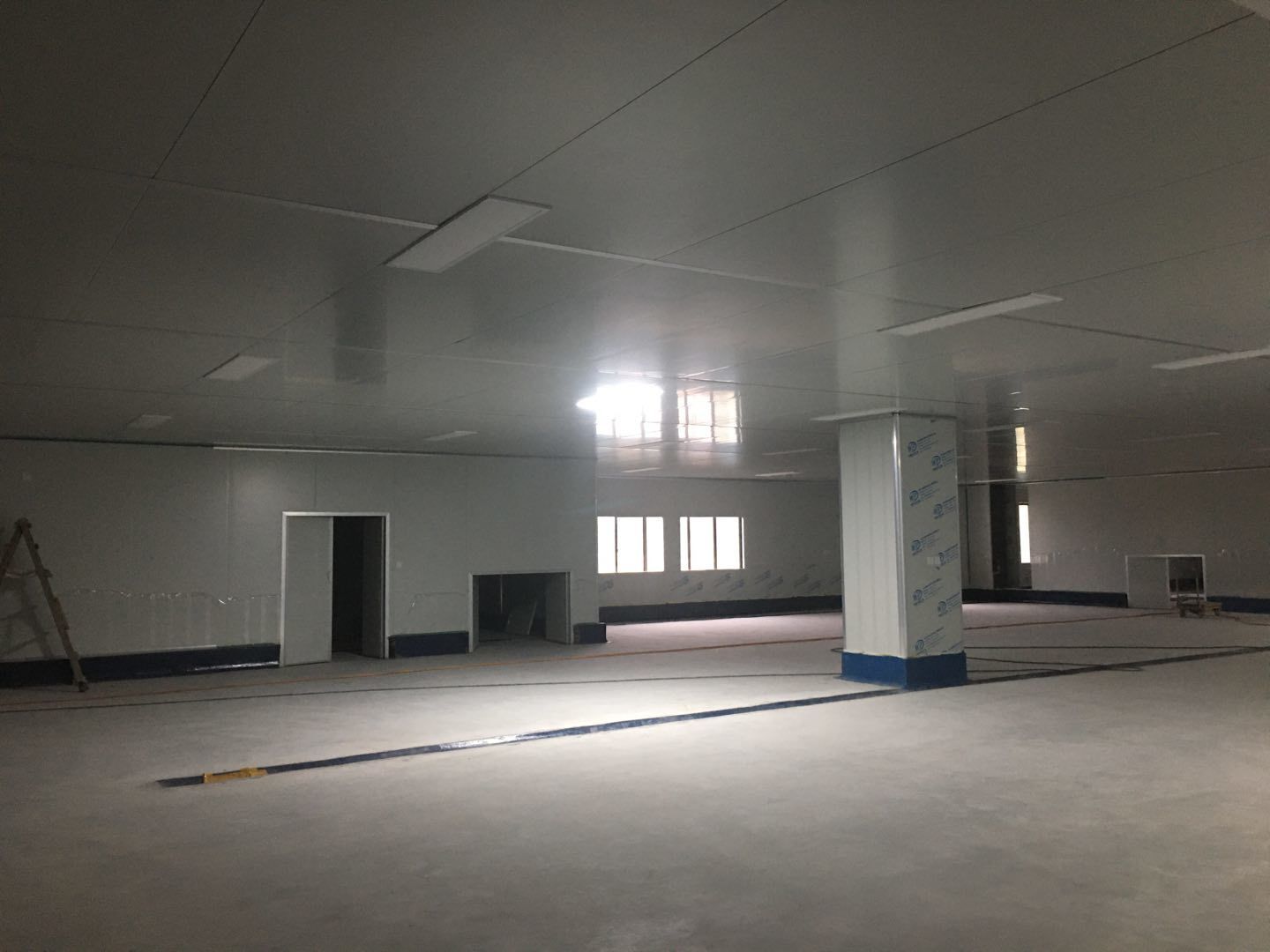

  • 2021-03-26 10:55:02

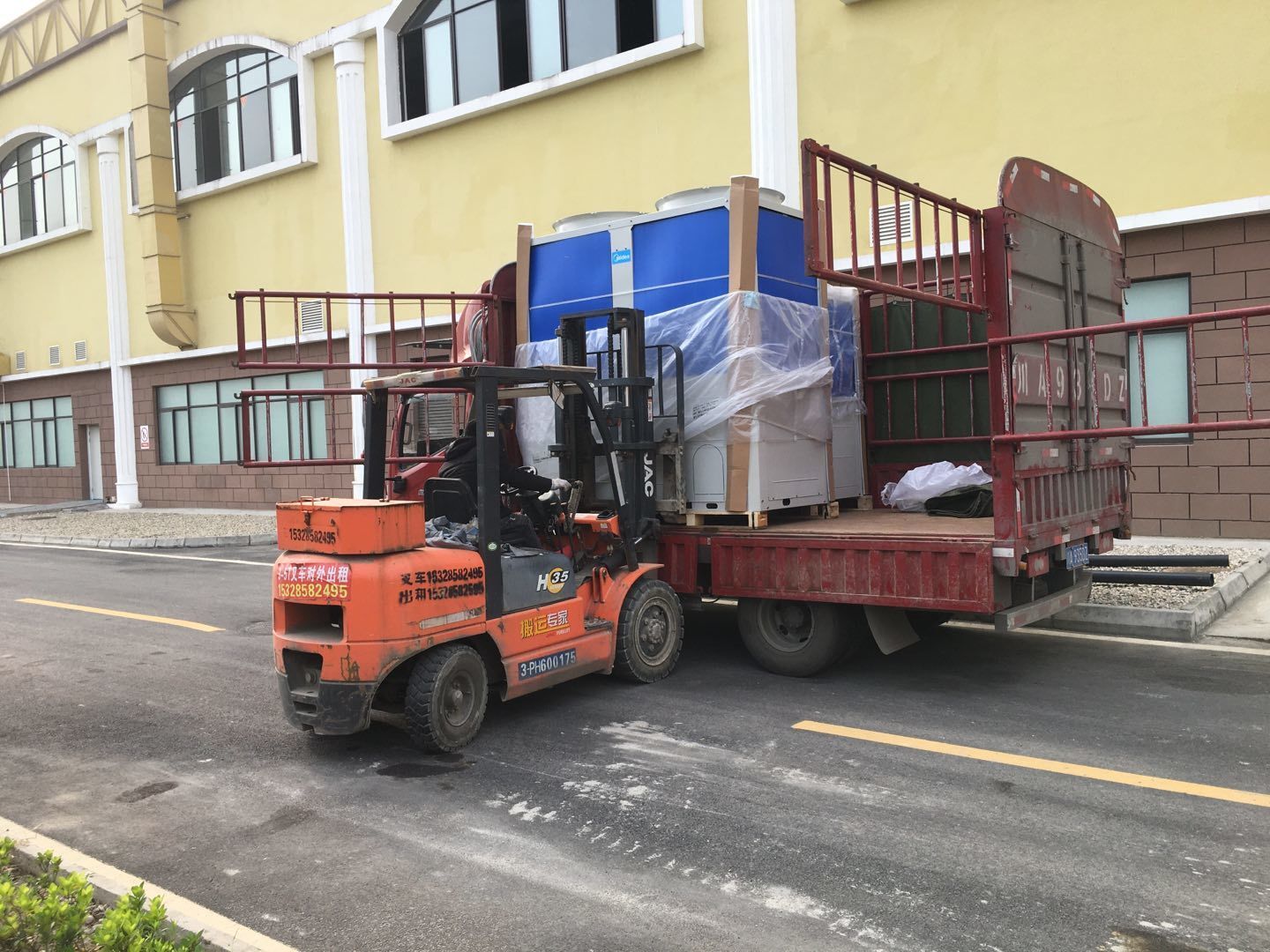

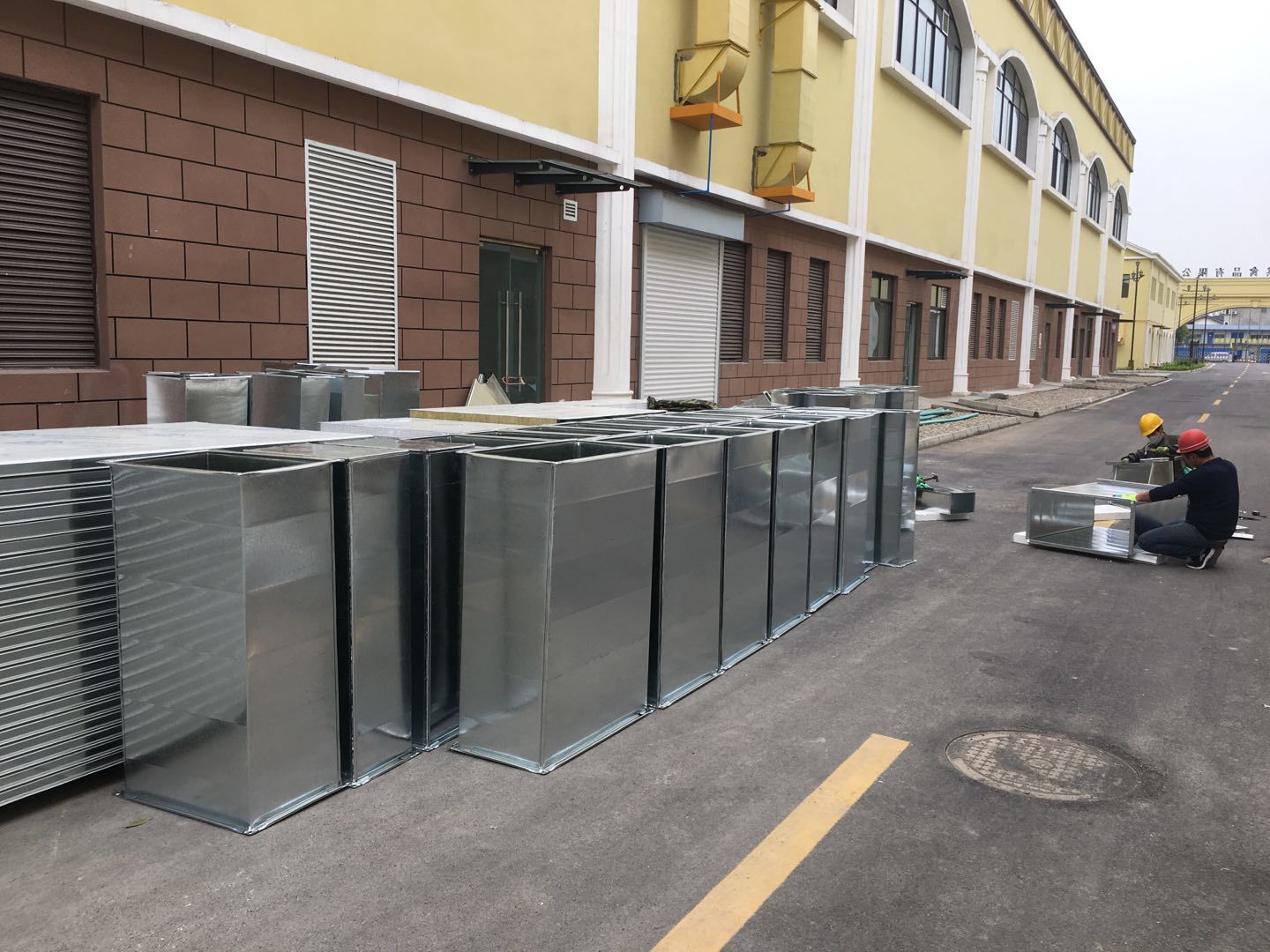

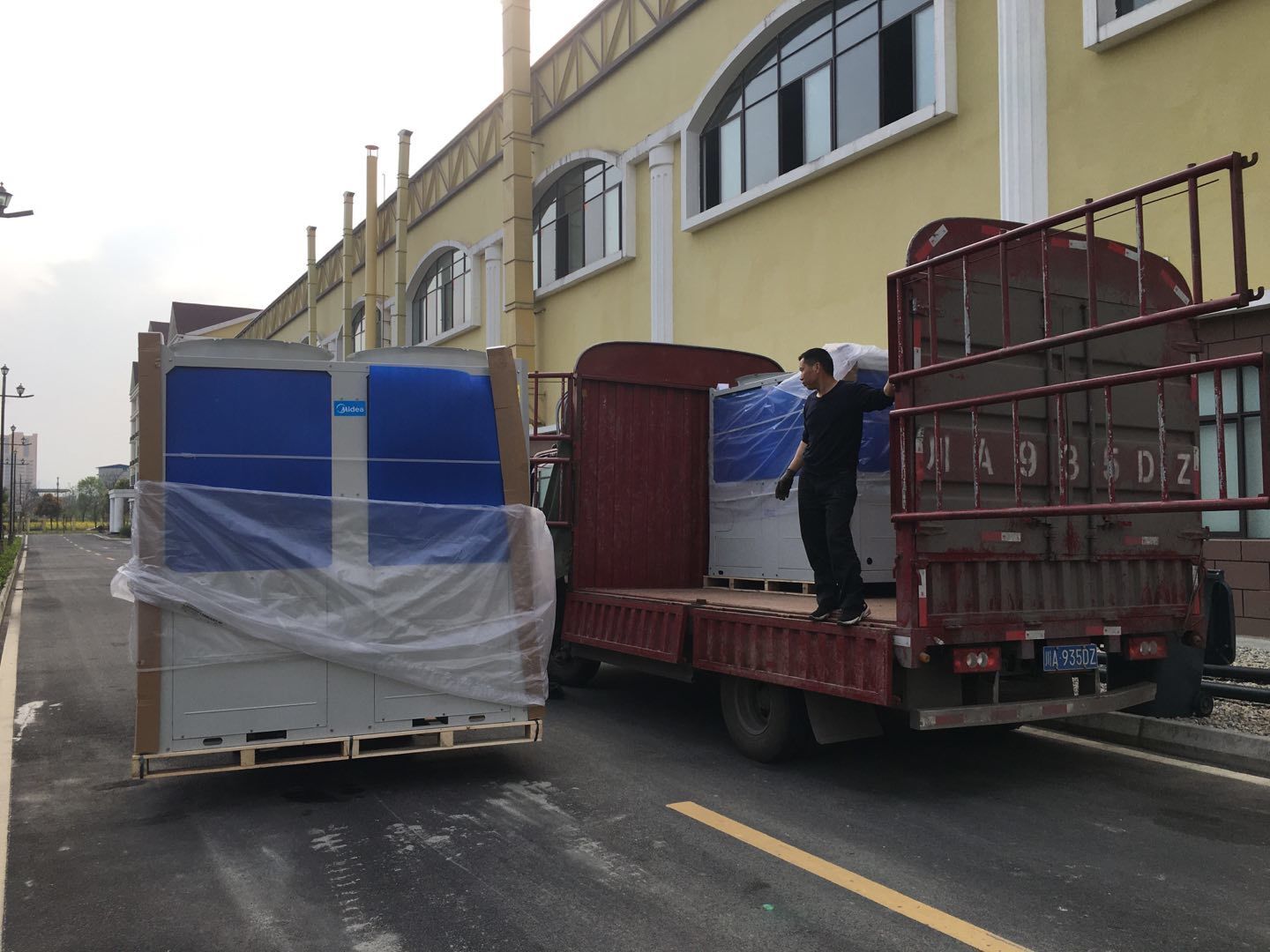

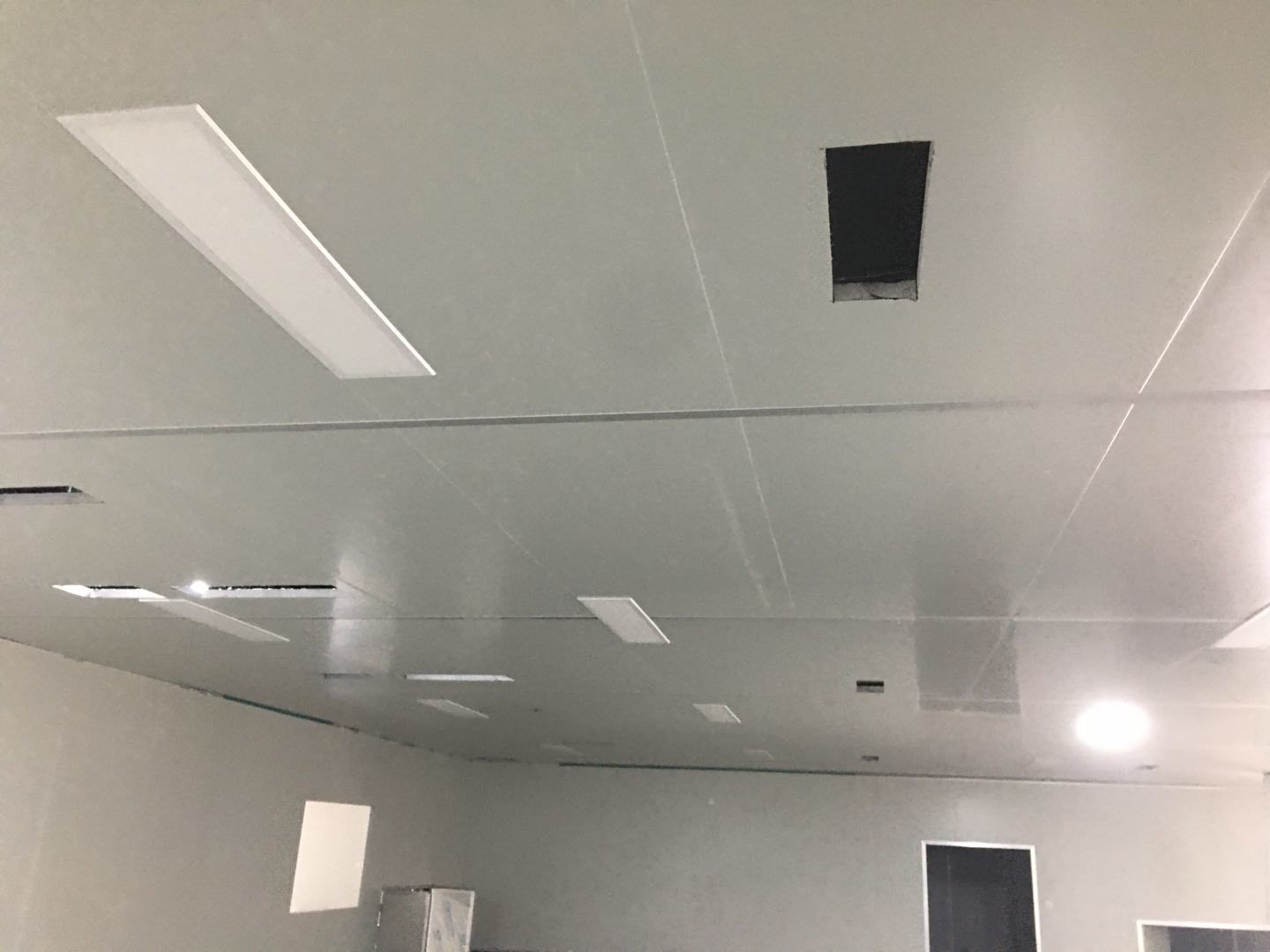

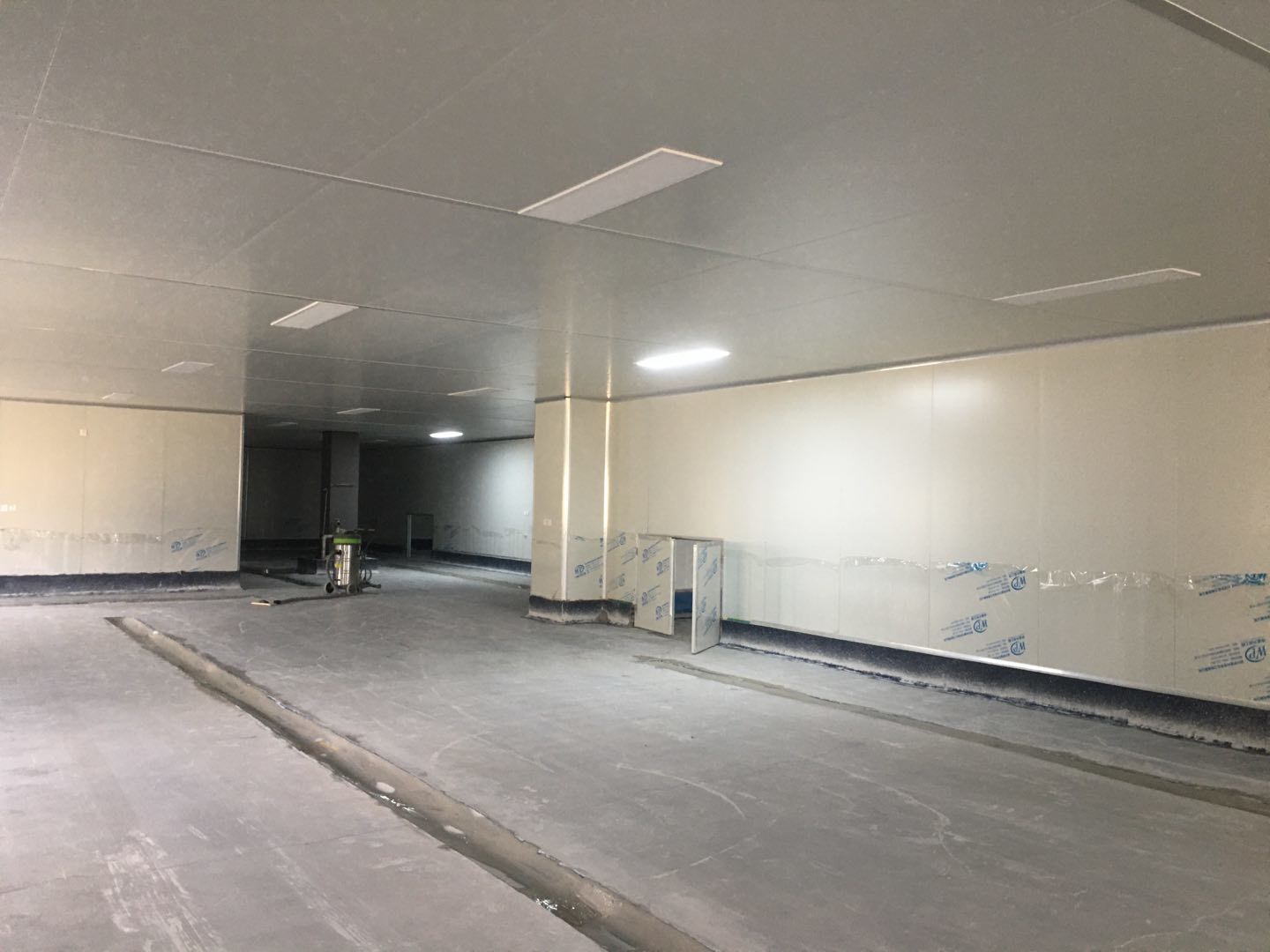

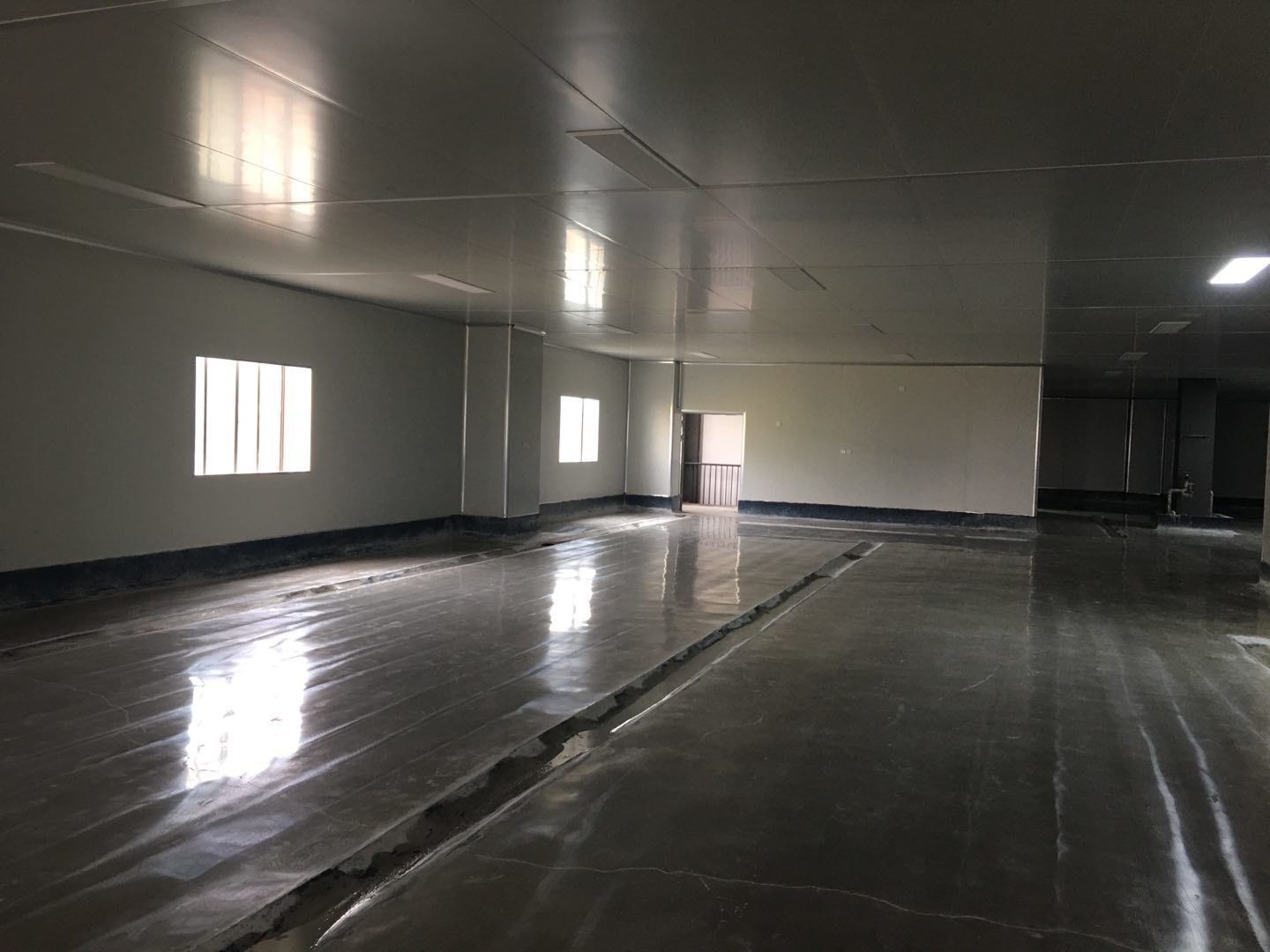

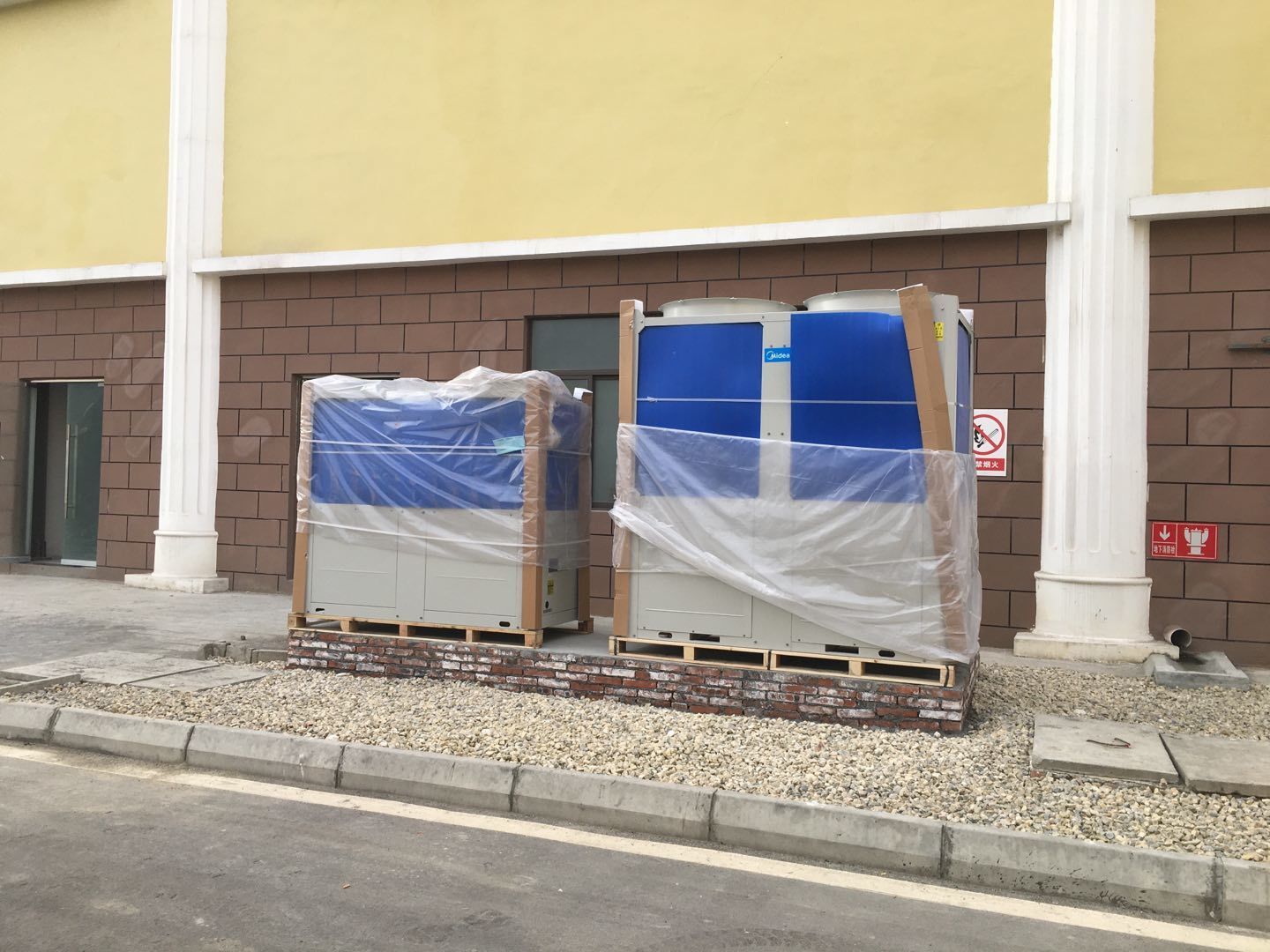

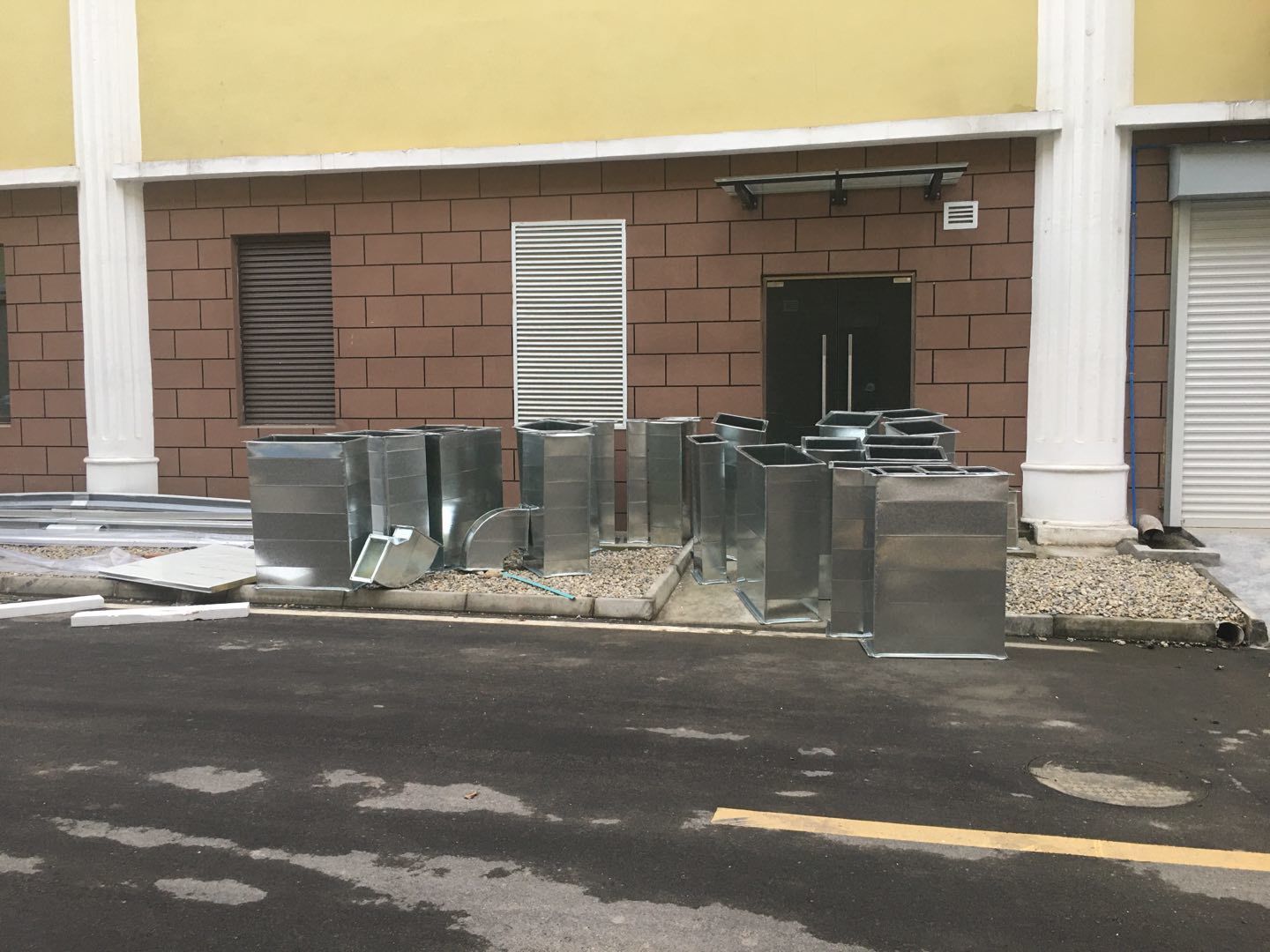

    1:彩板班组~收尾工作进度50%左右。2:空调班组~主要设备及风道均已吊装完成。剩余工作:主机配管,配线调试,安装风口。3:水电班组-空调电源配线完成约35%,剩余工作:动力电施工,吊顶到给水点位的不锈钢管施工,配电箱安装调试。

  • 2021-03-23 11:19:09

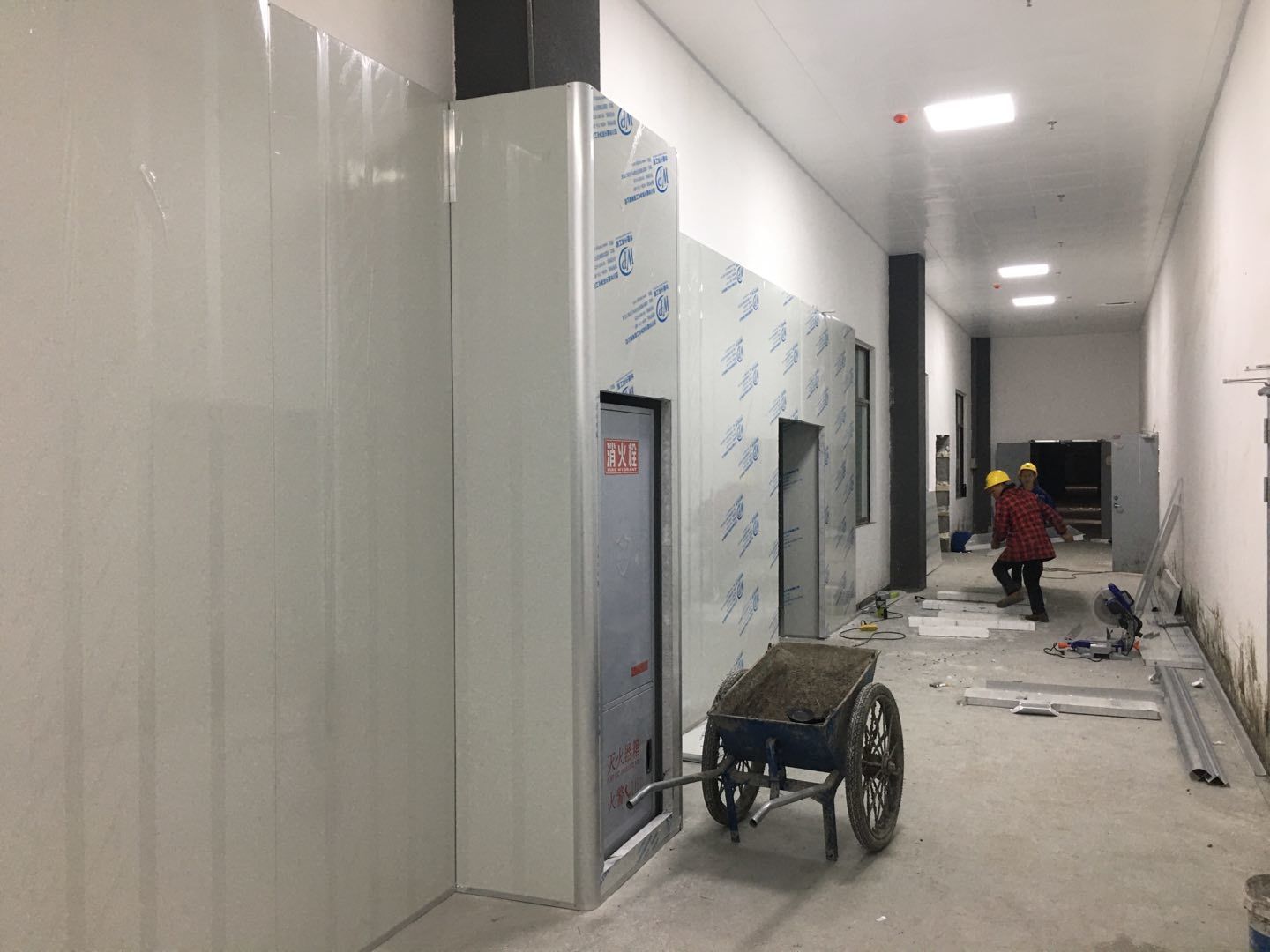

    1彩板班组~收尾工作进度30%2:空调班组~管道安装完成,风机已吊装2台,主机配管3:水电班组-布线配管。整体进度约80%

  • 2021-03-20 13:21:04

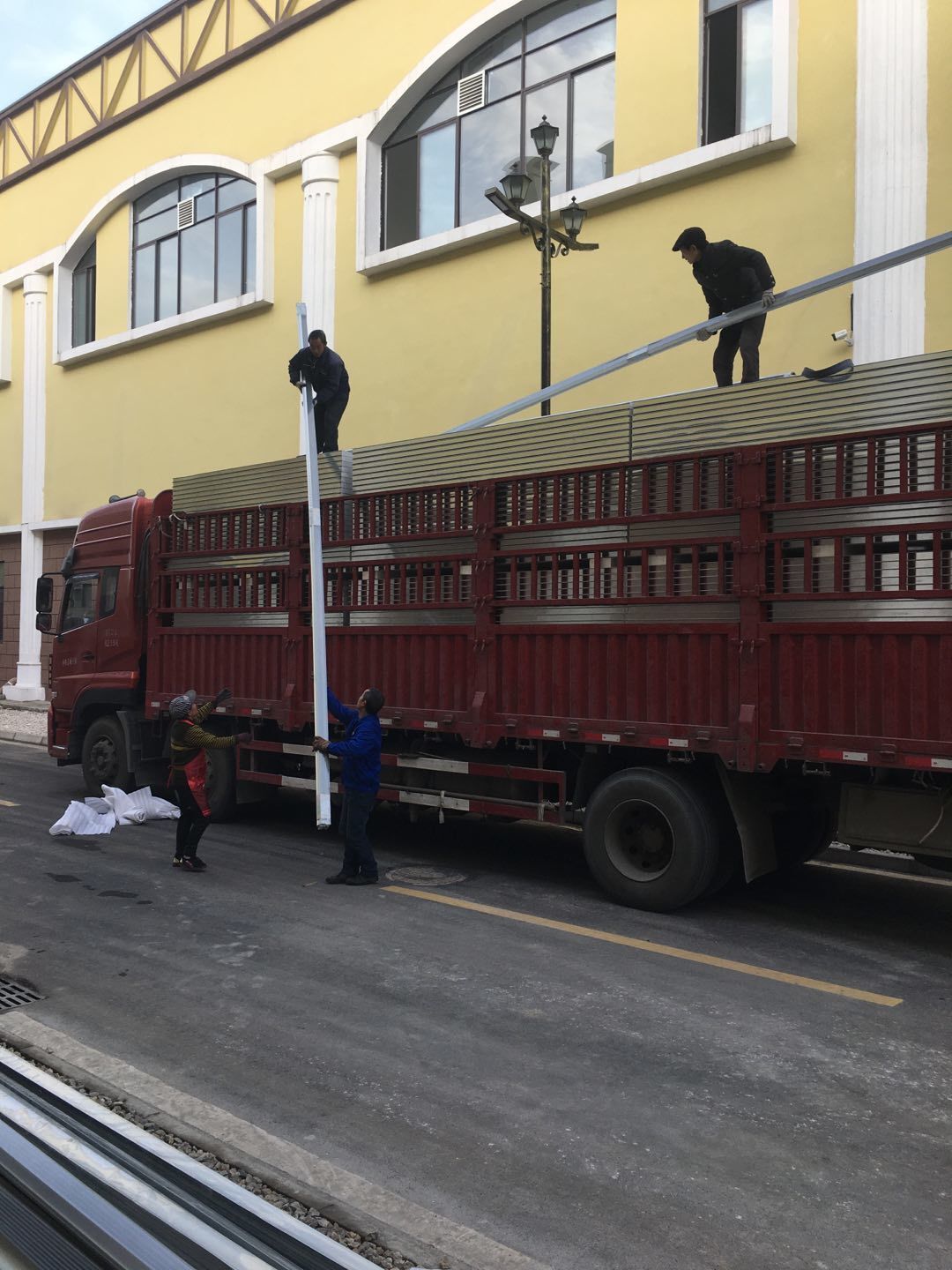

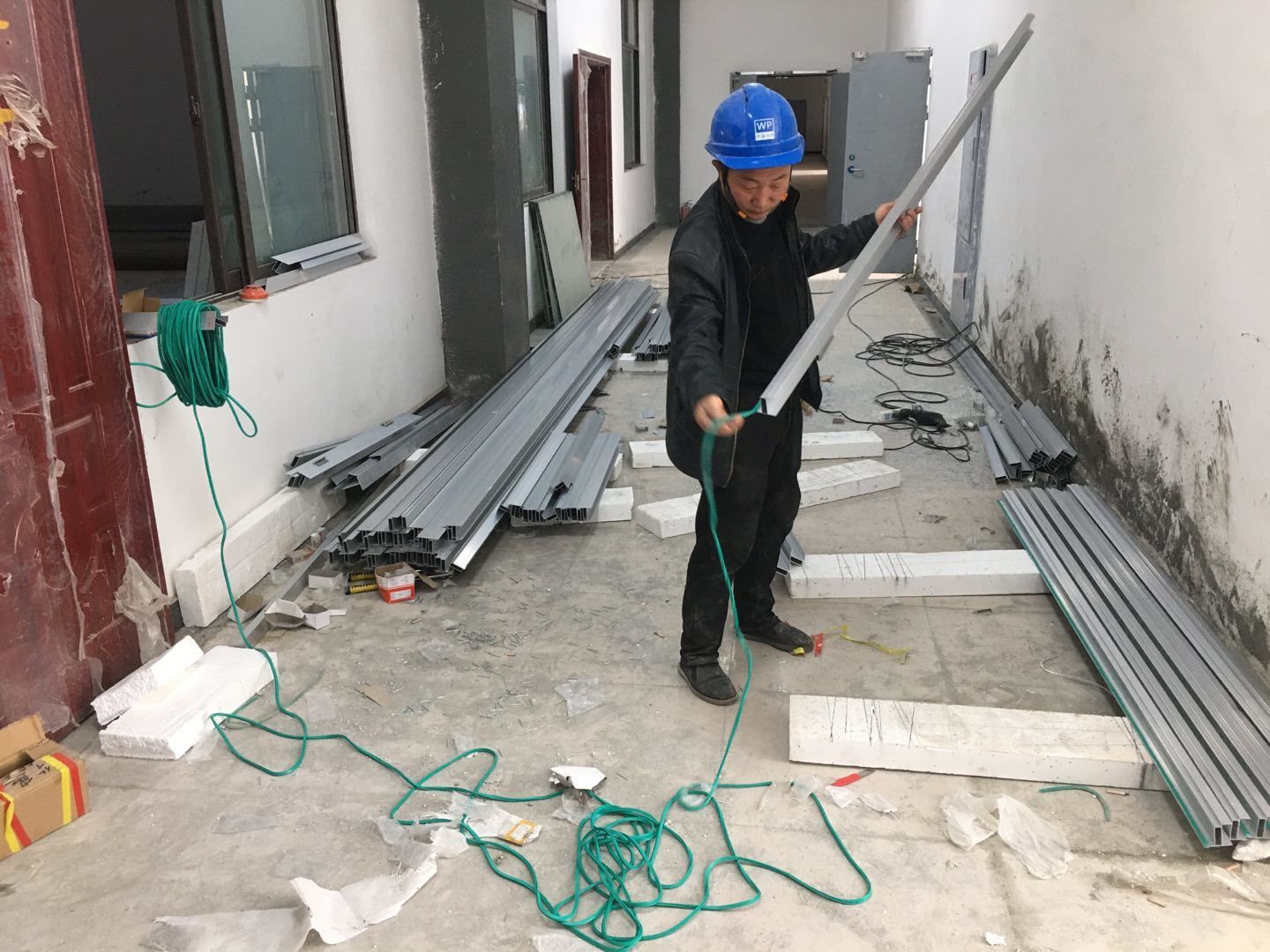

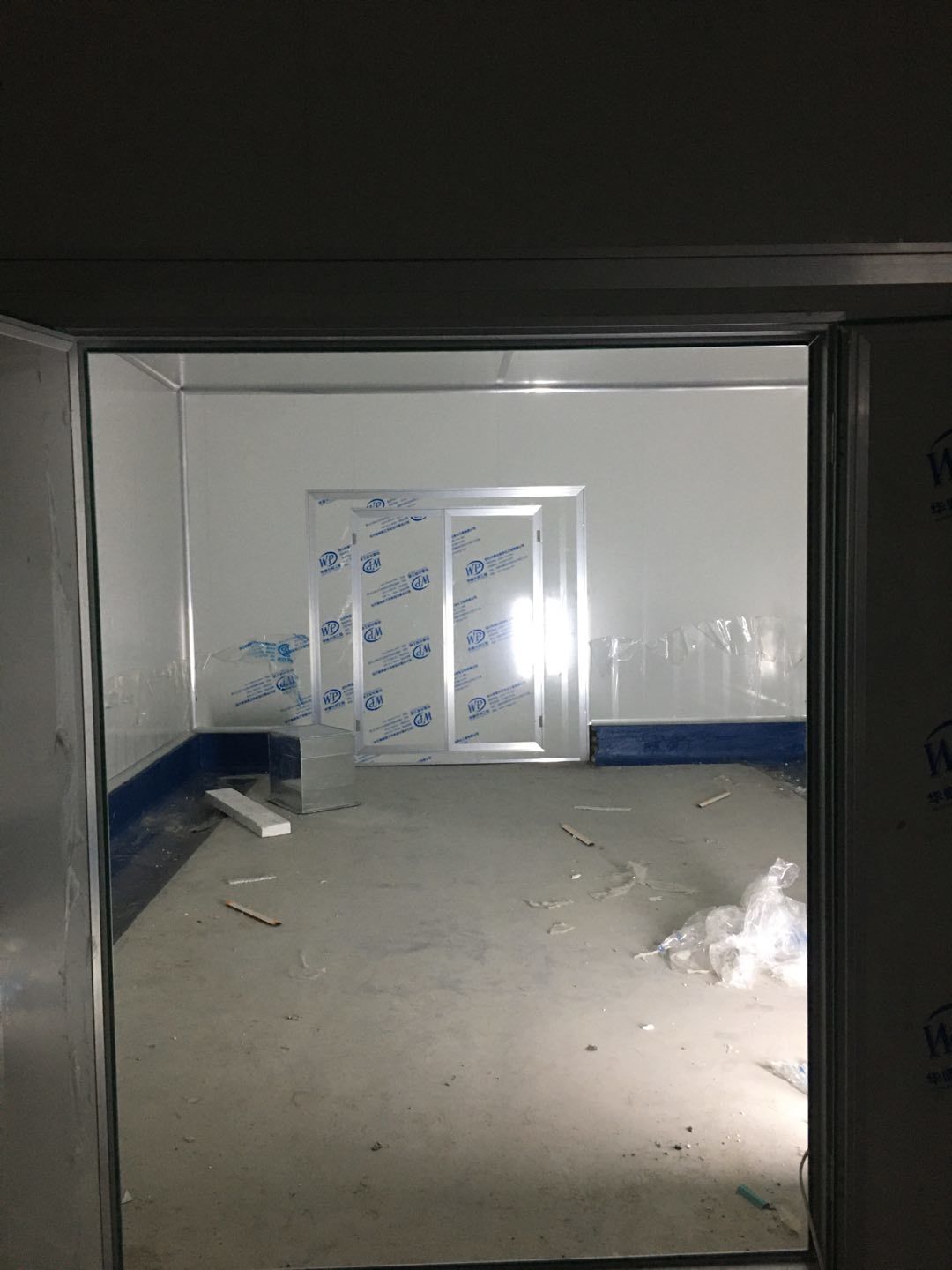

    1.签证彩板内包材库未封顶,门窗已投合,明日开始全面开预留孔2.空调班组风盘丝杆支架固定,管道布置焊接。3.水电班组-灯具安装,配线配管。全部灯具安装完成。

  • 2021-03-19 11:20:08

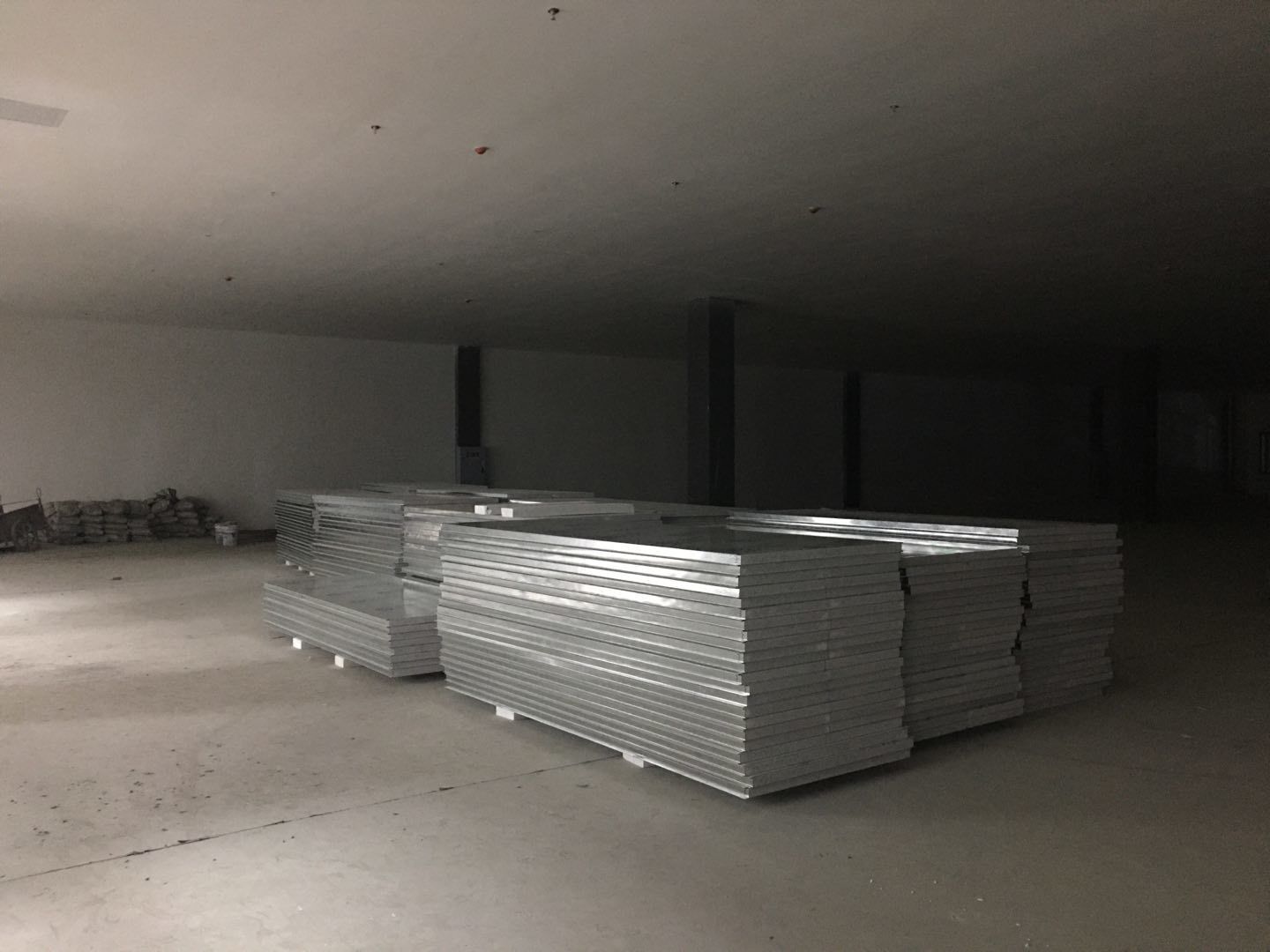

    1:彩板吊顶完成,门板切割门料构件制作90%。

  • 2021-03-19 11:19:28

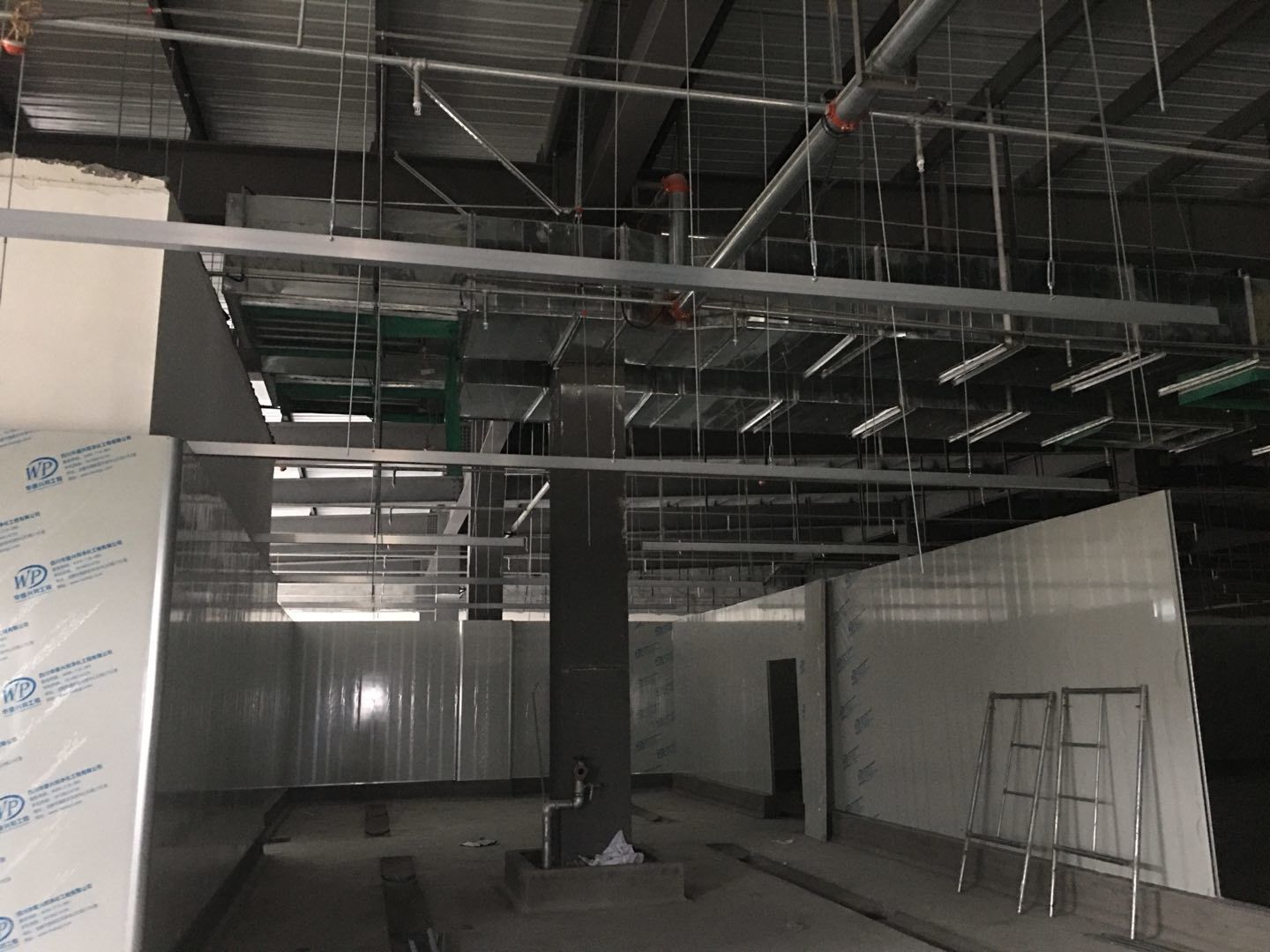

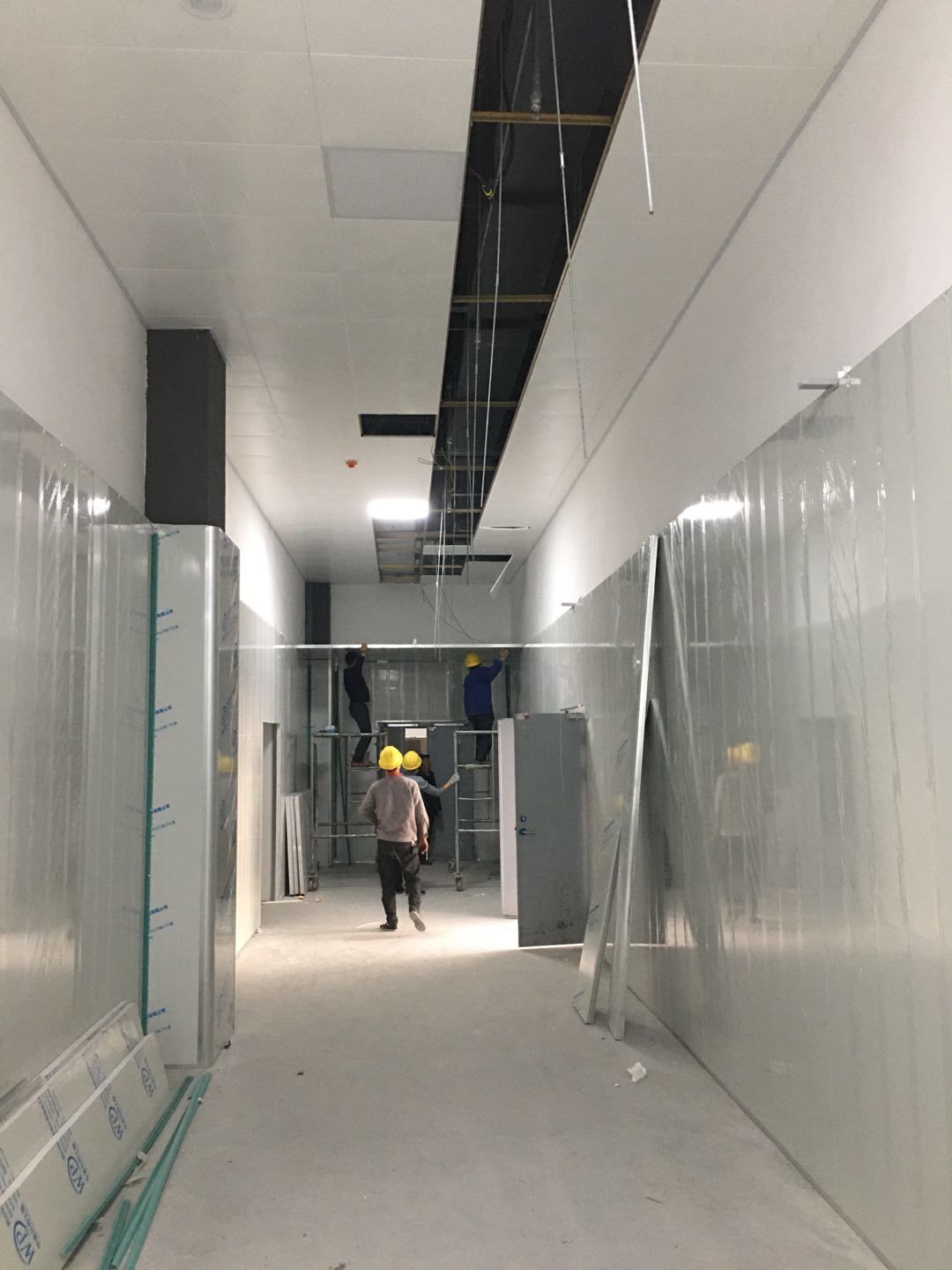

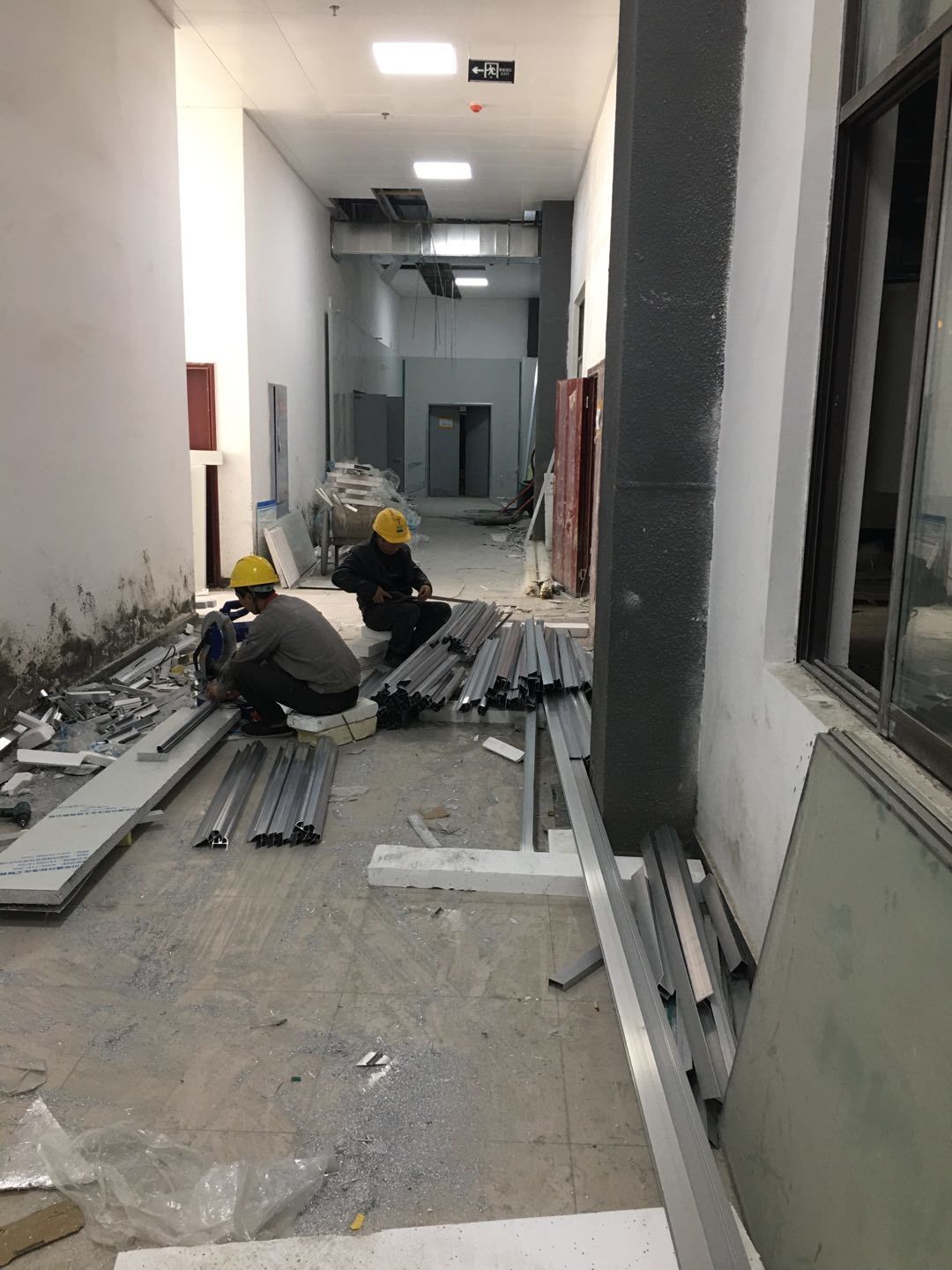

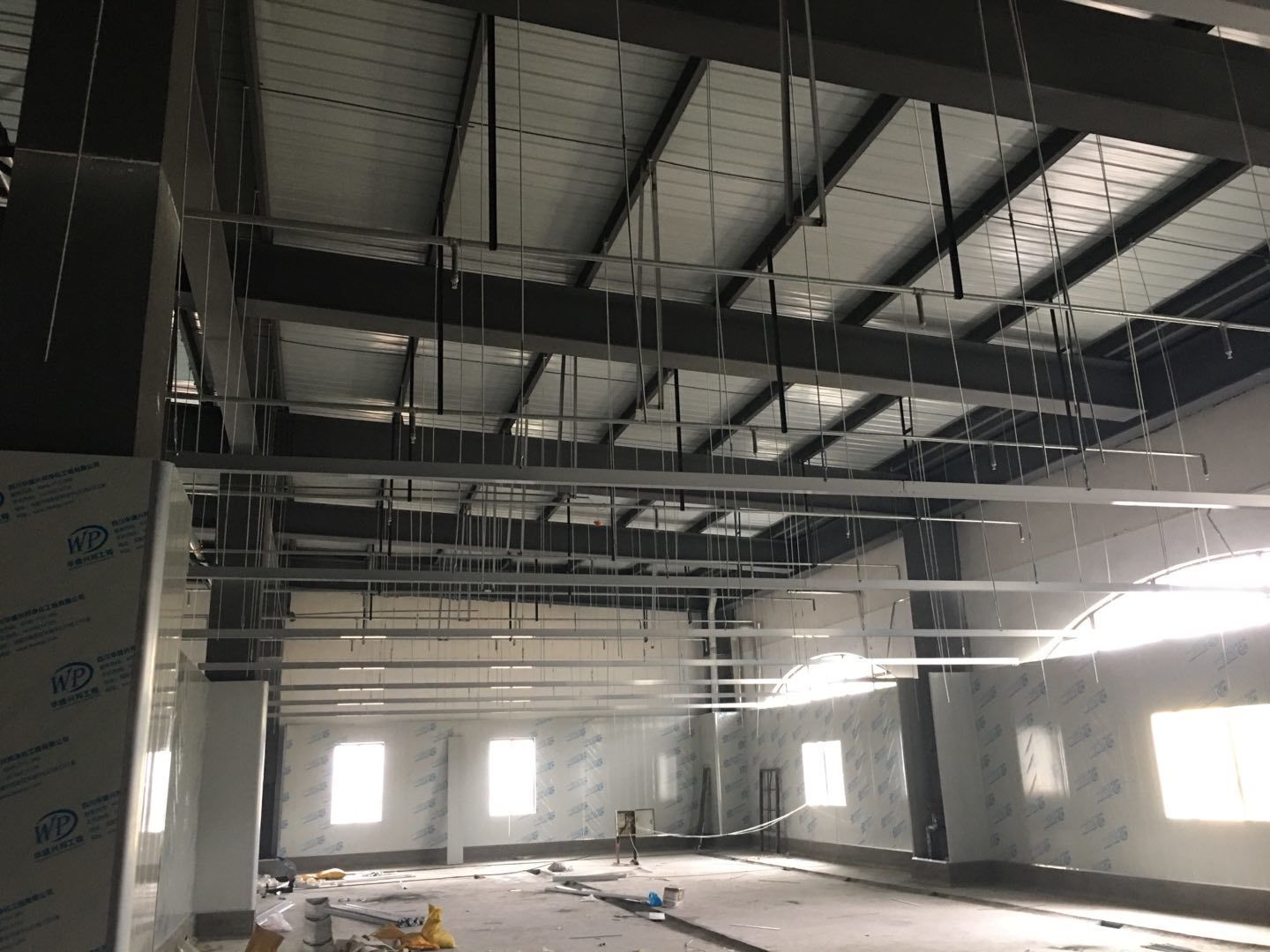

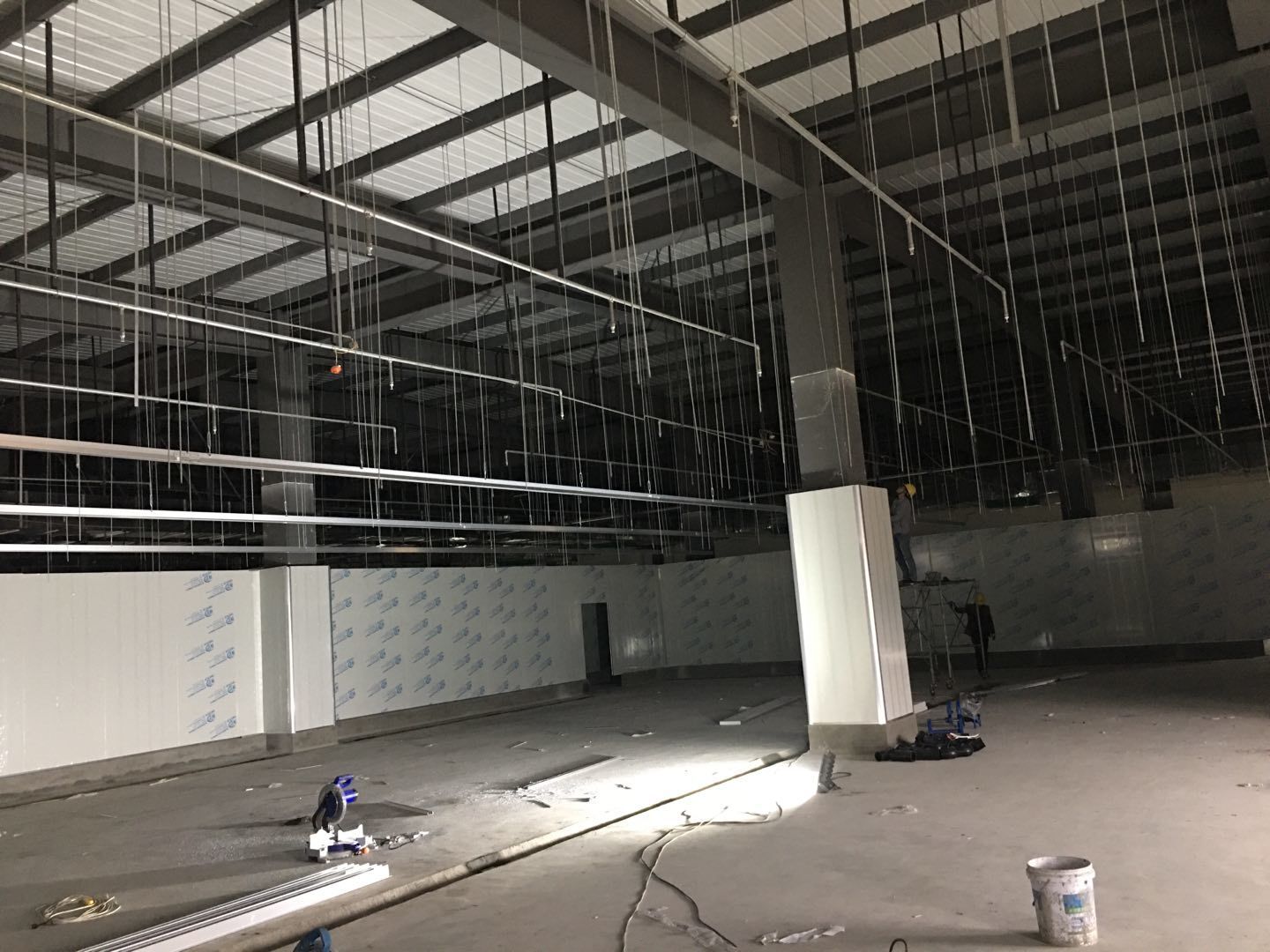

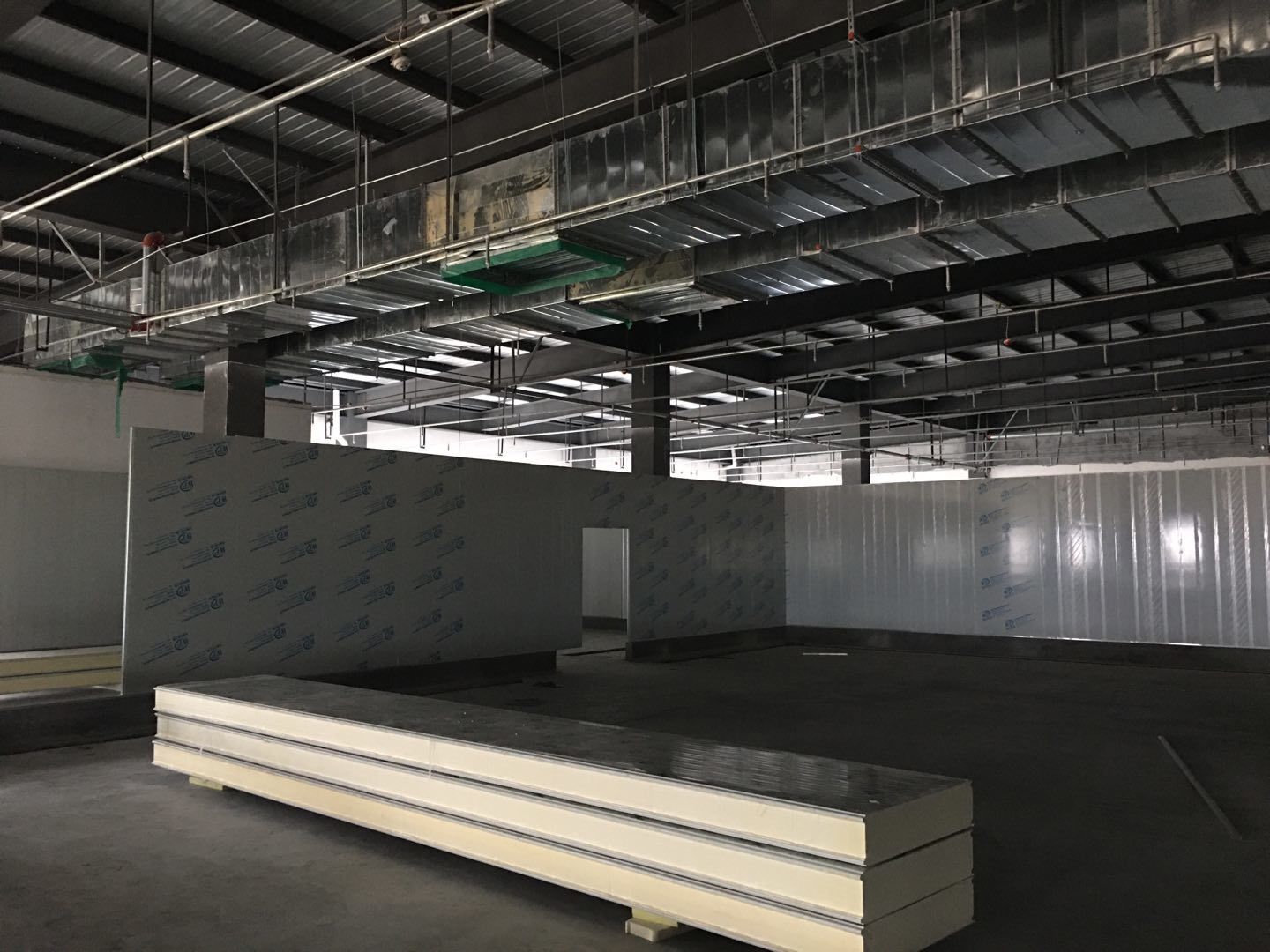

    1:彩板吊顶全部门框扣料完成,门板构件同步制作中。收尾工作分区域暂进行配合地坪施工。2:空调班组~风管合缝完成,完成材料转运至二楼,主机设备到场卸装。3:水电班组-控制线配线完成80%,楼顶配管20%左右。

  • 2021-03-06 10:14:07

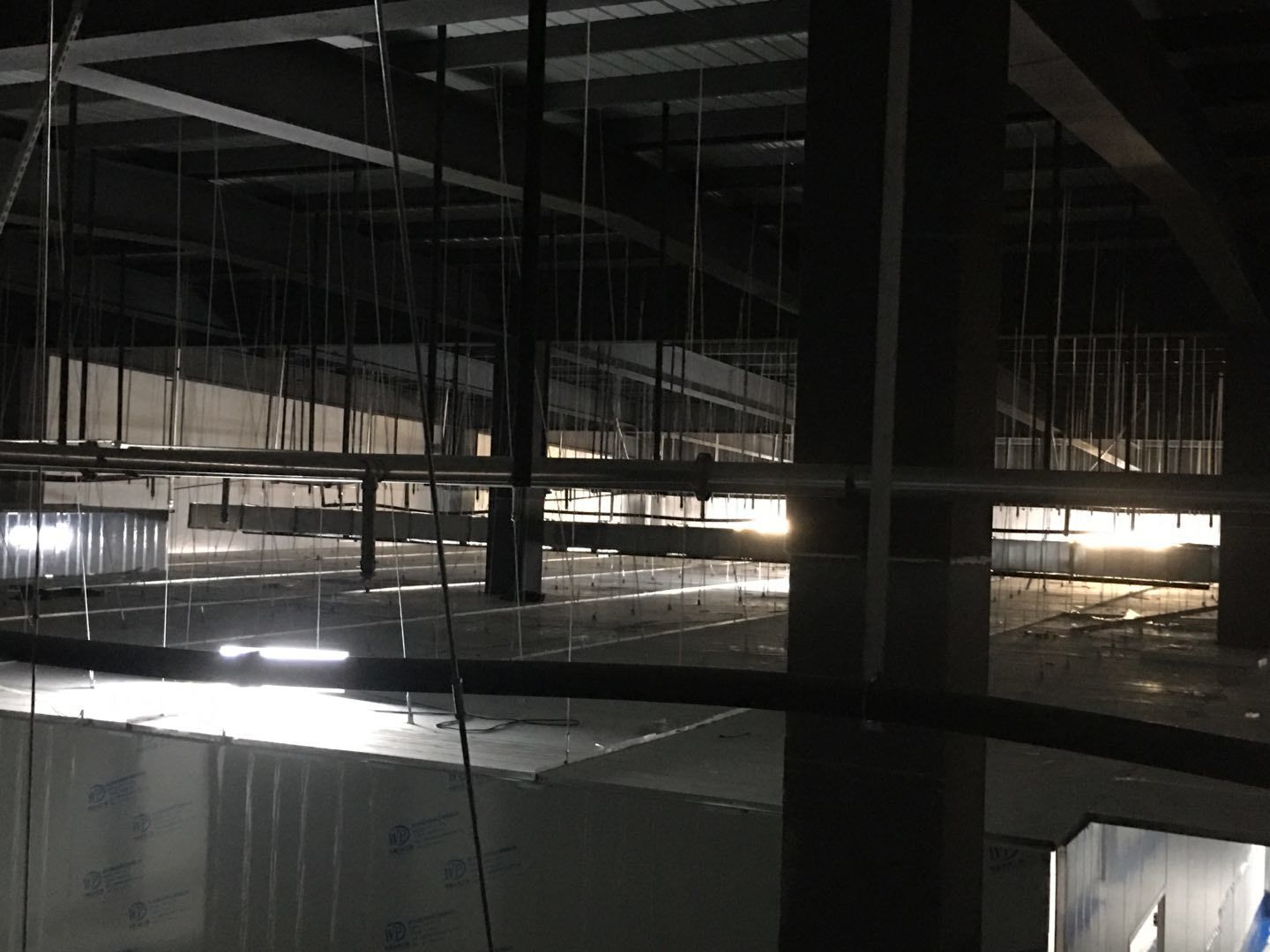

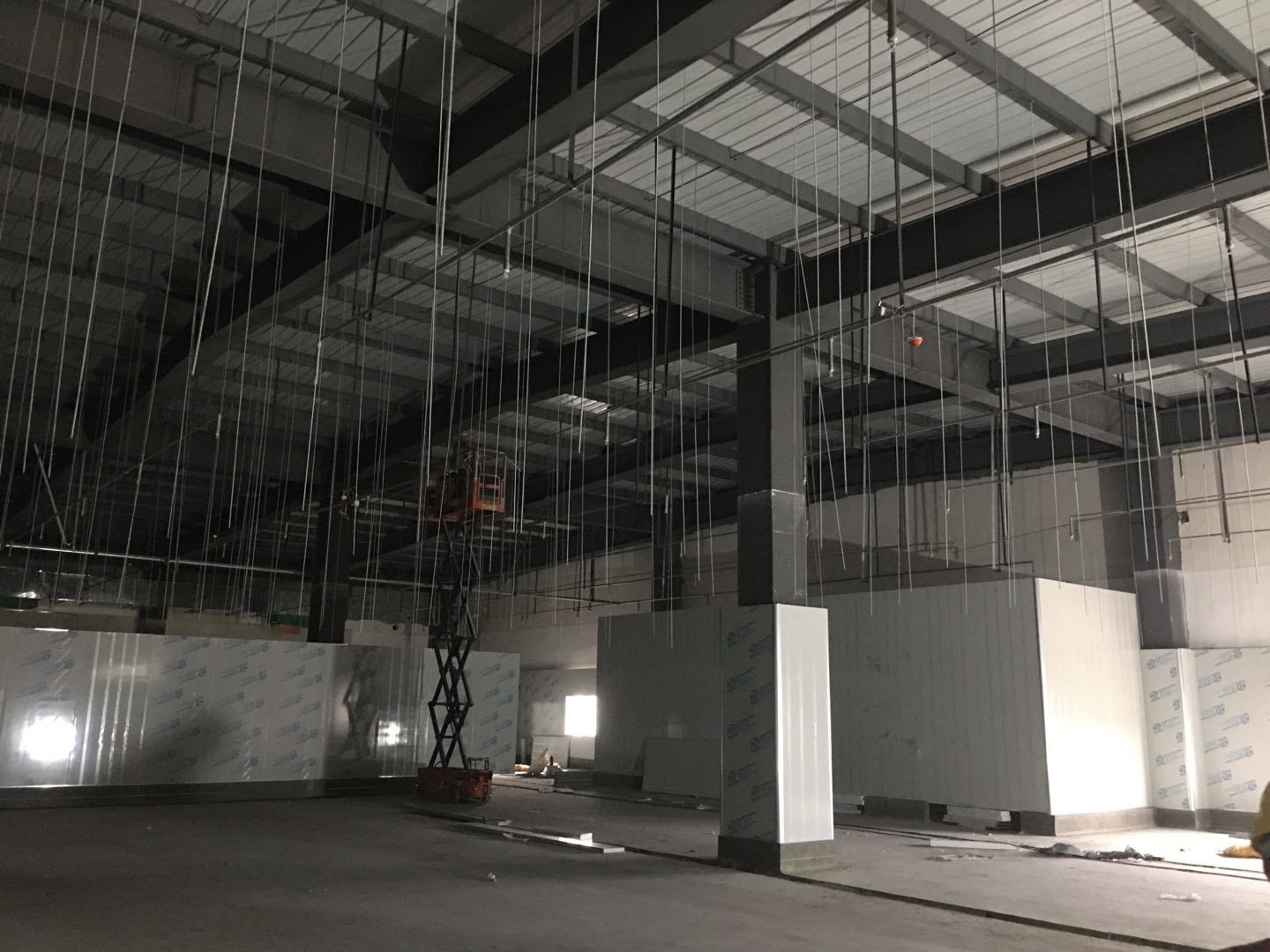

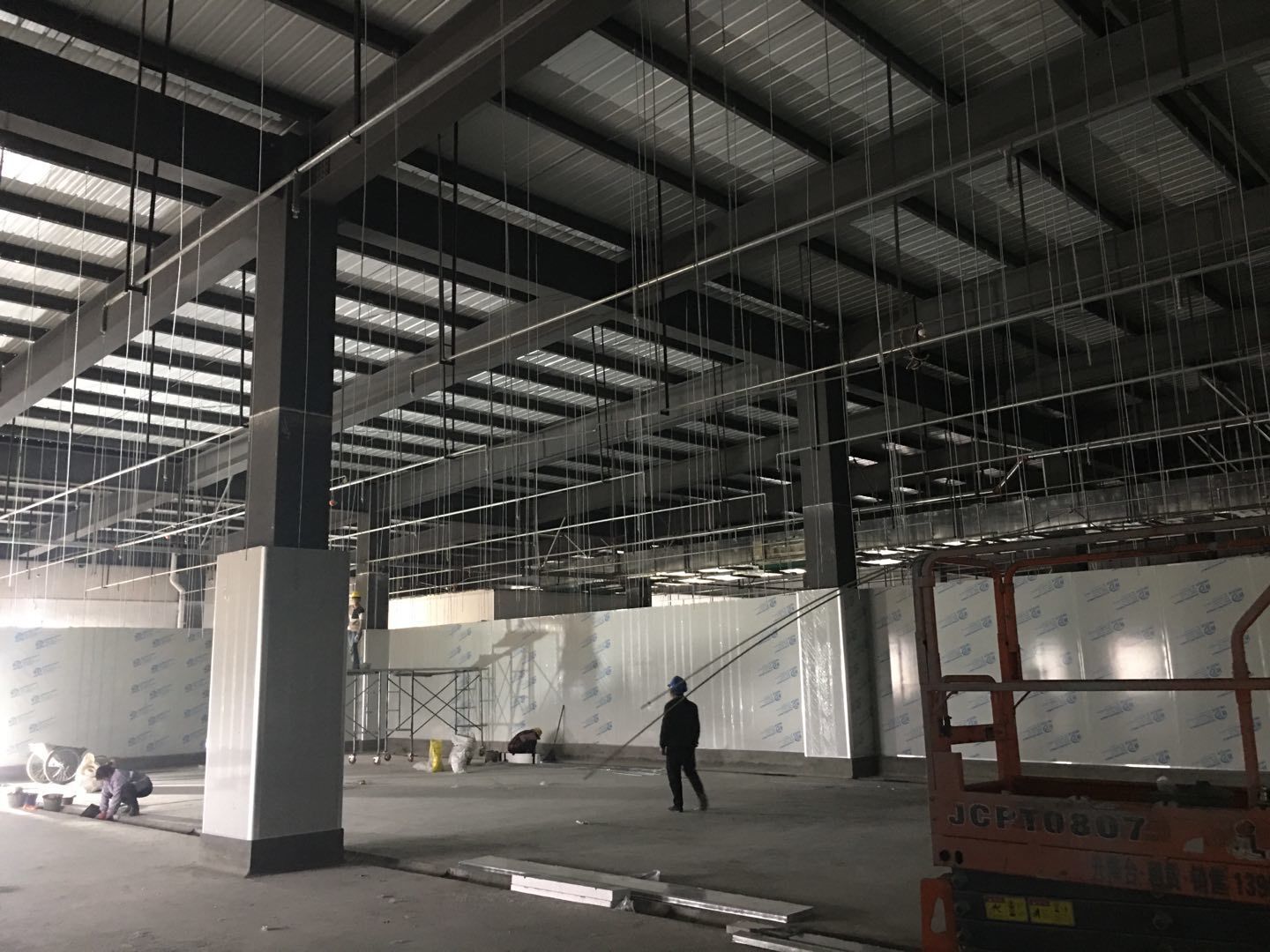

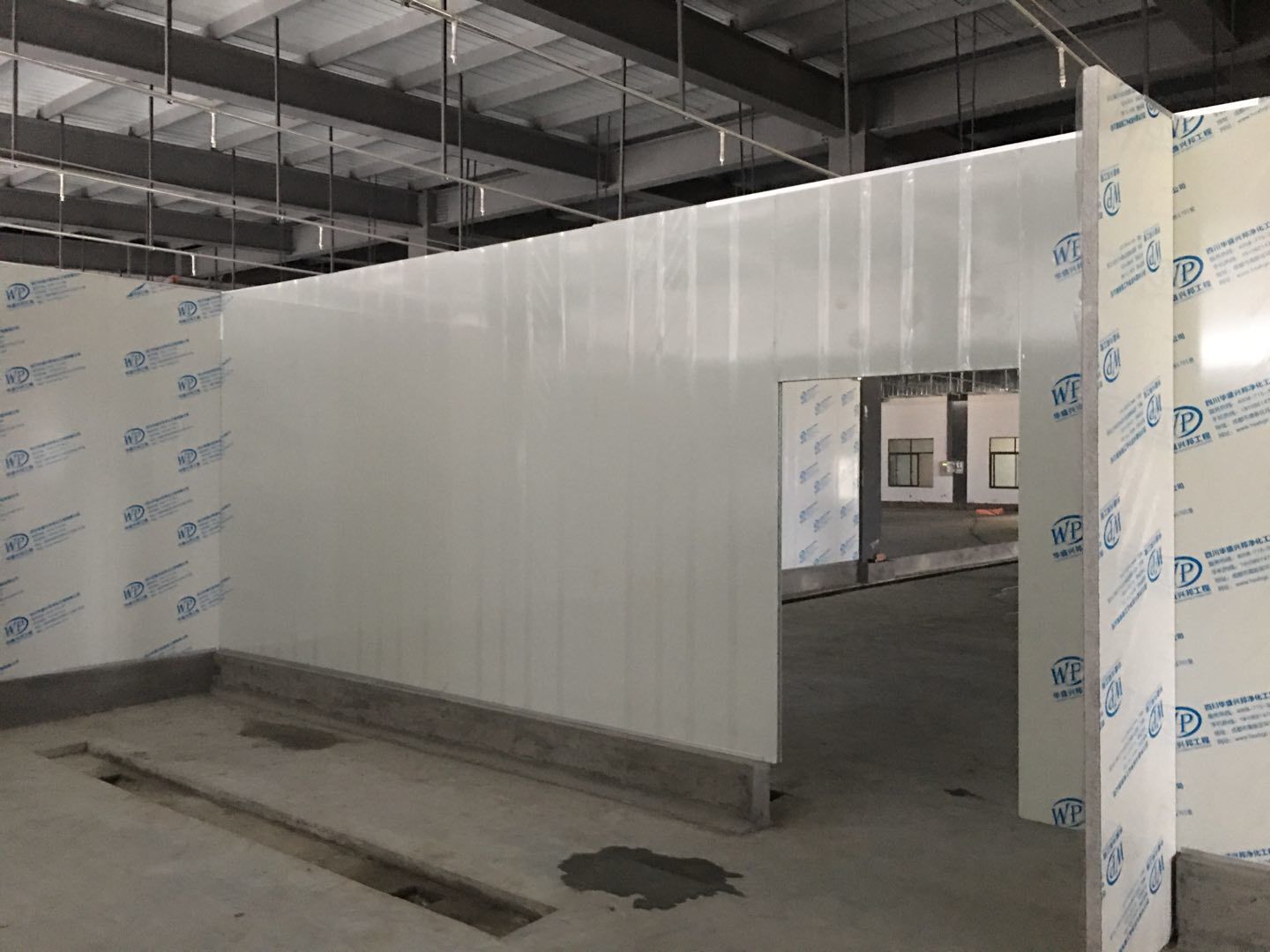

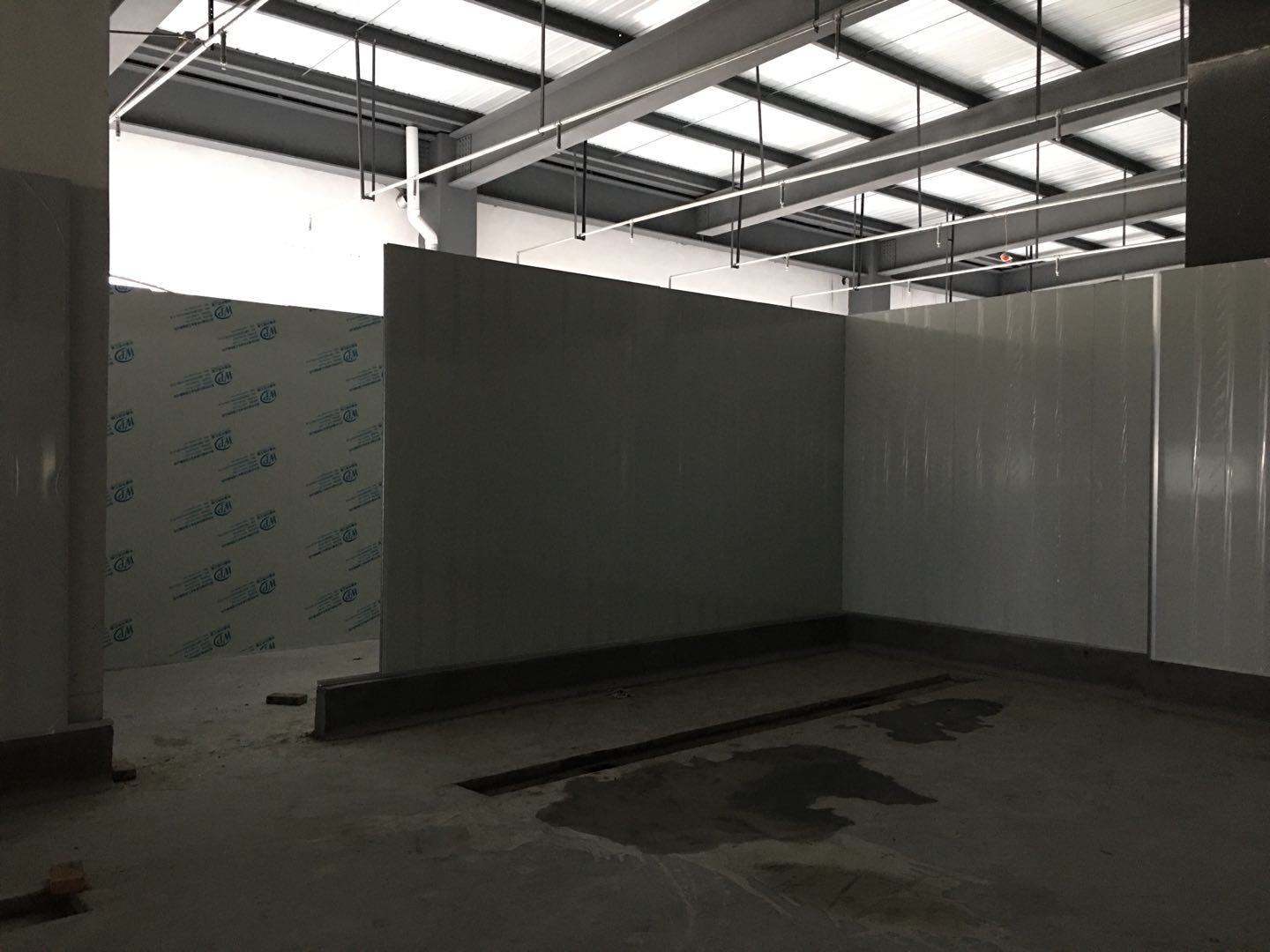

    1:泡制车间T型铝挂设完成2:前处理区丝杆挂设完毕,整体进度约为65%。3:隔墙通道门洞包饰处理进度较慢,已完成约25%

  • 2021-03-06 10:12:27

    1:T型铝挂设完成60%,明日开始封顶。2:丝杆挂设整体进度约为70%。3:隔墙通道门洞包饰处理进度较慢,已完成约50%.4:部分材料转运至二楼,板材明天开始往二楼转运。

  • 2021-03-06 10:11:20

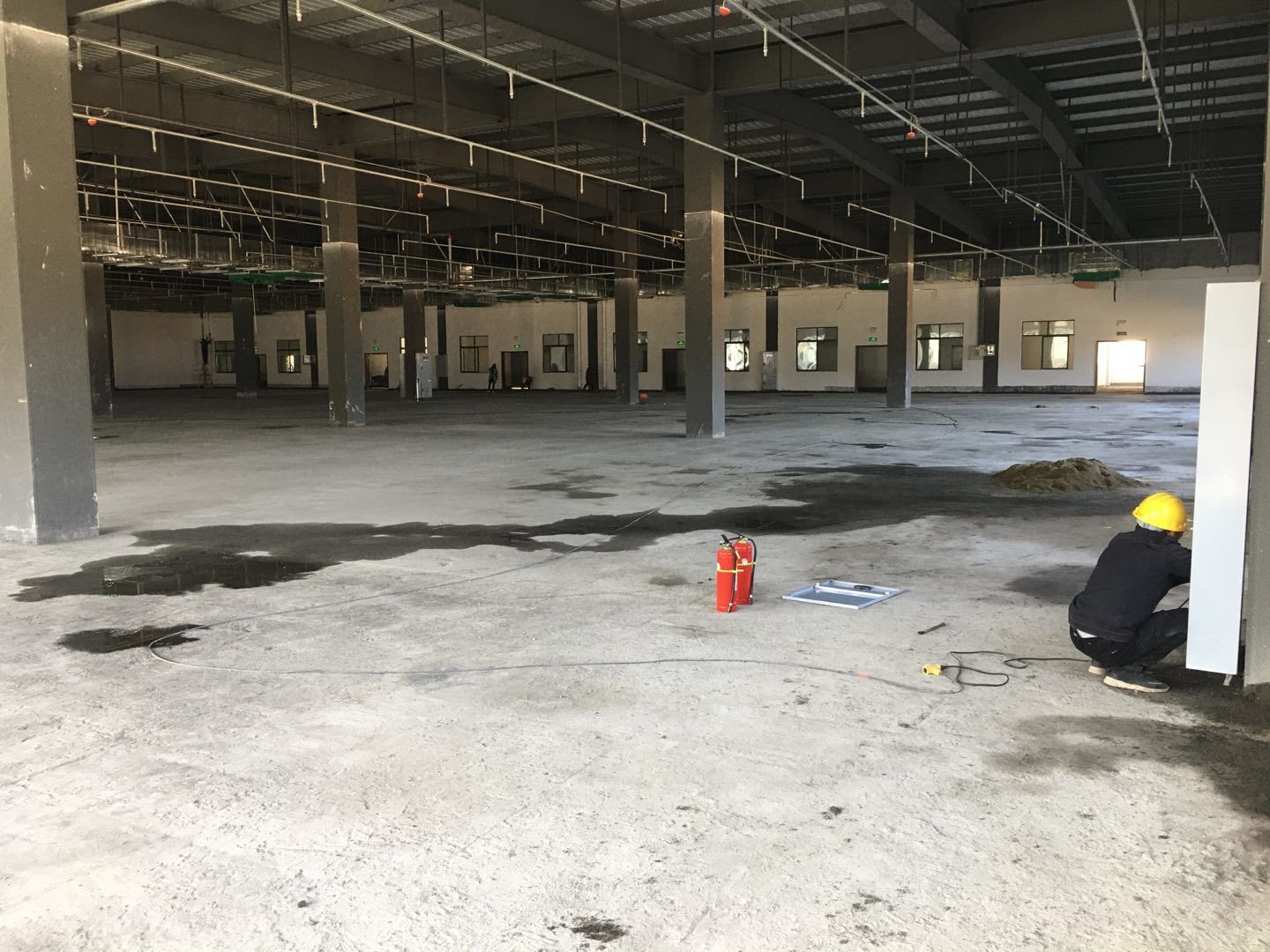

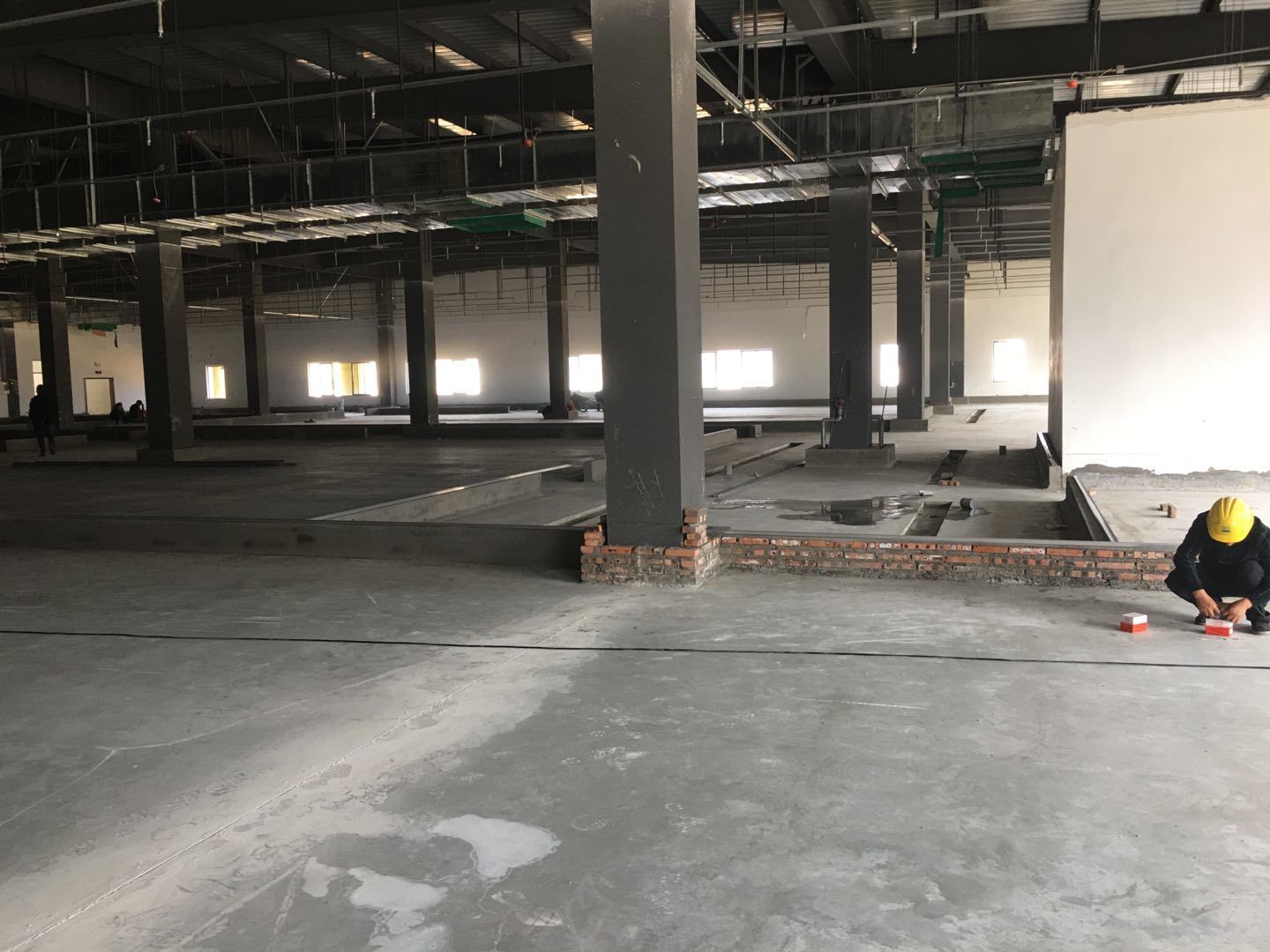

    1、地槽施工,约30%.2、隔断立板3%

  • 2021-03-06 10:10:36

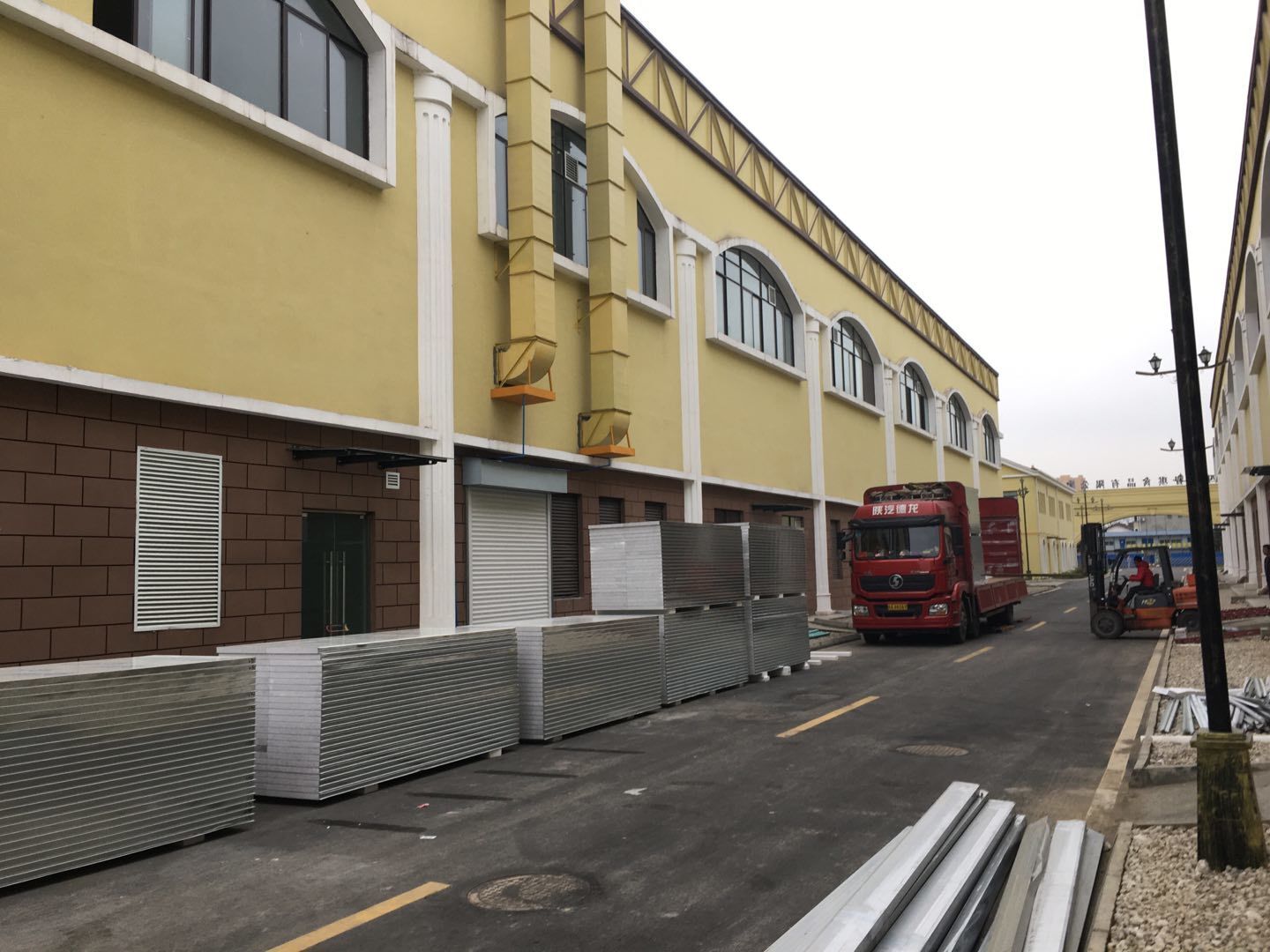

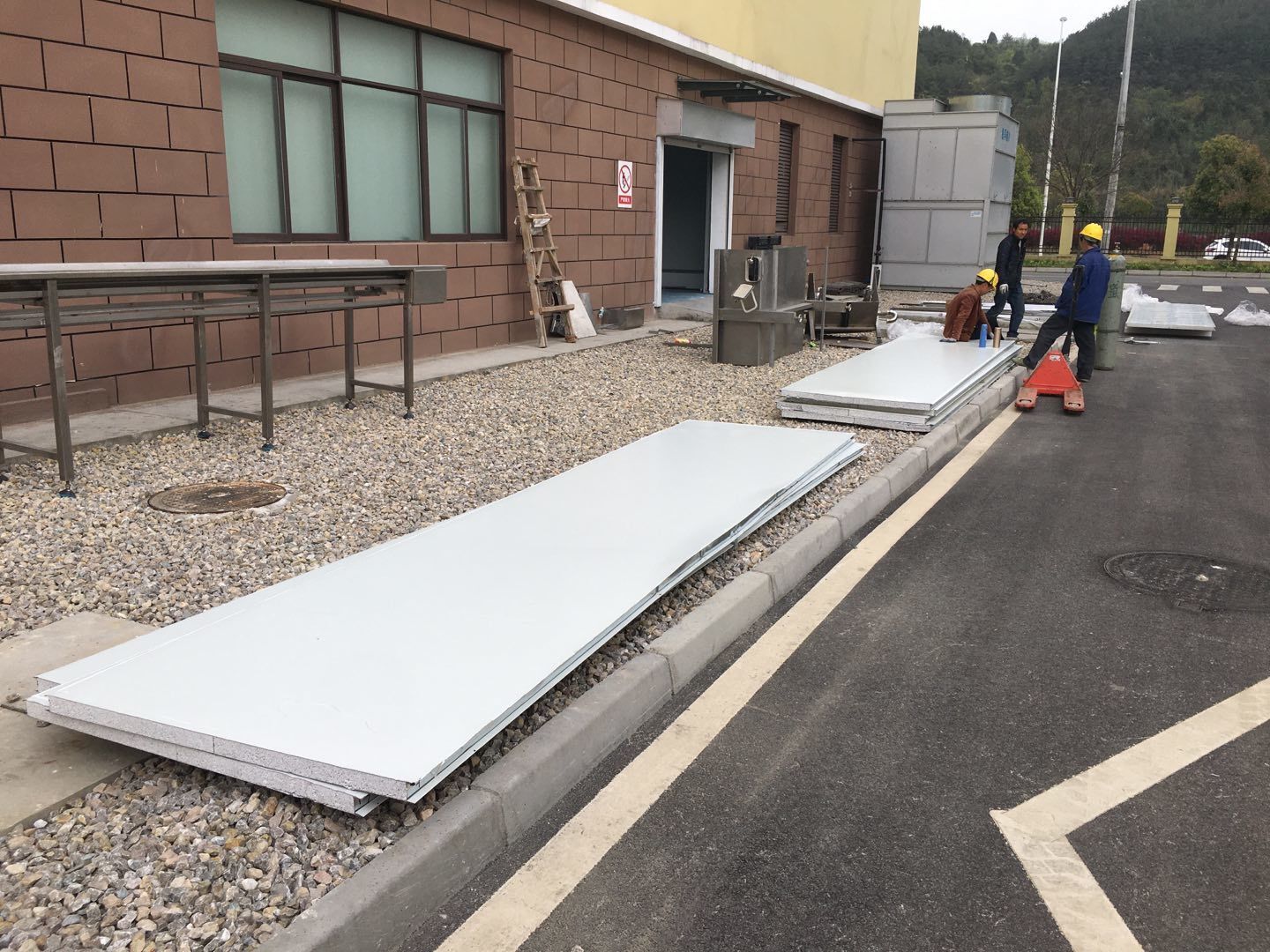

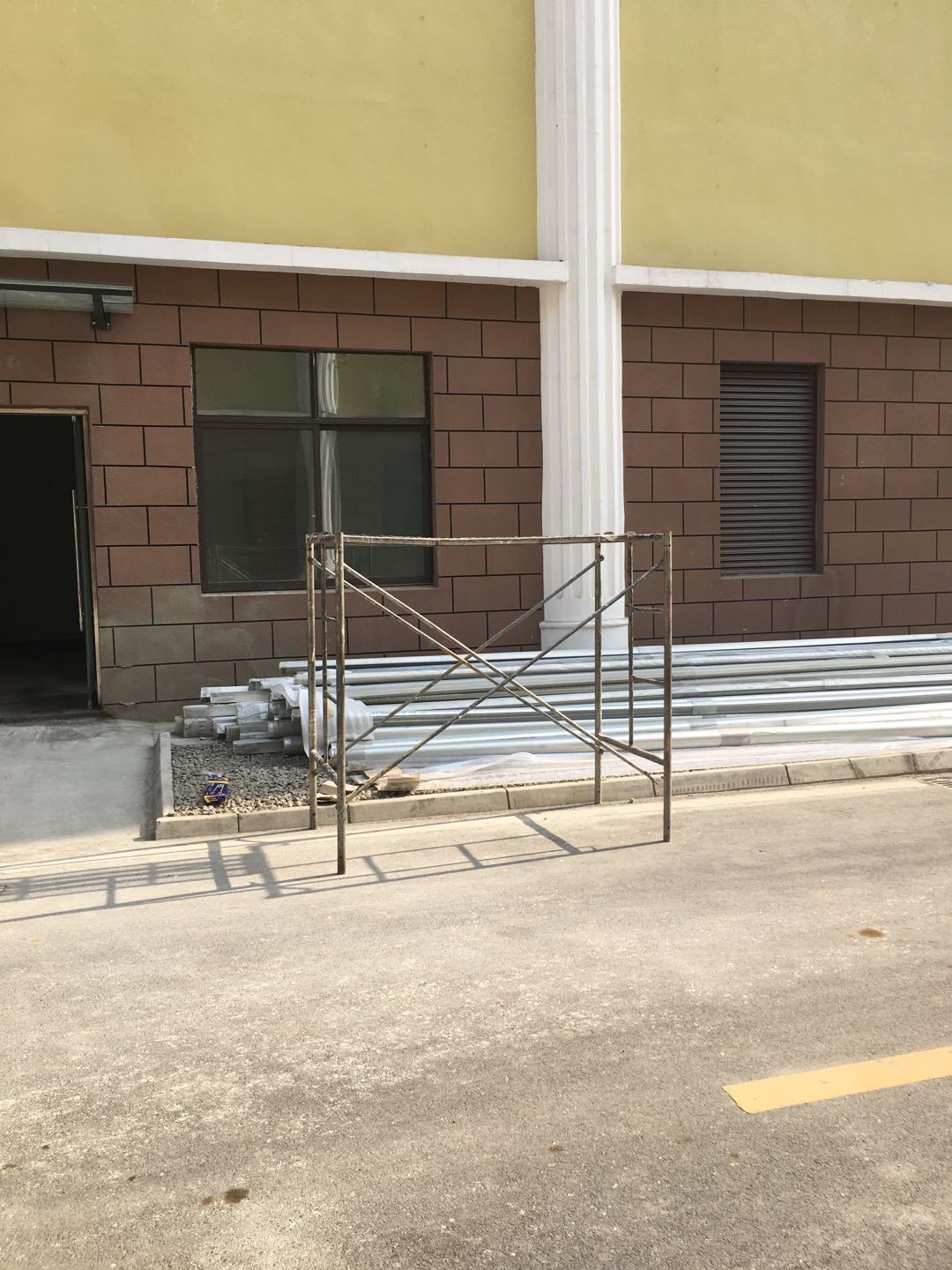

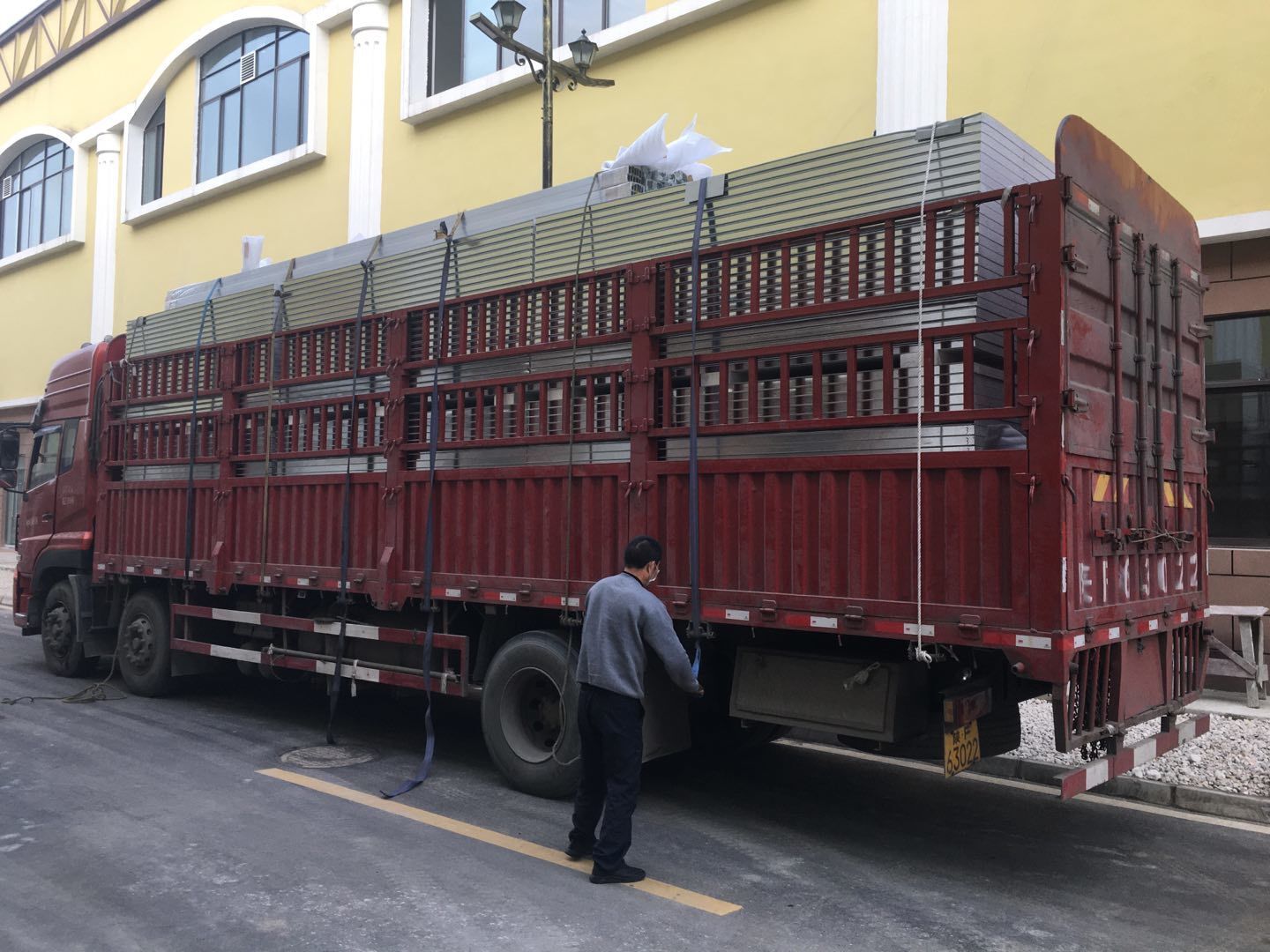

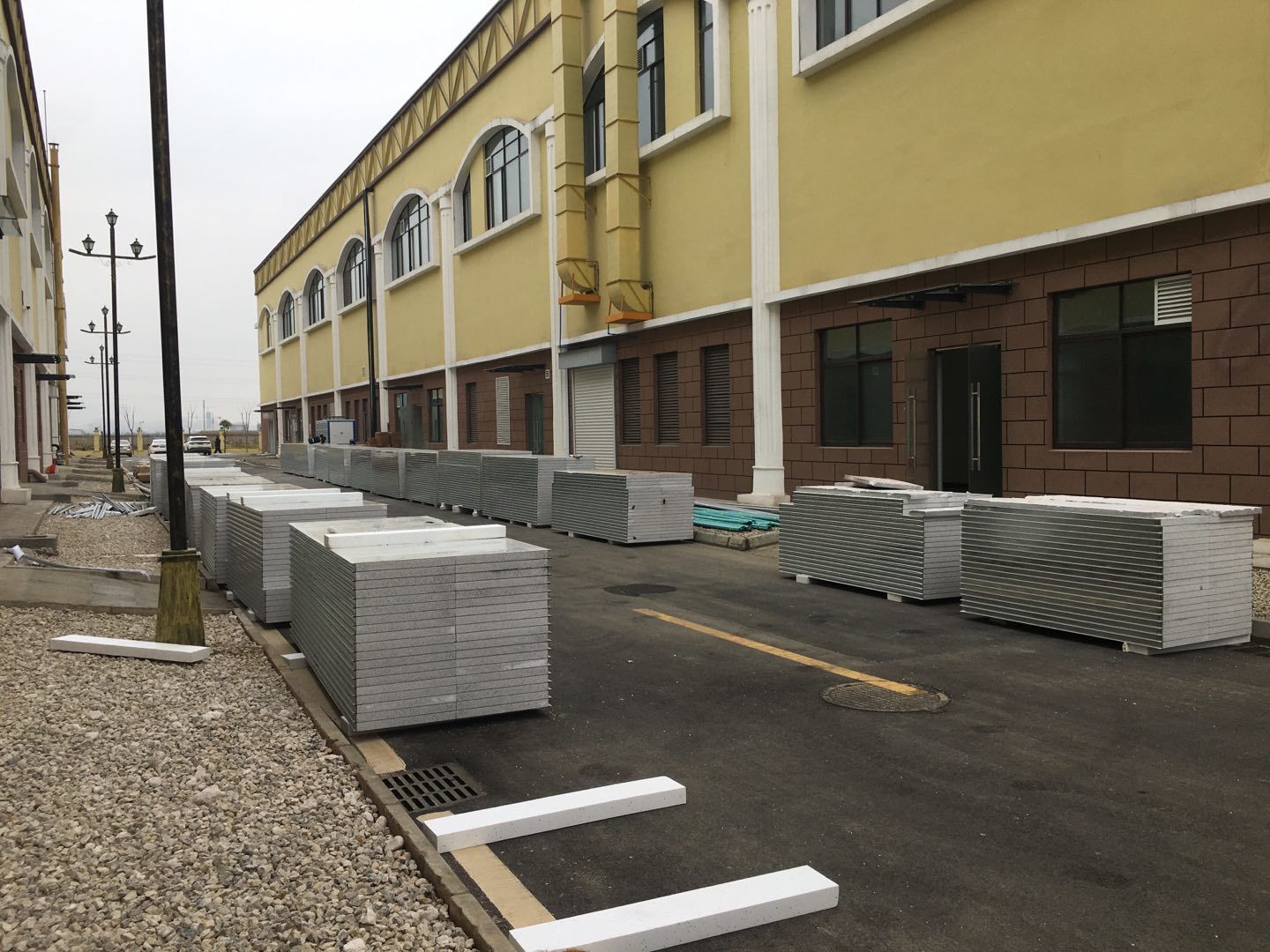

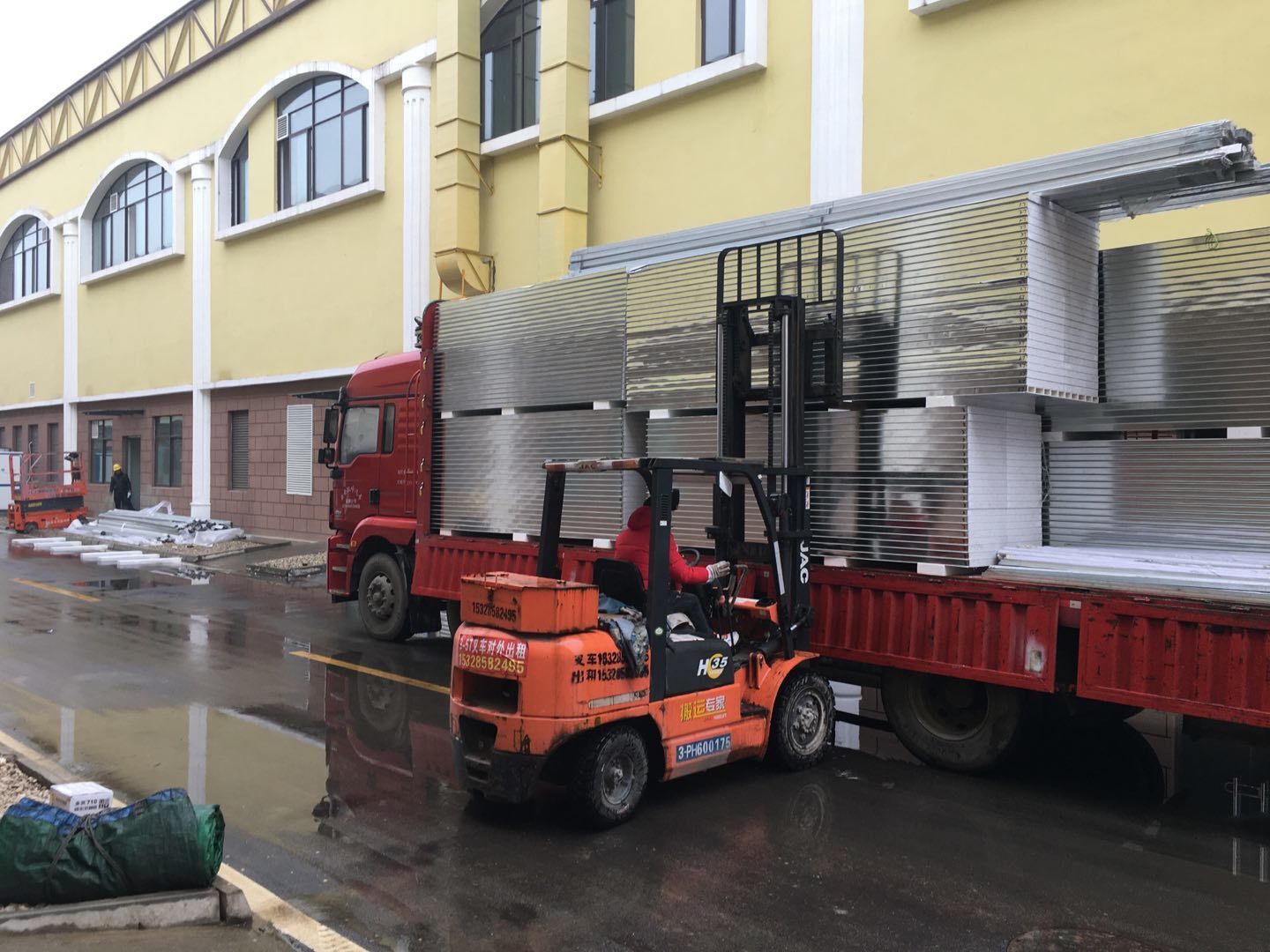

    1、彩钢人员到场,技术交底,安全培训;2、材料转运;3、地槽施工。

  • 2021-01-29 17:35:45

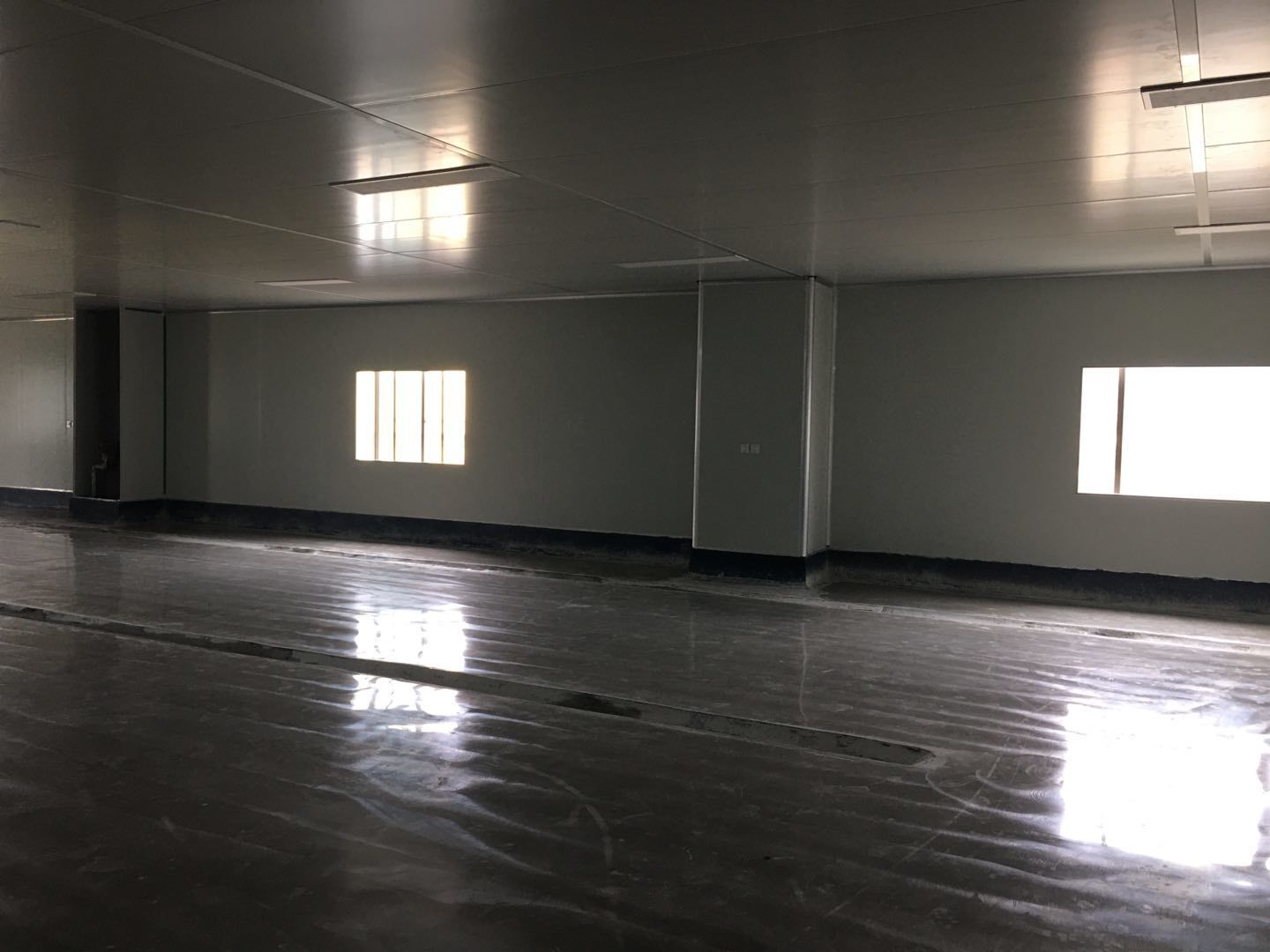

    第一批次板材,垫层施工完毕,墙体隔断基本成型,预计干两天后开始四周挡水墙施工和地坪施工。

  • 2021-01-04 14:59:16

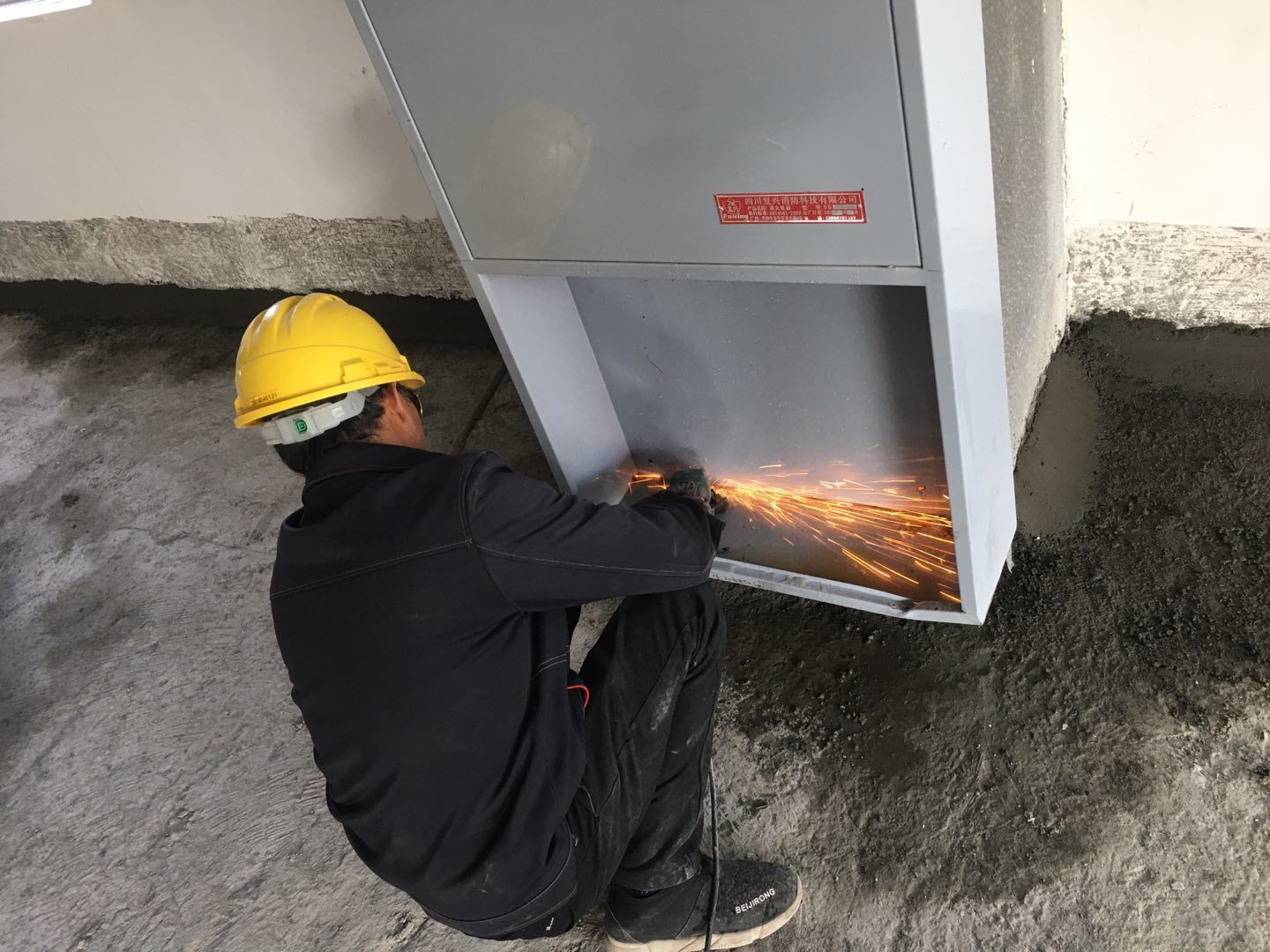

    2楼消防箱拆装回收完成

返回顶部
