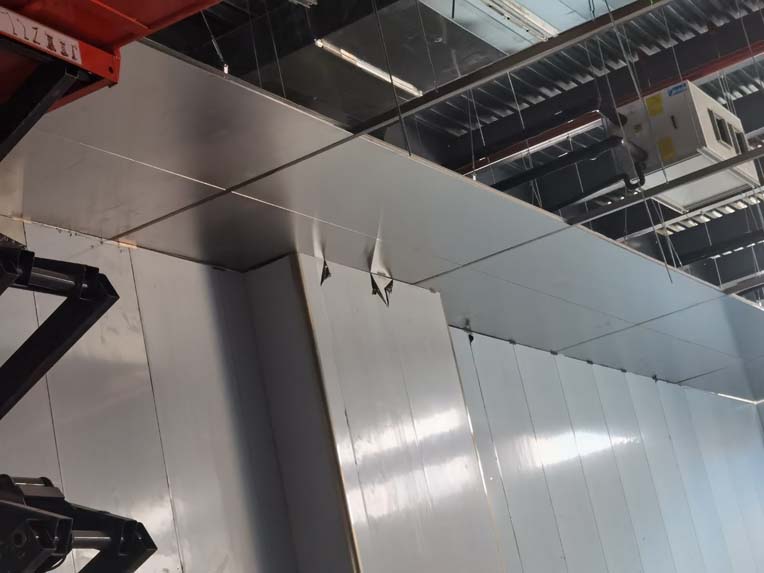

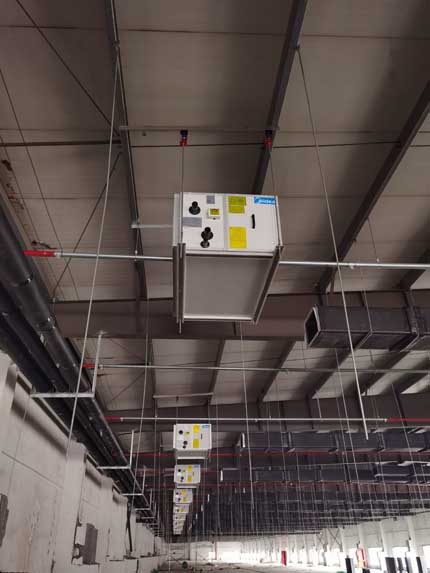

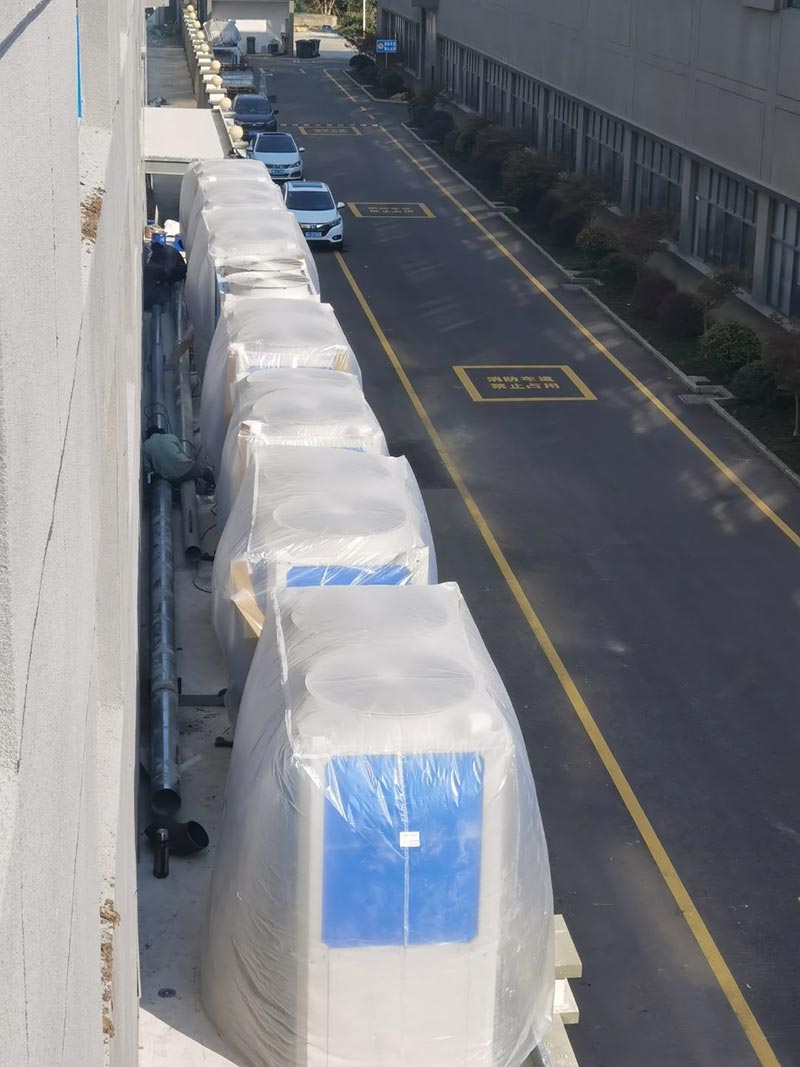

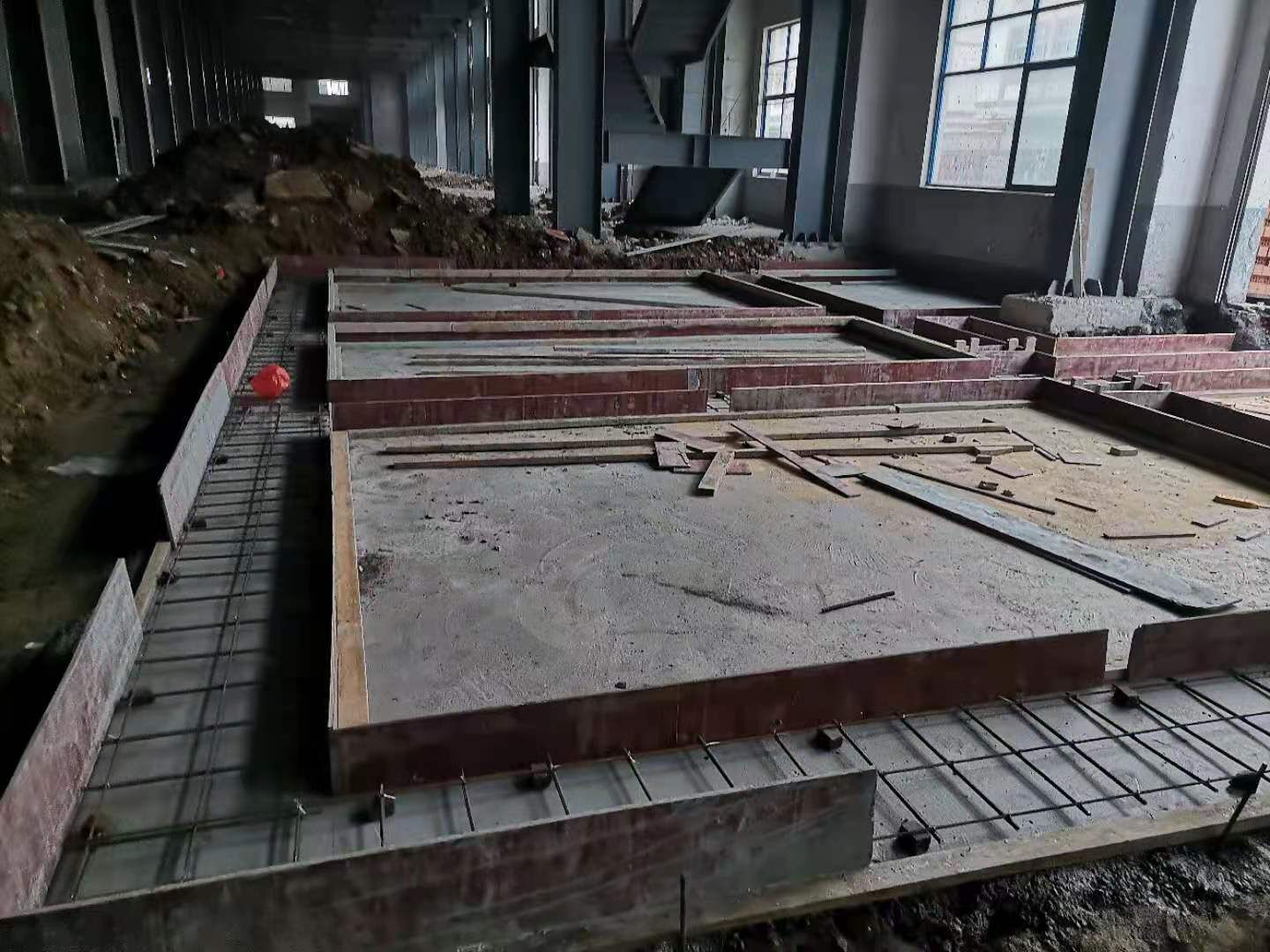

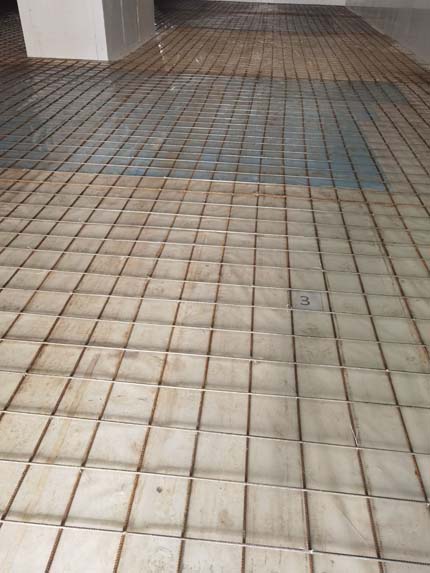

开工日期:2021-06-21

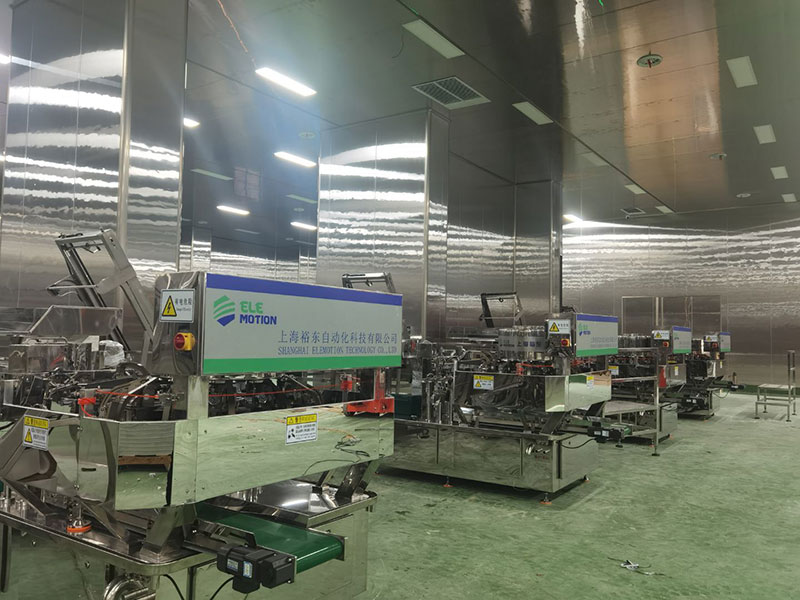

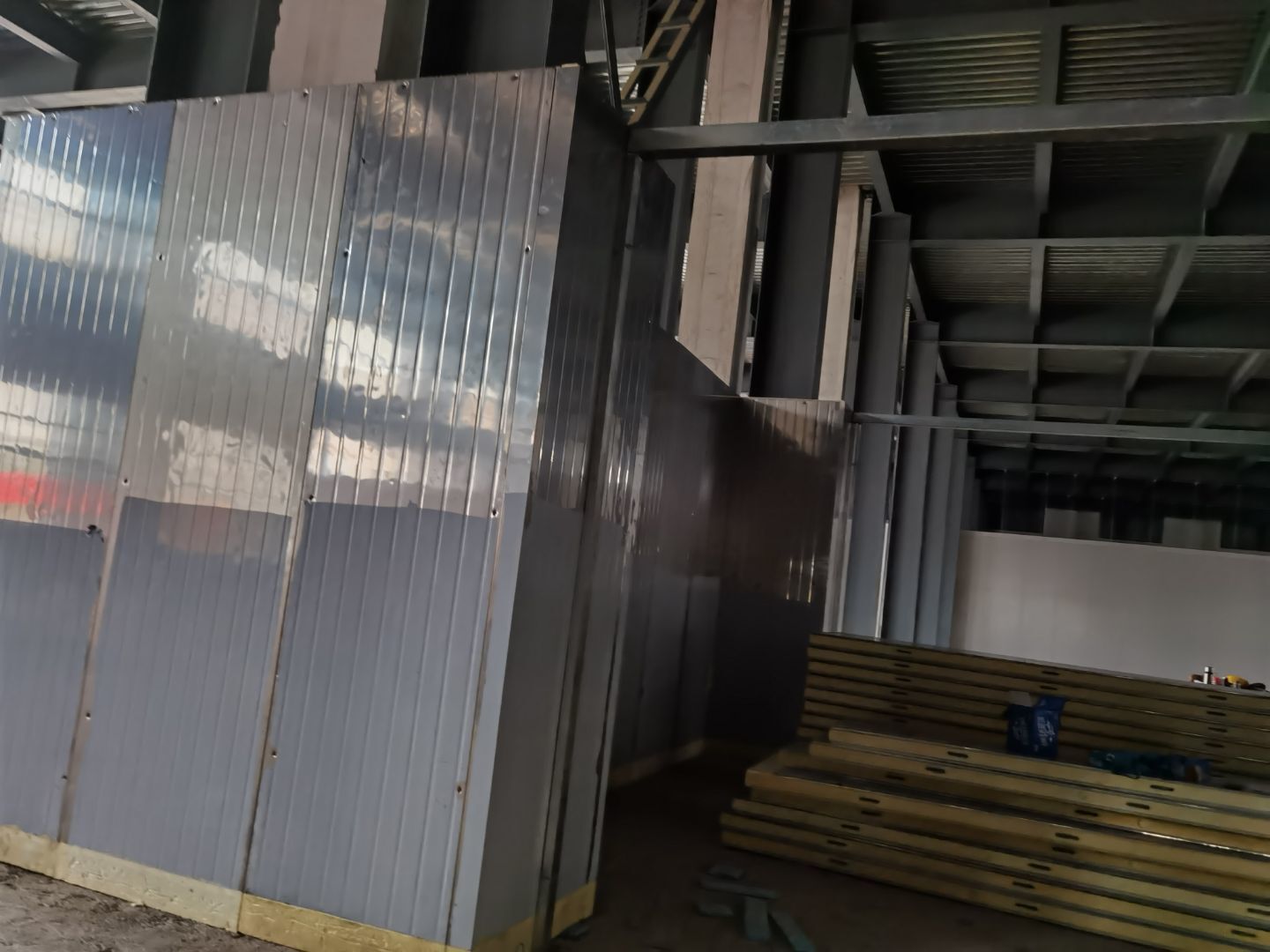

华盛兴邦承接江苏啃馋你食品有限公司厂房设计、装修项目,设计装修面积20000万平方米,主要生产肉制品,休闲零食等。

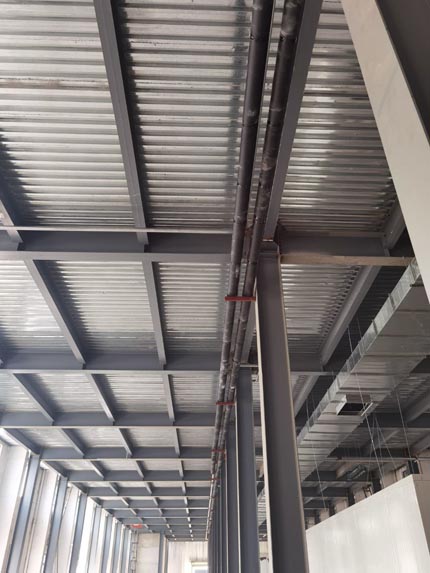

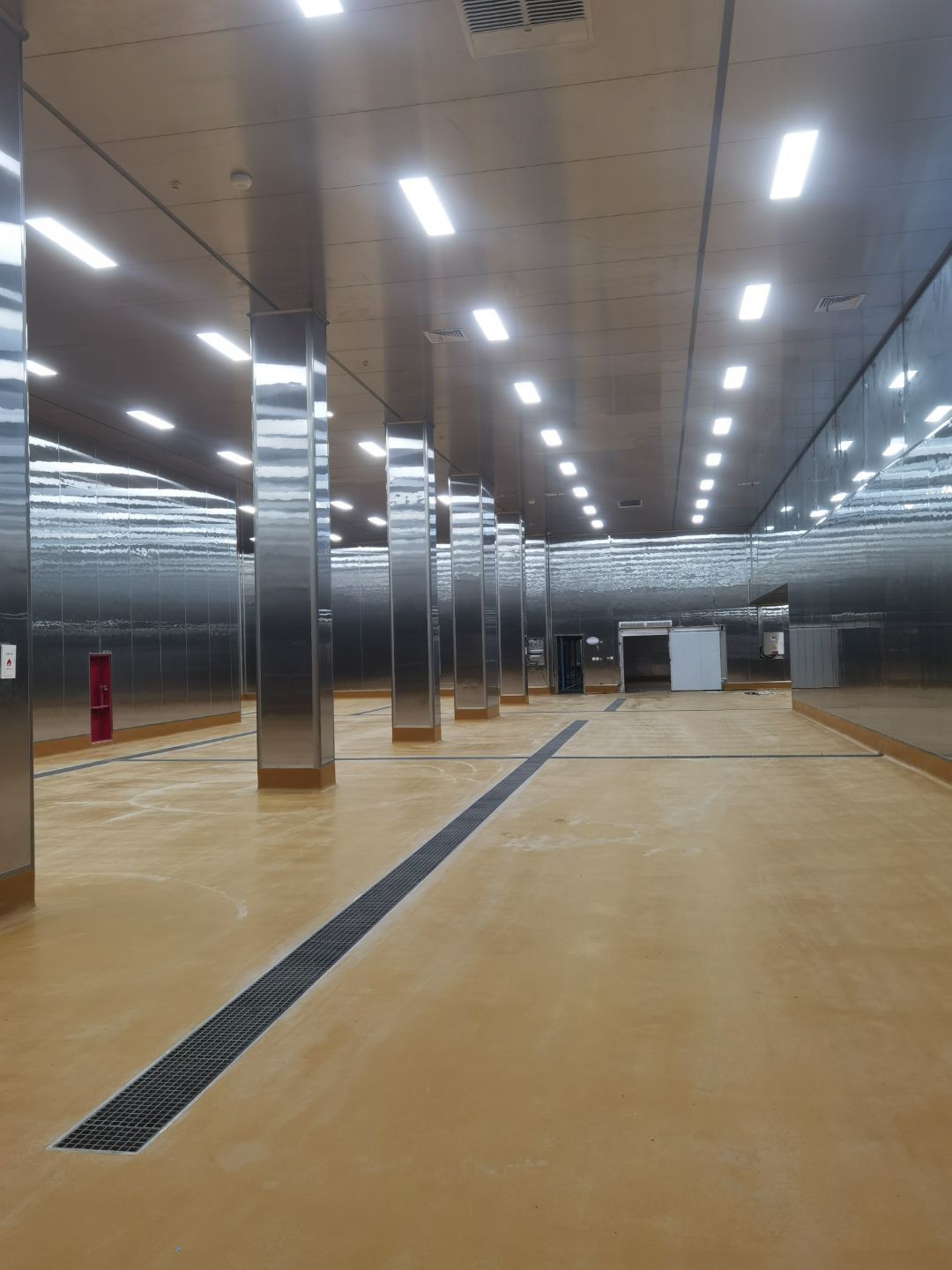

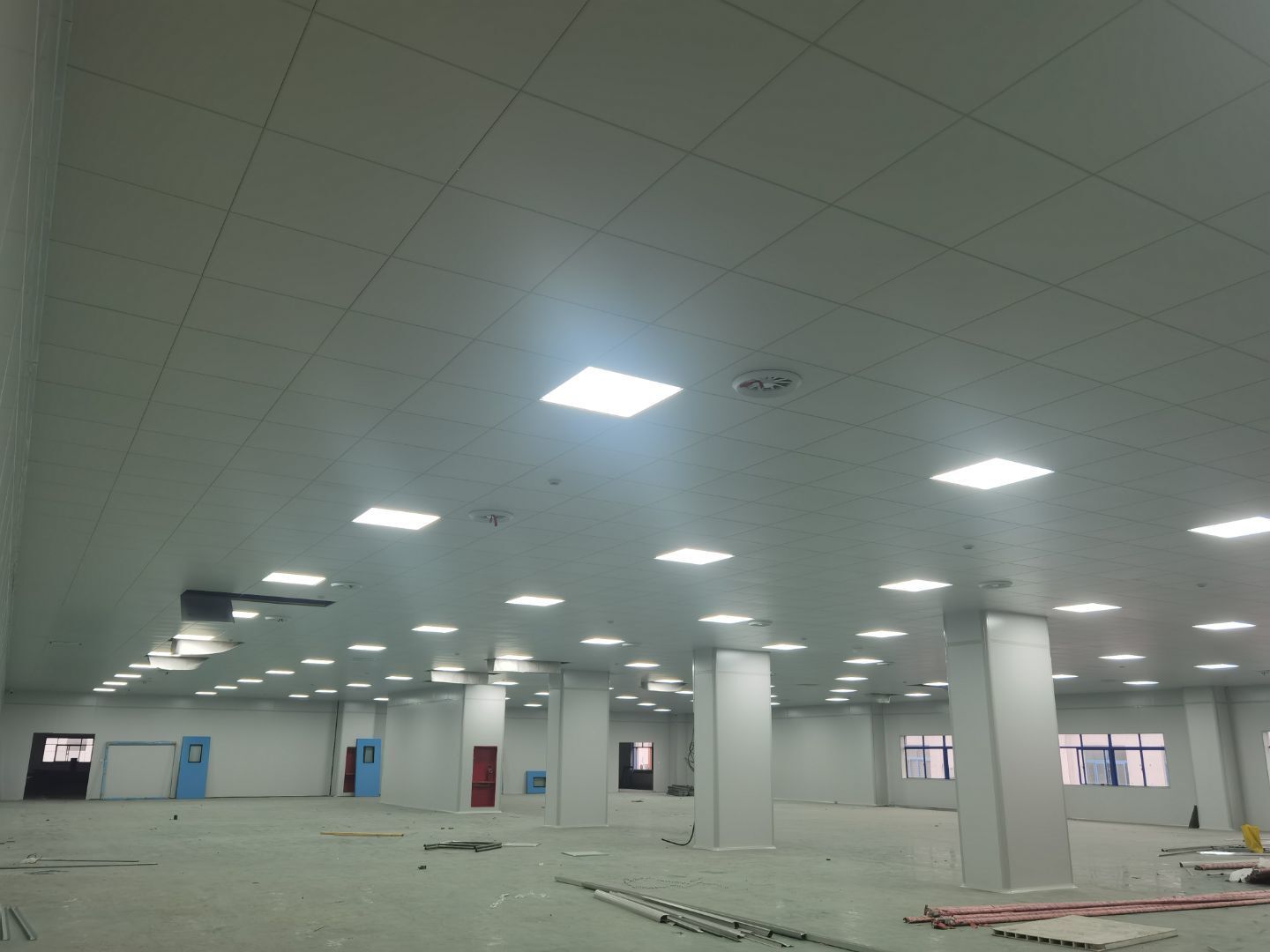

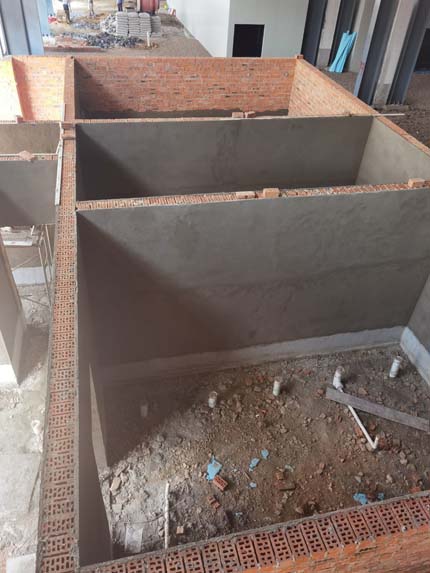

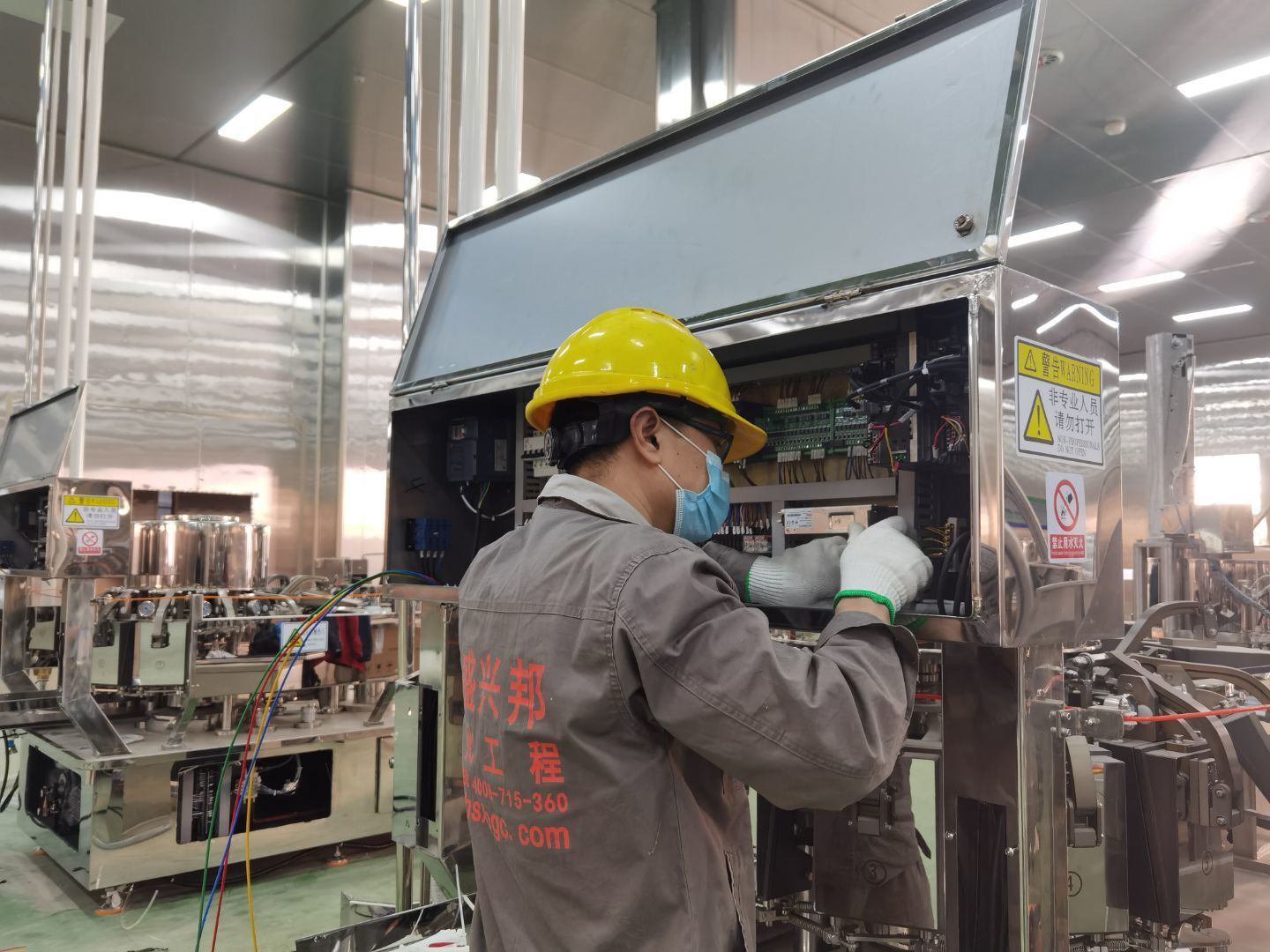

1,动力水电施工 2, 彩板收尾 3,设备厂家进场安装及调试 4,压空管道施工 5,制氮管道安装 6,二层铝扣板安装 7,制氮机调试完成 8,消火栓门框安装 9,蒸汽管道保温 10,土建施工

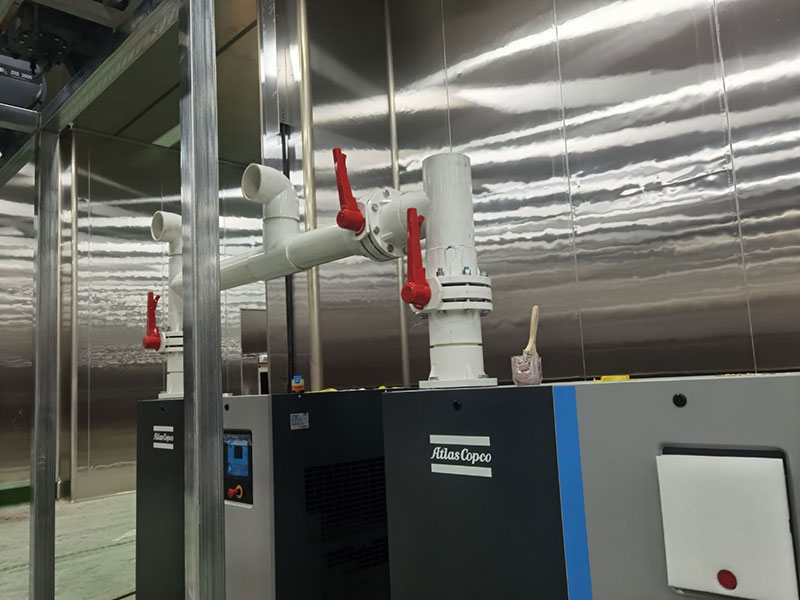

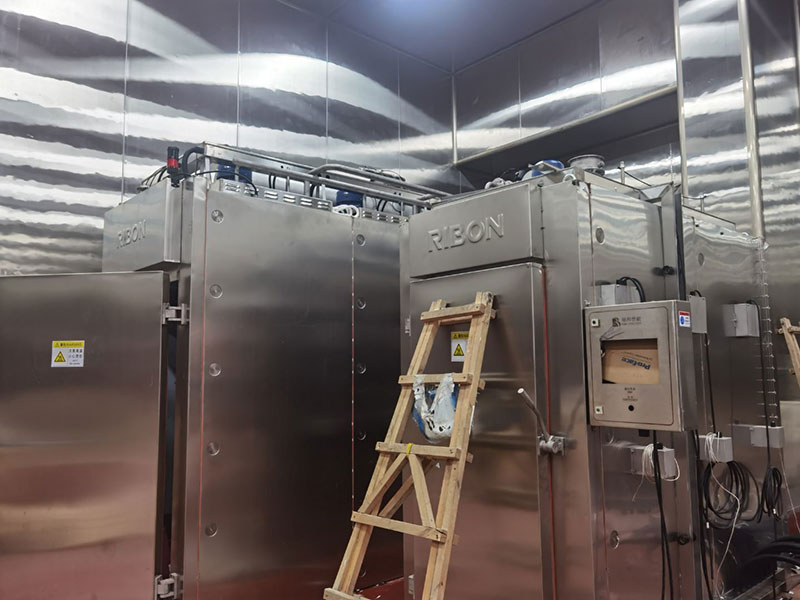

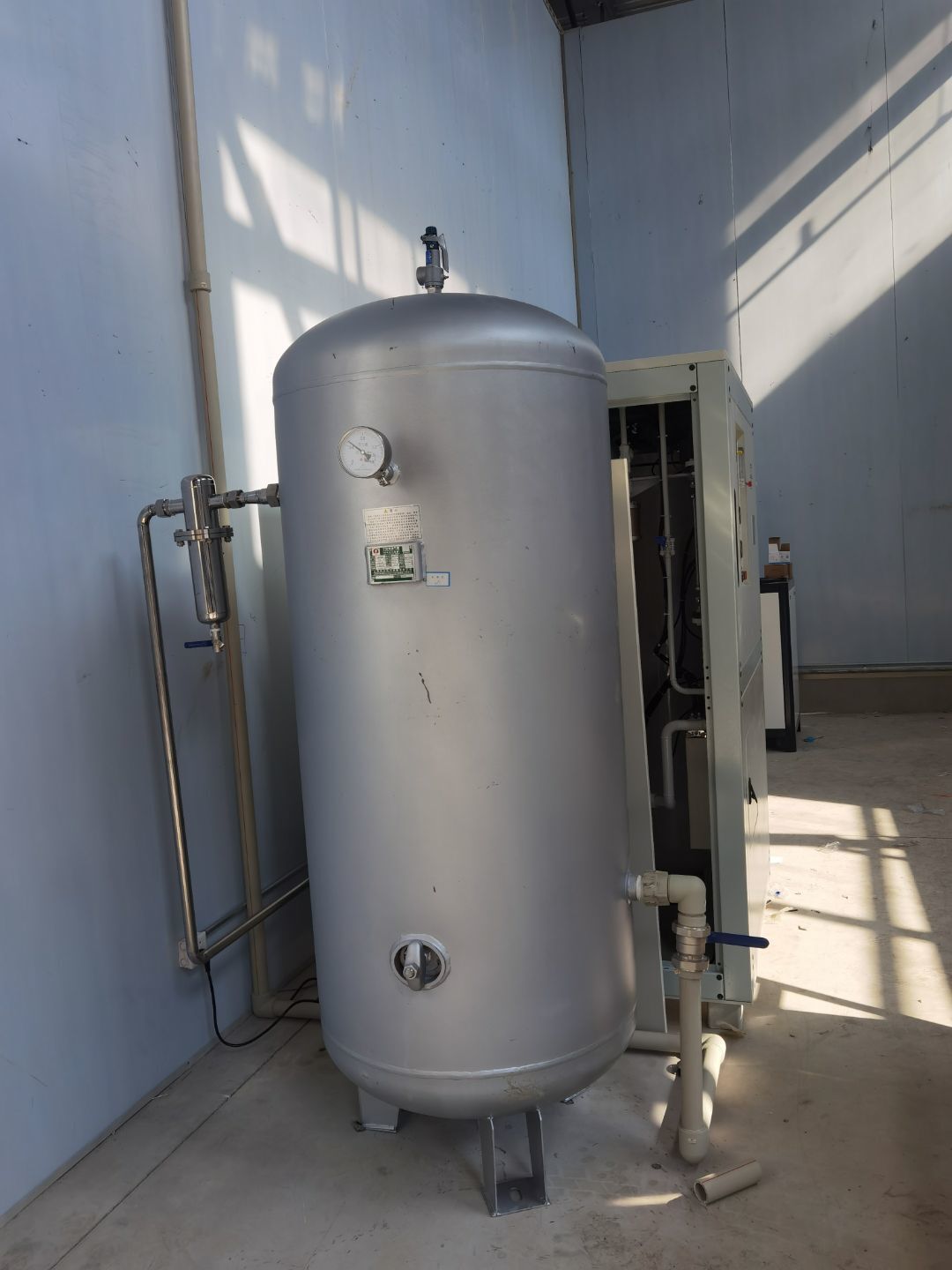

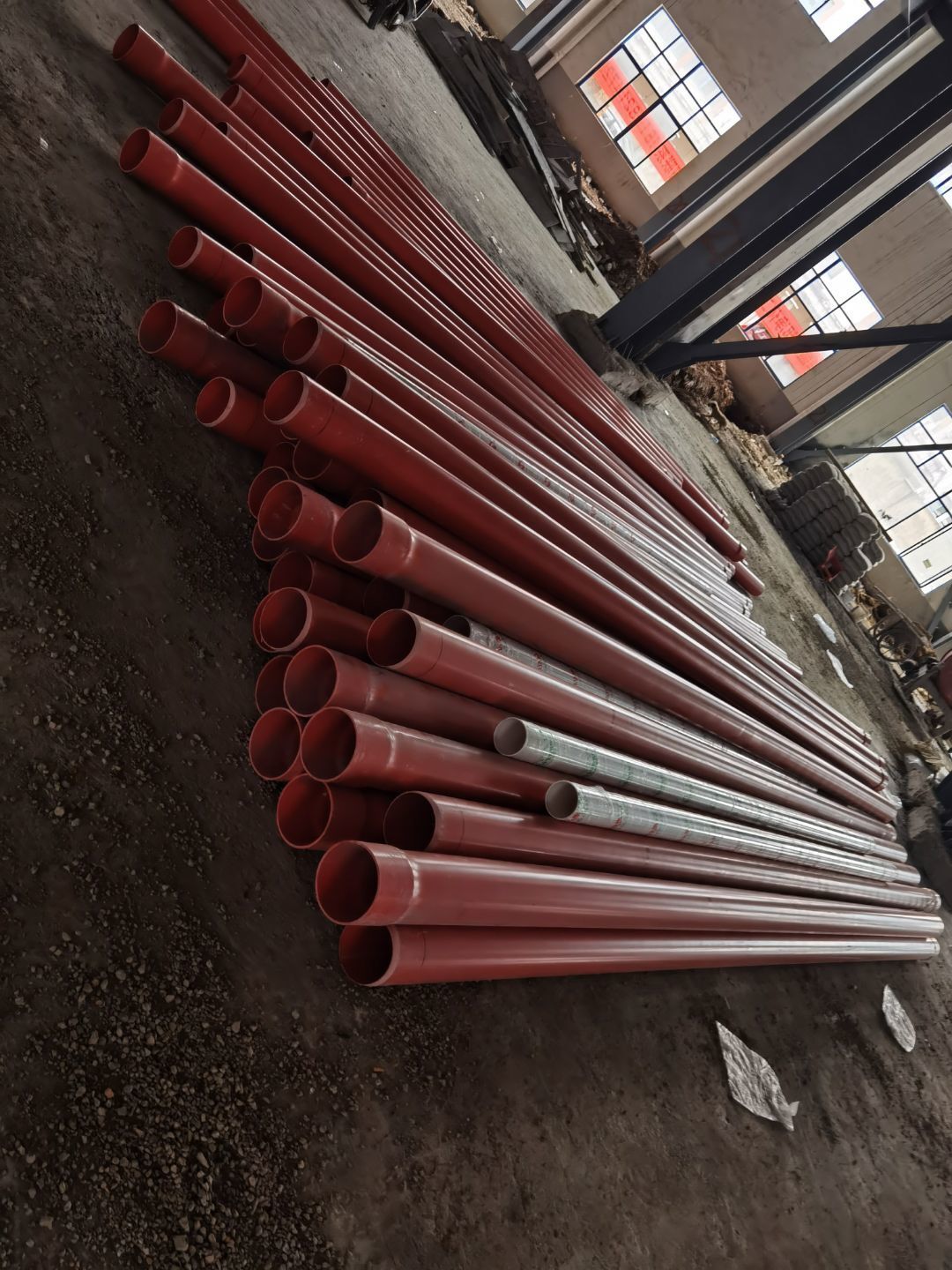

今日施工内容 1,防撞柱安装 2, 保洁 3,不锈钢水管安装 4,配电箱安装及压线头 5,插座开孔 下线 6,二楼窗边包套 7,门体安装 8,二楼铝扣板龙骨吊装 9,空压管道安装 10,冻库收尾 今日材料进场 空压机 汤锅

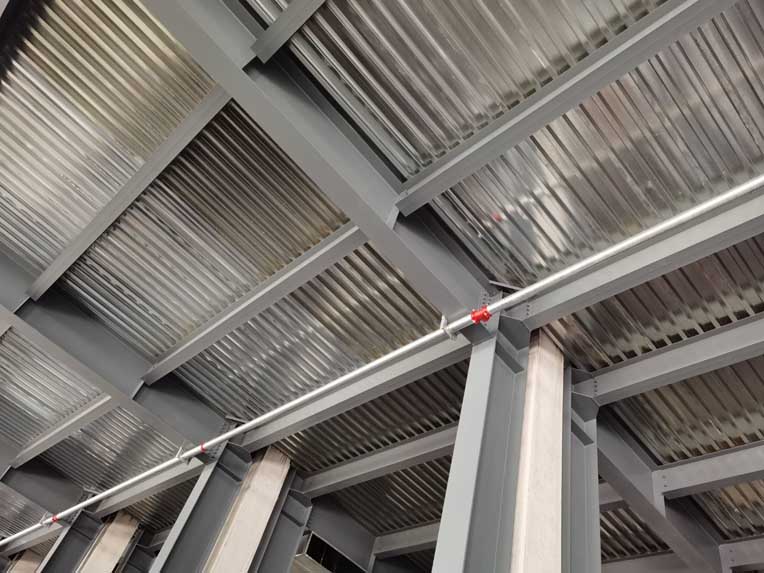

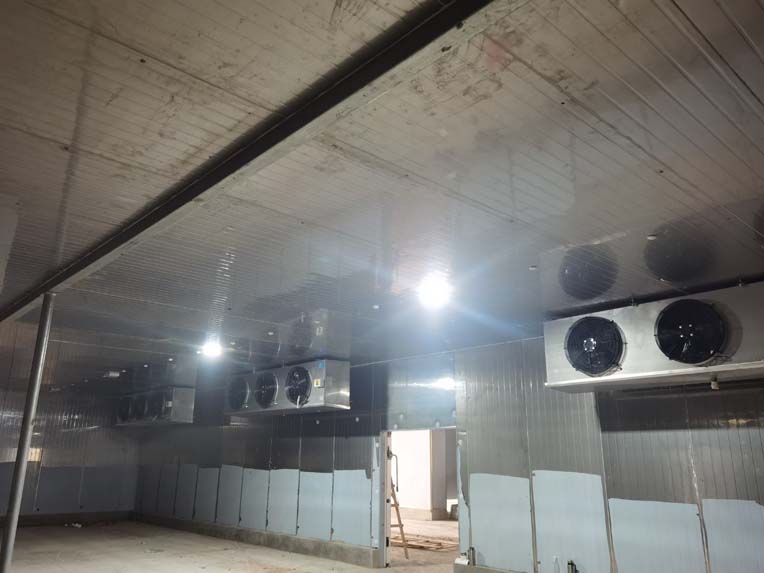

今日施工内容 1,室外混凝土浇筑 2, 二层监控安装布线 3,室内工艺水开始施工 4,工艺设备布线放线 5,楼梯彩板圆弧收尾 6,电缆敷设 配电箱压头 7,一二楼烟感安装 8,二楼铝扣板边角铝施工 9,一层彩板收尾 打胶 10,室外地面污水管清挖

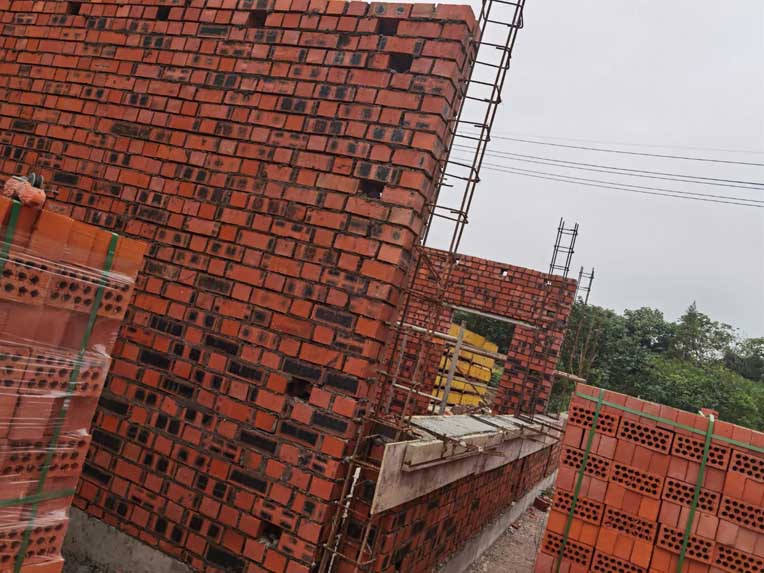

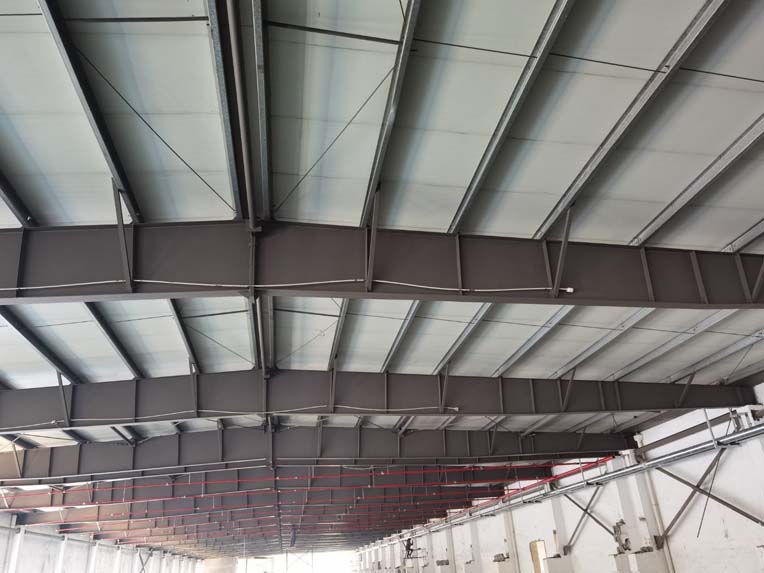

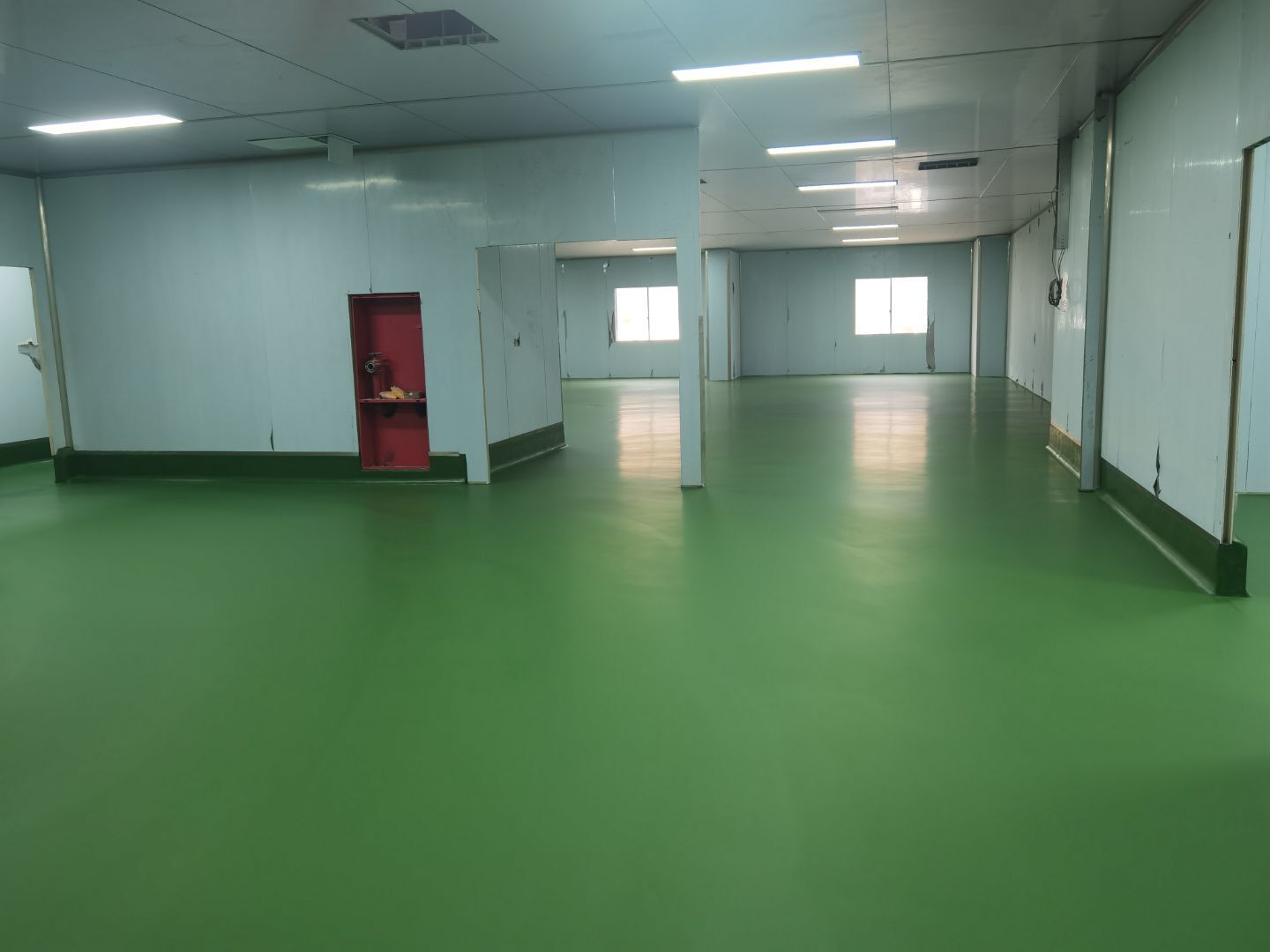

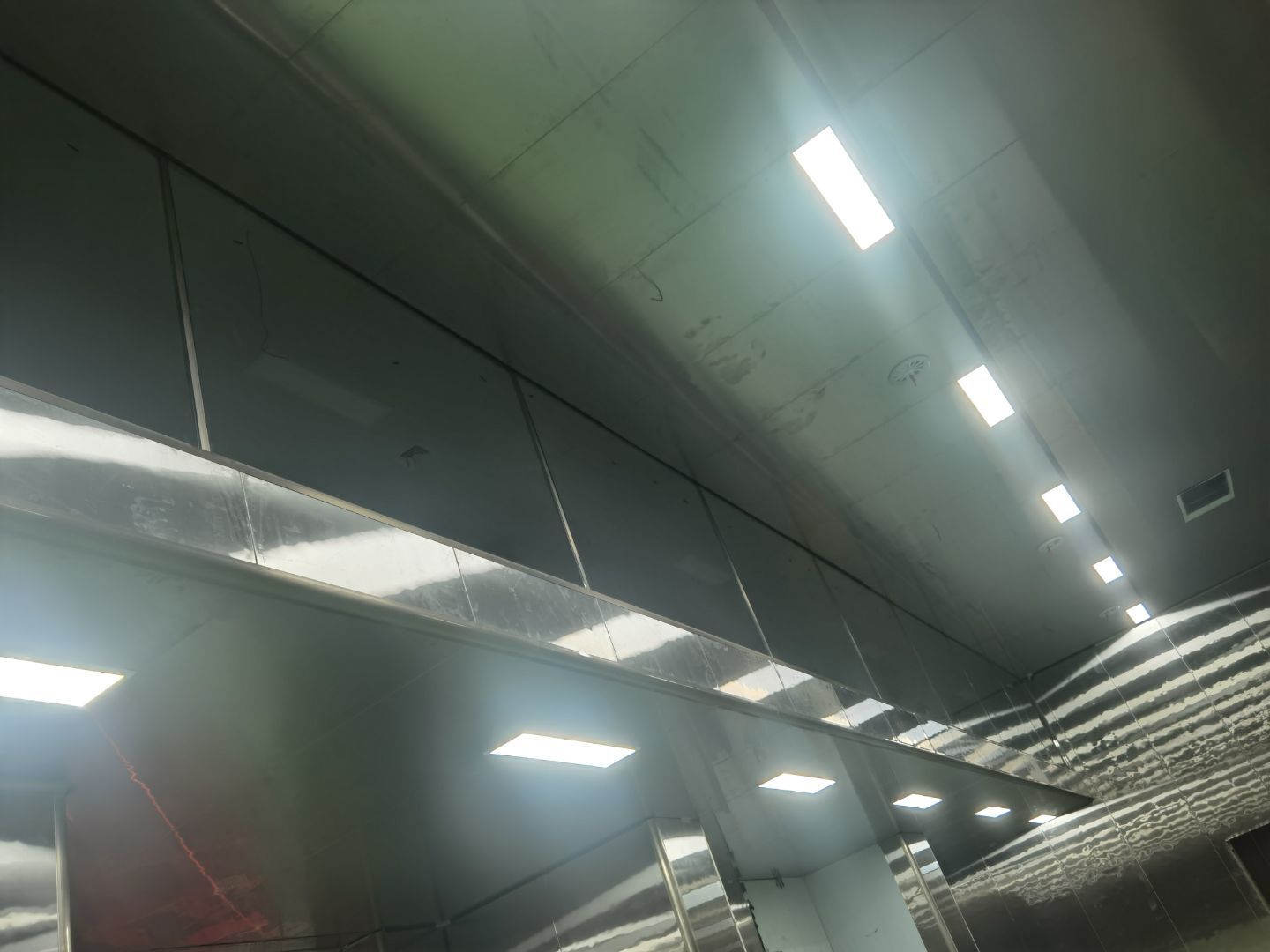

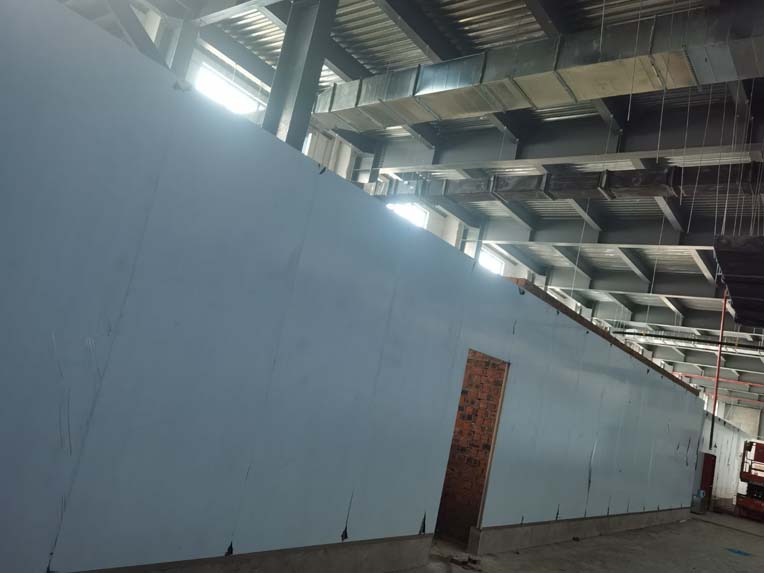

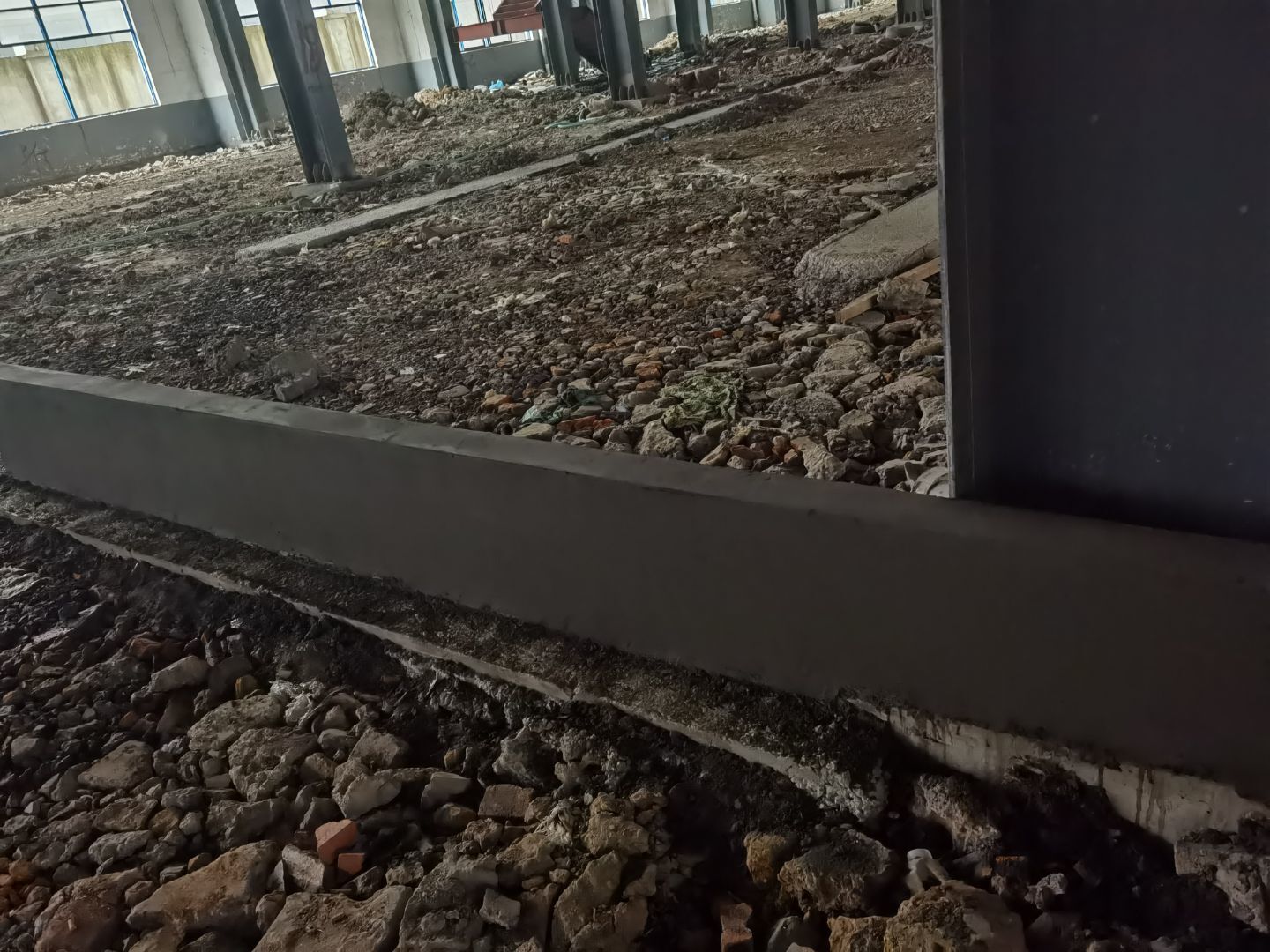

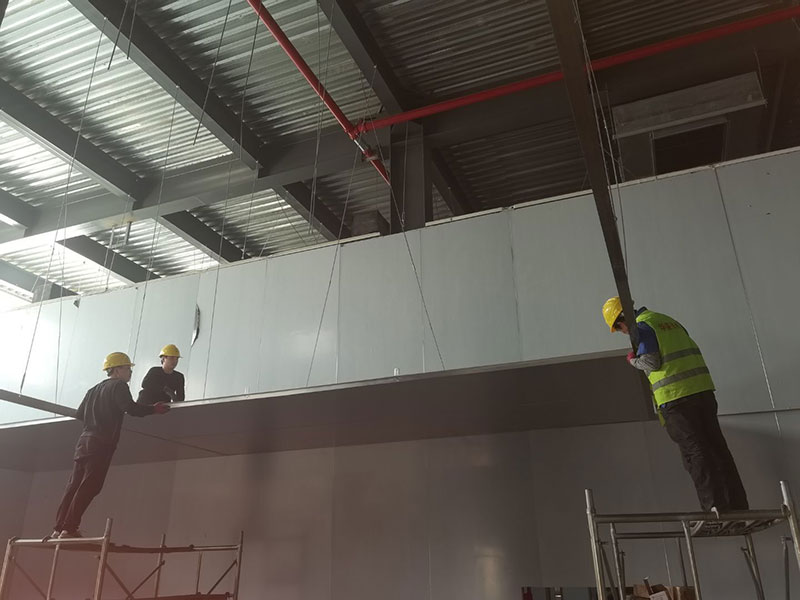

今日施工内容 1.二层彩板安装 2, 一层门体安装 3,监控施工布线 4,参观通道原子灰开始补缝 5,设备就位 6,配电箱压线头 7,二楼烟感安装 8,室外污水池垫层浇筑

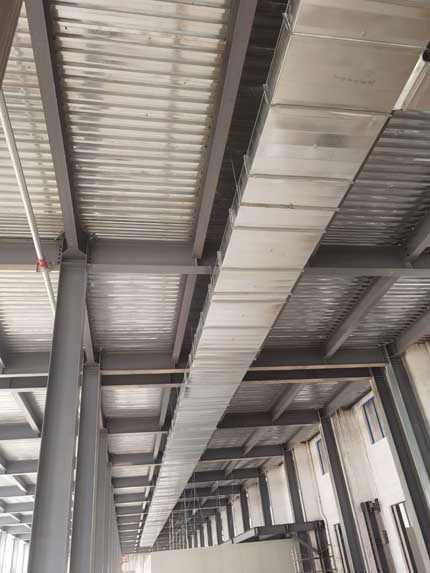

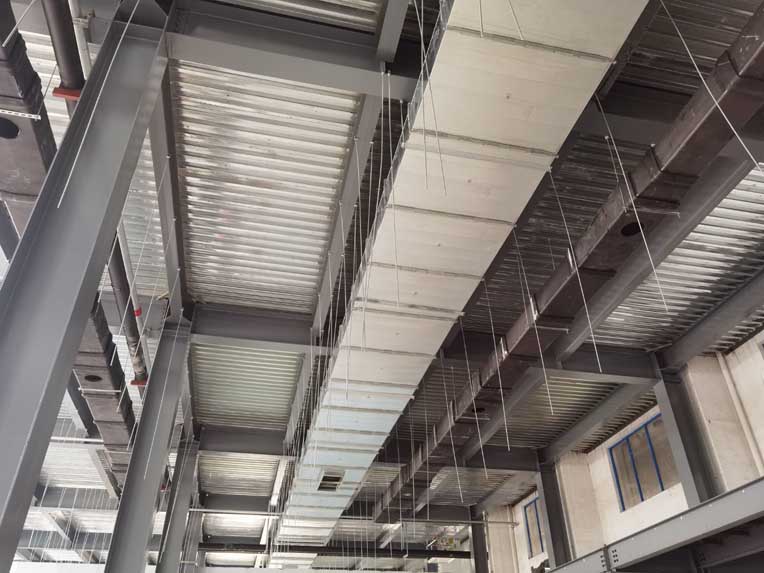

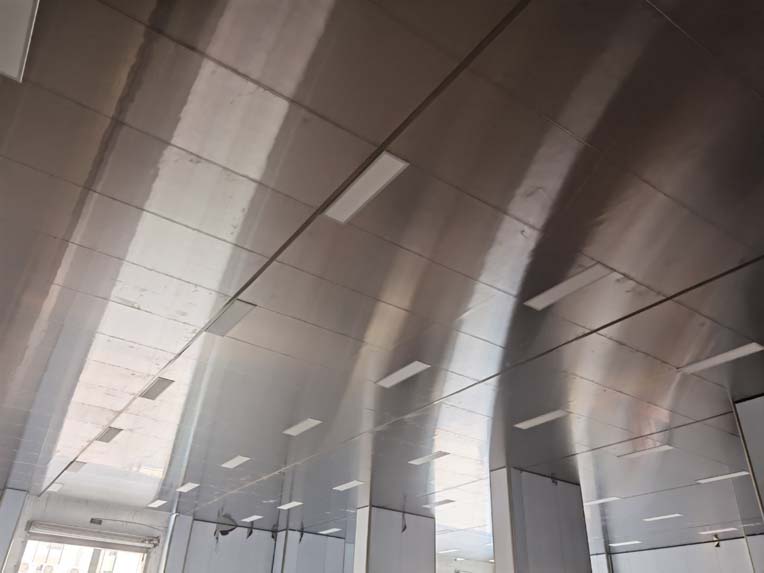

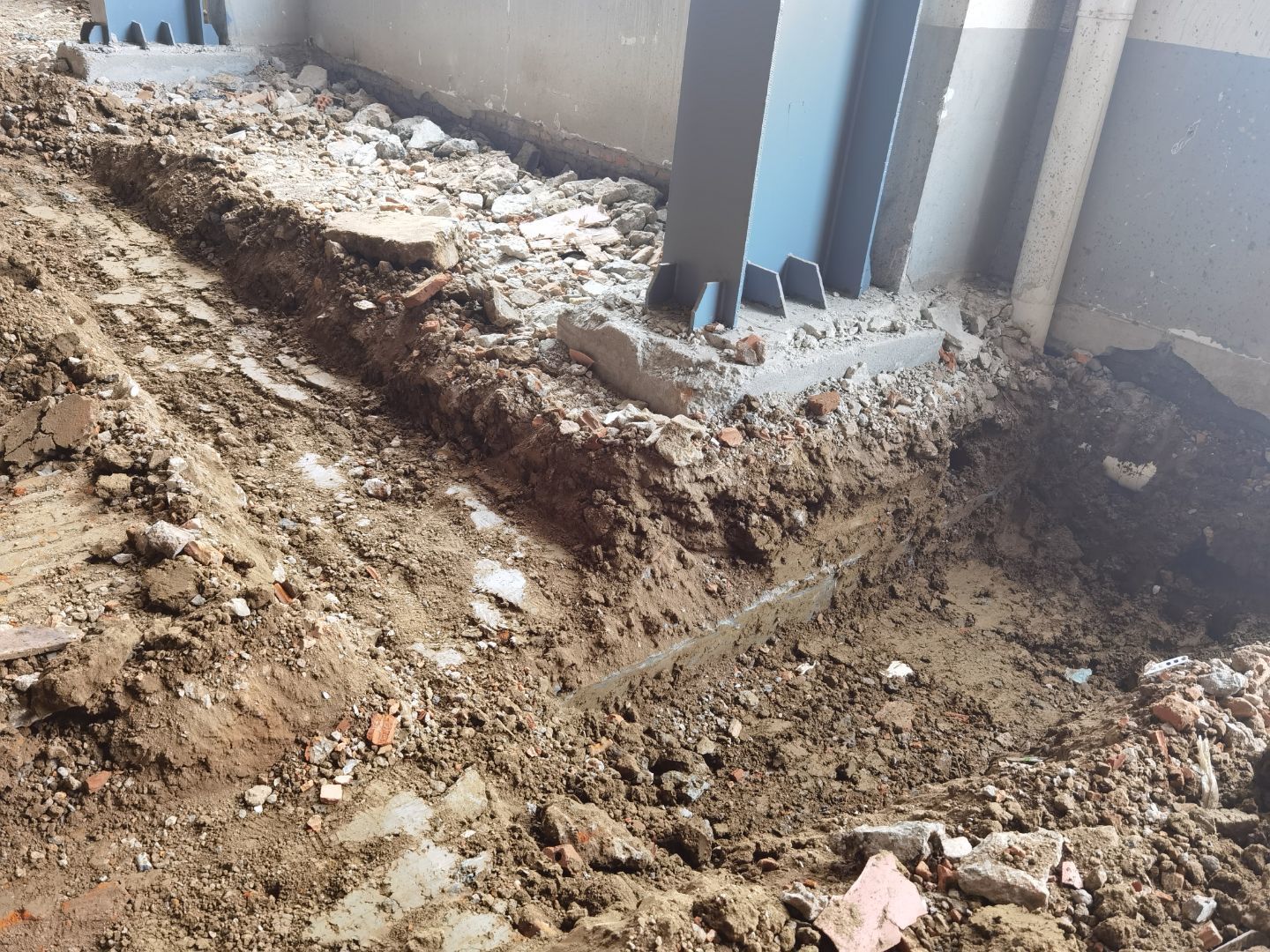

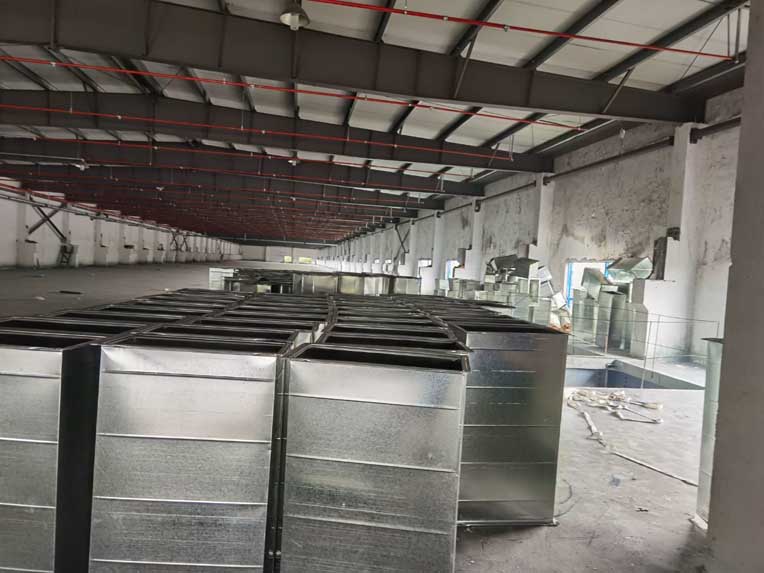

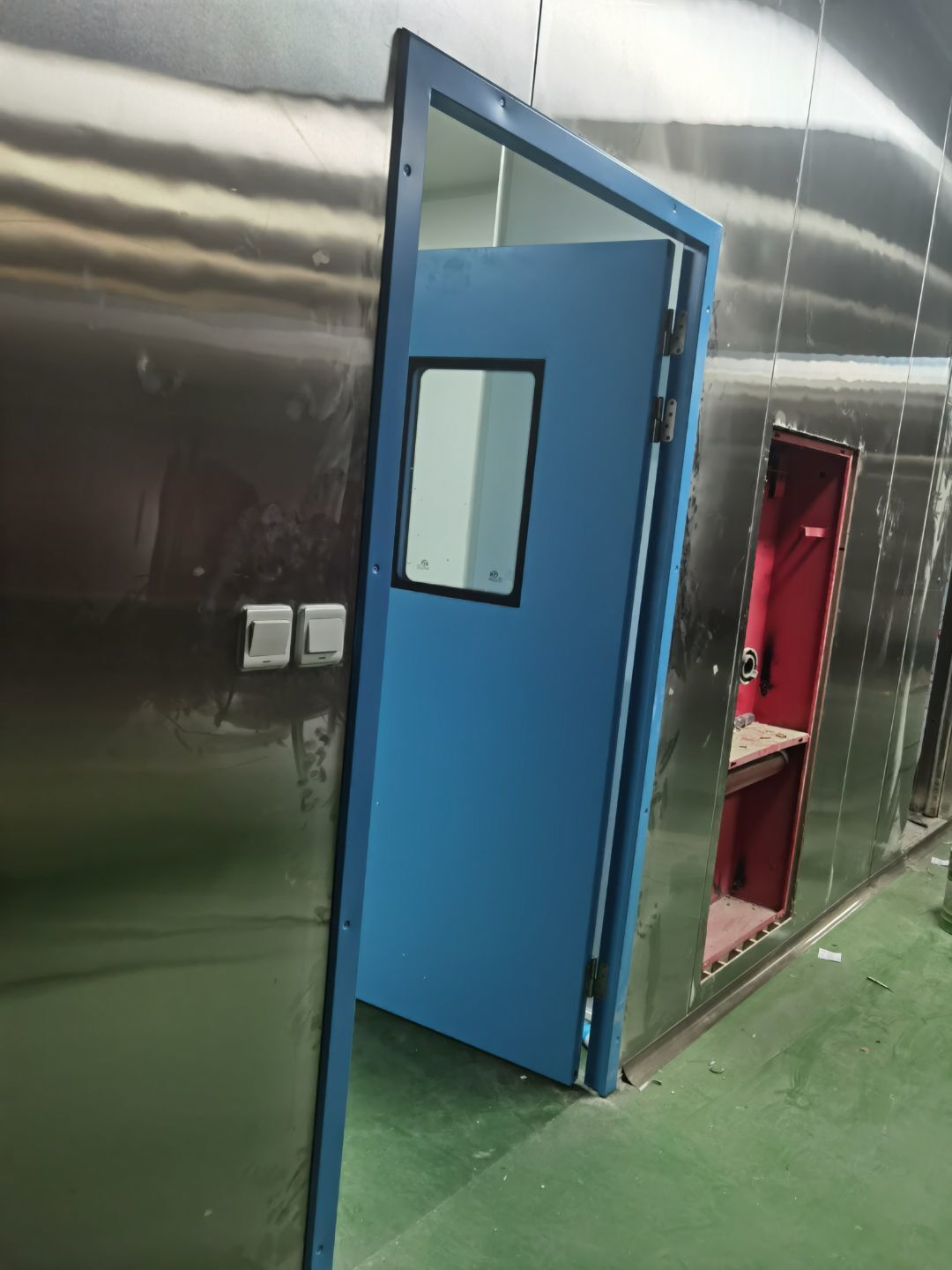

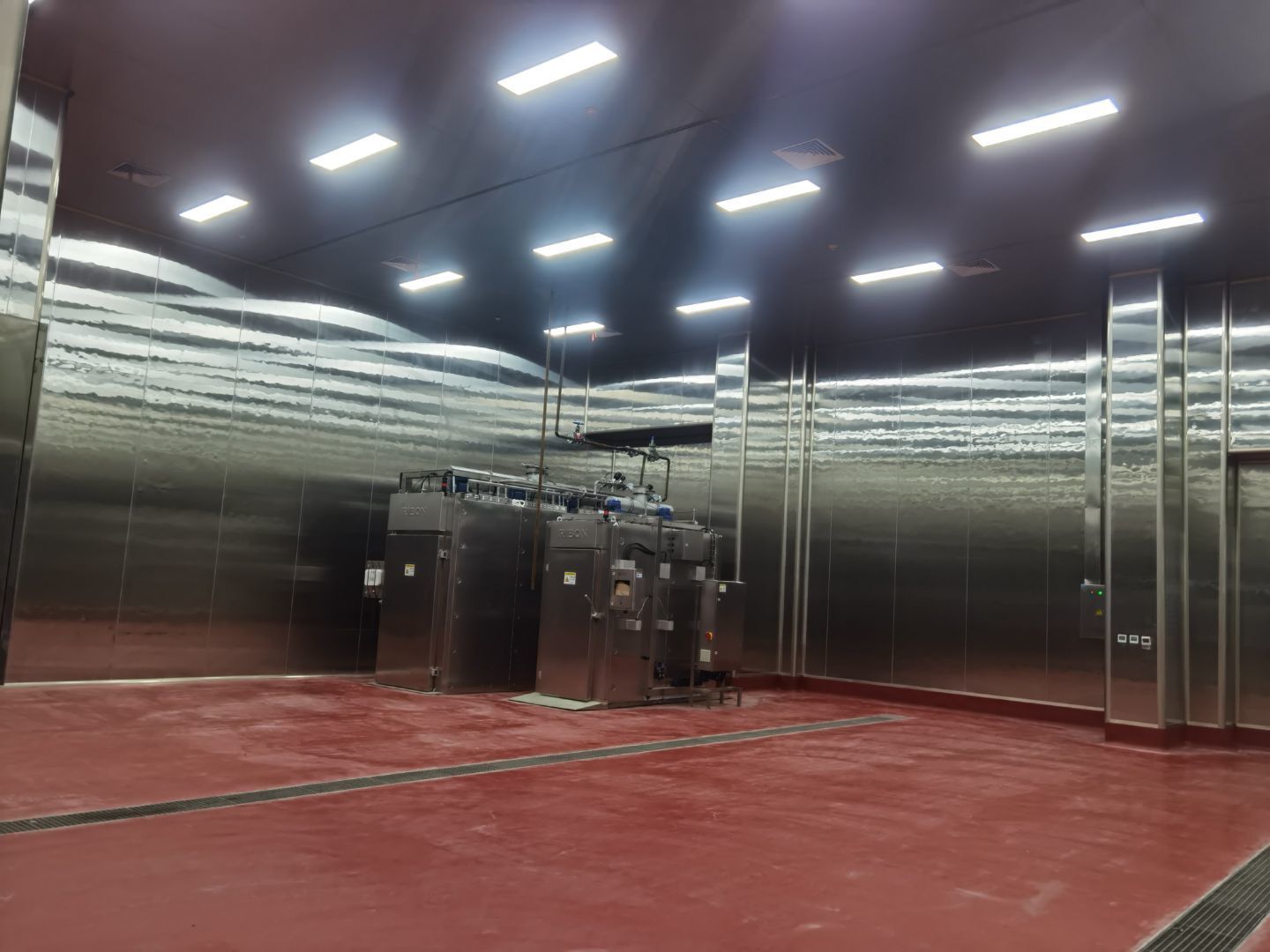

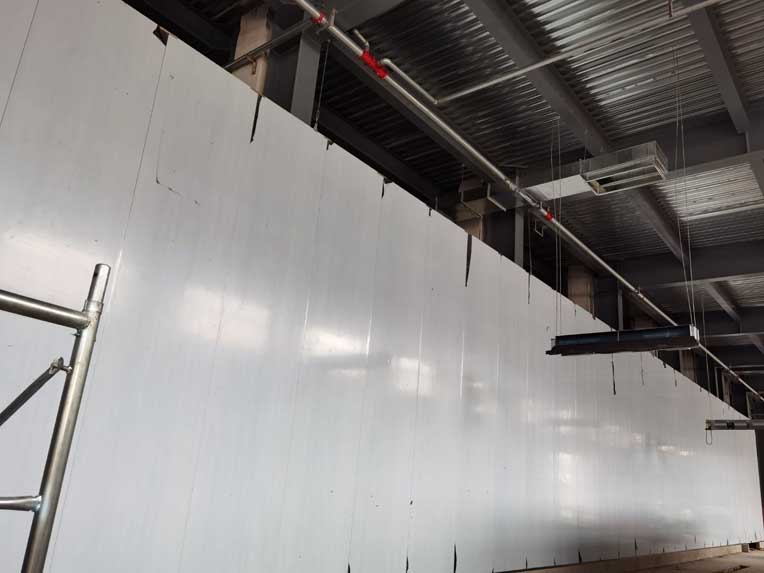

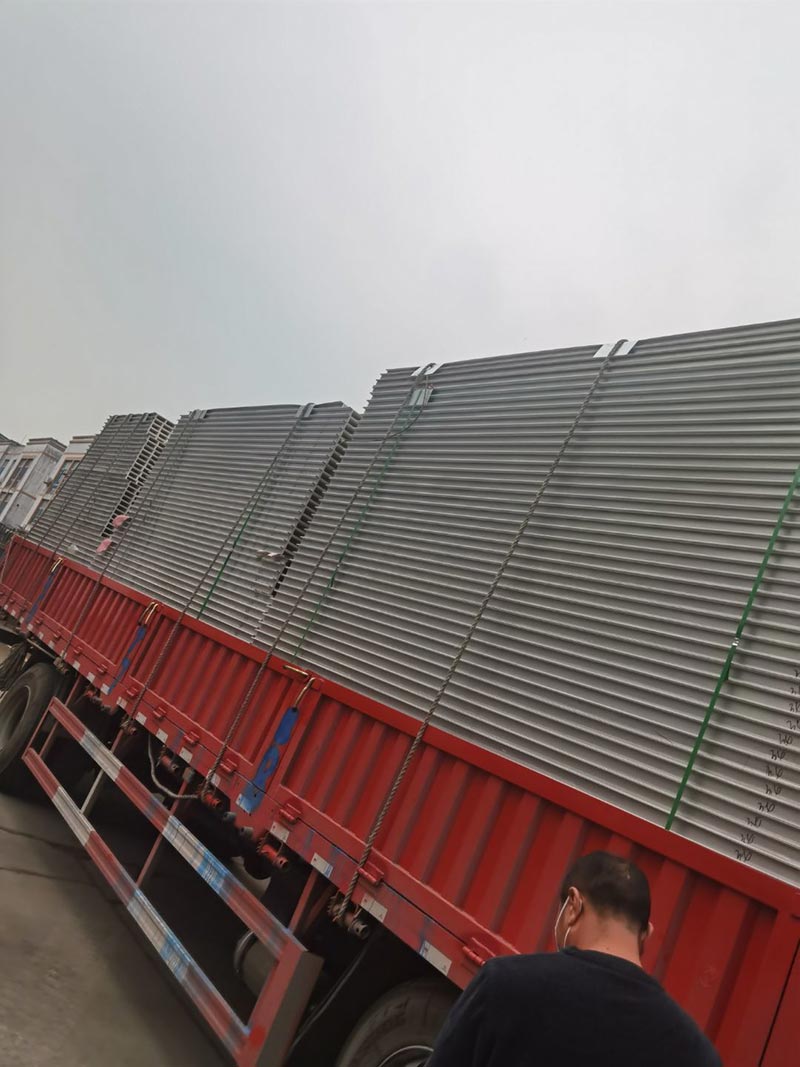

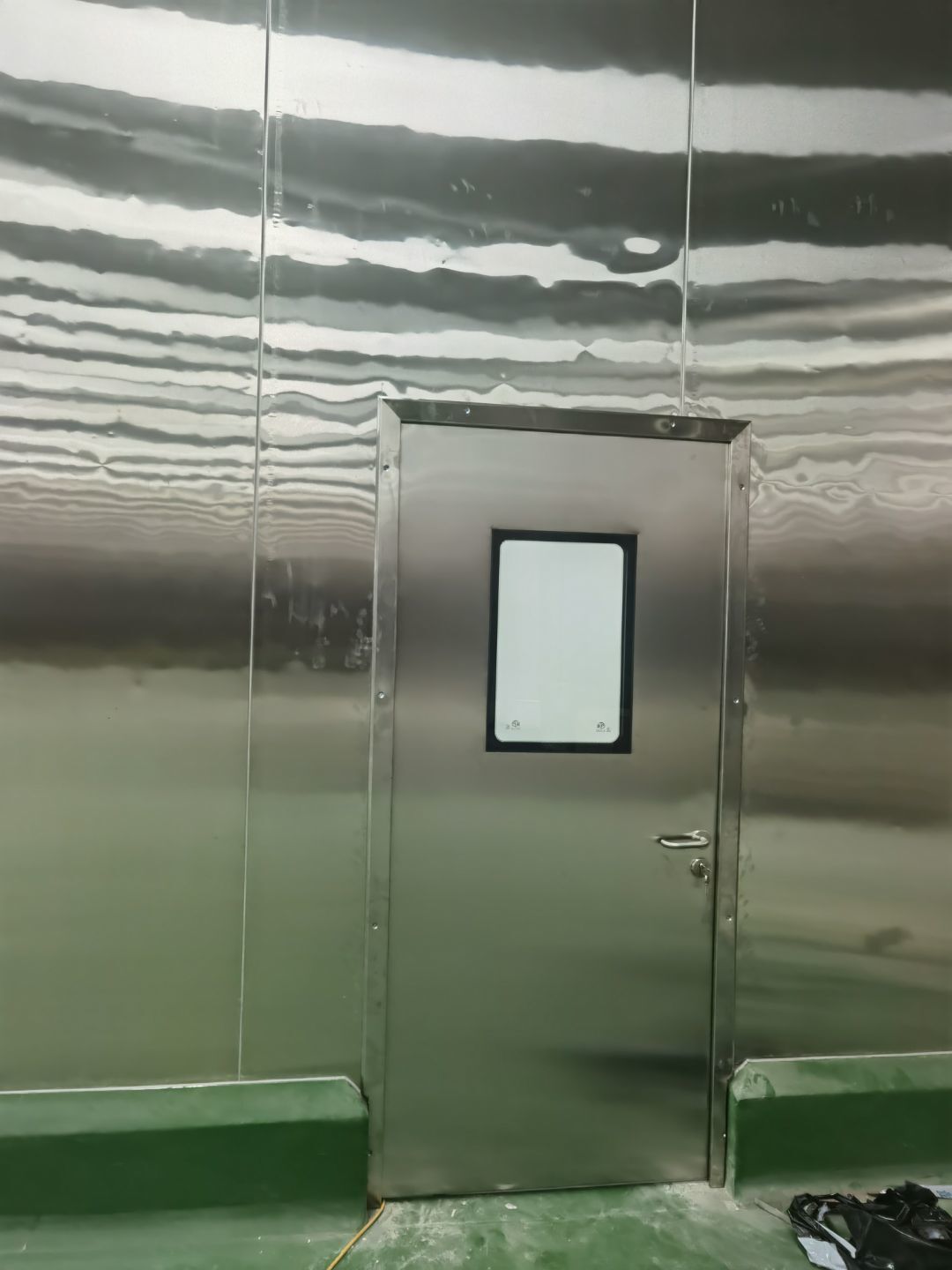

今日施工内容 1,彩板拍圆弧 打胶 2, 二层铝扣板安装 3,二层风管軟接 4,一层地坪施工 5,冻库冷媒管安装 6,二层墙板安装 7,一层消防烟感安装 8,蒸汽管道施工 9,门体安装 今日材料进场 彩板 消防主水管 工艺设备

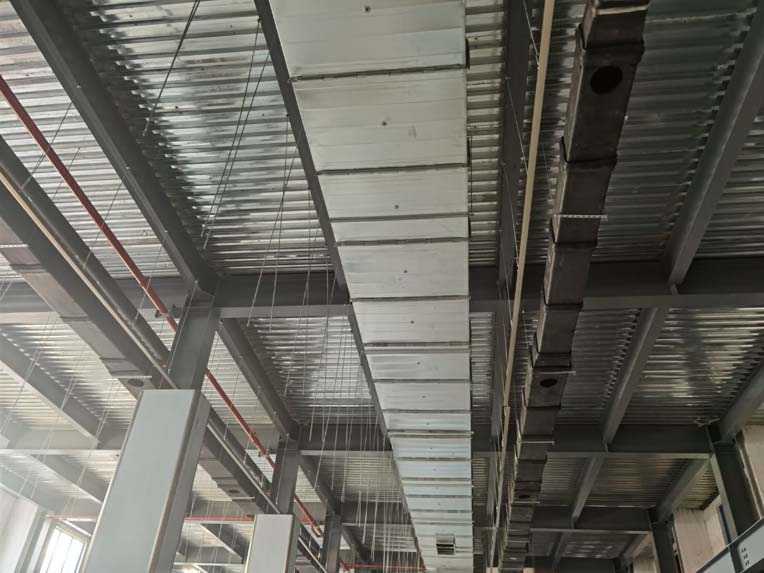

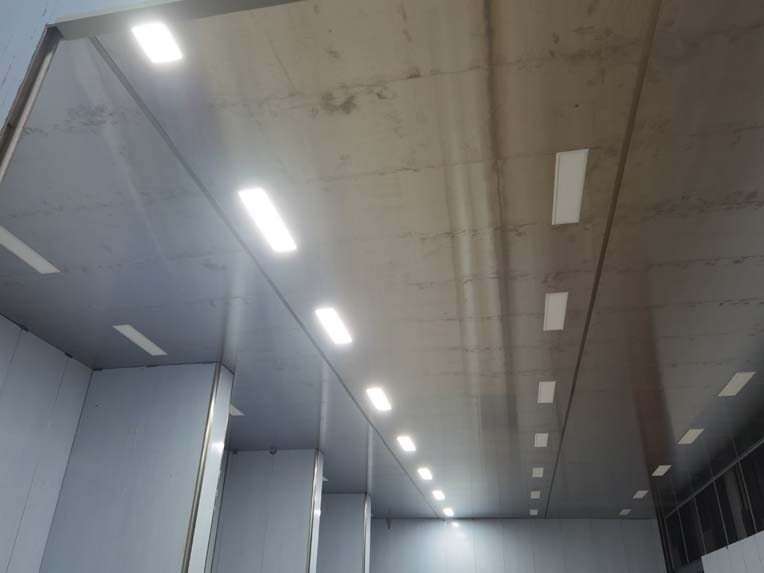

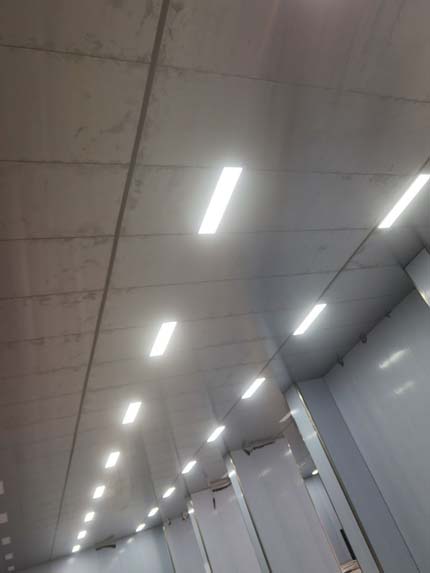

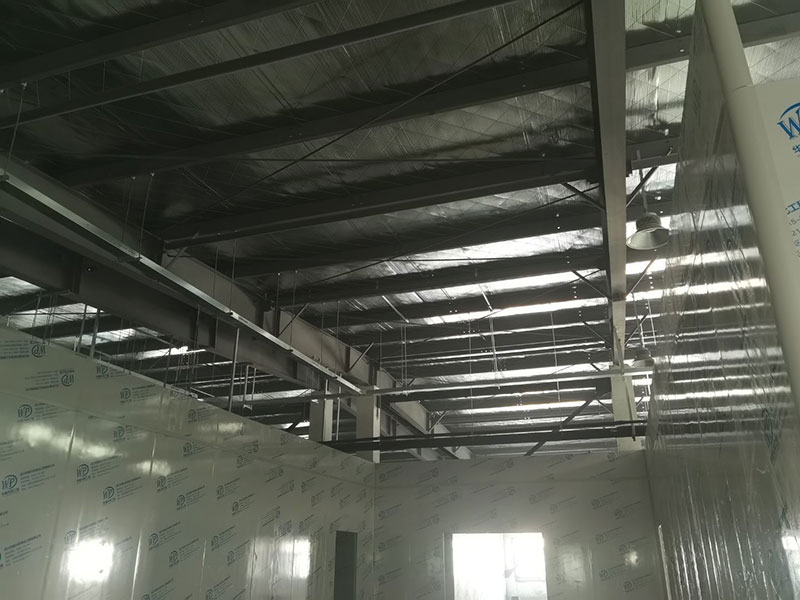

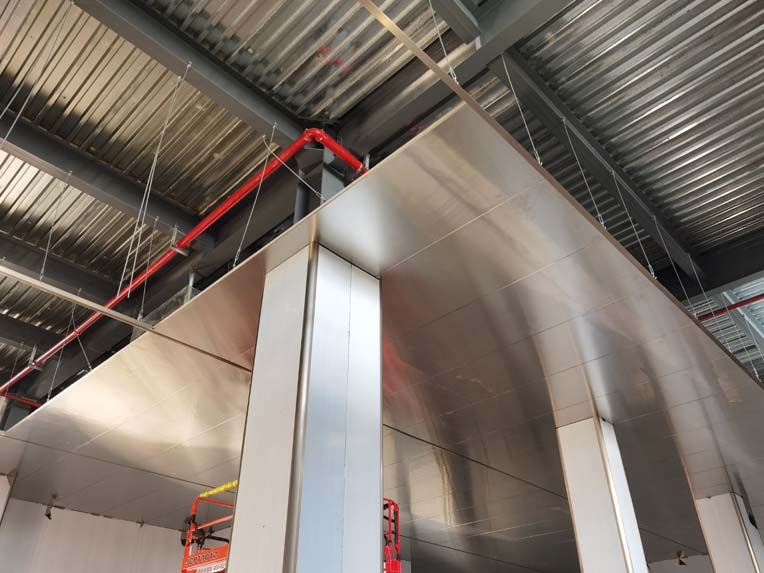

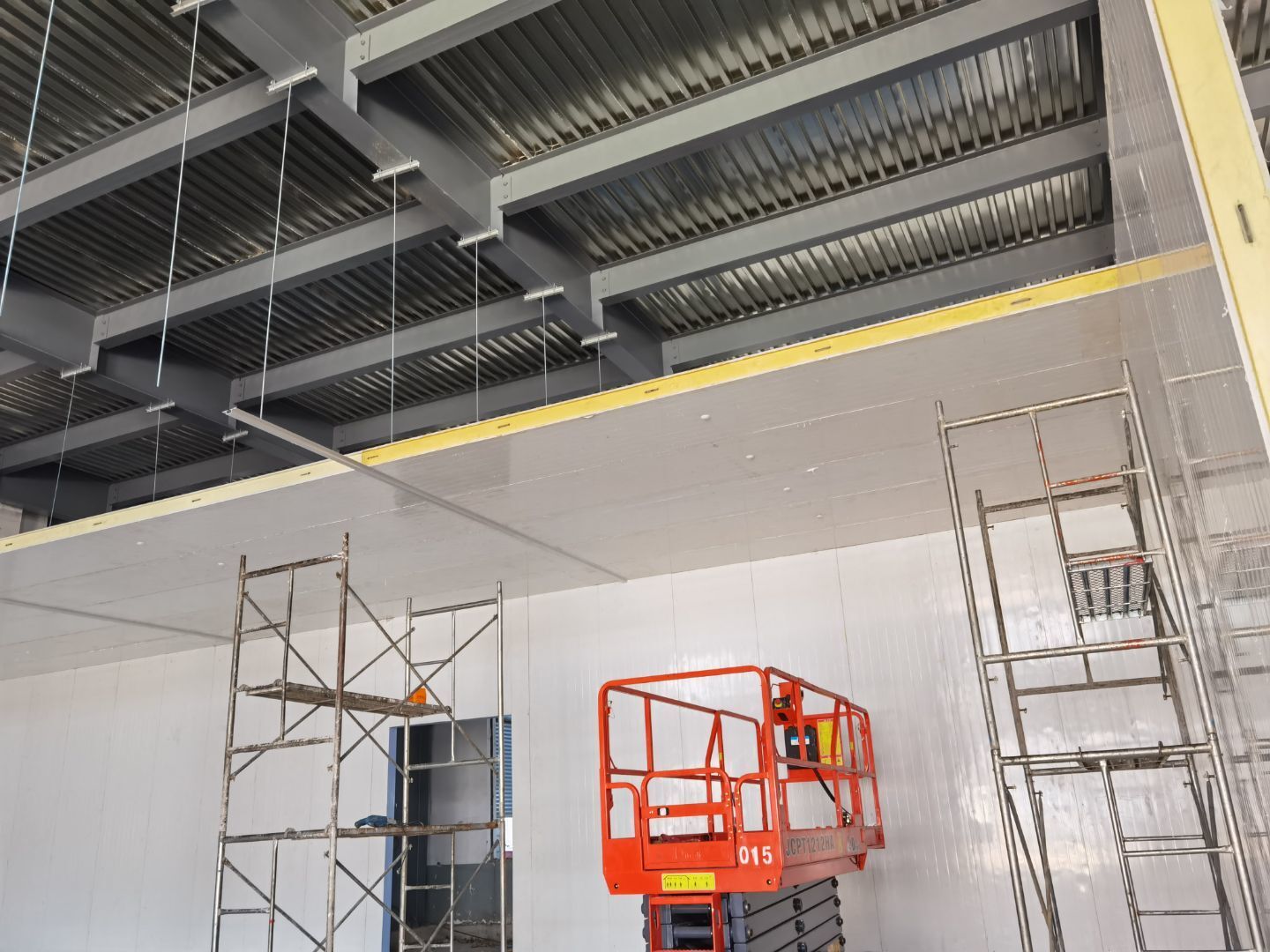

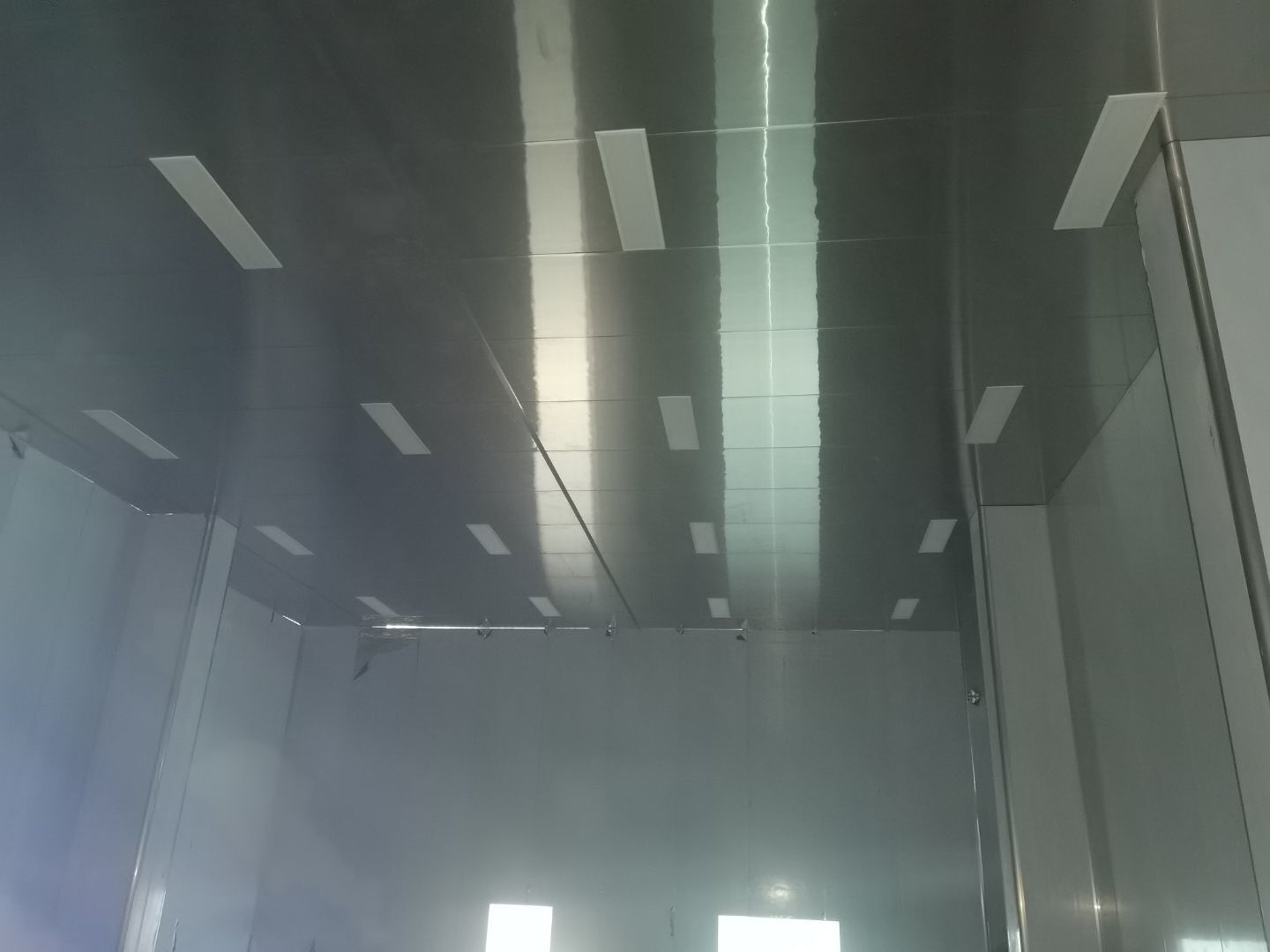

今日施工内容 1,一二层彩板墙顶板安装 2, 彩板打胶 拍圆弧 3,一层地坪施工 4,二层空调回风箱安装 5,二层空调吊柜 盘管放线 6,电梯施工 7,楼梯贴砖 8,铝扣板丝杆吊装

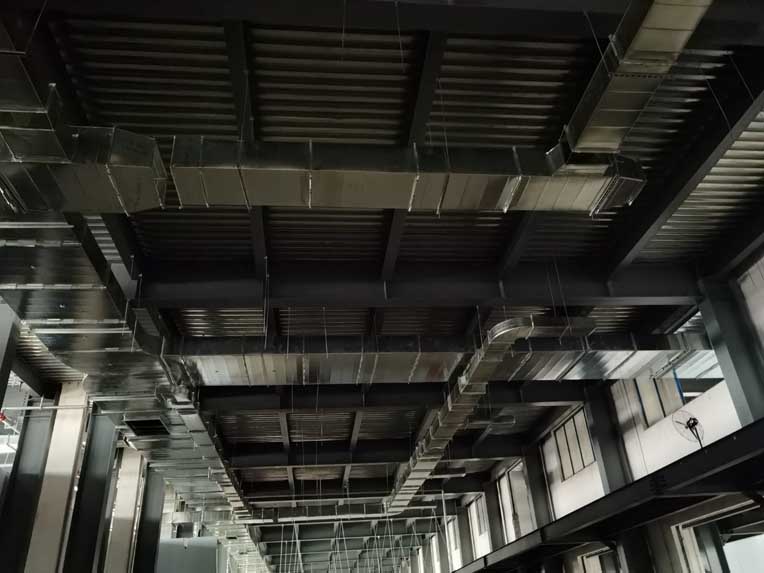

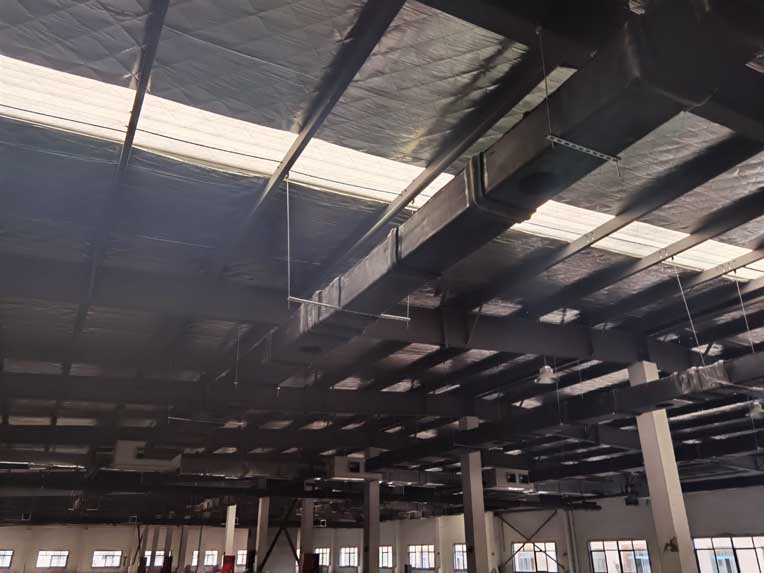

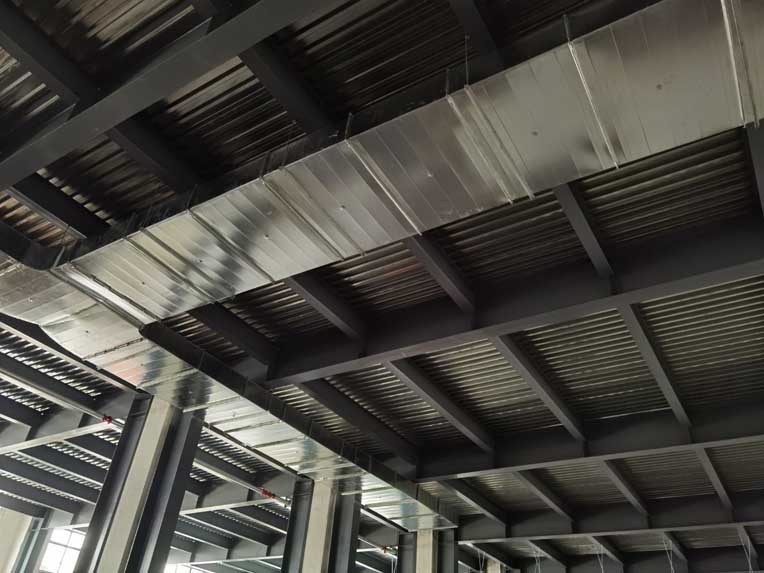

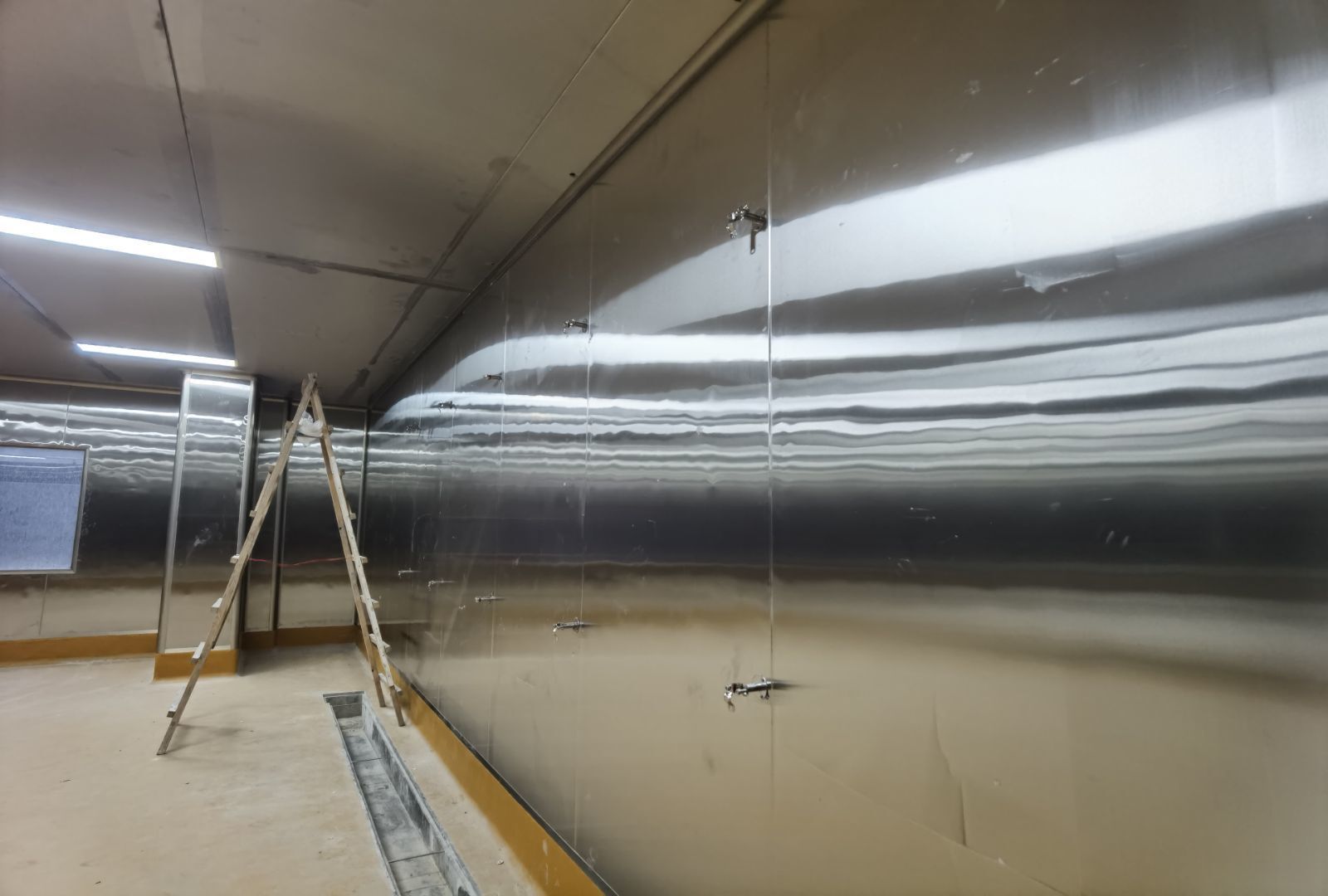

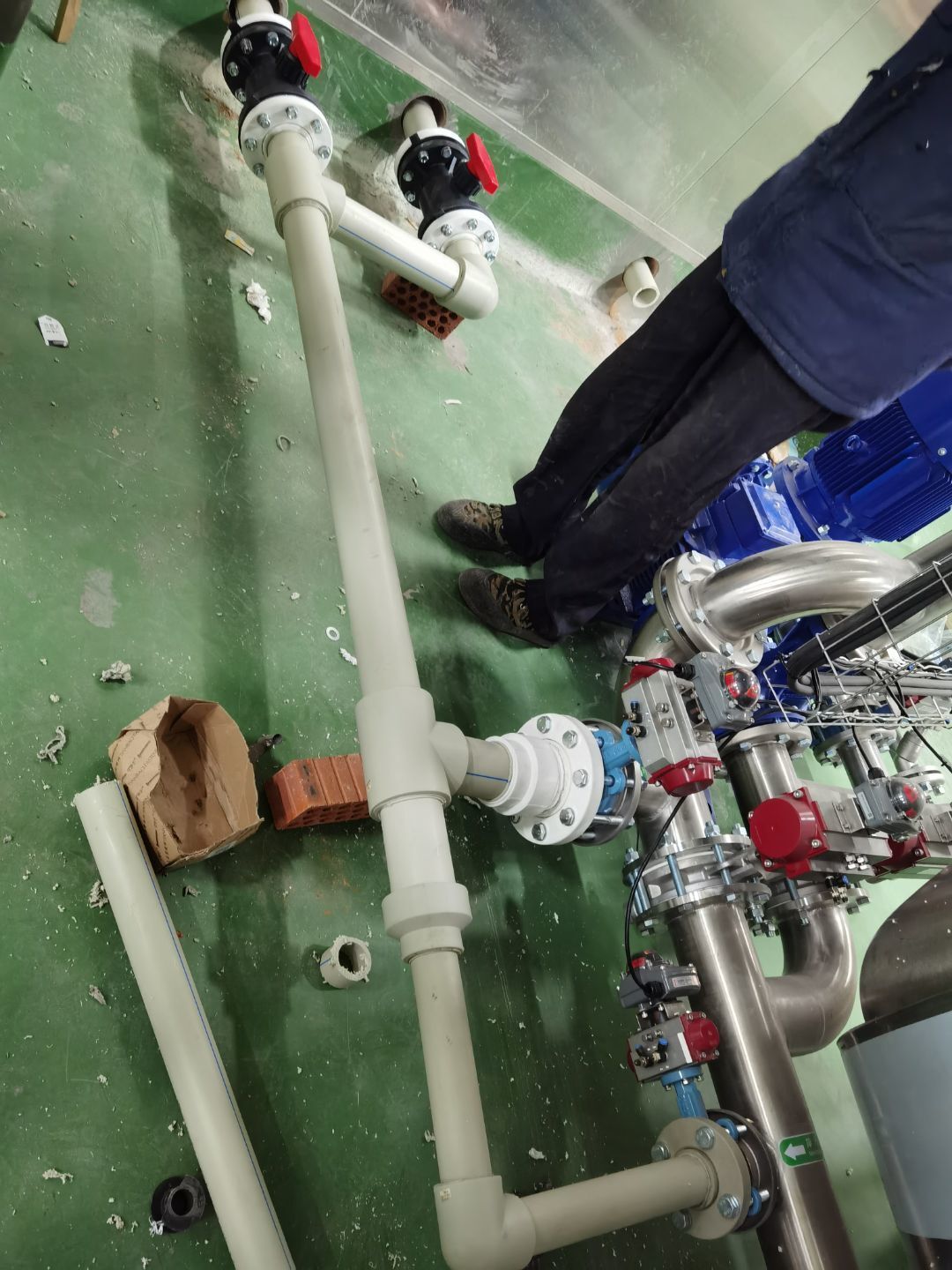

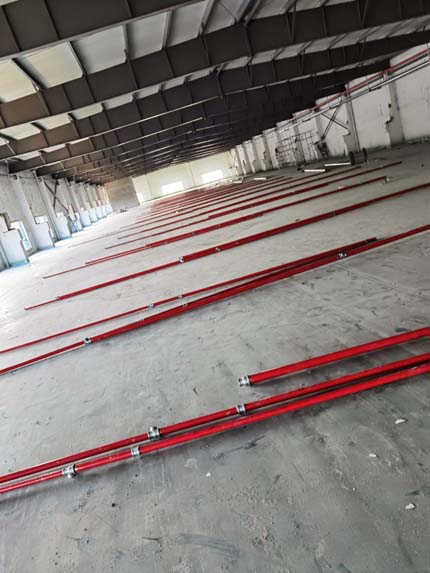

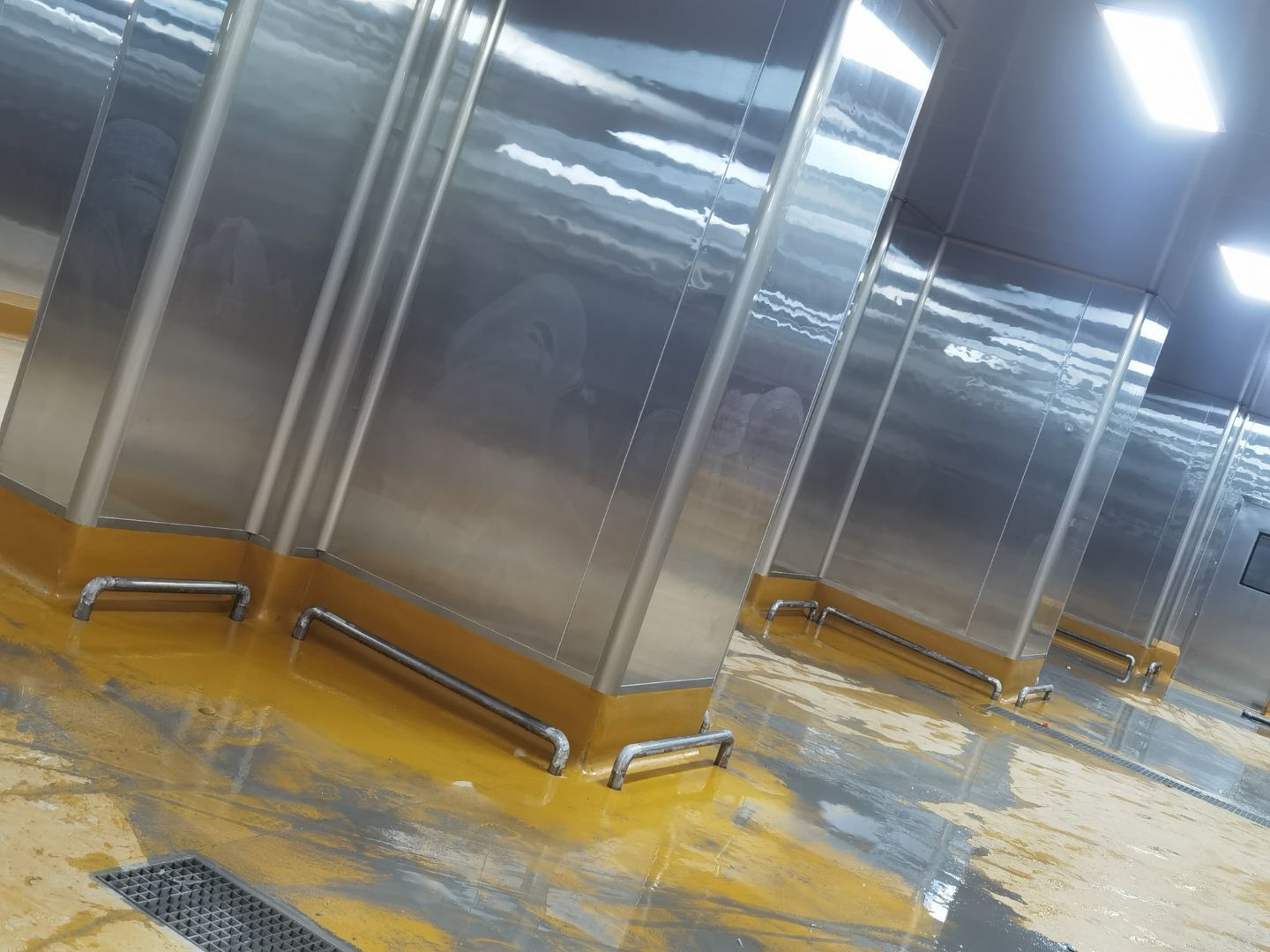

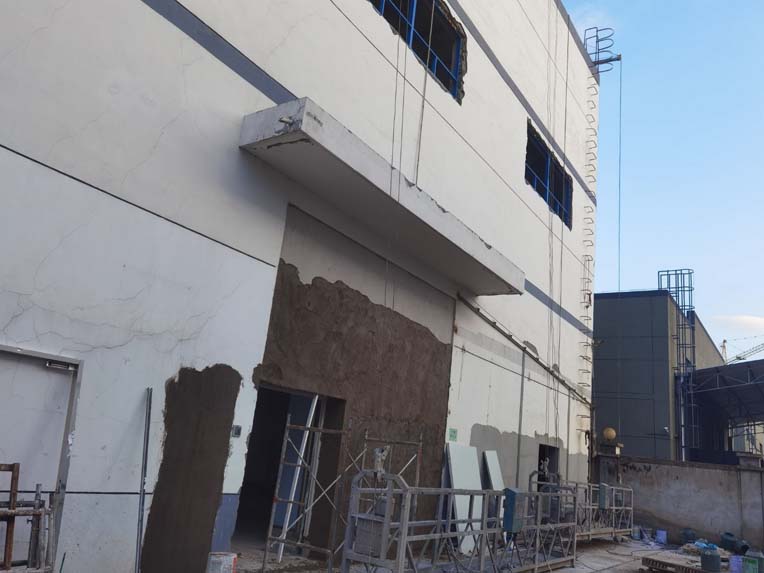

今日施工内容 1,彩板墙顶板安装 2,一层挡水墙抹灰 3,一层动力电桥架安装 4,一层地坪施工 5,外墙真石漆施工 6,一层照明安装 7,一层风管保温安装

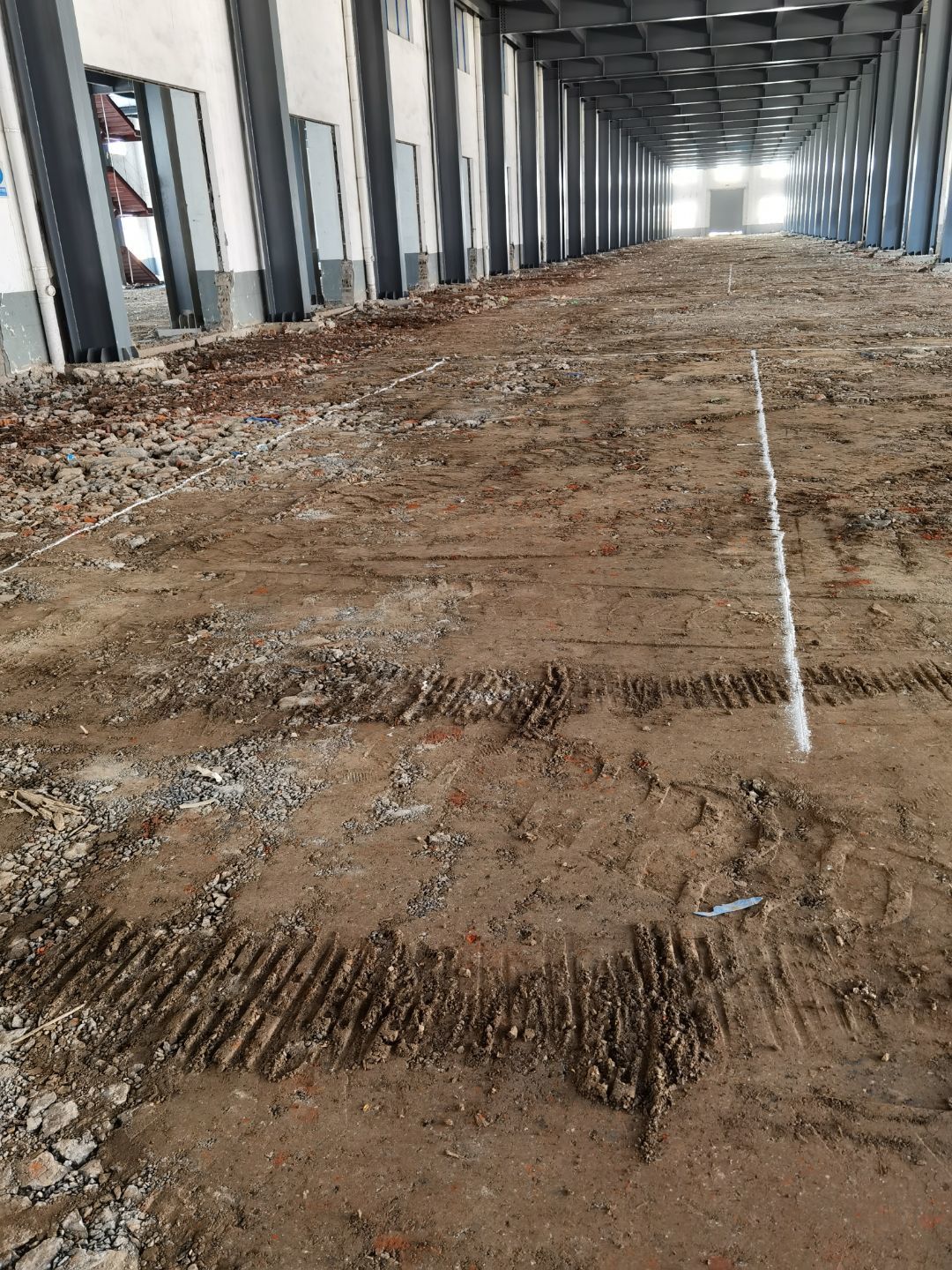

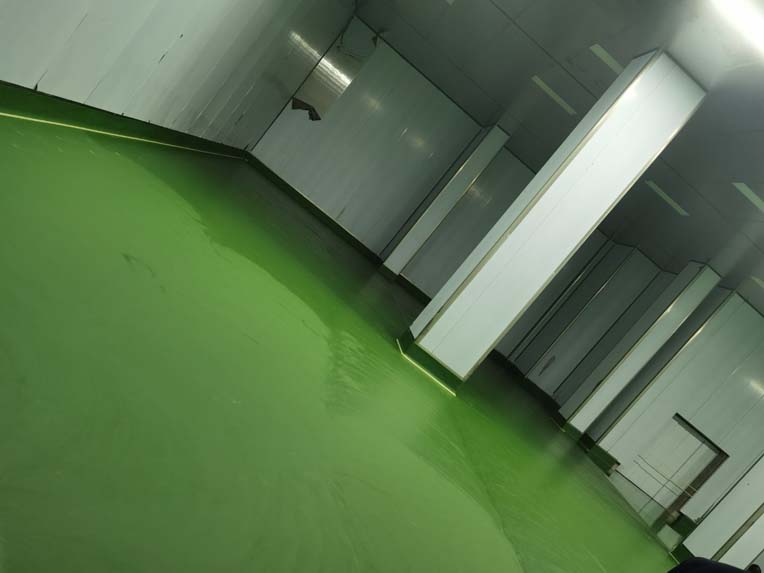

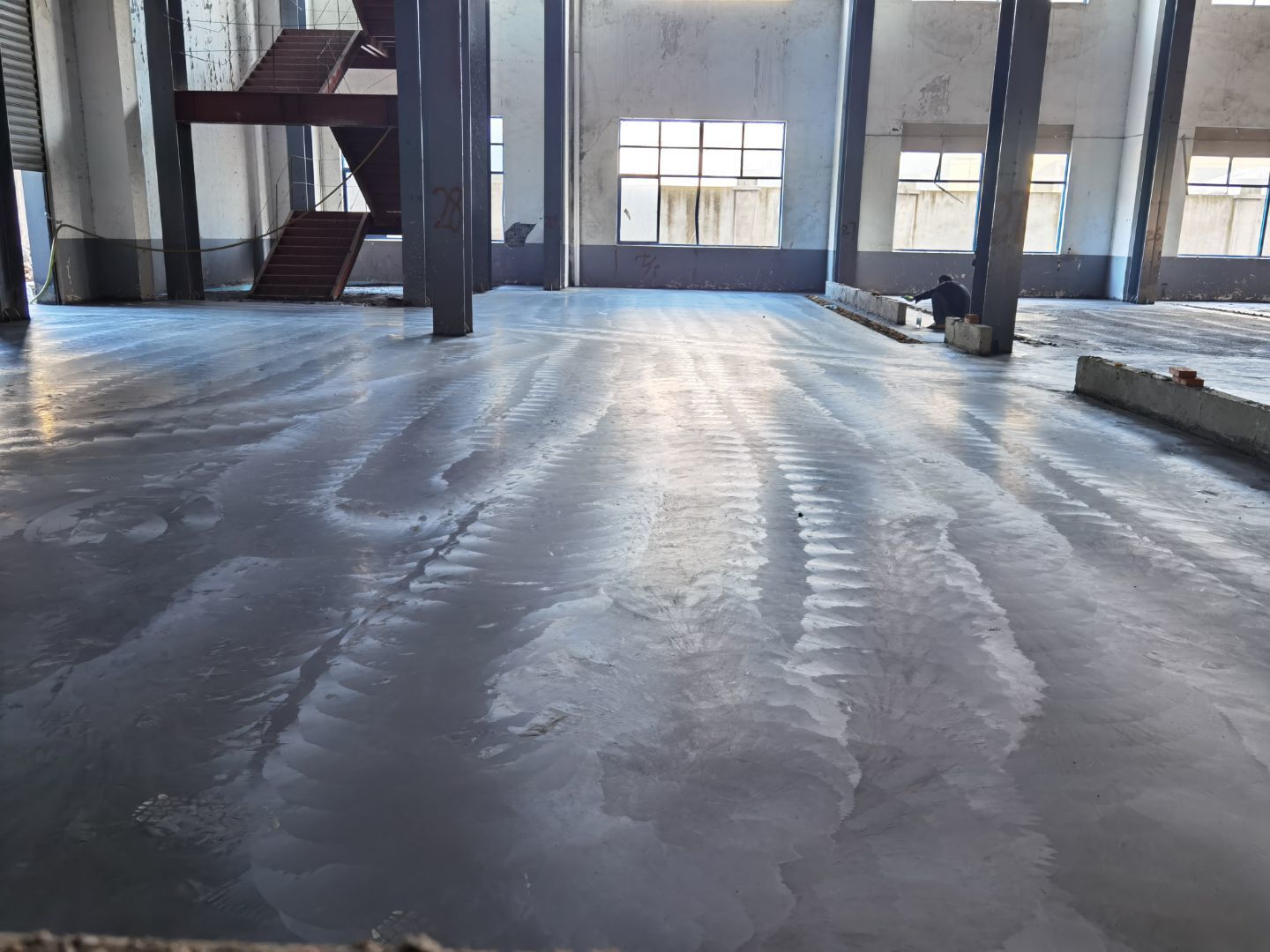

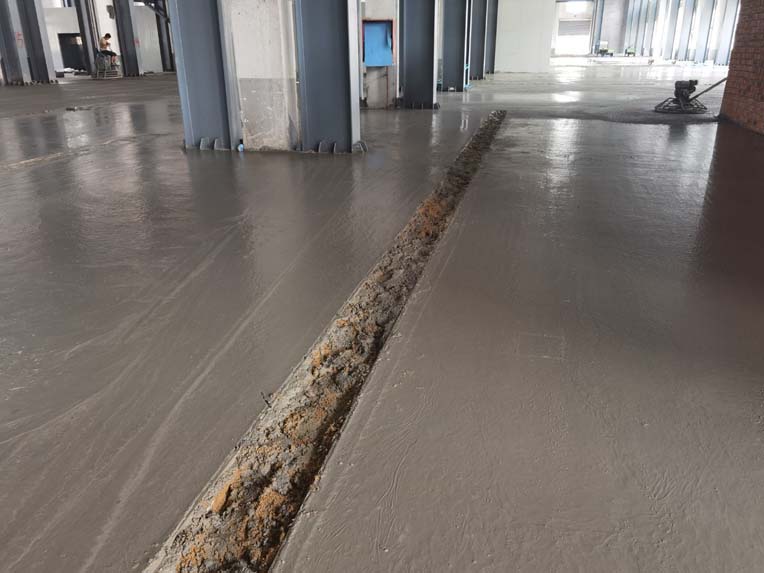

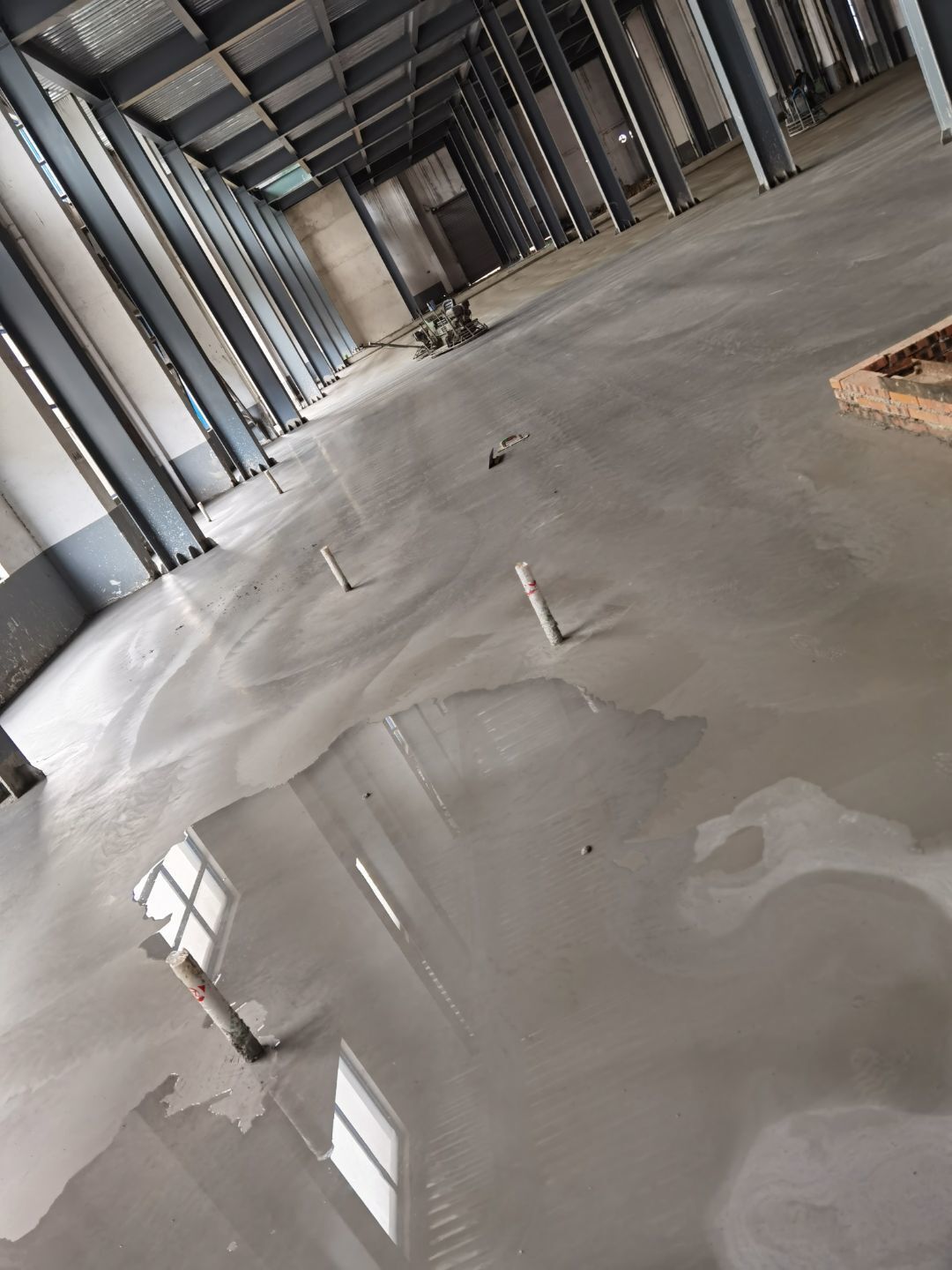

今日施工内容 1,彩板立板安装 打胶条 2,二楼动力电桥架安装 3,一楼电梯安装 4,一层灯具布线管 5,一层消防水管安装 6,西面室外外墙喷真石漆 7,南面钢结构施工 8,地坪开始施工

今日施工内容: 1,彩板顶板安装 挂T铝 2,室外门卫安抹灰 3,二楼动力电桥架支架开始施工 4,室外消防水箱安装 5,土建挡水墙斜抹灰 修补 6,二楼消防喷淋施工 7,室外外墙喷真石漆

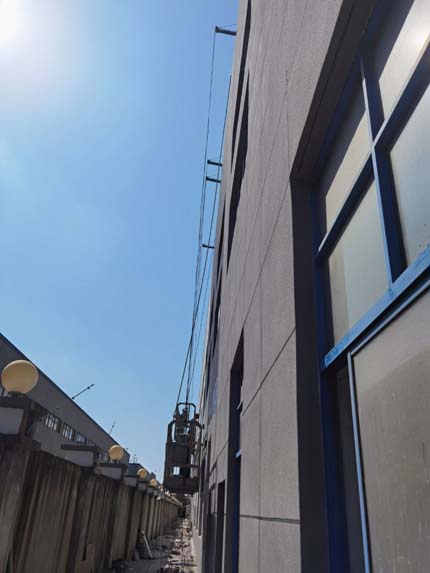

今日施工内容: 1,彩板顶板安装 2,室外门卫处拆模 3,室外关模开始 4,室外外墙喷漆

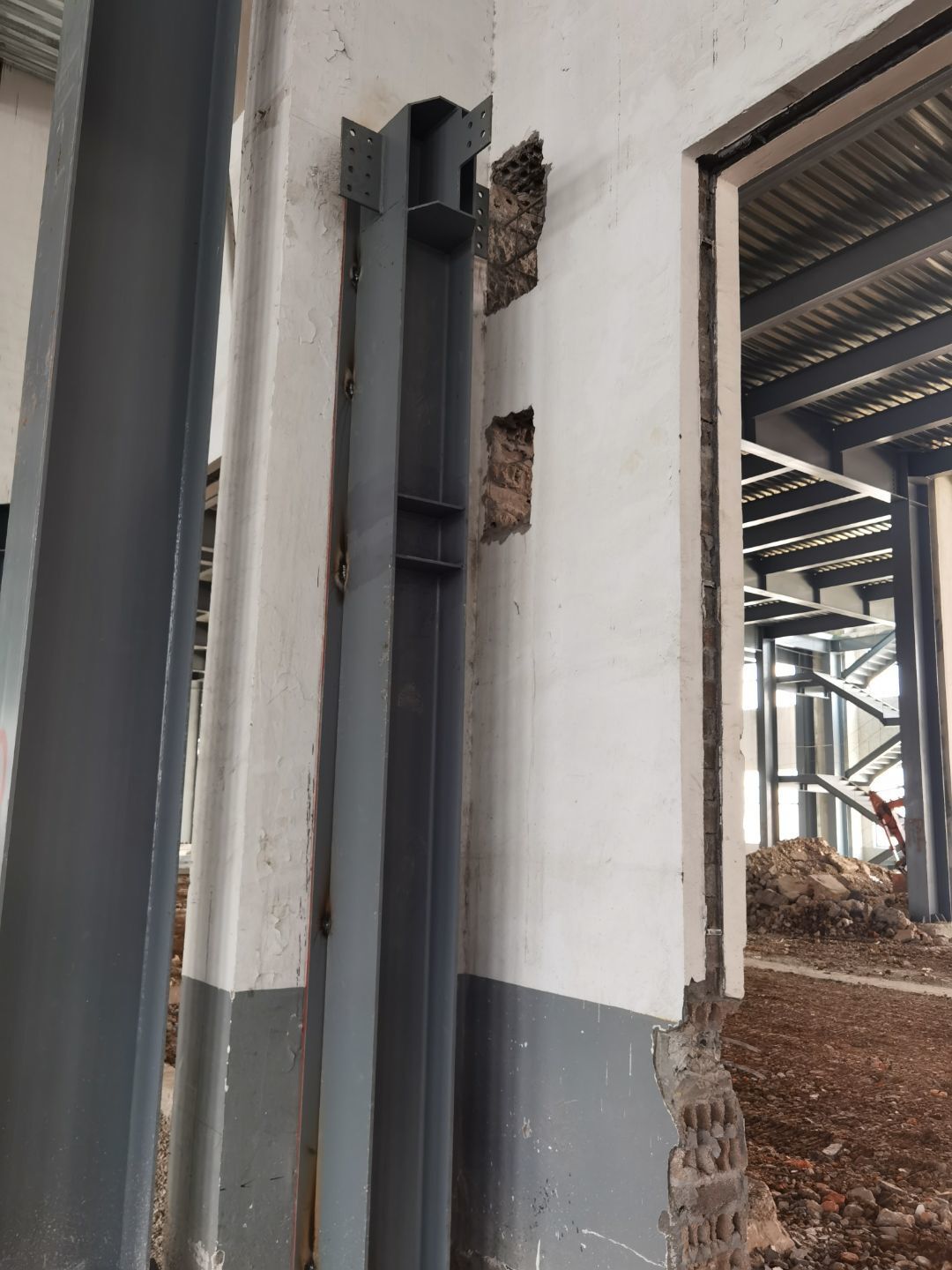

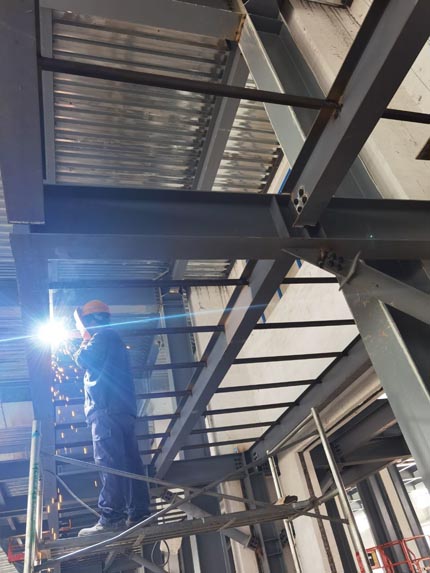

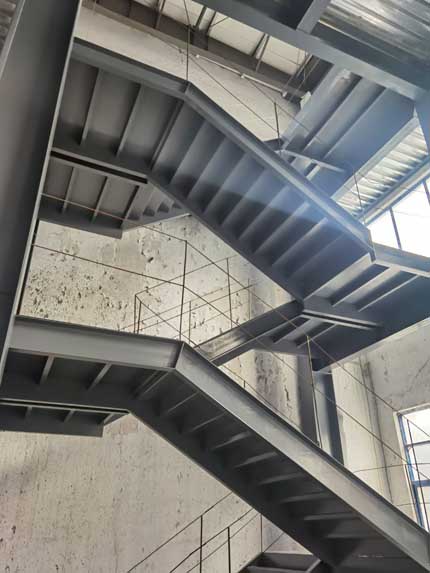

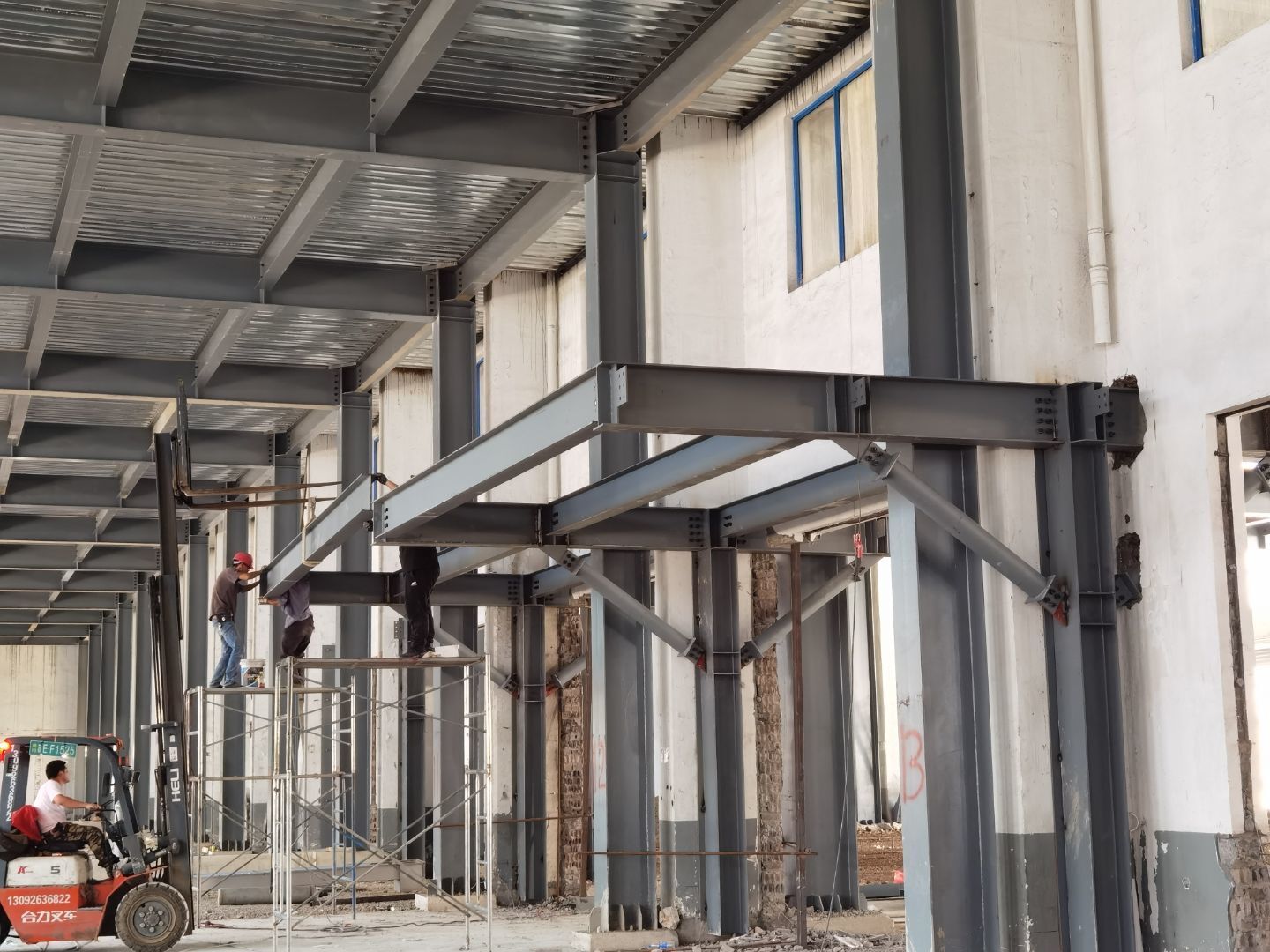

1,一楼彩板吊筋安装 2,一楼钢构顶刷漆 3,一层钢构平台焊接施工 4,一楼冻库门体安装 5,一楼空调新风管吊装 6,门卫室墙体砌筑 7,电梯施工
1,一楼地槽 彩板 吊筋安装 2,一楼钢构顶刷漆 3,一层钢构平台施工 4,西边室外雨水管安装 5,一楼冻库门体安装 6,一楼空调风管吊装 7,二楼空调柜机吊装 8,电梯施工

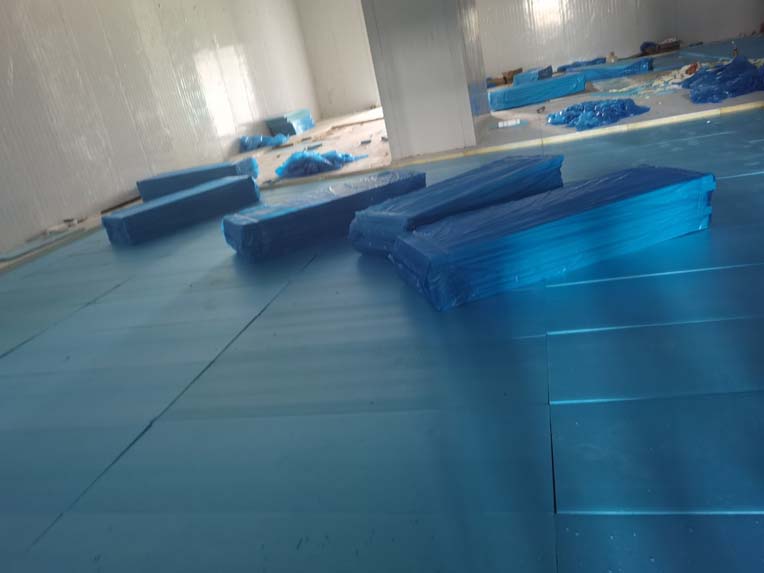

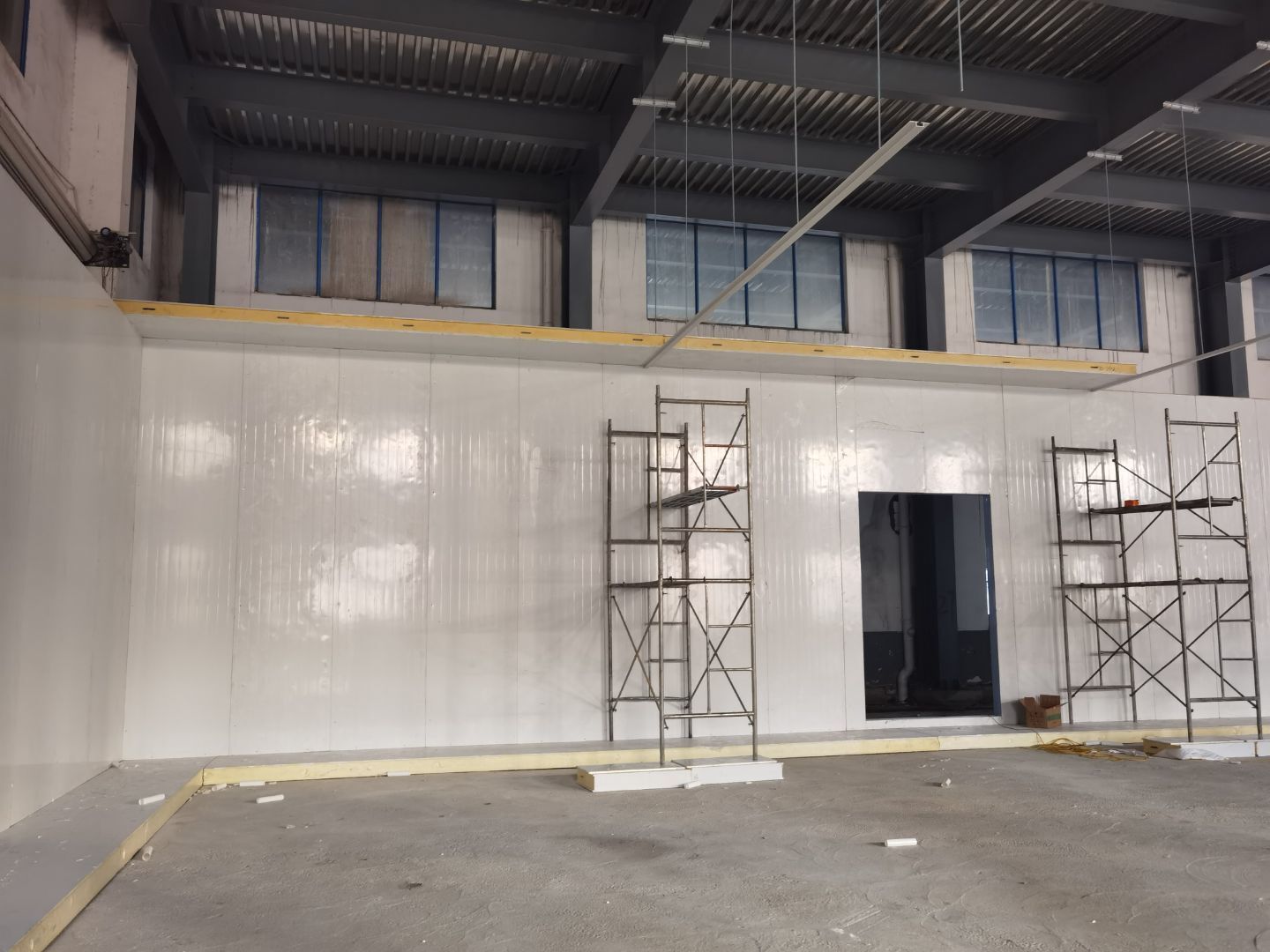

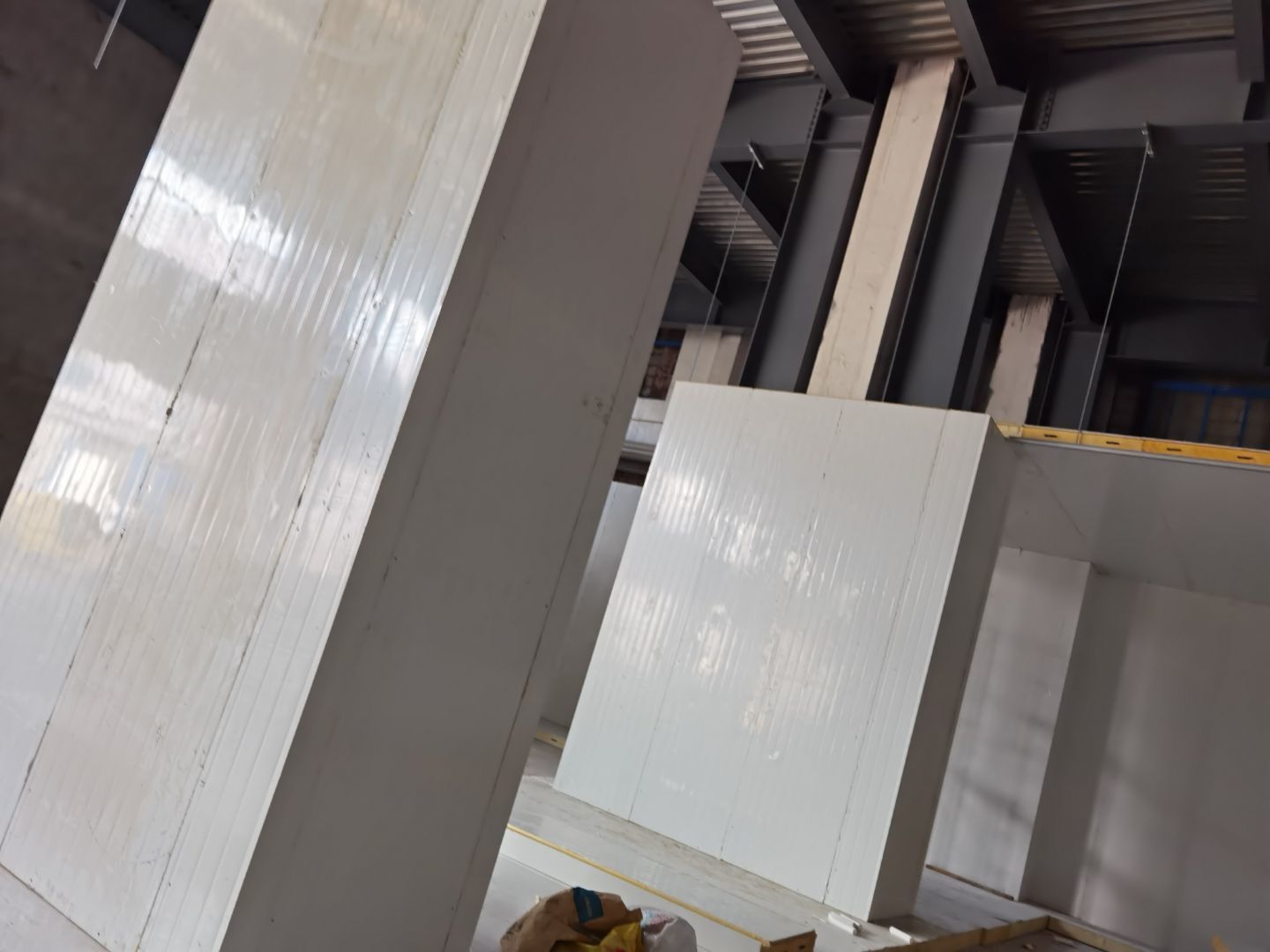

1,一楼地槽 彩板安装 2,一楼消防立管安装 3,一层钢构平台施工 4,一层挡水墙抹灰 5,楼层钢构焊接 加固 6,一层空调水管保温 7,一层防排烟施工 8,二楼地槽 彩板安装

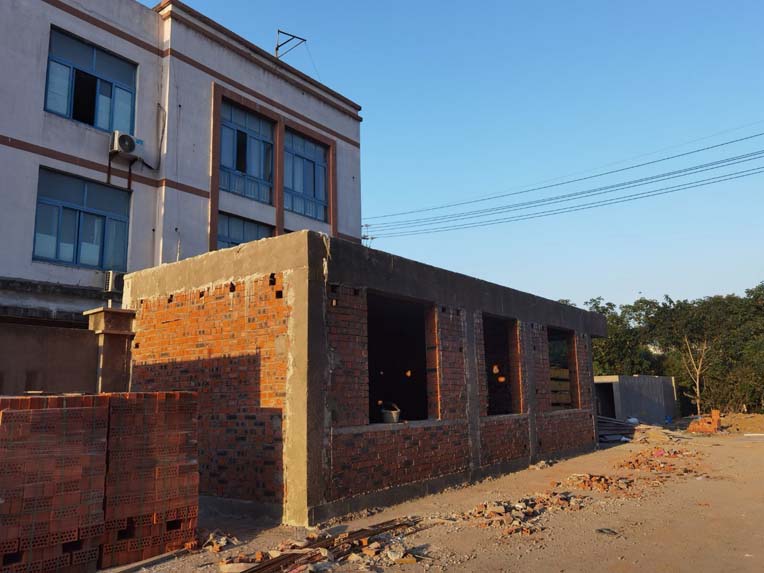

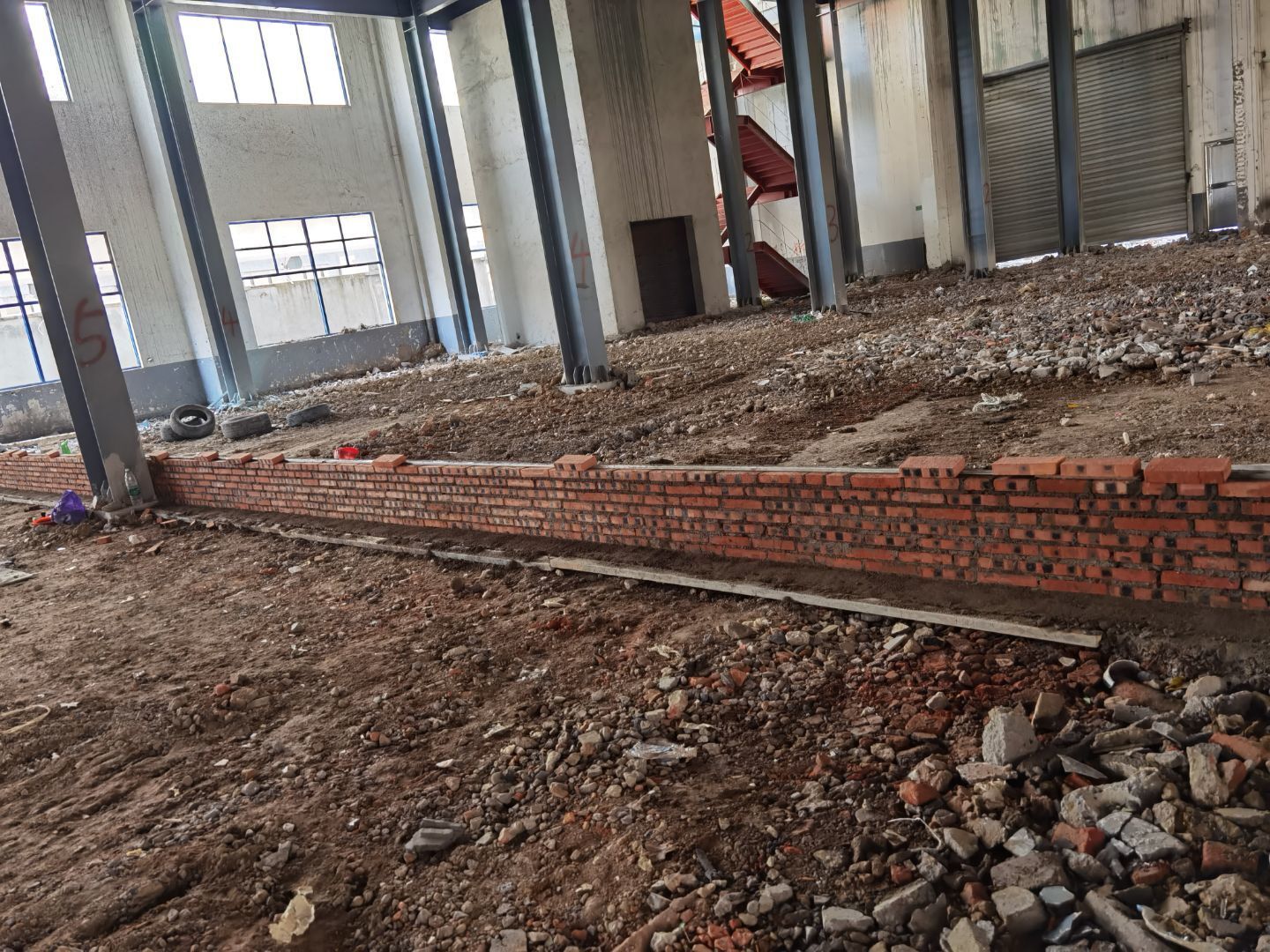

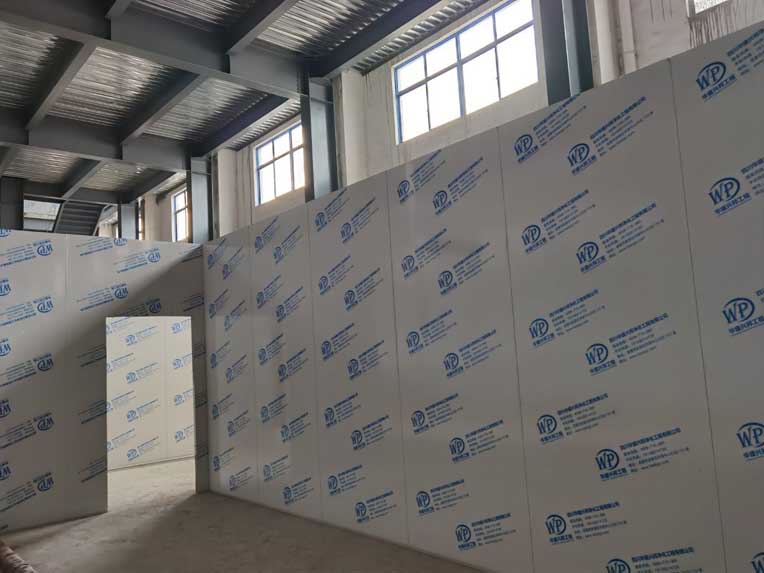

1,二楼消防喷淋试水打压 2,二楼空调风管搬运 3,一层钢构施工 4,一层防排烟施工 5,挡水墙砌筑抹灰 7,一层消防水管安装 8,一层门洞砌筑 9,一层空调水支架安装 10,彩板人员到场

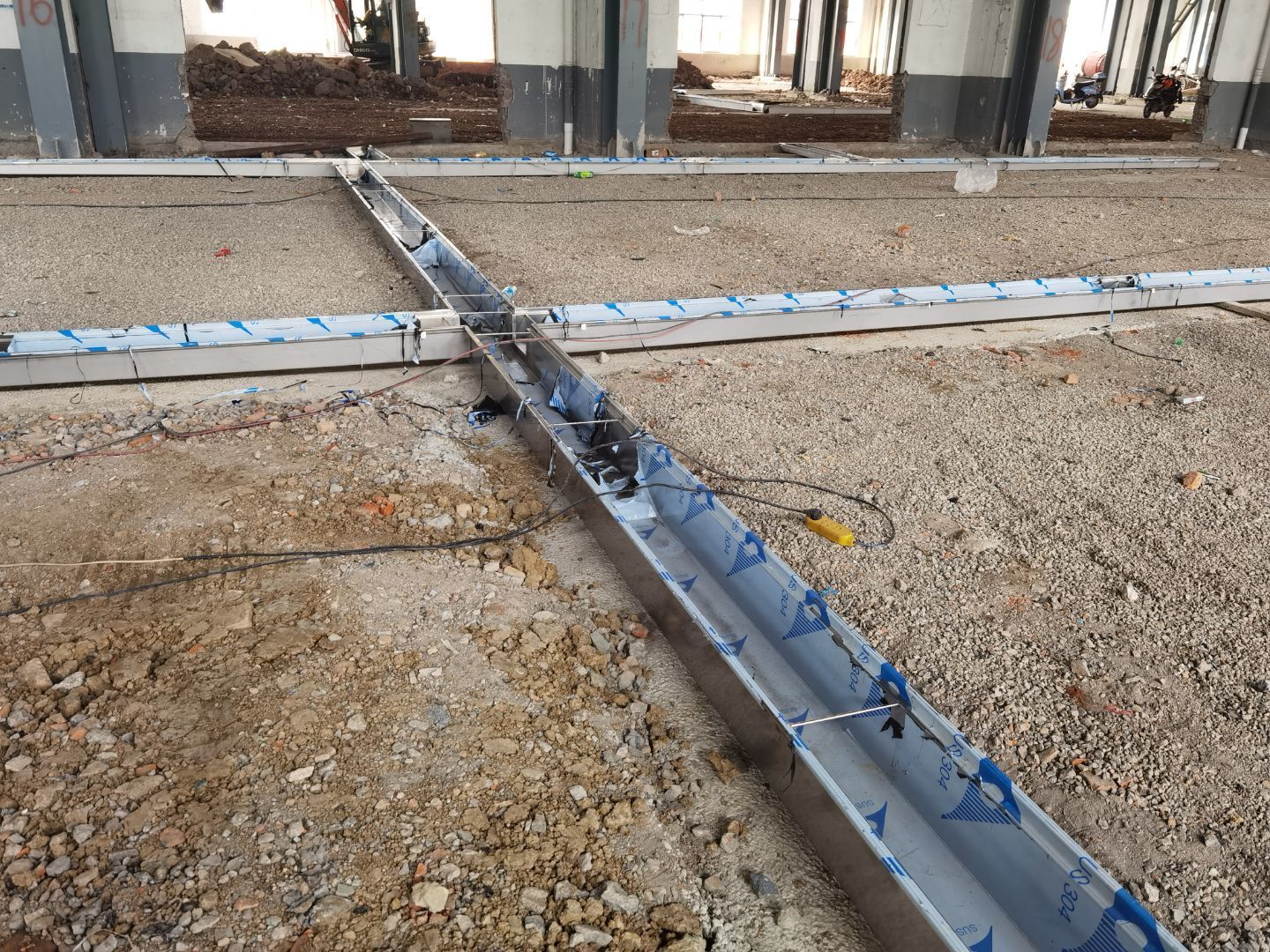

1,室外检查井砌筑 2,混凝土浇筑 3,混凝土保养 4,空调水管焊接 5,消防喷淋安装 今日材料进场 商混

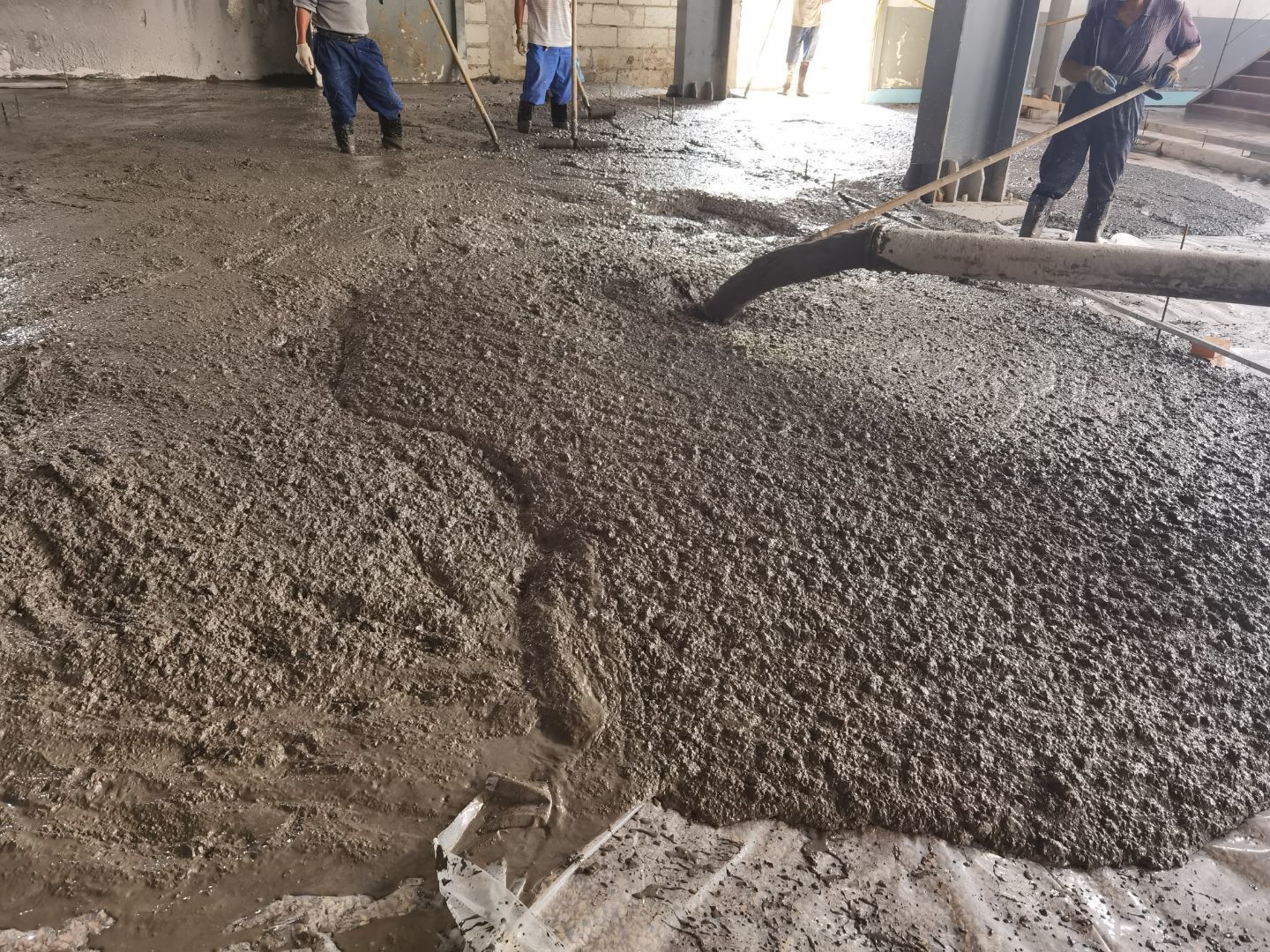

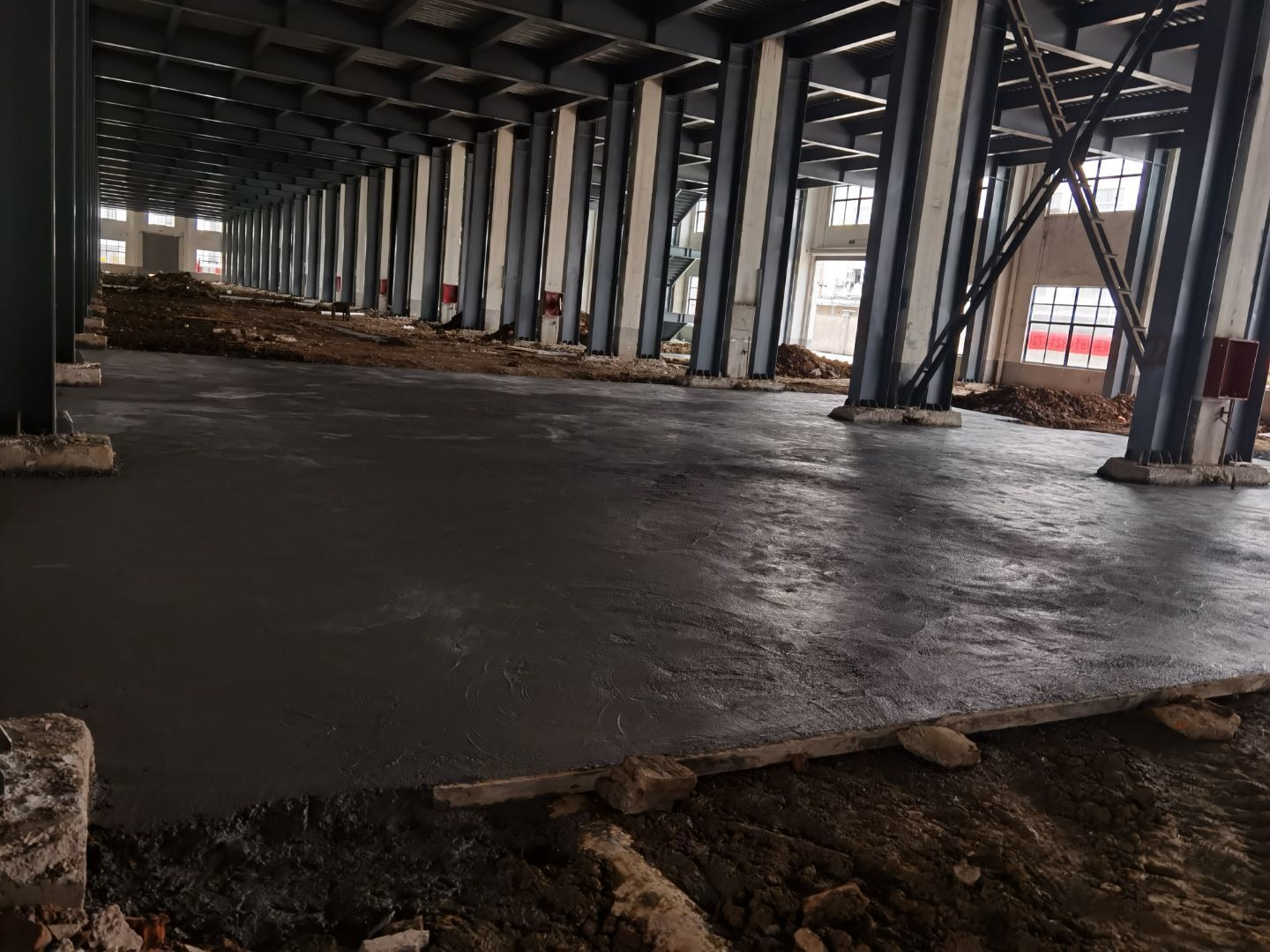

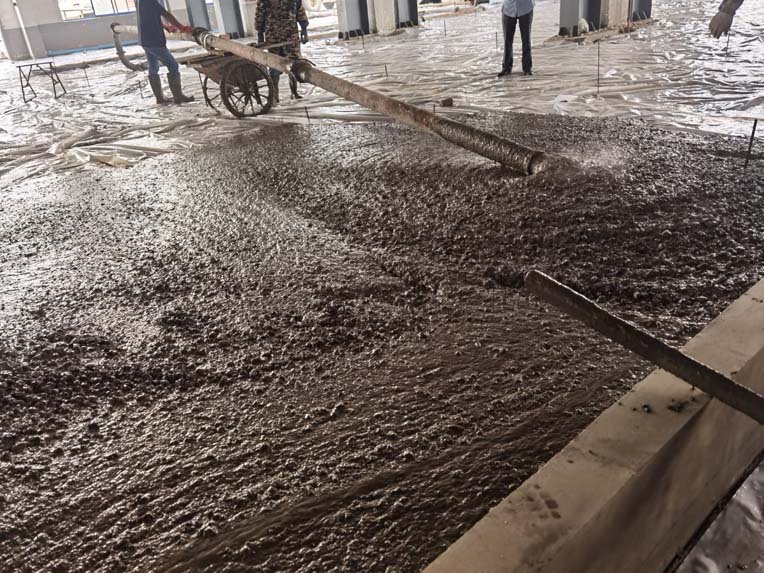

1,场地整理 2,混凝土浇筑 3,混凝土保养 4,钢构焊接 5,消防喷淋安装 今日材料进场 商混

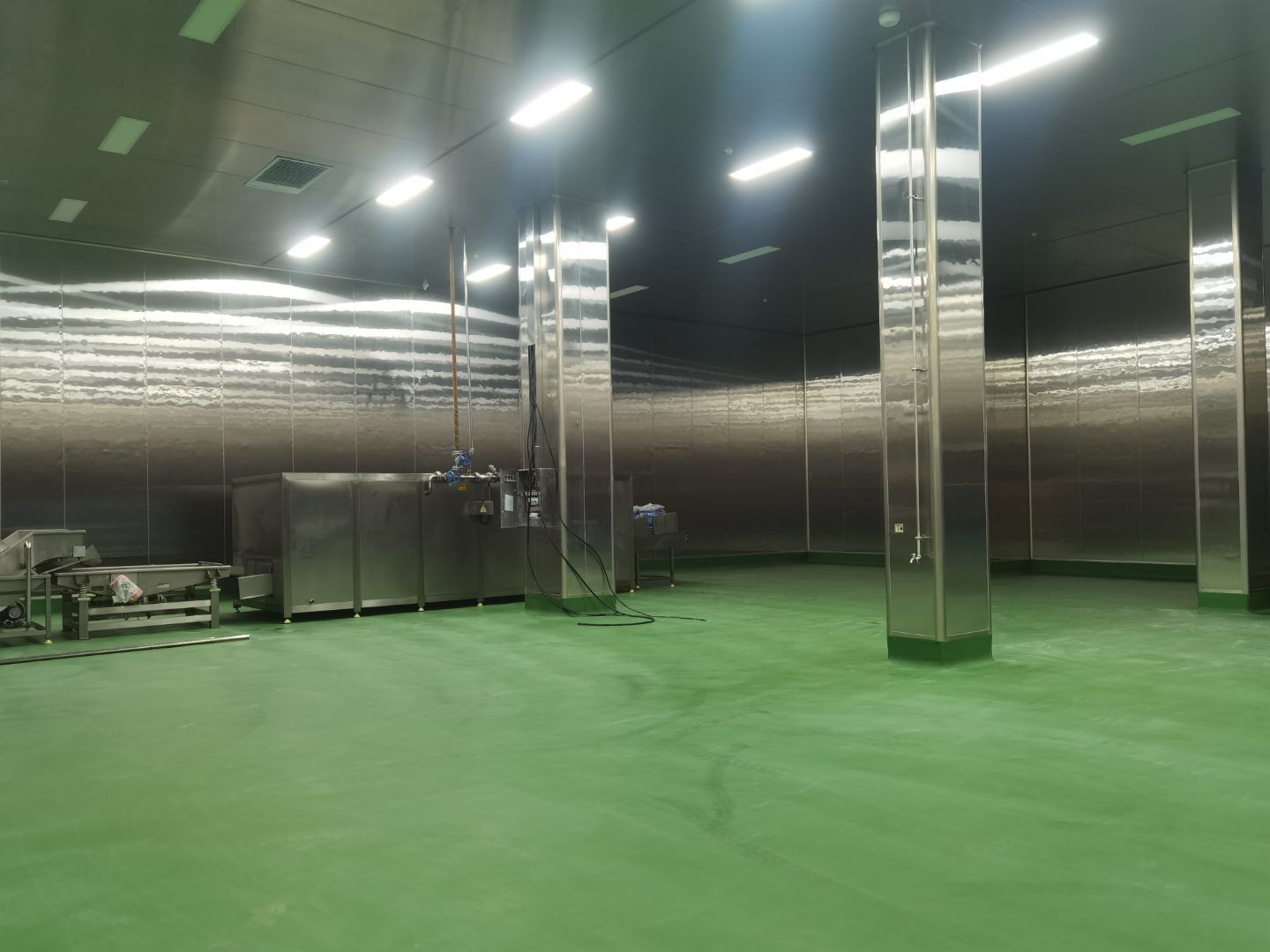

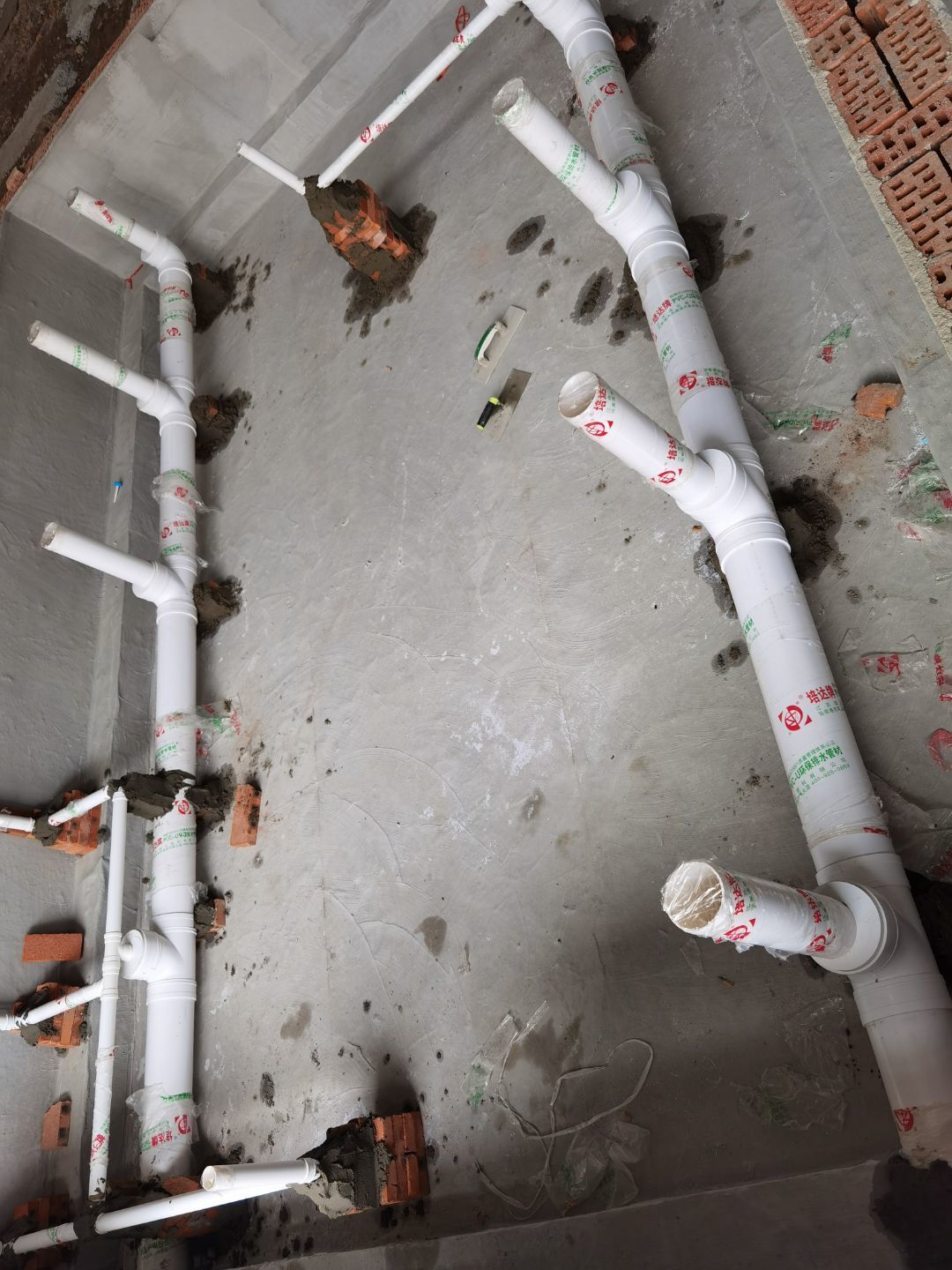

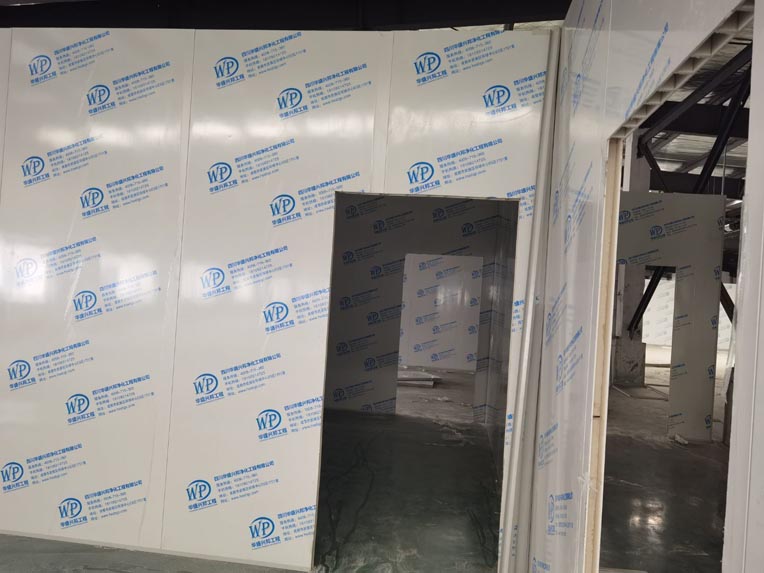

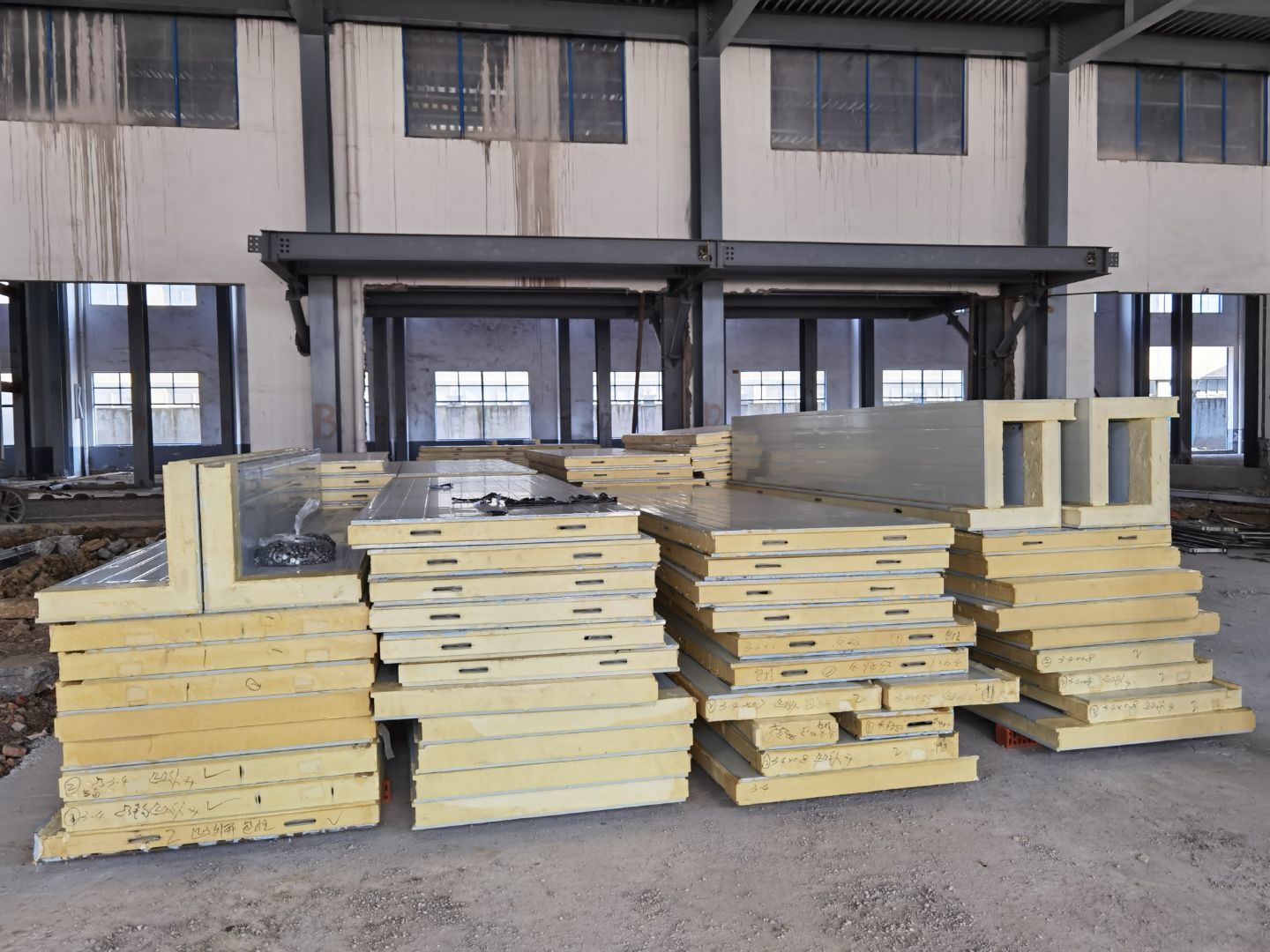

今日施工内容 1,排水管安装 2,消防材料吊装 3,冻库板材 安装 4,厕所墙体砌筑 5,混凝土施工 今日材料进场 消防管 商混

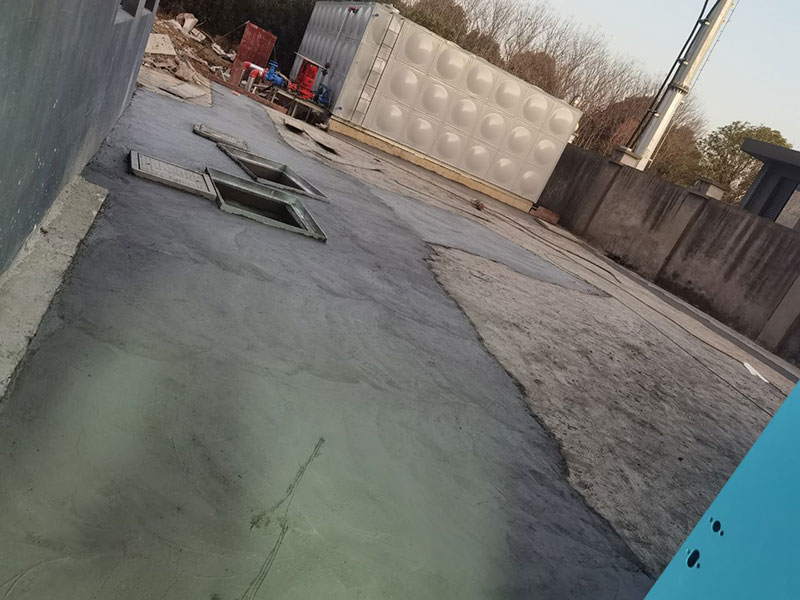

1,排水管安装 2,钢构施工 3,场地建渣清理 4,冻库板材到场 安装 5,厕所墙体砌筑 6,混凝土施工

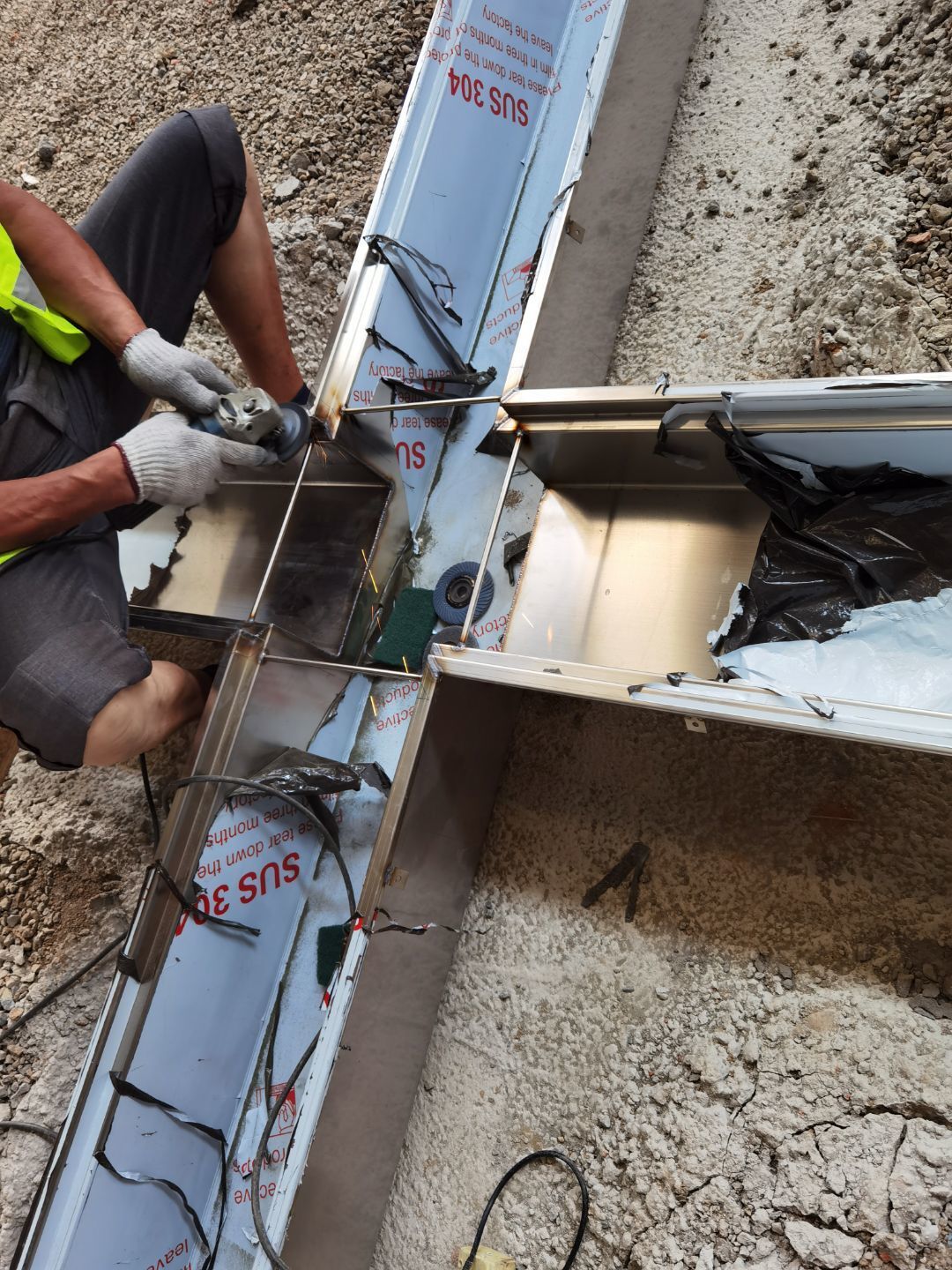

1,场地 整平 2,钢构施工 3,不锈钢排水沟安装 4,不锈钢水沟 焊接 5,场地建渣清理 6,冻库板材到场 安装 7,消防进场 8,混凝土准备工作
1,场地 整平 2,钢构施工 3,不锈钢排水沟安装 4,不锈钢水沟第二批到场 焊接 5,pvc排水管安装 6,室外电缆管安装 今日材料进场 不锈钢排水沟材料

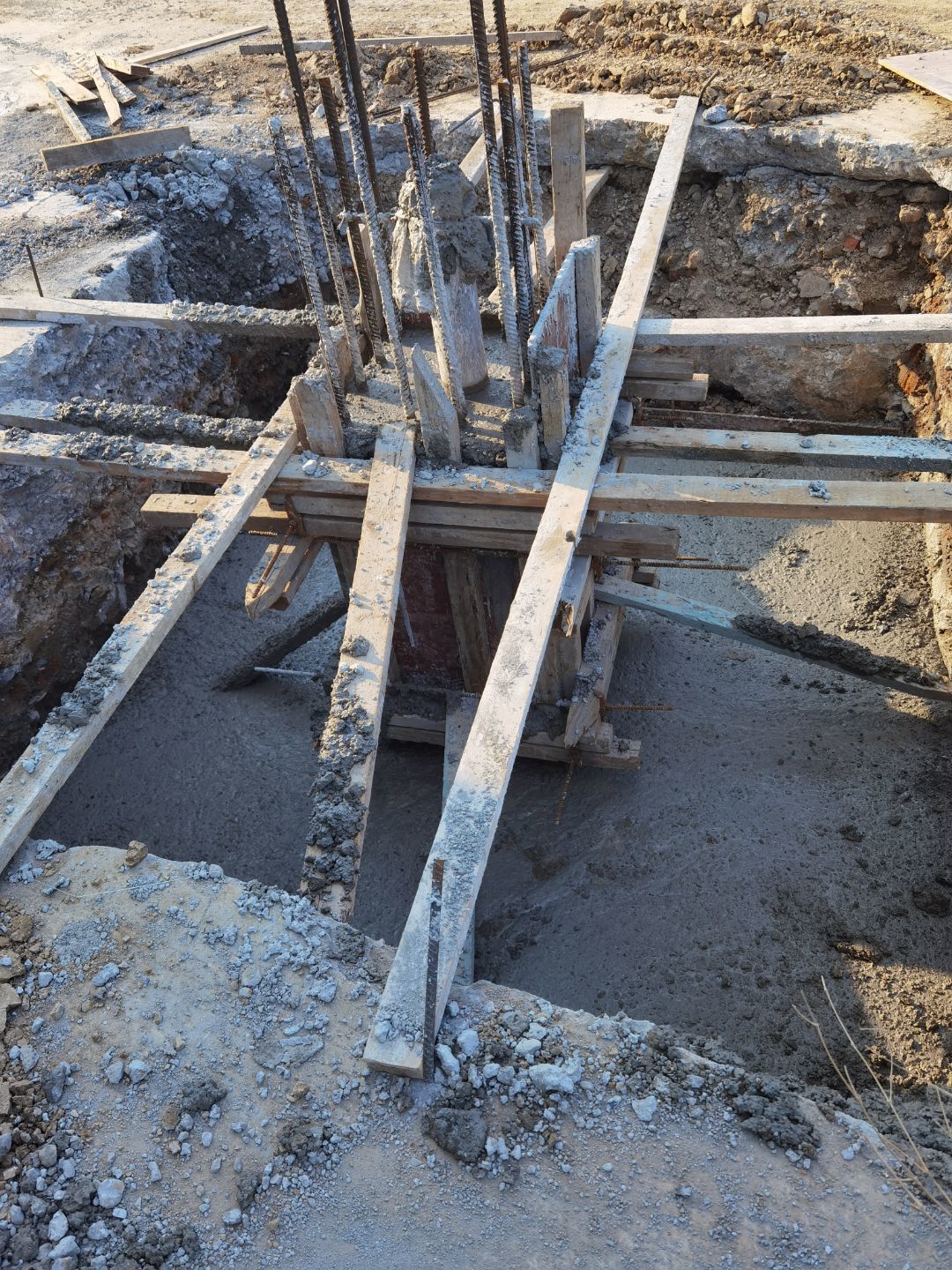

1,场地挡水墙砌筑抹灰 2,钢构施工 3,场地清理 4,不锈钢排水沟焊接 5,厕所排水安装 6,独立柱浇筑 今日材料进场 1不锈钢管

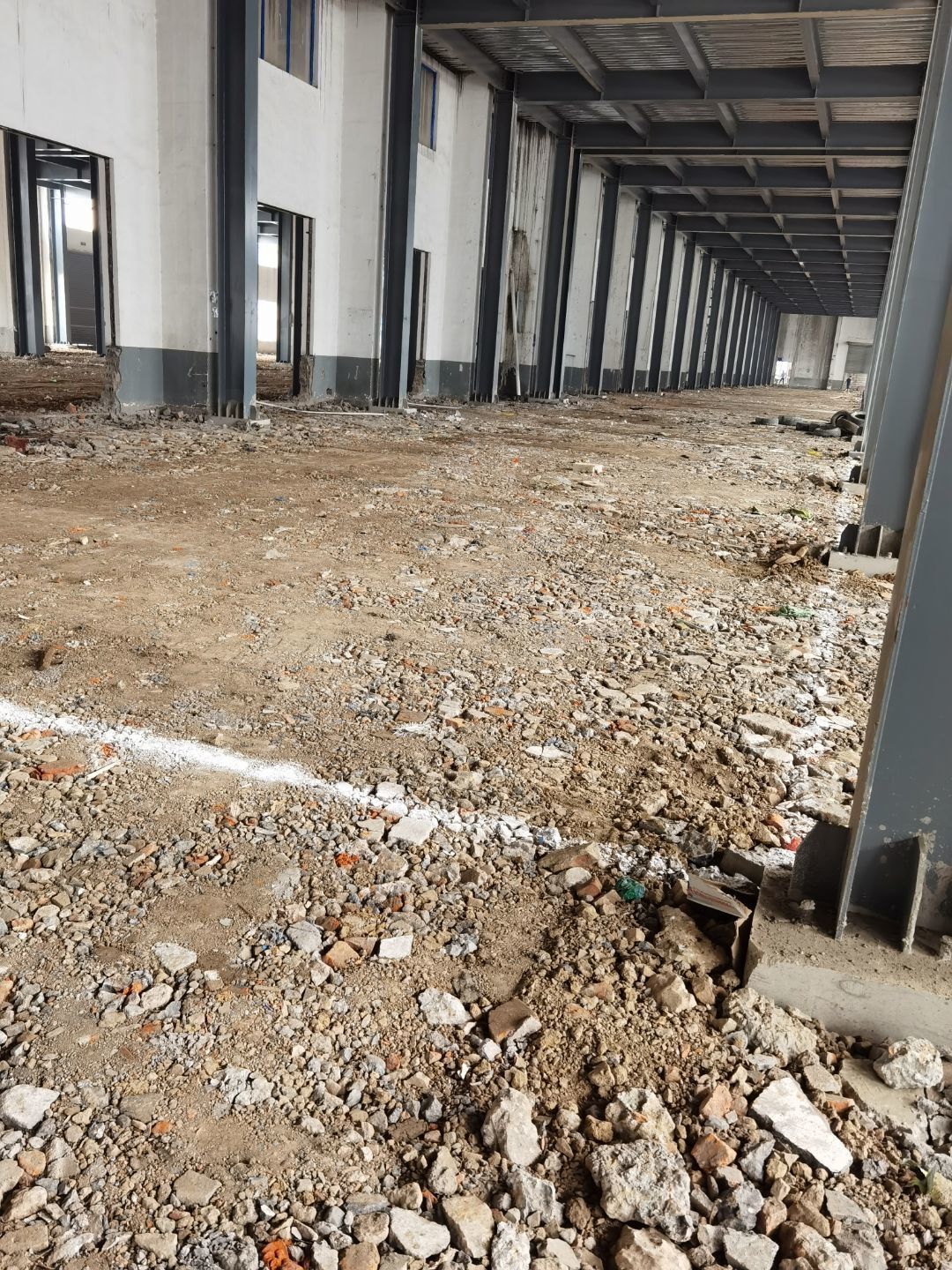

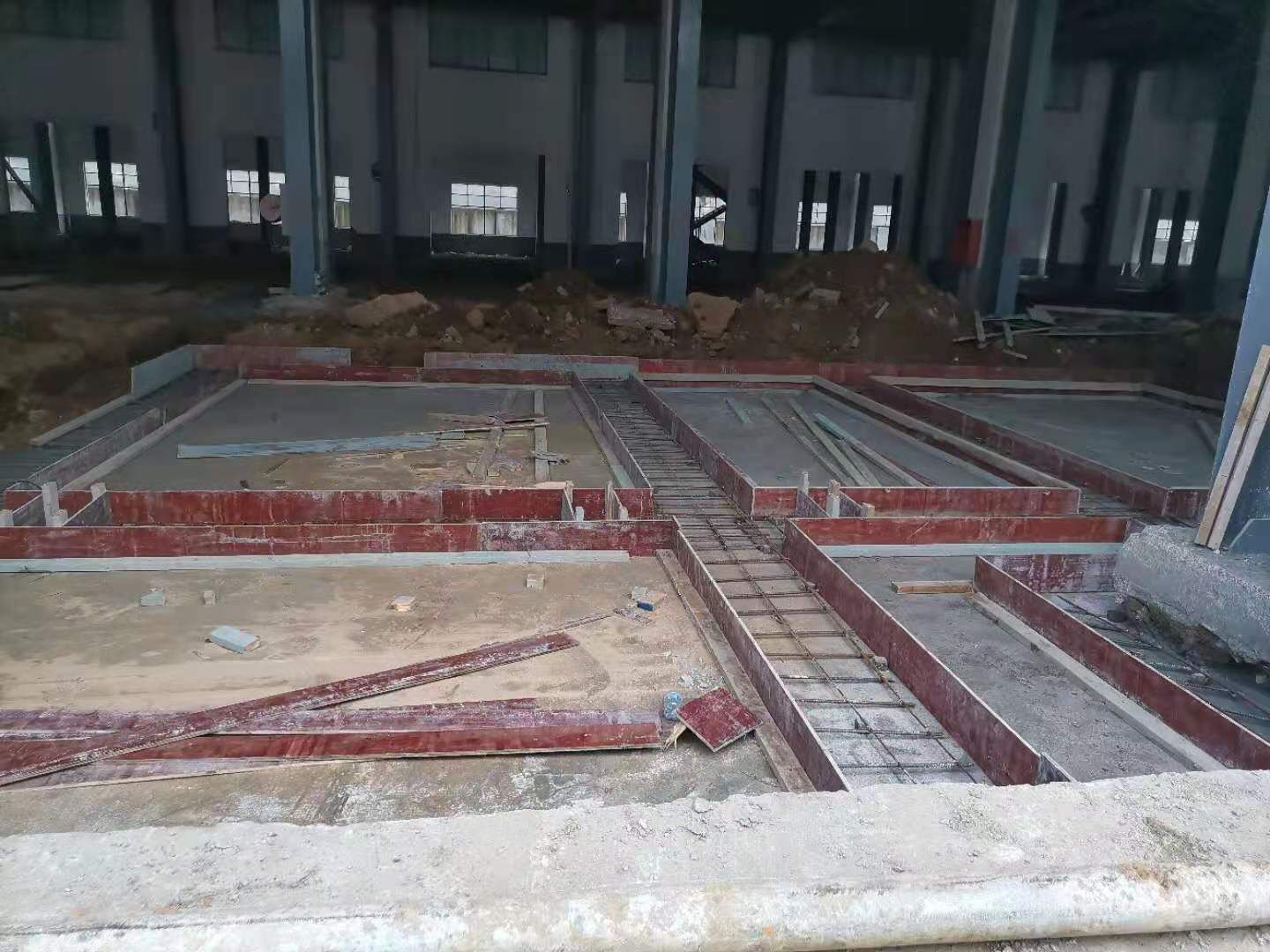

施工第16天,今日施工内容 1,挡水墙抹灰 2,厕所浇筑垫层 3,钢构平台进场施工

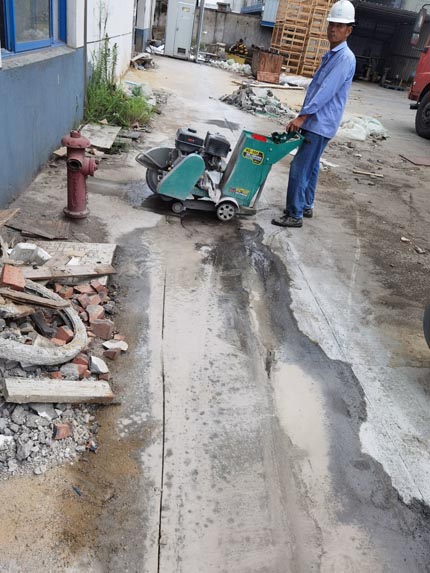

施工第3天, 二、无安全事件 三、今日施工内容 1,排水沟放线完成 2,排水挖沟已开始进行 今日材料进场 3、前期文明施工标示牌准备
