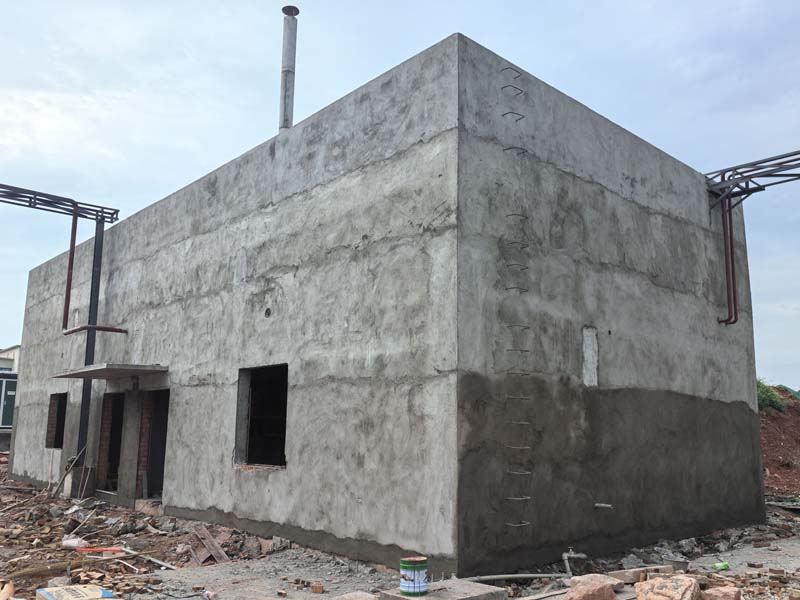

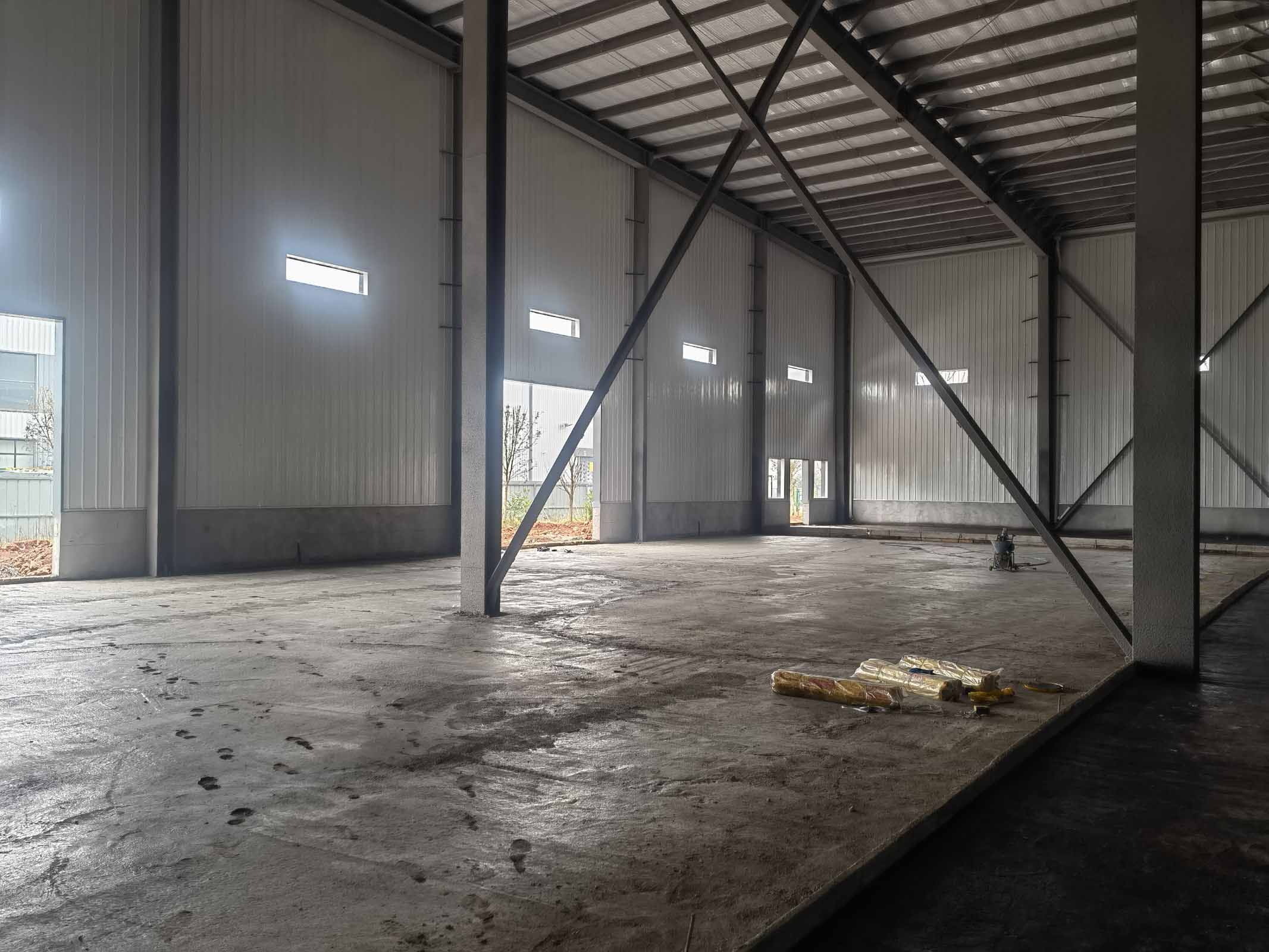

开工日期:2024-02-28
华盛兴邦承接四川新雅轩食品有限公司厂房设计,装修工程项目。产品:预制菜车间、调理肉制品

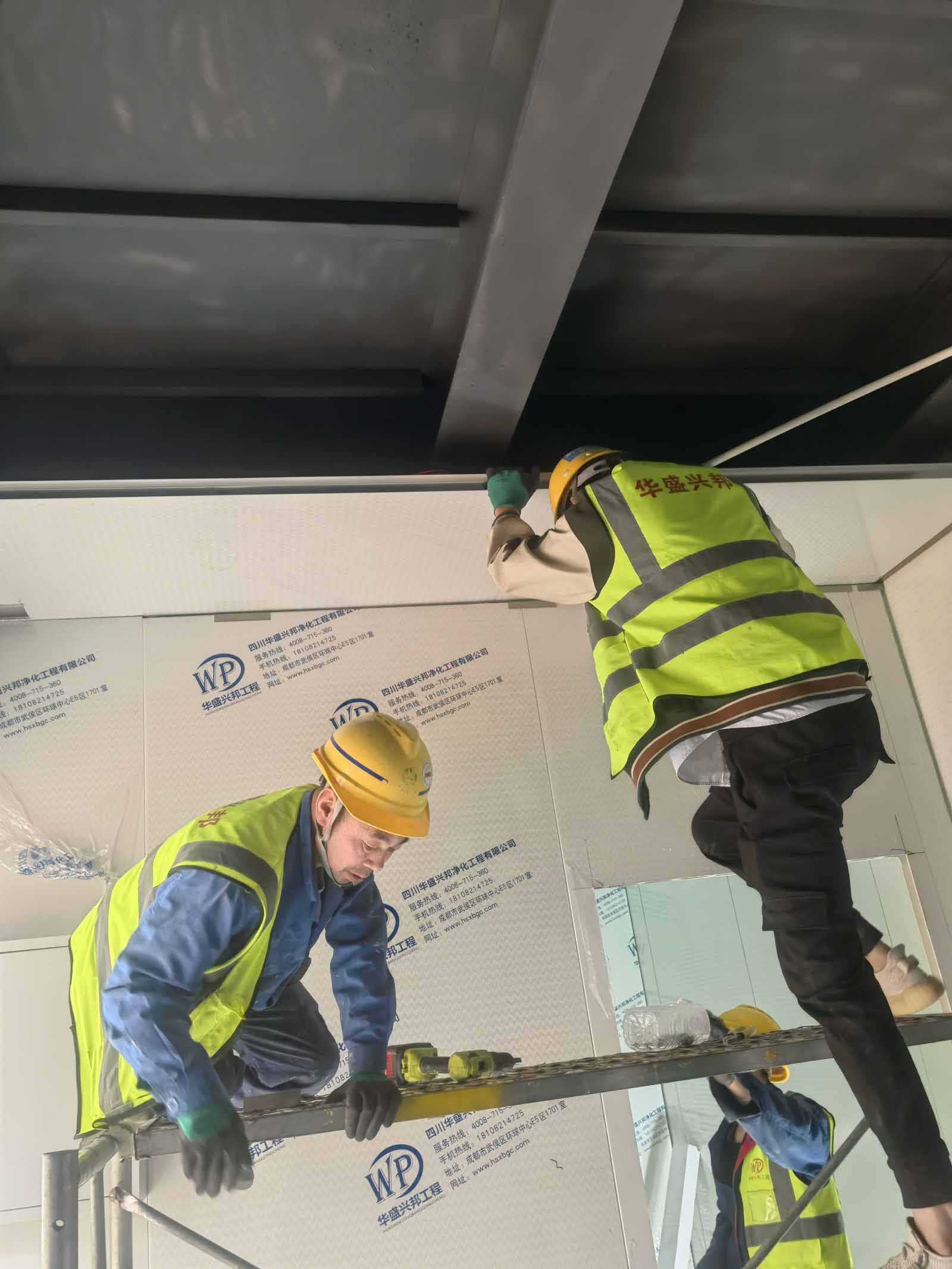

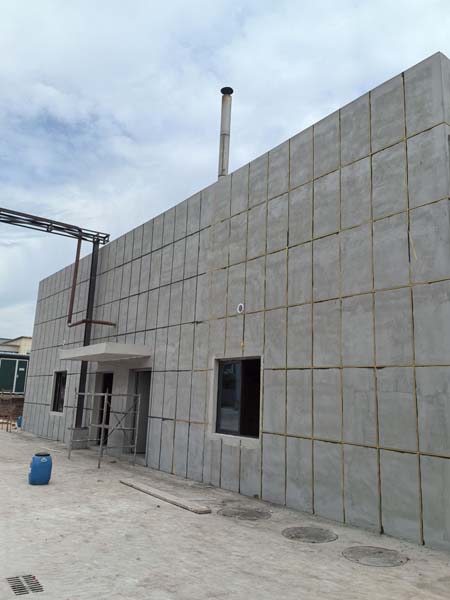

1,外墙真石漆施工第二天,完成施工进80% 2,锅炉房门窗安装

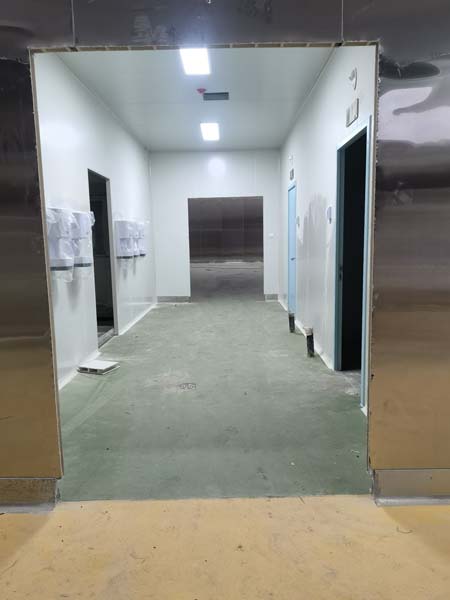

厕所施工

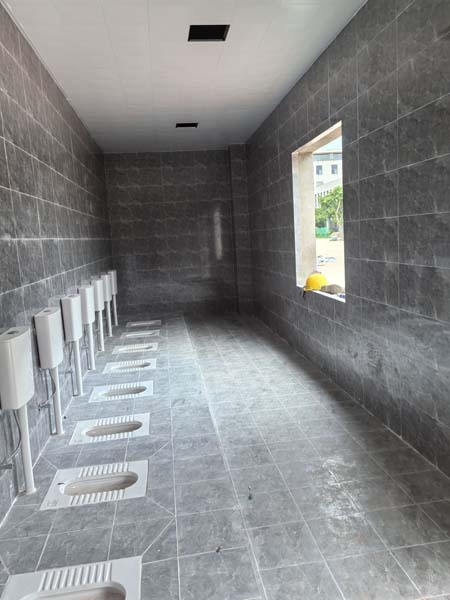

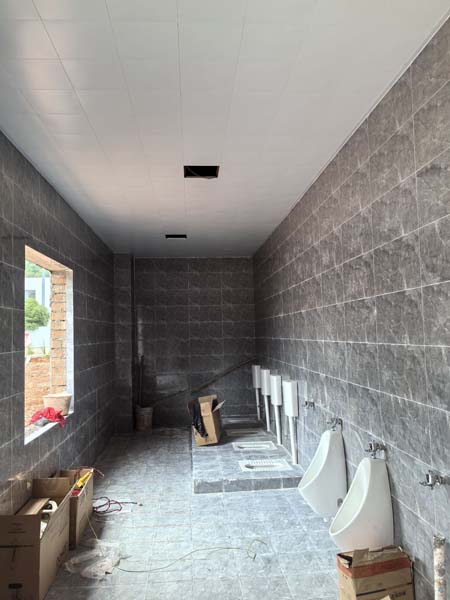

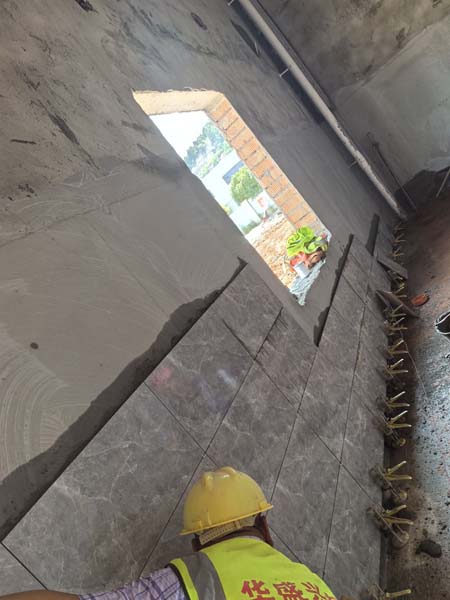

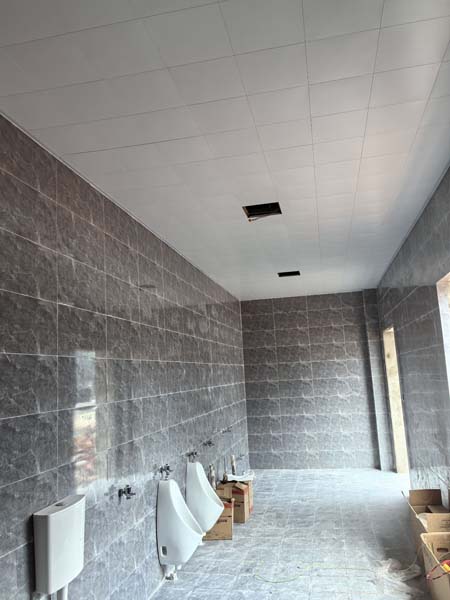

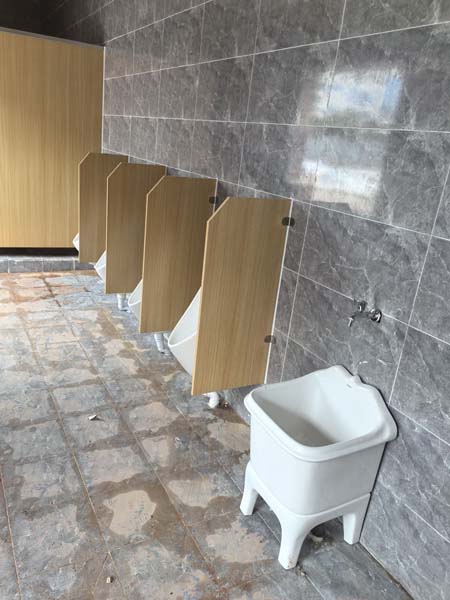

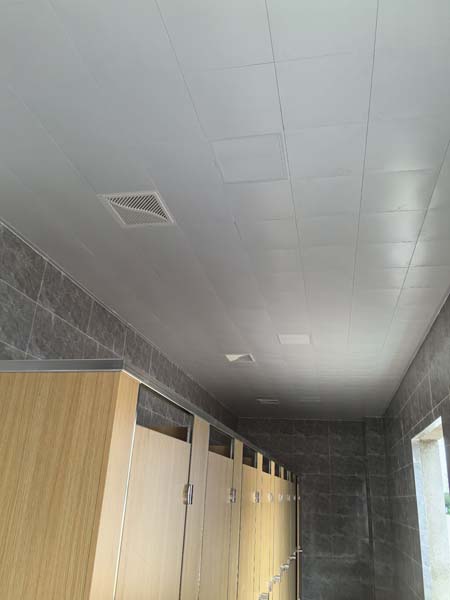

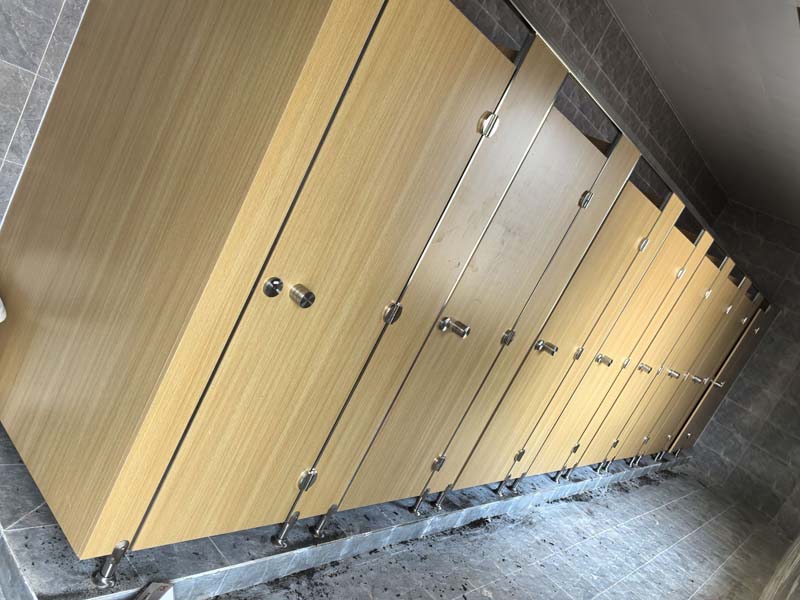

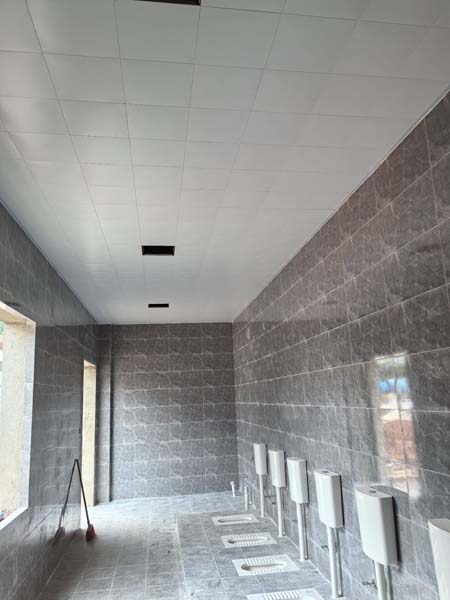

厕所贴砖完成

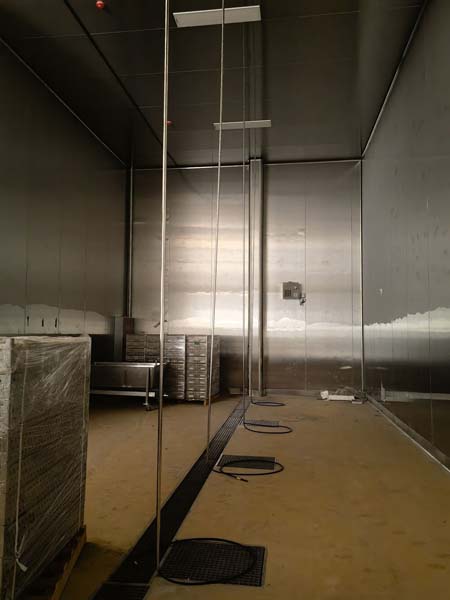

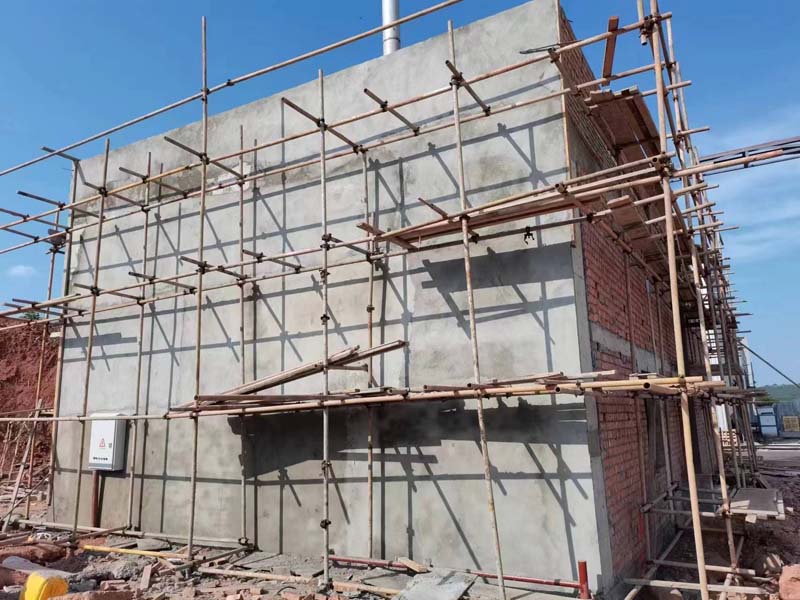

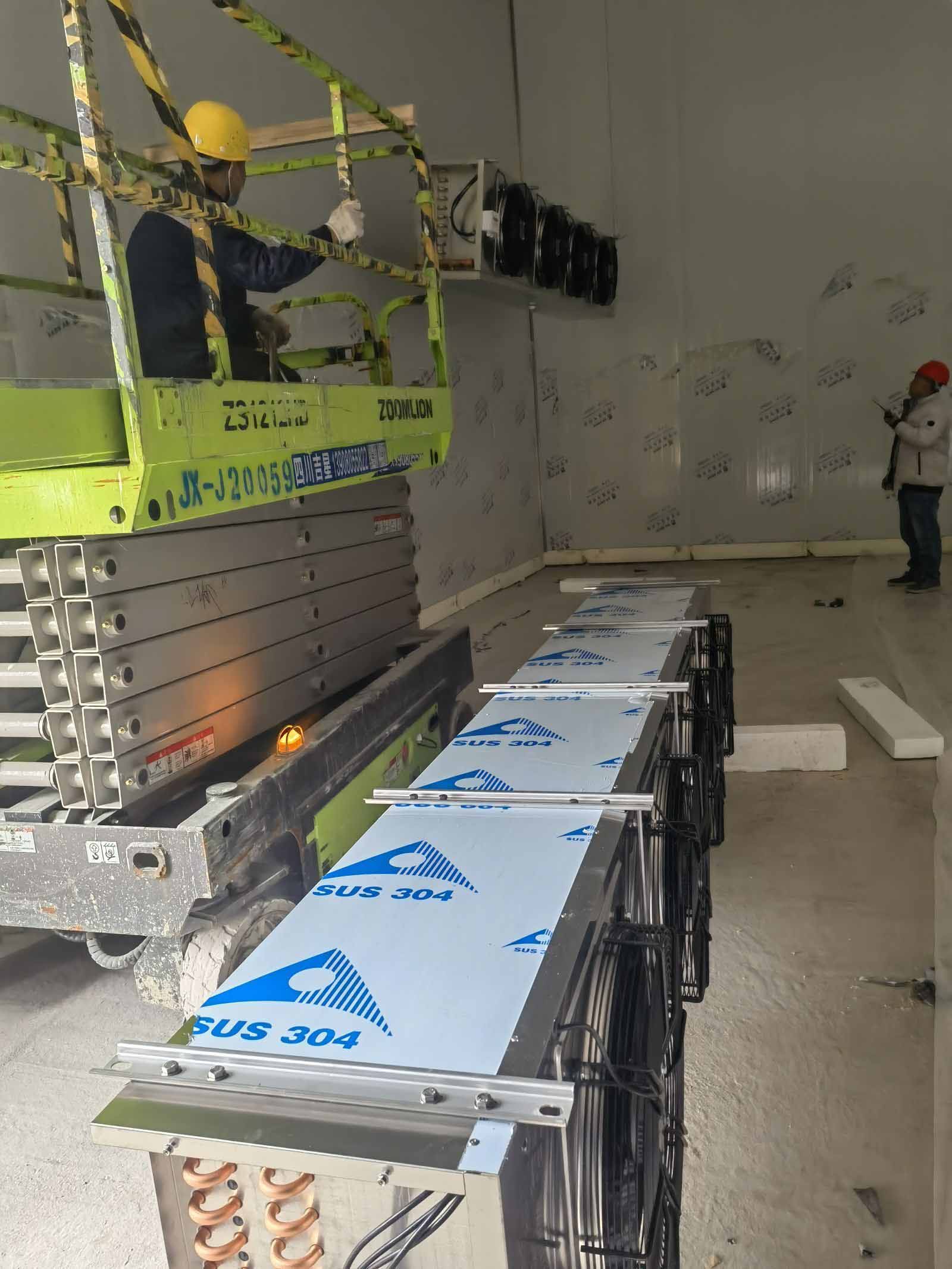

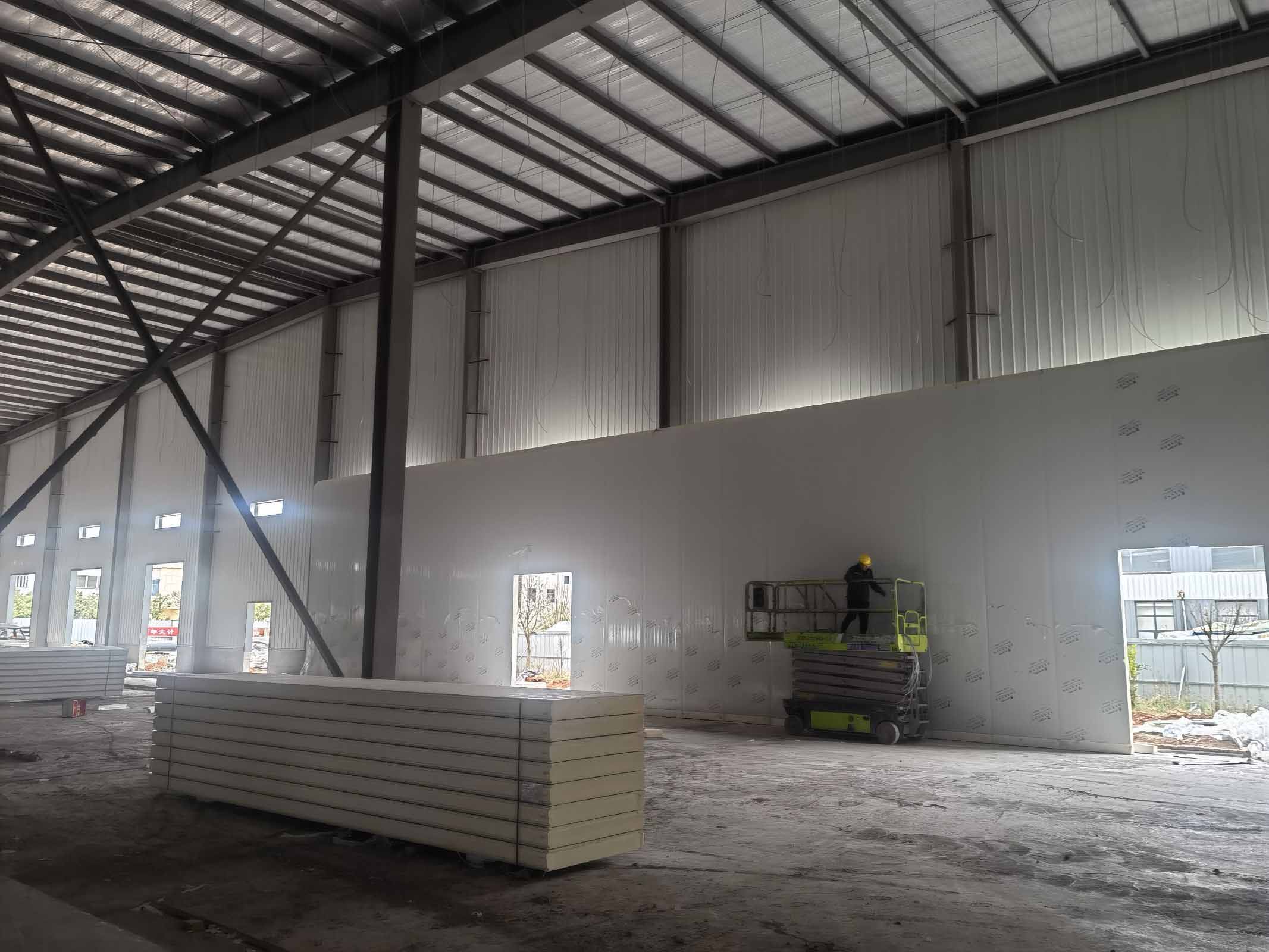

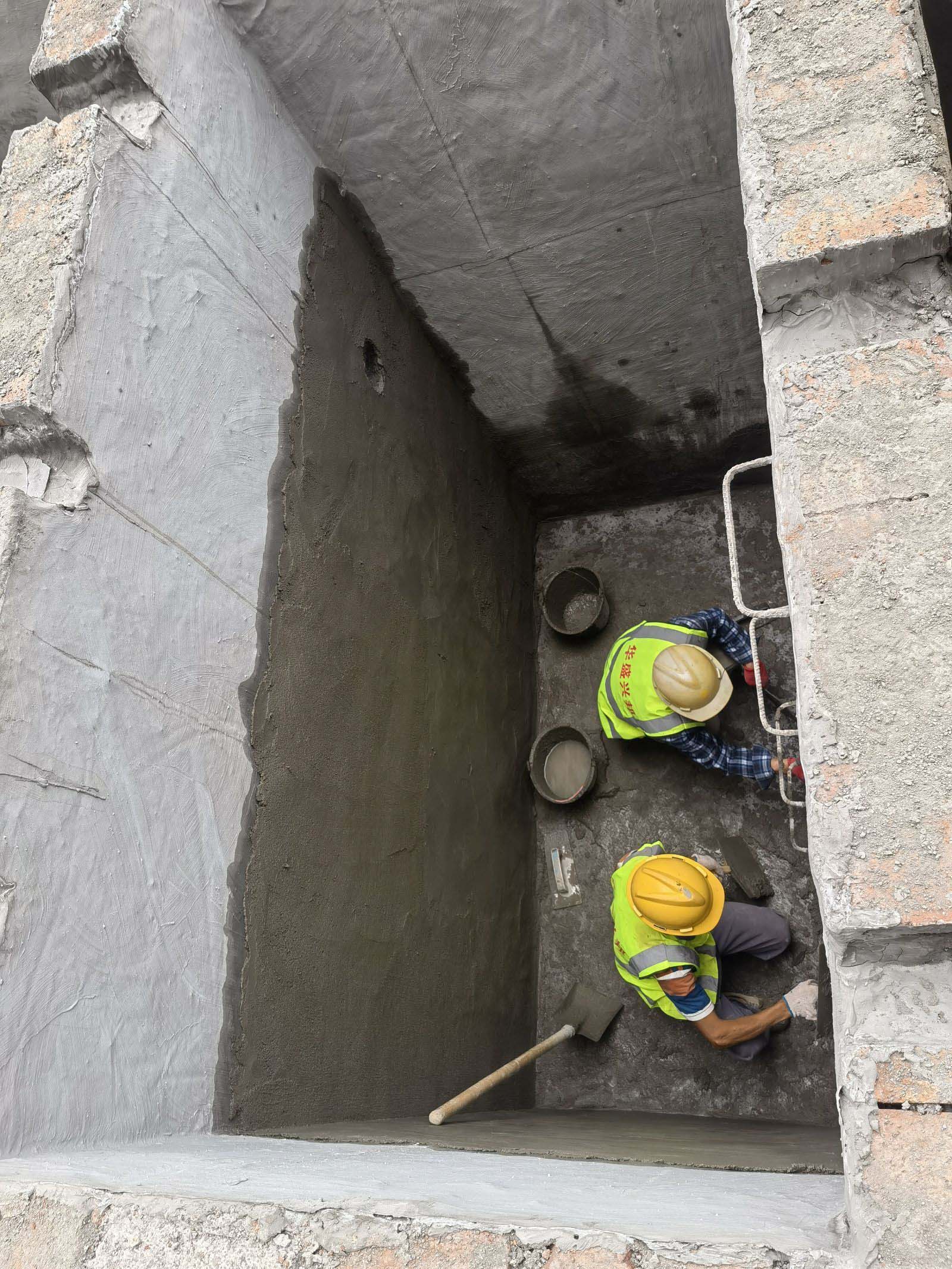

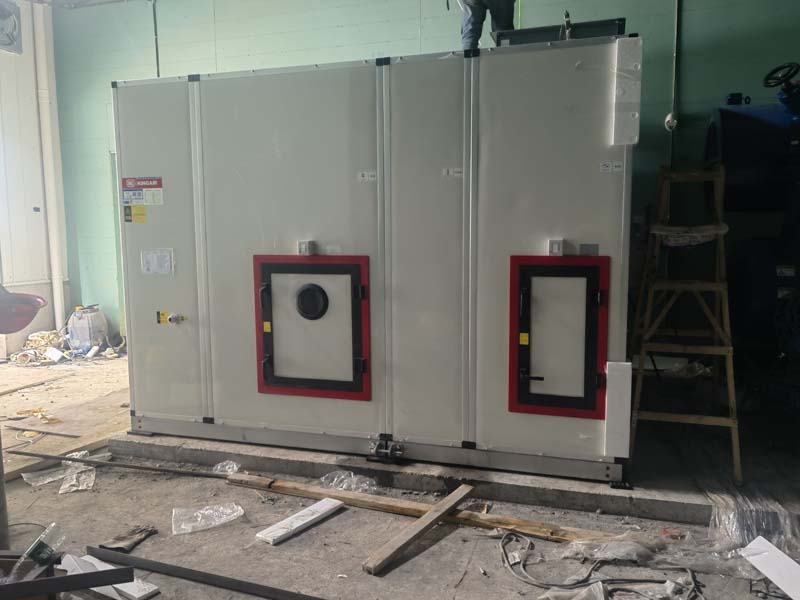

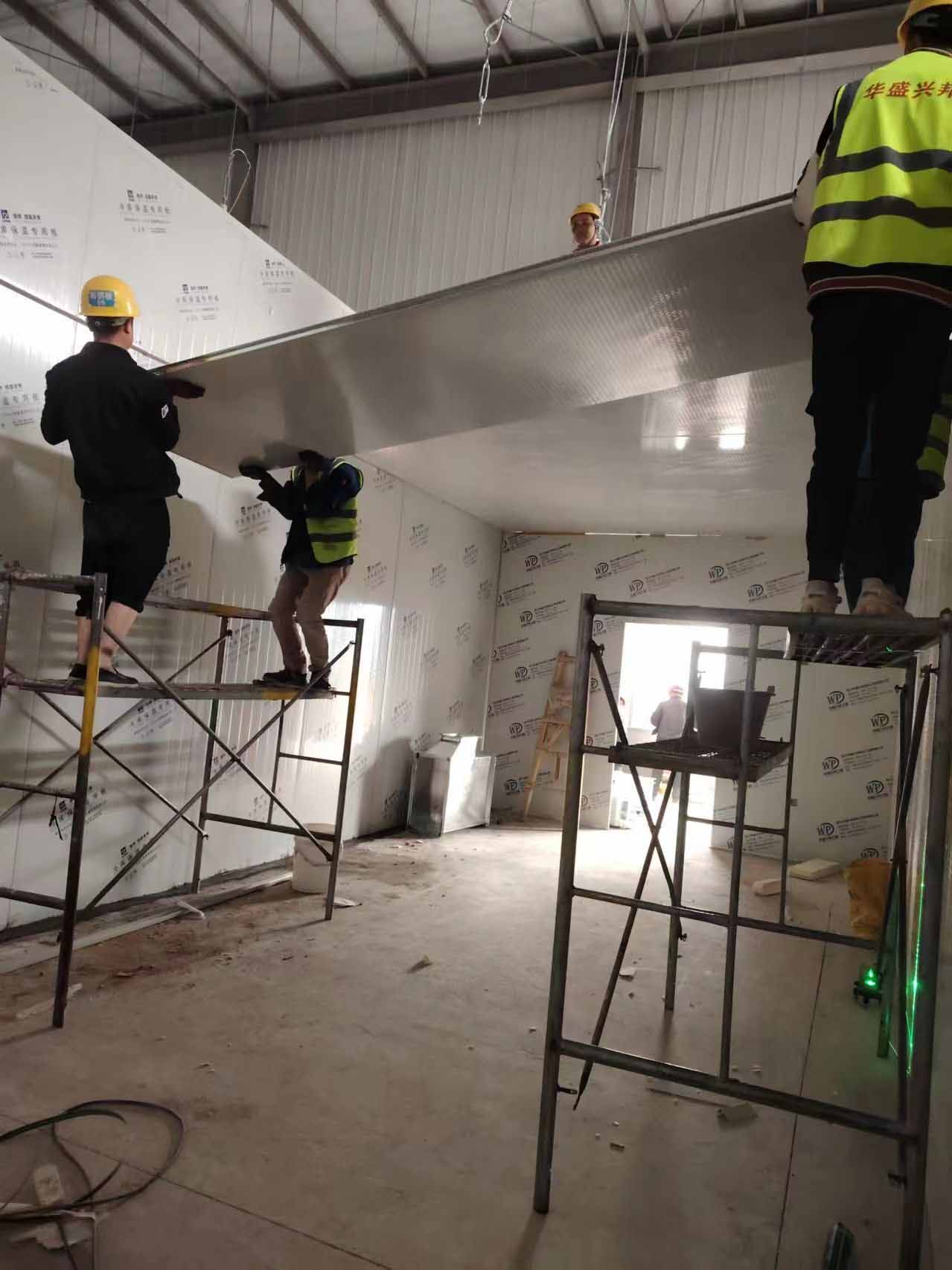

1,冻库内机安装 2.卫生间贴瓷砖完成进70% 3.锅炉房主体砌墙、抹灰

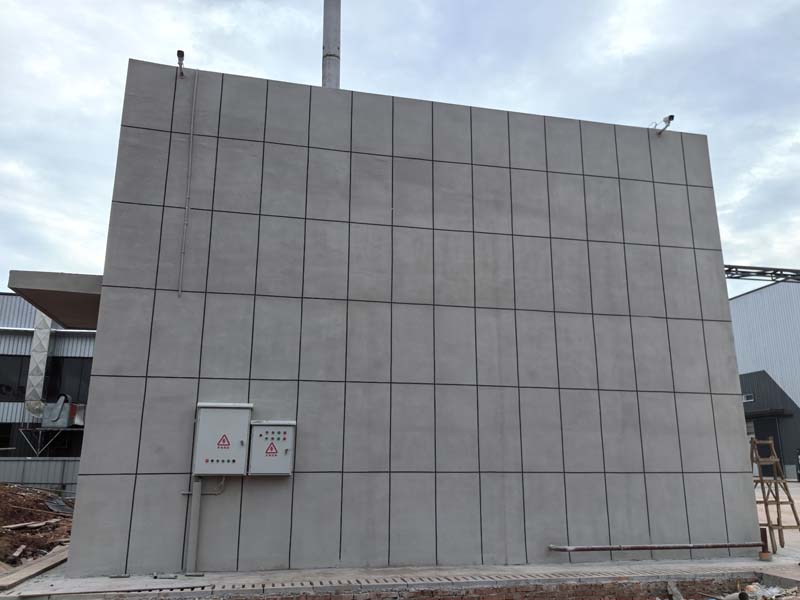

1,冻库内机安装完成分项目进度100%(调试完成87% 2,彩钢板收尾工作,完成分项进度100%(除增加施工内容外) 3.车间防撞柱,防撞栏安装,完成进度95% 4,锅炉房主体砌墙、抹灰,完成进度80% 5.隔油池抹灰完成 6,锅炉房屋顶施工完成进度100% 7,锅炉房排水沟施工完成进度100%

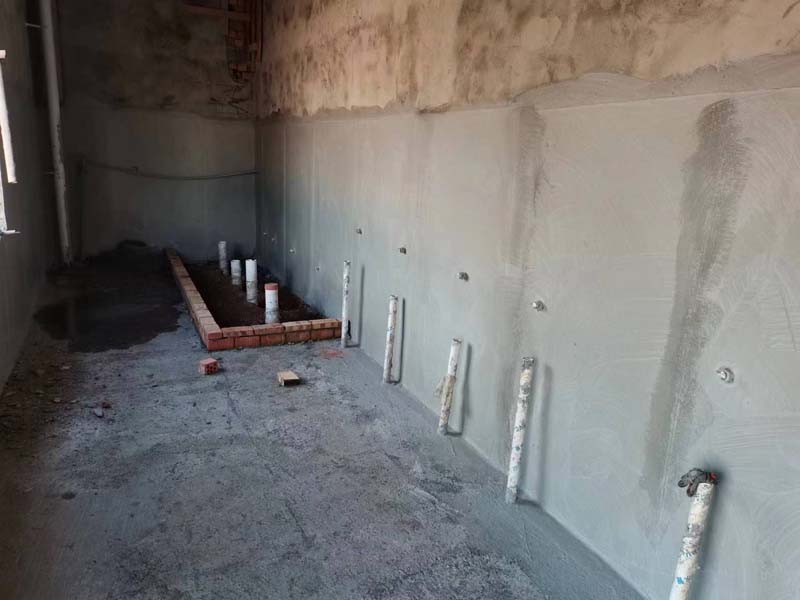

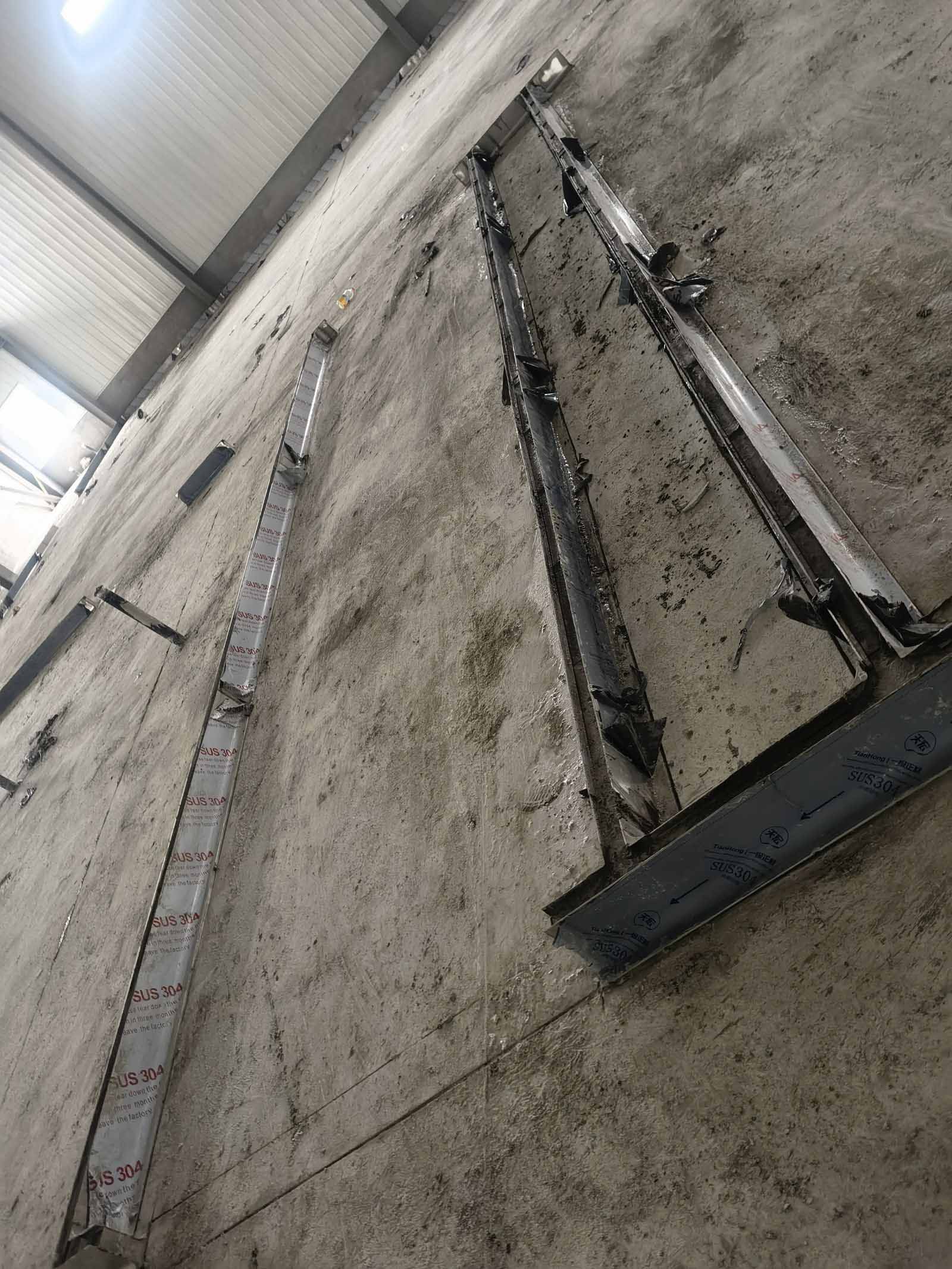

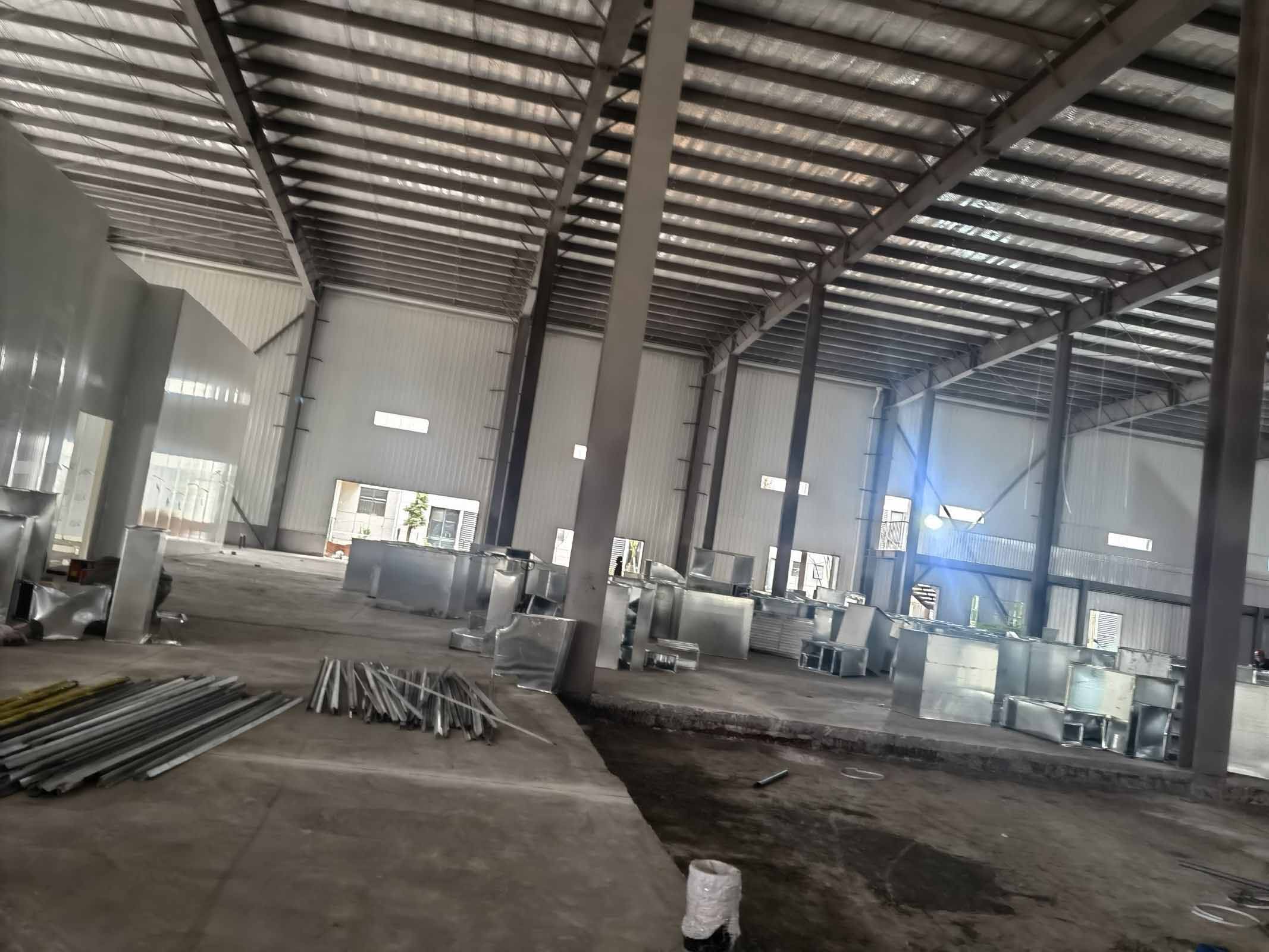

车间设备参观通道,设备放线

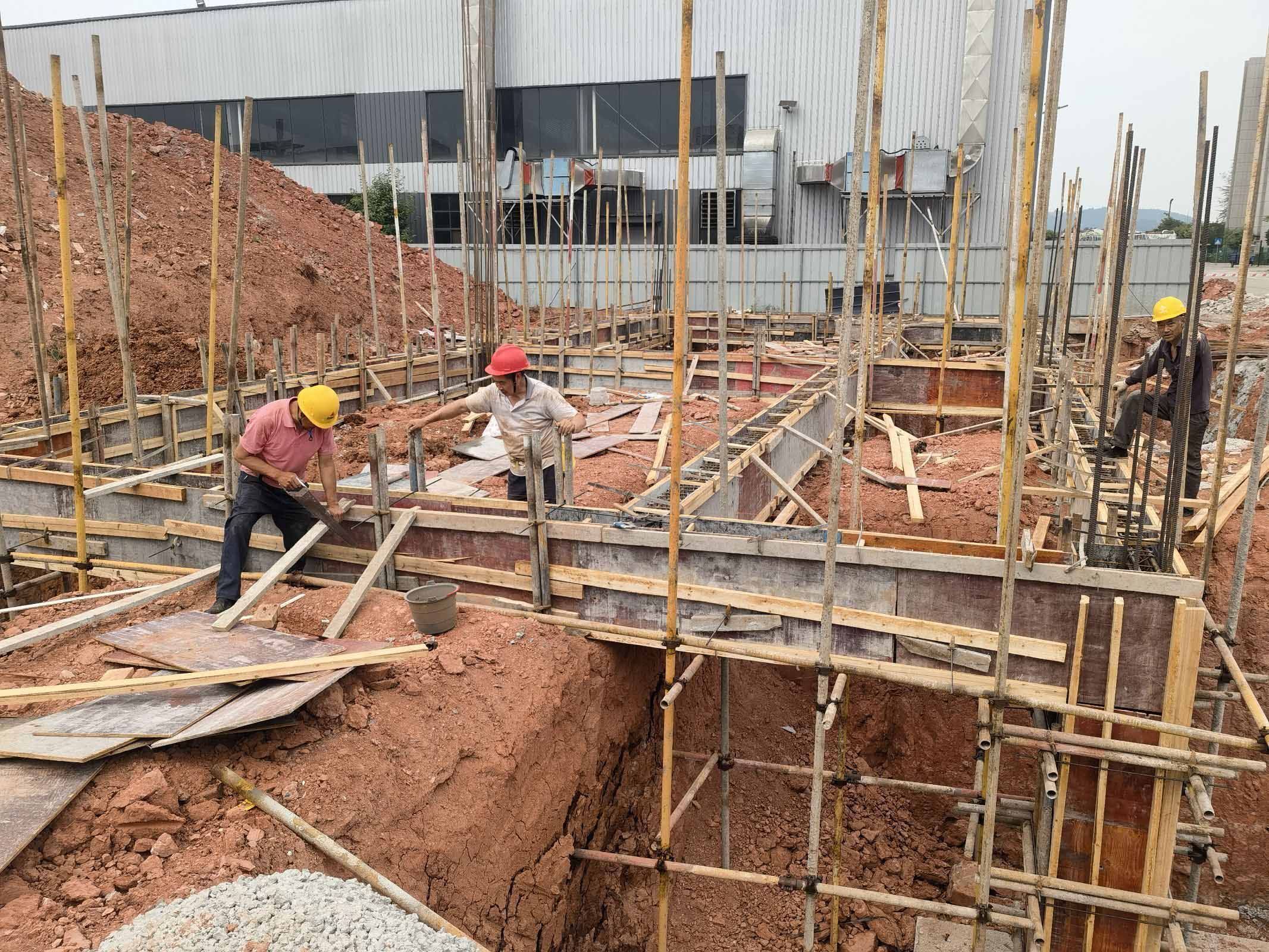

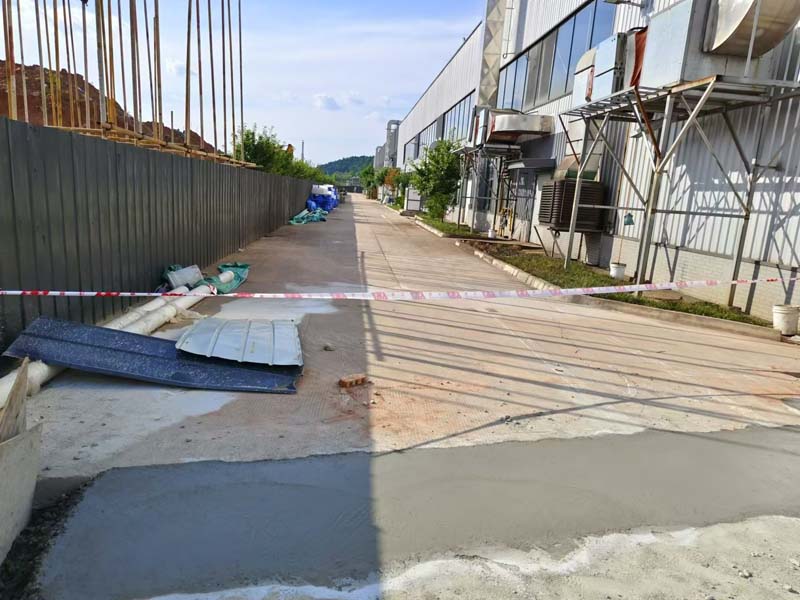

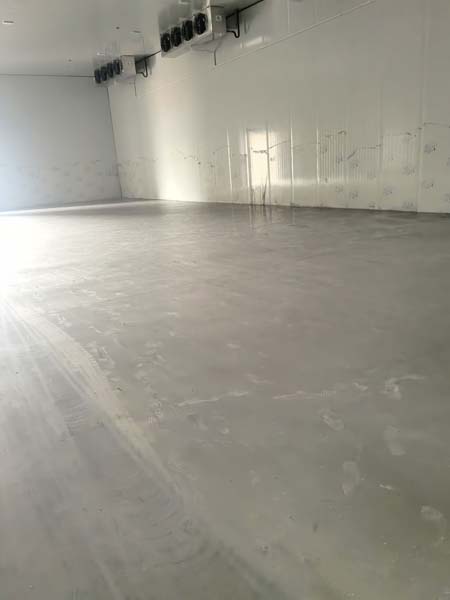

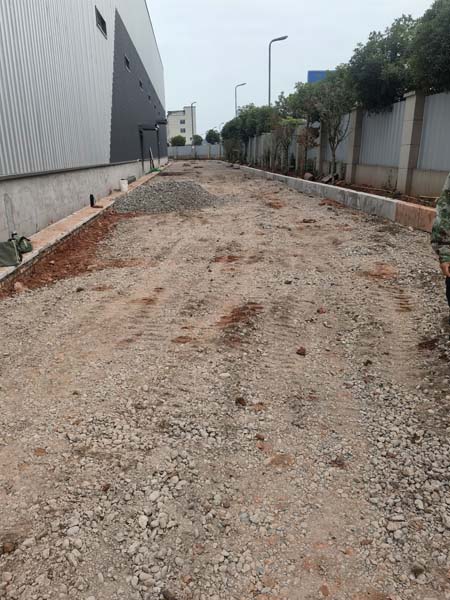

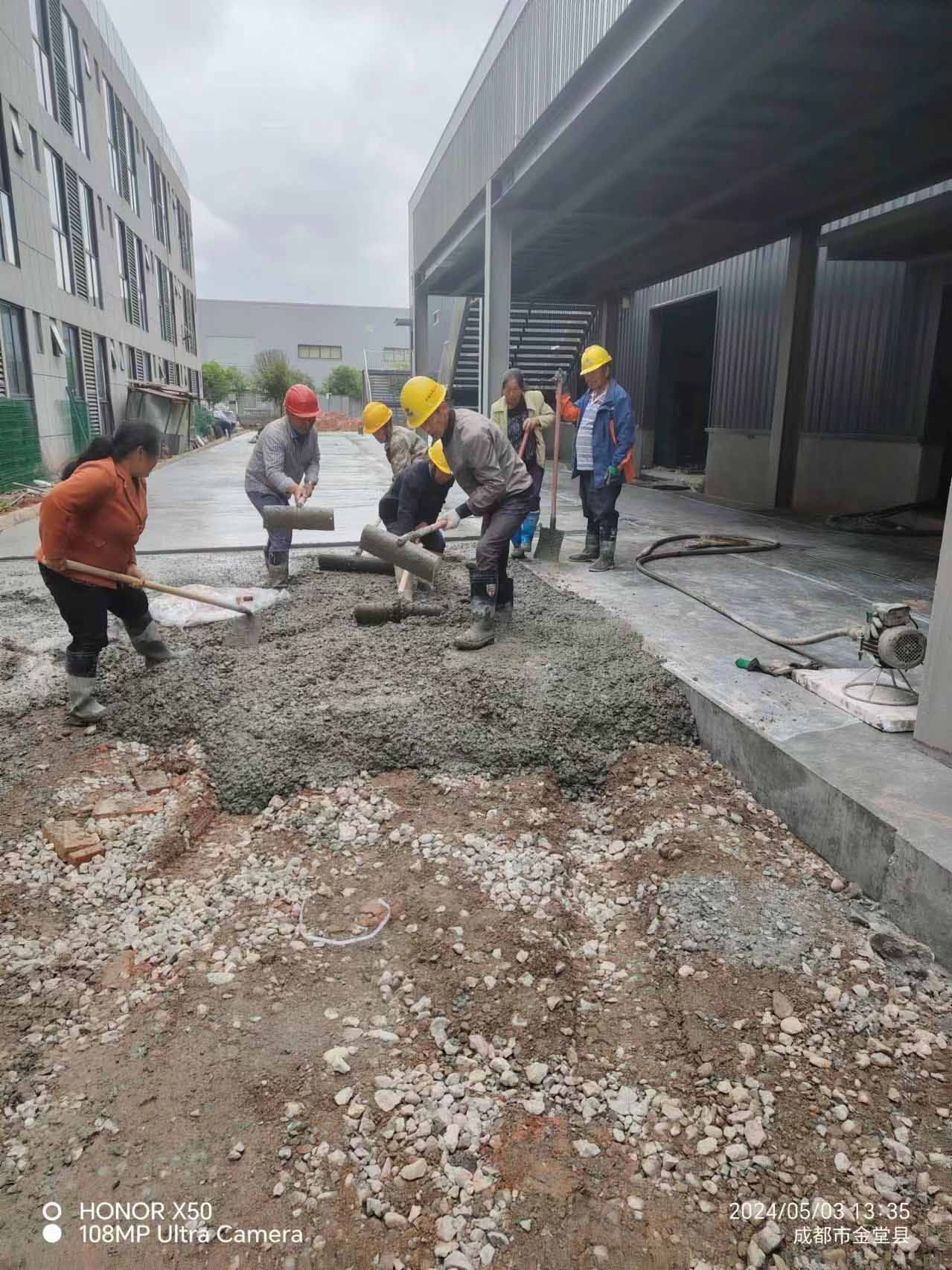

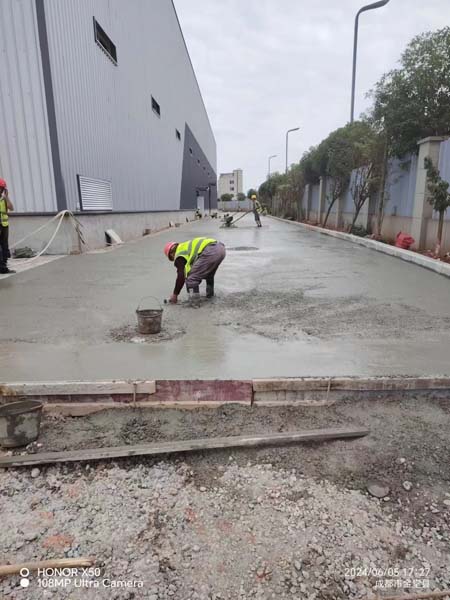

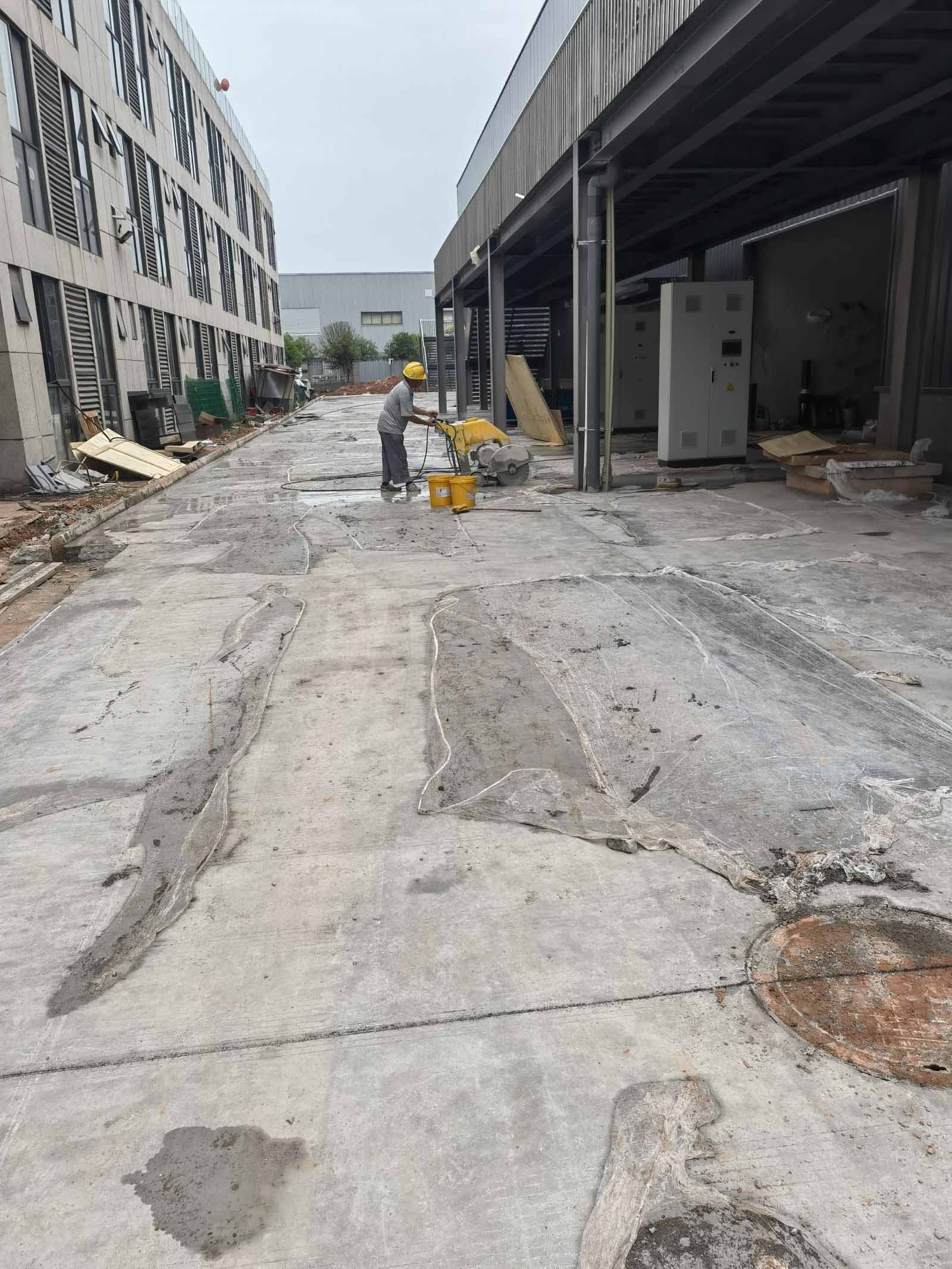

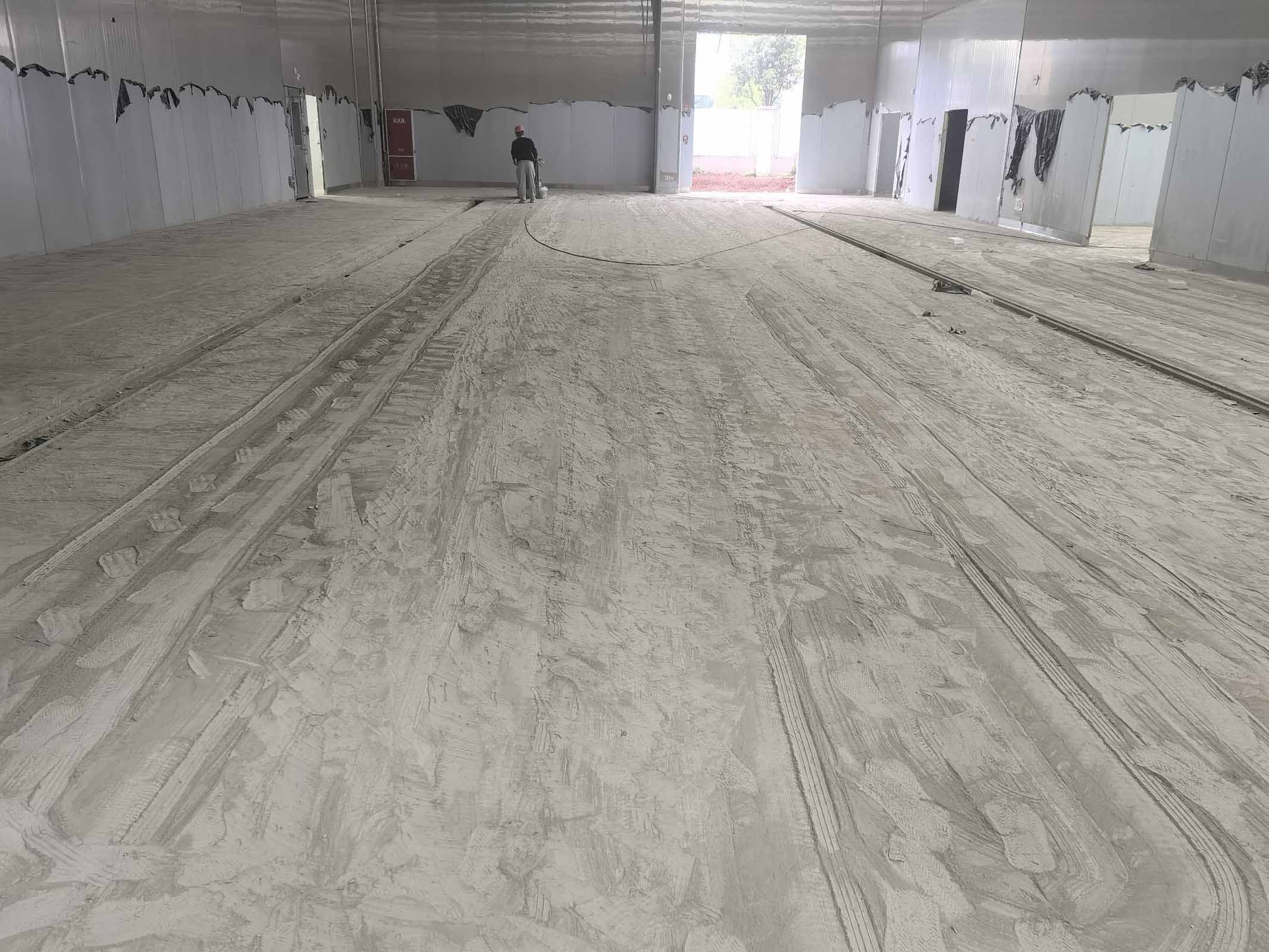

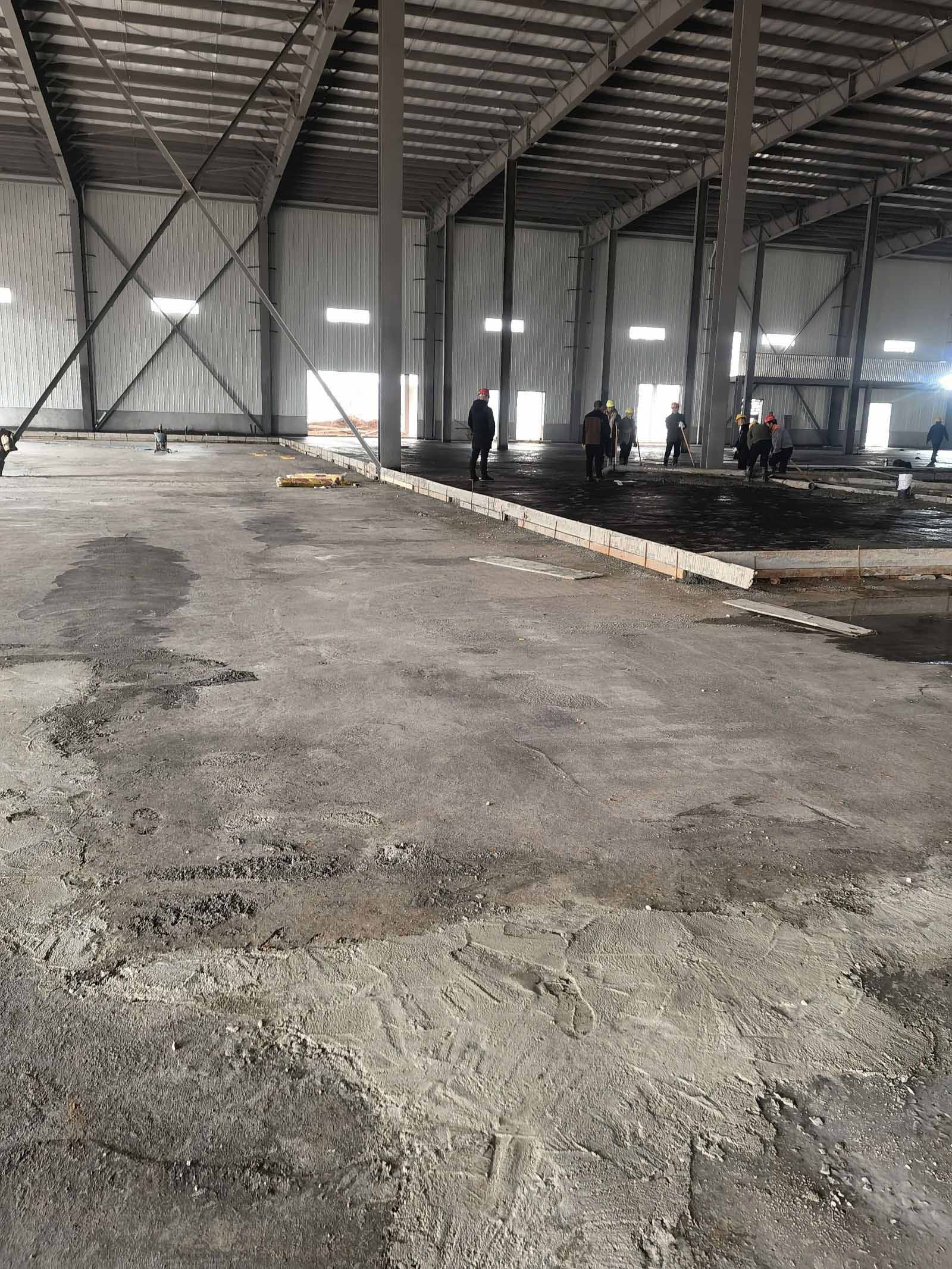

土建地坪施工

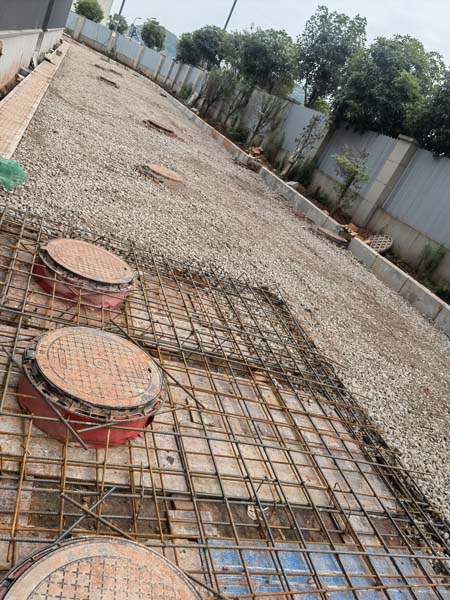

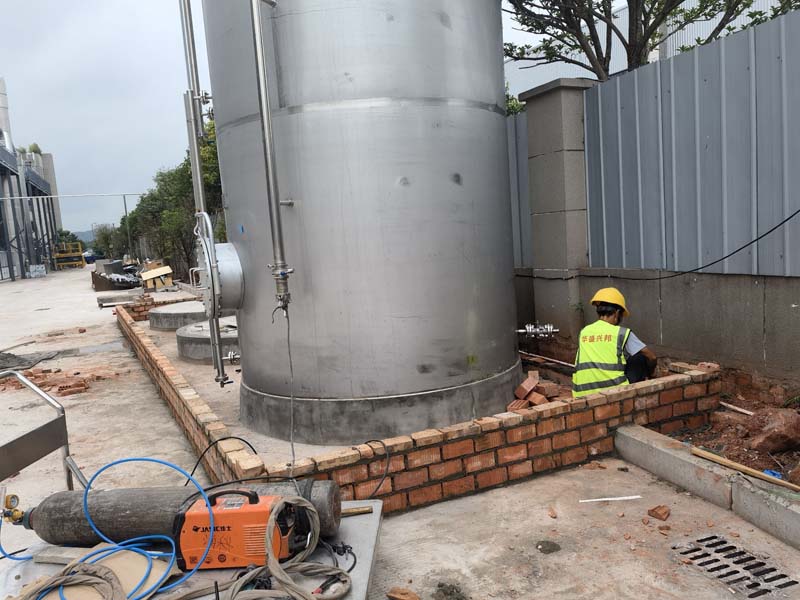

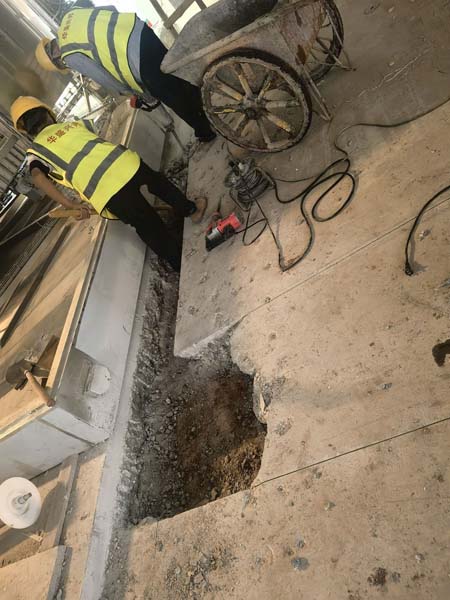

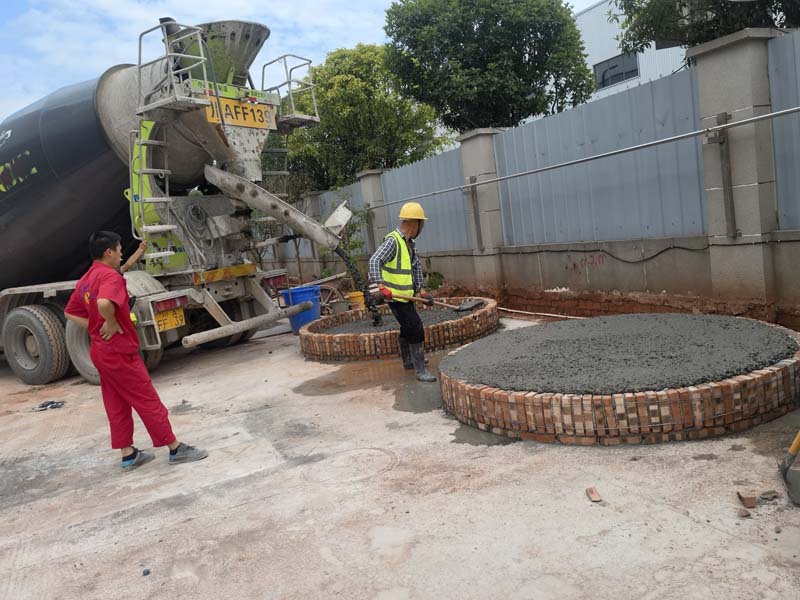

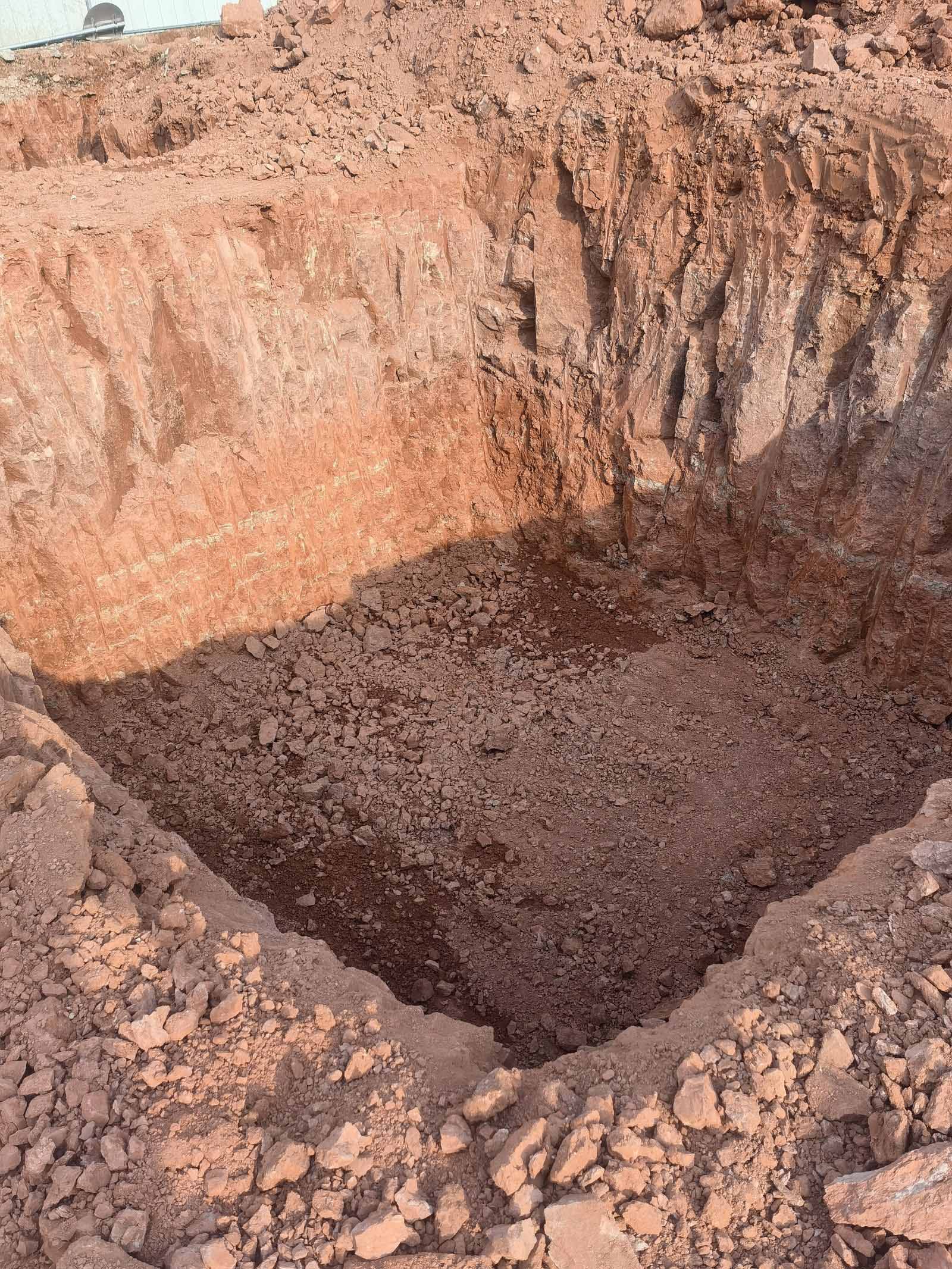

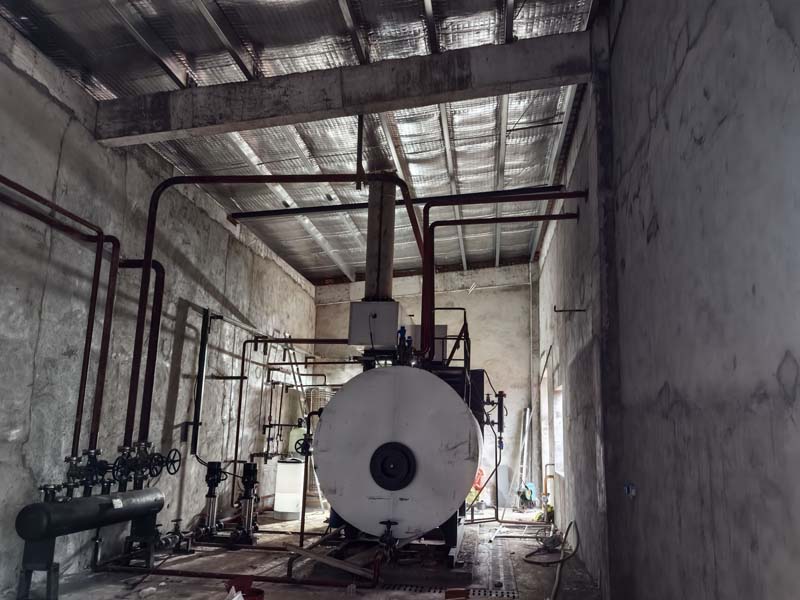

隔油池施工 锅炉房搭建

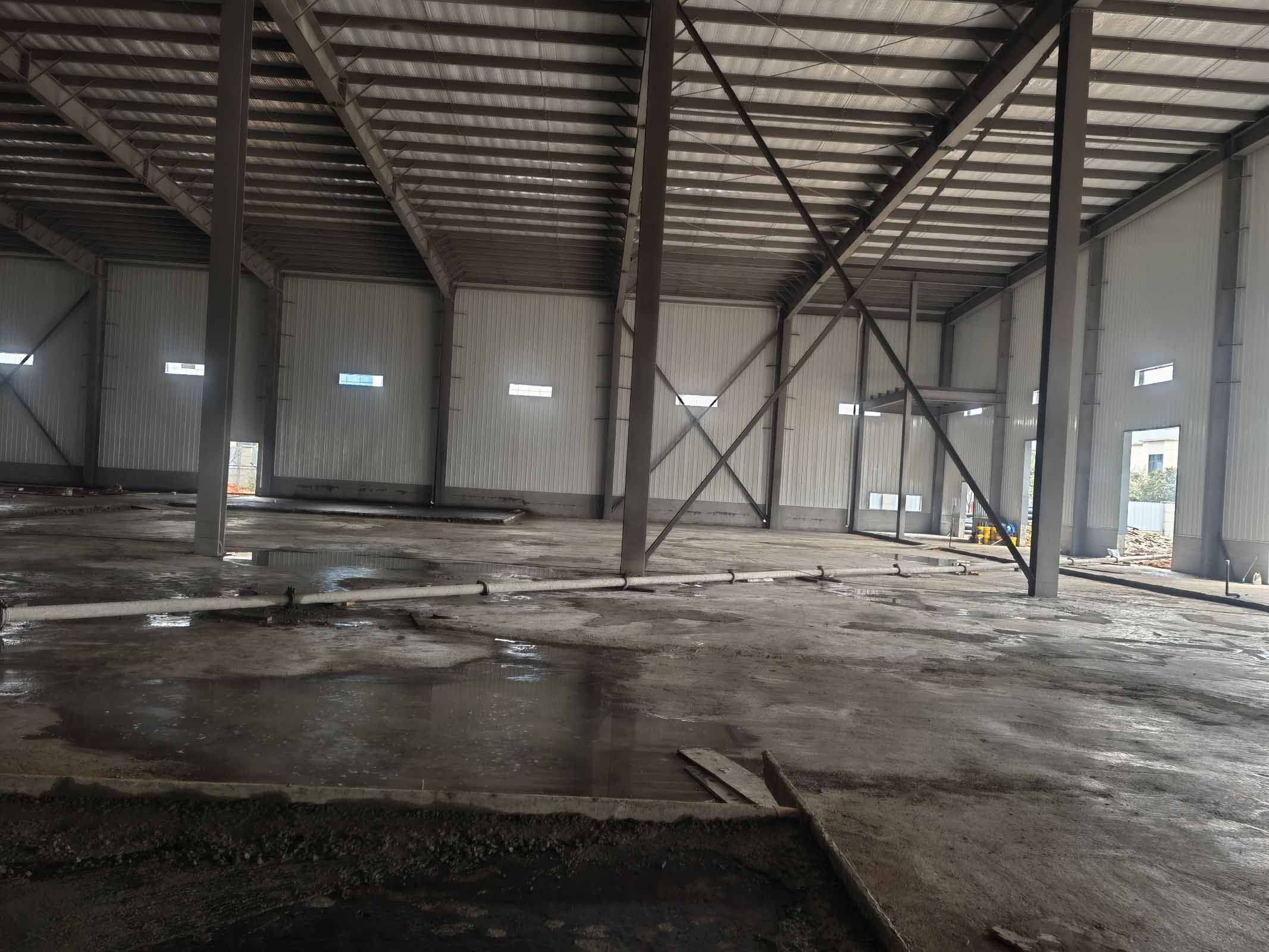

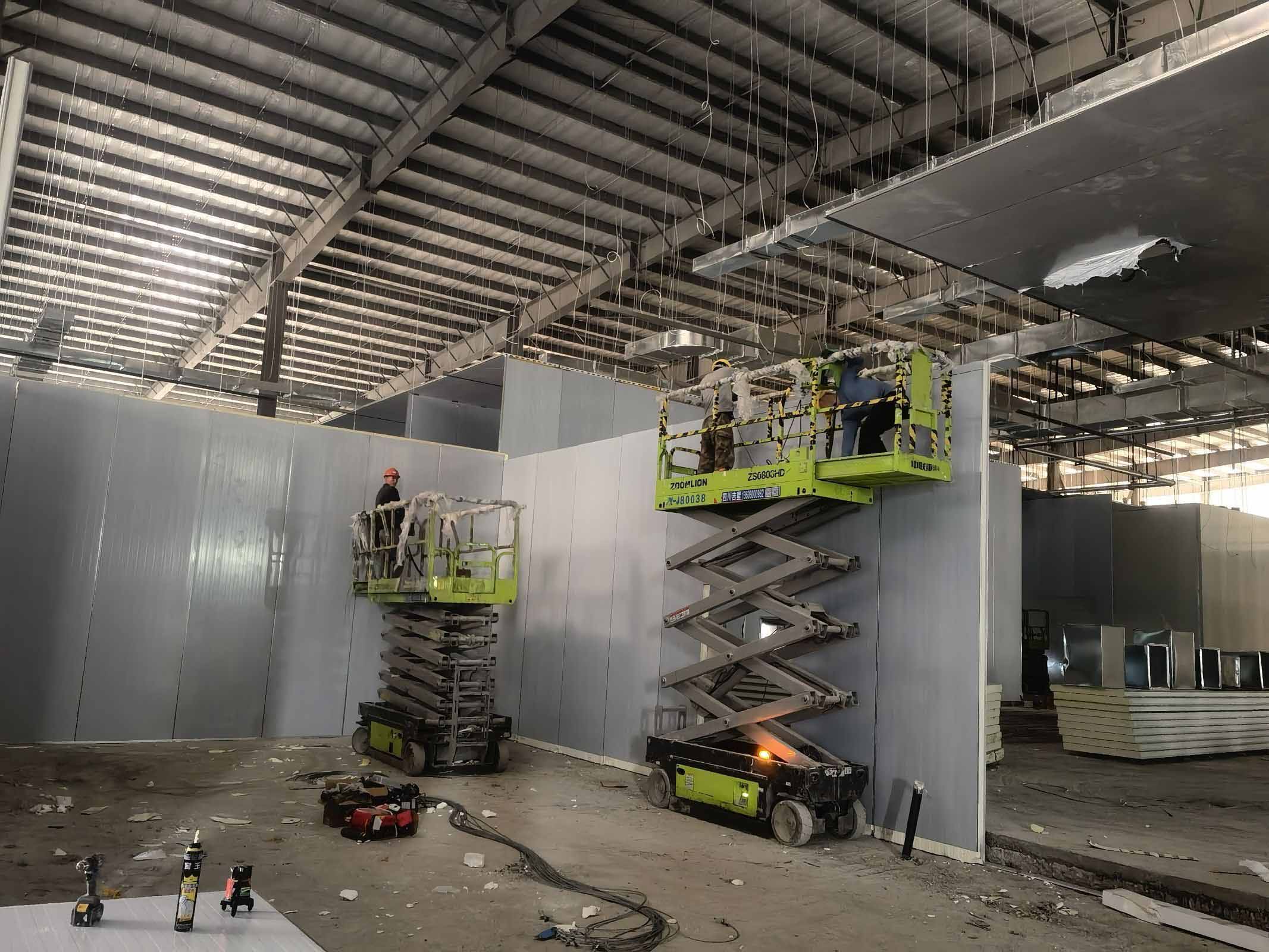

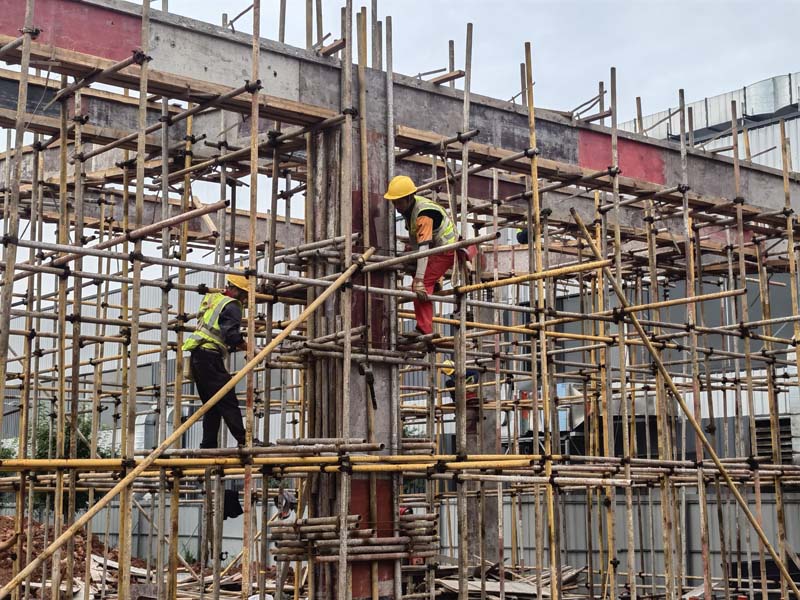

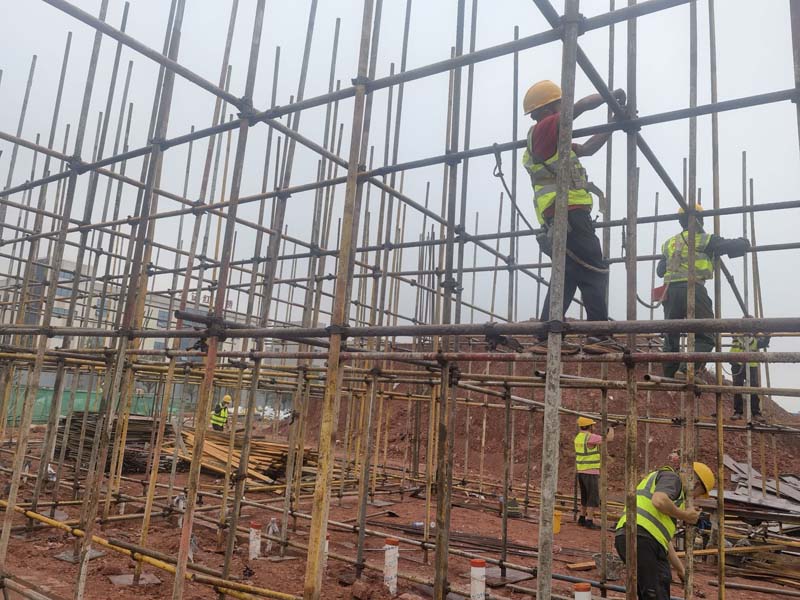

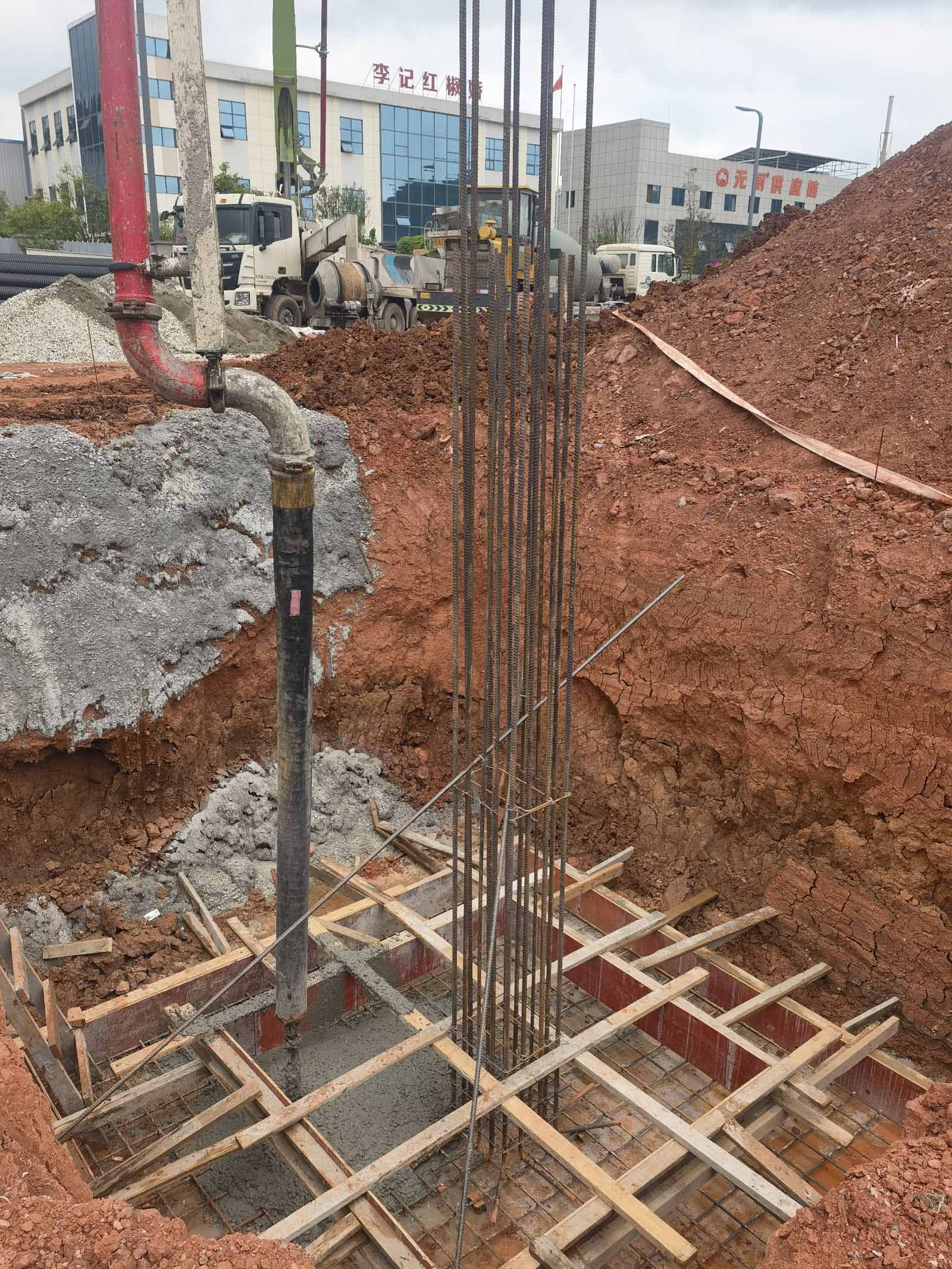

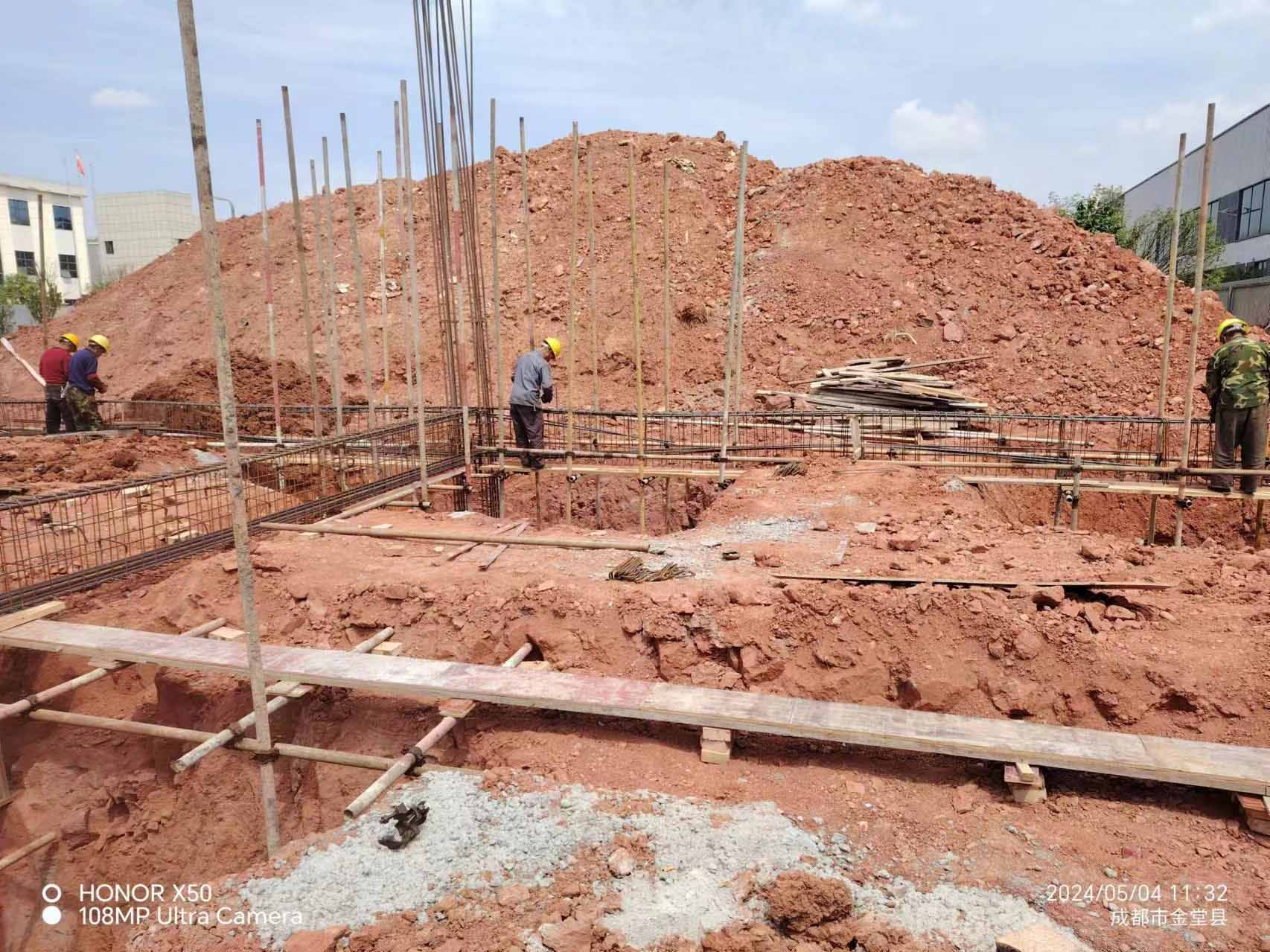

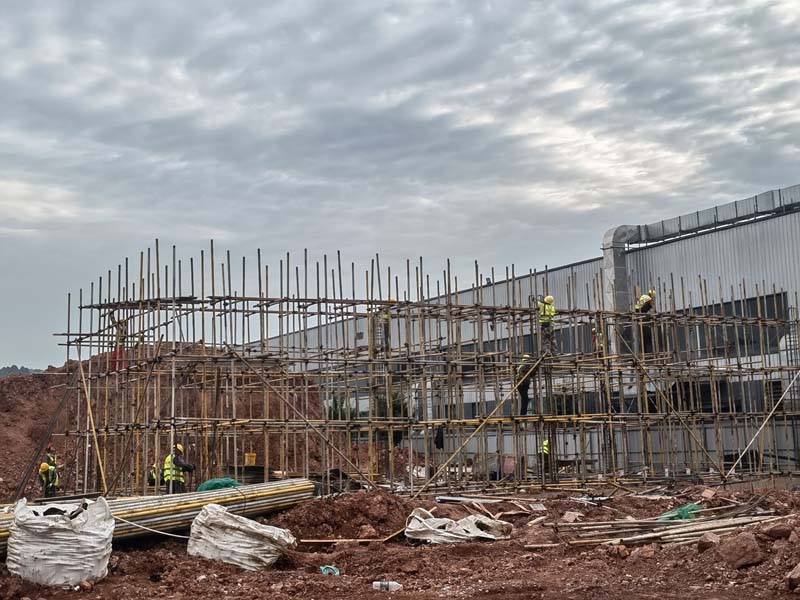

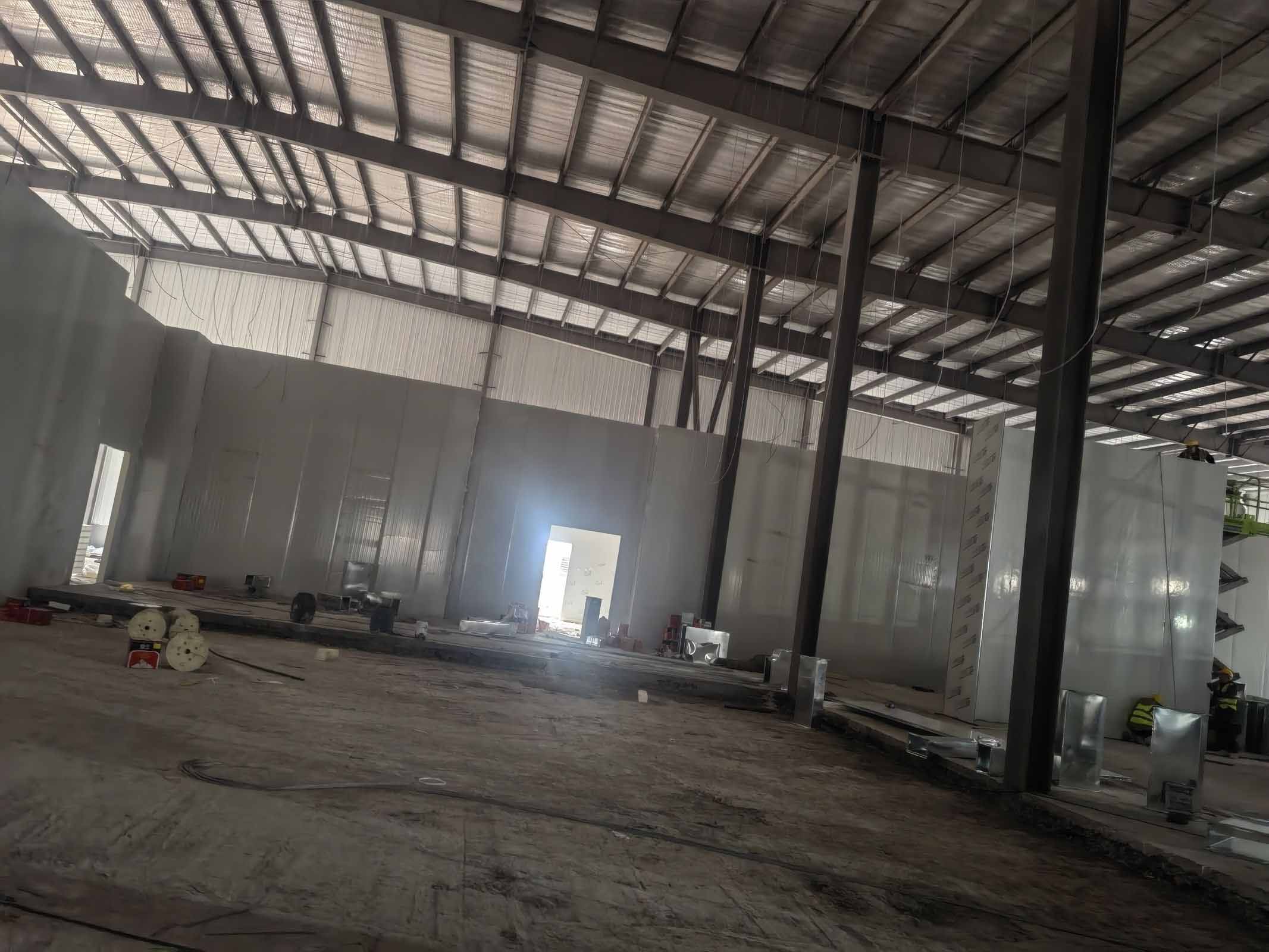

土建施工,车间施工

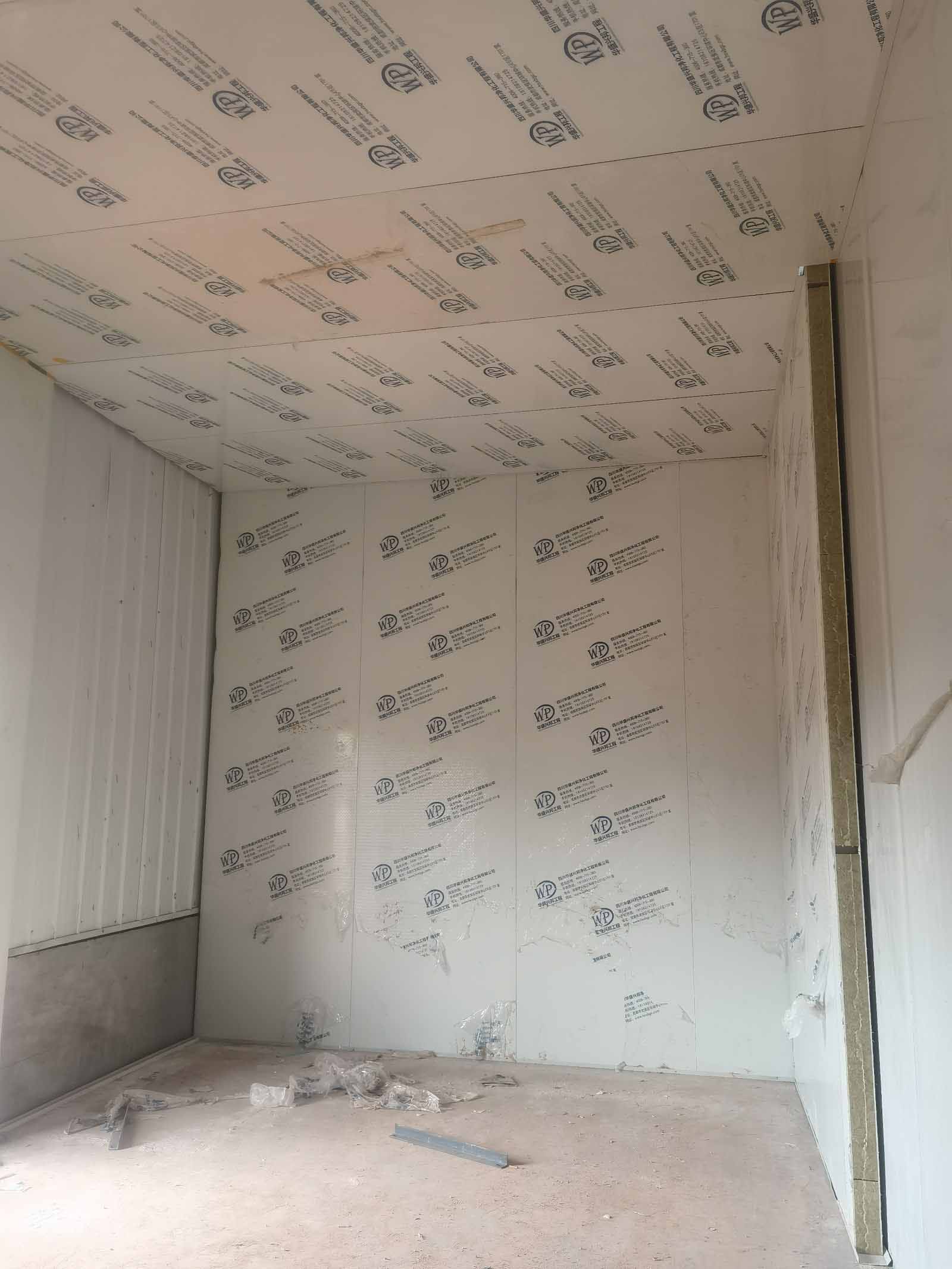

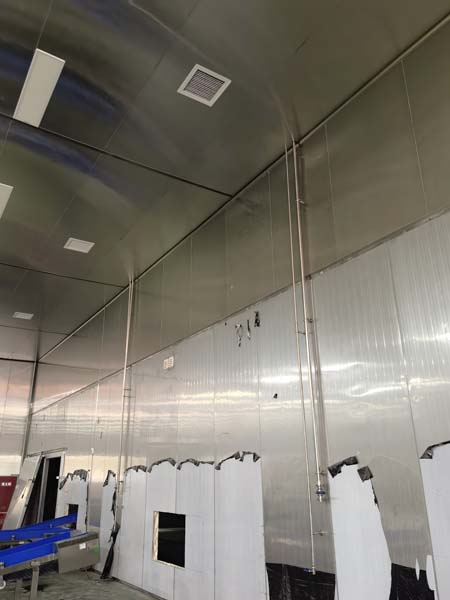

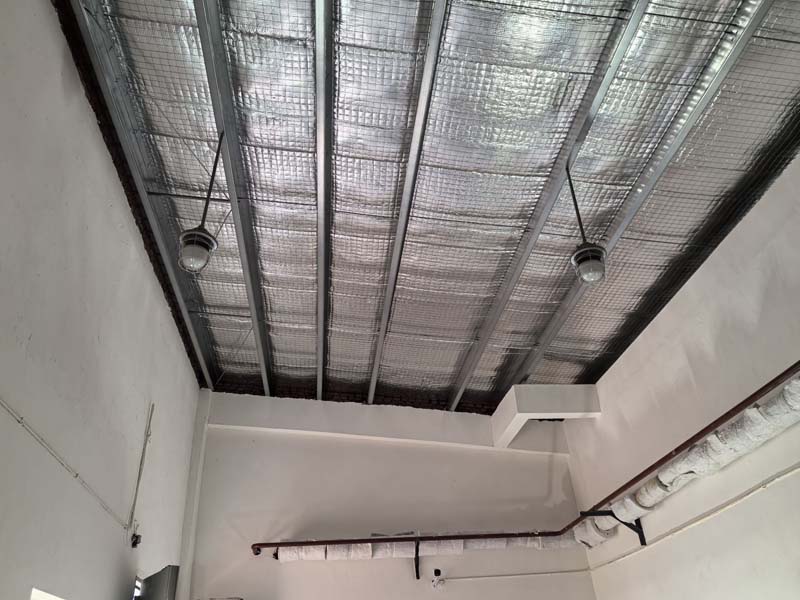

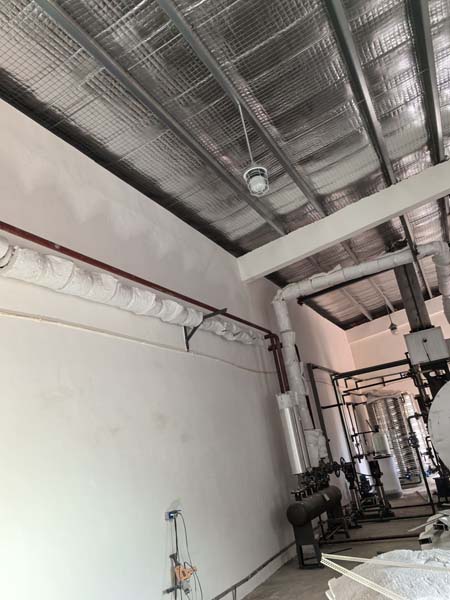

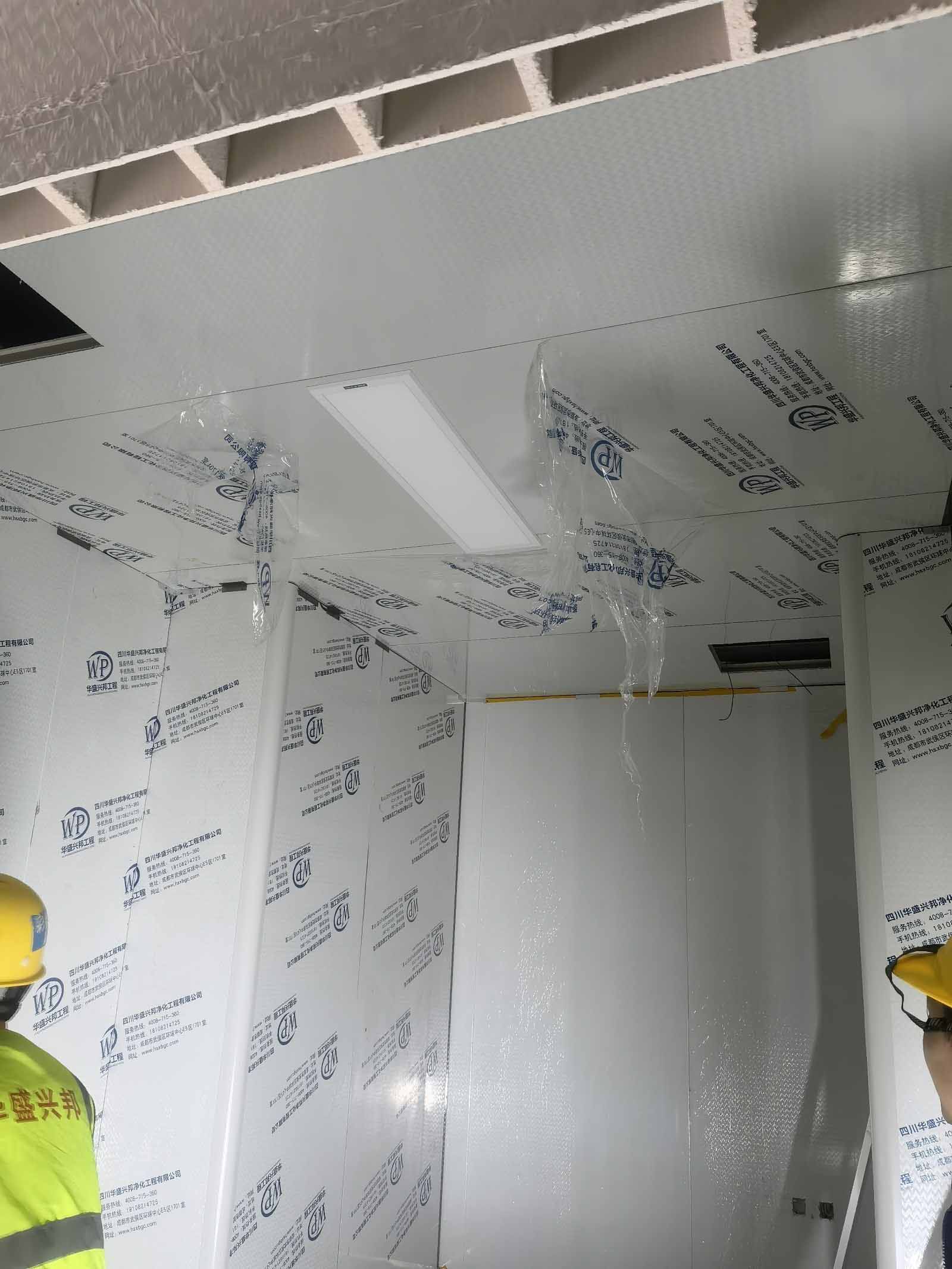

1,10万级净化及新风施工 2,动力电施工,电缆线方线工作, 3,水电班组进场施工, 4,冻库内机安装 5,彩钢板收尾工作, 6,雨水、散雨施工 7,隔油池基础施工完成 8,锅炉房基础回填施工完成 9,钢制门安装施工
1,10万级净化及新风施工,完成分项施工进度85% 2,动力电施工,电缆线方线工作,完成分项进度100%(动力电压电箱)完成98% 3,水电班组进场施工,完成分项进度86% 4,冻库内机安装完成分项目进度84% 5,彩钢板收尾工作,完成分项进度96% 6,雨水、散雨施工,完成分项进度88% 7,隔油池基础施工完成分项进度97% 8,锅炉房基础回填施工完成进度100% 9,钢制门安装施工完成进度60%

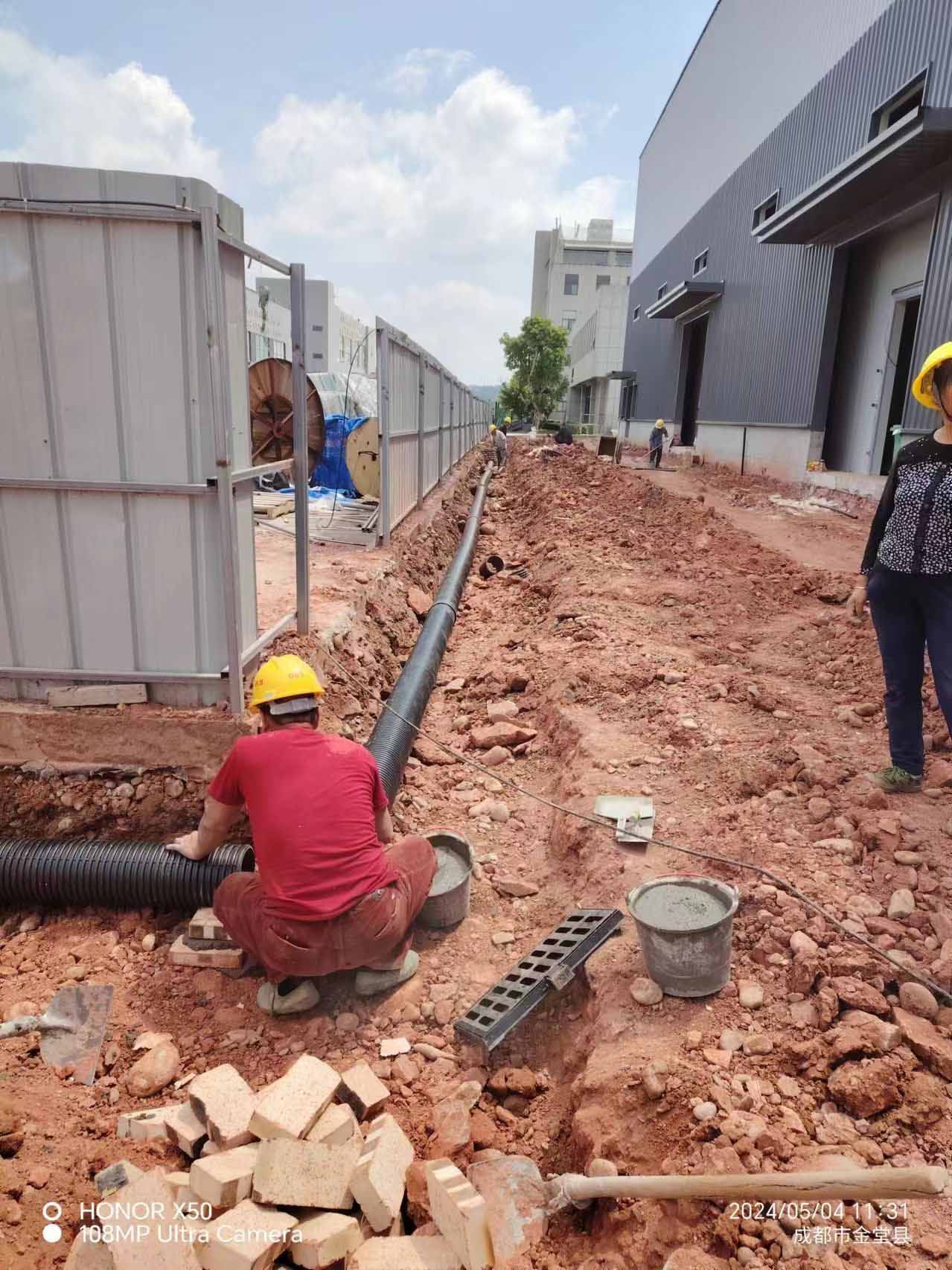

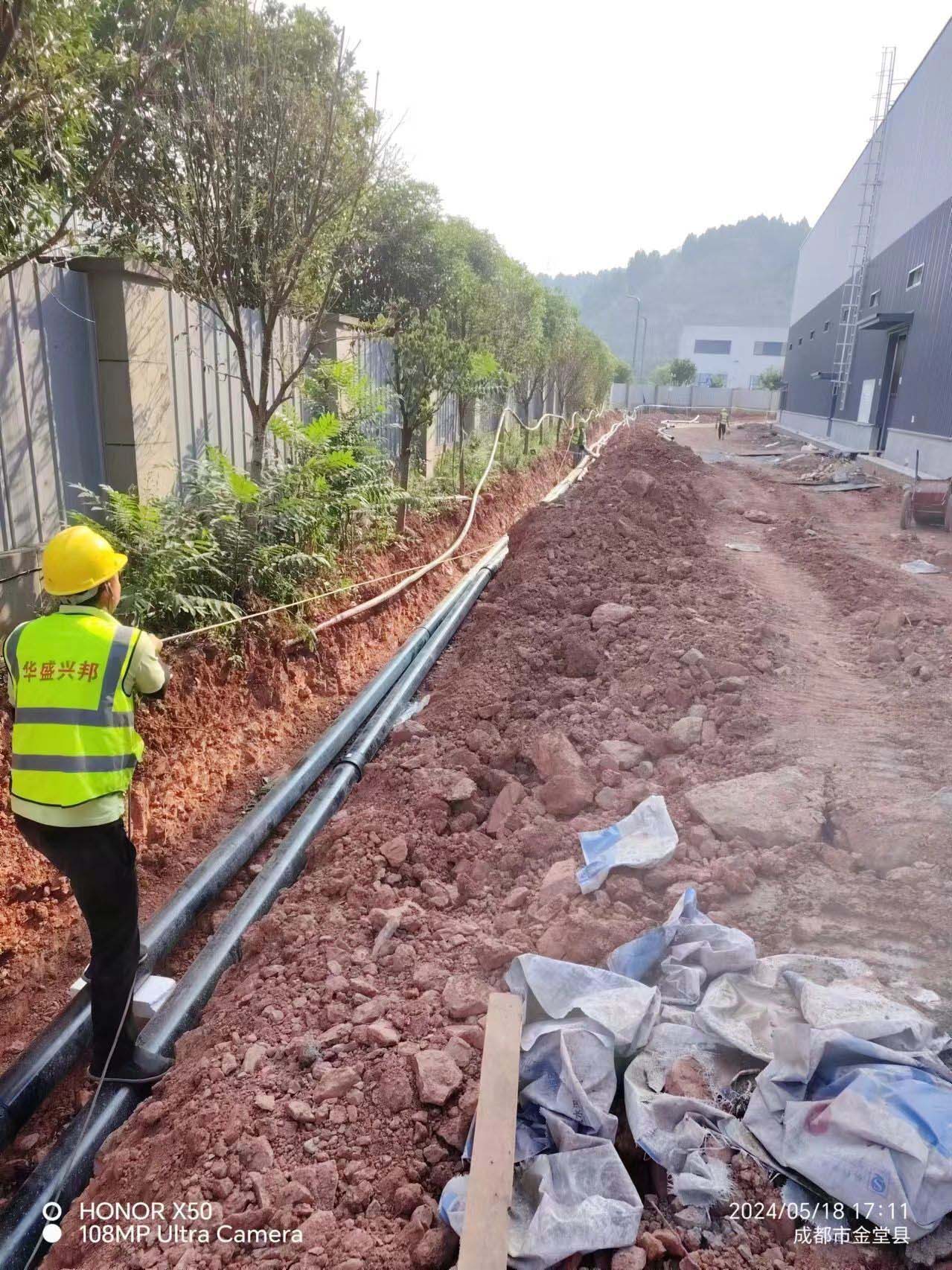

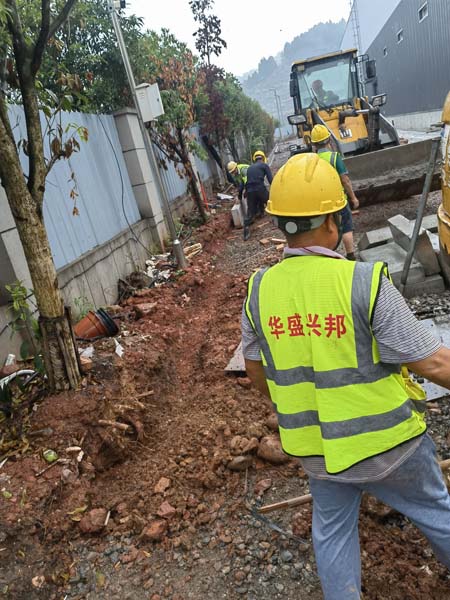

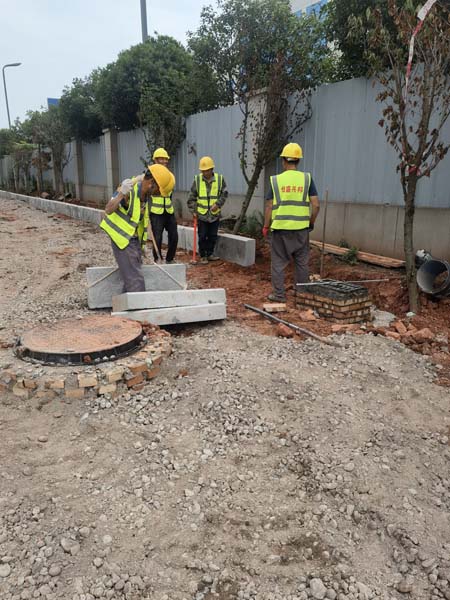

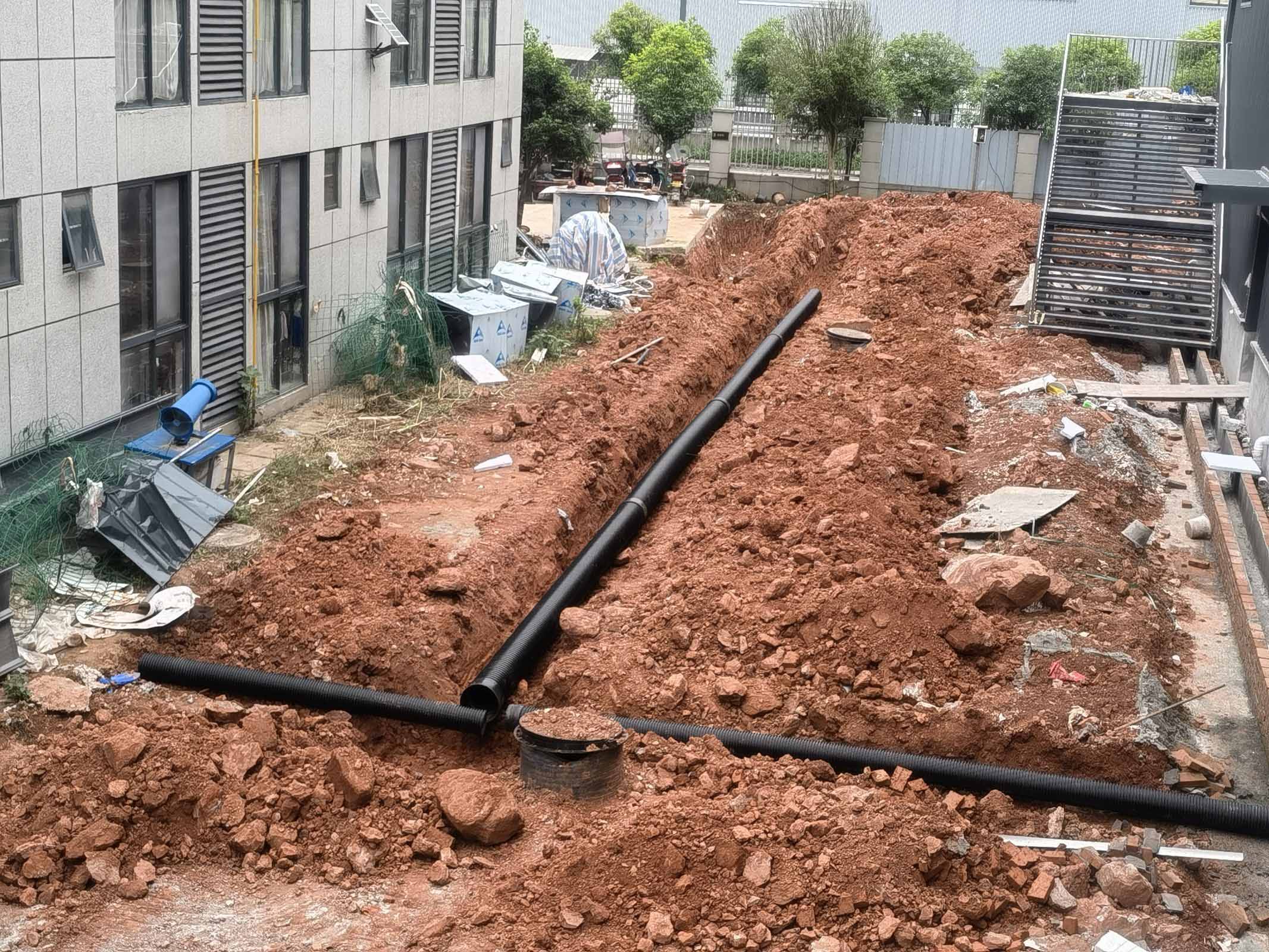

沉淀池 排水管道施工
1、净化及新风施工,完成分项施工进度70% 2,动力电施工,电缆线方线工作,完成分项进度88% 3,水电班组进场施工,完成分项进度85% 4,冻库内机安装完成分项目进度80% 5,彩钢板收尾工作,完成分项进度89% 6,总平地坪施工,一期与二期之间这边混凝土浇筑,完成分项目进度100% 7,雨水、散雨施工,完成分项进度65% 8,隔油池基础施工完成分项进度70% 9,锅炉房基础施工完成进度60% 10,聚氨酯地坪施工

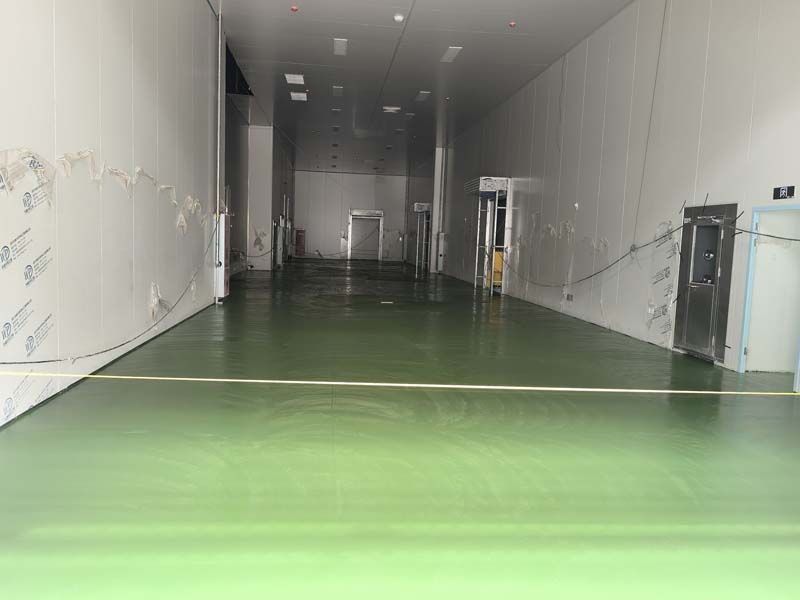

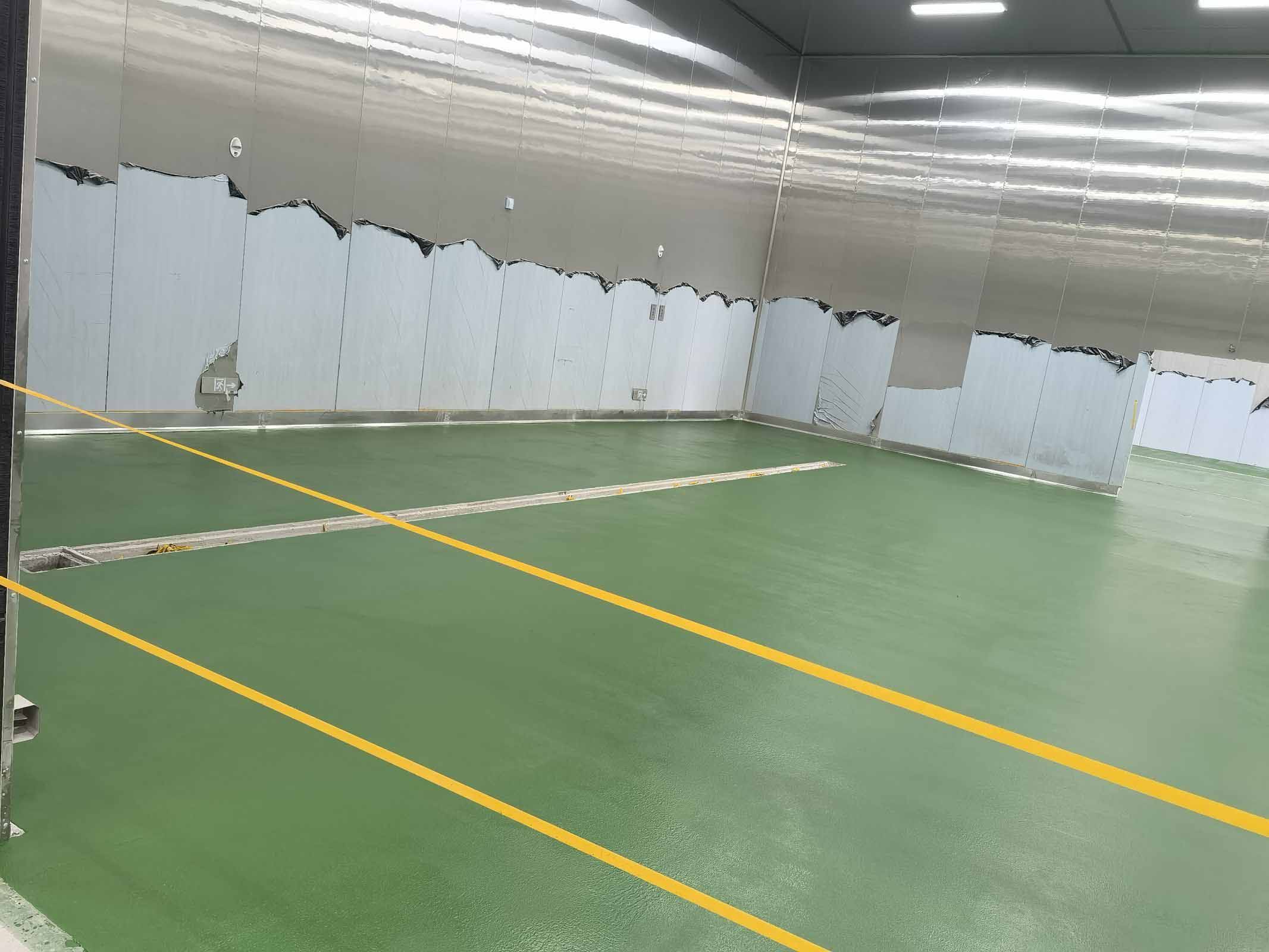

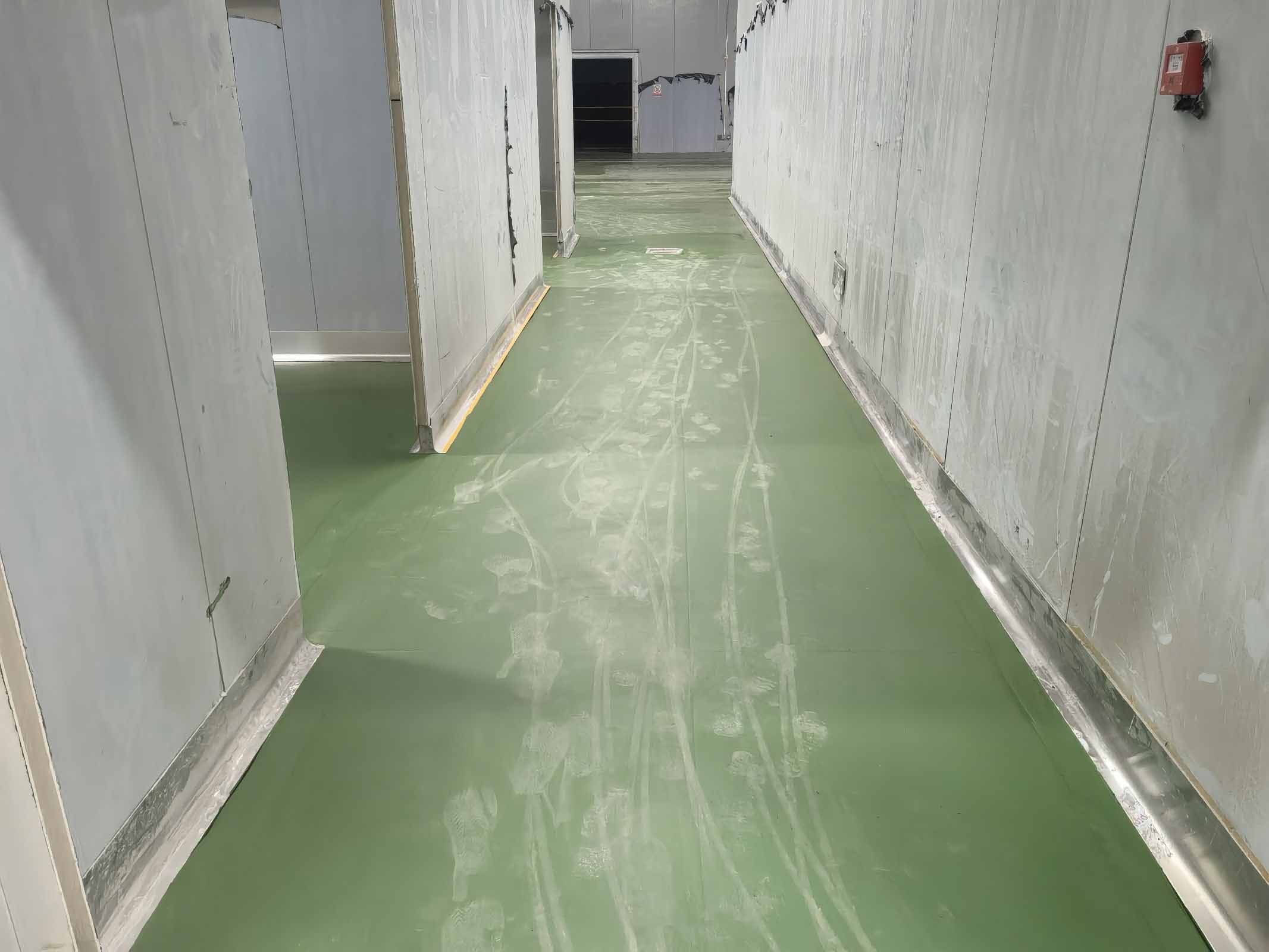

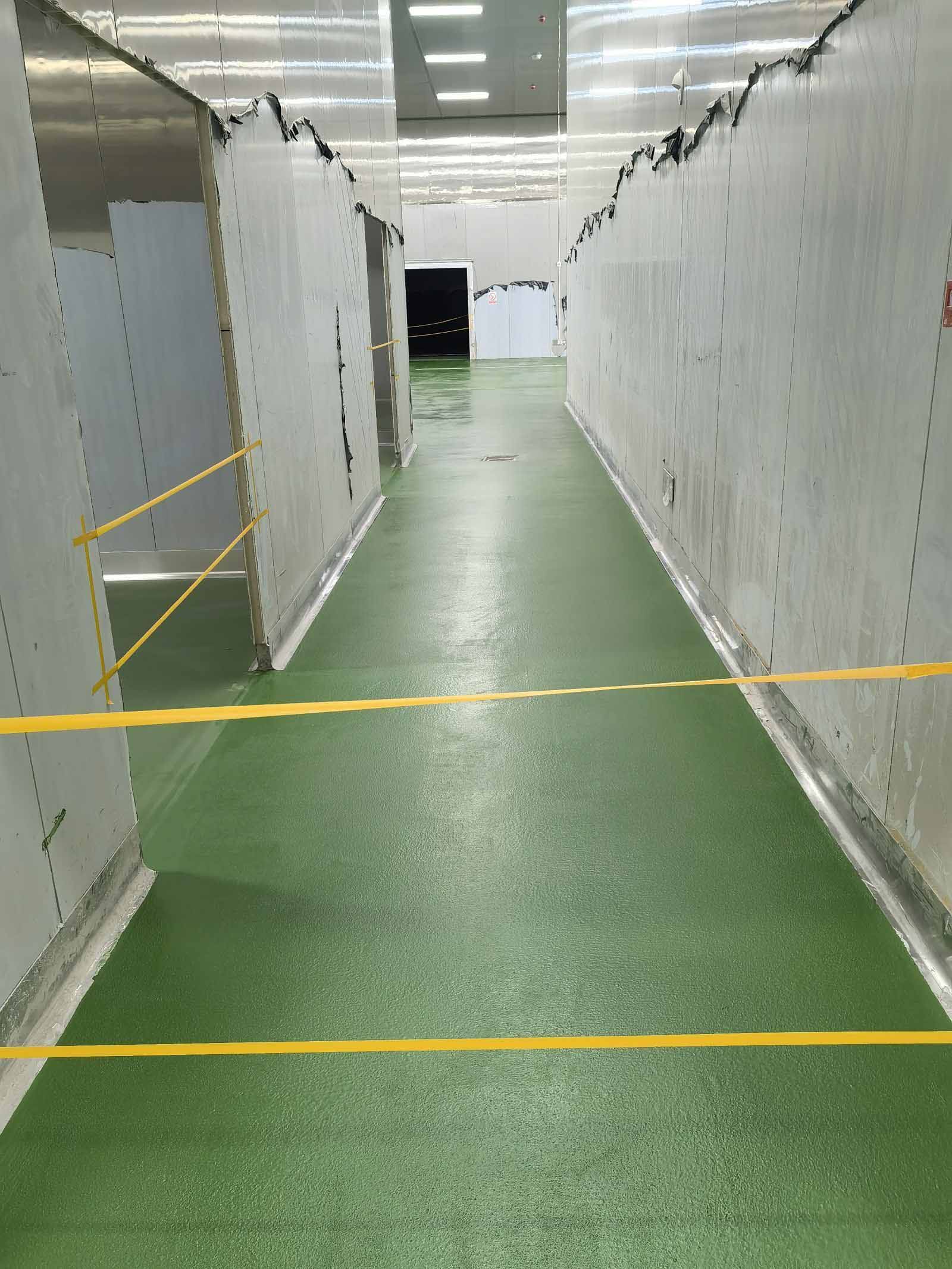

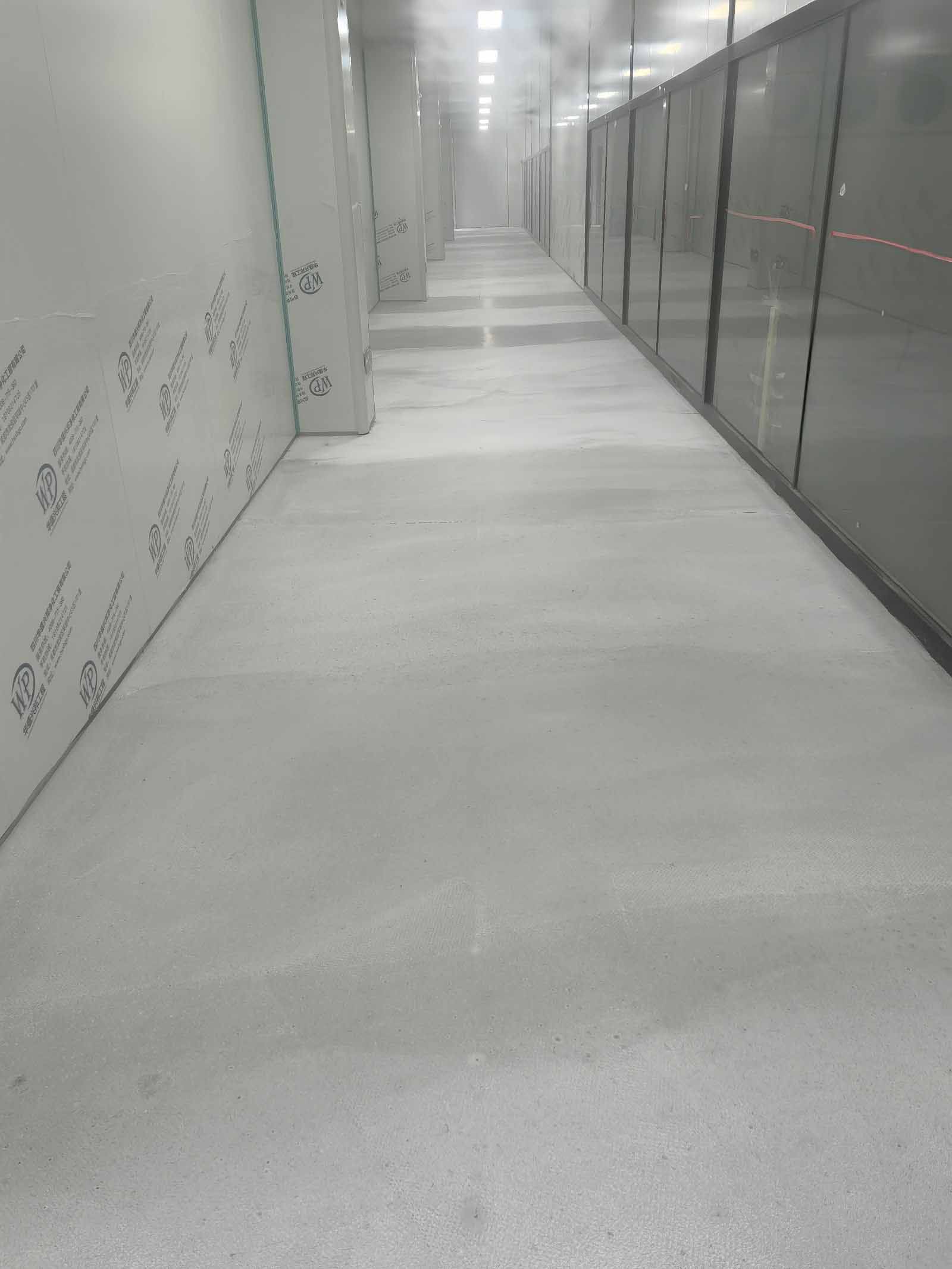

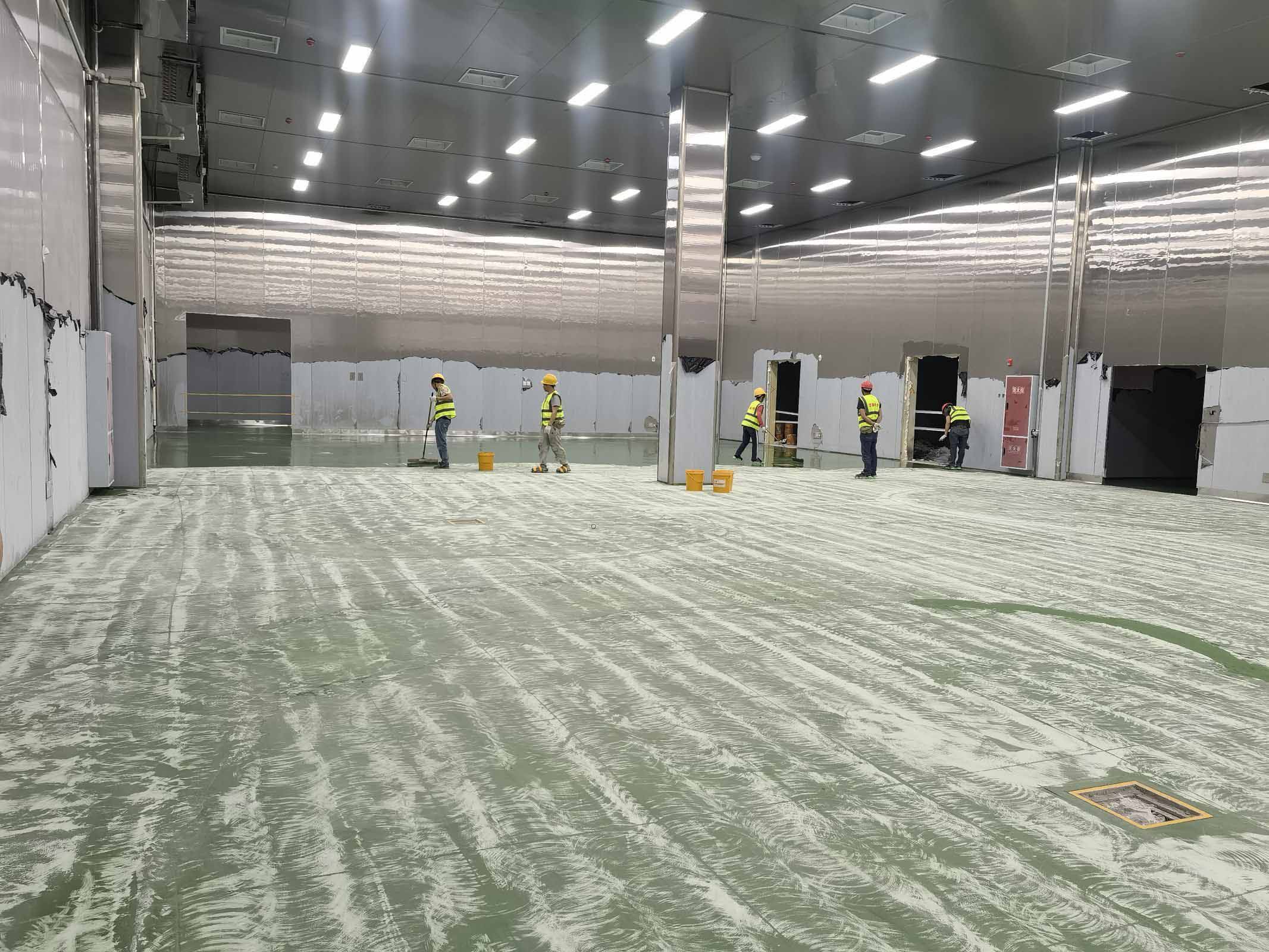

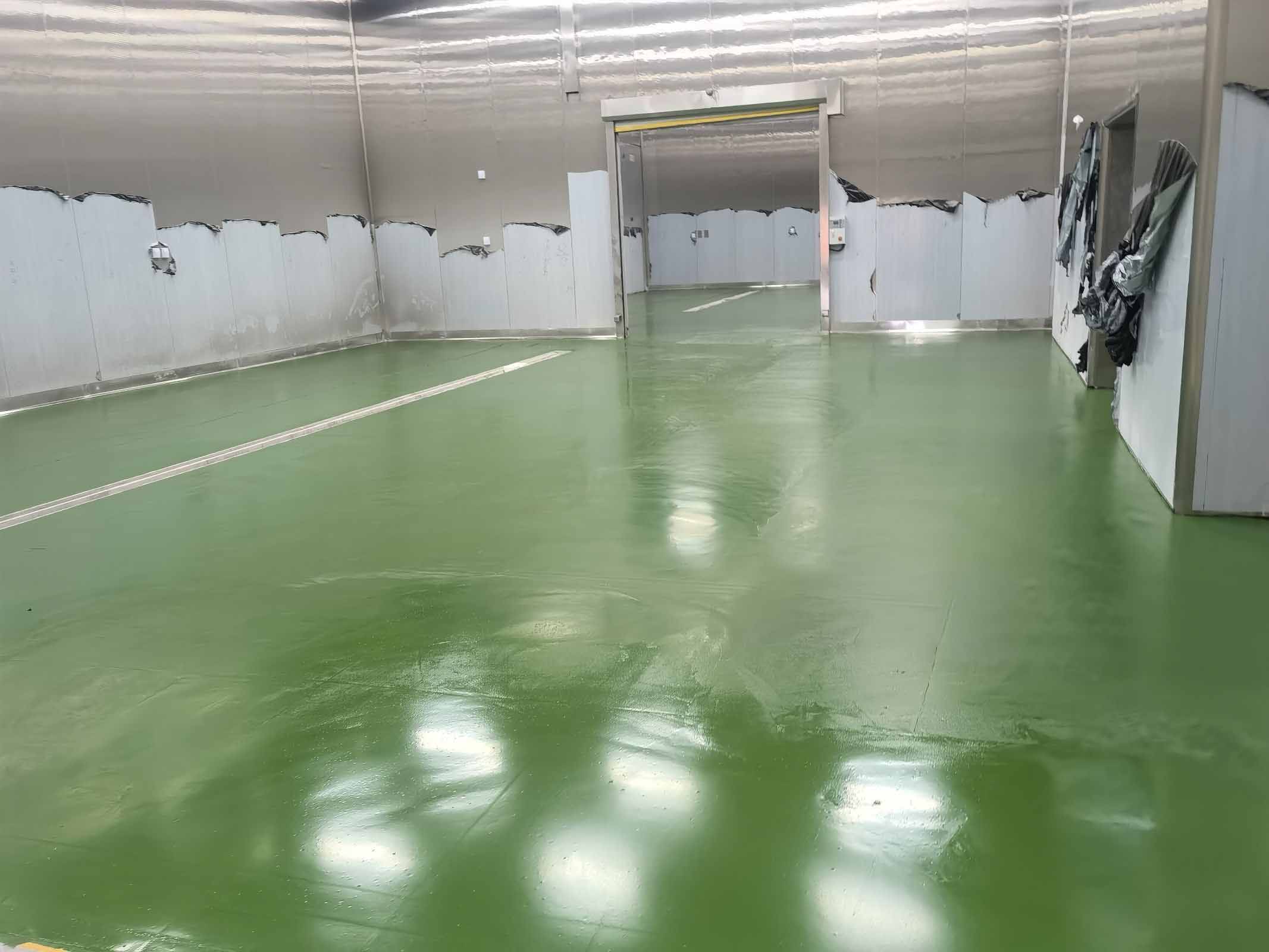

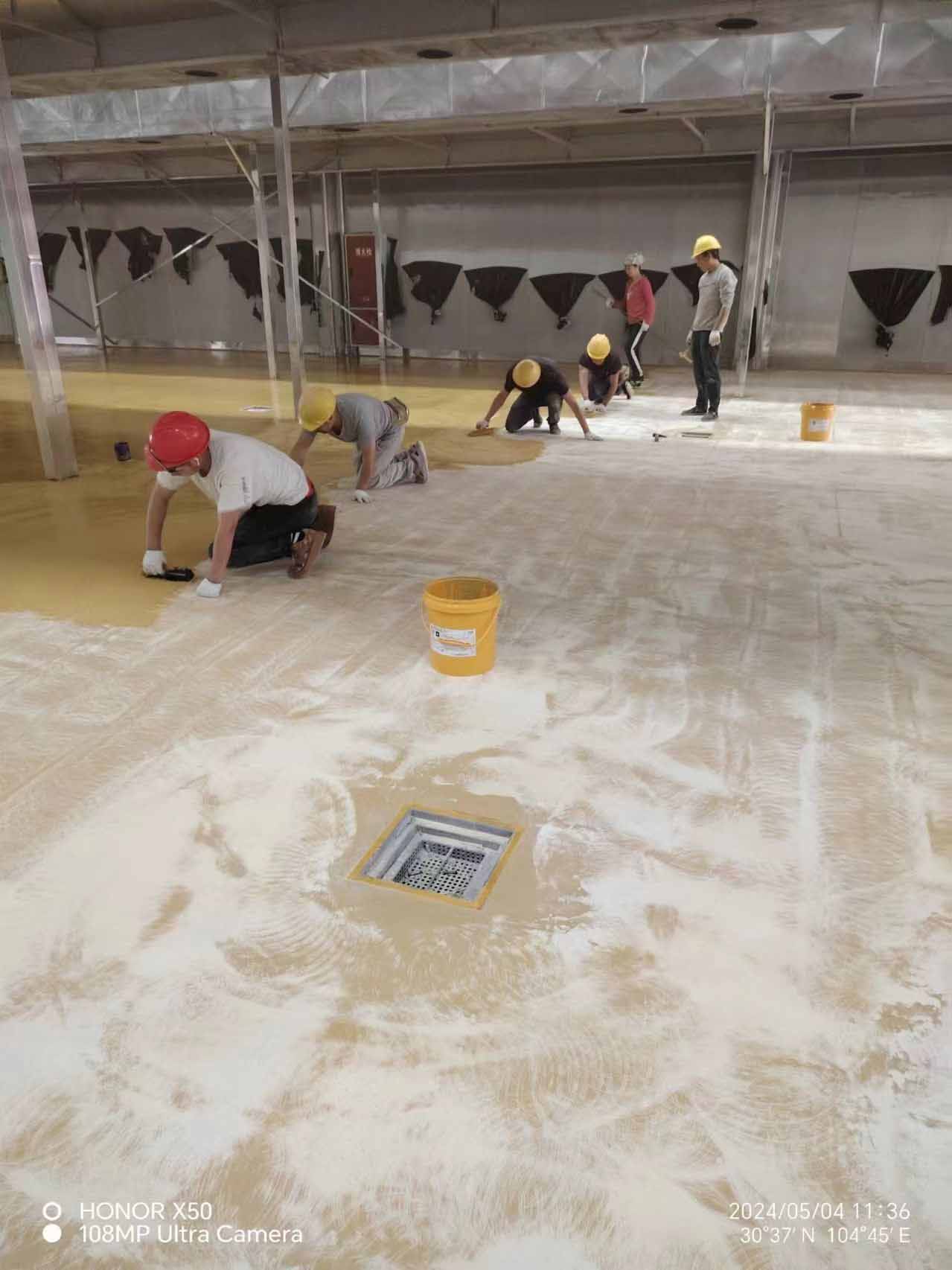

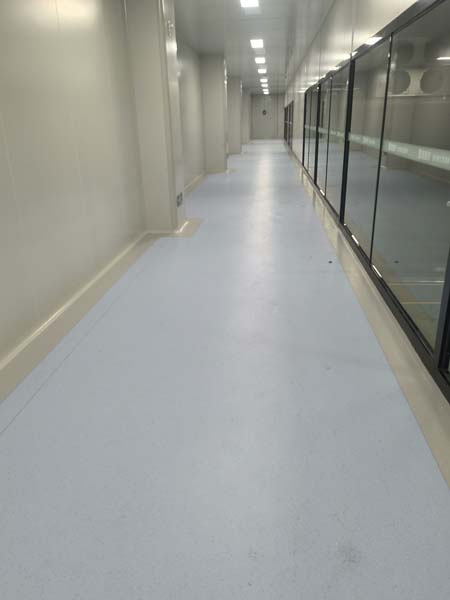

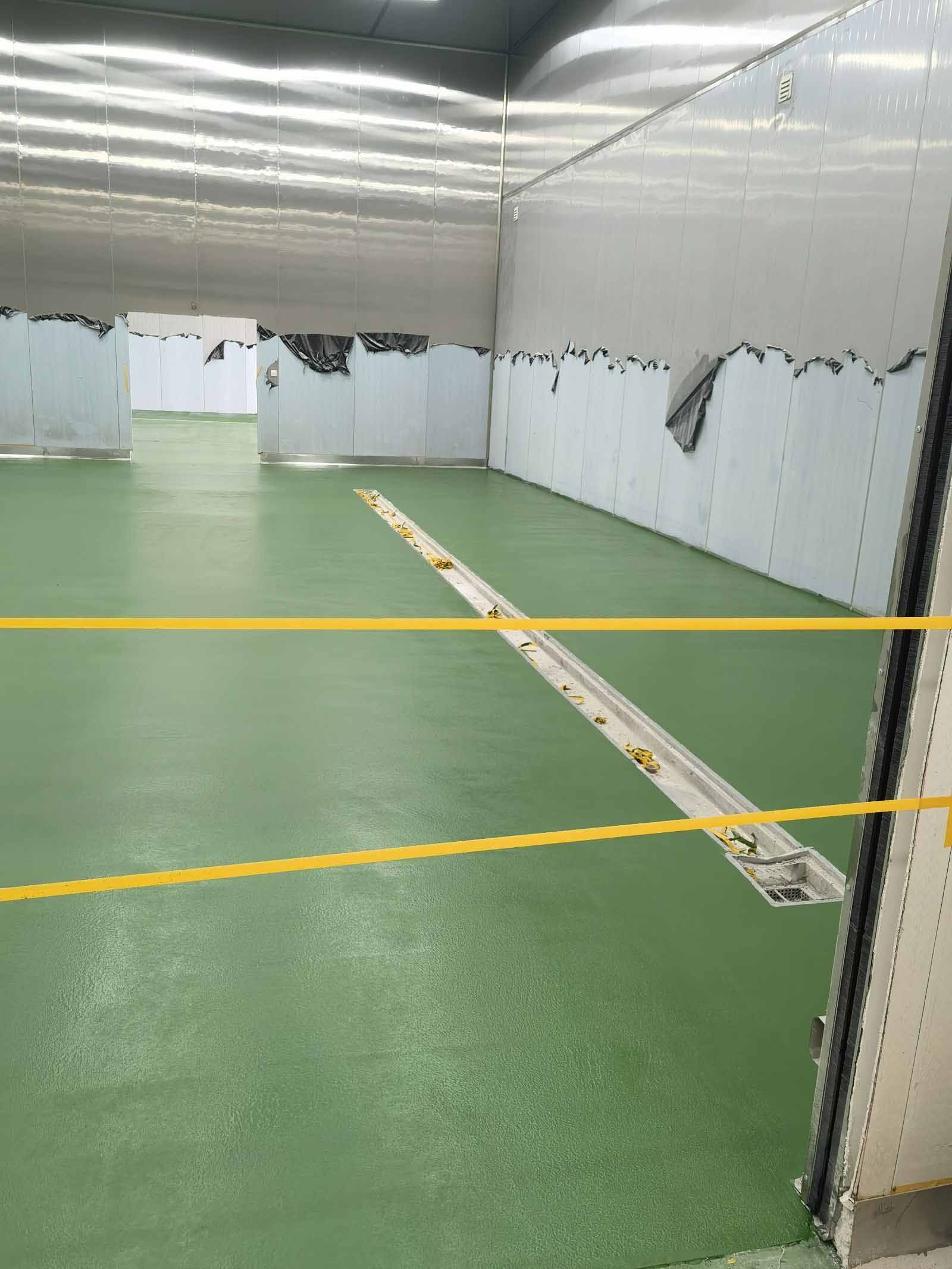

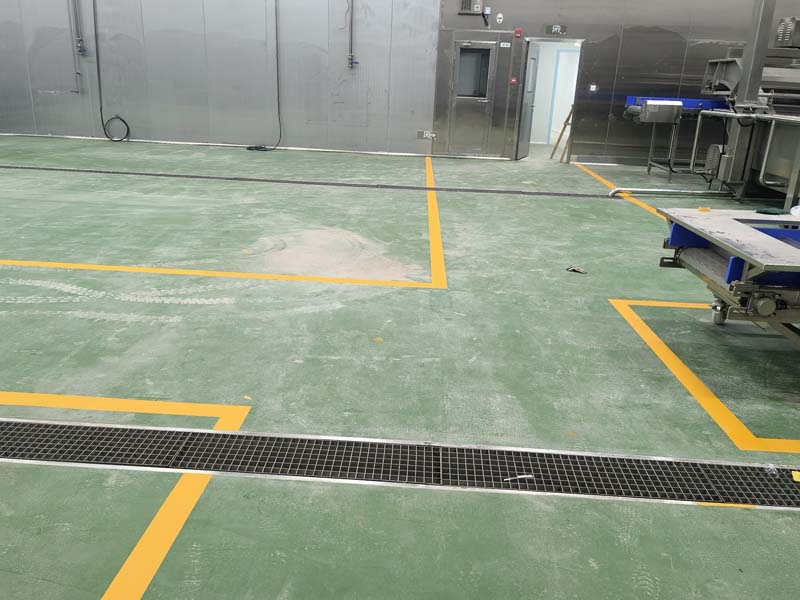

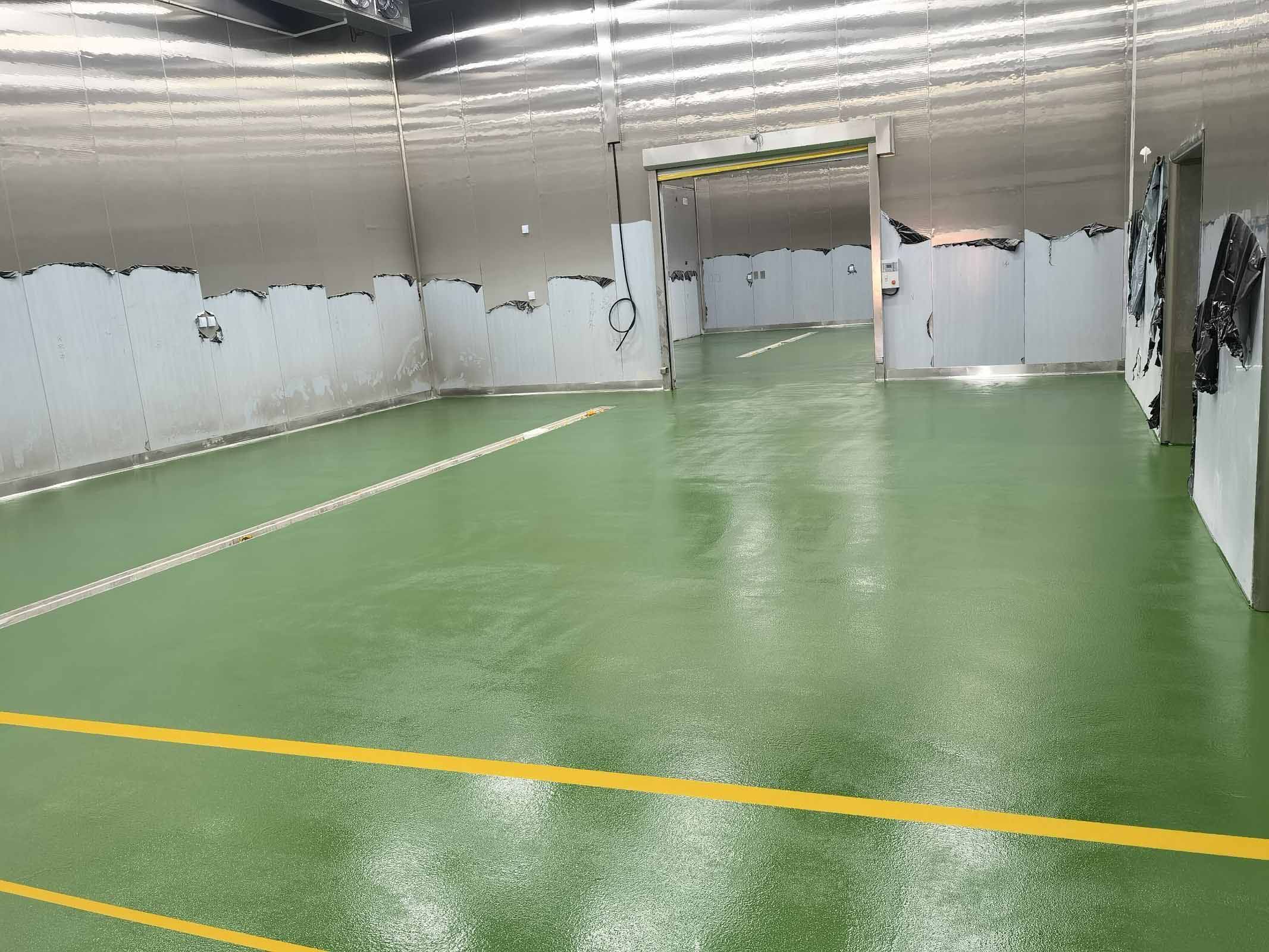

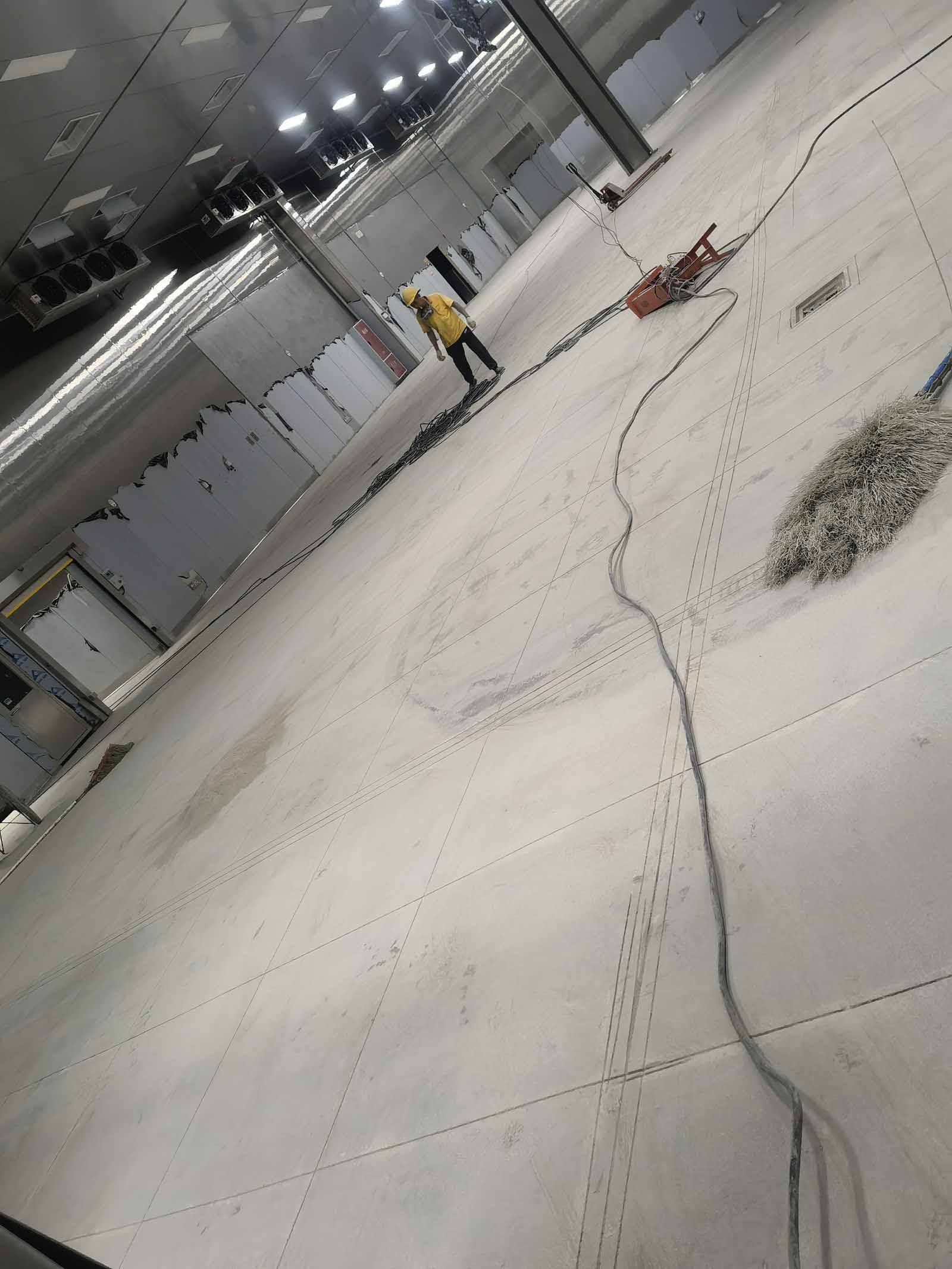

地坪漆施工

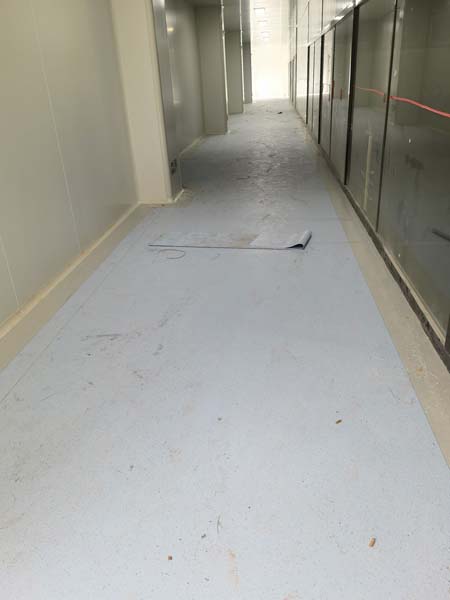

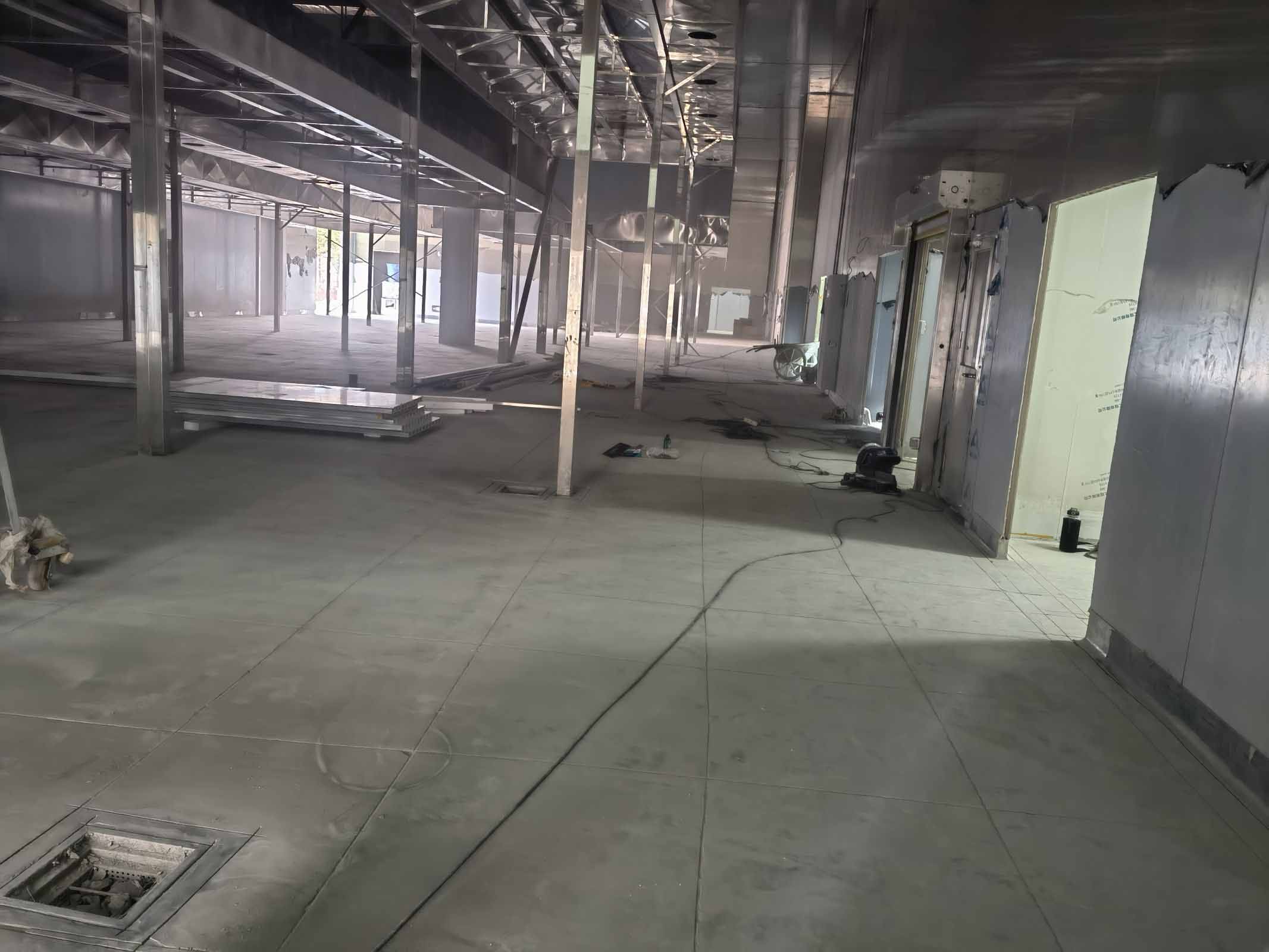

土建、地坪施工
地坪土建施工

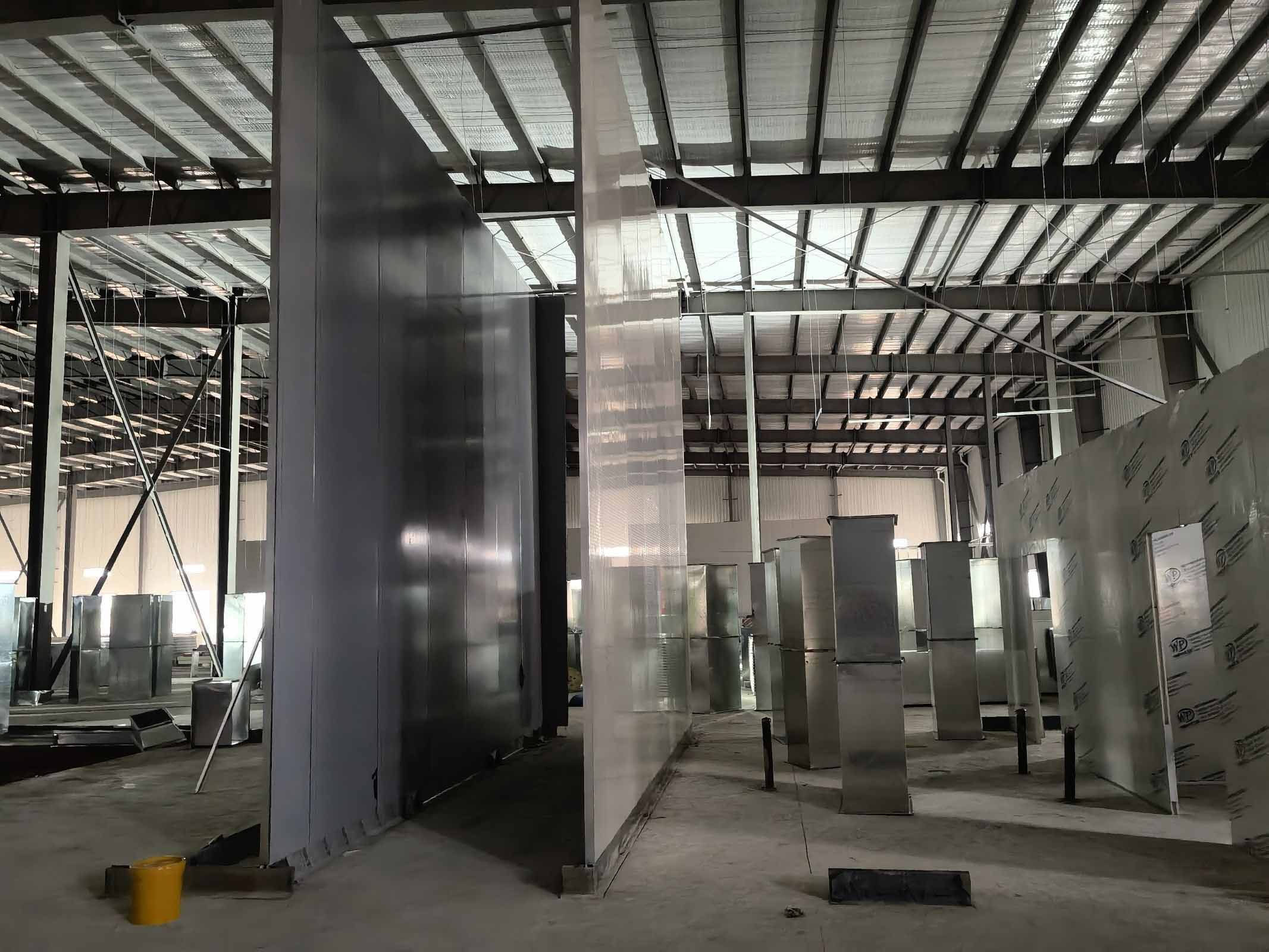

灯具安装 土建施工

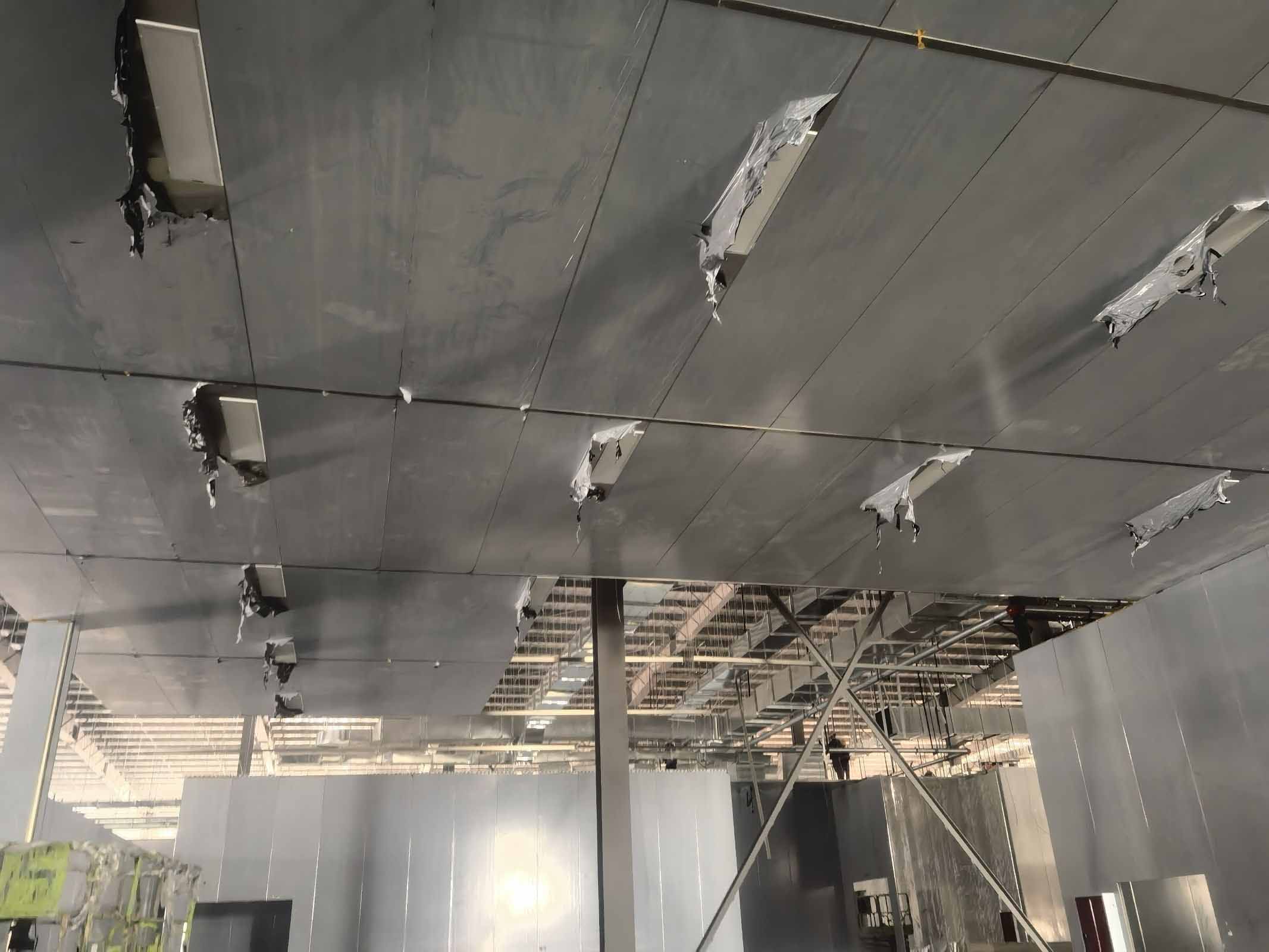

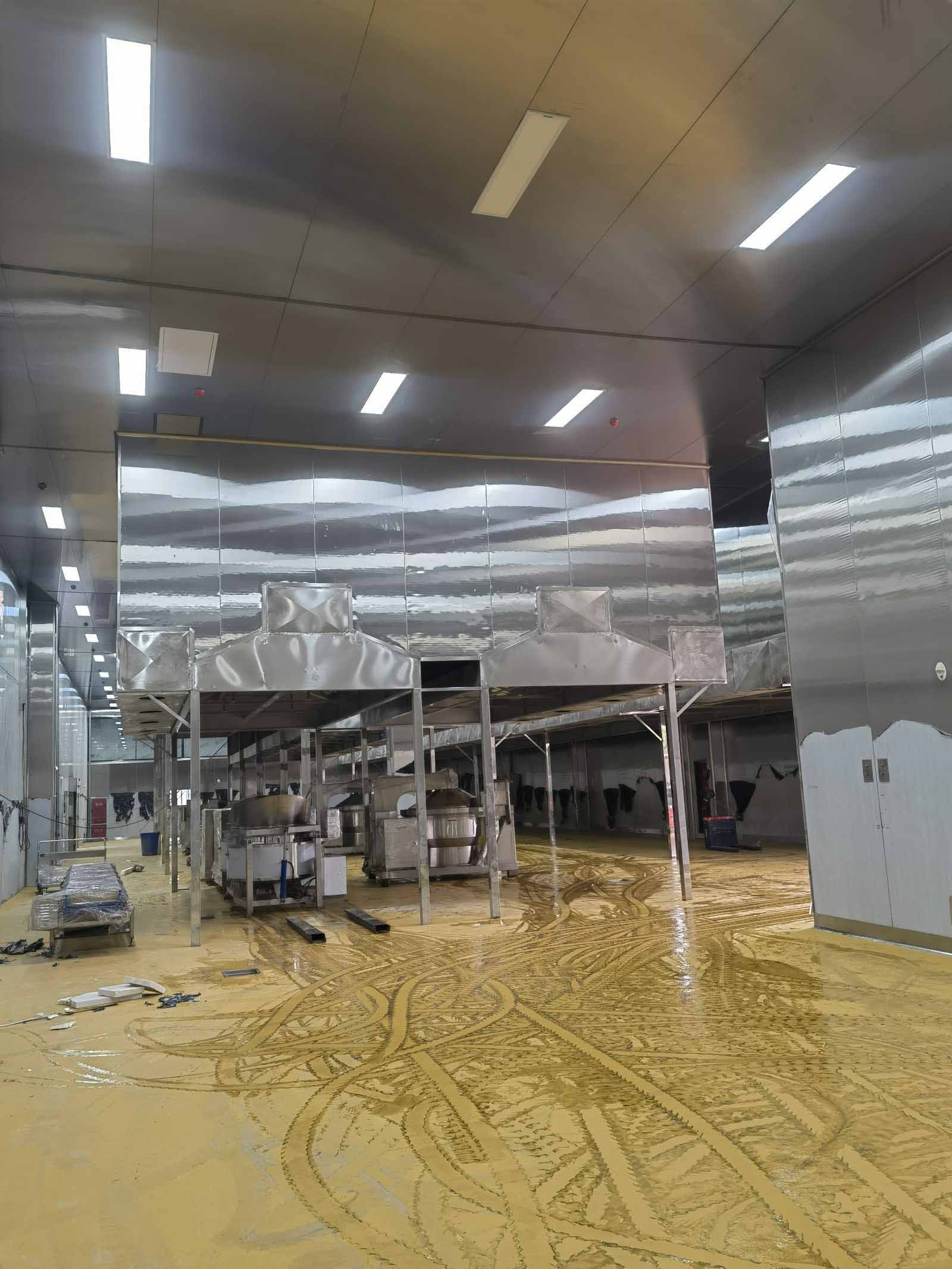

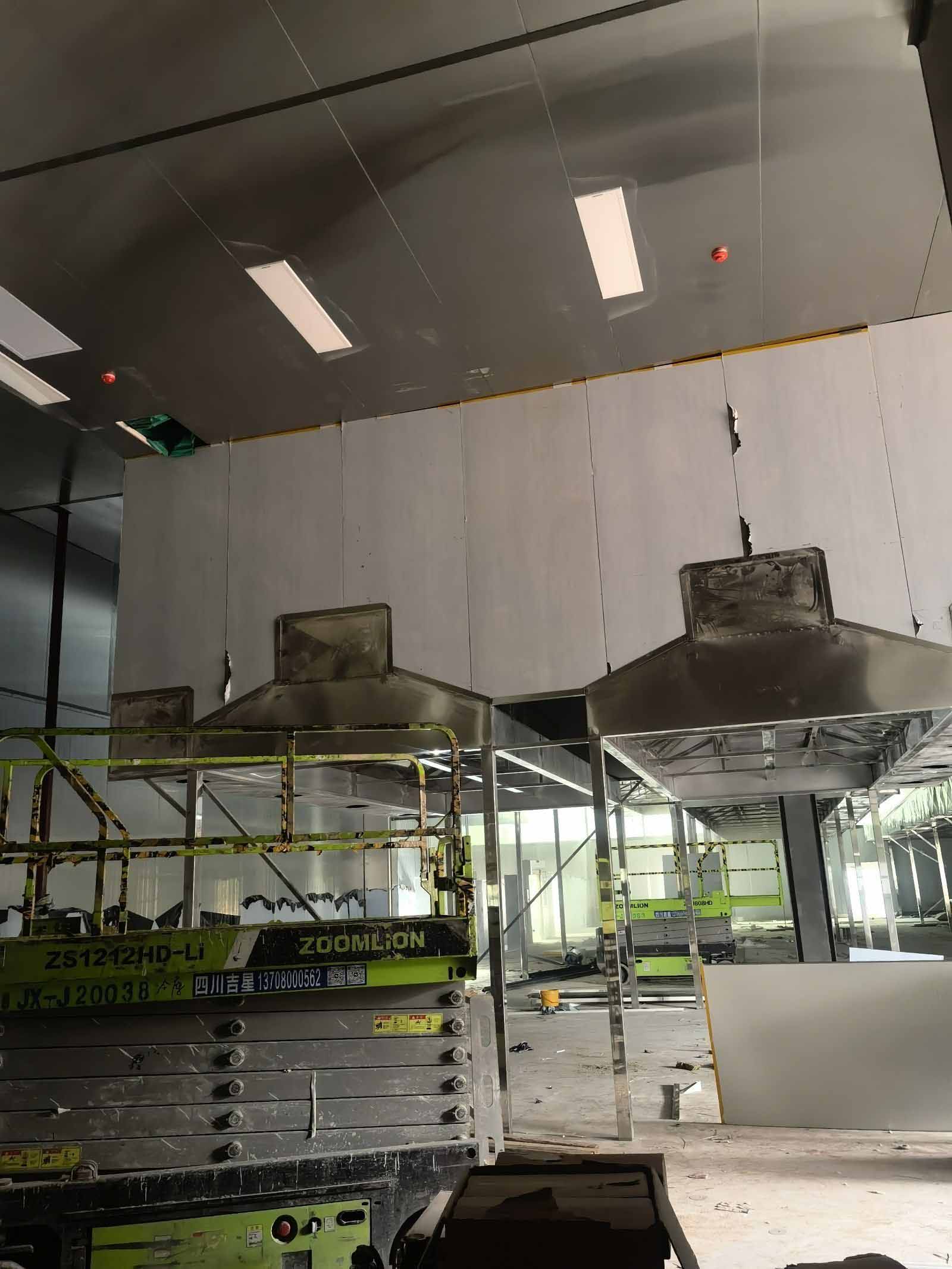

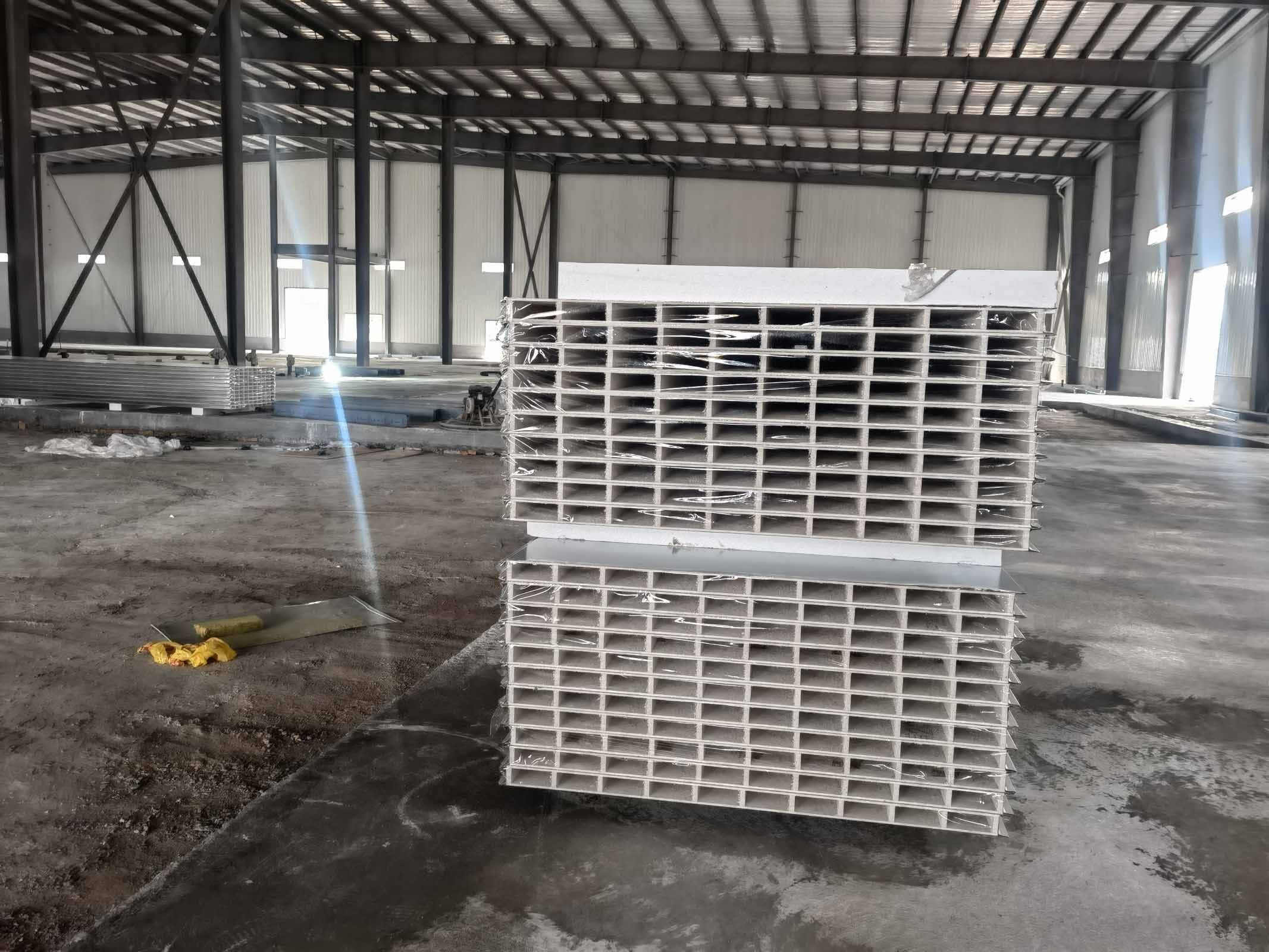

烟罩安装,板材安装
土建 地坪施工

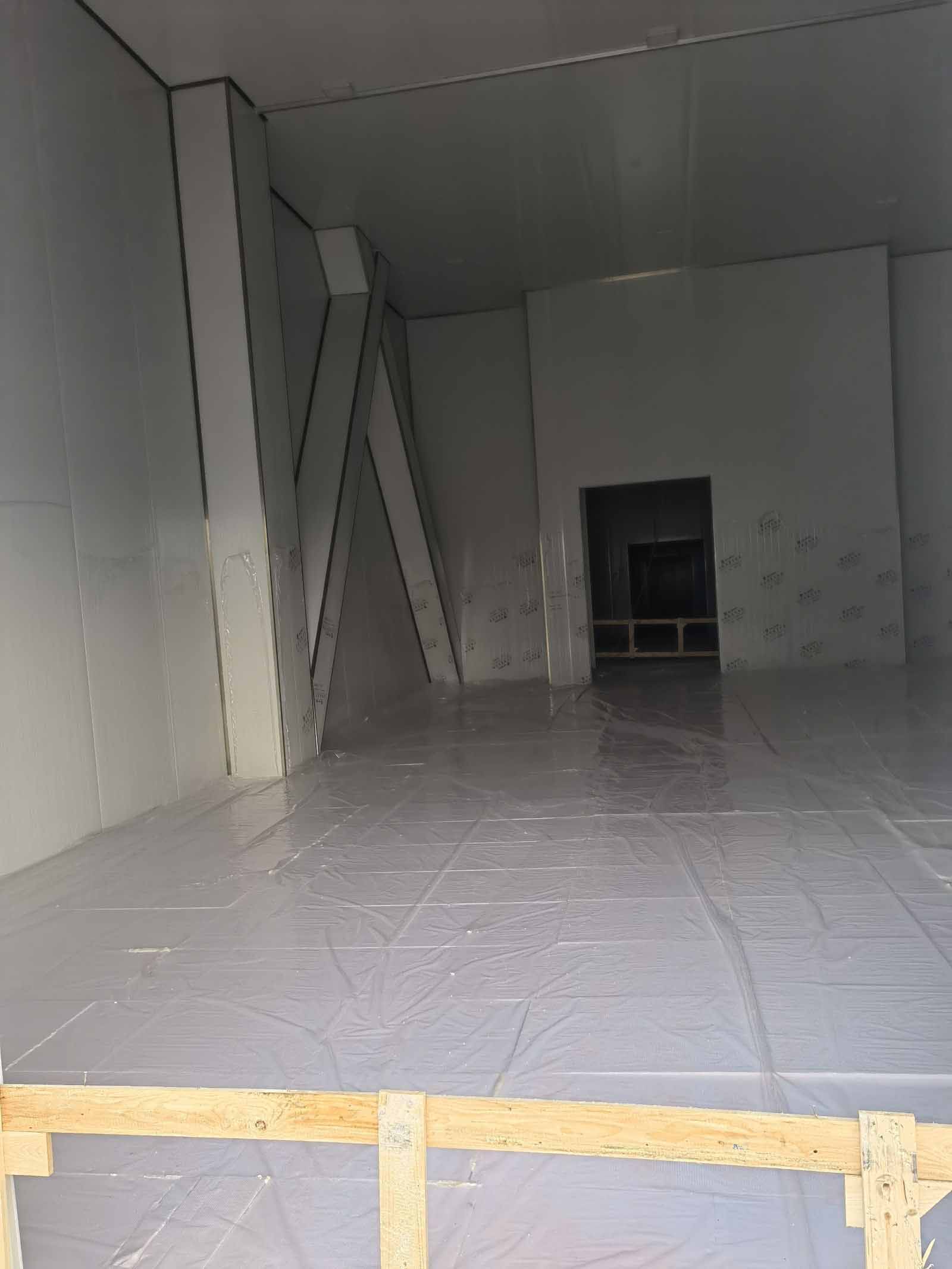

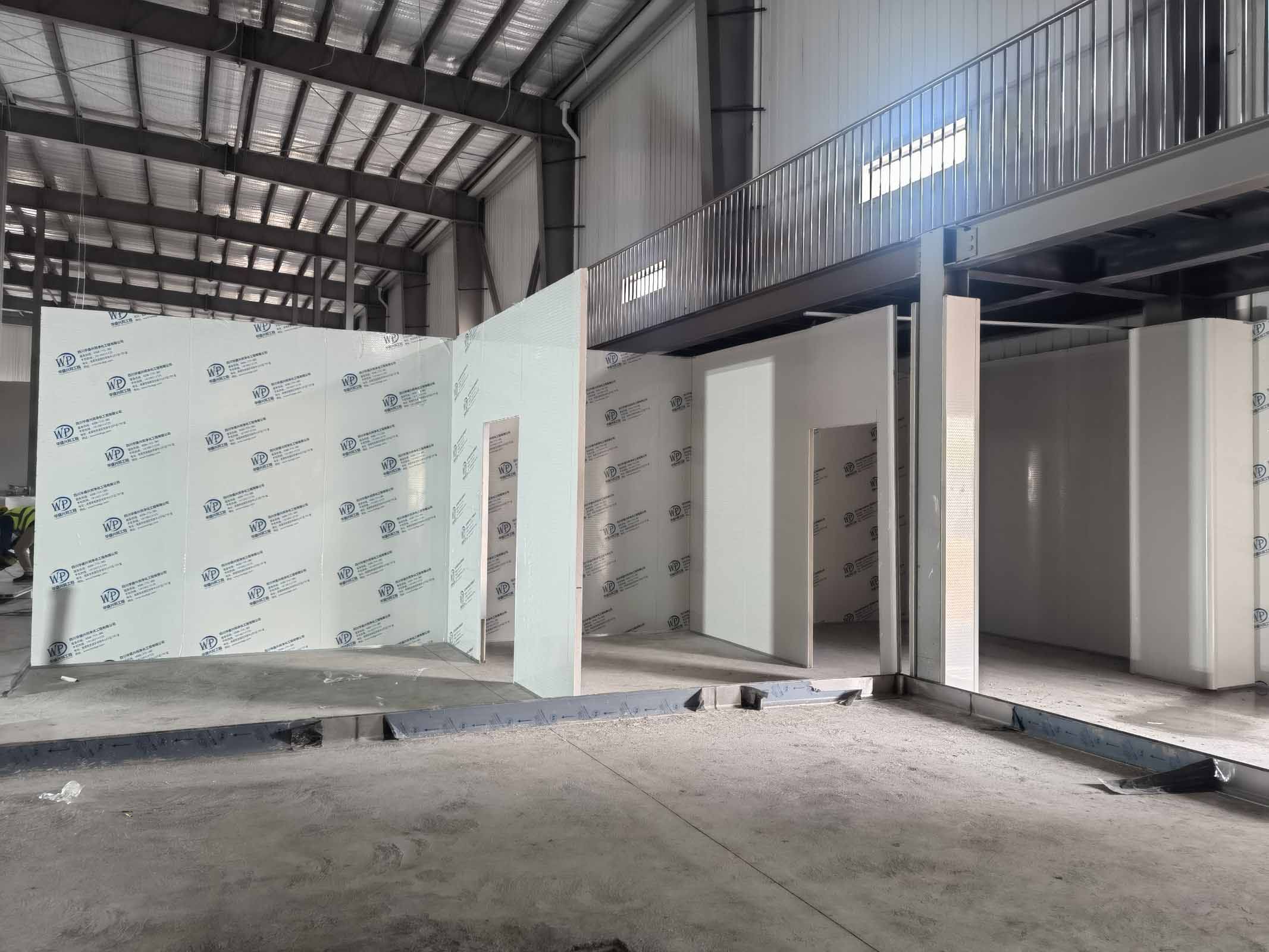

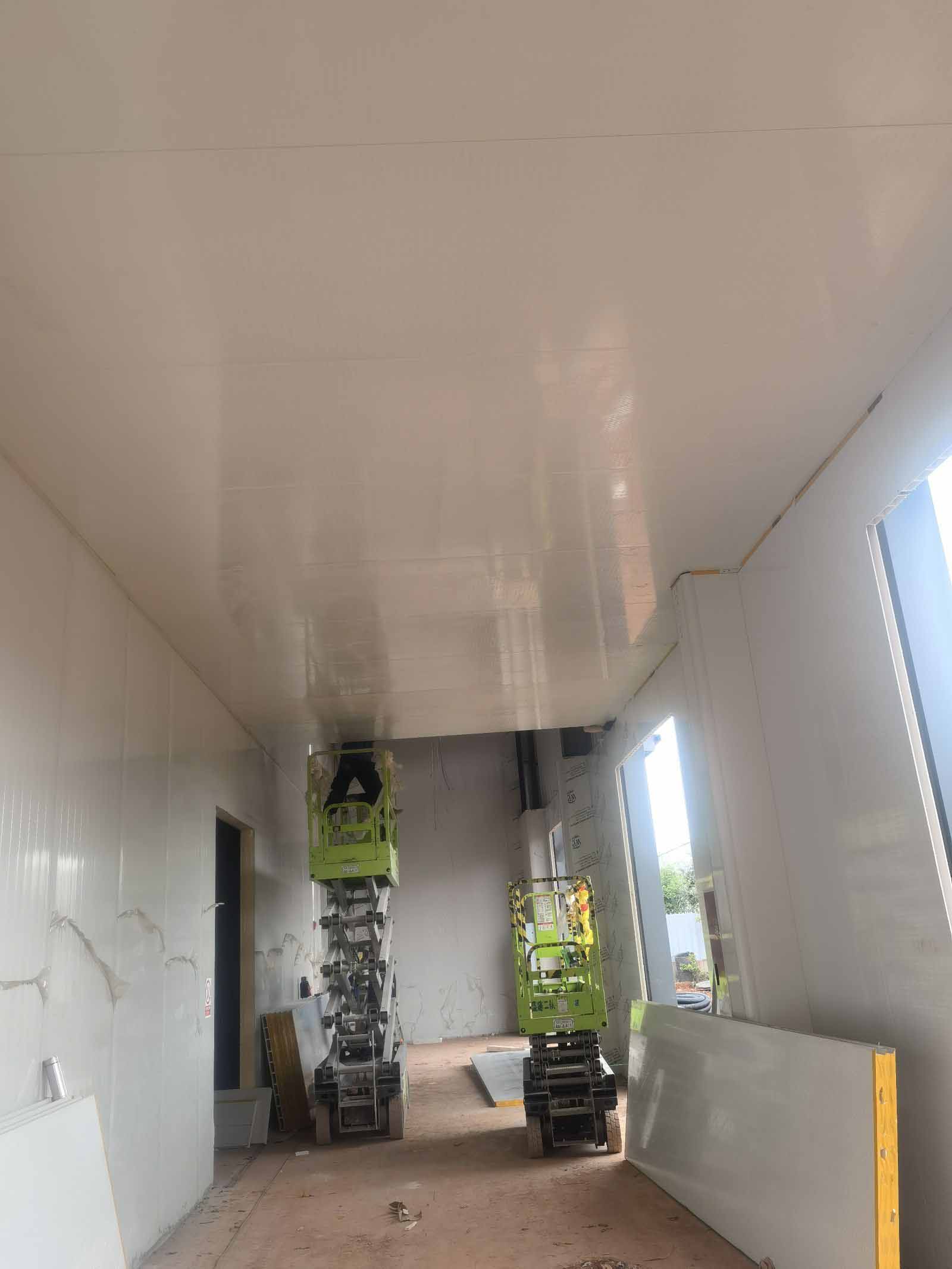

隔断吊顶施工

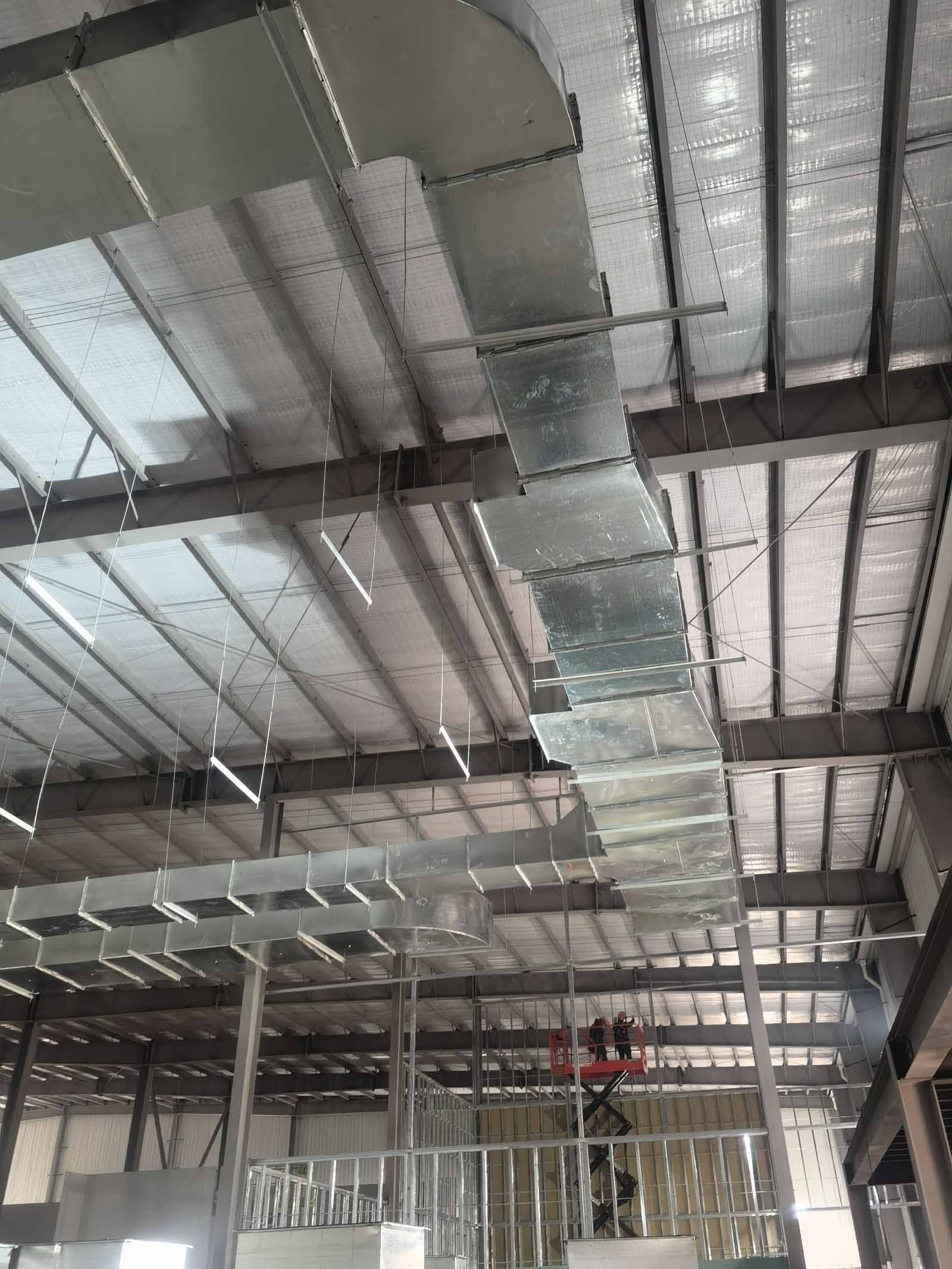

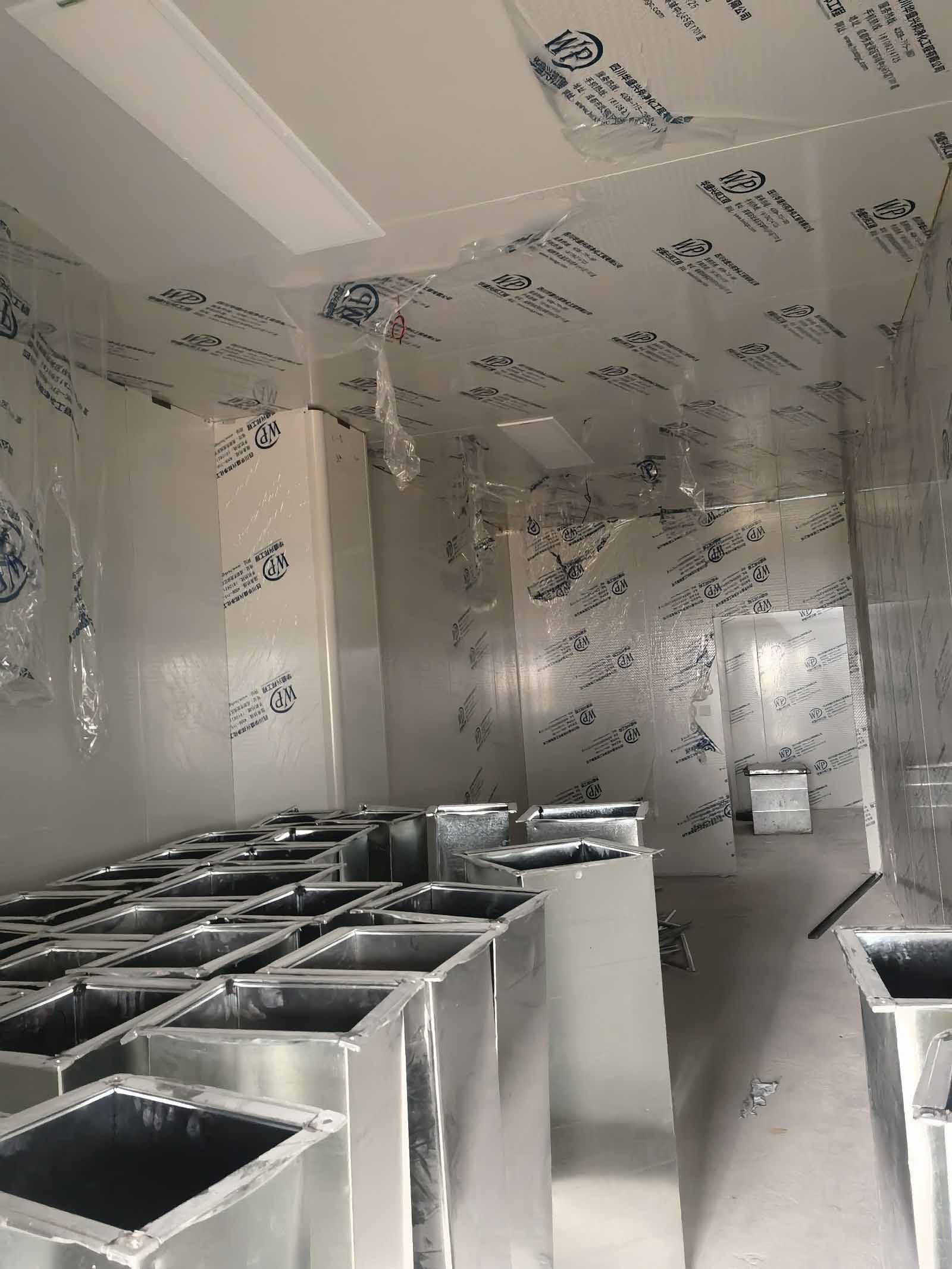

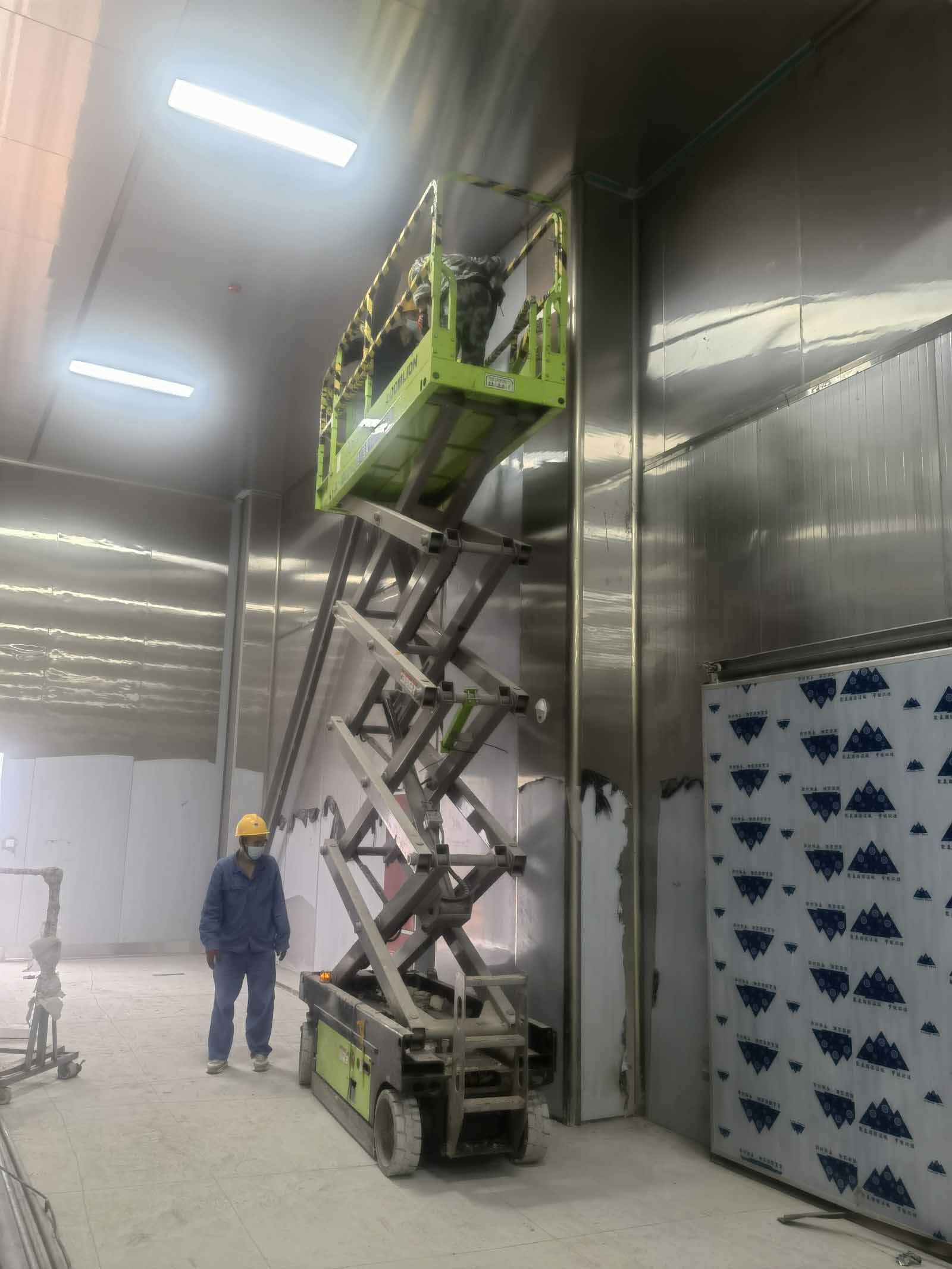

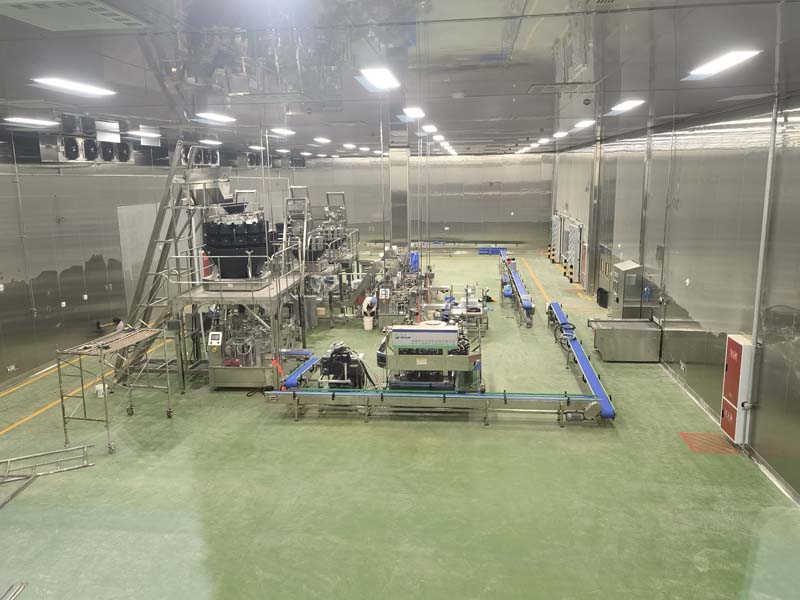

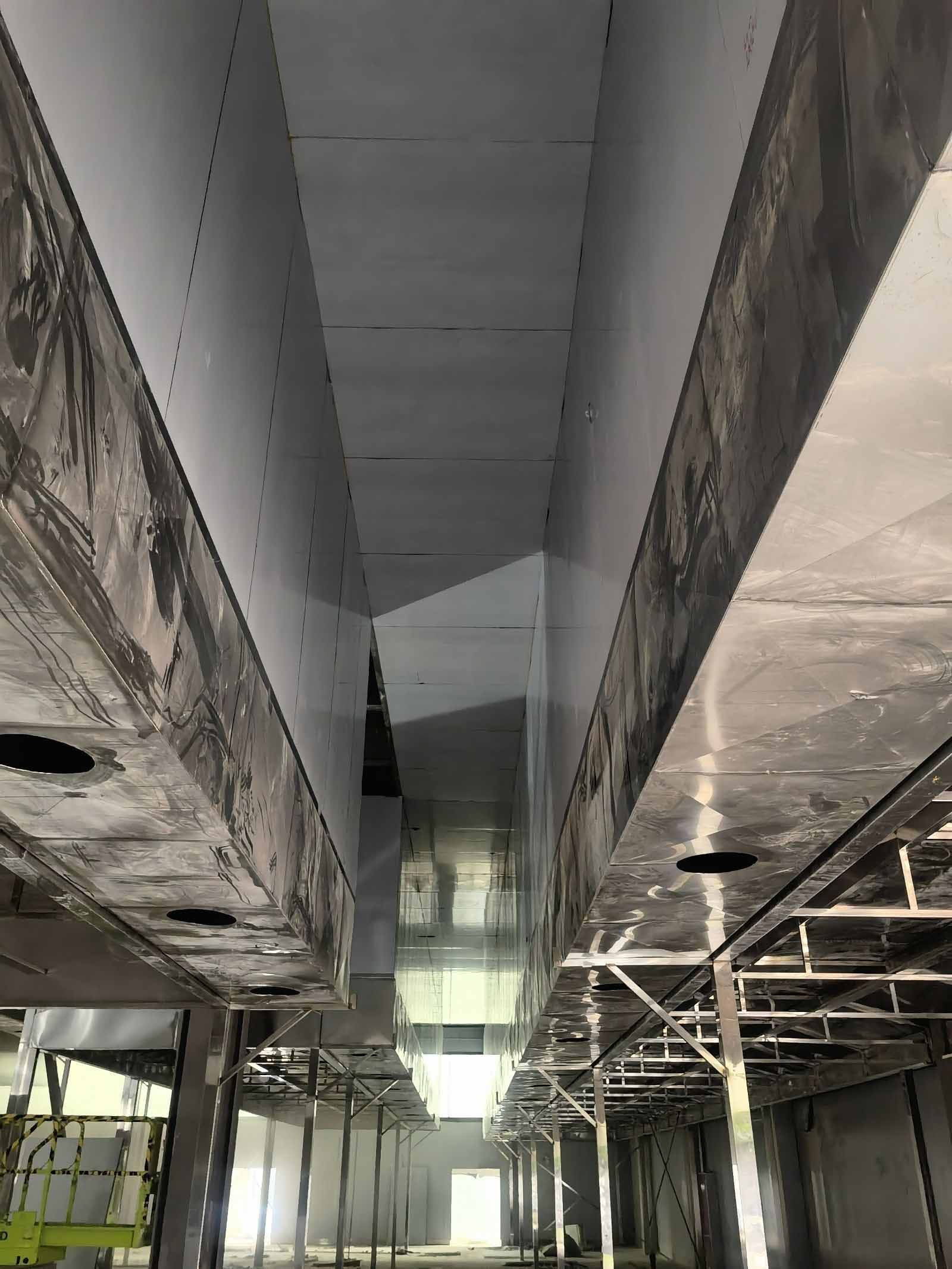

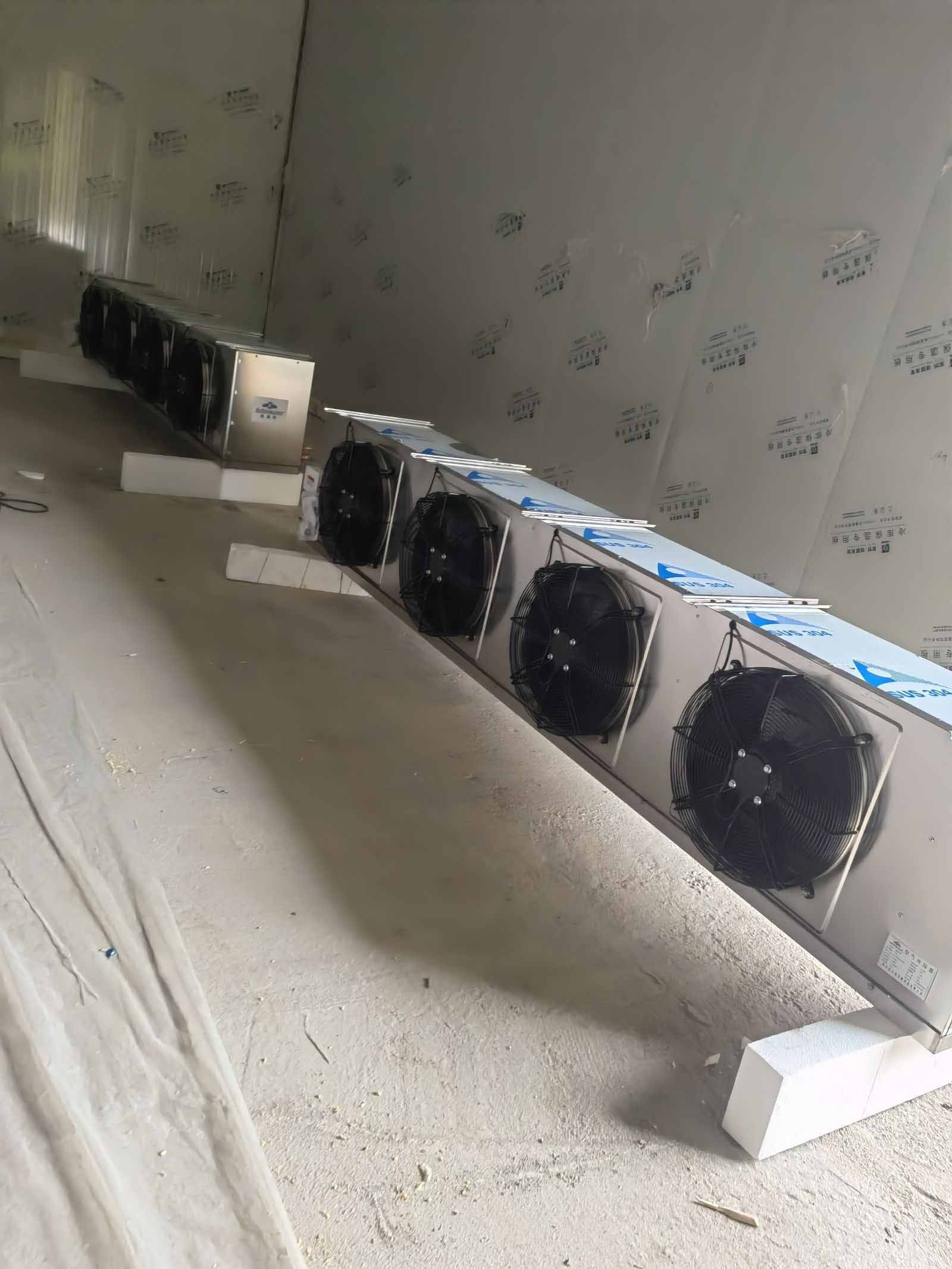

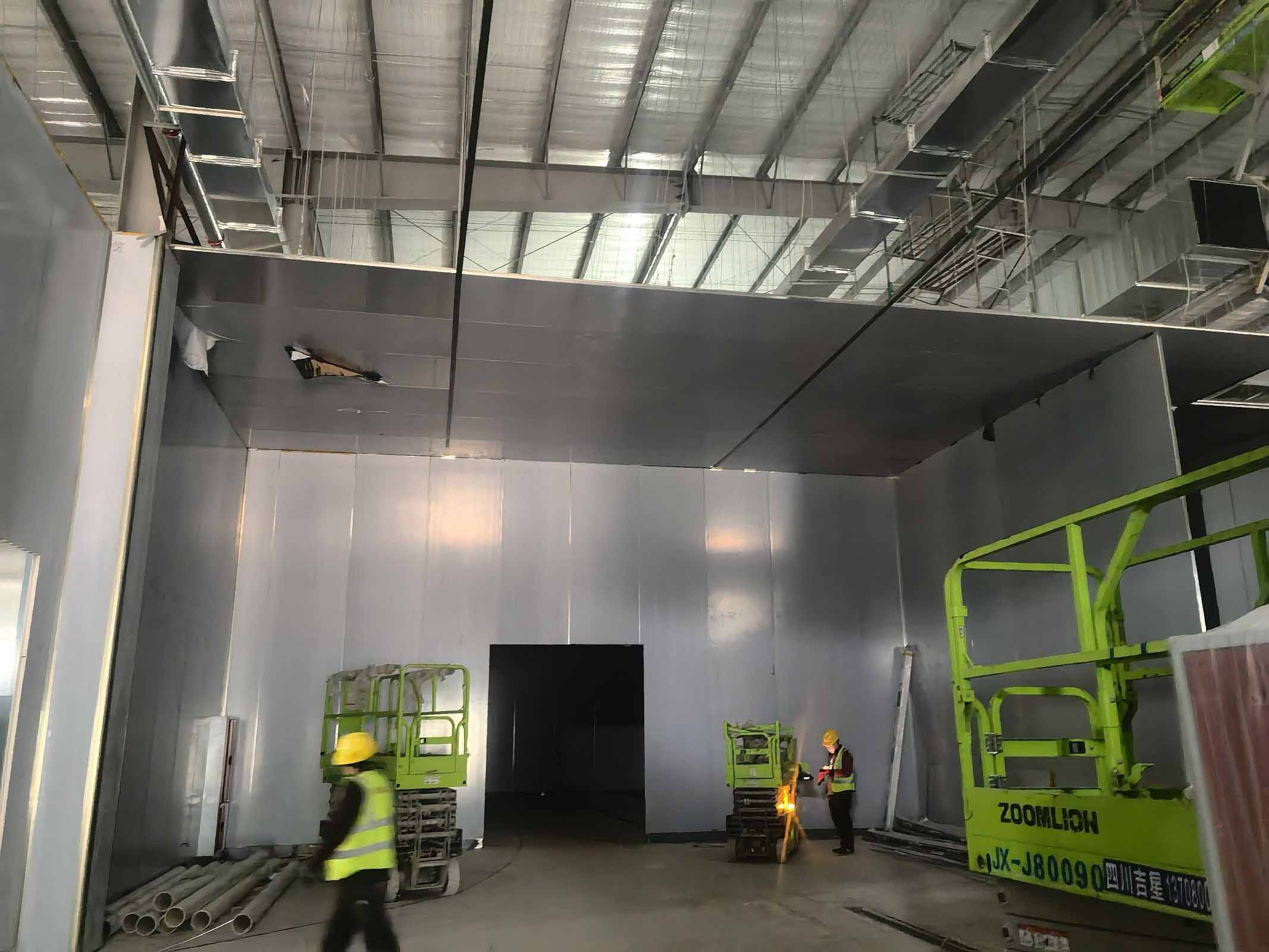

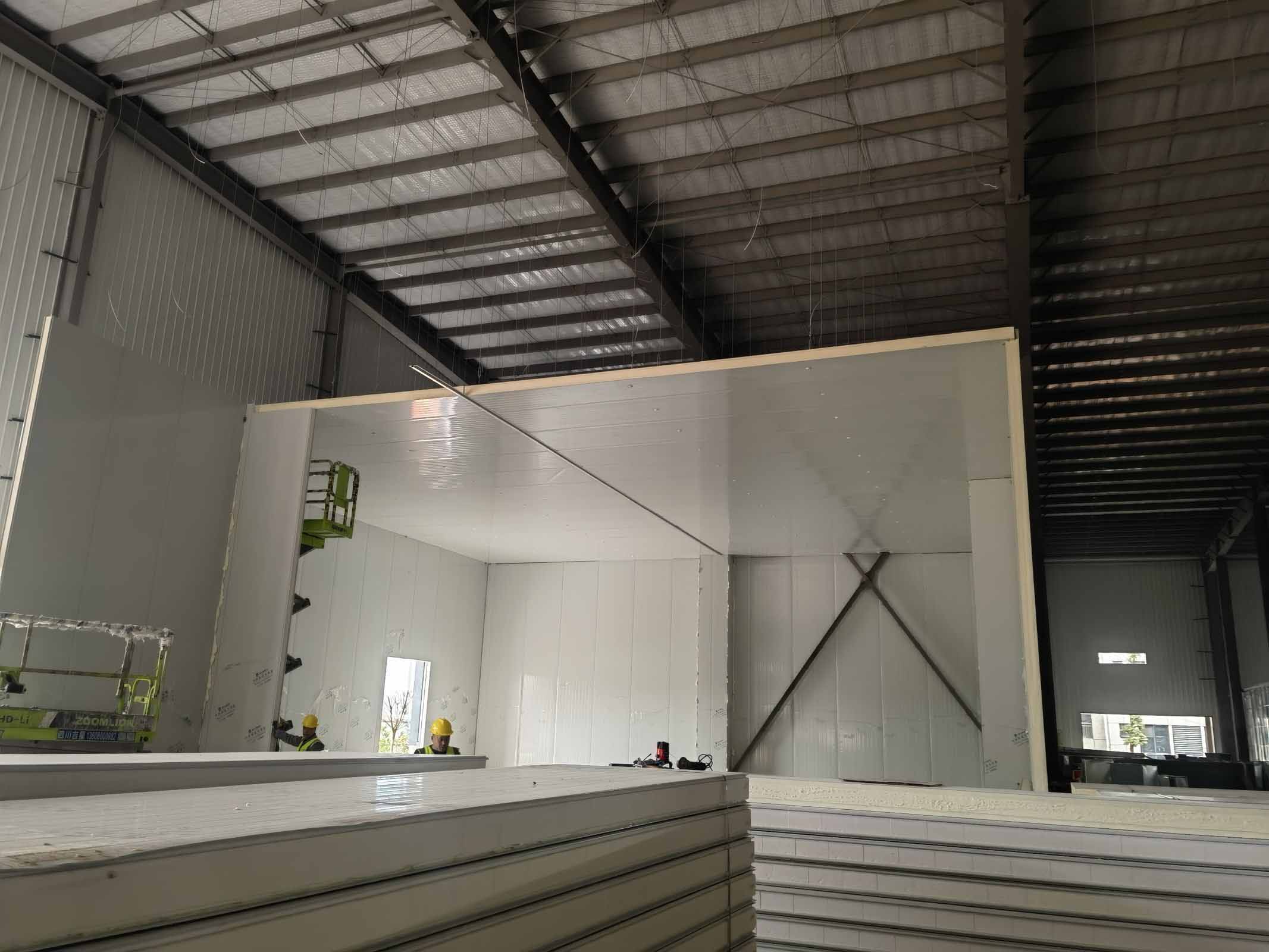

冻库设备安装,风管吊装

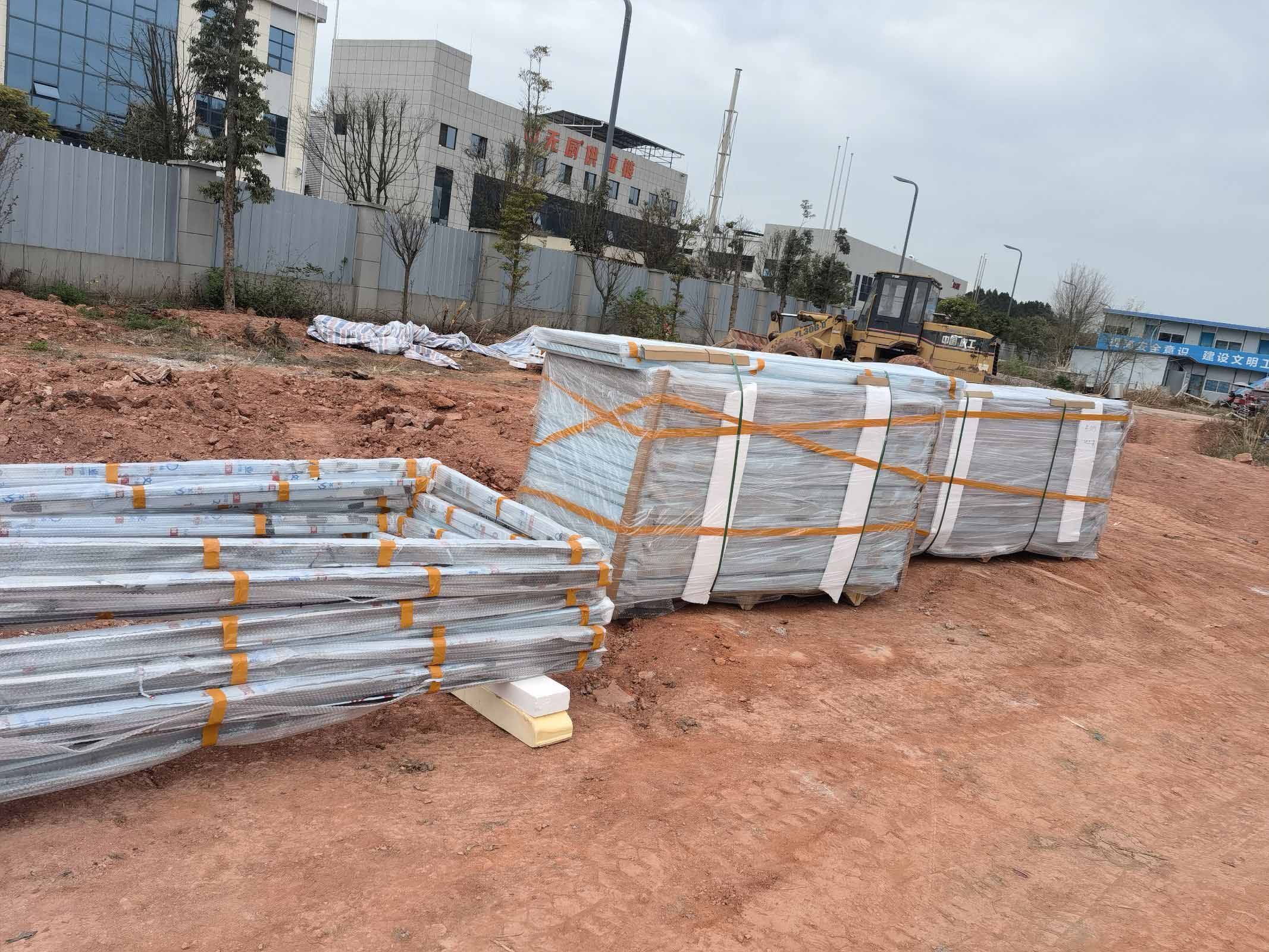

地坪施工 材料到场
风管吊装,板材安装
板材到现场,冻库施工,隔断板材组装
地坪施工
