药厂设计中净化车间的风管怎么安装

文章来源 成都药厂设计装修 作者: 时间:2020-03-28 14:58

1.对于药厂设计来说,净化车间风管与部件支、吊架的预埋件、射钉或膨胀螺栓的位置应正确,牢固可靠,埋入部分应去除油污,并不得涂漆。

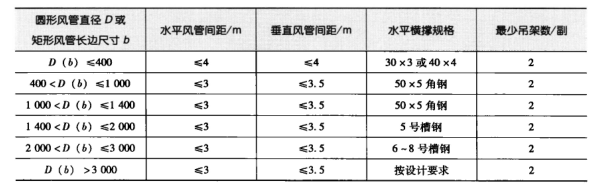

2.对于药厂设计来说,净化车间的金属风管支、吊架间距如无设计要求时,对于不保温风管应符合图1和图2的要求。

药厂设计

图1

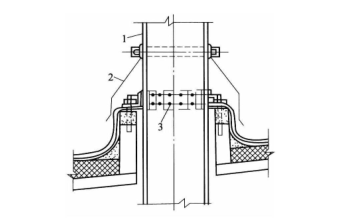

3.对于保温金属风管,由于选用的保温材料不同,其风管的单位长度质量也会不同,水平安装时,支吊架的间距应按设计要求。如无设计要求,水平安装时,其吊架的最大间距可参照图2的规定。

药厂设计

2

4.在弯头、三通处应适当增加支(吊)架。

5.支、吊托架不能设置在风口、风阀、检视门及测定孔等部位,以免影响使用和观测。距离风口或接插管的距离不宜小于200mm

6.当水平悬吊的主、干风管长度超过20m应设置防止摆动的固定点,每个系统不应少于1个。

7.风管的连接应平直、不扭曲。明装风管水平安装时,水平度的允许偏差为3/1000,总偏差不应大于20mm。明装风管垂直安装时,垂直度的允许偏差为2/1000总偏差不应大于20mm。明装风管的位置应正确、无明显偏差。

8.风管与风管连接时,同一管段的紧固件螺母或螺杆应位于同一侧,且要放置镀锌垫片。

9.多叶阀、蝶阀、插板阀等调节装置应安装在便于调节的部位。

10.对于药厂设计来说,吊架、托架不能直接与风管接触,中间应垫以坚固的隔热材料,厚度同保温层,防止产生冷桥。

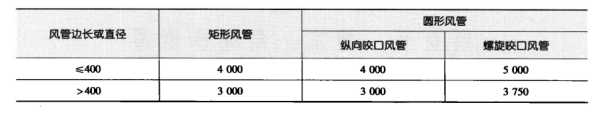

11.风管穿出屋面时应设法固定并设防雨罩,如图3所示。

防雨罩

3

返回顶部
